综采工作面超前支护段管理规定为提高我矿综采工作面超前支护段的工程质量,特制订如下规定,请相关队组严格执行:

1、综采工作面超前支护长度必须保证动态不低于作业规程规定。即必须保证超前支护段随时达到规定长度。

2、超前维护段内单体柱必须进行拉线管理,打设成直线。单体柱间距和排距偏差不超过100mm。

3、单体柱必须打设在实底上,单体柱垂直顶板打设,迎山有力,单体柱存在钻底现象时,必须给单体柱穿鞋。

4、运巷超前支护段转载机机尾处必须打设中柱,中柱打设至三角煤外不少于3m,并随着工作面推进及时往外延伸。

5、综采工作面巷道内使用的所有单体柱必须进行双重防护,手把处使用串联皮进行串联,柱头使用专用的防护绳将柱头与顶板进行连接,防护绳统一挂在单体柱一侧。

6、巷道中出现的断梁折柱必须及时更换或加固。

7、单体柱必须升紧保证初撑力,单体柱初撑力不低于12MPa。

8、超前维护段内浮煤、杂物必须清理干净,严禁堆放任何材料,打钻和拉底产生的煤队,必须统一靠向一侧巷帮拍方。

9、超前支护段顶板不平处,梁上部必须用木料垫实,保证超前支护接顶严实。

10、单体柱必须保持完好,变形、缺牙、自落和明柱行程不足200mm的单体柱必须及时更换,单体柱的三用阀必须统一朝向老塘。

11、超前支护段大板和π钢梁必须使用8#双股铅丝拴至顶网上,铅丝必须必须拧紧,防止大板或者π钢梁松脱。

12、超前支护段受巷道变形严重导致单体柱歪斜处必须对单体柱进行重新打设,帮鼓严重区域的单体柱进行适当偏移。

生产科

2018年3月3日

综采工作面控制运输机安全技术措施示范文本

综采工作面控制运输机安全技术措施示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

综采工作面控制运输机安全技术措施示 范文本 使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 运输机上窜下滑,影响两巷超前支护,使安全出口变 窄,严重时会导致运输机头、机尾正常割通。为保证工作 面正常生产,调整运输机上行,特编写本安全措施。 一、准备工具 液枪10把、4.5m单体10根、配套高压胶管、木垫 板、钢丝绳、8#铁丝等 二、施工过程 1、煤机单向割煤至运输机尾,运输机停机闭锁; 2、从机头至机尾,运输机每隔10个支架摘掉1个支 架的推拉头与推拉杆的连接销,该支架拖后800mm,用Φ 34链子连接取掉销子后的推拉头与推拉杆;

3、用4.5m单体放置在拖后的支架空间内,将单体尾部顶在机头方向支架的大脚处,单体头部顶在拖后支架机尾方向溜槽的鱼口处,并用钢丝绳固定牢靠; 4、所有单体固定牢靠后,在运输机头处戗4棵单体; 5、开三机,现场安排10组人员,每组2人,1人监护,1人操作。从机头到机尾方向边推溜,边打单体,直至运输机推溜结束; 6、运输机推溜结束后,煤机开始单向割煤,再次割至运输机尾后,完成一次循环; 7、再次进行循环2-6步骤,直至运输机位置调整合适。 8、运输机位置调整合适后,取掉Φ34链子,将推拉头与推拉杆重新用销子连接; 9、支架连接好后,拉架,将支架位置与工作面支架调平。

回采工作面超前支护验算

回采工作面超前支护验算 3908回采工作面超前支护强度验算 3908综采放顶煤工作面,切眼设计长度200米,顺槽设计断面宽4000mm,高3000mm ,经中国矿业大学从顶底板岩石单轴抗压强度、两帮岩石单轴抗压强度、巷道埋深、护巷煤柱宽度、采动影响系数、围岩完整性七项参数进行理论验算,顺槽掘进采用锚网梁索联合支护,支护强度完全满足安全生产需要。 根据中国矿业大学对我矿回采工作面回采期间矿压观测数据分析,在回采过程中随着工作面的推进,两顺槽从安全出口向外100m为顶底板移动量、两帮移近量显现范围,且移近量从里向外逐渐减小。 一、在顶底板移近量、两帮移近量显现范围内,巷道断面是否满足《煤矿安全规程》第22条规定。 《煤矿安全规程》第22条规定,“巷道内安设输送机时,输送机与巷帮支护的距离不得小于500mm,输送机机头和机尾处与巷帮支护的距离应满足设备检查和维修的需要,并不得小于700mm;巷道内移动变电站或平板车上综采设备的最突出部分,与巷帮支护的距离不得小于300mm”。 ①3908轨道顺槽布置设备列车,最大件为移动变电站长×宽×高=3900×1100×1480mm。 最大宽度:移动变电站宽度1100mm +300mm+1000mm = 2400mm 最大高度:移动变电站高度1480mm +300mm = 1780mm 轨道顺槽断面为宽4000mm×高3000mm,取顶底板移近量最大点 83mm、两帮移近量最大点61mm,巷道净断面为3917mm?2400mm,净高度2939mm?1780mm,因此在顶底板移近量、两帮移近量显现范围内,3908轨顺巷道宽度满足安全生产的需要。 ②3908皮带顺槽安装转载机和破碎机、皮带机,最大件为破碎机,长×宽×高=3540×1785×1741mm。 最大宽度:破碎机宽度1785mm +700mm+700mm = 3185mm 最大高度:破碎机高度1741mm + 700mm = 2441mm 轨道顺槽断面为宽4000mm×高3000mm,取顶底板移近量最大点83mm、两帮移近量最大点61mm,巷道净断面为3917mm?3185mm,净高度2939mm?2441mm,因此在顶底板移近量、两帮移近量显现范围内,3908皮顺巷道宽度满足安全生产的需要。 二、在顶底板移近量、两帮移近量显现变化较大的地段(安全出口向外25m范围内)加强顶板支护,即超前支护。 《规程》第50条规定,“采煤工作面所有安全出口与巷道连接处超前压力影响范围内必须加强支护,且加强支护的巷道长度不得小于20米;综合机械化采煤工作面,此范围内的巷道高度不得低于1.8米。” 根据中国矿业大学对我矿回采工作面回采期间矿压观测数据分析,3908综采工作面从安全出口向外25m范围内为顶底板移近量、两帮移近量变化活跃段,因此作业规程规定采用单体液压支柱配合π型梁的超前支护加强支护,即从安全出口开始,前10m范围内为三排支护,10m~25m范围内为两排支柱,超前支护均为一梁三柱,柱距 1m,单体支柱型号为DZ-32,π型梁长度为3.2m。 ①超前10m范围内的支护强度验算 超前10m范围内为三排支柱,一梁三柱,柱距1m。共用单体支柱数量为33根,每根单体支柱支撑的面积为1.21m2。超前支柱初撑力规定为100KN。超前10m内的顶底板移近量判断为直接顶(1.5m的顶煤、0.7m厚的泥岩)移近量,重量为: T=S×H×ρ=1.21×(0.7×2.5+1.5×1.43)=4.713T=47.13KN 式中S,每根单体支柱的支护面积; H,直接顶高度,顶煤1.5m,岩泥顶0.7m; ρ,密度,顶煤取1.43T/m3,泥岩取2.5T/m3 47.13KN<100KN,支护强度合格。 ②超前10m~15m的支护强度验算

100103综采工作面支护设计

100103综采工作面支护设计 第一节、工作面位置及概况 一、巷道位置 100103综采工作面地面相对位置位于旺岭村以南,地表为农田,地面无建筑物、河流、水库等。井下位置位于矿井一采区,北为100101综采工作面采空区,南为10010运输顺槽和10#煤未采区,东为+640采区轨道大巷,上覆为020907回采工作面采空区。 二、地质特征 100103综采工作面为稳定的厚煤层,10#煤直接顶板为砂质泥岩,其底板为泥岩,上距9#煤平均间距5.8m,下距11#煤平均间距2.89m,10#煤煤层厚度1.3—5.87m,平均厚度3.84m,煤层结构中等,属可采煤层。 三、地质构造: 根据工作面设计范围内煤层底板等高线变化趋势分析,该工作面地层整体呈一单斜构造,倾向西北向,倾角3°~8°,一般5°左右;此外预计该工作面在掘进期间,无大的断层构造存在,但在各巷道施工过程中,由4处较小的陷落柱,有少量的裂隙水出现,会给顶板支护管理带来一定的影响。 第二节、设备配备 100103综采工作面设计走向长度1540m,倾斜长度182m,沿煤层底板一次采全高,工作面坡度随煤层倾角变化而变化。 一、采煤机主要技术参数如下:

1、适应煤层 采高范围:2.5~4.7m 适应煤层倾角:≤35° 煤质硬度:中硬或中硬以下煤层 2、采煤机总体 机面高度:1961mm 机身厚度:676mm 过煤高度:773mm 截深:800mm 摇臂摆动中心距:7980mm 行走轮中心距:6290mm 3、切割部 摇臂结构形式:分体、直摇臂 摇臂长度:2780mm 摇臂摆角:上摆40°、下摆18° 截割功率:2×500KW 滚筒转速:32.8r/min 截割电机型号:YBCS-500 截割电机功率:500KW 截割电机额定电压:3300V 截割电机额定电流:105A 截割电机额定转速:1486r/min 4、牵引行走部 牵引形式:开关磁阻电机调速、齿轮销排式电牵引牵引功率:2×60KW 牵引速度:0-13.8m/min

综采工作面综合管理制度

综采工作面综合管理制 、管理制度 1、旬检查、月验收制度 ⑴验收人员管理制度 采煤工作面必须坚持旬检查、月验收制度,每月三旬不定期对工作面进行工程质量和文明生产验收,要求验收人员必须按时参加,在验收过程中必须实事求是,严格执行军城煤矿制定的采煤工作面工程质量验收标准,发现弄虚作假,与现场不符现象,对责任人员罚款100?200元,并追究责任,情节较重者责令退岀验收小组。 ⑵责任工区整改制度 对检查岀来的工程质量、设备和文明生产方面存在的问题现场通知跟班副矿长进行整改。升井后,验收小组人 员对存在问题汇总填表并签名后及时下发工区要求限期整改,验收小组人员和安监员对整改情况进行督促和复查,对于查岀的问题在规定时间内完不成的,进行200?500元/条的罚款。整改完成后在销号,不销号的按完 不成处理。特殊情况下须进行延期申请,否则按未整改进行处理。 2、工程质量动态管理制度 业务科室要坚持对各采煤工作面的工程质量和文明生产实行动态检查,跟班人员是现场工程质量的第一责任人,跟班安监员作为施工现场兼职质检员,必须认真检查自己分管范围地点的工程质量,对不符合质量标准的必须按要求进行整改,并现场监督落实整改情况,对不按时进行整改或整改不彻底的有权进行处罚;若跟班者和安监员不负责任,对现场不符合质量标准的工程视而不见,或不盯在现场监督整改落实的,一经矿领导或机关人员发现,罚款100 元/次。?????? 3、工作面移交验收制度

新工作面在安装完成之后或回采工作面在撤面造条件结束后,矿将组织生产技术科、机电科、安监处、地测科、通防科、工资科、材料小组以及接收单位和移交单位有关人员进行现场检查验收,并就现场存在的问题提出整改方案,填写检查表,按规定逐条进行罚款,限期整改,过期仍整改不完的将进行加倍处罚;对影响系统正常运行的问题,由施工单位继续整改,对不影响系统正常运行的问题,将罚款数额移交到接收单位,存在问题由接收单位整改。 4、技术档案移交管理制度 ⑴必须建立技术档案,由技术负责人对技术资料认真分类整理。 ⑵生产科不定期对技术档案进行抽查,达不到要求的采煤队对队长及技术负责人各罚款100元/次。 ⑶上交资料包括每月工作面矿压原始资料(工作面支架压力观测记录、两顺槽超前支护压力观测记录、工作面两顺槽顶板离层仪观测及分析记录、顶板动态分析等)、每月乳化液浓度记录、月度质量标准化总结、工作面作业规程、工作面各补充措施、工作面采后总结、工作面作业规程、各补充措施学习人员成绩、签名、考试试卷及各补充材料等新的质量标准化要求资料。 ⑷工作面矿压原始资料、乳化液浓度记录、月度质量标准化总结和自检记录等原始记录必须在每月3号前报生产科;工作面作业规程、工作面各补充措施及学习人员成绩、签名必须在措施审批后 3 天内报生产科;工作面 采后总结必须在工作面结束后一周内报生产科,否则,严格对照质量标准化要求进行扣分,并对技术负责人罚 款100 元/次。 5、作业规程、措施管理制度 ⑴一工程一措施,严禁无措施施工,如岀现无措施施工现象,对采煤队长、技术负责人各罚款500元。 ⑵作业规程的编制要正规、内容齐全,在规程编制过程中,要提高编写质量,杜绝错别字的岀现;所附图、表按顺序放置,图表齐全;规程页号与目录对应,否则对技术负责人罚款50 元/处。规程或措施编制完成后,工 区区长必须组织工区管理人员进行审核,审核完成修订后,将规程(或措施)连同参加的审核人员名单一并送至相关科室,参加审核的人员不得少于四人。否则,对工区区长、技术负责人各罚款200 元。

煤矿综采工作面安全质量验收管理制度

煤矿综采工作面安全质量验收管理制 一、一般规定: 1、验收员负责本队所施工的工程进度和质量验收评定工作。 2、坚持每班下井,对当班完成的工程进尺和质量进行检查验收,并根据实测结果评定工程质量。 3、验收评定要坚持高标准、严要求,实事求是,公平合理,不得弄虚作假,徇私舞弊。 4、对在验收中发现的问题,必须依据技术要求及时处理(可用扣进尺或暂不记进尺的办法,待处理完后,达到 质量要求,方可记进尺,处理时间不能拖过第二个班子),对处理问题不及时的班组可对班组或个人处以 20-100 元的罚款。 5、必须认真填写验收记录,及时公布进尺质量情况,完善保存好验收资料。 6、与跟班队长、班组长、安检员一道,坚持填好班评估表,做到公正、公平、实事求是。 7、对各班在安全、质量、文明生产中存在的问题进行检查监督,严格按质量要求做出处理。 8、对上班存在的问题应及时在班前会向下一班交待清楚,以便下班安排处理。 9、对各班在生产中未按煤质要求处理的班组,发现后,处罚当班50 元。 二、实施细则: 、超前支护10 分: 1、检查内容及方法:

安全口往外20m,前10m内双抬棚,打3柱,往外10m打单抬棚,打2柱,用工钢梁单体柱,必须打成直线; 巷高 1.8m ,管线电缆必须挂整齐,不准有淤泥积水不准有空邦漏顶。 2、处罚办法: 超前支护少 1 米扣 1 分;每少一柱扣 1 分;抬棚扭斜每个扣 1 分;管线电缆落地每米扣 1 分;淤泥积水每米扣 1 分;空邦漏顶每处扣 3 分;物料乱放每件扣 1 分(每分罚 2 元)。 二、安全出口及行人通道10 分 1 、检查方法: 安全岀口必须按作业规程规定施工,巷高 1.8m ;棚距0.5米;柱要栽直;行人通道必须畅通总高 1.6m,宽度不小于0.7m ;不准有断拆柱。 2、处罚办法: 柱不按要求栽,每根扣1分;巷高少0.1米,每米扣1分;棚距误差0.05m,超过要求误差,每棚扣1分;行人 通道低0.1m,扣2分;窄0.1m扣2分;没有扣5分(每分罚2元)。 三、采面支架40 分 1 、检查方法:

综采工作面变化管理制度

回采工作面变化管理制度 为加强矿井安全生产变化的管理,掌握现场变化情况,实现主动超前预测变化、科学减少变化、有效控制变化,真正把变化落实在基层、落实在现场,着重从人员、时段、“三工”、系统和环境变化四个方面抓好管控,提高安全管理力度、精度,构建透明、简洁、高效的安全生产体系,实现变化条件下的安全生产,特制定本规定。 一.人员变化 ㈠新工人下井 1.由职工学校进行专业技术培训,经考试合格,取得相应安全资格证后,方可持证上岗。 2.由单位组织学习相关规程措施,经考试合格后,方可从事施工作业。 3.签订师徒协议,在师傅带领和指导下进行作业,并做到同上同下同休息。 (二)离岗返岗人员 1.离岗返岗人员是指“六假”、外出培训、旅游等离岗一周及以上人员。 2.离岗返岗人员上岗前,队部必须重新贯彻学习规程措施,并由本人签字确认。 3.队部领导或负责分工的班组长必须向其交待本班组施工现场安全重点和注意事项。 二.时段变化 ㈠季节变化 队部负责人牵头,组织相关专业技术人员制定针对性措施,并严格执行。 ㈡重要节假日(双休日)的安全控制 1.队部要加强现场安全监督检查,确保安全监管不失控。 2.队部必须有干部在现场带班作业,指挥安全生产,并做好安全关键环节、重点部位把关工作。 ㈢生产班关键时段控制 中、夜班及早班下半班、交接班时间,现场跟班干部、班组长、验收员、瓦安员“四员”要加强检查验收,把住安全、质量关。 三.“三工”变化 ㈠工艺变化

生产现场工艺变化,由分管专业副总工程师牵头,组织安全生产部门及所在单位技术主管召开现场会,并形成纪要。队部技术主管根据现场会纪要,编制针对性安全技术措施,并组织职工进行学习和考试。 ㈡现场变化 生产现场变化,由队部行政主管亲自安排,做好工序调整工作。工作面顶板初次跨落前,生产部、工队要安排专人到现场观察顶板压力、瓦斯和来水情况,制定防范措施,确保安全生产。机电大型设备出现故障需要更换处理时,必须由机电科、安监处、调度室安排人员现场跟班作业。 ㈢工具变化 现场使用的工具变化,必须由供应部门向使用单位提供质量合格的生产工具,及时调换质量不合格的工具;工具使用人员必须按使用说明正确使用,有权拒绝使用质量不合格工具。 四.环境变化 ㈠施工地点变化 1.由分管副总工程师牵头召开现场会,安全生产部门及施工单位行政主管、技术主管参加,并形成会议纪要。单位技术主管根据会议纪要,编制安全技术措施。 2.施工单位进入施工地点施工前,必须经过安全生产部门联合验收合格,并签发施工许可证、安全运行许可证。 3.单位技术主管负责组织职工进行新的规程、措施学习和考试,并传达相关措施。 4.施工前,各工种岗位必须先检查,发现问题及时处理和汇报。正常生产的第一个班次,必须有队干部带班作业。 ㈡地质条件变化 1.工作面出现地质变化时,遇到断层、陷落柱、大的褶曲构造;或顶板破碎、顶板来压现场跟班干部向矿调度室和矿值班领导汇报。 2.职能管理部门要及时向分管副总工程师汇报,副总工程师组织相关部门、工队技术人员召开现场会,研究制定相应的安全技术措施,并形成纪要。 3.队部技术主管根据现场会纪要,编制针对性安全技术措施。 4.队部技术主管负责组织参加施工人员学习措施,并进行签名确认。

煤矿综采工作面支护技术问题及完善【最新版】

煤矿综采工作面支护技术问题及完善 摘要:随着各行各业的快速发展,对煤矿资源的需求量不断增多,为了保证各行各业生产过程顺利进行,煤矿企业需要不断加大采矿工作面。采矿安全问题受到人们的广泛关注,为了保证采矿工作安全,顺利进行需要对支护工作产生足够重视,本文对煤矿综采工作面支护技术问题进行分析,之后提出相应的完善对策,以期为采矿工作提供参考。 关键词:煤矿;综采工作面;支护技术;问题;分析 1煤矿综采工作面支护技术问题分析 通过实际调查发现当前煤矿综采工作面支护工作在支架选择、超前支护以及特殊工作面顶板管理技术等方面存在一定问题,下面对上述问题进行分别说明。 (1)支架选择。支架选择的合理与否对煤矿开采工作能否安全进行有着至关重要的影响,但是当前部分煤矿企业对支护工作的认识程度不够,在选择支架时未对其种类、型号以及工作阻力等进行充分考虑,选择过程存在较大的盲目性,致使支架同实际要求存在不相符的情况,安全性和稳定性明显降低,导致支护工作无法取得预期效果,在开采过程中出现坍塌的几率增加,对工作人员的生命安全造成严重

威胁,且开采工作效率较低。 (2)超前支护。合理的超前支护可以将动压力对巷道产生的不利影响降至最低,能够在事前制定相应的预控对策,为煤矿综采工作顺利开展提供更多有利条件。但是当前部分煤矿企业在超前支护施工时未对综采工作面进行全面的分析研究,致使超前支护措施同实际要求存在一定的偏差,不能更好地对巷道进行保护,对综采工作面实际开采过程产生一定影响,开采过程受阻。 (3)特殊工作面顶板。在实际开采过程中工作人员需要根据顶板的条件采取相应的措施对其稳定性进行提升,减少坍塌事件出现的几率,保证开采过程顺利进行。但是当前部分煤矿企业对特殊工作面顶板管理工作未产生足够的重视,并且未对综采工作面进行细致分析,导致顶板管理和支护措施存在一定问题,顶板稳定性无法得到保证,开采过程中出现安全事件的可能性增加。 2煤矿综采工作面支护技术问题解决措施分析 2.1 支架选择问题的解决措施 (1)支架种类选择。液压支架在煤矿综采工作面开采过程中应用较多,液压支架又分为支撑式,掩护式以及支撑掩护式三种形式,为此在实际工作过程中需要对支架的种类进行确定。在选择支架前工作

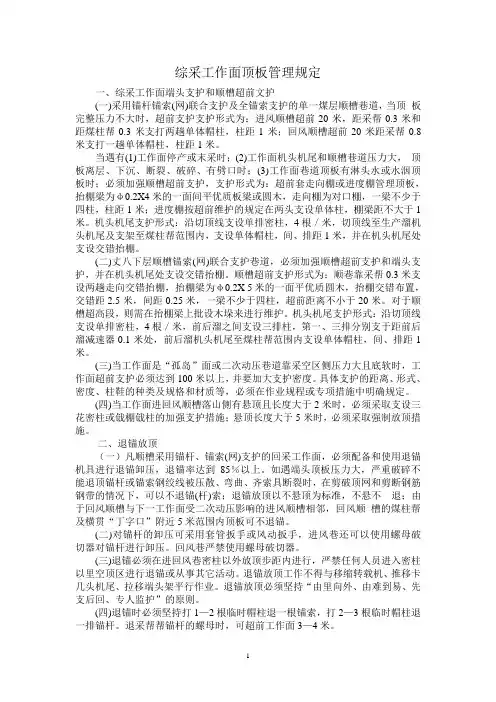

综采工作面安全管理

编号:AQ-JS-04291 ( 安全技术) 单位:_____________________ 审批:_____________________ 日期:_____________________ WORD文档/ A4打印/ 可编辑 综采工作面安全管理 Safety management of fully mechanized mining face

综采工作面安全管理 使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。 摘要:论文介绍了沁和能源集团有限公司永红煤矿综采工作面的安全管理,分析了综采工作面的存在的安全隐患,提出了实践中存在的问题和建议。 关键词:综采工作面安全管理经验研究 随着综合机械化设备和技术的进步,综采已成为我国高产高效矿井的主要采煤方法之一。永红煤矿3513工作面采用长壁分层自然冒落后退式综合机械化采煤工艺,为了使综采工作面充分发挥现代化矿井的体制优势、管理优势和煤层自然条件优势,促进综合机械化开采技术的发展与创新,永红煤矿在综采工作面的安全生产管理和实践上进行大胆尝试,取得了较好的成果。 一、3513综采工作面简介 3513综采工作面倾斜长度159m,走向长度1030m,煤层倾角3~5度,煤层平均厚5.98m,设计采高3.0m,可采储量67.1

万t,煤层节理发育,具有玻璃光泽,坚硬且平稳。 1.3513综采工作面回采对地面设施的影响。工作面位于矿区西南部,平均盖山厚度为283-323米,地面无河流、水库、建构筑物以及其它特殊标志等,对开采安全无影响。回采将造成地面土地塌陷或裂缝,由公司地测部按照土地复垦计划严格执行。 2.水文地质情况:该工作面水文地质条件较简单,顶、底岩层均无含水层,涌水量较小,但在雨季应密切注意地面裂隙导水,工作面周围不存在老空积水。 3.煤尘、瓦斯情况:该煤层有瓦斯突出危险,无煤尘爆炸性和自燃性。开采前已对该工作面煤层进行了预抽,并进行了瓦斯抽放效果检测,实施抽放后的煤层残余瓦斯含量 4.6~7.69立方米/吨,残余瓦斯压力0.3~0.53MP。 4.采煤工艺:本工作面采用长壁分层自然冒落后退式综合机械化采煤工艺,采煤机采用端部斜切进刀方式,割煤后距后滚筒3~5米移支架及时支护顶板,工艺流程为:割煤→移架→推溜→铺网联网→清煤。

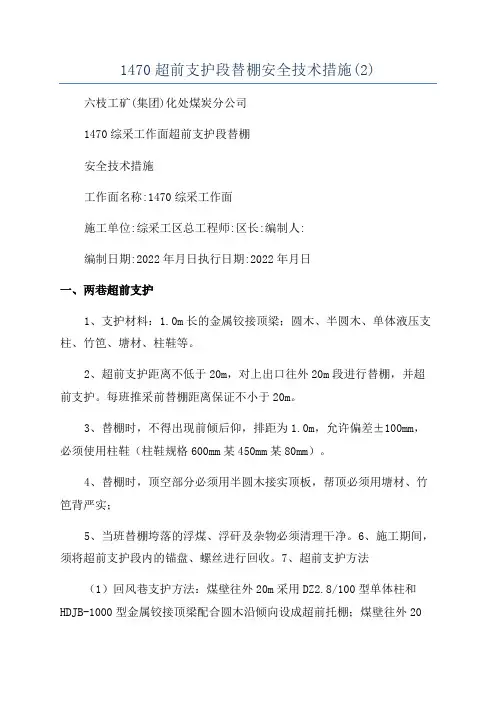

综采工作面超前支护单体柱防倒安全技术措施

综采工作面超前支护单体柱防倒安全技术措施 综采工作面打设超前支护要加强段顶板管理及通风畅通的同时,要加设有防止单体柱倾倒安全设施,为了防止单体柱倾倒伤人特制定如下安全技术措施。 一、工作面超前支护顶板管理: 1、从工作面切眼煤壁开始,逐架进行更换木梁,使用十字梁和米梁相互连接,梁端各架设一根单体液压支柱(2.5m、2.8m)为腿,距采帮1.0m处再架设一排单体支护π型钢梁,棚距0.8m。 2、机尾端头支护,距保险帮0.3m处和距133#支架0.3m,分别顺巷进行支设一根π型梁维护顶板,即“一梁四柱”柱距0.8m。当保险帮与133#支架间距大于1.2m时,再增设一排π型梁进行支护,排距0.6m。 3、更换木梁时,采用卸液钩将单体液压支柱缓慢卸液后,利用人工将木梁抬至安全区域内,并且码放整齐。 4、待取下木梁后,利用人工配合将其π型钢梁抬至单体液压支柱上方,然后利用送液枪将其单体液压支柱升紧、升牢。 5、所有单体必须穿柱鞋打在实底上,柱鞋规格600mm×200mm×150mm,防止单体液压支柱出现钻底现象,单体液压支柱初撑力必须达到80KN以上。 6、防倒链连接时,采用1.2m长小铁链两端用直径6mm的铁丝弯成S形钩,一端在单体液压支柱的手把或单体液压支柱的

活柱上缠绕三圈勾住小链,另一端勾住顶板完整的金属网,并且每根防倒链要勾紧、勾牢,两侧单体液压支柱防倒链方向一致指向煤帮,中间单体液压支柱防倒链一致指向下帮。 二、回收π型钢梁管理: 1、随工作面逐渐推进,距1#端头支架600mm处开始进行回收π型钢梁。 2、回收π型钢梁时,利用卸液钩将单体液压支柱缓慢卸液后,利用人工将π型钢梁缓慢抬至安全区域内,并且码放整齐。 3、将回收的π型钢梁和单体液压支柱,缓慢搬运到超前维护外,由检修班负责,逐架进行架设,依次类推。 三、其它安全技术措施: 1、作业时,严格执行敲帮问顶制度,以防顶板掉渣伤人。 2、作业时,作业人员要检查作业地点的瓦斯,顶板安全情况,如有隐患必须先处理后再进行作业。 3、所有单体必须用防倒链进行连接、拴牢,以防倒柱伤人。 4、作业及回收时,至少五人协调作业,二人抬π型梁放至单体液压支柱上方,二人同时进行升降两帮单体液压支柱,一人观察顶板及煤帮情况。 5、π型梁维护时,进行抬π型梁人员严禁将手、头伸到π型梁上方,防止升降单体液压支柱时出现夹手、夹头事故。 π型梁支护时,利用12#铁丝将π型梁两端绑在顶板完整的铁丝网上,至少缠绕两圈,将其紧固,防止单体液压支柱卸载时,

综采工作面管理规定正式版

Through the joint creation of clear rules, the establishment of common values, strengthen the code of conduct in individual learning, realize the value contribution to the organization.综采工作面管理规定正式 版

综采工作面管理规定正式版 下载提示:此管理制度资料适用于通过共同创造,促进集体发展的明文规则,建立共同的价值观、培养团队精神、加强个人学习方面的行为准则,实现对自我,对组织的价值贡献。文档可以直接使用,也可根据实际需要修订后使用。 为加强综采工作面质量标准化管理,确保综采工作面回采安全,特制定考核办法如下: 1. 工作面必须严格按“八条线”、“八完好”标准及有关质量标准化标准执行,否者视其检查情况按合格或不合格论处; 2. 综采工作面上下安全出口高度低于1.8米的,按不合格品论处; 3. 综采工作面支架吊斜总数达20架或连续5架咬架的,按不合格品论处; 4. 综采工作面两巷超前抹帽距离达不

到?作业规程?要求的,按不合格品论处; 5. 综采工作面(十煤)支架初撑力或工作阻力达不到要求的,责任人按一般“三违”论处; 6. 综采工作面因管理不善造成压机头的,责任人按一般“三违”论处; 7. 综采工作面因管理不善造成漏顶事故发生的,责任人按轻微“三违”论处; 8. 综采工作面因管理不善造成冒顶的,按一般“三违”进行处理; 9. 综采工作面因管理不善造成歪架(支架垂直顶板大于±5度)的,按轻伤事故进行处理; 10. 综采工作面因管理不善造成倒架的,按重伤事故处理。

综采工作面支护设计最终

-综采工作面支护设计(最终)

————————————————————————————————作者:————————————————————————————————日期:

第一节 巷道布置和工作面基本参数 一、巷道布置 本工作面正、付巷沿煤层走向方向布置,正巷长度为1228m ,付巷 长度为1168m ,切巷长度为240m 。 附图一:巷道布置图 二、巷道支护形式和断面特征: 第二节 支架设计选型计算 一、液压支架选型原则 1、支护强度应与工作面矿压相适应。支架的初撑力和工作阻力 要适应直接顶和基本顶岩层移动产生的压力,将空顶区的顶底板移近量控制到最小程度。 2、支架结构应与煤层赋存条件相适应。 3、支护断面应与通风要求相适应,保证有足够的风量通过,而 且风速不得超过《煤矿安全规程》的有关规定。 4、液压支架应与采煤机、刮板输送机等设备相匹配。支架的宽巷道名称 断面 形状 净宽 (mm) 净高 (m m) 毛宽 (mm ) 毛高 (mm) 支护形式 11-1051巷 矩形 44 300 锚网梁、锚索、架棚 11-1052巷 矩形 44 300 锚网梁、锚索、架棚 11-105切巷 矩形 65 300 锚网梁、锚索

度应与刮板输送机中部槽长度相一致,推移千斤顶的行程应较采煤机截深大100-200mm,支架沿工作面的移架速度应能跟上采煤机的工作牵引速,移架速度还应满足生产指标的要求,支架的梁端距应为340mm左右。 二、液压支架选型依据及内容 1、选型依据:支架选型前必须将工作面的煤层、顶底板及采区的地质条件全面查清、探明,编出综采采区、综采工作面地质说明书。 2、选型内容:选择支架时,要确定下述内容:支架类型,如支撑掩护式或掩护式;立柱根数;支护阻力,包括初撑力、额定工作阻力;支架结构高度,包括最大和最小高度;顶梁和底座的结构形式、尺寸及其相对位置;对防滑、防倒、防片帮、调架、移架、端面维护等装置的要求;操作方式、阀组性能等。 三、基本支架初步设计 1、基本支架主要技术参数的确定 ⑴支护强度(工作阻力) 从理论上分析,合理的支护强度应正好与顶板压力相平衡。支护强度过大,不仅增加支架重量和设备投资,而且给搬运、安装带来困难;过小则会造成顶板过早下沉、离层、冒落,使顶板破碎,造成顶板维护困难。因此支护强度的大小应取决于工作面采场矿压的大小。但由于目前对采场矿压的大小还不能进行准确的定量计算,目前主要以经验法或实测数据,来确定支架的支护强度。 ①采用经验公式计算支架的支护强度:

大倾角综采工作面安全管理须知标准版本

文件编号:RHD-QB-K2537 (操作规程范本系列) 编辑:XXXXXX 查核:XXXXXX 时间:XXXXXX 大倾角综采工作面安全管理须知标准版本

大倾角综采工作面安全管理须知标 准版本 操作指导:该操作规程文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时必须遵循的程序或步骤。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 一、工作面必须采取单向割煤(下行割煤),从下往上移架、推溜。 二、液压支架采取邻架操作;采煤机、输送机开启及支架拉移前必须进行确认,非安全区有人严禁操作。 三、人员进入煤壁区工作时,必须严格执行敲帮问顶制度,并有专人监护,设置可靠的挡煤(矸)和护帮设施。煤机、刮板输送机必须停止运转,开关打在停止位置并闭锁,且上方严禁操作支架。 四、采煤机运行时,除煤机司机、班长和看线工

外,其他人员不得进入工作面。 五、面内需要存放的单体支柱、物料闲置时,必须用不小于φ12.5mm的钢丝绳配合绳卡或双股8#铁丝固定在支架或挡煤板上,防止下滑伤人。 六、刮板输送机运行时,人员不准从输送机机头穿越;需从机头穿过时,必须停止输送机、采煤机,并且严禁有人操作支架,严禁在机头处停留。 七、输送机机头端头支护工工作时,先检查机头处的挡矸设施是否完好,并通知面内所有人员必须停止作业,采煤机、输送机和转载机停电闭锁,并设专人看管。 八、输送机机头看闭锁人员必须躲到机头3m外安全地点,精力集中,并兼负下出口警戒工作,严禁人员进入工作面。 九、移架时要带压移架,做到移架后并及时将支

8113综采工作面两巷超前支护补充措施

水城矿业(集团)有限责任公司 老鹰山煤矿 安 全 技 术 措 施 矿别:老鹰山煤矿 措施名称:8113综采工作面两巷超前支护补充措施 施工单位:综采工区 负责人:王良勇 编制人:叶世波 编制时间:2012年07月16日

8113综采工作面两巷超前支护补充措施 8113综采工作面两巷支护强度不够,经矿领导及有关业务部门决定,对两巷加强支护,为确保施工质量及安全,特拟本措施。 1、回风巷超前支护:自工作面煤壁往外20m采用2.5m单体支柱配半圆木在U支梁子中间打点柱的形式进行支护,柱距为1m;自工作面煤壁往外10m采取在回风巷下帮打一排戗柱,柱距为1m,中间点柱与戗柱互相错开500mm。 2、运输巷超前支护:自工作面煤壁至第一架U支段采用扶两对花边工字钢进行支护,保证一梁三柱且迈步前移;第一架U支至超前溜子机头采用2.5m单体支柱配半圆木在U支梁子中间打点柱的形式进行支护,柱距为0.6m。 3、运输巷落山角每次回撤后增打两个木垛,以加强下出口支护强度,落山角回柱时,够一个木垛位置及时打上,以防回柱后顶板下沉。 4、两巷超前打设单体要保证成直线,柱距偏差不大于±100mm,在顶板变化处允许增加单体支柱。 5、超前支护支设单体时要进行穿鞋,铁鞋铁钩必须挂单体的手柄上,且随单体一起回出。 6、两巷超前支护按要规定支设完后必须拴好防倒绳,以防单体失效伤人。 7、所有打设单体要保证初撑力,防止顶板下沉,每班要对超前

单体进行观测,及时对卸载、漏液单体进行补液或更换。 8、作业时,加强管理,严禁碰坏、砸坏巷道两帮的电缆、设备和管路;必要时利用废旧皮带对缆线、设备和管理进行保护,待作业完成时按照标化要求对管路、缆线重新吊挂。 9、作业期间,严禁其他无关人员通过,必须在作业前后10m范围设置警戒。 10、作业人员要加强自保互保意识,搬运支护用品要注意好手脚;作业时,随时“敲帮问顶”发现隐患必须及时处理后,才能正常作业。 11、作业前,瓦检员必须量取巷道顶部和帮部瓦斯浓度,严禁瓦斯浓度超限作业。 12、施工期间,必须坚持“敲帮问顶”制度。每次施工前必须先行进行敲帮问顶,找掉浮石活矸才能施工。必须配备长把敲帮问顶工具,并由当班班组长负责执行。 编制单位:综采工区 编制人:叶世波 编制时间:2012年7月16日

煤矿加强综采工作面安装拆除管理的规定【方案】

集政〔2013〕201号 印发《关于加强综采工作面安装拆除管理的 相关规定》的通知 各矿、项目部,安装工程分公司: 《关于加强综采工作面安装拆除管理的相关规定》业经6月18日总经理办公会审议通过,现印发给你们,请认真遵照执行。 2013年6月20日

关于加强综采工作面安装拆除管理的 相关规定 为进一步强化综采工作面安装、拆除安全管理,给综采工作面安装、拆除安全高效施工创造良好条件,特制定本管理规定。 一、综采工作面安装、拆除位置确定 工作面开切眼、收作位置应避开地质构造及应力集中区。停采收作位置应避开周期来压断裂步距,尤其是坚硬顶板避免其断裂位置处于液压支架上方。收作线以外应留有足够的封闭墙施工位置。 二、组装、解体硐室施工要求 (一)原则上液压支架组装、解体硐室选择在井下大巷处,特殊情况下可设在工作面两巷。硐室应选择在围岩岩性较好处,要求底板平整,轨道不得有坡度,支护牢固。 (二)组装(解体)点的高度、宽度、长度和起吊点布置及生根点方式由安装工程分公司提供图纸,矿负责按图纸施工,安装工程分公司验收。 (三)在硐室内根据支架架型、巷道等现场情况确定组装(解体)点数量,相邻组装点间距不得小于20m,布置双股轨道车场,并保留足够的安全间隙。 (四)特殊地点的硐室由生产部组织矿、安装工程分公司现

场确定。 三、运输系统要求 (一)轨道 1.运送9200/24/50型以上整架液压支架铺设轨道选用38,其它选用30。 2. 弯道曲率半径必须满足运输最长件的要求,弯道处加装护轨装置。 (二)运输线路 工作面两巷运输线路的宽度、高度必须满足运输最大件的要求,留有足够的安全间隙。 (三)绞车布置 安装工程分公司确定绞车安装位置、硐室尺寸、牵引力等参数,矿负责施工并按要求提供绞车,绞车基础不高于底板200。 四、综采工作面切眼刷扩要求 1. 切眼内必须使用矿用11#工字钢平行于工作面煤壁架设挑棚,原则上跨度小于7m的不少于3排,7m以上的架设4排。顶板破碎处、两端头顶板暴露面积大的地点必须加强支护,支护方式在施工措施中明确规定。 2. 切眼净宽度≥支架对角斜长+500;有效高度≥最低架高(或打运最大件高)+平车高+300。 3. 切眼底板要求平整,凹凸不超过200以上。 4. 煤机窝尺寸:长度≥煤机长(含滚筒)+5000,宽度≥2000,

综采工作面上端头支护安全技术措施

综采工作面上端头支护安全技术措施 由于工作面长度变化较大现有支架无法支护上端头,所以利用DW31.5-315/100单体液压支柱及铰接梁配合ZY5600/23/45型支架进行支护上端头处的空顶。 一、支护工艺及回收工艺 1、工作面端头处使用单体液压支柱进行支护,支护要求为:单体 支柱间距不能小于700mm,排拒为1000mm,每天早班进行回收,端头支护见四回一。 2、所支设的单体必须挂铰接梁,并保证铰接梁连接有效不的出 现断开现象。 3、每孔的间距为1米,孔的排距5-7米, 综采工作面超前孔爆破参数

4、使用单体柱时,柱体顶盘和底座要均匀受力,顶板背实,软底穿鞋。 5、单体液压支柱在支设过程中应当2人互相协助挂铰接梁,1人扶支柱,1人负责给单体液压支柱注液,并保证支撑力,直径为Φ100≥90KN,Φ80≥60KN。 6、所有单体液压支柱的三用阀注液嘴必须朝向采空区方向,并保持横竖都在一条直线上。 7、工作面上端头单体支护到过支架大柱以后再进行回撤。 8、单体液压支柱再回撤时必须使用卸压扳手远距离操作,用绳子或专门加工的铁钩将单体拖出,严禁人员直接用手将单体拉出。 9、回撤出的单体立即补打到超前支护单体前方,使超前支护距离不少于20米。 10、所有支架的侧护板必须使用以缩小上端头空顶距离。 11、采煤机上行割煤时要割到与上端头下帮煤璧处。

二、安全措施 1、单体支设过程中思想要集中,以防铰接梁及单体砸伤人员。 2、单体支设过程中其他人员不得经过,以防出现事故。 3、单体支设完成后检查单体于铰接梁咬合情况、并能够保证单体达到初撑力要求。 4、单体必须使用≮5mm的钢丝绳或利用废旧皮带做的防倒绳防倒, 以防止单体支柱卸压倾倒后造成人员或者设备、设施损害。 5、损坏的单体立即回收不得摆放在工作面端头处,闲置单体柱要立放在上、下顺槽,不影响两巷行人安全出口处固定,保证行人通道畅通无阻. 6、单体在回撤过程中必须有区队领导现场指导作业。 7、工作面确保有完好的敲帮问顶工具、以便随时使用。 8、交接班后负责运输机机尾人员首先检查有无伞岩或煤层离层情况,并进行处理。人员不得在上端头处停留或工作,确需工作时必须有专人进行监护。 9、支设区域顶板过高时使用加长腿,确实无法支护的可使用木点柱进行支护。 10、工作面范围内每位人员要熟悉该工作面可能出现的各种灾害的避灾路线。

综采工作面顶板管理制度.pdf

顶板管理制度 三界沟煤矿

综采工作面顶板管理规定 为了进一步加强综采工作面的顶板管理,保证安全生产,结合我矿综采面顶板的实际情况,特制订以下管理规定: 一、综采工作面顶板管理的一般管理规定 1、提高全队人员的主动管理顶板的意识,特别是煤机司机、支 架工、班长和代班队长等。 2、落实各级管理人员及岗位工的职责,当出现人为因素造成顶 板管理不到位时,必须落实责任;造成顶板局部冒落时,必须根据经 验进行追查处罚,以不断提高岗位及管理人员的责任心。 3、成立3205工作面矿压观测小组,对老顶初次来压、周期来压、末次贯通的规律和显现强度进行矿压观测和总结,每个工作面回采完毕后由总采队编制技术总结吗,以指导下个工作面的生产。 4、专人负责进行工作面矿压显现规律观测,总结工作面周期来 压规律以及支架工作阻力增阻点、煤壁压力显现等征兆和停产检修对 矿压的影响,每天预报周期来压位置。 5、根据周期来压预报位置与周期来压规律,协调检修班与生产 班的工作任务,不得将大型检修布置在周期来压期间,在周期来压期间尽可能动态检修,并保证周期来压期间的快速推进。 6、跟班队长负责每班观测老顶周期来压情况、架后悬顶面积及 工作面的压力显现情况吗,并认真做好记录,升井后向值班人员进行汇报,并根据矿压观测小组的周期来压预测预报,在班前会上进行当班工作安排和重点工作布置。 7、当采空区悬顶面积大、周期来压步距增大或异常时,必须向 矿分管领导进行汇报,防止支架压死或产生冲击波。 8、合理控制机头机尾超前量,工作面调斜时控制好加刀数量和 加刀位置,防止快速加刀造成倒架。

9、加强液压支架安全阀的管理,保证安全阀开启值达到额定 10、加强两顺槽的顶板管理,特别是超前支护区域,应定期检查 单体初撑力情况,及时更换的单体。 二、综采工作面交接班期间的顶板管理 1、综采队在班前会布置生产任务时,值班人员、带班人员必须 将井下现场情况了解清楚,由本班带班队长根据井下情况进行安排各项工作,特别是在顶板管理方面的重点。 2、每班带班队长必须在现场进行手拉手交接班,接班时由验收 员进行推进度、工程质量的验收,发现工程质量不合格时,必须交接 清楚,落实好责任人。 3、交班时上一个班的带班队长和带班长必须将本班顶板状况、 压力显现情况、设备的运行状况等交接清楚。 4、煤机司机在交班时要将本班的顶、底煤留设情况,提底、卧 底情况以及工作面出现上窜和下窜时的加刀情况交接清楚。 5、支架工在交接班时要将工作面顶板压力显现情况、顶、底板 台阶情况,支架出现“低头”、“高射炮”以及倒架、咬架情况交接清楚,以便下一个班采用合理方法调整。 三、综采工作面非来压期间的顶板管理 1、在生产过程中必须保证工作面“三平两直、两畅通”,所有设备真诚运行,杜绝设备“带病”作业。 2、煤机司机要根据顶板压力、煤层厚度、直接顶岩性等各方面 因素合理确定顶煤留设厚度,并根据周期来压步距及压力显现强度合理合理确定正常来压和周期来压的顶煤留设厚度。 3、综采工作面生产过程中要根据顶板变化】地质构造、工作面 涌水情况等合理调整采高。 4、煤机司机每刀的卧底、提底或降低采高、增大采高的幅度不

回采工作面超前支护验算

3908回采工作面超前支护强度验算 3908综采放顶煤工作面,切眼设计长度200米,顺槽设计断面宽4000mm,高3000mm ,经中国矿业大学从顶底板岩石单轴抗压强度、两帮岩石单轴抗压强度、巷道埋深、护巷煤柱宽度、采动影响系数、围岩完整性七项参数进行理论验算,顺槽掘进采用锚网梁索联合支护,支护强度完全满足安全生产需要。 根据中国矿业大学对我矿回采工作面回采期间矿压观测数据分析,在回采过程中随着工作面的推进,两顺槽从安全出口向外100m 为顶底板移动量、两帮移近量显现范围,且移近量从里向外逐渐减小。 一、在顶底板移近量、两帮移近量显现范围内,巷道断面是否满足《煤矿安全规程》第22条规定。 《煤矿安全规程》第22条规定,“巷道内安设输送机时,输送机与巷帮支护的距离不得小于500mm,输送机机头和机尾处与巷帮支护的距离应满足设备检查和维修的需要,并不得小于700mm;巷道内移动变电站或平板车上综采设备的最突出部分,与巷帮支护的距离不得小于300mm”。 ①3908轨道顺槽布置设备列车,最大件为移动变电站长×宽×高=3900×1100×1480mm。 最大宽度:移动变电站宽度1100mm +300mm+1000mm = 2400mm 最大高度:移动变电站高度1480mm +300mm = 1780mm 轨道顺槽断面为宽4000mm×高3000mm,取顶底板移近量最大点

83mm、两帮移近量最大点61mm,巷道净断面为3917mm?2400mm,净高度2939mm?1780mm,因此在顶底板移近量、两帮移近量显现范围内,3908轨顺巷道宽度满足安全生产的需要。 ②3908皮带顺槽安装转载机和破碎机、皮带机,最大件为破碎机,长×宽×高=3540×1785×1741mm。 最大宽度:破碎机宽度1785mm +700mm+700mm = 3185mm 最大高度:破碎机高度1741mm + 700mm = 2441mm 轨道顺槽断面为宽4000mm×高3000mm,取顶底板移近量最大点83mm、两帮移近量最大点61mm,巷道净断面为3917mm?3185mm,净高度2939mm?2441mm,因此在顶底板移近量、两帮移近量显现范围内,3908皮顺巷道宽度满足安全生产的需要。 二、在顶底板移近量、两帮移近量显现变化较大的地段(安全出口向外25m范围内)加强顶板支护,即超前支护。 《规程》第50条规定,“采煤工作面所有安全出口与巷道连接处超前压力影响范围内必须加强支护,且加强支护的巷道长度不得小于20米;综合机械化采煤工作面,此范围内的巷道高度不得低于1.8米。” 根据中国矿业大学对我矿回采工作面回采期间矿压观测数据分析,3908综采工作面从安全出口向外25m范围内为顶底板移近量、两帮移近量变化活跃段,因此作业规程规定采用单体液压支柱配合π型梁的超前支护加强支护,即从安全出口开始,前10m范围内为三排支护,10m~25m范围内为两排支柱,超前支护均为一梁三柱,柱距
