水暖改造施工组织设计

水暖改造施工组织设计
水暖改造施工组织设计

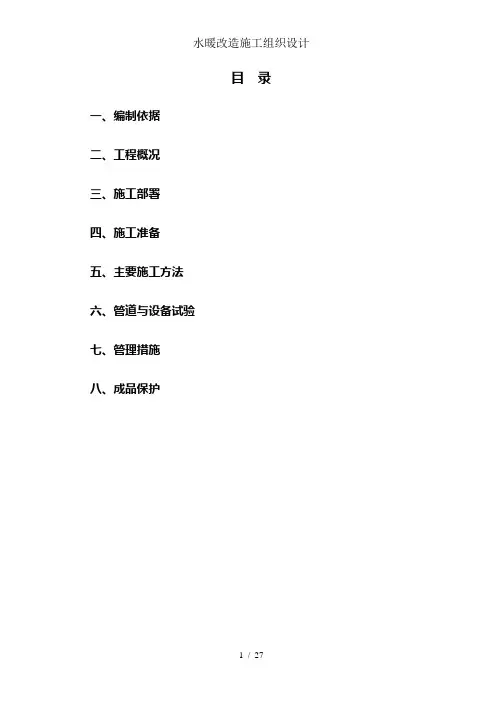

目录

一、编制依据

二、工程概况

三、施工部署

四、施工准备

五、主要施工方法

六、管道及设备试验

七、管理措施

八、成品保护

一、编制依据

1.临汾市五一路学校维修工程一标段招标文件。

二、工程概况

1 总体概况

三、施工部署

1水暖风施工项目人员部署

现场劳动力的数量和工种随不同阶段施工内容的不同而不同,对各个阶段劳动力的数量进行动态管理,随时调节,做到有条不紊,保证整个工期劳动力充沛而不闲置。根据工程量和施工进度计划,本工程设专业技术人员1人,工人高峰人数30人。

2工期安排

本工程工期紧,要求30天完成。

四、施工准备

1组织准备

针对该工程施工要求高,工期短的情况,必须建立一个严密的现场管理体系,实行任务到组,质量到人,严格要求,精心施工。对本工程施工人员进行思想教育和组织建设,加强学习,健全岗位责任制。把技

术交底、质量标准、操作工艺、安全消防交底贯彻到施工班组,要使每一个施工人员牢固树立质量第一的思想,从组织上保证优质工程。

2技术准备

首先要整理好技术资料,本工程施工工艺要求高,先组织好图纸会审,并把不清楚和需要修改的地方与设计联系解决,并把设计交底,洽商记录中的设计变更在施工图上标识清楚,向施工班组作技术、质量、安全、消防书面交底。组织施工班组中有关人员熟悉施工图,学习有关本工程的质量要求、技术操作规程。交底时与原图不符的变更和本工程采用的新工艺、新材料要重点加以说明,以利于以后施工。

3临时设备和机具设备

1临时设备

根据工地现场的规定,隔出一块水暖专业用地,其中包括管材码放地、预制加工场地及半成品码放场地。在大库房中也隔出一块为水暖小型材料设备库房及工具房,以便材料进场后有次序的码放。为现场生活、施工需要设厕所一间,现场消火拴三座,阀门井一座。

4材料准备及材料质量控制

根据施工预算和施工进度分批分种类进料,订货时先根据材料计划单上产品名称、规格、型号及质量要求对照产品合格证,内容符合要求后,拿回样品通过施工员、技术、质检员、监理共同检查、检验认可后在订货后进货。材料进场时再由施工员、质检员、监理检查出厂合格证,有的还应检查材质化验单、说明书、进市使用证明及设备试验调试记录,然后再从材料的规格、型号、数量、外观质量检查,阀门、管材、暖气

片,主要部件抽查10%,对在主干管上起截断作用的阀门应全数进行强度试验。阀门有严密性试验,如有不合格的应检验,并将不合格产品退货。最后根据检查内容填写材料进厂检验记录。并将进厂材料码入整齐做好标识。易损坏、易丢失的材料要妥善保管、减少浪费,要坚持按施工预算限额领料,有变更的应写清楚,鼓励施工人员在施工中精打细算,做到长料不短用、大材不小用,节约材料,降低工程成本。

施工现场临时用水

本工程施工现场临时用水量包括现场施工用水量、施工机械用水量、施工现场生活用水量、生活区生活用水量及施工现场消防用水。

五、主要施工方法

1施工原则

1在项目经理的领导下,安装前对各系统的所有管道和设备综合考虑,同时熟悉与管道有关的土建、电气设备管线情况,协调与其他专业的关系,做好施工前预想,确保工程质量和工程进度。

2施工现场设材料库和加工场地,所有材料都应按使用顺序分期分批进场,同时,做好原材料、成品、半成品的保护。

3管道与部件尽量采用提前预制或工厂化加工,现场安装的方式。

4根据土建施工情况凡具备施工条件的应及早插入。

5为保证施工进度质量施工中各系统采取分段安装→试验→复验的方式。

6严格执行样板制,做好样板工序,样板间、样板层。

7设备吊装就位前须制定统一吊装方案,大型设备由专业起重人员吊

运,并请厂家现场指导。

2施工顺序

1在主体结构施工阶段积极配合土建施工,做好预埋、预留工作;同时,工班分段作业,对作业人员实行动态管理,组织立体交叉作业。

2主体施工阶段:在每次浇灌混凝土前,全面检查所有预留洞位置、数量,以及暗埋管道,做到准确无误。拆模后要及时清理孔洞,核对其数量、标高,为今后的安装做好准备,暗埋管道做好保护工作,同时做好隐检记录。

3积极配合土建进度进行管道安装,采用分系统与分区域施工相结合的方法,各系统按先地下后地上、先干管后支管、先大管后小管、先里后外的施工工序进行。然后进行试水试验,做好成品保护,并做好隐检记录。

3施工工艺

1拆除工程

1、根据要求招标文件要求及施工图纸所示进行拆除。给排水及采暖工程拆除内容包括:管材、管件及散热器。

2、拆除工程应由上向下进行拆除,如拆除部位较高时应支搭操作架子

3、拆除的建筑垃圾随拆随在当天运出现场,拆除的旧件、金属件集中存放,由甲方及时处理。

2给水系统

1、施工工艺

安装准备→制加工→干管安装→管道试压→立管安装→支管安装→系统试压→管道防腐保温

2、内涂塑热镀锌钢管的安装:

1)材料要求:

(1)生活给水立管及水平横干管采用内涂塑热镀锌钢管,丝扣或法兰连接焊接部位做防腐处理。

(2)在购进管材和管件时,应具有质量合格证和明显标志的产品规格及生产厂名称。

(3)用于生活饮用水系统的衬塑钢管的管材及管件,一定要有卫生检验部门的检验报告或认证文件。

2)管道预制加工:

(1)按设计图纸要求画出管道分路、管径、变径、预留管口、阀门位置等施工草图,在实际安装的结构位置做标记,按标记分段量出实际安装的准确尺寸,记录在草图上,按草图测量的尺寸进行管段预制加工。

(2)衬塑钢管切管应采用金属锯,套丝应采用自动套丝机,压槽应采用专用滚槽机,弯管应采用弯管机冷弯。

3)管道安装顺序,一般先地下后地上,先大管后小管,先立管后支管。

4)埋地管道安装:

(1)埋地管道的敷设,应在未经扰动的原土或在土建回填土夯实后重新开挖,严禁在回填土之前或未经夯实的土层中铺设。

(2)埋地管道安装应注意的问题:

a.埋地近户管穿外墙处,孔洞高度一般管顶以上的净高不宜小于100mm。

b.埋地干管的铺设应有0.002~0.005的坡度坡向室外泄水装置。

c.埋地衬塑钢管的管件,应做外防腐处理。当设计无具体要求时可刷环氧树脂类油漆或按热沥青三油二布做法处理。

d.给水引入管与排水排出管的水平间距不得小于1m。室内埋地给水干管与排水管道平行敷设时,两管间最小水平间净距不得小于500mm。

5)立管安装:

(1)立管安装前,应先清除立管甩头处阀门或连接件的临时封堵物、污物和泥砂等。

(2)衬塑钢管明装部位应远离热源,无遮挡或隔热或隔热措施的立管与炉灶的距离不得小于400mm,距燃气热水器的距离的不得小于200mm,不能满足此要求时应采取隔热措施。

(3)布置在管井中的立管,应在立管上引出支管的三通配件处设固定支承点。

(4)冷、热水管的立管平行安装时,热水管应在冷水管的左侧。

(5)给水立管的始端应安装可拆卸的连接件(活接头)。

(6)安装立管时,应及时将立管卡牢,以防止立管位移,或受外力作用而产生弯曲及变形。

(7)敷设在管井内的管道,管道表面与周围墙面的的净距不宜小于50mm。

6)管道试压:

(1)管道安装完毕应进行强度和严密性试验,试压分阶段性试压和系统试压。

(2)室内给水管道试验压力必须符合设计要求。当设计未注明时,管道系统试验压力为工作压力的1.5倍,但不小于0.6Mpa.

(3)水压试验合格后应将管内水排除干净,排出时应将排气阀打开,补充管内排水所造成的真空。

7)给水系统通水及冲洗试验:给水管道系统在交付使用前必须进行通水及冲洗试验,并做好记录。

8)凡给水管道采用10 mm厚橡塑管保温。

3、型钢管架安装:

1)管道支、吊架的间距及做法应参见技术规格说明书及有关规范和标准图集,且需根据现场实际情况设置支架;

最大管道支架间距

2)管道及其部件必须用支吊架固定稳固,不得把管道及其部件的重量传递给设备承受,如连接设备水泵等须提供附加支架,以防设备过度受力。

3)水平安装的管道支吊架一般应设置在建筑物的钢筋混凝土梁上;垂直安装的管道(含在管井内安装)在多层的楼板处设支架。

4)在直段管廊内,按设计图纸和规范要求,测定好吊卡位置和标高,找好坡度,将预制好的型钢吊架焊接在预埋在砼梁、楼板或墙面内的埋件上;支、吊架安装应平整、牢固,与管道接触良好;所有金属支吊架都做防腐处理。

5)管井内所有立管均固定在各层楼板上;固定支架采用槽钢制作,固定在砼结构的预埋件上;如果没有预埋件,可用膨胀螺栓固定在砼结构上。

6)管道固定支架

(1)须用槽钢固定在建筑结构上作为管道的固定支架安装;

(2)管道固定点的设置须配合有关管道的改向和管网内的伸缩器及伸缩管弯,以能有效地将管道系统因膨胀、收缩及内压力所产生的推力和回应力传递到建筑结构上。

(3)管道固定支架同时要承受管道水压试验时所产生的较高轴向推力。

管道暗装

(1)管道嵌实应在隐蔽工程验收完成后进行。

(2)M10水泥砂浆分两次嵌实,先嵌实管件待达到50%强度后再全部嵌实填平。

(3)嵌墙管道管径不得>25mm。

(4)管卡间距≤1.5m,管道转弯及穿墙三通处必须设置管卡。

(5)横管嵌墙开槽长度超过1.0m时,应征得土建专业同意。

(6)墙槽槽底应平整,不得有尖角。

(7)当管道交叉敷设于楼面时,最上层管顶应有不小于20mm的垫层。

(8)敷设于楼面的管道也可不设波纹护套管但管顶上垫层厚度不得小于20mm的垫层。

(9)管道敷设于楼面施工完毕后需画线标明位置。

(10)T型板楔块其中2φ6比其它短筋长60mm。

球墨铸铁排水管道施工工艺

(1)管材和管件在安装前应先清洗,管内不得有泥、砂、石及其它杂物。

(2)管材可采用砂轮切割机、锯等切割,切割口应清除毛刺,外圆略锉倒角。

(3)卡箍接口安装

a、将接口处的管外表面清理干净;

b、将不锈钢卡箍先套在接口一端的管身上(一般是直管);

c、将橡胶圈的另一头套在一个接口管的管口上(一般是已固定好的管

子或管件),套入至规定深度;

d、将橡胶圈另一头向外翻转,将要连接的管件或直管的管口放入翻

转的橡胶圈口放回正常状态;

e、校准管道坡度、垂度和位置,用支架初步固定住管道,移动不锈钢卡箍套在橡胶圈外,拧紧卡箍上的固紧螺栓,接口完成,随即将管道牢固固定在支架上。

5、管道试压:

1)热熔连接管道,水压试验时间应在24h后进行;

2)水压试验之前,管道应固定,接头须明露;

3)管道注满水后,先排出管道内空气,进行水密性检查;

4)加压宜用手动泵,升压时间不小于I0min,测定仪器的压力精度应为0.01MPa;lh0.06MPa;

5)在工作压力的1.15倍状态下,稳压2h,压力降不得超过0.03MPa,同时检查各连接处不得渗漏,并符合设计要求及验收规范。

5.3.3排水系统

1、排水系统施工工艺:

安装准备→预制加工→干管安装→立管安装→支管安装→卡件安装→封堵洞口→闭水试验→管道冲洗→卫生器具配件检验→卫生器具安装→卫生器具配件安装→卫生器具缝隙处理→卫生器具外观检查→通水试验(满水试验)

2、排水管道安装

1)排水管道采用球墨铸铁管、光壁式UPVC管材

2)干管安装:按照施工图对敷设的管道坐标、标高及预留管口尺寸进行核实。

3)托、吊管道安装:

(1)安装在管道设备层内的铸铁排水干管可根据设计要求做托、吊或砌砖墩架设。

(2)安装托、吊干管要先搭设架子,将托架或吊卡按设计坡度栽好,量准吊棍尺寸,将预制好的管道托、吊牢固,并将立管预留口位置及首层卫生洁具的排水预留管口,找室内地平线、坐标位置及轴线找好尺寸,接至规定高度,将预留管口装上临时丝堵。

(3)托、吊排水干管在吊顶内者,需做闭水试验,按隐蔽工程项目办理隐检手续。

4)PVC管安装应注意:

(1)粘接剂易挥发,使用后随时封盖,粘接场所应通风良好,远离明火。

(2)接口处外观应清洁,美观。粘接后外溢粘接剂应及时除掉。

(3)粘接剂应涂刷均匀,且粘接处应处理干净。

(4)伸缩节设置

PVC污水管每层设置伸缩节,水流汇合配件在楼板上,伸缩节设置在水流汇合配件之上,水流汇合配件在楼板下,伸缩节设置在楼板之上,4M L2M,伸缩节设置一个,在合部位上流侧安装。伸缩节在安装前要做插入试验,插入后底部要留2~3 M的伸缩间隙

(5)排水管安装时,一定按设计要求做好坡度,采用大小头时,保持管道上平,出屋面采用钢防水套管穿楼板,安装好后应作灌水、通水、通球试验。

4、管道冲洗与试压

管道冲洗必须在水压试验之前进行。

1)水压试验

(1)测压点应设在管道系统最低点;对管网注水,先将空气排净,然后缓慢升压,达到试验压力后,稳压30分钟,目测无泄漏、无变形、压降不大于0.05MPa时为合格。

(2)系统严密性试验在强度试压合格后进行,其试验压力为工作压力,稳压24小时经全面检查,以无泄漏为合格。

不参予试验的阀门应采取隔离措施。试压合格后填写试压记录。

2)管道冲洗

(1)不同管径的管道水冲洗流量如下

(2)水冲洗时的水流方

向应与火灾时系统运行的水流方向一致,连续冲洗,直至出口处的水色、透明度与入口处的目测基本一致为合格。

六、管道及设备试验

1强度试验

对于承压管道、设备、阀门、成组散热器、新风机组,安装前应有强度试验记录。全部管路系统和设备安装完后应有系统强度试验。

要填写试验管路、设备及阀类等的类别、规格、材质,并注明项目

部位。

写明压力表位置、层数、试验压力、试验时间、压力降数值,试验介质。

写明试验中检查渗漏情况、位置及返修情况、结果。

注明试验日期,并签字齐全。

2灌水试验

室内污水管道灌水试验:注水高度以一层楼高为标准,满水15分钟再灌满延续5分钟,液面不下降,不渗漏为合格。

开式水箱满水试验:要求水箱满水24小时,观察无渗漏为合格。

3冲洗试验

给水管道在交付使用前须进行冲洗,冲洗应以1.5m/s的流速进行,直到出水口的水色透明度与进水口的水色透明度目测一致为合格。

4通水试验

卫生器具完工后应进行通水试验,并填好记录表。卫生器具100﹪均应做满水排泄试验,满水试验水量应达到器具溢水口并检查溢水口的通畅能力及排水口的通畅情况,管路设备无堵塞无渗漏为合格。

5通球试验

从投气口投入胶球,通球球径不小于排水管径的2/3,并用水冲直到本球从排水口冲出为合格。

6设备试运转达及热工调试

单机试运转包括水泵、各类风机等设备,要求写明单机试运转的有关检查情况及参数据。

设备系统试验运转,各类系统设备均要带负荷运行,内容包括全过程的试验数据控制参数,系统有无渗漏,温度情况及运行状况。

暖气工程热工调试记录,并作为竣工资料的保证项目归档,工程交工时,无条件进行热工调试,必须在竣工单上注明热工调试日期。

7装饰工程

施工起点流向方案

根据本工程工期、楼层较多、工作量大,本公司选择分项工程分二个区域流水施工由上而下。

基体表面处理方案

在装饰施工之前对柱面、混凝土墙面、楼地面进行处理,使其表面粗糙,墙装饰面与基层之间的粘接力,具体处理方法是:

粘贴前,清除基层表面的灰尘、污垢;

贴面砖前将墙面浇水湿润,必要时刷一道素水泥砂浆;

光滑石块和混凝土表面做凿毛处理;

砖墙基层表面要清理灰缝;

需拆除的部分,图示其部位、计数量、甲方审核并不能影响建筑的结构。

七、管理措施

技术施工

季节施工

外露管口应及时封堵严密,可采用3㎜厚钢板焊上或用木塞堵严,

防止雨水流入及污物进入堵塞管道;

管道的除锈防腐工作,应在晴天进行,防止除锈不净和油漆附着力不够造成脱落;

电动工具不可露天使用,并要有防雨、雷、防潮措施;

坚持了解天气预报,合理安排工作;

对怕潮材料要妥善保管,防止损坏锈蚀;

冬季水泥捻口,采取保温措施,防止冻坏;

管道的试压,通水工作,应避免在严冬季节进行,防止管道设备冻坏;

雨、雪天气,不可进行露天带电操作,雷、雨天气不可在屋面施工,防止用电设备伤人和雷击事故发生。

技术节约措施

充分利用钢管短头制作穿墙套管,割下的管不能套丝时可先套好丝再割下来,以备以后短管套丝用,可节省成品管材:

下水管根据使用长度,购置长短不一致的管材,可节约管材、管件。

质量管理

施工时严格执行《建筑工程施工质量验收统一标准》中的各项规定。建立健全质量保证体系和管理制度,经常开展质量检查。

任务下达后,由施工员向操作人员按施工规范、工艺标准及图纸要求进行书面交底,必要时需编制作业指导书,并进行连续监控,操作人员要严格按技术交底和指导书进行操作。

标准层大面积施工时,必须先作出样板间,进行检验评定时,应有

技术、质检员、甲方、监理有关人员认可,检查合格后方可进行大面积施工。由质检员填写《分项工程检验批质量验收记录》。严格按照施工质量验收规范要求进行施工。

施工中各班组要采用自检、互检、交接检和专检相结合的方法,注意解决施工中常见的质量通病和薄弱环节。严格执行奖优罚劣制度,必须做好隐蔽工程检查,合格后方可隐蔽。

施工中上、下道工序要互相配合,由质检员检查合格后方可进行下道工序施工并做好相关记录。

注意对成品的保护、养护工作,对成品可分层、分段进行看护和检查,保证优质工程顺利交工。

安全管理

所有施工人员进场前,必须进行安全教育,贯彻有关安全文件,制定现场规章制度,提高工人对安全生产的认识。

施工人员进入现场必须戴好安全帽,不许吸烟,无论在工具房、操作工棚或施工现场,施工用火应严格执行安全消防条例中各项规定,事先要申请用火证。施工中要有专人看火检查,收工后清理现场,消除火灾隐患,冬季施工在现场不许烧火取暖,在工具房、休息室取暖要注意防火。

高空作业系好安全带,高挂低用,严格穿拖鞋进入现场。

用电设备使用前,应由专业人员安装,检查合格后方可使用,接地、接零、露电保护装置必须齐全有效。

电气焊施工要严格执行安全操作规程规定,要坚持持证上岗,气焊

时,氧气和乙炔瓶、施焊点间距不小于10米,氧气、乙炔皮线各接口必须绑扎牢固,不得漏气。电焊时,电焊一次线3米,二次线30米,并且双线到位。

氧气表、乙炔表、压力表必须使用检验合格产品并必须有防回火装置。

施工中要做到三清:a、施工现场环境清。b、设备设施材料清.c、劳动力组合人员心里清。三跟踪:a、跟踪方案中的安全措施验证其是否可行。b、跟踪各班组对违章、违纪及时纠正情况。c、跟踪危险作业环境发现问题及时处理情况。一清二查三落实:一清:每天上班前先到现场查看清楚,对施工部位容易出现问题预测采取措施。二查:查下达的安全措施班组班前讲话的贯彻执行情况。三落实:排出不安全隐患措施的落实。

八、成品保护

凡带包装的管道,成品设备。经检查合格后,尽可能不拆包装,待交工时拆开。

暖卫设备及管道

预制加工好的管段,应加临时管箍或用纸将管口包好,以防丝扣生锈腐蚀。

经除锈、刷漆防腐处理后的管材、管件、型钢、托吊长架等金属制品,宜放在有防雨、雪措施的专用场地,周围不准放杂物。

8.2室内给水管道

安装好的管道,不得用做支撑或放脚手板,不得脚踏、物压,其支、

托长架不得作为其它用途的受力点。

管道在粉刷时要加以防护,防止灰尘污染管道。

水表、热量表、调节阀、锁闭阀等应有保护措施,为防止损坏,可统一在交工前安装。

阀门手轮在安装时应卸下,交工前统一安装。

卫生洁具

洁具再搬运和安装时要防止磕碰,稳浆后排水口应用防护用品堵好,以免堵塞。

安装完的洁具加以保护,防止洁具瓷面受损或整个洁具损坏。

洁具稳装后为防止配件丢失或损坏,如把手等材料应在竣工前统一安装。

通水试验前应检查地漏是否畅通,分户阀门是否关好。然后按层分户分房间逐一通水试验,以免漏水使装修工程受损。

在冬季室内不通暖时,各种洁具必须将水放净,存水弯应无积水,以免将洁具和存水弯冻裂。

室内消防管道及设备

消防系统施工完毕后,各部位的设备部件要有保护措施,防止碰动跑水,损坏装修成品。

报警阀配件,消火拴箱内附件、各部位的仪表等均应加强管理,防止丢失和损坏。

消防管道安装与土建及其它管道发生矛盾时,不得私自拆改,要经过设计、办理变更洽商解决。

管道及设备防腐

已做好防腐层的管道及设备之间要隔开,、不得粘连,以免破坏防腐层。

刷油前先清理好周围环境,防止尘土飞扬,保持清洁,如遇大风、雨、雪天气不得露外作业。

刷好漆的管道设备及窗口,漆层在干燥过程中应防止冻结、撞击和温差剧烈变化。

管道及设备保温

保温时必须不再有下道工序损坏保温层的前提下放进行。

管道,设备的水压试验合格后,且防腐已完并有隐检记录方可保温。

保温材料进入现场不得雨淋或放在潮湿场所。

如有特殊情况,需拆下保温层之后,要立即原样保温、修复。

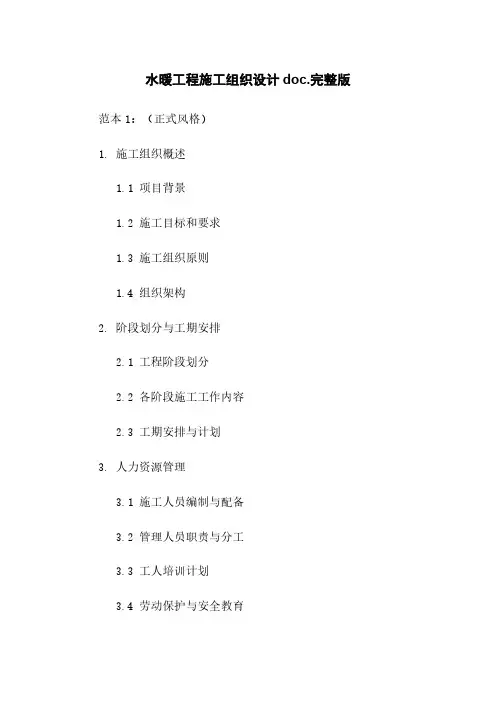

水暖工程施工组织设计方案标准版

暖通给施工方案 工程名 施工单 技术负人: 项目经理: 项目技术责 编制人: 审核人: 编制时间:月10日

表A17-7 主要材料、半成品、构配件计划表

施工方案 一、工程概况 工程名称:首钢技师学院4号楼宿舍楼加固改造项目 建设单位:首钢建设集团 设计单位:首钢建设集团设计研究院 监理单位:诚信监理公司 施工单位:首钢园区服务 本工程水暖工程包括室采暖系统,生活给水系统,及生活排水系统。 采暖系统地沟及管道井中配管采用镀锌钢管,丝扣连接。 室生活排水管道采用UPVC硬质实壁排水管及其附件,粘接。 生活给水管道采用无毒PP-R塑料管,熔接连接。 二、编制依据 1、施工图设计文件。 2、《建筑给水排水及采暖工程施工质量验收规》GB50242—2002。 三、质量控制的保证措施 1、建立保证工程质量的组织体系 建立以项目经理、水暖技术负责人、水暖班长为核心的三级负责制的质量保证体系。 项目经理定期、不定期的开展质量教育活动,加强百年大计、质量第一的教育工作,提高操作工艺素质确保合格工程、精品工程,主持、召开会议听取质量汇报,进行质量评定。向各级管理人员、施工

人员进行质量观念教育,制定质量目标,让施工人员明确质量就是企业的生存,就是经济效益,要满足用户的要求,达到建设单位的满意。为公司树立质量过硬的品牌和良好的企业形象。 2、落实质量目标和岗位责任制 制定质量目标,把质量目标层层分解到人头。水暖技术负责人将质量要求具体落实到技术员、质检员、水暖班长、施工人员身上,实行谁管谁负责,谁出问题谁处理的制度。 3、加强自检、专检和联合检查 施工人员将施工部位详细对照图纸进行自检,再经班长检查合格后由水暖技术负责人会同班长、技术员、质检员、施工人员进行检查。检查发现的问题,责成专人限期处理,并进行复查,直至符合设计及规要求为止。 4、严格履行工程施工报验制度 在自检评定合格的基础上,上报监理单位,进行检查验收。特别是隐蔽工程,未经监理工程师验收合格,不得隐蔽。 5、严格控制进场设备进场设备、材料、构配件的质量 材料的采购严格按照设计要求的规格、型号、国家质量标准进行择优采购。材料进场要进行严格检查,产品合格证、检测报告要妥善保管,在自检合格后,向监理工程师报验,经验收合格后方可使用。对不合格产品坚决不予使用,并尽快退出场地。 6、与土建、电气等不同专业要相互配合,在审图及施工中发现碰车的部位,应及时与甲方代表及监理工程师联系,会同设计单位,研究确定最佳的施工方案。

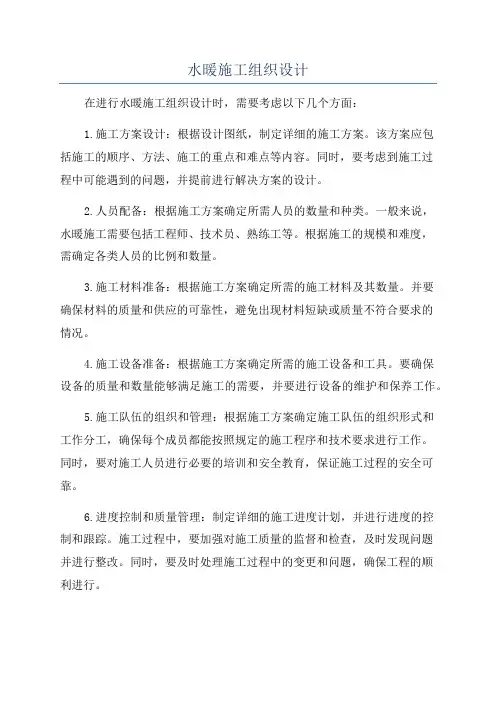

水暖施工组织设计(新)

永贵能源开发有限责任公司五凤矿井单身宿舍楼工程施工组织设计 给水排水安装施工组织设计 编制依据: 1、该工程施工图纸及所需标准图。 2、国家现行的施工规范、规程、质量标准和相关定额。 3、招标文件及施工合同。 4、本公司实际施工能力及类似工程经验。 一、工程概况 (1)工程简介: 该工程为永贵能源开发有限责任公司五凤矿单身宿舍楼工程,位于大方县六龙镇五 凤煤矿生活区内。标准层为六层、建筑结构形式为砖混结构,二类建筑,耐火等级为二级,屋面防水等级为三级,抗震设防裂度按6度裂度设防。南京设计研究院设计,中煤七十二处施工,河南工程咨询监理公司五凤矿井监理部对该工程的施工阶段实施监理。该工程施工可用场地较狭窄,场地高差大,道路畅通但坡度较大,水、电等己具备开工条件。 (2)工程概况: 该工程分六层、每层中部设一个公共卫生间及一盥洗间,给水自卫生间及盥洗间主 管道向每层供应,进户采用DN70PP-R管,其他采用DN50或DN25PP-R等管,管道之间连接采 用熔接,管道敷设为明装。排水管道采用PVC-U塑料管,埋地部分为增厚型,室外连接检查井的排水管采用pvc-u塑料粘接管。 二、施工部署 (一)施工工期要求 按施工合同要求,本项目部根据工程特点,采取合理的施工方法,计划在保证合同工 期的基础上提前10天竣工并交付使用。 (二)施工组织机构 根据工程的特点及建设的要求,结合我公司的实力、机械设备的配备等情况,组建了施工现场领导小组,并选派施工经验丰富的项目经理李志中同志,对该工程的施工准备、 计划安排、文明施工、安全生产、材料机具供应以及技术管理、工程质量、竣工验收、 工程回访等方面的工作进行组织、管理、协调和控制,全面履行合同,同时项目经营本着 科学管理、精于实效、结构合理的原则,选配具有施工经验丰富、勤奋实干的工程技术人 员、管理人员以及施工人员,确保该工程按质量要求如期完成。

改造水暖施工方案39547

天山区东后街闪爆应急修缮工程 施 工 组 织 设 计 编制单位:新疆易能祥建筑有限公司 编制日期:2017年月日

一、工程说明: 天山区东后街闪爆应急修缮工程。因东后街天然气闪爆意外事故,造成附近居民住宅楼大面积停暖,严寒的冬季致使居民住宅楼内的铸铁散热器、管道内结冰,采暖供热停止状态,建设单位启动了紧急采暖事故预案。组织了施工单位,供热公司等单位进行紧急抢修。具体方法为对铸铁散热器、管道内结冰等设备外部热原加热烘烤,对冻裂的管线、阀门、散热器予以更换,为保证抢修作业顺利进行,编制施工组织设计。 二、编制依据 1 建设单位现场交底。 2《建筑给排水及采暖工程施工质量验收规范》(GB50242—2002) 二、工程概况 2.1采暖系统管道损坏局部拆除更换。 2.2采暖干管管径、坡度做适当调整。 2.3散热器总片数不变,散热器支架重新制作固定适当调整。供回水阀门改为DN 全铜闸阀。 2.4工程难点 2.4.1施工技术难点 本工程为冬季抢修工程,涉及到地下工序较多,且每道工序的工程量较小,技术准备工作量较大。 2.4.2管理难点 1、本工程冬季抢修工期紧,各单元住户铸铁散热器、管道损坏程度不

一,局部进户涉及的专业较多,因此,工期管理难度较大; 2、由于施工现场场地狭窄、居民室内作业,需要同每户居民提前沟通因此,给施工带来了较大难度。 三、施工部署 3.1采暖施工项目人员部署 针对本项目抢修特殊性,我单位组织施工经验丰富的班组,现场劳动力的数量和工种随不同阶段施工内容的配备,对各个阶段劳动力的数量进行动态管理,随时调节,做到有条不紊,保证整个工期劳动力充沛而不闲置。根据工程量和施工进度计划,本工程设专业技术人员2人,施工人数30人。 4.1组织准备 针对该工程施工要求高,工期短的情况,必须建立一个严密的现场管理体系,实行任务到组,质量到人,严格要求,精心施工。对本工程施工人员进行思想教育和组织建设,加强学习,健全岗位责任制。把技术交底、质量标准、操作工艺、交底贯彻到施工班组,要使每一个施工人员牢固树立质量第一的思想,从组织上保证工程顺利进行。 4.2技术准备 首先要整理好技术资料,先组织好施工现场勘探,并把不清楚和需要修改的地方与监理单位联系解决,并把建设单位交底,洽商记录中的设计变更在施工图上标识清楚,向施工班组作技术、质量、安全、消防书面交底。组织施工班组中有关人员熟悉施工图,学习有关本工程的质量要求、技术操作规程。交底时与原图不符的变更和本工程采用的新工艺、新材料要重点加以说明,以利于以后施工。

暖气改造工程施工组织设计

一、施工组织设计 1、项目管理网络 项目管理网络是确保施工项目在计划要求工期完成,并在保证工程质量、施工安全和不会因此而增加工程实际成本的条件下,适当地缩短施工工期。 2、施工现场平面布置图 单位工程施工现场平面布置图,是施工组织设计的重要组成部分,它是根据实测的地形图,以及主要施工案、垂直与水平运输措施,水、电源位置及交通道路等情况,全面综合考虑加以布置。因而,它既要体现施工主要案,同时又是对施工主要案校核的重要面。换句话说,即现场各面条件是否适合拟定的施工案的实施。施工现场平面布置图也是现场文明施工的基本保证。 (1)、现场条件说明 1)、本工程为XXXX办公楼暖气管线改造工程,位于XXX。 2)、根据建设单位提供的情况,红线无障碍物,水电由原有建筑接入工地。 3)、该工程为气改造项目,要求工期:计划XXX。总工期:XX 天。 (2)、设计说明及依据 1)、施工现场平面图设计的容 材料仓库、堆场、预制构件堆场,现场预制构件制作场地布置,混凝土搅拌机、砂浆搅拌机、行政办公用房。 临时道路、可利用的永久性或原有道路。 临时水、电管网、配电室、消防设施、临时排水沟管、围墙、传达室。 起重机、固定垂直运输工具或井架位置,起重机回转半径。 测量轴线及定位线标志,永久性水准点位置,土取弃场地。 2)、施工现场平面图设计的依据

施工图纸、现场地形图、水源、电源情况、施工场地情况(包括地下),可利用的房屋及设施情况,施工组织总设计(如施工总平面图等),本单位工程的施工案与施工法、施工进度计划及各项资源需用量计划,有关安全、消防、环境保护、市容卫生面的文件及法规。 3)、施工现场平面图设计的原则与步骤 在满足现场施工条件下,布置紧凑,便于管理,尽可能减少施工用地。 在满足施工顺利进行的条件下,尽可能减少临时设施,减少施工用的管线。尽可能利用施工现场附近的原有建筑物作为施工临时用房,并利用永久性道路供施工使用。 最大限度地减少场运输,减少场材料、构件的二次搬运。各种材料按计划分期分批进场,可充分利用场地。各种材料堆放的位置,根据使用时间的要求,尽量靠近使用地点,节约搬运劳动力和减少材料多次转运中的损耗。 临时设施的布置,应便利于施工管理及工人生产和生活。办公用房应靠近施工现场,福利设施应在生活区围,做到生活区与施工区要有明显的划分。 施工现场平面图要根据工程特点,按不同的施工阶段分别设计。 施工现场平面图的布置要符合安全、消防、市容及环保的要求。 (3)、施工现场平面图设计的步骤 确定起重机械的位置确定搅拌机、加工棚、 仓库、材料及构件堆场的尺寸和位置布置运输路布置临时设施布置水电线布置安全消防设施调整优化。 以上步骤在实际设计时,往往互相牵连,互相影响。因此,要多次反复进行。除研究在平面上布置是否合理外,还必须考虑它们的空间条件是否可能和合理,特别要注意安全问题。 (4)、仓库及堆场的布置要求 仓库及堆场的面积要通过计算,然后根据各施工阶段的需要及

水暖工程施工组织设计方案

一、工程概况 1、工程简介: 爱建新城三期锦园E栋,结构形式为框剪结构。总建筑面积为16060m2,建筑高度87.5m。该工程地下一层,地上二十六层,局部二十八层。地下一层设风机房、戊类库房、配电间,地上部分为住宅共104套。屋面设电梯机房层。 2、施工范围:工程水暖配置有生活给水、排水、采暖。工程施工范围包括室内生活给水、排水、室内采暖。 室内消火栓给水、雨排工程由其他专业队伍施工,涉及消防、雨排施工的专项方案另行编制。 3、系统简介: (1)本工程生活给水按压力分区:地下一层至九层为低区,设计秒流量为3.84L/S,进口工作压力为0.45Mpa;中区为十层~十八层,设计秒流量为3.84L/S,进口工作压力为0.75Mpa;高区为十九层~二十六层,设计秒流量为3.84L/S,进口工作压力为1.00Mpa。系统由锦园小区生活给水泵房内的变频调速泵组直接供水,保证生活用水的水量和水压。 (2)采暖按压力分区:一层至十四层为低区,十五层至电梯机房层为高区;系统工作压力0.55 Mpa。地下室采用上供下回同程系统;干管为下供下回系统(立管设于水暖管井内);住宅户内系统为水平串联单管跨越式;住宅上部设备用房采用上供下回同程采暖系统。 (3)工程排水包括地下室压力排水P11、P12,用于排除电梯井集水坑内积水;住宅部分设排水P1~P13排水系统。 3.1.1材料选用: 3.1.1.1管材与连接方式: (1)生活给水干管采用内衬塑钢管,管径DN≤50mm,丝扣连接;管径DN>50mm时,卡箍连接。住宅分户表后的给水管道采用PP-R塑料管,热熔连接; (2)排水管道和压力排水管道采用离心铸铁排水管,采用柔性不锈钢卡箍连接; (3)采暖户内地面上采用聚丁烯PB管,热熔承插连接;电气房间和电梯机房采用焊接钢管,焊接连接;户内明装管道采用热镀锌钢管及相应的管件,采用螺纹连接;其余管道采用焊接钢管,管径大于DN32,采用焊接或法兰连接;管道小于等于DN32,采用螺纹

水暖施工组织设计方案

水暖分部工程施工方案 一、工程概况: 1、工程简介: *******************建筑面积10736.86m2,建设单位:****************;设计单位:********************;监理单位:*******************;施工单位:************************。结构类型为框架剪力墙结构,局部为钢与砼复合结构,结构层数为五层,层高3.9m,建筑物高度23.9m。 2、给、排水分部工程: ①给水系统分二区供水,Ⅰ区为±0.00至11.70m,由市政管网直接供水;Ⅱ区为15.6m以上,由设在室外水泵房内的生活变频调速水泵供水。 ②排水系统采用重力流排水方式,排水立管每层设一个检查口,设置高度为距地面一米处,排水立管上每层设伸缩节。排水横管每隔4m设一伸缩节。穿越防火区的排水管道设置阻火圈或防火套管。 ③雨水系统采用重力流内排方式,设计重现期为10年。 ④给水管设计为ABS塑钢管及配件,ABS专用胶粘接,伸缩节设置必须符合有关规定,ABS塑钢管施工安装必须按照国家有关规范或相关企业标准施工。排水管设计为UPVC芯层发泡隔音管

材及管件承插粘接。UPVC塑料管的施工必须按照“建筑硬聚乙烯管道工程技术规程《CJJ/T29-98》”施工。内排雨水管设计为加厚镀锌管及管件,丝接。 ⑤阀门: 给水阀门按2005年3月8日设计交底洽商变更文件要求:阀门均改用与ABS管材相同的阀门。水咀采用全铜电镀瓷芯水咀。 ⑥管道防腐: 明装管道,热镀锌钢管外刷银粉两道,焊接钢管管除锈后外刷防锈漆两道,银粉两道。埋地部分焊接钢管及镀锌钢管以及管件做两布三油防腐。(乳化沥青、玻璃布) ⑦管道保温: 吊顶内的管道(排水管道除外)采用5mm厚的橡塑海棉保温材料。 二、质量标准及工期目标: 1、质量标准: 根据公司要求,本工程质量控制标准应达到天津市“海河杯”的质量要求,除各项技术指标严格控制在国家相关规范要求“优良”标准外,不允许有不合格点出现。 2、整个工程工期定于2005年9月30日竣工,要配合土建按时完成各子分部、分项工程,以保证如期竣工。 三、施工管理组织: 为了实现预期的工程质量、工期计划、安全目标和工程成本等各

水暖施工组织设计

水暖施工组织设计

目录 一、编制依据 (2) 二、指导思想 (2) 三、工程概况 (2) 四、项目部主要管理人员名单及选用的主要机具设备材料、劳动力用量 表 (2) 1、项目部主要管理人员名单 (3) 2、主要机具设备 (3) 3、主要材料用表 (4) 4、主要劳动力用量表 (5) 五、施工准备 (5) 六、施工方案 (5) 七、施工方法和技术措施 (5) 八、保证工程施工的主要组织措施 (7) (一)保证质量的技术组织措施 (7) (二)保证工期的技术组织措施 (8) (三)保证安全的技术组织措施 (9) (四)保证文明施工的组织措施 (10) (五)夏、冬、春季安全措施 (10) 附表(三)施工进度计划表 (11)

方正凤凰城三期35#住宅楼 水暖施工组织设计 一、编制依据 1、据山东三力建筑设计院设计的方正凤凰城三期36#住宅楼 施工图及招标文件中有关条款。 2、据现行国家施工验收规范、操作规程及省、市有关规定,本 公司质量、安全等管理制度。 二、指导思想 1、坚持按基本建设程序及有关规定进行。 2、科学管理、文明施工确保工程质量一次性达到合格等 级,推广先进技术,提高经济效益。 3、坚持实事求是,从工程实际出发,合理调配人力、物 力,强化生产调度,在保证工程质量、安全施工的前提下, 加快施工进度,确保按合同工期竣工。 4、在组织施工管理上,采取平衡流水与立体交叉作业, 向科学管理的高层次发展,使其职工队伍专业化,施工管理 科学化。 三、工程概况 方正凤凰城三期35#住宅楼位于位于淄博市临淄区方正凤凰城小区内,建筑面积6641.39平方米,建筑高度22.2米,本工程总长89.70米,南北17.87米,建筑层数七层,储藏室层高2.8米,由4个单元组合。 四、项目部主要管理人员名单及选用的主要机具设备、材料 及劳动力用量表

室内暖气改造工程施工组织设计

施工组织设计 1、项目管理网络 项目管理网络是确保施工项目在计划要求工期内完成,并在保证工程质量、施工安全和不会因此而增加工程实际成本的条件下,适当地缩短施工工期。 2、施工现场平面布置图 单位工程施工现场平面布置图,是施工组织设计的重要组成部分,它是根据实测的地形图,以及主要施工方案、垂直与水平运输措施,水、电源位置及交通道路等情况,全面综合考虑加以布置。因而,它既要体现施工主要方案,同时又是对施工主要方案校核的重要方面。换句话说,即现场各方面条件是否适合拟定的施工方案的实施。施工现场平面布置图也是现场文明施工的基本保证。 (1)、现场条件说明 1)、本工程为XXXX办公楼暖气管线改造工程,位于XXX。 2)、根据建设单位提供的情况,红线内无障碍物,水电由原有建筑接入工地。 3)、该工程为气改造项目,要求工期:计划 XXX。总工期:XX 天。 (2)、设计说明及依据 1)、施工现场平面图设计的内容 材料仓库、堆场、预制构件堆场,现场预制构件制作场地布置,混凝土搅拌机、砂浆搅拌机、行政办公用房。 临时道路、可利用的永久性或原有道路。 临时水、电管网、配电室、消防设施、临时排水沟管、围墙、传达室。

起重机、固定垂直运输工具或井架位置,起重机回转半径。 测量轴线及定位线标志,永久性水准点位置,土方取弃场地。 2)、施工现场平面图设计的依据 施工图纸、现场地形图、水源、电源情况、施工场地情况(包括地下),可利用的房屋及设施情况,施工组织总设计 (如施工总平面图等),本单位工程的施工方案与施工方法、施工进度计划及各项资源需用量计划,有关安全、消防、环境保护、市容卫生方面的文件及法规。 3)、施工现场平面图设计的原则与步骤 在满足现场施工条件下,布置紧凑,便于管理,尽可能减少施工用地。 在满足施工顺利进行的条件下,尽可能减少临时设施,减少施工用的管线。尽可能利用施工现场附近的原有建筑物作为施工临时用房,并利用永久性道路供施工使用。 最大限度地减少场内运输,减少场内材料、构件的二次搬运。各种材料按计划分期分批进场,可充分利用场地。各种材料堆放的位置,根据使用时间的要求,尽量靠近使用地点,节约搬运劳动力和减少材料多次转运中的损耗。 临时设施的布置,应便利于施工管理及工人生产和生活。办公用房应靠近施工现场,福利设施应在生活区范围内,做到生活区与施工区要有明显的划分。 施工现场平面图要根据工程特点,按不同的施工阶段分别设计。 施工现场平面图的布置要符合安全、消防、市容及环保的要求。 (3)、施工现场平面图设计的步骤 确定起重机械的位置确定搅拌机、加工棚、

水暖卫施工组织设计模板

水暖卫施工组织设 计 1

目录 第一章编制依据 3. 第二章水暖卫安装工程概况 3. 第三章施工部署 (4) 第四章施工方法................................................ 1. 8 第五章质量环境安全及工程施工防护措施 (42)

第六章施工资料计划及技术经济指标 (50) 第七章文明施工及安全用电防火措施 (51)

第一章编制依据 1、工程施工图纸和设计文件 2、《建筑水暖卫工程施工质量验收规范》GB50303- 3、临沂市建筑工程质量监督处《建筑工程质量监督文件汇编》 4、现行《建筑安装工程施工规范》和《建筑安装工程质量评定标准》 5、本公司已有的施工经验和技术装备 6、承建商工程管理手册 第二章水暖卫安装工程概况 一、工程内容 本工程包括给水管道安装、排水管道安装、卫生器具安装、暖气管道及散热器安装分项工程,。 二、设计概况 ( 1) 给水、水源取自小区管网, 采用无负压供水, 按楼层高度分高、 中、低三个供水系统。 ( 2) 排水系统: 室内污废水分流排放, 设伸顶通气管。污废水排出室外经化粪池处理后排入市政管网; 排水管道管采用PVC 管, 粘结。 ( 3) 卫生器具: 包括洗脸盆、座便器、厨房洗池等, 其中未设计的器具由建设单位自定, 安装按设计要求见标准图集。 ( 4) 暖气管道: 采暖采用共用立管分户采暖系统, 户内地暖采暖系统设计采暖运行方式为连续采暖方式, 各户采暖管敷设在本层地面垫层内。采暖管道表后户内部分采用地暖专用PE 管; 表前部分小于DN100 采用热镀锌钢管, 丝

高层住宅及地下车库水暖施工组织设计方案

高层住宅及地下车库水暖施工组织设计方 案 一、工程概况 1.1工程简介 1.1.1、建设工程名称:某某城3.1期29#楼及南区地下车库。 1.1.2、建设工程地址:某市沈北新区蒲河路与盛京大街交汇处。 1.1.3、建设单位名称:某某金安房地产开发有限公司 施工栋号建筑功能建筑面积建筑高度(层数)抗震烈度结构形式 某某城29#楼住宅15665.16 91.55(32层)七度剪力墙结构;基础 采用筏板基础某某城南区地下车库车库6902.21 3.45(1层)七度框架及无梁板结 构;基础采用柱下 钢筋混凝土独立基 础 9#楼主体采用了叠合楼板,厚度为130mm,预制层为60mm,现浇层为70mm.楼梯采用预制 楼梯。 机电系统:包括建筑给排水,通风与空调,建筑电气系统,火灾报警及联动系统。 一、暖卫工程通用规定: 1.1施工前先清点一下各种材料,详细核对材料及附件的规格、型号是否符合设计要求,管 材质量是否合格,不符合要求的一律不准使用。 1.2水暖专业在施工中应与各专业密切配合,在施工中一般先室内后室外,先地下后地上, 对土建预留孔处要复查其尺寸,位置是否正确,安装管道应在支架牢固后再安装,支架间距 要符合设计及规范要求。

1.3各种管道在安装前必须清除管内杂物,安装中断或完毕处的敞口做好临时封闭,管道丝接时,绞纹应清楚、规整,不得有断丝和缺丝现象。 1.4管道穿墙及楼板采用钢套管,穿墙套管与墙两端相平,穿楼板套管底与楼板相平,上端高出地面20mm(穿卫生间、厨房上端高出地面50mm),钢套管安装前先刷防锈漆,然后固定。 1.5管道支吊托架的安装,位置应正确埋设应平整牢固,与管道接触应紧密,固定在建筑结构上的管道支、吊架,不得影响结构安全。 1.6钢管水平安装的支、吊架间距不应大于下表的规定。 钢管管道支架最大距离 1.7 采暖、给水及热水供应系统的塑料管及复合管垂直或水平安装的支架间距不大于下表的规定。 塑料管及复合管管道支架最大距离 1.8 排水塑料管道支架间距应符合下表的规定。 排水塑料管道支吊架最大距离

公寓电气施工组织设计(水暖电技术标)

目录 MULU 第一章.编制依据和投标范围 (4) 第二章、工程概况 (5) 第一节. 工程概况 (5) 第二节. 本工程特点 (10) 第三章、项目管理策划与施工部署 (10) 第一节、项目管理策划 (10) 第二节、施工部署 (11) 第四章、施工准备 (12) 第一节、组建项目经理部 (12) 第二节、图纸会审 (12) 第三节、编制施工组织设计 (12) 第四节、现场施工准备 (13) 第五章、施工方案 (13) 第一节、电气施工方案 (13) 第二节、管道施工方案 (25) 第三节、冬、雨季施工措施 (33) 第四节、交叉施工的主要技术措施 (35) 第六章、保证质量措施 (37) 第一节、总则 (37) 第二节、施工准备过程质量保证措施 (38) 第三节、施工过程质量保证措施 (39) 第四节. 质量检验 (40) 第七章、保证工期措施 (40) 第八章、安全管理 (42) 第一节. 安全方针、目标 (425) 第二节. 安全管理 (43) 第九章、消防保卫措施 (46) 第十章、文明施工措施 (47) 第十一章.保修及维护 (48)

第一章.编制依据和投标范围编制依据 1、施工图纸 北京市某设计研究院所出的现代花园某高级公寓1#、2#楼施工图纸 2、招标文件 3、现行国家施工及验收规范和质量检验评定标准,主要有 《采暖与卫生工程施工及验收规范》GBJ242-82 《电气装置安装工程施工及验收规范》GB50254-GB50259-96 《建筑排水硬聚氯乙烯管道工程技术规程》CJJ/T 29-98 《建筑安装工程质量检验评定统一标准》GBJ300-304-88 《建筑安装分项工程施工工艺规程》DBJ01-26-96 4、国家施工安全管理的规范有 《建筑施工高处作业安全技术规范》JGJ80-91 《施工现场临时用电安全技术规范》JGJ46-88 5、本公司的管理文件 本公司《质量保证手册》及标准工作程序,本公司《管理制度汇编》。 第二节投标范围 1、给排水系统(含消火栓系统)、采暖系统、电气系统(弱电只做配管、线槽埋盒穿带丝)。 给排水不含地热、温泉处理设备供应及安装工程和中水处理设备供 应及安装工程,不含消防喷淋系统。 采暖系统不含热交换站设备供应及安装工程。 电气系统不含供电分界室及配电室设备供应及安装工程,不含配电室至各楼低压电缆及封闭式母线,不含电梯工程。 不含墙轴线2.5米以外的室外工程。不含各系统的保温。 包含完成本工程一切所需之预埋工作。 如果将从户配电箱引出的配管改为PVC管请填报相应的支路管线或配管单价。日后若发生此变更,则依据本次投标单位所填报单单价进行替换。次项内容投标单位须单独列项,不进入本次报价,但属于总包单位评标范围。 第二章、工程概况

水暖施工组织设计概述

第四节水暧设计概况

第五节电气设计概况

第十九章机电安装工程 第一节施工部署 一、前期预备时期: 1.1积极开始专项施工方案的编制工作; 1.2抓紧进行预埋管材的选型、采购和进货,保证结构施工时管材已运至现场; 1.3结合土建的留洞图抓紧绘制安装工程孔洞预留、套管预埋施

工图,保证进入结构施工时期预留预埋工作的顺利进行; 1.4开始组织绘制深化设计图纸,保证进入管线施工时期各专业管线施工的有序进行,幸免产生因管线位置冲突而返工带来的损失; 1.5抓紧施工队伍的选择和组织进场,保证工程施工的顺利开展。 二、主体结构施工时期: 本时期给排水、电气、暖通专业的预埋预留和防雷接地随结构施工同时进行。结构分时期验收后依照土建内隔墙、外围护墙的施工进度及时插入安装各专业施工。 三、安装施工时期: 安装工程按照“先下后上,先主管后支管,先预制后安装”的原则,实行平面分区、立体交叉作业的流水施工方法。先进行吊顶内安装施工,为装修及其他专业分包施工提供作业面;待安装各专业工程完成后再进行竣工验收前的单体和联合调试。 4.综合调试、竣工收尾时期: 本时期加紧整个工程的收尾,清洁卫生和成品爱护,搞好安装及设备调试,安装好室外管线,加紧各项交工技术资料的整理,确保工程的一次验收成功。 第二节安装工程要紧施工工艺

一、给排水工程 1、钢塑复合管安装 钢塑复合管安装应注意事项: (1)、截管宜采纳锯床,不得采纳砂轮切割。当采纳盘锯切割时,其转速不得大于800r/min。当采纳手工锯截管时其锯面应垂直于管轴心。 (2)、套丝应采纳自动套丝机,润滑油润滑,圆锥型管螺纹应符合现行国家标准GB/T7306《用螺纹密封的管螺纹》的要求,并应采纳标准螺纹规检验。 (3)、管端清理加工应符合下列要求:用细锉将金属管端的毛边修光,用棉回丝和毛刷清除管端和螺纹内的油、水和金属切屑。衬塑管采纳专用绞刀,将衬塑层厚度1/2倒角,倒角坡度宜为100-150。涂塑管应采纳专用削刀削成轻内倒角。 (4)、管端、管螺纹清理加工后,应进行防腐、密封处理,宜采纳防锈密封胶和聚四氟乙烯生料带缠绕螺纹,同时应用色笔在管壁上标记拧入深度。 (5)、管子与配件连接前,应检查衬塑可铸锻铸铁管件内橡胶密封圈或厌氧密封胶,然后将配件用手捻上管端丝扣,在确认管件接口已插入衬(涂)塑钢管后,用管子钳进行管子与配件的连

水暖、暖气改造施工方案

第一章工程概况 第一节工程概述 一、工程名称: 二、建设地点: 三、招标单位: 四、监理单位: 第二节施工组织设计编制依据及指导规范 一、建设单位提供的招标文件; 二、ISO9001标准依据及本公司质量保证手册、程序文件和施工工艺手册; 三、国家、省、市颁发的建筑安装及工程施工验收规范,以及机关施工操作规程和有关文件。 第二章计划目标 一、质量目标 工程质量达到国家验收规范的一次性验收合格等级。 二、工期目标 **天。 第三章施工部署 一、项目班子: 根据本工程的特点,将作为公司重点工程,依照项目法施工原则,组建技术力量强大,善于团结奋斗的项目经理部。特别是项目经理人选,公司选派富有施工管理经验和理论水平的并具有高度责任心的李俊红担任本工程的项目经理。主要项目管理人员如下:

项目部在公司监督下强化标准化管理,严格遵照ISO9002质量体系标准及公司的质量手册、程序文件的要求,按设计的施工图纸及国家有关施工及验收规范、操作规程等有关技术资料精心组织施工。在施工中实行动态管理,把握工程进度、控制工程质量,做到工程有计划,施工有依据,操作有标准,施工中实行统一部署,统一协调,根据工程要求,公司与项目部实行二级管理,合理组织项目的施工,高标准、严要求,确保项目的各项目标的完成。 二、施工进度 本公司为保证按期完成施工任务。在施工进度计划的编排上做到: 1、抓好各工作项目的人力、物力、设备的安排和投入。全力保证如期完成。 2、总进度中各项目,应按照最早可能结束时间,在施工中严格控制。在具体实施中,施工技术人员根据总进度控制网络,对各节点再进行细化,由施工技术负责人编制计划,用以指导具体的施工活动,保证本工程项目的如期完成。 3、在技术方面,我公司将采用施工工期短,又能保质保量的施工方法,采用立体交叉、综合平衡劳动力进行科学合理地施工。利用施工总进度网络图,对工期进行优化以有效控制工期。 第四章施工准备 一、现场准备 1材料要求: 1.1 管材:碳素钢管、无缝钢管、镀锌碳素钢管应有产品合格证,管材不得弯曲、锈蚀、无飞刺、重皮及凹凸不平等缺陷。 1.2 管件符合现行标准,有出厂合格证、无偏扣、乱扣、方扣、断丝和角度不准等缺陷。 1.3 各类阀门有出厂合格证,规格、型号、强度和严密性试验符合设计要求。丝扣无损伤,铸造无毛刺、无裂纹,开关灵活严密,手轮无损伤。

水暖改造施工组织设计

目录 一、编制依据 二、工程概况 三、施工部署 四、施工准备 五、主要施工方法 六、管道及设备试验 七、管理措施 八、成品保护

一、编制依据 1.临汾市五一路学校维修工程一标段招标文件。 二、工程概况 1 总体概况 三、施工部署 1水暖风施工项目人员部署 现场劳动力的数量和工种随不同阶段施工内容的不同而不同,对各个阶段劳动力的数量进行动态管理,随时调节,做到有条不紊,保证整个工期劳动力充沛而不闲置。根据工程量和施工进度计划,本工程设专业技术人员1人,工人高峰人数30人。 2工期安排 本工程工期紧,要求30天完成。 四、施工准备 1组织准备 针对该工程施工要求高,工期短的情况,必须建立一个严密的现场管理体系,实行任务到组,质量到人,严格要求,精心施工。对本工程施工人员进行思想教育和组织建设,加强学习,健全岗位责任制。把技

术交底、质量标准、操作工艺、安全消防交底贯彻到施工班组,要使每一个施工人员牢固树立质量第一的思想,从组织上保证优质工程。 2技术准备 首先要整理好技术资料,本工程施工工艺要求高,先组织好图纸会审,并把不清楚和需要修改的地方与设计联系解决,并把设计交底,洽商记录中的设计变更在施工图上标识清楚,向施工班组作技术、质量、安全、消防书面交底。组织施工班组中有关人员熟悉施工图,学习有关本工程的质量要求、技术操作规程。交底时与原图不符的变更和本工程采用的新工艺、新材料要重点加以说明,以利于以后施工。 3临时设备和机具设备 1临时设备 根据工地现场的规定,隔出一块水暖专业用地,其中包括管材码放地、预制加工场地及半成品码放场地。在大库房中也隔出一块为水暖小型材料设备库房及工具房,以便材料进场后有次序的码放。为现场生活、施工需要设厕所一间,现场消火拴三座,阀门井一座。 4材料准备及材料质量控制 根据施工预算和施工进度分批分种类进料,订货时先根据材料计划单上产品名称、规格、型号及质量要求对照产品合格证,内容符合要求后,拿回样品通过施工员、技术、质检员、监理共同检查、检验认可后在订货后进货。材料进场时再由施工员、质检员、监理检查出厂合格证,有的还应检查材质化验单、说明书、进市使用证明及设备试验调试记录,然后再从材料的规格、型号、数量、外观质量检查,阀门、管材、暖气

水暖工程施工组织设计

水暖工程施工组织设计 工程名称: 施工单位: 编制日期:年月日

目录 一、工程概况 二、编制依据 三、施工准备工作 四、施工工序 五、各项技术措施 六、保证工程质量措施 七、保证安全生产措施 八、降低成本措施 九、成品保护措施 十、雨季施工措施 十一、主要机具设备计划 十二、劳动力需用计划 十三、主要材料计划 十四、施工进度计划 十五、施工组织机构 十六、管理人员资质证书

一.工程概况 1.工程名称: 2.建设单位: 3.施工单位: 4.设计单位: 5.监理单位: 6.工程地址: 7.承包范围:生活给水系统、污水系统、雨水系统以及采暖系统. 8.建筑结构:短肢剪力墙结构 9.建筑层次:地上层,地下层 10.计划工期:20 年月日- 20 年月日 11.工程特点:本工程生活给水管道低区及高区户内采用建筑给水聚丙烯管(PP-R),热熔连接。其它采用建筑给水钢塑复合管及其配件,机械密封螺纹连接。排水管道干管及出户管道采用柔性铸铁管,法兰连接;立支管采用HDPE管材,熔接。雨水内排水管道采用焊接钢管,管道内外均做防腐。采暖干管从室外采暖管道引至室内,采暖系统为散热器采暖,干管及立管采用焊接钢管,DN ≤32mm采用丝接,DN>32mm采用焊接。散热器型号电器用房为GLCR6型钢制高频焊翅片管对流型散热器,其它为GLF6-6/5-1.0型无粘砂内腔柱翼型铸铁散热器。 二.编制依据 1.《建筑给水排水设计规范规范》GB50015-2003 2.《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002

3.《建筑给水聚丙烯管道工程技术规范》CJJ/T.29-89 4. 《建筑给水聚丙烯管道PP-R 工程技术规范》DBJ/T024-2001 三.施工准备工作 1.内业准备 1.1设计图纸及其它技术文件齐全,并经会审。 1.2配齐各类施工管理人员,制定施工组织机构。 1.3编制施工组织机构各类人员责任制规程,宣传板上墙。 1.4备齐各种定型图,施工技术资料。 1.5按批准的施工方案进行技术、质量、安全交底。 1.6进行入场前的培训工作。 2.外业准备 2.1工地办公室、职工宿舍、仓库、施工现场及施工用水、电等临时设施工程完成。 2.2主要机具设备进场就位。 3.材料准备:编制材料需用计划。 4.劳动力资源配备:技工、力工、电工、焊工等按计划落实。 四.施工工序:本工程质量要求高,工期紧,因此在多工种交叉作业的情况下,给排水及采暖工程必须密切配合土建及其它工种,作好协调工作。为把该工程质量搞好,达到创优的目标,建造出顾客满意工程,科学合理的安排施工顺序,特制定如下施工顺序: 1.水暖组先派有经验的技术工人跟号,安装前应配合土建正确预留孔洞。 2.待土建主体工程完成一定程度后,水暖组进点施工,以免造成窝工浪费。

水暖施工组织设计

受控状态:受控号:分发号: 聊城一中新校区生物化学、物理 信息实验楼 施工组织设计 (水暖工程) 编制: 审核: 批准:

目录 一、工程概况 (1) (一) 工程名称 (1) (二) 计划工期 (1) (三) 工程造价 (1) (四) 工程简介 (1) (六) 质量目标 (1) (七) 工程施工内容 (1) 二、编制依据和所执行的标准、规范 (1) 三、施工管理体系 (2) 四、施工进度计划 (3) 五、本工程各分项工程施工工艺 (4) (一) 给水系统 (4) (二) 排水系统 (5) (三) 卫生器具安装 (6) (四) 采暖系统 (7) (五) 管道保温 (11) (六) 劳动力计划准备: (11) (七) 施工现场平面设置图(见附页) (12) (八) 施工进度计划网络图(见附页) (12) (九) 劳保用品计划 (12) (十) 主要物质计划: (13) (十一) 临时设施和施工机械设备计划 (13)

六、工期目标及保障措施 (14) (一)工期目标: (14) (二)保证措施: (14) 七、质量目标及保证措施 (15) (一)质量目标: (15) (二)保证措施: (15) 八、职业健康及安全生产、文明施工方案或措施 (16) (一)安全目标 (16) (二)安全保证措施 (16) (三)现场文明施工措施 (18) (四)职业病预防的措施 (19) 九、环境管理、节能降耗、消防安全管理方案或措施: (19) (一)环境管理方案 (19) (二)节能降耗方案 (20) (三)消防、安全管理 (21) 十、临时用电措施 (21) 十一、季节施工措施 (22) (一)暑雨季施工措施 (22) (二)麦季施工措施 (23) 十二、新产品、新工艺、新技术的推广应用 (23) 十三、成品、半成品保护措施 (23) 十四、工程危险源辨识及控制措施 (23) 十五、附页 (24)

【完整版】水暖施工组织设计

目录 一. 编制目的2 二. 编制依据 2 三. 工程概况 3 1建筑工程概况3 2给水系统 3 3排水系统 3 4采暖系统 3 四. 执行验收标准 4 五. 组织机构 4 六. 检验批划分 4 七. 施工准备工作计划4 八. 施工方法及技术措施5 九. 质量保证措施16 十. 安全、环境保护及文明施工措施17 十一. 保证工期措施20 十二. 质量通病和易发问题保证措施20 十三. 节能技术措施23 十四. 季节性施工措施23 十五. 成品保护措施24 一. 编制目的 根据盛、、、、、、地块工程的性质和特点,为了在工程的施工全过程中,使

影响工程质量、进度、安全、消防、环境保护及施工技术的各种因素始终处于受控状态,满足整个工程的合同要求,确保施工顺利进行。特制定本方案。 二、编制依据 根据设计蓝图及设计说明 施工合同书 图纸会审及设计交底记录 西安市地方性标准《建设安装工程资料管理规定》 DBJ 01-51-2000 《建筑安装分项工程施工工艺规程》第三分册DBJ01-26-96 《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002 《建筑给水硬聚氯乙烯管道设计与施工验收规程》CECS 41-92 《建筑排水硬聚氯乙烯管道工程技术规程》CECS94-2002 《自动喷水灭火系统施工及验收规范》GB 50084-2001 《建筑设备施工安装通用图集》91 SB 《全国通用给水排水标准图集》S1.S2.S3 三、工程概况 1.本工程为、、、、、、、、、、项目3#楼。本工程总建筑面积平方米,高度为90.15米。地下1层,地上27层。地下1层为戊类库房。1-4层为商业裙房,5-27为住宅。为一类高层住宅楼。楼内配备了采暖及生活给水、排水系统。 其中室内给水、排水、采暖工程包括: 2、生活给水系统: 生活给水系统水源由市政给水管网引入,进入小区内的生活给水箱,经给水泵加压后送入本楼。1-4层为低区给水,5-16层为中区给水;17-27层

水暖的施工组织设计模板

水暖的施工组织设 计

第一章编制依据和工作范围 一、编制依据及采用标准 1、编制依据: 1.1、工程招标文件 1.2、甘水桥危改小区1—5段住宅楼及地下汽车库工程设计施 工工图纸及设计施工说明。 1.3、国家及北京有关文件规定。 1.4、本公司的管理文件、本公司的管理制度汇编。 2、采用标准: 2.1、《建筑给排水及采暖工程施工质量验收规范》 ( GBJ50242- ) 。 2.2、《自动喷水灭火系统施工及验收规范》( GB50261-91) 。 2.3、《建筑排水硬聚氯乙稀管道工程技术规章》( CTT/T29- 98) 。 2.4、《建筑给水聚丙烯管道工程技术规程》( DBJ/C501- 99) 。 2.5、《建筑排水用硬聚氯乙烯内螺旋管道工程技术规程》 ( CECS94- ) 、 ( CECS94-97) 。 2.6、新建集中供暖住宅分户热计量设计和施工试用图集( 京 01SSB1) 。 2.7、《施工安装通用图集》( 华北标准图集) 。 2.8、《建筑工程资料管理规程》( DBJ01-51- ) 。

二、工作范围 包括: 图示的给水系统, 排水系统, 消火栓系统, 自动喷水灭火系统, 采暖系统。 第二章本专业工程项目概况 本工程为甘水桥危改小区1—5段住宅楼及地下车库, 共21个单元, 地上为6层住宅( 局部为7层) , 地下一层( 局部为2层) 为库房, 自行车库、人防、物业有房等。工程建筑面积为28856.12m2本专业共分5个系统, 具体情况如下: 一、生活给水系统 给水系统竖向共分两个供水区, 四层及以下为低区, 利用市政力供水, 五层及其以上为高区, 由生活水泵房高区生活变频泵组供水设计日总用水量160.0m3/日,室内给水管( 每户水表前) 采用钢塑管沟槽连接, 室内给水支管, ( 每户水表 ) 采用PP-R热熔接口。 二、排水系统 本工程设计日总排水量144.0m2/日, 厨房及卫生间排水采用单立管系统, 直接排至室外, 地下污废水排除均为由集水坑内替泵提升后排至室外检查井。±0以上立管采用UPVC螺旋消音排水塑料管粘接, 支管采用UPVC排水塑料管粘接, 立管底部及排出横管, 采用机制排水铸铁管, A型柔性接口。 三、消火栓系统 本系统设置范围为1段、 2段, 一层商业部分, 3段地下人防部分, 地下车库系统设防管网、消火栓, 屋顶消防水箱、消防水池、

个人水暖施工组织设计方案

目录 一、编制讲明 (一)、编制依据 (二)、施工中要紧遵循的有关规范及标准

二、工程概况 三、施工预备打算 四、劳动力打算 五、要紧机具设备打算 六、要紧材料打算 七、施工进度打算 八、施工组织机构及质量保证体系 九、施工方案 十、工艺流程及施工方法、技术措施 (一)、给水工程(二)、排水工程(三)、采暖工程

十一、保证质量技术措施 十二、保证安全文明施工措施十三、保证工期施工措施 十四、成品爱护措施 十五、多工种施工配合措施十六、雨季施工措施 十七、降低成本措施 十八、质量通病防治措施一、编制讲明 (一)、编制依据

1、设计提供的施工图纸 2、施工现场施工条件 3、国家有关工程建设法规要求 4、国家现行有关施工规范及标准 5、建筑安装工程预算及定额资料 (二)、施工中要紧遵循的有关规范及标准 6、建筑给水硬聚乙烯管道的设计与施工验收规程(CECS41-92) 7、建筑排水硬聚氯乙烯管道技术规程CJJ/T29-98) 8、建筑设计防火规范 9、采暖通风与空气调节设计规范
