泡沫灭火系统施工方案

施工准备

A、一般要求

(1)、泡沫灭火系统的施工人员经专业培训并考核合格,且经单位审核批准。

(2)、泡沫灭火系统施工前应具备下列技术资料:

1>设计施工图、设计说明书,设备的安祖昂使用说明书以及其他必要的技术文件;

2>泡沫发生装置、泡沫比例混合器、固定式消防泵组、消火栓等主要设备的国家质量监督检验测试中心出具的检测报告和产品出厂合格证;阀门、压力表、管道过滤器、金属软管、管子及管件等出厂检验报告或合格证。

(3)、泡沫灭火系统的施工应具备下列条件:

1>设计单位向施工单位已进行了技术交底,并有记录;

2>设备、管子及管件的规格型号符合设计要求;

3>与施工有关的基础、预埋管件和预留孔,经检查符合设计要求;

4>场地、道路、水、电等临时设施应满足施工要求。

B、主要设备和材料的外观检查主要设备和材料的外观检查主要设备和材料的外观检查主要设备和材料的外观检查

(1)、泡沫灭火系统施工前应对泡沫发生装置、泡沫比例混合器、泡沫液储罐、消防泵或固定式消防泵组、消火栓、阀门、压力表、管道过滤器、金属软管等设备及零配件进行外观检查,并应符合下列规定:

1>无变形及其他机械性损伤;

2>外露非机械加工表面保护涂层完好;

3>无保护涂层的机械加工面无锈蚀:

4>所有外露借口无损伤,堵、盖等保护物包封良好;

5>铭牌清晰、牢固;

6>消防泵或固定式消防泵组盘车应灵活,无阻滞,无异常声音;高倍数泡沫发生器用手转动叶轮应灵活;固定式泡沫炮的手动机构应无卡阻现象。

(2)、泡沫灭火系统施工前应对管子及管件进行外观检查,并应符合下列规定:

1>表面无裂纹、缩孔、夹渣、折叠、重皮和不超过壁厚负偏差的锈蚀或凹陷等缺陷;

2>螺纹表面完整无损伤,法兰密封面平整光洁无毛刺及径向沟槽;

3>垫片无老化变质或分层现象,表面无折皱等缺陷。

C、泡沫液储罐、阀门的强度和严密性检验

(1)、泡沫液储罐的强度和严密性检验应符合些列规定:

1>每个泡沫泵站应抽查1个,若不合格,应逐个实验;

2>强度和严密性实验应采用清水进行,环境温度宜大于5℃;

3>压力储罐的强度实验压力应为设计压力的1.25倍;严密性实验压力应为设计压力。带胶囊的压力储罐可只作严密性实验;

4>常压储罐的严密性实验压力应为储罐装满水后的静压力;

5>强度实验的时间应大于5min;严密性实验的时间不应小于30min,

目测应无渗漏;

(2)、阀门的检验应按现行国家标准《工业金属管道工程施工及验收规范》中的有关规定执行。

2、泡沫液储罐的安装

(1)、泡沫液储罐的安装位置和高度应符合设计要求,当设计无规定时,泡沫液储罐四周应留有宽度小于0.7m的通道,泡沫液储罐顶部至楼板或梁底的距离不得小于1.0m。消防泵房主要通道的宽度,应大于泡沫液储罐外形的最小尺寸。

(2)、常压泡沫液储罐的安装方式应符合设计要求,当设计无规定时,应根据常压泡沫液储罐的形状按立式或卧式安装在支架座上,支架应与基础固定。

(3)、压力泡沫液储罐的支架应与基础固定,安装时不宜拆卸或损坏其储罐上的配管和附件。

(4)、压力泡沫液储罐安装在室外时,应根据环境条件设置防晒、防雨、防冻设施。

3、泡沫比例混合器的安装

(1)、泡沫比例混合器安装时,液流方向应与标注的方向一致。

(2)、环泵式泡沫比例混合器的安装应符合下列规定:

1>环泵式泡沫比例混合器的安装坐标及标高的允许偏差为±10mm;

2>环泵式泡沫比例混合器的链接管道及附件的安装必须严密;

3>备用的环泵式泡沫比例混合器应并联安装在系统上。

(3)、带压力储罐的压力式泡沫比例混合器应整体安装,并应与基础牢固固定。

(4)、压力式泡沫比例混合器应安装在压力水的水平管道上,泡沫液的进口管道应与压力水的水平管道垂直,其长度宜小于1.0m;压力表与压力式泡沫比例混合器的进口处的距离不宜大于0.3m。(5)、平衡压力式泡沫比例混合器应整体垂直安装在压力水的水平管道上;

(6)、管线式、负压式泡沫比例混合器应安装在压力水的水平管道上,吸液口与泡沫液储罐或泡沫液桶最低液面的距离不得大于1.0m。4、泡沫发生装置的安装

(1)、低倍数泡沫产生器的安装应符合下列规定:

1>液上喷射的横式泡沫产生器应水平安装在固定顶储罐壁顶部或外浮顶储罐壁顶端的泡沫导流罩上;

2>液上喷射的立式泡沫产生器应垂直安装在固定顶储罐罐壁顶部或外浮顶储罐罐壁顶端的泡沫导流罩上;

3>水溶性液体储罐内泡沫溜槽的安装应岩罐壁内侧螺旋下降到距罐底1.0~1.5m处,溜槽与罐底平面夹角宜为30°;泡沫降落槽应垂直

安装,其垂直直度允许偏差不应大于10mm,坐标及标高的允许偏差为±5mm;

4>液下喷射的高背压泡沫产生器应水平安装在泡沫混合液管道上。(2)、中倍数泡沫发生器的安装位置及尺寸应符合设计要求,安装时不得损坏或随意拆卸附件。

(3)、高倍数泡沫发生器的安装应符合下列规定:

1>距高倍数泡沫发生器的进气端小于或等于0.3m处不应有遮挡物;

2>在高倍数泡沫发生器的发泡网前小于或等于1.0m处,不应有影响泡沫喷放的障碍物;

3>高倍数泡沫发生器安装时不得拆卸,并应固定牢固。

(4)、泡沫喷头的安装应符合下列规定:

1>泡沫喷头的规格、型号、数量应符合设计要求;

2>泡沫喷头的安装应在系统试压、冲洗合格后进行;

3>泡沫喷头的安装应牢固、规整,安装时不是拆卸或损坏其喷头上的附件;

4>顶喷式泡沫喷头应安装在被保护物的上部,并应垂直向下,其坐标及标高的允许偏差,室外安装为15mm,室内安装为±10mm;5>水平式泡沫喷头应安装在被保护物的侧面并应对准被保护物体,其距离允许偏差为±20mm;

6>弹射式泡沫喷头应安装在被保护物的下方,并应在地面以下;在未喷射泡沫时,其顶部应低于地面10~15mm。

(5)、固定式泡沫炮的安装应符合下列规定:

1>固定式泡沫炮的立管应垂直安装,炮口应朝向防护区;

2>安装在炮塔或支架上的固定式泡沫炮应牢固;

3>电动泡沫炮的控制设备、电源线、控制线的规格、型号及设置位置、敷设方式、接线等应符合设计要求。

5、固定式消防泵组的安装

(1)、固定式消防泵组应整体安装在基础上,并应固定牢固。(2)、固定式消费那个泵组不应随意拆卸,确需拆卸时,应由生产厂家进行。

(3)、固定式消防泵组应以工字钢底座水平面为基准进行找平、找正。

(4)、固定式消防泵组与相关管道连接时,应以固定式消防泵组的法兰端面为基准进行测量和安装。

(5)、固定式消防泵组进水管吸水口处设置滤网时,其滤网的过水面积应大于进水管截面积的4倍;滤网架的安装应坚固。

(6)、附加冷却器的泄水管应通向排水设施。

(7)、内燃机排气管的安装应符合设计要求,当设计无规定时,应采用直径相同的钢管连接后通向室外。

6、泡沫混合液管道和阀门的安装

(1)、泡沫混合液管道和阀门的安装应符合下列规定:

1>泡沫混合液立管安装时,其垂直度偏差不宜大于0.002;

2>泡沫混液立管与水平管道连接的金属软管安装时,不得损坏其不锈钢编织网;

3>泡沫混合液水平管道安装时,其坡向、坡度应符合实际要求;

4>泡沫混合液管道上设置的自动排气阀应直立安装,并应在系统试压、冲洗合格后进行;放空阀应安装在低处;

5>泡沫喷淋系统干管、支管、分支管的安装除应按本条

(2)、泡沫混合液管道、泡沫管道埋地安装时还应符合下列规定:1>埋地安装的泡沫混合液管道、泡沫管道应符合设计要求;安装前应做好防腐,安装时不应损坏防腐层;

2>埋地安装采用焊接时,焊缝部位应在试压合格后进行防腐处理;

3>埋地安装的泡沫混合液管道、泡沫管道在回填土前应进行隐蔽工程验收,合格后及时回填土,分层夯实,并应按本规范附录C填写隐蔽工程验收记录表。

(2)、除按有关规定执行外,尚应符合现行国家标准《自动喷水灭火系统施工及验收规范》的有关规定;

1>高倍数泡沫发生器进口端泡沫混合液管道上设置的压力表、管道过滤器、控制阀应安装在水平支管上。

(3)、液下喷射泡沫灭火系统泡沫管道和阀门的安装应符合下列规定:

1>泡沫水平管道安装时,其坡向、坡度应符合设计要求,放空阀应安装在低处。

2>泡沫水平管道进储罐处设置的钢制控制阀和止回阀应水平安装,其止回阀上标注的方向应与泡沫的流动方向一致;

3>泡沫喷射口的安装应符合设计要求。当喷射口设在储罐中心时,

其泡沫喷射管和泡沫管道应固定在与储罐底焊接的支架上。

(5)、消火栓的安装应符合下列规定:

1>泡沫混合液管道升设置消火栓的规格、型号、数量、位置、安装方式应符合设计要求;2>消火栓应垂直安装;

3>当采用地上式消火栓时,其大口径出水口应面向道路;

4>当采用地下式消火栓时,应有明显的标志,其顶部出口与井盖底面的距离不得大于400mm;

5>当采用室内消火栓或消火栓箱时,栓口应朝外或面向通道,其坐标及标高的允许偏差为±20mm。

7、试压试压试压试压、、、、冲洗和防腐冲洗和防腐冲洗和防腐冲洗和防腐

(1)、管道试压应符合下列规定:

1>管道安装完毕后宜用清水进行强度和严密性实验;

2>试压前应将泡沫发生装置、泡沫比例混合器加以隔离或封堵;

3>实验合格后,应按本规范附录D填写管道试压记录表。

(2)、管道冲洗应符合下列规定:

1>管道试压合格后宜用清水进行冲洗;

2>冲洗前应将试压时安装的隔离或封堵设施拆下,打开或关闭有关阀门,分段进行。

3>冲洗合格后,不得再进行影响管内清洁的其他施工,并应按本规范附录E填写管道冲洗记录表。

(3)、防腐应符合下列规定:

1>现场制作的常压钢质泡沫液储罐内、外表面应按设计要求防腐;

2>现场制作的常压钢质泡沫液储罐的防腐应在严密性实验合格后进行;

3>常压钢质泡沫液储罐罐体与支座接触部位的防腐,应符合设计要求,当设计无规定时,应按加强防腐层的作法施工。

8、系统调试系统调试系统调试系统调试

A、一般要求一般要求一般要求一般要求

(1)、泡沫灭火系统的调试应在整个系统施工结束后和与系统有关的火灾报警装置及联动控制设备调试合格后进行。

(2)、调试负责人应由专业技术人员担任,参加调试人员应职责明确,并应按照预定的调试程序进行。

(3)、调试前应检查系统的设备和材料的规定、型号、数量以及系统的施工质量,合格后方可调试。

(4)、调试前应将需要临时安装在系统上的仪器、仪表安装完毕,调试时所需要的检验设备应准备齐全。

B、单机调试单机调试单机调试单机调试

(1)、单机调试可用清水代替泡沫液进行。

(2)、泡沫灭火系统的消防泵或固定式消防泵组应全部进行试验,其试验的内容和要求应符合现行国家标准《压缩机、风机、泵安装工程施工及验收规范》中的有关规定。

(3)、泡沫比例混合器的调试应符合下列规定:

1>泡沫比例混合器应全部调试;

2>调试时,泡沫比例混合区域的实测性能指标应符合标准的要求。(4)、泡沫发生装置的调试应符合下列规定:

1>低、中倍数泡沫发生装置应选择最不利点的防护区域储罐进行喷水

试验,其进口压力应符合设计要求;

2>最不利点泡沫喷头的压力应符合设计要求;

3>固定式泡沫炮(包括手动、电动)的进口压力应符合设计要求,其射程、射高、仰俯角度、水平回转角度等指标应符合标准的要求;

4>高倍数泡沫发生器进口压力的平均值不应小于设计值,每台高倍数泡沫发生器发泡网的喷水状态应正常。

(5)、消火栓应选择最不利点进行喷水试验,其压力应符合低、中倍数泡沫枪进口压力的要求。

C、系统总调试系统总调试系统总调试系统总调试

(1)、泡沫灭火系统的调试应在单机调试合格后进行。

(2)、泡沫灭火系统的调试应符合下列规定;

1>系统调试时应使系统中所有的阀门处于正常状态;

2>每个防护区均进行喷水试验,当对储罐进行喷水试验时,喷水口可设在靠近储罐的水平管道上;

3>当为手动灭火系统时,应以手动控制的方式进行一次喷水试验;当为自动灭火系统,应以手动和自动控制的方式各进行一次喷水试验,其各项性能指标均应达到设计要求;

4>低、中倍数泡沫灭火系统喷水试验完毕将系统中的水放空后,应选择最不利点的防护区或储罐进行一次喷泡沫试验;当为自动灭火系统时,应以自动控制的方式进行;喷射泡沫的时间不宜小于1min;实测泡沫混合液的混合比及泡沫混合液的发泡倍数应符合设计要求;

5>高倍数泡沫灭火系统除应符合上述的规定外,尚应对每个防护区分别进行喷泡沫试验,喷射泡沫的时间不宜小于30s,泡沫最小供给速率应符合设计要求。

(3)、泡沫灭火系统调试合格后,应用清水冲洗后放空,将系统恢复到正常状态,并应按本规范附录F填写系统调试记录表。

屋顶绿化施工组织设计方案

天津医科大学空港国际医院一期室外景观绿化工程 屋顶绿化工程 施 工 方 案 编制人: 审核人:

审批人: 编制单位:杭州市园林绿化股份有限公司 目录 一、编制依据 (3) 二、工程概况 (3) 三、施工总体部署 (3) 3.1 工期目标 (3) 3.2 质量目标 (3) 3.3 安全目标 (4) 3.4 施工准备 (4) 四、重要施工技术及相关措施 (4) 4.1主要施工工艺 (4) 4.2防水处理 (5) 4.3 屋顶种植层构造 (5) 4.4 屋顶园路铺装工程 (6) 五、安全文明施工措施 (7)

5.1吊装安全保证措施 (7) 5.2安全文明施工注意事项 (9) 5.3成品保护 (10) 附件:起重设备吊装位置示意图 一、编制依据 1.施工组织设计; 2.施工图纸及变更图纸; 3.本工程适用的技术规范及标准; 4.《天津市园林绿化施工操作规程》; 5.天津市安全施工以及文明施工的有关规范要求。 二、工程概况 天津医科大学空港国际医院一期室外景观绿化工程,建设单位为天津医科

大学空港国际医院筹备组,建设地点位于空港经济区生活配套区西至桂雨路、南至东六道、东至环河东路、北至东五道。一期建筑面积约10.3963万平方米,其中室外景观面积约9万平方米,乔灌木种植约2000株,施工主要分部分项内容包括景观小品、硬质铺装、苗木种植等。 屋顶绿化主要为门诊楼及医技楼屋顶绿化,底层采用30mm厚HDPE排水板,上铺300g/㎡无纺布,种植基质为250mm厚种植土,再铺设植物,其中包括灌木、地被植物及佛甲草等。 三、施工总体部署 3.1工期目标 总工期:2014年9月15日~2015年3月30日,由于屋顶绿化施工受总包单位屋顶防水工期影响,我单位要做好与总包协调工作,按计划组织机械设备和施工队伍进场。 3.2质量目标 确保工程质量达到合格.所有植物的一次性成活率必须达到95%以上。3.3安全目标 在工程施工中作到“四零”,即:人身重伤亡事故为零;设备事故为零;火灾

施工组织设计方案(范文)86951

长春建筑学院 毕业设计 施工组织设计方案 学院:土木工程学院 专业:土木工程(建筑工程) 班级:建1206班 姓名:洪心杓

第一章编制说明 第一节编制说明 对承建本工程,我公司具有极大的热忱,对与建设单位的合作充满诚挚的意愿。 我公司组织有关人员认真阅读图纸,详细了解现场情况,编制了本《施工组织设计》。 本《施工组织设计》编制时对工期、质量目标、管理机构设置与劳动组织、施工进度汁划控制、机械设备、主要技术方案、安全、文明施工、环保、季节性施工、总包管理等诸多素尽可能做到充分考虑,突出其科学性、适朋性及针对性。在工程实施之前还要编制详细的实施性施工组织设计或施工方案、措施及作业指导书,指导工程施工,确保在120天工期内完成工程的全部施工内容,其中,外墙工期控制在日历天内全部完成。并使本工程质量达到合格标准,力争创市样板工程,我们承诺:我们会克服一切困难,发扬我公司的优良传统,全力以赴,配备一流的人员班子、一流技术、一流材抖、一流的施工机具和超常的价格,以雄厚的企业整体实力为依托、精良的技术装备和丰富的管理经验为后盾,根据提供的资料进一步优化施工方案,以先进科学施工管理技术,更加合理地调动各种资源,保证以优良的质量、快捷的工棚、优良的施工管理水平和优良的服务,按时交付令业主满意的工程。 第二节编制依据 1、设计施工图纸; 2、《建筑工程施工质量验收统一标准》GB50300-2001 3、《建筑地基基础工程施工质量验收规范》GB50202-2002 4、《建筑地基基础设计规范》GB50007-2002 5、《桩基质量检测技术规程》SJG09-99 6、《吉林省建筑地基基础设计规范》DBJ15-31-2003 7、《建筑桩基技术规范》JGJ94-94 8、《混凝土结构工程施工质量验收规范》GB50204-2002 9、《砌体工程施工质量验收规范》GB50203-2002 10、《木结构工程施工质量验收规范》GB50206-2002 11、《屋面工程施工质量验收规范》GB50207-2002 12、《地下防水工程施工质量验收规范》GB50208-2002 13、《建筑地面工程施工质量验收规范》GB50209-2002 14、《建筑装饰装修工程施工质量验收规范》GB50210-2001 15、《建筑工程施工测量规范》

自动喷水灭火系统施工的方案.doc

三、施工方法 (一)、自动喷水灭火系统 施工流程 安装准备(实物模型安装验收)→干管安装→立管安装→喷洒支干管安装→水流指示器、消防水泵及报警阀安装→管道试压→管道冲冼→喷淋头支管安装→报警阀配件、喷洒头安装→系统通水试验 1、安装准备 a、 认真熟悉图纸,核对有关专业图纸,查看各管道的坐标、标高是否有交叉或排列位置不当,及时与设计人员研究解决;编制安装分项工艺卡,下达给班组进行技术与安全交底; b、检查预埋和预留孔洞是否准确; c、检查管材、管件、阀门、设备及组件等是否符合设计要求和质量标准; d、安排合理的施工顺序,避免工种交叉作业的干扰影响施工。 2、管道安装 a、喷淋管道使用热镀锌钢管,大于DN150消防喷淋管道采用热镀锌无缝钢管《输送流体用无缝钢管》GBT/T8163-2008,小于等于DN150消防喷淋管道采用热镀锌焊接钢管《低压流体输送用镀锌钢管》GB/T3091-2001中加厚型热镀锌钢管。当主、干管管径大于DN65时采用卡箍连接,管径小于或等于DN65时可采用螺纹连接。每根配管长度不宜超过6m。连接后,均不得减少管道的通水横断面面积。 b、先了解和确定干管的标高、位置、坡度、管径等,预先对管段长度进行测量时,应计算出管子加工时下料的尺寸。计算管子的下料度时,应考虑扣除阀件、管件长度,然后架设连接管道。对所安装的干管要拔正调直后,卡固管道,防止局部有“塌”、“拱”现象。 c、在长度大于6英尺(1.8米)立管的顶部和底部24英寸(0.6米)范围内,设置柔性卡箍。 d、管道连接紧固卡箍时,检查卡箍端面是否干净,法兰螺栓的规格应符合规定。紧固螺栓应先紧最不利点,然后依次对称紧固(卡箍接口应安装在易拆装的位置)。 e、管网安装前应校直管子,并应清除管子内部的杂物;安装时应随时清除已安装管道内部的杂物。 f、在具有腐蚀性的场所,安装管网前,应按设计要求对管子、管件以及支架吊架等进行防腐处理(抗腐蚀涂料一次和环氧树脂两次)。 g、螺纹连接应符合下列要求: 管子宜采用机械切割,切割面不得有飞边、毛刺;管子螺纹密封面应符合现行国家标准《普通螺纹其本尺寸要求》、《普通螺纹公差与配合》、《管路旋入端螺纹尺寸系列》的有关规定; h、沟槽式连接应符合下列要求: 安装前准备:安装机械滚槽机、开孔机、钢管切割机、滚槽机尾架; 材料准备:待安装管子(符合国家标准)、扳手、游标卡尺、水平仪、润滑剂(肥皂水

泡沫玻璃板屋面保温施工工艺1

泡沫玻璃屋面保温施工方案 编制单位:上海晴意翔节能科技有限公司文件类型:技术指导性文件 江西省建工集团公司

目录 1、编制依据 2、工程概况 3、施工部署 4、施工进度计划措施 5、施工准备 6、资源配置计划 7、施工方法 8、施工管理计划

1、编制依据 本系统构造及施工方案编制参照依据如下: 1、《屋面工程质量验收规范》(GB50207-2002) 2、《建筑节能工程施工质量验收规范》(GB5041-2007) 3、《屋面工程技术规范》(GB50345-2004) 4、《建筑工程施工质量验收统一标准》(GB50300-2001) 5、《施工现场临时用电安全技术规范》(JGJ46-2005) 2、工程概况 1、项目名称:中信泰富朱家角新城D20a、D20b地块 2、项目地址:上海青浦区朱家角镇珠湖路张家圩路 3、工程内容:本工程采用泡沫玻璃屋面保温系统,屋面采用80mm泡沫玻璃保温板为保温层,平屋面进行铺贴屋面上侧,坡屋面进行粘结铺贴屋面上侧,组合成屋面保温体系。 施工部署 ?施工内容 (1)主要进行屋面泡沫玻璃板保温施工。 (2)在进行屋面泡沫玻璃板保温施工时,总包方应对施工基面进行防潮施工已经完毕,并验收合格。 ?施工进度 (1)保温施工不得影响工程整体施工进度及下道工序的施工进展。 (2)严格划分施工流水节拍,保温流水施工段与防水流水施工段应互相配合,不得互相影响施工进度。 (3)在施工中遇见的施工难点应及时进行技术探讨及时解决,对于现场无法解决的施工技术难点及时上报。 ?材料储运保管

(1)不同品种、标号、规格和等级的产品要分别堆放。 (2)岩棉板要储存在阴凉通风的室内,避免雨淋、日晒和受潮,严禁接近火源和热源,避免于化学介质及有机溶剂等有害物质接触。 (3)卷材要直立堆放,其堆放高度不得高于两层,不得倾斜和横压。 ?材料进场检测 产品进场时提供产品合格证及检测报告 (1)采用相同材料、工艺和施工做法的墙面和楼板,每500㎡~1000㎡面积划分为一个检验批,不足500㎡也为一个检验批。 4、施工进度计划措施 (1)本工程施工工期符合土建总进度计划。此前中标单位应做好前期准备工作,并根据总包单位进度合理安排本单项工程的进度计划。如开工时间有变动,发包方将提前通知中标单位,以开工令为准。 (2)由于我方原因造成不能按约定工期竣工的,应赔偿建设单位由于拖延工期所带来的损失。 (3)若我方工程工期明显与控制量不符,甲方可要求我方赶工,若我方在收到甲方通知后三天内无明显改进,或我方无能力承担工程任务,甲方有权增派或改配其他施工单位,由此增加的承包价差由我方承担; (4)施工期如遇(a)开工前甲方不能按时交出场地、接通水电;(b)甲方重大设计变更影响;(c)不可抗力严重影响施工情况;(d)其它由土建承包商原因造成的工期延误,工期顺延,我方必须在24小时内向招标人、监理办理书面延期签证,方可作为工期顺延的依据。 5、施工准备 ?作业条件准备 (1)各种穿过屋的预埋件、穿洞已修补好;屋面的女儿墙、地漏、出屋面管道等均按图纸设计施工完毕。 (2)主体结构已验收完毕。

水喷雾自动灭火系统施工方案

3 水喷雾自动灭火系统 3.1、水喷雾自动灭火系统介绍 水喷雾自动灭火系统的雨淋阀后管道平时为空管,火警时由火灾探测系统自动或手动开启雨淋阀,使该阀控制的系统管道上的全部开式喷头同时喷水灭火,同时在就地发出火警铃声,并通过压力开关向消防主盘发出灭火系统动作信号。 自动水喷雾灭火系统设计参数: 电缆夹层设计喷雾强度:不小于13L/min.m 2主变压器设计喷雾强度: 30L/min.m 2主变压器周围集油坑设计喷雾强度:10 L/min.m 2水喷雾灭火时间应保证不大于30s。 规定的持续喷洒时间为30s~1min,在规定的持续喷洒时间内,应保证火灾不再复燃。 水喷雾自动灭火系统,由探测器、灭火控制器、进水管检修闸阀、系统止回阀、Y型过滤器、信号控制闸阀(雨淋阀前安装)、雨淋阀组、信号检修闸阀(雨淋阀前安装)、离心式高速水雾喷头、管网等组成。在电缆夹层及主变压器室均设置离心式高速水雾喷头,同时根据灭火防护区面积设置适当的雨淋阀组,并利用雨淋阀控制同时喷雾的水雾喷头的数量。 水喷雾灭火系统的操作和控制: 水喷雾灭火系统应有自动控制、手动控制和应急操作三种操作方式。 自动控制时,灭火防护区内的两路火灾探测器对火灾进行探测,火灾时,自动开启雨淋阀进行喷水灭火。

手动控制时,应能手动启动灭火系统喷水,手动(或经一定的延时之后)停止灭火系统的喷水。 同时,在控制失灵等特殊情况下,可人为现场操作雨淋阀组等系统组件应急启动喷水。 3.2、工艺流程工艺流程如下图所示:1)、(水喷雾自动灭火系统工程交底、施工准备

支吊架制作、安 干、立管安 支管安装、组件安 管道强度试验及冲洗 控制设备及报雨淋阀组安装喷头安装 系统调试 系统验收

泡沫灭火系统设计说明计算实例

电厂油库区消防系统计算书 京安工程有限公司二0一0年十一月

一、设计依据: 1.业主提供的石油库设计图纸 2.《石油库设计规范》GB50074-2002 3.《建筑设计防火规范》GBJ16-87 4.《低倍数泡沫灭火系统设计规范》GB50151-92 及2000年局部修订条文 二、设计内容: 保护对象:500M3立式固定拱顶钢制保温储罐2座[D=9M,H=10M)。 灭火方式:采用固定式液上喷射泡沫灭火系统,并移动泡沫枪辅助灭火 灭火剂:6%氟蛋白泡沫液,其混合比为6% 冷却方式:采用移动式水冷却 (一)、泡沫用量 1.储罐的保护面积(A1) 根据规范第3.1.2条一款规定: A1=3.14D2 /4=3.14×92/4=63.585m2 2.根据规范第3.2.1条一款规定:泡沫混合液供给强度q=6.0L/min.m2连续供给时间t1 :不小于30min(注:闪点为60°C的轻柴油为丙类液体) 3.计算泡沫混合液流量(Q) Q=q.A1=6×63.585=381.51L/min 4.根据规范第3.2.4条规定:泡沫产生器数量及流量(Q产)PC8泡沫产生器2个,Q产为480L/min 注:泡沫产生器工作压力按0.5MPa计 5.泡沫枪数量及连续供给时间、流量Q枪 根据规范第3.1.4条,用于扑救防火堤内流散液体火灾的泡沫枪数量为1支,其泡沫枪的泡沫混合液流量不应小于240L/min,选Q枪=240L/min 即PQ4型泡沫枪:1支 连续供给时间t2:不小于20min 6.泡沫混合液用量M混 V (系统管道内泡沫混合液剩余量):考虑设DN100管道170.0m及DN65管道150.0m。管道容积为1823L M混=n产×Q产×t1+n枪×Q枪×t2+V(系统管道内泡沫混合液剩余量)=2×480×30+1×240×20+3800=28800+4800+1823 =35423L 7.泡沫液用量 V=K.V混/1000=6%×35423/1000=2125L/1000=2.125M3 则泡沫贮罐的容积为2.125m3 配制泡沫混合液所需的水量为:35423L×94%=33298L=33.298M3 泡沫比例混合器的流量为:8×2+4=20L/S 配制泡沫混合液的水流量:20L/S×94%=18.8L/S 8.根据规范第3.7.3条储罐区泡沫灭火系统管道内的泡沫混合液流速,不宜大于3m/s 主管初选管径 DN100

泡沫玻璃保温板外墙外保温建筑施工组织设计及对策

泡沫玻璃保温板外墙外保温施工方案 目录 一、工程概况 二、编制依据 三、保温工程施工进度保证措施 四、施工组织管理措施 五、DH泡沫玻璃板保温系统材料简介 六、外墙外保温施工工艺 七、质量验收 一、工程概况 1、工程名称:上汽技术中心自主品牌研发中心扩建项目二期综合试验车间外墙外保温工程; 2、工程地址:上海市嘉定区黄渡镇安研路201号上汽2号门 3、建设单位:上海住总集团建设发展有限公司。 4、设计单位: 5、监理单位: 6、施工单位: 7、工程楼层:三层; 8、工程容:保温层、抗裂层、饰面层 9、供货单位:德和绝热科技有限公司 9、工程面积:

二、编制依据 2.1施工组织设计编制依据 1、本工程的节能施工图纸; 2、《上海市建筑节能工程施工质量验收规程》(DGJ08-113-2009); 3、《建筑装饰装修工程质量验收规》(GB50210-2001); 4、《外墙外保温工程技术规程》(JGJ 144-2004); 5、《公共建筑节能设计标准》(GB50189-2005); 6、《DH泡沫玻璃板保温系统应用技术规程》(DBJ/CT165-2013). 2.2 施工组织设计编制目的 本施工组织设计是针对上汽技术中心自主品牌研发中心扩建项目二期综合试验车间外墙外保温工程施工安装而编制的。本施工方案的编制,旨在让顾客对本公司在此项目上的组织安排、机构设置、实施计划、质量检验、安全管理、技术措施、文明施工、现场要求等各方面有比较全面的了解,并有效组织和指导现场施工,确保工程项目高效、优质、安全、按时、顺利的进行,并接受甲方、总包、监理的现场监督检验和指导。 三、保温工程施工进度保证措施 3.1劳动力配备情况(每班组) ①墙面修理磨平工 2 人 ②粘结保温板(泡沫玻璃)工4人。 ③抹防裂浆工(包括施工网格布) 2人 ④杂务工1 人 ⑤机械及电工1人

施工组织设计总体方案

春晓东八路、洋沙山东八路工程 施工组织设计方案 第一章编制说明第一节编制依据 一) 由宁波市城建设计研究院有限公司提供的施工图 二) 《室外排水规范》(GB50014-2006) 三) 《城市道路设计规范》(CJJ 37-90) 四) 《公路路基施工技术规范》(JTG F10-2006) 五) 《公路路基设计规范》(JTG D30-2004) 六) 《公路水泥混凝土路面设计规范》(JTG D40-2002) 七) 《公路水泥混凝土路面施工技术规范》(JTG F30-2003) 八) 《公路沥青路面设计规范》(JTG D50-2006) 九) 《公路沥青路面施工技术规范》(JTG F40-2004) 十)《给水排水管道工程施工及验收 规范》(GB50268-2008) 十一)《公路桥涵设计通用规范》(JTG D60-2004) 十二)《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62-2004) 十三)《公路土工合成材料应用技术规范》(JTJ/T019-98) 十四)《公路桥涵地基与基础设计规范》(JTG D63-2007) 十 五)《公路桥梁抗震设计细则》(JTG/T B02-01-2008) 十六)《宁波市建筑桩基设计与施工细 则》(2001 甬DBJ02-12) 十七)其他相关标准及规范 第二节编制原则 一) 遵照招标文件中的各项条款要求进行编制。 二) 按“项目法”的施工原则进行管理和施工,严格执行有关的施工规范和验收标准,按图施工。 三) 制定创优目标,严格执行各项施工保证措施,确保工程质量达到预定目标。 四) 保证重点、兼顾一般、统筹安排,科学合理地安排进度计划。 五) 采用先进的施工方案和技术管理措施,确保施工实施方案的可行性和合理性。 六) 制定施工所需的劳动力、材料及施工机具的投入计划,确保工程施工最合理的平面布置方案。 七)实行经济核算,推广增产节约,努力降低生产成本,提高经济效益。 八)编制详细的实施性施工实施方案,突出各重点部位的施工节点,工期网络和质量控制措施,经业主、监理和有关部门批准后严格执行施工。

自动喷淋灭火系统施工方案

目录 1、工程概况 (1) 2、编制说明 (2) 2、1编制目的 (2) 2、2重要承诺 (2) 2、3实施保证 (2) 3、编制依据 (3) 4、施工前准备 (3) 4、1、组织机构 (3) 4、2、施工现场平面布置 (4) 4、3、技术准备 (4) 5、施工部署 (4) 5.1、施工人员组织 (4) 5.2、施工组织顺序 (4) 5.3、主要机具计划 (5) 5.4、施工标准 (5) 6、主要施工方法及技术要求 (5) 6.1、施工准备 (5) 6.2、预留预埋 (6) 7.工程质量保证措施 (8) 7.1.工程质量目标 (8) 7.2.工程施工要求 (8) 7.3.工程技术管理 (8) 7.4.加强现场施工组织管理和技术管理 (8) 7.5.工程材料管理 (9) 7.6.计量检测管理 (9) 7.7.设备及成品保护 (9) 8.安全生产管理措施 (10) 8.1领导和组织机构 (10) 8.2现场安全管理措施 (10) 8.3施工用电安全管理措施 (10) 8.4消防安全 (11) 9.现场标准化及文明施工措施 (11) 10、系统验收方案 (11)

1、工程概况 工程名称:海珠生态城复建安置房项目地下室及主体土建工程施工总承包(标段二)工程地点:广州市海珠区官洲街,属于海珠生态城规划范围内 建设单位:广州市海珠区重点工程项目建设中心 设计单位:广州中恒信德建筑设计院有限公司 监理单位:广州建筑工程监理有限公司 施工单位:广州工程总承包集团有限公司 本工程为广州市海珠区生态城复建安置房,位于广州市海珠区官洲街,属于海珠生态城规划范围内。 1.2、主要任务:自动喷淋灭火系统施工方案。 1.3、本工程设有自动喷淋灭火系统 1.3.1、消防系统 (1)、消防水源: 从市政给水环网引入一条DN300的市政给水管,在建筑物周边形成室外消火栓环状逛网,直接供给室外消火栓用水,管线沿道路或绿化带敷设。 (2)、室外消火栓系统 室外消火栓沿消防车道、主要车道,并且靠近主路口设置,其间距不超过120米,距道路边沿不超过2米,距建筑物外墙不小于5米,且不大于40米,消火栓有一个直径为150mm(或100mm)和两个直径65mm的栓口,管网最不利点消火栓口的供水压力不下于0.10Mpa;室外消防水池(有效容积为432立方)设置在地下一层,在室外的绿化带设置了供消防车取水的取水口,水深满足消防车的消防水泵溪水高度不超过6米的要求,取水口于建筑物外墙距离不小于5米,不大于100米。 (3)、室内消火栓系统: 室内消火栓供水采用临时高压给水系统,同一时间内只考虑一次火灾的高层建筑。 消火栓箱布置与配置:应保证同一平面有两支消防水枪的两股充实水柱同时到达任何部位。消火栓的间距不超过30米,水枪的充实长度不小于13米。大空间场所的室内消火栓设置在疏散门附近便于取水和火灾扑救的位置。车库的消火栓设置在不影响汽车通行的主车道和车位。屋顶设置带有压力表的实验消火栓一个,供消防系统压力测试;塔楼、裙楼的消火栓采用带灭火器的组合箱,尺寸为700(长)×240(宽)×1800(高)mm,箱内配置:室内消火栓一个,栓口直径DN65,消防水带采用衬胶水带,长度25m;消防卷盘一套,栓口直径DN25,配备胶带内径19mm,长度30m;手提式灭火器两个。地下室车库的消火栓箱:尺寸为510(长)

泡沫灭火系统施工方案模板

泡沫灭火系统施工 方案

泡沫灭火系统施工方案 1、施工准备 A、一般要求 ( 1) 、泡沫灭火系统的施工人员经专业培训并考核合格, 且经单位审核批准。 ( 2) 、泡沫灭火系统施工前应具备下列技术资料: 1>设计施工图、设计说明书, 设备的安祖昂使用说明书以及其它必要的技术文件; 2>泡沫发生装置、泡沫比例混合器、固定式消防泵组、消火栓等主要设备的国家质量监督检验测试中心出具的检测报告和产品出厂合格证; 阀门、压力表、管道过滤器、金属软管、管子及管件等出厂检验报告或合格证。 ( 3) 、泡沫灭火系统的施工应具备下列条件: 1>设计单位向施工单位已进行了技术交底, 并有记录; 2>设备、管子及管件的规格型号符合设计要求; 3>与施工有关的基础、预埋管件和预留孔, 经检查符合设计要求; 4>场地、道路、水、电等临时设施应满足施工要求。 B、主要设备和材料的外观检查 ( 1) 、泡沫灭火系统施工前应对泡沫发生装置、泡沫比例混合器、泡沫液储罐、消防泵或固定式消防泵组、消火栓、阀门、压力表、管道过滤器、金属软管等设备及零配件进行外观检查, 并应符合下列规定:

1>无变形及其它机械性损伤; 2>外露非机械加工表面保护涂层完好; 3>无保护涂层的机械加工面无锈蚀: 4>所有外露借口无损伤, 堵、盖等保护物包封良好; 5>铭牌清晰、牢固; 6>消防泵或固定式消防泵组盘车应灵活, 无阻滞, 无异常声音; 高倍数泡沫发生器用手转动叶轮应灵活; 固定式泡沫炮的手动机构应无卡阻现象。 ( 2) 、泡沫灭火系统施工前应对管子及管件进行外观检查, 并应符合下列规定: 1>表面无裂纹、缩孔、夹渣、折叠、重皮和不超过壁厚负偏差的锈蚀或凹陷等缺陷; 2>螺纹表面完整无损伤, 法兰密封面平整光洁无毛刺及径向沟槽; 3>垫片无老化变质或分层现象, 表面无折皱等缺陷。 C、泡沫液储罐、阀门的强度和严密性检验 ( 1) 、泡沫液储罐的强度和严密性检验应符合些列规定: 1>每个泡沫泵站应抽查1个, 若不合格, 应逐个实验; 2>强度和严密性实验应采用清水进行, 环境温度宜大于5℃; 3>压力储罐的强度实验压力应为设计压力的1.25倍; 严密性实验压力应为设计压力。带胶囊的压力储罐可只作严密性实验; 4>常压储罐的严密性实验压力应为储罐装满水后的静压力; 5>强度实验的时间应大于5min; 严密性实验的时间不应小于

泡沫玻璃保温板施工方案

泡沫玻璃保温板施工方 案 集团文件版本号:(M928-T898-M248-WU2669-I2896-DQ586-M1988)

邳州新苏中心 泡沫玻璃保温板施工方案 审批人:梁广远 审核人:文晓林 编制人:胡文馨 中国建筑第二工程局有限公司 二〇一五年九月

目录

一、工程概况 本工程位于江苏省邳州市福州路以东,闽江路北侧,银杏大道南侧所围地块,占地面积70107㎡,建筑面积498678.53㎡,是集住宅、商业、办公于一体的综合体建筑。其中1#楼B座为地上20层办公楼,为钢筋混凝土框架核心筒结构,裙房3~6层为钢筋混凝土框架结构,结构使用年限为50年,建成后将成为邳州市地标性建筑,根据要求,1#楼B座办公楼部分外墙保温采用100mm 厚泡沫玻璃保温板。 二、编制依据 1、邳州新苏中心总承包合同,邳州新苏中心设计图纸、图纸会审、变更、指示函及施工组织设计等相关文件。 2、《建筑节能工程施工质量验收规范》GB50411-2007 3、《外墙外保温工程技术规程》JGJ 144-2008 三、施工准备 1、技术准备 做好设计交底及图纸会审工作,针对有关施工技术和图纸存在的疑点做好记录,及时与业主、设计单位联系;根据施工图纸,备齐技术规范、验收标准等相关文件、资料;备齐测量、检验仪器、工具等必需的器具;对外墙外保温体系的构造层次、节点做法进行技术交底。 对外墙保温工程所用的原材料按有关规范、标准进行现场验收,并见证取样送检。 在大面积施工前各施工队伍与工长共同选择有代表性的墙面先进行样板施工,样板必须经项目部质量人员及监理验收合格后,方可以样板引路,大面积施工。

施工组织设计方案

目录 第一卷编制说明及工程概况 第一节一般说明 第二节编制依据 第三节编制原则 第四节工程概况 第二卷施工总平面布置及管理 第一节施工总平面布置 第二节施工现场平面管理 第三卷施工准备 第一节技术准备 第二节资源准备 第三节现场准备 第四卷资源配备计划与先进性 第一节人员动员进场周期 第二节机械设备、人员进场的方法和时间第三节技术准备 第四节机械设备配备 第五节劳动力计划 第五卷施工组织机构及职责

第一节指导思想 第二节施工组织机构及人员职责第六卷施工方案与技术措施 第一节铝合金窗安装施工 第二节空调格栅安装施工 第三节阳台栏杆施工 第四节雨棚施工 第七卷工程进度计划与措施 第一节施工进度计划安排 第二节确保计划工期的组织措施 第三节保证工期的技术措施 第四节工期调整及追赶措施 第五节节假日劳动力保证措施 第六节工期违约处罚承诺 第八卷季节性施工措施 第一节冬季施工措施 第二节雨季施工措施 第三节高温施工措施 第九卷质量管理体系与措施 第一节工程质量总体部署

第二节工程质量管理组织体系 第三节项目质量保证计划 第四节工程质量检查程序 第五节保证质量的技术措施 第六节施工过程中的质量保证措施 第七节质量事故处理基本程序 第十卷安全管理体系与措施 第一节指导思想和方针 第二节建立健全项目安全生产保证体系 第三节健全安全生产管理制度 第四节安全教育制度 第五节安全检查计划 第六节各类安全技术措施 第七节材料管理 第八节防火安全 第十一卷确保文明施工的技术组织措施第一节安全生产责任制 第二节安全管理程序 第三节安全文明施工管理制度 第四节施工安全技术规定

气体灭火系统施工组织设计方案

气体灭火系统施工组织设计方案 1范围 本工艺标准适用于民用和一般工业建筑中设置的二氧化碳灭火系统,卤代烷1211、1301七氟丙烷、1G541等灭火系统的管道及设备安装。 2施工准备 2.1接到任务后,认真熟悉施工图纸,对照装修图并结合施工现场检查管路及喷嘴位置是否相吻合,如存在问题,应及时与设计协商解决并办理洽商手续。根据工程特点确定施工方法,配备所需各项资源。 2.2设备材料: 2.2.1消防气体灭火系统主要设备材料的选用应符合6—1"消防工程安装的通用要求"的有关内容。 2.2.2主要设备:灭火剂储存容器及系统组件包括单向阀、容器阀、选择阀、阀驱动装置和喷嘴等。这些系统组件均应给国家质量监督检测中心检测合格。系统中采用的不能复验的产品,如安全膜片等,应具有生产厂出具的同批产品检验报告。 2.2.3一般常用材料:管材及连接件,型钢,焊条,氮气,氧气,乙炔,聚四氟乙烯胶带,膨胀螺栓,螺栓,螺母,密封垫;机油,防腐漆,稀料,小线,铅丝,电池等。 2.3主要机具:锯管机,套管机,台钻,手电钻,射钉枪,电焊机,空气压缩机,专用弯管机,步话机,管钳,压力案子,手锯,手锤,调管专用支架,钢锯,锉刀,板牙,扳手,活扳手,改锥,榔头,錾子,钢卷尺,平尺,角尺,油标卡尺,水平尺,线坠,白绸或白纸,石笔,粉笔,铅笔等。 2.4作业条件: 2.4.1预留预埋应配合结构施工进行。 2.4.2管网安装所需基准线应测定并标明。吊顶内管道应在封吊顶前完成。 2.4.3设备安装应在设备间完成粗装修后进行。 3操作工艺 3.1工艺流程:

→ → → 3.2安装准备: 3.2.1熟悉图纸并对照现场复核管路走向,发现问题及时与设计研究解决。检查预留预埋是否正确;临时剔凿应与设计,土建协调好。 3.2.2进场设备材料检验:设备材料规格:型号应满足设计要求,外观整洁,无缺损、变形及锈蚀,镀锌或涂漆均匀无脱落,接口螺纹和法兰密封面完好无损伤;充压药剂钢瓶压力表指针应在指定范围内。选择阀、单向阀、高压软管、集流管逐个水压试验和气压严密性试验结果,应满足施工规范规定。 3.3管网安装: 3.3.1气体灭火系统管材应根据设计要求或贮存压力选用,一般采用冷拔冷轧精密无缝钢管并内外镀锌。当公称直径小于或等于80mm时,宜采用螺纹连接;当公称直径大于80mm的管道,宜采用法兰连接。丝扣及法兰连接件应满足试验压力要求并内外镀锌。对镀锌层有腐蚀的环境可采用不锈钢或钢管等。 3.3.2管道安装前应进行调直并清理内部杂物。采用法兰连接时,被焊接损坏的镀锌层要做好防腐处理。丝扣连接时,丝扣填料应采用聚乙烯四氟胶带。切割的管口应用锉刀打净毛刺。 3.3.3气体灭火管道必须固定牢靠。公称直径大于或等于50mm的主干管道,垂直和水平方向至少应各安装一个防晃支架。当穿过建筑物楼层时,每层应设一个防晃支架。当水平管道改变方向时,应增设防晃支架。管道支吊架安装最大间距应符合下列规定: 3.3.4干管安装时,出瓶室的一段管应先安装好,找准尺寸后固定牢靠,管与管之间的距离应严格按照施工图纸确定,确保设备安装尺寸,然后再顺序安装其它管道。所有管道的安装尺寸应与设计图纸一致,严禁任意改变管道方向和长度。

隧道消防水成膜泡沫灭火系统安装工程施工工法.(DOC)

隧道消防水成膜泡沫灭火系统安装工程施工工法 XXX 二00六年十二月三十日

隧道消防水成膜泡沫灭火系统施工工法 XXX 我国社会和经济的发展,隧道的建设越来越多,从而隧道火灾危险性也越来越引起人们的普遍重视。从国内外现有的相关资料显示,隧道火灾每次造成的人员和经济损失都相当严重。隧道火灾产生的原因主要有车辆因素、道路因素、驾驶员因素、乘客和所载物品因素、气候环境因素、自然和其它因素等。当隧道内发生火灾时,会产生大量有毒的气体和烟尘,温度最高可达1200℃,这将严重影响人员逃生、灭火救援等活动,因此,隧道火灾往往会导致重大财产损失和人员伤亡,火灾形势非常严重,损失巨大。从隧道的火灾特点来说,主要是汽油燃料流淌火灾,用水成膜泡沫灭火系统有很好效果。如1978年8月荷兰发凡尔逊隧道发生火灾,消防人员4分钟后赶到洞口,此时隧道内已浓烟滚滚,炸声不断。由于浓烟恶化视线,消防车无法行驶,只得由消防人员带压缩空气罐在车前摸索前进,诱导消防车到达距火区150m处,消防人员用两股水成膜泡沫灭火,20min 内火势得到控制。 1工法特点: 1.1 至今国家就隧道消防工程的设计和施工要求仍没有颁布明确的标准,此工法的形成有利于施工单位施工时有据可依。 1.2 本施工工法根据企业施工经验总结而成,并在具体施工过程中得到验证,取得了很好的效果。 1.3 按照本工法施工能够达到国家相关验收标准,使施工人员能够快

速掌握,标准作业。 2 适用范围: 本工法适用于高速公路1000米以上隧道消防工程。 3工艺原理: 3.1 施工前,设计单位、消防建审部门、建设单位、施工单位及相关专家等有关方协商,就初步设计与当地消防有关标准是否吻合进行全面论证。然后根据消防建审意见书,施工单位与设计单位进行联合设计。最后设计出具体施工图。 3.2 施工前期,对现场进行实际勘查,与各相关专业就管沟内的具体布置情况详细磋商,以免造成后期的返工。 3.3 施工准备阶段,将整个工程情况进行全面分析,制定出合理的施工工序,为以后施工做好有效部署。 3.4在施工过程中,每一个施工人员熟练掌握操作规程,使各个工序之间衔接紧凑,不会造成人员的浪费和材料的损失。 3.5 严格按照联合设计的要求进行施工,保证了调试和交验一次合格。 4 施工工艺流程及操作要点: 工艺流程 支架制安 灭火装置安装系统调试水池施工 4.1 施工准备 4.1.1 施工人员应经培训并考核合格,方可持证上岗。 4.1.2 设计施工图、设计说明书,设备的安装使用说明书以及其他必要

燃油锅炉烟囱工程项目施工组织设计

燃油锅炉烟囱工程施工组织设计 第一章编制依据 ⒈燃油锅炉烟囱工程施工图。 ⒉《中小型钢筋砼烟囱电动挂模工法》(YJGF—17—94)。 ⒊国家有关的标准、规范:详见附表。 第二章工程概况 第一节工程综合讲明 工程名称:中海壳牌南海石化汽电联产项目燃油锅炉烟囱工程。 工程地点:广东省惠州市霞涌镇大亚湾经济开发区。 业主:中海壳牌石油化工有限公司。 项目治理公司:BSF项目治理公司。 质量标准:符合EPC合同的标准要求。 第二节工程概述 本工程为120m高的钢筋砼燃油锅炉烟囱。 本工程基础为预应力预制桩基础,桩径400mm,桩长13.1m,共53根。桩基承台直径为15400mm,承台厚1500mm,承台底标高为+4.4m,承台砼为C30,垫层砼为C20。

本工程地坪绝对标高为+6.85m。 钢筋砼烟囱下口半径为5.5m,烟囱出口半径为2.63m,烟囱壁厚下部为400mm,上部为200mm,筒身砼为C30。 烟囱内衬材料:30 m以下为耐酸胶泥砌240厚耐酸砖,30 m 以上为耐酸胶泥砖120厚耐酸砖,并随砌随用耐酸胶泥勾缝。每10 m高筒壁牛腿上设水泥砂浆砌120高硅藻土砖。 烟囱壁隔热层为50mm厚泡沫玻璃和50mm厚矿棉。 烟囱在7.05标高处的筒身上,埋没4个观测点进行沉降观测。烟囱在筒身7.65、57.15、92.15、124.65标高处预留横向φ16 导线筋,并在筒身东、西、南、北四点埋设全高竖向φ16导线筋,避雷针与导线筋在124.65高处采纳连接板连接,导线筋与主筋焊接连接。避雷针采纳φ50不锈钢。 烟囱在筒身在偏北45o位置的9.35~56.85、56.85~91.85、91.85~126.85标高段分不设有钢爬梯;在56.85、91.85、124.35标高处设有钢平台,钢平台宽850mm,钢平台外侧边设有1320mm 的钢栏杆;钢平台、钢栏杆、钢爬梯表面刷防腐银粉漆二道。 烟囱在根部东面筒壁6.85标高处设有一个除尘入口,宽1800mm,高2400mm,在西面筒壁12.148标高处设有一个烟道入口,宽4094mm,高10516mm。 烟囱筒壁钢筋为双层双向配筋;从下至上纵向钢筋为:内侧Φ16~Φ12,外侧Φ20~Φ14;从下至上环向钢筋为:内侧Φ16~Φ12,外侧Φ20~Φ14。 烟囱筒壁顶部设槽形铸铁盖板封严,筒壁内侧涂刷一层耐酸

施工组织设计方案(完整版)

目录 目录?I 第1章总则 ...................................................................................................................... 1 1.1编制依据1? 第2章工程概况4? 2.1工程概况4? 2.2新工艺新技术应用一览表 .................................................................................... 10第3章工程施工管理目标. (10) 3.1质量目标 .............................................................................................................. 10 3.2安全目标 ............................................................................................................. 10 3.3工期目标 ........................................................................................................ 11 3.4 文明施工目标 (11) 第4章项目管理组织机构及技术力量配备11? 4.1项目部组织机构图11? 第5章施工部署13? 5.1 部署原则13? 5.2施工段的划分及施工顺序 ............................................................................... 16 5.3主要分项工程施工方法 (17) 第6章施工总平面布置图及布置说明17? 第7章施工总进度计划及确保计划实施的主要措施18? 7.1 主要单体施工进度及总进度18? 7.2 确保进度计划实施的具体的技术措施:18? 第8章资源需要量计划 (19)

七氟丙烷灭火系统安装与施工方案

安徽大学艺术与传媒学院 文忠路校区 七氟丙烷自动灭火系统 施 工 方 案 编制人:可以填任何人 申报人:填项目经理 审批人:填工程师 施工单位:安徽同济安全技术有限公司 年月日

目录 1、设计依据 (3) 2、气体灭火系统施工准备 (3) 3、系统组件检查 (3) 4、系统主要部件的功能及作用 (4) 5、系统安装调试及使用 (5) 6、系统维护与保养 (5) 7、系统注意事项 (6) 8、调试准备 (6) 9、系统调试要求 (6) 10、自检验收方案 (7) 11、竣工验收 (8) 12、工程质量保证措施 (8) 13、工期保证措施 (9) 14、安全保证体系 (10) 15、安全生产保证措施 (10) 16、文明施工措施 (10) 17、施工组织 (12)

一、工程概况及施工依据 安徽大学艺术与传媒学院文中路校区有同济大学建筑设计院研(集团)有限公司设计。总建筑面积704平方。我公司根据设计图纸及相关规范要求。制定方案 1、《火灾自动报警系统设计规范》(GB50116-2013) 2、《气体灭火系统施工及验收规范》(GB50263-2007) 3、《建筑设计防火规范》(GB50016-2006) 4、《火灾自动报警系统施工及验收规范》(GB50166-2007) 5、《气体灭火系统设计规范》(GB50370-2005) 6、建设单位提供的设计数据 二、气体灭火系统施工准备 1、一般规定 (1)气体灭火系统施工前应具备下列技术资料: (2)设计施工图,设计说明书,系统及其主要组件的使用、维护说明书。 (3)气体灭火储瓶、放气指示灯、红外对射探测器、紧急启停按钮、感烟探测器、感温探测器等系统组件的产品出厂合格证和由国家质量监督检验测试中心出具的检验报告。 (4)系统中采用的不能复验的产品,如七氟丙烷气体等,应具有生产厂出具的同批产品检验报告与合格证。 (5)气体灭火系统的施工应具备下列条件: 1)防护区设置条件与设计相符。 2)系统组件与主要材料齐全,其品种、规格、型号符合设计要求。 三、系统组件检查 (1)气体灭火系统施工前应对灭火剂贮存容器、容器阀等系统组件进行外观检查,并应符合下列规定:1)系统组件无碰撞变形及其他机械性损伤。 2)组件外露非机械加工表面保护涂层完好。

20151022《泡沫灭火系统施工及验收规范》GB50281-2006讲解

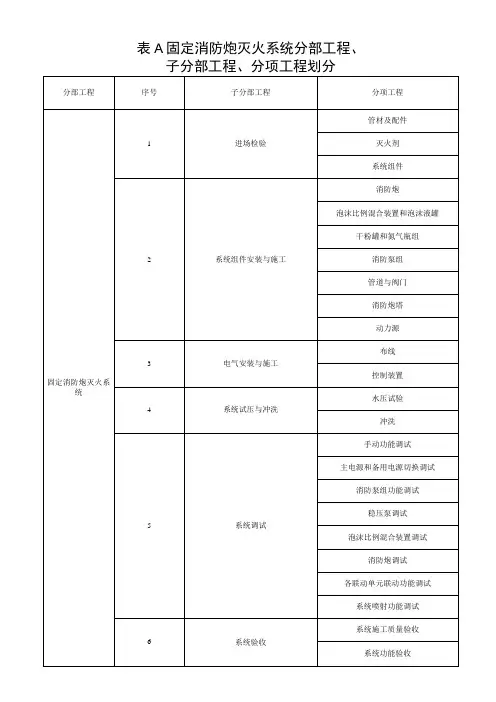

表 A.0.1 泡沫灭火系统分部工程、子分部工程、分项工程划分 分部工程 序号子分部工程分项工程 泡 沫 灭 火 系1进场检验 材料进场检验 系统组件进场检验 2系统施工 消防泵的安装 泡沫液储罐的安装 泡沫比例混合器(装置)的安装 管道、阀门和泡沫消火栓的安装 泡沫产生装置的安装 3系统调试 动力源和备用动力源切换试验 消防泵试验 泡沫比例混合器(装置)调试 泡沫产生装置的调试 泡沫消火栓喷水试验 泡沫消火栓系统的调试 4系统验收 泡沫灭火系统施工质量验收

表 B.0.1 施工现场质量管理检查记录 工程名称 通海滇南商业管理有限公司 建设单位 项目负责人 设计单位 项目负责人 监理单位 云南宏华工程监理有限公 司监理工程师 施工单位 项目负责人 施工许可证 开工日期 年 月 日序号 项 目 内 容 1现场质量管理制度 2质量责任制 3操作上岗证书 4施工图审查情况 5施工组织设计、施工方案及审批 6施工技术标准 7工程质量检验制度 8现场材料、系统组件存放与管理 9其他 检 查 结 论

表 B.0.2-1 泡沫灭火系统施工过程检查记录工程名称 通海滇南商业管理有限公司 施工单位进场检验( 第 4 章 ) 施工执行规范名称及编号 泡沫灭火系统施工及验收规范 GB50281-2006 子分部工程名称质量规定规范》章节条款施工单位检查记录监理单位检查记录 材料进场检验4.2 4.2 4.2 4.2 4.2 4.2 系统组件进场检验 4.3 4.3 4.3 4.3 结 论 施工单位项目负责人:监理工程师: (盖章) (盖章)

表 B.0.2-2 阀门的强度和严密性试验记录 工程名称 通海滇南商业管理有限公司 施工单位监理单位 云南宏华工程监理有限公司 规格型号数 量公称压力 (MPa) 强度试验 严密性试验 介质 压力 (MPa) 时间 (min) 结果介质 压力 (MPa) 时间 (min) 结果 结论 参加单位及人员 云南宏华工程监理有限公司施工单位项目专业技术负责人:监理工程师:

上海拜耳(德国)保温施工方案

Method Statement of Insulation Installation Bayer GT DPC project

1)概述 GENERAL 为了保证上海拜耳DPC项目保温工程的顺利施工,特编制本施工方案,以便指导施工前的各项准备工作、协调总体施工安排、科学组织、规范操作。 This method statement is a guide line for the insulation installation in for the project Bayer DPC insulation project. 2)保温规范 STANDARDS -《化工建设项目施工组织设计标准》HG20235-93 《Petrochemistry Construction Project Method Statement Standard》HG20235-93 -国家颁布的相关标准规范 Related Government Criteria and Standard -拜耳《绝热工程材料与施工规范-保温SPE-205-301》(在任何情况下,此标准优先于其它相关标准) Bayer Standard ‘Insulation – SPE-205-301’(in any case, this specification is always pri or to the others.) 3)保温材料 Insulation Material

4)保温设备、工具说明 Insulation equipments and tools

5)设备热保温施工方案 Equipment hot insulation 5.1)测量和预制设备支撑环和空间环 Measurement and fabrication for equipment supportring and spacering -竖直设备:每隔3.8米必须安装一个支撑环(双环); Vertical equipment: Install one supportrings (double rings) for each 3.80 meters. 支撑环用3mmT x 30mmW的镀锌扁铁;
