技术交底记录

02-

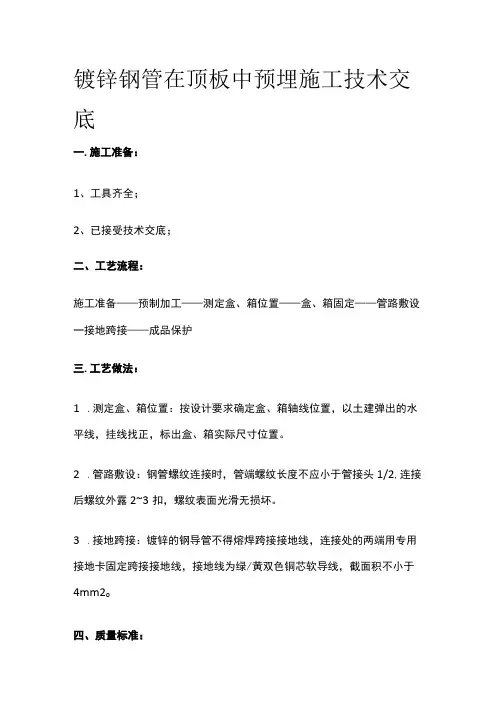

(图1)

3.2管路宜沿最近的线路敷设并减少弯曲;埋入墙或混凝土的管子离表面净距不应小于15mm,消防管路不得小于30mm。管路超过下列长度,加装接线盒,以便于穿线。无弯时,每隔30m加一接线盒;有一个弯时,每隔20m加一接线盒;有二个弯时,每隔15m加一接线盒;有三个弯时,每隔8m加一接线盒。

3.3电线管路与其它管道最小距离见表1:(表1)

管道名称穿管配线最小距离(mm)

蒸汽管平行1000 交叉300

暖、热水管平行300 交叉100

通风、上下水压缩空气管平行100 交叉50

3.4管进盒、箱:盒、箱开孔整齐并与管径相吻合,要求一管一孔,不得开长孔,开孔后刷防锈漆。管口入盒、箱时,管口不得与敲落孔焊接,管口露出盒、箱小于5mm。两根以上管入盒、箱要长短一

致,间距均匀,排列整齐。然后按进出线方向尽量选择与管外径相近的接线盒,将对应的敲落孔板取下,在钢管套丝端上好根母,再把钢管插入接线盒,拧紧锁紧螺母,注意露出的丝扣不得大于2~3扣,然后安装接地跨接线,跨接地线采用专用接地线卡跨接,经过专用接地线卡将管与管、管与盒连成一体。最后将接线盒用湿锯末填满,用塑料管堵和胶带封好管口。

(四)镀锌管暗敷设方式:

4.1墙配管:由于配电箱安装属于二次装修的范围,结构阶段只预留配电箱接线盒。先将接线盒用Ф6圆钢2至3根与墙内钢筋绑扎固定,接着再敷管,每隔1m左右,用铅丝绑扎牢固。

4.2楼板配管:先找灯位,根据房间四周墙的厚度,弹出十字线,在交叉点处将盒子固定牢固,然后再敷管。有两个以上盒子时,要拉直线。管进盒、箱前要煨灯叉弯,煨弯处离管口不要过长,以煨弯为准。管进盒长度要适宜,管路每隔1m左右用铅丝绑扎牢固。如图3:

(五)跨接地线连接:镀锌钢管连接时,管路接头采用专用跨接卡子。将跨接线接头处涮锡,然后将涮锡接头用专用跨接卡子连同钢管连接牢固。

(六)钢管与设备连接:钢管与设备相连时,对室内干燥场所,钢管端部加锌管箍和软管接头后,用保护软管引入;对室内潮湿场所或室外,钢管端部增设防水弯头,软管弯成滴水弧状后引入。与设备连接的钢管距地高度不得低于200mm

三、质量标准

1.主控项目:

1.1金属导管必须接地(PE)或接零(PEN)可靠,并符合下列规定:

1.1.1镀锌钢导管不得熔焊跨接接地线。

1.1.2金属导管严禁对口熔焊连接;镀锌和壁厚小于等于2mm的钢导管不得套管熔焊连接。

1.1.3镀锌管丝接漏扣不能超过2扣。

2.一般项目:

2.1电缆导管的弯曲半径不应小于电缆最小允许弯曲半径。

2.2暗配的导管,埋设深度与建筑物、构筑物表面的距离不应小于15mm。

2.3导管在建筑物变形缝处应设补偿装置。

四、成品保护措施

1.接线盒、箱固定后,在合模前加强巡视,防止土建砼浇筑时导致移位或脱落。

2.对敷设于非砼结构内的金属线盒在非镀锌层处和焊接处均刷防锈油漆。

3.砼楼板、墙内的电气管线施工时,及时配合结构施工,保证不私自断筋和不随意剔凿预制梁、柱和楼板。

4.现浇砼楼板上配管后,土建浇砼时,设专人看守,以免振捣砼时损坏配管和造成盒、箱移位,遇有管路损坏,及时修复。

5.管路敷设完后立即上好管堵,暗配盒安装后用锯末填满并用塑料胶带包扎严密。其它专业工种在施工中严禁私自改动电线管盒电气设备的位置,电工定时巡查。
