技术要求

为避免地下车库混凝土地面产生起砂和灰尘,增强地面的耐磨性能,提高地下车库的停车环境,该项目地下车库楼地面采用金刚砂彩色耐磨固化地坪,汽车坡道采用防滑造型坡道地面。具体要求如下:

(一)金刚砂彩色耐磨固化地坪

1、材料品质要求

地下一、二层车库楼、地面金刚砂彩色耐磨固化地坪材料要求:必须明确所用金刚砂材料的规格型号。性能必须满足国家建材行业标准的相关要求。

2、施工工艺及要求

2.1 金刚砂彩色耐磨地坪+固化剂。

2.2 80-100mm厚C25混凝土(分仓跳格施工,不超过6m为宜)内配单层双向冷拔丝钢丝网片φ4@75,面层拍金刚砂固化剂,随打随紧光。(其中:-1层80mm厚,-2层100mm 厚。)

2.3 -2层立体车位处做下沉式衔接,100厚混凝土及面层不做。

3、工艺流程:

混凝土板浇筑→结构找坡找平→撒金刚砂骨料5kg/㎡(分两次撒料)→磨浆机抹浆→第一次抹光机→第二次抹光→覆盖养护→(达龄期后)分遍固化施工→养护。

(二)地下一、二层车库汽车坡道面层采用3mm厚环氧树脂防滑地面。

1、材料要求

明确所用环氧材料的品牌及规格型号和技术参数。所用环氧材料的性能必须满足国家建材行业标准《环氧树脂地面涂层材料》(JC/T 1015-2006)的相关要求,面漆颜色由甲方确定。

2、工艺要求

2.1 混凝土基层+环氧树脂面层。

2.2 50mm厚C25混凝土(分仓跳格施工,不超过6m为宜)内配单层双向冷拔丝钢丝网片φ4@75。

2.3 坡道混凝土达到强度(龄期)要求后,进行基层清理,打磨。

2.4 环氧树脂面层由界面粘结层、胶合抗压层、止滑面层组成。

2.5 底漆用料环氧树脂漆不少于0.25kg/平方米;抗压层用料环氧树脂漆不少于0.5kg/

1

平方米,骨料(石英砂陶瓷骨料)不少于5kg/平方米;止滑层环氧树脂漆不少于0.5kg/平方米,骨料(石英砂陶瓷骨料)不少于5kg/平方米;养护面漆环氧树脂漆不少于0.25kg/平方米。

2

环氧地坪(1.5mm)施工方案

环氧地坪(2mm)施工方案(一)工艺流程 (二)具体施工方法 1、涂装方式 底涂层:滚涂、刷涂

找平层:批刮、抹涂 面涂层:滚涂、刷涂、喷涂 2、施工建议: 整体涂层系统涂装尤为重要,系统涂装中应严格遵循配套方案; 预地坪涂装前的水泥地面应保证强度和坚固程度。 基层平整度以及中层找平程度,会影响最终地坪平整度及面层效果。 3.施工工艺: (1)环氧树脂砂浆地坪工艺要求及材料配置 整体涂层厚度要求外观效果高级平整,丰满度高,色泽均一,美观度强,划线清晰整齐,具体工艺与材料配置如下: 1)地面基层打磨处理 地面除灰、修补、打磨,保证清洁干净; 2)底涂:环氧封固底漆 整体涂装1遍,环氧底漆为:(南亚128树脂) 3)中间增强层:环氧砂浆 整体批刮1-2遍,拌好的砂浆中环氧树脂为:(南亚128树脂) 4)面涂:环氧地坪面漆 面漆滚涂1-2遍,干膜厚度不得低于0.1-0.2mm,环氧面涂为:(南亚128树脂) (2)工艺要求 1)基层要求 1.1、要求基层干燥良好,ph值≤10,基层含水率≤10%。 1.2、要求基层坚固、总体平整、清洁,无起鼓、起砂、松动等现象。 2)环境要求 涂装环境与基面温度为5—35℃,环境湿度不大于75%,无粉尘及其它污染 (3)涂装工艺 1)基层检查 基层是地坪涂装的基础,基层的质量会直接影响涂装地坪的最终效果及使用寿命,所以基层检

查及处理在整个地坪涂装中至关重要。基层必须满足一定要求方可进行地坪涂装。基层地面的检验方法及标准如下: 2)基层处理 (a)目的 提供一定平整度和粗糙度,以提高地坪与基材的附着力。 (b)主要材料及机具 填缝剂、无尘打磨机、角磨机、吸尘器、铲刀等。 (c)施工方法 a)对符合基层要求的地面,使用打磨机配以适宜打磨片对地面进行整体打磨,重点对地面凸起部分进行打磨,以去除地面浮浆等黏结不牢物且打毛基面,然后将地面及边角清理干净。墙裙及防污染部位需做好防护。 b)特殊处理:

环氧地坪施工工艺的设计和技术指标

环氧砂浆地坪施工工艺: 一、适用范围: 要求耐磨性强、耐一定冲击性的电器、电子、机械(如汽车、摩托车、电梯、自行车等)、通讯设备、仪器仪表、食品、医药、化工、烟草、饲料、纺织、饮料、服装、家具、塑料、学校及 文体用品等制造车间地面,特别是需要跑叉车、汽车、重手推 车的车道。 二、主要性能: 1、石英砂层、漆层与基面附着力强,粘结牢固,由于使用不同 目数的石英砂分层施工,地面整体绝不会出现分层现象; 2、耐磨度特好,使用持久,且不起尘,可长期经受汽车、叉 车的碾压; 3、耐烫、耐冻、耐酸碱、机械油、化学溶剂的腐蚀,清洁方便; 4、颜色可任意选择,漆面光亮、丰满、绚丽多姿,且通过颜 色的不同组合有利于分区管理; 5、性能好,环氧石英砂中层坚硬、牢固; 6、环氧石英砂中层具有一定的厚度,还可弥补水泥基面不 平整、水泥面松软的缺陷; 7、使用期长,节省开支。 三、技术指标:

四、施工工艺 1、基面处理:打磨、清洁地面及表面浮灰,无粗颗粒和水泥疙瘩。 2、涂刷底漆:用“秀珀”环氧树脂底漆涂刮底漆,起到封闭水泥毛细孔,增强地板漆层间附着力的作用。 3、刮环氧砂浆:用“秀珀”环氧树脂漆与石英砂配成环氧石英砂浆满涂地面,使之填补伸缩缝隙,增加地面的硬度和强度。满刮完石英砂层涂装后用磨光机打磨平整,并清洁。 4、刮涂腻子二遍:用“秀珀”环氧树脂漆与腻子粉调成环氧腻子涂刮地面,再用打磨机打磨平整,并清洁漆面。 5、涂刷色漆:用滚筒涂刷“秀珀”环氧树脂色漆二遍,并清洁地面。 6、涂刷罩面清漆:用“秀珀”环氧罩光漆涂刷一遍,增强漆面的光泽度。 五、剖面图:

环氧自流平地坪施工工艺(无溶剂环氧自流平) 一、适用范围: 要求高度清洁、美观、无尘、无菌的电子电器,微电子行业,实行GMP标准的制药行业,血液制品行业,也可用于学校、办公室、家庭等地坪。 二、性能特点: ?选用无溶剂高级环氧树脂加优质固化剂制成; ?表面平滑,美观,达镜面效果; ?耐酸、碱、盐、油类介质腐蚀,特别是耐强碱性能好; ?耐磨、耐压、耐冲击,有一定弹性。

地下室工程施工方案[新]

地下室专项施工方案 第一节施工准备 施工前我们将做好前期的技术准备工作:施工前认真组织图纸会审及设计交底工作,做好变更记录;并在此基础上做好施工组织设计的深化设计,编制各工序、工种的作业设计并落实到施工的工长和作业队伍及班组。掌握水准点标高,轴线控制点等资料。 第二节工程测量 (一)制定测量方案的基本原则。 以业主提交的测量控制点为依据建立适合本工程的测量体系,保证建筑物定位准确,保证轴线、标高正确。 1、施工平面控制网的测点 2、根据业主提供的测量控制点在场区内引测3~4个控制点桩位,用经纬仪定出 主控制轴线,(15/OC)轴、(1/OC)轴、(28/T)轴、(29/A)轴为主控轴线,并根据主控轴线弹出其他轴线位置。 地下室施工完毕后,在±0.000结构面进行一次轴线闭合检查。 主楼轴线控制用激光经纬仪向上传递,控制点设置于地下室内,平面分别位于主控制线两端处,并在其他各楼层控制点相应位置预留200×200小方孔向上传递。 2、标高控制 (1)在首层平面易于向上传递标高的位置布设基本传递高程点,用DS2水准仪往返测,测设合格后,用红色油漆标记“▼”并在旁边注建筑标高,以红“▼”上顶线为标高基准,同一区域、同一层平面内红“▼”不得少于三个,间距分布均匀并要满足结构施工的需要,且红“▼”需设在同一水平高度,其误差控制在±3mm以内则认为合格,在施测各层标高时,应后视其中的两个红“▼”上顶线以作校核。

(2)±0.000以上各层的标高传递均利用首层红“▼”上顶线为标高基准,用检定合格的钢尺向上引测,并在投测层标记红“▼”,复检核合格后,方可在该层施测。 (3)在结构施工到一定高度后,应重新引测相应的结构标高,以保证拟建筑物的质量要求。 (二)高程基准点的测设对水准点的检测及要求 (1)对场内设的水准点,每月定时联测一次,以作相互检校。仪器采用DS2精密水准仪,精度按二等水准技术指标执行。 (2)对检测后的数据须采用微机电算,电算成果须作一分析,以保证水准点使用的准确性。 (三)控制点的保护 控制桩按测量规程规定的标准进行埋设,一般埋设在坚固地方,桩顶周围砌筑20cm高的保护台。 ·第三节土方开挖 一、基坑特点 本工程为南长区外包服务基地项目,基坑西临南湖大道,北临居民围护河道,南临扬名工业路大道,地下管线均已拆除。主要以杂填土、砂土、粉砂土为主。地下水位高,建筑物及地下室车库边线靠近河道,开挖深度在5.95米、6.45米、局部在8.75米,土方开挖量大,需在基坑周边做围护结构(详见上海市岩土工程勘察设计院编制的基坑围护工程专项施工组织设计)。 二、基坑土方开挖施工 1、施工前准备 为了便于施工及有利于基坑边坡稳定,土方开挖前先做好定位放线工作,及时配合基坑围护单位做好边坡及井点降水设备的布设,各级井点先预抽水3—4天,待坑内水位下降至作业面标高下1米后开始挖土。按基坑围护图纸要求,沿基坑开挖面放好开挖边线,临基坑围护线放坡,放坡系数具体各断面详见基坑围护图,基坑边工作面放800宽,沿工作面周边做300×300排水沟,在沉降后浇带端头处做1000×1000×1000集水井。 2、基坑开挖顺序

耐磨地坪施工方案

金刚砂耐磨地坪施工方案 一、混凝土基础施工 1.基础混凝土应尽可能选用商品混凝土,其强度至少为C25以上。 2. 基础混凝土浇筑速度应该与耐磨地面层的施工速度有一个良好的匹配。 3. 混凝土浇筑应跳仓作业,每仓宽度4~~6米为宜,按地面标高设置模板(以钢模板为 宜),浇筑时应随时随地跟踪测试其标高,以防走模。 4. 如基础混凝土厚度超过10cm,浇筑时应使用振捣器压实振平。稍候可用钢制长辊滚 压多次。 5. 如基面泛出过多的浮浆和泌水,应用刮板或橡胶管来除去表面的浮浆和余水。 6. 最大碎石直径不超过30mm。 二、有关混凝土地台建议和注意事项 1. 混凝土地台施工准备 1)压实地基:使用碾压机压实地基。 2)设置模板:模样应平整、坚固。按地面标高设置模板(以钢模板为宜),模板之间宽度4~~6m为宜。 2. 混凝土浇筑 1)使用耐磨材料的混凝土地台,应尽可能一次性浇筑至设计标高。 2)使用插入式振捣棒和梁式平板式振捣器进行振捣作业。 3)使用较重的钢制长辊(钢辊应宽于模板0.5m以上)多次反复滚压地台,作出地台水平。滚压地台时,应除尽钢模上之异物。在无法使用钢辊作业的部位,应采用样板作出地台水平。 4)如在原混凝土地面浇筑4~~5mm细石混凝土时,应用角铁设置固定模板,或浇筑临时模块以便控制平整度,混凝土里应放细石或瓜子为宜,浇筑时地面应清理干净并要求凿毛,以便增加粘附力。 三、施工工艺(用量4-5kg/㎡) 1. 根据每平方米的设计用量,算出每一跨需求金刚砂硬化剂的数量及相应的包数。将金刚砂硬化剂按数量堆放在每一跨间,确保每平方米的准确用量。 2. 当混凝土初凝时(一般在浇注后3~~4小时,此时人踩上去的脚印深度不超过1cm)。应特别注意:基础地坪的边、角部位将会首先凝固干结,必须用手工将其预先找平。

环氧地坪施工方案

环氧地坪施工 环氧地坪施工,是用环氧树脂为主材、固化剂、稀释剂、溶剂、分散剂、消泡剂及某些填料等混合加工而成的环氧地坪漆。 中文名 环氧地坪施工 外文名 epoxy flooring 目录

环氧地坪 环氧地坪也可称为环氧地面,是用环氧树脂为主材、固化剂、稀释剂、溶剂、分散剂、消泡剂及某些填料等混合加工而成的环氧地坪漆,结合特定地坪施工工艺,现场地面装饰施工而成的一类地坪;环氧地坪细分有环氧平涂地坪,环氧砂浆地坪,环氧树脂地坪,环氧自流平地坪,环氧防静电地坪,环氧防腐蚀地坪,环氧防滑地坪,环氧彩砂水磨石地坪等等。 环氧地坪从开始时用于功能性地坪:如防腐、耐磨、防滑,发展到通用的普通工业地坪;除了具有功能性的要求,还具有很好的装饰性的效果。在工业地坪获得广泛应用的基础上,随着人们生活水平的不断提高,现已在家庭装潢中得以推广应用。地坪漆已成为我国发展速度最快的产业之一,适用于各种场地,如:厂房,机房,仓库,实验室,病房,手术室,车间等。 环氧地坪具有耐强酸碱、耐磨、耐压、耐冲击、防霉、防水、防尘、止滑以及防静电、电磁波等特性,颜色亮丽多样,清洁容易。它采用一次性涂覆工艺,不管有多大的面积,都不存在连接缝,而且还是一种无灰尘材料,具有附着力强,耐磨擦,硬度强等特点。 环氧地坪广泛用于电子厂、机械制造厂、五金厂、制药厂、汽车厂、医院、航空、航天基地、实验室、办公室、超级市场、造纸厂、

化工厂、塑料加工厂、纺织厂、烟草厂、糖果厂、酿酒厂、饮料厂、肉联加工厂、停车场等表面涂装。已被国内众多的厂家所接受和使用。施工准备 原材料准备 环氧地坪材料准备:环氧底漆、环氧中涂、环氧面漆、腻子粉、石英砂、稀释剂 施工设备准备 施工设备准备:磨削机、打磨机、铣刨机、抛丸设备、吸尘器、扫把、搅拌机、称量、桶、滚筒、地坪漆(平口、圆口)镘刀、平底刮板。 环氧自流地坪漆在施工的时候有很多需要注意的地方,环氧自流平地坪漆的施工工法和选料并没有固定的标准,欧美、日本、韩国等各国的材料和施工习惯均有不同,在中国大陆这三种工法都有采用,但由于工程价格逐步降低,多层体系因其材料费用低在市场上占了主流。 一、二层涂装系统: 1、选用材料及特点:封闭底漆和无溶剂环氧自流平面涂、石英砂封闭底漆多选用无溶剂型,渗透性和封闭性好;而这种无溶剂环氧自流平面涂通常由环氧树脂、固化剂、颜色和助剂等组成,不含或少含填料,而在现场将甲乙混合后,还须再加一定比例和粒度的石英砂(粉)配成镘涂料浆,用锯齿刮板镘涂后,再用钉子辊筒辊压表面消泡和助流平。

防静电环氧地坪静电指标的检测

防静电环氧地坪静电指标的检测关键词:防静电、表面电阻、体积电阻、系统接地电阻随着防静电涂料技术的进步,采用防静电地坪涂料涂装混凝土或水泥地面,来获得防止静电产生的方法越来越得到广泛应用。防静电环氧地坪具有表面平整美观、整体无缝、易清洁、易维修、防静电效果长期持久有效、造价低等特点,可以广泛的适用于电子电器制造厂车间、仓库,微机房,电气控制室,印刷厂,纺织厂等一切需防静电或防爆场所地面的涂装。 —般来讲,涂膜表面电阻值在1.0X1010以下即可消除积累在涂膜表面的静电荷, 根据美国材料与试验协会标准(ASTM F150-98的规定将电阻值在 2.5 X 104Q-1.0 X 106 Q的地板称为导电地板;而将电阻值为1X 106Q -1.0 X 109Q的地板称为静电耗散型地板, 都可以防止静电荷的积累。 在防静电地坪涂层体系中,一般设计为渗透导电底漆层、接地铜箔网络、导电中涂找平层、导电批土层和防静电面层的五层结构。渗透导电底漆层的涂料应选用渗透性强的导电底漆,不能片面追求封闭性,以避免涂层起壳;接地铜箔网络要使用平底塑胶刮板压实自粘铜箔,以防止空鼓的产生;导电中涂找平层,在施工时,一定要注意最终表面的光滑性和平整度;导电批土层,在施工时,一定要注意不能漏涂,从而影响面层的系统电阻;因此在施工时,以刮批二道为宜。 目前的防静电地坪涂料大都是静电耗散型,容易疏导静电荷。而对防静电环氧地坪而言,静电电场的能量达到一定程度后,击穿其间介质而进行放电会对某些精密的电子元器件造成损害,所以在防静电环氧地坪做好后,首先要考虑到的是涂层的防静电指标。而主要的几项指标包括: A、表面电阻(阻值符合在 1.0X105Q -1.0X109Q )—在一给定的通电时间之后,施 加于材料表面上的标准电极之间的直流电压对于电极之间的电流的比值,在电极上可能的极化现象忽略不计。 B、系统电阻(阻值符合在 5.0X104? -1.0X109?)—被测物体测试表面与被测物体接地点之间电阻总和。 C系统接地电阻(阻值W 10Q)—电流由接地系统流入大地再经大地流向另一接地体或向远处扩散所遇到的电阻,它包括接地线和接地体本身的电阻、接地体与大地的电阻之间的接触电阻以及两接地体之间大地的电阻或接地体到无限大远处的大地电阻。 一、表面电阻的检测: ( 1 )检测器具: 数字兆欧表:检测电压为100 V,量程1.0 X 105?1.0X 1012欧,精度等级不得低于 2.5级;标准电极:2只,铜制,表面镀铬,圆柱型,直径为63.5mm,重量2270g;与兆欧表配套使用,用与测试防静电地面的表面电阻,采用导电橡胶做为电极垫片(体积电阻v 1.0 X 103欧)。 (2)环境要求:检测要尽可能地在温度为23± 8C,湿度为50 ± 5%的环境(保持此 环境24 小时)下进行。 (3)检测方法: 防静电环氧地板在验收测量前, 应用洁净的纱布将表面擦干净, 严重玷污的应用中性液清洗干净,然后将室内空调打开,保持一定温度连续开上2—3 天,在规定的温湿度条 件下测量。在放置电极前先用软布条插去地表面所有尘物,电极表面在放置前要用干净的软布条粘上异丙醇不少于70%的水插试干净,晾干。将兆欧表的正极与地相连,将负极放在地板表面, 施加电压后 5 秒钟或数字稳定后读数,其中电极处于的位置要在离边沿 30mm 左右处,两电极间的距离不小于900mm 。其中每46.5m2 的面积,至少做5 次测试。

地下车库施工组织设计完整版

(此文档为word格式,下载后您可任意编辑修改!) 目录 第一章工程综述 (3) 1.1编制说明 (3) 1.2编制的目的 (4) 1.3编制依据 (4) 1.4工程概况 (7) 1.4工程概况 (7) 1.5设计概况 (8) 1.6工程特点 (9) 1.7工程项目管理的主要目标 (9) 第二章施工准备 (11) 2.1施工技术准备 (11) 2.2周转材料使用计划 (12) 2.3施工劳动力准备 (12) 2.4施工机械准备 (13) 2.5现场临时用水设计 (15) 2.6现场临电设计 (17) 第三章施工现场平面布置 (18) 3.1土方及护坡施工阶段现场平面布置 (18) 3.2地下结构施工阶段施工现场平面布置 (19)

4.1施工部署原则及总体施工顺序 (19) 4.2施工及装修组织协调 (21) 4.3项目组织机构 (21) 第五章主要分部、分项工程施工方法 (22) 5.1测量放线施工 (22) 5.2土方工程 (28) 5.3钢筋工程 (33) 5.4模板工程 (41) 5.5混凝土施工 (46) 5.6脚手架工程 (51) 5.7地下车库细石砼楼地面工程 (53) 5.8墙面抹灰 (57) 5.9TS防水施工 (58) 5.10混凝土内电气管路敷设 (62) 5.11管内配线工程 (68) 5.12灯具安装工程 (73) 5.13开关、插座安装工程 (75) 5.14配电箱、柜安装工程 (77) 5.15采暖管道安装工程 (82) 5.16给水管道安装工程 (88) 第六章雨期施工措施 (95)

6.2雨期施工物料配置 (95) 6.3雨期施工措施 (96) 6.4土方回填技术措施 (99) 6.5高温天气施工技术措施 (100) 第七章主要施工管理措施 (100) 7.1质量管理及保证措施 (100) 7.2施工工期管理及保证措施 (111) 7.3施工安全管理及保证措施 (118) 7.4消防安全保卫管理措施 (120) 7.5环保及文明施工管理措施 (126) 7.6抑制扬尘及污水污染的措施 (130) 7.7成品保护措施 (132) 7.8、成品保护责任及管理措施 (132) 7.9、成品保护主要措施 (134) 7.10与设计、监理、分包的协调措施 (136) 第八章附表及附图 (137) 第一章工程综述 1.1编制说明 本施组的编制是依据施工图纸,结合实际场地现状及现场周边情况,针对

耐磨地坪工程的施工方法

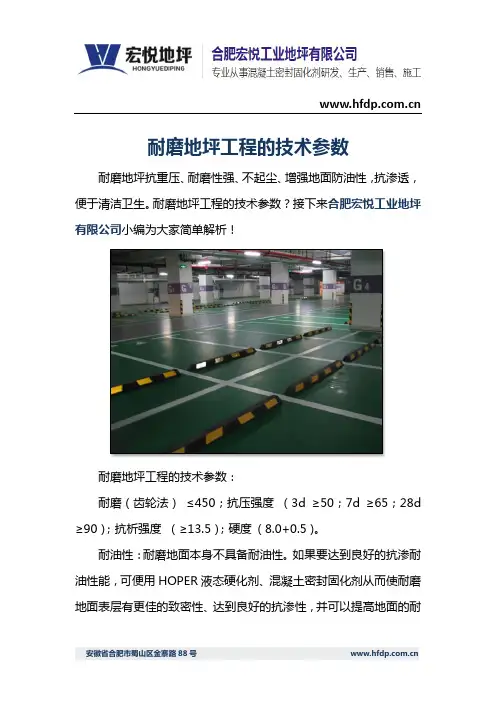

耐磨地坪工程的施工方法 耐磨地坪有着防腐蚀、耐磨损、防滑、污染小及装饰性强等特点,在工业地坪及环境要求场所所得到了大量采用。耐磨地面在工、商业领域应用的非常广泛,各大厂房、超市商场都有耐磨地面的影子。耐磨地坪工程的施工方法?合肥宏悦工业地坪有限公司为您简单解析! 耐磨地坪工程的施工方法有以下几个步骤: 1、混凝土磨平、提浆:待垫层混凝土稍收水后,具有初凝强度时,启动抹平机(带提浆盘)慢速磨搓、压浆。然后,用尺杆刮平,使混凝土浆面基本平整、均匀。 2、硬化地坪材撒布时机判定:耐磨材料撒布的时机随气候、温度、混凝土配合比等因素而变化;混凝土初凝前60-90分钟混凝土收水后,发现不平整处以1:2砂浆补平,人踩其上,下陷3-5mm 浮水积留严重区域,设法排除。太早撒布硬化材料,过多的表面水将

使面层强度降低,硬化材料下沉影响硬化层性能,太迟撒布,硬化材料无足够的水来进行完整的水化,不能与混凝土面层良好结合,将导致起壳、裂缝、空鼓等现象,因此撒布时机的拿捏至关重要,这是地坪施工队的技术关卡。墙、柱、门和模板等边线处水分消失较快,宜优先撒布施工,以防因失水而降低效果。撒布拌合物应均匀落下,不能用力抛而致分离,撒布后即以木抹子抹平;耐磨材料吸收一定的水份后,再用墁刀机碾磨分散并与基层混凝土浆结合在一起。 3、撒布量及撒布方式:分两次撒布,可以分为一半一半或先三分之二后三分之一。为保证撒布量均匀确实,依预定撒布量计算每包撒布面积,然后依一定面积放置一包材料,由熟练工来担任撒布工作。一般地坪撒布量为每平米4-5公斤;重负荷地坪撒布量每平米10公斤以上,可分三次以上撒布。 4、第一次撒料:撒播计划用量的三分之二,注意模边和切缝处增加材料用量,边角加强。要求撒料均匀。硬化剂在混凝土表面吸水变暗后,启动抹平机磨搓压浆,然后刮平调整。 5、第二次撒料:约1~2小时后,紧随上一工序,撒播剩余材料。本工序要求撒播硬化剂的方向与第一次撒播方向垂直。 6、抹平:上一工序完成约2小时,此时垫层混凝土水化胶凝,具有足够强度,硬化剂层基本熟化。启动抹平机中速压抹(刀片调整为小角度),纵横方向反复抹平。抹平机行车线路视地面干湿度适度调整,一般采用反复包抄式。 7、边角手工抹平收光:与第4、5、6、8工序穿插进行,使用抹

环氧地坪施工方案

环氧地坪施工方案 一、适用场所 机械加工厂、食品、仓库、停车场等需要重载、或基面粉光强度较差之涂装地面二、产品特性 注:以上技术参数均为实验室标准环境下制样测试所得,仅供参考 四、主要施工步骤 Ⅰ.使用材料说明 底涂材料:主成份:环氧树脂 中涂材料:主成份:环氧树脂 硬骨材料:主成份:石英粉、石英砂 配比:依使用情况与中涂材料配合比例 面涂材料:主成份:环氧树脂

配比:主剂:固化剂=5.0:1.0 Ⅱ.材料使用及混合 1.搅拌场所必须预先用塑料布铺设,以确保施工现场环境的清洁及施工品质。 2.搅拌使用的容器一般为20升的圆形桶。 3.材料开封后倒入拌料容器,固化剂应预先倒入桶内,再次倒入主剂并同时使用搅拌机充分混合。 4.混合搅拌时搅拌剂应缓慢移动,使材料搅拌均匀,时间约3-5分钟。 5.完成树脂材料混合后,依照施工骨料混合比例慢速添加并充分搅拌。 6.已打开包装但未使用的主剂和固化剂必须密封保存并严禁使用烟火。 7.材料搅拌区及存放区必须严禁烟火并加以警示。 8.骨料等材料存放区需保持干燥并架高存放。 9.各项材料主剂及固化剂需加以严格分类,不可混合交叉使用。 10.如水分浸湿骨料,绝对不可使用。 Ⅲ.施工说明 1.素地处理:(处理前精密设备或产品需要转移或保护) ①清除表面浮浆;残留旧漆面 ②地面凸出物用砂盘机或刮铲磨平铲平; ③地面油污部分,用凿子去除然后用树脂砂浆找平,地面裂缝需预先用树脂材料补平; ④对于松散水泥部分可根据需要使用喷砂机处理; ⑤排水口及固定设施与待施工区域交接部分须预先做好防护措施; ⑥施工前地面含水率需在6%以下,并保持干燥; ⑦使用打磨机处理: a. 使用打磨机前应计划好施工路线及相关电源连接设施; b. 电源使用220V电压,使用功率在7KW以内; c. 操作人员严格按照打磨机的使用说明及安全注意事项操作; d. 打磨效果以达到施工要求的素地为原则; ⑧处理时需注意施工时所造成的粉尘污染,必要时需管制作业人员; ⑨地处理完成后需严格管制进出人员,非工作人员严禁进入管制区域。 2.底涂层的施工: ①施工前需计算材料使用量,依照施工方向及区域选定材料搅拌区和材料配置;

耐磨地坪及固化剂施工工艺

金铸金钢砂地面及混凝土固化剂施工技术控制系统 1、产品:非金属骨料硬化剂 耐磨材料为地坪提供了坚硬耐磨干撒面层,撒播并打磨施工到新鲜湿润的混凝土地板,即形成彩色平滑的耐磨表面。具有表面硬度高、密度大、耐磨、不生灰尘、不易剥离、经济、适用、范围广等优点。简化了施工工序,缩短了施工周期,节约人工费用,在停车场、工厂、仓库、跑道、码头等工程中得到越来越广泛的应用。 2、系统性能和特点: ?高度耐磨 ?优异的抗冲击性 ?节约成本,使用期限长 ?无需维护 ?防滑、防尘 ?易于清洁 ?提高抗油及抗油脂性能 ?可用于停车场、车间、实验室、湿加工等区域 系统图示 耐磨层 混凝土 一.地坪技术要求指标 要求地坪的指标如下: 平整度:平整度要求为 2 米/ 正负 3-5mm。 地坪抗压强度:》25Mpa 现场塌落度在 75—110mm 之间 温度+5- +35湿度 30%-95%

二、施工 根据现场实际情况,地坪做法如下:最薄处应不小于 50MM,》C25 混凝土(内配?6@200 单层双向钢筋网片,根据客户要求)。耐磨面层: 矿物骨料,5KG/M2 地坪厚度确定 地坪厚度主要为混凝土厚度,因原结构地面存在高低不平现象,首先应除去起壳或龟裂的部分,然后对地面标高进行精确测量,以确定需做地面混凝土厚度。 2)浇筑方式 地坪混凝土采取分仓间隔(跳仓)浇筑方式,分仓为南北方向分仓,每格宽度控制在 6m 左右。 3)角技术处理措施 为防止地坪与砼柱角处出现 45 度裂纹,若按柱线分仓,柱周围尽量按下图设施工缝: 若不按柱线分仓,柱周围须设井字排列的额外强筋及在柱角附近加额外强筋(垂直于柱角 45 度线)。. 4)墙角技术处理(建议) 混凝土与墙面接触部位采用 9mm 厚石膏板,采取一次性投入不周转使用。石膏板与墙面采用胶粘牢,必须保证石膏板上表面与地坪面层高度一致。 2、材料准备 1)钢筋网片 ?6 钢筋,钢筋进场后需做复试和见证试验。并在柱边预留检测口,以便日后检测电阻时用 2)混凝土 C30 混凝土,采用预拌混凝土。 3)角钢 混凝土模板采用L30×30×3(4)角钢,每 6m 一根。 4)耐磨骨料 非金属或金属耐磨骨料

环氧地坪施工方案

环氧地坪 施工方案

目录 一、工程概况 二、施工准备 三、涂装结构 四、质量保证 五、安全施工技术、规程

一、工程概况: 1、工程名称:环氧地坪涂装 2、工程地址: 3、工程量:按实际发生面积结算 4、工程用材料:FC900厚浆型工业地坪涂料 5、工期:满足业主要求 6、质量要求:涂层外观平整、丰满、色泽一致,涂层厚度达到规定要求。 二、施工准备: 1、人员准备:乙方委派施工项目经理一名,统一部署现场工作,并负责与甲方 (监理方)的协调、联络。并在上岗前对施工人员进行技术质量、安全、纪律等方面的培训教育。 2、材料准备:开工前材料进场。 三、涂层结构: 1、施工工艺:涂刷封闭底漆一道;环氧砂浆二道;环氧修补层二道;涂刷环氧面漆 二道。 1.1、封闭底漆一道: 严格按规定的甲、乙组份使用配比混合,加入适量的FC900专用稀释剂,搅拌均匀并熟化30分钟后,方可进行刷涂或滚涂,封闭涂层涂料的粘度很低,有利于涂料向地坪表面的孔隙中渗透,增加地坪的强度和涂层与地坪间的粘接力。30分钟后,方可涂装底涂层。 1.2、环氧砂浆二道: 严格按规定的甲、乙组份使用的配比均匀配合,加入适量的耐磨填料,FC900专用稀释剂,搅拌均匀并熟化40分钟后方可进行批刮,一般批刮24小时后,才能进行底漆层的修补和打磨。如有局部不平整处,应打磨修正,明显的凹陷处应批刮修补,基本平整。 1.3、环氧修补层二道: 严格按规定的甲、乙组份使用的配比均匀配合,加入适量的耐磨填料,搅拌均匀并熟化40分钟后,方可进行批刮或滚涂,达到要求厚度,一般批刮或滚涂 24小时后,才能进行中涂层的修补和打磨。如有局部不平整处,应打磨修正,明显的凹陷处应批刮修补。

地下室施工方案

江枫苑(5#-7#)楼地下室工程结构施工方案 一、施工方法及技术措施: 本工程(5#-7#)楼连体地下室为框剪结构,建筑面积4869.9m2。建筑物周长为98?70m;底板厚分别为1050和400、板底标高为-3.60m 和-4.70m两种、电梯坑底标高为-5.45m;外墙板高度3400、厚度分别为350和400;地下室顶板为无梁板结构体系,板面标高室内为-0.03m、室外为-1.30m、板厚均为200;部分柱截面尺寸为600?600;后浇带设置区域分别为D-J轴至D-H轴、D-C轴至D-B轴,周边(底、墙、顶)设置宽度均为800,后浇带砼采用C45微膨胀混凝土浇捣,两侧采用3mm厚止水钢板或20?30遇水膨胀止水条;±0.000以下采用C40s6抗渗砼,抗渗等级0.6MPa,内掺10%的WG-HEA型微膨胀剂。另外由于地下室侧壁及底板砼等级较高,建议在砼内还应掺12-15mm 超力丝纤维,掺量为1.2Kg/m3。 1)桩基验收:桩基工程施工完毕后应及时会同有关部门进行验收,切实履行总包职责。 2)测量定位放线后,对工程桩进行平面位置测定,绘制工程桩桩位偏差图,按设计要求进行静载和动测试验。经设计单位、质监站、建设单位和监理公司对工程桩进行验收。个别不符合设计要求的桩,尽快进行处理。 3)桩基工程验收通过后,与打桩单位及时办理工程技术资料移交和工程交接手续。 4)地下室基坑围护及土方施工另详专项方案。 5)垫层施工:①垫层混凝土应在分阶段验槽后立即浇筑,以免基底土暴露时间过长而受扰动;②基础垫层施工采取分块及时浇捣的施工方法,底下块石要求大面朝下,并用石子填满空隙。垫层施工要求平整、标高准确。③垫层施工完要严格进行放样,精

金刚砂耐磨地坪施工工艺(清晰整齐)

金刚砂耐磨地坪施工工艺 金刚砂耐磨地坪做法: 50mm厚C25细石混凝土,内配A4@150×150钢筋网片,面撒2mm灰色金刚砂,集水坑周边1m范围内找1%坡,沿车库外墙设置10cm宽、5cm深排水明沟。 一、施工工艺 弹建筑标高线→地坪凿毛清理→打点→模板支设→撒素水泥扫浆→ 铺设钢筋网片→浇筑细石混凝土→基层收平提浆→均匀撒2/3量的 金刚砂材料→待混凝土初凝时,再撒1/3量的金刚砂材料→待金刚砂材料吸收一定水分后,进行机械圆盘作业(不少于2遍)→根据混凝土硬化程度,开始机械镘抹,边角位置用手工抹平压光→养护→切缝→验收 二、施工方法 (1)混凝土运输方式采用带自卸功能的机动三轮车。为减少泌水,应控制混凝土的水灰比和坍落度,商品混凝土利用溜槽配合人工卸料。(2)基层必须采用凿毛机清理干净,混凝土浇筑前地面应刷结合浆,防止地面粘接不牢造成空鼓。 (3)混凝土浇筑前钢筋网片必须通过验收,浇筑时混凝土钢筋网片应位于地坪厚度中间部位,以保证钢筋的合理受力,减少地面裂缝。施工过程中应及时将钢筋网片提起。 (4)沿车库外墙设置10cm宽、5cm深排水明沟,混凝土浇筑时应随时观察模板(槽钢)的直线度,发现弯曲及时修整。

(5)集水坑1m范围内按1%的坡度坡向集水坑或排水沟,最薄处40mm 厚。 (6)混凝土虚铺厚度应略大于设计厚度,根据模板间横向间距用通长的铝合金刮杠刮平,以保证面层的平整度。基层混凝土初凝时第一次撒约2/3量的金刚砂,待金刚砂材料吸收水分后出现灰色变暗时开始进行第一次收面;随机将剩下的1/3量的金刚砂撒在混凝土面上,撒金刚砂方向与第一次垂直。收面采用带圆盘的收面抹光机,边角部位采用人工钢抹子有序同向的压光,避免抹纹出现。 (7)地坪施工5-6小时后,马上撒适量水养护,以防止其表面水分的激烈蒸发,保障耐磨地坪强度的稳定增长,养护时间为7天以上。地面养护期间禁止人员进入或进行其他项目施工。 (8)地坪施工5-7天后做切割缝,以防不规则龟裂,切割缝间宜为6m(为保证美观,现要求伸缩缝按车库柱距中线分割,为避免独立柱根部出现裂缝,每个独立柱向外200mm切割一条方形伸缩缝,如下图所示)。切割应统一弹线,以确保切割缝整齐顺直,切割深度应至少为地坪厚度的1/2。 三、注意事项 1、严格按标高和坡度施工,控制混凝土的浇筑标高,并保证表面平整度符合要求,禁止出现排水不畅通和倒坡现象。 2、伸缩缝不顺直。伸缩缝必须顺直,以提高地坪观感质量。

防静电环氧地坪静电指标的检测

防静电环氧地坪静电指标的检测 关键词:防静电、表面电阻、体积电阻、系统接地电阻 随着防静电涂料技术的进步,采用防静电地坪涂料涂装混凝土或水泥地面,来获得防止静电产生的方法越来越得到广泛应用。防静电环氧地坪具有表面平整美观、整体无缝、易清洁、易维修、防静电效果长期持久有效、造价低等特点,可以广泛的适用于电子电器制造厂车间、仓库,微机房,电气控制室,印刷厂,纺织厂等一切需防静电或防爆场所地面的涂装。 一般来讲,涂膜表面电阻值在1.0×1010以下即可消除积累在涂膜表面的静电荷,根据美国材料与试验协会标准(ASTM F150-98)的规定将电阻值在2.5 X 104Ω-1.0 X 106Ω的地板称为导电地板;而将电阻值为1X 106Ω-1.0 X 109Ω的地板称为静电耗散型地板,都可以防止静电荷的积累。 在防静电地坪涂层体系中,一般设计为渗透导电底漆层、接地铜箔网络、导电中涂找平层、导电批土层和防静电面层的五层结构。渗透导电底漆层的涂料应选用渗透性强的导电底漆,不能片面追求封闭性,以避免涂层起壳;接地铜箔网络要使用平底塑胶刮板压实自粘铜箔,以防止空鼓的产生;导电中涂找平层,在施工时,一定要注意最终表面的光滑性和平整度;导电批土层,在施工时,一定要注意不能漏涂,从而影响面层的系统电阻;因此在施工时,以刮批二道为宜。 目前的防静电地坪涂料大都是静电耗散型,容易疏导静电荷。而对防静电环氧地坪而言,静电电场的能量达到一定程度后,击穿其间介质而进行放电会对某些精密的电子元器件造成损害,所以在防静电环氧地坪做好后,首先要考虑到的是涂层的防静电指标。而主要的几项指标包括: A、表面电阻(阻值符合在1.0X105Ω-1.0X109Ω)—在一给定的通电时间之后,施加于材料表面上的标准电极之间的直流电压对于电极之间的电流的比值,在电极上可能的极化现象忽略不计。 B、系统电阻(阻值符合在5.0X104Ω-1.0X109Ω)—被测物体测试表面与被测物体接地点之间电阻总和。 C、系统接地电阻(阻值≤10Ω)—电流由接地系统流入大地再经大地流向另一接地体或向远处扩散所遇到的电阻,它包括接地线和接地体本身的电阻、接地体与大地的电阻之间的接触电阻以及两接地体之间大地的电阻或接地体到无限大远处的大地电阻。 一、表面电阻的检测: (1)检测器具: 数字兆欧表:检测电压为100∨,量程1.0×105~1.0×1012欧,精度等级不得低于2.5级;标准电极:2只, 铜制,表面镀铬,圆柱型,直径为63.5mm,重量2270g;与兆欧表配套使用,用与测试防静电地面的表面电阻,采用导电橡胶做为电极垫片(体积电阻<1.0×103欧)。 (2)环境要求:检测要尽可能地在温度为23±8℃,湿度为50±5%的环境(保持此环境24小时)下进行。 (3)检测方法: 防静电环氧地板在验收测量前,应用洁净的纱布将表面擦干净,严重玷污的应用中性液清洗干净,然后将室内空调打开,保持一定温度连续开上2—3天,在规定的温湿度条件下测量。在放置电极前先用软布条插去地表面所有尘物,电极表面在放置前要用干净的软布条粘上异丙醇不少于70%的水插试干净,晾干。将兆欧表的正极与地相连,将负极放在地板表面, 施加电压后5秒钟或数字稳定后读数,其中电极处于的位置要在离边沿

耐磨地面施工方案

二层耐磨地面施工方案 一、施工范围及设计要求 (1) 二、施工总体安排 (1) 三、施工作业条件 (2) 四、材料要求 (2) 五、施工工艺 (2) 六、质量标准 (4) 七、成品保护 (4) 八、安全、环保、职业健康措施 (4) 一、施工范围及设计要求 1、二层耐磨地面施工范围为9-48轴/A-P轴间13.15米现浇楼板上,完成后楼面标高为13.20米。 2、设计要求做法为:液体硬化密封剂xikafloorcurehard24、2-4厚硬化地坪sikafloor-2syutop-1、46厚C25浇筑细石混凝土找平层、素水泥浆结合层。 二、施工总体安排 1、耐磨地面施工原则上采用分区域分块跳仓施工方案,分仓板块控制在11m*32m之间。在时间安排上按照先29-48轴后9-29轴,先南侧A-G轴后北侧G-P轴的施工顺序进行;其中29-48轴间以37轴为界、9-29轴以21轴为界东西两侧由两个施工班组同时施工。 2、地面施工前对9-48轴整体进行标高测量,确定出13.20米标高控制线。地面施工采用槽钢定型模板,槽钢顶面做为面层的标高控制线,面层用10米以上铝合金刮杠找平。 3、细石混凝土采用预拌混凝土泵送入模,一次浇筑厚度为50mm即直接浇筑至楼面标高,施工时厚度可根据楼面标高差异情况进行调整,最薄不小于30mm。硬化面层由专业施工队配合施工。 4、因设计要求地面无缝连接,在保证质量前提下分仓板块内不再切缝,但在补仓时需先对已浇筑板块四边用无齿锯拉直切边。 5、地面与伸缩缝盖板连接处,伸缩缝盖板采用后安装方案,即地面浇筑至距变形缝边80mm处,安装盖板时再切除多余面层。

砂浆型环氧地坪施工方案

砂浆型环氧地坪施工方案 一、涂料系统确定及产品性能(一)环氧地坪涂料的产品控制 1、公司严格按ISO9001:2000品质管理系统要求生产和控制产品质量,确保所有产品的性能和质量稳定。2、主要的原材料采购均来自大公司,性能稳定,品质优异。(1)环氧树脂采用日本进口液态环氧树脂。(2)固化剂采用美国气体化工公司(AIR PRODUCTS)或亨斯迈先进材料有限公司(HUNTSMAN)的无溶剂型固化剂。 3、产品的耐候性及保色性优异。4、产品符合国家环保涂料有机物(VOC)检测要求。 5、具有抑菌作用。(二)选用的涂料型号选择 1、底漆耐碱性,具渗透性,能深层锚固在混泥土基面,黏结性强。 2、中涂流平性佳,对基面能起修平作用,提高机械性能,抵御表面作业时带来的荷重与冲击破坏。 3、面涂作为装饰面层,涂膜具有相当的硬度,良好的机械性能。(三)基面地坪(地面)和环境要求 1、基础地面要求:① 地面含水率:测量基面潮湿度,因为水泥基面只有在其潮湿度小于8%的程度时才能施工涂层,所以潮湿度的测量尤为重要。确定上升潮湿度的最佳方法是“橡皮垫实验”。(将至少1m×1m的聚乙烯薄膜用胶带粘在混凝土面上)要至少24小时后才能拿开。这样就确定了冷凝水的数量。② 工业地板的抗压强度不应低于25N/mm2(3500psi),为满足某些承重要求,还可能需要更高的强度,保证厚度在20cm以上,地面的粗糙度为铁板光0.8-1.6;③ 地面平整度:水泥基面平坦、无凸凹不平、蜂窝麻面、水泥疙瘩。在任意2㎡内,平整度不得大于2mm;④ 地面无缺陷:要求水泥基面牢固、结实、不起壳,杜绝砂浆起壳现象,最好混凝土层与砂浆找平层一起浇注;如果先捣混凝土层,则要求砂层浆的厚度不低于4cm,叉车道则要求更厚一些。 2、环境要求:① 避免交叉施工,闲人莫入施工现场,以防损坏地面;② 施工时室内温度在10℃以上,雨天、潮湿天不宜施工,低于10℃不宜施工或禁止施工; ③ 为确保施工时室内温差变化小,且避免沙尘、杂物、飞虫进入成污染物,施工必须在建筑物的门窗安装完毕后进行;④ 施工完毕固化后,应清洁干净,严格做好保养。二、主要的施工流程 施工准备 基面清理 清洁、检查基底 环氧树脂底涂涂装一遍 环氧砂浆二遍 环氧中涂涂装一遍 环氧面涂二遍 清理维护、地坪养护 三、施工工序及配合事项 (一)、施工工序 1)对地坪基面进行彻底打磨处理(真空吸尘,属无尘打磨),去除浮浆和不结实的混凝土表面层,以保证经久耐用,同时提高了基面的平整度,进行涂层施工后外观更显漂亮,这对环氧涂层的外观和耐用牢度起关键作用。2)进行底涂层施工:A)先确认混凝土刨平,无残渣、污迹,再检查:① 基面含水率低于8%、PH值小于9;② 空气相对湿度低于85%;③ 地面再检出不结实部分应去除,然后修补平整;④ 地面空鼓的地方应先切割,再用环氧砂浆补平。使地面

自流平环氧地坪漆现场施工要求

一、自流平环氧地坪漆 1、原地面处理基本要求 界面剂施工前,必须对水磨石基层进行表面处理,经处理后的基层必须达到下列技术要求:混凝土基层技术要求· 、表面处理的目的 表面处理的目的是整理地坪,除去污染,凸起和疏松的地块,并敲除空鼓的地表,对地面基础有突出凹凸的区域(原楼梯防滑条)进行重点打磨。 对于严重起壳、起砂的地面,应彻底清除或重新浇注混凝土。打磨后的地面,高度差应该应控制在2m钢尺至±2㎜范围内。 、表面处理的方法与措施 表面处理的常用方法如下: 表面清理方法 基层经打磨处理后,可以采用下述方法来检测基层表面的牢固程度: (1)划格法:采用坚硬的铁钉在混凝土表面交叉划格,若划痕清晰,且无基层脱落,则说明基层比较坚硬。否则需要进行打磨至坚硬牢固的基层表面。 (2)锤击法:采用铁榔头,以适当的力度敲击地面,若声音清脆,且无基层脱落,则基本证明基层的牢固度达到施工要求。

经过表面处理后的基层表面必须坚固、平整、洁净,无任何油污及杂质。 、缝隙修补方案 基层表面经打磨处理后,若出现明显裂缝(≥2㎜),此时我们需要对缝隙进行修补处理,具体方法如下: 用石材切割机沿裂缝切割一条宽5-6mm,深20mm槽,沿槽每250-300mm间距横段切割宽5深20长80mm的槽,用吸尘器清除槽内垃圾。先灌入少量胶水或环氧树脂,放入加波纹钢条,再灌入环氧至饱满,表面洒入石英砂等待固化。 地面粗糙及高低差应进行打磨处理,低洼填补、凸起打磨。轻微起沙地面应采用竹扫把或钢丝刷清理地面数次,清除悬浮沙粒,再做自流平找平。严重起沙的地面应进行返修。 2、自流平施工 界面剂施工 水磨石地面使用密实型界面处理剂进行打底,界面处理剂施工应均匀,无明显积液。待界面处理剂表面风干后,即可进行下一步自流平施工。 自流平施工 自流平施工工艺是建立在原有《自流平施工工艺》基础上的施工,具体为: (1)机械搅拌自流平操作:待二遍底油干透后即可进行自流平搅拌操作。操作搅拌机时应先准备好量水桶,将自流平按材料规定的比例进行配比,同时进行搅拌,必须由专业的技术人员和专人严格控制水的配比量。 (2)自流平浇刮操作:随着自流平浆料送到指定的目的地后,由专业的熟练技术操作员采用专用的自流平刮齿条,只能从一个方向按顺序依次进行均匀涂刮到地面上,自流平刮手一定要速度快,而且还要注意前后呼应,切不能留下接口,应该前后左右同时并进。 (3)放气工艺操作:当自流平浇刮工作开始后,随着自流平均匀的刮到地面上放气工作即可开始进行,由专业技术人和采用专业放气滚筒工具进行,前,后,左,右,的来回滚动,消除气泡,而且还有助流功效,在接口处要多次来回滚动,消除界面高低差。 (4)收边、收头工作:当刮浆工作迅速展开时刮浆手为了抢速度主抓中间大面积,会将周围的边边角角及与其它成品地板交界处的易难处丢在一边,那么本道工艺就是来专门进行收边、收头工作处理。由相当的专业技术员到边边角角进行收头、收边处理,特别是对时间过长的高低处理和其它固定物体交界及已做好的成品地板的特殊处理。 (5)施工现场的保护工作:自流平施工现场施工完毕后,应作好现场一切保护工作,在24小时内严格禁止人、物在自流平地面上行走和运动。 (6)完成自流平施工后必须立即封闭现场,且12小时内禁止通行,24小时内避免外力的冲

地下室施工方案

地下室工程施工方案 编制依据: 2.1(1) (2)图纸会审记录 (3)国家施工规范、规程和行业标准 (4)公司颁发的《项目管理手册》、《质量保证手册》等 (5)与业主签订的工程承包合同 一、地下室工程概况 1.1 工程名称: 1.2 建设地点: 1.3 地下室分类:整个地下室分为人防地下室和非人防地下室两类。 1.4 建筑面积:地库建筑面积约为2847 2.29平方。 1.5 建筑功能:人防地下室战时为人防物资库和二等人员掩蔽部,平时为汽车库.本套图纸仅做战时人防设计。 1.6 建筑层数及高度:下沉庭院东边、6、7#楼周边为二层地下室,其余为一层地下室。负一层高4.5m、4m,负二层3.8m。 1.7 建筑功能:地下室:为地下车库及设备用房;人防部分地下室:战时为人防物资库和二等人员掩蔽部,平时为汽车库.本套图纸仅做战时人防设计。 1.8. 本工程为附建式人防地下室;人防工程类别和防护等级:抗力级别:人员掩蔽部为核5级、常5级;物资库为核6级、常6级;二等人员掩蔽部防化等级:丙级 1.8.1 本工程战时设有四个防护单元,防护单元出入口数量详见人防工程技术指标表。 1.8.2战时物资库按清洁、隔绝两种通风方式设计,战时人员掩蔽部按清洁、滤毒、隔绝三种通风方式设计。 1.8.3 战时水源保障方式:在防空地下室人员掩蔽部各防护单元的清洁区内分别设置一个人员饮用生活共用贮水箱,贮水箱同时贮存人员的饮用水、生活、洗消和墙、地面冲洗用水。 1.8.4 战时电力保障方式:本工程采用双电源供电,电源一路由附近配电房引来,另一路由移动电站

内电压柜引至工程内双电源切换箱。 1.8.5 防护密闭门、密闭门竣工前必须安装完毕。上述门前的普通门或其它装饰物临战前拆除。 1.8.6 所有穿越外墙维护结构的管道必须按各专业图纸做好防护密闭及防水处理。 1.8.7 与防空地下室无关的管道不宜穿过人防围护结构;其余建筑的生活污水管、雨水管、燃气管不得进入防空地下室;允许穿过防空地下室顶板、临空墙和门框墙的管道,其公称直径不宜大于150mm,并应按设备各专业要求做好防护密闭措施及防水处理。 1.8.8供平时使用战时封堵的洞口应按设计要求预埋各种铁件,预留地槽,并用与所在位置相同的材料装饰起来。 1.8.9 所有防护密闭门、密闭门应预埋安装吊钩,做法详见07FJ02第120页。 1.8.10 预留洞参见预留孔洞图,预埋管详见设备图,具体定位及做法以设备图为准。 1.8.11 口部集水坑及盖板做法参见07FJ02-110,111。防爆波电缆井做法参见07FJ02-103。 结构部分 本工程耐火等级为一级,结构安全等级为二级,抗震等级为二、三、四级,使用年限50年,地下室底板及侧墙混凝土为结构自防水混凝土,抗渗等级P6,商品混凝土。钢筋有热扎HPB300E级、HRB400E级,钢筋连接方式:钢筋直径d≥25采用直螺纹套筒连接。地下室底板采用砖胎膜,地下室止水带以上部位墙板模板采用胶板拼装,模板竖肋采用40×80mm的楞木。 二、施工段划分 我方为加快施工进度,合理分配劳动力,以后浇带为分界线将地下室划分为十七个施工段,主楼所在分区同时施工,剩余分区形成流水作业的形式 三、分部分项工程施工方法 1、总体施工流程 测量放线→土方开挖→验槽→混凝土垫层→底板防水及保护层→底板、筏板基础钢筋、墙柱插筋→底板混凝土→墙柱钢筋→水电预留、预埋→墙柱模板→墙柱混凝土→拆模养护→标高放线→梁板模板→梁板钢筋→水电预留、预埋→梁板混凝土→养护→外墙防水→防水保护层→室外回填 2、主要分部分项工程施工工艺 2.1 砖胎模施工 2.1.1工艺流程:

相关主题
文本预览
相关文档 最新文档
