当前位置:文档之家› 工程项目管理教案修订稿

工程项目管理教案修订稿

工程项目管理教案修订稿
工程项目管理教案修订稿

工程项目管理教案 Document number【SA80SAB-SAA9SYT-SAATC-SA6UT-SA18】

工程项目管理教案

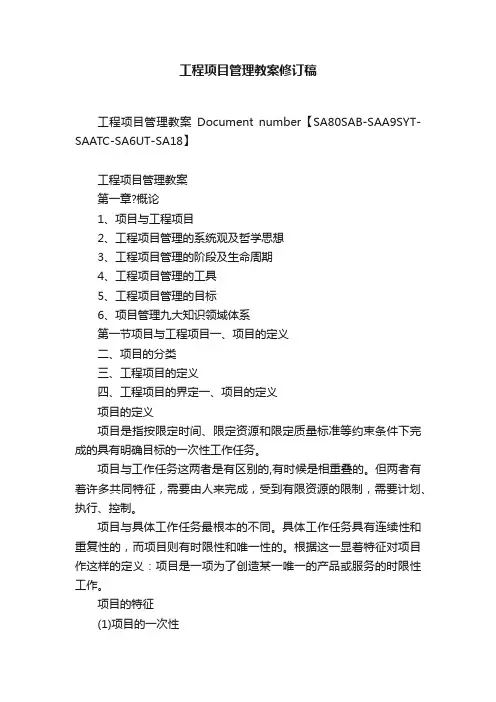

第一章?概论

1、项目与工程项目

2、工程项目管理的系统观及哲学思想

3、工程项目管理的阶段及生命周期

4、工程项目管理的工具

5、工程项目管理的目标

6、项目管理九大知识领域体系

第一节项目与工程项目一、项目的定义

二、项目的分类

三、工程项目的定义

四、工程项目的界定一、项目的定义

项目的定义

项目是指按限定时间、限定资源和限定质量标准等约束条件下完成的具有明确目标的一次性工作任务。

项目与工作任务这两者是有区别的,有时候是相重叠的。但两者有着许多共同特征,需要由人来完成,受到有限资源的限制,需要计划、执行、控制。

项目与具体工作任务最根本的不同。具体工作任务具有连续性和重复性的,而项目则有时限性和唯一性的。根据这一显着特征对项目作这样的定义:项目是一项为了创造某一唯一的产品或服务的时限性工作。

项目的特征

(1)项目的一次性

(2)项目目标的明确性

(3)项目具有独特的生命周期

(4)项目的整体性

(1)项目的一次性

一次性又称单件性或独特性,是项目最主要的特征。一项任务完成以后没有与其完全相同的另一项任务,只能对其进行单件处置,而不可能批量生产。只有认识项目的一次性,才能有针对性地根据项目的特殊情况和要求进行管理。

(2)项目目标的明确性

项目的目标有、成果性目标、约束性目标。成果性目标是指对项目的功能性要求。约束性目标是指对项目的约束条件或限制条件。

(3)项目具有独特的生命周期

项目的一次性决定了每个项目都具有自己的生命周期,都有其开始时间、运作时间和结束时间,在不同阶段都有特定的任务、程序和工作内容。成功的项目管理是对其生命周期全过程进行地。

(4)项目的整体性

一个项目是一个复杂的开放系统,它是由人、技术、资源、时间、空间和信息等各种要素组合到一起为实现一个特定系统目标而形成的有机整体。项目运作过程必须按项目的整体需要配置生产要素,以整体效益的提高为标准进行数量、质量和结构的总体优化。

小结:

只有同时具备上述四项特征的工作任务才称得上是项目。与此相对应,大批量的、重复进行的、目标不明确的、局部性的工作任务,不能称作项目。

二、项目的分类

项目分类的目的是为了有针对性地进行管理,以提高完成任务的效果水平。项目的种类应当按其最终成果或专业特征为标志进行划分。

三、工程项目

一般我们把经过投资决策进入实施阶段的建设项目和施工项目统称为工程项目。也就是工程项目泛指建设项目与施工项目。

(一)建设项目

建设项目的概念

建设项目是指需要一定量的投资,按照一定的程序,在一定时间内完成符合质量要求的,以形成固定资产为明确目标的一次性任务。一个建设项目就是一个项目,是由一个或若干个具有内在联系的工程所组成的总体。

建设项目的特征:

(1)建设目标的明确性

(2)建设项目的整体性

(3)建设过程的程序性

(4)建设项目的约束性

(5)建设项目的一次性

(6)建设项目的风险性

(1)建设目标明确性

建设项目以形成固定资产为特定目标。

政府主要审核建设项目的宏观经济效益和社会效益。

企业则更重视其盈利能力等微观的财务目标。

(2)建设项目的整体性

在一个总体设计或初步设计范围内,建设项目是由一个或若干个互相有内在联系的单项工程所组成的,是实行统一核算、统一管理的建设工程。

(3)建设过程程序性

建设项目需要遵循必要的建设程序和经过特定的建设过程。一般建设项目的全过程都要经过提出项目建议书、进行可行性研究、设计、建设准备、建设施工和竣工验收、交付使用等六个阶段。不同阶段有不同的工作内容、参与单位及人员也不相同。客观上要求各阶段之间的界面应该协调。相关的单位及人员之间应该沟通。

(4)建设项目的约束性

建设项目的约束条件主要有

①时间约束,即要有合理的建设工期作为时限限制。

②资源约束,即有一定的投资总额、人力、物力等条件限制。

③质量约束,即每项工程都有预期的质量目标、技术水平等目标要求。

(5)建设项目的一次性

按照建设项目特定的任务和固定的建设地点,需要专门的单一设计,并应根据实际条件的特点建立一次性组织进行施工生产活动。其建设的投入具有不可逆性。

(6)建设项目的风险性

建设项目的投资额巨大,建设周期长,投资回收期长。建设期间的物价变动、市场需求、资金利率等相关因素的不确定性给项目的实施带来较大风险。

建设项目的组成

根据建设项目的施工组织设计、统计会计核算等要求,建设项目一般可划分为单项工程、单位工程、分部工程、分项工程等四个层次。

(二) 施工项目

施工项目是指建筑施工企业自施工承包投标开始到保修期满为止的全过程完成的项目。

施工项目的特征

施工项目除具有一般项目的特征外,还具有以下三个特征

(1)施工项目是一个建设项目或其中的一个单项工程或其中的一个单位工程。

(2)施工企业是施工项目的管理主体。

施工项目是施工企业的生产对象。

(3)施工项目的范围是由工程承包合同界定的。

三、工程项目

从项目的特征来看,只有单位工程、单项工程和在建的建设项目,才称得上施工项目。只有单位工程才是施工承包企业的最终产品。由于分部工程、分项工程不是施工承包企业的最终产品,不能称作工程项目,而是工程项目的组成部分。

四、工程项目的界定

工程项目管理系统中工程项目的划分:

最低层次是某个单位工程。

最高层次是某个建设项目。

一个建设项目通常由一个或若干个具体的单项工程组成。本课程所提及到的工程项目主要指施工项目。本课程的工程项目管理主要指施工项目的管理。

第二节工程项目管理的系统观及哲学思想

一、工程项目管理的定义

二、工程项目管理的系统观

三、工程项目管理的哲学思想

一、工程项目管理的定义

工程项目管理,就是项目的管理者,在有限的资源约束下,运用系统的观点、方法和理论,对工程项目涉及的全部工作进行有效地管理。

工程项目管理的本质是工程建设者运用系统工程的观点、理论和方法,对工程的建设进行全过程和全方位的管理,实现生产要素在工程项目上的优化配置,为业主提供优质建筑产品及服务。

工程项目管理要求从项目的投资决策开始到项目结束的全过程进行计划、组织、指挥、协调、控制和评价,以实现项目的最优目标。

要求在工程项目活动中运用知识、技能、工具和技术进行管理,以便满足和超过项目利益方对项目的需求和期望。

要满足和超过项目利益方的需求和期望,需要在各种矛盾的需求之间寻求平衡:进度、投资和质量;有不同要求和期望的项目利益方;已明确的需求和未明确的需求。工程项目的定义,决定了工程项目管理的程序性、全面性和科学性、明确的目的性。工程项目的定义,决定工程项目管理是知识、智力、技术密集型的管理。

二、工程项目管理的系统观

所谓“系统”,是由多维相关体组成的一个整体。

工程项目管理是系统性的管理。

必须重视系统内部各系统之间的关系。

必须重视各系统之间的相关管理。

特别要重视各系统之间的“结合部”的管理。

它是工程项目管理的重点和难点。

它是工程项目管理协调管理的工作焦点。

在工程项目管理中应坚持系统管理思想,就是要注重以下四点:

第一是目标体系的分解与综合。在综合的基础上进行分解,从而实现专业化,以求高质量和高效率,并通过进行系统整合提高管理成效,发挥整体功能。

第二是协调控制的相关性。协调和控制各项管理工作之间的关系、各生产要素之间的关系、目标和条件的关系,保证系统整体功能的优化。

第三是有序性。工程项目和工程项目管理在时间上、空间上、分解目标上、实施组织上都具有有序性,必须尊重这种有序性才能保证工程项目管理的成功。

第四是动态性。要随时预测和掌握系统内外各种变化,提高应变能力以取得工作的主动权。

三、工程项目管理的哲学思想

工程项目管理要求主动控制,即在偏差发生之前,预先分析发生偏差的可能性,采取预防措施,防止发生偏差。否则就会增加成本,降低进度。在控制过程中会不断受到各种因素地干扰,各种风险因素都有随时发生的可能。应通过组织协调和风险管理进行主动性地动态控制。

工程项目对管理的挑战

施工技术工艺不断更新:风险、不确定性

利益相关者不断增加:利益细分、价值链延长

客户和自身不断提高的要求:质量、时间、成本、效益、竞争力

项目复杂性不断提高:领域、组织、环境、关系

第三节工程项目管理的阶段及生命周期

一、工程项目阶段的特征与进阶之门

二、工程项目管理生命周期的构成

一、工程项目阶段的特征与进阶之门

项目是用来创建唯一性的产品或服务的临时性努力。

临时性是指每一个项目都有明确的开始和结束。

唯一性是指任何产品或服务以一些显着的方式区别于其他任何相类似的产品或服务。

工程项目是具有唯一性的工作,它们包含一定程度的不确定性。我们在实施项目时通常会将每个项目分解为几个项目阶段,以便更好的管理和控制。工程项目的各个阶段构成工程项目的整个生命周期。

工程项目阶段的特征表现:

每个工程项目阶段都以一个或一个以上的工作成果的完成为标志,这种工作成果有形的,可鉴定的。对应于每个工程项目管理阶段通常都规定了一系列工作任务,并设定这些工作任务的目标,力求使得工程项目管理在该阶段能够达到预期的水平。一个项目阶段的结束通常以对关键的工作成果和项目实施情况的回顾为标志。

回顾的目的:

1)决定该项目是否可以进入下一个阶段。

2)尽可能以较小的代价发现和纠正错误。这些阶段末的回顾常被称之为阶段出口,进阶之门或是关键点。有时候后继阶段也会在它的前一阶段工作成果通过验收之前就开始了。这种阶段的重叠在实践中常常被叫“快速跟进”。只有在前一阶段工作所引起的风险是在可接受的范围之内时才可以这样做。

二、工程项目管理的生命周期构成

大多数工作任务都与主要的工程项目管理阶段的工作成果有关。通常也根据这些工作任务对工程项目管理的各个阶段进行命名:决策阶段、设计阶段、招投标阶段、施工阶段、动用前准备阶段、保修阶段,运营阶段。它构成了工程项目管理的生命周期。项目生命周期决定了工程项目管理的开始和结束,确定工程项目管理的不同阶段。通过这种方式,我们可以利用工程项目生命周期的设定将工程项目管理的阶段和执行组织的连续性操作链接起来。

工程项目管理的五个标准过程

启动

计划

执行

控制

结束

依据项目生命周期可知:

大多数项目生命周期的说明具有以下共同的特点,在项目开始时,风险和不确定性是最高的。随着项目逐步地向前发展,成功的可能性也越来越高。对资源的需求最初比较少,在向后发展过程中需要越来越多,当工程项目要结束时又会剧烈的减少。

第二章流水施工方法

第一节流水施工原理

一、流水施工的实质

流水施工是一种诞生较早,在建筑施工中广泛使用、行之有效的科学组织施工的计划方法。它建立在分工协作和大批量生产的基础上,其实质就是连续作业,组织均衡施工。它是工程施工进度控制的有效方法。

(一)组织流水施工的条件

组织建筑施工流水作业,必须具备5个方面的条件。

1把建筑物的整个建造过程分解为若干个施工过程。每个施工过程分别由固定的专业工作队负责实施完成。

2把建筑物尽可能地划分为劳动量大致相等的施工段(区)。

3确定各施工专业队在各施工段(区)内的工作持续时间。

4专业队按一定的施工工艺,配备必要的机具,依次地、连续地由一个施工段(区)转移到另一个施工段(区),反复地完成同类工作。

5不同专业队完成各施工过程的时间适当地搭接起来。

(二)组织流水作业的效果

1可以节省工作时间。

2可以实现均衡、有节奏地施工。

3可以提高劳动生产率。

二、流水施工参数

只有对以下参数进行认真地、有预见地研究或计算,

(一)工艺参数

工艺参数是指一组流水中施工过程的个数。

(二)空间参数

空间参数指的是单体工程划分的施工段或群体工程划分的施工区的个数。施工区、段称为流水段。

(三)时间参数

1流水节拍

流水节拍是指某个专业队在一个施工段上的施工作业时间。

确定流水节拍应注意以6问题:

(1)流水节拍的取值必须考虑到专业队组织方面的限制和要求,尽可能不过多地改变原来的劳动组织状况,以便于对专业队进行领导。

(2)流水节拍的确定,应考虑到工作面条件的限制,必须保证有关专业队有足够的施工操作空间,保证施工操作安全和能充分发挥专业队的劳动效率。

(3)流水节拍的确定,应考虑到机械设备的实际负荷能力和可能提供的机械设备数量。也要考虑机械设备操作场所安全和质量的要求。

(4)有特殊技术限制的工程,在安排其流水节拍时,应当满足这些限制要求。

(5)必须考虑材料和构配件供应能力和水平对进度的影响和限制,合理确定有关施工过程的流水节拍。

(6)首先应确定主导施工过程的流水节拍,并以它为依据确定其他施工过程的流水节拍。

2流水步距

流水步距是指两个相邻的工作队进入流水作业的最小时间间隔,以符号“K”表示。流水步距的长度,要根据需要及流水方式的类型经过计算确定。

3工期

工期是指从第一个专业队投入流水作业开始,到最后一个专业队完成最后一个施工过程的最后一段工作退出流水作业为止的整个持续时间。

三、流水作业的分类

为了适应建设项目的具体情况和进度计划安排的要求,应采用相应类型的流水作业,以便取得更好的效果。流水作业有以下几类:

(一)按流水施工对象的范围分类

根据流水施工的工程对象范围,流水作业可分为细部流水和综合流水,专业流水、工程项目流水。

(1)细部流水。

(2)专业流水。

(3)工程项日流水。

(4)综合流水。

(二)按施工过程分解的深度分类

(1)彻底分解流水。

(2)局部分解流水。

(三)按流水的节奏特征分类

1有节奏流水

(1)等节奏流水。

(2)异节奏流水。

2无节奏流水

流水组中各施工过程本身在各流水段上的作业时间(流水节拍)不完全相等,相互之间亦无规律可循。

第二节流水施工的组织方法

一、等节奏流水的组织方法

等节奏流水(亦称全等节拍流水),是指流水速度相等,是最理想的组织流水方式组织这种流水,首要的前提是使各施工段的工程量基本相等;其次,要先确定主导施工过程的流水节拍;第三,使其他施工过程的流水节拍与主导施工过程的流水节拍相等,做到这一点的办法主要是调节各专业队的人数。如果是线性工程,也可组织等节奏流水,称“流水线法施工”,其组织方法类似于建筑物施工的组织方法,具体步骤如下:

首先,将线性工程对象划分成若干个施工过程;

其次,通过分析,找出对工期起主导作用的施工过程;

第三,根据完成主导施工过程工作的队(组)或机械的每班生产率确定专业队的移动速度;

第四,再根据这一速度设计其他施工过程的流水作业,使之与主导施工过程相配合。

二、异节奏流水的组织方法

异节奏流水的优点是各专业队的工作有相同的节奏来方便。无疑会给组织连续、均衡施工带。有一种情况是,各专业队的流水节拍都是某一个常数的倍数。于是,我们可以仿照全等节拍流水的方式组织施工,产生与全等节拍流水施工同样的效果。这种组织方式可称为成倍节拍流水。

在异节奏流水中,如果各施工过程之间的流水节拍没有成倍的规律,可有两种组织方法:一种方法是计算其流水步距,然后绘制流水作业图,计算的方法可参照无节奏流水的流水步距计算方法,另一种方法是以最大节拍为准组织等节奏间断流水。

三、无节奏流水的组织方法

无节奏流水可用分别流水法施工。分别流水法的实质是,各工作队连续作业(流水),流水步距经计算确定,使专业队之间在一个施工段内不相互干扰(不超前,但可能滞后),或做到前后工作队之间工作紧紧衔接。

第三章工程网络计划技术

第一节工程网络计划技术的特点和应用程序

一、网络计划技术的发展

网络计划技术产生于本世纪50年代的中后期。当时,传统的横道图计划方法难以解决大型复杂的工程的计划问题,使得人们不得不寻求更有效的方法。于是在解决杜邦化学公司(美国)的扩建和修理问题时,出现了CPM方法,在发射北极星导弹并为之制造核潜艇时发明了PERT法。该两种方法综合成为一般的网络计划方法。

二、网络计划技术的特点

如何最合理地组织好生产,管理好生产,做到全面筹划,统一安排,使生产中的各个环节能够做到一环扣一环,互相密切配合和大力协同,使工作完成得快、好、省,这就不是单凭经验和稍加思索就可以解决的问题,而是需要一个对各项工作进行统筹安排的科学方法。

网络计划是以加注作业时间的箭线和节点组成的网状图形式来表示工程施工进度的。

(一)横道计划的优缺点

(二)网络计划方法的优缺点

(三)网络计划技术的适用范围

网络计划技术最适用于项目计划,特别适用于大型、复杂、协作广泛的项目实行进度控制。三、网络计划技术在中的应用程序

根据GB/T13400.3—92《网络汁划技术在项目计划管理中应用的一般程序》的规定,网络计划的该项程序共有7个阶段,含17个步骤。

第二节双代号网络计划

一、双代号网络图的基本符号

由于它是用一条箭线表示一项工作,用箭头和箭尾两个圆 (节点)中的编号作代号的,故称双代号网络图。可以将工作的名称写在箭线之上它的持续时间写在箭线之下,可以将双代号网络图的基本符号归纳表述如下:

1箭线

在双代号网络图中,箭线表示一项工作,在施工中,这项工作可称作工序、施工过程或作业等。2节点?

节点用圆圈表示。它代表一项工作的开始与结束,也可以联系前后两项工作。

二、双代号网络图的绘制

(一)双代号网络图逻辑关系的处理方法

逻辑关系是指工作进行时客观存在的一种先后顺序关系,它们相互依赖,相互制约施工项目中的工艺关系和组织关系,在网络图中必须表达正确。如果要画出一个正确反映逻辑关系的网络图,必须解决每项工作的下述三个问题:

第一是该工作必须在哪些工作之前进行;

第二是该工作必须在哪些工作之后进行;

第三是该项工作可以和哪些工作平行进行。

(二)虚箭线的作用

在双代号网络图中,为了正确地表达逻辑关系,往往要应用虚箭线。虚箭线还有断路作用,即把没有关系的工作隔开。

(三)绘制双代号网络图的基本规则:

绘制双代号网络图时,应遵循有关规则,以正确反映工作之间的逻辑关系,并能进行正确的计算。基本规则如下:

1在一个网络图中只允许有一个起点节点和一个终点节点

2网络图中不允许出现循环线路

3网络图中不允许出现双向箭头或无箭头的“连线”

4不允许出现无头箭或双头箭严禁在网络图中出现没有箭尾节点的箭线和没有箭头节点的箭线。

5当网络图的起点节点有多条外向箭线或终点节点有多条内向箭线时,为使图形简洁,可应用母线法绘图,使多条箭线经一条共用的母线线段从起点节点引出,或使多条箭线经一条共用的母线线段引入终点节点。

6可使用多种处理箭线交叉的方法。绘网络图时,应尽量避免交叉。

(四)网络图的构图方法

网络图应布局合理,条理清楚,尽量横平竖直,避免歪斜凌乱。

(五)节点编号

虽然电子计算机可以纠正错误的编号且进行重新连续编号,但为了计算方便,仍应在编号时做到:不重号;箭头节点号大于箭尾节点号;不漏编;可采用不连续编号方法,以留出备用节点号。

三、双代号网络计划时间参数的计算

(一)按工作计算法计算

1工作最早开始时间

工作最早开始时间是指各紧前工作全部完成后,本工作有可能开始的最早时刻。工作最早开始时间应从网络计划的起点节点开始,顺着箭线方向依次逐项计算。

2网络计划计算工期。

网络计划的计算工期是由最早时间参数计算确定的工期。

3工作最迟开始时间。

工作最迟开始时间是在不影响整个任务按期完成条件下,本工作最迟必须开始的时刻其值为本工作的最迟完成时间减去本工作的持续时间。

4工作自由时差

(二)按节点计算法

按节点计算法计算网络计划的时间参数是先计算节点的最早时间和节点的最迟时间,再根据节点时间推算工作时间参数。

1节点最早时间

双代号网络计划中,节点的最早时间是自该节点开始的各项工作的最早开始时刻。

2网络计划的计算工期

4节点的最迟时间

5工作最早开始时间

6工作最早完成时间

7工作最迟完成时间的计算

8工作最迟开始时间

9工作总时差(的计算

10工作自由时差的计算?

第三节单代号网络计划

一、单代号网络计划的特点

工程项目管理课程设计优秀

《工程项目管理课程设计》封面 工程项目管理 课程设计 题目:XX商场建设项目管理规划大纲 学号:2011311162 学生姓名:崔秀芳 专业年级:2011级工程造价 指导教师:赵永任 年月日 附录2 《工程项目管理课程设计》格式要求 1、题目分别为《XXX工程项目管理规划大纲》 2、纸张一律使用A4纸,页边距为上下各2.5厘米,左右各2.5厘米,正文统一为1.25倍行距 3、一级标题用三号黑体字,二级标题用小四号黑体字,三级标题及以下用5号黑体字,正文一 律用5号宋体字,表格内字体为10号。

例如: 一.项目概况 1.工程概况 (1)项目参建单位 工程名称:XX商场 建设单位:XX有限责任公司 项目管理单位:XX项目管理公司 设计单位:XX设计院 监理单位:西南XX监理公司 施工单位:云南省XX建筑工程公司 (2)项目总体情况如下: XX商场占地面积1881平方米,建筑层数总共5层,其中地下一层(停车场)建筑面积1008平方米,地上四层:一层建筑面积1008平方米,建成后主要经营服装类产品。二层建筑面积882平方米,建成后主要经营化妆品类的产品。三层建筑面积882平方米,建成后主要经营娱乐服务。四层建筑面积630平方米,建成后主要经营餐饮服务。 该建筑的基础采用柱下独立基础,土方开挖后外运,土方开挖以机械挖土方为主,人工挖土方为辅。该建筑的结构体系为框架结构,一到三层外墙南北面采用玻璃幕墙,东西面采用混凝土空心砖,另第四层外墙全部采用玻璃幕墙。其中第四层有252平方米的露天阳台,阳台中心有一个15000*9000的露天游泳池。建筑的外墙采用清水砖墙,室内地面一层二层采用花岗岩石块装饰,三层采用硬木地砖,四层餐厅部分采用水磨石地面,冷饮店采用木地板,露天阳台防滑石块。室内天棚的吊顶采用轻钢龙骨,石棉板的规格为250*250。室内墙面刷双飞粉,墙裙铺设大理石块,高度为1.2米。XX商场的安装工程由施工单位分包给昆明xx安装工程公司。项目建成后两周后开始移交使用。 附:XX商场的大致布局图

工程项目管理教学大纲.doc

湖北省高等教育自学考试大纲 课程名称:工程项目管理课程代码:7058 第一部分课程性质与目标 一、课程性质与特点 本课程是高等教育自学考试工程管理专业所开设的学位课程之一,它是一门具有较强的理论性、综合性和实践性的课程,是学生掌握专业理论知识和培养业务能力的主要途径。本课程主要学习工程项目建设全过程的管理理论与方法,包括工程项目组织管理、资源管理、进度管理、质量管理、费用管理、安全与环境管理、施工现场管理、合同管理、信息管理。 二、课程目标与基本要求 设置本课程的目的是为了使学员能够牢固掌握工程项目管理的基本概念、基本原理和方法,能够运用所学理论知识对工程项目做出全过程组织、计划和控制,从而为学生毕业后从事本专业工作打下基础。 通过本课程的学习,要求考生掌握工程项目管理的基本原理和方法,掌握项目管理学科的学习方法及理论联系实际方法,提高分析问题和解决问题的能力。 三、与本专业其他课程的关系 《工程项目管理》是工程管理专业大学本科学生必修的专业课,《管理学》是本课程的基础。 第二部分课程内容与考核目标 第一章工程项目管理概论 一、学习目的与要求 通过本章学习,掌握项目和工程项目的概念和特征,项目管理和工程项目管理的概念以及工程项目的承包体制,熟悉工程项目的生命周期和建设工程监理制,了解项目管理知识体系和工程项目的前期策划以及工程项目的管理体制和政府监督体制。 二、考核知识点与考核目标 (一)项目和工程项目(次重点) 理解:项目的概念和特征,工程项目的概念和特征,项目管理的概念,工程项目管理的概念 识记:项目管理知识体系及其主要内容,工程项目管理生命周期 (二)工程项目的前期策划与决策(重点) 识记:工程项目策划,项目构思,可行性研究 理解:工程项目管理规划 (三)工程项目管理体制(重点) 理解:工程项目承发包体制,分标策划,组织形式 识记:工程项目的政府监督,建设工程监理制 第二章工程项目管理组织 一、学习目的与要求 通过本章学习,了解组织的基本原理,组织构成、组织设计原则,理解常用的几种组织结构形式,如职能式、项目式、矩阵式组织的优缺点,了解建造师和项目经理的有关内容。 二、考核知识点与考核目标 (一)工程项目组织的基本原理(一般) 识记:组织,组织构成因素,组织机构活动基本原理 (二)工程项目组织结构(重点) 理解:常用的基本组织结构模式,职能式组织结构及其优缺点,矩阵式组织结构及其优缺点,直线式组织结构及其优缺点 (三)工程项目人力资源管理(一般) 识记:人力资源管理的主要任务 (四)项目经理与建造师(次重点) 理解:项目经理的定义、地位,建造师的定义,建造师执业制度

工程项目管理教案

工程项目管理教案 第一章?概论 1、项目与工程项目 2、工程项目管理的系统观及哲学思想 3、工程项目管理的阶段及生命周期 4、工程项目管理的工具 5、工程项目管理的目标 6、项目管理九大知识领域体系 第一节项目与工程项目 一、项目的定义 二、项目的分类 三、工程项目的定义 四、工程项目的界定 一、项目的定义 项目的定义 项目是指按限定时间、限定资源和限定质量标准等约束条件下完成的具有明确目标的一次性工作任务。. 项目与工作任务这两者是有区别的,有时候是相重叠的。但两者有着许多共同特征,需要由人来完成,受到有限资源的限制,需要计划、执行、控制。 项目与具体工作任务最根本的不同。具体工作任务具有连续性和重复性的,而项目则有时限性和唯一性的。根据这一显著特征对项目作这样的定义:项目是一项为了创造某一唯一的产品或服务的时限性工作。 项目的特征 (1)项目的一次性 (2)项目目标的明确性 (3)项目具有独特的生命周期 (4)项目的整体性 (1)项目的一次性 一次性又称单件性或独特性,是项目最主要的特征。一项任务完成以后没有与其完全相同的另一项任务,只能对其进行单件处置,而不可能批量生产。只有认识项目的一次性,才能有针对性地根据项目的特殊情况和要求进行管理。(2)项目目标的明确性 项目的目标有、成果性目标、约束性目标。成果性目标是指对项目的功能性要求。约束性目标是指对项目的约束条件或限制条件。 项目具有独特的生命周期(3). 项目的一次性决定了每个项目都具有自己的生命周期,都有其开始时间、运作时间和结束时间,在不同阶段都有特定的任务、程序和工作内容。成功的项目管理是对其生命周期全过程进行地。 (4)项目的整体性 一个项目是一个复杂的开放系统,它是由人、技术、资源、时间、空间和信息等各种要素组合到一起为实现一个特定系统目标而形成的有机整体。项目运作过程必须按项目的整体需要配置生产要素,以整体效益的提高为标准进行数量、质量和结构的总体优化。

《建筑工程项目管理》教案11

课题9:情境三建筑工程项目进度管理(第四部分共五部分) 教学目的: 1.了解:计算机辅助建筑工程项目进度控制的意义。 2.熟悉:建筑工程进度管理方法及单代号搭接网络计划。 3.掌握:建筑工程项目进度管理的目标、内容、基本原理、进度计划的类型,流水作业进度计划及基本组织形式程网络计划的编制方法、各网络计划的时间参数计算,进度计划的调整方法和进度控制措施。 教学内容: 情境三建筑工程项目进度管理 任务单元一建筑工程项目进度计划编制 (五)单代号搭接网络计划 任务单元二建筑工程项目进度计划实施 一、建筑工程项目进度计划的审核 二、建筑工程项目进度计划的实施 重点与难点: 1.了解:计算机辅助建筑工程项目进度控制的意义。 2.熟悉:建筑工程进度管理方法及单代号搭接网络计划。 3.掌握:建筑工程项目进度管理的目标、内容、基本原理、进度计

划的类型,流水作业进度计划及基本组织形式程网络计划的编制方法、各网络计划的时间参数计算,进度计划的调整方法和进度控制措施。 教学方法: 案例教学法、多媒体、讨论法; 教学过程: 情境三建筑工程项目进度管理 (五)单代号搭接网络计划 1.基本概念 2.绘图规则 3.单代号搭接网络计划中的搭接关系 4.单代号搭接网络计划时间参数的计算 任务单元二建筑工程项目进度计划实施 一、建筑工程项目进度计划的审核 二、建筑工程项目进度计划的实施 1.编制月(旬)作业计划 2.签发施工任务书 3.做好施工进度记录 4.做好施工调度工作 任务单元三建筑工程I页目施工进度检查与调整 一、建筑工程项目施工进度计划的检查 (一)跟踪检查实际施工进度

(二)整理统计实际进度数据 (三)对比分析进度完成情况 1.横道图比较法 2.S形曲线比较法 3.香蕉形曲线比较法 4.前锋线比较法 应用案例 (四)进度检查结果的处理 二、建筑工程项目进度计划的调整 (一)分析进度偏差产生的影响 (二)进度计划在实施中的调整方法 1.改变工作间的逻辑关系 2.缩短某些工作的持续时间 1)网络计划中某项工作进度拖延的时间已超过自由时差,但未超过总时差。 2)网络计划中某项工作进度拖延的时间已超过总时差。 3)改变施工方案。 三、计算机辅助建筑工程项目进度控制的意义 课后作业 情境三练习题 一、单项选择题

《工程建设项目管理》教案

《工程建设项目管理》教案 任课教师:罗霄溢 第一章工程建设项目管理概述 学习要点: 1、熟悉项目与工程项目的定义及分类,掌握工程项目的特点,了解工程项目管理理论的产生与发展。 2、了解工程项目管理的内容、类型,熟悉工程项目管理的任务。 3、熟悉项目目标控制的概念、原理,理解目标控制的过程和方法,了解工程项目目标之间的关系与协调工作的重要性。 4、了解工程建设监理制度。 5、了解工程项目招投标制度。 6、理解项目策划与风险管理的意义。 本章结构: 第一节工程项目管理概述 第二节工程项目管理的内容和任务 第三节工程项目目标控制 第四节工程管理与建设监理

第五节工程项目的招投标 第六节项目策划与风险控制 本章内容: 第一节工程项目管理概述 一般而言,工程项目管理是一种具有特定目标、资源及时间限制和复杂的专业工程技术背景的一次性管理事业,是对工程项目全过程进行的高水平的、科学的、系统的管理活动。 具体地,工程项目管理是以工程项目为对象,在既定的约束条件下,为最令人满意地工程项目目标,根据工程项目的内在规律,对从项目构思到项目完成(指工程项目竣工并交付使用)的全过程进行的计划、组织、协调、控制等一系列活动,以确保工程项目按照规定的费用目标、时间目标和质量目标完成。 一、项目与工程项目 1、项目概述 项目:具有明确的开始与接收点、由某个人或某个组织所从事的具有一次性特征的一系列活动,以实现所需求的进度、费用以及各功能要素等特定目标。 2、项目的分类 ○1按项目规模分类:大型项目、中型项目、小型项目。 ○2按项目的复杂程度分类:复杂项目、简单项目。 ○3按项目的结果分类:产品、服务。 ○4按行业分类:农业、工业、投资、建设、科研项目等。 ○5按项目用户状况分类:有明确用户项目、无明确用户项目。 3、工程项目概述 工程项目:为达到预期的目标,投入一定量的资本,在一定的约束条件下,经过决策与实施的必要程序形成固定资产的一次性事业。 工程项目具有如下特点: ○1目标的约束性 ○2周期长风险大 ○3特殊的组织和法律条件 ○4复杂性和系统性 4、工程项目分类 1)按投资的再生产性质划分 基本建设项目:新建、扩建、改建、迁建、重建项目等。 更新改造项目:技术改造、技术引进、设备更新项目等。 2)按建设规模划分 基本建设项目:大型项目、中型项目、小型项目。 技术改造项目:限额以上项目、限额以下项目。 3)按建设阶段划分 预备、新开工、施工、续建、投产、收尾、停建项目等。 4)按投资建设的用途划分 生产性建设项目:工业项目、运输项目、农田水利项目、能源项目。 非生产性建设项目:经营性项目、非经营性项目。 5)按资金的来源划分 国家预算拨款、国家拨改贷、银行贷款、企业联合投资、企业自筹、利用外资、外资项目。 二、工程项目管理理论的产生与发展 随着人类的进步工程项目由来已久,有工程项目必然有工程项目管理。 目前,工程项目管理的形式如下: 1)工程项目管理(Project Management,简称PM)

建筑工程项目管理课程设计

项目管理规划课程设计课程设计 项目名称:某校院系综合楼工程项目管理规划 学院:土木建筑工程学院 专业:工程管理 姓名: /

目录 1、前言(标题1)1 2、项目概况2 3、项目团队2 4、项目工作结构分解3 5、项目进度管理5 6、项目质量管理6 7、项目成本管理8 8、项目风险管理8 9、项目沟通管理................................................................. . (10) 课程设计工作说明10 附件................................................................. ................................................................... ......横道图 前言

1、课程设计的目的 本课程是建筑管理者的的必修课程,是一门实用性和专业性很强的专业课程。学习本课程的目的是使学生在学完本专业的有关课程后,尤其是在学完《施工技术》、《建筑材料》、《建筑识图及构造》、《建筑力学》以及以后要学的质量进度质量控制等有关课程后,综合运用3年所学的全部知识,进行工地现场管理和项目管理大纲以及规划的编写的初步设计。通过专业课程设计使我们掌握应具备的基本技能。待我们走上工作岗位后既能担负起建筑项目的现场管理,又能进行建筑项目大纲和规划的初步设计。 2、课程设计的内容 (1)课程设计的内容为:根据给定的工程项目对项目用WBS进行分解;(2)估算各项活动工期,利用项目管理软件画出网络图和进度图(甘特图);(3)确定项目的重要里程,并在网络图中予以标示; (4)确定项目所需主要资源,并进行项目资源和成本管理; (5)在项目管理中对项目进行跟踪; (6)对资源进行合理配置; (7)对项目质量进行分析并确定质量控制程序及方法; (8)对项目成本进行分析并确定成本控制程序及方法; (9)对项目安全进行分析并确定安全控制程序及方法; (10)现场施工管理; (11)根据对应项目进行风险分析及风险控制; (12)对涉及工程信息、沟通和协调内容编制

建筑工程项目管理教案

建筑工程项目管理教案

第一章工程建设项目管理概述 高永祥 学习要点: 1、熟悉项目与工程项目的定义及分类,掌握工程项目的 特点,了解工程项目管理理论的产生与发展。 2、了解工程项目管理的内容、类型,熟悉工程项目管理的任 务。 3、熟悉项目目标控制的概念、原理,理解目标控制的过程 和方法,了解工程项目目标之间的关系与协调工作的重要性。 4、了解工程建设监理制度。 5、了解工程项目招投标制度。 6理解项目策划与风险管理的意义。 本章结构: 第一节工程项目管理概述 第二节工程项目管理的内容和任务 第三节工程项目目标控制 第四节工程管理与建设监理第五节工 程项目的招投标 第六节项目策划与风险控制 本章内容: 第一节工程项目管理概述 一般而言,工程项目管理是一种具有特定目标、资源及时间限制和复杂的专业工程技术背景的一次性管理事业,是对工 程项目全过程进行的高水平的、科学的、系统的管理活动。 具体地,工程项目管理是以工程项目为对象,在既定的约束条件下,为最令人满意地工程项目目标,根据工程项目的内 在规律,对从项目构思到项目完成(指工程项目竣工并交付使 用)的全过程进行的计划、组织、协调、控制等一系列活动, 以确保工程项目按照规定的费用目标、时间目标和质量目标完 成。 、项目与工程项目

1、项目概述 项目:具有明确的开始与接收点、由某个人或某个组织所从事的具有一次性特征的一系列活动,以实现所需求的进度、费用以 及各功能要素等特定目标。 2、项目的分类 1按项目规模分类:大型项目、中型项目、小型项目。 2按项目的复杂程度分类:复杂项目、简单项目。 3按项目的结果分类:产品、服务。 4按行业分类:农业、工业、投资、建设、科研项目等。 5按项目用户状况分类:有明确用户项目、无明确用户项目。 3、工程项目概述 工程项目:为达到预期的目标,投入一定量的资本,在一定的约束条件下,经过决策与实施的必要程序形成固定资产的一次性 事业。 工程项目具有如下特点: 1目标的约束性 2周期长风险大 3特殊的组织和法律条件 4复杂性和系统性 4、工程项目分类 1)按投资的再生产性质划分 基本建设项目:新建、扩建、改建、迁建、重建项目等。 更新改造项目:技术改造、技术引进、设备更新项目等。 2)按建设规模划分 基本建设项目:大型项目、中型项目、小型项目。 技术改造项目:限额以上项目、限额以下项目。 3)按建设阶段划分 预备、新开工、施工、续建、投产、收尾、停建项目等。 4)按投资建设的用途划分 生产性建设项目:工业项目、运输项目、农田水利项目、能源项目。 非生产性建设项目:经营性项目、非经营性项目。 5)按资金的来源划分 国家预算拨款、国家拨改贷、银行贷款、企业联合投资、企业自筹、利用外资、外资项目。 二、工程项目管理理论的产生与发展 随着人类的进步工程项目由来已久,有工程项目必然有工程项目管理。

《建筑工程项目管理》教案

课题1:情境一建筑工程项目管理基础知识与组织(第一部分共二部分)教学目的: 了解:项目、建设项目、项目管理的含义及特征,建筑工程项目管理内、外部环境。 熟悉:建筑工程项目的含义及特征,建筑工程项目管理组织设置的原则、依据,常见的建筑工程项目管理组织结构。 掌握:建筑工程项目管理的含义及特征,建筑工程项目管理各阶段的主要工作,建筑工程项目管理的主要内容,建筑工程项目管理组织设置程序。教学内容: 任务单元一建筑工程项目管理基础知识 任务单元二建筑工程项目组织机构(第一部分共两部分) 重点与难点: 了解:项目、建设项目、项目管理的含义及特征,建筑工程项目管理内、外部环境,建筑工程项目组织,建筑工程项目团队建设的概念,注册建造师相关制度。 熟悉:建筑工程项目的含义及特征,建筑工程项目管理组织设置的原则、依据,常见的建筑工程项目管理组织结构,建筑工程项目经经理部的含义、性质,建筑工工程的过程和要求;建筑工程项目经理的工作性质。

掌握:建筑工程项目管理的含义及特征,建筑工程项目管理各阶段的主要工作,建筑工程项目管理的主要内容,建筑工程项目管理组织设置程序,建筑工程项目经理部的建立,工作内容、解体;建筑工程项目经理的含义、素质要求、任务、职责、选用与培养。 教学方法: 案例引入法;多媒体;讨论法; 教学过程: 引入新课:引例 背景资料: 某建筑施工企业通过投标获得了一项建筑工程项目的施工任务,并与建设单位签订了施工总承包合同。签订合同之后,项目经理分析了项目规模和特点,拟按照建筑施工企业的组织结构设计,确定项目管理层次、确定项目经理部工作内容、确定项目目标和制订项目实施流程等步骤,建立本工程项目的组织机构。 问题: 1.建筑工程项目组织机构设置步骤有何不妥应该如何改正 2.常见的项目组织机构的形式有哪几种若想建立具有机构简单,权力集中,命令统一、职责分明、隶属关系明确的建筑工建筑工程项目组织机构,应该选择哪一种组织形式 讲授新知: 情境一建筑工程项目管理基础知识与组织(一) 任务单元一建筑工程项目管理基础知识

工程项目管理课程教学大纲

工程项目管理课程教学大 纲 Written by Peter at 2021 in January

《工程项目管理》课程教学大纲 一、课程名称:工程项目管理 二、学分:5三、先修课程:《混凝土及砌体结构》、《土木工程施工》、《建筑经济与企业管理》、《工程监理》 四、课程的性质、目的和任务: 《工程项目管理》课程是网络教育考试的一门选修课。这门课程的主要特点这是一门紧密联系工程建设管理实践的重要课程,它以工程项目为对象提出工程项目管理的概念和系统,从施工项目管理者或承包商的角度讲授项目组织与管理的理论和方法,强调管理的应用。设立本门课程的目的是使学生了解并掌握在工程项目管理中,如何进行全方位全过程的科学管理和合理协调,为学生建立管理项目的知识体系和培养应用管理知识解决实际问题的技能,为学生在毕业后从事有关的工程建设管理工作奠定坚实的基础。 五、课程的教学基本要求及主要内容: 第一章工程项目管理概论 一、学习要求 通过本章的学习,要求学生了解工程项目管理的重要性,工程项目管理的发展史,了解该课程的基本框架。本章要了解项目和项目管理的基本概念和特点,清楚项目与工程项目的关系,项目管理与工程项目管理的关系,,理解以及工程项目和工程项目管理的基本概念和特点,工程项目的生命周期、建设程序,工程项目建设各阶段所涉及的主要内容及实施程序。重点掌握工程项目管理的目标及系统结构,管理的基本内容以及影响工程项目管理成功的因素。 二、课程内容

第一节:项目和项目管理的概念和特点,项目管理的基本内容和过程; 第二节:工程项目和工程项目管理的概念和特点,工程项目管理的目标、系统结构、基本内容以及成功的工程项目管理的评价指标; 第三节:工程项目的生命周期,工程项目的建设程序以及各阶段所涉及的主要工作,工程项目的实施程序。 第二章工程项目的管理体制 一、学习要求 通过本章的学习,要求学生了解我国现行的工程项目管理体制及发展趋势,工程项目管理的类型如何进行划分,理解工程项目各个参与方之间的关系,各自进行项目管理的主要内容,重点掌握工程项目各参与方的关系,各自进行的项目管理在目标、范围等方面的区别。 二、课程内容 第一节:我国现行的工程项目管理体制及发展趋势; 第二节:工程项目管理的类型和任务,项目各参与方之间的关系和发展趋势; 第三节:工程项目管理咨询,包括工程项目管理咨询的产生和发展,咨询范围,咨询单位的委托; 第四节:业主对工程项目的管理范围和职能; 第五节:政府对工程项目的管理的意义,主要内容和实施的有效性,政府对工程项目的管理与政府工程项目管理的区别,国外政府对工程 项目的举例1; 第六节:承包商对工程项目的管理的范围、特征、主要工作内容;

建筑工程项目管理形成性考核2答案教学教材

《建筑工程项目管理》作业2 姓名:________________ 学号:________________ 《建筑工程项目管理》作业1 得分:________________ :________________ 教师签名 说明: 本次作业对应教材第一、二的内容,请于四周之前完成。 一、单项选择题(每小题2分,共20分) 1.以下说法正确的是( )。C A.项目管理的对象就是建设工程 B.建设工程一定要有明确的目标C.没有明确目标的建设工程不是项目管理的对象D.无论目标是否明确,建设工程都是项目管理的对象 2.投资方提供的项目管理服务属于( )方的项目管理。C A.政府 B.承包商 C.业主 D.工程师

3.供货方的项目管理工作主要在( )阶段进行。C A.设计 B.设计前准备 C.施工 D.动用前准备 4.项目管理的三大目标是( )。B A.范围、费用、进度 B.费用、进度、质量 C.投资、进度、质量D.范围、投资、质量 5.开发方提供的项目管理服务属于( )方的项目管理。C A.政府 B.承包商 C.业主 D.工程师 6.施工方的项目管理工作涉及( )全过程。A A.设计前的准备阶段至保修期 B.设计阶段至动用前准备阶段 C.设计前的准备阶段至动用前准备阶段D.设计阶段至保修期 7.( )组织机构每一个部门只有一个指令源。B A.职能 B.线性 C.矩阵 D.事业部 8.每一个工作部门可能有多个矛盾的指令源的组织机构是( )组织机构。A 第 1 页共 23 页 《建筑工程项目管理》作业2 A.职能 B.线性 C.矩阵D.事业部

9.建设工程项目管理规划的编制应由( )负责。A A.项目经理 B.设计方 C.施工方 D.总承包方 10.施工企业根据监理企业制订的旁站监理方案,在需要实施旁站监理的关键部位施工 前( )小时,应当书面通知监理企业派驻工地的项目监理机构。A A.24 B.36 C.48 D.12 二、多项选择题(每小题3分,共18分) 1.施工方项目管理的目标包括( )。ABC A.施工的成本目标 B.施工的进度目标 C.施工的质量目标D.项目的投资目标 E.项目的质量目标 2.以下对施工企业项目经理的工作性质的说明,正确的是( )。ABDE A.建筑业企业项目经理资质管理制度向建造师执业资格制度过渡的时间定为5年 B.过渡期内,凡持有项目经理资质证书或者建造师注册证书的人员均可受聘担任施工 项目经理 C.过渡期满后,所有工程项目施工的项目经理必须由取得建造师注册证书的人员担任 D.项目经理是建筑施工企业法定代表人在工程项目上的代表人E.项目经理对工程项目施工过程全面负责

工程项目管理教学计划

工程项目管理教学计划 课程性质:专业核心课 适用专业:双证书自考本科(工程管理) 学时分配:授课学时:32学时。课外学时:16学时。 教材:《工程项目管理》,丛培经主编,中国建筑工业出版社。 参考书目:《工程项目管理》,成虎编著,东南大学出版社。 《中国工程项目管理知识体系》,《中国工程项目管理知识体系》编委会编写,中国建筑工业出版社。 《工程项目管理》,陆惠民编著,东南大学出版社。 《建设工程项目管理》,李世蓉、邓铁军主编,武汉理工大学出版社。 《国际工程项目管理》,王雪青编著,中国建筑工业出版社。 一、课程性质与目的 《工程项目管理》是双证书自考本科(工程管理)的专业核心课程,是一门理论性、实践性及综合性强的课程。本课程目的是通过本课程的学习使学生在学习技术、经济、管理等项相关专业基础课程的基础上,掌握工程项目管理的基本理论和工程项目投资控制、进度控制和质量控制的基本方法,学会工程合同管理和信息管理、沟通协调等知识;熟悉各种管理方法在工程项目上的应用,培养学生具备从事工程建设的项目管理知识,具有从事进行建筑工程项目管理以及其他有关工程实践的能力,为学生在毕业后从事有关的工程建设管理工作中奠定坚实的基础。

二、课程的基本要求 1、掌握建设工程项目管理的基本理论,了解工程项目管理的基本过程; 2、掌握项目流水施工进度计划和单、双代号网络计划的编制和应用; 3、掌握施工组织总设计的编制和施工总进度计划的编制; 4、掌握工程项目成本、进度、质量、安全、风险等目标的管理与控制技术与方法; 5、掌握工程项目中职业健康安全与环境管理、合同管理、信息管理等主要职能中的常用的技术与方法。 三、课程教学内容 第一章工程项目管理概论 1.该章的基本要求与基本知识点 工程项目管理的国内外背景,工程项目的含义,工程项目管理的含义,工程项目管理的类型、依据和任务,项目管理工程师的知识结构、能力和责任,项目管理咨询合同,建设监理,项目管理的发展趋势。 2.教学重点与难点 工程项目的含义,工程项目管理的含义,工程项目管理的类型、依据和任务,建设工程项目管理的相关内容及程序。 3.课外安排:无 第二章施工项目管理概述 1.该章的基本要求与基本知识点 施工项目管理的全过程,施工项目管理的指导思想,施工项目管理组织形式及制度安排,施工项目管理规划与施工组织设计 2.教学重点与难点 施工项目组织形式;掌握施工组织设计的基本内容 3.课外安排 参观施工企业的施工项目管理组织机构图,学习附件二

建设工程项目管理课程标准

《建设工程项目管理》课程标准 一、课程简介

(一)课程定位: 《建设工程项目管理》是高等职业院校建筑工程技术专业开设的一门专业核心课程,是造价员、质检员级项目管理员等职业岗位培训、鉴定、考试的核心内容。本课程的任务是使学生了解并掌握在工程项目管理中,如何进行全方位全过程的科学管理和合理协调,具有从事工程建设的项目管理知识,具有进行建筑企业项目管理的能力,具有从事建设项目管理的初步能力,以及具有有关其他工程实践的能力,为学生毕业后从事有关的工程建设管理工作中奠定坚实的基础。 本课程应开设在校内学习的第三学期,以理论一一实践一体化的教学模式,理论知识“必须、够用”为力度,突出实践动手能力,培养学生的编制施工项目管理规划、编制施工组织设计、实施目标控制、可行性研究论证、组织招标、文字处理、项目管理软件应用能力,这门课程为毕业生职业能力的培养和职业素养的养成起着重要的支撑作用。 (二)设计思路: 1.该课程采用“知识+实例+实践”的教学模式,打破传统单一的知识传授教学模式。在能力本位的课程体系构架下,课程教学方法由传统的归纳、分析、综合等方法向项目教学法、案例教学法等转换,教师和学生边学边做,实现“教学做合一”教学模式。 2.结合工程项目管理岗位任职要求,在分析典型工作的基础上,实现模块化教学和考核。 3.根据建筑工程项目管理的实际工作过程设计课程教学内容,课程内容的设计考虑“工作”和“学习”高度融合,形成一个有机整体,即工学结合。 4.课程教学与国家注册建造师资格考试及项目管理师职业能力考试内容相结合,实现教学考证一体化、教学岗位一体化。

(一)知识目标: 1.掌握建筑工程项目管理的基本知识; 2.掌握建筑工程项目管理工作流程; 3.掌握建筑工程项目管理的基本方法。 (二)能力目标: 1.具备工程进度控制、成本控制、质量控制、安全控制的基本技能; 2.培养学生收集、整理、处理工程信息的能力; 3.能够进行市场调研、分析,项目实践的参与,对建设项目进行可行性论证,具备项目建设过程中的“四控、两管、一协调”能力。 (三)素质目标: 1.培养学生发现、分析和解决问题的基本能力; 2.培养学生的团队精神和创新能力。 3.培养学生的沟通能力和协调能力。 四、课程整体设计与要求

自考-06087-工程项目管理-复习重点教学教材

工程项目管理复习重点 第一章工程项目管理概论 【本章重点章节】 第一节工程项目管理的概念与分类(项目与项目工程) 第二节工程项目管理的基本内容和方法(工程项目管理的基本内容) 工程项目管理办法(工程项目管理方法音乐的原则和步骤) 第三节建设项目管理(建设程序) 第四节工程项目监理(工程项目监理的概念) 【本章节试题总结】 1、项目:是在一定时间内,满足一系列特定目标的多项相关工作的总称。(名词解释) 1、项目特性:a.特定性(单件性或一次性)是项目最主要的特征.b具有明确目标和约束条件.c.具有特定生命周期. d管理对象的整体性.e.项目的不可逆性.(单选) 2、只有单位工程、单项工程和建设项目的施工任务,才称得上施工项目。由于分部分项工程的结果不是施工企业的最终产品,故不能称作施工项目。分部分项工程不是施工企业的最终产品不能成为工程施工项目,只是一部分.(单选) 3、建设项目管理:是站在项目法人(建设单位)的立场对项目建设进行综合管理的工作.(填空) 4、工程施工项目管理主体:工程施工企业 ,管理对象:工程施工项目(单选) 5、工程施工项目管理与建设项目管理的不同:包括管理主体,管理任务,管理内容,管理范围. a.建设项目管理主体是建设单位或受其委托的管理企业;工程管理主体是施工企业 b.建设项目管理的结果是取得符合要求的能发挥效益的固定资产,工程施工管理是把项目搞 好取得利润. c.建设项目管理内容涉及:投资周转和建设的全过程管理,工程施工管理涉及从投标开始到 回访保修为止的全部生产组织过程. d.建设项目管理范围:一个建设项目,是由可行性研究报告确定的所有工程;工程施工项目管 理:是工程施工合同约定的承包范围,是建设项目或单项工程或单位工程施工过程的管理. 6、工程监理企业是由监理企业管理的项目服务性,科学性,公正性. (填空) 7、工程项目范围管理:从项目建议书开始到竣工验收交付使用为止的全过程 . 8、工程项目管理规划即是对合同目标的贯彻。(单选) 10、目标控制是工程项目管理的核心内容。 11、管理控制目标包括:进度,质量,成本,安全,和环境目标. 12、建设项目管理的目标:功能,投资,质量,进度目标. 13、 PDCA是目标控制的基本方法.(单选) 14、控制模式PDCA:计划、执行、检查、处理。 15、组织协调为目标控制服务.协调的内容包括:人际关系,组织关系,配合管理,供求关系和约束关系. 16、内部关系:通过行政的,经济的,制度的,信息的,组织的,法律的等多种方式进行协调. 近外层关系:施工项目部与建设单位,监理单位,及设计单位的关系 远外层关系:施工项目部与政府部门,现场环境相关单位的关系. 17、工程项目资源是工程项目得以实现的保证,包括:人力资源,材料,设备,资金和技术. 即5M。(填空) 19、工程项目管理方法应用的原则:①适用性原则②灵活性原则③坚定性原则④开拓性原则

建筑工程项目管理-课程标准

xxxx学院 建筑工程项目管理课程标准 1.范围 本标准适用于xxxx学院各相关专业。 学时范围:36学时。 2.制定本标准的依据 2.1教育部教高[2000]2号:《高等职业学校、高等专科学校和成人高等学校教学管理要点》。 2.2教育部教高[2006]16号:《关于全面提高高等职业教育教学质量的若干意见》。 2.3xxxx学院各相关《专业人才培养计划》。 2.4《中华人民共和国职业技能鉴定规范·各相关工种》。 3.课程性质与作用 工程项目管理是从事工程管理、房地产投资、开发、经营与管理的基础的知识体系。通过本课程的教学使学生在学习技术、经济、管理等相关专业基础课程的基础上,掌握工程项目管理的基本理论和工程项目投资控制、进度控制、质量控制的基本方法,熟悉各种具体管理方法在工程项目上的应用特点,培养学生有效从事工程项目管理的基本能力,为从事工程项目管理奠定专业知识,为工程管理专业的学习打下坚实基础。具备从事工程项目的评估、咨询、管理的基本能力。 要求学生了解工程项目投资前期、投资建设期直至项目投产的整个过程,掌握工程项目管理的决策、计划、组织、指挥、控制及协调的理论、方法与手段,使得学生在工程项目管理的投资、工期、质量及其他方面均具备良好的专业知识,在有志于将来从事工程项目管理行业的工作、研究中发挥作用。 4.本课程与其它课程的关系 5.课程总体设计思路 5.1课程设置依据 根据中国地质大学出版社出版,葛志华等主编的《建筑工程项目管理》教材,并结合xxxx

学院对建筑工程相关专业学生的培养计划进行定位。 5.2课程目标定位 通过本课程的理论教学和实践性教学环节,本着我院“校企合作,工学结合”的办学理念,以培养和提高学生的实践能力为目标,使学生在扎实理论知识的基础上,通过实地考察,能够更加系统全面地掌握建筑工程项目管理知识,具有一定的分析、研究、解决工程项目建筑全过程管理中有关实际问题的综合素质与能力。 5.3课程内容选择原则 1、以学生为主体,注重学生职业能力的培养 本课程在目标设定、教学过程、课程评价和教学资源的开发等方面突出以学生为主体的思想,激发学生的学习兴趣,发展学生搜集和处理信息的能力,增强理论联系实际的实践能力,培养创新能力和团结协作精神,引导学生主动参与、亲身实践、独立思考、合作探究,从而实现向自主学习方式的转变,形成正确的学习观和职业观。 2、大力推行工学结合,深化校企合作开发课程资源 本课程实践性和实用性很强,力求合理利用和积极开发课程资源,充分发挥专业委员会的作用,企业参与课程开发,以“助理项目管理师”、“质量员”、“安全员”“施工员”等岗位知识和技能要求为标准,结合行业发展与新时期对人才规格的要求,培养学生良好的项目管理能力,使其具备从事建筑技术工作所必需的基本职业素质。 3、加强实践教学,丰富课堂教学方法和手段, 加强实践环节的教学,通过去工地参观考察实习的方式,使学生能更好的抓住此门课程的核心内容。有效充分利用多媒体、案例等教学手段、增加学生的感性认识,提高学生对所学知识的认知水平和综合应用能力。 5.4课程项目设计(或学习情景设计等) 1、加强教学材料和配套资源的建设 本课程标准的总体设计思路从“工作任务与职业能力”分析出发,设定职业能力培养目标。按照专业人才培养的要求,不断完善并充实教学材料,并注重教学案例的积累与收集,使之具有系统性和较强的实用性,开拓性,并注重教学材料和案例的新颖实用。根据该学科的发展方向不断更新教学内容,结合教师和实践经验丰富教学内容,拓宽学生知识面和应用知识的能力。 2、以课程目标为依据,选取课程内容 本课程以教学主题模块为基本单元,将建筑表现的各种技法作为组织学生课程学习的主要线索,适当使学生了解后继课程与教学内容的联系。通过案例教学等手段,使学生逐步认识到本课程的学习对提高专业理论知识和技能的重要性。 3、注重实践教学

建设工程项目管理教学大纲

《建设工程项目管理》教学大纲 (工程专业本科用) 重庆大学建设管理与房地产学院

目录第一部分课程教学指导 一、本课程的性质、目的 二、本课程的教学重点 三、本课程教学中应注意的问题 四、本课程的教学目的 五、建议本课程采用的教学方法 六、本课程教学参考材料 七、练习、平时作业与考试 八、时间安排 九、课时安排 第二部分课程教学内容 第三部分教学课时安排

第一部分本课程教学指导 一、本课程的性质、目的 本课程是工程管理专业学生的专业核心基础课程。本课程的目的是通过本课程的教学使学生在学习了工程管理专业所必须的技术、经济、管理等相关专业基础课程的基础上,掌握建设工程项目管理的基本理论和建设工程项目投资控制、进度控制、质量控制的基本方法,熟悉各种具体的项目管理技术、方法在建设工程项目上的应用特点,为学生建立管理建设工程项目所需的知识、技术和方法体系,培养学生发现、分析、研究、解决建设工程项目管理实际问题的基本能力。 二、本课程的教学重点 理论部分: 本课程的教学应着重立足于建设工程项目整个建设实施的全过程,从建设工程项目的概念及特征入手,重点讲授建设工程项目管理的基本思想、管理技术、管理方法、管理手段,使学生树立系统的、集成化的建设工程项目全过程管理理念,掌握建设工程项目组织技术与方法,掌握建设工程项目结构分解与目标系统建立的思想、技术与方法,掌握建设工程项目的费用、进度、质量管理与控制的主要技术、方法、手段,掌握建设工程项目合同管理的主要技术与方法。 实践部分: 鉴于本课程具有较强的实践性,本课程教学的另一个重点是应注重有效地结合案例组织教学,并辅之以专题讲座、课程作业和课程设计等有指导的实践性教学环节,使学生在发现、分析、研究、解决建设工程项目管理实际问题的基本能力方面得到训练。另外,可通过有指导的课外课程参考文献阅读,培养学生的自主学习能力,并有效了解建设工程项目管理领域的最新发展动态和趋势。 三、本课程教学中应注意的问题 鉴于建设工程项目管理课程的综合性、实践性特点及其内容体系的不断更新等特点,本课程的教学过程中应注意: 1、理论教学环节与实践性教学环节的有效结合,

《建筑工程项目管理》教学大纲

《建筑工程项目管理》教学大纲 一、课程的性质、地位与任务 本课程是建筑设计专业的专业选修课程。本课程的目的是通过本课程的教学使学生在学习了工程管理专业所必须的技术、经济、管理等相关专业基础课程的基础上,掌握建设工程项目管理的基本理论和建设工程项目投资控制、进度控制、质量控制的基本方法,熟悉各种具体的项目管理技术、方法在建设工程项目上的应用特点,为学生建立管理建设工程项目所需的知识、技术和方法体系,培养学生发现、分析、研究、解决建设工程项目管理实际问题的基本能力。 二、教学基本要求 了解建设工程项目管理的全过程和各个主要阶段管理活动的内容、重点和特点,建设工程项目管理的国际惯例,建设工程项目管理的基本过程、建设工程项目的各参与方,建设工程项目管理中SHE管理的主要内容。熟悉建设工程项目的策划、组织与采购模式。懂得项目管理的组织与发包方式。掌握建设工程项目费用、进度、质量等目标的管理与控制技术、方法,掌握建设工程项目合同管理、沟通管理、信息管理等主要职能中的常用的技术与方法。初步具备应用本课程所学工程项目管理思想、理论知识、技术、方法和计算机技术综合性、系统性地解决建设工程项目管理实际问题的基本能力。

四、教学内容与学时安排 第一章绪论 2学时 本章教学目的和要求: 目的是了解工程建设项目管理的含义以及其发展历程 教学重点和难点:工程建设项目管理的发展、工程建设项目管理课程性质与特点教学内容 第一节建设工程项目管理的重要性 第二节建设工程项目管理发展的历史沿革 第三节本课程的特点和学习要求 第二章项目和项目管理 2学时 本章教学目的和要求: 目的: 1.了解工程项目的基本概念和工程项目的建设程序; 2.熟悉工程项目管理的基本内容、内容和研究方法; 3.知道建设工程项目策划的内容; 4.了解建设工程监理的工作任务和工作方法。 教学重点和难点: 1.工程项目决策的主要原则、基本程序;项目建议书的审批程序、内容; 2.可行性研究的主要内容; 3.可行性研究报告的编制依据、编制步骤及内容; 4.项目评估的程序、内容、方法和原则。 教学内容 第一节项目 一、项目的概念 二、项目的特点 三、项目的环境 第三章建设工程项目管理概述 2学时 本章教学目的和要求: 目的: 1.掌握建设工程项目管理的类型和建设各方项目管理的目标和任务; 2.了解运用建设工程项目管理相关的组织理论及基本组织工具。 教学重点和难点:建设工程项目的建设程序的运用;建设工程项目管理目标及其相互关系 教学内容 第一节建设工程项目 一、建设工程项目的概念与特征 二、建设工程项目的类型 三、建设工程项目的生命期 四、建设工程项目的建设程序 第二节建设工程项目管理 一、建设工程项目管理的概念

建设工程项目管理课程论文

xx职业技术学院工程项目管理论文浅谈公路监理进度控制 学生: 学号: 专业: 班级: 指导教师: 完成日期:年月日 年月日

目录 摘要 (2) 第一章公路工程施工进度监理概述 (3) 第二章公路监理进度控制工作方法及措施 (4) 第一节计划及督促其实施 (4) 第二节工程进度的事前控制 (4) 第三节事中进度控制 (5) 第四节事后进度控制 (6) 参考文献 (7) 摘要 一个公路工程项目的实施,就是根据工程承包合同所规定的工期,合理安排工程各项施工内容,完成合同规定的施工任务,达到施工规范和质量检验规范的要求,同时降低工程施工费,从而达到工程施工质量合格、进度合理、费用低的目标。 施工进度监理是施工监理的任务之一,而施工进度与施工质量和施工成本是密切地联系在一起的。对这三个任务要同时完成,三个目标同时到达。进度的快慢要符合自然规律,要以保证工程质量为前提,如果施工进度再快,而质量不符合设计和规范的要求,也是无济于事的,俗语说,欲速则不达。 进度监理不是简单地控制开竣工时间还应控制监督安排施工进度。进度分目标是局部的,当进度分目标没能实现时,要及时采取措施进行补救,不一定影响到进度总目标的实现,所以说,施工进度监理是施工全过程的进度监理。

浅谈公路施工监理进度控制 第一章公路工程施工进度监理概述 一个公路工程项目的实施,就是根据工程承包合同所规定的工期,合理安排工程各项施工内容,完成合同规定的施工任务,达到施工规范和质量检验规范的要求,同时降低工程施工费,从而达到工程施工质量合格、进度合理、费用低的目标。 施工进度监理是施工监理的任务之一,而施工进度与施工质量和施工成本是密切地联系在一起的。对这三个任务要同时完成,三个目标同时到达。进度的快慢要符合自然规律,要以保证工程质量为前提,如果施工进度再快,而质量不符合设计和规范的要求,也是无济于事的,俗语说,欲速则不达。 施工进度监理的方法是计划、控制和协调。所谓计划,就是在项目或分项工程施工前,制订施工的总进度目标和分进度目标。施工进度监理不是简单地确定什么时候开工、什么时候竣工,而是要把整个施工过程进行分解,确定若干个施工进度分目标,也就是确定完成各项施工任务的时间段,且各分进度目标要服从于总进度目标,即总工期。所谓控制,就是在施工过程中,采取措施尽可能地使进度目标的实现。控制的方法是定期进行计划进度与实际进度的比较,如发现实际进度滞后于计划进度,就要采取相应的措施,加快施工进度,纠正偏差。所谓协调,就是要协调工程施工参与者之间的关系,为实现进度目标创造条件。影响施工进度的因素很多,施工进度不仅仅关系施工单位,业主、设计单位、监理单位及材料、设备供应商的不协调,也会影响到施工进度。 控制施工进度的措施主要包括组织措施、技术措施、合同措施、经济措施和信息管理措施等。组织措施主要通过机构、管理方法、管理制度、组织协调等手段,规范管理,提高工作效率;技术措施则是从技术的角度,改进施丁方法和施工工艺,加快施工进度;合同措施是利用合同的约束力,保证施工按期完成;经济措施主要采用经济手段(如罚款、奖励以及保证资金供应等),用经济手段的杠杆促进工程进度的加快;信息管理措施是通过信息的收集、管理,及时提供准备的信息,使进度控制能快速、高效。 在施工进度监理中,应明确一个基本思想,即进度计划是随着施工的进行不断变化的,进度计划不变是相对的,变化足绝对的。要根据施工中的实际进度

相关主题
文本预览
相关文档 最新文档
