当前位置:文档之家› 供热管网施工安全措施专项方案

供热管网施工安全措施专项方案

供热管网施工安全措施专项方案
供热管网施工安全措施专项方案

供热管网二期工程安全措施专项施工方案供热管网二期工程项目经理部

目录

一、工程概况 (2)

二、安全方针和安全目标 (2)

三、安全保证体系 (3)

四、安全保证措施 (8)

1 加强安全教育,提高安全意识 (8)

2 公司、项目部齐抓共管,为安全生产提供必要的条件 (8)

3 做好施工准备工作,杜绝事故隐患 (9)

4 加强施工过程中安全管理工作,实施动态控制 (10)

5 班组和施工人员具体执行专业安全措施 (12)

6 特殊作业人员和安全人员负责特殊安全措施 (16)

7 安全技术措施 (19)

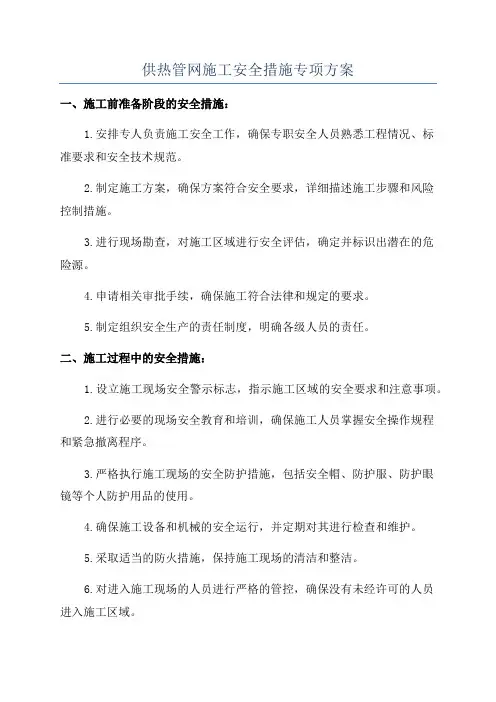

一、工程概况

1.简介

工程名称:化工园区供热管网(二期)工程

建设单位:建设开发有限公司

监理单位:监理有限责任公司

工期要求:2013年5月15日完工

2.供热管道全长3010m,从热电厂8m平台分气缸现有的DN250接口接出,经减温减压后在主厂房13m位置穿出B轴,沿汽机房固定端到现有的管廊架,然后沿河沟排水方向穿出围墙。

管道设计参数选用:管道长25m 管径DN250 材质15CrMoG;管道长2800m 管径Φ325X15 材质20G ,DN250 Z40H-64阀门2个;DN300 Z40H-64阀门2个;DN450 Z40H-64阀门1个;DN80 Z40H-64阀门1个;旋转补偿器、进口疏水器、保温、铝合金板外装饰等。

管道保温采用保温性能良好、节能效果稳定,年费用较低的复合硅酸盐保温材料(如硅酸铝、硅酸铝镁等制品),金属保护层采用铝合金皮,厚度为1mm。低压供汽管道为减少支架宽度也采用复合硅酸盐保温材料,金属保护层采用铝合金皮,厚度为1mm。

二、安全方针和安全目标

2.安全方针

安全第一,预防为主,全员动手,综合治理

3.安全目标

现场项目的安全目标是“四个为零”:

人身伤亡事故为零

火灾爆炸事故为零

设备事故为零

交通事故为零

三、安全保证体系

按照《施工现场安全生产保证体系》,建立本工程项目的安全保证体系,确保11个安全管理要素的正常运行,使施工现场安全管理处于受控状态,实现从传统安全管理方法向现代化管理方法转移。

成立由项目经理为组长的安全文明施工领导小组,全面负责《重庆市建筑工地文明施工标准》、《重庆市建筑管理条例》、《建筑法》、《临时用电安全技术规格》以及《建筑施工安全检查标准》JGJ59-99的实施;负责各项职能部门协调,配合好各承包单位、各工序之间的关系,及时解决好施工过程中遇到的各种问题。

为了加强项目安全文明施工管理工作,提高职工安全文明施工意识,保障职工身体健康和生命安全,最大限度调动职工生产工作积极性、创造性、充分体现现代化企事业精神风貌。发动广大职工广泛开展增产节约,增收节支活动,有效地推动企事业物质文明和精神文明建设,结合本工程实际情况建立建全各种文明施工责任制,并上墙。

文明施工目标:现场文明施工全面达到《建筑施工安全检查标准》JG59-99和《重庆市建筑管理条例》的要求。

本工程拟组建的安全生产保证体系如下图所示:

安全生产保证体系

1.职责和权限

1)项目经理

项目经理对本项目的安全生产全面负责。

参加业主的现场安全组织机构。

认真贯彻执行国家和公司有关安全生产法令、规定、指示和有关规章制度。按公司本部安全技术部门的要求,领导和支持本项目安全人员开展工作,及时制止和纠正各类违章蛮干现象,对教育不听者,有责任停止其工作。

充分发动群众开展经常性的安全检查,及时落实安全措施,整改隐患,防止事故发生。

保证各级管理人员和工人经过适当培训并合格。

建立项目安全、保卫和环境保护计划。

按照事故管理的有关规定,组织或参加本项目发生的各类事故的调查处理。发生重大事故要保护好现场,并及时、准确地向上级汇报情况。

2)安全部经理

贯彻执行国家及上级安全生产方针、政策、法令、法规、指示。在项目经理领导下负责本项目的安全监督工作。

制定项目安全管理办法和制度,并督促实施。

参与施工组织设计编制,审核施工技术措施、安全技术措施。

深入现场,及时掌握安全生产情况,发现有危及职工安全的情况,有权要求立即改正或限期解决;遇有安全生产的紧急情况,有权令其停止作业,并立即报告项目经理处理;组织定期或不定期的安全生产检查活动。

负责对新入项目的职工进行项目级安全教育及日常安全教育,组织开展各种安全活动。

负责各类事故汇总统计上报工作,并建立、健全事故档案。主管人身伤亡、火灾、爆炸事故的调查处理。

负责交通安全管理工作。

3)工程部经理

及时传达贯彻上级有关安全生产的指示。

在保证安全的前提下,严密、合理地组织指挥生产。

在施工生产中出现险情及发生事故时,要采取果断措施,防止事态扩大,并通知有关人员及时处理。

随时掌握安全生产动态,及时在调度会给予表扬和批评。

组织安全技术措施项目的实施工作。

参加安全大检查工作,负责生产事故的调查处理、统计上报工作。

对重大隐患,应及时列入计划,确保落实。

4)项目总工

认真贯彻国家关于安全生产和劳动保护工作的方针、政策、法令、规定和上级指示、决定。

负责安全技术方面的领导工作。

负责审核安全技术措施及组织解决施工生产中的重大安全技术问题。

参加报公司以上事故的调查处理,采取有效措施,防止事故重复发生。

5)供应部经理

计划及时供应安全技术措施项目所需的设备、材料等物资。

负责劳保用品的计划、领用、保管、发放工作,切实保证劳保用品的质量,严格执行发放制度。

严格执行仓库安全管理的各项制度。确保物品贮存、运输发放的安全,对易燃、易爆的危险品应加以管理。

6)安全保卫员

贯彻执行国家及上级安全生产方针、政策、法令、法规、指示。在安全部经理领导下负责本项目的安全监督工作。

督促实施项目部制定的项目安全管理办法和制度。

参与施工组织设计编制,编制安全技术措施。

深入现场,及时掌握安全生产情况,发现有危及职工安全的情况,有权要求立即改正或限期解决;遇有安全生产的紧急情况,有权令其停止作业,并立即报告安全部经理处理;督促班组做好隐患整改工作。

负责各类事故汇总统计上报工作,并建立、健全事故档案。协助人身伤亡、火灾、爆炸事故的调查处理。

按有关规定,办理动火手续,并实行现场监督。

7)责任工程师(技术员)

做好本职范围的安全生产工作,认真做好安全技术与工程技术的统一,确保各项技术工作的安全可靠。

在编制工程施工组织设计、施工技术措施时,应同时编制具有针对性的安全技术措施,要认真贯彻执行有关安全施工的各项政策、规范和标准。

做好安全、技术措施的交底落实工作,并在实施中检查执行情况。

在考虑增产节约措施,改变操作方法及工艺,实施技术改造革新时,必须要认真考虑其安全可靠性,要符合有关安全技术规程要求。

经常深入施工现场检查,发现不安全因素,及时提出措施予以消除。

参加有关事故调查、分析,提出防范措施。

8)班组长(班组兼职安全员)

遵守安全技术操作规程及各项规章制度,制止违章作业,对本班组实现安全生产负责。坚持安全活动,做好经常性安全教育。

负责对新进厂职工进行班组级安全教育。

督促、检查本班组职工进行班组级安全教育。

检查各岗位安全生产情况,发现隐患要及时消除,不能消除者应采取防范措施,并及时报上级领导。

发生事故时除积极抢救外,应保护好现场,立即向上级如实汇报。

9)岗位工人

严格执行安全生产规章制度和本岗位安全技术操作规程,有权拒绝违章作业的指

令,并立即向上级汇报。

熟练掌握安全操作技能和故障排除方法。及时发现和消除事故隐患,自己不能消除的应立即向上级汇报。

发生事故时除积极抢救外,应保护好现场,立即向上级如实汇报。

必须使用并正确佩戴好劳动保护用品;协助班长搞好安全防护装置、设施的维护保养工作。

参加安全活动,在工作中协同配合,共同搞好安全生产,负责本岗位培训人员的安全操作技术指导工作。

认真执行“互联互保制”和“大级工责任制”。

四、安全保证措施

1加强安全教育,提高安全意识

a施工前进行全员安全教育,组织学习涪陵弛源化工有限公司的安全规定以及国家制定的有关安全法律条款和公司的安全规定,使进入工地施工的每一个员工了解本项目施工生产特点、工作性质和业主有关安全生产管理的规定以及发现紧急情况时的处理措施,受教育面达100%。施工人员进入施工现场前,必须进

行入厂安全教育,经考试合格并签订安全承诺书。

b特殊教育

按期组织特种作业人员,按国家规定接受专业安全技术教育和培训,并经

考试合格取得“特种作业操作证”后,方可独立上岗作业。

参加特殊区域、危险场所(如有限作业空间内、高空、剧毒区、易燃易爆

区等)作业的人员,在作业前,进行有针对性的安全教育,合格后方可作

业。

对违章违纪职工由项目安保部门对其进行强制性再教育,经考察认定合格

后方可回岗位。

c班组在班前会上进行安全讲话,预想当前不安全因素,分析班组安全情况,预想当班危险因素,研究布置措施。做到“三交一清”(即:即交施工任务、交施

工环境、交安全措施和清楚本班职工的思想及身体情况)。对安全生产中存在的

问题及时进行解决。

d利用会议、广播、电视、简报、标语、漫画、图片、安全讲话、事故(事件)现场会等多种形式,开展经常性安全教育。

e对业主、监理公司或上级领导部门提出的安全问题或要求要及时转达到施工人员,并积极整改。

f必须遵守涪陵弛源化工有限公司和企业有关安全的规章、制度和规定,服从企业的安全监督管理。

2公司、项目部齐抓共管,为安全生产提供必要的条件

1)参与施工的人员都必须经过培训上岗。

2)管理人员按建设部对“十一大员”培训要求做到持证上岗;特种作业人员经劳

动部门培训、考核合格后持证上岗,一般施工人员也必须经过技能培训,取得上岗资格证;

3)采用先进、可靠的施工技术和作业过程中的各类安全防护设施的配置;

4)采取安全用电技术及防触电措施,消防器材及设施应按防火规定配置。

5)劳动保护、安全防护措施落实必要经费。

6)安全设施所需的材料、设备和防护用品,从公司本部领用,由公司本部确保所

采购的安全设施、所需的材料、设备及防护用品符合安全规定的要求。

7)抓好施工隔离措施的落实

8)项目部对施工过程中可能影响安全生产的因素进行控制,确保施工生产按安全

生产的规章制度、操作规程和程序要求进行。

3做好施工准备工作,杜绝事故隐患

1)项目部在承接工程任务后,应对工程安全有全面地了解。主要内容为:

施工现场安全生产条件及道路、水、电、气、风等设施状况

业主对施工单位进行的安全教育和安全交底

明确事故责任的划定及统计上报、有关经济赔偿

2)工程任务确定后,由项目部组织有关人员编制工程施工组织设计,结合工程特

点和关键作业,有针对性地编制项目安全技术措施,内容包括:现场平面布置、现场临时用电组织设计、工程安全管理组织机构、有关的专业安全技术、特殊

安全要求等。

编制施工组织设计,规划场地、对现场各种临时设施进行设置符合职业安

全卫生要求。各种临时建筑设置便于管理,牢固可靠,考虑风、雷、雨季

及其它灾害和卫生要求,符合防火防盗规定。

编制临时用电施工组织设计必须符合《施工用电安全管理规定》,做到“三

相五线制”、“三级控制两级保护”。其中项目部负责总开关箱、分开关箱

(二级箱)及其配电设置和管理,分开关箱按“谁使用谁负责”的原则由

各专业班组及分包商负责设置和管理。

施工现场的交通道路保持畅通,清除泥垢、垃圾、积雪、积水和其它杂物。

施工现场的深坑必须设置防护设施并悬挂安全标志牌。

材料堆放整齐稳固无隐患,氧气、乙炔等易燃易爆物质设专库贮存、专人

管理,有完善的管理制度,运输时有防范措施。

物品在运输途中应封固确保不发生意外。

进入现场的施工机具、防护材料必须达到使用性能,符合安全要求。

3)根据安全合同、安全技术措施要求,在工程开工前项目部要组织人员根据项目

的实际情况认真编制项目安全计划,指导整个施工过程的安全工作。内容包括:确定安全目标、建立组织机构、提供安全资源、落实安全管理措施。

4加强施工过程中安全管理工作,实施动态控制

1)施工过程的安全控制工作

a各项施工作业前必须开具有效作业票证,并经监护人认可。立体、交叉作业处必须搭设安全网等防护措施。

b严禁携带烟火进现场,必须按规定着装。

c对施工过程中的各类持证上岗人员的资格检查;

d对施工过程中所需的安全设施、设备及防护用品的验证;

e对临时用电设施进行检查、验收;

f对施工机械等起重设备,按规定进行检查、验收,并对设备进行维护、保持机械的完好。

g对脚手架工程,特殊类脚手架的搭设按施工组织设计规定的要求验收。

h对专项编制的安全技术措施落实检查;

i施工作业人员操作前,由该项目施工负责人以清楚简洁的方法,如(作业指导书、安全技术交底文本),对施工人员进行安全技术交底,双方签字认可;

j对施工过程中的洞口、临边、高空作业所采取的安全防护措施,规定专人负责搭设与检查,以保证安全可靠。

k对施工现场的环境(现场废水、尘毒、噪声、振动、坠落物)进行有效控制,防止职业危害,建立良好的作业环境;

l对施工中动用明火采取审批措施,现场的消防器材配置及危险物品运输、贮存、使用得到有效管理;

m督促施工作业人员,做好班后清理工作以及对作业区域的安全防护设施进行检查;

n搭设或拆除的安全防护设施、起重机械或其它设施、设备,如当天未能完成时,应做好局部的收尾,并设置临时安全设施。

o项目部根据安全保证计划中确定的危险部位和过程,落实监控人员,确定监控措施和方式,实施重点监控,必要时应连续监控。

p对监控人员的素质、技能加以培训,保证监控人员正当行使职责与权利不受干扰。记录监控结果并及时反馈到相关部门。

q把危险性较大的高空作业定为危险作业,实施重点监控。

r连续施工过程中安全设施的衔接工作,应有专人负责落实。

s对事故隐患的信息反馈,有关人员应按有关规定及时处理。

2)对安全体系进行检查,促进安全保证体系的正常运转

a公司本部将组织对项目部的安全活动和有关结果,是否符合安全保证计划及有关规定的要求进行审核,并确定安全生产保证体系的有效性。

b掌握施工现场的安全管理现状,判别安全管理是否受控,评价安全生产保证体系的适宜性。

c在本项目内部安全生产保证体系审核时,对本标准规定的要素,是否贯穿于建筑施工全过程进行审核。

3)对安全状况进行检查、检验和标识

a项目部对施工过程、行为及设施进行检查、检验或验证,以确保符合安全要求。

对检查、检验或验证的状态进行记录和标识。

b安全生产检查

项目部应组织有关专业人员,定期对现场的安全生产状况进行检查和复

查,并作好记录。

对事故隐患按有关要求进行分析和处理。

安全设施所需的材料、设备及防护用品的必须安全使用的要求,确保合格

品投入使用。

c对检验出的不合格品或过程进行标识并记录,按有关规定处理。

4)控制和处理事故隐患

a项目部对存在隐患的安全设施、过程和行为进行控制,确保不合格设施不使用、不合格过程不通过、不安全行为不放过。

b工程项目部确定对事故隐患进行处理的人员,规定其职责和权限。

c处理方式如下:

停止使用、封存;

指定专人进行整改以达到规定要求;

进行返工,以达到规定要求;

对有不安全行为的人员进行教育或处罚;

对不安全生产的过程重新组织。

d验证:对检查中发现的、或业主、监理公司及上级部门提出的事故隐患,应由项目部实施整改,并报有关单位或部门进行复查。

5)安全事故处理措施

a发生事故时,首先抢救伤员及国家财产,保护现场,并按照规定及时向上级及有关部门报告;

b调查产生事故的原因,记录调查结果,并研究防止同类型事故所需的纠正措施;

c对存在事故隐患的设施、设备、安全防护用品,先实施处置并做好标识,必要时派专人值班。再进行调查,查明造成的原因,制订相应的纠正措施;

d实施纠正措施并验证纠正措施结果。

5班组和施工人员具体执行专业安全措施

1)动火作业安全措施

a严格执行《安全用火安全管理制度》,按制度的规定要求和程序办理施工用火票,落实安全用火措施,经监护人确认后方可动火,一张火票只能用

于一处。用火人要执特殊工种作业证上岗,实际用火人票与用火票上的用

火人员相符,如临时更换用火人要办理手续。

b因为拆除工程是在炼油厂厂区内进行,周围装置均在运行,故需严格遵守用火制度,必须在装置停气后,采取有效的隔离措施。有毒有害及可燃介

质的工艺管线隔离必须加装符合其压力等级的盲板;通往下水系统的沟、

井、漏斗等必须严密封堵。

2)土建施工安全措施

a脚手架设置合理可靠,符合《脚手架安全管理规定》。搭设脚手架前向作业人员进行安全技术交底并有安全措施,作业人员持证上岗。脚手架搭设

完毕,应进行全面认真的检查,并经有关部门负责人员验收合格、签字后

方可使用。

b开挖作业前应对场地进行确认,办理动土作业票,进行预处理并对作业人员进行技术交底,坑内作业应采取措施防止滑坡或塌方。各种机械性能状

态良好并正确操作。

c施工动土:由有关班组和安全人员负责。应事先办理施工动土证,施工单位应根据施工任务、要求拟定动土方案、安全措施,由业主核实,签发动

土证后方可动土。施工中防止地下电缆、管道等发生事故,施工余土必须

马上清除。

d坑洞周围应设立围栏,挂警告牌,并设专人监护,严禁无关人员逗留。

e拆除脚手架等,应该自上而下顺序进行,禁止数层同时拆除,当拆除某一部分的时候应该防止其他部分的倒塌,作好相邻部位的防护措施。

f高处进行拆除,拆下较大的或者沉重的材料,要用吊绳或者起重机械及时吊下或运走,禁止向下抛掷,拆卸下来的各种材料要及时清理,分别堆放

在一定位置。

3)吊装安全措施

a吊装执行《起重吊装安全管理规定》,作业前应组织操作人员进行技术交底和安全交底。吊装作业人员必须持证上岗。吊装时划定警戒区域、设置

警示标志并设专人监护。

b严格执行起重吊装作业的安全规定和该工种的安全规程,吊装作业要有方案和安全措施,并经有关部门审批。大型设备的吊装应有专人指挥,吊装

作业区应有明显警戒标记,吊装前要由安全部门组织专业对口人员进行安

全技术检查,确认合格后,报请有关部门审批,得到批准后方可吊装。

c施工中所用的机索具应按本方案、《起重工操作规程》及《炼油、化工安全有关规定》的有关要求执行。

d采用吊车吊装设备,吊车应严格按要求站位,吊车支腿要牢靠,用路基板或道木支垫支腿。

e吊车站位及组杆结束后应组织相关人员进行检查,确保合格后方可使用。

f所有相关人员必须到施工现场,吊装过程中遇到预料意外情况时,应慎重研究对策。

g吊车站位场地地基应专门慎重处理,并经有关人员确认。

h吊装中应有统一的指挥信号,参加施工的人员必须熟悉此信号,以便操作协调。

i吊车及运输车辆进出场地应垫实,必要时用钢板或路基板进行局部铺垫。

j吊车作业时应设立警戒,关键位置应设专人看守,非工作人员严禁进入吊装区。

k吊装过程中,安全部门要严格把关,加强安全监督管理,明确各自职责,责任到人。

l阵风风速大于6级风、光线不明或操作人员无法辨认指挥信号时严禁吊装作业。

m设备吊装前,平台或设备上易掉下来的物品应绑扎牢或清理掉,以免掉下来砸伤他人,起吊前先要仔细检查设备间连间件是否已完全脱开。

n未尽事宜,按有关安全规定执行。

4)移动电气设备安全用电

a移动电气设备必须用橡胶软线做电源线。并必须要加设漏电保护装置。

b露天开闭设备要有防雨、防潮设施。

c严禁乱接乱设电源。

d送电闸应挂警示牌,并有专人看管。

5)粉尘控制管理

a除不得已情况处,现场不得洗石灰。

b严禁在人口集中区域煎熬沥青。

c尽量避免现场排放有毒烟尘和气体。

d施工中严禁向下抛投建筑垃圾,应搭设封闭式临时专用垃圾道运输或采用宣传用品吊运或袋装,施工垃圾应及时清运出场,并适量洒水,减少粉尘

污染。

e水污染和其它易飞扬物,细颗粒散体材料安排在库存内存放或遮盖,运输时要防止遗洒、飞扬,卸运时采取码放措施减少污染。

f车辆出场时,应进行清洗,严防携带泥沙出场造成环境污染。

6)噪音及周边协调管理

a以施工噪音造成周围单位或居民的影响应作妥善安抚,采取措尽量降低施工噪音,会用项目部作好施工安排,尽量不在晚间23时至清晨7时时间

段内施工。

b有权对噪音特别大的机械设备发出整个及停转令避免噪音超标所造成的处罚。

c加强对职工处外包工管理,严肃职业纪律,对有损企事业形象人员进行处罚。

7)文明运输管理

a运输材料、渣土、垃圾的车辆应有防护措施不力。

b严禁泥砂随车轮带出场外,影响市容卫生。

c除渣车辆均应有准运证。

8)卫生保健管理

a施工现场配备保健医药箱。

b现场配备培训的急救人员,并在宣传栏中宣传一些常见的急救措施,且还应配备常见的急救器材。

c开展日常卫生防病宣传教育。

9)治安综合治理管理

a应在施工现场生活区设置学习、娱乐场所。

b应建立治安保卫制度,并把各项责任分解到人。

c加强治安防范避免发生盗窃、打架、斗殴、赌博以及刑事案件。

d设置门卫方,配备门卫人员,着装统一整洁。

e进入施工现场人员必须出示工作证(胸卡)或其它有效证件。

f外来人员建立门卫登记制度。

10)劳动保护监督管理

a每周五对安全文明施工用电及生活用电、职工宿舍、厕所、浴室进行一次检查。

b对施工现场生活区进行组卫生责任区管理,并执行奖、罚制度。

c做好现场防火、防盗治安综合管理及职工的防署降温工作。

d每月对全现场的职工组织一次安全知识及劳动保护学习。

e建立职工之家,维护职工利益,保护职工的合法权利。

6特殊作业人员和安全人员负责特殊安全措施

1)安全用电:由维护电工持证上岗和安全人员进行实施和检查

a实行“三相五线制”、“三级控制两级保护”的配电方式,保护零线必须单独敷设,保护零线在分支、终点、设备集中点或每长50m处都要重复接

地,接地电阻小于10欧姆。

b保护零线干线载面不少于相线的1/2并不得小2.5平方毫米。

c移动式工具和用电设备的保护零线用铜芯软线,其截面不小于相线的1/3并不得小于1.5平方毫米。

d用电设备的保护零线不得串联;保护零线与保护零干线采用焊接、螺栓联结等,严禁缠绕和钩挂。

e不使用金属外壳的手持电动工具。

f严格执行“一闸、一保、一机”制,严禁一闸多用。控制开关应使用空气开关加漏电保护器。

g与用电设备相关的铁栅子、钢平台、金属构架都必须做好接地,接地极应单独设置,与钢结构没有电气上的联系。

h禁止带电作业,特殊情况必须带电作业时,要有可靠的安全措施,经安全部门同意后方可工作。

2)脚手架:由架子工持证上岗和安全人员、施工负责人检查、验收

a材料:钢管扣件脚手架,钢管应符合GB7008-79对A3钢的要求,连接接点采用扣件,扣件材质为可锻铸铁KT-33-8制成,螺栓采用A3钢制造,

钢脚手板应用A3钢按规定压制,厚度不低于2mm。

b搭设:应在施工措施中确定搭设方案,脚手架的基础处理、各种间距、

宽度、各种连接、跳板、防护栏、人行斜道等均应按规范要求由专业架子

工进行施工。脚手架横过人行道和出入口时,应加强立杆及大横杆,如在

人行道上部时,应设安全网,以防坠物伤人。脚手架安全网的水平投影宽

度不准小于1.5米,设置时,应外高里低,与钢板立面的夹角不应小于70

度。

c交接:脚手架搭设完后,施工负责人必须按施工要求进行全面检查,合格后填写验收单,经脚手使用单位负责人检查确认合格,并在验收单上签字

方可使用。未搭设完或未经检查验收的架子不得使用。验收后任何人不

得擅自拆改。需作局部修改时须经施工负责人同意,由架子工操作,完成

后仍需履行检查交接验收手续。

d使用:应从斜道或专用梯子到作业层,不得沿脚手架攀登。

e定期检查:大风暴后应进行全面检查,如有松动、折裂或倾斜等情况,应及时紧固或更换。

f拆除:脚手架应从上至下逐层拆除。拆除的脚手杆及跳板应采用溜放,严禁从高空抛扔。

g其他规定

风力超过6级应停止在脚手架上作业。

脚手架应设避雷装置,雷雨天时作业人员必须及时撤离脚手架。3)高处作业:由安全人员组织实施和检查

a从事高处作业的人员必须事前进行身体检查,高处作业人员按规定规定着装,配备和使用合格的劳保防护用品。

b高处作业层有可靠的防护措施,有可靠的通道,作业人员必须沿通道上下,不得沿着绳索或架手杆攀登。

c高处作业人员使用工具袋,所有工具、材料严禁上下投掷。作业人员必须系挂安全带。

d不得上下垂直进行作业,交叉作业时中间必须设隔离设施。

e高处动火作业,必须采取防止火花飞溅的遮挡措施。

f雨天进行高处作业时,必须将通道和作业面的积水打扫干净并采取有效的防滑措施。

g当风速在10.8m/s(6级)及以上或雷电、大雾等气象条件下,严禁进行露天高处作业。

h夜间进行高处作业有充足的照明。

4)防护设施:由有关作业班组和安全人员负责实施和检查

a内容:一切坠落高度在2m(含2m)以上的临边及所有的孔洞以及有坠物可能、人员密集的场所或通道。

b防护

施工过程中的楼梯口、通道口、平台边缘及其它一切有坠落可能的

临边必须采取防护栏杆。

施工现场所有坑、井、预留洞口、沟、壕等必须采用盖板加以防护。

盖板设置应与地面平齐并固定稳妥,不移不滑,并设有明显的标志。

强度达到要求,垂直方向负荷应不小于1000N(100kgf)。

所有防护设施由使用单位负责管理,未经同意任何人员不得擅自拆、

改或损坏。

5)机械设备使用:设备管理人员、操作人员和安全人员负责实施、检

a做好施工设备以及作业条件的准备和维护工作,消除事故隐患。

b主要施工机械应严格执行操作证制度。主要施工机械有:挖掘机、推土机、装载机、汽车式起重机、机动翻斗车等。

c主要施工机械设备的操作手必须经过技术培训,经考试合格后发给操作证并在所在单位建立技术档案方可独立操作。

d禁止非本岗人员操作设备;拒绝操作严重超保修或有不安全隐患的设备;

对任何违反操作规程和错误的指令可拒绝接受,并有权越级向上级领导反

映。

供热管网施工方案72732

目录 一、施工方案及技术措施 二、质量保证措施和创优计划 三、施工总进度计划及保证措施 四、施工安全措施计划 五、文明施工措施计划 六、施工场地治安保卫管理计划 七、施工环保措施计划 八、冬季和雨季施工方案 九、施工现场平面布置 十、承包人自行施工范围内拟分包的非主体和非关键性工作 十一、成品保护和工程保修工作的管理措施和承诺 十二、任何可能的紧急情况的处理措施、预案以及抵抗风险措施 十三、对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案 十四、与发包人、监理及设计人的配合 十五、招标文件规定的其他内容

一、施工方案及技术措施 首先,要派专业人员查明地下管线及其他设施的具体情况,若有,应当及时向建设单位管理部门汇报,进行妥善处理,方可开工建设。同时要认真保护好地上各种建筑设施,方便于我,利于他人。 (一)现场准备 1.做好施工现场的“三通一平”,施工场地应按拉坡方式进行平整,形成内高外低,防止雨水倒灌。 2.设置一预制场地,将工程所需预制构件集中预制,集中供应,便于控制构件质量和便于操作。 3.做好现场临时设施和办公场所的搭建,根据施工现场实际情况进行合理的施工平面布置,临设和办公场所设置离生产区距离不少于300m。 4.布设水平地埋临时管网用于施工用水,施工用电根据施工高峰期用量进行配置五芯地埋电缆,并设置配电室和低压配电屏。 5.根据施工段开挖情况,对开挖施工路段进行维护,采用钢管

搭设牢固,并设置明显的标志(挂红布、刷红白相间油漆、夜间需挂红灯)。 6.提出各种材料的用量计划,按工程进度情况上报,为保证材料计划的准确性,设专人校核,项目经理审批后方可实施。 7.根据工程特点,组织所需机械设备及时进场,派专人对机械设备检查和保养,确保施工期间机械设备工作状态完好。 (二)施工工艺流程

市政供热管网施工技术方案创新

市政供热管网施工技术方案 1、工程概况及特点 1.1工程建设概况 本次供热管网工程位于乌鲁木齐市新市区拆并小锅炉小西沟下庄子二次管网工程。供水温度95℃,回水温度70℃,管道设计压力1.0MP,耐温10℃0。管道采用20#无缝钢管,最大管径为300mm。 1.2建筑设计特点 本工程主要是在现有的公路、绿化带上、门面房前及居民小区内以土方开挖、砌井及钢筋砼井、钢筋砼固定墩、供热管线安装、土方回填为主,工程量大,工序简单,质量要求严等特点。 1.3结构设计特点 本工程为供热二次(直埋)供热管道,管道DN≥200mm。的采用高频螺旋钢管,材质为Q235-A或Q235-B,管道DN≤150mm的采用无缝钢管,材质为20号钢。钢制部件材质的选择必须满足GB/T12459-90、GB/T1340-92和SY5257-9l中的加工要求。保温外护管采用高密度聚乙烯塑料管,密度为940~965Kg/m3拉伸屈服强度不应小于19Mpa,断裂伸长率不应小于350%,高密度聚乙烯塑料管的纵向回缩率不应大于3%,聚氨酯泡沫保温层材料要求密度为60~Kg/m3,抗压强度不小于0.2Mpa,吸水率不得大于0.3%,导热系数不大于0.027W/m.K。管道周围用中砂回填作为保护层。检查井底板为C10砼,井壁为M7.5水泥砂浆砌筑Mu砼砌体及C30钢筋砼。管道阀门有截止阀和偏心蝶阀,均为法兰连接,金属密封。管沟沟底夯实后填细砂,厚度为100mm,敷设管道后,分层填砂(每层100mm)至管顶上方100mm,在供水管与回水之间通铺一道标志砖,然后回填土,回填土分层夯实。管道设砼支墩,2200×1200×1300;2600×1200×1400,HPB235级钢筋(Φ)C20砼浇筑,设钢制固定架。管网设有检查井、盲沟和补偿井。检查井底板采用素砼,下设砼垫层,井壁采用Mb7.5水泥砂浆砌筑MulO砼块(设爬梯),井室内外壁均抹25厚1:2.5水泥砂浆,内掺适量防水剂,井底设集水坑,盖板采用钢筋砼板,设有人孔、井座和井盖。肓沟采用砼基础,侧壁采用M7.5水泥砂浆砌筑MulO机制红砖,内外壁抹面,铺钢筋砼盖板。管道穿墙处均大于保温管外径一号的钢制套管,保温管与套管之间的缝除用岩棉或油麻丝填实。波纹补偿器均采用全埋型波纹补偿器(ZQM型),补偿器的安装由厂家指导安装,补偿器安装在管道安装完后,在其安装处截断直管段,安装补偿器,以确保同心度。 1.4设备安装设计特点 本工程采用预制保温管有补偿直埋敷设方式,管线敷设按面向热源方向:左供右回。1.5工程施工特点 (1)工程开工日期:2007年7月2日,竣工日期:2007年8月20日,日历天数为49日。 (2)本工程施工应根据现场的实际情况进行分段分片施工,确保道路畅通及行人安全。 (3)本工程施工施工期间应确保施工现场的环境卫生,施工车辆进出途径道路需安排专人洒扫,保持其清洁卫生。 1.6建设地点特征 本工程全部在现有公路、绿化带上、门面房前以及居民小区内施工,现场土质类别为三类土,地下设施较为复杂,对已有的给水、排水、电缆、通讯电缆等,土方开挖时应注意保护。当管线中心线距离地面建筑物不足3米或管线挖深超过2米时,均应加支撑,以防坍塌。 综上所述:只有掌握本工程的自身特点,才能在施工过程中做到有的放矢,才能把施工质量和施工进度时刻把握好,达到合同要求的质量目标和施工进度目标。 2、施工准备计划

供热管网及换热站改造工程补水泵安装施工方案及方法

供热管网及换热站改造工程补水泵安装施工方案及方法 1、补水泵主要特点 高效节能:由电机学公式可知,系统电机功耗与电机转速成立方关系,在水压不变时,水泵出水量与电机转速成正比关系。本设备采用恒压量工作方式,当用水量减小时,系统保持管网恒压,通过降低水泵转数来减少供水量,耗电量按立方特性降低。例如,供水量为额定值的80%,电机能耗为额定值的51.2%〔(0.83)〕节电量为48.8%,通常选用水泵流量比实际用水量大20-30%;而且高峰低谷用水量差额相当大,变频恒压供水实际使用中节电非常可观。 减少污染,因取消了水塔,高位水箱,减少了二次污染。 设备投资省占地面积小。 本系统与其它供水方式比较,由于主要设备只是控制柜及水泵(稳压罐自选),节省了大量的设备占地面积,从而大幅度节省了土建投资,而且就设备本身投资而言,供水量

越大,采用变频恒压供水设备的价格优势就越显着。 2、适用范围 无负压增压供水设备供水压力0.15~2.0MP,供水高度10-200米,单套设备每小时供水量10~50000m3/h,可用于大、中、小型自来水的配套改造;可用于企事业单位、住宅区、农村的生产、生活、办公用水。 无负压增压供水设备通过微机设定用户所需的供水压力,当用户的用水量增加,微机检测到自来水的压力低于用户所需的用水压力时,微机会自动控制变频器启动,管网压力调节系统工作,直到使管网压力增加到用户所需的用水压力时,微机控制变频器输出一恒定的频率,管网压力调节系统以一恒定的压力运行,保证用户用水压力恒定。当用户的用水量减少,自来水的压力逐渐恢复到用户所需的用水压力,微机控制变频器输出的频率逐渐降低直至增压泵停止运行,系统充分利用了自来水原有的压力,又保证了用户供水压力的稳定。 3、补水泵电控性能

室外热力管网施工组织方案

室外热力管网施工方案 1 围 本工艺标准适用于民用建筑群(小区)饱和蒸汽压力不大于0.8MPa,热水温度不超过150℃的室外采暖及生活热水供应管道(包括直埋、地沟或架空管道)安装工程。 2 施工准备 2.1 材料要求: 2.1.1 管材:碳素钢管、无缝钢管、镀锌碳素钢管应有产品合格证,管材不得弯曲、锈蚀、无飞刺、重皮及凹凸不平等缺陷。 2.1.2 管件符合现行标准,有出厂合格证、无偏扣、乱扣、方扣、断丝和角度不准等缺陷。 2.1.3 各类阀门有出厂合格证,规格、型号、强度和严密性试验符合设计要求。丝扣无损伤,铸造无毛刺、无裂纹,开关灵活严密,手轮无损伤。 2.1.4 附属装置:减压器、疏水器、过滤器、补偿器、法兰等应符合设计要求应有产品合格证及说明书。 2.1.5 型钢、圆钢、管卡、螺栓、螺母、油、麻、垫、电气焊条等符合设计要求。 2.2 主要机具: 2.2.1 机具:砂轮锯、套丝机、台钻、电焊机、煨弯器等。 2.2.2 工具:套丝板、压力案、管钳、活板子、手锯、手锤、台虎钳、电气焊工具、钢卷尺、水平、小线等。 2.3 作业条件: 2.3.1 安装无地沟管道,必须在沟底找平夯实,沿管线铺设位置无杂物,沟宽及沟底标高尺寸复核无误。 2.3.2 安装地沟的干管,应在管沟砌完后,盖沟盖板前,安装好托吊卡架。 2.3.3 安装架空的干管,应先搭好脚手架,稳装好管道支架后进行。 3 操作工艺 3.1 工艺流程: 3.1.1 直埋: →防腐保温 放线定位→→挖管沟→管道敷设→补偿器安装→水压试验→ →砌井、铺底砂 防腐保温修补→填盖细砂→回填土夯实 3.1.2 管沟: 放线定位→挖土方→砌管沟→卡架制安装→管道安装→ 补偿器安装→水压试验→防腐保温→盖沟盖板→回填土 3.1.3 架设: 放线定位→卡架安装→管道安装→补偿器安装→水压试验

供热管网施工方案62677

供热管网建设 施 工 方 案 编制单位:

目录 一、工程概况 2 二、编制及验收依据 2 三、施工准备 2 四、管道安装施工程序 4 五、管道安装作业方法、工艺要求及质量标准 4 六、管道焊接 7 七、管道系统试验 9 八、防腐与保温 10 九、管道系统吹扫 11 十、安全施工措施 12

一、工程概况 本工程为宇能热电公司云龙路---甲和木业蒸汽热力网工程。 设计管道管径D426×10,全长1950M,进口压力为1.3Mpa,温度为3000C ,到用热单位分气缸的供汽参数满足对方额定压力1.0 Mpa,蒸汽温度195℃,供汽能力约50吨/小时。属于压力管道GB2类。 管线敷设方式:管线采用架空敷设和钢套钢直埋保温管直埋敷设。架空敷设管道现场吊装就位,组装焊接安装;钢套钢直埋保温管、弯头、三通采用工厂预制,现场组对。 二、编制及验收依据 2.1 淮北热网招标文件 2.2《工业金属管道工程施工规范》GB50235-2010 2.3《工业设备及管道绝热工程施工规范》GB50216-2008 2.4《现场设备、工业管道焊接工程施工规范》GB50236-2011 2.5《城镇供热管网工程施工及验收规范》CJJ28—2004 2.6《城镇供热直埋蒸汽管道技术规范》CJJ104—2005 2.7《钢焊缝手工超声波探伤方法和探伤结果分级》GB/T11345 三、施工准备 3.1人员准备 3.1.1作业人员上岗前应经过相关培训并考试,合格者方可上岗。 3.1.2作业人员应经过三级安全教育和考试,懂得安全操作知识。 3.1.3从事高处作业人员必须经过身体检查,合格者方可上岗。 3.1.4作业人员必须具有一定的管道安装经验,有关专业作业人员按一定的比例配备齐全。 3.1.5电焊工、探伤工、起重工、电工等特殊工种必须持证上岗。 3.2物资准备(施工机具见下表)

某供热管网工程施工组织设计

技术标

施工组织设计 一、工程概况: 本工程为****供热管网工程,位于****恒达路,由***设计室设计,供热介质为过热蒸汽。本工程设计压力为1.3 Mpa,温度为280℃,管道采用?529×8、?426×8、?325×8的螺旋钢管,全长共1090.7米,敷设方式采用架空形式。 二、施工程序及方法: (一)施工准备 1、成立****供热管网工程项目部,具体组织实施本工程施工。 2、技术准备 ⑴图纸会审:组织有关技术、施工、质检及相关专业人员参加图纸会审,熟悉设计图纸,查验工程现场,同建设单位协调解决存在的技术问题,结合合同工期合理安排施工。 ⑵技术交底:由发包方专业技术人员根据图纸设计要求向施工承包方管理人员做好技术交底。按有关规定提出施工工艺要求,承包方应严格要求各施工人员按照相应的质量要求施工。 ⑶材料供应:材料供应责任人应严格按照工程材料供应计划,做好材料进出把关工作。确保施工材料符合设计图纸及相关的规范要求。 ⑷人员培训:对参加该工程的各专业负责人、专业人员、特殊工种进行岗前业务技术培训,做好岗前教育,择优录用。对参加本工程的人员应进行全面的安全技术教育,增强施工人员的质量第一、安全第一的意识,确保本工程施工质量符合设计要求,做到安全文明施工。教育施工人员遵守施工纪律。 (二)主要施工工序

标高基准点的确定——固定桩位置及标高确定——固定桩基础土建施工——管线、基础验收——放线——沟槽(基坑)开挖——管道吊支架制作——管道轴向高程控制——管道连接——焊接检验——补偿器安装——管道整体试压——保温——吹洗——交工验收。 (三)水压试验 1、本供热管网工程按设计要求进行水压试验,严密性试验压力为1.63 Mpa,强度试验压力为1.95Mpa。 2、试验器材准备,备好试压所需试压泵、管材、管件、阀件、压力表等器材。所用压力表须经校核合格,精度不低于1.5级,且铝封良好。 3、试压系统准备,用堵板将所有管口堵死,将排气阀、疏水阀、阀件、管件、试压泵连接成一个完整的试压系统。 4、组建试压指挥系统,所有参加试压人员应服从指挥人员的统一指挥,精心组织,确保试压工程的安全进行。 5、试验工程,在试压系统最高处设排气阀,便于系统注水时排气,开启系统内阀件,并对系统进行全面检查,确认系统满足实验要求是即可向系统注水加压。 6、试验时,升压不能太快。压力升至0.4Mpa时暂停生压,对系统作全面检查。排除存在问题再缓慢升至系统工作压力时,再作一次全面检查,尔后缓慢升至试验压时停止生压,并注意压力变化情况,在20分钟内压力下降不得超过0.02Mpa,然后将试验压力将至工作压力,对系统内的焊旋、阀件、管件等进行全面检查,无渗漏为合格。试验过程应如实准确记录试验压力和试验时间,并请有关方面人员鉴证。 7、试压注意事项: ⑴试压时一定要排除系统内空气。 ⑵试压时应保证系统阀件呈开启状态,直至试验完毕。 ⑶试压时若发现漏点,一定要泄压,将水排除后再修理,且勿带压修理。 (四)管道的吹扫与清洗: 热力管道一般采用蒸汽吹扫: 1、为蒸汽吹扫安设的临时管道应按蒸汽管道的技术要求安装,安装质量应符合GB 50235—97规范的规定。 2、蒸汽管道应以大流量蒸汽进行吹扫,流速不应低于30m/s。 3、蒸汽吹扫前,应先进行暖管、及时排水,并应检查管道热位移。 4、蒸汽吹扫应按加热——冷却——再加热的顺序,循环进行。 工程质量组织措施

热力管网管道施工方案详解

供 热 管 网 施 工 方 案 编制: 审核: 审批;

某工程有限公司

第一章编制依据、原则 一、编制依据 1、实地勘探 2、相关规范、标准 3、《城镇直埋供热管道工程技术规范》(CJJ/T81-98) 5、《城镇供热管埋网工程施工及验收规范》(CJJ28-2004) 6、《现场设备及工业管道焊接工程施工验收规范》 7、《沥青路面施工及验收规范》(GB50092-96) 6、《工程测量规范》(GB50026-93) 7、与该工程有关的国家施工规范及施工验收标准: 二、编制原则 1. 满足业主针对本工程质量、进度、安全、文明施工等各方面提出的要求。 2、根据工程地质条件,结合穿越管沟、多条现况管线的状况,施工中通过对技术、经济的综合比较,选择合理施工方法、技术措施,确保在满足业主对质量和安全要求的基础上按期完成工程。 第二章工程概况及特点 1、工程范围及内容 集中供热体系(供热管网)工程。 2、供热管网敷设方式:全部采用直埋方式敷设。高温水管道采用有补偿方式, 低温水管道采用无补偿全埋技术。

3、补偿方式:高温供水管道采用轴向波纹补偿器。 4、供热参数:供水温度130℃,回水温度70℃;压力:1.6Mpa。 5、管材:供热管道采用预制直埋保温管。 6、螺旋钢管技术规范 (1)质量标准:按GB/T9711.1-1997标准生产,材质Q235B。 (2)管道工作参数:一次高温水的出、回水温度为130/70℃,工作压力为1.6MPa。9、补偿器技术规范 直埋轴向波纹补偿器安装应注意流体流向(详见使用说明)。安装完毕应拆除运输及预拉伸部件。 第三章施工总体部署及准备 1、总体施工指导思想 本工程以“精心组织,细致管理,科学部署,质量第一,文明安全施工并举,确保工期”为施工指导思想,采用“以严求细,以细求优,以优求誉,以誉求存”的战略目标思想组织施工。 2、项目部组织管理机构 针对本工程施工条件复杂等特点,以及业主对本工程在质量、进度、安全、文明施工等方面的要求,我们成立了强有力的项目部,组织有经验的施工技术人员,集中操作熟练的施工队伍,集中指挥,分段突击,确保工程按期保质完成。 3、项目经理部人员部署 项目经理部主要管理人员 项目经理部设项目经理、副经理、施工员、技术员、测量员、质控员、材料员、机械员、合同管理员。项目部组织机构职能分工按照ISO9001 质量体系分工,

热力管网管道施工方案

热力工程施工方案 第一章编制依据、原则 一、编制依据 (一)赤峰市桥北地区集中供热体系(供热管网)工程招标文件。 (二)赤峰市桥北地区集中供热体系(供热管网)工程施工设计图纸 (三)相关规范、标准 (四)《城镇直埋供热管道工程技术规范》(CJJ/T81-98) (五)《城镇供热管埋网工程施工及验收规范》(CJJ28-2004) (六)《工程测量规范》(GB50026-93) (七)与该工程有关的国家施工规范及施工验收标准: 1、《钢筋结构工程施工及验收规范》(GB50204-95) 2、《钢筋焊接及验收规范》(JGJ18-96) 3、《混凝土结构工程施工质量验收规范》(GB50204-2002) 4、《建筑地基基础工程施工质量及验收规范》(GB50202-2002) 5、《市政基础设施工程资料管理规定》(DBJ01-71-2003) 二、编制原则 (一)满足业主针对本工程质量、进度、安全、文明施工等各方面提出的要求。 (二)根据工程地质条件,结合穿越管沟、多条现况管线的状况,施工中通过对技术、经济的综合比较,选择合理施工方法、技术措施,确保在满足业主对质量和安全要求的基础上按期完成工程。 第二章工程概况及特点 一、工程范围及内容 城关地区城东锅炉房集中供热体系(供热管网)工程。 二、供热管网敷设方式:全部采用直埋方式敷设。高温水管道采用有补偿方式,低温水管道采用无补偿全埋技术。 三、补偿方式:高温供水管道采用轴向波纹补偿器。 四、供热参数:供水温度130℃,回水温度70℃;压力:1.6Mpa。 五、管材:供热管道采用预制直埋保温管。

六、螺旋钢管技术规范 1、质量标准:按GB/T9711.1-1997标准生产,材质Q235B。 2、管道工作参数:一次高温水的出、回水温度为130/70℃,工作压力为1.6MPa。 3、补偿器技术规范 直埋轴向波纹补偿器安装应注意流体流向(详见使用说明)。安装完毕应拆除运输及预拉伸部件。 第三章施工总体部署及准备 一、总体施工指导思想 本工程按照建设部颁布的《建设工程项目管理规范》的要求进行总体规划,以项目管理对项目工期以及进度计划进行控制,施工技术以现场动态管理为基础,遵循PDCA 循环及ISO9001 质量保证体系对质量进行全面控制。施工现场内外环境保护依照ISO14001 环保体系的标准,制定并实施相应的环保制度和措施。本工程以“精心组织,细致管理,科学部署,质量第一,文明安全施工并举,确保工期”为施工指导思想,采用“以严求细,以细求优,以优求誉,以誉求存”的战略目标思想组织施工。 二、项目部组织管理机构 针对本工程施工条件复杂等特点,以及业主对本工程在质量、进度、安全、文明施工等方面的要求,我们成立了强有力的项目部,组织有经验的施工技术人员,集中操作熟练的施工队伍,集中指挥,分段突击,确保工程按期保质完成。 三、项目经理部人员部署 项目经理部主要管理人员: 项目经理部设项目经理、副经理、施工员、技术员、测量员、质控员、材料员、机械员、合同管理员。项目部组织机构职能分工按照ISO9001 质量体系分工,做到岗职明确,责、权、利到位。同时,项目部部门设置要与业主、监理各职能部门相对应,以便更顺利地开展工作。 四、项目经理部岗位职责 项目经理部对各部门进行分工,做到岗职明确,责权到位。 1、项目部经理: 对所承包工程的工程质量负全部责任,满足合同规定的各项要求,主持落实本项目质量计划、施工组织设计或施工方案,明确各部门人员职责分工。控制好

供热供水管网建设工程施工方案

供热供水管网建设工程施工方案 第一节工程概述 本工程为某市滨河路二楼供热供水管网建设工程,建设地点:某市。 1.建设内容 新建供热管网1.3km,维修改造供水管网1.2km、污水管网1.2km. 2.工程特点: (1)该工程工期较紧,业主要求工期62天, (2)该工程质量要求较高,工程施工必须保证符合设计要求,符合施工验收规范要求。为市区建设一项高质量的工程,让住户满意的工程。 (3)该工程施工点全部位于市内,牵扯的住户较多,对工程施工难度有一定的影响。 (4)该工程地点位于某市,周围全部是居民区,因此必须保证工程的安全施工,安全要求较高。 第二节施工组织及管理

1、按照项目管理的要求成立某市滨河路二楼供热供水管网建设工程施工项目部。该项目部全权对工程建设负责,以项目工期、质量、效益为导向,以精干高效、一专多能的组织机构为指挥核心,以统筹兼顾、快速运作、平行流水、交叉作业为手段,强化组织管理职能,全面履行合同。在中标后确保施工工期,高效率、高质量地完成合同规定的所有工程项目,并使业主满意。项目经理部由公司抽调足够数量的生产、业务、技术骨干充实到生产第一线。 2、施工项目组设项目经理1名,项目总工(也就是技术负责人)1名,项目工程师1名,质量检查员1名,技术员1名,土建施工员1名,安全员1名,材料员1名,资料员1名,造价员1名。 3、项目组织建立三个综合施工班组:管道施工队、安装施工队、结构工程施工队,统一由项目部管理协调,加强各专业工种间的协作、配合。 4、项目部合理调配施工机具、人员,使用现代网络管理技术、抓住工程重点,强化施工进度管理,确保按期完工。 5、施工组织机构图: 项目组织结构图 项目经理 项目总工

集中供热管网工程施工方案

集中供热管网工程施工方案 1. 施工总体要求 本工程工期要求较紧,现场管线长,施工环境复杂。为了满足施工进度要求,尽可能坚持先深后浅流水开挖的原则,组织全线管道土方施工,并现场施工条件及管道安装工程量,严格按工期精心组织施工,以确保工程质量为前提,均衡组织生产。 1.1 质量要求 1.1.1 保证管道工程的设计使用寿命。 1.1.2 管道安装应符合设计和《城镇供热管网工程施工及验收规范》CJJ104-2005的优良要求,所有焊缝检验合格。 1.1.3 支架的防腐应符合设计要求。 1.2 混凝土施工要求 1.2.1混凝土现浇结构应符合下列标准

1.2.2混凝土支架基础应符合下列标准 2. 管道安装方案 2.1 作业准备和作业环境条件 2.1.1施工前应进行安全技术交底,施工人员应熟悉图纸和安装工序; 2.1.2管道安装人员配置充足; 2.1.3力能、机具配备充足;

2.1.4测量器具配备:施工方应用于钢管安装所用的钢卷尺和测量仪器应不低于下列精度,且应经计量检定机构检定。 a.精度为万分之一的钢卷尺; b.J2型经纬仪; c.S3型水准仪; 注:测量温度、电流用的仪表亦应定期检查。划线所用样板,其误差不应大于0.5mm。 2.1.5施工用氧气乙炔保证各施工现场有一套随时可用且有备用; 2.1.6管沟开挖及管底垫层敷设完成至少20m方能开始管道安装; 2.1.7管沟内应无积水,沟侧应有充足的空间满足吊装。 2.2 针对本工程采取的施工顺序 2.2.1现场分土建基础支座和管道安装两部分组成,先制作土建基础支座,再把组合好的管子及支吊架转运至现场,并吊装到位,进行管道对口安装,经验收合格后进行焊接,支吊架的安装与管道安装同步进行。 2.2.2根据土建基础支座制作情况合理调配吊车和机具,保证施工的连续进行。 2.2.3在施工人员和焊机的安排上都要保证每个工作面的合理展开。 2.2.4本标段的管道安装完后进行水压试验。 2.2.5水压实验完后,对整个管道进行蒸汽吹扫。 2.3 作业方法及工艺要求 2.3.1 施工前进行安全技术交底,施工人员必须熟悉施工图纸及施工内容; 2.3.2管道安装应严格按图进行,对于能用集中布置的疏水管道应采用集中布置或母管制,成排的管道弯曲半径应一致,间隔均匀,弯管椭圆度符合要求,管道走向应横平竖直,并考虑有热补尝措施。阀门布置合理,操作方便。支吊架间距符合要求,各种型式的支吊架布置合理,管夹标准牢固。 2.3.3管道对口 2.3.3.1组对前应将坡口表面及附近母材(内、外壁)至少15cm范围内的水、泥、油、漆、垢、锈等杂物清理干净,直至发出金属光泽。

供热管网管道保温施工方案

青海盐湖佛照蓝科锂业股份有限公司太阳能热水项目管道保温工程 施 工 方 案

目录 一、工程概况3 二、施工布署3 三、主要施工方法及技术措施6 四、保证质量措施15 五、保证安全生产、文明施工、消防保卫措施22 六、劳动力配置计划25 七、主要施工机具计划表25

一、工程概况 1. 工程名称:青海盐湖佛照蓝科锂业股份有限公司 太阳能热水项目管道保温工程 2. 工程地点:青海省格尔木市擦尔汗。 3. 工作内容:架空热水管道和油路管道保温铝皮安装。 4.质量要求:达到国家及行业有关技术标准及本招标文件规定的具体要求。 二、施工布署 施工组织管理工作是工程建设的基础,其核心为工程施工提供各种必备条件,是工程建设各项目标得以实现的重要保证。 1、本工程开工之前,我们将做好以下准备工作 1)项目部组织机构的设置 2)技术工作的准备 3)临时设施的规划 4)前期工作所需施工资料的准备 5)施工进度计划的编制 6)施工机械、劳动力计划的编制 专业工程师认真熟悉施工现场、施工环境,对施工班组进行技术交底和岗前培训,同时按照施工进度计划的实施编制机械设备进场计划、材料进场计划和劳动力进场计划。

2、项目部组织机构设置 2.1 项目部组织机构 为了确保该工程进度最快质量最优,安全文明生产等各项目标的实现, ,我们将组建一个管理经验丰富,组织协调能力强,技术水平高的项目部进行施工管理。 工程管理将本着“精心组织,统一指挥,合理安排,全面调动各种资源”的指导思想,充分发挥国家一级施工企业在工程建设中的优 势,全面实现工程建设的总目标。 本工程将在公司经理的主管下,由项目经理在施工现场通过直线制,对管道保温专业组实施管理,公司各个部门密切配合,层层落实责任,组织施工。 2.2项目主要管理人员职责及权限 2.2.1项目经理 1) 遵守国家工程建设管理的法律法规,认真执行企业的规章制度,严格履行企业与业主签定的工程承包合同,主动接受工程监理和政府质量监督部门的监督,确保完成项目各项指标。 2)制定项目工期、质量、成本、安全文明施工等各项管理目标、措施,建立项目质量保证体系,组织实施并贯彻执行IS09002质量标准贯穿于施工的全过程。 3)负责项目部管理机构设置、人员配置及各类管理人员的岗位职责和项目管理的各项规章制度的建立,组织制定各种激励措施,并

某供热管网工程施工组织设计

技 术标.

施工组织设计 一、工程概况: 本工程为****供热管网工程,位于****恒达路,由***设计室设计,供热介质为过热蒸汽。本工程设计压力为1.3 Mpa,温度为280℃,管道采用?529×8、?426×8、?325×8的螺旋钢管,全长共1090.7米,敷设方式采用架空形式。 二、施工程序及方法: (一)施工准备 1、成立****供热管网工程项目部,具体组织实施本工程施工。 2、技术准备 ⑴图纸会审:组织有关技术、施工、质检及相关专业人员参加图纸会审,熟悉设计图纸,查验工程现场,同建设单位协调解决存在的技术问题,结合合同工期合理安排施工。 ⑵技术交底:由发包方专业技术人员根据图纸设计要求向施工承包方管理人员做好技术交底。按有关规定提出施工工艺要求,承包方应严格要求各施工人员按照相应的质量要求施工。 ⑶材料供应:材料供应责任人应严格按照工程材料供应计划,做好材料进出把关工作。确保施工材料符合设计图纸及相关的规范要求。 ⑷人员培训:对参加该工程的各专业负责人、专业人员、特殊工种进行岗前业务技术培训,做好岗前教育,择优录用。对参加本工程的人员应进行全面的安全技术教育,增强施工人员的质量第一、安全第一的意识,确保本工程施工质量符合设计要求,做到安全文明施工。教育施工人员遵守施工纪律。 (二)主要施工工序 标高基准点的确定——固定桩位置及标高确定——固定桩基础土建施工——管线、基础验收——放线——沟槽(基坑)开挖——管道吊支架制作——管道轴向高程控制——管道连接——焊接检验——补偿器安装——管道整体试压——保温——吹洗——交工验收。 (三)水压试验 1、本供热管网工程按设计要求进行水压试验,严密性试验压力为1.63 Mpa,强度试验压力为1.95Mpa。 2、试验器材准备,备好试压所需试压泵、管材、管件、阀件、压力表等器材。所用压力表须经校核合格,精度不低于1.5级,且铝封良好。 3、试压系统准备,用堵板将所有管口堵死,将排气阀、疏水阀、阀件、管件、试压泵连接成一个完整的试压系统。 4、组建试压指挥系统,所有参加试压人员应服从指挥人员的统一指挥,精心组织,确保试压工程的安全进行。 5、试验工程,在试压系统最高处设排气阀,便于系统注水时排气,开启系统内阀件,并对系统进行全面检查,确认系统满足实验要求是即可向系统注水加压。 6、试验时,升压不能太快。压力升至0.4Mpa时暂停生压,对系统作全面检查。排除存在问题再缓慢升至系统工作压力时,再作一次全面检查,尔后缓慢升至试验压时停止生压,并注意压力变化情况,在20分钟内压力下降不得超过0.02Mpa,然后将试验压力将至工作压力,对系统内的焊旋、阀件、管件等进行全面检查,无渗漏为合格。试验过程应如实准确记录试验压力和试验时间,并请有关方面人员鉴证。 7、试压注意事项: ⑴试压时一定要排除系统内空气。

供热管网施工方案

xxx有限公司 供热管网施工方案 文件编号: 受控状态: 分发号: 修订次数:第 1.0 次更改持有者:

目录 一、施工方案及技术措施 二、质量保证措施和创优计划 三、施工总进度计划及保证措施 四、施工安全措施计划 五、文明施工措施计划 六、施工场地治安保卫管理计划 七、施工环保措施计划 八、冬季和雨季施工方案 九、施工现场平面布置 十、承包人自行施工范围内拟分包的非主体和非关键性工作 十一、成品保护和工程保修工作的管理措施和承诺 十二、任何可能的紧急情况的处理措施、预案以及抵抗风险措施 十三、对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案 十四、与发包人、监理及设计人的配合 十五、招标文件规定的其他内容

一、施工方案及技术措施 首先,要派专业人员查明地下管线及其他设施的具体情况,若有,应当及时向建设单位管理部门汇报,进行妥善处理,方可开工建设。 同时要认真保护好地上各种建筑设施,方便于我,利于他人。 (一)现场准备 1.做好施工现场的“三通一平”,施工场地应按拉坡方式进行平整,形成内高外低,防止雨水倒灌。 2.设置一预制场地,将工程所需预制构件集中预制,集中供应, 便于控制构件质量和便于操作。 3.做好现场临时设施和办公场所的搭建,根据施工现场实际情况 进行合理的施工平面布置,临设和办公场所设置离生产区距离不少于300m。 4.布设水平地埋临时管网用于施工用水,施工用电根据施工高峰 期用量进行配置五芯地埋电缆,并设置配电室和低压配电屏。 5.根据施工段开挖情况,对开挖施工路段进行维护,采用钢管搭 设牢固,并设置明显的标志(挂红布、刷红白相间油漆、夜间需挂红灯)。 6.提出各种材料的用量计划,按工程进度情况上报,为保证材料 计划的准确性,设专人校核,项目经理审批后方可实施。

供热管网施工组织设计

施工组织设计 (专项施工方案)报审表

供热管网工程 施 工 组 织 设 计 主管: 审核: 编制: 施工单位: 年月日

目录 一、工程概况 二、编制依据 三、施工准备 四、质量目标及保证措施 五、安全目标及保证措施 六、保证道路安全通行措施 七、文明施工措施

施工组织设计 一.工程概况 本次设计为热网工程,供热管网工程,随道路新建同步敷设。设计管径为D377x7,管位中南9.0米,全长510米。设计压力1.6Mpa,设计温度130/65℃,本工程供回水管道采用直埋敷设方式,管道采用高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管,弯头采用预制保温弯头。本工程工作钢管公称直径为DN200及以下钢管选用20号钢制作的无缝钢管,性能指标符合国家标准GB/T8163—2008要求;公称直径在DN200以上的钢管,采用材质为Q235-B的螺旋焊缝钢管,其性能指标符合国家标准《低压流体输送用焊接钢管》(GB/T3091—2008)的要求。 二.编制依据 1.工程设计图纸 2.城市供热管网工程施工及验收规范 3.城市供热管网工程质量检验评定标准 4.《城市供热直埋管道技术规程》CJJ38-98 5.《现场设备、工业管道焊接工程施工及验收规范》CB5035-97 6.《工业金属管道工程施工及验收规范》GB5035-97 7.《混凝土结构工程施工质量验收规范》GB50205-2002 8.《建筑地基基础工程施工质量验收规范》GB50202-2002 9.现场施工情况及工期要求 10.我公司的施工设备及技术力量 三.施工准备 a)施工技术准备 在施工过程中,我公司将充分发挥在施工技上的优势及施工经验,本着技术先 行的原则在施工前就技术上的一切问题做好充分的准备。 在正式进入现场前所有施工管理人员将认真熟悉由业主提供的所有施工图纸及 有关技术资料,作为本施工质量控制的重要依据之一。 1、项目机构组织关系图

供热管网改造施工组织设计[最新版]

施工组织设计

第一章施工方案 (3) 第二章施工总平面图 (17) 第三章劳动力计划安排 (18) 第四章材料供应安排合理 (18) 第五章关键部位施工方法 (20) 第六章工期计划及保证措施 (36) 第七章工程质量、进度、安全生产主要保证措施 (38) 第八章机械设备配置 (53) 第九章提高工程质量、保证工期、降低造价的合理化建议 (53) 第十章在施工中采用新技术、新材料、新工艺、新设备 (54) 第十一章施工现场采取环保、消防、降噪声、文明等施工技术措施 (55) 附表:拟投入的主要施工机械设备表 拟配备本工程的试验和检测仪器设备表 劳动力计划表 计划开、竣工日期和施工进度网络表 施工总平面图 临时用地表

第一章施工方案 第一节工程概述 本工程为牡丹江新华供热有限公司老旧供热管网改造工程施工工程,建设规模为管长5.521公里,管径DN300~DN700,主要工程内容为直埋敷设管网土建、安装管道工程。 1.设计依据 (1)、《高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管》CJ/T114-2000 (2)、《高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管件》CJ/T115-2001 (3)、《城市供热管网工程施工及验收规范》CJJ/28—2004 (4)、《城市热力网设计规范》CJJ34—2010 (5)、《城市直埋供热管道工程技术规范》CJJ81—98 (6)、《工业设备及管道绝热设计规范》GB50264-97 (7)、《现场设备、工业管道焊接工程施工及验收规范》GB20536-2011 (8)、《工业金属管道工程施工及验收规范》GB50235-2010 2.直埋管道 管位:牡丹江新华供热有限公司老旧供热管网改造工程施工,室外直埋保温管5.521公里 敷设补偿方式:管线为直埋敷设。 管件、管材:管材为DN600、DN400、DN350、DN300、DN200、DN150等保温管。

供热管道安装施工方案(精)

供热管道安装施工方案 1 工程概况: 本工程为长治政府机关南管理处二网改造工程,由安阳建设(集团有限责任公司承建,工期为2个月。 2 施工准备 2.1 材料要求: 2.1.1 管材:碳素钢管、无缝钢管、镀锌碳素钢管应有产品合格证,管材不得弯曲、锈蚀、无飞刺、重皮及凹凸不平等缺陷。 2.1.2 管件符合现行标准,有出厂合格证、无偏扣、乱扣、方扣、断丝和角度不准等缺陷。 2.1.3 各类阀门有出厂合格证,规格、型号、强度和严密性试验符合设计要求。丝扣无损伤,铸造无毛刺、无裂纹,开关灵活严密,手轮无损伤。 2.1.4 附属装置:减压器、疏水器、过滤器、补偿器、法兰等应符合设计要求应有产品合格证及说明书。 2.1.5 型钢、圆钢、管卡、螺栓、螺母、油、麻、垫、电气焊条等符合设计要求。 2.2 主要机具: 2.2.1 机具:砂轮锯、套丝机、台钻、电焊机、煨弯器等。 2.2.2 工具:套丝板、压力案、管钳、活板子、手锯、手锤、台虎钳、电气焊工具、钢卷尺、水平、小线等。 2.3 作业条件:

2.3.1 安装无地沟管道,必须在沟底找平夯实,沿管线铺设位置无杂物,沟宽及沟底标高尺寸复核无误。 2.3.2 安装地沟内的干管,应在管沟砌完后,盖沟盖板前,安装好托吊卡架。 2.3.3 安装架空的干管,应先搭好脚手架,稳装好管道支架后进行。 3 操作工艺 3.1 工艺流程: 3.1.1 直埋: →防腐保温 放线定位→挖管沟→管道敷设→补偿器安装→水压试验→ →砌井、铺底砂 防腐保温修补→填盖细砂→回填土夯实 3.1.2 管沟: 放线定位→挖土方→砌管沟→卡架制安装→管道安装→补偿器安装→水压试验→防腐保温→盖沟盖板→回填土 3.1.3 架设: 放线定位→卡架安装→管道安装→补偿器安装→水压试验→防腐保温 3.2 直埋管道安装: 3.2.1 根据设计图纸的位置,进行测量,打桩、放线、挖土、地沟垫层处理等。 3.2.2 为便于管道安装,挖沟时应将挖出来的土堆放在沟边一侧,土堆底边应与沟边保持0.6~1m的距离,沟底要求打平夯实,以防止管道弯曲受力不均。

热力管网施工组织设计方案

目录 第一章工程概况 (3) 一、工程概况 (3) 二、编制依据 (3) 三、工程特点 (4) 第二章施工部署 (4) 一、总体原则 (4) 二、施工管理体系 (5) 三、施工进度计划及施工工期保证措施 (6) 第三章施工准备 (8) 一、组织准备 (8) 二、技术准备 (8) 三、材料准备 (9) 四、劳动力准备 (9) 四、主要机械设备及周转材料准备及配备计划 (10) 五、临建布设及临时水电 (10) 临建布设及临时水电有我公司自行解决。 (10) 六、施工配合 (10) 第四章、主要施工方法 (11) 一、工艺流程 (11) 二、工程测量 (11) 三、土方工程施工 (13) 四、管道吊运及安装 (15) 五、管道试压、冲洗施工 (18) 六、管道接口及管件的保温 (19) 第五章、主要技术措施 (20) 一、确保工程质量的技术组织措施 (20) 二、确保工期的技术组织措施 (27) 三、确保安全防护的技术组织措施 (28)

四、确保文明施工的技术组织措施 (31) 五、确保环境保护和扬尘治理的技术组织措施 (32) 第六章、工程投入的主要物资和施工机械设备情况、主要施工机械进场计划 (32) 一、施工机械设备表 (32) 第七章、施工进度网络图 (33) 3

第一章工程概况 一、工程概况 工程名称:开滦林西热电有限公司余热回收改造工程 本工程为开滦林西热电有限公司余热回收改造工程,首站二次加热系统,软化水系统及仪表测量系统,其次二级站改造项目等。介质为蒸汽及热水,管径为DN500、DN400、DN350、DN300、DN250、DN200、DN150、DN125、DN100、DN80、DN50、DN40。该管道为GB2级压力管道。 敷设方式采用架空自由伸缩方式。 保温形式采用玻璃纤维棉,白铁皮外护。 阀门采用对夹式硬密封碟阀,弯头采用预制冲压弯头。 二、编制依据 依据设计改造方案,实地勘察。 开滦林西热电有限公司余热回收改造工程,设计图纸及其他设计文件。 《城市直埋供热管道工程技术规程》(CJJ/T81-1998) 《城市热力管网工程设计规范》(CJJ34-2002) 《城市供热管网工程施工及验收规范》(CJJ28-89) 《城市供热管网工程质量检验评定标准》(CJJ38-90) 《工业管道工程施工及验收规范》(GBJ235-97) 《现场设备工业管道焊接工程施工及验收规范》(GBJ50236-98)

供热管网施工组织设计样板

XXX供热管网工程 施工组织设计 XXXX公司 二〇一〇年月日

一、工程概况 本工程为XXXXX供热管网工程,全长n米。XXX路红线宽50m,本标段管位在中西27m,设计管径为D820×10。 本工程设计采用冷安装无补偿直埋敷设技术,供回水管道均不设补偿器和固定支墩。管网设计压力为1.6MPa,试验压力为2.0MPa;供水管设计温度为130℃,回水管设计温度为65℃;供、回水管为高密度聚乙烯外护聚氨脂保温直埋管,供水管道保温层厚度δ=50mm,回水管道保温层厚度δ=30mm。 二、编制依据: 1、设计图纸及其它设计文件。 2、《城镇直埋供热管道工程技术规程》(CJJ/T81-98) 3、《城市热力管网设计规范》(CJJ34-2002) 4、《城镇供热管网工程施工及验收规范》(CJJ28-2004) 5、《工业金属管道工程施工及验收规范》(GB50235-97) 6、《现场设备、工业管道焊接工程施工及验收规范》(GB50236-98) 7、《机械设备安装工程施工及验收规范》(TJ231-78) 8、《钢焊缝射线照片及底片等级分类法》(GB3323) 9、《锅炉和钢制压力容器对接焊缝超声波探伤》(JB1152) 三、施工部署 根据本工程特点和具体情况,考虑到土建与安装科学合理安排和密切协作的原则。总体布置如下: 1、充分做好开工前的准备工作,按照计划及时组织施工人员、机具进场,布设好施工用水、用电和安排好施工人员的生活设施。及时组织工程材料进场,为正式开工做准备。 2、从工程开工之日起,做好材料的定购工作。 3、管沟开挖及管道主干线敷设全面铺开。这阶段,己进入正式施工高峰,项目部各级、各专业管理人员,要加强工程的施工管理、组织指挥、施工现场调度和技术、质量安全管理以及于土建和安装各专业的交叉施工配合协调工作,确保顺利正常施工。

室外热力管网施工方案

室外热力管网施工方案 1 范围 本工艺标准适用于民用建筑群(小区)饱和蒸汽压力不大于0.8MPa,热水温度不超过150℃的室外采暖及生活热水供应管道(包括直埋、地沟或架空管道)安装工程。 2 施工准备 2.1 材料要求: 2.1.1 管材:碳素钢管、无缝钢管、镀锌碳素钢管应有产品合格证,管材不得弯曲、锈蚀、无飞刺、重皮及凹凸不平等缺陷。 2.1.2 管件符合现行标准,有出厂合格证、无偏扣、乱扣、方扣、断丝和角度不准等缺陷。 2.1.3 各类阀门有出厂合格证,规格、型号、强度和严密性试验符合设计要求。丝扣无损伤,铸造无毛刺、无裂纹,开关灵活严密,手轮无损伤。 2.1.4 附属装置:减压器、疏水器、过滤器、补偿器、法兰等应符合设计要求应有产品合格证及说明书。 2.1.5 型钢、圆钢、管卡、螺栓、螺母、油、麻、垫、电气焊条等符合设计要求。 2.2 主要机具: 2.2.1 机具:砂轮锯、套丝机、台钻、电焊机、煨弯器等。 2.2.2 工具:套丝板、压力案、管钳、活板子、手锯、手锤、台虎钳、电气焊工具、钢卷尺、水平、小线等。 2.3 作业条件: 2.3.1 安装无地沟管道,必须在沟底找平夯实,沿管线铺设位置无杂物,沟宽及沟底标高尺寸复核无误。 2.3.2 安装地沟内的干管,应在管沟砌完后,盖沟盖板前,安装好托吊卡架。 2.3.3 安装架空的干管,应先搭好脚手架,稳装好管道支架后进行。 3 操作工艺 3.1 工艺流程: 3.1.1 直埋: →防腐保温 放线定位→→挖管沟→管道敷设→补偿器安装→水压试验→→砌井、铺底砂 防腐保温修补→填盖细砂→回填土夯实

3.1.2 管沟: 放线定位→挖土方→砌管沟→卡架制安装→管道安装→ 补偿器安装→水压试验→防腐保温→盖沟盖板→回填土 3.1.3 架设: 放线定位→卡架安装→管道安装→补偿器安装→水压试验→防腐保温 3.2 直埋管道安装: 3.2.1 根据设计图纸的位置,进行测量,打桩、放线、挖土、地沟垫层处理等。 3.2.2 为便于管道安装,挖沟时应将挖出来的土堆放在沟边一侧,土堆底边应与沟边保持0.6~1m的距离,沟底要求打平夯实,以防止管道弯曲受力不均。 3.2.3 管道下沟前,应检查沟底标高沟宽尺寸是否符合设计要求,保温管应检查保温层是否有损伤,如局部有损伤时,应将损伤部位放在上面,并做好标记,便于统一修理。 3.2.4 管道应先在沟边进行分段焊接,每段长度在25~35m范围内。放管时,应用绳索将一端固定在地锚上,并套卷管段拉住另一端,用撬杠将管段移至沟边,放好木滑杠,统一指挥慢速放绳使管段沿滑木杠下滚。为避免管道弯曲,拉绳不得少于两条,沟内不得站人。 3.2.5 沟内管道焊接,连接前必须清理管腔,找平找直,焊接处要挖出操作坑,其大小要便于焊接操作。 3.2.6 阀门、配件、补偿器支架等,应在施工前按施工要求预先放在沟边沿线,并在试压前安装完毕。 3.2.7 管道水压试验,应按设计要求和规范规定,办理隐检试压手续,把水泄净。 3.2.8 管道防腐,应预先集中处理,管道两端留出焊口的距离,焊口处的防腐在试压完后再处理。 3.2.9 回填土时要在保温管四周填100mm细砂,再填300mm素土,用人工分层回填土夯实。管道穿越马路处埋深少于800mm时,应做简易管沟,加盖混凝土盖板,沟内填砂处理。 3.3 地沟管道安装: 3.3.1 在不通行地沟安装管道时,应在土建垫层完毕后立即进行安装。 3.3.2 土建打好垫层后,按图纸标高进行复查并在垫层上弹出地沟的中心线,按规定间距安放支座及滑动支架。 3.3.3 管道应先在沟边分段连接,管道放在支座上时,用水平尺找平找正。安装在滑动支架上时,要在补偿器拉伸并找正位置后才能焊接。 3.3.4 通行地沟的管道应安装在地沟的一侧或两侧,支架应采用型钢,支架的间距要求见表1-28。管道

相关主题
文本预览
相关文档 最新文档
