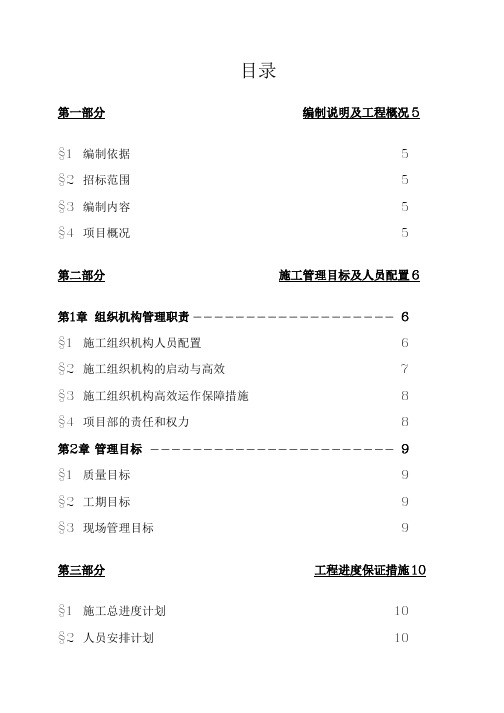

目录

第一部分编制说明及工程概况 -------------------------------------------------------------------- 1

§1编制依据 ----------------------------------------------------------------------------------------------- 1§2招标范围 ----------------------------------------------------------------------------------------------- 1§3编制内容 ----------------------------------------------------------------------------------------------- 1§4项目概况 ----------------------------------------------------------------------------------------------- 1

第二部分施工管理目标及人员配置 -------------------------------------------------------------- 2

第1章组织机构管理职责 -------------------------------------------------------------------------- 2§1施工组织机构人员配置----------------------------------------------------------------------------- 2§2施工组织机构的启动与高效 ---------------------------------------------------------------------- 3§3施工组织机构高效运作保障措施---------------------------------------------------------------- 4§4项目部的责任和权力-------------------------------------------------------------------------------- 5第2章管理目标-------------------------------------------------------------------------------------- 5§1质量目标 ----------------------------------------------------------------------------------------------- 5§2工期目标 ----------------------------------------------------------------------------------------------- 6§3现场管理目标 ----------------------------------------------------------------------------------------- 6

第三部分工程进度保证措施 ----------------------------------------------------------------------- 7

§1施工总进度计划 -------------------------------------------------------------------------------------- 7§2人员安排计划 ----------------------------------------------------------------------------------------- 7§3夜间施工措施 ----------------------------------------------------------------------------------------- 8§4与其他工种的配合----------------------------------------------------------------------------------- 9§5施工进度控制 --------------------------------------------------------------------------------------- 10

第四部分安全施工措施 --------------------------------------------------------------------------- 13

§1安全生产目标 --------------------------------------------------------------------------------------- 13§2安全管理体系 --------------------------------------------------------------------------------------- 13§3安全管理措施 --------------------------------------------------------------------------------------- 13§4安全保证措施 --------------------------------------------------------------------------------------- 14

第五部分工程施工计划、质量的保证措施 --------------------------------------------------- 17第1章施工计划保证措施 ------------------------------------------------------------------------ 17

§1工程施工计划保证措施--------------------------------------------------------------------------- 17§2工程质量保证措施--------------------------------------------------------------------------------- 20§3质量控制体系运转的保证 ----------------------------------------------------------------------- 20§4工程机械车辆、设备、仪器仪表投入清单 ------------------------------------------------- 22§5工程维护管理制度--------------------------------------------------------------------------------- 23§6内部员工考核制度--------------------------------------------------------------------------------- 25

第六部分与各相关部门的协调方案 ------------------------------------------------------------ 31第七部分主要工艺、关键施工技术难点的解决方案 --------------------------------------- 32

第1章施工测量及标高、垂直度控制 --------------------------------------------------------- 32§1轴线测设 --------------------------------------------------------------------------------------------- 32§2主轴线精密丈量及主轴线点坐标的确定 ---------------------------------------------------- 32§3水准测量控制 --------------------------------------------------------------------------------------- 32§4量线---------------------------------------------------------------------------------------------------- 33第2章拆除工程------------------------------------------------------------------------------------ 33§1拆除工程安全管理的一般规定 ----------------------------------------------------------------- 33§2拆除工程前的准备工作--------------------------------------------------------------------------- 34§3拆除工程施工方法--------------------------------------------------------------------------------- 34§4安全教育交底 --------------------------------------------------------------------------------------- 35§5拆除时安全事项 ------------------------------------------------------------------------------------ 35第3章墙面乳胶漆--------------------------------------------------------------------------------- 35第4章砌筑工程------------------------------------------------------------------------------------ 37§1施工准备 --------------------------------------------------------------------------------------------- 37§2操作工艺 --------------------------------------------------------------------------------------------- 37§3施工注意事项 --------------------------------------------------------------------------------------- 38第5章块料墙面施工------------------------------------------------------------------------------ 39第6章踢脚线施工--------------------------------------------------------------------------------- 41第7章防静电楼面施工 --------------------------------------------------------------------------- 41第8章防火门安装工程 --------------------------------------------------------------------------- 42§1防火门------------------------------------------------------------------------------------------------- 42第9章电气安装工程施工 ------------------------------------------------------------------------ 43§1施工工序 --------------------------------------------------------------------------------------------- 43§2工艺要求 --------------------------------------------------------------------------------------------- 43§3主要施工方法简述--------------------------------------------------------------------------------- 43§4竣工验收 --------------------------------------------------------------------------------------------- 46§5施工质量控制要点--------------------------------------------------------------------------------- 47第10章空调部分安装工程 ---------------------------------------------------------------------- 47§1风管制作 --------------------------------------------------------------------------------------------- 47§2风管安装 --------------------------------------------------------------------------------------------- 49§3风管系统漏光检测--------------------------------------------------------------------------------- 51§4风口安装 --------------------------------------------------------------------------------------------- 51

§5防火阀的安装 --------------------------------------------------------------------------------------- 52§6风管保温 --------------------------------------------------------------------------------------------- 52

第一部分编制说明及工程概况

§1 编制依据

1.建设单位提供的设计图纸、招标文件;

2.《企业标准》及《质量保证体系文件》;

3.广州市有关法律、法规及标准;

4.国家现行技术标准、施工及验收规范,工程质量评定标准及操作规程;

5.施工经验、施工技术技能等。

§2 招标范围

本项目为中国联合网络通信有限公司广州市分公司2012年中国联通广州云景局房配套扩容改造工程土建部分。项目规模约45万元,施工内容详见施工图纸和预算。

§3 编制内容

本《施工组织设计》编制时对工程的施工准备,施工工期控制、施工进度计划控制、主要技术方案措施、文明施工、安全施工及质量控制等诸多因素,尽可能地作了充分的、综合的考虑,突出其科学性、适用性和针对性。本投标书施工技术方案部分将作为指导施工的参考依据。

§4 项目概况

工程名称:2012年中国联通广州云景局房配套扩容改造工程土建部分

建设地点:广州市

发包人:中国联合网络通信有限公司广州市分公司

招标代理:广东达安工程项目管理有限公司

质量标准:一次验收合格,符合(《工程施工质量验收规范》)合格标准。

现场条件:在施工现场已提供水、电接驳点,在指定位置驳接,现场不提供工人宿舍及加工场地,施工范围场外道路可通行施工车辆,供施工和材料进场。

第二部分施工管理目标及人员配置

第1章组织机构管理职责

§1 施工组织机构人员配置

本项目若能由我公司中标,我公司将根据本工程特点及施工进度、工程质量和安全文明施工等方面的要求,组建项目经理部,在公司领导班子集体领导下,组成矩阵式项目管理体系,实行项目经理负责制,推行项目法施工,全权负责本合同工程的组织安排、生产经营、内外关系协调、材料供应、安全监督、质量验收等工作,全面认真履行合同,做到使业主满意,社会认可,体现“以速取胜、以质求信、以技创新、以实为本”的企业精神。

该项目经理部采用老、中、青相结合的方式,把老同志的丰富经验、中年同志的稳重干练、年轻同志的开拓进取精神有机结合,形成强有力的项目班子。其项目部主要人员均来自施工生产管理第一线的骨干力量,年富力强、精力充沛,而且个人素质高,专业技术水平强。

施工人员配置如下:

§2 施工组织机构的启动与高效

1、根据本工程各方面情况及特点,有针对性的组建项目班子,并且人选一旦经过甲、乙双方确认,全班人选将处于启动状态,未进场之前可根据设计要求积极为本工程做好开工前的准备工作(材料、机械、技术等准备工作与策划工作),并且以无条件满足本工程需要为前提,未经业主同意中途变换人选,我公司愿意按招标文件处罚项目进行罚款。

2、根据项目经理部的工作实际,具体明确每个项目管理人员的责、权、利,使全体管理人员有条不紊、忙而有序地开展工作,从而较大幅度提高项目经理

部的工作效率,有效促进管理整体实力强化,使项目经理部管理体系有更多的精力和时间来分析运筹各种复杂的管理局面,做到项目整体下活一盘棋,充分发挥每个棋子的作用,并且决策成竹在胸,不打无把握之仗、无准备之仗。

3、以已制定的各项目管理制度来指导、督促、规范每个管理人员的工作质量、效率。变“人管理人”“人盯人”为“制度管理人”,做到项目管理“有章可循,执法必严、违章必纠”,这样形成军令如山,赏罚分明的先进管理模式。

4、我公司项目管理向来将工程的社会效益看重于经济效益,将项目职业道德作为专项考核制度,并在项目管理中大力提倡和推广,我们将一如既往地实行这一制度,以赢得客户的信任及市场的回报。

5、具体做法是把项目施工职业道德的具体含义,标准分解落实到项目每个管理人员和操作人头上并与他们的收入挂勾,形成了自觉抵制施工质量和材料质量上的以次充好、偷工减料、弄虚作假等不良行为的企业文化,施工质量做到业主与监理是否在场都一个样,让业主和用户放心享受精品工程的高品质使用价值。

§3 施工组织机构高效运作保障措施

1、组织强有力的项目班子,选派思想好、业务精、能力强、善合作、服务好的管理人员进入项目管理班子。

2、建立健全项目经理、工长、内业、材料、机械、劳资等岗位责任制,由工程领导小组定期对各专业进行考核。

3、强化激励与约束机制,制定业绩评比,奖罚办法,定时组织项目经理部管理人员人会议,检查工作质量。

4、建立工程领导小组现场办公制,每半月召开一次现场办公会,重点帮助解决项目的质量、进度、安全等难题,以确保质量为前提,带动项目各项工作的高效运转。

5、每天下午召开由项目经理主持的班后碰头会,对次日的工作进行协调安排。

6、质安、技术、工程等部门及监理公司驻现场代表;项目部主要管理人员及分包单位主管参加,例会重点解决质量、进度、施工技术等难点。明确各项

问题的解决办法及时间,并形成会议纪要。

7、用工管理,选派组织能力强,技术水平高,能打硬仗的作业队伍,树立连续作战的精神,确保工期的按时完成。

§4 项目部的责任和权力

1、责任

(1)贯彻执行国家及省、市、区的有关管理规定、制度。

(2)对工期、质量、成本、安全、文明施工进行管理和控制,并确保总目标的实现。

(3)严格控制工程质量,认真执行公司质量体系文件,优化施工组织设计,加强施工现场管理,积极开展“一活动,两创建”竞赛,搞好文明施工。

(4)加强安全基础建设,配备安全监察人员,落实各项安全保障措施。

(5)严肃财经纪律,加强成本控制。对项目需要的材料、机具、劳务、资金等生产要素进行合理配置和安排。

(6)负责对关部门等外部关系的协调和处理。

(7)负责做好项目上各层次的思想政治工作,充分发挥思想政治工作在项目上的导向激励作用。

2、权力

(1)代表企业与建设单位(业主)和其他有关单位洽谈与本工程项目有关的生产经营业务,执行合同条款。

(2)对工程项目的生产经营活动进行组织领导、指挥协调和监督管理。

(3)编制工程项目重大技术方案和技术措施并实施。

(4)在控制工程项目合同工期总目标的前提下,有权调整总体网络计划和阶段性实施计划。

(5)根据工程项目的规模、特点、所在地区等具体情况,有权采购工程所需材料和设备。

第2章管理目标

§1 质量目标

一次验收合格,符合(《工程施工质量验收规范》)合格标准。

§2 工期目标

本工程我方将保证满足业主对工期的要求,保证在规定工期内完成所有工程内容。

§3 现场管理目标

现场交通目标:运输路线服从甲方安排,保持道路的清洁及遵守交通安全。

临时排水、排污:排水利用场区的排水系统自行排除,并保持通畅,施工现场排污由业主指定排污地点。

施工用电:提供380V230V电源,安装独立电表。

临建设施:由于不得在现场食宿,施工人员的居住及吃饭等由我方自行解决。

第三部分工程进度保证措施

§1 施工总进度计划

1)我司根据招标文件,将严格按照招标文件要求,保证在规定的工期内完成工程。如发现某个分部工程施工滞后,则总施工进度计划对各工序进行调整,保证在各规定工期内完成工程。

2)为了更好地完成该项工程,我司在中标开工后,施工时将取消所有节假日,全体员工实行二或三班生产,节假日实行轮休制,以确保施工的连续性。§2 人员安排计划

1、对现场的施工队伍进行严格的资格审查,施工班组必须配备兼职质量员,随做随清。

2、对已进场的队伍实施动态管理,不充许其擅自扩充和随意抽调,以确保施工队伍的素质和人员相对稳定。

3、未经项目部质量、安全培训的操作工作不许上岗。

4、加强对劳务单位的管理,凡进场的劳务单位必须配备一定数量的专职协调、质量、安全的管理人员。

5、根据省建筑安装工程劳动定额,结合本工程具体情况和施工进度计划,本工程不同施工阶段劳动力配置计划分别见下表所示:

人员安排计划表

§3 夜间施工措施

1、施工准备措施

针对该工程的特点,及其工程的地理位置,工期进度紧有时有必要在夜间施工完成,因此,施工前充分的准备工作是非常关键的环节,对于原材料的准备、人力资源的合理调配、工序的穿插进行,必须经过详尽的研究之后,做出最有效率的安排,防止施工过程出现错误。

同时,在工程计划夜间施工之前,应该在显眼的位置张贴告示,将夜间施工的内容、作业时间、所采取的便民、利民措施等向社会公示,接受市民、社会和舆论的监督。

在整个施工过程中,还应设置专人值守电话接受因夜间施工而出现的投诉,及时采取措施解决,避免同样情况的投诉再次发生。

2、夜间施工保障措施

a、照明

施工场地应根据需要安装照明设施,施工的照明必须充分,保证施工过程中不会出现遗漏或者导致质量出现问题,夜间施工的照明必须做到不留死角,特别是主要的通道和工作面,同时应设置夜间警示灯。

b、标志

在施工现场的危险地段设置明显的标志、警告牌,同时派出专人专职负责整个施工现场的安全工作,一旦出现异常情况,可以让工人按照预留的安全通道

有序退出现场,将夜间施工的危险隐患降到最低

3、施工机械选择

施工机械必须选用低噪音,低粉尘的机械,对产生噪声、震动的施工机械如电锯、冲击钻、切割机、焊机等采取有效措施,严格按照广东省相关条例控制,控制噪声分贝,把施工产生的噪声降低到最小,避免噪音扰民,影响周围居民的正常生活。

4、粉尘的控制

施工过程要主要粉尘的控制问题,对于产生粉尘的材料,机械,必须采取有效的措施来降低粉尘的产生,使用时尽量做到轻开轻放,同时定时进行洒水保湿,保持施工现场一定的湿度。瓷砖、地材、水泥、成品构件等堆物的堆放,要落实好围挡、喷淋、遮盖等有效降低粉尘的措施。

§4 与其他工种的配合

各工种间配合包含两个方面的内容:一是不同工种的施工顺序;第二是施工交结部位。不同工种间合理的施工顺序和最佳的施工方法有利于施工顺利进行和成品保护。工程的施工顺序采用先天棚,后墙柱面,再地面,最后细部的施工顺序,各主要工种间的配合如下:

一、天棚与电气安装的配合

在施工过程中,要充分考虑交叉施工的问题,协调一致,互相配合,共同将工程顺利完成,为此采取以下措施。

1、天棚作业以施工图为依据,在墙上弹出控制线,并检查与安装作业有无冲突。

2、会同设计师对施工图进行一次书面交接,明确天棚施工应给电气作业预留的孔洞、位置。

3、吊筋独立固定在楼板和梁柱上,不允许搭接在其它工种的成品或半成品之上。

4、天棚作业必须接到电气及其它有关专业已通过隐蔽验收的书面通知后,方可封板,并在封板时预留好电气及其它专业需预留的孔洞。

5、施工过程中做好对其它工种成品的保护,施工完毕后,做好自己产品的保

护。

二、木作与其它工种间的配合

1、与泥作及其它工种共同确定施工标高、进出控制线。

2、与安装进行一次书面交接,明确墙面所需给安装预留的开关、插座及其它孔洞。

3、造型应与其他天棚良好衔接。

4、墙面施工待木基层做完以后,再进行泥作施工。

5、地面施工待木基层做完后,再进行泥作施工,最后木工制作踢脚线收口。

三、泥工与其它工种间的配合

泥工使用的原材料决定了它是对成品保护最具威胁的工种。安排泥作施工在木基层制作完毕以后,面饰之前,这样可以把水泥、砂浆对成品的影响降制最低,同时泥作一旦施工完毕后,就是成品,这时它又最容易受到污染与损坏。在泥作施工完毕后,一定要妥善对之加以保护,防止油漆及其它物品对它的污染和损坏。在墙面施工时和安装进行一次书面交接,留出预留的孔洞,按施工图进行收口处理。

四、乳胶漆、油漆施工与其它工种间的配合

乳胶漆、油漆施工属最后面饰,它和其它工程的配合有下列几个方面;

1、油漆工、木工和材料采购共同对饰面板质量、花色按样板进行选择,确保成品的质量和效果。

2、在施工中严格保护相关工种的成品,不同工种间在不同材料的施工交接做好分隔带保护措施,防止对其它成品形成交叉的污染。

§5 施工进度控制

1.密切与甲方、设计人员的联系,解决施工中存在的问题。尽早将变更定下来,防止生产不必要返工。及时抽料,按计划安排各种材料进场。

2.在计划安排上,以总体进度计划为龙头,以月进度计划为指导,以周计划为实施安排每月的工作,这样以日促周,以周保月,最终确定总体计划的实现。

3.将工程项目进度施工阶段分解,突出控制点。将施工阶段按各分部分项工程分解,以总进度计划为依据,确定各分部分项工程目标,确保总工期的实现。

4.实行进度的事前、事中控制

○1事前控制:

编制总施工进度计划和月、旬、周施工计划,特别是用料、机械设备计划,更力求详尽,准确,杜绝因待料而影响正常施工。

○2事中控制:

四大计划“上场”,严格进行进度检查,做好记录(用前锋线——即实际完成线记录)。并将计划与实际进度进行比较,从中找出进度偏差,分析偏差带来的影响,进行进度预测,从中提出可行的修改措施。重新调整进度计划,并付诸实施。

5.工程进度的控制必须严格按“计划→实施→检查→处理”管理循环步骤进行,实现动态管理。

6.定期(每月)向建设方汇报工程实际进度情况,组织定期(每周)和不定期的现场生产协调会议,统筹安排,综合平衡,达到均衡、连续性施工。

7.组织机构的落实。推行项目法施工,在施工进度上将责任层层落实到人,协调各有关单位及施工各方的协调配合工作。

8.实行奖罚措施。为调动项目内全体员工的积极性,对各工期控制点制定奖罚措施,将工程的施工进度的奖罚与工程质量、安全、文明施工及各方协调配合的施工情况挂钩,以带动整个工程的健康发展,按期完成。

9.选择性能优良的施工机具。选择性能优良、先进的机具,合理布置,尽量缩短水平及垂直运输,加快施工进度。同时加强其管理,保证各设备运转良好。

10.做好各类物资的供应

11.根据工程控制计划要求,进行工料分析,相应编制劳动进场计划,材料进场计划,机械设备使用计划,以保证各种资源能满足工程计划周期内的需要。

12.物资材料计划应明确材料的数量、规格和进场时间,现场材料储备应有一定的库存量,以保证工程提前或节假日运输困难时,工程对物质材料的需要,确保现场施工正常进行。

13.劳动力进场要保证质量。除保证数量外,施工人员的技术素质是一个重要因素。工人进场前必须严格进行培训和考核。

14.按计划进场的机具,进场前必须进行维护、保养和试运转工作,保证所有机具进场后能够投入正常的使用。

15.严格计划管理

○1、按照总工期要求,确定工期目标控制点,抓住关键线路的工序和工期目标控制点,编制切实可行的月、旬计划,确保控制计划的落实。

○2、对互相穿插的项目、明确场地交接时间,争取工序提前插入,缩短作业时间。

○3、公司各部门通过现场检查、生产会议、项目经理部通过每天的班前会和每周的现场协调会,跟踪、检查计划和实施情况,及时反馈信息,采取相应措施,调整实施进度计划,解决施工过程中出现的问题。

16.搞好质量管理

严格按照质量要求,执行施工程序,保证各分项工程质量一次成活,避免返工,耗费工时。

第四部分安全施工措施

§1 安全生产目标

安全方针:安全第一、预防为主,防治结合、综合治理。

安全目标:确保不发生重大伤亡和任何安全事故,创建“无安全事故标准化工地”

§2 安全管理体系

成立以项目经理为首,有施工员、安全员、技术员、班组长等参加的安全生产管理小组,检查监督施工现场及班组安全制度的贯彻执行,做好安全日检记录,并对违反安全规定的人员进行处罚。以公司安全生产副经理及质安部成员组成公司安全管理领导小组,负责安全施工保证体系的管理,检查组织对安全隐患的突击检查。

工地安全管理小组,由项目部主管安全生产的负责人担任领导,负责工地安全施工管理,并由专职安全督导员负责具体安全事务的监督。班组施工管理兼职安全员,负责指挥班组工人的安全施工。

建立和实施安全生产责任制:项目经理是安全第一责任人,主管施工生产的项目副经理是安全生产直接责任人,项目总工程师对劳动保护和安全生产的技术工作负责。

安全管理组织机构如下

§3 安全管理措施

1、由主管现场施工的人员负责安全工作,配备专职安全管理员,各班组建立安全员值日制。加强现场安全宣传力度,提高施工人员安全意识。

2、在实际施工中认真执行国家有关安全生产的各项政策和规定,同时执行项目管理组制订的安全生产管理制度和纪律,规范安全施工行为。

3、建立谁负责施工、谁必须管安全的制度。在安排施工任务的同时安排好相应的安全措施。在制订每一项施工方案时,也制订相应的施工安全措施。坚决做到不安全项目暂缓施工,待做好安全防护后再施工的原则。

4、在施工区域内装设备和材料时,除明确标出“危险区域”的范围外,还要有专人负责指挥,指挥明确,信号清晰响亮,配合密切,以免发生错误操作,造成安全事故。

5、施工现场和建筑物中的不安全洞孔,如各条管道和预留孔洞等,施工前都设防护。

6、一切登高设施,包括脚手架等,搭设后进行检查,重要的还应办理验收手续,施工定期检查、保养和维修,不能随意乱拆乱改,以防产生事故。在各项单体工程进行立体交叉作业时,做好可靠的隔离措施,禁止上面的施工人员跌落和扔抛任何对象。

7、施工现场的临时电力系统,严禁利用大地作相线或作零线。所有电气设备和机具除作保护接零外,必须在设备负荷的首端处设置漏电保护装置,以保用电安全。

8、重视施工现场的安全防火,制订切实有效的防火措施,杜绝一切隐患。对危险品的存放应设专用仓库;在易燃的保温材料区域施工。不能随意动火割和电焊;需有防火措施;在上部动火气割和焊接时,需先清除下部易燃物品。§4 安全保证措施

1、安全生产措施

(1)遵循预防为主、综合考虑的原则,从施工开始就把人力、物力综合加以考虑,着眼于事前控制,防患于未然,要有专门机构和人员负责抓安全工作,要相应地设置安全设备和必备的安全设施。

(2)事前要做好充分的调查研究,针对施工中可能出现的安全问题,加以认真分析,制定施工方案,及时采取措施。

(3)贯彻全员管理、安全第一的原则,在整个安全管理中,要树立安全第一思想,生产必须安全,安全为了生产。在整个安全管理中,使全体参与施工的人员共同努力,确保安全施工。

(4)设立安全生产管理机构,项目经理是安全生产直接责任人,根据本工程的规模配专职质安员,负责日常检查,施工员也是兼职质安员。

(5)根据工程特点合理安排机具和劳动力,组织快速施工,集中人力,分

段突出。

2、防火安全措施

(1)工地防火负责人

1)施工现场设立临时消防机构,项目经理为工程防火责任人,班组长为所在班组的防火责任人。工地设有安全防火监督员,负责防火安全管理工作。

2)公司将经常组织各级防火责任人巡场,不定期进行防火安全检查,及时发现隐患,堵塞漏洞。

(2)灭火器材的配备

1)每个施工班组均配备1~2个1211灭火器以应急需。

2)根据施工现场的班组工具房、材料仓和危险品仓堆放的物资性质和数量多少,配备足够的灭火器材和不同类型的灭火器材。

(3)重点防火区域

1)班组工具房、仓库、危险品仓、施工动火点。

2)搭设临时设施需按规定向有关部门办理报建手续。

3)在工地适当的地方设置吸烟区,严禁人员在施工现场随意吸烟和乱丢烟头,以免留下火种隐患。

(4)实行办理动火证制度

1)施工中需要动火、烧焊时,必须按照动火审批制度申报办理动火证,经有关部门批准后方可动火,动火过程中要严格执行动火安全技术措施,配备灭火器材和设专人看火监护,动火完毕需认真检查,消除隐患。

2)严禁使用电炉和没有完全保护外罩的碘钨灯,大容量照明灯具要距离易燃品1.5米以上,且需装置牢固。

3)工地设置市内电话或配备手提电话,一旦现场出现火灾,除组织人员积极扑灭外,还可及时拨“119”报警。

3、防盗、防破坏的保安系统

(1)我司拥有一支庞大的保安队伍,它由多名保安和多名纠察组成。他们分布在各个工地值班,对重点部位,如材料仓、工具房、配电房、水池、设备用房、贵重器材安装点、堆放电缆的地方等,加强值班、巡逻力量。公司保卫

部门经常派出人员对各工地巡逻。

(2)工地现场值班保卫人员必须履行职责,忠于职守,敢于制止不良现象的发生,对突发事件有迅速处理的能力和措施。

(3)视实际情况需要,项目经理有权增派值班保卫人员,在工程现场保留足够的警卫人员来看护工程、物料、施工机械等直至上述工程的移交工序完成为止。

(4)本工程接入后,项目经理部即与公安和消防部门联系,以便工地一旦发生案件或火警,均可直接与公安或消防部门联系,及时报警。工程与城管、公安部门联合共建,更为工地现场的保卫工作增加力量和保障。

第五部分工程施工计划、质量的保证措施

第1章施工计划保证措施

§1 工程施工计划保证措施

1.1组织措施

成立项目管理部,按国家项目法组织施工,按要求投入足量的施工人员、材料数量等,确保总工期实现。

1.2管理措施

(1)物资落实

开工前,组织专业人员编制各类物资和半成品计划,确定合格供应商,专人负责落实采购工作,做到材料、半成品按质按时适量供应,杜绝由于物资供应而影响施工进度现象发生。

图纸会审后,立即组织人员按材料需用计划采购材料,块料、金属构件、门窗、水泥等选用质量比较稳定的大厂家产品,并且做好质量检验手续。

按进度要求,有计划、有秩序的做好现场材料供应。

(2)劳动力落实

安排技术素质好、有类似工程施工经验的工人、管理人员投入施工,施工人员使用我司的基本力量,全公司范围内统一调配,在专业工种和劳动力需要量等方面,满足现场施工需要。

按施工进度计划和现场实际进度,控制劳动力进退场工作。

现场工人安排连续作业,合理安排工序搭接。

加强工人生产和安全意识教育,通过宣传,贯彻本工程的重要性,提出:保质量、抢时间、出效益的生产目标,组织工人队组之间进行劳动竞赛。

(3)机械落实

本工程配备满足施工生产需要的机具设备,全面提高施工机械化水平,满足施工作业需要。

公司本部机械设备仓库随时配备各种施工机械,以便工程急用更换。

做好现场设备维修、保养,确保机械完好率和正常运转。

(4)措施落实

工程施工组织设计方案

施 工 组 织 设 计 二〇一六年十一月

施工组织设计编制人: 审核人: 审批人: 有限公司 二〇一六年十一月

目录 第一章编制说明 第二章编制依据 第三章工程综述 第四章施工准备 第五章施工现场平面布置原则 第六章施工进度计划及保证措施 第七章质量目标保证措施 第八章安全文明施工(专项)保证措施第九章墓区台地土方工程及绿化种植方案第十章主要项目工程施工方法及技术措施第十一章竣工验收应具备条件 第十二章工程回访及保修 附件一:劳动力计划表 附件二:施工平面布置图 附件三:进度计划表

第一章编制说明 一、编制依据 1、业主提供的(施工说明及施工图)。 2、重庆市有关政策和文件规定。 3、重庆崇兴生命纪念园墓区及附属配套设施建设项目一期工程(二标 段)招标书。 4、我公司现有的施工管理能力、技术水平和施工经验。 二、编制说明 1、在拿到设计图之后,我公司组织有关人员多次认真阅读图纸,结合现场踏勘情况,编制了本《施工组织计划》,编制时对工期、质量目标、项目管理机构设置与劳动力组织、施工进度计划控制、机械设备及材料配备、主要技术方案、安全、文明施工、环保、季节性施工等诸多因素做了充分的考虑,有非常强的适用性及针对性。 2、我们在施工过程中,会克服一切困难,发扬我公司团队的优良传统,全力以赴,配备一流的人员班子、一流技术、一流的的材料、一流的施工机具,以雄厚的企业整体实力为依托、精良的技术装备和丰富的管理经验为后盾,进一步地优化施工方案,以先进科学的施工管理技术,更加合理的调动各种资源,保证以优良的质量、快捷的工期、优良的施工管理水平和优良的服务,按时交出令建设单位满意的精品工程。

施工组织设计(正文部分)word模板可修改

施工组织设计审批表

一.施工组织设计编制依据和原则 1.编制依据 1-1.省道S253线英德市银英公路大蓝至升平段扩建工程施工合同书、施工设计图纸、招标补遗书、招标答疑书、投标文件; 1-2.工程招标前会议精神、施工现场勘察所获得的资料; 1-3.国家、交通部现行公路桥梁建设设计规范、施工规范、验收标准及安全准则; 1-4.我单位可投入本工程的资源和在类似工程施工中积累的施工、管理经验。 2.编制原则 2-1.按计划工期比招标文件规定的工期略有提前的原则编制施工计划。以此为前提配备劳动力、材料和机械设备。 2-2.坚持以人为本的原则,合理配置生产要素,坚持以机械化施工为主,人工辅助的总体指导思想,充分考虑当地环境对劳动能力和机械设备效率的影响,加强医疗保障和劳动保护。投入足够的人员、精良的机械设备进场,提高机械化程度,降低施工人员的劳动强度。 2-3.科学合理的施工组织设计,遵循技术先进可行、经济合理、安全可靠的原则,认真阅读、研究招标文件,严格遵照招标文件中对质量、工期、安全、环保等要求,结合工程实际编制。 2-4.施工最大限度地减少对环境的影响。遵照国家、交通部及当地政府对环境保护的规定,制定完善的施工阶段和完工阶段的水土保护、植被保护和环境保护措施。 2-5.采取平行作业、流水作业、顺序作业开工组织施工。

2-6.坚持专业化施工。特别对路面基层、水泥混凝土面层等工程安排经验丰富的专业化施工队施工。 2-7.统筹安排,做到“三早一快”,即早进场、早安家设营、早开工,尽快形成施工高潮。 2-8.针对当地交通条件,建立强有力的后勤保障系统,确保工程施工对人员、设备、物资等需要。 2-9.坚持高起点、高标准、高质量、高效率,严格要求,严格管理,争创一流的指导方针,确保优质、安全、高效地完成施工任务,创建优质精品工程。 二.工程概况 1.概述 本合同段起点位于英德市大蓝英佛公路与银英公路相交处,桩号K96+140,途经大蓝荼场、井水岗至波罗坑,终点桩号K101+980,其中K98+260—K99+100段为金坑中桥段(另标),路线全长5.00公里。本公路为扩建工程,原则上最大利用旧路作为半幅路基使用,具体布置如下:1-1. K96+140—K96+590为全利用旧路,不做加宽 1-2. K96+590—K98+260为左幅利用旧路,右幅加宽 1-3. K99+100—K99+590为左幅利用旧路,右幅加宽 1-4. K99+590—K99+840为全利用旧路,不做加宽 1-5. K99+840—K101+800为右幅利用旧路,左幅加宽 1-6. K101+800—K101+935为全利用旧路,不做加宽 1-7. K101+935—K101+980为左幅利用旧路,右幅加宽 2.水文地理环境

土木工程施工组织试题和答案

土木工程施工组织 试题库 上海****大学建筑工程学院 1.是非题(每小题1分,共10分。)×√ 施工组织概论 1.施工组织设计是用来指导拟建工程施工全过程的技术文件、经济和组织文件。Y 2.施工准备工作具有阶段性,必须在拟建工程开工之前做完。(×)23.建筑工程产品是固定的,所以生产也是固定的。(×)22.在工程建设进度控制中设计进度控制是施工进度控制的前提。(√)23.建筑工程产品是固定的,所以生产也是固定的。(×)流水施工、 1.施工组织的基本方式有三种:等节拍、不等节拍、无节奏流水施工。(×)2.在组织流水施工时,空间参数主要有施工段、施工过程和施工层三种。(×)3.流水节拍是指一个专业队在一个施工过程工作所需要的延续时间。(×) 4.工艺参数是指流水步距、流水节拍、技术间歇、搭间等。 5.空间参数主要有施工段、施工工艺、和施工层。 7.为了缩短工期,流水施工采用增加工作队的方法加快施工进度,施工段划分得越多越好。 (×) 网络计划 12. 关键线路是该网络计划中最长的线路,一个网络计划只有一条关键线路。n 13. 时标网络计划的特点是可直接在网络图上看出各项工作的开始和结束时间。Y

14. 网络计划的工期优化,就是通过压缩网络中全部工作的持续时间,以达到缩短工期的目的。N 压缩关键线路上各项关键工作的持续时间。 26.在网络计划执行过程中,关键工作的拖延将导致计划总工期不能实现,这时候对网络计划调整的方法只能是短某些工作的持续时间。(×)14.双代号网络图组成要素中,把消耗时间、不消耗资源的工序,称作“虚工序”。16.施工组织总设计是以一个单位工程项目为编制对象的指导施工全过程的文件。 5.网络计划工期优化的方法之一是将各项工作持续时间压缩。(×)6.有时间坐标的网络图既适用于双代号网络,也可用于单代号网络。(×)10.关键线路上的工作都是关键工作,非关键线路上的工作都是非关键工作。 (×)11.若工作的进度偏差小于自由时差,说明此对后续工作无影响,原计划可不作调整。(√)12.若工作的进度偏差大于自由时差,说明此对后续工作有影响,原计划必须全部调整。 (×)13.网络计划的工期优化,就是通过压缩某些关键工作的持续时间,以达到缩短工期的目的。(√)14.网络计划的工期优化,就是通过压缩网络中全部工作的持续时间,以达到缩短工期的目的。(×)15.网络计划工期调整的方法,就是缩短某些工作的持续时间。(×)17.网络计划中某项工作总时差时为零则自由时差必为零。(√)18.网络计划中关键工作的总时差必为零。(×)19.香蕉型曲线是由两种S曲线组合成的闭合曲线。(√)20.关键工作进度落后必定影响工期。(√)21.网络计划任何工作实际进度比计划进度落后必定影响工期。(×)5.网络计划工期优化的方法之一是将各项工作持续时间压缩。(×)6.有时间坐标的网络图既适用于双代号网络,也可用于单代号网络。(×)

公路工程施工组织设计现状分析及改进建议_段志刚

? 1994-2010 China Academic Journal Electronic Publishing House. All rights reserved. https://www.doczj.com/doc/3916691761.html,  第9期总第187期内蒙古科技与经济 N o .9,the 187th issue  2009年5月Inner M ongo lia Science T echno logy &Econom y M ay .2009 公路工程施工组织设计现状分析及改进建议 Ξ 段志刚,王 敏 (呼伦贝尔市公路工程局,内蒙古呼伦贝尔 021008) 摘 要:文章针对我国公路工程施工组织设计中存在内容不全面、无法指导施工等问题进行了分析,提出了改进建议。 关键词:施工组织设计;现状分析;改进建议 中图分类号:U 41512 文献标识码:A 文章编号:1007—6921(2009)09—0116—02 施工组织设计是在施工前,对公路建筑产品施工过程中的人工、材料、机械、施工方法、资金等各要素做出合理安排,使工程在一定的时间、空间内实现有组织、有计划、有秩序的进行,其作用是要达到工期尽可能短,质量精度高、成本尽量低,确保正常施工秩序起着有效的协调作用。但笔者在施工中发现,施工组织设计往往起不到应有的作用,以下就当前施工组织设计谈一些自己的看法,与同行共同探讨。1 公路施工组织设计的现状分析1.1 施工组织设计的分类1.1.1 施工组织设计建议书:在投标过程中,投标单位都会按照招标文件要求根据业主提供的资料以及现场勘察情况、招标文件中的工期要求、本单位的施工能力,对工程施工做简单的计划。因为没有进入施工现场,对现场的施工情况并不了解,此时的施工组织设计并不全面,只是一个能够满足工期要求的计划。1.1.2 总体施工组织设计:施工单位中标进入现场后,首先要对图纸工程量进行现场核实,根据工程实际规划施工全过程。标段施工的整体规划,包括总体施工计划、各工序的工期安排、施工工艺、各项保证措施。内容比较概括,是施工单位编制年度施工计划和单位工程施工组织设计的依据。1.1.3 单位工程施工组织设计:总体施工组织设计被批准后,施工单位应将标段工程按单位工程划分,针对每个单位工程做具体详细的规划。单位工程施工组织设计是施工单位年度施工计划和施工组织总设计的具体化,作为编制季度、月度计划和分部分项工程施工组织设计的依据。1.1.4 分部分项工程施工组织设计:以分部分项工程为编制对象,用来指导施工活动的技术、经济文件。它结合施工单位的月、旬作业计划,把单位工程施工组织设计进一步具体化,是专业工程的具体施工设计。1.2 公路工程项目施工组织设计管理中存在的问题分析1.2.1 施工组织设计的内容未全面规范。2003年版公路工程国内招标文件范本规范了标前施工组织设计的内容,目的是为规范招投标管理,使评标规范化和标准化。然而对实施阶段中标后编制的施工组织设计的内容,由于没有规范说明,中标单位的标后 施工组织设计在格式和内容上,深度和广度上参差不齐,处于一种无序状态,往往是敷衍了事,严重地制约着施工组织设计作用的发挥,影响到工程项目管理目标的实现。1.2.2 施工组织设计重技术轻管理的现象严重。目前公路项目施工组织设计一般包括的内容有:工程概况、施工组织、施工期限、主要工程的施工方法、工期、进度及采取的措施;质量、安全、进度保证措施;冬、雨季施工措施;施工平面图;施工进度计划等。 尽管有的施工组织设计编制了技术组织措施的内容,但也仅从确保工程质量、安全、进度方面也提出了相应的保证措施,工程技术性措施较强,管理措施较为薄弱,可操作性差,组织措施、经济措施及合同措施不力。笔者认为这样的施工组织设计是一种工程技术性的施工组织文件。从工程项目管理的角度还缺少下列管理措施内容:1.2.2.1 缺少施工部署措施:项目经理在施工前要与施工企业法人签订项目管理目标责任书,界定项目经理在项目实施中应达到的质量、安全、进度、成本、环保、文明施工的目标,明确项目经理的责、权、利。因此,项目经理部必然要通过各种管理手段和措施对其目标 施工组织和资源供应进行规划,做出施工部署措施,而过去那种编制施工组织设计的作法就不能适应了。1.2.2.2 缺少风险管理措施:项目施工中自然存在许多风险,有技术上的风险和非技术风险,如果工程项目在施工前没有对风险识别、分析,没有做出抗风险对策,导致的后果将是严重的。而过去那种施工组织设计的作法一旦项目遇到风险,则施工组织设计将是一纸空文,失去指导作用。1.2.2.3 缺少全面的技术组织保证措施:在一般的实施性施工组织设计的技术组织措施中,仅有保证工程质量、安全、工期,冬雨季施工的措施,没有保证成本、环境保护、文明施工的措施。这是不全面的。 由于工程竞争激烈,中标合同价普遍偏低,项目经理部应在确保工程质量、安全、进度目标的前提下,尽可能降低成本,以获得更多的利润,项目经理必然要采取技术、经济、组织、合同措施,在工、料、机直接费,其他直接费和现场管理费用中通过制订降低成本的计划来实现,这就要制订项目成本目标的保证措施。这些都应该在施工组织设计中体现出来 ? 611?Ξ 收稿日期:2009-01-02

施工组织设计案例解析

施工组织设计案例 解析 一、编制依据 1.1 工程设计施工图纸及总平面图; 1.2 对现场和周边环境的调查; 1.3 现行国家和浙江省各种相关的施工操作规程、施工规范和施工质量验收标准; 1.4 现行国家和浙江省关于建设工程施工安装技术法规和安装技术标准; 1.5 国家工期定额和建设单位对本工程提出的施工工期及质量要

求; 1.6 本公司ISO9002 国际质量体系标准, 质量手册体系运行程序等1.7 本公司有关施工技术、施工质量、安全生产技术管理、文明施工、环境保护等文件; 1.8 工程规模、工程特点、各节点部位的技术要求、施工要点、

类似工程的施工经验及公司的技术力量和机械装备; 1.9 公司对本工程确立的施工质量、工期、安全生产、文明施工的管理目标。 二、工程概况 2.1 工程地点及地貌 大酒店工程位于, 紧靠南龙公路, 交通十分便利, 三通一平己经完成场地比较开阔。 2.2 建筑形式 本酒店平面几何形状为”角尺”形, 东西向长度为40.27 米,南北向长度为38.08 米; 东侧面房为框架结构, 西侧面房为混合结构, 共计层数为五层。框架部分层高为 3.8 米, 混合结构部分层高为 3.2 米, 室内外高差为0.6 米, 总高度为89 米(室外地坪至檐口标高); 建筑面积为7899.78 平方米。 2.3 工程结构 本工程分为东侧房和西侧房两部份, 东侧房为四层框架结构,西侧房为五层混合结构, 设计抗震设防烈度为7 级, 建筑场地类别按三类。 2.3.1 地基基础及地下室 基础采用震动沉管灌注桩(桩基施工己有专业施工单位完成)东侧房基础桩下为钢筋混凝土独立桩承台, 桩承台之间有钢筋砼地梁连接, 西侧

工程施工组织与管理作业

第一章绪论 一、选择题 1.作为初步设计的依据()一旦被批准,不得随意修改和变更。 a、项目建议书 b、可行性研究 c、项目策划 d、立项报告 2.工程招标投标和现场施工作业技术活动的直接依据是()。 a、施工合同 b、初步设计 c、施工图 d、技术设计 3.建设工程的最后一道程序是( )。 a、竣工验收 b、试生产 c、工程完工 d、保修期 4.在选择施工机械设备时,对性能参数一个重要的要求是()。 a、技术先进 b、安全 c、经济 d、满足需要 5.从项目构思到()为项目的前期策划阶段。 a、可行性研究 b、批准立项 c、初步设计 d、征地拆迁 二、填空题 1.一般项目进行两阶段设计,即和。 2.施工生产的三大要素包括:、和。 3.施工项目管理的任务就是通过对施工生产要素的和,以实现工程项目的目标 4.施工环境主要是指施工现场的、和。 5.开工前施工准备的内容包括、、和。 三、简答题 1.说明工程建设程序和施工程序的区别与联系。从一个建设项目来看,施工程序的总体安排上有哪些规律性? 2.试述可行性研究的内容。

3.建筑行业劳动用工主要特点是什么?4.简述城建方施工组织与管理的主要任务。5.简述施工项目经理的主要职责。

第二章施工任务组织原理 一、选择题 1.单位工程开工前应做好()施工准备工作。 a、申领施工执照 b、签发施工任务单 c、审批技术设计 d、做好防洪抗冻 2.某一施工工程在单位时间所完成的工程量,称为()。 a、流水节拍 b、流水步距 c、流水时间 d、流水强度 3.施工计划的逻辑关系,主要包括( )。 a、组织关系 b、搭接关系 c、工艺关系 d、控制关系 4.描述流水施工空间参数的指标有()。 a、建筑面积 b、施工段数 c、工作面 d、施工过程数 5.某高层住宅一层填充墙的工程量为240m3,现分为两个施工段,采用两班制施工,其计划产量定额为1.2m3 /人·工日,砌筑工作队为20人,则该施工过程的施工时间为()天。 a、3 b、5 c 、8 d、10 6.在没有技术间歇和插入时间的情况下,等节奏流水的( )与流水节拍相等。 a、工期 b、施工段 c、施工过程数 d、流水步距 7.根据工艺性质不同,施工过程可分为()。 a、砌筑安装类 b、制备类 c、采购类 d、运输类 8.施工段划分时,应考虑()等因素。 a、工程量大小 b、工作面 c、结构整体性 d、施工顺序 二、填空题 1.流水施工的进度计划图表,按其绘制方法的不同可以分为和。2.两个相邻的施工过程先后进入同一施工段中进行流水施工的时间间隔,称为。3.在流水施工工期计划时,要考虑间歇和间歇的因素。

施工组织设计方案的优化

施工组织设计的优化 (一)优化目的 通过技术经济比较分析,可以看出存在有两个或两个以上施工组织设计方案之间的优劣。从而去劣存优,对施工组织设计进行方案、组合、顺序、周期、生产要素等要素调整,以期使设计趋于最优化。同时,通过优化,努力节约资源,注重环境保护,提高机械设备的利用率,并协调好工期、质量、成本三控制的关系。 (二)施工方案的优化 施工方案优化主要通过对施工方案的经济、技术比较,选择最优的施工方案,达到加快施工进度并能保证施工质量和施工安全,降低消耗的目的。 主要包括:施工方法的优化、施工顺序的优化、施工作业组织形式的优化、施工劳动组织优化、施工机械组织优化等。 施工方法的优化要能取得好的经济效益,同时还要有技术上的先进性。 施工顺序的优化是为了保证现场秩序,避免混乱,实现文明施工,取得好快省而又安全的效果。 施工作业组织形式的优化是指作业组织合理采取顺序作业、平行作业、流水作业三种作业形式的一种或几种的综合方式。 施工劳动组织优化是指按照工程项目的要求,将具有一定素质的劳动力组织起来,选出相对最优的劳动组合方案,使之符合工程项目施工的要求,投入到施工项目中去。

施工机械组织优化就是要从仅仅满足施工任务的需要转到如何发挥其经济效益上来。这就是要从施工机械的经济选择、合理配套、机械化施工方案的经济比较以及施工机械的维修管理上进行优化,才能保证施工机械在项目施工中发挥巨大的作用。 (三)资源利用的优化 项目物资是劳动的对象,是生产要素的重要组成部分。施工过程也就是物资消耗过程。项目物资指主要原材料、辅助材料、机械配件、燃料、工具、机电设备等,它服务于整个建设项目,贯穿于整个施工过程。因此,对于它的采购、运输、储存、保管、发放、节约使用、综合利用和统计核销,关系到整个工程建设的进度、质量和成本,必须对其进行全面管理。 资源利用的优化主要包括:物资采购与供应计划的优化、机械需要计划的优化。 项目物资采购与供应计划的优化就是在工程项目建设的全过程中对项目物资供需活动进行计划,必要时需调整施工进度计划。 机械需要计划的优化就是尽量考虑如何提高机械的出勤率、完好率、利用率,充分发挥机械的生产效率。 浅议施工组织设计与工程预结算 施工组织设计是进行基本建设和指导建筑施工的必要文件,是建筑施工企业高质量,高,低成本,低消耗加强管理提高经济效益的重要手段,也是正确处理施工中人与物、时间与空间,质量与数量,工艺与设备,专业与协作,供应与消耗,生产与管理等各种矛盾,合理而科学地,计

施工组织设计执行情况分析

施工组织设计执行情况分析 工程管理工作,在公司主管部门领导下,积极开展创“结构长城杯”和“市级文明工地”活动,认真学习规范、文件、制度,提高技术管理人员的素质,积极促进施工生产,重视施工质量,运用抓管理、学规范、促进度,抓质量、促管理的有效方法,结合技术标准要求对项目施工管理和工程质量循环进行综合诊断的有效方式,进一步提高全员管理质量意识,规范管理行为,严格作业程序,加强过程控制,提高工程质量,培育人才,锻炼队伍,提高企业素质和综合效益。 中国****院综合楼属于文化部直属工程,对质量、工期及安全文明施工要求较高,施工现场场地狭小,几乎无材料码放场地。工程地处交通闹事区,各种材料的运输受时间限制。工地紧临居民区。对施工组织、环境保护及安全文明施工提出较高要求。 为了达到预定目标,我们采取走出去请进来的方针,学习公司其它兄弟项目部先进的施工技术及管理经验,并请公司相关部门领导指导各业务口资料建档工作。在施工过程中我们有机地把ISO9002质量管理保证体系和创优活动结合起来。坚持样板制、挂牌制、三检制、旁站制,并积极实施奖罚制,落实会诊制、追根制。 一、主要管理措施 1质量控制措施 1.1认真执行相关法规、规范、标准、规程,严格按设计要求施工; 1.2实行总包企业对工程质量负责的规定。由工程技术总负责人、质量总负责人、各专业技术负责人、各专业质量负责人组成质量领导小组,按上级文件明

确责任和职权,各专业技术员、质量员、工长负责具体实施。 1.3贯彻执行GB/TI9000-ISO9000标准,以工作质量为保证工序质量,以工序质量为控制工程质量,对设计图纸、构件制作、原材料质量、混凝土搅拌站、设备预埋,设立管理控制点,坚持样板引路,使工程一切管理和生产活动围绕着“创优“这一目标进行,抓好交底、检查、验收三个环节,保证工程一次验收成优。 1.4加强质量、技术管理,认真执行技术质量责任制和各项技术质量管理制度,明确各级人员的岗位责任制,岗位责任制与经济利益挂钩,施工前要进行书面交底,施工中把好“三检“关,明确土建、安装预埋等交叉施工责任制,各专业密切配合施工。 1.5以优质工程为目标,严把六关,即图纸会审关、技术交底关、严格按图纸和标准施工操作关、材料检验关、质量验收关和施工管理人员素质关。 1.6作业班组人员,对作业质量负责,执行自检、互检、交接检及挂牌制度。 1.7按正规渠道购买有生产许可证的厂家产品,产品必须具备出厂检验合格证,必须复试的材料,有复试试验报告。 1.8加强对材料和设备检查验收工作,工程上所用的一切材料和设备,必须由生产厂提供样品,经业主及监理工程师认可方可使用;材料进场时,必须附带产品合格证,另需经过抽样检查,凡与样品不符合者不予验收。 1.9对工程使用的预拌混凝土,提前提出混凝土的各项性能指标,除检查厂家提供的文件外,还应按规定做混凝土试块和提供混凝土试压报告,并加强对混凝土的养护。 1.10钢筋、防水材料、水泥、砌块等施工材料,必须经过试验室复试,以防不合格产品进入现场;

施工组织设计范本

建筑工程施工组织设计范本 目录 第1章工程概况 1 第2章施工总体部署1 2.1 施工部署1 2.2 工期控制1 2.3 施工准备1 第3章主要施工方法及技术措施1 3.1 基坑支护工程1 3.2 人工挖孔桩施工1 3.3 施工测量1 3.4 桩承台、地梁、底板施工1 3.5 地下室结构施工1 3.6 无粘结预应力钢筋施工1 3.7 主体框架结构施工1 3.8 砼泵送技术1 3.9 砌体工程1 3.10 乳胶漆施工1 3.11 天花吊顶工程1 3.12 楼地面工程1

3.13 屋面坐砌陶质寸半方大阶砖1 3.14 外墙面砖施工1 3.15 墙面花岗岩施工1 3.16 防水工程施工1 3.17 抹灰、油漆工程1 3.18 门窗安装工程1 3.19 玻璃幕墙安装工程1 3.20 外排栅搭设工程1 第4章施工进度安排1 第5章施工总平面布置1 5.1 施工平面布置1 5.2 施工临时用水计算1 5.3 施工临时用电计算1 第6章设备配置及材料进场1 6.1 主要施工机械计划表1 6.2 主要材料进场计划1 第7章人力配备1 第8章质量保证措施1 8.1 质量控制程序1 8.2 质量保证的检测、试验措施1 8.3 质量保证技术措施1 钢筋工程1

模板工程1 混凝土工程1 砖砌体工程1 抹灰工程1 楼地面工程1 门窗安装工程1 油漆工程1 8.4 质量保证体系1 第9章对专业施工单位的配合1 第10章文明施工及安全保证措施1 10.1 安全施工管理体系1 10.2 安全施工措施1 10.3 临时用电安全1 10.4 机械安全1 塔吊使用安全1 10.5 施工现场管理1 10.6 施工现场的料具1 10.7 施工现场的环境卫生1 10.8 施工现场的环境保护1 10.9 施工现场的消防保卫措施1 第11章工期保证措施1 第12章降低成本措施1

施工组织设计正文(doc 94页)

第一章编制说明 1.1编制原则 重庆市超科电子信息产业标准厂房工程(1#~2#厂房、3#~4#厂房、5#厂房)施工组织设计,在编制的过程中我公司以“确保安全,保证工期”的指导思想,对公司协调机构及施工管理机构设置、劳动力安排、机械设备及周转材料配备、施工方案及主要施工措施、施工进度控制、工程质量控制、工程投资控制、安全文明施工、环境保护、工程服务等诸多因素进行了尽可能充分的考虑和安排,以突出其针对性、科学性、可行性,确保在进场施工前做好各项准备工作,为进场创造充分有利的条件,确保在整个施工过程考虑到各方面的影响因素,充分酝酿施工任务、人力、资源、时间、空间的总体布局,做好各项施工管理的统筹协调工作,从而在保证工程质量、安全文明施工及环境保护的前提下,按时完成本工程的施工任务。 1.2编制依据 在本施工组织设计的编制过程中,我们主要以如下几项作为编制依据: (1).重庆市超科电子信息产业标准厂房工程招标文件; (2).现行国家、重庆市颁布的有关规范、规程、标准和法令; (3).我司的ISO9002一体化管理体系文件的有关要求; (4).中国建筑工业出版社出版《建筑施工手册》; (5).我公司在工程管理、施工技术水平、机具装备等的综合实力和多年来类似工程所积累的施工经验。 (6).重庆市超科电子信息产业标准厂房工程施工图纸 (7).《超科电子信息产业标准厂房岩土工程勘察报告》 主要使用的规范目录: 建筑工程施工质量验收统一标准 GB 50300; 建筑地基基础工程施工质量验收规范 GB 50202; 建筑基桩检测技术规范 JGJ 106; 工程结构可靠度设计统一标准 GB 50153-2008

某工程施工组织设计方案(投标用)

XXXXXX工程施工组织设计方案 第一章施工综合说明 一、关于施工工期: 本公司历来重合同、守信用,并将按照本工程招标书中规定的总工期XXX个日历天,编排出确实可行的施工进度控制计划,并一定保质、保量圆满完成。 为确保本工程顺利完成,一旦本公司中标,将立即委派按本次投标拟定的有丰富经验的项目经理进驻现场,主动与有关单位协调配合,组织好施工管理人员、材料及机械设备,做好各方的准备工作,确保总工期目标的实现。 本工程施工工期确定为XXX个月日历天。

二、关于工程质量、安全和文明施工: 本公司的质量方针是“精心施工、规范管理、质量第一、用户至上”。 若本公司中标,必将严格执行ISO9002质量保证体系文件的要求,对执行程序文件,各要素进行控制,以使工程质量达到优良。 1、本工程的施工质量目标: 创建优良样板工程始终是我公司不懈努力追求的奋斗目标,本工程力创省、市优良样板工程。 2、安全目标: 3、文明施工目标: 三、关于工程承包管理: 本公司一旦中标,将按照贵公司的要求立即进行承包管理。项目班子、组织机构的设置到管理办法都已作了周密的安排,各分部分项工程的进度、质量、安全、文明施工都纳入本公司的总计划与管理之中,确保本工程各项工作自始至终由公司直接管理与协调,以确保达到预定的目标。

第二章施工组织总体规划 本篇内容包括: 第一节、施工组织部署 第二节、主要施工资源需要量和供应量计划 第三节、施工总平面布置 第四节、施工准备工作

第一节施工组织部署 一、施工部署: 本工程较复杂,土方、桩基完成后,按正常顺序即地下室工程、正负零以上主体结构、砌体工程和装饰工程四个阶段。主体完成后各层装修、水、电工程可交叉施工。其施工程序见下图:

工程施工组织设计方案分析

施工组织设计方案 文件名称:砌筑工程施工方案 文件编号: LNLY-0903 编制:鲁凯日期: 2009年 6月 15 日审核:朱绍亮日期: 2009年 6月 15 日批准:燕长青日期: 2009年 6月 15 日

目录 一.编制依据 (1) 二.工程概况 (2) 三.项目总工期 (3) 四.质量、安全目标 (3) 五.组织机构及职责 (3) 六.施工准备 (4) 七分部工施工方案 (5) 八. 施工进度 (8) 九.质量、安全、文明环保措施 (8)

*********有限公司 5000t/d熟料水泥生产线工程施工组织设计 一. 编制依据 1、建设单位提供的筑炉工程图纸; 2、《工业炉砌筑工程施工及验收规范》GB50211-2004标准。 3、《工业炉砌筑工程质量检验评定标准》GB50309-2007标准。 4、本单位类似鲁南中联水泥有限公司(5000t/d)整线耐火材料安装、(2500t/d×2)整线耐火材料、设备技改、检修;山东泉兴水泥有限公司(2000t/d一期)整线耐火材料安装、检修;天津振兴水泥有限公司(2000t/d 二期)预热器耐火材料安装;淄矿集团山东东华水泥有限公司(5000t/d)整线耐火材料安装监理、检修;山东安厦集团枣庄鑫厦水泥有限公司(2000t/d)整线耐火材料安装监理、检修;青州中联鲁宏水泥有限责任公司(6000t/d×2一期)整线耐火材料安装;枣庄安厦水泥有限公司(5000t/d×2一期)整线耐火材料安装;淄博山水水泥有限公司(5000t/d×2)整线耐火材料检修、技改;大宇水泥(山东)有限公司(7200t/d)预热器耐火材料检修;台泥(广东-英德)水泥有限公司(5000t/d×2)整线耐火材料安装、检修;中联徐州水泥有限公司(10000t/d)整线耐火材料检修;广西台泥(贵港)水泥有限公司(6000t/d×2A线)生产线安装及现正整线耐火材料安装的枣庄安厦水泥有限公司第二条5000t/d生产线等等工程施工经验。 二.工程概况 1、句容水泥水泥有限公司熟料水泥生产线是中材国际南京水泥工业设计研究院设计,它由窑尾预热 器耐火材料施工、三次风管耐火材料施工、回转窑耐火材料施工、窑头罩耐火材料施工、篦冷机耐火 材料施工组成。 2、主要设备技术参数: 预热器规格尺寸:C1旋风筒:4-φ5000、C2旋风筒:2-φ6900、C3旋风筒:2-φ6900、C4旋风筒:2-φ7200、C5旋风筒:2-φ7200,分解炉:φ7500×32180mm。 3、主要设备砌筑工程量: 4、砌筑施工特点:砌筑施工点集中、交叉作业多、工程量大、工期短、施工面积大等。 5、为便于施工组织管理,根据该项目施工工程量分布及各部分施工特点,将整个筑炉项目分为四个部来组织施工:

施工组织设计(技术方案的技术经济分析

施工组织设计 (施工方案) 的技术经济分析 1997年7月 在市场经济大潮的冲击下,我国的建筑安装企业同样需要面对"物竞天择、适者生存"的危机。要想在强烈的市场竞争中立于不败之地,也为了企业走向国际,开拓大市场的需要,加之我国建筑市场的逐步规范化,以及招投标制度的逐渐完善,企业深入挖潜、锐意改革才是振兴的必由之路。欲实现这一目标,企业除了要改善经营机制,实行现代化管理制度而外,还必须开展大力的节能降耗运动,以科学的理论和实践创造高效益的施工手段,为自己在竞争的天平上加重成功的砝码。这其中最有效的途径就是做好施工组织设计(施工方

案)的技术经济分析。 1. 施工组织设计(施工方案)技术经济分析的任务 施工组织设计(施工方案)是安排施工准备和施工全过程的全局性的技术经济文件,是指导工程施工的"法规"。它的优劣,将直接决定工程乃至企业的经济效益。施工组织设计(施工方案)技术经济分析的任务即是通过科学的计算和分析比较,论证其在技术上是否可行,在经济上是否合算,选择一套技术经济效果最隹的方案,使技术上的可能性和经济上的合理性达到统一。这一过程同时也为不断改进与提高施工组织设计(施工方案)的水平提供依据,为增长经济效益提供信息。技术经济分析既是施工组织设计(施工方案)的内容之一,也是必要的设计手段。

2. 施工组织设计(施工方案)技术经济分析工作方式 施工组织设计(施工方案)技术经济分析应遵循循序渐进的原则。根据施工组织设计的编制程序,技术经济分析工作大体可按四个阶段进行,在前一个阶段确认一个最优方案后,方可进行下一个阶段的工作,在每个阶段中,则须依编制方案、进行技术经济分析、选择最优方案并评价、确认是否符合要求的步骤执行。 2.1 选择"施工技术和组织方式"阶段 这是编制施工组织设计(施工方案)的首要阶段,也是最关键的阶段,同时也是进行技术经济分析的最关键阶段。 在"施工技术和组织方式"文件中,解决的主要问题是确定施工高峰

施工组织设计方案封面版面文字格式导则

深圳市建工集团股份有限公司 施工组织设计、方案封面、版面、文字格式导则(按照深圳市标准《施工组织设计编写规范》进行个别修改调整) 施工组织设计、方案的封面、版面文字格式分别见附件一~五,其中分包工程的施工方案的封面见附件四。施工组织设计、方案的封面格式,若当地政府另有要求的,从其要求。 1 封面 封面内容应包括工程名称,编制人、审核人和批准人签字,企业名称,编制日期。封面样式可参照附件一~四。 2 纸张 文字部分宜用A4纸,横道图、网络图和其它图形部分宜采用A3、A4(420×297mm、297×210mm)或A3加长纸。 3 A4纸的页面边距 上、下、左、侧页边距宜为25㎜,右侧页边距宜为20㎜;装订线应在左侧,其距离宜为8㎜;页眉边距宜为15㎜,页脚边距宜为17.5㎜。 4 字体、字号、字符间距和段落间距 正文部分的章标题字体宜采用三号宋体常规加粗字型;正文部分的节标题字体宜采用四号宋体常规加粗字型;正文部分的条以下标题字体宜采用小四号宋体常规加粗字型;正文部分的字体宜采用小四宋体常规字形;正文部分的字符间距宜采用标准值;正文部分的段落间距宜采用多倍行距:1.3倍。 文字文件编辑软件Micorosft office Word的版本,不应超过2003,超过时应得到公司技术中心认可。 5 页眉、页脚 页眉宜标识出工程名称和章节名称,页脚宜标识出施工企业名称和页码,页眉和页脚中的字体宜采用5号宋体常规字形。 6 页码 页码位置宜位于页脚右侧;A3和大于A3规格的纸可不编排页码。 7 章节条款编排顺序 施工组织设计一般分成多个章节,章、节题目宜居中,文章中的各种小标题应醒目。标题层次和格式见附录A 。 8 表格的位置 表格宜放置在靠近相关正文的地方。表格需有表名和表序号,表名宜居中,

某工程施工组织设计毕业设计论文

毕业论文声明 本人郑重声明: 1.此毕业论文是本人在指导教师指导下独立进行研究取得的成果。除了特别加以标注地方外,本文不包含他人或其它机构已经发表或撰写过的研究成果。对本文研究做出重要贡献的个人与集体均已在文中作了明确标明。本人完全意识到本声明的法律结果由本人承担。 2.本人完全了解学校、学院有关保留、使用学位论文的规定,同意学校与学院保留并向国家有关部门或机构送交此论文的复印件和电子版,允许此文被查阅和借阅。本人授权大学学院可以将此文的全部或部分内容编入有关数据库进行检索,可以采用影印、缩印或扫描等复制手段保存和汇编本文。 3.若在大学学院毕业论文审查小组复审中,发现本文有抄袭,一切后果均由本人承担,与毕业论文指导老师无关。 4.本人所呈交的毕业论文,是在指导老师的指导下独立进行研究所取得的成果。论文中凡引用他人已经发布或未发表的成果、数据、观点等,均已明确注明出处。论文中已经注明引用的内容外,不包含任何其他个人或集体已经发表或撰写过的研究成果。对本文的研究成果做出重要贡献的个人和集体,均已在论文中已明确的方式标明。

学位论文作者(签名): 年月

关于毕业论文使用授权的声明 本人在指导老师的指导下所完成的论文及相关的资料(包括图纸、实验记录、原始数据、实物照片、图片、录音带、设计手稿等),知识产权归属华北电力大学。本人完全了解大学有关保存,使用毕业论文的规定。同意学校保存或向国家有关部门或机构送交论文的纸质版或电子版,允许论文被查阅或借阅。本人授权大学可以将本毕业论文的全部或部分内容编入有关数据库进行检索,可以采用任何复制手段保存或编汇本毕业论文。如果发表相关成果,一定征得指导教师同意,且第一署名单位为大学。本人毕业后使用毕业论文或与该论文直接相关的学术论文或成果时,第一署名单位仍然为大学。本人完全了解大学关于收集、保存、使用学位论文的规定,同意如下各项内容:按照学校要求提交学位论文的印刷本和电子版本;学校有权保存学位论文的印刷本和电子版,并采用影印、缩印、扫描、数字化或其它手段保存或汇编本学位论文;学校有权提供目录检索以及提供本学位论文全文或者部分的阅览服务;学校有权按有关规定向国家有关部门或者机构送交论文的复印件和电子版,允许论文被查阅和借阅。本人授权大学可以将本学位论文的全部或部分内容编入学校有关数据库和收录到《中国学位论文全文数据库》进行信息服务。在不以赢利为目的的前提下,学校可以适当复制论文的部分或全部内容用于学术活动。 论文作者签名:日期: 指导教师签名:日期: 某工程施工组织设计 摘要 施工组织设计是建筑施工组织的核心和灵魂,是对工程建设项目全过程的构思设想和具体安排,用来指导施工项目全过程各项活动的技术、经济和组织的综合性文件。

建筑工程施工组织设计重难点汇总

建筑工程施工组织设计重难点汇总 建筑工程;施工组织设计;重点;难点 施工组织设计是建筑施工企业组织和指导单位工程施工全过程各项活动的技术经济文件。施工组织设计一般由施工单位的工程项目主管工程师负责编制,并根据工程项目的大小,报公司总工程师审批或备案。它必须在工程开工前编制完成,并应经该工程监理单位的总监理工程师批准方可实施。本文将结合工程实例就建筑工程施工组织设计的重点和难点作一分析。 1施工组织设计的编制依据和内容 1.1编制依据 施工组织设计的编制依据主要包括主管部门的批示文件及有关要求、经过会审的施工图、施工企业年度施工计划、施工组织总设计、工程预算文件及有关定额、建设单位对工程施工可能提供的条件、施工条件、施工现场的勘察资料、有关的规范、规程和标准、有关的参考资料及施工组织设计实例等10方面的内容。 1.2编制内容 施工组织设计编制的主要内容主要包括以下内容 (1)工程概况及施工特点分析。

(2)施工方案。主要包括确定各分部分项工程的施工顺序、施工方法和选择适用的施工机械、制订主要技术组织措施。 (3)单位工程施工进度计划表。主要包括确定各分部分项工程名称、计算工程量、计算劳动量和机械台班量、计算工作延续时间、确定施工班组人数及安排施工进度,编制施工准备工作计划及劳动力、主要材料、预制构件、施工机具需要量计划等内容。 (4)单位工程施工平面图。主要包括确定起重、垂直运输机械、搅拌站、临时设施、材料及预制构件堆场布置,运输道路布置,临时供水、供电管线的布置等内容。 (5)主要技术经济指标。要包括工期指标、工程质量指标、安全指标、降低成本指标等内容。 2施工组织设计的重点和难点分析 2.1工程概况和施工特点分析 工程概况主要是对建筑工程建设基本情况的说明,包括地点概况,设计概况,结构设计概况等。建筑设计概况主要介绍拟建工程的建筑面积、平面形状和平面组合情况、层数、层高、总高、总长、总宽等尺寸及室内外装修的情况。结构设计概况主要介绍基础的类型,埋置深度,设备基础的形式,主体结构的类型,墙、柱、梁、板的材料及截面尺寸,预制构件的类型及安装位置,楼梯构造及形式等。在该内容中还要对工程施工的条件进行详细分析,以确定符合施工要求。

施工组织设计规范要求

总则 1.0.1 为保证建设工程施工组织设计编 1 总则 1.0.1 为保证建设工程施工组织设计编写的科学化、规范化,避免编写过程中出现形式主义,提高工作效率,降低成本,制定本规范。 1.0.2 本规范适用于深圳市建设工程各阶段施工组织设计的编写。 1.0.3 本规范依据国家标准《建设工程项目管理规范》GB/T50326-2001的基本原则,结合实际情况和工程实践经验编制。 1.0.4 编写施工组织设计除执行本规范外,尚应符合国家现行有关法律、法规和强执性标准的规定。 2 术语 2.0.1 施工组织设计 construction organization plan 以施工项目为对象进行编制,用以指导其建设全过程各项施工活动的技术、经济、组织、协调和控制的综合性文件。 2.0.2 项目管理规划大纲 planning outline for construction project management 由企业管理层在投标之前编制的,旨在作为投标依据、满足招标文件要求及签定合同要求的文件。 2.0.3项目管理实施规划 execution planning for construction project management 在开工之前由项目经理主持编写的,旨在指导施工项目实施阶段管理的文件。 2.0.4 招标文件 document of inviting public bidding 作为建筑产品需求者的建设单位向可能的生产供给者(承包商)详细阐明购买意图的一系列文件,也是投标单位编制投标书的主要客观依据。 2.0.5 施工方案 working scheme 以单项施工项目或其中的某一个分部分项工程为对象进行编制,用以指导其施工全过程并重点考虑施工方法,机械设备利用,劳动力和材料安排的具体文件。 2.0.6 质量管理体系 quality management system 企业管理体系的一部分,包括为制定、实施、实现、评审和保持质量方针所需的组织机构、策划活动、职责、惯例、程序、过程和资源。 2.0.7 环境管理体系 environment management system 企业管理体系的一部分,包括为制定、实施、实现、评审和保持环境方针所需的组织机构、策划活动、职责、惯例、程序、过程和资源。 2.0.8 职业健康安全管理体系 occupational health and safety management system 企业管理体系的一部分,包括为制定、实施、实现、评审和保持职业健康安全方针所需的组织机构、策划活动、职责、惯例、程序、过程和资源。 2.0.9 施工工艺标准 construction technology operating specification 施工企业为达到不低于国家标准所规定的质量指标,依据企业自身积累的施工经验而编制并在企业内部强制使用的施工操作说明书。 2.0.10 横道图 program bar chart 将一项工程分解成若干项工序(或工作),每项工序(或工作)用一横线表

施工组织设计(习题集)59962

施工组织设计(习题集) 一、填空题 1、土木工程施工与一般工业生产有着显著的区别,其产品建造和使用的地点是固定不动的,具有();其生产则是在不同地点进行,具有()。(固定性;流动性) 2、我国的建设程序可划分为项目建议书、()、勘察设计、()、建设实施、生产准备、()、()八个阶段。(可行性研究;施工准备;竣工验收;后评价)项目决策、建设准备、工程实施三大阶段 3、施工准备工作的基本任务是为施工创造必要的()条件。(技术和物质) 4、施工准备工作的主要内容通常包括调查研究与收集资料、()、()、()和季节施工准备。 (技术资料准备;资源准备;施工现场准备) 6、建设程序是指建设项目从决策、设计、施工到竣工验收整个建设过程中各个阶段的()。 (先后顺序或顺序关系) 7、建筑工程施工时,常采用“先准备后施工”、“()”、“()”、“()”、“先土建后设备”的展开顺序。(先地下后地上;先结构后围护;先主体后装修) 9、按拟建工程所处的施工阶段不同,施工准备一般可分为()的施工准备和()的施工准备。(开工前;各阶段施工前)

10、物资准备的内容主要包括()准备、()准备、()准备、生产工艺设备准备和运输准备。(建筑材料;构配件及设备加工订货;施工机具)。 11、施工组织设计是指导施工准备和施工全过程的全局性的()檔。(技术经济) 12、工程概况主要包括工程建设概况、()特征、工程()概况和施工条件。 (工程建设地点;设计) 13、单项或单位工程施工一般应遵循先地下后地上、()、()、先土建后设备的程序要求。(先主体后围护;先结构后装饰) 14、对于建筑物外墙面的装饰抹灰或涂料等施工,宜采用()的流向,以利于成品保护。(自上至下) 15、()是单位工程施工组织设计的核心。(施工方案) 16、()是施工方案的关键。(正确选择施工方法和施工机械) 17、多层混合结构房屋的施工,通常划分为()、()、屋面与装饰工程三个阶段。 (基础工程;主体工程)(自上至下) 18、施工进度计划的类型包括()进度计划和()进度计划两种,其表现形式有()和()。 (控制性;指导性;横遭图;网络图) 19、网络图计划的最大优点是能表示出各施工过程之间相互制约、相互依赖的逻辑关系,能找出()和(),能优化进度计划,更便于用计算机管理。(关键工序;关键线路) 21、编制施工机械需要量计划的依据是()和()。(施工方案;施工进度计划) 22、按照消防要求,施工现场道路的最小宽度为()m,现场临时消火栓管径为100mm 时,距拟建建筑的距离在()m范围内。(3.5;5-25 )
