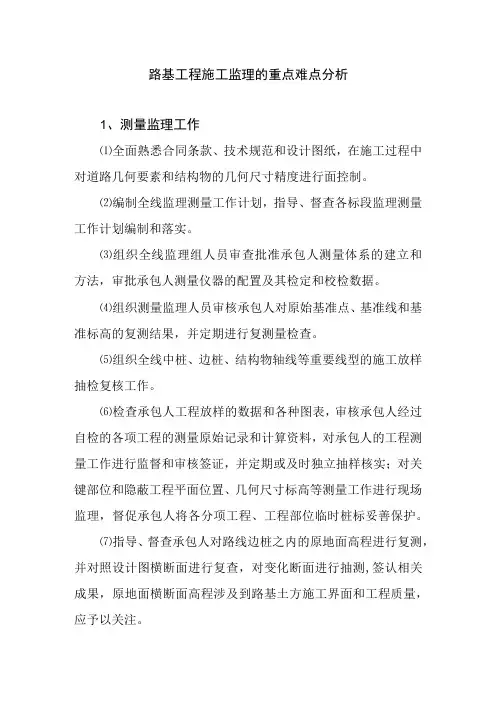

一)路基施工监理工作的重难点分析及解决方法

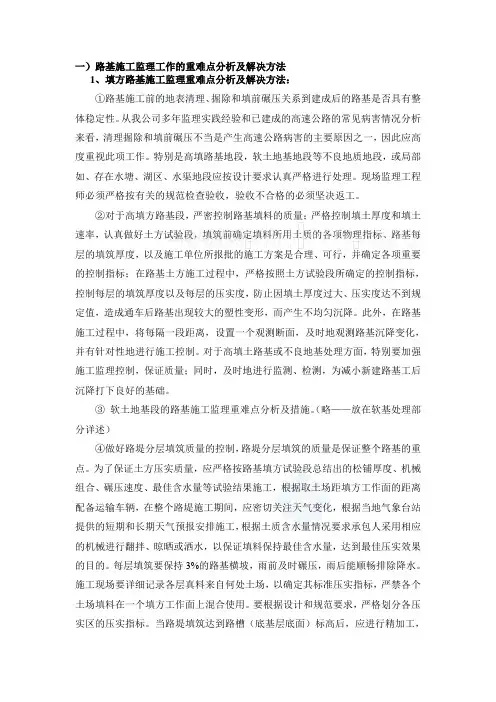

1、填方路基施工监理重难点分析及解决方法:

①路基施工前的地表清理、掘除和填前碾压关系到建成后的路基是否具有整体稳定性。从我公司多年监理实践经验和已建成的高速公路的常见病害情况分析来看,清理掘除和填前碾压不当是产生高速公路病害的主要原因之一,因此应高度重视此项工作。特别是高填路基地段,软土地基地段等不良地质地段,或局部如、存在水塘、湖区、水渠地段应按设计要求认真严格进行处理。现场监理工程师必须严格按有关的规范检查验收,验收不合格的必须坚决返工。

②对于高填方路基段,严密控制路基填料的质量;严格控制填土厚度和填土速率,认真做好土方试验段,填筑前确定填料所用土质的各项物理指标、路基每层的填筑厚度,以及施工单位所报批的施工方案是合理、可行,并确定各项重要的控制指标;在路基土方施工过程中,严格按照土方试验段所确定的控制指标,控制每层的填筑厚度以及每层的压实度,防止因填土厚度过大、压实度达不到规定值,造成通车后路基出现较大的塑性变形,而产生不均匀沉降。此外,在路基施工过程中,将每隔一段距离,设置一个观测断面,及时地观测路基沉降变化,并有针对性地进行施工控制。对于高填土路基或不良地基处理方面,特别要加强施工监理控制,保证质量;同时,及时地进行监测、检测,为减小新建路基工后沉降打下良好的基础。

③软土地基段的路基施工监理重难点分析及措施。(略——放在软基处理部分详述)

④做好路堤分层填筑质量的控制,路堤分层填筑的质量是保证整个路基的重点。为了保证土方压实质量,应严格按路基填方试验段总结出的松铺厚度、机械组合、碾压速度、最佳含水量等试验结果施工,

根据取土场距填方工作面的距离配备运输车辆,在整个路堤施工期间,应密切关注天气变化,根据当地气象台站提供的短期和长期天气预报安排施工,根据土质含水量情况要求承包人采用相应的机械进行翻拌、晾晒或洒水,以保证填料保持最佳含水量,达到最佳压实效果的目的。每层填筑要保持3%的路基横坡,雨前及时碾压,雨后能顺畅排除降水。施工现场要详细记录各层真料来自何处土场,以确定其标准压实指标,严禁各个土场填料在一个填方工作面上混合使用。要根据设计和规范要求,严格划分各压实区的压实指标。当路堤填筑达到路槽(底

基层底面)标高后,应进行精加工,每20m一个断面进行测量放线,采用纵横标线的方法,确保路槽标高和宽度符合规范要求,以确保路面的厚度和宽度。

⑤除此之外,在路基施工中,对路基的填筑施工质量要加强控制,压实度要满足或略高于设计和规范的要求,防范路基病害发生。为此,我们建议尽可能加快路基施工进度,力争在路面基层施工前留有足够的沉降期,以减小新建路基所出现的沉降。

2、挖方路基施工监理重难点分析及解决方法:

1)挖方路基施工监理重难点分析:

①挖方地段应需进行清基除障、排除渍水,以便利用作为填方段土料。

②核实挖方数量,审核土方调运方案。

③开口线外严禁堆放弃土,并要开好截流沟,确保边坡稳定。

④搞好施工放样,自上而下逐层开挖,不得乱挖,超挖或欠挖,更不得因开挖方法不当,引起边坡失稳。

⑤路堑路床的表层下若为不合格土,应清除后进行换填,路床深度范围内的压实度及弯沉值应达到设计规定要求,否则,应进行处理。

2)解决方法:

严格按照《公路路基施工技术规范》(JTJ 033-95);《公路工程施工监理规范》

(JTJG G10--2006);《公路工程质量检验评定标准》(JTJG F8/1--2004)。二)不良地质处理施工监理重难点分析及措施

由合同文件知本项目处于洞庭湖区,软土地基路段较多,软基处理的范围很广泛,包括浅层软基和深层软基(桥头、通道、涵洞);且软基处理方法繁多,主要有:预压+砂垫层法、预压排水固结法和复合地基法。预压+砂垫层法主要处理一般路基段的较浅软土层;预压排水固结法处理一般路基段的软土;深层软基处理主要采用塑料排水板、深层水泥搅拌桩和管桩复合地基等形式。复合地基法主要用于桥头、涵底处的软基处理及软土层较厚且路堤填土较高的路段。

由此看来软基处理是项目实施的关键,软基处理质量的好坏直接关系到路基、路面、桥涵等构造物的安全;有的软基处理方法(如塑料排水板)施工周期长达7个月软基处理的工期势必会影响到其他分项工程的施工工期。如何保证软基处理分项工程的合理工期和施工质量是软基处理施工监理的重点。

如何结合以往软基处治经验及项目软基特征,集思广益,优化软基处治方案,提高软基处治施工质量及安全性,降低软基处治费用是软基处理施工监理的难点。

JT-3 监理合同段深层软基(包括桥头、通道、涵洞)的处理措施采用深层水泥搅拌桩、管桩和塑料排水板。

以下就不同软基处理方法的施工监理重点分析:

(一)浅层软基处治质量监理重点

1)预压+砂垫层法

该法在构筑物修筑前,通过临时堆填土石等方法对地基加载预压,达到预先完成部分或大部分地基沉降,并通过地基土固结提高地基承载力,然后撤除荷载,再建造建筑物,主要有超载预压法及等载预压法。主要适用于软土层厚度不大的软基处理。

2)监理措施:

①堆载及预压方式、施工注意事项严格按照《公路路基施工技术规范》(JTG F10-2006)和其它有关规范、规定进行施工监理。

②关键工序实行全过程旁站,加强现场管理力度。

(二)深层软基处理重难点分析:

深层软基处理多采用复合地基。复合地基是指天然地基在地基处理过程中部分土体得到增强,或被置换,或在天然地基的置换土体中设置加筋材料,加固区是由天然地基土体两部分组成的人工地基。严格遵照《公路路基施工技术规范》(JTG F10-2006)和其它有关规范、规定进行施工监理。对于厚薄不均的软土地基路段,在大面积施工前应进行静力触探,根据软土实际深度确定实际处理桩长。

1、预压塑料排水板施工监理重难点分析:

该方法是将带状塑料排水带用插带机将其插入软土中,然后在地基面上加载预压,土中水沿塑料带的通道逸出,从而使地基土得到加固的方法。

该方法的优点是塑料排水板单孔过水面积大,质量轻,运输及施工方便,在与粘土接触后期渗透性较好,适用于在不同环境下施工,其缺点是施工周期长达7个月,影响下道工序,且工后沉降较大,需填土加荷,在施工周期允许的情况下,可采用该处理法。其施工监理重点控制如下:

1)开工申请报告的审批要点

①审核每一个横断面的中桩、边桩或方向桩的坐标。

②复核塑料排水板施工处理宽度计算书,确保路基坡脚至中桩的宽度、堤底沉降加宽宽度以及设计要求的塑料排水板打设宽度。

③ 审查施工布置图,特别应注意处理范围(起始桩号)、处理宽度、桩距、施工根数等与设计要求是否一致。

④审查施工进度计划(应有横道图或网络图)。

⑤现场和对进场的插板机(要有型号、台数和分布的作业面)。

⑥ 现场核对进场塑料排水板的型号、生产厂家和机械性能对本项目的适应情况。

⑦审查材料验证试验资料是否完整。

2) 施工放样现场的现场复核和检查

①检查横断面的中桩、边桩或方向桩的坐标;检查施工水准点的设置和精度。里程标志应写明桩号。

②检查施工桩位(桩距)、各横断面的桩数是否与批准的施工布置图一致。桩位应有稳固又易于识别的明显标记。现场监理应检查并做现场记录,并核签承包人施工放样记录资料。

3)进场塑板桩机的检查、标定和进场许可证的审批要点

①场监理应逐机检查并记录

a 、塑料排水板插机及配套机械系统的型号、生产厂家、功能、额定指标与实际状态。

b 、非裸打机械。

c 、动力系统及其应急系统的可靠性。

②对塑板桩机的标号和标定

a 、 以合同段为单位对合格的塑板桩机进行编号,并统一规格和内容在其机架上挂牌,写明桩机编号和机长、技术员、自检员姓名,以及钻杆总厂标定值、标定日期和监理核准签名、印章等内容。

b 、符合要求的桩机进行标定,主要包括丈量钻杆长度、在钻杆侧面做米数刻划等

c 、以上各项检查内容汇总为进场许可证,一机一证,随机存放随时备查,定期复查。

4 )进场塑料排水板板材的检查和验收

①检查频率和方法

a 、外观检查。频率为每批每次5卷。方法为取5卷,逐卷展开,如有3卷不合格,则整批不合格;如有2卷不合格再取5卷,又有2卷不合格,则整批不合格。

b 、抽检试验。频率为:每批1次/20万M (不小于1次)。方法:参照《塑料排水板质量检验标准》(JTJ/T257-96)。

②塑料排水板材料质量要求

a 、板体试验质量标准见下表

② 外观质量要求:

a 、 外包装牢固,能防止紫外线辐射能力。

b 、 板芯无接头槽齿,不倒伏,不带刺,无空洞、气泡。

c 、滤膜接头全长不多于1个。

d 、滤膜不得破损,少数破损可截除,破损较多则不应使用。

e 、板模连接:缝合型的缝线要在一个槽内并且连接,针距为4-6MM;粘

合型的粘合缝要连接,宽度为4~6MM 。

塑料排水板施工质量保证措施:

1)加强旁站施工监理

旁站监理控制要点如下:

① 塑排板机械底部应垫调平,钻杆应垂直,钢套管不得弯曲,以确保塑排板打设的垂直度。

② 插板过程中塑料板禁止出现扭结、断裂、滤膜破碎等现象,要留足剪带长

度,不允许塑板在桩中接长。保证塑排板的完整性,应不影响使用效果。因为不允许塑料排水板接长,所以在插入前要注意余板的长度,一般设为相邻塑板桩深度加上一定的富裕长度。

③除非在设计深度范围内遇到硬层,一般应达到设计深度。要记好施工原始记录。插入深度要考虑回带长度,回带长度超过50CM时必须原位附近重新打设。确保塑排板处理深度满足设计要求。

④每完成一根桩后的移机定位应准确,桩间距超过±150MM时应要求加密打设,确保设计要求的桩间距。

⑤每完成一根桩移机应及时清理套管上拔时带出的泥土,防止污染砂砾垫层。同时应用合格的砂砾回填打设留下的垫层面的凹坑,对插板过程中松动的砂砾垫层要指令承包人人工压实,并

⑥做好监理旁站记录和监理抽检记录,并要求承包人自检人员做好施工原始记录。原始记录应包括以下要点:

a、日期与天气。

b、当天插板的起始里程。

c、作业班组、主要人员及机械编号。

d 、逐盘记录塑排板的每卷的外圈、内圈直径和该卷的总圈数、打到设计深度后的剪带长度、每卷余带余长等,以及根据进场卷数和各卷由直径、圈数推算的延米数计算进场数量。

e、设计深度、实际插入深度(由施工班组逐桩记录)。

f、倾斜度、外露板带长度(由施工班组逐桩记录)。

g、地面标高,地质状况,有无打到相对硬层。

h、插打过程中的问题,如倾斜、回带、断带、滤膜破裂等。

2)对塑料排水板原材料进行严格把关,质量指标应符合设计要求;加强塑料排水板现场存放管理的监督和指导,重视施工工序、工艺控制。

现场存放管理监督和施工控制要点:

①露天堆放应有遮盖,不得长时间暴晒。现场堆放的塑料排水板,应采取措施防止损坏滤膜。

②塑料排水板超过孔口的长度应能伸入砂垫层不小于500mm,预留段应及时

弯折埋设于砂垫层,与砂垫层贯通,并采取保护措施。

③塑料排水板不得搭接。

④施工中防止泥土等杂物进入套管内,一旦发现应及时清除。

⑤打设形成的孔洞应用砂回填,不得用土块堵塞。

堆载及其他预压方式施工注意事项参见《公路路基施工技术规范》(JTG F10-2006)和其它有关规范、规定。

⑥施工堆载、预压方式及施工注意事项按照《公路路基施工技术规范》(JTG F10-2006)和其它有关规范、规定执行。

3)加强与之相关的工程项目的质量控制

①砂砾垫层的质量控制

a、垫层材料宜采用无杂物的中、粗砂,含泥量应小于5%;也可采用开然级

配砂砾料,其最大粒径应小于50mm,砾石强度不低于四级(既洛杉矶磨耗率小于60%)。

b、垫层宜分层摊铺压实,碾压到规定的压实度。垫层采用砂砾料时,应避

免粒料离析。

c、垫层宽度应宽出路基边脚500~1000mm,两侧宜用片石护砌或采用其他

方式防护。

②土工合成(土工格栅)材料质量控制

土工合成材料技术、质量指标应满足设计要求。土工合成材料在存放以及铺

设过程中应避免长时间暴露或暴晒。与土工合成材料直接接触的填料中严禁含强

酸性、强碱性物质。施工及其他注意事项应符合《公路路基施工技术规范》(JTG

F10-2006)和其它有关规范、规定要求。

4)施工过程中对其工程质量检测、沉降稳定进行全过程动态控制,以确保塑

料排水板施工程质量。

2、预应力混凝土管桩施工监理重难点分析

管桩复合地基具有较大的承载力,主要用于处理深厚软土地基。本监理标段

主要用于桥头、涵底处、锥坡段、过渡段的软基处理。

1)管桩施工监理重点应做好以下几方面的控制

①施工前的监理控制

a、检查施工场所和邻近的高压电缆、通讯线路和其它地下管线;

b、研究工程地质报告、桩位平面布置图、桩基结构施工图;

c

、审核承承包商的主要技术人员的资质、施工组织设计或施工技术方案; d 、检查管桩的合格证,并进行管桩外观检查,核对管桩直径、壁厚、长度,以及生产日期;

e 、检查备用电源的供电能力;

f 、审核周边沉降观测点布置。

②施工中的监理控制

a 、复查测量放线、桩位及标高控制;

沉桩过程中,检查接桩的焊接质量。桩的对中定位和垂直度的控制情况。接头施焊要对称进行,焊缝要饱满,焊接时间要控制恰当,焊接完成后须自然冷却5min ~10min ,才可继续沉桩;

b 、沉桩到位后,检查油压表续数是否达到预定值,以及终压次数是否符合设计要求;

c 、组织设计单位、质监站、甲方及施工方,确认静载试验以及动测的数量和桩号;

d 、审核土方开挖的施工技术方案;

e 、土方开挖过程中,监理人员须跟班检测及时处理好施工中出现的问题。

f 、不定期组织甲方、施工单位进行现场施工安全检查,消除安全隐患。 ③ 施工后的控制

a 、 静载试验和动测工作须在管桩复压完毕15d 后进行;

b 、审查施工方提交的沉桩记录、隐蔽工程记录、桩位平面布置图;

c 、组织有关单位进行管桩验收;

d 、 组织对桩基工程进行质量评定。

2)管桩质保措施:

①由于本项目采用静压沉桩法施工,旁站监理人员应对每桩桩顶设置的正方形托板认真检查,防止发生刺入破坏和桩土变形严重不协调。

②管桩堆放场地,必须平整、坚实,应有排水措施,不得产生不均匀沉陷。 ③施工前检查成品桩质量,管桩应符合相应规定(《先张法预应力混凝土管桩》(GB 13476)、《先张法预应力混凝土管桩》(JC888))要求。

④焊接接桩和管桩与托板的连接须遵照《公路路基施工技术规范》(JTG F10-2006)和其它有关规范、规定进行施工。

⑤加强管桩复合地基检测,严格按照相关技术规范、规定执行。

3、深层水泥搅拌桩施工监理重难点分析及质量监理措施:

深层水泥搅拌桩是利用水泥作为固化剂的主剂,通过特制的深层搅拌机械在地基深部就地将软土和固化剂强制拌和,使软土硬结而提高地基强度。这种方法适用于处理软土,处理效果显著,处理后可很快投入使用。由于水泥深层搅拌桩的施工非常隐蔽,如何有效地控制深层水泥搅拌桩的成桩质量使其最终达到设计要求,就必须加强搅拌桩施工的事前质量控制和施工过程的事中质量控制以及事后的质量检验和沉降观测,确保软基处理的效果是软基施工监理的重点。

1)监理控制重点如下:

(1)重点做好成桩试验(工艺性试桩)

深层搅拌桩施工是利用搅拌头将水泥浆和软土强制拌和,搅拌次数越多,拌和越均匀,水泥土的强度也超高。但是搅拌次数越多,施工时间也越长,工效也越低。桩体施工之前必须进行成桩试验,桩数不宜少于5根。试桩的目的是为了寻求最佳的搅拌次数、确定水泥浆的水灰比、泵送时间、泵送压力、搅拌机提升速度、下钻速度以及复搅深度等参数,以指导下一步水泥搅拌桩的大规模施工。

试桩结果应确定以下相关技术参数:

①满足设计水泥用量的各种技术参数,如钻进速度、搅拌速度、提升速度等;

②确定搅拌均匀的必要步骤及程序;

③了解下钻和提升的阻力以及地质变化情况,采取合理的技术措施。

做好试验桩,水泥掺量往往直接影响水泥搅拌桩的质量和单价。水泥掺量由现场试验结果确定。试验桩方案包括室内取土试验和成桩试验,在各试验点现场,按照不同的水泥掺入量及搅喷次数施工试验桩,在成桩7天后采取轻便触探法,根据触探击数判断桩身强度,并进行抽芯,观察搅拌和喷浆的均匀程度,判定各种水泥掺量及施工工艺的施工效果。

按照设计要求、地质实际情况和机械设备性能进行工艺试验桩,确定不同土层的水泥用量、水灰比、进尺速度及搅喷次数等技术参数及施工工艺。

(2)严格开工审批程序

必须待试桩成功后方可进行水泥搅拌桩的正式施工。根据成桩试验掌握相关施工技术参数、了解地层等情况,以保证施工工艺等技术措施的合理性。试桩检验可采取7天后直接开挖取出,或至少14天后取芯,以检验水泥搅拌桩的搅拌

均匀程度和水泥土强度。

(3)认真做好施工监理控制

水泥搅拌桩施工质量的优劣直接关系到地基加固的成效,从而进一步关系到上部主体结构的稳定性。因此,对搅拌桩施工质量必须作到事前控制、事中控制和事后检测,进行严格监理控制。

①施工前监控

认真审核施工单位的施工组织设计。根据设计图纸和要求、工程地质资料、JGJ79-90《建筑地基处理技术规范》、YBJ225-91《软土地基深层搅拌桩加固技术规范》的有关要求,仔细审核施工单位呈报的施工组织设计,确定施工方案的可行性。

仔细检查进场设备的完好性和上岗人员的上岗证。主要检查桩管长度、桩机功率、桩管提升速率、电脑记录仪、深度测定器及配套设备等。以上条件均须满足本工地施工工艺要求。管理人员及机长必须具有相应的技术职称和上岗证。

②施工过程监控

有效地监控水泥搅拌桩施工,是确保工程质量达到设计要求的关键。因此,在现场施工中我们将采取以下监控措施:

A、严格施工工序、施工工艺控制。

B、桩位及桩高程的控制

a、桩位。施工前由施工单位在桩中心插桩位标,由测量监理校核。要求桩位偏差不大于5cm。

b、桩顶、桩底高程。

c、桩深垂直度。要求桩身垂直度偏差不超过1.5%。

③加强施工质量监理控制

控制要点如下:

a、对每根成型的搅拌桩质量检查重点是水泥用量、水泥浆拌制的罐数、压浆过程中是否有断浆现象、喷浆搅拌提升时间以及复搅次数。

b、为了确保桩体每米掺合量以及水泥浆用量达到设计要求,每台机械均应配备电脑记录仪。同时现场应配备水泥浆比重测定仪,监理工程师应随时抽查检验水泥浆水灰比是否满足设计要求。

c、严格水泥搅拌配合比。

d、严格按照水泥搅拌桩施工工艺施工。

e、为保证水泥搅拌桩桩端、桩顶及桩身质量,第一次提钻喷浆时应在桩底部停留30秒,进行磨桩端,余浆上提过程中全部喷入桩体,且在桩顶部位进行磨桩头,停留时间为30秒。

f、格控制喷浆时间和停浆时间。每根桩开钻后应连续作业,不得中断喷浆。严禁在尚未喷浆的情况下进行钻杆提升作业。储浆罐内的储浆应不小于一根桩的用量加50kg。若储浆量小于上述重量时,不得进行下一根桩的施工。

g、施工中发现喷浆量不足,应整桩复搅,复喷的喷浆量不小于设计用量。如遇停电、机械故障原因,喷浆中断时应及时记录中断深度。在12小时内采取补喷处理措施,并将补喷情况填报于施工记录内。补喷重叠段应大于100cm,超过12小时应采取补桩措施。

h、检查施工现场人员施工原始记录。

i、冬季施工时应注意低温对处理效果的影响。

(4)施工后的质量检测及工程验收控制

①桩的质量检测方法

A、水泥搅拌桩成桩7天可采用轻便触探法进行桩身质量检验。

检验内容:

a、检验搅拌均匀性:用轻便触探器中附带的勺钻,在搅拌桩身中心钻孔,取出桩芯,观察其颜色是否一致,是否存在水泥浆富集的“结核”或未被搅匀的土团。

b、触探试验:根据现有的轻便触探击数(N10)与水泥土强度对比关系来看,当桩身1d龄期的击数N10大于15击时,桩身强度已能满足设计要求;或者7d 龄期的击数N10大于30击时,桩身强度也能达到设计要求。轻便触探的深度一般不超过4m。

B、水泥搅拌桩成桩28天后,用钻孔取芯的方法检查其整体搅拌均匀程度、及桩的施工长度强度和完整性。。每根桩取出的芯样由监理工程师现场指定相对均匀部位,送实验室做(3个一组)28天龄期的无侧限抗压强度试验,留一组试件做三个月龄期的无侧限抗压实验,以测定桩身强度。钻孔取芯频率为1%~1 5%。

②验收控制原则:

a、如果某段或某一桥头水泥搅拌桩取芯检测结果不合格率小于10%,则可

认为该段水泥搅拌桩整体满足要求;如果不合格率大于10%小于20%时,则应在该段同等补桩;如果不合格率大于30%,则该段水泥搅拌桩为不合格。

b、对搅拌桩取芯后留下的空间应采用同等强度的水泥砂浆回灌密实。

c、在特大桥桥台或软土层深厚的地方,或对施工质量有怀疑时,应作进一步的质量检验。

③桩的质量评定

a、单桩评定:提高I类优良桩,II类为合格桩的比率,杜绝III类不合格

只有控制好单桩的水泥用量,桩身强度才有保证。

b、综合评定:复合地基承载力满足设计要求,

单桩评定标准:

Ⅰ类优良桩

①桩长、桩径满足设计要求,整体喷浆均匀,无断浆现象。

②复搅段的桩芯完整且连续,呈柱状,复搅段以下,能取出完整的柱状芯样。

③桩身上、中、下段强度均满足设计要求。

④所取芯样的柱状加块片状取芯率大于80%。

Ⅱ类类合格桩

①桩长达到设计要求,整桩喷浆局部不均匀,但无断浆现象。

②复搅段的芯样大部分完整,呈现柱状,可制成等高试件做无侧限抗压强度试验,局部松散呈块片状;复搅段以下,能取出芯样,芯样不完整,呈可塑状。

③复搅段强度满足设计要求,复搅段以下有一定的强度。

④所取芯样的柱状加块片状取芯率大于65%;当取芯率小于65%时,标贯击数须大于设计要求。

Ⅲ类不合格桩

①桩长达不到设计要求。

②桩体喷浆不均匀,有断浆现象。

③复搅段的芯样松散无粘聚,大部分呈块片状,不能制成等高试件。

④复搅段以下&考试大&呈软塑、流塑或取不出芯样。

⑤所取芯样的柱状加块片状取芯率小于65%;且标贯击数小于设计要求。2)提高软土地基施工质量的具体措施:

在施工过程中加强相关项目的施工观测工作。观测能及时掌握软土地基在加固施工过程中土体的变形、应力转换和稳定情况;严格按设计要求的沉降速率和水平位移控制加载速率并建立报警制度,对监测异常数据立即上报有关单位及相关人员,以便及时采取有效处理措施和方案,实现对软土地基加固施工过程的动态监控。沉降观测应从地基处理后立即开始,可分填筑、预压、上路面、交工至竣工等阶段进行全过程跟踪动态观测,精度满足三等~二等水准要求,并进行动态控制。

观测项目包括三类:变形(位移)观测、应力观测和地基承载力观测。

变形观测包括沉降观测和水平位移观测;应力观测包括土压力观测、孔隙水

应力观测;地基承载力观测指静载试验。

观测项目如下表所示,根据实际工程需要还可增加其它必要的观测项目。

路基工程监理实施细则

路基工程监理实施细则 适用范围:全监理标段范围 编制: 审核: 审批:

目录 第一章工程概况 (1) 第二章编制依据 (1) 第三章专业工程特点 (2) 第四章监理工作的流程 (2) 第五章监理工作的控制要点及目标值 (3) 第六章监理工作的方法及措施 (13)

第一章工程概况 1、工程位置 深圳轨道交通11号线由南至北穿过福田区、南山区和宝安区,连接福田中心区、南山中心、前海中心、宝安中心、机场、福永、沙井和松岗等地,处于城市西部发展轴上,是城市中心区与西部滨海地区联系的轨道快线,与既有的轨道交通1、2、3、5号线和规划的6、7、9、10、13、15及港深机场联络线换乘,同时兼有机场快线功能。 2.标段范围 深圳地铁11号线工程监理11204标对应土建施工标段11304标和安装装修标段11404标,工程范围为:机场站、福永站、碧海站-机场站地下区间、机场站-福永站区间、福永站-桥头站地下区间、福永站-停车场区间管线改迁(不含燃气和110KV及以上的电力工程)、交通疏解、绿化迁移及恢复等前期工程及土建工程、常规设备安装与装修工程、人防工程,已经实施或纳入其他线路一并实施的福永站和机场站的改造工程及与区间不可分割的相关工程。共二站三区间+停车场出入线地下段,计8.821KM,拟投入盾构机4台(正线2台+停车场出入线2台),监理范围工程概算约26.17亿元。 第二章编制依据 1 已批准的“监理规划”; 2 与专业工程相关的的法律法规及国家、地方的技术规范、质量标准、操作规程; 3 经业主确认并经设计交底和会审的设计图纸、设计变更等有关设计文件; 4“建设工程施工承包合同”; 5 总承包商提供并修正后,经监理审核确认的《施工组织设计》或(施工方案)、分项工程施工工艺措施、质量安全保证措施等; 6 监理过程中签发的“监理工程师通知单”、“工作联系单”、“工程暂时停工令”、“会议纪要”等文件。

高填方路基施工安全措施正式版

In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.高填方路基施工安全措施 正式版

高填方路基施工安全措施正式版 下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成 的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度 与方案所计划的时间吻合。文档可以直接使用,也可根据实际需要修订后使用。 本标段路基填筑最大高度约为12m,平均为6m左右,高度不算很大,又属土方路堤,所以施工安全还是体现在施工机械的交叉作业所带来的安全隐患,路基填筑施工安全措施主要还是体现在施工机械的安全操作规程。 一、一般规定 (1)、路基填筑前,必须了解土质、地下水等情况,查清地下埋设的管道、电缆和有毒有害气体等危险物以及,并加设标记,设置防护栏杆。施工现场技术负责人在开工前必须对作业人员详细交底,内

容包括:地下设施情况及其危险性,施工作业方法,安全技术措施要点等。 (2)、作业人员要戴安全帽,并安排专职人员对边坡进行监视,防止上部物体坠落。技术人员和安全人员要随时观察高边坡是否有滑动的可能并及时采取安全措施。 (3)、路基填筑和边沟砌筑作业面相互错开,严禁上、下双重作业。 (4)、路基填筑下方有道路时,作业时严禁通行。 (5)、整修边坡时,应从上而下顺序进行,坡面上的松动土、石块必须及时清除。坡面上的操作人员需戴安全帽。严禁在边坡下方作业、休息和存放机具。边坡

办公楼装饰装修工程监理实施细则

1、开工准备工作 ⑴对工程所需原材料,构配件的质量进行检查和控制 工程材料、半成品,构配件应事先提交样品,经甲方和监理认可后才能采购订货。凡进场材料均应有产品合格证或技术说明书,在材料、设备到货24小时前,通知监理工程师验收,承包方必须按规范要求进行抽样试验。有关抽样试验频率,参照《建设项目质量控制》附录五,监理工程师有权进行抽样复验。经抽样检查合格的材料方可用于工程施工。 (2)承包方按约定的时间向监理方提交施工组织设计,监理方按规定的时间给予审批。监理工程师对施工组织设计的审核,重点审核该方案对保证工程质量提出的技术和组织措施。 ①施工单位编制重点分部(项)工程的施工技术文件; ②针对工程质量通病制定技术措施; ③保证工程质量的预控措施。 (3)对承包方机械、设备的检查; ①设备性能能否满足施工工艺和质量要求; ②设备的数量能否满足工期的要求; ③机械设备能否满足技术规范要求; ④仪器设备精度、性能能否满足质量要求。 2、开工报告 ⑴单位工程开工前,承包方应填写“工程开工报审表”,经总监理工程师批准后方可施工。 ⑵单位工程开工申请报告审查的内容主要有: ①施工许可证是否已获政府主管部门批准; ②施工组织设计是否已获总监理工程师批准; ③承包单位现场管理人员是否已到位,机具施工人员是否已进场,主要工程材料是否已落实。

④进场道路及水、电、通讯等是否满足开工要求。 五、事中质量控制(施工过程中质量控制)实施细则 每道工序均应做到事先有准备、事中有检查、事后有资料。其共同部分为: 1、事前准备 ⑴学习有关图纸和技术资料。 ⑵学习操作规程和质量标准。 ⑶对操作人员进行技术交底。 2、资料验证 ⑴施工记录、自检记录; ⑵质量评定记录。 六、装饰、装修工程监理组织机构图 为做好综合楼的装饰装修工程,加强和便于装饰装修工程的管理,我监理部按装饰装饰的楼段划分配备相应的监理人员,并明确责任,图示如下: 七、装饰、装修工程基本规定 基本规定 1、建筑装饰装修工程所用材料应符合国家有关建筑装饰装修材料有害物质限量标准的规定 2、建筑装饰装修工程施工中,严禁违反设计文件擅自改动

市政路基工程监理实施细则

市政路基工程监理实施细则一、施工准备阶段的质量控制

1、熟悉设计文件、施工操作规程、质量验评标准、有关合同及协议。 2、参加图纸会审、设计技术交底会。 3、审查承包单位报送的施工组织设计及重点部位、关键工序的施工工艺和确保工程质量的措施。 4、审查施工单位现场项目管理机构的质量管理体系、技术管理体系和质量管理体系。 审查内容包括: (1)、质量管理、技术管理和质量保证的组织机构; (2)、质量管理、技术管理制度; (3)、专职管理人员和特种作业人员的资格证、上岗证。 5、审查施工单位报送的分包单位资格报审表和分包单位有关资格资料。 6、审查承包单位报送的测量放线控制成果及保护措施。 内容包括: (1)、检查承包单位专职测量人员的岗位证书及测量设备检定证书;(2)、复核控制桩的校核成果,控制桩的保护措施以及平面控制网、高程控制网和临时水准点的测量成果。 7、审查承包单位报送的拟进场材料、构配件和设备的工程材料/构配件/设备报审表及其质量证明材料。 8、审查承包单位报送的工程开工报审表及相应资料。 二、施工阶段的质量控制 (一)、路基工程质量控制

1、预控措施 (1)、检查施工单位的人员组织机构是否落实,督促施工单位按已审批的施工方案进行施工; (2)、探明地下管线设施走向,并加以保护; (3)、对控制桩进行复测和施工放样工作予以抽查; (4)、清除路基范围内的杂物和障碍物; (5)、排引处理影响施工的地面水和地下水; (6)、依据进场压实机具性能进行实地压实试验,确定有效压实厚度和压实遍数等施工参数; (7)、对填方土样作击实试验,以得出最佳含水量和最大密实度的技术数据。 2、施工阶段的质量控制 (1)、路基填土不得使用腐殖土、生活垃圾土和淤泥; (2)、路基填土不得含草、树根等杂物,粒径超过10cm的土应打碎; (3)、新填路基地段,应将原地面翻松整平、压实。若原地面横坡度陡于1:5时,应将原地区挖成台阶形,台阶宽度不小于1m,高度不宜大于30cm.; (4)、填筑路堤必须在整个宽度内分层填筑碾压,逐层检验压实度,最大厚度必须与压实机具的功能相适应,一般不超过20~30cm,具体厚度应由现场试验确定。填筑时应先填路中,逐渐填至路边。原地面不平时,应从低处开始填筑;

某建筑地面工程监理实施细则(doc 8页)

某建筑地面工程监理实施细则(doc 8页)

建筑地面工程监理实施细则 (以厨卫间有防水要求的板块面层为例) 一、专业工程特点 工程做法:楼板,1:8水泥炉碴垫层找坡,水泥砂浆找平层30厚。防水层聚胺脂防水涂料2mm,水泥砂浆保护层20厚,地板砖300×300×6。 预计施工的环境:施工的月份,预计最低气温。 验收规范:GB 50209-2002,GB 50300-2001,GB 50207-2002 二、监理工作流程

记录方可进行建筑地面工程的施工。 (2)建筑地面工程各构造层和面层的铺设,均应待其下层检验合格后方可施工上一层。建筑地面工程各层铺设前与相关专业的分部工程、分项工程以及设备管道安装工程之间,应进行交接检验。 (3)建筑地面施工时,各层环境温度的控制应符合下列规定: 采用掺有水泥,石灰的拌合料铺设以及用石油沥青胶结料铺贴时,不应低于5℃。 采用有机胶粘剂粘贴时,不应低于10℃。 采用砂、石材料铺设时不应低于0℃。 (4)铺设有坡度的地面采用砼板上炉碴垫层,铺设的厚度须达到设计要求的坡度。 (5)检验水泥砂浆强度试块的组数,按每层不少于1组,当每层建筑面积大于1000平方米时,每增加1000平方米应增做1组试块,小于1000平方米按1000平方米计算。当配合比改变时,亦应相应地按规定组数制作试块。 (6)地砖面层的铺设宜地室内装饰工程基本完工后进行。 (7)建筑地面工程质量的检验应符合下列规定。 基层和各类面层的分项工程的施工质量验收应按每一层次或每层施工段做为检验批,高层建筑的标准层可按每三层做为体验批(不足三层按三层计) (8)建筑地面工程的分项工程施工质量检验的主控项目必须达到GB50209-2002规定的质量标准,认定为合格,一般项目80%以上的检查点符合GB50209-2002规范规定的要求,其他检查点不得有明显影响使用,并不得低于允许偏差值的50%为合格。达不到质量标准按GB50300的规定处理。 (9)建筑地面工程完工后,施工质量验收应在施工自检的基础上,由监理单位组织有关单位对分项工程、子分部工程进行检验。 (10)检验方法应符合下列规定: 允许偏差应采用钢尺、2米靠尺、楔形塞尺、坡度尺和水准仪。空鼓向用敲击的方法。检查有防水要求的建筑地面的基层和面层,应采用泼水或蓄水方法,蓄水时间不得少于24小时,表面面层采用观感的方法。 (11)建筑地面完工后,应对面层采取保护措施。

路基工程监理实施细则样本

路基工程监理实行细则 第一某些路基工程概况 一、工程概况 本项目为辽宁省草市(辽吉界)至抚顺(南杂木)高速公路路面工程,项目桩号范畴为K0+000—K84+008.085,路线全长84.158千米。 辽宁省草市(辽吉界)至抚顺(南杂木)高速公路路基宽度为26.0米,路基原则横断面布置为:土路肩2×0.75米;硬路肩2×3.00米;行车道2×7.50米,路缘带2×0.75米;中央分隔带2.00米。路面横坡为2%,土路肩横坡均为4%。 二、路基设计 第二某些监理驻地办公室组织 一、监理驻地办公室质量目的 顾顾客客满满意意率率110000%%

监监理理项项目目合合格格率率110000%% 监监理理项项目目考考核核计计分分8855分分以以上上 员员工工培培训训率率达达到到110000%% 二、监理驻地办公室组织方案 1.人员构成及分工状况 依照驻地办监理项目详细状况确认分工 XX至XX高速公路第X驻地监理人员分工表 制表人:日期:

2.监理驻地办公室组织机构框图 第监理驻地办公室组织机构框图

三、监理驻地办公室及人员职责 1.监理驻地办公室职责 1.1在总监理工程师授权下,负责监理段监理业务管理工作,有权授予专业监理工程师和旁站监理人员分管相应监理工作,并详细领导各专业监理工程师和旁站监理人员开展监理业务工作; 1.2熟悉合同文献,理解施工现场;编制本施工合同段管辖范畴内监理筹划或细则;参加交桩和设计交底工作,审查承包人提交复测成果和施工图设计; 1.3审批承包人实行本工程施工方案及重要办法或工艺;审批承包人拟用于本工程原始材料、成套设备品质以及工艺实验和原则实验;批准单项工程开工报告; 1.4督促和检查承包人建立质量保证体系;组织审核承包人人员、机械设备、测量实验仪器配备,对重要管理人员素质、数量和机械设备、测量实验仪器类型、性能数量有不适应工程需要,有权规定更换或增长;规定承包人按照合同条件、技术规范和监理程序进行施工,通过旁站、巡视、检测、实验和整体验收等手段全面监督、检查和控制工程质量;

路基工程监理细则

路基工程监理细则 一、清表、开挖及填前压实 1、采用推土机或挖掘机清除路基及取土坑范围内的地面松散表层土及附着物(垃圾,杂草,树根等),对路线范围内的主线部分需清除20cm并弃放到指定地点.进行填前夯实,碾压.对于局部低洼地段发现的不适宜材料采用挖掘机,人工配合加以清除,直至满足规范要求的土质为准.在清除过程中所产生的洞穴用透水性的材料回填,安要求分层压实.对于软土地基,则须进行特殊处理。 2、沟塘清淤回填处理:沟塘必须彻底清淤,不留死角;严格控制沟塘清淤前后的几何尺寸,必要时要拍照存证;回填时必须坚持层层报验和抽检制度,加密对薄弱点的抽检。 3、对原地面清表后,按要求整平压实。(并利用导线控制点和路线控制桩进行中线的施工放样) (1)路基填土高度H≤1.47m(匝道为1.41m)时,清除地表20cm耕植土后超至路床顶面下20cm,然后进行辗压,其压实度≥90%,压实沉降按10cm计。其上填筑30cm4%的石灰土,每15cm一层,第一层压实度为≥92%,第二层压实度为≥94%。路床采用6%的石灰土填筑,其压实度≥95%。 (2)路基填土高度H>1.47m时,清除20cm耕植土后,进行原地面碾压,碾压沉降按10㎝其压实度≥90%,然后分两层回填30石灰土,接着填路基中部,采用5%石灰土填筑,压实度按层位所处上、下路堤区域,分别不小于94%,93%.路床部分采用6%石灰土填筑,压实度≥95%压实要求达到下表的要求: 路基压实度要求 (3)沿河塘路基填筑,须排水将淤泥清除干净,采用圆砾土回填至原地面,分层

碾压,压实度≥94%,其余处理措施同一般路基。 路基填料最小强度及粒径要求 4、开挖土方路基施工监理要点 (1)检查承包人开挖前的准备工作; (2)复核承包人的施工放样,核实挖方工程量及挖方调运路线。 (3)路基开挖前承包人应对沿线挖方土质进行试验,试验结果报试验监理工程师审核,同时试验监理工程师也应对沿线挖方土质进行取样试验以复核承包人的试验结果,确定最佳含水量及最大干密度并上报总监办; (4)挖方路基应按设计的横断面及边坡要求,自上而下逐层开挖,不得乱挖,超挖和欠挖。严禁掏底开挖,更不得因为开挖方式不当而引起边坡失稳或坍塌。 (5)挖方路基施工,边坡修整与边坡的稳定性是影响施工质量的主要工序之一。当遇到高的边坡或挖方路段水文地质情况不良时,应及时采取必要的应急措施或设置必要的防护工程。 (6)路堑路床的表层下为有机土,难以晾晒与压实的土或CBR值较低的土,不宜作路床土使用时,均应清除后用质量符合规定的土的换填。 (7)土方路堑开挖,根据路堑深度和纵向长度,可采用横挖法或纵挖法。 (8)当路堑路床顶部以下位于含水量较多的土层时,应换填透水性良好的材料,换填深度应满足设计要求,并整平凹槽底面,设置渗沟,将地下水引出路外,在分层回填压实 (9)检查承包人挖方路基的排水设施,如截水沟或临时排水设施,临时排水设施应与永久性排水设施相结合,流水不得排入农田、耕地,污染自然水源,也不得引起淤积和冲刷。

(完整版)楼地面工程监理细则(DOC)

B13 工程 监理实施细则 (楼地面) 内容提要: 专业工程特点 监理工作流程 监理工作控制目标及控制要点 监理工作方法及措施 项目监理机构(章): 专业监理工程师: 总监理工程师: 日期: 江苏省建设厅监制

一、工程概况(针对楼地面工程情况作简单介绍,特别要写工程的特点、难点和特殊要求) 二、范围和目标(范围:楼地面工程的施工(设计)监理。目标:达到优良合格工程的要求) 三、编写依据: 1 .《建筑地面工程施工质量验收规范》GB50209-2002 2 .《建筑工程质量监控与通病防治全书》 3 .《建设工程质量通病治理措施》 四、楼地面工程监理控制要点: (一)事前监理控制要点与方法 1 .1 掌握和熟悉有关楼地面工程的质量控制文件和资料,即熟悉监理合同、承包合同、设计图纸。 1 . 2 做好图纸会审工作,组织施工等有关单位进行会审,并做好会审记录。会审重点: (1 )楼地面工程是否符合设计规范及地区的技术标准要求。 (2 )所用的材料、设备、规格、型号、性能是否合理。 (3 )与其他专业图纸对照是否有相互矛盾,如:平、立面布置不合理的现象,并予与协调解决。 1 .3 对承包单位资质进行审核: (1 )审查企业注册证明和资质等级,要求交验有关证明(复印件)。(2 )主要施工经历或业绩。 (3 )技术力量情况。

(4 )施工机具、设备情况。 (5 )对近期已完成或在建工程进行实绩考察。 (6 )资金或财务状况。 (7 )对承包单位选择的分包单位,必须按规定审查、认证,符合条件方允许进场施工。 (8 )对施工方的技术工种、上岗证进行审核。 1 .4 审核楼地面工程开工申请报告 (1 )施工组织设计应按施工规范要求,编制有保证施工安装质量的技术措施和施工工艺流程。 (2 )根据提交的开工申请报告,审查是否已具备开工条件,审核标准应以施工方案、现场施工准备情况、各种开工手续是否齐全,来确定是否同意开工。 1 .5 地面与楼面各层所用的材料拌合料和制品的种类、规格、配合比、标号等,应根据设计要求选用,并应符合国家和部颁的有关现行标准,如对其质量发生怀疑时,应进行抽检。各层所用的拌合料的配合比,应由试验确定。 1 .6 位于沟槽、暗管等上的地面与楼面工程,应在该项工程完工经检查合格并交接验收后方可施工。 1 .7 有关耐酸防腐的地面与楼面工程,应按国家标准《建筑防腐蚀工程施工及验收规范》中的有关规定执行。 1 .8 地面与楼面工程施工,对使用有害于健康的和易引起火灾危险的材料(如沥青、胶接剂、溶剂等),应按国家颁布的《建筑安装工

市政道路工程监理实施细则DOC

一、工程概况: 本次工程是对重庆市江北区四条路城市对外连接道路进行路面及其附属设施改造,四条路分别为大川水岸、重庆市救助站对外连接道、鸿恩雅苑对外连接道、长新路。 二、编制依据: 1.《市政道路工程质量检验评定标准》CJJ1-90; 2.《水泥混凝土路面施工及验收规范》GBJ97-87; 3.《公路路面基层施工技术规范》JTJ034-2000; 4.《公路沥青路面施工技术规范》JTJ032-94; 5.《公路工程质量检验评定标准》JTJ071-98; 6.《建设工程监理规范》GB50319-2000; 7.本工程《建设监理规划》; 8.本工程《施工组织设计》; 9.本工程设计图纸及有关技术文件等。 三、主要监理内容 1.道路工程:原混凝土路面、基层拆除,原人行道砖、路缘石、路边石的拆除,土石方挖运、土石方回填、回填碾压、余方弃置、安砌预制混凝土路缘石及路边石、水泥稳定级配碎石基层、混凝土基层、改性沥青混凝土面层、人行道透水砖及盲道砖铺设、交通标示线。 2.挡护工程:土石方开挖,土石方回填,重力式挡墙。 3.管道工程:挖沟槽土石方,土方回填,聚乙烯(HDPE)双壁波纹雨、污水管,混凝土检查井,d300国标II级钢筋混凝土管满包,雨水口。 4.电气工程:强电管沟,强电检查井,电力电缆,路灯,路灯手孔井,接地装置,配电箱等。

五、监理控制要点 1. 准备工作控制要点 熟悉合同文件、设计文件及有关技术资料,组织或协助业主组织图纸会审和设计技术交底; 2. 审查承包人的施工组织设计,提出审查意见,审核、检查进度计划及质量目标控制计划,签返《施工组织设计(方案)报审表》; 3. 审查承包人现场项目管理机构的质量管理体系、技术管理体系和质量保证体系,审核其组织机构、管理制度、人员的资格证和上岗证是否能确保工程项目的施工质量; 4. 检查施工机具进场情况,审查施工机具性能和数量是否满足施工要求,签返《进场设备报验单》; 5. 审查承包人报送的《分包单位资格报审表》和分包单位有关资质资料,符合有关规定后,签返《分包单位资格报审表》; 6. 复核承包人报送的测量放线控制成果,检查控制桩的保护措施,审查专职测量人员的资格及设备检定情况,符合要求后签返《施工测量放线报验单》; 7. 核查承包人各类材料的进场数量、质量(含质保书)及检测报告,签返《工程材料/构配件/设备报审表》; 8. 检查承包人施工准备情况,批复《工程开工报审表》。 六、控制目标 1. 路基工程 1.1 土石方工程: (一)基本要求: 1)清除地表腐植土0.3米并压实,当松土厚度超过0.3米时,应翻挖土后再回

高填方路基应急预案

方案预案:________ 高填方路基应急预案 姓名:______________________ 单位:______________________ 日期:______年_____月_____日 第1 页共6 页

高填方路基应急预案 为达到本项目经理部在紧急和突出事故的情况下,有组织的对紧急和突发事故的人员和设备、物资进行有效的抢险救灾工作,在危害辨识和危险评价基础上,针对本项目部实际情况,特制定高填方路基应急预案。 经过危害辨识和评价,本项目部在高填方路基施工过程中可能出现的紧急情况。 应急期间起特殊作用人员及职责 1、抢险人员:保护国家财产和职工安全,负责现场紧急情况的处理,减少事故损失。 2、通信人员:负责与外界有关机构如消防部门、卫生部门的联络,保证通信畅通,传递信息准确。 3、抢救人员:负责抢救紧急情况现场受伤人员的处置和送往医院抢救工作。 预防措施: 落实各类人员岗位责任,严格执行《安全技术操作规程》。经常定期不定期的机械设备检查,发现问题及时解决,杜绝危害事故。 高填方路段填方超过三米后,设立明显安全标志,安排专职安全员现场监督,发现隐患及时消除。对各种机械设备操作人员进行安全教育,人人意识到存在危险源头,避免事故发生。 措施落实: (1)召集全体员工、临时工、民工落实OHSMS管理方针,目标,《安全技术操作规定》及指挥部的各项规章制度。做到在施工生产中不 第 2 页共 6 页

伤害别人,也不被他人所伤害。 (2)通过和完善各类原始资料报告表格,以便总结经验,纠正、完善应急预防措施的落实,并保持持续改进。 1)明确各类事故的控制措施,应急办法,及相关人员的责任范围。 2)建立各类大小事故报告制度,事故、事件不符合预防措施调查、分析、预防制度。 确认危险物采取应急行动 事件发生后,现场人员应立即报项目经理部领导,组织抢险、抢救人员,了解现场情况,确认现场是否存在重大危险物(件),是否存在人员死亡。如确认存在,则立即组织人员抢险或抢救,消除危险源,减少损失,对抢救并送往医院。 与外部机构联系 如意外事件发生,项目经理部一方面抢险自救,一方面向上市公司和处里有关部门报告情况,另一方面如需社会救助机构救助,常用电话:火警:119匪警:110电话查询台:114 红十急救中心:112交通事故处理:122 高处坠落事故应急准备与响应预案 一、目的 为确保我项目部高处坠落事故发生以后,能迅速有效地开展抢救工作,最大限度地降低员工及相关放生命安全风险,特制定本预案。 第 3 页共 6 页

路基施工监理控制要点样本

1 路基施工监理控制要点 1.1 开工前监理 ( 1) 监理工程师了解、熟悉现场情况和设计要求, 核对设计文件与现场实际情况。 ( 2) 施工单位的土工试验室和室外检测设备、仪器设备应经过有关计量部门和有关部门标定, 且在有效期内。试验员应持证上岗, 并熟悉检测试验方法。 ( 3) 监理工程师和施工单位共同对取土场和弃土场的位置、周围环境和土质情况进行考察, 复验路基填料和土工材料的质量; 审核土或石的类别与设计要求是否吻合, 审查土石方调配方案。 ( 4) 监理工程师根据施工单位上报的中线贯通测量、中桩高程测量、断面测量、站场基线测量的成果进行外业和内业审核, 必要时应进行现场抽测。 ( 5) 对路基工程采用的主要原材料、构配件, 监理工程师应在施工单位自检合格的基础上按规定进行见证取样检测。 ( 6) 监理工程师必须全面了解路基地质水文情况, 熟悉有关设计施工规范, 审查施工单位施工组织设计。 ( 7) 全面熟悉项目管理机构与施工单位之间的工程合同, 严格按合同要求督促施工单位全面做好准备工作, 确保按期施工。 ( 8) 施工单位或监理单位发现设计图纸与现场地质地形不符, 监理工程师应及时向项目管理机构反映, 然后由设计单位根据项目管理机构要求提出设计变更方案。

( 9) 监理工程师应全面掌握工程进度安排, 协调各施工单位之间关系。 1.2 地基处理 ( 1) 一般规定 1) 地基处理可分为浅层地基处理(换填、抛石挤淤、强夯、重锤夯实、砂、碎石垫层等)、深层地基处理(高压旋喷桩、浆体喷射搅拌桩、粉体喷射搅拌桩、砂桩、碎石桩、灰土挤压桩等), 特殊土地基处理(软土地基、盐渍土地基、冻土地基等)。 2) 浅层地基处理质量控制要点: ①审批地基处理方案, 应重点审核施工方法、分层填筑厚度、每层压实遍数、选择的压实机械、所用材料等。 ②检查处理的范围、深度或顶面高度。 ③在施工前选择有代表性的地段对处理方案进行工艺性试验, 确定工艺参数, 处理后地基压实质量应符合设计要求。 ④地基顶面应有横向排水坡度。 ⑤处理后地基中线至边缘距离、地基宽度、横坡、平整度应符合验标规定。 3) 深层地基处理质量控制检查: ①审批施工方案, 应重点审查施工单位采用的施工机械、施工工艺以及材料等。 ②检查地基处理施工中使用的水泥、外加剂及其它加固材料的品种、规格、质量应符合设计要求, 监理工程师见证取样检测。

楼地面工程监理实施细则

楼地面工程监理实施细则 1、工程概况:本工程包括24#、28#楼2栋楼,建筑面积28118㎡层,24#、28#楼为地上24层,地下均为二层。。 2、控制依据: 2.1设计图纸及变更文件 2.2《建筑地面工程施工质量验收规》(GB50209-2002) 2.3《现行建筑施工规大全》 2.4《建筑工程质量验收统一标准》(GB50300-2001) 2.5《实用建筑施工手册》 2.6《建设工程监理规》(GB50319-2000) 3、控制要点及方法 3.1施工前各项准备工作的控制 3.1.1审核楼地面各构造层采用的材料、建筑产品的品种、规格、配合比、强度等级等是否符合设计要求和规的规定选用,并应符合现行的有关产品标准的规定。对进场材料的质量应抽样复验,确认合格后方可使用。 3.1.2审核施工企业应有的质量管理体系和相应的施工工艺技术标准。审核施工方案中施工技术措施和质量保证措施是否具体可行,是否具有针对性,是否有特殊部位施工做法大样图。对施工方案需补充、变动的部分应书面通知施工单位整改。建筑地面工程采用的材料应符合设计要求和规的规定,进场材料应有中文质量合格证明文件。规格、型号及性检测报告,对重要材料应有复验报告。

3.1.3审查建筑楼地面工程施工时,各层环境温度及所铺设材料的温度是否符合设计要求及规规定,当低于要求温度时,应采取相应冬期措施。 3.1.4审查施工方案中砼、水泥砂浆试块的制作、养护及强度检验计算方法是否符合现行的国家标准及施工验收规。检验砼和水泥砂浆强度试块的组数,按每一层(或检验批)建筑地面工程不应小于1组。当每一层(或检验批)建筑地面工程面积大于1000m2时,每增加1000 m2应增做1组试块,小于1000 m2按1000 m2计算。当改变配合比时,亦应相应地制作试块组数。 3.2施工工艺的控制 3.2.1地面基层的施工工艺 3.2.1.1基土的施工工艺流程:清理隐蔽验收分层回填 逐层夯实分层取样检测。 3.2.1.2垫层施工工艺流程:清理隐蔽验收分层铺设 逐层夯实分层取样检测。 3.2.1.2.2炉渣垫层施工工艺流程:清理抄平放线支模(变形缝设置)浇筑养护。 3.2.2隔离层的施工工艺:当楼地面有防水(潮)要求的应做隔离层。如盥洗室、浴室、卫生间等,且多以卷材防水为主。 3.2.2.1油毡隔离层施工工艺流程:基层表面处理铺设油毡 油毡表面处理细部处理、保护。 3.2.3整体地面面层的施工工艺

高填方路基应急预案

高填方路基应急预案 为达到本项目经理部在紧急和突出事故的情况下,有组织的对紧急和突发事故的人员和设备、物资进行有效的抢险救灾工作,在危害辨识和危险评价基础上,针对本项目部实际情况,特制定高填方路基应急预案。 经过危害辨识和评价,本项目部在高填方路基施工过程中可能出现的紧急情况。 应急期间起特殊作用人员及职责 1、抢险人员:保护国家财产和职工安全,负责现场紧急情况的处理,减少事故损失。 2、通信人员:负责与外界有关机构如消防部门、卫生部门的联络,保证通信畅通,传递信息准确。 3、抢救人员:负责抢救紧急情况现场受伤人员的处置和送往医院抢救工作。 预防措施: 落实各类人员岗位责任,严格执行《安全技术操作规程》。经常定期不定期的机械设备检查,发现问题及时解决,杜绝危害事故。

高填方路段填方超过三米后,设立明显安全标志,安排专职安全员现场监督,发现隐患及时消除。对各种机械设备操作人员进行安全教育,人人意识到存在危险源头,避免事故发生。 措施落实: (1)召集全体员工、临时工、民工落实OHSMS管理方针,目标,《安全技术操作规定》及指挥部的各项规章制度。做到在施工生产中不伤害别人,也不被他人所伤害。 (2)通过和完善各类原始资料报告表格,以便总结经验,纠正、完善应急预防措施的落实,并保持持续改进。 1)明确各类事故的控制措施,应急办法,及相关人员的责任范围。 2)建立各类大小事故报告制度,事故、事件不符合预防措施调查、分析、预防制度。 确认危险物采取应急行动 事件发生后,现场人员应立即报项目经理部领导,组织抢险、抢救人员,了解现场情况,确认现场是否存在重大危险物(件),是否存在人员死亡。如确认存在,则立即组织人员抢险或抢救,消除危险源,减少损失,对抢救并送往医院。 与外部机构联系

高速公路建设工程路基施工质量监理要点

高速公路建设工程路基施工质量监理要点 (1)路基填方 表土清理:必须在测量监理工程师复核(复测)原地面标高之后进行,并以监理工程师批准的零断面资料做为工程量计量的依据。所有非适用材料均按设计文件和规范全部清除。 路基施工开始之前,监理工程师要对沿线及借土提取代表性土样,独立进行复核性平行试验,核对承包人试验结果,以监理工程师批准的物理力学指标尤其是天然密度、天然含水量,液塑限性指数,最大干容重、CBR值作为判断是否可做填料和压实度计算的依据。 以砂砾、碎石料做为路基填料,要严格控制最大粒径、 合理级配、最佳含水量,不合格的填料不得使用。 在路基填筑之前,必须要求承包人根据填料进行试验段的填筑,搜集总结压实机械组合,压实遍数的相关数据,以用于指导填方施工。 压实时监理工程师应重点检查压路机性能功率是否满足规定压实度要求,并严格控制压实时的含水量,必要时予

以晾晒或洒水。下一层摊铺之前每一层的压实度均必须得到监理工程师的认可。 (2)路基挖方 同路基填方一样,路基开挖开工之前承包人应首先进行施工放样,包括恢复中线、复测高程和测量横断面、征地界路基坡脚、边沟,监理工程师对以上内容进行抽检,批准后方可开工。 挖方路基有不同的土石分层时,应要求承包人按土石分类进行开挖。土方开挖应根据设计图纸自上而下进行开挖,不得乱挖或超挖,近边坡处严禁放大炮,确保坡面岩体的整体性,并按设计进行防护。要加强土方开挖段路面压实度检查,使其必须达到设计和规范要求。如发现有不能达标的,必须要求承包人重新翻挖或换填、压实。排水沟、边沟、截水沟应随施工的开展尽快开挖以缓解排灌压力,便于正常施

监理实施细则完整详细版

重庆十八梯传统风貌区项目首开区工 程 监理实施细则 浙江天成项目管理有限公司 重庆十八梯传统风貌区项目监理部

2017 年月

第一章工程概况 第二章监理工作范围 第三章监理工作目标 第四章监理工作依据 第五章监理组织机构 第六章监理主要工作内容与控制要点 第七章工程测量监理实施细则 第八章土方、基坑工程监理实施细则 第九章地基基础工程监理实施细则 第十章现浇钢筋混泥土主题结构工程监理实施细则第^一章砖石工程监理实施细则 第十二章木结构工程质量控制监理实施细则 第十三章屋面工程监理实施细则 第十四章建筑地面及厨卫间防水工程监理实施细则第十五章建筑装饰工程监理实施细则 第十六章给排水工程监理实施细则 第十七章电气工程监理实施细则 第十八章绿化工程监理实施细则 第十九章安全监理实施细则 第二十章安全文明施工监理控制要点

第一章工程概况 一、工程项目的组成及规模: 本工程项目位于重庆市渝中区较场口,场地北高南低,东高西低, 拟建工程场地位于拆迁区,相邻建(构)筑物主要为周边相邻人防洞室及十八梯首开区拟保留建(构)筑物和梯坎挡墙。在原基上保留原始风貌传统的古建筑。 本项目名称是重庆十八梯传统风貌区项目首开区工程。建设单位 是重庆十八梯文化发展有限公司,设计单位是重庆博建建筑规划设计有限公司,监理单位是浙江天成项目管理有限公司。 该工程包括A-1楼至A-5楼,监理范围包括基础、土建、室内外给排水、强弱电、广场道路、园林景观等施工内容。 二、工程的特点: 1.本工程项目位于重庆市渝中区较场口,场地北高南低,东高西低,拟建工程场地位于拆迁区,相邻建(构)筑物主要为周边相邻人防洞室及十八梯首开区拟保留建(构)筑物和梯坎挡墙。 2.经现场调查结合地勘资料,拟建场地范围内区域构造作用轻微,未发现断裂构造,亦未发现滑坡、危岩崩塌、泥石流、地面塌陷等不良地质现象,无不良地质现象不发育地段。场地内未见“河道、沟滨、墓穴等对工程不利的埋藏物。各种

宁乡县兆山路路基工程监理实施细则

宁乡县兆山路(路基工程) 监 理 实 施 细 则 湖南湖大建设监理有限公司 宁乡县兆山路监理部 专业监理工程师: 总监理工程师: 日期:

路基工程监理实施细则 路基工程包括场地清理,路基挖方与填方(含改移道路),路基防护及排水工程。监理工程师应督促承包人确保路基工程质量完好无损,直到缺陷责任期满为止。 一、工程概况 1、兆山路位于宁乡县城西南侧,是连接新康路和二环西路的南北向次要干道,由二环路经两条规划路止于新康路,本路段全长计836.57m,规划路幅红线宽度24m。 2、沿线道路多为山地、农田及菜地,地形起伏较大。切方高度最大为12.532m (设计标高64.989m,现状标高77.521m);填方高度最大为5.394m(设计标高66.761m,现状标高61.367m)。 3、道路路幅宽为24m,路幅组成为:2.2m(人行道)+1.8m(绿化带)+16m (车行道)+1.8m(绿化带)+2.2m(人行道)=24.0m。 4、路基设计 1)路基施工标高为设计标高减去路面结构的厚度,路面外边坡按现有地形设计,填方边坡为1:1.5,切方边坡为1:1。 2)路基应充分夯实,填方区采用最佳含水量分层夯实,其密实度:0—80cm 范围内≥96%,80cm以下≥96%,挖方路槽底面以下0—30cm及零填区≥95%。 二、路基土方施工 1.施工前准备 (1)工程测量。首先进行导线点、水准点复测,联测。然后对控制点进行加密,加密点应通视良好,不受外界扰动。利用校验合格并经批准使用的控制点,采用全站仪极坐标法恢复路基中线,根据设计图纸尺寸及施工规范要求,放出路基边线,边沟及红线界桩用明显标志标识、加固,并对原始地面进行复核。 (2)填料选择及试验 a:按照规划的取土场,清除土料中树根、淤泥、垃圾、冻土、腐殖土,有机质含量大于5%、液限大于50%、塑性指数大于26的土不能使用。

高填方路基安全措施方案

高填方路基施工安全措施 本标段路基填筑最大高度约为12m,平均为6m左右,高度不算很大,又属土方路堤,所以施工安全还是体现在施工机械的交叉作业所带来的安全隐患,路基填筑施工安全措施主要还是体现在施工机械的安全操作规程。 一、一般规定 (1)、路基填筑前,必须了解土质、地下水等情况,查清地下埋设的管道、电缆和有毒有害气体等危险物以及,并加设标记,设置防护栏杆。施工现场技术负责人在开工前必须对作业人员详细交底,内容包括:地下设施情况及其危险性,施工作业方法,安全技术措施要点等。 (2)、作业人员要戴安全帽,并安排专职人员对边坡进行监视,防止上部物体坠落。技术人员和安全人员要随时观察高边坡是否有滑动的可能并及时采取安全措施。 (3)、路基填筑和边沟砌筑作业面相互错开,严禁上、下双重作业。 (4)、路基填筑下方有道路时,作业时严禁通行。 (5)、整修边坡时,应从上而下顺序进行,坡面上的松动土、石块必须及时清除。坡面上的操作人员需戴安全帽。严禁在边坡下方作业、休息和存放机具。边坡上方有人工作时,边坡下方不准站人。 (6)、边坡浆砌或边沟浆砌时:班组长要安排专职人员查看边坡上的情况,以防止边坡上有异物坠落,作业人员必须戴安全帽。

(7)、施工中如发现边坡有滑动、崩坍迹象危及施工安全时,应暂停施工,撤出人员和机具,并根据实际情况,研究制定新的施工方案和安全措施。 (8)、土方运输要事先安排好运输路线。运输土方的车辆会车时,应轻车让重车。通过窄路、交叉路口和交通繁忙地段以及转弯时,应注意来往的行人车辆。重车运行,前后两车间距必须大于5m,下坡时,间距不小于10m,严禁车上乘人。过道(包括施工便道以及便道与路基的连接道)应设专人管理、维修。 (9)、台背回填时,电动蛙式夯机的电源线必须完好无损,并应安装漏电保护器。操作时,应带绝缘手套,并要求一人操作、一人扶持电缆进行辅助。辅助与操作人员必须密切配合,严禁在夯机前方隔机扔电缆或背线拖拉前进。电缆线不应扭结和缠绕,不得夯及电缆线,也不得在斜坡上夯打。停用或搬运打桩机时,应切断电源。 (10)、机械在危险地段作业时,必须设明显的安全警告标志,并应设专人站在操作人员能看清的地方指挥。驾机人员只能接受指挥人员发出的规定信号。 (11)、配合机械作业清底、平地、修坡等辅助工作应与机械作业交替进行。机上、机下人员必须密切配合,协同作业,当必须在机械作业范围内同时进行辅助工作时,应停止机械运转后,辅助人员方可进入。

路基施工监理控制要点

路基施工 监理控制要点 *****铁路监理项目部 2011年3月

路基施工监理控制要点 一、开工前监理 1、监理工程师了解、熟悉现场情况和设计要求,核对设计文件与现场实际情况。 2、施工单位的土工试验室和室外检测设备、仪器设备应经过有关计量部门和有关部门标定,且在有效期内。试验员应持证上岗,并熟悉检测试验方法。 3、监理工程师和施工单位共同对取土场和弃土场的位置、周围环境和土质情况进行考察,复验路基填料和土工材料的质量;审核土或石的类别与设计要求是否吻合,审查土石方调配方案。 4、监理工程师根据施工单位上报的中线贯通测量、中桩高程测量、断面测量、站场基线测量的成果进行外业和内业审核,必要时应进行现场抽测。 5、对路基工程采用的主要原材料、构配件,监理工程师应在施工单位自检合格的基础上按规定进行见证取样检测 6、监理工程师必须全面了解路基地质水文情况,熟悉有关设计施工规范,审查施工单位施工组织设计。 7、全面熟悉项目管理机构与施工单位之间的工程合同,严格按合同要求督促施工单位全面做好准备工作,确保按期施工。 8、施工单位或监理单位发现设计图纸与现场地质地形不符,监理工程师应及时向项目管理机构反映,然后由设计单位根据项目管理机构要求提出设计变更方案。

9、监理工程师应全面掌握工程进度安排,协调各施工单位之问关系。 二、地基处理 (一)一般规定 1、地基处理可分为浅层地基处理(换填、抛石挤淤、强夯、重锤夯实、砂、碎石垫层等)、深层地基处理(高压旋喷桩、浆体喷射搅拌桩、粉体喷射搅拌桩、砂桩、碎石桩、灰土挤压桩等),特殊土地基处理(软土地基、盐渍土地基、冻土地基等)。 2、浅层地基处理质量控制要点: (1)审批地基处理方案,应重点审核施工方法、分层填筑厚度、每层压实遍数、选择的压实机械、所用材料等。 (2)检查处理的范围、深度或顶面高度。 (3)在施工前选择有代表性的地段对处理方案进行工艺性试验,确定工艺参数,处理后地基压实质量应符合设计要求。 (4)地基顶面应有横向排水坡度。 (5)处理后地基中线至边缘距离、地基宽度、横坡、平整度应符合验标规定。 3、深层地基处理质量控制检查: (1)审批施工方案,应重点审查施工单位采用的施工机械、施工工艺以及材料等。 (2)检查地基处理施工中使用的水泥、外加剂及其他加固材料的品种、规格、质量应符合设计要求,监理工程师见证取样检测。

地面铺装工程监理实施细则

B13四季仁恒超高层酒店式公寓工程 监理实施细则 (地面铺装工程) 内容提要: 专业工程特点 \ 监理工作流程 监理工作控制目标及控制要点 监理工作方法及措施 项目监理部(章): 专业监理工程师: 总监理工程师: ~ 日期:

江苏省建设厅监制 地面铺装监理实施细则 一、地面铺装工程的一般要求 1、地面铺装宜在地面隐蔽工程、吊顶工程、墙面抹灰工程完成 并验收后进行; 2、地面面层应有足够的强度,其表面质量应符合国家现行标 准、规范的有关规定; 3、地面铺装图案及固定方法等应符合设计要求; 4、· 5、天然石材在铺装前应采取防护措施,防止出现污损、反碱等 现象,湿作业施工现场环境温度宜在5℃以上。 二、施工准备 1、检查地面铺装工程的施工图、设计说明及相关设计文件,检 查地面铺装材料的产品合格证、性能检测报告、进场验收记 录和复验报告; 2、地面砖、石材、地板、地毯等品种、规格、颜色应符合设计 要求,天然石材表面不得有隐伤、风化等缺陷; 3、地面铺装时所用的龙骨、垫木、地板等木材的含水率,以及 防腐、防蛀、防火处理等均应符合国家现行标准、规范的有 关规定。 三、施工要点

1、石材、地面砖铺贴前应浸水湿润,天然石材铺贴前应进行对 色、拼花并试拼编号,铺贴前应根据设计要求确定结合层砂 浆厚度,拉十字线控制其厚度和石材、地面砖表面平整度(小 于等于1mm),结合层砂浆宜采用体积比为1:3的干硬性 水泥砂浆,厚度宜高出实铺厚度2~3mm,铺贴前应在水泥 砂浆上刷一道水灰比为1:2的素水泥浆,石材、地面砖铺 贴时应保持水平就位,用橡皮锤轻击使其与砂浆粘结密实,同时调整其表面平整度及缝宽(不大于1mm); 2、实木地板铺装时,基层平整度误差不得大于5mm,铺装前 应对基层进行防潮处理,防潮层宜铺装塑料薄膜,铺装前应 对地板进行选配,宜将纹理、颜色接近的地板集中使用于一 个房间或不显眼的部位,木龙骨应与基层连接牢固,固定点 间距不得大于600mm,主地板应与龙骨成30°或45°铺钉,板缝应为2~3mm,相邻板的缝隙应错开,在龙骨上直接铺 装地板时主、次龙骨的间距应根据地板的长度模数计算确 定,地板接缝应在龙骨的中线上,地板钉长度宜为板厚的倍,从凹榫为30°倾斜钉入,硬木地板应先钻孔,孔径略小于 钉直径,主地板及地板与墙之间应留有8~10mm的缝隙; 3、— 4、强化复合地板铺装时,防潮垫层应满铺平整,接缝处不得叠 压,安装第一排时应凹榫面靠墙,地板与墙之间应留有8~ 10mm的缝隙,房间长度或宽度超过8米时,应在适当位置
