山西中南部铁路通道ZNTJ-15标

D1K95+100~D1K95+300段路基基床底层水泥改良土试验段施工方案

中铁十局山西中南部铁路通道ZNTJ-15标

项目经理部第五分部

目录

1.水泥改良土设计标准及要求 (1)

2. 试验段选定和施工日期: (2)

3.稳定土拌和机械选定 (2)

4. 施工准备 (2)

5. 施工工艺流程图 (3)

6. 施工工艺 (3)

7. 劳动组织 (7)

8. 主要施工机械设备配置 (7)

9. 改良土质量检验及验收 (8)

10.试验段施工总结 (9)

D1K95+100~D1K95+300段路基基床底层

水泥改良土试验段施工方案

1.水泥改良土设计标准及要求

D1K92+050~D1K95+628段位于新建双线重载铁路区间上,路基填土高度为4.25米~7.1米。路基面宽度直线段12.1米,曲线段外侧加宽0.2米;区间线间距为4.0米。路基基床按时速120km/h标准设计。

路基基床厚度为2.5米,其中表层为0.6米。底层为1.9米。基床表层采用A组料填筑,粒径不得大于150mm;基床底层采用改良土填筑。路基基床压实标准如下:

2. 试验段选定和施工日期:

试验段里程:D1K95+100~D1K95+300,试验段长200米;

试验段路基基床底层改良土:水泥改良土。

施工日期:2011年5月25日,施工工天1天。

3.稳定土拌和机械选定

路基基床改良土厚1.9米,分层施工,分层厚度暂定为24厘米,共计八层。

试验段按每层厚度24厘米。

路拌机选用YWB210型稳定土拌和机,其性能指标如下:

稳定土拌和机主要技术参数

改良土压实设备选用XSM220单钢轮振动压路机,最大激振力370KN。

4. 施工准备

4.1土料、水泥应满足规范要求。

水泥采用P.O 32.5。受潮结块变质的水泥不得使用。

土料必须经试验鉴定,满足规范要求。

水,凡可用于饮用的水,均可用于水泥改良土施工。

4.2改良土配合比设计:

路基基床底层改良土为5%水泥改良土,报告编号ZNTJ15-ZTSJ0-5-TG-20110521-1

施工配合比:5%水泥改良土最大干密度1.78g/cm3,最佳含水量

为12.6%。

4.3 采取路拌法施工,分层厚度24厘米,每平方米水泥用量1.78

×0.24×5%×(1+1%)×1000=21.6 kg,每袋水泥(50kg)撒铺面积2.3平

方米。

5. 施工工艺流程图

6. 施工工艺

6.1准备下承层

在验收合格的路基C组土料顶面上,用18-21T压路机连续碾压2遍,碾压过程中,若发现土过干、表层松散,应适当洒水继续碾压;如土过湿,发生翻浆、软弹现象,应采用挖开晾晒、换土、外掺剂等措施处理。路基必须达到表面平整、坚实、没有松散和软弱点,边沿顺直,路肩平整、整齐。在已

完成的验收合格的改良土面上,可直接填筑下层改良土。

6.2施工放样:

恢复路基中线,直线段每20-25m,平曲线段每20m设一桩;每断面测设左、中、右三个高程(厚度)指示桩,指示桩上明显标记出改良土填筑高度。

6.3 备料和摊铺;

备料前根据计算确定的每车土料的堆放面积,在下承层上用白灰布设卸车网格。

自卸汽车按照每格一车,顺序堆卸土料;推土机按预设的松方填筑标高和松铺厚度全幅推平稳压。摊铺过程中应将土块、超尺寸颗粒及其他杂物拣除。摊铺土料时,先用推土机大致推平,然后用平地机整平,清余补缺,保证厚度一致,表面平整。

土料摊平后,考虑拌和、整平过程中的水份损失,要补充水分至略大于最佳含水量(根据气候及拌和整平时间长短确定)。

6.4 撒布水泥

根据水泥改良土配比和试验段计划分层压实厚度24cm等数据,试验段每1m2水泥用量水泥用量21.6kg,每2.3平方米面积路面摊铺1袋PO32.5水泥(50kg)。现场撒布水泥时,用石灰粉按1米×2.3米(或2米×2.3米)划出格线,按每格1袋(或2袋)将水泥置于格内,然后再开袋铺撒,将水泥均匀地铺散在格线范围内。

水泥摊铺完后表面应无空白位置、也没有水泥过分集中的现象。

6.5 拌和

采用稳定土拌和机拌和。

拌和时要指派专人跟机进行挖验,每间隔5-10米挖验一处,检查拌和是否到底。对于拌和不到底的段落,及时提醒拌和机司机返回重新拌和。第一遍拌和满足不了均匀性的要求时应进行第二遍拌和,拌和前,宜用平地机粗平一遍,然后实施第二遍拌和。一般完成二次拌和即可满足要求。拌和时各行程之间的搭接宽度不小于10cm。

拌和深度应侵入下承层1cm-2cm,以避免上下层间产生素土夹层。

6.6 整形

用平地机,结合少量人工整平。

路拌混合料验收合格后,及时用震动压路机不开振动稳压1-2遍,用平地机粗平一遍,消除拌和产生的土坎、波浪、沟槽等,使表面大致平整。

利用控制桩恢复中线和边线标高,采取白灰作出高度标记。

平地机按照人工标识的高度标记,由外侧起向内侧进行仔细刮平。对于局部低洼处,用平地机耙齿将低洼处表层5cm耙松,补充新拌的混合料进行找平。不允许直接在低洼处补填混合料以形成薄层贴补现象。

接头、桥头、边沿等平地机无法正常作业的地方,应由人工完成清理、平整工作。

最后一遍整平前,宜用洒水车喷洒一遍水,以补充表层水份,有利于表层碾压成型。

6.7 压实

碾压采用18-20吨单钢轮振动式压路机完成。

整平完成后,用振动压路机由路边沿起向路中心碾压(超高段自内侧向外侧碾压)。碾压采用大摆轴法,即全轮错位,搭接15-20厘米,震压6-8遍,

下层压实度满足要求后,关闭振动,低速静压2-3遍,消除轮迹,达到表面平整、光洁、边沿顺直。

碾压必须连续完成,中途不得停顿。

震动压路机数量,一般应配备2-3台,以减少碾压成型时间,碾压过程中应行走顺直,低速行驶。

桥头处10米范围内横向碾压。

水泥改良土从拌和至碾压成型的延迟时间不得超过规范规定的4小时。要求施工安排一定要紧凑,设备要充分,尽量缩短拌和、整平、碾压的时间。

机械压实不能作业的部位,采用小型夯机进行夯实。夯实作业时间控制在规范规定的4小时内。

6.8 检验

试验段每完成一遍压实作业,试验员应立即进行现场压实度试验。压实遍数6~8遍,根据检测报告,确定满足压实要求的压实遍数。

改良土施工成型后的2日内完成平整度、标高、横坡度、宽度检验,检验不合格的必须采取措施预以处理。翻浆、轮迹明显、表面松散等有外观缺陷的不准验收,应彻底处理。

6.9 接头处理

碾压完毕后的水泥改良土端头应立即将拌和不均或标高误差大,或平整度不好的部分挂线垂直切除,保持接头处顺直、整齐。

下一作业段与之衔接处,铺土料及拌和应空出2米,待整平时再按松铺厚度整平。

桥头处亦按上述方法处理,铺土及拌和应空出2米,先横拌2遍再纵拌,

石灰土施工方案(厂拌)

石灰土施工方案 石灰土是石灰稳定细粒土而得到的混合物,是在土中掺加一定比例的消石灰或生石灰粉,通过加水拌合、平整、碾压成型、养生等工序后,使之成为一种具有一定抗压、抗折等性能的半刚性结构,常用作高等级路面的底基层或低等级路面的基层。 本标段按设计要求采用厂拌法施工,其施工工艺流程见图 1、施工工序 施工准备→拌合→运输→摊铺→检测灰剂量→整型碾压→接缝和调头处处理→检测压实度→养生 2、准备工作 1)下承层准备。石灰土的下承层为路基顶面层,要求表面平整、坚实 ,否则应处理至符合要求,并在上土前将表面洒水湿润。 2)施工放样。在路基上恢复中桩,每20m设一桩,并在边线外0.3~0.5m 设指示桩,进行水准测量,在两侧指示桩上用红油漆标示石灰土边缘的设计高程。 3)人员与机械设配备准备。 (1)人员组织。技术员刘磊,工长李家彬,测量员高鹏,试验员汪秋云。 (2)机械配备。装载机、拌合机、自卸翻斗车、推土机、摊铺机、洒水车,压路机(振动),压路机(三轮)等; 3、拌合。石灰土的含水量对其成型质量影响很大,拌合时应严格控制含水量,特别表现在正处于夏季施工。在每个拌合运输以及摊铺过程中均有水分散失应适当加大含水量,据我们的施工经验,在夏季9点前和下午5点后,补水量比最佳含水量1%-1.5%;在9点至17点之间,应增加补水1.2%-2.5%。在雨季施工期间,由于土的含水量增大,拌合时应实测土的含水量,调整拌合用水量。

4、运输。运输采用自卸翻斗车,在自卸汽车将石灰土倒车进行摊铺喂料时应听从现场指挥,严禁撞击摊铺车。 5、摊铺。为避免中间有纵向接缝,我们采用一台摊铺机摊铺。摊铺时应及时检测摊铺面标高、横坡、厚度,不符要求要及时调整直至满足要求。摊铺时应保持匀速摊铺,根据拌合能力确定摊铺速度,一般规定在1.0-3.0m/min摊铺过程中因故中断或每天的工作结束时,必须设置横缝,摊铺机应驶离末端一定距离。 6、横缝施工。人工把末端灰土弄整齐,然后放一方木与其压实厚度同高,同宽,另一侧设支撑,保证在碾压时不移动变形。 7、碾压 整型后,经检查标高、横坡、平整度、含水量、含灰量均符合要求后,即可进行碾压。采用18t以上三轮压路机、重型压路机或振动压路机在路基全宽内进行碾压。碾压顺序:先轻后重、先慢后快、先边后中。压实工艺如下:先用振动压路机不开振动压一遍,然后用振动压路机振压2-3遍,接下来用三轮压路机静压1-2遍,达到表面无轮迹,无软弹后及时按频率检测压实度达到要求时停压;否则继续压实达到规定为止。碾压时,直线段,由两侧路肩向路中心碾压;平曲线,由内侧向外侧进行碾压。三轮压路机碾压时后轮应重叠1/2的轮宽,静压速度1.7km/h,振动压路机振压速度为2.0-2.5km/h。碾压一直进行到要求的密实度为止。一般需6~8遍。碾压过程中,石灰稳定土的表面应始终保持湿润。如表面水蒸发得快,应及时补洒少量的水。 如有“弹簧”、松散、起皮等现象,应及时翻开处理,在两个工程段接头处采用对接形式,前一段拌和后留下5~8m不进行碾压,后一段施工时将前一段留下未压部分进行再拌合、整平,与新铺段同时进行压实。严禁压路机等机械在已完成或正在碾压的灰土路段上掉头或急刹车,以保证稳定土表面不受破坏。 8、养生 石灰土碾压完成后第二天或第三天开始养生,一般使用洒水车洒水养生,使灰土表面保湿养生7d。养生期内勿使灰土过湿,更不能忽干忽湿。一定要控制好交通。如灰土的压实度、平整度等指标合格后,上层结构能马上施工时,可不进行养生。但是,必须保证灰土有合格的强度,在进行上层作业时要采取措施保证不破坏灰土表面。在养生期间未采用覆盖措施的石灰稳定土层上,除洒水车外,应封闭交通。 9、施工中应注意的问题 ①接缝和“调头”处的处理 两工作段的搭接部分,应采用对接形式。前一段施工后,用方木支撑保证碾压时不变形。后一段施工时,应先清扫下承层,摊铺机返回已压实好的末端,就位设好松铺厚度重新开始摊铺混合料。两层结构要尽量避免设在同一断面上。机械不宜在已压成的石灰稳定土层上调头。如必须在上进行调头,应采取措施(如覆盖10cm厚的砂或砂砾)保护调头部分,使石灰稳定土表层不受破坏。 ②应避免夹层的发生。夹层是不允许存在的,哪怕只有几毫米,对路面的影响也是严重的,由于夹层见水就软化,使路面强度下降,引发路面破坏,所以一定要消灭夹层。在上第二层灰土之前

水泥改良土施工方案设计

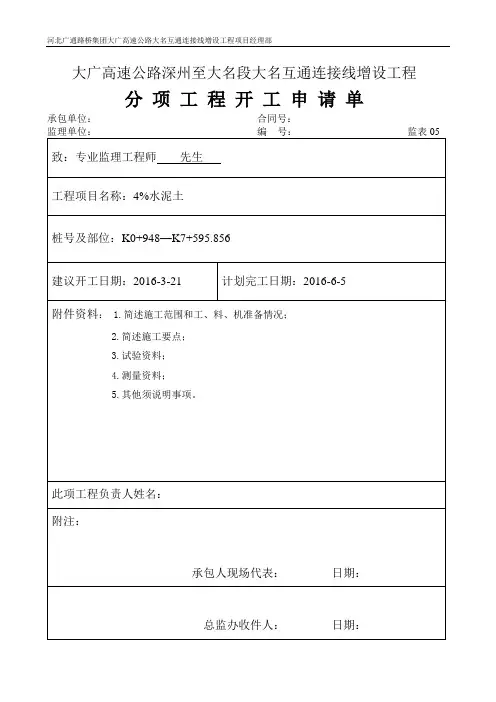

大广高速公路深州至大名段大名互通连接线增设工程分项工程开工申请单 承包单位:合同号:

掺4%水泥改良土施工方案 一、工程概况及主要工程量 1、概述 大广高速公路深州至大名段大名互通连接线增设工程全长 7.595Km,路基宽度 24.5m,断面布设为:0.75m(土路肩)+2.5m(硬路肩)+2x3.75m(车行道)+0.5m(左侧路缘带)+2m(中央分隔带)+0.5m(右侧路缘带)+ 2x3.75m(车行道)+2.5m(硬路肩)+0.75m(土路肩)=24.5m。 省道 S215 处平交口处所采用的路基加宽渐变方式为拓展两条路外侧硬路肩增加右转车道,完善等级路交叉。其中主线硬路肩由 2.5m 渐变为 6m, 减速车道渐变段长度 50m,拓宽段长度 40m;加速车道渐变段长度 50m,拓宽段长度80m。被交路硬路肩由 2m 渐变为 5.5m,减速车道渐变段长度 40m,拓宽段长度 20m;加速车道渐变段长度 40m,拓宽段长度 55m。 路线起终点、中间控制点、全长、沿线主要城镇、河流、公路及铁路等: 项目起点为大名县西环与南环交叉处,终点位于省道邯大公路(S313)。路线走向总体由西向东。沿线主要控制点有:县道 X153、省道临大公路(S215)、省道邯大公路(S313)。 所经过的主要村镇有:老堤北村、张潭村、丘堤村 所经过的主要河流有:超级干渠、引河 2、地形与地质简况 大名县城城区范围内地形较平坦、局部略有起伏。老城区内有多处坑塘。区域底层主要为第三、第四系,由巨厚的松散沉积物组成。根据工程地质钻孔及机井揭露城区范围内浅部地层(自然地表向下 15 米为浅部地层),主要第四纪新近沉积粘性土。有粉土、粘土及亚粘土。此外局部上分布有杂填土及灰褐色含有机质的粘性土。粉土为黄褐色,一般呈可塑状态。属中压缩性。其容许承载力一般为 120—130KPa亚粘土及粘土为黄褐色及红褐色。一般呈可塑状态。呈薄层状或层状。其容许承载力为110—120KPa。含有机质的粘性土一般为灰色及灰褐色,含有机质、碎砖及瓦片。其容许承载为 110—120KPa,局部较低为 90—100KPa,局部有杂填土一般有碎砖,杂土等组成。大名中心城区未进行详细的工程地质勘察。随着近几年城市建设的加快,一些大型公建的建设,目前已有 15 个钻孔。据邯郸工程勘察处对大名府路北侧,邮电局西侧的工程地质勘察,地表普遍分布有厚 0.5 米左右的

石灰土试验段施工方案

石灰改善土首件工程施工方案 一、工程概况 S320黄浒至口杨坡一级公路改建工程起点位于铜陵市与芜湖市交界处的黄 许大桥东侧,顺接S320芜湖境内桩号K55+500,终点位于口杨坡S320桩号 K65+637.058.木标段起点桩号K55+500,终点桩号K61+410>全长5.91KM,全 线采用双向六车道一级公路标准,设计车速80KM/h,路基宽29m,沥青混凝土路而。 本标段主要有路基工程、路面工程、涵洞工程.安全设施、绿化等。路基填筑5%灰土设计123万立方米。 二.试验段目的 试验段主要是根据现有的压实机械,现有试验合格的取土场的填料,选择有代表性的一段路基进行局部路基填筑,确定石灰改善土填筑施工的各种控制参数。 石灰改善土填筑的主要控制参数包括:填层松铺厚度、松铺系数.碾压最佳含水量、碾压机械行使速度、压实遍数。 三.施工准备工作 石灰改善土路基试验段开工前,按照设计及规范做好下承层的验收工作, 合理规划生石灰的消解场地和施工便道,组织施工人员及机械。 K确定试验段里程 根据设计及规范要求,结合现场实际情况,试验段选择在K60+509? K60+776段右幅。 2、试验、技术准备工作

在试验段开工前,试验室配备齐全现场检测所需试验仪器。工程部制定详细的施工方案和技术交底,现场加密控制点、水准点,恢复路基中心桩位置。 3、施工机械配备 施工机械配备以能满足施工需要为原则,施工机械名称、规格及数量详见 “石灰改善土试验段施丄机具配备表”。 石灰改善土试验段施工机械配备表 4、人员配备及分工 试验段由工程部部长XX负责试验段全面管理工作。试验室主任XX负责试验段试验全面工作,对试验结果及时进行分析、总结。路基工程师XX负责试验段施工方案制定及现场的技术控制。 试验段施工还配备一名测量工程师,一名试验工程师,一名试验员,人员配备情况及具体分工见“路基试验段人员职能分配表”。

石灰土基层施工方案

跃龙路改建主体工程(虹桥路-世纪大道)石灰土基层施工专项方案 1、工程概况 跃龙路改建主体工程(虹桥路-世纪大道)拓宽工程,设计道路是南通市中心区重要的南北向主干道,且原道路车辆流量大,本次施工要求不能中断交通,给我们施工带来很大困难。为了确保施工生产安全,避免交通事故的发生,必须制定有效可行的预防措施。 本次跃龙路(虹桥路-世纪大道)改建工程为老路改造,现况道路断面自东向西布置为:1m人行道+4.5m非机动车道+16m机动车道+4.5m非机动车道+2m人行道=28m,部分路段无人行道。机动车道为水泥混凝土路面,非机动车道为沥青路面。道路东侧为西山河,西侧为邻企事业单位、在建施工工地及店面房。 根据设计,改造后的道路道路断面型式自东向西为:2m人行道+2m侧分带+4.5m非机动车道+16m机动车道+2m侧分带+4.5(5.5)m非机动车道+3m人行道=34(35)m,道路基本沿现状老路东侧车行道边线向西拓宽。新建道路中心线为原有道路中心线向西平移4m。 其中,机动车道:20cm6%石灰土原槽拌合+60cm8%石灰土处理;非机动车道:20cm6%石灰土原槽拌合+40cm8%石灰土处理 2、参照文件 《市政工程施工技术规程汇编》

3、施工前的准备 3.1整理底基层(20cm6%石灰土处理)。新完成的底基层或土基必须按本规程的规定进行验收,凡验收不合格的路段,必须采取措施使其达到标准后,方能在其上铺筑上层石灰土层。 3.2在土基或老路面上铺筑石灰土层必须进行恢复中线测量,敷设适当桩距的中线桩并在路面边缘外设指示桩。进行水平测量,把路面中心设计标高引至指示桩上。 3.3应尽早确定工程项目,并应选择适当的存灰点,以地势较高,近水源,有电源,有交通通道,离居民点有一定距离且较安全的地点为宜,以免雨季被泡,调运困难等。 3.4消解钙石灰应在用灰前3~5d消解完毕,镁石灰及高镁石灰应充分消解10d以上方准使用,未消解透的石灰不准装车铺。 3.5施工前应对所用的石灰取样过15㎜圆孔筛筛余试验,并应根据筛余百分比增加用灰量。 3.6土按需用数量备好,土中的草根、杂物应清除。 4、实施步骤 4.1用路基原土或外运土,按重量比掺和石灰洒水拌和均匀,在接近最佳含水量情况下压实成为石灰土底层。 4.2土 石灰土所用土壤以就地取料为原则。一般稍具粘性的土均可利用,其中以粘土、亚粘土为最好,用粘性较差的粉砂土、亚砂土时,宜掺入粘土后再用;特殊类型的土壤如腐植土等,应经试验后再决定能否

改良土专项施工方案

改良土专项施工方案

中交一公局兰渝铁路LYS-12标段项目经理部 改良土 专项施工方案 中交第一公路工程局有限公司 二O一O年一月

改良土专项施工方案 一、工程概况 兰渝铁路北起甘肃省兰州市枢纽兰州东站,经榆中县、渭源县、岷县、宕昌县、陇南市(武都区),然后向东经四川省的广元市、苍溪县、南充阆中市、南部县到南充市(顺庆区),在南充分线(高坪区),一条经武胜县到重庆市,另一条经广安市、三汇坝到重庆市。 LYS-12标起讫里程: DIK754+000~DIK792+474.137,DK811+500~DK881+500,全长108.342公里,南充地区相关联络线长度28.991公里。 第三分部施工范围: DK815+350~DK851+047正线里程35.697公里,线路经过南充市嘉陵区、广安市武胜县。 根据本标段目前施工图到位情况以及征地拆迁、取土场、现场交通、水电情况等综合分析比较。 工作内容:路基土石方,软基处理,边坡防护,绿化工程。 工程内容主要包括:拆迁及征地、临建、路基施工等。 二、编制依据 (1) 兰渝铁路公司相关文件; (2) 新建铁路兰州至重庆线广元至重庆段LYS-12施工图、通用图(中国中铁二院工程集团有限责任公司); (3) 有关合同文件; (4) 新建铁路兰州至重庆线广元至重庆段路基设计图; (5) 新建铁路兰州至重庆线线路平面图和线路详细纵断面图

(LYS-12); (6) 新建兰州至重庆铁路广元至重庆段LYS-12标工程现场踏勘调查 (7) 现行的国家有关方针政策及国家和铁道部有关标准、规范、验标及施工指南等。 (8) 中交一局LYS-12标项目部总体施工组织设计、总体施工进度计划。 三、编制原则 (1)符合性原则 遵守合同文件要求,满足建设工期和工程质量标准,符合施工安全、环境保护、水土保持和地质灾害防治等要求。 (2)科学、经济、合理的原则 树立系统工程的理念。统筹分配各专业工程的工期,搞好专业衔接;合理安排施工顺序,组织均衡、连续生产;以关键线路为中心,建立数学模型进行工期、资源优化;管理目标明确,指标量化、措施具体、针对性强。 (3)坚持专业化作业与综合管理相结合的原则 充分发挥专业人员和专用设备的优势,综合管理,合理调配,采用先进的施工技术,科学安排各项施工程序,突出重点项目和关键工序,整个工程统筹组织,超前计划,合理安排工序衔接。运用网络施工管理技术,组织连续、均衡、紧凑有序地施工。四、施工方法

4%石灰土施工方案

4%石灰改良土试验段施工方案 一、编制说明 1、编制依据 ①武深高速嘉通段招投标文件及相关资料。 ②武深高速嘉通段施工图设计文件 ③公路路基施工技术规范( JTG F10-2006) ④公路工程质量检验评定标准( JTG F80/1-2004) ⑤施工现场调查情况 2、编制原则 ①严格执行国家和地方对公路工程建设的各项方针、政策、规定和要求。严格遵守工程合同文件的要求并服从业主统一安排。 ②在认真领会初步设计图纸、施工图纸及补遗书的前提下,在实施性施工组织设计的基础上,根据现场的实际施工条件,优化施工安排,保证工期。 ③根据业主规定的总工期以及阶段性目标,制定合理的施工进计划,施工区段划分合理,适时根据重点、难点,施工工序及气候环境的要求和制约,组织分阶段控制目标计划。 ④依靠成熟的技术,先进的工艺,可靠的措施,严格的管理,为业主提供优质工程。

⑤根据本分项工程的实际情况,我项目部将组织一批施工经验丰富、技术力量雄厚的优秀技术、管理人员,调集先进的机械设备,配备先进的测量、试验仪器,组建一个高效精干的项目领导小组。 ⑥加强施工管理,提高生产效率,降低工程成本,增加企业效益。 ⑦严格贯彻“安全第一,预防为主,综合治理”的方针和原则。 二、试验段施工目的 通过本合同段K10+000-K10+200 段4%石灰土路堤试验段的铺筑,采用设计要求的填料,利用各种施工方法,达到施工技术规范及设计要求标准为止。所得到的施工方法、机械最佳组合和各种试验数据用以指导我标段全部4%灰土层填筑施工。 试验段施工中,主要确定路基填筑过程中以下几项内容: ①确定每层填料的松铺厚度、最佳含水率、松铺系数。 ②根据填料的性质,确定使用的机械设备(主要是碾压设备)的型号、数量、最佳组合方式、碾压遍数及碾压速度。 ③根据填料土的性质、气候条件、确定洒水量以控制最佳含水量及碾压时含水量允许偏差。 ④根据路基试验段的试验情况编制路基作业指导书为路基施工提供依据。 三、工程概况本合同段由主线和连接线两大部分组成,主线起讫桩号为K9+000至K16+000,路线全长7Km,嘉鱼南连接线起讫桩号为LK0+800至 LK5+282.479,连接线线全长4.482 Km。本合同段设计有嘉鱼南互通、 嘉鱼南服务区各1处,本合同段路线总体走向由北向南,沿西凉湖西侧 向南展线,经官桥镇,跨嘉泉公路(X044县道)。

石灰改良土施工方案(最新)

石灰改良土施工施工 为更好地指导施工生产,规范现场施工,有效控制施工质量,并达到规定的技术质量标准。特编制本交底来规范本标段内路基填筑石灰改良土施工作业,请遵照执行。 一、施工准备 1、基底处理 在填筑段清淤换填后,进行片石填筑施工,并进行填隙碎石,经检验合格后,方可进行路基石灰改良土施工。 2、测量放线 用全站仪放出路基中线和施工边线,每20m钉设中桩和边桩。为保证路基边坡的压实度等指标满足设计及验标要求,路基施工边线比设计路基边线宽50cm,(左右两侧设计路基挡土墙则以挡土墙为路基边线)。用水准仪精确测出路基各断面点的标高,根据路基填筑高度算出路基填筑层数,以控制路基填筑。并便于计算路基填层松铺厚度和压实厚度,以换算松铺系数,每10m在路基两侧用钢筋插设标杆,控制填料的松铺厚度。 3、路基填筑 该试验段属于路堤段,需采用横断面全宽或纵向分段分层填筑、碾压成型。通过对路基填筑材料掺入6%、8%灰土施工。路基填筑两侧各超宽50cm,(左右两侧设计路基挡土墙则以挡土墙为路基边线)。路基与路基、路基与过渡段的纵向接头部位每层预留不小于2m的接头台阶,在进行接头施工时先将预留的台阶部位的表层洒水湿润,并晾晒3小时,使其含水量调整至最佳含水量允许偏差范围内,然后与后施工的段落同步碾压成型。

二、填料的拌合、运输与填筑 1、石灰的选择 石灰掺入比拟选定分别为6%、8%灰土层。采用的掺灰比的控制性标准为:改良土强度满足路基填筑质量要求;无荷膨胀率<1%;浸水72h无明显崩解。石灰应充分消解,并尽快使用,消解后的石灰应保持一定的湿度,以免过干飞扬,但也不能过湿成团。 2、取土场的规划 在取土场内进行规划,将其分为石灰储备区、消解区、取土晾晒区、闷拌初拌区。取土晾晒区和闷料初拌区循环交替使用。取土区内分层取土,每层约0.5~0.6m,保持每层所取土质一致。 3、石灰改良土施工工艺流程 生石灰消解→按6%(采用5~6%比例)、8%(采用7~8%比例),取土场内挖掘机翻拌3~5遍、闷料)→运输到填筑段→摊铺平整→挖掘机拌和→试验检测合格→精平碾压→洒水养生。 4、石灰消解 根据生石灰用量,按不小于30%比例加水消解5~7天。掺灰、闷料6%改良土施工时:生石灰消解后按6%比例掺灰,即一平方米面积上土厚为1米时,布石灰约为15cm厚(或6铲土掺1铲石灰)。8%改良土施工时:生石灰消解后按8%比例掺灰,即一平方米面积上土厚为1米时,布石灰约为20cm厚(或9铲土掺2铲石灰)。然后挖掘机翻拌3-5遍,目测拌和比较均匀,石灰无堆积现象,而后进行打堆闷料。 5、运输

路基14%石灰土底基层施工方案(6.20)

B3+262--DT+37段公路施工方案,施工组织设计,施工规范 德州市高铁新区市政基础设施纵二路工程 路基14%石灰土改良层 施工方案 济南城建集团纵二路项目部 二〇一二年五月二十日

B3+262--DT+37段公路施工方案,施工组织设计,施工规范 路基14%石灰土改良层施工方案 一、工程概况 纵二路道路工程全长7636.4米,其中,起止桩号为K0+000 -K7+636.4,含雨水、污水、照明、交通设施等管线。 道路设计红线44米,道路横断面型式为四块板,其中,中间隔离带4米,两侧各11米机动车道,2米的隔离带,7米慢行一体(4米非机动车道,3米人行道)。两侧各20米绿化带。 纵二路城市Ⅱ级主干路,设计车速主车道50公里/小时快车道结构为4cm厚细粒式SBS改性沥青砼+8cm厚粗粒式沥青砼+0.5cm厚单层式沥青表面处置+16cm厚水稳+16cm水稳+18cm厚14%石灰土,18cm厚14%石灰土作为道路结构的底基层,现编制了具体的施工方案。 二、施工准备工作 1、技术准备 熟悉图纸和施工现场情况,根据坐标点及水准控制点进行中桩高程,恢复中桩边桩,测量高程。对技术人员进行技术交底和安全交底,对施工人员进行全面的技术、操作、质量、安全交底,确保施工过程的工程质量和人身安全。 2、材料准备 对原材料由持证材料员和试验员按规定进行检验,确定其原材料质量符合相应标准。根据实验室出具的配合比换算出现场的施工配合比。 石灰采用济南长清生产的Ⅱ级生石灰,进场石灰每车必检,充分消解后尽快使用。土选粘性土或砂性土,即按JTJ034-2000的规定进行试验,细粒土应尽可能粉碎,土块最大尺寸不应大于15mm。土中不含垃圾,树根及腐植质。土中的有机质含量不大于4%。水一般使用人畜饮用的水,根据沿线水源设施的布设情况,采取打井

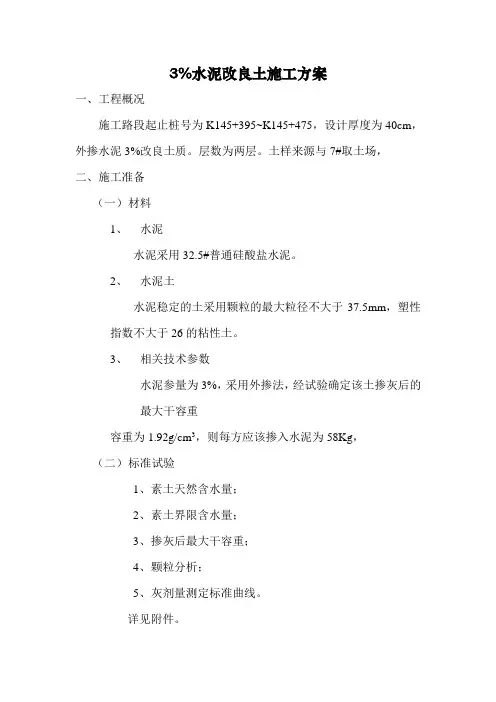

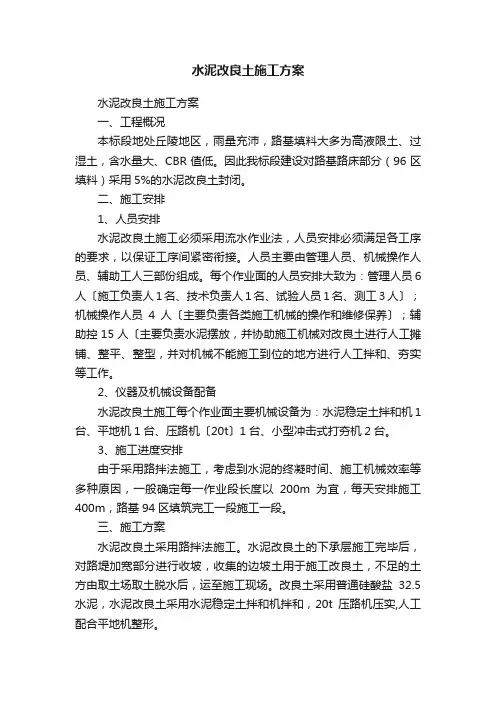

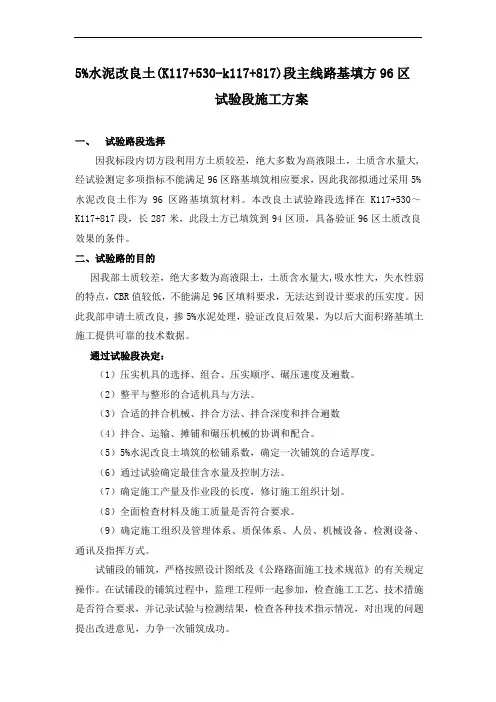

水泥改良土施工方案

水泥改良土施工方案 一、编制目的 原设计区间路基基床表层为三七灰土,经调查本地区石灰产量少且造价较高,经工程建设办公室、监理站共同商议,将三七灰土变更为水泥改良土,并报经设计院批准。 本施工方案将通过试验段明确水泥改良土施工工艺及控制流程,同时严格按照施工技术要点和相应的工艺标准指导和规范工程施工,切实保证工程质量满足规范及设计文件要求。 二、编制依据 济南化工产业园区铁路专用线招标文件和有关设计资料等。 铁路路基工程施工质量验收标准TB 10414-2003 铁路路基施工规范TB 10202-2002 施工区域自然因素、沿线交通情况及现场施工条件。 设计单位提供的施工图及相关说明等设计文件 工程变更单(附后) 三、适用范围 适用于济南化同产业园区铁路专用线水泥改良土工程 四、水泥改良土工程施工计划 根据项目整体施工计划,2009年7月-8月,试验段确定为DK5+500-DK5+560。 五、主要工程数量

区间水泥改良土工程量为16886m3. 六、人员及机械配置 1、人员配置 项目总工:技术总负责 项目副经理:施工总调度 技术负责人: 技术员:5人 试验室主任: 试验员:1人 测量组组长: 测量员:1人 2、主要机械设备 名称型号数量 挖掘机CAT220 1台 挖掘机三一225 1台 自卸车30台 推土机山推160 1台 路拌机1台 平地机1台 压路机徐工18t 1台 洒水车2台 平板载荷仪K30 1台

核子密度仪1台 全站仪索佳SET210 1台 水准仪3台 七、水泥改良土工程施工方案 采用挖掘机装车,自卸汽车运输,推土机和平地机摊铺土方,人工配合机械摊铺水泥,稳定土路拌机拌和,洒水车补充洒水,压路机碾压成型的方案。 1、施工准备 在下承层施工完成后,经过监理工程师检验合格,即可进行水泥改良土的施工。 2、施工放样 利用全站仪恢复路基中线并加密中桩,根据路基设计高程、下承层的实测高程和路基边缘确保压实度的超宽值,进行宽度放样,确定出路基的填筑边线,撒上灰线。 3、材料选择 土:采用设计文件中给定的大桥取土场和大漠刘取土场的土。 水泥:采用山东金石水泥厂生产的PC32.5缓凝水泥,初凝时间不小于3小时。

路基灰土试验段施工方案

路基灰土填筑试验段 施工方案 编制: 审核: 审批:

目录 一、编制依据 (1) 二、工程概况 (1) 三、试验段试验目的和内容 (1) 四、施工人员和机械设备投入情况 (2) 五、施工前准备 (4) 六、试验段施工工艺流程 (4) 七、试验段施工方法 (5)

八、质量评定标准 (7) 九、质量保证措施 (8) 十、安全生产保证措施 (10) 十一、施工环保、水土保护措施 (11)

路基灰土填筑试验段施工方案 一、编制依据 1、《公路路基施工技术规范》(JTG F10-2006); 2、《公路路基路面现场测试规程》(JTJ059-2005); 3、《公路土工合成材料试验规程》(JTG E50-2006); 4、《公路工程质量检验评定标准》(JTG F80/1-2004); 5、《公路土工试验规程》(JTJ E40-2007); 6、《公路工程施工安全技术规程》(JTG F90-2015); 7、《国道G104五河淮河特大桥及接线工程路基02标两阶段施工图设计》; 8、《国道G104五河淮河特大桥及接线工程施工标准化实施细则》路基篇。 二、工程概况 本合同段为国道G104五河怀河特大桥及接线工程路基工程第二合同段,起讫桩号为K14+100~K22+322,全长8.222km,路基标准宽度为24.5~32.0m,路基填方高度为0.7~7.1m,其中K14+100~16+600采用四车道路基断面,K16+600~K16+800为四六车道过渡段,K16+800~K22+322为六车道断面,路基填方量共计45.6万立方,根据设计要求,路堤采用4%灰土改善处理,路床采用6%灰土改善处理。为确保工期和质量、合理控制工程造价、优质高效文明施工为指导思想,选择在K18+690~K18+910段路基进行土方路堤试验段的施工,为我标段后续大面积土方路堤填筑施工提供可靠的依据及相应的施工技术参数,找出适合本标段土方路堤填筑的最佳方案和最佳机械组合,指导全线施工,现编制本工程路基土方路堤试验段施工方案。 三、试验段试验目的和内容 1、试验目的 确定施工过程中填料含水率的控制范围、适宜的松铺厚度、碾压遍数及施工工艺、施工组织、施工机械,在达到各项设计要求的同时,选定最佳的机械配套和施工组织,从而指导下步路基施工。 2、试验内容 填筑采用路基断面全宽水平分层填筑,人工配合平地机摊铺平整填料,测量人员用仪器测量填土标高以控制摊铺厚度,并按设计施工成型边坡坡率。试验过程中每压实一遍进行观测点的压实度、高程、厚度、宽度等指标检验。

路基改良土填筑工艺性试验总结

新建石家庄至济南铁路客运专线站前工程SJZ-3标 路基改良土填筑工艺性试验总结 我单位于2015年3月12日~3月27日在改DK87+ ~改DK87+500段路基进行了改良土填筑的工艺性试验。该工艺性试验已按照既定方案顺利完成,现将工艺试验施工情况总结如下: 1.工程概况 新建石家庄至济南铁路客运专线站前工程SJZ-3标段第一分部所管路基施工里程为改DK83+~改DK90+,全长。 改DK87+ ~改DK87+500段,全长,宽度。地基处理采用CFG桩,CFG桩桩帽顶部设厚碎石垫层,碎石垫层中间夹铺一层100KN/m的高强度土工格栅;路堤基床表层厚,采用级配碎石填筑;基床底层厚,采用改良土填筑,基床以下采用改良土填筑;路堤两侧边坡水平宽度范围内,自坡脚至基床表层下每隔铺设一层抗拉强度为30KN/m的双向土工格栅,路堤边坡坡度为1:。 2.试验目的 在大规模填筑改良土施工之前,通过现场工艺性试验,以确定以下工艺参数:①确定松铺厚度,计算松铺系数。②确定压路机碾压遍数。③确定压路机行进速度。④确定压路机的类型。⑤确定最佳含水量。⑥确定最合理的施工控制方法。 3.工艺性试验段总体安排 3.1.试验段施工组织机构 改良土填筑工艺试验由中铁十九局集团石济铁路客运专线项目经理部第一分部路基架子队组织施工,配备队长1名、技术负责人1名、技术员1名、试验员2名、材料员1名、安全员1名、质量员1名、资料员1名、领工员1名、工班长1名;下设路基填筑工班1个。改良土填筑工艺试验人员及任务分工见表。 表一分部改良土填筑工艺试验人员及任务分工表

路基填筑工班主要包括工班长1名,挖掘机司机1人,推土机司机1人,平地机司机1人,压路机司机1人,装载机司机2人,洒水车司机1人,自卸汽车司机4人,施工配合人员8人。 3.2.施工机械设备和测量、检测仪器设备投入情况 试验段拟投入的施工机械设备及测量、检查仪器设备见表、。 表施工机械设备配置表 表测量、检测仪器设备的配置

石灰土施工方案完整

(3)、生石灰块应在使用前7~10d充分消解,严禁随用随消,消解石灰用水量为每吨石灰用水0.5~0.8m3,消解后的石灰应保持一定的湿度,不得产生扬尘,也不可过湿成团。 (4)、消石灰宜过径孔径10mm的筛,并尽快使用。 4、拌和:采用挖掘机和推土机拌和施工。拌和时应严格控制石灰土的配量比,拌和均匀后,成品向监理工程师报检认可。施工中应注意的是石灰土成品的最长存放时间应不超过3天,如逢雨天,还应及时做好堆放场地的地面排水并用雨布遮盖。 5、整形和碾压 (1)、将拌和好的石灰土以自卸汽车运至摊铺地点,用平地机将石灰土按松铺厚度摊铺均匀。在直线段,平地机由两侧向路中心进行刮平。必要时,再返回刮一遍。 (2)、对于局部低洼处,应用齿耙将其表层5cm以上耙松,并用新拌的混合料进行找平。 (3)、用平地机整形一次。将高处料直接刮出路外不应形成薄层贴补现象。(4)、每次整形都应达到规定坡度和路拱,并注意接缝必须顺适平整。(5)、在整形过程中严禁任何车辆通行,保持无明显的粗细集料离析现象。(6)、整形后,当混合料的含水量为最佳含水量(+1%~+2%)时,应立即用轻型压路机并配合12t以上压路机在结构层全宽内进行碾压。直线和不设超高的平曲线段,由两侧路肩向路中心碾压;设超高的平曲线段,由内侧路肩向外侧路肩进行碾压。碾压时,应重叠1/2轮宽,后轮必须超过两段的接缝处,后轮压完路硕全宽时,即为一遍。一般需碾压6~8遍。压路机的碾压速度,头两遍以采用1.5~1.7km/h为宜,以后宜采用2.0~2.5km/h。 (7)、严禁压路机在已完成的或正在碾压的路段上调头或急刹车,应保证石灰稳定土层表面不受破坏。 (8)、碾压过程中,石灰稳定土的表面应始终保持湿润,如水分蒸发过快,应及时补撒少量的水,但严禁洒大水碾压。 (9)、碾压过程中,如有“弹簧”、松散、起皮等现象,应及时翻开重新拌和(加适量的石灰)或用其他方法处理,使其达到质量要求。 (10)、在碾压结束之前,用平地机再终平一次。使其纵向顺适,路拱和超高符合设计要求。 6、接缝和调头 (1)、同日施工的两工作段的衔接处,应采用搭接形式。前一段拌和整形后,留5~8m不进行碾压,后一段施工时,应与前段留下未压部分一起再进行拌和。(2)、拌和机械及其他机械不宜在已压成的石灰稳定土层上调头。如必须调头,应采取措施保护调头部分,使石灰稳定土表层不受破坏。 7、养生

水泥改良土施工方案

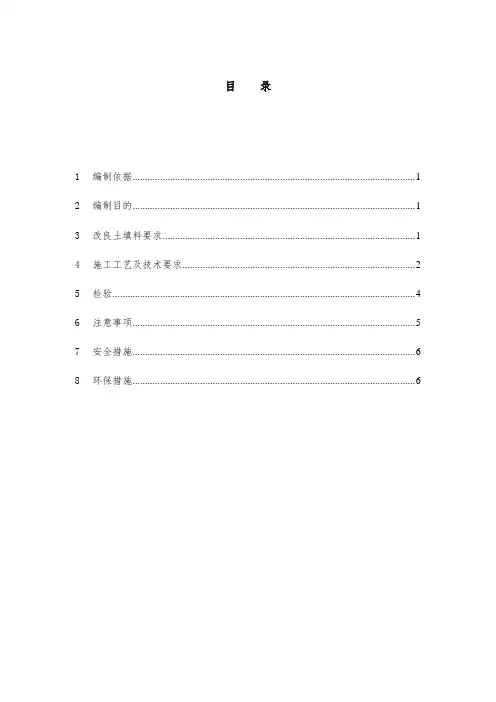

水泥改良土施工方案 1 编制依据 ........................................................... .1.. 2 编制目的 ............................................................ 1.. 3 改良土填料要求 ...................................................... 1. 4 施工工艺及技术要求 ................................................. 2. 5 检验 ................................................................ 4.. 6 注意事项 ............................................................ 5.. 7 安全措施 ............................................................ 6.. 8 环保措施 ............................................................ 6.. 水泥改良土填筑施工方案 1编制依据《客运专线铁路路基工程施工质量验收暂行标准》《客运专线铁路路基工程施工技术指南》《新建铁路郑州至焦作线施工图设计文件》 2编制目的 选取K0+000—K0+739.6 段为水泥改良土路基填筑。路床采用5% 水泥改良土采

5%石灰土试验段总结(最终)

国道207汝州养田至焦柳公铁立交桥段改建工程3A标段5%石灰土试验段施工 总 结 报 告 河南乾坤路桥工程有限公司 二Ο一六年四月十二日

目录一、工程概况 二、试验段施工组织 三、确定施工工艺 3.1施工准备 3.2石灰消解 3.3备料与卸料 3.4拌和 3.5整形 3.6碾压 3.7养生

5%石灰土试验段施工总结 2016年4月01日项目部对选定的K11+800-K12+100段5%石灰土路基试验段开始正式施工,在施工过程中,项目部技术人员和驻地办监理人员对现场施工进行了全过程的跟踪和旁站,对施工工艺和方法进行了全程控制。在施工过程中生石灰的消解闷料、石灰土的素土摊铺、备灰、拌和、整平、压实和养护等多道工序均按设计及施工技术规范执行。于2016年4月10日碾压结束,经检测各项指标均满足设计和规范要求。 在项目部的精心组织及驻地办的大力协助下,制定出一套详细的石灰土填筑施工工艺,并组织项目部技术人员认真学习、贯彻执行,现将试验段施工取得的有关参数、施工工艺、结果总结如下: 一、工程概况: 该试验段施工起讫桩号:K11+800~K12+100(右侧),长度:300m。该5%石灰土为2层15cm。以上为30cm砂砾石基层。 二、试验段的施工组织 2.1 试验段主要人员主要职能分配表

三、确定施工工艺 3.1施工准备 3.1.1下承层准备:下承层通过开挖、软基处理、整平碾压,其压实度、横坡、纵坡等各项指标均达到要求并通过报验合格。 3.1.2测量放线:下承层的准备工作做好后,各项质量指标符合设计要求后,进行施工放样,用全站仪恢复路基中线和边线,每隔10米设一桩,边线并用石灰洒出坡脚线,每侧坡脚线比设计宽出50cm,并用钢尺校核路基宽度。 3.1.3试验:施工前对石灰进行了滴定试验,试验结果表明,生石灰的钙镁含量达到II级及II级以上规范要求,同时对5%石灰土的标准试验,按重型击实标准试验,确定了灰土的最佳含水量11.8%与灰土的最大干密度1.873g/cm3。EDTA剂量为23.6ml。 3.2石灰消解 石灰选在路基两侧隔离带位置集中堆放,按每吨石灰消解需要用水量500~800kg进行加水焖料,待7~10天生石灰充分消解后方可进行使用。 3.3备料与铺料 3.3.1由试验数据,通过计算,得出土的松铺厚度h1 设计压实厚度0.15*摊铺系数1.4=0.21m 3.3.2根据算得的虚铺厚度,把堆放在两侧的素土摊铺、翻晒,先用平地机机大致进行初步的整平,用旋耕耙对土进行翻晒,在土的含水量达到最佳含水量+2%以内时,用平地机整平,清余补缺,达到厚度一致,表面平整的效果,然后再用压路机稳压一遍,使其初步成型。 3.3.3备灰前,我们根据灰剂量、不同含水量情况下的石灰松方干容重及石灰土最大干容重,对每100平方米的石灰用量进行了计算,计算结果如下: 石灰用量=混合料每立方1850kg*0.05kg=92.6kg。每100m3等

石灰土底基层层施工方案

石灰土底基层层施工方案(总 20页) -CAL-FENGHAI.-(YICAI)-Company One1 -CAL-本页仅作为文档封面,使用请直接删除

12%石灰土底基层层施工方案 第1章编制说明 1.1 编制目的 为指导12%石灰土底基层工程施工,确保施工质量、安全和工期,降低工程造价,为施工提供科学的指导依据,特制定本施工方案。 1.2 适用范围 本施工方案仅适用于12%石灰土底基层工程施工。 1.3 编制依据 1.3.2 设计主要依据的规范、规定和标准 国标GB/T19000族标准 交通部颁标准《公路工程技术标准》 交通部颁标准《公路桥涵施工技术规范》 交通部颁标准《公路桥涵设计通用规范》 交通部颁标准《公路桥涵地基与基础设计规范》 交通部颁标准《公路工程抗震设计规范》 交通部颁标准《公路工程质量检验评定标准》 交通部颁标准《公路工程施工安全技术规程》 交通部颁标准《公路路基施工技术规范》 交通部颁标准《公路路面基层施工技术规范》 《施工现场临时用电安全技术规范》JGJ46- 《天津市市政工程施工现场安全管理标准》 以及与本工程有关的国家、部及天津市技术标准、法规文件等。 1.4 编制原则 1.4.1 严格执行工程施工过程中涉及的相关规范、规程和设计标准。 1.4.2 遵守、执行招标文件各款的具体要求,确保实现业主要求的日期、质量、安全、环境保护、文明施工和造价等各方面的工程管理目标。 1.4.3 在认真、全面理解设计文件的基础上,结合工程情况,应用新技术成果,使施工方案具有技术先进、方案可靠、经济合理的特点。 1.4.4 充分研究现场施工环境,妥善处理施工组织与周边接口问题,使施工对周边环境的影响最小化。

石灰土路基试验段施工方案

1、编制说明 .............................................................................................................................................. 1.1、编制依据................................................................................................................................... 1.2、编制原则................................................................................................................................... 2、工程概况 .............................................................................................................................................. 3、试验段施工目的 .................................................................................................................................. 4、施工准备 .............................................................................................................................................. 5、施工进度安排 ...................................................................................................................................... 6、试验段项目组织管理机构及人员分工............................................................................................... 6.1、组织机构及人员配备 ............................................................................................................... 6.2、机械设备配置........................................................................................................................... 7、试验段施工技术方案 .......................................................................................................................... 7.1、取土场设置............................................................................................................................... 7.2、测量放样................................................................................................................................... 7.3、取土........................................................................................................................................... 7.4、摊铺、晾晒............................................................................................................................... 7.5、上灰、摊灰........................................................................................... 错误!未定义书签。 7.6、石灰土拌合............................................................................................................................... 7.7、灰土整型................................................................................................................................... 7.8、恢复中线、边线....................................................................................................................... 7.9、碾压........................................................................................................................................... 7.10、养生......................................................................................................................................... 7.11、自检报验................................................................................................................................. 8、试验段数据采集 .................................................................................................................................. 9、质量保证措施及质量保证体系框图................................................................................................... 9.1成立路基试验段专项质量控制机构 .......................................................................................... 9.2制度保证...................................................................................................................................... 9.3施工过程中的质量保证 .............................................................................................................. 10、安全环保措施和保证体系框图......................................................................................................... 10.1、安全生产措施......................................................................................................................... 10.2、环保措施................................................................................................................................. 11、雨期施工措施 .................................................................................................................................... 12、附图 ....................................................................................................................................................
