当前位置:文档之家› 实验室改造工程施工组织设计

实验室改造工程施工组织设计

实验室改造工程施工组织设计

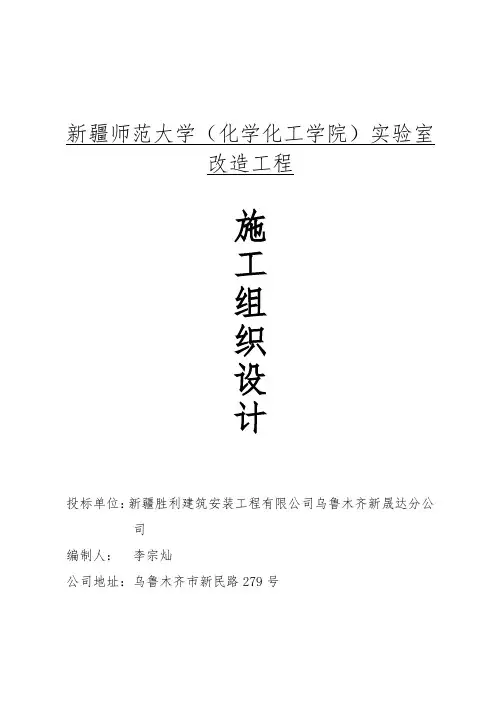

新疆师范大学(化学化工学院)实验

室改造工程

投标单位:新疆胜利建筑安装工程有限公司乌鲁木齐新晟达分公司

编制人:李宗灿

公司地址:乌鲁木齐市新民路279号

1 / 42

改造工程施工组织设计方案

某路路灯改造工程施工组织设计 (1) 第一章项目简介 (1) 第二章施工组织方案与部署 (1) 第三章施工准备 (3) 第四章工期保证措施 (4) 第五章协调与配合 (7) 第六章施工程序和主要施工方法 (8) 第七章安全保证措施 (10) 第八章文明施工与环境保护措施 (11) 第九章成品保护和成本控制措施 (12) 第十章工程技术资料管理 (13) 某路路灯改造工程施工组织设计 第一章项目简介 一、工程概况 1、本工程为中山市东明路路灯改造工程 2、工程地址:中山市东明路 3、建设单位:中山市市政工程建设中心 4、合同工期总日历天数25天 二、工程范围: 路灯安装和路灯电缆敷设,路灯控制柜的安装 电缆预埋管敷设 三、工程保修期: 综合验收交付使用起计一年 四、工程项目特点: 以考虑节省工程费用为原则 组织各工种配合施工,以达到士建、安装及其它工种互创施工条件、确保工程总进度 第二章施工组织方案与部署 第一节部署原则 1、集中力量保质量、保工期,在人力、物资、机具给该工程以充分保障,各

工序管理工作应相互协助,指导好现场的施工工作,搞好各工种的协调配合 2、组织各工种配合施工,穿插作业,重点部位重点赶工。以达到土建、安装及其它各工种之间互创施工条件,以确保工程总体进度 第二节施工组织机构 一、本电气安装工程项目,负责安装施工组织和管理, 1、其组成成员如下: 二、项目经理将负责各专业施工队伍的施工现场协调和安排。抓好工程质量和安全的同时,抓好对环境保护的要求 第三节施工管理措施 一、为顺利实现质量目标,我们采取的主要管理措施有: 1、将该工程列为我公司的重点工程,由公司总经理直接领导,并组成施工现场管理机构,发挥公司的优势,在各施工生产要素的配置上对该工程实行重点政策,确保工顺利完成 2、建精干、高效强有力的项目经理部,选配高素质的项目经理和管理人员,实行项目管理负责制,全权组织技术、质检、材料、安全、劳资、财务等部门对工程施工进行全员、全面、全过程的系统动态管理,并对工程质量、施工进度、安全生产、文明施工、成本核算及经济效益等进行全方位的目标责任管理与控制 3、用技术熟练,纪律严明,经过多个大型工程锤炼的能打硬仗的高素质的作业队伍,在该工程上进行施工,发挥我公司管理上的优势,强化职能,统筹协调,综合管理,确保工程总体目标的实现 第四节施工方案 进场阶段 对施工现场进行认真堪察,合理选定材料摆放区、制作区、工具存放区及废料堆放区,有条件的应设立材料仓库,便于管理。制定现场作业顺序,不阻障其它工程的施工现场,根据可施工程度合理安排施工人员进场、材料进场及工具进场。组织人力搞好现场的文明环境,临时用电架接灯光准备,施工人员进场前作适当的安

老旧小区改造项目施工组织设计大学论文

目录 第一章、编制依据及原则 第二章、工程概况 第三章、施工目标 第四章、施工准备 第五章、主要施工方案 第六章、质量管理组织控制体系 第七章、安全生产保证措施 第八章、文明施工质量管理措施 第九章、工程进度措保证施 第十章、雨期施工措施 附表一:拟投入本工程的主要施工设备表 附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表 附表四:计划开、竣工日期和施工进度网络图附表五;施工总平面图 附表六:临时用地表

第一章编制依据及原则 1、编制依据 1.1招标单位提供金凤区2016年老旧小区改造项目施工一标段施工招标文件。 1.2金凤区2016年老旧小区改造项目施工一标段施工图纸及清单。 1.3金凤区2016年老旧小区改造项目施工一标段招标公司组织的现场勘察和交底答疑。 2、技术规范项目的招标文件。 国家、宁夏回族自治区有关的建筑安装工程施工验收规范及有关的标准、规定。 GB50003-2011砌体结构设计规范 GB50203-2011砌体工程施工质量验收规范 GB50207-2012屋面工程质量验收规范 GB50208-2011地下防水工程质量验收规范 GB50209-2010建筑地面工程施工质量验收规范 GB50210-2001建筑装饰装修工程质量验收规范 GB50300-2001建筑工程施工质量验收统一标准 GB50326-2006建筑工程项目管理规范 GB50345-2012屋面工程技术规范 GB50411-2007建筑节能工程施工质量验收规范 GB50656-2011施工企业安全生产管理规范 GB50666-2011混凝土结构工程施工规范 GB50668-2011节能建筑评价标准 JGJ107-2010钢筋机械连接通用技术规程 JGJ132-2009居住建筑节能检验标准 JGJ151-2008建筑门窗 21JGJ162-2008建筑施工模板安全技术规范 JGJ188-2009施工现场临时建筑物技术规范 JGJ196-2010建筑施工塔式起重机安装、使用、拆卸安全技术规程 3、银川市文明施工管理规定。 4、本企业质量、环境、安全体制运行机制。 5、编制原则 以设计图纸及有关规范为依据,紧密结合现场实际情况,编制出经济科学、切实可行的施工方案,做到施工部署、施工方案、施工方法及工艺先进、科学。 6、编制目的

房屋加层工程施工组织设计

目录 一、编制依据 二、工程概况 三、施工部署 技术准备 四、文明施工措施 五、工程质量保证措施 六、安全保证措施

一、编制依据 1.工程中标文件; 2.工程答疑文件; 3.工程设计图纸; 4. 《建筑法》、《建设工程质量管理条例》、《工程建设标准强制性条文》; 5. 国家、地区颁发的有关工程建设的法律、法规、规定及标准; 6. 建筑业推广应用的十项新技术; 7.公司资质手册、程序文件及其它相关管理文件。

二、工程概况 本工程位于叶榭镇张泽社区警务所内 内容如下 1、办公楼加层133.17㎡ 2、门卫屋顶加层面28.08㎡ 3、围墙47.5m 4、大门口、砼路面112.33㎡ 5、大门电动门1个

三、施工部署 技术准备 1. 在本施工组织设计的指导下,按设计要求,根据工程特点,结合现场环境及本单位情况,进一步细化编制分部分项工程的施工方案,采用行之有效的施工方法,科学、合理地编制施工组织设计,做到质量优、工期短、无重大事故。施工组织设计经公司技术负责人审核后报总监理工程师审查批准后实施。 2. 根据建设单位提供的图纸和地质资料,配备必要的标准图集和规范、规程,项目技术负责人主持组织有关人员熟悉图纸,充分了解设计意图,提出问题,做好施工图纸会审的准备工作,并编制技术作业指导书、施工方案,明确岗位责任制。 3. 在项目技术负责人组织下,按照ISO9001标准的要求,编制项目质量计划,明确各分部分项工程所达到的质量目标,使质量在每个分项上达到具体量化,确定特殊工序和关键工序,编制切实可行的各分项工程作业指导书,明确各项责任和程序及质量标准,使质量目标得以实现。 4. 根据图纸设计要求,提前做好砼、砂浆配合比设计申请,钢材、水泥的化验试验工作、钢筋对焊接头等材料的试验检测。

某小区工程施工组织设计方案

某小区施工组织设计 云阳县泉河建筑有限公司 施工组织设计(方案)审批表

******小区住宅楼1、2、3、4、5#楼工程 施工组织设计 第一章综合说明 1.1综合说明 我公司为承建该项目工程进行了认真的研究和详细的实地考察并在此基础上确定了合理的施工部署。我们本着科技领先、方案先行的指导思想,对整个工程的总体方案作了全面细致的分析和周密的计划,力求方案达到质量优、工期短、安全、经济的综合优化效果。 本工程按照项目法组织施工,由承建大型项目经验的管理人员组成精干的项目班子,充分发挥我公司的综合施工水平,发扬“团结拼搏,争创一流”的开拓精神。以招标业主规定的承包方式进行工程总承包,精心组织,综合协调,统筹安排,严格控制,使工程施工按计划实施,确保工程质量。 施工工期 根据该工程具体情况,我公司针对各单位工程的分部分项编制了施工进度计划。 我公司技术力量雄厚,机械装备精良并具有土建、安装、装饰一体化服务的综合施工能力,我们采取一些优化的施工安排,确保投标工程如期完成。如我公司中标,我方将立即进行各项准备工作,准备投入的机械设备详见施工机具一览表。对施工工期实行合理控制,动态管理,施工前针对施工过程中的不利因素以及可能发生的趋向变化制定相应的预控方案,事前预防,尽量减少被动;同时根据施工目标要求,在施工方法上推行平行交及立体叉作业法,实行上下左右,前后内外,多工种、多层次穿插,紧密衔接,合理利用劳动力和机械设备,力求均衡有序的施工。

工程质量 我公司将严格按照施工图和国家施工验收规范的要求施工,工程的质量等级目标:云阳县优质工程。为保证质量目标的实现,我公司将从组织上、制度上、措施上、全面落实ISO9002质量保证体系。着重抓好施工前预控和施工过程中的质量监控,要求一次成优。 1.建立以项目技术负责人为首的质量保证体系和监督检查体系,采用质量一票否决制,加强对施工人员、材料构配件质量,施工机械设备,施工方案及施工环境控制。 (1)在人员调动上选派我公司施工经验丰富、队伍素质过硬的分公司承担该工程的施工任务,现场除设立QC质量管理领导小组和配齐各专业专职兼职质量人员外,公司还安排以公司副总工为首的技术领导班子组织现场指导生产。 (2)严格执行原材料和构配件的检验制度,使用优质材料保证工程质量目标的实现。 (3)施工机械设备的选择,以保证项目进度及质量的角度出发,对机械设备的选型、主要性能参数和使用操作等三方面进行控制。 (4)积极采用新技术、新工艺、新材料,深化施工组织设计,优化施工方案,确保方案施工技术上可行,经济上合理,提高工程质量。 (5)加强对影响工程质量的地质、水文、气象及施工现场等因素的控制及周围地下管线的防护。 2.施工过程中实行质量目标管理,严格按照国家新颁布的质量检验标准和施工规范施工。针对本工程特点,设置质量控制点,在施工过程中以工序质量控制为基础,严格执行技术交底、技术复核和工序验收等有效制度,对各工艺进行状态标识,环环相扣,使影响工程质量的各种因素始终处于受控状态。从而保证实现各主要分部、分项工程的质量目标,最终确保工程质量

维修改造工程施工组织设计最新版

目录 第一章综合概述 第二章施工方案与技术措施 第三章质量管理体系与措施 第四章安全、文明管理体系与措施 第五章工程进度计划与措施 第六章主要施工机械和主要测量、质检仪器设备第七章环境保护管理体系与措施 第八章成品与半成品的保护措施 第九章施工总平面布置图 附表一:拟投入本工程的主要施工设备表 附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表 附表四、劳动力曲线图 附表五、施工进度横道图 附表六、施工总平面图

第一章综合概述 本施工组织设计主要编制依据如下: (一)、维修改造项目第一标段工程招标文件 (二)、施工现场实际情况和周围情况 (三)、工程测量规范 (四)、工程测量基本术语标准 (五)、《广东省维修改造项目暂行办法》 (六)、《广东省维修改造技术规范(修订)》 (七)、《广东省维修改造技术规程》 (八)、雨棚平面图(施工图) (九)、平面图(施工图) (十)、设备动力平面图(水泵房施工图) (十一)、动力平面图(水泵房施工图) (十二)、工艺流程图 (十三)、国家现行其他相关规范、规程、标准 本工程为广东省环市西苑片区进行微改造,包括维修路面、修补绿化、疏通下水道、重新布置三线、解决水压不足等问题,总改造面积约4500平方米(祥见图纸及工程量清单)。包工、包料、包工期、包质量、包安全、包文明施工总包干的形式承包。 。

第二章施工方案与技术措施 一、门窗拆除 (一)拆除准备工作 门窗拆除工作开始前,技术人员对操作工人要进行全面的安全、技术交底。使每一位施工人员都能掌握门拆除施工中应注意的各种注意事项。 场地搭设:为方便前期旧门窗拆除及后期新门窗安装,我司已经在施工现场搭设好了脚手架及安全防护网,以便于旧门窗的拆除工作及保护拆除人员安全问题。 (二)人员布置 人员准备:拆除人员预计在30人左右。拟派经验丰富的拆除班组进行拆除,以确保拆除进度及对现场成品保护。拆除人员在门窗拆除前统一进场,进行统一调度。 (三)安全防护 1、施工前,先清除拆除倒塌范围内的物资、设备;将电线、燃气道、水管、供热设备等干线与该建筑物的支线切断或迁移:检查周围危旧房,必要时进行临时加固;向周围群众出安民告示,在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场 2、搭设脚手架:为确保拆除人员及拆除成品保护,在施工现场搭设脚手架及安全网,以保证人员及路人的安全。 (四)拆除流程

小区室外道路改造工程施工组织设计方案

株洲市荷塘区棚户区改造工程 ---煤田小区 道路改造施工方案 编制人: 审核人: 审批人: 株洲市基础设施建设 日期:2016年08月31日

煤田小区道路路基工程施工方案 一、工程概况 煤田小区主要车行道路砼改沥青,排水井盖和井篦等改造提升,道路宽度为2.0-10米不等,路面破损位置破除后C25砼浇筑,本次路面改造面积约2万平方,主干道约6000平方。 二、编制依据 1、《设计文件》 2、《施工组织设计》 3、《城市道路工程施工技术规》 三、施工准备及主要施工方法 3.1施工测量前准备 3.1.1校对测量仪器,本工程使用全站仪、自动安平水准仪、钢尺等测量仪器及工具经国家计量单位检验校准,保证测量仪器的精度。 3.1.2对施工现场影响施测的障碍进行处理。 3.1.3对施测用辅助材料:如标高控制桩油漆、麻线等提前准备到位。 3.1.4定位 依据总平面定出本工程的横竖轴控制线,并依此分别定出其余轴线,并将总控制轴线作出永久性标识,做好保护,便于以后使用。 轴线控制网布设,根据当地地形的实际情况,依据《工程测量规程》进行控制网布设,布设原则以施工测量方便、容易核验为原则。

控制轴线网施测后,由施测人员自检,自检合格后由工长复检,再由专职质检员专检,确认无误后报监理验线。 3.1.5施工轴线测量 控制网轴线的精度等级及测量方法依据《工程测量规程》执行。本工程轴线控制网的测角中误差不超过12”,边长相对中误并不大于1/15000。 3.1.6施工高程测量 水准点引测:根据业主提供的设置的水准点引测现场施工用水准点,采用高精度水准仪进行数次往返闭合,误差符合规要求后,敷设现场施工用水准点。现场水准点布置数量不少于个(根据现场总平面图合理确定水准点个数),以便于相互校核和满足分段施工的需要。 3.1.7现场水准点精度及测量方法 根据《工程测量规程》高程控制网拟采用四等水准测量方法测定。 3.2拆除道路工程 3.2.1挖除砼路面 (1)首先将要挖除的旧路面围,用人工撒灰线标示,然后进行旧路面挖除的施工。小面积的混凝土块采用风镐等小型机械破碎的方法予以破除,确保保留部分不受损伤;大面积混凝土板采炮机破除。 (2)施工中应特别注意对相邻保留板的影响,使用炮机破除的路段应保留板块50cm围,该50cm围采用人工凿除;在进行挖除作业前,首先确定位置和围,是否有管线等,注意对这些管线进行保护;当破碎混凝土块凿除后,立即进行创面的清理,破碎的混凝土块用装载机装车,自卸车运输到指定地点。 (3)施工工序:采用风镐或其他路面开凿机械将旧混凝土板块破碎,清除碎

改造加固工程施工组织设计方案完整

*********综合业务楼改造工程(加固) 施 工 组 织 设 计

*************** 五年三月二十四日00二 目录 一、责任表 二、工程概况 三、编制依据 四、施工准备 五、施工组织设计计划 1、分部分项工程施工方案及技术措施 2、施工机械进场 3、材料进场计划 4、雨季施工措施 5、施工安全、文明施工、减少扰民、降低污染和噪音措施 六、重难点部位施工注意问题及处理措施 七、施工平面布置图 八、施工进度计划 九、工程总进度计划与加固施工组织设计相适应措施 十、项目管理体系

十一、质量保证措施 十二、施工总平面布置图 十三、施工进度计划横道图 十四、施工网络计划图 责任表 ****** 编制人: ******

审核人: ******批准人: 一、工程概况 本工程为********综合业务楼改造工程(加固),该项目位于 **********,工程规模约15000㎡,原结构为十五层框架剪力墙结构(其中塔楼三层),现浇楼板,桩基础。现通过加层改造,增加为二十层(其中塔楼四层)。因荷载发生变化,为满足其使用功能,*******对该结构的改造加固进行设计。我公司根据施工图及现场实际情况对其提出合理的加固施工组织设计。本工程加固内容主要包括:2-13层(5~11)/D轴和(6~11)/D轴范围核心筒楼面改造、1~12层剪力墙开洞改造、1~12层卫生间楼盖改造、1~12层柱加固、2~13层楼面梁加固、承台顶~46.465处观光电梯井墙柱改造加固等。

二、编制依据 1.《*********综合业务楼加层改造》 2.《混凝土结构加固技术规范》(CECS 25:90) 3.《混凝土结构工程施工质量验收规范》(GB50204-2002) 4.《碳纤维片材加固混凝土结构技术规程》(CECS146:2003) 5.《喷射混凝土加固技术规程》(CECS161:2004) 三、施工准备 (一)技术准备 1、开工前应组织项目有关人员对现场实际情况进行了解及工人食宿的安 排。 2、图纸会审:组织专业技术人员认真阅读图纸,做好图纸疑点记录会同有关部门进行图纸交底。组织施工技术人员、班组长消化图纸。 3、进行施工组织设计的细化。 4、在工程开工前,项目部要召开生产技术会议,按经审批的施工组织设计进行交底,贯彻施工组织设计的要求。 5、组织技术交底:从项目经理部到专业分队,并以书面形式表达。施工队伍接受交底后要认真贯彻施工意图,牢记施工细节,一有疑点

道路改造工程施工组织设计精选.

目录 第一章编制说明 (1) 1.1 编制依据 (1) 1.2编制原则 (1) 1.3编制采用标准和规范规程 (2) 第五章工程概况 (3) 2.1 工程建设概况 (3) 2.2 道路设计概况 (3) 2.3排水工程概况 (5) 2.4照明工程概况 (8) 2.5主要项目工程量 (10) 2.6 施工现场相关的周围环境 (13) 2.7施工特点 (14) 第三章施工部署 (14) 3.1 项目部组织机构的设立 (14) 3.2 项目部主要人员的职责 (14) 3.3 施工前的准备工作 (19) 3.4 施工部署 (22) 3.5施工现场总平面布置 (24) 第四章施工进度 (25) 4.1 施工进度计划 (26) 4.2 施工进度管理 (26)

第五章主要分项工程施工方法 (31) 5.1 施工测量 (31) 5.2土方工程 (33) 5.3排水管线工程 (34) 5.4 道路施工 (36) 第六章主要机械设备扩实验、测量、质检仪器 (44) 6.1 拟投入本工程的主要机械设备 (44) 6.2 拟投入本工程的主要实验、测量、质检仪器 (44) 第七章施工质量管理及保证质量措施 (44) 7.1质量管理目标 (44) 7.2质量保证体系 (45) 第八章工期保证 (51) 8.1 工期保证措施 (51) 8.2 保证工程进度具体措施 (51) 第九章安全措施 (54) 9.1安全方针 (54) 9.2安全施工目标 (54) 9.3保证安全生产措施 (54) 9.4 安全用电及电气防火 (58) 9.5 安全保证体系 (62) 第十章文明施工措施 (69)

老旧小区改造项目施工组织设计

徐州市铜山区老旧小区 综合整治工程三标段 施工组织设计方案 江苏省建筑工程集团有限公司 2017年10月1日

施工方案审批表

第一章编制说明 1、编制依据 依据中国建筑标准设计研究院的改造施工图 2、编制原则 严格遵守国家、地方的技术规范、施工规程和质量评定与验收标准;坚持技术先进性、科学合理性、经济适用性与实事求是相结合。 第二章工程概况 1、工程概况简介: 工程名称:徐州市铜山区老旧小区综合整治工程三标段 工程地点:徐州市铜山区 设计单位:苏州立诚建筑设计院有限公司 本工程为了居民停车方便,休闲娱乐方便服务,为小区居民提供更好的生活环境,对小区进行地面、路面、花园、道板砖、外墙涂料、屋面渗水等部分工程设施进行改造。 第三章施工部署 1、项目组织机构及项目管理模式 我们施工组织的指导思想是以质量为中心,立工程质量保证

体系,编制项目质量计划,选配高素质的项目经理及专业工程技术管理人员。积极推广应用新技术、新设备、新工艺。项目部将成为一支充满活力、具有多专业、全面管理能力的领导班子。见项目管理组织机构图: 安全部门主要负责人: 组长—李文(负责协调工作) 副组长—李家彪(技术总部署)

安全员—胡传明(现场施工总指挥) 2、项目管理模式: 本公司将按照多年来积累的成功项目管理经验来运行和管理本项目,形成以项目经理负责制为核心,以项目合同管理和成本、进度、质量控制为主要内容,以科学系统管理和先进技术为手段的项目管理机制。 为规范本项目管理工作,项目部严格执行集团颁发的《质量手册》、《管理制度》,同时现场场区管理严格遵守西安市施工现场标准化管理的有关规定。 2、实施目标 工期目标: 为使本工程早日竣工,为业主提供服务,项目部应在人员组织、施工工艺、材料供应等方面进行精心布置。 确保合格,争创优质工程 现场管理目标: 为保持施工现场周围清洁的环境,我们将设专人打扫清洁等措施,做到物流有序、施工顺畅文明施工。确保现场管理达到文明施工样板现场。 安全目标: 完善安全措施,提高安全意识,杜绝死亡和重伤事故发生,工伤频率控制在2﹪以下。 服务目标: 服务周到、业主满意、重视建议、信守合同,认真协调与有

钢结构加层工程施工组织设计

一编制依据 1、提供的防水屋面钢架布置图。 2、业主提供的招标文件。 3、对施工现场及周围环境的调查。 4、国家有关建筑安装工程施工及验收规范、建筑安装工程质量检验评定标准和安徽省施工现场管理及有关法规文件要求。 5、ISO9000族质量管理和质量保证标准。

二工程概况 本工程位于______________,是_____________综合楼的加层。原建筑为二层钢筋砼框架结构,现因该屋顶防水层产生漏水,故决定在原平屋面上加钢结构防水屋面。 工程特点: 1、建设面积共658m2, 2、所加钢结构防水屋面层高为1.6m。 3、新加钢结构防水屋面钢结构为起脊两坡面排水,屋顶面层为0.5mm 厚单板彩钢瓦,双面彩漆内白外红,钢架、立柱为钢钢,檀条为C型钢件,设有排水管沟系统。

三施工部署 (一)工程目标: 1、质量目标:优良。 2、安全文明施工目标:争创文明安全工地。 3、工期目标:合理划分施工流水段,科学安排工序,确保合同工期。 4、管理目标:规范项目管理行为,充分调动项目经理部全体成员的积极因素,利用我单位在施工、经营、技术管理中的优势,实现现代化管理。保证工程在管理、质量、文明、作风上创出一流水平,让用户放心和满意。 (二)组织机构: 1、组织机构:该工程按项目法组织施工,组建办公教学楼加层项目经理部。施工现场配备专业技术人员、领工员、安全员、质量检查员,分别负责技术管理、施工管理、安全防护、质量检查各项工作。配有丰富实践经验和较高水平的老工人负责主体、装修质量关。项目经理部管理人员均在现场办公,及时解决施工过程中出现的问题。 (1)领导班子:由项目经理、项目副经理、项目总工程师组成,负责对工程的领导、指挥、协调、决策重大事宜,对工程进度、成本、质量、安全和现场文明施工等负全部责任。 (2)技术室:负责贯彻工程施工组织设计,并在施工过程中进行动态管理,完善施工方案,对施工工序进行技术交底,组织技术培训,办理工程变更,汇集整理工程技术档案,组织材料检验、试验和施工试验,检查监督工序质量,调整工序设计,并及时解决施工中出现的技术问题。

某小区1号2号楼工程施工组织设计方案

目录 第一章工程概况 (6) 第二章市场调查 (13) 第三章工程使用的主要规范与标准相关规范 (24) 第四章施工组织方案质量目标及管理目标 (26) 第1节目标管理指标 (26) 第2节质量体系一览表 (27) 第3节保证施工工期的管理 (28) 第4节保证工程质量的管理 (29) 第5节技术措施 (32) 第6节降低工程成本措施 (33) 第五章本程所使用的各种规章制度 (33) 第六章主要施工工艺流程及施工进度计划 (35) 第七章各分部分项的质量控制点及成本核算要求 (36) 第1节各分部分项工程质量控制点各分部分项工程质量控制点 (36) 1

第2节成本核算控制的途径与措施成本核算控制的途径与措施 (39) 第八章本工程的质量目标 (42) 第九章质量管理体系的管理方法 (46) 第1节质量保证体系 (46) 第2节场容及环境管理 (48) 第3节计划调度和技术管理 (51) 1、计划调度管理 (52) 2、技术管理 (53) 3、材料,制品的试验、检验 (55) 4、工程质量的检查和验收 (55) 5、工程技术档案 (58) 第4节料具、设备、构配件管理 (59) 1、施工前的管理工作 (59) 2、现场验收与发放工作 (60) 第5节质量管理和质量保证标准 (62) 2

第十章施工过程控制 (62) 第1节建筑物的定位放线和基础放线 (62) 第2节土方工程 (75) 第3节地下室工程 (77) 第4节脚手架工程 (79) 第5节模板工程 (81) 1、梁模板 (81) 2、墙模板 (82) 3、钢筋工程 (82) 4、混凝土工程 (83) 第6节砌体工程 (88) 第7节装饰工程 (89) 1、外装饰工程 (89) 2、内装饰工程 (94) 3、楼地面工程 (95) 3

房屋改造工程施工组织设计方案

精选范文、公文、论文、和其他应用文档,希望能帮助到你们! 2019年房屋改造工程施工组织设计方案 目录 第一章质量目标 (3) 第二章工期目标 (3) 第三章工程概况 (4) 第四章施工组织机构 (4) 第五章施工部署及主要部位形象进度 (5) 第六章施工准备及人力、设备、材料计划 (6) 第一节技术准备 (6) 第二节材料准备 (6) 第三节施工用电 (6) 第四节施工用水 (6) 第五节劳动力准备 (7) 第六节设备准备 (7) 第七节施工现场准备 (8) 第七章主要项目施工方法及技术措施 (9) 第一节测量放线 (9) 第二节基础工程 (9) 第三节主体工程施工方法 (9) 第四节楼地面工程施工方法 (10) 第五节门窗工程施工方法 (10) 第六节装饰工程施工方法 (10) 第七节屋面工程施工方法 (11) 第八节管道工程施工方法 (11) 第九节电照工程施工方法 (11) 第八章工程质量保证措施 (12) 第九章主要安全施工方案 (13) 第十章安全保证措施 (15)

第十一章工期保证措施 (16) 第十二章现场文明施工措施 (18) 第十三章原材料质量保证措施 (19) 第十四章成品与半成品保护措施 (19) 第十五章屋面卫生间地面及管道重要部位防渗漏技术措施 (20) 第十六章创优质工程质量保证措施及制约措施 (20) 第十七章创市级文明工地措施 (21) 第十八章农忙季节、节假日连续施工措施及违约承诺 (22) 第十九章创无质量通病工程措施 (23) 第二十章技术管理措施 (24) 第二十一章雨季施工措施 (25) 第二十二章停水停电保证连续施工措施 (26) 第二十三章环境保护措施 (26) 第二十四章回访保修措施及维修承诺 (27) 第二十五章降低燥音,减少污染的具体措施 (27) 第二十六章现场消防措施 (28) 第二十七章协调友临关系,保证施工现场的安定团结措施 (29) 第二十八章创优工程保工期制约措施 (29)

老旧小区改造项目施工组织设计

西安市老旧小区改造项目 习武园二号改造工程 外立面改造 施工组织设计方案 西安华越建筑工程有限公司 2013年5月1日

施工方案审批表 工程名称西安市老旧社区改造工程习武园二号院改造工程 改造面积1#楼四周,2#楼四周,4#楼西侧 建设单位 审批人:年月日监理单位 审批人:年月日项目部 审批人:年月日编制单位 西安市华越建筑工程有限公司 2013年5月1日

第一章编制说明 1、编制依据 依据中国建筑标准设计研究院的改造施工图 2、编制原则 严格遵守国家、地方的技术规范、施工规程和质量评定与验收标 准;坚持技术先进性、科学合理性、经济适用性与实事求是相结 合。 第二章工程概况 1、工程概况简介: 工程名称:西安市老旧社区改造工程习武园二号院改造工程 工程地点:西安市莲湖区习武园二号院 设计单位:中国建筑标准设计研究院 本工程为外立面改造工程,1#,2#楼都为6层,4#楼为8层,都为住宅。内容包括:原建外墙面进行清除,墙面做保温,刷涂料。 以及统一更换窗子,楼梯道内改造。 第三章施工部署 1、项目组织机构及项目管理模式 我们施工组织的指导思想是以质量为中心。建立工程质量保证体 系,编制项目质量计划,选配高素质的项目经理及专业工程技术 管理人员。积极推广应用新技术、新设备、新工艺。项目部将成 为一支充满活力、具有多专业、全面管理能力的领导班子。见项 目管理组织机构图:

安全部门主要负责人: 组长—王洪武(负责协调工作) 副组长—姚华军(技术总部署) 安全员—姚鹏洲(现场施工安全) 安全员—姚鹏洲(现场施工总指挥) 2、项目管理模式: 华越建筑将按照多年来积累的成功项目管理经验来运行和管理 项目经理 技术负责人项目副经理 技术质检部经营部财务部 土 建 工 程 处安装过程处装饰工程处 供应部

住宅小区施工组织设计方案

Xxx小区二期项目 施工组织设计 XX项目公司 前言 根据招标单位所颁发的xxxx二期项目(第六标段)施工招标文件中所作的规定,依据本项目期短,建筑栋号多,质量标准高等特点,我公司除将积极响应标书要求外,我们还将使用名厂优质建材,电脑资料管理,科学、合理布置施工现场平面,按省、市、公司及施工组织设计中的有关项目质量、文明、安全、雨期施工及网络施工、创优计划措施、竣工验收后的保修承诺等规章制度要求组织施工生产,并认真贯彻执行。 针对该项目的特点及建设单位的要求,我公司响应如下: 一、采用分区分段流水施工作业,同时开工,确保重点分项项目和关键工序的施工进度,土方项目挖填结合,分施工段按栋号流水作业。 二、按清水混凝土标准施工,模板采用九夹板。外脚手架采用落地式钢管双排脚手架。 三、施工进度计划编制科学合理,即突出主体项目,主要工序的施工路线,又兼顾其他支线,具有高度的实施性,采用网络图及横道图分别表述清晰易读。 四、安全生产、文明施工措施完善齐全,针对性强,切合本项目实际。 五、针对项目的特点和建筑规划意图,充分合理地利用场地,做到生产、办公、仓储设施等布置科学合理,互相干扰少,交通顺畅,联系方便,同时也较好地为安全生产、文明施工、优质高速创造有利的条件。 六、我们的项目质量、安全、工期和文明施工目标分别是: 质量目标: 全部达到市优,力争省优, 安全目标: 实现安全“五无”目标、轻伤事故频率在5‰之内,

工期目标: 工期7个月210d, 文明施工目标: 确保文明工地、争创示范文明工地。 为确保上述目标实现,在施工中合理利用人力、物力,有效利用时间和空间,采取先进的施工方法,加强施工协调,做到优质、高效、安全、低耗,确保实现建设单位提出的创优项目和公司计划的创优项目目标,为此,我公司特委任具有经理资质的优秀项目经理为首,组成精明强干的项目部。按照国家有关规范、规程要求严把项目质量关,如果不能达到市优良项目质量等级和工期要求,我公司愿接受招标书中所定的惩罚。 七、为在保证安全生产、文明施工的前提下优质高速地完成施工任务,采取的赶工期措施有:1. 采用机械挖运土石方,2.模板采用九夹板,3.保证各工序的施工质量,避免返工,4.科学合理利用时间和空间进行全方位立体交叉流水施工作业,5.杜绝劣质材料,既保证了优良又能保高速,6.合理调配施工人力物力,避免窝工现象发生,充分发挥和调动全体员工的劳动热情,以对xx市的建设做贡献的精神工作。 八、钢材、水泥除按标书要求分另类用南钢海鸥牌和xx滕王阁外,其他各种施工用材均根据招标人确定品牌,自行采购、采用正规厂生产的名优建材,并按规范要求做好检验工作。 九、为表达公司对xx市民居住事业的关心和重视,本着一切为用户着想的服务宗旨,公司保证做到竣工后一旦出现影响使用的质量问题即三天内赶到现场勘验,无论何方责任引起,小问题七日内修复,大问题十日内修复(费用由责任方支付)。公司接受建设单位规定的保修期要求条款。 对于这次有幸参加xxxx二期项目的投标,本公司在深表谢忱之余,谨郑重承诺,本公司将把xxxx项目列为重点施工项目,将派出最优秀的技术人员、管理人员和施工队伍,将调动最好的施工机械设备,实行项目法施工,在项目质

一改造工程施工组织设计

施工组织设计 编制: 审核: *****装饰工程公司 二00三年四月

目录 第一章:编制依据 第二章:工程概况 第三章:施工部署和施工准备工作第四章:施工进度计划 第五章:施工现场平面布置 第六章:主要分部分项工程施工方案第七章:质量保证措施 第八章:安全文明施工措施

第一章编制依据 一、与建设单位签定的工程施工承包合同。 二、***工程建筑、结构、设备、电气专业施工图 三、****设计装饰工程公司设计的室内装饰工程深化图。 四、国家、北京市和行业制定的有关规范、规程及标准: 1、《建筑工程施工质量验收统一标准》(GB50300-2001) 2、《建筑地基基础工程施工质量验收规范》(GB50202-2002) 3、《砌体工程施工质量验收规范》(GB50203-2002) 4、《混凝土结构工程施工质量验收规范》(GB50204-2002) 5、《建筑地面工程施工质量验收规范》(GB50209-2002) 6、《屋面工程质量验收规范》(GB50207-2002) 7、《建筑装饰装修工程质量验收规范》(GB50210-2001) 8、《钢结构工程施工质量验收规范》(GB50205-2001) 9、《建筑给排水及采暖工程施工质量验收规范》(GB50240-2002) 10、《建筑电气工程施工质量验收规范》(GB50303-2002) 11、《建设工程文件归档整理规范》(GB/T50328-2001) 12、《建设工程项目管理规范》(GB/T50326-2001) 13、北京市《建筑工程资料管理规程》(DBJ01-51-2003) 14、《建筑施工商处作业安全技术规范》(JBJ/80-91) 15、《建筑机械安全技术规程》(JBJ33-88) 16、《施工现场临时用电安全技术规范》(JBJ46-88) 17、《北市市建筑工程施工安全操作规程》(DBJ01-62-2002) 18、《工程建设标准强制性条文》(房屋建筑部分) 19、北京市有关施工现场管理相关文件和标准 20、公司按ISO9002质量体系建立的质量体系文件和质量保证手册 第三章工程概况

小区围墙施工组织设计方案

施工组织设计(方案)报审表工程名称:编号:

周边安全防护围墙 施 工 组 织 设 计 编制: 审核: 审批: 时间:

1.1.1、国家现行建筑安装工程施工及验收规范、规程、建筑工程预算定额。 2.1.2、本工程施工招标文件内容及施工图。 2.1.3国家现行有关安全生产法规、建筑安全工人安全技术操作规程。 2.1.4、有关安全文明施工规定。 2.1.5、建没单位对本工程的要求及施工现场具体条件。 2.1.6建设部推广的十项新技术、新材料、新工艺。 2.1.7、国家现行的相关规范、技术质量评定标准。 3、本工程采用的规程、规范、标准本工程对检验批、分项、分部及单位工程的质量评定按《建筑工程施工质量验收统-标准》(GB5030-2001)进行。应用于本工程的土建施工技术规范见下列目录: 3.1.1、《工程测量规范》(GB50026-2007); 3.1.2、《建筑地基基础工程施工质量验收规范》(GB50502-2002); 3.1.3、《砼強度检验评定标准》(GB107-87); 3.1.4、《砖体工程施工质量验收规范》(GB505203-2002); 3.1.5、《建筑装饰装修工程质量验收规范》(GB50210-2001);3.1.6、《建筑工程施工质量统-标准》(GB50300-2001); 3.1.7、《施工现场临时用电安全技术规范》JGJ46-2005);《建筑机械使用安全技术规程》{GB5144-94); 3.1.8、《建筑施工安全检查标准》(JGJ59-99); 3.1.9、《建设工程项目管理规范》(GB/T50326-2001};《建筑施工现场环境与卫生标准》(JGJ146-2008);

某维修改造工程施工组织设计

维修改造工程 施 工 组 织 设 计

建筑安装公司 二○年月日 一、工程概况 1、房间和走廊墙面及顶棚刷乳胶漆二遍;卫生间墙面、地面瓷砖 铲除,墙面重新贴墙面砖,高度到顶,地面重新贴防滑卫生专用 地面砖;门窗更换。屋面、地面维修等。 2、给排水工程:上下水钢管全部更换。 二、施工方法 按照建设单位#楼改造方案,结合施工实际,我公司同时认真学习了招标文件的有关条件规定,确定选派有经验的项目经理为该工程项目部经理,具体负责本项目工程的施工,不搞分包转包,根据本工程具体特点和情况,采用以下施工方法: (一)施工部署 项目部采用土建、给排水、照明三个施工班组平行、立体交叉施工,各工种、工序及用工项目部明确分工,土建班组以楼层卫生间为主,为不影响单身楼正常使用,计划先改造一、三层,完成使用后,再改造二、四层,装饰队对房间、走廊墙面、顶棚乳胶漆及墙裙油漆,同步按楼层进行,门窗改造按楼层完成一层油漆后改造一层水、电,安装队开工后,随土建施工班施工,予埋管线在油漆前完成,卫生间

管道改造要在铺贴面砖前完成。 (二)施工方法 1、拆除工程 卫生间拆除:先拆除原有卫生洁具,再拆除墙面瓷砖,最后拆除地面砖,及时清理运出垃圾、墙面及地面管道,考虑到分层施工同时又不影响正常使用,施工贴面打底前只拆改给水管道,排水系统待卫生间全部改造后一次性系统改造。 栏杆拆除采用按层拆除,设置临时护栏,拆除一层新做一层,由下而上逐层进行。照明系统予埋暗管、开墙洞槽、改线路注意原有予埋管路尽可能利用原来管路,确需开槽洞时,不破坏主体结构。 2、土建施工 (1)卫生间贴瓷砖:原瓷砖拆除清理,进行1:2水泥砂浆找平。 (2)地板砖施工:原贴面拆除清理干净后,冲洗,用1:3水泥砂或细石砼找平,进行地板砖铺贴工程。 (3)乳胶漆、油漆工程施工:原墙面及顶棚原涂料清理到底,批腻子,刷乳胶漆,再做油漆墙裙。 3、装潢工程 门窗工程:原木门及钢窗拆除,改为成品木门,铝合金窗,按照施工规范和操作规程施工。 4、水电工程 专业队伍施工:水电工程严格按照设计要求进行。 三、保证施工工期措施

老旧小区改造施工组织设计

施工组织设计

目录 第一章、编制依据及原则 1、编制依据 2、技术规范 3、文明施工管理规定。 4、本企业质量、环境、安全体制运行机制 5、编制原则 6、编制目的 第二章、工程概况 1、工程概况 2、施工内容 3、注意事项 第三章、施工目标 1、质量目标 2、工期目标 3、安全施工目标 4、环境保护目标 第四章、施工准备 1、施工用路及交通导行 2、临时设施

3、临时用电 4、临时用水 5、生产准备 6、技术准备 7、人员准备 8、机械准备 9、材料准备 第五章、主要施工方案 1、道路及管网工程 2、门窗更换工程 3、节能改造工程 4、屋面工程 5、装饰装修工程 第六章、冬、雨期施工措施 第七章、质量目标和质量保证措施 第八章、安全防护及文明施工管理措施 第九章、环境保护措施 第十章、成本降低措施 第十一章、资料管理保证体系 第十二章、工程进度与计划保障措施 第十三章、履约保证措施 第十四章、成品保护及工程质量回访、保修制度

附表一:拟投入本工程的主要施工设备表 附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表 附表四:计划开、竣工日期和施工进度网络图附表五:临时用地表 附表六:施工平面布置图

第一章编制依据及原则 1、编制依据 1.1招标单位提供2014XXXX市老旧住宅小区综合整治工程项目施工招标文件。 1.2XXXX宿舍楼施工图纸及清单。 1.3XXXX招标公司组织的现场勘察和交底答疑。 2、技术规范 GB50210-2001 《建筑装饰装修工程质量验收规程》 14GB50345-2004 《屋面工程技术规范》 GB50300-2001 《建筑工程施工质量验收统一标准》 JGJ129-2000 《既有采暖居住建筑节能改造技术规程》 JGJ132-2001 《采暖居住建筑节能检验标准》 JGJ144-2004 《外墙外保温工程技术规程》 DBJ01-26-2004 《建筑安装分项工程施工工艺规程》 DB22/T278-2005 《聚苯乙烯(EPS)板外墙外保温工程施工及验收规程》 DBJ01-63-2002 《外墙外保温用聚合物砂浆质量检验标准》DB22/T164-2007 《居住建筑节能设计标准(节能50%)》 DBJ01-79-2004 《住宅建筑门窗应用技术规范》 DBJ01-97-2004 《居住建筑节能保温工程施工质量验收规程》DBJ01-602-2004 《居住建筑节能设计标准》

小区园林景观施工组织设计方案完整版

(此文档为word格式,下载后您可任意编辑修改!) 小区园林景观施工组织设计方案 目录 第一章施工组织设计编制依据及说明 (2) 第1节编制依据 (2) 第2节编制说明 (3) 第二章工程概况 (3) 第三章组织机构图 (4) 第四章施工部署 (9) 第五章施工平面布置图 (13) 第六章总工期及施工进度计划说明 (13) 第七章主要施工工程工艺 (14) 第1节土建工程施工 (14) 第2节给排水工程 (30) 第3节电气工程 (33) 第4节绿化工程 (35) 第八章保证施工质量、施工工期、材料质量的措施 (41) 第九章安全文明施工措施 (49) 第十章冬、雨季施工措施 (53) 第十一章环境保护措施 (53) 第十二章售后服务承诺 (56)

第一章施工组织设计编制依据及说明 根据GBTI 19002 idt ISO 《质量体系生产、安装和服务的质量保证模式》结合本工程实际情况,为保证工程质量和进度,编制本施工组织设计。 第1节编制依据 园林景观室外工程依照IS09000:2000 版标准和公司相关程序,依照工程所及相关施工验收规范,依照国家建设工程和园林建设工程质量检验评定标准,依据业主的招标文件和图纸以及国家、地方对施工现场管理的有关规定编制本施组作为贯彻指导施工管理全过程的指南。主要编制依据文件、文献: (1)*****园林景观室外工程招标文件及施工图纸 (2)建筑安装工程质量检验评定统一标准[GBJ300-88] (3)建筑工程质量检验评定标准[GBJ301-88] (4)建筑电气安装工程质量验收评定标准[GBJ303-88] (5)土方与爆破工程施工及验收规范[GBJ201-83] (6)建筑地基基础工程施工质量验收规范[GB] (7)混凝土结构工程施工质量验收规范[GB] (8)砌体工程施工质量验收规范[GB] (9)钢结构工程施工质量验收规范[GB] (10)建筑电气工程施工质量验收规范[GB] (11)给水排水管道工程施工及验收规范[GB] (12)城市绿化工程施工及验收及规范[GJJT34-99]

相关主题
文本预览
相关文档 最新文档
