当前位置:文档之家› 预制箱梁技术总结

预制箱梁技术总结

预制箱梁技术总结
预制箱梁技术总结

津秦铁路客运专线Ⅱ标段

预制箱梁施工技术总结

中铁大桥局津秦铁路客运专线项目三分部

箱梁预制技术总结

津秦客运专线中铁大桥局丰南制梁场

(2012年11月25日)

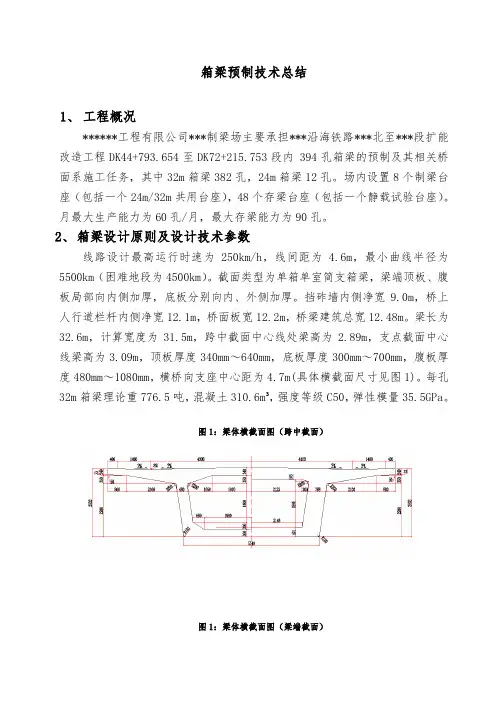

一、预制梁设计指标

津秦客运专线预制箱梁结构形式为双线整孔单箱室简支箱梁,梁端底板、顶板及腹板局部向内侧加厚。设计最高运行速度为350km/h;设计年限为正常使用条件下结构设计使用寿命100年;最小曲线半径为7000m,困难条件下5500m。截面类底板厚度28-70cm,腹板厚度45-105cm;桥面内侧净宽8.8m,桥梁宽12m,顺桥向支座中心线距梁端55cm,横桥向支座中心距为4.5m。跨度为31.5m。32m梁每孔理论重量为820t,混凝土328方,混凝土强度等级为C50,弹性模量为35.5Gpa,混凝土理论塌落度为180±20mm。

二、梁场规划设计

(一)场地布置及规划

中铁大桥局丰南制梁场位于唐山市丰南区唐坊镇,处于平原腹地,交通便利。梁场共承担748孔箱梁的预制及架设任务。梁场共分为5个区,即:生活区、钢筋制作及加工区、箱梁生产区、存梁区和混凝土搅拌区。设置制梁台座15个(其中32m制梁台座14个,32m 兼24m制梁台座1个),每个制梁台座对应7个存梁台座,梁场最大存梁能力为120孔。制、存梁台座以及提梁机轨道基础全部PHC管桩处理,地基承载能力能够满足制、存梁要求。梁场配置底模15套、内模8套、侧模8套,月生产能力为75孔。

(二)混凝土拌合站

拌合站配置两台HLS120型搅拌机、两台ZL50Z装载机、1台洗石机以及粗骨料和细骨料储存仓,每种材料按进场状态分为待检区及合格区,为保证混凝土原材质量,骨料储存仓全部采用彩钢瓦防雨棚进行遮盖。为了保证原材料的供应,每台搅拌机配5个100t的储藏罐,其中3个水泥储藏罐,1个粉煤灰储藏罐,1个矿粉储藏罐。在砂石料存放场设8个区包括6个碎石存放区和2个砂存放区另设1个砂石料冲洗区。整个砂石料场占地24.7亩,可存砂石料29400m3。

三、钢筋工程

钢筋施工顺序:进场检验→钢筋下料→弯制成型→预留支座和防落梁预埋钢板位置→绑扎钢筋骨架→固定预应力管道→吊装就位

(一)钢筋加工:

1、钢筋下料

钢筋下料应根据钢筋编号和供料尺寸的长短,统筹安排,采用连续下料法以减少钢筋损耗,为保证弯钩长度标准以及钢筋的几何尺寸足够,在钢筋下料工作台上设置一个限距板。

2、闪光对焊

为保证钢筋间距和保护层厚度,便于梁体混凝土浇筑对于梁体Φ25、Φ16、Φ12的钢筋接长采用闪光对焊。对焊人员必须持有有效证件方可上岗作业,为保证焊接性能良好,应对对焊接头进行拉伸和冷弯实验。试验合格后才能进行大批量作业。焊接接头错台不大约0.1d,且不大于2mm。

3、钢筋自动弯曲

为了能够形成规模化生产和保证钢筋加工质量,我们采用了CW-40型钢筋自动弯曲机,每日约加工钢筋15t,能够大大提高效率和弯制精度,保证钢筋加工质量,减少人工投入,为大批量、规模化箱梁预制提供了资源保障。

(二)钢筋绑扎

箱梁钢筋绑扎分为底腹板钢筋和顶板钢筋两部分,为了保证钢筋绑扎的准确性和模板的周转时间,使钢筋绑扎与梁体混凝土施工能够同时进行,我梁场特制了钢筋绑扎胎膜具。

1、钢筋绑扎胎膜具利用角钢焊接而成,并按钢筋坐标以及钢筋间距预设槽口来对钢筋进行定位。钢筋绑扎前应首先对胎膜具进行全面检查,确保胎膜具的尺寸准确,胎具下部的角钢测量人员进行了标高测量,确保底部钢筋处于同一平面上,保证胎膜具底面和底模底面一致,吊装后保护层以及预应力管道定位准确。

2、钢筋绑扎严格遵照图纸规定尺寸和钢筋编号,在绑扎胎膜具上标明位置再进行钢筋绑扎,绑扎完成后采用两台40T龙门吊机吊装至底模进行安装就位。为保证钢筋绑扎定位准确,同时加大骨架之间整体的连接性,我们对腹板钢筋N6、N12以及腹板内侧钢筋N15、底板二层钢筋骨架事先在胎膜具上点焊,使之成为一个整体,以加大吊装时的稳定性。

3、为了保证底板、桥面钢筋有足够的刚度,防止钢筋吊装或安装人员踩踏变形,横向

每隔2m增设一道劲性骨架,纵向按每隔50cm一道布置,劲性骨架由上下两层钢筋加焊而成。

4、底板预应力胶管在底层钢筋绑扎完毕,定位钢筋点焊固定后安装。我们根据图纸上预应力管道坐标特制了一套定位网胎膜具。腹板抽拔管在定位网安装后分别从两端穿入,预应力管道与普通钢筋相碰时,可适当调整梁体构造钢筋位置。定位网应与腹板箍筋焊接在一起,焊接时应注意水平方向定位筋必须水平,定位网的网眼净尺寸应比胶管的外径大5-8mm,便于胶管安装。

5、钢筋绑扎扎丝不得伸入钢筋保护层内,保护层垫块采用统一订做的十字形绑扎垫块,垫块强度级别应与梁体同等,抗压强度不小于50Mpa。绑扎位置放置在钢筋十字交叉处以保证垫块绑扎后不会转动。保护层厚度桥面30mm,其他部位35mm,保护层厚度误差0-5mm。

(三)预应力孔道成型:

预应力孔道采用抽拔橡胶管预埋成孔。

1、梁体钢筋骨架与定位网片绑扎好后,从骨架两端向跨中将抽拔管穿入定位网片设计的坐标孔。安装穿送时前端人工引导进入预设的定位网眼中。穿送时不得用力过猛,以免造成抽拔橡胶管损伤或使定位钢筋网片移位。

2、抽拔橡胶管穿好后,技术人员负责对管道方向和位置进行检验,如偏差超标再进行调整,确保管道位置准确。抽拔管接头应用薄铁皮包裹严密,并用胶带进行缠绕,以防漏浆影响成孔效果和抽拔橡胶管拔出困难的现象。

(四)顶板钢筋安装

在底腹板钢筋绑扎、内模安装完毕,顶板钢筋绑扎完成后,采用两台40T龙门吊通过专用吊具吊装入模。吊装前应对吊具钢丝绳、焊点等进行仔细检查,对每个吊点受力进行验算,确保吊装安全。

1、特质吊具采用型钢制成主梁和分配梁,主梁全场31米,分配梁长15米,吊具应具足够的刚度,起吊时挠度应不大于1/250,吊具应同时兼顾起吊底腹板钢筋笼和桥面钢筋笼的功能。

2、起吊钢筋笼的吊点间距纵向为1.5m,底腹板钢筋笼横向设置4个吊点。起吊时应在钢筋笼内穿入短钢筋作为分配筋,不得将卡环直接挂在钢筋上,以免钢筋吊装时对局部产生变形,分配钢筋应放在纵向钢筋下面。

3、吊装时,吊点布置一定要均匀、对称,钢丝绳和钢筋连接后,钢丝绳的松紧程度要一致,连接牢靠。保证钢筋起吊后受力均匀,防止局部受力过大,导致钢筋发生变形。

四、模板施工

(一)模板设计

模板由底模、侧模、端模和内模四部分组成。底模采用分块制作,整体安装使用。沿纵向按抛物线预设反拱,根据设计二次抛物线在跨中设置2.6cm反拱,模板平整度应符合设计要求,每米平整度≤2mm,要求底模在使用过程中不发生变形和沉降。

(二)模板制作

为了便于模板运输方便,先以10小块制作,到达工地后在制梁台座条形基础上按图纸调整好预留反拱并拼装焊接成整体。底模每米平整度≤2mm,待底模拼装打磨完毕后,测量人员在底模上放好跨度线、端模线等。箱梁跨度为31.5m,端模线距梁端55cm。侧模板采用分段制造,制造要求如下:模板接缝处应严密,焊缝采用熔透焊,焊缝打磨平整,预留工地整拼的接缝须采用刨边对接。侧模在工地上拼装成整体,侧模与底模采用螺栓进行连接,每隔2.5米采用一个M45的大螺栓拉紧侧模骨架,其余部分每隔0.3米采用一个M22的螺栓进行连接。为保证模板在混凝土浇注过程中不发生倾覆,侧模两侧采用15T千斤顶对模板进行支撑,每个千斤顶须顶推到位。为保证模板施工安全,混凝土浇筑前技术人员对所有底侧模连接螺栓及千斤顶进行全面检查。

(二)内模系统

内模是箱梁模板体系中结构最复杂,是保证箱梁质量的关键,而且在箱梁循环作业中起关键作用,内模内撑杆众多,内模高度和宽度主要靠撑杆进行调节。内模沿纵向分为5个部分,即两个端部两个变截面和一个平直段,中间采用螺栓进行连接。每部分由液压工作站分别提供动力独立工作,使模板的各个部分按顺序达到张开、收缩的目的,内模在内模拼装台位上进行拼装,吊装前技术人员对内模各截面几何尺寸及连接撑杆、插销等进行全面检查,检查合格后再进行吊装。内模与腹板采用通风孔进行连接,确保腹板结构尺寸,通风孔每隔2米设置一道。

(三)端模安装

端模分为上端模和下端模两部分,分块拼装而成。拼装时应对好端模线,端模线距梁端的距离底板部分为55cm,桥面部分为50cm

(四)脱模

实验室负责进行同条件养护试件强度试压和梁体、环境温度的监测。当混凝土强度达

到20Mpa时可脱端模;当混凝土强度达到梁体设计强度的60%,且梁体芯部与表层、箱内与箱外、表层与环境温差均不大于15℃时方可进行脱模。

拆模前,应先松开内模撑杆、插销等。拆除端模时,利用龙门吊拉紧端模吊点后松开端模和侧模连接螺栓,再采用水平千斤顶顶出端模后再起吊,以防止锚坑处混凝土出现磕损。千斤顶打顶时两侧必须同步进行,以免打顶不均匀造成端部混凝土磕损。侧模脱除利用卷扬机顺着移模滑道脱出。拉侧模前应先对卷扬机性能进行检查,并对钢丝绳进行检查,看看有无断丝、老化现象,还应对移模滑道两侧进行检查,看看是否有钢筋、杂物等,以免造成侧模脱除时发生侧翻现象。侧模拆除时应先将两侧的千斤顶降顶,打顶人员必须配置足够,每侧不得少于8人,打顶须同步进行,以免在拉侧模时,模板与翼缘板发生刮擦,造成翼缘板处磕损。内模拆除通过走行轨利用卷扬机进行抽出,吊装至内模拼装台位进行拼装。

五、混凝土工程

(一)混凝土浇筑

1、浇筑前准备

混凝土浇筑前应对电线路、振动棒进行检查,确保电路连接完好。必须配置足够的人员,我们要求桥面部分:桥面两侧各7个振捣人员、每台布料机配备一个放料人员,一个指挥人员;箱内部分6个振捣人员和一个指挥人员,箱内和桥面指挥人员利用对讲机进行信号联络。另外还应安排两名看模人员,检查浇筑过程中模板、撑杆是否有松动现象,如有,应及时进行加固。

梁体混凝土浇筑由台布料机分别置于梁体两端对称进行布料,放料人员指挥布料机使混凝土注入合理准确的位置,保证布料准确均匀。

梁体混凝土浇筑总体上采用水平分层、纵向分段的方式,浇筑程序为:下倒角处混凝土浇筑→腹板混凝土浇筑→箱内混凝土补料→桥面混凝土浇筑

浇筑混凝土前应对混凝土的入模温度、塌落度、含气量、水胶比、泌水率等工作性能进行测定,混凝土的入模温度应控制在5-25℃,模板温度控制在5-35℃,如果模板温度高于35℃,则采用在模板侧面浇水降温的方式。

混凝土浇筑采用整体连续浇筑,总体上采用斜向分段、水平分层的方法,水平分层厚度不得大于30cm,先后两层混凝土的间隔时间不得超过混凝土的初凝时间,浇筑时间控制在6-8h。

2、混凝土的浇筑方式

混凝土灌注时两台布料杆同时从箱梁的一端向另一端分层逐步推进。灌注厚度第一层以下倒角梗肋振捣后填满为宜,灌注厚度在振捣前应为底板厚度加下倒角厚度加20cm厚,其厚度大约60~70cm。从第二层开始其厚度以30~40cm为宜,一般情况下坍落度在16cm 时不超过30cm,坍落度在18cm以上时厚度不超过40cm。对于梁端加厚段其厚度还应适当加大确保下倒角一次灌满。下倒角第一次不饱满第二次补灌则很难填满。因此在灌注第一层混凝土时箱内底板的振捣人员应在布料机下料处将振捣棒沿内模下倒角处插入振捣棒引流,桥面上的振捣棒应沿内模与钢筋间的间隙插入振捣,为保证下倒角饱满箱内引流的振捣棒应先于桥面的振捣棒振捣。箱内引流的振捣棒应根据混凝土的工作性能振捣适度,一般以混凝土引出为止,下梗肋的饱满与否完全依赖桥面上的振捣棒。因此桥面上的振捣棒每一插入点的间隔不大于30cm且同一断面内外侧各一棒。

灌注下倒角处的混凝土时从下倒角处流出的混凝土应及时振捣,对此处的混凝土应采用密插短震的方法振捣,第二层混凝土浇筑完后应及时对箱内混凝土不足的部分进行补料,对前后两次的混凝土应加强振捣防止形成明显接缝。

布料机下料时滴落在内模顶板和侧模翼板上的混凝土应及时清理,防止形成干灰或夹渣,在每层混凝土浇筑前可用喷壶适当洒水以减少粘皮。炎热气温下应严格控制好腹板混凝土的下料厚度,尽量缩短新老两层混凝土的间隔时间,以免形成冷缝。

3、梁体关键部位混凝土密实度控制措施

1)下倒角处混凝土密实度控制措施:

腹板内侧的钢筋在不影响预应力管道的情况下应适当加大保护层厚度,振动棒沿内模与钢筋间的间隙处下料,振动棒的软管长度不小于8m,便于振动棒能插入底板处。腹板同一断面内外侧各插一棒,若振动棒沿内模处下棒困难,可制作导引叉将振动棒的棒头从腹板钢筋内送到须振捣的部位加强振捣。在桥面上插入的振动棒振捣完毕后不得再对下倒角处进行振捣,以免形成坍塌成孔。

2)梁端加厚段及锚下混凝土密实度措施:

由于梁端钢筋较密,对这块混凝土的振捣尤其需要注意。由于第一盘混凝土的和易性难以控制,因此不宜从梁端直接下料,应该距梁端5-6m开始下料,待混凝土性能稳定后再从梁端放料。梁端混凝土振捣同一断面振捣不少于三棒,振捣采用快插慢拔的方式,振捣时间不少于30s,表面无气泡、无翻浆、无下沉。由于支座板及锚下是梁体关键受力部位,因

此对此处的混凝土更应加强振捣。

4、桥面线型的控制

由于桥面采用三列排水六面坡,中间集中排水的方式,为此,我梁场根据桥面坡度特制了混凝土整平机和收浆平台。根据桥面标高测定好整平机的高度,桥面收浆采用2m刮尺配合,确保桥面每米平整度≤2mm。

4、混凝土裂纹控制措施:

1)桥面收浆不得少于两次,第二次收浆的间隔时间根据实际情况而定,应在混凝土

表面有一定硬度时进行,两次收浆完毕后混凝土表面不得有明显富余浆体和脚印等。

2)桥面收浆完,待混凝土初凝后应对桥面进行洒水保湿并用土工布进行覆盖,气温较高时可以边收浆边洒水。

3)箱梁浇筑完成后应对梁端及时进行遮盖,以免形成穿堂风。

5、温度控制

我们采用了长沙市三智电子科技有限公司开发研制的SZWT-MCU大型混凝土测试仪。根据测试结果来确定混凝土芯部与表层,表层与环境,箱内与箱外温差不大于15℃,如果有超出允许温差现象,则利用环境升温和梁体降温措施来控制相对温差。

6、蒸汽养护

冬季施工时,当昼夜平均温度低于5℃或最低温度低于-3℃时,要求必须采用蒸汽养护,混凝土收浆抹面完成后则进行蒸汽养护管道安装、蒸养棚吊装和帆布围护,将模板四周全用帆布围护,形成一个闭合的保温棚,利用锅炉房提供蒸汽进行养护。

蒸汽养护分为:静停、升温、恒温、降温4个阶段,静停期间应保持棚内温度不低于5℃,浇筑完4小时后方可升温,升温速度不大于10℃/h,恒温时蒸汽温度不大于45℃,梁体芯部温度不超过60℃,梁体降温速度不超过10℃/h。蒸汽养护期间及撤出保温设施时,梁体芯部与表层,表层与环境温差不大于15℃。控制升降温速度采用蒸汽阀的蒸汽流量,逐渐升降温。

蒸汽养护结束后即进入自然养护阶段,养护时间不少于7d。当采用自然养护时,梁体表面采用土工布进行覆盖,并在其表面覆盖塑料薄膜,梁体洒水次数根据气温而定,以保持混凝土表面湿润为宜。当环境相对湿度少于60%自然养护不少于28d,相对湿度在60%以上时,自然养护不少于14d。

7、夏季降温措施

室外温度达到35℃以上,按夏季混凝土施工须采取降温措施,夏季混凝土入模温度一般控制在30℃以下。

我梁场采用防晒、降温等综合措施,主要措施有:

1)混凝土骨料仓全部用彩钢瓦遮阳棚和砖墙进行封闭,避免阳关直射提高原材温度。

2)拌合水采用井水,及时抽入水池,防止长时间不抽水而水温升高,水池顶和周边覆盖。

3)混凝土罐车、输送泵、布料机等采取适当防晒措施,同时及时浇水降温,减少混凝土运输时间。

4)对模板外侧浇水降温

5)混凝土浇筑避开白天的高温,尽量安排在晚上进行。

六、预应力张拉工程

(一)钢绞线束的制作

对首先出库的钢绞线应按照试验编号进行逐盘进行检查,钢绞线下料应在特质的下料盘中进行,以免钢绞线在下料过程中弹出伤人和扭绞。散盘后的钢绞线应仔细进行检查,发现有分丝、折弯等需要进行处理。钢绞线严格按照工程部给的下料表进行下料,确保钢绞线下料不浪费。

(二)钢绞线束的制作

穿钢绞线前应先将孔道内的杂物等清理干净,钢绞线穿入孔道后在梁体张拉强度足够的情况下应尽快进行张拉,否则应采取防锈措施。为了提高功效,我们采用卷扬机配合穿丝,在钢绞线端部用直接100mm的套筒套住,再弯制一个抓勾,然后用一个钢绞线连接抓勾,卷扬机再连接此跟钢绞线。通过卷扬机穿钢绞线可以达到整孔穿束的目的,既节约了人工又节省了时间,大大提高了工作效率。

(三)预应力张拉

1、为防止箱梁早期裂纹将预应力张拉分为3预张拉、初张拉和终张拉3个阶段进行,预张拉强度不小于梁体设计强度的60%;初张拉强度不小于梁体设计强度的80%,初张拉完成后箱梁才能移至存梁台位,在存梁台位进行养护,待混凝土强度达到设计强度的100%且弹性模量达到设计要求后方可进行终张拉。

2、张拉程序:

a:预初张拉程序:0 →初始应力0.2б0 →初始应力0.4б0 →锚固0.5б0→回油锚固。(б0为设计张拉控制应力值)

b:经预初张后的孔道终张拉程序:0 →初始应力0.5б0 →锚固应力бk (静停5分钟)→回油锚固。(б0为设计张拉控制应力值)

c:直接终张拉的孔道终张拉程序:0 →初始应力0.2б0 →初始应力0.4б0 →锚固应力бk (静停5分钟)→回油锚固。(б0为设计张拉控制应力值)

3、张拉操作:清除锚垫板下混凝土浆,安装工作锚,并与孔道轴线同心。工作锚安装后安装张拉限位板及千斤顶对位,再安装工具锚,安装工具锚时应注意不得使钢绞线错孔扭结。以上工作就绪后启动油泵,使千斤顶受力与梁端面垂直,再次检查锚具、千斤顶和孔道三者是否同心,有偏差时应重新进行校正,待合格后再进行张拉。张拉油表读数具体以技术部门下发的通知单为准,张拉控制应力以技术部门下发的应力控制表为准。张拉钢绞线束总体上采用两端同步、左右对称、逐级加载的方法进行。

七、预应力管道压浆

(一)压浆工作程序

1、预应力管道压浆全过程分为:预应力管道压浆施工准备工作、浆体拌制和预应力管道真空压浆三大步。

2、预应力管道压浆在终张拉完毕后48小时内进行

3、压浆前,要有技术部门下发的通知单,核对好梁号及浆体配合比

4、检查真空压浆机和压浆泵的运转情况

5、压浆前先开启真空泵对管道进行抽真空,抽完真空后再进行管道压浆

6、压浆人员应详细记录好压浆过程,包括每个管道的压浆日期、水灰比及掺加料、压浆压力、试块强度以及压浆细节等。

八、简支箱梁预制施工质量保证措施

(一)、建立质量管理体系

梁场队长是箱梁预制质量保证的第一责任人,负责按ISO9001标准组织建立梁场的质量管理体系;组建有效的管理机构,明确各部门和各级岗位人员的职责;

对各部门和各岗位人员进行考核,实现合同中规定的箱梁制造的质量目标。安全质量部是箱梁预制质量的主要控制机构。

(二)、实行技术岗位责任制

严格实行技术岗位责任制,认真做好图纸复核、技术交底、变更设计的签认、隐蔽工程的检查、分项工程的质量评定、竣工文件的编制工作。在施工中,坚持一切以数据说话,做好各种检测记录,使整个施工技术管理标准化、制度化。在生产过程中,技术人员监督作业班组按作业指导书、专项技术措施的要求操作,在发现偏差时,有权要求进行纠正;认真做好产品生产过程中的质量记录;对于混凝土施工、工程防水、预应力张拉、焊接等特殊工序,其控制方法是:由具备操作资格的人员完成、明确过程控制参数、按规定进行检验和试验、进行全过程的监控。

(三)、严格实施过程控制

(1)原材料检验控制

工程技术部试验专业对制梁所用的原材料:水泥、细骨料、粗骨料、矿渣粉、阻锈剂、钢筋、钢绞线、粉煤灰、外加剂、锚具、夹具连接器等材料按标准要求,进行严格检验,做到“不合格的原材料不得进场,不合格的原材料不得投入使用”;并加以标识或隔离处理,防止误用;在试生产前对所选用水泥、砂、碎石、掺合剂、外加剂等原材料制作抗冻融循环、抗渗性、抗氯离子渗透性、抗裂性、扩钢筋锈蚀和抗碱—骨料反应的耐久性,进行耐久性试验。

(2)桥梁配件检验控制

质量检查人员对自制支座板、聚丙烯纤维网、泄水管、泄水管盖等按照标准进行严格检验,不合格的配件不得投入使用。

(3)胎模具检查控制

质量检查人员对用于绑扎钢筋的胎具、制定定位网的胎具、加工支座板的胎具、梁体浇筑成形的胎具,在投入使用前均按胎模具验收标准进行严格检查,填写检查记录表,经检查合格的胎模具才能投入使用。并按标准要求,定期对所用胎模具进行检查,超过误差标准的胎模应进行返修,以达到使用标准。

(4)混凝土性能试验及过程控制

试验室对箱梁生产的高性能混凝土进行控制,经试验的混凝土配合比,应经总工程师批准,才能投入使用。按照标准要求进行混凝土试件的力学性能试验。

(5)预应力施工质量控制措施

①用于预应力张拉的设备,应经监理工程师同意的校准设备检验校准后,方可用于箱梁张拉工作。

②用于测力的千斤顶压力表其精度不低于1.0级。

③预应力筋张拉应在混凝土强度及弹模不低于设计规定标准下进行

④张拉预应力束应严格按照规范的要求进行,张拉时采取张拉力和伸长量双控,预应力材料的断丝、滑丝数量不得超过限制数。

⑤预应力束张拉时做好张拉记录,填写张拉报告,报送监理工程师。

⑥为了有效控制简支箱梁的徐变上拱度,适当增长张拉预应力筋龄期来保证铺轨后轨道的平顺性。

⑦按照设计要求进行预张拉、初张拉、终张拉三个阶段进行简支箱梁的预应力束张拉。

(6)真空压浆的质量控制措施

①钢绞线束终张拉完毕,在2天内进行管道压浆。压浆材料为高性能无收缩防腐灌浆剂。

②压浆前管道真空度稳定在-0.06~-0.10MPa之间。当压浆管口流出的浆体浓度与压浆泵中的浓度一致时,连接管道的压浆口,开启压浆口阀门进行压浆。

③压浆所用的水泥及水要严格控制,使其符合标准。

④冬季压浆时应采取保温措施,水泥浆应掺入防冻剂。

(7)承重基础沉降测量控制

质检人员对制梁的承重基础:制梁台位、移梁轨道、存梁台位等在使用前应进行测量检查,作好记录,进行控制,使达到使用要求;经过一个循环过程后,应对其沉降情况进行再测量。

(8)箱梁徐变上拱度的质量控制

控制箱梁徐变上拱度,特别是降低其离散性,是保证箱梁预制质量的重要措施。除精确计算弹性上拱度值和通过收缩徐变试验,统计制梁资料,做好预设反拱。适当时增长张拉预应力筋龄期及存放条件等多方面采取有力措施实现优质指标。

(四)、实施“三检制”,严格检验制度

每道工序完成后均应在自检合格的基础上才能转入下道工序,下道工序在进一步加工前应进行对上道工序的检查,梁场专职质量检查员进行过程控制的检查,按标准要求填写检查记录表;驻场监理工程师对规定的项目过程检查,签字认可。

九、工程质量通病防治措施

1、质量通病:钢筋弯曲不直

防治措施:采用调直机冷拉或人工方法调直。对严重曲折钢筋,曲折处圆弧半径较小的硬弯,调直后检查有无裂纹。对矫正后仍不直的钢筋不能用做受力钢筋。

2、质量通病:焊缝与钢筋交接处有缺口、咬边

防治措施:选用合适的电流,防止电流过大。焊弧不可拉得过大,控制焊条角度和运弧方法。

3、箱梁几何尺寸超标的防治

在箱梁的预制施工中往往出现几何尺寸的超标,超标的部位如:箱梁顶板厚度、腹板厚度、底板厚度及出现错台等现象。为防治这些质量通病的出现,制订措施:

(1)箱梁模板采用整体式结构,以减少拼缝并保证有足够的刚度,防止变形。

(2)内、外模和端模、底模,安装位置准确,相互之间的联接要坚固可靠,防止浇筑时内模的上浮和移位。

(3)箱底和桥面混凝土浇筑施工时,在箱底和桥面设标尺,用保证箱底和桥面混凝土的浇筑厚度。

(4)箱梁底板混凝土浇筑时,在箱内设置足够的照明装置,确保施工人员看清控制浇筑厚度的标尺。

4、箱梁外观质量的通病防治

箱梁外观的质量通病主要包括:空洞、气泡、蜂窝、麻面、混凝土分层和表面接缝花纹。主要是因为箱体混凝土浇筑时振捣不到位,浇筑分层不匀造成的,防治措施如下:

(1)严格控制浇筑分层厚度,布料杆定点浇筑时间小于4s,移动距离15~30cm。

(2)浇筑时两台输送泵分别从梁端腹板开始,每层浇筑的长度小于6m。

(3)控制振动时间,振动棒每点振动时间35~50s,具体指标:不冒气泡不下沉。

5、箱梁表面裂纹的防治

箱梁生产完毕后,往往在表面易出现浅层裂纹,其主要原因是梁体混凝土浇筑养护不到位造成的,防治措施如下:

(1)加强混凝土早期养护,浇筑完的混凝土要及时养护,防止干缩,冬季施工期间要及时覆盖养护,防止冷缩裂缝产生。

(2)大体积浇筑混凝土施工应合理设计浇筑方案,避免出现施工缝。

(3)加强施工管理,混凝土施工时应结合实际条件,采取有效措施,确保混凝土的配合比、塌落度等符合规定的要求并严格控制外加剂的使用,同时应避免混凝土早期受到冲击。

(4)制定科学的箱梁养护工艺,采用洒水自然养护,并安装温度传感器,对梁体温度进行监控。

T梁预制施工总结

谷城至竹溪高速公路 GZTJ27合同段(YK165+500~YK173+600)T梁预制施工总结 编制:占诗峰 审核:胡圣泉 湖北省谷竹高速GZTJ27合同段 湖北兴达路桥股份有限公司项目经理部 二〇一一年三月

T梁预制施工总结 我部施工第一片T梁为溢水大桥左幅2-2#梁,梁长30m,梁高2m,混凝土29m3。我部该梁混凝土浇筑日期是2011年7月13日,时间是18:25~21:35,天气阴转小雨,气温22°C~26°C。 一、试验检测情况: 塌落度检测情况:我部T梁预制C50混凝土塌落度设计12cm~16cm,现场塌落度检测分别为16cm、15cm、13cm,符合混凝土配合比设计要求; 含水率检测情况:碎石含水率0.8%,河砂含水率5%; 混凝土试件制作情况:按规范要求制作试件3组。 二、施工时间 2011年7月10日钢筋进行绑扎; 2011年7月11日进行模板安装; 2011年7月12日面板钢筋安装及模板加固,并进行砼浇注; 2011年7月13日至2011年7月19日梁体养生(不少于7天); 2011年7月20混凝土强度超过85%以后进行张拉; 2011年7月21日进行管道压浆。 三、机械设备和人员 施工人员:技术员2人、施工员1人、试验员2人、质检负责人1人、钢筋工10人、模板工8人、混凝土工6人、预应力张拉工6人,孔道压浆工人6人。

机械设备:50m3/h混凝土拌和机1台、发电机组1台、电焊机2台、数控钢筋加工设备1套、预应力张拉设备2套、真空压浆机1台、水泥砼运输车2台、装载机2台、75吨龙门1个。 四、施工前的准备工作 1.T梁所用材料均检测合格,张拉设备已标定。 2.T梁预制施工前对预制施工班组进行了技术交底。 3.根据设计和规范要求,进行钢筋的加工和安装、波纹管的制作和安装、模板的制作和安装,经自检合格并报监理验收合格后,再进行混凝土的浇筑。 4.试运转行车、振捣器等机具设备,现场备用机具的易损件,以备及时更换。 5.调试备用电源,备用电源采用一台250KW柴油发电机。 6.保养、试运转搅拌机,确保施工时砼搅拌运转正常。 7.测出集料含水量,施工中应根据实际含水量对投料量进行调整。 五、施工工艺交底 1.工艺流程 准备工作→钢筋加工及安装→波纹管加工及安装→模板安装→混 凝土浇注→养护待强→预应力钢绞线加工、安装、张拉→压浆→移运、存梁 2.预制梁台座设置

箱梁首件总结报告

箱梁首件开工总结 为了保证工程质量优质,避免盲目施工,确定标准的施工工艺和合理的施工组织,确保我合同段内的箱梁工程质量符合设计及规范要求,我标段选定果王线分离立交右幅2-2箱梁为我标段箱梁首件开工工程。 一、首件工程概况 果王线分离立交全长81米,全桥设1联3×25m先简支后连续预应力混凝土预制小箱梁结构,全桥共计42片箱梁:边跨中梁20片;边跨边梁8片;中跨中梁10片;中跨边梁4片。 二、施工目标 1、质量目标 本工程质量目标是创优质工程,工程优良率达到100%。交验项目主要指标合格率要求达到100%,分项工程质量评分不低于90分。 2、安全目标 杜绝职工因工死亡和重伤事故,轻伤率控制在0.5%以下;无等级火灾事故;无机械行车和道路交通责任事故;无爆炸事故;无爆破物品丢失。 3、环保目的 环境污染控制有效,土地资源节约利用,水保措施落实到位;坚持做到“少破坏、多保护,少扰动、多防护,少污染、多防治”。生态不破坏,河水无污染,农田无危害,噪声不扰民,地方零投诉。

4、首件工程目的 通过钢模板预制箱梁首件工程的施工,取得相关技术参数,确定施工方案的可行性和施工工艺的合理性,为后续同类工程的施工、质量控制盒安全管理起到示范作用,为施工全面展开做好:“样板引路”。 三、箱梁施工方案 1、模板制作 1)底模 在预制台座槽钢顶铺设5mm厚钢板作为箱梁预制底模,台座两侧各设一道38*38mm护边角钢,在底模的两端预制梁吊点处预留30cm 宽槽口,安放1cm厚活动钢板便于箱梁吊装。 2)侧模 采用定型钢模板,由专业生产厂家加工制作。侧模设计时,按箱梁节间长度设计,分为标准节和异型节(包括边梁两端异型节及中梁两端异型节)。保证面板的平整度,检验<1mm/2m。 3)内模 采用专业生产厂家制作的定型钢模板。由于箱梁横隔板处过人洞尺寸较小,为便于拆模,内模采用定型组合钢模组拼,转角和异型部分特制,用螺栓联接,每隔75cm设一道支撑骨架,支撑骨架与钢模间用搭扣螺栓联接。 内模在外面分段组拼成一整体,用龙门吊安装就位,上侧设压杠以控制其上浮。 4)端模

预制箱梁施工总结

xxx至xxx (XXX-XXX) 第一合同段 预 制 箱 梁 首 件 工 程 施 工 总 结 灌凤高速公路第一合同段项目经理部 二○一二年十一月

目录 1、首件工程概况 (1) 2、施工准备 (1) 2.1、人员配置 (1) 2.2、材料准备 (2) 2.3、机具准备 (2) 3、施工工艺及主要施工方法 (2) 3.1、钢筋工程 (2) 3.1.1、钢筋加工 (2) 3.1.2、钢筋绑扎 (3) 3.1.3 、预应力管道安装 (4) 3.2、模板工程 (5) 3.2.1、模板制作 (5) 3.2.2、模板安装 (5) 3.2.3、模板拆除 (8) 3.3、砼工程 (8) 3.3.1、砼配合比设计 (8) 3.3.2、砼拌和与运输 (9) 3.3.3、砼浇筑 (9) 3.3.4、砼养生 (10) 3.4、穿束及张拉 (11) 3.4.1、穿束 (11) 3.4.2、安装锚具、夹片 (11) 3.4.3、张拉准备 (11) 3.5.4、张拉 (12) 3.5.5、张拉注意事项 (13) 3.5、孔道压浆 (13) 3.5.1、压浆的准备 (14) 3.5.2、压浆 (15) 3.5.3、压浆注意事项 (15) 3.6、封端 (16) 4、安全注意事项 (16) 5、存在的问题及改进措施 (17) 6、综合评价及总结 (18)

预制箱梁首件工程施工总结 1、首件工程概况 为了加强工程质量,立足于“预防为主,先试点”的原则,认真贯彻执行“以工序保分项,以分项保分部、以分部保单位,以单位保总体”的质量保证体系,确保我合同段内的预制梁工程质量符合设计要求及技术标准,我标段选取水澄分离式立交1-2#梁为预制箱梁首件工程。该梁为20米简支箱梁,设计梁长19.954m、宽2.4m、高1.3m,C50混凝土设计方量为21.86m3。 根据招标文件、规范及设计文件要求编制了箱梁施工方案,在得到业主和总监办的批复后,我项目经过细致的施工准备,并在现场监理的监督和指导下,于2012年10月16日17点26分开始箱梁混凝土浇筑,2012年11月18日16点35分进行张拉作业,2012年11月22日16点55分进行孔道压浆作业。在施工过程中,技术人员全过程现场值班,做好了相关记录,作为总结报告的编制依据,在经过整理分析后,可作为以后箱梁施工的参考依据,基本达到进行首梁施工的重要意义。 2、施工准备 2.1、人员配置 现场配备足够的技术、质量、试验管理人员及劳务人员等,已经到位,详见人员配置一览表。 表2-1 人员配置一览表 表2-2 施工队伍及劳动力投入一览表

预制梁首件总结

预制梁首件总结报告 2013年7月14日我合同段浇筑了第一片30m小箱梁,项目部立即组织技术人员及现场施工人员对首片梁的各个生产工序进行了深入分析和总结,对成功的地方予以肯定并坚持;对有缺憾的地方提出了改进措施,以避免下次同样的错误发生。 一、施工前提条件 1、分项工程开工报告等技术资料已审批,交底。 2、台座、张拉平台及龙门吊已经完成 3、现场施工人员到位,配置合理,工种齐全 4、预制梁使用的智能张拉设备,数控钢筋加工设备均已进场 5、张拉设备已经相应资质部门标定 6、C50砼配合比已经建立、质检站审批,指定天津九亿混凝 土有限公司专供混凝土 7、张拉预应力,伸长量已复核;张拉操作人员必须经过培训, 能熟练操作仪器。 8、预制梁所需原材料、C50砼配合比和压浆配合比已经总监 办审核,质检站审批,达到制梁所需条件。 二、预制梁预制施工流程图 图纸复核→钢筋台座放样(钢筋定位、模板尺寸等)→钢筋绑扎(安装波纹管)→立外侧模板→芯模安装→顶部钢筋绑扎→砼浇筑→拆除芯模→洒水养护→拆除外模板→覆盖养生→张拉压浆→浇筑封

头混凝土→移梁存放 三、工序施工要点 1、原材料控制:为确保梁板质量符合要求,我项目部从源头控制原材料的质量。水泥、钢筋、钢绞线、外加剂等材料进场时均要有质量证明文件,且供货商必须是已经入围的厂家;而且实验室对水泥、钢筋、钢绞线、锚具等都要进行复检。不合格的材料处理;在自检工程中发现的不合格材料,项目部坚决予以清场。 2、钢筋加工与绑扎 (1)梁板所使用的各种钢筋必须堆放在钢筋棚内,并下垫方木,使之悬空;原材及加工好的钢筋要分类堆放,并做好标识。钢筋在使用前要进行调直等工序。钢筋下料长度和弯曲成型好的尺寸,必须符合设计及规范要求。 (2)钢筋焊接及绑扎时,严格控制搭接长度;主筋采用双面焊进行搭接。焊接前,对接头处进行扳弯,以保证中心轴线的一致;焊接要控制焊缝宽度、厚度,焊接强度必须符合规范要求;焊渣要清理干净,焊条要求采用E502焊条。 (3)钢筋绑扎都统一在专门的钢筋台座上制作。先在钢筋台座上按图纸设计要求,将各类钢筋的间距用不同颜色的笔画好,并专门制作了数个钢筋定位架,以保证钢筋纵向间距,这样工人绑扎时,不需要时刻对照图纸,仅需要按画好的线及钢筋定位架进行施工即可,大大提高了工作效率,准确性也得到了保证。 (4)钢筋定位架(以30m小箱梁为例);钢筋定位架呈斜三角形,

20米预制箱梁首件施工总结

20m米预制箱梁首件施工总结 忻通公路路基总承包2标预制场在各级领导的指导下,经过项目部精心组织,规范施工,全体人员的不懈努力,于2017年7月16日成功浇筑完成第一片20米箱梁,作为首件工程既是业主对我们施工方案、施工工艺流程的全面考查,又是为我们以后预制箱梁大规模施工提供了一个可行性方案。为了更好做好下一步工作,现将首件预制箱梁施工过程以及出现的问题总结如下: 一、首件工程概况 20m预制箱梁首件定位K362+200钟耳寺3号桥3-3#中跨中梁。梁长20m,箱梁高120cm,底板厚18cm、腹板厚18cm,支座处底板加厚至25cm、腹板加厚至25cm,底板宽100cm,顶板宽240cm,顶板厚18cm。 二、施工目标 (一)质量目标 本工程质量目标是创优质工程,工程优良率达到100%。 交验项目主要指标合格率要求达到100%,分项工程质量评分不低于90分。 (二)安全目标 重大安全责任事故为零案次;无人身重伤事故及其以上事故;无汽车行车责任重大事故;无等级火警事故和爆炸事故;无压力容器爆炸事故,年度轻伤控制在3‰以下。 (三)环保目标 严格按照国家《环境保护法》和《水土保持法》及地方政府有关规定落实环保。采取各种工程防护措施,控制水资源污染,水土流失,减少粉尘对空气的污染,降低噪音污染,减少工程建设对沿线生态环境的破坏和污染,确保沿线景观不受破坏,保持生态平衡,创造良好的环境。 (四)首件目的 通过首件的施工,取得相关的技术参数,确定拟定的施工方案的可行性,为后续施工总结相关经验;通过首件工程施工,结合工程实际,来确定最优的施工工艺和施工组织。

三、首件工程施工准备 (一)水、电及现场布置 1、施工用水:自设供水管道,因梁场邻近拌合站,在拌合站修筑蓄水池以保证施工用水。 2、施工用电:在梁场西北100m处架设500 KV A变压器供电。另自备300KW 发电机一台作备用电源。 3、制梁台座:设置在有足够的刚度和强度的混凝土地基上,制梁台座两端设置扩大基础,采用C25混凝土,上面浇筑C25钢筋混凝土,高出地面30cm。台座上铺5㎜的钢板作为箱梁的底板,钢板与台座之间由预埋的槽钢连接。距台座顶面70㎜处混凝土每隔50㎝设置一个直径5㎝的PVC管,侧模的连接螺栓从此处穿过,用来固定侧模和保证侧模浇注时不产生变形。本标段箱梁吊装都采用捆绑式吊装,采用两点吊装,捆绑点距梁端90㎝处。预制梁台座两端加钢筋网进行加强处理。吊点位置处预留混凝土槽,以便于吊梁时穿入钢丝绳。为保证桥梁的平整,沿台座的长度方向在箱梁的跨中向下设1㎝的预拱度,预拱度采用抛物线线形。 4、预制场设大小龙门吊各一套,大龙门负责起吊梁,小龙门负责吊模板及浇筑砼。两套龙门吊用共用一套钢轨,钢轨宽度为26米,共设40个底座,底座间距中到中为5米,中间留过道。 (二)物资供应 模板:采用成型钢模,保证具有足够的刚度、强度、稳定性,表面平整光洁。 砂、石子、水泥、钢材、外加剂以上进场材料均已经过自检合格后,经专业监理工程师抽检合格,并同意使用。 (三)技术准备 ①、组织项目经理部有关施工管理人员学习施工图纸、施工规范以及有关施工技术文件。 ②、作好施工图纸及设计说明会审工作,对各级施工人员进行逐级技术交底,并认真执行各项施工技术规范。 (四)试验工作 所有施工材料的试验工作已全部完成,并经过监理工程师的抽检。施工的砼

桩基首件总结报告

二秦高速公路康保至沽源段 (K27+800-K62+200) 钻孔灌注桩(冲击钻)首件总结 编制: 复核: 审批: 龙建路桥股份有限公司 二秦高速公路张家口段第L3标项目经理部 年月日 钻孔灌注桩首件总结报告 为保证工程质量优质,质量目标明确,减少盲目施工,施工

前确定标准的施工工艺,施工工艺通过首件施工确定。 100%为确保我合同段内的钻孔灌注桩工程质量成功率达到. 的目标,我标段根据现场实际情况选定哈咇嘎现浇桥3#-1桩基为我标段钻孔灌注桩首件开工工程。 一、工程概况 哈咇嘎现浇桥位于二连浩特-秦皇岛公路康保(冀蒙界)至 沽源(张承高速)段哈咇嘎互通式立交,桥梁中心桩号AK1+,右交角90°,桥梁起点桩号AK1+,终点桩号AK1+,桥梁全长91米,上部结构为25+35+25米预应力现浇箱梁,全桥共一联,下部结构桥台采用肋板式桥台,钻孔灌注桩基础,桥墩采用柱式敦,钻孔灌注桩基础。本桥平面位于缓和曲线接圆曲线段,LS=, R=300m,桥梁纵断面位于R=2500m竖曲线上,纵坡为%和%,变坡点桩号AK1+,桥面横坡为单向2%-3%,由墩柱不等高调整。 二、施工目标 1、质量目标 本工程质量目标是创优质工程,工程优良率达到 100%。交验项目主要指标合格率要求达到 100%。 2、安全目标 重大安全责任事故为零案次。无人身重伤事故及其以上事故;无汽车行车责任重大事故;无等级火警事故和爆炸事故;无压力容器爆炸事故,年度轻伤控制在 3‰以下。 3、环保目标

严格按照国家《环境保护法》和《水土保持法》及地方政府有关规定落实环保。采取各种工程防护措施,控制水资源污染, 减少粉尘对空气的污染,降低噪音污染,减少工程建设对沿线生态环境的破坏和污染,确保沿线景观不受破坏,保持生态平衡,创造良好的环境。 4、首件目的 通过首件的施工,取得相关的技术参数,确定拟定的施工方案的可行性,为后续施工作总结相关经验;通过首件工程施工,结合冲击钻机施工的特点,来确定最优的施工工艺和施工组织。三、施工准备 1、进场机械准备 设备名称单位数量型号或规格备注 CAT324D台挖掘机1型龙工装载机1台50 搅拌输送车台混凝土运输5 10m325T 台吊车中联重科1 CZ-6台2冲击钻机3PNL台泥浆泵2250KW1发电机台 GT2-40B电焊机台3 2、进场人员准备 主要管理和技术人员表 与标书符备注工作任务姓名性别任职合程度负责项目全面管理符合

预制箱梁首件工程施工总结(先简支后连续)

xx 高速公路XX合同段 (K36+450—K44+800) 预应力箱梁 首 件 施 工 总 结 总结:xxx 审核:xxx 中铁xx 局集团有限公司 xx 高速公路XX标项目部 2013 年5 月30 日

预应力箱梁预制首件工程施工总结 为加强项目质量管理工作,积极推广先进施工方法和成熟施工经验,以科学 的数据指导生产,确保建造优良工程,全面展开箱梁施工, xx 高速公路XX标项 目部在xx 高速公路有限公司项目建设指挥部、总监办、驻地办的正确领导和监 督下,严格遵守公路交通工程施工规范和设计要求进行施工。根据箱梁施工方案,我项目部成功完成了首片箱梁施工工作。并获得了宝贵的箱梁施工数据。为后期箱梁预制施工提供了依据。 现将施工首件施工总结汇总如下: 一、工程概况 Xxx 二、施工人员、施工机械及设备配置 ( 一) 管理及技术人员 序号姓名职务主要职责 1 项目经理施工总负责人 2 项目总工施工技术负责人 3 生产副经理现场施工总负责人 4 安保部长现场安全管理负责人 5 物资部长物资负责人 6 工程部长现场技术负责人 7 桥梁工程师现场技术员 8 质检部长质检负责人 9 质检工程师现场质检员 10 试验室主任试验负责人 11 试验员现场试验 12 试验员现场试验 ( 二) 施工人员 序号劳动工种人数( 个) 备注 1 班组长 1 2 机械操作工 2

3 模板工7 4 混凝土操作工8 5 张拉压浆操作人员 5 6 钢筋工10 7 电工 1 8 杂工 3 ( 三) 主要施工机械设备表 序 号 设备名称规格功率及容量单位数量完好率备注 1 龙门吊80T 台 2 完好已进场 2 龙门吊10T 台 1 完好已进场 3 电焊机BX500 台 4 完好已进场 4 钢筋切割机GQ40A 台 2 完好已进场 5 钢筋弯曲机GW40-1 台 2 完好已进场 6 插入式振动器ZN50Z 个 6 完好已进场 7 插入式振动器ZN30Z 个 4 完好已进场 8 真空压浆设备套 1 完好已进场 9 张拉设备150t 套 4 完好已进场 10 卷扬机5t 辆 4 完好已进场 11 发电机组200kw 套 1 完好已进场 12 变压器500kVA 台 1 完好已进场 13 洒水车辆 1 完好已进场 14 拌合机JS1000 套 1 完好已进场 15 拌合机JS750 套 1 完好已进场 16 混凝土运输罐车辆 4 完好已进场 ( 四) 主要试验仪器配备表 序号 仪器设备名称单位数量 种类型号 备注 一测量仪器

预制箱梁首件总结报告

水官高速公路连接线(清平高速公路)工程 第五合同段 箱梁预制 首件工程技术总结 建设集团 清平高速公路第五合同段项目经理部

预制箱梁首件工程施工技术总结 为了确保工程质量优质,质量目标明确,减少盲目施工,施工前应确定标准的施工工艺,施工工艺通过首件工程试验确定。为了确保我合同段的 30m 预制箱梁工程质量符合设计要求及技术标准,我标段选定60#-2为我标段 30m 预制箱梁首件工程,2012年2月23日进行施工。 一、工程概况 平湖高架桥由左右两幅桥组成,起点桩号为K13+663.500,终点桩号为K15+703.600。桥跨布置为7×(4×30)米+(30+38+30)米+3×(4×30)米+(4×31)米+(35+45+35)米+2×(3×30)米+(4×30)米+(31+45+31)米+(30+34+30)米,下部结构为门式大挑臂桥墩、双柱式框架墩、柱式桥墩,U式桥台,钻孔桩基础,桥梁全长2040.1米。共有预制小箱梁560片,箱梁横截面为单箱单室截面,梁高 1.6m,预应力采用¢s15.2 钢绞线,公称直径 139mm2 标准强度fpk=1860Mpa,弹性模量 Ep=1.95×105Mpa,延伸率△≤2.5%,单束拉控制应力为 1395 Mpa。 二、施工目标 1、质量目标 交工验收分项工程、分部工程、单位工程、合同段工程合格率100%。 2、安全目标

在本项目工程建设中,消灭行车险性以上事故,坚决避免人身伤亡事故,一般轻伤事故率控制在 3‰以下。杜绝交通责任事故和重要施工机具损坏事故。无锅炉、压力容器安全事故,无火灾事故。 3、环保目标 严格按照国家《环境保护法》和《水土保持法》及地方政府有关规定落实环保。采取各种工程防护措施,控制水资源污染,水土流失,减少粉尘对空气的污染,降低噪音污染,减少工程建设对沿线生态环境的破坏和污染,确保沿线景观不受破坏,保持生态平衡,创造良好的环境。 4、首件目的 通过首件的施工,取得相关的技术参数,确定拟定施工方案的可行性,为后续施工总结相关经验;通过首件工程施工,结合预制箱梁施工的特点,来确定最优的施工工艺和施工组织。 三、施工准备 根据桥涵施工工序,箱梁预制安装采用平行作业,箱梁预制的所有工序在梁场统一完成,混凝土由拌和站统一拌制,混凝土运输依靠混凝土搅拌车完成。待下部构造完成后且前期预制梁板砼强度达到设计要求,组织人力进行箱梁的运输及吊装。预制工程所需主要材料钢筋、水泥、砂子、碎石已经检验合格并全部进场,其它辅助材料也已准备齐全。 1、水、电及现场布置 (1)施工用水:从附近水井引水至施工现场以保证施工过程用

预制箱梁施工总结

柳州至武宣公路工程总承包部第二分部 箱梁预制首件 施工总结 编制: 复核: 审核: 西部中大建设集团有限公司 柳州至武宣公路工程总承包第二分部 二0一二年十二月一日

箱梁预制首件施工总结 一、编制依据 1、《公路路基施工技术规范》(JTG F10-2006) 2、《公路工程质量评定标准》(JTG F80/1—2004) 3、《公路工程施工安全技术规范》(JTJ076—95) 4、《实施性总体施工组织设计》 5、《预制箱梁预制首件施工方案》 6、两阶段施工图设计 7、广西高速公路投资有限公司高速公路施工标准化技术指南。 二、工程概况 黄茆互通立交主线桥K60+115.5左幅2#-2中梁高1.75m,浇筑C50混凝土35.41 m3,加工Φ22钢筋1508.0kg,Ф12 钢筋4000.3kg,Ф10 钢筋1725.9kg,Ф8 钢筋96.8kg,Фs15.2 钢绞线1086.6kg。 三、施工组织和安排 3.1、人员配置 表3.1施工人员配置及任务分工表

3.2、机械设备投入 主要施工机械机械设备配置表 四、施工方法 5.1、总体方案 箱梁按照四化标准要求进行工厂化预制,确保预制箱梁质量合格。钢筋在梁场钢筋加工场集中加工,使用定型钢筋模架在制梁台座绑扎安装并进行预应力波纹管定位安装。模板采用8mm厚,面积≥1.50㎡组合定型钢模板,龙门吊吊装,采用上下拉杆锁扣方式加固。制梁所用C50混凝土由我项目部2#拌合站集中拌合供应,用砼运输罐车通过施工便道运送至箱梁预制场,吊斗入模、插入式振捣器与附着式振动器结合捣固,采用自动喷淋系统养护。箱梁混凝土强度达到设计强度90%,且龄期不小于7d时张拉预应力钢束。 5.2、施工工艺流程

箱梁架设首件总结报告

深圳水官高速公路连接线(清平高速公路)工程 第五合同段 箱梁架设 首件工程技术总结

朝阳建设集团有限公司 深圳清平高速公路第五合同段项目经理部 箱梁架设首件工程技术总结 为了确保30m 箱梁吊装工程质量符合设计要求及技术标准,我项目部选定大桥右幅60#-10箱梁作为首件开工工程。获得了宝贵的试验数据,为指导本桥施工提供了依据。 一、首件目的 在进行此桥大量箱梁架设前,通过首件的施工,收集相关数据,指导箱梁架设施工工艺,对不同施工方法进行技术经济分析比较,确定最优的施工工艺;将各种施工记录和检测数据整理分析归纳总结,写出试验报告,报监理审批,以指导此桥全部箱梁架设施工。 二、工程概况 平湖高架桥由左右两幅桥组成,起点桩号为K13+663.500,终点桩号为K15+703.600。桥跨布置为7×(4×30)米+(30+38+30)米+3×(4×30)米+(4×31)米+(35+45+35)米+2×(3×30)米+(4×30)米+(31+45+31)米+(30+34+30)米,下部结构为门式大挑臂桥墩、双柱式框架墩、柱式桥墩,U式桥台,钻孔桩基础,桥梁全长2040.1米。共有预制小箱梁560片,箱

梁横截面为单箱单室截面,梁高 1.6m,预应力采用¢s15.2 钢绞线,公称直径139mm2 标准强度fpk=1860Mpa,弹性模量Ep=1.95×105Mpa,延伸率△≤2.5%,单束张拉控制应力为1395 Mpa。横向10片箱梁;湿接缝每道46.2cm 宽。 三、编制依据 国家现行相关技术标准及验收规范: 《公路工程技术标准》JTG B01-2003 《公路工程集料试验规程》JTG E42-2005 《公路工程质量检验评定标准》JTG F80/1-2004 《公路桥涵施工技术规范》JTG/F50-2011 《城市桥梁工程施工与质量验收规范》CJJ2-2008 《混凝土结构工程施工质量验收规范》GB50204-2002 《公路工程施工安全技术规程》JTJ076-95 四、首件箱梁吊装施工过程 吊装架设时间2012年3月28日。 4.1、为保证箱梁吊装的正常进行,我项目安排施工机械及劳动力如下: 各工种人员间统一指挥,分工明确,并密切配合: 吊装作业组:10 人,负责梁体前后端墩顶横移,取吊具,安装支座,落梁就位等工作; 喂梁作业组:6 人,负责将梁体从存梁区运至架桥机后主梁内,装好吊具;

预制箱梁首件总结

20m预制箱梁首件总结 为了加强成武高速公路第九标段的质量工程管理,确保工程质量优质。确保我标段内箱梁预制工程质量符合设计规范要求,我标段选定平洛河26#大桥右幅2#墩中跨中梁作为我标段首件箱梁工程。经过项目部精心组织,规范施工,箱梁首件施工已经结束,作为首件工程既是业主、驻地办对我们施工方案、施工工艺流程的全面考查,又是为我们以后预制箱梁大规模施工提供了一个可行性方案。为了更好做好下一步工作,现将首件预制箱梁施工过程以及出现的问题总结如下: 一、首件工程概况 为保证预制箱梁连续架设,20m预制箱梁首件定位梁场对面主线平洛河26#桥右幅2#墩中跨中梁。箱梁平均中心线高120㎝,底板宽100㎝,顶板宽240cm,梁长2000㎝。腹板、底板跨中厚度为18cm,端部25cm,顶板厚度为18cm。混凝土设计强度为C50,方量:18.5立方 二、施工目标 (一)质量目标 工程零缺陷,施工过程零违纪;质量评分95分以上,一次交验合格率100%。 严格执行本工程质量责任合同,交工验收的各分项工程合格率达100%,满足项目创优规划。 (二)安全目标

严格执行本工程安全生产合同,全面贯彻执行安全管理体系,做到安全生产无重大安全责任事故,一般事故频率不超过0.1%;安全防护设施符合规范标准要求,现场施工安全达标创优。 (三)环保目标 遵守国家有关部门环境保护的法规及政策规定,降低对环境的污染,保护生态环境。 (四)首件目的 通过首件工程技术经验,取得相关的技术参数,确定拟定的施工方案的可行性,全面客观分析影响工程质量各种原因,对各项工艺,技术和质量指标进行综合评价,从而得到更加科学、合理的施工工艺。为后续批量生产箱梁建立质量控制目标和措施,避免技术、工艺等各种原因造成的各种隐患。结合工程实际,来确定最优的施工工艺和施工组织。 三、首件工程施工准备 (一)水、电及现场布置 施工用水:自设供水管道,因梁场邻近平洛河,在平洛河附近修筑蓄水池以保证施工用水。 施工用电:在梁场内架设400 KVA变压器供电。另自备150KW发电机一台作备用电源。 预制场地设置时已考虑箱梁的安装及运输距离和顺序。梁底座的数量根据实际工期和规范要求确定周转频率。制梁台座有足够的刚度和强度,底座采用放大基础,厚度一般为50-60厘米分为2台阶实施,

预制箱梁技术总结

津秦铁路客运专线Ⅱ标段 预制箱梁施工技术总结 中铁大桥局津秦铁路客运专线项目三分部

箱梁预制技术总结 津秦客运专线中铁大桥局丰南制梁场 (2012年11月25日) 一、预制梁设计指标 津秦客运专线预制箱梁结构形式为双线整孔单箱室简支箱梁,梁端底板、顶板及腹板局部向内侧加厚。设计最高运行速度为350km/h;设计年限为正常使用条件下结构设计使用寿命100年;最小曲线半径为7000m,困难条件下5500m。截面类底板厚度28-70cm,腹板厚度45-105cm;桥面内侧净宽8.8m,桥梁宽12m,顺桥向支座中心线距梁端55cm,横桥向支座中心距为4.5m。跨度为31.5m。32m梁每孔理论重量为820t,混凝土328方,混凝土强度等级为C50,弹性模量为35.5Gpa,混凝土理论塌落度为180±20mm。 二、梁场规划设计 (一)场地布置及规划 中铁大桥局丰南制梁场位于唐山市丰南区唐坊镇,处于平原腹地,交通便利。梁场共承担748孔箱梁的预制及架设任务。梁场共分为5个区,即:生活区、钢筋制作及加工区、箱梁生产区、存梁区和混凝土搅拌区。设置制梁台座15个(其中32m制梁台座14个,32m 兼24m制梁台座1个),每个制梁台座对应7个存梁台座,梁场最大存梁能力为120孔。制、存梁台座以及提梁机轨道基础全部PHC管桩处理,地基承载能力能够满足制、存梁要求。梁场配置底模15套、内模8套、侧模8套,月生产能力为75孔。 (二)混凝土拌合站 拌合站配置两台HLS120型搅拌机、两台ZL50Z装载机、1台洗石机以及粗骨料和细骨料储存仓,每种材料按进场状态分为待检区及合格区,为保证混凝土原材质量,骨料储存仓全部采用彩钢瓦防雨棚进行遮盖。为了保证原材料的供应,每台搅拌机配5个100t的储藏罐,其中3个水泥储藏罐,1个粉煤灰储藏罐,1个矿粉储藏罐。在砂石料存放场设8个区包括6个碎石存放区和2个砂存放区另设1个砂石料冲洗区。整个砂石料场占地24.7亩,可存砂石料29400m3。
