小断面隧洞爆破方案

小断面隧洞爆破方案
小断面隧洞爆破方案

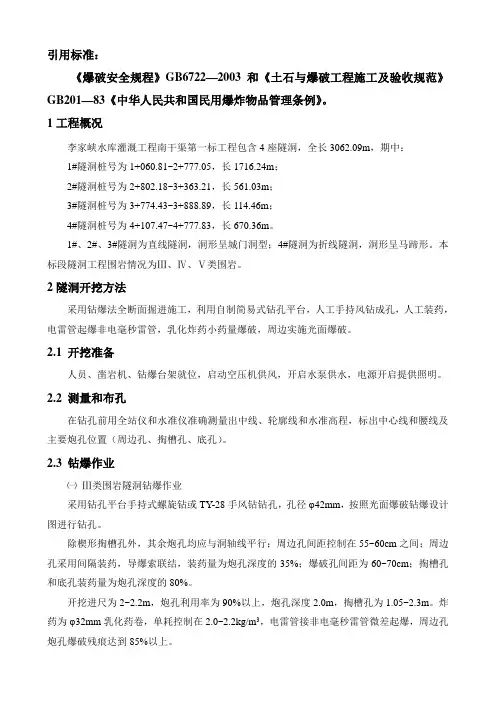

引用标准:

《爆破安全规程》GB6722—2003和《土石与爆破工程施工及验收规范》GB201—83《中华人民共和国民用爆炸物品管理条例》。

1工程概况

李家峡水库灌溉工程南干渠第一标工程包含4座隧洞,全长3062.09m,期中:

1#隧洞桩号为1+060.81~2+777.05,长1716.24m;

2#隧洞桩号为2+802.18~3+363.21,长561.03m;

3#隧洞桩号为3+774.43~3+888.89,长114.46m;

4#隧洞桩号为4+107.47~4+777.83,长670.36m。

1#、2#、3#隧洞为直线隧洞,洞形呈城门洞型;4#隧洞为折线隧洞,洞形呈马蹄形。本标段隧洞工程围岩情况为Ⅲ、Ⅳ、Ⅴ类围岩。

2隧洞开挖方法

采用钻爆法全断面掘进施工,利用自制简易式钻孔平台,人工手持风钻成孔,人工装药,电雷管起爆非电毫秒雷管,乳化炸药小药量爆破,周边实施光面爆破。

2.1 开挖准备

人员、凿岩机、钻爆台架就位,启动空压机供风,开启水泵供水,电源开启提供照明。

2.2 测量和布孔

在钻孔前用全站仪和水准仪准确测量出中线、轮廓线和水准高程,标出中心线和腰线及主要炮孔位置(周边孔、掏槽孔、底孔)。

2.3 钻爆作业

㈠Ⅲ类围岩隧洞钻爆作业

采用钻孔平台手持式螺旋钻或TY-28手风钻钻孔,孔径φ42mm,按照光面爆破钻爆设计图进行钻孔。

除楔形掏槽孔外,其余炮孔均应与洞轴线平行;周边孔间距控制在55~60cm之间;周边孔采用间隔装药,导爆索联结,装药量为炮孔深度的35%;爆破孔间距为60~70cm;掏槽孔和底孔装药量为炮孔深度的80%。

开挖进尺为2~2.2m,炮孔利用率为90%以上,炮孔深度2.0m,掏槽孔为1.05~2.3m。炸药为φ32mm乳化药卷,单耗控制在2.0~2.2kg/m3,电雷管接非电毫秒雷管微差起爆,周边孔

炮孔爆破残痕达到85%以上。

起爆顺序:掏槽孔→爆破孔→周边孔、底孔。

爆破设计详见《Ⅲ类围岩隧洞开挖爆破设计图》。

㈡ⅣⅤ类围岩岩石钻爆作业

采用钻孔平台手持式螺旋钻或TY-28手风钻钻孔,孔径φ42mm,按照光面爆破钻爆设计图进行钻孔。

除楔形掏槽孔外,其余炮孔均应与洞轴线平行;周边孔间距控制在55~60cm之间;周边孔采用间隔装药,导爆索联结,装药量为炮孔深度的20%;爆破孔间距为60~70cm;掏槽孔和底孔装药量为炮孔深度的60%。

开挖进尺为1.5~1.7m,炮孔利用率为80%以上,炮孔深度1.5m,掏槽孔为1.8m。炸药为φ32mm乳化药卷,单耗控制在1.6~1.7kg/m3,电雷管接非电毫秒雷管微差起爆,周边孔炮孔爆破残痕达到50%以上。

起爆顺序:掏槽孔→爆破孔→周边孔、底孔。

爆破设计详见《ⅣⅤ类围岩隧洞开挖爆破设计图》。

2.4 炮后检查

通风、除尘之后,爆破人员检查有无哑炮,如有,对哑炮重新联网起爆。之后进行爆破后四周围岩的排险,以确保进洞人员和设备的安全。对于掌子面、边墙及拱顶上的浮石和危岩,由经验丰富的人员操作。

3爆破作业设备配置

根据工期和开挖质量的要求,拟采用全断面洞挖循环爆破作业,以确保安全施工与满足施工质量和进度的需求。每个作业面配备YT-28钻机4台或手持式螺旋钻2台可满足施工要求。起爆采用电雷管专用起爆器,内装干电池。

4爆破设计

1、爆破方案的选择

根据其施工场地周边环境、爆区飞石与振动的要求,并为确保爆破作业安全、满足施工工期和开挖质量的要求,经多次勘察论证,拟采用全断面洞挖爆破作业,以确保安全施工与满足施工进度和施工质量的需求。

2、爆破设计

1)掏槽方式的确定

根据本引水洞断面特点类似工程的相关经验,选用较为成功的楔形掏槽方式。

2)爆破参数的选择与设计

结合该工程的地质情况、相应的爆破作业经验进行爆破参数的选择与设计,本设计采用单一装药结构,电雷管引爆非电毫秒雷管微差起爆。

(1)孔深:L=1.5~2.0m(掏槽孔1.05~2.3m);

(2)孔径:D=42mm;

(3)线装药密度:光爆孔选用定制φ32乳化炸药,线装药密度q1=150g/m。

(4)单位炸药消耗量:根据岩石特性及岩石结构,自由面为1个,结合同类工程经验,Ⅲ类围岩q=2.0~2.2kg/m3,ⅣⅤ类围岩q=1.6~1.7kg/m3,

(5)堵塞长度:为减少飞石和考虑爆破效果,凭经验,现取h0=20d,即h0=0.8m。

(6)掏槽孔装药量:Q=0.6~1.6kg。

(7)爆破孔装药量:Q=1.0~1.2kg。

(8)周边孔装药量:Q=0.3kg。

(9)光爆孔孔距的确定:a=0.55m。

5钻爆施工

5.1钻孔

1、布孔:由专门的爆破作业技术人员按经监理工程师审批的设计进行现场布孔,定好孔位桩,标明孔编号、孔深和钻孔方向。

2、钻孔:采用YT-28钻机或螺旋钻钻孔,钻孔施工作业人员应严格按设计炮孔位置与设计深度及炮孔角度进行钻孔,钻孔结束后对炮孔进行检查。主要检查孔内有无堵塞、孔壁是否掉块、孔内有无积水和积水深度如何,如发现孔位和孔深不符合设计要求时,及时进行补孔或扫孔处理。

对孔口周围的碎石、杂物应清除干净,对于孔口岩石破碎或不稳定的进行维护,以免孔口形成喇叭状,不利于装药。

钻孔结束检查合格后进行封盖孔口并设置标志,以防杂物和雨水进入孔内,并便于寻找。

5.2装药

1、装药前应再次检查炮孔,检查孔内有无积水,如有彻底进行清除后再行装药。

2、本设计装药采用单一连续偶合装药结构。

3、装药采用人工装药,按设计药量的炸药及起爆药包用木制长杆送至孔底。

4、堵塞

由人工采用钻孔的岩屑或不夹石块的泥土按设计长度进行堵塞,堵塞时要层层捣实,并

保护好起爆药包和起爆线路不受损坏。

5.3起爆网络敷设

爆破起爆顺序:掏槽孔→爆破孔→周边孔、底孔。

爆破设计详见《岩石隧洞开挖爆破设计图》、《粘土岩隧洞开挖爆破设计图》。

5.4爆破安全设计

1、警戒范围的确定

根据洞室爆破飞石的距离,为了确保爆破作业安全,规定爆破区自由面前方不小于300m。6爆破作业安全与防护

6.1安全组织

1、成立爆破作业领导指挥小组,负责整个爆破工程的部署与指挥工作。

2、成立爆破作业技术施工组,负责一切爆破施工技术问题。

3、成立安全保卫组,负责整个爆破作业的安全、警戒与保卫工作。

6.2爆炸物品管理安全保证措施

爆破作业必须贯彻以“预防为主,防护结合”的安全方针,确保施工安全。严格执行爆炸物品安全管理相关规定。爆破工必须经过培训合格,持证上岗。

㈠爆破器材的运输

⑴运输爆破器材必须事先办理《爆破物品运输证》;

⑵使用符合规定的运输工具;

⑶禁止爆破器材同其他货物混装或炸药同起爆器材混装;

⑷由专职押运员押运,无关人员不准搭乘;

⑸遇雷雨或暴风雨时,停止装运爆破器材;

⑹遇城市或城镇,要绕道经过,中途停歇要远离居民区。

㈡爆破器材的库存保管

⑴爆破器材必须贮存在专用库房内;

⑵库房要符合安全规定,建库前要向县、市公安局申请,建成后经检查验收合格,取得《爆炸物品储存许可证》后,才准存储爆破器材;

⑶设专职保管人员看守管理库房,建立来客登记制度;

⑷建立爆破器材入库验收制度,建立收发流水帐,三联式领用单和退料单制度;

⑸爆破器材堆放整齐,不混存,不超量;

⑹过期失效变质的爆破器材要及时清理并妥善处理;

⑺库房要安装警报器,库区要拴养警犬;

⑻库区昼夜设警卫,严禁无关人员进入。

㈢爆破器材的使用

⑴由爆破员领取爆破器材;

⑵在施工现场选择合适地点存放爆破器材,雷管或起爆体不得和炸药放在一起;

⑶建立爆破器材现场领用登记制度;

⑷装药作业由爆破员进行,应严格按照设计装药,并遵守安全规程和安全操作细则;

⑸安全员对爆破器材的使用过程进行监督,发现问题及时纠正;

⑹对施工现场进行封闭,严禁无关人员进场;

⑺每天将剩余的爆破器材如数及时交回库房。

6.3安全措施

⑴严格遵守《爆破安全规程》和《中华人民共和国爆炸物品管理条例》,杜绝违章指挥、违章作业,确保全爆破施工作业的安全。

⑵经常对全体现场施工及管理人员进行安全教育,提高全员安全意识,爆破作业人员必须持证上岗,杜绝无证爆破作业。

⑶作业时,劳动保护品应穿戴齐全,特别是安全帽、安全带、安全绳必须佩戴齐全。

⑷雷雨天气、大雾天气,禁止进行爆破作业。

⑸严格施工过程中的火工材料管理,专人领发,专人清退,杜绝发生火工材料流失、偷盗等。

⑹微差爆破的装药、堵塞、网络敷设、安全保卫、清场、警戒、起爆等工作,必须在爆破总指挥的统一按排下分工进行。

⑺凡进入爆破现场人员必须佩戴工作证,无证人员一律不准进入。

⑻爆破后现场要严格检查,确认爆破安全、爆区安全后,方可进入现场。

⑼每次爆破严格按实施时经监理工程师审批的爆破设计参数进行钻孔、装药和爆破作业。

6.4警戒与信号

1、爆区现场巡视负责人由工程管理办负责,带领人员对爆区进行巡视检查,确定无误后发出现场无隐患信号,并通知各警戒点开始警戒并迅速撤离爆区。

2、爆破点前沿(自由面)由工区安全员负责,并通知警戒范围内人员撤离,并对施工路

口进行警戒。

3、警戒标志设警示牌、警报器、红旗、路障等视觉及音响信号。

4、起爆前半小时开始清场警戒,起爆前10分钟截断警戒范围内的交通。

5、爆破总指挥确定各警戒点警戒到位、起爆工作准备完成后、爆前15分钟发出预告信号,爆前1分钟发出准备起爆信号,爆前30秒发出联线信号,爆前5秒钟采用倒计数法发布起爆口令。当确定爆破完成,爆区安全后,发出解除警戒信号。

6、各警戒点配备专用对讲机,以便各警戒点能了解警戒信息。

7、未尽事亦、严格按爆破安全规程执行。

6.5爆破防护

根据施工现场实际情况,各隧洞口做如下防护:

㈠2#隧洞出口、4#隧洞出口防护

目前2#隧洞出口段和4#隧洞出口段已开挖分别为45m和10m,为防止爆破飞石,在2#隧洞出口和4#隧洞出口距离洞口5m处设置一道防护栏,防护栏架子采用φ50钢管,用扣件固定,防护架外侧绑扎竹跳板,竹跳板上再绑扎一层柔性防护网,以此拦截爆破飞石。详见《粘土岩隧洞开挖爆破防护图》。

㈡1#隧洞进口防护

1#隧洞进口有坎布拉景区售票处、景区管理站及停车场等,距离约为200m,为确保上述建筑物及工作人员安全,进洞口防护采用砼拱架和防护栏结合的方式,砼拱架采用14工字钢,间距80cm,?16钢筋连接,环向连接间距100cm,拱架底部及洞脸岩面布设?16插筋,入岩140cm,外露10cm,拱架外侧布设?8钢筋网片,间排距15×15cm,喷C20砼;防护栏架采用DN50钢管搭设,连接采用扣件,防护栏架内侧绑双层竹跳板,竹跳板内侧绑柔性防护网,以此拦截爆破飞石。详见《1#隧洞进口开挖爆破防护图》

隧道爆破专项施工方案[001]

1.工程概况 本标段有隧道2座即竹坑山隧道和西洋隧道。两座隧道均为分离式隧道,竹坑山隧道平均长1214米,西洋隧道平均长1553米。 竹坑山隧道洞体围岩以Ⅲ、Ⅳ级为主,近洞口和断裂发育处为Ⅴ级。隧址区围岩为软质岩区,洞身所经围岩埋深较小,应力低,不会发生岩爆。岩层为细砂、粉砂岩、炭质粉砂岩类,岩石颗粒细小易产生粉尘污染,施工中应做好通风等工作。未发现活动性断层,未见滑坡、坍塌和地下采空区等不良地质现象。 西洋隧道洞体围岩以Ⅱ、Ⅲ级为主,近洞口和断裂发育处为Ⅳ、Ⅴ级。隧址区进口段为花岗,出口段围岩为砂岩偶夹炭质砂岩,但未见有煤层,施工中应缩短围岩暴露面积,做好通风。 隧道主要围岩类别列表如下: 隧道主要围岩类别表

2.爆破设计原则 爆破开挖设计依据施工规范、招标文件范本、设计文件与《爆破安全规程》(GB6722)的有关要求,遵循“管超前、严注浆、短进尺、强支护、勤量测、早封闭”的隧道施工原则,并在确保施工安全的前题下,充分兼顾本标段工程的施工工期要求。钻孔采用手风钻,炸药使用具有防水性能的2#岩石乳化炸药,起爆采用非电毫秒雷管,周边眼采用光面或预裂爆破。喷射混凝土、锚杆与钢架支护施工与爆破开挖密切配合。根据监测结果,及时进行二次衬砌。 Ⅱ、Ⅲ级围岩采用全断面开挖,Ⅱ级围每循环进尺控制为3.5m,Ⅲ级围岩每循环进尺控制为3m,周边眼采用光面爆破爆破。 Ⅳ级围岩根据围岩条件分别采用上下台阶开挖,上下台阶采用微台阶,间距5m。台阶高度考虑便于操作确定在拱顶下4.5m左右。围岩条件较差时,采用上下台阶开挖,上台阶采用手风钻钻孔爆破,上下台阶一

次爆破,初期支护紧跟,每循环进尺2.5m 。周边眼采用光面爆破。 Ⅴ级围岩采用中隔壁法开挖、微震爆破。V级土质宜采用人工或机械开挖,必要时采用小炮微振爆破。严禁大开挖,防止滑坡及坍塌。浅埋地段每循环进尺1.0m,深埋地段每循环进尺1.5m。 3.爆破设计方案 3.1. 洞口路堑开挖爆破设计方案 洞口路堑岩石开挖采用减弱松动爆破,爆破时预留50cm 厚的边坡保护层,利用挖掘机进行刷坡。路堑减弱松动爆破的主要技术参数为:爆破单耗0.3kg/m3,孔径42mm,梅花形布孔,孔间距1~1.5m,孔排距1~1.5m,堵塞长度不小于1.2m 或2/3 倍孔深,多排爆破时采用微差爆破。 3.2. 主洞爆破设计方案 3.2.1.Ⅱ级围岩爆破设计 ⑴开挖方式:采用全断面爆破开挖,爆破循环进尺3.5m,周边眼采用光面爆破。预留变形量不计,施工中根据实际情况进行调整。 ⑵掏槽方式:掏槽采用掏槽爆破时振动较小且比较方便于手风钻操作控制的的楔形掏槽方式。 ⑶周边眼爆破:采用光面爆破,炮眼间距0.45m。 ⑷起爆方式:采用非电导爆管雷管毫秒微差起爆,掏槽眼与扩槽眼的起爆时差不小于100ms,周边眼同段起爆,底板眼最后起爆。

引水隧洞工爆破施工方案..

重庆市石柱县万胜坝水电站引水隧洞工程 转角坝隧洞 梨子坪隧洞 爆 破 施 工 方 案 编制: 审核: 批准: 四川建设(集团)有限责任公司 二00六年月日

目录 一、爆破作业范围及特 点 (1) 二、爆破方案设 计 (1) (一)、洞外明挖 1、爆破设计原则 (1) 2、爆破作业施工机具的选择 (2) 3、施工方案 (3) (二)、洞挖 1、爆破设计原则 (4) 2、爆破作业施工机具的选择 (4) 3、施工方案 (4) 三、爆破危害控制 (6) 1、爆破震动危害控

制 (6) 2、爆破飞石控制 (8) 四、爆破安全措施 (9) 1、爆破安全措施 (9) 2、爆破器材的储存 (9) 3、爆破器材的使用 (10) 4、剩余爆破器材的处理 (12) 五、爆破图表 (13) 六、涉爆工作人员 (14) 重庆石柱县万胜坝水利工程(一期) 转角坝隧洞、梨子坪隧洞爆破施工方案重庆市石柱县万胜坝水利工程(一期)主要包括拦水大坝、排洪道、引水隧洞工程等,前两项已先期开工,我公司施工转角坝隧洞全长及部分花椒坪隧洞,施工中洞口明槽(明渠)需爆破作业,隧洞开挖采取钻爆施工,为保证爆破作业安全,编制此爆破作业方案。

一、爆破作业范围及特点 1、转角坝隧洞进口端明渠部分10m长,开挖深度大于2m,采取全宽机械后退式开挖,由于覆盖层主要为砂岩,采取钻爆施工,自卸式汽车运输.施工点外约100m处有民宅聚集,爆破施工中应重点控制爆破震动及爆破飞石危害. 2、转角坝隧洞出口明渠段23m,覆盖层为砂岩,采取钻爆施工,人力装渣运输。明渠位于山坡中,属山堑半挖半填开挖,坡下有小发电站蓄水池,上游方向有电站值班房,爆破时应重点控制爆渣抛掷距离,减少飞石。 3、隧洞穿越岩层主要为长石石英岩采取钻爆破作业,光面爆破。 二、爆破方案设计 (一)、洞外明渠开挖 1、爆破设计原则 主要为削坡浅挖,采取加强松动爆破,分段微差起爆;为保证边(仰)坡成型质量,减小爆破扰动,确保边坡稳定,靠近边(仰)坡位置采取光面爆破。 2、爆破作业施工机具的选择 选取风动凿岩设备,配YT---28风动凿眼机4台,6.0m3电动空压机2台.人工装药,起爆器起爆。 3、施工方案 (1)施工程序

水利工程泄洪放空隧洞爆破施工方案教学内容

水利工程泄洪放空洞、导流洞 爆 破 方 案 编制单位:重庆*******工程有限公司编制人:沙** 50JSG**** (高级)审核人:符** 50JSG**** (高级)编制日期:2015年3月16日

目录 一、编制依据-------------------------------------------------------------------- 4 二、工程概况-------------------------------------------------------------------- 4 三、隧道设计形式---------------------------------------------------------------5 四、爆破设计-------------------------------------------------------------------- 5 五、施工工艺-------------------------------------------------------------------- 8 六、爆破安全距离-------------------------------------------------------------13 七、爆破警戒------------------------------------------------------------------15 八、爆后检查------------------------------------------------------------------16 九、盲炮处理------------------------------------------------------------------16 十、安全组织------------------------------------------------------------------- 17 十一、爆破器材管理----------------------------------------------------------- 18 十二、爆破事故应急预案----------------------------------------------------- 18 十三、其他---------------------------------------------------------------------- 20

隧道爆破施工安全专项方案

隧道爆破施工安全专项方案 一、编制依据 国家、交通部、建设部、山西省现行设计、施工规范、验收标准及有关文件。 1.1、《爆破安全规程》(GB6722-2011) 1.2、《公路工程安全施工技术规程》(JTJ076-95) 中华人民共和国《爆破安全规程》(GB6722—2003)。 1.3、中华人民共和国《民用爆破物品安全管理条例》(国务院令第466号)。 1.4、中华人民共和国《民用爆破器材工程设计安全规范》(GB50089) 1.5、中华人民共和国公共行业安全标准《爆破作业单位资质条件和管理要求》(GA990—2012) 1.6、中华人民共和国公共安全行业标准《爆破作业项目管理要求》(GA991—2012) 1.7、中华人民共和国建设部《爆破工程消耗定额》GYT102—2008 1.8、国家、交通部、建设部、山西省现行设计、施工规范、验收标准及有关文件。 1.9、山西省吉县至河津高速公路路基第十三合同段(ZB1)《两阶段施工图设计》。 1.10、本标段实施性施工组织设计。 1.11、我单位对施工现场实地勘察、调查、测量资料。 1.12、我单位积累的成熟技术、科技成果、施工工艺及同类工程的施工经验。 二、编制目的 为认真贯彻执行国家“以人为本、安全第一、预防为主、综合治理”的安全生产方针,保障人身、设备、设施安全,预防生产安全事故发生,规范项目施工安全管理和施工作业行为,实现安全生产管理标准化。为了使爆破工程施工处于受控状态,使其符合技术规范及合同要求,特制定本安全专项方案。 为保证吉河高速公路第十三合同段隧道工程施工安全,切实履行企业安全生产的责任主体,根据《建设工程安全生产管理条例》第二十六条和建设部《危险性较大工程安全专项施工方案编制及专家论证审查办法》的规定,结合本工程的特点,制订第十三合同段隧道工程安全专项施工方案。 工程施工前,技术人员向班组长、作业人员进行书面安全技术交底,双方签字,并由专职安全生产管理人员进行监督。 三、编制范围 本方案适用范围为:山西吉县至河津高速公路第十三合同段玉梁山隧道的爆破工程。

引水隧洞施工方案

引水隧洞施工方案 曹河水电站工程导流隧洞工程主要包括土石方明挖工程、隧洞爆破开挖、隧洞混凝土衬砌工程、进水口进水塔工程、出水口调压室工程。主要采用机械作业结合人工作业。 1、导流隧洞施工方法及程序 根据招标文件及图纸资料,本标段导流隧洞长1860m。岩体主要为上寒武统白云质灰岩、灰岩,鲕状白云质灰岩、灰岩,薄~中厚层状。 进水口和出水口段明挖采取爆破开挖,装载机配自卸汽车出渣;隧洞石方爆破开挖利用自制凿岩平台使用支腿式凿岩机钻孔,ZL30型装载机配5T自卸汽车出渣。隧洞开挖施工采取三班循环作业,由进水口和出水口两个工作面进行,装载机出渣时,将隧洞底部用小颗粒洞渣回填3.0m宽施工平台,待隧洞贯通以后再从隧洞中部向两侧洞口清除底部施工平台。 隧洞开挖程序为: 1.1导流洞开挖钻爆设计 1.1.1、进水口、出水口石方明挖 明挖采取“小台阶法”爆破开挖,沿设计边坡进行光面爆破以保证边坡稳定。石方明挖采用手风钻钻孔,孔深2.50~3.0m,孔距1.0~

1.2m,排距0.8~1.0m,单位装药量0.3~0.7kg/m3,单孔装药量1.2~1.6kg。光爆孔孔距0.5~0.6m,孔深 2.5~ 3.0m,线装药密度110~170g/m。 明挖采用ZL30装载机装渣,5t自卸汽车运送到指定弃渣场堆放。 1.1.2、导流洞开挖 导流洞开挖采用一次性爆破成形,在圆形隧洞底部填筑成3.0 m宽的施工平台,等隧洞贯穿后再反向清除施工平台。隧洞爆破采用梅花形掏槽开挖;导流洞开挖如图2-1所示。 图2-1 导流洞开挖示意图 隧洞掘进采用梅花形掏槽,钻孔孔径Φ40~45mm,孔深为3.0m,掏槽孔孔距0.6m,排距0.7m,掏槽孔单孔装药量为2.0~2.5kg。扩挖

最新版公路隧道爆破工程安全专项施工方案

公路隧道爆破工程安全专项施工方案

第一章工程施工总体布置 一、工程概况 本工程为**公路南段二期工程中的一段,为海底隧道黄岛端连接线工程,连接了在建的海底隧道与已建成**公路,主线全长6.83km,与嘉陵江路连接线交叉处置立交一座。本段位第二标段,桩号范围k3+275~k6+830.3,道路全长3.555km。其中K4+265~K4+911.77开山段填料松散,需对主线路基范围内的山体爆破后倾填至现状地面标高,填料粒径及压实度均不符合规范要求。由于路基填土较高,重新开挖回填、进行分层碾压工程量较大,本项目采用强夯的方法对此段路基进行加固。 1、地质条件 本工程K4+265~K4+911.77开山段地区基岩裸露,岩质为花岗岩片岩、花岗岩斜长片麻岩、青山细砂岩、砂砾岩、页岩组成,力学性质较好。 2、工程环境 据现场调查本标段爆区远离村庄,K4+265~K4+911.77开山段爆区距村庄约500米,爆破冲击波及震动基本不会对环境造成危害,

因公路沿线附近有村庄、船厂,环境比较复杂,施工过程中一定要处理好与当地村民的关系,更重要的是选择合理的爆破设计参数,控制炸药爆炸无益能的损耗以免造成爆破危害。 二、工期安排 为满足整体施工进度计划,顺利完成路基施工。本标段石方路基开挖总体计划工期为2010年6月20日~2010年9月30日。 三、施工技术要求 爆破施工作业必须严格按照《爆破安全规程》(GB 6722)的有关规定进行组织实施。 石方爆破位置、范围,以路基施工图上的标注以及监理现场指定为准;在规定的时间内完成石方爆破、清运工作。爆破后土石方由路基队负责清运至设计填方段。做到场地平整清洁,爆破推进距离符合监理方的指定要求,爆破最终形成边坡应做到立面整齐,无危石,无浮石,不留安全隐患。 开挖施工时无论工程量及开挖深度的大小,均应该自上而下进行不应该乱挖超挖,并严禁掏洞取土。

隧道工程爆破施工方案

隧道爆破专项方案 XX沟、XX隧道进口里程分别为D1K770+230~D1K771+008,D1K771+790~D1K772+200,XX沟全隧长778m,XX隧道长410m。 本工程所在地位于XX市XX镇境内,属于XX盆地低山XX区。地地形起伏较大,缓坡地带多为旱地及荒坡,沟槽被垦为良田,植被茂密,居民较多。 S泥岩夹砂岩,岩质XX沟、XX隧道洞身位于XX地貌区,穿越遂宁组J 3 软,岩层产状平缓稳定,节理裂隙不甚发育多为风化裂隙,延伸性较差,地下水较贫乏,预计隧道涌水量较小,地表水及地下水对混凝土结构具侵蚀性。隧道进出口地段埋深较浅,且土层较厚,不良地质为有毒有害气体,有天然气溢出的可能,设计属低瓦斯隧道,施工应加强对有害气体的监测并通风,段内地震动峰值加速度<0.05,地震动反应谱特征周期0.35S。 针对XX沟、XX隧道地质情况,制定以下爆破方案。 一、光面爆破 1、全过程控制光面爆破施工,爆破器材、炮眼钻设符合设计要求,爆破后围岩应稳定(硬岩无剥落、中硬岩基本无剥落、软岩无大的剥落或坍塌),开挖面及开挖轮廓、爆破进尺符合设计要求,爆破出的石块满足装运要求。 2、钻眼深度、角度、钻孔偏斜度、外张量按设计要求。不耦合装药系数、炮眼残留率应符合要求。空中眼、周边眼、导爆索串装药结构、孔口堵塞长度、最小抵抗线、相对距离参数符合要求,控制最佳爆破效果。 3、雷管经检查试爆,电雷管还须专用爆破仪表逐个进行电阻检查。已生铜锈、变形、破损或加强帽歪斜的雷管不得使用。起爆药包在装药时临时制作,制作时不得将雷管直接插入起爆药包内,先用直径与雷管相同的木条或竹管在药包一端插入一个深度为雷管长度1.5倍的小孔,然后放入以接好引线的雷管,并将孔口封好。 4、药量经过计算,一般小炮只准采用松动药包,不得采用抛郑药包。采用裸体药包须经施工负责人许可,不得任意施放。警戒距离,一般小炮

最新版隧道爆破专项施工方案

隧道爆破专项施工方案 1

1工程概况 1.1 工程地理位置及概况 本工程为NHA1合同段的**隧道,行政区划属**镇管辖;主要爆破工程为**隧道,具体设置为:**隧道,起讫桩号,yk6+271~yk7+330,长1059m,zk6+270~zk7+363,长1093m;折合全长为:2152m。隧道按规定的远期交通量设计,均采用双洞单向行车三车道形式(上下行分离),隧道净宽13.5m。 1.2 工程地质概况 **隧道进口位于沟谷顶部斜坡地带,自然坡度15~20°,坡体植被茂盛,覆盖残积层,主要穿越全~弱风化花岗岩,岩体呈松软结构~镶嵌破碎结构,围岩自稳能力低;出洞口位于丘陵陡坡地带,自然坡度35~40°,坡体植被茂盛,覆盖残积层,坡体残留大量风化孤石,差异风化明显。节理裂隙发育,局部近水平裂隙发育,4~5条/米,岩体整体上较破碎,局部较完整,呈碎裂结构;洞身段位于斜坡丘陵地带,地面最高点149米,隧道最大埋深104米,山势较陡峻,山体地表上大多为碎块状强风化~弱风化花岗岩出露,地表残留大量风化孤石,在冲沟处有残坡积物分布,厚约3~6米,分布范围小。洞身穿越微风化花岗岩,整体上节理裂隙发育一般~不发育,岩芯呈柱状~长柱状。地下水为松散层孔隙水和风化基岩裂隙水,由大气降水补给,水位、水量季节性变化大。

1.3 地面建筑及管线状况 隧道进出口附近均物建构筑物及管线,施工场地开阔,施工条件较好。2总体方案设计 2.1 爆破特点及要求 (1)属于山岭隧道,爆破条件较好。 (2)隧道地质除洞口段外岩石坚硬,完整,整体性好。 (3)隧道断面大,要求对爆破方法选择合理,便于实施。炮眼利用率在90%以上;光面爆破炮眼残痕率在85%以上;平均线性超挖不大于7cm,最大不超过10cm,相邻两循环炮眼台阶不大于10cm,局部欠挖小于0.1m2;最大欠挖小于5cm。 2.2 钻爆设计原则 根据工程实际、工程要求、地质地形条件,确定设计原则为: (1)确保现场施工人员的安全。要严格按照《爆破安全规程》GB6722-2003进行设计和施工,要有具体的安全施工措施。 (2)严格控制掏槽爆破、光面爆破、预裂爆破的单段起爆药量,尽可能多的创造爆破临空面,尽可能减小爆破振动对围岩的扰动深度。 (3)根据隧道洞口段所处围岩比较破碎、整体性及自稳性差的特点及双侧壁导坑施工工法要求,采用横分纵错一次起爆分部延时爆破技术。也

引水隧洞施工方案

九寨沟县汤珠河流域顺和水电站工程 引水隧洞开挖与衬砌 施 工 方 案 重庆黄浦建设(集团)有限公司 汤珠河流域顺和水电站工程项目部 二〇一〇年八月十六日

第一章编制说明 一、编制依据 1、严格按照以下资料进行本工程施工组织文件的编制: (1.1)、现场实际资料; (1.2)、有关本工程施工的国家和行业技术标准及规程规范; (1.3)、设计图纸; 二、编制原则 编制本工程文件及以后后续工作中,我部将在工程质量、安全、进度、环保和水土保持、文明施工等方面,争取创优。 三、执行的技术标准和规程规范 1、除设计文件中特别提出的技术要求外,我部所用的材料、设备,施工工艺和工程质量检验的验收,均严格执行国家和行业颁布的技术标准和规程规范的技术要求进行施工; 2、施工期间,所有标准和规程规范都可能被修订,工程施工中将执行其最新版本; 3、本分部工程施工执行的技术标准和规程规范为: (3.1)、GBJ107 《混凝土强度检验评定标准》 (3.2)、GB/T5123 《水电站基本建设工程验收规程》 (3.3)、GB/T5144 《水工混凝土施工规范》 (3.4)、DL/T5135-2001《水电水利工程爆破施工技术规范》 (3.5)、GBJ201-83 《土方与爆破工程施工及验收规范》 (3.6)、JGJ63 《混凝土拌和用水标准》 (3.7)、JGJ46-88 《施工现场临时用电安全技术规范》 (3.8)、JGJ59-99 《建筑施工安全检查标准》 (3.9)、SL279-2002 《水工隧洞设计规范》 (3.10)、DL5077-1997 《水工建筑物荷载设计规范》 (3.11)、SL62-94 《水工建筑物水泥灌浆施工技术规范》

土石方开挖、爆破专项施工方案

土石方施工专项方案 一、编制依据及编制原则 (1)编制依据 ①华润置地日照青岛路项目规划设计总平面图、土石方开挖设计图、参考资料等相关资料。 ②《爆破安全规程》GB6722-2003;《中华人民共和国民用爆炸物品安全管理条例》(2006年9月); ③通过踏勘工地,从现场调查、采集、咨询所获得的相关资料。 ④我公司拥有的工程成果、机械设备状况、施工技术与管理水平及多年来的经验和各种施工统计资料。 二、工程概况 (1)土石方开挖概况 华润置地日照青岛路项目位于山东路与青岛路交汇处西南侧,工程主要是商业办公区和公寓区建设,目前土石方开挖任务主要是车库开挖。根据业主提供的车库基底开挖范围:东西长约150m,南北长约125m,开挖面积约1.6万多㎡。商业办公中心车库基坑开挖设计二个基底标高,分别为:公寓区为+1.95(开挖深度约8m),商业办公区为+3.5m(开挖深度约6.5m);初步测算土石方量共约13.1万m3,其中土方约7.8万m3,石方量约5.3万m3。 (2)环境概况 华润置地日照青岛路项目红线范围东临青岛路,北临山东路,东、北两方向均为交通要道,人员、车辆交通流量较大。业主方现已在用地范围做好围挡,形成独立施工区。 经现场勘察,施工区域内地上无架空线路,地下无管线通过,但北侧山东路道路与车库开挖红线的距离约10m,周边道路污水管线、雨水管线距开挖红线的距离最小约5m,最大不超过20m。爆破施工和石渣外运应加强对以上道路管线的保护。 (3)地质情况 据现场钻探情况观察,场地土层主要有杂填土、素填土、耕土、粘土(Q3el+dl),下伏基岩。表面土层厚度为 3.5~5.5m,下伏基岩表面不呈规则,部分地段不排除存在断沟、溶洞。 施工区域属洼地地形,红线内地势低,红线外地势较高,高差约 1.0~2.0m。施工区域内有沟渠,地下水位约-2.0~2.5m。 本工程地下水位常年保持在-1.5~2.5m,地下水丰富,从现场开挖发现,商业办公中心区车库开挖范围集水严重,当前气象已即将开始进入春夏季,夏季天气时常有暴雨产生,根据以往资料,一旦出现中雨以上天气,由于本项目区域地势较低,有可能出现形成池塘的现象。因此,在施工中必须做好抽排水准备工作,以确保施工工期。 (5)爆破施工任务。 根据合同要求,本项目合同范围内爆破施工任务包括以下内容: ①车库基底标高以上岩石爆破; ②车库岩石爆破后石渣外运,本项目土石方开挖全部为弃方,弃渣场由乙方自行选定; (6)计划工期为:业主要求总工期为:土石方开挖爆破、清运92天。计划从2014

隧道爆破专项方案

隧道爆破施工专项施工方案 一、编制依据 1、国家相关法律、法规和铁道部相关规章制度,国家、铁道部颁发的现行规范、规程、验标等各项技术标准和有关的法律、法规。 2、沪昆铁路客运专线湖南有限责任公司提供的由铁道第三勘察设计院集团有限公司设计图纸、设计文件和设计资料。 3、铁建设【2009 ] 226号《客运专线施工组织设计指南》及沪 昆铁路客运专线湖南有限责任公司编制的《指导性施工组织设计》。 4、沪昆铁路客运专线湖南有限责任公司编制的《沪昆客专长昆 (湖南)段指导性施工组强设计》 5、《铁路混凝土工程施工技术指南》(TZ210-2005 ); 6、《客运专线铁路隧道工程施工质量验收暂行标准》(铁建设[2005]160 号); 7、《铁路工程设计防火规范》(TB10063-2007 J774-2008 ); 8、《铁路隧道钻爆法施工工序及作业指南》(TZ231-2007 ); 9、我单位前期踏勘、调查、采集和咨询所获取的资料。 10、我单位拥有的科技工法成果和现有的企业管理水平,劳力、设备技术能力,以及在同类铁路施工中所积累的丰富的施工经验。 二、编制原则 1. 必须遵守国家、铁道部和各省的有关政策、法规和条例。 2. 按照国家的法律法规要求,安排好环保工作,做好文物保护工作。 3. 认真做好调查研究,根据当地自然环境和气候条件,进行施工方案的比选,因地制宜制定施工方案。 4. 努力改进施工工艺,提高机械化施工水平,积极而慎重的采用“四新〃,以求得先进术、工程质量和合理选价的高度统一。 5. 先重点后一般,全面规划、突破重点。强调施工组织设计的科

学性、实施性、操作性、严密性和可靠性。 三、编制目的 1. 为了保证爆破质量标准; 2. 为提高爆破质量,保障施工安全; 3. 保证工程进度,提高工作效率。 四、工程概况 1、简介 我部承担第CKTJ-3标(二单元)站前工程施工任务,起迄里程为 DK126+840?DK167+155,正线全长38.4km,工程工点位于娄底市,东起娄底市万宝镇,经涟源市水洞底镇、荷塘镇、杨市镇、茅塘镇,西至涟源市白马镇共计6个镇。其中:隧道7.09km,占正线长度比例为20.03%,最长隧道为线毛岭隧道长1662m。隧道概况见表1-1。 表1-1 隧道概况 隧道工程工点表

引水隧洞开挖施工方案

引水隧洞开挖施工方案 1.概述 引水隧洞布置在大坝右岸,全长3225.59m,隧洞断面为圆形,主洞段的开挖洞径为φ8.0m,岔洞段的开挖洞径φ4.8m。 调压井位于主洞3037.84桩号,总的井挖深度117.7m,开挖断面为圆形,其中EL188~EL222.5m范围直径18.2m,EL188~EL104.8m范围直径5.0m。 引水隧洞共布置有2个施工支洞,分别在0+895.62m桩号和2+919.74m桩号和主洞相连通,支洞洞身段断面为4.5×6m的城门洞形。。 引水隧道埋藏深度为100~400m,进口段约14.4m位于IB区域,进口和出口合计约90m位于IIA区域,其余位于IIB区域,IIB区域的岩石质量非常好。 整个引水隧洞范围内图纸显示有7条断层需要钢拱架支护,断层等级分别为IV-3(2条)、IV-17、IV-19、IV-21、IV-22、IV-26。 2.施工区段划分 为了描述方便,引水隧洞按照以下示意图分成8个区段,见下图。

3.工作面的施工顺序和安排 进水口工作面: 进水口工作面包含以下施工程序:EL209m以上支护→EL186.6m以上开挖→洞脸支护→进洞口14.4m开挖与钢拱架等支护→隧洞0+14.4m~0+214.4m洞挖与支护→混凝土衬砌钢模台车安装→隧洞进口钢衬安装→洞外混凝土取水口施工→2012年10月移交闸门安装工作面。从上述程序可以知道进水口目前处于关键线路上,相应G1工作面处于关键线路上,需要在洞外开挖支护完成后优先安排施工。 1号支洞工作面 1号支洞目前已经开挖完成,正在进行交叉口段施工。G2和G3工作面最先具备开挖条件。 2号支洞工作面 2号支洞进口位于开关站内,目前洞脸已经出露,近期即可开始施工。为了给调压井开挖创造条件,2号支洞完成后,施工G4工作面和G5工作面和;在G7工作面完成后,进行调压井的开挖。G4工作面即为2号支洞的主开挖面。 出口工作面 为了不破坏隧洞出口边坡,在厂房开挖至EL90m后,G8、G7、G6区段从洞外向上游方向掘进。 调压井工作面 EL222.5m平台以上还有约20000方明挖工作量,预计10月份可以提供调压井井挖工作面。 4.施工总布置 4.1施工用电 4.1.1进水口 序号设备名称 功 率(KW) 数量 合计 功率 (KW) 备注 124m3压风 机 1322264

隧道施工三台阶爆破开挖施工方案

炎庙一号隧道三台阶开挖施工方案 一、概况 根据目前已开挖的炎庙一号隧道进口出露的地质情况揭示:隧道地质主要为泥质砂岩,棕红色~紫红色,粉砂、细砂结构,泥质、钙质胶结,节理不发育。风化较严重,有少量裂隙渗漏水。结合我局类似隧道的施工经验。建议该隧道采用三台阶爆破开挖,二衬紧砌跟的施工方案。 二、三台阶开挖施工方案 1、①台阶开挖高度4.81m,①台阶开挖完成后及时进行初期支护。开挖时土层采用机械开挖,人工配合修整;岩层采用光面爆破开挖。每榀钢架底部要求设置8根φ42的锁脚钢管,每侧4根,长度4m,其中两根为水平锁脚钢管,两根下插45°~60°,且锁脚钢管要与钢架焊接牢固。 2、②台阶开挖滞后①台阶进3m,②台阶开挖高度2.63m,每次开挖长度与①台阶进尺长度相同。②台阶开挖完成后及时进行初期支护。开挖时土层采用机械开挖,人工配合修整;岩层采用光面爆破开挖。每榀钢架底部要求设置8根φ42的锁脚钢管,每侧4根,长度4m,其中两根为水平锁脚钢管,两根下插45°~60°,且锁脚钢管要与钢架焊接牢固。 3、③台阶开挖滞后②台阶25m,③台阶开挖高度3.7m,每次开挖长度与①台阶进尺长度相同。③台阶开挖完成后及时进行初期支护。开挖时土层采用机械开挖,人工配合修整;岩层采用光面爆破开挖。每榀钢架底部要求设置8根φ42的锁脚钢管,每侧4根,长度4m,其

中两根为水平锁脚钢管,两根下插45°~60°,且锁脚钢管要与钢架焊接牢固。 4、仰拱④在③台阶开挖及初期支护完成后及时跟进,仰拱④每次开挖长度与①台阶进尺长度相同,且保持距③台阶长度不超过3m。开挖时土层采用机械开挖,人工配合修整;岩层采用光面爆破开挖。仰拱开挖完成后应及时对仰拱初期支护,以尽快封闭成环。 5、仰拱每完成6~8m及时进行填充施工。仰拱及仰拱填充采用栈桥施工,栈桥采用I36b的工字钢每5榀拼成一组,长12m。计划制作栈桥2套。 6、二次衬砌在仰拱及填充完成约30m后进行,二次衬砌距掌子面的距离50m左右。 7、①②③④步开挖及支护循环时间要控制在12~14小时。各作业台阶之间要做到平行流水作业。 三、爆破施工方案 1、为了保证开挖轮廓圆顺、准确,维护围岩自身承载能力,减少对围岩的扰动,隧道开挖需要爆破时必须采用光面爆破。光面爆破炮眼残留率要求硬岩及中硬岩达到80% 以上、较软岩达到60% 以上;施工中应按设计及规范要求,坚持围岩监控量测,以确定是否调整支护参数。 2、隧道开挖,全部按“新奥法”组织施工,采用三台阶光面爆破开挖,并根据地质情况和爆破效果及时调整爆破设计,以达到最佳效果。 3、爆破方法 开挖的施工段采用简易钻孔作业平台、人工风枪钻孔,人工装药。 岩石地段每个作业面每天进行2个循环,每循环平均进尺约

隧道爆破专项施工方案

隧道施工方案 茅坪隧道为双洞单向隧道,隧道间距为30m,属分离式隧道。本标段施工里程K25+810~K26+800(右线里程)。 一、施工测量 隧道位于直线上,进场后首先根据设计单位的桩点采用GPS系统对本标段中线及水准基点进行贯通测量、复核确认,并在洞口布设导线控制网。洞身控制测量采用主副闭合导线网控制,每进尺每100m复核测量一次,并引入导线网。 二、洞口施工 洞口施工前,先施工山坡上的截水沟,然后进行洞口段的开挖。洞口开挖从上到下进行,且边开挖边防护,同时做好施工用水和雨水的排放,防止其软化边坡。洞口加固采用锚、网喷射砼封闭边、仰坡坡面。锚杆采用Φ22砂浆锚杆,L=4m,间距1.2m,梅花形布置。钢筋网采用金属扩张网,网格间距0.2×0.2m,喷射C20砼厚度5cm。 洞口施工分两步,第一步以明洞开挖宽度为标准,纵向拉槽进入明洞范围,当工作面可以挂齿进洞时即停止开挖,施作拱部超前大管棚,然后进行明洞施作。明洞完成后,再进行洞身开挖。大管棚施工工艺见《大管棚施工工艺流程图》。

大管棚施工工艺流程图 三、明洞施工 洞口工程施工前,应先检查边、仰坡以上的山坡稳定情况,清除悬石、处理危石,施工期间实施不间断监测和防护。 边仰坡开挖施工时,应分层开挖,分层防护,并及时用坡度板检查坡度,待坡度检查合格后,及时打设系统锚杆,挂设金属网并与锚杆头焊接成整体,然后喷射混凝土达到设计要求。 根据地形和设计资料,一般可在距边仰坡5米处人工开挖截水沟,开挖修整完后,应及时砌筑,并保证水沟截面符合设计要求。 岩石开挖地层开挖时,应防止爆破影响边、仰坡稳定;松软地层开挖时,宜边支护边

水库引水隧洞爆破方案

水库引水隧洞开挖爆破设计方案 第一章工程概况 1.1 工程概况 水库座落在赣江支流天玉水上,坝址以上控制集雨面积3.3km3,水库总库容116万m3,设计灌溉面积3300亩,是一座以灌溉为主,兼顾防洪、养殖等综合利用的小型水库。 水库建于1968年10月,1969年12月竣工受益。水库自建库以来,已运行四十余年,原开挖的溢洪道已存在很大的安全隐患,严重威胁到水库的安全。为排除安全隐患,现拟新开挖一条溢洪隧洞,以改善排水条件,满足该水库存水量和溢洪要求。 待开挖隧洞位于该水库大坝左侧的山体内,隧洞需爆总长度约240m,隧洞规格180cm×220cm,洞顶呈弧形状,爆破方量约820m3,开挖控制工期为240天。 1.2周围环境、 隧洞进口(桩号0+000)距上部坝底约40 m,隧洞出口(桩号0+246)距下部坝底约20 m,爆点中心西南面为水库储水区,南北面为低丘山体,西北角300-400m 处为村民居住点,整个爆破区内,除大坝需控制爆破振动影响外,其他建(构)筑物无需重点保护。 1.3地形地貌与地质结构 隧洞已出露的岩体岩质为石英砂岩,岩体结构严密,层理清淅,节理裂隙不发育。隧洞进出口段(桩号0-016~0+000及0+246~0+254段)山体上部为残坡积土层及强风化岩石,岩石风化较剧烈,上覆有效围岩厚度小,坚固系数f=1~3,此段不考虑用爆破开挖。桩号0+000~0+033及0+240~0+246段上覆有效围岩厚度小,围岩稳定性较差,坚固系数f=4~5,开挖同时要及时做好洞口支护和衬砌工作。桩号0+033~0+240段上覆有效围岩厚度大,围岩稳定性较好,坚固系数f =6~8。 1.4水文地质 地下水类型主要为第四系土层的孔隙潜水及基岩裂隙水,爆区基岩节理裂隙不大发育,且裂隙较闭合,裂隙水不大发育,透水性弱。水文地质条件较简单,

隧道开挖爆破施工方案

4.1洞身开挖 4.1.1隧道洞身开挖工艺 首先必须根据围岩类型选择合适的断面开挖方法,Ⅰ~Ⅲ级围岩可采用全断面法开挖;对于Ⅳ、Ⅴ级围岩可采用台阶法、单侧壁导洞法、双侧壁导洞法等进行全断面开挖或采用半断面开挖的方法。对于Ⅳ、Ⅴ级围岩采用全断面开挖时,各种方法均存在开挖与支护互相干扰的情况,要注意完善施工组织和管理,严格遵循“短进尺,弱爆破”的原则,减少对围岩及已施工的支护的扰动。当采用半断面开挖方法时,下半断面开挖厚度及用药量要严格控制,减小扰动,防止拱部围岩失稳。同时按设计及施工规范要求对水平收敛值、拱顶下沉值进行严格监控量测,并将量测结果及时反馈、指导施工。尤其对于不良地质地段,在开挖前必须用地质雷达、超前小导坑等方法做好超前地质预报工作,同时做好预加固、预支护等辅助施工措施。 其次,隧道开挖一般采用钻爆法施工,应根据围岩类型选择合适的施工工艺。对于硬岩应采用光面爆破,注意以下几点:①放样准确,②打眼准确,③周边眼采用小直径或间隔装药,④全断面施工的微差控制爆破技术,⑤定期和及时检查断面,以便及时反馈、调整;对于软岩应采用预裂爆破,注意以下两个方面:(1)根据现场爆破成缝试验确定预裂孔间距﹑孔径和线装药密度 (即单位长度钻孔的装药量),及药卷直径小于孔径的不偶合装药方式的装药不耦合系数;(2)确定预裂爆破各参数后,要严格控制预裂孔的成孔质量①预裂孔的角度不能超过允许范围,否则需废孔移位重新开孔;②预裂孔的孔间距要满足爆破设计要求,若孔间距过大,则进行插孔处理;③预裂孔的孔深要满足爆破设计要求,末达规定深度须进行补钻。 4.1.2爆破参数计算 钻爆作业必须按照钻爆设计时行钻、装药、接线和引爆,同时应满足钻眼爆破施工开挖的质量要求。在施工作业中要充分考虑岩石的抗爆性,炸药品种及用量计算,炮眼(临空眼、掏槽眼、扩槽眼、掘进眼、内圈眼、底板眼、周边眼)布置、布置形式和炮眼数量、直径、长度、深度和角度,装药量和装药结构,起爆方法和爆破顺序、起爆网络,凿岩机的台数安排,钻爆参数的选择等,然后再进行爆破设计。 4.1.2.1光面爆破设计 Ⅳ、Ⅴ级围岩在隧道爆破施工中一般采用预裂爆破作业,Ⅱ、Ⅲ级围岩在隧道爆破施工中一般采用光面爆破。光面爆破和预裂爆破的参数参照表1—1和表1—2并在现场进行爆破试验获得。 光面爆破参数表1—1 1

隧道爆破专项设计方案

赣龙铁路GL-5标段隧道工程 联络线项目部新龙门隧道 新龙门隧道 爆破专项方案 编制: 李欢芳 复核: 钮刚 审核: 吴智 中铁五局赣龙铁路工程指挥部联络线项目部 二零一三年十一月

目录 1.设计说明............................. 错误!未定义书签。 设计依据 .............................. 错误!未定义书签。 工程要求和目的......................... 错误!未定义书签。 爆破设计原则........................... 错误!未定义书签。 2.工程概况............................. 错误!未定义书签。 爆破周围环境状况........................ 错误!未定义书签。 爆破方案的确定.......................... 错误!未定义书签。 3.隧道爆破方案......................... 错误!未定义书签。 明挖方案 ............................... 错误!未定义书签。 洞身掘进方案............................ 错误!未定义书签。 4.隧道爆破设计......................... 错误!未定义书签。 根据安全允许距离计算炸药总量(瞬发爆破最大装药量)错误!未定义书签。 隧道明挖部分施工........................ 错误!未定义书签。 隧道洞身Ⅲ级围岩施工方案............... 错误!未定义书签。 隧道洞身Ⅳ、Ⅴ级围岩施工方案............ 错误!未定义书签。 隧道爆破效果验证........................ 错误!未定义书签。 工期安排及主要设备情况.................. 错误!未定义书签。 6.爆破安全控制措施..................... 错误!未定义书签。 爆破警戒布置........................... 错误!未定义书签。 爆破安全防护措施....................... 错误!未定义书签。 隧道爆破施工安全保障措施................ 错误!未定义书签。 爆破作业特殊处理措施................... 错误!未定义书签。7爆破施工安全及管理 ................... 错误!未定义书签。 房屋调查及危房防护...................... 错误!未定义书签。 爆破震动测试............................ 错误!未定义书签。

隧洞爆破方案设计

XX 隧洞钻爆施工爆破设计实例 一、工程概况 XX 引水隧洞全长280m,断面形状为直墙半园拱形,隧洞宽度2.4m,墙高1.6m ,拱半径1.2m ,C20混凝土永久衬砌,隧洞围岩为白云质炭岩,围岩类别Ⅰ~Ⅱ类,岩石坚固系数f=9。 二、开挖方案 隧洞开挖采用钻爆法施工,全断面一次开挖法,人工装车,机动翻斗车运输,T40推土机平碴。遇节理、裂隙发育,坍塌等软弱地段采用“钢支撑、锚网喷”等临时支护措施,整个开挖方案应遵行“弱爆破、强支撑、短进尺、勤监测、快砌衬”的原则。 三、开挖方法 (一)钻孔 采用YT-28气腿式风动凿岩机钻孔,用φ48钢管搭设活动式简易操作平台。 (二)爆破参数设计 1、炮眼直径:Φ42mm; 2、炮眼深度:2m,炮眼利用率90%,掘进循环进尺=2*0.9=1.8m; 3、炮眼总数N =2.3*6.72/0.7*0.78=29 式中: q —炸药单耗量,取=2.3 kg/m 3;查表5-6 s —开挖面积,s=6.72m 2; αγ qS N =

γ—每米长度炸药的药量,2号岩石硝铵炸药r=0.78kg/m;查表5-4 α—炮眼装药系数(加权平均值),取α=0.7,查表5-3 经计算,N=29个,根据施工经验,取29个孔眼较合适。 4、装药量的计算及分配

=2.3*6.72*1.8=27.8kg (三)、炮眼布置 1、掏槽眼 采用直眼螺旋掏槽,掏槽眼 应布置在开挖面中央偏下部位 置,其深度比其它眼深15~20cm 为爆出平整的开挖面,除掏槽眼外,所有炮眼的眼底应落在同一平面上。底部炮眼深度一般与掏槽眼相同。 2、辅助眼 辅助眼的布置主要是解决炮眼间距和最小抵抗线的问题,这可以由施工经验决定,一般W 约为炮眼间距的0.6~0.8,并在整个断面上均匀排列。当采用2号岩石铵梯炸药时,W 一般取0.6~0.8米。 W=0.6~0.8,K=0.8,E=0.48~0.64 3、周边眼 周边眼应严格按照设计位置布置。断面拐角处应布置炮眼。为满足机械钻眼需要和减少超欠挖,周边眼设 计位置应考虑 qSl qV Q ==D c )0.4~0.3(=图5-4 螺旋形掏槽 D b )5.2~2.1(=D a )5.1~0.1(=D d )0.5~0.4(=

隧洞爆破专项施工方案

隧洞爆破专项施工方案 (巴通万高速公路第Ⅳ标段) 一、编制依据、目的及范围 1.1 编制依据 (1)国家及行业现行规范、标准 《公路隧道施工技术规范》(JTG F60-2009) 《公路隧道施工技术细则》(JTG-T F60-2009) 《爆破安全规程》(GB5722-2011) 《公路工程质量检验评定标准》(JTGF80/1-2004) (2)四川省巴中至万元高速公路两阶段施工图设计 1.2 编制目的 通过编制隧道爆破施工方案,用于指导现场工作人员合理调整隧道周边眼间距、钻孔深度、装药量等爆破参数,严格控制隧洞爆破超欠挖的发生和隧洞爆破后的稳定,根据隧洞地质条件的变化形式不断优化爆破参数,实现隧洞光面爆破效果,以达到工程质量和成本的控制标准。 1.3 编制范围 本次隧洞爆破施工方案主要用于本标段内高长寨隧道及云昙隧道洞内Ⅳ、Ⅴ级围岩钻爆施工。 二、工程概况 巴通万高速公路第Ⅳ标段起止桩号为:左幅K153+466—K161+200及右幅 K153+526—K161+516,全长7.862公里。设计时速为80km/h,全线采用分离式结构建筑形式,路基单幅宽度12.5m。本标段共设计有2条特长隧道,分别为高长寨隧道及云昙隧道,其中:高长寨隧洞左线进口桩号为ZK153+510,出口桩号为ZK157+390,长度3880m;高长寨右线进口桩号为K153+535,出口桩号为 K157+430,长度3895m。隧道最大埋深310m。云昙隧洞左线进口桩号为ZK167+650,出口桩号为ZK160+915,长度3265m;云昙隧洞有限进口桩号为K157+670,出口桩号为K161+333,长度3277.1m。隧道最大埋深270m。 三、地貌、地质状况

隧道爆破施工方案(参考)

六沾铁路二线项目W4标四工区隧道爆破施工方案编制: 审核: 批准:

施工单位:中铁隧道集团六沾铁路二线项目四工区 二○○七年十二月 隧道爆破施工方案 本方案适用于:六沾铁路W4标四工区的孔家隧道工程爆破施工,具体方案及要求如下: 一、工程地质概况 孔家根据隧道地质勘测报告反映:隧道岩性特征,围岩为下伏梁山组(P1p1)砂岩、页岩夹碳质岩,洞身围岩为C2+3灰岩、白云岩,有溶洞,有不良地质发育。 根据地质条件、所使用的钻眼机具、开挖方法确定循环进尺。循环进尺指标见下表: 不同级别围岩设计循环进尺指标 二、钻爆设计 1、设计原则: (1)隧道钻爆作业必须严格按钻爆设计进行。 (2)根据不同地质、地段的施工方法,分别采用不同的爆破设计方案,不断优化爆破设计,达到最好的爆破效果。 (3)采用光面爆破方案,各炮眼的布置(深度、角度、间距、装药量等)符合要求。 (4)爆破引起的震动对附近建筑物和围岩的影响在控制范围内。

其中:对地面既有建筑物的最大震动速度应小于25mm/s,对于新浇筑混凝土的震动速度,不得超过“表-1”的规定。 (5)爆破方案符合《爆破安全规程》(GB6722-1986)的安全操作要求。 2、爆破设计方案 (1)光面爆破参数 (2)炸药及雷管 根据隧道所穿越围岩的坚固性系数f以及岩石纵波波速等,选用威力适中、匹配性好、易于切割分装成小卷的2#岩石硝铵炸药,引爆器材则选用国产Ⅱ系列15段非电毫秒微差雷管。 (3)掏槽:采用斜眼掏槽。 (4)装药结构:各断面爆破除周边眼采用空气柱间隔装药外,其余各炮眼均采用孔底大药卷连续装药,并将雷管置于孔底倒数第二节药卷上,进行反向起爆。 (5)爆破起爆网络:各段毫秒微差雷管脚线集束于掌子面中央悬
