如何做好项目的变更索赔工作

如何做好项目的变更索赔工作
如何做好项目的变更索赔工作

阅读使人充实,会谈使人敏捷,写作使人精确。一一培根

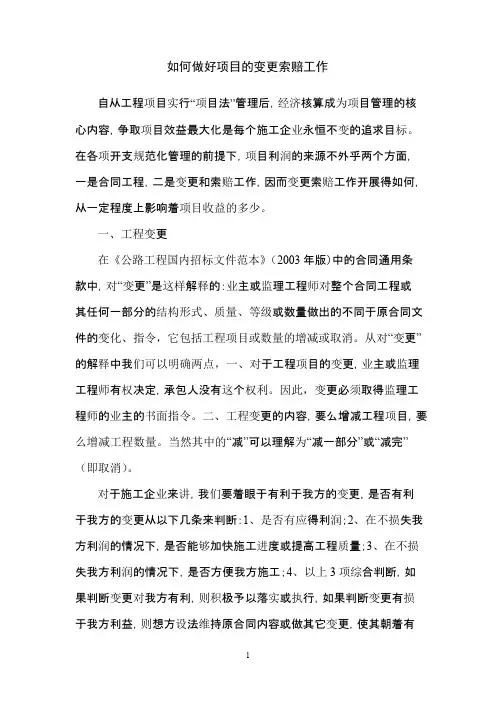

如何做好项目的变更索赔工作

自从工程项目实行“项目法”管理后,经济核算成为项目管理的核

心内容,争取项目效益最大化是每个施工企业永恒不变的追求目标。

在各项开支规范化管理的前提下,项目利润的来源不外乎两个方面,

一是合同工程,二是变更和索赔工作,因而变更索赔工作开展得如何,

从一定程度上影响着项目收益的多少。

一、工程变更

在《公路工程国内招标文件范本》(2003年版)中的合同通用条款中,对“变更”是这样解释的:业主或监理工程师对整个合同工程或其任何一部分的结构形式、质量、等级或数量做出的不同于原合同文件的变化、指令,它包括工程项目或数量的增减或取消。从对“变更” 的解释中我们可以明确两点,一、对于工程项目的变更,业主或监理工程师有权决定,承包人没有这个权利。因此,变更必须取得监理工程师的业主的书面指令。二、工程变更的内容,要么增减工程项目,要么增减工程数量。当然其中的“减”可以理解为“减一部分”或“减完” (即取消)。

对于施工企业来讲,我们要着眼于有利于我方的变更,是否有利于我方的变更从以下几条来判断:1、是否有应得利润;2、在不损失我方利润的情况下,是否能够加快施工进度或提高工程质量;3、在

不损失我方利润的情况下,是否方便我方施工;4、以上3项综合判

断,如果判断变更对我方有利,则积极予以落实或执行,如果判断变学问是异常珍贵的东西,从任何源泉吸收都不可耻。一一阿卜?日法

拉兹

利益,则想方设法维持原合同内容或做其它变更,使其朝着有利于我方的方向进行。

从对变更的解释看,在变更工作中,施工企业好像是被动的,仅是执行人,其实,有利于我方的变更往往是施工企业主动,通过阅读合同文件、查阅施工图纸、察看施工现场,我们发现有些项目会给我方带来损失,我们就要主动提出变更,争取得到业主或监理工程师的认可,达到减损的目的。例如某公路工程中,合同要求我方为监理代表提供试验室及其设备,投标过程中的降价我方没有遵照招标人不能在此项上降价的要求,在此项目上降低了2244543 元,如果依据合同执行,那么我方就要贴补2244543 元,才能按要求建立好试验室。为避免这笔损失,在工程刚上场,我方就以各承包人有能力完成或委托完成项目的所有试验工作为由,提出取消建监理代表处试验室,经多方努力,最终获得批准,仅此一项,就避免了224 万元的贴补损失。

有时,变更从“单价”上考虑可以获得更为直接的利润。《公路工程国内招标文件范本》(2003版本),合同通用条款中52.2 款中明确“如果合同的工程量清单中,某一个支付细目所列的‘金额'或‘合价'超过签约时合同价格的2%,而且该支付细目变更后的工程实际数量超过或少于工程量清单中所列数量的25%,则该支付细目的单价或总额价应予以调整”。这一条款对某细目数量变更到一定程度如何处理有一个明确的阐述,抓住这一变价的条款,也可以争取部分利润。例如:某公路工程中“石方开挖”这一细目的变更达到了这一条件,遂将此变价申

学问是异常珍贵的东西,从任何源泉吸收都不可耻。一一阿卜?日法

拉兹

理和业主,使其重新确定了一个新的项目单价,在计量时将应补给我方的差价结算了回来。当然这一工作是在工程后期进行的。我们每一个从事计量或合同管理的人员不要忘记利用这一条款。

变更需要承包方提供一定的资料,在这方面工程技术人员应当先行,以高度的责任心完成这一工作。在施工过程中,发现“有利变更” 项目,以“技术规范”或“验收标准”作为变更理由,使变更有根有据,足以说服监理工程师或业主,形成变更报告,上报监理工程师,作为合同管理或计量人员,对变更报告要进行登记,并了解每一份变更报告的具体内容,定期督促监理工程师或业主相关业务人员审批,以保证变更工作的最终落实。

二、索赔工作

在一个项目的组织实施过程中,当出现非承包方原因引起的承包

人经济、工期损失时,则承包人首先要想到索赔,以弥补承包方因此

而蒙受的不必要的损失。但应注意,不是所有的非承包方原因造成的

损失都能得到赔偿,或者说都能够通过索赔解决。只有那些符合合同

索赔条款条件的事件,或者使不符合索赔条件的事件转化为符合条件

的事件后,才能够索赔。

索赔工作有严格的时限要求,如果超过时限,则有可能导致索赔工作失败。时限要求表现在两个方面,其一:21 天的时限要求:在索赔事件首次发生的21 天内应向监理工程师提交索赔意向书,意向书中应述及事件出现的时间、原因、经过,并明确根据合同那条那款

学问是异常珍贵的东西,从任何源泉吸收都不可耻。一一阿卜?日法

拉兹

阅读使人充实,会谈使人敏捷,写作使人精确。——培根提出本索赔意向书。在提交意向书之后的21 天内,或监理工程师同

意的另一期限内,承包人应向监理工程师提交一份拟索赔款额的详细

帐单,以便监理工程师核实。这是21天的时限要求。其二:28 天的

时限要求(项目不同,这一时限有可能不同):当索赔事件具有延续

性,超过28天甚至延续数月时,则承包人每过28 天应向监理工程师

继续提交索赔款额帐单,以期监理工程师能够获得整个事件持续发生

所引起的总的索赔金额。例如:在某公路工程进行过程中,有一座板

涵和一座拱涵在完成基础施工后,业主指定变更,暂停施工,并且在

变更图纸到位前不能复工。根据这一事件出现的原因,我们认为符合

索赔条件,于是在21 天内向监理工程师提交了索赔意向书,之后上

报了索赔帐单,由于长达数月业主未向我方提供变更设计图纸,我们

就每过28天向监理工程师上报索赔帐单,累计上报索赔额达60 多万

元,而两涵洞的总造价不足10 万元。虽然业主最终仅批复了38 万元

之多,但这已远远超出了我们索赔的予期目标。

除了时限要求以外,索赔工作还有程序上的要求,这些往往在业主下发的有关办法中有单独相应的规定,应仔细阅读,操作时按办法执行。程序上的要求主要是指索赔资料的上报和议价工作的处理。一般情况下,索赔意向书报监理工程师,监理工程师签批后上报业主,议价按合同要求是由承包人与监理工程师进行,协商好后报业主备案。但现场操作时,往往只有业主才有确定价格的权利,因而监理工程师对索赔帐单签署意见,业主最终决定。注意到程序上的要求,要

阅读使人充实,会谈使人敏捷,写作使人精确。一一培根

使索赔最终获得成功,项目的合同管理人员要连续跟踪,上报或监理转报的资料都要完整无缺的送达业主处,使业主的业务人员能够有理有据的据实批复,最终达到索赔的目的。

索赔工作能否得以批复的关键是判断事件产生的原因是否符合合同条款,因此,从事索赔工作的业务人员要对合同条款、业主相应的管理办法吃透弄懂。一旦提出索赔意向,则索赔理由完全能够站得住脚,否则所做的工作都有可能是空中楼阁,毫无价值。

三、建立变更索赔台帐

对每一份上报的变更报告或索赔造册登记。变更索赔台帐应包括以下内容:序号、上报文件号、变更(索赔)项目名称、变更、索赔理由、变更索赔金额、上报时间、上报对象、批复情况、起草人。这样,每上报一项,登记一项,定期进行清理。清理的目的是,有哪些已得到批复,有哪些尚未得到批复,了解未得到批复报告的内容,然后按整理出来的清单分别找监理工程师或业主业务人员办理。经过定

期的跟踪,上报的变更索赔报告往往会得到批复。建立变更索赔台帐的目的就是不致使我们上报的报告石沉大海,在项目上从事这一工作的人都知道,如果承包人不管不问,上报的有些报告真的会不了了之。

四、对业务人员的要求

变更索赔历来都是业主感到比较头疼棘手的问题,要做好这一工

作,除必须具有一定的关系基础外,我们做这一工作的业务人员首先要具备过硬的业务素质。能获得成功批复的报告,都必须是合同条款学问是异常珍贵的东

学问是异常珍贵的东西,从任何源泉吸收都不可耻。

所允许批复的, 这就要求我们自身的业务素质要高, 对合同条款有着 深刻的理解和认识, 同时掌握 《技术规范》 和《验收规范》 有关条款, 熟悉现场施工情况,这样在业主人员商谈业务时,能够以理服人,容 易使报告得

以批复。 20.1.7

阿卜?日法 阅读使人充实,会谈使人敏捷,写作使人精确 培根

工程变更及索赔补偿管理办法试行

国电大渡河大岗山水电开发有限公司 建设工程变更及索赔补偿管理办法(试行)1总则 1.1 为加强大岗山水电站工程建设管理,科学高效地处理合同管理和工 程实施过程中出现的各种变更、索赔、补偿问题,维护合同双方的合法权益和 控制工程造价,规范工程变更、索赔、补偿管理各环节的工作,确保工程质 量、工程进度和工程投资控制目标的顺利实现,适应工程实施、计量结算、竣 工验收、以及审计工作的需要,特制定本办法。 1.2 工程变更及索赔、补偿管理是合同管理的重要内容,参建各方必须 按本办法的规定认真履行职责,规范管理、提高效率。 1.3 处理工程变更、索赔、补偿以信守合同、实事求是、确保工程顺利 实施为宗旨。 2 依据 2.1 大岗山水电站工程建设的各类合同文件(勘测、设计、监理、施工 等)。 2.2 国电集团公司、大渡河公司、公司制定的《合同管理制度》、《工 程价款结算管理办法》、《合同管理实施细则(试行)》等有关规章制度。 2.3 电力行业建设合同范本“通用条款”规定及要求。 3 工程变更应遵循的原则 3.1 工程变更应严格执行国家及行业的有关技术规范及标准。 3.2 工程变更原则上不得改变原设计的等级、功能、标准等。 3.3 工程变更必须满足工程质量、进度及工期、投资控制目标、安全文 明环保施工等方面的要求。 4 工程变更的范围、内容 4.1 本办法提出的工程变更包括: 4.1.1 审定的技施设计(施工图)与批准的招标设计(合同文件)相比

较出现的变更。 4.1.2 对施工图设计进行的修改、补充、优化。 4.1.3 施工技术组织措施、方案调整引起的变更。 4.1.4 工期变更。 4.1.5 材料和设备的型号规格调整以及选用替代品引起的变更。 4.2 对工程变更的具体要求: 4.2.1 凡技施设计(施工图或设计通知)与招标设计(合同)相比出现项目增减(含暂定金项目),或清单细目的单项工程量(工作量)变化:金额1000万元及以下的大于10%,或单项金额20万元以上的;金额5000万元及以下的大于5%,或单项金额30万元以上的;金额5000万元以上的大于2%,或单项金额50万元以上的;均视为工程变更,纳入工程变更管理,履行程序。 4.2.2 凡在施工图纸审查中发现施工图纸某项工程量与招标设计对应工程量(合同清单量)相差大于上述比例或金额的,监理工程师应在收到施工图纸后7个工作日内向业主提出书面报告,同时与设计协调,并按规定及时安排办理工程变更审批手续。 4.2.3 凡在施工图纸审查(自审、会审)中发现可能引起工程量或工作量变更、索赔的事项,监理工程师应及时与设计协调,并向业主提出明确建议,按规定及时办理工程变更审批手续。 4.2.4 上述工作不得影响现场施工的需要(如图纸等)。 5 工程变更分类 5.1 按提出变更的主体划分: 5.1.1 施工方变更。即施工单位提出的工程变更。 5.1.2 业主方变更。即业主提出的工程变更。 5.1.3 监理方变更。即监理单位提出的工程变更。 5.1.4 设计方变更。即设计单位(设计原因)提出的工程变更。 5.2 按工程变更引起的造价增加(或减少)划分: 5.2.1 零星变更:即单项金额增加(或减少)在2万元及以下的变更。具

工程变更管理办法

厦门百城建设投资有限公司 工程变更管理办法(2018版) 第一章总则 第一条为加强工程建设管理,规范工程变更行为,保证工程质量、投资,根据《厦门市财政性投融资建设项目预决算管理办法实施办法》(厦财建[2013]117号)、《厦门市财政局关于进一步优化市级政府投资基建项目工作流程的通知》(厦财建[2016]36号)、《厦门市发展和改革委员会厦门市财政局厦门市建设局关于进一步强化市级财政投融资项目投资管理的补充通知》(厦发改投资[2017]690号)等文件精神,结合公司实际情况对《厦门百城建设投资有限公司工程变更管理办法》(厦百程[2014]255号)进行修订。 第二条本办法所称工程变更是指自工程开标之日起至工程合同结算前,对已批准的施工图设计文件、招标工程量清单所做的修改、完善和调整的行为。 第三条工程变更应符合国家有关工程技术标准和规范要求,符合工程质量、安全和使用功能的要求,符合环境保护、节约用地的要求,并有利于节约投资、加快施工进度。各参建单位应在深入调查、充分论证的基础上提出,避免在同一工点发生二次变更。 第四条本办法适用于公司代建的各类财政性投融资项目工程主体的变更。因工程主体变更引起的水保、环保、规划、用地、用海等发生重大变化的,应按照相关规定履行相应变更报批手续。公司自营项目可参照本

办法执行。 第二章职责与分工 第五条工程变更实行业主项目部负责制,工程建设管理部、总工办、工程管理部参与审核,公司领导根据权限审批。 (一)业主项目部负责组织工程变更方案的论证、审核、报批(或审批)等工作,督促承包人落实工程变更方案,做好工程变更的汇总工作。 (二)工程建设管理部参与复杂工程或重要工程的变更方案审核,审查工程变更手续履行情况,抽查工程变更的执行情况,并将检查结果纳入业主项目部年度绩效考核。 (三)总工办参与复杂的工程变更或重要的工程变更的方案审核,协助业主项目部做好工程设计方案变更的报批工作,协助业主项目部对接市发改委。 (四)工程管理部参与工程变更方案论证与变更施工图审查,负责审核工程变更预算,审核工程变更审批手续的履行情况,抽查工程变更的执行情况,并将检查结果纳入工程建设管理部和业主项目部的年度绩效考核,协助业主项目部办理工程变更预算的报批工作,协助业主项目部对接主管部门和市财政审核中心。 第三章工程变更分类 第六条工程变更分为重大工程变更、较大工程变更和一般工程变更。 (一)有下列情形之一的属于重大工程变更: 1.道路路线方案调整的; 2.工程主要结构物(如隧道、桥梁、互通等)设计方案发生变化的; 3.工程标准、等级、使用功能发生变化的;

工程变更管理办法(试行)

建设单位 工程变更管理办法(试行) 第一节总则 一、为规范工程变更管理,加强建设单位(以下简称贵安建投公司)项目工程变更及施工图设计的优化、完善工作,创建优质工程,控制工程造价,确保工程质量和工程安全,保护生态环境,顺利完成建设任务,结合工程的实际情况,制定本办法。 二、贵安建投公司所有组织实施的市政道路项目、公建配套项目、贵安建投公司所代建项目以及自有开发等项目,均适用本办法。 三、设计文件是工程项目建设和施工的主要依据,设计文件一经批准,不得随意更改;工程变更原则上以0#台帐所对应的施工设计图纸为准。0#台帐建立原则上以施工单位进场后设计单位发放的无重大变化的设计图纸为依据计算。根据市政工程建设的特点,可以分阶段建立0#台帐。 四、工程变更必须坚持高度负责精神与严格科学管理的态度,在不降低原设计标准和确保工程质量的前提下,对于降低工程造价,节省用地,维护生态环境,加快施工进度等方面有显著作用时,应考虑优化设计。 五、进行工程变更时,事先应周密调查,备有图片资料,其深度与施工图设计相同,以满足施工的需要,并填写相应的工程变更资料及详细陈述工程变更理由,按照本办法明确的审批权限报请批准。未经正式批准的工程变更,不得擅自开工,已开工的不得验收结算。 第二节工程变更的条件 一、凡符合下列条件之一者,可申请工程变更: 1、因规划调整及方案优化的原因引起的,工程变更需附相关会议纪要或批复文件、图纸等; 2、因地质变化原因引起的; 3、因不可预见因素引起的;

4、设计明显错误、遗漏或违反技术标准及技术规范; 5、在保持原设计技术标准的前提下,通过工程变更可降低投资或节省用地; 6、在保持原设计技术标准的前提下,通过工程变更不增加投资或投资增加不多,能解决特殊技术问题或对缩短工期效果明显,或保护生态环境效果显著; 7、设计图纸与实际施工现场不相符合的; 8、设计调查不详或施工中因自然条件(地质、水文、料场、材料等)发生变化; 9、由于路网、管网、水利、文物、环保、保通等方面的不可预见因素而必须变更原设计方案; 10、在不增加投资的情况下,便于采用由技术管理部门鉴定的新技术、新材料、新工艺、新设备,有利于提高工程质量标准,提高工效和促进技术进步; 11、经人民政府或上级主管部门批准,为满足某种功能需要而新增的工程或要求扩大建设规模等; 12、其他特殊情况。 第三节职责 一、建设单位职责 1、组织工程变更方案的论证以及现场确认工作; 2、负责重大工程变更(如需要)的报批工作,负责协调重大工程变更的跟踪审计工作; 3、对本项目工程变更方案进行确认及费用增减进行审核,涉及变更权限应按贵安建投公司有关变更审批程序执行,重大工程变更如需要还须报原审批机关审定认可; 二、设计单位职责 1、负责及时提供工程变更施工图纸及相关资料; 2、参加工程变更方案的论证,进行现场签认; 3、对已下发的施工图中出现的差、错、碰、漏及时予以更正或

工程合同变更价款和索赔的处理与计算

工程合同,变更价款和索赔的处理与计算内容提要 1.建设工程施工合同的类型、选择、主要条款、合同纠纷的处理; 2.工程变更价款的确定; 3.工程索赔; 重点难点 本章在2003年考试中占1题,占20分;2004年1题,占20分。2005年的考核重点有: 1.建设工程施工合同的类型、选择。 2.示范文本主要条款 3.工程变更价款的确定; 4.工程索赔成立的条件与证据; 5.工程索赔程序、计算与审核; 内容讲解 第五章建设工程合同管理与索赔 第一节施工合同的类型及选择 施工合同是工程建设质量控制、进度控制、费用控制的主要依据。一、合同类型的分类[03考题既让选择合同 (一)总价合同 总价合同按其是否可以调值又分为以下两种形式: 1.不可调值总价合同。俗称包死合同。 这种合同的价格是由承发包双方就所承包的项目协商确定的,一笔包死,不能更改。合同总价除非在设计及工程范围有所变更的情况下才可以做相应的变更,否则一律不能变动。 不可调值总价合同适合于工期较短(一般不超过1年),设计图纸完整,工程量清晰,对最终产品的要求非常明确的项目。 2.可调值总价合同。 这种合同的价格虽然也是总价,但如果遇到一些影响价格的因素发生,如通货膨胀等,可以根据双方在合同专用条款中的规定对合同总价进行调整。 可调值总价合同适用于工程内容和技术经济指标规定均较明确的,工期在1年以上的项目。 (二)单价合同 单价合同一般是固定单价合同,是指合同中确定的各项单价在合同执行期间不因价格变化而调整, 一种形式是估算工程量单价合同。

估算工程量单价合同是指承包商在报价时,按照招标文件中提供的估算工程量报单价,在每个阶段办理结算时,再根据实际完成的工程量结算,直至竣工时按照竣工图的工程量办理竣工结算。它适用范围比较广,特别适合于工程性质比较清楚(如已经具备初步设计图纸等),但工程量计算并不能十分准确的项目。 另一种合同是不可调值单价合同。又叫固定单价合同。清单报价所采用的既是此种。它特别适合于工程性质比较清楚(如已经具备初步设计图纸等),但工程量计算能十分准确的项目。 (三)成本加酬金合同 成本加酬金合同,是由业主向承包单位支付工程项目的实际成本,并按事先约定的某一种方式支付酬金的合同类型。在这类合同中,业主需承担项目实际发生的一切费用,因此也就承担了项目的全部风险。而承包单位由于无风险,其报酬往往也较低。 这类合同的缺点是业主对工程总造价不易控制,承包商也往往不注意降低项目成本。这类合同主要适用于以下项目:①需要立即开展工作的项目,如震后的救灾工作;②新型的工程项目,或对项目工程内容及技术经济指标未确定;③风险很大的项目。 从我国工程造价的改革趋势看,将来单价合同也会不断增加。尤其是固定单价合同。 二、合同类型的选择 选择合同类型应考虑以下因素: 1,项目规模和工期长短。如果项目的规模较小,工期较短,则合同类型的选择余地较大,总价合同、单价合同及成本加酬金合同都可选择。由于选择总价合同业主可以不承担风险,业主比较愿选用:对这类项目,承包人同意采用总价合同的可能性较大,因为这类项目风险小,不可预测因素少。 2.项目的竞争情况。如果在某一时期和某一地点,愿意承包某一项目的承包人较多,则业主拥有较多的主动权,可按照总价合同、单价合同、成本加酬金合同的顺序进行选择。如果愿意承包项目承包人较少,则承包人拥有的主动权较多,可以尽量选择承包人愿意采用的合同类型。 3.项目的复杂程度。如果项目的复杂程度较高,则意味着:一是对承包人的技术水平要求高;二是项目的风险较大。因此,承包人对合同的选择有较大的主动权,总价合同被选用的可能性较小。如果项目的复杂程度低.,则业主对合同类型的选择握有较大的主动权。4.项目的单项工程的明确程度。如果单项工程的类别和工程量都已十分明确,则可选用的合同类型较多,总价合同、单价合同、成本加酬金合同都可以选择。如果单项工程的分类已详细而明确,但实际工程量与预计的工程量可能有较大出入时,则应优先选择单价合同,此时单价合同为最合理的合同类型。如果单项工程的分类和工程量都不甚明确,则无法采用单价合同。 5.项目准备时间的长短。项目的准备包括业主的准备工作和承包人的准备工作。对于不同的合同类型,他们分别需要不同的准备时间和准备费用。对于一些非常紧急的项目如抢险救灾等项目,给予业主和承包人的准备时间都非常短,因此,只能采用成本加酬金的合同形式。反之,则可采用单价或总价合同形式。 6.项目的外部环境因素。项目的外部环境因素包括:项目所在地区的政治局势、经济局势因素(如通货膨胀、经济发展速度等)、劳动力素质(当地)、交通、生活条件等。如果项目的外部环境恶劣则意味着项目的成本高、风险大、不可预测的因素多,承包商很难接受总价合同方式,而较适合采用成本加酬金合同。 第二节施工合同的主要条款 在案例分析中,无论是工程变更价款的确定、合同纠纷的处理,还是索赔事件的分析都是以承发包双方签订的施工合同中的条款为依据的,因此施工合同条款的内容在例分析中很要。尤其是承发包双方责任、工作、义务、风险承担范围,定价、调价条款,工期调整条款。

工程变更管理办法

温岭市政府投资项目工程变更管理办法 第一条为进一步规范政府投资项目变更管理,控制工程造价,根据《建设工程勘察设计管理条例》(国务院令第662号)、《浙江省政府投资项目管理办法》(省政府令第185号)、《台州市人民政府批转发改委等部门关于进一步加强政府投资项目管理的若干意见的通知》(台政发[2014]26号)等有关规定,结合温岭实际,制定本办法。 第二条本办法所称政府投资项目的范围,按《浙江省政府投资项目管理办法》划定的范围执行。 第三条本办法所指的工程变更包括自项目初步设计批准之日起至通过竣工验收正式交付使用之日止发生的下列事项: (一)工程设计变更,即对已批准的初步设计文件、技术设计文件或施工图设计文件所进行的修改、完善等活动; (二)由非施工方因素引起的涉及工程费用增减的施工组织设计变更; (三)材料与设备的增减和换用; (四)无价材料价格及暂估价的签证; (五)工程量和费用的增减; (六)工程质量标准的改变及其他实质性变更。 因提供的工程量清单或标底计算差错引起的工程量增

减、根据合同条款计算工程奖罚及调整材料价格致使工程造价增减不作为工程变更。 第四条市发展和改革局是政府投资项目工程变更的 主管部门,牵头组织市财政局、审计局、公共资源交易管理委员会及项目(行业)主管部门成立温岭市政府投资项目工程变更联审小组(以下简称联审小组)负责工程变更的审核工作,市发改局负责工程变更的日常管理工作。 涉及规划调整的,组织市建设规划局参加联审小组工作;涉及建筑工程主体建筑、结构调整的,组织市建筑工程管理局参加联审小组工作。 第五条政府投资项目业主应委托符合资质的设计单 位依照批准的初步设计和投资概算,遵循概算控制预算的原则进行施工图设计,合理确定工程造价,严格控制工程变更;除技术、水文、地质等不可预见原因外一般不得变更,确需变更的,应严格执行本办法。 第六条工程变更应当符合国家有关工程强制性标准 和技术规范的要求,符合工程质量和使用功能的要求,符合环保节能的要求。 第七条建设单位、施工单位、监理单位不得任意修改工程勘察、设计文件;对确需设计、施工变更或建筑材料更换的,应由设计单位出具变更联系单;先由监理单位对工程变更联系单进行确认,再由建设单位研究后按规定程序报

变更索赔奖励办法

中铁四局集团有限公司变更索赔管理办法 第一章总则 第一条目前建筑市场竞争日趋激烈,如何在日益激烈的竞争中站稳脚跟,保持企业旺盛的生命力和发展后劲,变更索赔和二次经营显得尤为重要,为强化企业管理,提高经济效益,充分调动工程项目有关人员参与变更索赔工作的积极性,结合局近几年变更索赔管理的实际情况,特制定本办法。 第二条适应范围:以局资质中标,由局组建工程指挥部或项目经理部(以下简称项目经理部)并管理的项目。包括以下两种情况: 一、由局成立项目经理部进行管理的工程项目(如合武、武广、宜万N13、杭州湾项目); 二、由局设立项目经理部,委托某一子(分)公司管理,两个以上子(分)公司参与施工的工程项目(如宜万W1标、张集铁路项目)。 子(分)公司独立承建的项目由子(分)公司参照本办法制订相应的管理办法或细则。 第三条为加强变更索赔工作的管理,局成立变更索赔管理领导小组,由分管变更索赔副总经理任组长,局工管中心、营销部、审计部、计财部、监察处和企管部等部门负责人为小组成员,变更索赔管理办公室设在局工管中心。 第四条变更索赔管理的主责部门是局工管中心,实施的主体是项目经理部。工管中心负责制定并下达项目的变更索赔计划,

建立变更索赔管理台账,指导并参与项目经理部的变更索赔工作;项目经理部负责方案策划并落实变更索赔的各项具体工作,提出变更索赔费用分劈及奖励分配建议方案等工作。 第二章变更索赔奖励 第五条变更索赔是错综复杂的经营活动,尤其是在建筑市场日趋规范的今天,业主控制手段趋于严密,各级领导要高度重视,在软件、硬件配置上给予支持,对重大变更索赔项目要亲自参与和加强指导,预算人员也要以更积极的态度、更开拓的思维、更扎实的工作和富有成效的公关手段取得良好的索赔成果。为提高变更索赔的积极性,在实现的利润中提取部分奖励基金,用于奖励有关人员。根据目前管理特点,各子(分)公司、各项目经理部要加大对铁路工程I类变更的工作力度,同时加大奖励力度。 第六条奖励基金的提取。奖励基金依据变更索赔实现难易程度和取得的经济效益多少,结合项目利润率以及公司下达的责任预算,以业主批准变更索赔计价值作为基数按附件1所列奖励系数计提。 第七条重点奖励铁路工程I类变更索赔工作。同时要求合同中列入的包干费必须全额计价,并对计价的包干项目给予一定的奖励,对于超过包干费以外计价的项目可以比照I类变更的标准进行奖励。 第八条奖励基金按参建单位所分劈变更索赔价值的比例分摊,列入项目工程成本。 —2—

浅谈工程变更与索赔在项目管理中的重要性

浅谈工程变更与索赔在项目管理中的重要性 随着我国基本建设制度与国际接轨,计划经济向市场经济的彻底转变。建设项目施工过程中,不可避免的工程变更与索赔就变得尤为突出,通过管理求得效益最大化更具挑战性,成功的建筑企业在利用强大的技术力量管理其资产从而创造利润,如何面对变更与索赔进行项目管理,是建筑企业取得竞争优势,实现可持续发展的关键。 标签:工程变更索赔项目管理重要性 0引言 变更与索赔是业务性很强、基础工作很细的工作,变更与索赔的成功与否直接影响到工程项目的工期和最终成本。无论是业主还是承包商,作为一名风险管理者,必须做到:①知道任何一种施工方法或风险转移合同条款都不能完全避免施工风险i②了解所采用的合同条款可能产生的风险种类和大小j⑨考虑好出现风险时进行挽救的有效方法和措施。 1工程变更的种类 工程变更索赔是承包商遇到的主要风险之一。变更条款非常重要,承包商和分包商经常利用这一条款来增加弥补费用,这也往往引起工程争议。因此,承包商必须充分理解典型变更条款的内容及其范围。 1。1正规变更业主颁发了“变更指令”,“指令”在某种程度上修改了合同条款、计划、或规划。“变更指令”必须经业主签署,否则会成为无效“指令”,导致索赔时得不到补偿。 1.2建设性变更这种变更或者遵照业主的口头或暗示指令,或者是起因于业主应负责的问题而进行的合同外工程的施工。比较常见的有:①在不完全的或不确切的合同文件之外增加的工程;②起源于合同中没有要求的工程(额外工程)的非正式批准或口头指示。 1.3主体变更在最初合同范围以外要求做大量的工作时,就是“主体变更”。作为一个总体规则,主体变更通常由业主发布变更指令来落实。主体变更不是指单一的变更,而是指极大的偏离原项目的一系列变更。多而频繁的变更并不能认为是主体变更。 2工程变更处理 如果业主发出正规的变更指令,索赔时较易处理,当业主通过口头或暗示方式下达变更指令时,承包商应在规定的时间内发出书面信函要求业主对其口头或暗示指令予以确认。当由于工程变更导致工期延长或费用增加时,应及时提出索

变更索赔管理办法

变更索赔管理办法 中国水利水电第十三工程局有限公司 茅洲河流域水环境综合整治工程宝安四标项目经理部 二〇一六年五月

变更索赔管理办法 第一章总则 第一条为规范向外的变更索赔及向下的反变更索赔工作,提高变更索赔工作水平,增强工程项目创效能力,改善项目实施经济质量,结合工程实际,特制定本管理规定。 第二条本办法所称变更索赔是指在工程项目合同执行过程中,有目的、有针对性地开展增加项目经济效益和防止分包恶意索赔的活动及为此目的所做的有关工作。变更索赔的具体内容是指: 1、变更是指由于业主的原因修整设计图纸所发生的变更;索赔是指在合同履行过程中,对于非自身原因,且应由对方承担责任的事件,该事件对我方造成的实际损失应向对方提出经济补偿的要求; 2、变更设计主要有:(1)现场实际施工环境与设计图纸不符,主要表现为地质情况的差异;(2)业主出于质量、造价、使用等原因,要求增减的工程项目,以及为满足环保等要求需增减的工程;(3)应当地政府和居民要求需增减的工程。 3、索赔:根据发生的原因不同,分为以下几类: 3.1外部环境:由于业主供图、提供的条件、居民干扰等原因造成费用损失而产生的索赔。 3.2不可抗力:因地质条件、恶劣气候等现场自然条件变化引起的不可抗力造成的经济损失。 3.3工期变化:由于业主要求提前竣工或由于业主原因导致工期延误后,业主仍要求按期竣工而引起的施工单位费用增加。

3.4工程保险:施工单位在遭受损失时,根据投保的险制,在规定期限和范围内向保险公司提出的索赔。 3.5其他:合同约定的其他索赔。 4、政策性调整:指工程所在地政策发生变化或建设单位标准发生变化,引起工程数量和工程造价的增加。 第三条变更索赔工作应贯穿于项目管理的全过程,各部门要把变更索赔作为一项重要日常管理工作。 第四条变更索赔是工程项目增盈减亏的重要手段,是项目实现效益的重要途径,必须在确保安全、质量、工期和环保的前提下,紧紧围绕效益最大化的目标开展。 第五条变更索赔工作必须强化法制意识和风险防范意识,控制风险,不留隐患,并要防止被索赔事件的发生。 第二章管理组织及工作职责 第六条项目经理是本项目变更索赔的第一责任人。项目商务副经理为变更索赔业务执行总负责人。项目总工为变更索赔的技术总负责人,合同管理部是项目变更索赔工作的牵头管理部门,工程管理部、设备物资部、财务劳资部、安全质量环保部、综合管理部及各施工站点是项目变更索赔工作的协助部门。各部门应按照职责分工,积极主动,密切配合,协同做好项目的变更索赔工作。 1、合同管理部:牵头组织研究项目合同条款,策划变更索赔工作方案,制定变更索赔工作计划;定期组织变更索赔工作会议,明确各相关部门的工作内容、时限及需达到的质量要求,督促各相关部门

工程变更与索赔管理办法(奖惩制度)

四川省**************公司 工程变更与索赔管理办法(奖惩制度) 第一章总则 第一条变更和索赔工作是合同管理的一项重要内容,它包括范围广,涉及公司有关部门和公司各项目部的工作;延续时间长,贯穿于整个合同履行的全过程;有严格的时效要求和程序规定;需要详细完整的记录和充足的证明材料。因此,工程变更是一项长期的、全方位的、难度大、细致的工作,需要公司有关部门和项目部的紧密配合和通力合作。为高效、有序的做好这项工作,维护公司合法权益,特制定本办法。 第二章机构设置及职责范围 第二条机构设置 公司成立变更、索赔工作领导小组,计划合同部为公司的变更、索赔的常设机构,负责在建工程变更和索赔的协调管理工作。 第三条职责范围 (一) 研究并制定公司变更、索赔策略; (二) 全面负责、组织、协调公司变更索赔工作; (三) 主导、参与合同调解准备工作; (四) 主导、参与合同进入仲裁和法律程序的工作; (五) 检查有关部门、项目部的变更、索赔工作情况; (六) 及时总结经验,以利合同变更、索赔工作的改进和调整。 第三章公司机关有关部门的职责 第四条计划合同部的职责 (一) 认真研究合同,指导项目部收集各种变更、索赔资料,协助项目部及时开展变更、索赔工作; (二) 分析研究项目部报送的变更、索赔资料,提出指导性的建议报领导小组批准,并及时反馈项目部; (三) 根据各项目的特点和必要性,选择性参与变更、索赔的谈判工作;

(四) 变更、索赔的档案,做好变更、索赔文件档案管理工作; (五) 对变更、索赔工作定期进行总结,提出调整相关策略和相关经济政策的建议; (六) 收集、提供与变更、索赔工作有关的国家法律法规、政策等文件依据;; (七) 办理变更、索赔领导小组交办的其他工作。 第五条相关职能部门职责 (一) 提供原合同相关的费用计算标准,对招投标过程中特殊合同条款进行说明; (二) 协助项目部核实和解决有争议和工程量及工期变化情况; (三) 指导完善变更、索赔的技术资料资料整理,协助论证因技术方案重大变更引起的资源变化; (四) 提供变更、索赔相关的物价信息和施工物资进出场时间等; (五) 提供业主资金实际支付记录以及由于业主违约造成有关费用增加的实际依据等; (六) 及时传递公司与项目部之间索赔文件和信息; (七) 办理变更、索赔领导小组交办的其他相关工作。 第四章项目部及其职能部门的职责 第六条项目部职责 (一) 建立项目部变更、索赔机构,明确责任范围; (二) 确定每项变更、索赔事件的工作策略; (三) 协调变更、索赔各有关部门的工作; (四) 对变更、索赔工作定期进行总结 (五) 执行公司变更、索赔奖(惩)制度。 第七条计划合同部职责 (一) 认真研究合同,深入施工现场收集各种变更、索赔线索,寻找索赔机会; (二) 组织汇总、分析、整理各部门、各班组报送的变更、索赔资料; (三) 根据确定的变更、索赔工作策略,按变更、索赔的程序规定在每个事件的时效期向监理工程师提出索赔意向书,;

工程变更管理办法 (2)

XXXXXXXXX公司 工程变更管理办法 第一章总则 第一条为规范XXXXXXXXX公司的工程变更管理工作,依据政府有关法规,结合工程建设管理实际情况,制定本办法。 第二条本办法所称工程变更,系指工程签订合同至工程正式验收前,变更设计图纸或变更工程现场工程施工的活动。经确定的设计施工图,任何单位和个人不得擅自变更,确需变更的,依据本办法进行。 第三条本办法适用于公司及下属企业单个合同金额在50万元以上的工程项目变更管理。 公司是指XXXXXXXXX公司。下属企业是指公司出资的全资、控股企业以及拥有实际控制权的各级企业。项目公司是指具体负责建设工程项目的下属企业。 第四条本办法中工程变更限额范围为累计工程变更价款在单个合同总价的0%-10%(含)之间,超出10%以上的需重新申报追加合同金额并上报公司招标领导小组审批。 第五条工程变更应从有利于工程出发,或加快竣工,或降低费用,或提高工程效率和价值、或提高安全性以及满足要求。 第六条审核工程变更应以合同为准绳、以事实为依据,从技术、经济、法律等方面进行全面审核。 第七条变更指令是实施变更的唯一途径,有指令才能实施变更,

无指令不能实施任何变更。 第八条监理单位和跟踪审计控制工程变更的外部管理。监理单位接受工程变更申报,全面审核工程变更,确定变更的原因和责任,发布变更指令,监督变更的实施,做好变更的管理台账;跟踪审计负责审核工程变更的真实性、合理性、必要性,并审核与确定承包商提交的工程变更价款。 第九条项目公司控制工程变更的内部管理,负责资料完善和传递,组织相关单位、部门洽商、初审、审核审查论证,负责跟踪、检查、督办、监督变更实施,建立变更管理内部台帐等。 第十条如工程项目未配备监理单位,由项目公司发布变更指令,并履行监理单位的变更管理职责。 第十一条工程变更必须严格坚持“先批准,后变更;先设计,后施工”的原则。承包商未经公司批准而擅自变更和施工的,自行承担全部责任,并不予验收和计量;项目公司未按本办法规定的程序报经批准而擅自发出变更指令的,应按公司相关制度追究责任。 第十二条对现场应急、抢险、突发的、急需的、紧急或特殊情况下的重大变更,项目公司可事先口头或书面向工程技术部报告,经同意后先行紧急变更,事后及时完备图纸等工程变更资料,并补办审批手续。 第十三条工程变更的各项管理工作应确定具体的时限要求,各部门都应遵照执行并承担超限责任。 第二章工程变更管理

中铁四局集团变更索赔管理办法

中铁四局集团变更索赔管理办法 第一章总则 第一条工程设计变更和施工索赔是企业降低经营风险、创造效益的重要途径,为适应新形势下集团公司开源增效需要,适应建筑业改革的形势,为强化企业管理,防范工程风险,提高经济效益,充分调动工程项目有关人员参与变更索赔工作的积极性,特制定本办法。 第二条适应范围:以集团公司资质中标,由集团公司组建工程指挥部或项目经理部(以下简称项目经理部)并直接管理的项目。 第三条变更索赔管理的主责部门是集团公司工程管理中心,实施的主体是项目经理部。工管中心负责制定并下达项目的变更索赔计划,审批变更索赔费用分劈以及奖励分配方案,建立变更索赔管理台账;项目经理部负责方案策划并落实变更索赔的各项具体工作,提出变更索赔费用分劈及奖励分配方案等工作。 第四条为加强变更索赔工作的管理,集团公司成立变更索赔管理领导小组,由主管生产副总经理任组长,集团公司工管中心、审计部、计财部、监察处和企管部等部门负责人为小组成员,变更索赔管理办公室设在集团公司工管中心。 第二章变更索赔分类 第五条变更是指修正设计图纸中的错误、漏项、增减单项工程以及为优化设计、方便施工发生的变更;索赔是指在合同履行过程中,对于非自身过错,应由对方承担责任的事件造成的实际损失向对方提出经济补偿和/或工期顺延的要求。 第六条根据集团公司目前承揽工程情况,将变更索赔分为以下几类: 1.变更设计。因修正设计图纸中的错误、漏项和改变结构、增减单项工程致使施工单位增减费用以及为优化设计、方便施工发生的变更。主要有:⑴现场实际施工环境与设计图纸不符,主要表现为地质情况的差离、分项工程数量差等;⑵业主出于质量、造价、使用等原因,要求增减的工程项目,以及为满足环保等要求需增设的工程;⑶应地方政府和当地人民群众要求需增设的工程。 2.施工图量差。指铁路项目投标时采用技术设计或初步设计资料,施工图出来后,施工图与原投标时数量变化引起的工程造价的变化。 3.索赔。根据发生的原因不同,分为以下几类: 3.1外部环境:由于业主供图、供料、村民干扰等原因造成停工费用损失而产生。 3.2不可抗力:因地质条件、恶劣气候等现场条件变化引起的不可抗力造成的损失。 3.3工期变化:由于业主要求提前竣工或由于业主原因导致工期延误后,业主仍要求按期竣工而引起的施工单位费用增加。

浅谈总承包施工中变更与索赔管理

浅谈总承包施工中变更与索赔管理 摘要变更是指任何对施工合同内容的修改和变化。如设计图变更,更改设备或材料、更改技术标准、更改工程量,更改工期和进度计划、质量标准、付款方式、甚至更改合同当事人。索赔是指由于合同一方非自身原因或因对方违约遭受了损失而向对方提出的费用或工期补偿要求。变更和索赔直接影响施工项目成本和利润,受到总承包商高度关注。 关键词施工合同;索赔管理 建设项目发承包过程中,业主常常期望在合同中固定价格、固定工期,同时要求承包方保证工程建设能够达到业主预期目标,从而使工程成本和自己分担的风险具有更大的确定性。但由于设计图纸遗漏以及现场情况的千变万化,实际施工常常超出或改变原设计范围,导致竣工结算价较合同价发生相应变化。本文从总承包商角度出发,探索工程变更和索赔的动因、应对措施以及费用计算方式,希望有助于促进和提高施工项目经济效益。 1 变更事项管理 1.1 变更的内涵及产生原因 变更是指任何对施工合同内容的修改和变化。如设计图变更,更改设备或材料、更改技术标准、更改工程量,更改工期和进度计划、质量标准、付款方式、甚至更改合同当事人。引起变更的原因是多方面的,一般情况下,变更规模与建设工程体量及复杂程度成正比,当业主前期工作准备不足,设计图纸、地勘资料存在重大瑕疵时,频繁和重大的变更常常难以避免。 1.2 变更类型及处理原则 常见变更有三种类型,即费用变更、工期变更和合同条款变更。最容易引起双方争议和纠纷的自然是费用变更。 《合同法》对于变更只在第七十七条做了原则性规定:“当事人协商一致可以变更合同”。大多数情况下施工合同授予了业主直接签发变更令的权力,承包商必须无条件执行业主变更令,然后再与业主协商处理费用或工期等问题。 1.3 变更费用的计算 (1)变更的法律基础和计量计价依据。设计图纸改版和设计变更、业主及监理签发工程变更令、政府相关部门在施工期间颁布强制性规定,是变更成立的法律基础,合同条款是变更费用的计算依据。 对实际工程量超出招标工程量10%的部分一般也应调价,调价系数由发承包

《工程变更管理办法》

工程变更管理办法 (2013年月日起试行) 第一章总则 第一条为切实做好市政基础设施建设项目的投资管理,加强建设成本控制,针对工程中发生的工程变更,特制定本办法。 第二条本办法适用于长春市政府投资建设项目管理中心 管理范围内的项目在工程实施过程中所发生的工程变更。 工程变更是指对原施工图纸和设计文件中所表达的设计标 准状态的改变和修改。工程变更包含由于设计工作本身的漏项、错误或其它原因而修改、补充原设计的技术资料。 第二章工程变更管理原则 第三条鼓励优化设计、施工方案以提高工程质量、缩短工期、节约工程成本,符合国家有关强制性标准及技术规范,符合工程质量和使用功能要求,符合环境保护要求。 第四条实行审批制,严禁未经批准或无正当理由自行变更的行为。严禁利用工程变更提高设计标准、改变功能、降低安全储备、延长工期、扩大规模、增加工程造价。变更原因必须充分、合理,内容详实、准确。如果由施工单位提出变更,工程变更联络单(表C02)后附工程造价,作为暂估价;设计单位提出变更,

在变更文件后附工程变更造价,作为暂估价。关于房建项目,由项目管理公司综合考虑控制工程投资额,如出现投资额超概算现象需及时提出。设计单位进行工程变更时需考虑控制变更造价。工程变更相关费用按照招投标文件的合同内容或其它有效文件 进行核定,最终以财政、审计部门审定额为准。 第三章工程变更分类 第五条工程变更分类 (一)一类变更。对合同中经政府批准的建设规模、技术标准、主要结构及重大设计方案等方面做出的工程变更,或累计工程变更核增(减)费用大于主体工程造价3%或大于10万元的工程变更均属重大工程变更,即一类变更。 (二)二类变更。累计工程变更核增(减)费用小于主体工程造价3%且小于10万元的工程变更属二类变更。 (三)特殊变更。因特殊原因、应急情况及非施工单位原因造成的工程总工期比合同工期拖延或提前所引起费用增减属特殊变更,应按合同约定执行。 第四章工程变更审批原则 第六条工程变更审批实行事前控制、事后监督的动态管理。对于一类变更,由总工程师牵头,总工办负责组织,对于涉及到重大结构或原则性方案调整的变更,总工办负责,总工程师组织进行方案论证,提出书面意见上报委技术处,提出书面意见;

项目工程索赔管理方案计划办法

工程变更索赔程序及管理办法 第一部分通则 1.0 目的 为加强工程建设项目变更与索赔管理,规范变更与索赔处理程序,明确管理职责权限,规范工程计量计价规则,合理确定变更与索赔费用,控制工程造价,依据有关法律、法规,特制定本管理办法。 2.0 适用范围 本管理办法适用于集团下属各项目的工程承包合同的变更与索赔管理,其它合同的变更与索赔管理可参考执行。 3.0 关于各职能部门的职责: 3.1项目经理职责 3.1.1、对工程索赔工作负总责,制定项目经理部工程索赔目标,进行目标分解,责任到人; 3.1.2、熟悉项目在建施工管理情况,了解施工合同内容和条款内容,掌握变更索赔的原则; 3.1.3、定期组织对变更索赔工作进行归纳总结。 3.2项目常务副经理职责 3.2.1、在项目经理的领导下进行变更索赔工作; 3.2.3、熟悉项目在建施工管理情况,了解施工合同内容和条款内容,掌握变更索赔的原则; 3.2.4、根据施工现场情况情况的组织项目部变更索赔人员,制定变更索赔的策略和方式; 3.2.5、积极疏通业主、监理、设计单位的关系,做好攻关工作,为变更索赔工作奠定基础。 3.3项目技术总工职责 3.3.1、在常务副经理的领导下进行变更索赔工作; 3.3.2、根据变更设计图纸,结合施工现场情况,与业主、设计、监理单位沟通确定正变更和负变更的可行性,综合考虑制定初步变更设计方案,评估所需要采取的措施方案; 3.3.3、根据制定的初步变更方案,督促工程管理部收集、整理变更资料和变更申请,经审核送项目经理签字后上报监理、业主和设计院; 3.3.4、及时跟踪设计变更批复情况。 3.4成本部职责 3.4.1、在常务副经理的领导下负责项目部的变更索赔工作; 3.4.2、根据设计变更图纸,结合设计变更后采取的措施方案,对变更后的费用进行测算、预算工作,督促收集工期、窝工、自然灾害损失等索赔依据和原始证据; 3.4.3、及时跟踪落实变更索赔批复情况。

变更、索赔及工程合同管理中造价编制注意事项--造价继续教育2016

试题 第1题 由于设计变更,造价工程师在审核承包人提出的变更价款是否合理时,()是 确定的基础。 A.类似于变更工程的合同价格 B.施工定额基价 C.设计单位提出的变更价格 D.业主提出的变更价格 答案:A 您的答案:A 题目分数:4 此题得分:4.0 批注: 第2题 《公路工程标准施工招标文件》规定,发包人提供的基准点错误导致承包人返工 或者工程损失,一般承包人可以的到()补偿。 A.工期 B.工期和费用 C.费用和利润 D.工期、费用和利润 答案:D 您的答案:D 题目分数:4 此题得分:4.0 批注: 第3题 承包人在施工现场遇到不利物质条件时,应采取合理措施继续施工,并通知监理 人。监理人发出的指示不构成变更时,承包人因采取合理措施而增加的费用和 (或)工期延期,应由()承担。 A.承包人 B.设计单位

C.发包人 D.监理人 答案:C 您的答案:C 题目分数:4 此题得分:4.0 批注: 第4题 项目法人负责对()进行审查。 A.重大设计变更 B.较大设计变更 C.Ⅱ级及以上设计变更 D.一般设计变更 答案:D 您的答案:D 题目分数:4 此题得分:4.0 批注: 第5题 下列不属于较大设计变更确认的是 A.大中桥的数量或结构形式发生变化的 B.路面结构类型、宽度和厚度发生变化的 C.收费方式及站点位置、规模发生变化的 D.互通式立交的位置或方案发生变化的 答案:C 您的答案:C 题目分数:4 此题得分:4.0 批注: 第6题 如果工程量的增减是由于实际工程量超过或少于工程量清单中估算的数量而并非监理工程师指令的结果,则这类工程量的增减()。 A.不需变更指令 B.需要变更指令 C.是多余工程量,不予计量

变更索赔实施细则

变更索赔实施管理办法 第一章总则 为了贯彻落实股份公司加强变更索赔经营创效工作的精神,执行麦麦高铁指挥部把变更索赔工作作为项目部工作重点的要求。麦麦高铁项目部参考中铁十八局集团有限公司文件《工程项目变更索赔管理办法》,结合我麦麦高铁项目部实际情况,特制定本实施办法: 一、施工过程中有利的工程变更,可以消除设计时的遗漏,修改设计时的错误,使工程设计更科学,施工法更合理,工程的性价比更高。项目部通过对利润较高的项目增加工程量、对潜亏项目取消、减少工程量及变更替换成新的工程项目,可以达到增加收入、降低成本、加快进度的目的。 二、工程项目的业主或总包单位(以下简称为发包人)未能按合同约定履行自己的各项义务或发生错误以及应由发包人承担责任的其他情况,造成工期延误和工程项目的承包人(以下简称为项目部)不能及时得到合同价款,项目部要以书面形式向发包人索赔。 项目部向发包人索赔,包括工期索赔和费用索赔,主要有以下四个面: 1.违约索赔,包括发包人没有按合同规定的时间和要求提供施工图纸、施工场地、及合同约定的其他条件造成违约;发包人没有按施工合同条件提供应当提供的材料、设备造成违约;发包人未按约定支付工程款造成违约;因发包人的原因导致工期延长或延误;监理工程师的错误指令造成违约等。

2.监理工程师工作失误引起的索赔,包括监理工程师对项目部在施工过程中提出的有关问题久拖不定;监理工程师的不正确纠纷;监理工程师对正常施工工序造成干扰;监理工程师对工程进行苛刻检查等。 3.因合同变更引起的索赔,包括工程设计变更、施工法变更、追加或取消某些工作等。 4.应由发包人承担责任的其他情况,包括发生非项目部的原因,致使工程终止或放弃;物价上涨;货币贬值;政策及法规发生变化;恶劣的气候条件;发包人风险;以及由于建设工程施工合同的大、时间长、合同履行工程中出现发包人所提供的工程地质勘察报告及现场资料,并经过现场调查都无法发现的地下自然或人工障碍,如断层、溶洞、古墓及地下建筑物;其他承包商的干扰等。 三、项目部选用的劳务单位未能按合同约定履行自己的各项义务或发生错误,以及应由劳务队伍承担责任的其他情况,造成工程延误或项目部的其他经济损失,项目部要以书面形式向劳务队索赔。 项目部向劳务队伍索赔,包括工程质量、工期延误、工程保修、解除合同及其他事项。 第二章变更索赔的总体原则: 1.日常化。变更索赔工作要贯穿于项目管理的全过程,要把变更索赔作为日常工作的重要容。 2.主动性。要在项目运作全过程中主动性地进行变更索赔工作,要立足项目全局、主动性进行总体规划,制订向、目标、计划、措施并切实进行落实,不能被动地等待变更索赔事件发生后才进行相应工作。 3.效益最大化。变更索赔是工程项目减亏增盈的重要手段,是项目实现效益的重要途径,必须在确保安全、质量、工期和环保的前提

工程变更索赔管理办法.doc

附件 工程变更、索赔管理办法 第一章总则 第一条工程变更、索赔是指承包人由于非自身原因发生合同规定之外的工作或损失而要求发包人对其进行费用和时间补偿的活动,是工程项自管理的一项重要内容。为了加强施工过程中的工程变更、索赔管理,维护企业的合法权益,充分调动变更、索赔人员的工作积极性,确保工程项目的经济效益,制定本办法。 第二条本办法适用于公司所属的工程项目经理部及附属单位。 第二章职责分工 第三条按照公司及公司所属项目经理部分级管理。 第四条公司计量合同部负责制定工程变更、索赔管理办法,指导、监督变更、索赔工作,审核工程变更、索赔奖励申请,培养变更、索赔管理人才,促进公司变更、索赔管理水平的提高,并指导、检查、督促项目经理部做好工程变更、索赔工作。 第五条公司项目策划组负责项目变更、索赔的总体策划工作;项目经理部是工程变更、索赔工作的主要实施单位。项目经理、总工是工程变更、索赔工作的第一责任人,负责组织、领导项目经理部技术、计合、物资、机械、财务等部门开展变更、索赔工作。 第六条公司经营开发部门及项目策划组职能 采用不平衡报价是工程变更设计获得施工利润的基础和有效途

径,是中标后增加合同额和效益的主要方法。经营开发部门在投标时应考虑将来可能发生变更、索赔的问题。在仔细研究招标文件、全面查勘施工现场的基础上,对可能发生变化的工程项目、工程量和索赔机会进行预测,编制投标书、投标单价和最终报价时,在总报价确定的情况下,对可能出现工程变更和新增工程,要预先进行单价调整,特别是工程量清单中有误或量差大的支付项目,为中标后获得较有利的计量收入打下基础。 公司项目策划组职能:对项目进行详细调查,认真研究招标文件(通用条款、专用条款),对照施工图纸和招标图纸,确定对项目有利的变更点,给项目提出具体的变更方案、变更方向,或可能出现的不利于变更、索赔的因素。从公司总体策化上指导项目完成变更、索赔工作。 第三章工程变更、索赔的控制要点 第七条工程项目变更设计 1.工程施工前做好设计图纸会审、仔细校核工程量,并提出合理的修改方案。 图纸会审是工程部和计合部共同的责任,一定要在充分配合的基础上完成。校核图纸工程量的重点除了设计图纸中计算错误的工程外,还应注意以下问题: ①设计图纸中漏项而实际施工中必须发生或定额要求或技术规范要求独立支付的部分工程数量。 ②设计图纸中要求施工,而工程数量表或工程量清单漏列的数
