1、在江西定额中,模板分次摊销的问题已经在定额含量里反映了出来,含量即为当次摊销量。而至于这个摊销量的计算由来,需要明晰。
2、如果以一次性摊销计算,则需要修改定额含量,并考虑使用损耗1.02系数。(需签证依据。)
附:
1、钢筋混凝土后浇带按相应定额子目中模板人工乘以1.2系数;模板用量及钢筋支撑乘以1.5系数。
2、坡屋面坡度大于等于1/4(26°34′)时,套相应的定额子目但子目中人工乘以1.15系数,模板用量及钢支撑乘以1.30的系数。
一、模板摊销量的计算公式:
摊销量= 一次使用量×(1+施工损耗)×[1+(周转次数-1)×补损率/周转次数-(1-补损率)50%/周转次数]
二、分类计算公式:
1、组合钢模板、复合木模板
模板摊销量=一次使用量*(1+施工损耗率)/周转次数*(1+回库维修费率)
注:回库维修费率取定8%
2、胶合板模板
模板摊销量=一次使用量*[1+(周转次数-1)*补损率]/周转次数
3、木模板
模板摊销量=一次使用量*(1+施工损耗率)*摊销系数
注:模板的一次使用量、周转次数、补损率均根据取定表采用。
现场经验值:木模如果是规则结构:周转7~9次;圆形不规则的:4次左右不超过5次,钢模一般在50次以上.。
三、补充说明:
此公式含有以下几个概念:
1、损耗量=一次使用量×(1+施工损耗)×(周转次数-1)×补损率/周转次数
周转性材料从第二次使用起,每周转一次后必须进行一定的修补加工才能使用。
每次加工修补所消耗的木材量称为损耗量。
2、周转使用量=一次使用量×(1+施工损耗)/周转次数+损耗量
周转使用量是指周转性材料在周转使用和补损的条件下,每周转一次平均所需的木材量。
3、回收量=一次使用量×(1+施工损耗)*(1-补损率)/周转次数
回收量是指周转性材料每周转一次后,可以平均回收的数量。
4、摊销量=周转使用量-回收量
摊销量是指为完成一定计量单位建筑产品的生产,一次所消耗的周转性材料的数量。
5、若此公式用于编制预算定额中的周转性材料摊销量时:
(1)回收部分必须考虑材料使用前后价值的变化,应乘以回收折价率。
(2)周转性材料在周转使用过程中施工单位均要投入人力、物力,组织和管理补修模板工作,须额外支付施工管理费。
6、为补偿此项费用和简化计算的采取措施:减少回收量、增加摊销量
(1)回收量乘以回收折价率
(2)回收量的分母上乘以增加的施工管理费率
7、摊销量=周转使用量-回收量*回收折价率/(1+施工管理费率)
8、上面公式的50%=回收折价率/(1+施工管理费率),是综合考虑系数。
四、算例:
1、在建筑工程项目的施工中,某一施工企业拟投入l O0乎方米全新的模板。
则:第一次使用时的状态是100%全新的模板,即使用的是1 00平方米全新模板;
第二次使用时的状态是1 0%为全新的模板,而其余的为使用过1次的模板;
第三次使用时的状态是10%为全新的模板,10%为使用了1次的模板,而其余的为使用了2次的模板;
第四次使用时的状态是1 0%为全新的模板,10%为使用了1次的模板,10%为使用了2次的模板;而其余的为使用了3次的模板;以
此类推。
第十次使用完毕的状态是,模板收回数量为90平方米,其中:10%为使用了1次的模板;10%为使用了2次的模板;、、、、、、;10%为使用了9次的模板。
通过上面的变化,我们看到第10次使用完毕后将收回来90平方米的模板,也即:
一次使用量X(1一补损率)=1 0 0 X (1—1 0%)=90平方米
在以前的公式中计算出来回收量也就可以了,但是2003年新发布的公式则进一步考虑了回收回来的模板已经不同于新模板了,再者回收回来的9O平方米模板中,有1 0%的模板使用了1次,有1 0%的模板使用了2次,、、、、、、,有10%的模板使用了9 次。平均起来,这些模板平均使用了(1 +9)/2=5次。也就是说,回收回来的模板仅仅相当于原来新模板价值的一半了,另外一半已经有于使用了5次而消耗掉了。
因此,最后在模板回收量中要在(1一补损率)的后面乘以50%,也即:回收回来的模板的价值为一次使用量X(1一补损率)X 50%=100
X (1—1 0%)X 50%=4 5平方米。
2、某施工企业施工时使用自有钢模板,已知一次使用量为1000m2,每平方米钢模板价格为80元,若钢模板可使用20次,补损率为5%,施工损耗为5%,同时不考虑支、拆、运输费,则钢模板费为()元。
1000*(1+5%)*{[1+(20-1)*5%]/20-[(1-5%)*50%]/20}*80=6195

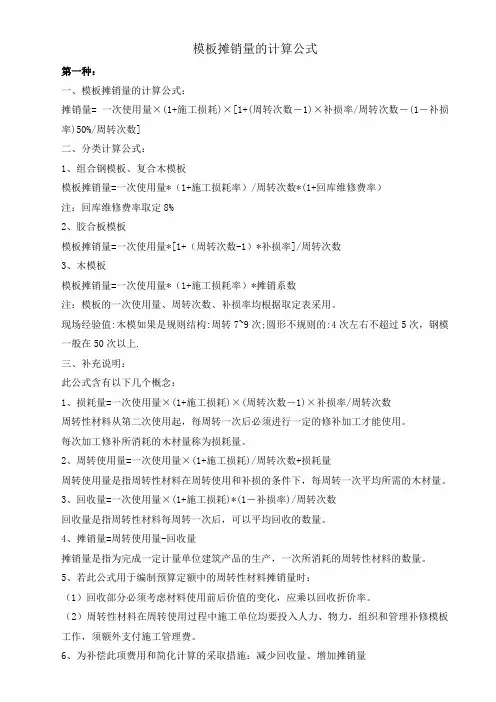

1、在江西定额中,模板分次摊销的问题已经在定额含量里反映了出来,含量即为当次摊销量。而至于这个摊销量的计算由来,需要明晰。 2、如果以一次性摊销计算,则需要修改定额含量,并考虑使用损耗1.02系数。(需签证依据。) 附: 1、钢筋混凝土后浇带按相应定额子目中模板人工乘以1.2系数;模板用量及钢筋支撑乘以1.5系数。 2、坡屋面坡度大于等于1/4(26°34′)时,套相应的定额子目但子目中人工乘以1.15系数,模板用量及钢支撑乘以1.30的系数。 一、模板摊销量的计算公式: 摊销量= 一次使用量×(1+施工损耗)×[1+(周转次数-1)×补损率/周转次数-(1-补损率)50%/周转次数] 二、分类计算公式: 1、组合钢模板、复合木模板 模板摊销量=一次使用量*(1+施工损耗率)/周转次数*(1+回库维修费率) 注:回库维修费率取定8% 2、胶合板模板 模板摊销量=一次使用量*[1+(周转次数-1)*补损率]/周转次数 3、木模板 模板摊销量=一次使用量*(1+施工损耗率)*摊销系数 注:模板的一次使用量、周转次数、补损率均根据取定表采用。 现场经验值:木模如果是规则结构:周转7~9次;圆形不规则的:4次左右不超过5次,钢模一般在50次以上.。 三、补充说明: 此公式含有以下几个概念: 1、损耗量=一次使用量×(1+施工损耗)×(周转次数-1)×补损率/周转次数 周转性材料从第二次使用起,每周转一次后必须进行一定的修补加工才能使用。 每次加工修补所消耗的木材量称为损耗量。 2、周转使用量=一次使用量×(1+施工损耗)/周转次数+损耗量 周转使用量是指周转性材料在周转使用和补损的条件下,每周转一次平均所需的木材量。 3、回收量=一次使用量×(1+施工损耗)*(1-补损率)/周转次数 回收量是指周转性材料每周转一次后,可以平均回收的数量。 4、摊销量=周转使用量-回收量 摊销量是指为完成一定计量单位建筑产品的生产,一次所消耗的周转性材料的数量。 5、若此公式用于编制预算定额中的周转性材料摊销量时: (1)回收部分必须考虑材料使用前后价值的变化,应乘以回收折价率。 (2)周转性材料在周转使用过程中施工单位均要投入人力、物力,组织和管理补修模板工作,须额外支付施工管理费。 6、为补偿此项费用和简化计算的采取措施:减少回收量、增加摊销量 (1)回收量乘以回收折价率 (2)回收量的分母上乘以增加的施工管理费率 7、摊销量=周转使用量-回收量*回收折价率/(1+施工管理费率) 8、上面公式的50%=回收折价率/(1+施工管理费率),是综合考虑系数。
模板的摊销量计算公式 文章发表于:2009-6-4 20:53:52 一、模板摊销量的计算公式: 摊销量= 一次使用量×(1+施工损耗)× {[1+(周转次数-1)×补损率]/周转次数-(1-补损率)50%/周转次数]} 二、分类计算公式: 1、组合钢模板、复合木模板 模板摊销量=一次使用量×(1+施工损耗率)/周转次数×(1+回库维修费率) 注:回库维修费率取定8% 2、胶合板模板 模板摊销量=一次使用量×[1+(周转次数—1)×补损率]/周转次数 3、木模板 模板摊销量=一次使用量×(1+施工损耗率)×摊销系数 注:模板的一次使用量、周转次数、补损率均根据取定表采用。 现场经验值:木模如果是规则结构:周转7~9次;圆形不规则的:4次左右不超过5次,钢模一般在50次以上。 三、补充说明: 此公式含有以下几个概念: 1、损耗量=一次使用量×(1+施工损耗)×(周转次数-1)×补损率/周转次数 周转性材料从第二次使用起,每周转一次后必须进行一定的修补加工才能使用。 每次加工修补所消耗的木材量称为损耗量。 2、周转使用量=一次使用量×(1+施工损耗)/周转次数+损耗量 周转使用量是指周转性材料在周转使用和补损的条件下,每周转一次平均所需的木材量。 3、回收量=一次使用量×(1+施工损耗)X(1-补损率)/周转次数 回收量是指周转性材料每周转一次后,可以平均回收的数量。 4、摊销量=周转使用量-回收量 摊销量是指为完成一定计量单位建筑产品的生产,一次所消耗的周转性材料的数量。 5、若此公式用于编制预算定额中的周转性材料摊销量时: (1)回收部分必须考虑材料使用前后价值的变化,应乘以回收折价率。 (2)周转性材料在周转使用过程中施工单位均要投入人力、物力,组织和管理补修模板工作,须额外支付施工管理费。 6、为补偿此项费用和简化计算的采取措施:减少回收量、增加摊销量 (1)回收量乘以回收折价率 (2)回收量的分母上乘以增加的施工管理费率 7、摊销量=周转使用量-回收量×回收折价率/(1+施工管理费率) 8、上面公式的50%=回收折价率/(1+施工管理费率),是综合考虑系数。 四、算例: 1、在建筑工程项目的施工中,某一施工企业拟投入l O0乎方米全新的模板。 则:第一次使用时的状态是100%全新的模板,即使用的是1 00平方米全新模板;第二次使用时的状态是1 0%为全新的模板,而其余的为使用过1次的模板;

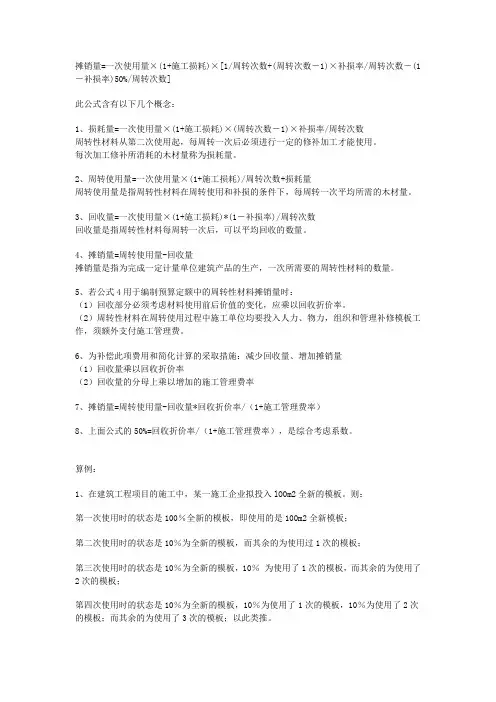

模板摊销量的2种计算方法 第一种: 一、模板摊销量的计算公式: 摊销量= 一次使用量×(1+施工损耗)×[1+(周转次数-1)×补损率/周转次数-(1-补损率)50%/周转次数] 二、分类计算公式: 1、组合钢模板、复合木模板 模板摊销量=一次使用量*(1+施工损耗率)/周转次数*(1+回库维修费率)注:回库维修费率取定8% 2、胶合板模板 模板摊销量=一次使用量*[1+(周转次数-1)*补损率]/周转次数 3、木模板 模板摊销量=一次使用量*(1+施工损耗率)*摊销系数 注:模板的一次使用量、周转次数、补损率均根据取定表采用。 现场经验值:木模如果是规则结构:周转7~9次;圆形不规则的:4次左右不超过5次,钢模一般在50次以上. 三、补充说明: 此公式含有以下几个概念: 1、损耗量=一次使用量×(1+施工损耗)×(周转次数-1)×补损率/周转次数 周转性材料从第二次使用起,每周转一次后必须进行一定的修补加工才能使用。每次加工修补所消耗的木材量称为损耗量。
2、周转使用量=一次使用量×(1+施工损耗)/周转次数+损耗量 周转使用量是指周转性材料在周转使用和补损的条件下,每周转一次平均所需的木材量。 3、回收量=一次使用量×(1+施工损耗)*(1-补损率)/周转次数 回收量是指周转性材料每周转一次后,可以平均回收的数量。 4、摊销量=周转使用量-回收量 摊销量是指为完成一定计量单位建筑产品的生产,一次所消耗的周转性材料的数量。 5、若此公式用于编制预算定额中的周转性材料摊销量时: (1)回收部分必须考虑材料使用前后价值的变化,应乘以回收折价率。(2)周转性材料在周转使用过程中施工单位均要投入人力、物力,组织和管理补修模板工作,须额外支付施工管理费。 6、为补偿此项费用和简化计算的采取措施:减少回收量、增加摊销量 (1)回收量乘以回收折价率 (2)回收量的分母上乘以增加的施工管理费率 7、摊销量=周转使用量-回收量*回收折价率/(1+施工管理费率) 8、上面公式的50%=回收折价率/(1+施工管理费率),是综合考虑系数。 四、算例: 1、在建筑工程项目的施工中,某一施工企业拟投入l O0乎方米全新的模板。则:第一次使用时的状态是100%全新的模板,即使用的是1 00平方米全新模板; 第二次使用时的状态是1 0%为全新的模板,而其余的为使用过1次的模板;

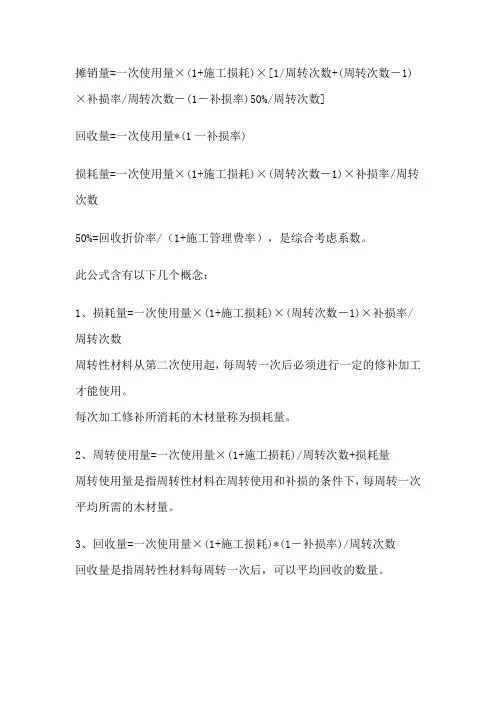

模板及支架摊销量的计算方法 摊销量= 一次使用量×(1+施工损耗)×[1/周转次数+(周转次数-1)×补损率/周转次数-(1-补损率)50%/周转次数] 此公式含有以下几个概念: 1、损耗量= 一次使用量×(1+施工损耗)×(周转次数-1)×补损率/周转次数 周转性材料从第二次使用起,每周转一次后必须进行一定的修补加工才能使用。每次加工修补所消耗的木材量称为损耗量。 2、周转使用量=一次使用量×(1+施工损耗)/周转次数+损耗量 周转使用量是指周转性材料在周转使用和补损的条件下,每周转一次平均所需的木材量。 3、回收量=一次使用量×(1+施工损耗)*(1-补损率)/周转次数回收量是指周转性材料每周转一次后,可以平均回收的数量。 4、摊销量=周转使用量-回收量 摊销量是指为完成一定计量单位建筑产品的生产,一次所需要的周转性材料的数量。 5、若公式 4用于编制预算定额中的周转性材料摊销量时: (1)回收部分必须考虑材料使用前后价值的变化,应乘以回收折价率。 (2)周转性材料在周转使用过程中施工单位均要投入人力、物力,组织和管理补修模板工作,须额外支付施工管理费。 6、为补偿此项费用和简化计算的采取措施:减少回收量、增加摊销量 (1)回收量乘以回收折价率 (2)回收量的分母上乘以增加的施工管理费率 7、摊销量=周转使用量-回收量*回收折价率/(1+施工管理费率) 8、上面公式的50%=回收折价率/(1+施工管理费率),是综合考虑系数 材料损耗率钢管4% 防锈漆3% #8铅丝2% 溶剂油4% 铁钉2% 毛竹5% 缆风绳5% 模板周转次数、损耗率 1、组合式钢模板、复合木模板
模板摊销计算规则 编者按:在施工过程中能够多次使用,并不改变其原有的实物形态,其价值逐步转移到工程成本中去。 周转材料的摊销方法 在施工过程中能够多次使用,并不改变其原有的实物形态,其价值逐步转移到工程成本中去,因此,企业应根据周转材料的具体使用情况,采取合适的摊销方法进行价值摊销。按财会〔2003〕27号文件颁布的(施工企业会计核算办法)规定对周转材料的摊销方法能够使用一下几种方法: (一)一次摊销法 “一次摊销法”是指在领用周转材料时,将其全部价值一次计入成本、费用的方法。这种方法适用于易腐、易糟的周转材料,如安全网等。 (二)分期摊销法 “分期摊销法”是根据周转材料的估计使用期限分期摊入成本、费用。这种方法通常适
用于经常使用或者使用次数较多的周转材料,如脚手架、跳板、塔吊轨及枕木等。其计算公式如下: 周转材料每期摊销销额=周转材料计划成本×(1-残值占计划成本%)/估计使用期限 [例1]某工程领用脚手架一批,计划成本10000元,估计使用16个月,估计残值率为10%,计算本月周转材料摊销额。 周转材料每月摊销额=10000×(1-10%)/16=562.5(元)。 (三)分次摊销法 “分次摊销法”是根据周转材料的估计使用次数将其价值分次摊入成本、费用。这种方法通常适用于使用次数较少或者不经常使用的周转材料,如预制钢筋混凝土构件所使用的定型模板与土方工程使用的挡板。其计算公式如下: 周转材料平均每次摊销额=周转材料计划成本×(1-残值占计划成本%)/估计使用次数周转材料本期摊销额=本期使用次数×周转材料平均每次摊销额 [例2]某工程领用定型模板一批,其计划成本8000元,估计残值率为10%,估计使用6次,本月使用2次,计算本月周转材料摊销额。 周转材料平均每次摊销额=8000×(1-10%)/6=1200(元)。 周转材料本月摊销额=2×1200=2400(元)。 (四)定额摊销法 “定额摊销法”是根据实际完成的实物”工程量与预算定额规定的周转材料消耗定额,计算确认本期摊入成本、费用的金额。 这种方法适用于各类模板的周转材料。其计算公式如下: 周转材料本期摊销额=本期实际完成的单位工程量×单位工程量周转材料的消耗定额[例3]某施工单位现场预制混凝土构件,领用木板一批。根据预算定额规定,完成每立方米工程量木模板的消耗定额为80元,本月实际完成100立方米。计算本月木模板摊销额如下: 本月周转材料摊销额=100x80=8000(元)。 以上介绍了周转材料摊销的几种方法。在实际工作中,不管使用哪几种方法摊销,都不能与实际损耗完全一致,这是由于施工企业都是露天作业,周转材料的使用、堆放都受到自然条件的影响,另外,施工过程中安装拆卸的技术水平、工艺水平,都对周转材料的使用寿命影响很大。因此,企业不管使用何种方法对周转材料进行摊销,都应在工程竣工时或者定期对周转材料进行盘点,以调整各类摊销方法的计算误差,确保工程或者产品计算的正确性周转材料的会计处理 一、本科目核算企业能够多次使用,并可基本保持原先的形态而逐步转移其价值的各类周转材料的计划成本或者实际成本。 二、本科目应当按照周转材料的种类分别“在库”、“在用”与“摊销”进行明细核算。 三、周转材料的要紧账务处理。 (一)企业购入、自制、委托外单位加工完成并已验收入库的周转材料等,比照“原材料”科目进行处理。 (二)企业应当根据具体情况对周转材料使用一次转销法、分期摊销法、分次摊销法或者者定额摊销法。 1.一次转销法,通常应限于易腐、易糟的周转材料,于领用时一次计入成本、费用。 2.分期摊销法,根据周转材料的估计使用期限分期摊入成本、费用。 3.分次摊销法,根据周转材料的估计使用次数摊入成本、费用。 4.定额摊销法,根据实际完成的实物工作量与预算定额规定的周转材料消耗定额,计算
模板摊销说明 模板及支撑架摊销量=一次使用量×(1+施工损耗)×[1/周转次数+(周转次数-1)×补损率/周转次数-(1-补损率)50%/周转次数] 此公式含有以下几个概念: 1、损耗量=一次使用量×(1+施工损耗)×(周转次数-1)×补损率/周转次数 周转性材料从第二次使用起,每周转一次后必须进行一定的修补加工才能使用。 每次加工修补所消耗的木材量称为损耗量。 2、周转使用量=一次使用量×(1+施工损耗)/周转次数+损耗量 周转使用量是指周转性材料在周转使用和补损的条件下,每周转一次平均所需的木材量。 3、回收量=一次使用量×(1+施工损耗)*(1-补损率)/周转次数 回收量是指周转性材料每周转一次后,可以平均回收的数量。 4、摊销量=周转使用量-回收量 摊销量是指为完成一定计量单位建筑产品的生产,一次所需要的周转性材料的数量。 5、若公式4用于编制预算定额中的周转性材料摊销量时: (1)回收部分必须考虑材料使用前后价值的变化,应乘以回收折价率。 (2)周转性材料在周转使用过程中施工单位均要投入人力、物力,组织和管理补修模板工作,须额外支付施工管理费。 6、为补偿此项费用和简化计算的采取措施:减少回收量、增加摊销量 (1)回收量乘以回收折价率 (2)回收量的分母上乘以增加的施工管理费率 7、摊销量=周转使用量-回收量*回收折价率/(1+施工管理费率) 8、上面公式的50%=回收折价率/(1+施工管理费率),是综合考虑系数。 从网上找了一些资料,你可以看看: 周转材料的消耗定额,应该按照多次使用,分次摊销的方法确定。 摊销量是指周转材料使用一次在单位产品上的消耗量,即应分摊到每一单位分项工程或结构构件上的周转材料消耗量。 周转性材料消耗定额一般与下面四个因素有关: ①一次使用量:第一次投入使用时的材料数量。根据构件施工图与施工验收规范计算。一次使用量供建设单位和施工单位申请备料和编制施工作业计划使用。 ②损耗率:在第二次和以后各次周转中,每周转一次因损坏不能复用,必须另作补充的数量占一次使用量的百分比,又称平均每次周转补损率。用统计法和观测法来确定。 ③周转次数:按施工情况和过去经验确定。 ④回收量:平均每周转一次平均可以回收材料的数量,这部分数量应从摊销量中扣除。以木模板为例: 1、现浇砼构件木模板摊销量计算公式如下: ①一次使用量计算 根据选定的典型构件,按砼与模板的接触面积计算模板工程量,再按下式计算: 一次使用量=每m3砼构件的模板接触面积×每m2接触面积需模量 ②周转使用量:平均每周转一次的模板材用量。
模板摊销量计算范文 摊销是指将一笔费用在一定的时间周期内分摊到多个期间的过程。在会计中,常见的摊销费用包括固定资产摊销、无形资产摊销以及预付费摊销等。 下面以固定资产摊销为例,介绍模板摊销量计算的步骤和方法。 步骤一:确定固定资产的预计使用寿命和残值率。 在进行固定资产摊销之前,需要首先确定该资产的预计使用寿命和残值率。预计使用寿命是指在正常的使用条件下,该固定资产能够提供有效服务的时间段。残值率是指在固定资产使用寿命结束后,该资产仍然能够带来的经济效益的比例。 假设公司购买了一台价值10,000元的机器,预计使用寿命为5年,残值率为10%。 步骤二:计算每年的摊销费用。 根据摊销模板的制定,可以将固定资产的摊销费用平均分摊到每个期间。通常,摊销费用计算公式为: 每年的摊销费用=(资产原值-残值)/预计使用寿命 在本例中,每年的摊销费用为(10,000-1,000)/5=1,800元。 步骤三:确定每个期间的摊销量。 摊销量是指在每个期间内将摊销费用划分为多个部分的操作。在制定模板摊销量计算时,可以根据实际情况选择合适的划分方式。 常见的模板摊销量划分方法包括:
1.平均摊销法:将每个期间的摊销费用平均分配。 假设按照平均摊销法进行摊销,每年的摊销费用为1,800元,那么每个期间的摊销费用为1,800元/12=150元。 2.递增摊销法:按照摊销费用递增的方式进行摊销。 假设按照递增摊销法进行摊销,每年的摊销费用为1,800元,那么第一个期间的摊销费用为1,800元/12=150元,第二个期间的摊销费用为300元,以此类推。 步骤四:进行会计记录。 根据每个期间的摊销量,进行会计记录。摊销费用应当在每个期间内进行摊销减值,同时形成摊销费用的借方和累计摊销的贷方。 摊销费用借方:摊销费用(支出类科目) 累计摊销贷方:本期累计摊销(资产类科目) 通过以上步骤,就可以进行固定资产的模板摊销量计算,并进行相应的会计记录。 需要注意的是,摊销量计算涉及到资产的预计使用寿命和残值率的估计,因此在实际操作中需结合财务管理和会计准则的要求,进行合理的估计和确认。同时,不同类型的资产可能有不同的摊销方法和摊销周期,需要根据实际情况进行选择。 此外,无形资产和预付费等其他摊销费用的计算方法基本相似,只需根据不同的摊销对象和期间进行适当的调整。
模板摊销量计算 周转材料的消耗定额,应该按照多次使用,分次摊销的方法确定。摊销量是指周转材 料使用一次在单位产品上的消耗量,即应分摊到每一单位分项工程或结构构件上的周转材 料消耗量。周转性材料消耗定额一般与下面四个因素有关: ① 一次使用量:材料首次投入使用时的数量。根据构件施工图和施工验收规范计算。一次性消耗用于施工单位和施工单位申请备料和编制施工作业计划。 ②损耗率:在第二次和以后各次周转中,每周转一次因损坏不能复用,必须另作补充 的数量占一次使用量的百分比,又称平均每次周转补损率。用统计法和观测法来确定。 ③ 周转次数(是否第一次计算):根据施工条件和以往经验确定。④ 回收量:每周 转移一次可回收物料的平均数量,从摊余销售额中扣除。以木模板为例: 1、现浇砼构件木模板摊销量计算公式如下:①一次使用量计算 根据选定的典型构件,根据混凝土与模板的接触面积计算模板数量,然后根据以下公 式计算: 一次使用量=每m3砼构件的模板接触面积×每m2接触面积需模量②周转使用量:平 均每周转一次的模板材用量(其和摊销量、一次使用量的区别)。 施工分阶段进行,模板也多次重复使用。应遵守模板的周转时间 数和每次周转所发生的损耗量等因素,计算生产一定计量单位砼工程的模板周转使用量。周转使用量 =[一次性使用+一次性使用]×(周转次数-1)×损耗率]/周转次数=一次性使用×[1+(周转次数-1)×损耗率]/周转次数③ 模板回收数量和回收折扣率 周转材料在最后一次使用完了,还可以回收一部分,这部分称回收量。但是,这种残 余材料由于是经过多次使用的旧材料,其价值低于原来的价值。因此,还需规定一个折价率。 同时,在周转材料使用过程中,建设单位应当投入人力、物力、组织管理,并支付额 外的管理费用。为了弥补这一成本,简化计算,一般采用降低回收率、增加摊销销售额的 方法。恢复: =[一次使用量-(一次使用量×损耗率)]/周转次数=一次使用量×(1-损耗率)/ 周转次数=周转使用最终回收量/周转次数 回收系数=回收贴现率(通常为50%)/(1+间接利率)④ 摊销销售额的计算: 摊销量=周转使用量-回收量×回收系数
模板摊销量的计算公式 第一种: 一、模板摊销量的计算公式: 摊销量= 一次使用量×(1+施工损耗)×[1+(周转次数-1)×补损率/周转次数-(1-补损率)50%/周转次数] 二、分类计算公式: 1、组合钢模板、复合木模板 模板摊销量=一次使用量*(1+施工损耗率)/周转次数*(1+回库维修费率) 注:回库维修费率取定8% 2、胶合板模板 模板摊销量=一次使用量*[1+(周转次数-1)*补损率]/周转次数 3、木模板 模板摊销量=一次使用量*(1+施工损耗率)*摊销系数 注:模板的一次使用量、周转次数、补损率均根据取定表采用。 现场经验值:木模如果是规则结构:周转7~9次;圆形不规则的:4次左右不超过5次,钢模一般在50次以上. 三、补充说明: 此公式含有以下几个概念: 1、损耗量=一次使用量×(1+施工损耗)×(周转次数-1)×补损率/周转次数 周转性材料从第二次使用起,每周转一次后必须进行一定的修补加工才能使用。 每次加工修补所消耗的木材量称为损耗量。 2、周转使用量=一次使用量×(1+施工损耗)/周转次数+损耗量 周转使用量是指周转性材料在周转使用和补损的条件下,每周转一次平均所需的木材量。 3、回收量=一次使用量×(1+施工损耗)*(1-补损率)/周转次数 回收量是指周转性材料每周转一次后,可以平均回收的数量。 4、摊销量=周转使用量-回收量 摊销量是指为完成一定计量单位建筑产品的生产,一次所消耗的周转性材料的数量。 5、若此公式用于编制预算定额中的周转性材料摊销量时: (1)回收部分必须考虑材料使用前后价值的变化,应乘以回收折价率。 (2)周转性材料在周转使用过程中施工单位均要投入人力、物力,组织和管理补修模板工作,须额外支付施工管理费。 6、为补偿此项费用和简化计算的采取措施:减少回收量、增加摊销量
首先了解式子中各个概念的意思: ①一次使用量:第一次投入使用时的材料数量。根据构件施工图与施工验收规范计算。一次使用量供建设单位和施工单位申请备料和编制施工作业计划使用。 ②损耗率:在第二次和以后各次周转中,每周转一次因损坏不能复用,必须另作补充的数量占一次使用量的百分比,又称平均每次周转补损率。用统计法和观测法来确定。 ③周转次数:按施工情况和过去经验确定。 ④回收量:平均每周转一次平均可以回收材料的数量,这部分数量应从摊销量中扣除。 摊销量=(周转使用量-回收量)(1+施工损耗) 周转使用量=[一次使用量+一次使用量(周转次数-1)×补损率]/周转次数 这里的意思是周转一次就补损一次,这样在一个周期内,补损的次数为周转次数减1. 这样在一个周期内使用量为:(一次的使用量+补损量) 周转使用量就是在上面的基础上,再除以周转次数 然后:回收量=一次使用量×(1-补损率)×回收折价系数/周转次数 模板的回收折价率一般是取50%的。 根据上述各式倒推,即可得教材上的结果。 摊销量={[一次使用量+一次使用量(周转次数-1)×补损率]/周转次数-[一次使用量×(1-补损率)×回收折价系数/周转次数]}(1+施工损耗)造价工程师 =一次使用量×[1+(周转次数-1)×补损率/周转次数-(1-补损率)×回收折价系数/周转次数](1+施工损耗)

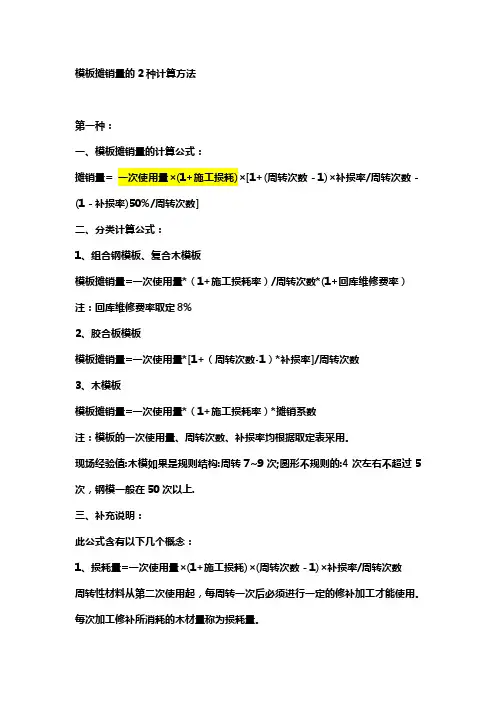

【例题】某施工企业施工时使用自有模板。已知一次使用量为1200㎡,模板价格为30元/ ㎡,若周转次数为8,补损率为10%,施工损耗为10%,不考虑支、拆、运输费,则模板 费为()元。 A.3960.0 B.6187.5 C.6682.5 D.8662.5 【答案】B 【解析】套用教材公式: 摊销量= {一次使用量×[1+(周转次数-1)×补损率]/周转次数-(1-补损率)×回收折价系数/周转次数}(1+施工损耗) =1200×30×{[1+(8-1)×10%]/8-(1-10%)×50%/8}(1+10%) =6187.5元 【提示】对于这类性质的题目,大家可以记住教材上的公式,然后带入数字即可。用理解记忆的方法是最好的。 模板摊销量的2种计算方法,哪种更可靠? ????所属分类:数据/知识/短文 -> 建筑施工 -> 结构施工 ????资料来源:筑龙建筑施工网????编制日期:2011-10-31????点击:6814 第一种: 一、模板摊销量的计算公式:?
一、模板摊销量的计算公式: 摊销量= 一次使用量×(1+施工损耗)×[1+(周转次数-1)×补损率/周转次数-(1-补损率)50%/周转次数] 二、分类计算公式: 1、组合钢模板、复合木模板 模板摊销量=一次使用量*(1+施工损耗率)/周转次数*(1+回库维修费率) 注:回库维修费率取定8% 2、胶合板模板 模板摊销量=一次使用量*[1+(周转次数-1)*补损率]/周转次数 3、木模板 模板摊销量=一次使用量*(1+施工损耗率)*摊销系数 注:模板的一次使用量、周转次数、补损率均根据取定表采用。 现场经验值:木模如果是规则结构:周转7~9次;圆形不规则的:4次左右不超过5次,钢模一般在50次以上. 三、补充说明: 此公式含有以下几个概念: 1、损耗量=一次使用量×(1+施工损耗)×(周转次数-1)×补损率/周转次数 周转性材料从第二次使用起,每周转一次后必须进行一定的修补加工才能使用。 每次加工修补所消耗的木材量称为损耗量。 2、周转使用量=一次使用量×(1+施工损耗)/周转次数+损耗量 周转使用量是指周转性材料在周转使用和补损的条件下,每周转一次平均所需的木材量。 3、回收量=一次使用量×(1+施工损耗)*(1-补损率)/周转次数 回收量是指周转性材料每周转一次后,可以平均回收的数量。 4、摊销量=周转使用量-回收量 摊销量是指为完成一定计量单位建筑产品的生产,一次所消耗的周转性材料的数量。 5、若此公式用于编制预算定额中的周转性材料摊销量时: (1)回收部分必须考虑材料使用前后价值的变化,应乘以回收折价率。 (2)周转性材料在周转使用过程中施工单位均要投入人力、物力,组织和管理补修模板工作,须额外支付施工管理费。 6、为补偿此项费用和简化计算的采取措施:减少回收量、增加摊销量 (1)回收量乘以回收折价率 (2)回收量的分母上乘以增加的施工管理费率 7、摊销量=周转使用量-回收量*回收折价率/(1+施工管理费率) 8、上面公式的50%=回收折价率/(1+施工管理费率),是综合考虑系数。 四、算例: 1、在建筑工程项目的施工中,某一施工企业拟投入l O0乎方米全新的模板。 则:第一次使用时的状态是100%全新的模板,即使用的是1 00平方米全新模板; 第二次使用时的状态是1 0%为全新的模板,而其余的为使用过1次的模板; 第三次使用时的状态是10%为全新的模板,10%为使用了1次的模板,而其余的为使用了2次的模板; 第四次使用时的状态是1 0%为全新的模板,10%为使用了1次的模板,10%为使用了2次的模板;而其余的为使用了3次的模板;以 此类推。 第十次使用完毕的状态是,模板收回数量为90平方米,其中:10%为使用了1次的模板;
一、模板摊销量的计算公式: 摊销量 = 一次使用量×(1+施工损耗)×[1+(周转次数-1) ×补损率 /周转次数-(1 -补损 率 )50%/ 周转次数 ] 二、分类计算公式: 1、组合钢模板、复合木模板 模板摊销量 =一次使用量 * ( 1+ 施工损耗率) /周转次数 *(1+ 回库维修费率) 注:回库维修费率取定8% 2、胶合板模板 模板摊销量 =一次使用量 *[1+ (周转次数 -1) *补损率 ]/周转次数 3、木模板 模板摊销量 =一次使用量 * ( 1+ 施工损耗率) * 摊销系数 注:模板的一次使用量、周转次数、补损率均根据取定表采用。 现场经验值 :木模如果是规则结构 :周转 7~9 次 ;圆形不规则的 :4 次左右不超过 5 次,钢模一般 在 50 次以上 . 三、补充说明: 此公式含有以下几个概念: 1、损耗量 =一次使用量×(1+施工损耗 ) ×(周转次数- 1) ×补损率 /周转次数 周转性材料从第二次使用起,每周转一次后必须进行一定的修补加工才能使用。 每次加工修补所消耗的木材量称为损耗量。 2、周转使用量 =一次使用量×(1+ 施工损耗 )/ 周转次数 +损耗量 周转使用量是指周转性材料在周转使用和补损的条件下,每周转一次平均所需的木材 量。 3、回收量 =一次使用量×(1+施工损耗 )*(1 -补损率 )/周转次数 回收量是指周转性材料每周转一次后,可以平均回收的数量。 4、摊销量 =周转使用量 -回收量 摊销量是指为完成一定计量单位建筑产品的生产,一次所消耗的周转性材料的数量。 5、若此公式用于编制预算定额中的周转性材料摊销量时: (1)回收部分必须考虑材料使用前后价值的变化,应乘以回收折价率。 (2)周转性材料在周转使用过程中施工单位均要投入人力、物力,组织和管理补修 模板工作,须额外支付施工管理费。 6、为补偿此项费用和简化计算的采取措施:减少回收量、增加摊销量 (1)回收量乘以回收折价率 (2)回收量的分母上乘以增加的施工管理费率 7、摊销量 =周转使用量 -回收量 * 回收折价率 /( 1+施工管理费率) 8、上面公式的50%= 回收折价率 /( 1+ 施工管理费率),是综合考虑系数。 四、算例: 1、在建筑工程项目的施工中,某一施工企业拟投入l O0 乎方米全新的模板。 则:第一次使用时的状态是100%全新的模板,即使用的是 1 00 平方米全新模板; 第二次使用时的状态是 1 0%为全新的模板,而其余的为使用过 1 次的模板; 第三次使用时的状态是10%为全新的模板,10%为使用了1 次的模板,而其余的为使 用了 2 次的模板; 第四次使用时的状态是 1 0%为全新的模板,10%为使用了1 次的模板, 10%为使用了 2 次的模板;而其余的为使用了 3 次的模板;以 此类推。 '.
江西省市政工程预算定额(单位估价表2006) 建筑 总说明及计算规则 通用项目 一、《江西省市政工程消耗量定额及统一基价表》(以下简称本定额)是根据国家标准《建设工程工程量清单计价规范》(GB50500—2003)和2002年《全国统一市政工程预算定额》(江西省单位估价表)并结合我省实际情况编制而成的. 二、本定额分上、下2册共8个分册。上册包括:第一分册《通用项目》;第二分册《道路工程》;第三分册《桥涵工程》;第六分册《排水工程》。下册包括:第五分册《给水工程》;第七分册《燃气与集中供热工程》;第八分册《路灯工程》,第九分册《施工技术措施项目》和附录。 三、本定额是完成规定计量单位分项工程所需的人工、材料、施工机械台班的消耗量标准;是编制概算定额及投资估算指标的基础;是编制施工图预算、投标报价、竣工结算、编制招标标底的依据;是编制企业定额的参考依据。 四、本定额适用于我省城镇管辖范围内的新建、扩建市政工程。既适用工程量清单计价,同时也适用于定额计价。 五、本定额是按照正常的施工条件,目前多数企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织编制的,反映了社会平均消耗水平.除有规定外,不得因实际不同而调整。 六、本定额是依据国家有关现行产品标准、设计规范和施工验收规范、质量评定标准、安全技术操作规程编制的,并适当参考了行业、地方标准,以及有代表性的工程设计、施工资料和其他资料。 七、本定额中消耗量和价格的取定 (一)关于人工工日消耗量: 1、本定额人工不分工种、技术等级,均以综合工日表示。内容包括基本用工、超运距用工、人工幅度差和辅助用工。 2、人工单价每工日为23。5元。 (二)关于材料消耗量: 1、本定额的材料消耗包括主要材料、辅助材料、凡能计量的材料、成品、半成品均按品种、规格逐一列出用量并计入了相应的损耗,其损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。 2、水泥混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按半成品消耗量以体积(m3)表示,其配合比是按有关规范计算的,除另有说明外均不得调整。水泥混凝土的养护,除另有说明者外,均按自然养护考虑. 不泥混凝土的强度等级设计与定额不同时,应按混凝土配合比表换算.但使用预拌水泥混凝土时,强度等级不同时不换算,其差价在预拌混凝土的单价中考虑. 3、本定额中的周转性材料已按规定的材料周转次数摊销计入定额内。 4、组合钢模板的回库维修费已计入其预算价格内。 5、用量少、价值小的材料合并为其他材料费,以“元"表示。 6、材料预算价格以《江西省2004年工程定额》预算价格为基础,并根据市场变化调整了部分材料的价格。 (三)关于施工机械台班消耗量∶ 1、本定额的施工机械台班用量包括了机械幅度差内容。 2、零星的、难以计量的机械台班费列入其它机械费以“元"表示。 3、机械台班单价的取定以《全国统一施工机械台班费用定额》(江西省预算价格2004年)为基础。 八、本定额的工作内容中已说明了主要的施工工序,次要工序虽未说明,均已考虑在定额内. 九、本定额适用于海拔2000m以下,地震烈度七度以下地区. 十、本定额与其他工程预算定额的关系,凡本定额包含的项目,应按本定额项目执行;本定额缺项部分,可按有关册、章说明执行. 十一、本定额中用“()”表示的消耗量,均未计入基价。 十二、本定额中注有“×××以内”或“×××以下"者均包括×××本身,“×××以外”或 “×××以上"者,则不包括×××本身。
江西省建筑工程消耗量定额 江西省建设工程造价管理站 2004年9月
目录 第一部分工程项目 第一章土(石)方工程 说明 工程量计算规则 一、土方工程 1.人工土方 (1)平整场地、人工挖土方、 淤泥、流砂 (2)山坡切土 (3)人工挖沟槽 (4)人工挖基坑 (5)人工挖孔桩挖土方 (6)沉管灌注混凝土桩空孔 土方 (7)回旋钻孔灌注桩空孔土 方 (8)修凿混凝土桩头 (9)支挡土板 2.机械土方 (1)推土机推土方 (2)铲运机铲运土方 (3)挖掘机挖土方 (4)场地平整 二、石方工程 1.人工石方 (1)人工凿石 (2)人工打眼爆破石方 2.机械石方 机械打眼爆破石方 三、土石方回填 1.土方回填 (1)回填、打夯 (2)基底钎探 2.机械碾压 (1)原土碾压 (2)填土碾压 四、土、石方运输 1.人工运土、石方 (1)土方运输 (2)石方运输 2.机械运土石方 (1)装载机装运土方 (2)自卸汽车运土方 (3)推土机推碴 (4)挖掘机挖碴自卸汽车运 碴 第二章桩基础与地基 工程 说明 工程量计算规则 一、混凝土桩 1.预制钢筋混凝土桩 (1)柴油打桩机打预制钢筋 混凝土桩 (2)液压静力压桩机压预制 钢筋混凝土方桩 (3)静压锚杆桩 2.预制钢筋混凝土桩接桩 3.混凝土灌注桩 (1)沉管灌注混凝土桩 (2)复打灌注混凝土桩 (3)回旋钻孔灌注桩 (4)长螺旋钻孔灌注混凝土 桩 (5)人工挖孔桩 二、其它桩 1.沉管灌注砂(碎石或砂石) 桩 2.灰土挤密桩 3.深层搅拌法加固地基(喷 粉桩) 三、地基处理 第三章砌筑工程 一、砖基础 二、砖砌体 1.实心墙 2.空斗墙、空花墙 3.填充墙、贴砌砖 4.围墙 5.砖柱 6.其他 三、砖构筑物 1.砖烟囱、水塔 2.化粪池、检查井 四、砌块砌体 1.砌块墙 2.多孔砖墙 3.空心砖墙 五、石砌体 1.石基础 2.石墙、柱 3.地沟 4.护坡 5.其他 6.红条石 六、砖明沟、混凝土管道铺 设 1.砖明沟 2.混凝土管道铺设(平接 式,管长1050mm) 第四章混凝土及钢筋 混凝土工程 说明 工程量计算规则 一、垫层 二、现浇混凝土 1.基础 2.柱 3.梁 4.墙 5.板 6.其它 三、预制混凝土 1.桩 2.柱 3.梁 4.屋架 5.板 6.其它 四、构筑物混凝土 1.贮水(油)池 2.贮仓 3.水塔 4.倒锥壳水塔 5.烟囱 6.筒仓
