铝合金门窗安装、验收标准

第一节门窗安装通用规则

一、门窗安装前应按下列要求进行检查:

1、根据门窗图纸,检查门窗的品种、规格、开启方向及组合杆、附件,并对其外形及平整度检查校正,合格后方可安装;

2、按设计要求检查洞口尺寸,如与设计不符合应予以纠正。

二、门窗的存放、运输应符合下列规定:

1、门窗应在室内竖直排放,并用枕术垫平。严禁与酸碱等物一起存放,室内应清洁、干燥、通风;

2、门窗露天存放时,应采取措施避免日晒雨淋;

3、门窗运输时,应竖立排放并固定牢靠。层与层间应用非金属软质材料隔开,防止相互磨损及压坏玻璃和五金件。

三、门窗框扇安装过程中,应符合下列规定:

1、不得在门窗框扇上安放脚手架、悬挂重物或在框扇内穿物起吊,以防门窗变形和损坏;

2、吊运时,表面应用非金属软质材料衬垫,选择牢靠平稳的着力点,以免门窗表面擦伤。

四、安装门窗必须采用预留洞口的方法,严禁采用边安装边砌口或先安装后砌口。门窗固定可采用焊接、膨胀螺栓或射钉等方式,但砖墙严禁用射钉固定。

五、安装过程中应及时清理门窗表面的水泥砂浆、密封膏等,以保护表面质量。

第二节门窗质量要求

一、门窗及零附件质量均应符合现行国家标准、行业标准的规定,按设计要求选用。不得使用不合格产品。

二、铝合金门窗选用的零附件及固定件,除不锈钢外,均应经防腐蚀处理。

第三节工序规范

一、门窗框安装:框安装位置正确并牢固,横平竖直,砌体墙禁止

使用射钉固定框,固定片分部规范合理(两端小于20cm,中间

小于50cm)不漏打少打。窗框对角线差值小于2mm,高度宽度

偏差小于2mm。15层以上门窗须安装防雷接地并连接牢固规范

保证通畅不漏装。

二、填充发泡剂:发泡剂填充指定专人施打并符合规范,先清理并

湿润洞口,再打发泡时填充饱满连续,发泡不浪费,发泡剂空

瓶打包捆扎及时退回公司。

三、外墙胶打设:打胶须指定专人施打,要求表面光滑整洁、顺直、

无断裂、不起泡、无明显接疤并不浪费,一般打胶厚度>1.5mm,

打胶宽度小于15mm。所有可能造成漏水补位(组角端部、拼缝

处等)均打设密封胶。当墙面温度高于50℃时,不得打外墙胶。

四、固定玻璃安装及打胶:玻璃类型、尺寸、规格安装正确并悬空

安装。3C标志统一安装在内侧。玻璃质量检查合格后再安装,玻璃上无划痕、无斑点或“钉点”、无砂浆和大面积灰尘。玻璃

压线安装注意检查尺寸,不野蛮安装,压线缝严密,压线安装

位置正确平整。打胶须指定专人施打,表面光滑整洁、顺直、

无断裂、不起泡、无明显接疤并不浪费,一般打胶厚度>1.5mm,

打胶宽度小于15mm。打固定玻璃胶时,玻璃应放置在槽口中间

部位,垫好玻璃垫块方可试打(玻璃与铝合金或其他硬物不能

硬连接)。

五、内墙胶打设:打胶须指定专人施打,表面光滑整洁、顺直、无

断裂、不起泡、无明显接疤并不浪费,一般打胶厚度>1.5mm,打胶宽度小于15mm。打设时要考虑腻子,要做好试样工作。六、扇安装:门窗扇安装牢固、开挂灵活,不卡滞,关闭严密不露

白。扇上、玻璃成品保护到位,型材无划痕、撞弯撞扁等情况。

玻璃上无划痕、无斑点或“钉点”、无砂浆和大面积灰尘。七、五金安装配件:五金配件和辅助件安装牢固不松动、装配齐全

不少装漏装、配件规格类型正确,开启灵活,不卡滞。滑撑等

五金螺丝安装选用正确(铰链螺丝必须使用不锈钢螺丝),不少

装漏装。结构装配不得使用柳钉。五金开启启闭力不大于50N。

八、卫生清理:窗面玻璃干净,不用尖锐的东西或有腐蚀性的东西

清理卫生。卫生清理需在固波及扇安装完成清理一遍,验收前

清理一遍,且清洁程度达到验收要求。做好工完场清工作。做

好淋水试验及后续修补工作。

九、整窗检查:门窗安装牢固可靠符合设计要求。开关灵活,关闭

紧密,窗扇有防脱落措施。门窗外观洁净无色差划痕擦伤及碰

伤。密封胶无间断,表面平整光滑、厚度均匀。门窗启闭力小

于50N。密封胶胶条、毛条装配完好平整、不脱槽。门窗不渗

漏。

第四节工程验收

一、检查时所有门窗均需仔细检查,确认验收。

二、所用门窗的品种、规格、开启方向及安装位置应符合设计要求。

三、门窗安装必须牢固,横平竖直,高低一致。框与墙体缝隙应填嵌饱满密实,表面平整光滑,无裂缝,填塞材料与方法等应符合设计要求。

四、预埋件的数量、位置、埋设连接方法必须符合设计要求。

五、门窗扇应开启灵活,无倒翘、阻滞及反弹现象。五金配件应齐全,位置正确。关闭后密封条应处于压缩状态。

六、门窗安装后外观质量应表面洁净。大面无划痕、碰伤、锈蚀;涂膜大面平整光滑、厚度均匀、无气孔。

铝合金门窗安装施工方案

铝合金门窗安装施工方 案 文件排版存档编号:[UYTR-OUPT28-KBNTL98-UYNN208]

泰合(武胜)国际商贸城家具MALL 门 窗 施 工 方 案 编制人: 审核人: 审批人: 编制时间: 2015-7-11

目录 一、工程概况 (1) 二、料具准备 (1) 三、材料保护及区分 (1) 四、作业条件 (5) 五、工艺要求 (6) 六、铝合金门窗质量要求 (10) 七、安全施工措施 (12) 一、工程概况 工程名称:泰合(武胜)国际商贸城家具MALL 工程地点:四川省武胜县沿口镇迎宾大道 建设单位:广安泰美物流有限公司 结构形式:框架结构 施工范围:泰合(武胜)国际商贸城门窗工程 二、料具准备 1)本工程铝合金推拉门窗材料采用70系列、壁厚为1.2mm,平开门窗材料采用50系列、壁厚为1.4mm。安全玻璃采用10mm厚的玻璃。铝合金门窗的规格、铝合金颜色及玻璃厚度为5mm玻璃颜色符合设计及建设单位的要求。单块玻璃面积≥1.5m2、玻璃底端离最终装修面<900的落地窗、倾斜装配窗、各内天窗(含天采光顶)、吊顶、建筑物的出入口、门厅等部位为安全玻璃,五金配件配套齐全。并具有产品出厂合格证明资料。

2)防腐材料、保温材料、焊条、密封膏、防锈漆、螺钉、铝制拉铆钉、连接铁板、地弹簧、玻璃尼龙毛刷、压条、橡皮条、玻璃胶、木楔子、等,按设计要求和施工要求准备齐全。 3)安装铝合金门窗所有的工具,如曲线刷、切割机、手电锯、射钉枪、扳手、半步扳手、角尺、吊线锤、打胶筒、水平尺、玻璃吸手等准备齐全。 三、材料保护及区分 1、门窗的包装应有足够的强度、整体性好,严禁搬运过程中产生变形损伤。 2、门窗应放在防风、防晒、防雨淋的库房里,竖直排放,严禁倾斜,并应垫好枕 木,保证产品隐定。 3、运输、存放中严禁损坏包装,门窗饰面应粘胶带保护层,并应用塑料膜、包装 丝、麻布袋捆扎结实,防止饰面受损。 4、门窗框扇安装施工中,严禁在门窗框扇上加荷,起吊位置应用非金属软质材料 衬垫。 5、按空气噪音隔声性能对产品区分:凡空气噪音计权隔声量≥52dB时为隔声门, 见下表: 隔声门、窗的空气噪音隔声性能分级值 注:表中不包括地弹簧门。 6、铝合金门窗的宽度、高度的构造尺寸,主要根据门框、窗框的厚度构造尺寸和洞口要求确定。 7、按性能区分的门、窗,依据不同建筑物的适用要求,按抗风压强度、空气渗透和雨水渗透的3项性能指标,将产品划分为A、B、C三类。 风压强度、空气渗透和雨水渗漏性能

《铝合金门窗工程设计、施工及验收规范》DBJ15-30-2002全文56552

《铝合金门窗工程设计、施工及验收规范》DBJ15-30-2002 简介: 内容: 1、总则 2、术语、符号 2.1 术语 2.2 符号 3、材料要求 3.1 一般规定 3.2 铝合金型材 3.4 五金配件 3.5 密封材料 3.6 金属连接件 3.7紧固件 4、工程设计 4.1 一般规定 4.2 抗风压性能设计 4.3 水密性能设计 4.4 气密性能设计 4.5 隔声性能设计 4.6 隔热性能设计 4.7 防玻璃热炸裂设计 4.8 玻璃镶嵌结构设计 4.9 防雷设计 4.10 其它安全性设计 4.11 门窗立面建筑设计 5、安装施工 5.1 一般规定 5.2 施工准备 5.3 安装施工 5.4 产品保护 5.5 安全技术措施 6、工程验收 6.1 一般规定 6.2 主控项目 6.3 一般项目 6.4 检验规则 6.5 质量验收 本规范用词用语说明 条文说明 1 总则 1.0.1为满足建筑工程的需要,使铝合金门窗的性能符合建筑功能的要求,保证铝合金门窗工程的质量,针对本省的气候特点和工程建设的实际情况,制定本规范。 1.0.2本规范适用于本省范围内的工业与民用建筑铝合金门窗工程的设计、施工及验收。其它材料制作的建筑门窗可参照本规范。

1.0.3本规范中的铝合金门窗(以下简称铝门窗)是指在建筑物上的安装高度不大于100m、无特殊功能要求(如防火、防爆、防化学腐蚀等)的铝门窗。本规范不适用于建筑幕墙上的铝门窗、斜屋顶窗和采光天窗等工程。安装高度大于100m的门窗工程应采取相应的措施。 1.0.4铝门窗工程的设计、施工及验收,除应符合本规范外,尚应符合国家现行的有关标准、规范的规定。 2 术语、符号 2.1.1 主型材 连接组合成门窗框基本构架,在其上装配玻璃、辅型材和开启扉及其它附件的门窗框材;连接组合成门窗扇基本构架,在其上装配玻璃、辅型材及其它附件的门窗扇挺型材。 2.1.2 辅型材 门窗框架构件体系中,镶嵌或固定于主型材构件上,起到传力或某各功能作用的附加型材(如玻璃压条、披水条等)。 2.1.3 主要受力构件 门窗立面内承受并传递门窗自身重力及水平风荷载等作用力的中横框、中竖框、扇挺等主型材,以及组合门窗拼樘框型材。 2.1.4 型材截面主要受力部位 门窗主型材横截面中,承受垂直和水平方向荷载作用力的腹板、翼缘或固定其它构件的连接受力部分等主要部位。 2.1.5 隐框、半隐框窗 采用结构胶将玻璃与窗框或窗扇构架粘结装配在起,框、扇型材构件不显露于或部分显露于室外表面的铝合金玻璃窗。 2.1.6 雨幕原理 在建筑外围护结构或构件空腔的室外表面开口构造处进行适当的遮蔽形成雨幕,并对室内表面接缝进行有效的密封,以实现空腔内气压与室外风压力的平衡,从而减少或消除雨水通过外部开口的作用力,防止外围护结构或构件发生雨水渗漏的设计原理。 2.1.7 隔热性能 建筑门窗在夏季阻隔太阳辐射得热以及室外高温得热的能力。 2.1.8 干法安装 门窗洞口墙基体上预先设置金属附加外框并进行防水密封处理,待洞口墙体表面装饰湿业全部完成后,再在附加框架上固定门窗的安装方式。 2.1.9 湿法安装 门窗洞口墙体面层装饰湿作业前开始安装门窗,采用连接件在洞口墙基体上固定门窗框,然后对门窗框与洞口墙体间隙进行密封理的门窗安装方式。 2.2 符号 2.2.1 W k——围护结构风荷载标准值; 2.2.2 W o——基本风压; 2.2.3 βgz——高度Z处的阵风系数; 2.2.4 μs——局部风压体型系数; 2.2.5 μz——风压高度变化系数; 2.2.6 l——杆件跨度; 2.2.7 [u] ——杆件弯曲允许挠度值; 2.2.8 u max——杆件弯曲最大挠度值; 2.2.9 △P——水密性能压力差值; 2.2.10 V o——水密性能设计风速; 2.2.11 ?k——风荷载(标准值)作用所产生的应力; 2.2.13 ?k——材料强度标准值; 2.2.14 K——安全系数。 3 材料要求 3.1 一般规定

最新铝合金门窗安装施工工艺标准完整版

铝合金门窗安装施工工艺标准 一、施工准备 1.技术准备 施工图纸,依据施工技术交底和安全交底作好各方面的准备。 2.材料要求 (1)铝合金门窗的规格、型号应符合设计要求,五金配件配套齐全,并具有出厂合格证、材质检验报告书并加盖厂家印章。 (2)防腐材料、填缝材料、密封材料、防锈漆、水泥、砂、连接板等应符合设计要求和有关标准的规定。 (3)进场前应对铝合金门窗进行验收检查,不合格者不准进场。运到现场的铝合金门窗应分型号、规格堆放整齐,并存放于仓库内。搬运时轻拿轻放,严禁扔摔。 目前使用较广泛的铝合金门窗型材有: 46系列地弹门型材; 90系列推拉窗及同系列中空玻璃推拉窗型材; 73系列推拉窗型材; 70系列推拉窗; 55系列推拉窗; 50系列推拉窗和同系列平开窗及38系列平开窗型材。 3.主要机具 主要机具一览表 序号名称数量规格说明 1电钻2牧田6410 2电焊机1BX—200 3水准仪1 4电锤2SDQ—77 5活扳手2 6钳子2 7水平尺1 8线坠2

4.作业条件 (1)主体结构经有关质量部门验收合格。工种之间已办好交接手续。 (2)检查门窗洞口尺寸及标高是否符合设计要求。有预埋件的门窗口还应检查预埋件的数量、位置及埋设方法是否符合设计要求。 (3)按图纸要求尺寸弹好门窗中线,并弹好室内+50cm水平线。 (4)检查铝合金门窗,如有劈梭窜角和翘曲不平、偏差超标、表面损伤、变形及松动、外观色差较大者,应与有关人员协商解决,经处理,验收合格后才能安装。 二、施工操作工艺 2.操作工艺 (1)划线定位 1)根据设计图纸中门窗的安装位置、尺寸和标高,依据门窗中线向两边量出门窗边线。若为多层或高层建筑时,以顶层门窗边线为准,用线坠或经纬仪将门窗边线下引,并在各层门窗口处划线标记,对个别不直的口边应剔凿处理。 2)门窗的水平位置应以楼层室内+50cm的水平线为准向上反量出窗下皮标高,弹线找直。每一层必须保持窗下皮标高一致。 (2)铝合金窗披水安装 按施工图纸要求将披水固定在铝合金窗上,且要保证位置正确、安装牢固。 (3)防腐处理 1)门窗框四周外表面的防腐处理设计有要求时,按设计要求处理。如果设计没有要求时,可涂刷防腐涂料或粘贴塑料薄膜进行保护,以免水泥砂浆直接与铝合金门窗表面接触,产生电化学反应,腐蚀铝合金门窗。 2)安装铝合金门窗时,如果采用连接铁件固定,则连接铁件,固定件等安装用金属零件最好用不锈钢件。否则必须进行防腐处理,以免产生电化学反应,腐蚀铝合金门窗。 (4)铝合金门窗的安装就位 根据划好的门窗定位线,安装铝合金门窗框。并及时调整好门窗框的水平、垂直及对角线长度等符合质量标准,然后用木楔临时固定。 (5)铝合金门窗的固定 1)当墙体上预埋有铁件时,可直接把铝合金门窗的铁脚直接与墙体上的预埋铁件焊牢,焊接处需做防锈处理。 2)当墙体上没有预埋铁件时,可用金属膨胀螺栓或塑料膨胀螺栓将铝

铝合金门窗安装规范

铝合金门窗安装规范 如果出现启闭门窗时有阻滞现象,开关需要很大力气,框扇搭接宽度小,周边缝隙不均等现象时,一般是由以下几个因素造成的: (1)门窗框或扇变形,密封条松动脱落。 (2)五金配件损坏。 (3)安装质量差,超出允许偏差甚多,又未予及时调整。 防治措施: (1)门窗安装要符合安装工序,随时检查和调整每工序的安装质量。 (2)窗框及窗洞均要划出中线,窗框装入洞口时要中线对齐,框角作临时固定,仔细调 整窗框的垂直度、水平度及直角度,误差应在允许偏差范围内。 (3)门窗扇入框前应检查对角线及平整度偏差,人框后要用钢板尺、塞尺检查框扇的搭 接宽度、周边缝隙,直至符合要求。 (4)正确安装五金零件,发现损坏应及时更换。 (5)做好成品保护及平时的使用保养,防止外力冲击,不得悬挂重物,致使门窗变形。 使用时要轻开轻关,延长其使用寿命。 铝合金门窗框同墙体连接处开裂;推拉或启闭门窗时,框扇抖动;受风压或用手推拉时,窗框变形大、晃动,给人以不安全感。 造成这些质量问题的原因是: (1)门窗型材选择不当,规格偏小,型材厚度偏薄。 (2)门窗框同墙体的连接、固定方法不当。 (3)组合门窗拼接时构造不合理,连接不牢固,受力后产生变形。 要解决这些问题,应采取以下防治措施: (1)铝合金门窗应按门窗洞口尺寸、安装高度,选择合适的型材。用于住宅工程的铝合 金型材断面,平开窗形式的不小于55系列;推拉窗的不小于75系列;内阳台平开窗的不小 于75系列。铝合金窗型材的壁厚不小于1.4mm,门的型材壁厚不小于2mm。 (2)门窗框安装时,应采用连接件同墙体作可靠的连接。连接件距框边角的距离不应大 于180mm,连接件之间的间距不大于50Omm。连接件应采用厚度不小于 1.5mm的薄钢板,并有防腐处理。连接方法一般采用膨胀螺栓、射针或开又铁脚埋入墙体内,不得用圆、针将门窗框直接钉人墙体固定。 (3)安装组合门窗时,要注意合理设置中挺、中档,确保拼接杆件及门窗的整体刚度, 连接件的规格间距符合要求,并应连接紧密。 日常使用中有时会发现铝合金门窗框周边同墙体连接处出现渗漏水,尤其窗下角为多见;其次是组合窗的拼接处出现渗水。

铝合金窗施工及验收规范

铝合金门窗工程设计、施工及验收规范 铝合金门窗工程设计、施工及验收规范玻璃镶嵌结构设计 一、玻璃镶嵌设计应符合下列规定: 1 玻璃镶嵌的支撑与固定,应使玻璃边缘不直接接触框架型材,并使玻璃重量分布均匀,防止框架变形,同时确保不同开启形式的门窗扇启闭性能良好。 2 承受玻璃重量的中横框型材垂直方向的挠度值应不大于3mm 。 二、玻璃镶嵌构造设计应符合以下要求: 1 玻璃与框、扇型材槽口的镶嵌配合尺寸,应符合现行国家标准《铝合金门》和《铝合金窗》的玻璃装配要求。 2 玻璃承重垫块的材质、尺寸、安装位置,应符合现行行业标准《建筑玻璃应用技 术规程》(JGJ 113)关于玻璃安装材料及其使用中对支承块的要求。 三、隐框、半隐框窗玻璃与结构胶粘结胶缝宽度、厚度的设计计算,应考虑风荷载效应、玻璃自重效应和温差效应,按照现行行业标准《玻璃幕墙工程技术规范》(JGJ 102)中结构硅酮密封胶的宽度、厚度计算方法进行。 四、防雷设计 4.9.1 建筑外窗的防雷设计,应符合现行国家标准《建筑物防雷设计规范》 (GB 50057)的规定。一、二、三类防雷建筑物,其建筑高度分别在30m、45m、60m 及以上的外墙窗户,应采取防侧击和等电位保护措施,与建筑物防雷装置进行连接。 4.9.2 防雷构造设计应符合下列规定: 1 窗外框与洞口墙体连接固定用的连接件可作为防雷连接件使用,但要保证该连接件与窗框具有可靠的导电性连接。固定连接件与窗框采用卡槽连接时,则应另外采用专门的防雷连接件与窗框进行可靠的螺钉或铆钉机械联接。 2 窗外框与防雷连接件连接处,应先将其非导电的表面处理层除去,再与防雷连接件连接。 3防雷连接导体可采用热浸镀锌处理的直径不小于8mm圆钢或同等截面积扁钢,导 体应与建筑物防雷装置和窗框防雷连接件进行可靠的焊接连接。 4.10 其它安全性设计 4.10.1 开启门扇和固定门以及落地窗玻璃,必须符合现行行业标准《建筑玻璃应用 技术规程》(JGJ 113)中的人体冲击安全规定。在人流出入较多,可能产生拥挤和儿童集中的公共场所的门和落地窗,必须采用钢化玻璃或夹层玻璃等安全玻璃。 4.10.2 安装高度大于20m 且其他地面人流较多的外墙窗户,应采用安全玻璃。 4.10.3 推拉窗用于外墙时,必须有防止窗扇在负风压下向室外脱落的装置。 4.10.4 高层建筑宜采用内开式窗或具有可靠防脱落限位装置的推拉式窗。 4.10.5 有防盗要求的建筑外门窗,可采用夹层玻璃和可靠的门窗锁具,推拉门窗扇应有防止从室外侧拆卸的装置。 4.10.6 为防止儿童或室内其他人员从窗户跌落室外,或者公共建筑管理需要,窗的开启扇应采用带钥匙的窗锁、执手等锁闭器具,或者采用铝合金花格窗、花格网、防护栏杆等防护措施。 4.10.7无室外阳台的外窗台距室内地面高度小于0.9m,必须采用安全玻璃并加设可靠的防护措施。窗台高度低于0.6m 的凸窗,其计算高度应从窗台面开始计算。 4.11 门窗立面建筑设计

铝合金门窗封样要求和安装工艺展示

铝合金门窗封样 门窗材料样板 材料样板分类 材料样板按阶段划分为投标封样和施工封样,本管理办法中对材料样板管理及要求是指施工封样。 A)投标封样反映了承包商对《招标文件》的响应程度,作为竞标评分的一部分。 B)施工封样明确了各项目标段门窗的系统配置和材料选用,为后续的材料进场验收和实测实量提供依据。 材料样板标准 材料样板必须包含但不仅限于以下材料: 封样展板标准封样展板存放标准 说明:封样展板尺寸宜按600mm(宽)*900mm(高)木板或TK板,展板上须标明项目名称及送样公司名 说明:封样展板置于封样间货架上,垂直存放,用不锈钢角码制成U型进行固定,封样

称,材料封样间展板尺寸应同一大小。展板厚度不低于10mm。 示例照片

材料封样示意 B)铝合金、门窗主型材 铝合金门窗主型材包含铝框料、铝扇料和铝挺料。 材料名称材料图示样板标准确认内容铝合金框 料(断面)一支(100mm长) 品牌、型材系列 门或窗的框料 型材壁厚及膜厚 隔热条品牌及宽 度

铝合金扇 料(断面)一支(100mm长) 品牌、型材系列 门或窗的框料 门窗开启方式 型材壁厚及膜厚 隔热条品牌及宽 度 铝合金挺 料(断面)一支(100mm长) 品牌、型材系列 门或窗的框料 型材壁厚及膜厚 隔热条品牌及宽 度 C)铝合金窗辅型材 铝合金窗辅型材包含铝合金压线、铝合金组角码和中梃连接铝角码。材料名称材料图示样板标准确认内容铝合金压 线(断面)一支(100mm长) 品牌 轮廓尺寸(W×H) 壁厚(T) 铝合金组 角码一个(30mm厚) 品牌 材质

中梃连接 铝角码一个(30mm厚) 品牌 材质 T字挺或十字挺 非断桥梃 连接角码一个(30mm厚) 品牌 材质 T字挺或十字挺 H)玻璃面板 玻璃面板包含中空玻璃、中空LOW-E玻璃、中空磨砂玻璃、单片玻璃和内置百叶中空玻璃。 材料名称材料图示样板标准确认内容 中空玻璃 一块(300mm× 300mm) 原片品牌原片厚度中空层厚度深加工厂 中空LOW-E 玻璃一块(300mm× 300mm) 原片品牌 原片厚度 中空层厚度 深加工厂 Low-E面位置 中空磨砂玻璃一块(300mm× 300mm) 原片品牌 原片厚度 中空层厚度 深加工厂 磨砂面位置

铝合金门窗安装工艺

铝合金门窗安装工艺文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-

铝合金门窗安装工艺标准 1 范围 本工艺标准适用于工业与民用建筑的铝合金门窗安装。 22???????? 2???????? 施工准备 2.1 材料及主要机具: 2.1.1 铝合金门窗:规格、型号应符合设计要求,且应有出厂合格证。 2.1.2 铝合金门窗所用的五金配件应与门窗型号相匹配。所用的零附件及固定件最好采用不锈钢件,若用其它材质,必须进行防腐处理。 2.1.3 防腐材料及保温材料均应符合图纸要求,且应有产品的出厂合格证。 2.1.4 325号以上水泥;中砂按要求备齐。 2.1.5 与结构固定的连接铁脚、铁接铁板,应按图纸要求的规格备好。并做好防腐处理。 2.1.6 焊条的规格、型号应与所焊的焊件相符,且应有出厂合格证。 2.1.7 嵌缝材料、密封膏的品种、型号应符合设计要求。 2.1.8 防锈漆、铁纱(或铝纱)、压纱条等均应符合设计要求,且有产品的出厂合格证。 2.1.9 密封条的规格、型号应符合设计要求,胶粘剂应与密封条的材质相匹配,且具有产品的出厂合格证。 主要机具:铝合金切割机、手电钻、圆锉刀、半圆锉刀、十字螺丝刀、划针、铁脚、圆规、钢尺、钢直尺、钢板尺、钻子、锤子、铁锹、抹子、水桶、水刷子、电焊机、焊把线、面罩、焊条等。 2.2 作业条件: 2.2.1 结构质量经验收后达到合格标准,工种之间办理了交接手续。 2.2.2 按图示尺寸弹好窗中线,并弹好+50cm水平线,校正门窗洞口位置尺寸及标高是否符合设计图纸要求,如有问题应提前剔凿处理。 2.2.3 检查铝合金门窗两侧连接铁脚位置与墙体预留孔洞位置是否吻合,若有问题应提前处理,并将预留孔洞内的杂物清理干净。 2.2.4 铝合金门窗的拆包检查,将窗框周围的包扎布拆去,按图纸要求核对型号,检查外观质量和表面的平整度,如发现有劈棱、窜角和翘曲不平、严重超标、严重损伤、外观色差大等缺陷时,应找有关人员协商解决,经修整鉴定合格后才可安装。 2.2.5 认真检查铝合金门窗的保护膜的完整,如有破损的,应补粘后再安装。 3 操作工艺 3.1 工艺流程 弹线找规矩→门窗洞口处理→门窗洞口内埋设连接铁件→铝合金门窗拆包检查→按图纸编号运至安装地点→检查铝合金保护膜→铝合金门窗安装→门窗口四周嵌缝、填保温材料→清理→安装五金配件→安装门窗密封条→质量检验→纱扇安装 3.2 弹线找规矩:在最高层找出门窗口边线,用大线坠将门窗口边线下引,并在每层门窗口处划线标记,对个别不直的口边应剔凿处理。高层建筑可用经纬仪找垂直线。 门窗口的水平位置应以楼层+50cm水平线为准,往上反,量出窗下皮标高,弹线找直,每层窗下皮(若标高相同)则应在同一水平线上。 3.3 墙厚方向的安装位置:根据外墙大样图及窗台板的宽度,确定铝合金门窗在墙厚方向的安装位置;如外墙厚度有偏差时,原则上应以同一房间窗台板外露尺寸一致为准,窗台板应伸入铝合金窗的窗下5mm为宜。

铝合金门窗工程技术规范JGJ

一、施工准备 铝合金窗施工前的主要工作有:查验复核窗的尺寸、样式和数量——检查铝合金型材的规格与数量——检查铝窗五金附件的规格与数量。 (一〕查验复核宙的尺寸与样式 在装饰工程中,一般都采用现场进行铝窗制作与安装。查验铝窗尺寸与样式的工作,即是根据施工现场对照施工图,检查一下有否不相符合之处,有否安装问题,有否与电器、水卫、消防等设备相互妨碍的问题等。如发现问题要及时上报,与有关人员共同商讨解决方法。瞩怂润厉钐瘗睐枥庑赖。 (二)检查铝合金型材的规格尺寸 目前,生产铝合金型材的厂家较多,虽然都是同一系列的铝合金型材,但其形状尺寸和壁厚尺寸也会出现不同程度上的误差,这些误差会在铝窗的制作和使用过程中产生不便甚至麻烦。所以,在制作铝窗前要检查铝型材的尺寸,主要是铝合金型材相互接合的尺寸。闻创沟烩铛险爱氇谴净。 (三)检查五金件及其他附件的规格 铝窗歹金件分推拉窗和平开窗两大类,每类又有若干系列,所以,在制作以前要检查一下五金件与所制作的铝窗是否配套。同时,还要检查一下各种附件是否配套,如各种封边毛条、橡胶边封条和碰口垫等,能否正好与铝型材衔接安装。如果与铝型材不配套,会出现过紧或过松现象。过紧,在铝宙制作时安装困难;过松,安装后会自行脱出。残骛楼诤锩濑济溆堑籁。 此外,采用各种自攻螺钉要长短适合,螺钉的长度通长为15mm左右。 三、推拉窗的制作与安装 推拉窗有带上窗及不带上窗之分。在用料规格上有55系列、70系列、190系列三种。55系列的铝型材与后两种系列在形状上有较大差别,而70系列与90系列这两种铝型材形状相同,但尺寸大小有明显差别。在这种系列中,90系列是最常用的一种。图2—11是90系列铝窗带上宙的双扇推拉窗装配图。下面以该装配图为例介绍推拉窗的制作方法。酽锕极额闭镇桧猪诀锥。 (一)按图下料 下料是铝窗制作的第一道工序,也是最重要最关键的工序。如果下料不准,会造成尺寸误差、组装困难或无法安装。下料错误或下料误差也会造成铝材的浪费。所以,下料尺寸必然准确,其误差值应控制在2mm范围内。弹贸摄尔霁毙揽砖卤庑。 下料时,用铝合金切割机切割型材,切割机的刀口位置应在划线以外,并留出划线痕迹。 1.上窗下料 窗的上窗通常是用25.4mm×902nm的扁方管做成“口”字形。“口”字形的上、下两条扁方管长度为窗框的宽度,“口”字形两边的竖扁方管长度,为上窗高度减去两个扁方管的厚度。谋荞抟箧飙铎怼类蒋蔷。 2.窗框下料 窗框的下料是切割两条边封铝型材和上、下滑道铝型材各一条。两条边封的长度等于全窗高减去上宙部分的高度。上、下滑道的长度等于窗框宽度减去两个边封铝型材的厚度。厦礴恳蹒骈时尽继价骚。 3.窗扇下料 因为窗扇在装配后既要在上、下滑道内滑动,又要进人边封的槽内,通过挂钩把窗扇销住。窗扇销定时,两窗扇的带钩边框之钩边刚好相碰,但又要能封口。所以,窗扇下料要十分小心,使窗扇与窗框配合恰当。茕桢广鳓鲱选块网羁泪。

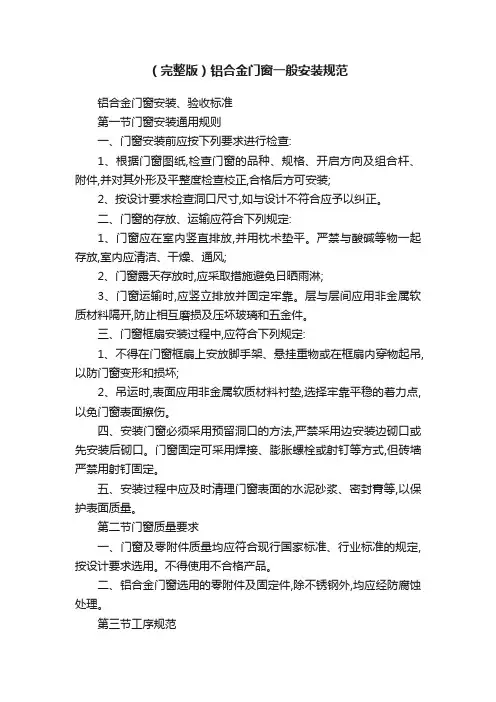

铝合金门窗一般安装规范

铝合金门窗安装、验收标准 第一节门窗安装通用规则 一、门窗安装前应按下列要求进行检查: 1、根据门窗图纸,检查门窗的品种、规格、开启方向及组合杆、附件,并对其外形及平整度检查校正,合格后方可安装; 2、按设计要求检查洞口尺寸,如与设计不符合应予以纠正。 二、门窗的存放、运输应符合下列规定: 1、门窗应在室内竖直排放,并用枕术垫平。严禁与酸碱等物一起存放,室内应清洁、干燥、通风; 2、门窗露天存放时,应采取措施避免日晒雨淋; 3、门窗运输时,应竖立排放并固定牢靠。层与层间应用非金属软质材料隔开,防止相互磨损及压坏玻璃和五金件。 三、门窗框扇安装过程中,应符合下列规定: 1、不得在门窗框扇上安放脚手架、悬挂重物或在框扇内穿物起吊,以防门窗变形和损坏; 2、吊运时,表面应用非金属软质材料衬垫,选择牢靠平稳的着力点,以免门窗表面擦伤。 四、安装门窗必须采用预留洞口的方法,严禁采用边安装边砌口或先安装后砌口。门窗固定可采用焊接、膨胀螺栓或射钉等方式,但砖墙严禁用射钉固定。 五、安装过程中应及时清理门窗表面的水泥砂浆、密封膏等,以保护表面质量。

第二节门窗质量要求 一、门窗及零附件质量均应符合现行国家标准、行业标准的规定,按设计要求选用。不得使用不合格产品。 二、铝合金门窗选用的零附件及固定件,除不锈钢外,均应经防腐蚀处理。 第三节工序规范 一、门窗框安装:框安装位置正确并牢固,横平竖直,砌体墙禁止 使用射钉固定框,固定片分部规范合理(两端小于20cm,中间 小于50cm)不漏打少打。窗框对角线差值小于2mm,高度宽度 偏差小于2mm。15层以上门窗须安装防雷接地并连接牢固规范 保证通畅不漏装。 二、填充发泡剂:发泡剂填充指定专人施打并符合规范,先清理并 湿润洞口,再打发泡时填充饱满连续,发泡不浪费,发泡剂空 瓶打包捆扎及时退回公司。 三、外墙胶打设:打胶须指定专人施打,要求表面光滑整洁、顺直、 无断裂、不起泡、无明显接疤并不浪费,一般打胶厚度>1.5mm, 打胶宽度小于15mm。所有可能造成漏水补位(组角端部、拼缝 处等)均打设密封胶。当墙面温度高于50℃时,不得打外墙胶。 四、固定玻璃安装及打胶:玻璃类型、尺寸、规格安装正确并悬空 安装。3C标志统一安装在内侧。玻璃质量检查合格后再安装,玻璃上无划痕、无斑点或“钉点”、无砂浆和大面积灰尘。玻璃 压线安装注意检查尺寸,不野蛮安装,压线缝严密,压线安装

《铝合金门窗施工规范及验收规范》

铝合金门窗施工规范及验收规范 【门窗幕墙】铝合金门窗,是指采用铝合金挤压型材为框、梃、扇料制作的门窗称为铝合金门窗,简称铝门窗。铝合金门窗包括以铝合金作受力杆件(承受并传递自重和荷载的杆件)基材的和木材、塑料复合的门窗,简称铝木复合门窗、铝塑复合门窗。 铝合金门窗工程设计、施工及验收规范玻璃镶嵌结构设计 一玻璃镶嵌设计应符合下列规定: 1. 玻璃镶嵌的支撑与固定,应使玻璃边缘不直接接触框架型材,并使玻璃重量分布均匀,防止框架变形,同时确保不同开启形式的门窗扇启闭性能良好。 2. 承受玻璃重量的中横框型材垂直方向的挠度值应不大于3mm。 二玻璃镶嵌构造设计应符合以下要求: 1 玻璃与框、扇型材槽口的镶嵌配合尺寸,应符合现行国家标准《铝合金门》和《铝合金窗》的玻璃装配要求。 2 玻璃承重垫块的材质、尺寸、安装位置,应符合现行行业标准《建筑玻璃应用技术规程》(JGJ 113)关于玻璃安装材料及其使用中对支承块的要求。 三隐框、半隐框窗玻璃与结构胶粘结胶缝宽度、厚度的设计计算,应考虑风荷载效应、玻璃自重效应和温差效应,按照现行行业标准《玻璃幕墙工程技术规范》(JGJ 102)中结构硅酮密封胶的宽度、厚度计算方法进行。 四防雷设计 1.建筑外窗的防雷设计,应符合现行国家标准《建筑物防雷设计规范》(GB 50057)的规定。一、二、三类防雷建筑物,其建筑高度分别在30m、45m、60m

及以上的外墙窗户,应采取防侧击和等电位保护措施,与建筑物防雷装置进行连接。 2.防雷构造设计应符合下列规定: (1)窗外框与洞口墙体连接固定用的连接件可作为防雷连接件使用,但要保证该连接件与窗框具有可靠的导电性连接。固定连接件与窗框采用卡槽连接时,则应另外采用专门的防雷连接件与窗框进行可靠的螺钉或铆钉机械联接。 (2)窗外框与防雷连接件连接处,应先将其非导电的表面处理层除去,再与防雷连接件连接。 (3)防雷连接导体可采用热浸镀锌处理的直径不小于8mm圆钢或同等截面积扁钢,导体应与建筑物防雷装置和窗框防雷连接件进行可靠的焊接连接。 4.其它安全性设计 (1)开启门扇和固定门以及落地窗玻璃,必须符合现行行业标准《建筑玻璃应用技术规程》(JGJ 113)中的人体冲击安全规定。在人流出入较多,可能产生拥挤和儿童集中的公共场所的门和落地窗,必须采用钢化玻璃或夹层玻璃等安全玻璃。 (2) 安装高度大于20m且其他地面人流较多的外墙窗户,应采用安全玻璃。 (3) 推拉窗用于外墙时,必须有防止窗扇在负风压下向室外脱落的装置。 (4) 高层建筑宜采用内开式窗或具有可靠防脱落限位装置的推拉式窗。 (5)有防盗要求的建筑外门窗,可采用夹层玻璃和可靠的门窗锁具,推拉门窗扇应有防止从室外侧拆卸的装置。

铝合金门窗安装图解

铝合金门窗安装施工工艺及方法有哪些? 1弹线找规矩 门窗位置详见建筑平面图。 在最顶层找出外门窗口边线,用大线坠将门窗边线下引,并在每层门窗口处划线标记,对个别不直的口边应进行处理,必须采用经纬仪较核。 门窗口的水平位置应以楼层+100cm线为准,量出门窗上下皮标高,弹线找直。每层 窗上皮应在同一水平线上。 2副框的固定

混凝土墙体,副框与墙体采用射钉固定;后砌隔墙,副框与墙体采用固定件与墙体连接, 固定件大小为200×20×,该固定件为不镀锌条,固定件距副框两边150mm,中间间距≤600mm。 3门窗框的固定及边缝处理 有钢副框的,门窗框与副框之间采用自攻螺丝连接,副框与墙体间用水泥砂浆收口找平。框安装完成后,用密封胶填缝严密、平顺、平直。 无副框的,门窗框与洞口采用射钉固定,每边不少于2点,并确保牢固。窗框与墙体 之间缝隙用矿棉条填塞,采用砂浆收口找平。收口砂浆应距铝合金框3-5 mm宽、5-8mm深 槽口填密封膏。 4铝合金门窗扇安装 铝合金门、窗扇的安装,在室内装修基本完成后进行。 推拉窗扇的安装:将配好的窗扇分内扇和外扇,先将外扇插入上滑道的外槽内,自然 下落于对应的下滑道内,然后再用同样的方法安装内扇。 平开门窗扇的安装:先把合页按要求位置固定在铝合金门、窗框上,然后将门、窗扇 嵌入框内临时固定,调整合适后,再将门、窗扇固定在合页上,必须保证上下两个转动部 分在同一个轴上。 5玻璃的安装 1、玻璃的裁割,根据门、窗扇(固定扇则为框)的尺寸来计算下料尺寸,但必须符合 相应规范要求。 2、玻璃就位:当玻璃单块尺寸较小时,可用双手夹住就位,如果单块玻璃尺寸较大, 为便于操作,采用玻璃吸盘。 3、玻璃密封与固定:玻璃就位后,用橡胶条嵌入凹槽挤紧玻璃,然后在胶条上面注入 硅酮密封胶。玻璃放在凹槽的中间,5mm≥内外两侧的间隙≥2mm。玻璃的下部不得直接座 落在金属上,采用3mm的路丁橡胶垫块将玻璃垫起。 6清理 1、铝合金门窗交工前,将表面的塑料胶纸撕掉,如果塑料胶纸在型材表面留有胶痕, 清洗干净。

万科铝合金门窗工程技术标准

目录 1.总则 (3) 2.铝合金门窗的材料要求 (3) 2.1.一般规定 (3) 2.2.铝合金型材 (3) 2.3.玻璃 (4) 2.4.五金配件 (5) 2.5.密封材料 (6) 2.6.金属连接件 (6) 2.7.紧固件 (6) 3.铝合金门窗设计要求 (7) 3.1.抗风压性能设计 (7) 3.2.水密性能设计 (10) 3.3.气密性能设计 (11) 3.4.隔声性能设计 (11) 3.5.隔热、保温性能设计 (12) 3.6.防玻璃热炸裂设计 (12) 3.7.玻璃镶嵌结构设计 (12) 3.8.防雷设计 (13) 3.9.安全性能设计 (13) 3.10. 安装节点设计 (14) 4.制作安装施工 (14) 4.1.施工工序移交 (14) 4.2.门窗湿法安装 (15) 4.3.门窗框干法安装 (15) 4.4.成品保护 (16) 5.工程验收 (17)

5.1.一般规定 (17) 5.2.主控项目 (18) 5.3.一般项目 (19)

万科铝合金门窗工程技术标准 1.总则 本标准参照《广东省铝合金门窗工程技术规程》和国家相关标准规范编制,如当地政府有比本标准更高的要求时,按照当地政府规定执行。 如工程招标文件中的技术要求与本标准不一致时,按照该技术要求执行。 本标准中引用的国家或行业标准一旦有更新时,铝合金门窗工程设计及制作安装单位有义务了解规范标准的更新和按照相应的标准执行。 【返回目录】 2.铝合金门窗的材料要求 2.1.一般规定 2.1.1.除非下面另有规定,工程所有的铝型材、五金配件、玻璃、密封材料、硅酮结构密封胶为下述采用的国家或行业标准中规定的一等品及以上的品质。所有型材、配件、密封材料均需要万科公司审批并封样后方可使用。 2.1.2.铝门窗所用金属材料除不锈钢和五金件外,钢材应进行热浸锌(80g/m2)处理。 2.1. 3.隐框、半隐框窗或1m以上边长的无框玻璃与玻璃直接粘结承受风荷载作用的,采用硅酮结构密封胶,应与接触材料相容。 【返回目录】 2.2.铝合金型材 2.2.1.铝门窗用铝型材的化学成分、力学性能及尺寸精度应符合现行国家标准《铝合金建筑型材第1部分基材》(GB/T5237.1)的规定。型材横截面尺寸允许偏差可按普通级执行,对有装配关系的尺寸,其允许偏差选用高精级或超高精级。 2.2.2.铝门窗主型材壁厚应经计算或试验确定,其中门型材截面主要受力杆件(指扇型材、竖梃型材、横工型材、拼窗型材,或经计算为受力最大杆件)最小实测壁厚应不小于2.0mm,门其它一般受力型材最小实测壁厚应不小于1.4mm;窗型

铝合金门窗的安装工艺要求和验收规范(精)

铝合金门窗的安装工艺要求和验收规范 1 范围 本工艺标准适用于住宅建筑的铝合金门窗安装工程。 2 施工准备 2.1 材料及主要机具: 2.1.1 铝合金门窗:规格、型号应符合设计要求,且应有出厂合格证。 2.1.2 铝合金门窗所用的五金配件应与门窗型号相匹配。所用的零附件及固定件最好采用不锈钢件,若用其它材质,必须进行防腐处理。 2.1.3 防腐材料及保温材料均应符合图纸要求,且应有产品的出厂合格证。 2.1.4 325号以上水泥;中砂按要求备齐(重庆是特细砂地区,可在细砂中按比例加入小粒径鱼米石)。 2.1.5 与结构固定的连接铁脚、连接铁板,应按图纸要求的规格备好。并做好防腐处理。 2.1.6 焊条的规格、型号应与所焊的焊件相符,且应有出厂合格证。 2.1.7 嵌缝材料、密封膏的品种、型号应符合设计要求。 2.1.8 防锈漆、铁纱(或铝纱)、压纱条等均应符合设计要求,且有产品的出厂合格证。 2.1.9 密封条的规格、型号应符合设计要求,胶粘剂应与密封条的材质相匹配,且具有产品的出厂合格证。 2.1.10 主要机具:铝合金切割机、手电钻、圆锉刀、半圆锉刀、十字螺丝刀、划针、铁脚、圆规、钢尺、钢直尺、钢板尺、钻子、锤子、铁锹、抹子、水桶、水刷子、电焊机、焊把线、面罩、焊条等。 2.2 作业条件:

2.2.1 结构质量经验收后达到合格标准,工种之间办理了交接手续。 2.2.2 按图示尺寸弹好窗中线,并弹好十5cm 水平线,窗距外墙的进出线(即所谓外墙门窗的三线控制),以校正门窗洞口位置尺寸及标高是否符合设计图纸要求,如有问题应提前剔凿处理。 2.2.3 检查铝合金门窗两侧连接铁脚位置与墙体预留孔洞位置是否吻合,若有问题应提前处理,并将预留孔洞内的杂物清理干净。 2.2.4 铝合金门窗的拆包检查,将窗框周围的包扎布拆去,按图纸要求核对型号,检查外观质量和表面的平整度,如发现有劈棱、窜角和翘曲不平、严重超标、严重损伤、外观色差大等缺陷时,应找有关人员协商解决,经修整鉴定合格后才可安装。 2.2.5 认真检查铝合金门窗的保护膜的完整,如有破损的,应补粘后再安装。 3 操作工艺 3.1 工艺流程 弹线找规矩(上述三线)→ 门窗洞口处理→ 门窗洞口内埋设连接铁件→ 铝合金门窗拆包检查→ 按图纸编号运至安装地点→ 检查铝合金保护膜→ 铝合金门窗安装→ 门窗口四周嵌缝、填保温材料→ 清理→ 安装五金配件→ 安装门窗密封条→ 质量检验 → 纱扇安装。 3.2 弹线找规矩:在最高层找出门窗口边线,用大线坠将门窗口边线下引,并在每层门窗口处划线标记,对个别不直的口边应剔凿处理。高层建筑可用经纬仪找垂直线。 门窗口的水平位置应以楼层+50cm 水平线为准,往上反,量出窗下皮标高,弹线找直,每层窗下皮(若标高相同)则应在同一水平线上。

铝合金门窗工程技术规范

铝合金门窗工程技 术规范 1

1 总则 1.0.1 为使铝合金门窗工程做到安全适用、技术先进、经济合理、确保质量,制定本规范。 1.0.2 本规范适用于一般工业与民用建筑的铝合金门窗工程设计、制作、安装、验收和维护。 1.0.3 铝合金门窗工程的设计、制作、安装、验收和维护、除应符合本规范的的规定外,尚应符合国家现行有关标准的规定。 2 术语和符号 2.1.1 主型材 main profiles 用于制作铝合金门窗框、扇和组合门窗的拼接型材。 2.1.2 辅型材 accessorial profiles 铝合金门窗构建体系中,镶嵌或固定在主型材上的辅助构建,起到传力或某种功能作用的附加型材。 2.1.3主要受力杆件 铝合金门窗立面内承受并传递门窗自重力和水平风荷载等作用力的框、扇和组合门窗拼樘框型材。 2.1.4 型材截面主要受力部位 铝合金主型材横截面中承受垂直和水平方向荷载作用力的腹 2

板、翼缘或其它构件的连接受力部位。 2.1.5遮阳性能 建筑门窗在夏天阻隔太阳辐射热的能力,遮阳性能用遮阳系数SC 表示。 2.1.6干法安装 墙体门窗洞口预先安置附加金属外框并对墙体缝隙进行填充、防水密封处理,在墙体洞口表面装饰湿作业完成后,将门窗固定在金属附框上的安装方法。 2.1.7 湿法安装 将铝合金门窗直接安装在未经表面装饰的墙体门窗洞口上,在墙体表面湿作业装饰时对门窗洞口间隙进行填充和防水密封处理。 2.2 符号 2.2.1 结构设计 Mx ————绕x轴弯曲设计值 My ————绕y轴弯曲设计值 P3 ————抗风压性能指标值 R ————承载力设计值 3

铝合金门窗安装施工方案

铝合金门窗施工技术 一、工程概况 广州轻工高级技工学校教学楼B、C幢工程位于广州市白云区竹料镇东凤村“小塘”地段,建设单位为广州轻工高级技工学校,该工程由广州市民用建筑设计研究院设计,省城规监理公司监理,广东省电白县第二建筑工程公司施工。 本工程铝合金门有平开门、地弹簧门;铝合金窗有平开窗、固定窗、推拉窗。铝合金窗厚度系列用90系列。经业主、监理、设计选定的铝合金型材均属铝型材厂产品,玻璃均为 厂家产品。 二、料具准备 1)铝合金门窗的规格符合设计要求,五金配件配套齐全。并具有产品出厂合格证明。 2)防腐材料、保温材料、焊条、密封膏、防锈漆、螺钉、铝制拉铆钉、连接铁板、地弹簧、玻璃尼龙毛刷、压条、橡皮条、玻璃胶、木楔子、等,按设计要求准备齐全。 3)安装铝合金门窗所有的工具,如曲线刷、切割机、手电锯、射钉枪、扳手、半步扳手、角尺、吊线锤、打胶筒、水平尺、玻璃吸手等准备齐全。 三、材料保护及区分 1、门窗的包装应有足够的强度、整体性好,严禁搬运过程中产生变形。 2、门窗应放在防风、防晒、防雨淋的库房里,竖直排放,严禁倾斜,并

应垫好枕木,保证产品隐定。 3、运输、存放中严禁损坏包装,门窗饰面应粘胶带保护层,并应用塑料 膜、包装丝、麻布袋捆扎结实,防止饰面受损。 4、门窗框扇安装施工中,严禁在门窗框扇上加荷,起吊位置应用非金属 软质材料衬垫。 5、按空气声隔声性能对产品区分:凡空气声计权隔声量≥52dB时为隔声 门,见下表: 隔声门、窗的空气声隔声性能分级值 注:表中不包括地弹簧门。 6、铝合金门窗的宽度、高度的构造尺寸,主要根据门框、窗框的厚度构造 尺寸和洞口要求确定。基本门洞口的规格型号见表一,窗的洞口规格型号见表二: 表一 注:表中○1-○1范围用于平开门,○2-○2用于推拉门,○3-○3用于地弹簧门的规格型号

铝合金门窗工程技术规范

铝合金门窗工程技 术规范

1 总则 1.0.1 为使铝合金门窗工程做到安全适用、技术先进、经济合理、确保质量,制定本规范。 1.0.2 本规范适用于一般工业与民用建筑的铝合金门窗工程设计、制作、安装、验收和维护。 1.0.3 铝合金门窗工程的设计、制作、安装、验收和维护、除应符合本规范的的规定外,尚应符合国家现行有关标准的规定。 2 术语和符号 2.1.1 主型材 main profiles 用于制作铝合金门窗框、扇和组合门窗的拼接型材。 2.1.2 辅型材 accessorial profiles 铝合金门窗构建体系中,镶嵌或固定在主型材上的辅助构建,起到传力或某种功能作用的附加型材。 2.1.3主要受力杆件 铝合金门窗立面内承受并传递门窗自重力和水平风荷载等作用力的框、扇和组合门窗拼樘框型材。 2.1.4 型材截面主要受力部位 铝合金主型材横截面中承受垂直和水平方向荷载作用力的腹

板、翼缘或其它构件的连接受力部位。 2.1.5遮阳性能 建筑门窗在夏天阻隔太阳辐射热的能力,遮阳性能用遮阳系数SC表示。 2.1.6干法安装 墙体门窗洞口预先安置附加金属外框并对墙体缝隙进行填充、防水密封处理,在墙体洞口表面装饰湿作业完成后,将门窗固定在金属附框上的安装方法。 2.1.7 湿法安装 将铝合金门窗直接安装在未经表面装饰的墙体门窗洞口上,在墙体表面湿作业装饰时对门窗洞口间隙进行填充和防水密封处理。 2.2 符号 2.2.1 结构设计 Mx ————绕x轴弯曲设计值 My ————绕y轴弯曲设计值 P3 ————抗风压性能指标值 R ————承载力设计值

铝合金门窗安装工艺

铝合金门窗安装工艺 1、铝合金、塑钢门框厚度构造尺寸按图纸设计要求准确用材,按照 GB7106《建筑外窗抗风压性能分级及其检测方法》中的规定进行计算后确定。抗风压,抗空气渗透性能抗雨水性能均要符合国家标准。 ①、门窗一般制作和安装要求同木门窗。 ②、选材,附件质量要符合国家标准,还要注意防腐处理,玻璃颜色按图纸要求定色,玻璃厚度一般为5~6mm。其密封材料,填缝材料,保护材料,清洁材料等均要符合设计要求。 ③、门窗构件应连接牢固,须用耐腐蚀的填充材料使连接部位密封,防水,推拉窗框底上应开一6mmⅹ5mm长方形排水孔。 ④、门窗制作完成后,应用无腐蚀性的软质材料包严扎实,放置在通风干燥的地方,严禁与酸、碱、盐等有腐蚀性的物品接触,露天存放时,下部垫高100mm以上,上面应复盖蓬布保护。 ⑤、与墙体连接,燕尾铁脚连接件结构。金属膨胀螺栓连接适用于钢筋混凝土结构。不论用何种连接件固定其铁脚至窗角的距离不应大于180mm,铁脚间距离不应大于600mm。 ⑥、门窗一般都是后塞口,故门窗尺寸都小于洞口,其空隙应视不同饰面材料而定。 ⑦、门窗安装时间,应选择主体结构结束后进行,门扇安装时间 宜在室内外装修基本结束后进行。 ⑧、严禁在门窗框的包装保护膜不得损坏。不得在铝合金门窗上搭设脚手架,注意产品的保护。 ⑨、门窗上的配件应齐全,开启应灵活。 ⑩、地弹簧,门扇安装时应符合有关规定。 11、安装时要注意要求上下都应与金属面留出一定空隙,以适应○玻璃膨胀变形的需要。玻璃安装后应注意密封条或胶的施工质量。玻璃防如槽中间,内外两侧间隙不应少于2mm,否则会造成密封困难。但不宜大于5mm,玻璃下部不能直接坐落在金属面上,应用3mm原的氯丁橡胶垫块将玻璃垫起。 允许偏差:项目允许偏差(mm)检查方法

铝合金门窗安装工艺

铝合金门窗安装工艺公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]

铝合金门窗安装工艺标准 1 范围 本工艺标准适用于工业与民用建筑的铝合金门窗安装。 22???????? 2???????? 施工准备 材料及主要机具: 2.1.1 铝合金门窗:规格、型号应符合设计要求,且应有出厂合格证。 2.1.2 铝合金门窗所用的五金配件应与门窗型号相匹配。所用的零附件及固定件最好采用不锈钢件,若用其它材质,必须进行防腐处理。 2.1.3 防腐材料及保温材料均应符合图纸要求,且应有产品的出厂合格证。 325号以上水泥;中砂按要求备齐。 2.1.5 与结构固定的连接铁脚、铁接铁板,应按图纸要求的规格备好。并做好防腐处理。 2.1.6 焊条的规格、型号应与所焊的焊件相符,且应有出厂合格证。 2.1.7 嵌缝材料、密封膏的品种、型号应符合设计要求。 2.1.8 防锈漆、铁纱(或铝纱)、压纱条等均应符合设计要求,且有产品的出厂合格证。 2.1.9 密封条的规格、型号应符合设计要求,胶粘剂应与密封条的材质相匹配,且具有产品的出厂合格证。 2.1.10 主要机具:铝合金切割机、手电钻、圆锉刀、半圆锉刀、十字螺丝刀、划针、铁脚、圆规、钢尺、钢直尺、钢板尺、钻子、锤子、铁锹、抹子、水桶、水刷子、电焊机、焊把线、面罩、焊条等。 作业条件: 2.2.1 结构质量经验收后达到合格标准,工种之间办理了交接手续。 2.2.2 按图示尺寸弹好窗中线,并弹好+50cm水平线,校正门窗洞口位置尺寸及标高是否符合设计图纸要求,如有问题应提前剔凿处理。 2.2.3 检查铝合金门窗两侧连接铁脚位置与墙体预留孔洞位置是否吻合,若有问题应提前处理,并将预留孔洞内的杂物清理干净。 2.2.4 铝合金门窗的拆包检查,将窗框周围的包扎布拆去,按图纸要求核对型号,检查外观质量和表面的平整度,如发现有劈棱、窜角和翘曲不平、严重超标、严重损伤、外观色差大等缺陷时,应找有关人员协商解决,经修整鉴定合格后才可安装。 2.2.5 认真检查铝合金门窗的保护膜的完整,如有破损的,应补粘后再安装。 3 操作工艺 工艺流程 弹线找规矩→门窗洞口处理→门窗洞口内埋设连接铁件→铝合金门窗拆包检查→按图纸编号运至安装地点→检查铝合金保护膜→铝合金门窗安装→门窗口四周嵌缝、填保温材料→清理→安装五金配件→安装门窗密封条→质量检验→纱扇安装弹线找规矩:在最高层找出门窗口边线,用大线坠将门窗口边线下引,并在每层门窗口处划线标记,对个别不直的口边应剔凿处理。高层建筑可用经纬仪找垂直线。 门窗口的水平位置应以楼层+50cm水平线为准,往上反,量出窗下皮标高,弹线找直,每层窗下皮(若标高相同)则应在同一水平线上。 墙厚方向的安装位置:根据外墙大样图及窗台板的宽度,确定铝合金门窗在墙厚方向的安装位置;如外墙厚度有偏差时,原则上应以同一房间窗台板外露尺寸一致为准,窗台板应伸入铝合金窗的窗下5mm为宜。 安装铝合金窗披水:按设计要求将披水条固定在铝合金窗上,应保证安装位置正确、牢固。 防腐处理: 3.5.1 门窗框两侧的防腐处理应按设计要求进行。如设计无要求时,可涂刷防腐材料,如橡胶型防腐涂料或聚丙烯树脂保护装饰膜,也可粘贴塑料薄膜进行保护,避免填缝水泥砂浆直接与铝合金门窗表面接触,产生电化学反应,腐蚀铝合金门窗。
