某军事港口输油管道清洗方案

编写:

审核:

审批:

河南中拓石油工程技术股份有限公司

二零一二年六月二日

目录

一、概述........................................... 错误!未定义书签。

二、工程概况(略) (3)

三、清洗方法的选择 (3)

四、清洗步骤 (7)

五、具体实施 (7)

六、清洗资源 (8)

七、清洗标准 (10)

八、人员组织 (10)

九、安全环保措施 (12)

一、工程概况

工作量为大罐出口到码头加油枪。最小直径为DN25mm、最大直径DN400mm。管道总长度66800米。输送介质以航空煤油、燃料油、海军专用油等为主。

二、清洗方法的选择

对于管道清洗的方法比较多。

3.1、化学清洗

化学清洗就是采用一种或几种化学药剂或其水溶液清除设备工艺侧或水侧表面的污物或污垢的方法。

化学清洗是借助清洗剂对物体表面污染物或覆盖层进行化学转化、溶解剥离以达到脱脂、除锈和去垢的效果。该方法要把容器充满,只要是液体到达的地方就能清洗干净。

3.2、物理清洗

物理清洗是专业清洗的一种方法,是从材料表面除去污垢的物理方法。

物理清洗方式都有一个共同点:高效、无腐蚀、安全、环保,因此对物理清洗的研究越来越受到人们的重视。

物理清洗的方法:高压水射流清洗,水气清洗(空气搅动)、电脉冲清洗、超声波清洗、pig清洗、机械刮削等。对于管道来说,特别是长距离管道采用pig 清洗比较经济合理。

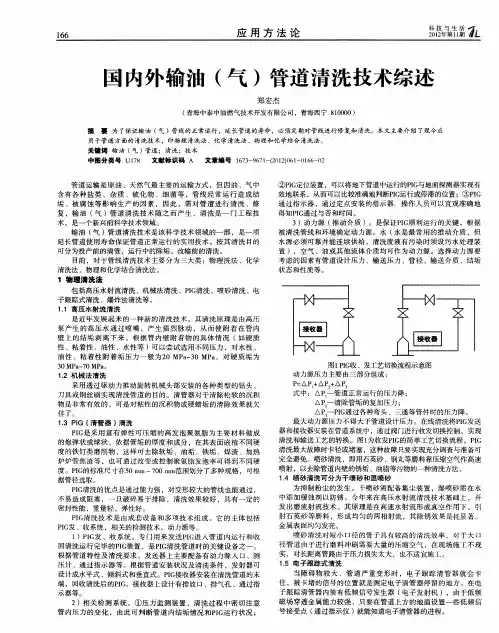

PIG是由聚氨酯材料制成的形状如子弹的清洗材料。形状如图

它具有以下几个特点。

⑴收缩性强,聚氨酯材料的范围0.032~0.128g/cm3,收缩比可达35%。因此PIG具有

很强通过性,能通过各种弯头、阀门、管件等。

⑵强度高,采用不同的高分子弹性材料的混炼,以及异种高分子弹性材料的包覆外层。

因此表面强度(抗拉伸、抗针入)高,能在较高压力和温度下进行清除污物而不损坏。有的还表面还有钢刷、铁钉等尖锐的突起物,使其能够清除硬垢。

⑶尺寸规格齐全,PIG的直径范围为D5~D3000mm,配合不同密度、不同表面包覆物得

变化,可以适用于各种规格的管道清洗。

⑷专用PIG种类较多,除了普通用的以外,还有很多特殊专用的,如新管道扫线用的、

挤途专用的、除焦炭用的、隔离介质用的等等。

清洗原理,PIG清洗时需选用的直径比待清洗管道的直径略大些,一般过盈量10%~15%。在压力介质的推动下PIG在管道内行走运行,由于过盈量的存在,使得PIG与管道内壁表面紧密挤压,见图:在摩擦力的作用下,PIG将附着在管内

摩擦力

壁上的污垢除下。同时,PIG后面的推动介质经过PIG圆周与隔壁之间的环隙到达PIG 前面,形成小流量高速度的环隙射流,见图:它不仅能冲开已除下堆积在PIG前端的污垢,而且对PIG还起到冷却、润滑的作用。

运行方向

环隙射流

3.3、化学清洗和物理清洗相结合

根据实际情况,两种方法取长补短合二为一。达到清洗的目的,又比较经济。原理如图(决定选用本方法)。

四、清洗步骤

现场勘查施工准备充氮置换吹扫高温蒸汽清洗验收(检测可燃性气体)

五、具体实施

5.1 现场勘查

包括各管位置、形状、交通道路、水源、电源、排污点、通风等各种情况。

5.2 施工准备

根据现场的实际情况,结合清洗用的设备,合理的摆放各种设备和材料。

将待清洗管道与其他连接管线等隔离开来,防止清洗过程产生的静电影响周围油罐及设施安全。

连接临时流程,包括:注氮流程、清洗液流程、收发球装置、残油污水排放流程、容器等。

5.3 充氮置换、吹扫

使用高纯氮气通入待清洗的管道内,将管内空气以及挥发性可燃气体置换出来,确保后续施工过程安全进行。使用液氮车运输液氮,通过液氮气化器将液氮气化后注入管

道内。如果管道有落差,注气一定要选在高处。注气时气量要大,以便内部介质的排除,低处要做好回收。管道内含氧量低于2%后停止注氮。末端做好收油装置。

5.5 高温蒸汽蒸罐

蒸汽入口选择在低处,给管内通蒸汽,让蒸汽把附着在氧化层和角落里的可燃性气体挥发出来。在这期间每隔十分钟检测顶部的挥发口的可燃性气体的含量。含量低于10%以下即可停止,进行下一工序。

5.6化学清洗和物理清洗相结合

在发球筒内装好两个pig,用药剂泵强制注到两个pig中间,以保证管道上部的清洗效果。药剂有渗透剂、溶解剂、剥离剂、去污剂、乳化剂等。Pig周围带有钢丝刷,把管道内壁的浮锈除掉。动力源用为了安全起见,采用氮气加压推动pig和清洗液前进。速度为5米/分钟。清洗做好pig的跟踪。

5.7 清水冲洗、验收

最后用清水冲洗,检测管内可燃性气体含量,管内当达到动火条件后,清洗完成。否则应继续冲洗。

附清洗示意图

六、清洗资源

6.1 设备表

名称规格型号数量备注号

1 废液罐车15吨4辆

2 药剂泵2台防爆

3 收发球装置6套

4 货车2吨2辆

5 货车8吨1辆

6 液氮车10吨2辆

7 吊车25吨1台

8 配(废)液罐25m34个

9 气体加压泵16MPa 1台

10 压力表 1.6MPa 2块

11 Pig清洗球每种30个

12 测氧仪2台

13 汽化器2台

14 可燃性气体检测仪2台

6.2 材料表

名称规格型号数量备注号

油脂清洗剂20吨

1 渗透剂8吨

2 剥离剂8吨

3 清洗促进剂15吨

4 液氮60吨

5 清水600方

6.3 业主需提供资源

现场需要提供防爆照明电源,动力电源,清水水源,污水排放池,消防设施,车辆进出场道路及罐体进出口外引管线。污水排放池可以临时搭建,排放池底部及池四周必须使用水泥硬化。

七、清洗标准

1、参照《石油企业工业动火安全规程》YS/T5858—2004。

2、用可燃性气体检测仪检测管道内,可燃性气体为0。

八、人员组织

8.1 项目施工组织人员名单

职务姓名

项目经理

项目工程师

施工负责人

质检员

安全员3人

预算员

材料员

8.2 项目管理机构配备情况辅助说明资料

职务职责

项目部负责人,全面负责工程的技术、质量、安全、关系协调、物项目经理

资供应保障及施工进度

负责工程技术及质量管理,记录、收集、整理该工程相关文件资料,项目工程师

施工措施制定、实施指导、变更,技术交底

管理各班组,按照项目经理部的部署具体分派各班组施工任务,并施工负责人

督促完成

为项目部专职安全负责人,制定安全施工措施、监督施工人员安全安全员

施工

质检员监督工程是否按照质量控制点进行施工

负责工程财务收支,协助项目经理进行施工成本控制,保证施工用出纳员

资金

材料员负责其职责范围内的物资及时供应至施工现场

8.3 施工人员部署

序号工种人数(人)

1 清洗操作工8

2 电工 2

3 清洗设备操作手 4

4 司机 4

5 配药工 6

6 总计24

九、安全环保措施

9.1 安全措施

为安全顺利地完成某油库的成品油罐清洗工程,特制定如下安全措施:

1、成立安全领导小组

组长:项目经理任组长

副组长:专职安全员和项目工程师任副组长

成员:施工班组长、质检员任组员

2、施工前对全体施工人员进行安全教育培训,接受高危险区域的安全防护专项培训,并进行岗前演练,使他们掌握清洗用药的性能及安全急救办法。

3、施工时,应严格按《化学清洗安全作业规定》执行,严格遵守业主相关安全、保密要求。

4、施工人员进站前由库内安全员进行安全再教育,要求全体施工人员必须遵守库区内的安全规定。

5、施工库区内严禁施工人员携带任何火种。

6、每天由专职安全员检查施工人员的衣物是否防静电。

7、在施工现场被清洗设备划置清洗安全区,挂贴安全警告牌,并禁止与清洗无关的人员逗留施工现场。

7、清洗时与大罐连接的任何管路、阀门、仪器、仪表等均要拆除并用盲板封死,同时,施工人员未经许可,一律不准乱动任何设施。

8、施工人员穿戴好工作服、胶皮靴、胶皮手套、防护眼镜等劳保用品,高空交叉作业时应戴好安全帽、安全带等防护用品。

10、夜间施工或检查容器内情况时一律采用安全照明设备或手电。

11、施工现场接电由专职电工负责,并在甲方的监督下严格按用电规程进行操作,其它人员一律不准私自接电。清洗泵电机要采用防爆电机,并要有良好的接地,电源闸刀采用防爆空气开关。

12、进入区库车辆设备配备防火罩。

13、各设备、管件、管线、罐体之间必须正常接地,在有软管连接、有防腐层法兰连接的部位需要跨接地线,接地线必须与油罐连接良好。

14、人员进罐进行一般性检查和简单施工时需在油气爆炸极限安全指标为4%,在保持强制通风和持续油气检测的情况下,工作人员在携带安全防护装备、防爆工具、防爆材料的前提下进行。禁止动火作业。

15、防爆含氧量指标为8%,主要采用氮气置换降低。

16、所有施工人员必须进行施工前安全教育培训及每日开工前安全教育。

17、以上安全工作由专职安全员具体监督负责。

9.2 环境保护措施

1、废液排放

a. 严格执行国家有关废液排放标准。

b. 建议清洗后的污物及废水由甲方安排罐车外运处理。

2、施工中经常清理现场等,设置专用垃圾箱,以保持施工现场干净整洁。完工时工地应该无废料和垃圾,清除不用的临时设施和构筑物,恢复原貌。做到工完料净场地清。

3、设备机具用完后,应放到原位,保持现场设备摆放整齐、合理、美观、安全。

4、制定现场文明施工"六有"制度,即施工现场必须有:平面布置图;现场管理机构;技术要求;质量标准及保证措施;安全措施;文明警示牌;管理目标。

5、项目经理部定期或不定期地组织现场文明施工检查,依据考核标准进行考核讲

评,实施奖惩。

6、对施工区域以外的场地,不得随意进行挖掘、回填、丢弃废物、建临时设施。

西气东输管道保护专项施工方案

南昌至樟树高速公路改扩建工程A4标段 西气东输管道保护 专项施工方案 中铁二十三局集团第一工程有限公司 昌樟高速公路改扩建项目A4标项目经理部 2014年6月9日

目录 一、编制依据 (1) 二、工程概况 (1) 三、地物情况 (1) 四、天然气管道保护方案 (3) 4.1 管线探明 (3) 4.2 开挖基础沟槽 (3) 4.3 天然气管保护方法 (3) 五、安全保障措施 (5) 5.1 天然气管线保护管理措施 (5) 5.2 管线保护及协调措施 (6) 六、应急预案 (7) 6.1 领导小组职责 (7) 6.2 报告处理程序 (8) 6.3 工具、设备、器材清单 (9)

西气东输管道保护专项施工方案 一、编制依据 1、《樟树枢纽LK1+338西气东输管道涵洞变更设计》; 2、业主、监理单位及中石油西气东输管道公司对天然气管道保护的有关要求; 3、我部现场实际调研情况; 4、中华人民共和国石油天然气管道保护法。 二、工程概况 LK1+338盖板涵设计跨径为1-4×3m,西气东输管道(φ1.2m)从下穿越,与路线交角为90°,涵身基础为分离式基础。 三、地物情况 我部路基施工范围内存在与西气东输天然气管道交叉路段,见图3-1天然气管道平

图3-1 天然气管道平面布置示意图 图3-2 天然气管道实际地物图 我部施工受天然气管道影响的管道参数如表3-1所示。 表3-1 施工范围内天然气管道参数表 西气东输天然气管道位于LK1+338处,属昌傅镇,直径D=1200mm,该管道下穿樟树枢纽LK1+338处拼宽的低填浅挖路基,管道采用顶管法穿过原昌金高速公路,拼宽部分管道采用盖板涵保护。此处原地面标高为54.3~54.9m,改建后的设计路面标高为55.2m,该处路基施工需要先开挖再换填,施工过程中最低标高为53.6m,管道顶标高51.925m。

石油管道保护专项安全施工方案

天津市南港工业区海滨大道东侧河道工程二标段 石油管道保护专项安全施工方案 编制: 审核: 审批: 中庆建设有限责任公司 天津市南港工业区海滨大道东侧河道工程二标项目部 二零一一年三月二十日

目录 一、工程概况 二、石油管道保护目标 三、地下管线保护责任制 四、石油管道保护管理机构 五、石油管道的保护方案

石油管道保护专项安全施工方案 一、工程概况 本工程为天津市南港工业区海滨大道东侧河道工程(二标段),在桩号K6+380、K7+200两处(见附录1)有石油管线存在,由于本工程工期紧,地质条件复杂,同时施工面多,机械设备作业多,所以施工时必须采取行之有效的保护措施。为使本工程顺利竣工和保证施工质量,从安全角度考虑,特制定此石油管道保护专项安全施工方案。 二、石油管道保护目标 工程施工全过程中无石油管道责任事故。 三、地下管线保护责任制 为了切实做好石油管道保护工作,强化石油管道保护意识原则,实行地下管道保护责任制,项目经理为本工程的石油管道保护责任人。 四、石油管道保护管理机构

五、石油管道的保护方案 因为本过程所涉及到两处石油管道都在是施工区域,因此本方案主要是施工区域石油管道的保护措施。 1、首先在工程施工前,加强对施工区域管线的调查工作,对我施工区域的石油管道进行标注,在石油管道存在之处插明显标志的彩旗,并在两侧个4-5米区域全线拉设专用警示带。将工作做在前面,防患于未然。 2、从技术上引起重视:项目部技术负责人在制定各单项施工组织设计方案时,首先从现状管线保护角度考虑方案的可操作性和安全性,从方案保证管道无事。 3、从施工过程中引起重视:在施工前,首先摸清管道的管位和走向,并插小木牌,注明管道名称、走向、埋深等,做好记录。在挖掘机进行开挖作业时,施工员随时监测,并指挥操作。在操作过程中,各岗位人员均要到位,严禁擅自离岗。挖掘机等驾驶员须有较高的业务水平,对其要进行石油管道保护班前教育,强化石油管道保护意识,培养良好的配合意识,能坚决执行命令。 附录一: K6+380 石油管道 K7+200 石油管道

输油管道工程施工方案及方法

输油管道工程施工方案及方法 1.主要施工工序 设计交桩→施工测量放线→修筑施工便道→施工作业带清理→运管与存放→布管→管道组对→焊口预热→焊接→防腐补口→管沟开挖→细土垫层回填→下沟→回填→三桩埋设→干线阀室清管、试压→地貌恢复、水土保护。 2.运管与存放 2.1.临时堆管场地选定应与主体施工单位及其他配合单位协商,避免占压其他单位的施工区域。 2.2.临时堆管场地由施工单位根据现场地形选定,施工作业带不包含堆管场地。地形特别狭窄和困难地段由于场地限制可适当增加堆管场的间距。 2.3.堆管场地内应修筑运管车辆与吊车进出场的道路,场地上方应无架空电力线。 2.4.运输防腐管时,防腐管与车架或立柱之间、防腐管之间、防腐管与捆扎绳之间垫橡胶板或类似的软材料,捆扎绳外应套橡胶管或其它软质管套。 2.5.装车、卸车时应使用不损坏管口的专用吊钩,绝对不允许直接使用钢丝绳、叉车等,防止对管口保护套圈的破坏,吊钩宽度应大于60mm,深度应大于60mm,与管子接触面做成与管子相同的弧度。在装卸车时要注意管子之间不能相互碰撞或划伤。 2.6.采用拖拉机运管或人工送防腐管时,用橡胶板或草袋子包敷成品管,防止损伤防腐管。 2.7.防腐管装车前,应认真核对管子的防腐等级、壁厚,将不同防腐等级、壁厚的管子分车运输。 2.8.按工程进度,编排不同防腐等级、壁厚管材的运输计划,保证施工顺利进行。 2.9.堆放管子的场地根据现场地形,尽量设置在非耕作区且方便施工的地点; 2.10.堆放管子的场地要平整、压实;无大块石,地面不得积水,地面保持1%~2%的坡度,并设有排水沟; 2.11.管子不允许与地面接触,最下层管子下面铺垫枕木或装满谷糠或干草的麻袋,保证管子与地面的最小距离为0.3m。垫枕木时,枕木上要有厚度不小于5mm的橡胶衬垫层,每层管子之间垫放软垫; 2.12.任何形式的支撑物与管子的接触宽度不应少于0.2m;

管道清洗疏通

管道疏通,先自己通通看,一边放水,在出水口伸入疏通器,边摇动边往里伸进,再在进水口伸入疏通器边放水边疏进,反复几次能好! 1、总排水管堵塞,楼上的水到溢进来; 需要疏通排水管; 2、自家的排水管堵塞,需疏通; 3、排水管破损或家里水管过小,需找专业人士更换。 上门管道疏通清洗管道方法: 1、动物油脂堵:如果是油污,建议用开水通,当然如果能买到浓硫酸效果更佳。如果是有东西堵塞住,那只有用楼上说的那种清理管道的专用工具了。 2、水泥堵:70%盐酸是找不到的,35%的到处都有卖的,可以试一下。里面加少量一点面粉,起缓蚀剂的作用,有乌洛托品最好。可以减轻对钢铁的腐蚀。 3、到市场上花拾快钱买一根2米长的弹簧钢丝管道疏通工

具,在其头上1-2公分处作一10-20度的弯曲,在下水道的进出口处来回疏通,并用水配合冲洗。 第一,主管道堵了,整幢楼的下水管被堵,然后楼上的生活用水在下排的过程中因为无法正常排放而从你家厨房的下水道里倒流出来。所以会因为瞬间水量而上返,检查下水道是否通畅,有无异物影响排水。这部分要物业来疏通了。 第二,建筑结构问题而产生了气锤现象,这个问题是建筑问题只能找开发商了,这个问题的话自己解决不了。 厨房下水道疏通办法 1、先自己通通看,但是要注意PVC还是铸铁。地摊上买一根2米的管道疏通器,在头部2公分处作一些弯曲,一边放水,在出水口伸入疏通器,边摇动边往里伸进,再在进水口伸入疏通器边放水边疏进,反复几次能好!同时今后应每隔一星期进行疏通一次。 2、找专业疏通公司,他们肯定能解决这个问题,因为他们是专业疏通的,费用的话也很少。 闪速到家以家电、家居生活为主营业务方向,提供小家电、热水器、空调、燃气灶、油烟机、冰箱、洗衣机、电视、开锁换锁、管道疏通、化粪池清理、家具维修、房屋维修、水电维修、家电拆装等保养维修服务。

石油天然气长输管线施工方案

石油长输管道施工方案 工程名称:中国石油管道安装工程 施工单位(章):中国石油管道工程局有限公司项目经理: 项目技术负责人: 编制人: 审核人: 1 / 75

编制时间:2016年3月31日 2 / 75

目录 1.1.编制依据4 1.2.工程施工关键点、难点分析及对策5 1.3.单位、分部、分项工程划分6 2.1施工重要工序控制措施7

1.1.编制依据 1.1.1国家及石油化工部门现行的施工规范及验收标准(见下表)

1.2.工程施工关键点、难点分析及对策 1.2.1该项目施工跨距较长,交叉施工作业面较多,周围无便利条件,且部分属戈壁地带,给施工组织带来较多不便,所以合理安排施工计划较为重要,以保证施工工期及质量。

1.2.2 安全要求严格(因该工程属于不停产作业),施工中不安全因素多,施工中要严格按照各项安全规定及办法执行。本次施工安全是重中之重,一定要做到各种安全措施及安全预案严谨、合理科学,确保管线运行及施工生产双安全。 1.2.3该项目施工任务量大、工期短,合理安排是保证本次施工进度的难点,在施工中采取多点作业,统一协调,充分发挥我公司资源优势,使得施工全过程处于受控状态。在施工中加强及有关单位的紧密配合,随时调整施工计划,确保施工进度。 1.2.4动土项目,施工前必须及时及业主沟通,要注意地下有管道、电缆、光缆的设施,保证原设施的正常使用;在土方开挖前,必须在挖沟范围内人工挖探区,确保地下的各种设施的完整性,施工完成后还应按原地貌进行恢复。 1.2.5根据该项目特性,点多面广,施工作业面过散的具体情况,在施工准备阶段,一定做好施工的准备各项工作,以保证工程的顺利进行 1.3. 单位、分部、分项工程划分 单位工程、分部工程、分项工程划分一览表

石油管道保护施工方案59957

目录 一、编制依据 (1) 二、概述 (1) 1.项目简介 (1) 2.输油管道概况 (2) 3.石油管线保护措施设计 (3) 三、管道保护施工方案 (4) 1.组织管理和调查 (4) 2.挖掘机、压路机施工保护措施 (4) 四、危险性分析 (4) 1.易燃性 (5) 2.易爆性 (6) 3.挥发性 (6) 4.静电荷积聚性 (7) 5.易扩散、流淌性 (7) 6.热膨胀性 (7) 7.毒害性 (7) 8.忌接触氧化剂、强酸 (8) 五、安全对策措施 (8) 六、管线破坏事故的应急预案 (8)

一、编制依据 1.《长乐市营融线(峡漳线-占前路)道路工程》施工图设计文 件; 2.《长乐市营融线(峡漳线-占前路)道路工程》岩土工程勘察报 告; 3.中石化福建石油分公司《成品油管道安全保护告知书》; 4.工程区域现场勘查资料。 二、概述 1.项目简介 长乐营融线(峡漳线-占前路)道路工程位于长乐市营前街道,道路起点为省道203交叉口再往北105.133米,终点为武警指挥学院门口。 本项目为新建道路工程,道路全长1.88km,等级为乡道二级公路兼城市主干路,路面类型为水泥混凝土路面(设计年限30年),设计速度60km/h,道路红线宽度46m,双向六车道。 本次施工内容:道路工程、交通工程、涵洞工程、给排水(雨、污)水工程、电力排管工程、通信管道工程、道路照明工程、雨水泵站工程及人行天桥工程。 道路标准横断面:人行道 4.5m+非机动车道 5.0m +侧分带2.0m+机动车道23m+侧分带2.0m+非机动车道5.0m+人行道4.5m=46m。

2.输油管道概况 成品油管道(桩号TP4-62)、里程137.783KM横穿道路桩号K1+500处,管顶覆土1.5m。根据现场勘察,原地面高程为黄海高程2.7m,管顶埋深约为0.9m(黄海高程1.8m、土质为一般软土)。 由于本段道路工程路基属一般软基,软基处理采用抛石挤淤(抛石厚度经约为1m)。涉及综合管线有雨水管道及污水管道工程,其中雨水管道管内底黄海高程为3.45m,基槽底黄海高程为3.05m,与石油管顶高差为1.25m;污水管道管内底黄海高程2.62m,基槽底黄海高程为2.22m,与石油管顶高差为0.82m。 石油管道横穿道路平面图

成品油输油管道施工方案

一、工程概况 根据XX成品油管道进行点对点送油的需求,需在密闭输送管线350-P-60501-A2B-N 与进泄放罐的泄压管线200-P-60505-A2B-N之间增加热膨胀泄压DN80管线。 两条管线均为新建管线,由于密闭输送管线350-P-60501-A2B-N的阀门HV1161左侧、阀门MOV1205右侧、泄压管线200-P-60505-A2B-N的1号阀门左侧管线已通油,为确保管线的安全和有序施工,特编制本施工方案。 二、施工组织机构 项目经理:XXX 现场负责人:XXX HSE监督官:XXX 技术员:XXX 质检员:XXX 材料员:XXX 火焊工:1人电焊工:2人管工2人起重工:1人 电工:1人普工:10人 三、施工进度保证 1、施工工期:1天 2、确保工期措施 1)配备强有力的项目管理班子,选择技术素质好、责任心强的施工班组施工。 2)提前做好一切施工准备工作,安排好施工设备及施工机具。 四、施工技术措施 1、施工前准备; 1)施工前与设计及油库管理部门结合,确定新建管线的工艺流程、位置、用途等。 2)施工人员、设备、机具、材料按时进场。 3)各种出入证件办理到位,一般作业、动火证、用电证等证件办理到位。 4)施工前进行安全、技术交底。 5)施工区域设立警戒线,动火点设置8Kg灭火器4个,设专人进行监护。 6)施工前确认管道内进行清理干净,两端阀门关闭。在得到相关部门确认,方可以连头施工。 2、管线现场施工方案 1)管线动火连头准备 详见动火连头示意图 A 将350-P-60501-A2B-N管线两端的阀门HV-1161、HV-1162、MOV1205在靠近动火点侧的法兰断开,在断开端加石棉板进行隔离,在200-P-60505-A2B-N管线的1号阀门(DN200)法兰处断开,采用石棉板进行隔离。由于MOV1205为电动阀,为防止在施工作业时自动开启,在断开前需将此阀门调至手动。(阀门法兰断开位置见附图所示) B 在动火点附近打接地桩,并连接现场接地线。将L45的角铁打入地面以下800mm 处,用6根扁铁(具体长度依现场定)连接至地面以上,用万用表检测该点电阻是否小于4Ω,如果大于4Ω,则进行盐水导电。 C 施工时应将连头管线与该接地桩进行相连。 3)管道预制、组对、焊接 A 组对前应将管端100mm范围内的尘土、污油、铁锈、熔渣等清除干净。管口以外表面10~25mm范围内毛刺、缩口、熔渣、氧化铁、铁屑等均应清除干净。 B 管口组对时,应避免强力对口。直管段两相邻环焊缝的间距不得小于1.5倍管径。应垫置牢固,定位可靠。 C 临时预制完毕的管段应安装临时盲板封堵管端,防止管内进入脏物。 D管口对接应在坡口内点焊,点焊后应清除熔渣并检查点焊处是否有裂纹,如发现裂纹应用角向磨光机打磨,清除其全部裂纹,合格方可进行根焊和填充焊及盖面焊。 E 钢管焊接按焊接作业指导书要求进行,焊后需对焊缝进行 100% 外观检查,去除焊渣、飞溅物,焊缝表面不得有裂纹、气孔、夹渣等缺陷,并按设计要求进行无损检测。 F 做好焊接记录和自检记录。

管道疏通的常用方法

很多人都认为只有管道疏通过后才会认识到清洁管道的作用,但其实清洗管道不单单是防止管道堵塞。今天小编给大家介绍下管道疏通方法。 首先,由于我们日常生活吃穿用度都离不开水。 这也就造成了我们对水的使用非常广泛,所需量非常大。 然而日常使用的自来水都是使用氯来消毒的,氯会和藻类植物发生化学反应,生成致癌物质。并且这些物质都是致癌物质溶于水,是净水器等无法过滤的物质。家里的管道、热水器经过长期使用就会产生水垢,加大物质危害可能性。 通过清洗水管可以大大降低卤代烃类化合物的生成,有效降低各种疾病的发病率。 同样的,除了健康问题。由于水质的不同,管道在使用一段时间后会产生大量水垢。 时间一长就会造成管道堵塞,关于管道疏通有以下几种简单方法: 一、水道疏通剂:是市场上最优秀的产品。这个产品对头发、油腻、纸等引起的堵塞疏通特别有效。 二、用手摇螺旋钢丝疏通浴缸下水道堵塞。

三、把火碱放进下水道的口里,然后倒一壶开水倒进去。 回想整天使用没有清洗过的水管接水喝水,就等于是在用自己跟家人的身体当过滤器,其中的危害不言而喻。 所以,保障日常健康的第一步就是从清洗管道疏通做起。 管道清理是否有必要? 1.长期发展使用进行管道使管道内的油泥、锈垢固化企业造成管径变小。 2.硫化氢气体由管道内污泥沉淀产生,造成环境污染,易引起.. 3.酸,碱材料废水管道壁容易腐蚀。 4.管道异物会造成管道堵塞。 5.原料钢管,钢,不锈钢等的防锈过程中形成的杂质,焊渣的轧制氧化皮,管道运输和安装过程中形成的,并涂覆在管道油性防锈剂,绝缘材料等。 上述杂质严重社会影响以及管道的正常工作使用,因此对进行清洗管道对恢复管道内部的材料表面是非常重要的。管道清洗后,洁净金属表面将形成致密的化学钝化膜,钝化膜能有效防止污垢再次产生,有效保护设备,保证设备安全,延长设备使用寿命..

输油管道阴极保护施工方案

吉化集团吉林市北方建设有限责任公司 吉林-长春成品油管道工程 第一标段线路工程 阴极保护施工方案 编制: 审核: 批准: 吉化集团吉林市北方建设有限责任公司 吉林-长春成品油管道工程项目经理部 二○一一年七月十五日

目录 1、编制依据................................................. 错误!未定义书签。 2、工程概况 (2) 3、施工部署 (4) 4、施工方法和措施 (5) 施工准备 (6) 用于临时阴极保护的锌带安装 (7) 测试桩安装 (8) 长春末站强制电流阴极保护安装 (9) 去耦合器的安装和调试 (10) 5、施工消耗材料计划 (13) 6、施工首段用料计划 (13) 7、工期计划及工期保证措施 (14) 8、质量保证措施 (14)

1、编制依据 (1). 编制说明 本施工组织方案是依据建设单位提供的招标文件,施工图纸国家有关规范及验收标准进行编制的。本施工组织方案针对施工中的主要施工方法和措施,人员安排,质量控制,进度、材料控制及安全文明施工与环境保护等进行阐述说明。 (2).编制依据 2、工程概况 本工程是由吉林到长春的输油管道工程。管道主要是采用外加电流的方式进行阴极保护。土壤电阻率比较低的地方需要用锌带牺牲阳极做临时阴极保护,有和旧管道交叉的地方设置管道交叉测试桩。每整公里处设电位测试桩。在管道受交流干扰地段设去耦合器。在长春末站埋设阳极地床。在绝缘法兰两端设接地电池,并设参比电极。 .工程内容:本工程主要内容包括测试桩的安装、长效硫酸铜参比电极、锌带的安装;通电点电缆的焊接,恒电位仪的安装、辅助阳极的埋设、接地电池的安装、去耦合器的安装、电缆敷设、系统调试等。

管道疏通器使用方法

管道疏通器使用方法 管道疏通机的用途: 1.室内外污水主管道:可以彻底解决各种原因造成的底层下水道返水的情况,免去您刨地换管成本大的烦恼。清洗后的效果可达到95%以上。此种设备对室外管道同样使用。 .2. 马桶:专业疏通各种型号(抹布、塑料)各种软硬物质所造成的堵塞,专业拆装。 .3. 墫坑:因为墫坑年成久了,管道弯头产生了一层厚厚的尿碱,由100MM慢慢的变成50M 甚至10MM甚至还会堵死,所以造成墫坑下水慢、易堵, .4. 地漏、菜池:?专业疏通各种v型、S型拐弯的地漏,(因为装修掉进水泥、沙子或头发等杂物所造成的堵塞。)手动管道疏通机 5. 水池、面盆:专业疏通各种面盆,包括(V型、S型)等的管道。 6.浴缸、淋浴房:专业工具疏通各种杂物造成的堵塞、专业拆卸安装。 手动型管道疏通机使用方法: 大家可能都碰到过下水道或马桶堵了的问题,一般都会找专业公司解决,其实完全可以自己解决。专业疏通公司一般采用右边红色疏通机。家庭自己疏通可以到五金商店购买下面的手动疏通机,一般价格10元-20元,比让专业公司疏通100-300元便宜的多,手动疏通即其实就是一条前端带钩子、中间有金属条的铁丝弹簧,后边有把手。使用时把前端塞入马桶或下水道,一边用手顺时针摇把手,一边用手上下摆动疏通机前端,如果感觉到弹簧前端钩子钩到东西,或被缠住,则说明马桶内的堵塞物钩住了,这时应缓慢的用力把疏通机拉出来,恭喜您,马桶或下水道通了!(如果一个人不方便操作疏通机,可以两个人配合使用) 电动型管道疏通机使用方法 .专业疏通公司一般都使用电动型管道疏通机,电动型管道疏通机动力更加强大,工作效率更高。将软轴插入机械中,在确认各方面都安全的情况下,开启电源开关,然后用手压动离

石油天然气管道保护方案2015

改以道路对既有石油天然气管道保护方案 中铁二十五局集团双积路 (红石崖-辛安段)路面工程二标段项目经理部

一、编制依据及原则 1、编制依据 ①《中华人民共和国石油天然气管道保护法》 ②《公路工程施工安全技术规范》 ③设计图纸及资料、建设单位、设计单位、监理单位的相关文件要求; ④我项目工作人员现场踏勘、调查所获得的有关资料。 ⑤国家、行业、地方政府有关安全、环境保护、水土保持的法律、规程、规则、条例。 2、编制原则 ①严格遵守现行规范、规程和规则等技术标准并将其贯穿于整个施工过程中。 ②结合现场调查情况及我单位承诺的工期、质量、安全等各方面要求,制定出完善的保证体系和保证措施,确保该项目标的实现。 ③建立健全质量管理体系和制度,配备专职安检、质检人员进行全过程控制;工程符合国家、交通部现行的安全、质量验收标准和工程建设标准强制性条文。 ④以保证安全为本工程的第一原则,以质量为根本。 二、工程概况 1、平面位置 本工程施工作业范围内K0+262.28处有黄潍原油管线,管线所属公司提供管线信息如下表所示:

管线信息表 管线与改以道路平面位置关系图 保护方案平面图

保护方案纵断面图 施工方法: 采用人工对管道周围的土体进行挖掘,开挖宜分层分段均匀对称进行,在开挖过程中掌握好“分成、分步、对称、平衡、限时”五个要点,遵循“纵向分段、竖向分层、由上至下、先支后挖”的施工原则,竖向从上至下分层进行,纵向形成台阶。开挖至支撑底部以下0.50米时及时进行架设支撑,挖开过程中先开挖一段做好管道底部临时支撑后再开挖下一段进行下一段管道支撑,进行支撑前对支撑处地基承载能力进行测定,不满足承载能力要求的进行地基压实处理或换填石粉渣,满足承载能力要求后才能进行支撑。待该段整个管道支撑系统趋于稳定后浇注混凝土对整个管道进行包裹,进行沙土回填于顶部覆盖2cm厚钢板,最后用30cm后钢筋砼盖板予以封顶保护。三、施工部署

管道疏通电话

疏通污水管道-疏通管道电话- 管道疏通电话-下水道疏通 但是发现大家仍旧对化粪池能否满足农村大家庭的排污需求、化粪池的清理周期、施工做法等存在非常多的疑问。在进行防水砂浆处理的时候,须要使用大横竖来进行刮平,而且在终凝以后还须浇一些水来进行养护。二、根据图纸要求化粪池里面以及外面所使用的抹灰砂浆全部都是采用的1比的水泥砂浆,而且里面还掺杂了百分之5的防水粉,在搅拌的时候要同时进行。 管城区疏通污水管道服务电话那农村排污问题到底该如何解决呢?其实弄一个小小的化粪池就彻底解决了。 吸粪作业时,防止弄脏工作现场和过往行人的衣物,用隔离带围敝作业。三、工艺流程化粪池墙面须要清理上面的污垢以及粉尘,还要浇水让墙面保持湿润,而且采用吊垂直的方法来进行抹防水砂浆、方抹灰饼冲筋等等。四、回填当化粪池里面的结构达到**规定强度的时候,一定要在化粪池的外壁进行防水抹灰处理,而且还要对化粪池的外部进行回填土方才行。 管道疏通电话 化粪池不要做在室内基础之下。 人勿下池工作,防止人员中毒或陷入水中。

五、基层处理把墙面上面所残余的灰尘、砂浆、以及污垢等等东西全部清理干净,然后用水浇墙,并把砖缝里面的尘土全部冲掉,然后湿润化粪池的墙体。清理化粪池在很多人眼里是件很简单的工作,只是觉得化粪池太脏,没人愿意自己清理。事实上清理化粪池确实也不是什么多复杂的事情,只是它需要一些专业的工具和标准化的操作流程与清理知识,不然清理化粪池也是件不易的事情,而且有一定的危险性。化粪池是人们日常生活中经常见到,不可不注意和关注的事情。管城区疏通污水管道服务电话清理等多个角度详细介绍过农村自建房化粪池。 2、排水管是排放生活废水的,大家提到的洗衣机排出的水、洗澡水、洗菜水等生活废水都是通过它排出去。一、化粪池才那么一丁点大。 化粪池清理是一些工厂,酒店,小区,居民楼,需要做的事情。在古代人们称化粪池清理叫“挑黄金”。因为那时的化粪池清理都是通过人工清掏,和用肩膀挑走,随着现代文明发展各种各样的化粪池清理车都生产出来了,也就不像以前那样,但有些难度比较大,吸粪不能进的化粪池我们还是得像以前一样通过人工清掏。 化粪池清理工序:一、吸粪一台(注:吸粪分5吨,10吨,15吨价格也差异),桶2个,搅屎棍2根,水管等工具

管道保护方案

长兴工业园滚子河东路市政工程 武 信 石 油 管 道 保 护 方 案 编制人: 审核人: 审批人:

湖北全洲扬子江建设工程有限公司 年月日 目录 一、工程概况3 (一)工程总体概况3 (二)管道交汇情况4 (三)工程施工对输油管道的影响分析4 二、编制依据2 (一)编制依据2 (二)编制范围3 (三)编制原则3 三、管道保护方案6 (一)管道保护范围要求6 (二)管道保护目标6 (三)管道保护基本措施6 四、应急预案8 (一)应急救援组织机构8 (二)预防措施9 (三)应急处理及救援措施9 五、管线保护管理措施10 六、施工质量保护措施11

七、安全文明施工保证措施11 (一)安全施工措施11 (二)文明环保措施12 第一章工程概况 1、工程总体概况 本投标项目长兴工业园滚子河东路市政工程起始点位于长兴三路,终点为滚子河桥。全长2300米。起点桩号为K0+000,终点桩号为K2+300;该道路设计宽度为16m,中间为9m宽车行道,两侧各为3m人行道,两边路肩各为0.5m。其中车行道路拱型式采用直线型路拱,坡值均为2%,人行道横坡值也为2%,坡向行车道。新建道路路段道路设计纵坡为0.1%~0.2%。该道路车行道采用普通水泥混凝土路面,人行道采用预制混凝土透水砖铺砌。路段设计车速为30Km/h,路口设计车速为10~25 Km/h。长兴工业园滚子河东路市政工程与武信石油管道存在一处污水管网横穿交叉点。污水管网工程起始点位于长兴三路,终点为滚子河桥。污水管道为单侧设计,位于道路东侧人形道。

2、管道交汇情况 3、工程施工对输油管道的影响分析 工程施工主要从以下几个方面对输油管道造成影响 1、管道位置距污水管道底标高一米,根据图纸结合现场实际情况 污水管网接入污水处理泵站。泵站实际标高高于图纸设计得管道标高2.8米,设计采用倒虹吸处理,我方管道横穿滚子河,按图纸

某输油管道工程施工方案

某输油管道工程施工方案

一、工程概况 根据XX成品油管道进行点对点送油的需求,需在密闭输送管线350-P-60501-A2B-N与进泄放罐的泄压管线200-P-60505-A2B-N之间增加热膨胀泄压DN80管线。 两条管线均为新建管线,由于密闭输送管线350-P-60501-A2B-N的阀门HV1161左侧、阀门MOV1205右侧、泄压管线200-P-60505-A2B-N的1号阀门左侧管线已通油,为确保管线的安全和有序施工,特编制本施工方案。 二、施工组织机构 项目经理:XXX 现场负责人:XXX HSE监督官:XXX 技术员:XXX 质检员:XXX 材料员:XXX 火焊工:1人电焊工:2人管工2人起重工:1人 电工:1人普工:10人 三、施工进度保证 1、施工工期:1天 2、确保工期措施 1)配备强有力的项目管理班子,选择技术素质好、责任心强的施工班组施工。 2)提前做好一切施工准备工作,安排好施工设备及施工机具。 四、施工技术措施 1、施工前准备; 1)施工前与设计及油库管理部门结合,确定新建管线的工艺流程、位置、用途等。 2)施工人员、设备、机具、材料按时进场。 3)各种出入证件办理到位,一般作业、动火证、用电证等证件办理到位。 4)施工前进行安全、技术交底。 5)施工区域设立警戒线,动火点设置8Kg灭火器4个,设专人进行监护。 6)施工前确认管道内进行清理干净,两端阀门关闭。在得到相关部门确认,方可以连头施工。 2、管线现场施工方案 1)管线动火连头准备 详见动火连头示意图 A 将350-P-60501-A2B-N管线两端的阀门HV-1161、HV-1162、MOV1205在靠近动火点侧的法兰断开,在断开端加石棉板进行隔离,在200-P-60505-A2B-N管线的1号阀门(DN200)法兰处断开,采用石棉板进行隔离。由于MOV1205为电动阀,为防止在施工作业时自动开启,在断开前需将此阀门调至手动。(阀门法兰断开位置见附图所示) B 在动火点附近打接地桩,并连接现场接地线。将L45的角铁打入地面以下800mm处,用6

管道疏通方法

一、污泥在排水管道中的沉积淤塞作用 排水管道中各种污水水流含有大量固体悬浮物,在这些物质中,相对密度大于1的固体物质,属于可沉降固体杂质,如大颗粒的泥沙、有机残渣、金属粉末等,其沉降速度与沉降量决定于固体颗粒的相对密度与粒径的大小、水流流速与流量的大小。流速小、流量大且相对密度与粒径均大的可沉降固体杂质,其沉降速度及沉降量也就大,也就是说这样的固体杂质在管道中沉积快。同时,因为管道中的流速实际上不能保持一个不变的理想自净流速或设计流速,加之管道及其附属构筑物中存在着局部阻力变化,如管道转向、管道直径的突然变大等,这些变化越大,局部阻力越大、局部水头损失也越大。因此,管道污泥沉积淤塞是不可避免的。 二、城市排水管道清通养护方法的分类及其原理 城市排水管道清通养护的方法主要分为两大类别:清洗和疏通。 (一)城市排水管道清通养护中清洗的原理:即用人为的方法,提高管道中的水头差、增加水流压力、加大流速和流量来清洗管道的沉积物,这就是说,用较大流速来分散或冲刷掉管道中污水可推移的沉积物,用较大流量挟带输送污水中可沉积的悬浮物质。清洗这一类别中包括的城市排水管道清通养护的方法有:水力冲洗、机械冲洗。 (二)当管道淤泥沉积物过多甚至造成堵塞时,清洗的方法就不能解决了,这时必须对管道使用疏通掏挖来清除积泥堵塞物。城市排水管道清通养护中疏通的原理:即用机械直接作用于沉积物,使其松动被污水挟带输送或直接人工清除出管道。疏通这一类别中包括的城市排水管道清通养护的方法有:人力疏通、竹片(玻璃纤维竹片)疏通、绞车疏通、钻杆疏通。 三、城市排水管道清通养护各方法的特点及适用条件 由上述已知,城市排水管道清通养护的方法有:水力冲洗、机械冲洗、人力疏通、竹片(玻璃钢竹片)疏通、绞车疏通、钻杆疏通。其特点及适用范围分别如下: (一)水力冲洗 管道水力冲洗的施工方法为:在管道上游选择合适的检查井为临时集水的冲洗井,用管塞子或橡胶气堵等堵塞下游管道口,当上游管道水位上涨到要求高程,形成足够的水头差后,快速去除管塞或气堵,释放水头差,让大量的水流利用水头压力,以较大的流速来冲洗中下游管道。 管道水力冲洗的适用条件:1.有充足的水量;2.管道具有良好的坡度;3.管道断面与积泥情况相互适应;4.管径为Φ200~Φ600的管道断面,具有最佳冲洗效果。 管道水力冲洗的限制:管道水力冲洗需要人为的加大管道内污水的流速流量,使之超过管道的设计流速和流量,才有实际意义。下表列举各种粒径的泥砂在水中产生移动时所需的最小流速: (二)机械冲洗 管道机械冲洗的施工方法为:利用机械装置,产生高压射流冲洗管道,使上游管道内的沉积物松动,成为可移动的悬浮物质,被水流挟带输送到下游管道所修建的沉泥井中,最后利用真空吸泥车将沉泥井的集泥吸出外运。 管道机械冲洗的适用条件:管径为Φ200~Φ800的管道断面均可使用。 管道机械冲洗的限制:需预先在装置中储存足够量的水。 (三)人力疏通 管道人力疏通的施工方法就是指:人员在保障安全的前提下,进入检查井对管道进行疏通掏挖。管道人力疏通的适用条件:通风良好,且上下游汇入水源无散溢性有毒气体排放。管道人力疏通的限制:人员严格遵守井下操作规程、严禁进入管道内疏通掏挖。本方法在实际工作中应尽可能避免使用。 (四)竹片(玻璃钢竹片)疏通 管道竹片(玻璃钢竹片)疏通的施工方法为:利用天然竹片或玻璃钢竹片的韧性和硬度,人工使其穿入管道

石油管道施工保护专项施工方案

石油管道施工保护专项 施工方案 Document serial number【KKGB-LBS98YT-BS8CB-BSUT-BST108】

目录 一、工程概况 二、石油管道保护目标 三、输油管道保护方案 四、质量保证措施 五、安全保证措施 六、应急预案及应急救援人员、设备、器材的落实情况 附件:道路与管道交叉图 通元镇潭桥、东风大桥及接线工程 西气东输管道处施工专项施工方案 一、工程概况 通元镇潭桥、东风大桥及接线工程位于海盐县通元镇境内,新建两座跨长山河桥梁及接线道路工程。具体内容: 潭桥及接线工程,全长1.015km,东风大桥及接线工程全长0.525km。主要建设内容包括拆除老桥、新建桥梁、桥梁接线及配套附属工程。本工程为跨长山河的新建工程,潭桥、东风大桥为36+56+36预应力混凝土现浇连续箱梁桥。本工程采用为三级公路标准,设计速度为30KM/H;横断面布置为:行车道2*3.5米+土路肩2*0.5米;桥梁净宽7米,桥梁设计荷载标准公路-Ⅱ级,设计洪水频率1/50,主跨通航等级V级,通航净高为5米,净宽为45米,设计通航水位1.86米。其余技术指标均符合《公路工程技术标准》。本工程合同工期15个月。 通元镇潭桥及接线工程,其接线工程K0+620—K0+680与中国石油西气东输管道交叉,由于本工程施工紧,所以施工时必须采用行之有效的保护

措施。为使本工程顺利竣工和保证施工质量,从安全角度考虑,特制定此输油管道保护专项施工方案。 二、输油管道保护目标 工程施工全过程中无输油管道责任事故。 三、输油管道保护方案 1、在工程施工前,加强对施工区域管线的调查工作,对我施工区域的 输油管道进行标注,注明管道名称、走向、埋深等。 2、对本工程全线进行施工放样,明确本工程与管道交叉的位置与距 离,使施工中对管道的保护更加有效。 3、与管道交叉路段,尽量避免大开挖,避免重型机械施工对管道造成 不利的影响。 4、管道与路基交叉位置处,加以路基铁板对穿越道路交叉线管道进行 保护作用。 四、质量保证措施 1、成立以项目技术负责人为组长的工程质量领导小组。 2、现场技术人员认真做好技术交底工作,在土方开挖过程中要进行监 测,并指挥操作,防止对输油管道的破坏。 3、实行质量责任制和技术人员跟班作业制度,即对每道工序从施工操 作到检查验收,都要责任到人。 4、把好重点部位和关键工序的质量,加强质量教育,提高全体职工的 质量意识。

清理疏通下水管道污垢步骤

下水道是厨房和浴室的重要区域,只有保证它的正常运作我们才能过上正常的生活。 但是它难免会出现有污垢的情况,是厨房的油污会黏住了管道使流水不通畅,这时我们就需要清洗下水道。在此之前我们好先了解一下污垢形成的原因。 下水道污垢形成的原因 1、下水道污垢长期积存:植物油脂、粪便、动物油脂等粘稠物流进管道后会粘在管道内壁上,形成垢体;头发丝、破布条、装修残渣、铁细菌、微生物繁殖等都会在管线内壁上形成垢体。以上物体的排放无疑是成垢的重要原因,并随着楼宇存在时间的延长而加重流通不畅或堵塞趋势。

2、清洗手段落后:传统的解决堵塞问题的方法是竹片疏通和疏通机疏通,以上两种手段只能解决污水在管中部分赃物,而不能从根本上解决堵塞问题。 怎样清洗下水道污垢 如果是动物油脂堵,建议用开水通,当然如果能买到浓硫酸效果更佳。如果是有东西堵塞住,那只有用楼上说的那种清理管道的专用工具了。 如果是水泥污垢,70%盐酸是找不到的,35%的到处都有卖的,可以试一下。里面加少量一点面粉,起缓蚀剂的作用,有乌洛托品好。可以减轻对钢铁的腐蚀。 总的来说,清除下水道污垢可以选择使用洁厕剂、84消毒液,但介于它对铁有一定的腐蚀,所以一定要多冲洗几遍。但是使用洁厕剂也有注意事项: 1、许多洁厕剂主要是靠盐酸来达到去除尿碱的作用的,而盐酸具有很强的腐蚀性切有疏通下水道的功能,所以使用洁厕剂时应尽量避免接触皮肤。万一将洁厕剂洒到了皮肤上,可用清水进行冲洗。

2、由于洁厕剂一般都具有腐蚀性,所以洁厕剂不能用于非瓷表面,如木地板、水泥地、大理石以及铝制品等。 3、洁厕剂不能与其他洗涤用品同时使用。 4、鉴于本次检测发现有些洁厕灵几乎没采取什么防腐措施,腐蚀性很高,建议您在使用洁厕灵时,好多冲洗几次。 以家电、家居生活为主营业务方向,提供小家电、热水器、空调、燃气灶、油烟机、冰箱、洗衣机、电视、开锁换锁、管道疏通、化粪池清理、家具维修、房屋维修、水电维修、家电拆装等保养维修服务。

石油管道施工方案概览

沙湾工业园金沟河工业区道路工程东环路交叉西气东输2线管线开挖 专 项 方 案 编制: 审核: 批准: 施工单位:中铁十八局集团建筑安装工程有限公司 2015年7月15日

目录 一、工程概况 二、施工概述 三、施工组织机构 四、主要材料 五、主要施工方法及工艺 六、安全生产 七、文明施工 八、环境保护 九、安全保障措施 十、应急预案 涵洞施工方案

一、工程概况: 沙湾纺织工业园金沟河工业园东环路线路起点为K0+000,位于工业北路岔口,终点K2+225.874位于与规划纬一路交口中心。全线规划红线宽度24m,线路K2+007.1处与西气东输二线之间存在交叉,天然气管线桩号为462+100;线路K2+040.8处本与石油管道之间存在交叉,桩号为74+300。两处管道防护措施采用盖板暗涵进行跨越处置,跨越石油管道采用设置孔径1-2.6m盖板暗涵防护处理,跨越西气二线天然气管道采用设置孔径1-5.0m盖板暗涵防护处理,涵长均为24m。 二、施工概述 因西气东输2线管线横惯东环路K2+007.1处,且埋深在1~1.5m范围内,按照涵洞施工规范及图纸要求,涵洞开挖深度为4.24m、涵长24m。中国石油独山子燃气公司按照燃气管线规范要求,禁止距离燃气管道5m范围内进行机械开挖、必须进行人工开挖。且天然气线路管线确定后须进行必要的加固处理。在管线开挖交叉处24小时有专人(中国石油独山子燃气公司)巡线,如有发现有不规范施工,及时叫停,确保燃气管线不受开挖影响。在涵洞施工范围外5m进行施工围挡封闭,并做好安全文明标示牌。 三、施工组织机构 本工程设施工队长2人、技术员2人、质检员1人、安全员1人、协调员2人、测量员2名、人工开挖组16人。 1、交叉工程施工人员配置 见下图:

石油管道保护方案样本

石油管道保护方案

01月

目录 一、编制依据及原则 (3) 1、编制依据....................................................... ..3 2、编制原则....................................................... ..3 二、管道保护概况及目标 (4) 1、施工项目简介 (4) 2、施工工期....................................................... ..4 3、实施原则....................................................... ..4 4、管道保护目

标 (4) 三、管道施工保护方案及保护措施 (5) 1、施工准备....................................................... ..5 2、盖板涵施工方案 (5) 3、石油管道安全保护方案及相关措施 (7) 四、应急预案及应急救援人员、设备、器材的落实情况 (11) 1、适用范围....................................................... .11 2、组织机构及领导 (11) 3、预案启动和接到事故报告后的行动措施 (12)

4、安全生产事故报告的程序 (12) 5、危险源识别及评估风险 (12) ( K4+086) 石油管道保护专项施工方案 一、编制依据及原则 1、编制依据 1) 、《中华人民共和国安全生产法》 2) 、《中华人民共和国石油天然气管道保护法》 3) 、《建设工程安全生产管理条例》

输油管道专项施工方案

中国移动云南公司呈贡数据中心一期室外管沟管廊及机电配套工程施工总成本项目 输油管敷设施工专项方案 单位名称: 编制人: 审核人: 审批人: 编制日期:

输油管道安装工程 施工内容:高压柴油发电机组室外供油管道施工。 本工程主要分部分项工程内容包括: 1.工程测量; 2.管沟开挖; 3.管道安装; 4.管道焊接、探伤; 5.管道下沟回填; 6.管道强度及严密性试验 技术准备 1.熟悉设计图纸、文件、施工验收标准、规范,核对图纸。 2.组织技术人员学习掌握本工程施工设计图纸、技术要求、施工验收标准及有关文件。 3.组织技术及测量人员对现场进行详细勘测,了解掌握线路走向,对地形地貌、周围环境及地下管线、电缆等要重点勘查。在开挖时碰管线、电缆等则立即停工,及时上报主管部门处 理。 根据工程特点和现场具体情况,制定管道、设施等安装工艺程序如下图 管道安装工艺程序 施工准备:施工人员、设备、材料等按时进场,施工前进行安全、技术等交底。

1、工程测量 一、测量机构设置 为保证工程质量,所有测量人员均具有相应的执业资格和施工经验,配备专业的测量人员。 二、施工测量 建设单位或设计部门应向施工单位提供城市或机场平面控制网点和水准网点的位置、编号、精度等级及其坐标、高程数据,以确定管线设计线位和高程。根据招标单位、设计单位提供的施工测量基准点进行施工管线的测量放线工作。在放线之前应校核提供的基准点之间的闭合差是否符合规范要求,并经监理工程师认可,进行施工导线和施工管线中线及其控制线的测量工作。 1、根据设计交底提供的控制桩和坐标结果以及设计图纸,放出管道轴线桩及边桩。重要的桩还应进行保护,并做好护桩,所有护桩必须设置在明显可靠、牢固的地段。 2、临时水准点的测设:从复核后的水准点引出临时水准点,临时水准点应设在稳固及不易被碰撞的位置,并及时进行复测。 3、所设的桩应分类编号、详细记录,并说明位置、方向、作用和方位等。由于现场所布置的桩容易损坏,在使用桩时应先进行复核校对,合格后,报请监理复验,再进行下道工序。 4、相邻施工段间的水准点设在施工分界点附近,在进行测量时对相临段已完管道的高程进行复核。 5、施工过程中应重点对管沟的沟底标高、定位,阀井的中心位置、标高,标高进行控制,使其满足工艺设计要求。

石油管道保护专项安全施工方案

供暖管道水平定向钻穿越工程 (沈阳沈北新区***路) 石油管道保护专项安全施工方案 建设单位: 施工单位: 时间:年月日

目录 一、工程概况 二、石油管道保护目标 三、石油管道保护责任制 四、石油管道保护管理机构 五、石油管道防护方案 六、应急预案

石油管道保护专项安全施工方案 一、工程概况 1、工程地点:辽宁省沈阳市产沈北新区***路 2、管道性质:供暖管道 3、管径:DN***mmΦ** mm 4、管材材质:预制保温钢管 5、地质条件:粘土、中沙 本工程穿越沈北新区***路,目的连接两侧管线。本工程供暖管道穿越**路有石油管线存在,由于本工程工期紧,施工面多,采用水平定向钻施工,所以施工时必须采取行之有效的保护措施。为使本工程顺利完工和保证施工质量,从安全角度考虑,特制定此石油管道保护专项安全施工方案。

二、石油管保护目标 工程施工全过程中无石油管道责任事故。 三、石油管线保护责任制 为了切实做好石油管道保护工作,强化石油管道保护 意识原则,实行地下管道保护责任制,项目经理为本程的石油管道保护责任人。在施工期间邀请石油管道管理人员现场监护,对于石油管道造成的损害,由施工方负全责。 四、石油管道保护管理机构 项目部成立石油管线保护领导小组,由项目经理担任组长,技术负责人担任副组长,安全员、测量员、施工员等与管线附近施工有关的人员为成员,全方位全过程监控管线的安全情况,及时汇报与汇总,随时掌握管线附近的施工情况及土体的扰动情况,动态观测土体的变形情况,以便采取相应的施工对策。

附组织机构图: 五、石油管道防护方案 1、施工前,针对设计提供的管线探测坐标,石油管线 位置,对施工区域的石油管道进行调查,对于我施工区域的输油管道进行标注,注明管道名称、走向、埋深等,在石油管道作业区域放置明显警示桩。 2、供暖作业管道与石油管道交叉点地表立标桩,标示石油管道安全防护,标示施工单位及石油管道单位联系电话。 3、开挖作业面要大于5米,距管线作业位置5米范围内采用人工清表,然后进行人工开挖探沟,确定石油管线实际位置及埋深,避免对土体扰动。 4、在开挖过程中,要分层开挖,逐步推进,不能盲目随

相关主题
文本预览
相关文档 最新文档
