1?适用范围

本作业指导书适用于本公司所实施的建筑工程中的塔吊、施工电梯安装作业。

2.作业准备

2.1塔吊安装准备

2.1.1施工现场准备

(1)根据施工方案及施工组织设计确定砼基础的铺设位置,严格按塔吊型号砼基础图的要求进行基础设置。

(2)为满足塔机安装及正常使用,配备符合安全要求的专用配电箱,并距塔机中心不大于3m

(3)清理进场道路,清理回填并夯实塔机基础周边范围内的场地,以便于进场塔机部件的摆放和选择汽车吊的就位点。

2.1.2施工技术准备

(1)根据施工组织设计及工程建筑物的特点选用满足使用要求的塔吊型号,

并编制塔吊安装专项施工方案(由有资质的塔吊安装单位进行编制及安装),塔

吊安装技术人员必须提前进行现场实地勘测,仔细地考虑在安装中可能碰到的问题,制定切实可行的施工方案,对疑难问题及时同相关定位沟通,共同商讨解决对策,确保安装顺利安全的进行。

(2)做好安装前塔机的检查、维护。

(3)做好保养、检查,清理安装部件,做好装运准备。

(4)做好以下技术资料的准备:

1)安装说明书;

2)场地平面图;

3)基础验收记录;

4)塔机零部件安装验收表;

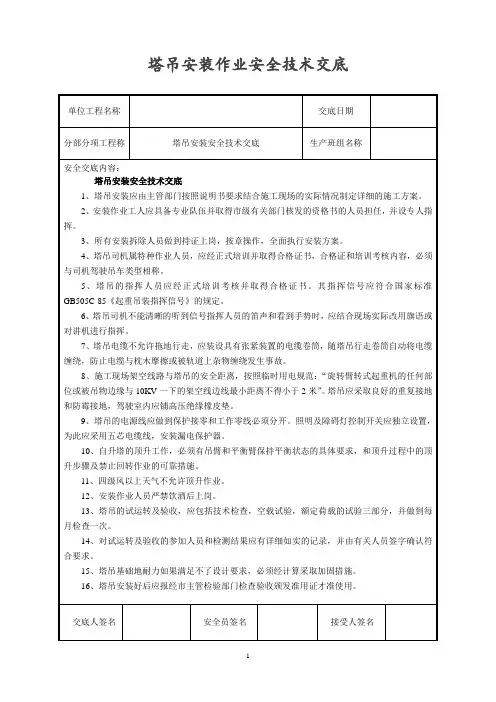

5)安装作业安全技术交底。

2.1.3塔吊安装施工人员准备(安装前应做详细报审)

注:安装前应对安装作业人员进行详细报审,安装人员根据实际情况进行调整。

2.1.4工具准备

根据塔吊安装专项方案进行安装工具的配备。

2.1.5起重机械准备

根据塔吊安装专项施工方案选择合适的起重机械配合塔吊安装作业。

2.2施工电梯的安装准备

2.2.1施工技术准备

根据工程特点及现场实际情况选择合适的施工电梯,并由有资质的安装单位进行安装专项方案的编制及安装。

2.2.2施工现场准备

(1)进出现场道路坚实平整,能满足施工电梯安装进出场的使用要求。

(2)主体结构施工达到安装施工电梯的要求。

(3)施工电梯基础已按方案要求施工。

2.2.3主要施工人员准备

注:施工人员可根据现场实际情况进行调整,安装前应对作业人员进行详细报验。

225施工材料准备

待安装的升降机应做到性能完好,金属机构部分无疲劳损伤、无焊缝开裂脱焊、无严重锈蚀。对钢丝绳、滑轮组、电气设备、安全保险机构等,安装前应认真检查,发现问题必须马上整改。

3 ?施工程序与工艺流程

3.1塔吊安装施工程序

底架安装一基础节安装一标准节及外套架的安装一安装锚固一回转总成的安装一驾驶室节的安装一塔头安装-平衡臂安装一起升机构的安装一起重臂安装一安装剩余配重一穿绕起升钢丝绳一顶升加节一调试验收

3.2塔吊安装工艺流程

3.2.1基础节安装:安拆队长指挥好汽车吊,用两根8米钢丝绳对折后拴在基础定位框的四个脚上,将定位框吊出并放在基础周围,然后将基础节吊起安装到预埋角钢内,并用销轴连接好,打上立销并穿好开口销。

3.2.2标准节及外套架的安装:在地面上将提前用汽车吊拼装标准节(标准节节数由专项施工方案确定),在地面上将外套架上的所有的零部件组装上,安装到一半标准节时,将拼装好的套架安装到标准节上,并固定在标准节的爬靴上面。然后将剩余的标准节安装好,最后用汽车吊将套架提到最上面去。并固定在标准节爬靴上面。

3.2.3安装锚固:在安装回转之前,首先根据方案安装一道附着,并焊接好后再继续下一道程序。

3.2.4回转总成的安装:待附着安装完毕并焊接好后,在地面上将回转总成的零部件

组装好,用两根八米钢丝绳对折后拴在回转与驾驶室节连接销轴处,然

后指挥汽车吊慢慢起钩将回转总成吊起,放到已安装的标准节角钢内,并打好销轴和立销,待接通电源后再将外套架顶升并与回转支撑用销轴连接好。

3.2.5 驾驶室节的安装:在地面上将驾驶室平台及驾驶室安装到驾驶室节上,用两根钢丝绳对折后用卡环卡在上面的四个连接销轴上,驾驶室一侧用倒链找下平衡,然后指挥汽车吊将驾驶室节慢慢吊起,吊至与回转总成用八个销轴连接好,注意前后方向,驾驶室突出一侧为起重臂方向,要和下面标准节爬靴方向相反,并穿好开口销。

3.2.6 塔头安装:在地面上按照说明书将前后各两根拉杆组装到塔头上面,用一根2 米钢丝绳拴在塔头吊点处,然后指挥汽车吊慢慢将塔头立起并吊起,将塔头与驾驶室节用两个销轴连接好(注意前后方向,有支撑杆方向为后方),在指挥汽车吊稍微动下,将塔头上的支撑杆与驾驶室节连接好。

3.2.7 平衡臂安装:

(1)安装第一节平衡臂,在地面上将第一节平衡臂上的护栏安装好,并穿好开口销,将连接横梁及一节拉杆放到第一节平衡臂上并用铁丝固定好,防止脱落;

(2)找好吊点将第一节平衡臂吊起安装到驾驶室节上,并用四个销轴连接好;

(3)在地面上将第二节平衡臂装好平台、护栏;

(4)找好吊点将第二节平衡臂和配重架一起吊起,吊至一定高度,将这两节平衡臂与第一节平衡臂用四个销轴连接好,并穿好立销及开口销。

3.2.8 起升机构的安装:在地面上将L 箱以及电阻箱安装到起升机构上,用两根钢丝绳对折后找好吊点用汽车吊吊起,安装到平衡臂上销空内,安装第一块配重,靠近起升机构的位置,并将第一节平衡臂上连接横梁上拉杆与塔头上拉杆用销轴连接好,电工接好电源,这时塔吊司机操作下钩,使起升钢丝绳经过塔头滑轮、平衡臂滑轮组以及横梁滑轮,并固定在连接横梁上面(绕法如下图),然后转动塔吊至变幅安装起重臂方向。

I 2慢出皐断3申淹IT J T舱Hl

1能强滞轮n A爭襦疗枪e盅**

329起重臂安装:

(1)在地面上将起重臂组装好,组装前将起重臂根部垫起,便于安装变幅小车,并组装上所有的拉杆并用铁丝固定;

(2)确定起重臂吊点,并在地面上将变幅钢丝绳穿绕好;

(3)指挥汽车吊起钩,并在起重臂末端系一根麻绳引导方向,吊至一定高度;

(4)将起重臂与驾驶室节用两个销轴连接并穿好立销及开口销;

(5)指挥汽车吊继续慢慢起钩,起到一定高度将起重臂上拉杆与塔头上拉杆用销轴连接好;

(6)指挥汽车吊起钩,将塔头与驾驶室节连接支撑拆除,汽车吊和塔吊相互起钩使塔头倒向平衡臂方向,最后将连接横梁与平衡臂上甲板用销轴连接好;

(7)在以上过程中ST7027塔吊起升钢丝绳不要太紧也不要太松,防止将钢丝绳拉开;

(8)—个专人站在起重臂上准备解除固定起重臂拉杆的铁丝,指挥汽车吊慢慢下钩,将起重臂放平,放平过程中将铁丝逐个解除;

(9)电工接通所有电源,并将塔吊转至便于安装配重的位置。

3.2.10安装剩余配重:最后将剩余的五块配重逐次安装好,安装顺序为由大到小安装,安装完毕配重后将配重固定好,防止工作过程中晃动。

至此塔吊安装完毕,不再需要汽车吊进行配合,进行限位调试,调试完毕后进行塔吊顶升。

3.2.11穿绕起升钢丝绳:穿绕办法如下图所示

i福卑t>殳4**

I , 2, 3 轮甬價豊 a L、悄軸

J赧?两H尢帕小车潺冷乩带帕冊轻

3212顶升加节

(1) 将一节标准节吊至爬升架引进小车的正上方,缓慢落下吊钩,使标准节合适地落在引进小车上,然后摘下吊钩。

(2) 将载重小车开至顶升平衡位置,塔机处于配平状态。

(3) 使用回转机构上的回转制动器,将塔机上部机构处于回转制动状态,不允许有回转运动。拆除塔身顶部与下支座的8根销轴。

(4) 将顶升挂板挂在距离最近的一组标准节踏步的槽内,插入安全销。确

认无误后,开动液压系统,使活塞杆伸出,将爬升架及其以上的部分顶起10-

50毫米时停止,检查顶升挂板、爬升架等传力部分是否有异响、变形、油缸活塞杆是否有自动回缩等异常现象,确认正常后,继续顶长。

(5) 顶起超过1/3标准节高度并使爬升架上的换步顶杆位于下一个踏步上方,停止顶升,并回缩油缸,使换步顶杆落在低位的踏步上。

(6) 确认两个换步顶杆都准确地压在踏步槽上并承受爬升架及其以上部分的重量后,拔出安全销,将油缸活塞全部缩回,顶升挂板上升,然后挂在上方最近的一组踏步槽内,插入安全销。

(7) 再次伸出油缸,使座落在踏步上的换步顶杆上升至踏步。

(8) 停止顶升,并回缩油缸,使换步顶杆落在踏步上。

(9) 确认两个换步顶杆都准确地压在踏步槽上并承受爬升架及其以上部分的重量后,拔出安全销,将油缸活塞全部缩回,顶升挂板上升,然后挂在上方最近的一组踏步槽内。插入安全销。此时已顶起2/3个标准节。

(10) 顶升挂板挂在踏步槽内后,伸出油缸,将塔机的上部结构再顶起超过

1/3 个标准节高度,此时塔身上方应有能装入一个标准节的空间。

(11)用引进小车将标准节引至塔身正上方,缓慢回缩油缸,使引进小车的下面与标准节连接头接触,再缩回油缸,对正下支座与标准节连接销孔,每个接头处插入一根安装用的临时销轴。此时引起小车已与引进梁脱开。

(12)伸出油缸,引进小车重新落在引进梁上,继续伸出油缸,直至引进小车与下支座相连接的标准节脱开,推出引进小车,缩回油缸,对齐新引进的标准节与原标准节的连接销孔,插入8 根标准销轴,敲击直至轴肩紧贴弦杆表面,在销轴上装上防转套后再插入小销轴及弹簧销。

(13)拔出安装用临时销轴,再缩回油缸,对齐下支座与新引进标准节连接销孔,插入8 根无肩轴销轴,敲击入孔,在销轴的一端插入小销轴及弹簧销,在另一端装上防转套后再插入小销轴及弹簧销。

(14)至此完成一个标准节的加节工作,重复以上步骤,直至加节到85 米。

3.2.13 顶升后调试

(1)按照说明书中关于顶升的规程,将塔式起重机顶升到所需高度。

(2)调试各限位及安全装置,使塔式起重机具备安全工作条件。

(3)进行试运转,避免在正常工作状态下发生安全事故

(4)固定好电缆,收拾利索,保证工完场清的效果。

3.2.14 塔吊验收:

塔吊安装顶升完毕后,由项目相关人员,厂家相关人员,安装单位安全技术人员联合组成检查组,按照说明书及设备自检表的要求进行全面检查,对不合格或存在隐患的部位进行整改,合格后方可使用,并将相关资料整理归档后,向主管部门报验。3.3 施工电梯安装程序

备件、熟悉安装安全要求一升降机基础制作一地盘、护栏的安装一吊笼的安装一上传动小车的安装一导轨架的安装一附墙架的安装T电缆导向装置的安装—安全限位的安装3.4 施工电梯安装工艺

3.4.1 基础施工按照施工电梯厂家提供的技术标准进行,注意地脚螺栓安装的位置。

3.4.2 外笼与吊笼的安装:

(1)将基础表面清扫干净;

(2)将底盘运至现场,用吊车吊至基础上方,穿入地脚螺栓,调整地脚螺栓螺母标高,调整底盘的水平度;

(3)安装导轨架,用经纬仪测量导轨架的垂直度,保证导轨架的各个主管在两个方向上的垂直度不大于1/1000 ;

(4)导轨架调整垂直后,压紧 4 个地脚螺栓;

(5)将各护栏与底盘用螺栓连为一体,调整外笼门框的垂直度,将护栏下间隙垫实;

(6)安装缓冲弹簧;

(7)将另一半部分的外笼与前半部分用螺栓连接起来;

(8)同前一样调整垂直度并压紧地脚螺栓,松开吊笼内电动机上的制动器;

(9)用起重机吊起吊笼,从标准节上方使吊笼准确就位;

(10)将制动器复位,安装好吊笼上的护身栏。

(11)吊笼、外笼安装完毕后进行调整,调整的质量标准为:齿轮与齿条的啮合间隙为0.5mm各个滚轮与标准节主管的间隙为0.5mm。

3.4.3 导轨架的安装:

(1)将标准节两端管子接头处及齿条销子处擦干净,并加少量润滑脂,在地上将 4 节标准节连成一组,然后吊上导轨架对准下面标准节主管和齿条上的销孔,用螺栓固

定。

(2)随着导轨架的不断提高,应同时安装附墙架,并检查导轨架安装垂直

度,允许偏差60m小于15mm

3.4.4 附墙架安装:

附墙架安装数量及标高由施工方案确定。所有连接座的焊接由专业人员进行作业,所有焊缝必须满焊。

3.4.5 限位开关及极限开关碰铁的安装:

(1 )下限位碰铁的位置,应在吊笼满载下行时自动停止在碰到缓冲弹簧

100-200mm处;

2)下限碰铁应安装在吊笼在碰到缓冲弹簧之前制动;

(3)上限碰铁调整到使吊笼制动停止在上终端平台位置;

(4)上限碰铁安装在吊笼超过上终端平台

150mn处,确保上、下限位开关

距限位碰铁的距离;

( 5)必须保证极限开关触柄与上下极限碰铁的距离在极限开关断开位置时,其触柄距碰铁0.2-2mm范围内;

( 6)固定所有碰铁上的螺栓,确保碰铁不移动。

3.4.6 电缆安装

(1)现场供电箱距升降机电源箱应在20m以内,保证供电质量;

(2)将供电电缆从升降机上的电源箱内总开关接入现场供电箱;

( 3)将电缆线以自由状态盘入电缆笼内;

(4)电缆线一端从电缆笼底部引出接入电源箱,另一端通过电缆拖架引到吊笼内接入电控箱;

(5)电缆笼安装在电缆拖架下方,使电缆线在其中心并可自由的拽出或盘入电缆笼内。

3.4.7 电气装置安装

( 1 )在调试前,先用起重设备安装一、二节标准节,然后按照程序进行调试;

(2)用接地电阻测试仪测量升降机钢结构及电器设备金属外壳的接地电阻,不得大于 4 欧姆;

(3)用500V兆欧表测电动机及电器元件的对地电阻应不小于1兆欧;

(4)检查各安装控制开关,分别打开吊笼上的各个门,触动断绳保护开关,上下限位开关、极限开关等均能够起作用;

(5)校核电动机界线,吊笼上、下运行方向应与操纵盒上所示的方向一致;

(6)吊杆安装:吊杆应安装在吊笼顶部吊杆安装孔内,在吊笼内安装向心轴承,安装压垫并用螺栓固定。

3.5 施工电梯安装质量标准及控制

3.5.1 浇注钢筋混凝土基础前,须对地面周围场地进行平整处理,使地面的

耐力在导架最大高度w 60m时为0.15Mpa以上;

3.5.2 预埋底架中心到混凝土支柱的距离L=3600mm;

3.5.3平衡铁钢丝绳长度应适中,使平衡铁触地后,门的开启高度为1.9米, 门关闭后平衡铁不致脱离轨道;

3.5.4吊笼下落到位后,撞开门锁,门方能向上开启,否则应进行调整,使门锁能正常工作;

3.5.5钢丝绳夹头必须牢固可靠,? 6?? 16钢丝绳绳夹数量不的少于3个, 夹头间距为100mm钢丝绳外露自由端不小于200mm

3.5.6导轨直线度在安装时应作校正,接口处错位不得大于0.5 mm;

3.6施工电梯验收与使用

施工电梯安装试运行后,报相关单位进行检验,待检验合格并出具使用证明后才能进行使用,施工电梯在使用过程中应做好使用、维检及交接班记录。

4 ?安全及环保措施4.1危险源辨识与控制

4.2安全保证措施

(1)安装作业必须按照方案所列顺序进行。

(2)进入施工现场应正确戴好安全帽,安装过程中高处工作人员必须系好安全带,戴好安全帽,穿防滑鞋。

(3)在风速超过四级风的情况下,塔机不得安装作业。

(4)由于塔机安装是在空中进行,项目部必须协调、保证作业半径无人,以防高空坠物造成伤害。

(5)拉好警戒线,有专人在地面看管,无关人员禁止进入安装施工场内。

(6)安装前分工明确,进行班前教育和交底,要求每个人在分工表和交底上签字,明确安装流程及安全注意事项。

(7)参与安装人员都必须持证上岗。

(8)本方案根据塔吊说明书中规定的安装程序并参照建筑设备管理协会关于塔式起重机安全生产的规定而制定,要求参加实施安装的有关人员认真实施此方案,严格遵守各项安全操作规程,一丝不苟地完成安装工作。

(9)在安装期间,划出警戒线,并设明显标志,严禁无关人员进入。

(10)任何人不准站在悬吊物下。起重机吊臂下方、吊件及吊臂的回转范围内,严禁人员停留或通过。

(11)起重安装的指挥信号必须一致,指挥以一人为主,吊件在地面时,以

地面指挥为主,吊件在空中时应以高空指挥为主。

(13)吊装指挥、起重机械操作人员与吊件三者之间必须保持良好的能见范围,否则必须使用对讲机。

( 14)上方有高空作业时,如有人进入其下方工作时,下方人员必须先与上方人员取得联系,并经同意方可进入。

(15)使用撬杠时,双脚必须站稳,身体站在撬杠的侧旁,用力要平稳,防止撬杠打滑或支点脱落,物体被撬起后,严禁将手和脚伸入物体下方。

(16) 打锤时,不得戴手套,锤头、锤柄上不得有油污,并时刻注意身边的其他拆装人员。

( 17)安装人员应严格遵守安全操作规程,并持证上岗。

( 18)不得在风速超过 6 级或下雪等恶劣天气条件下进行拆卸作业。

( 19)全体人员必须协同作业,听从指挥,确保拆卸作业安全顺利地进行。

( 20 )应随时检查各金属结构的疲劳状况和连接情况。

(21)检查起升、变幅机构和起重臂的磨损情况,必要时进行修整。

(22)检查塔机的吊索具及辅助吊索具的可靠性。

( 23)塔机安装过程中现场设有专人负责指挥现场。

4.3 环保措施

4.3.1 施工后的工具应有组织、有计划的退场,按指定的地点位置铺设、搁置。

4.3.2 吊机退场应有专用道路,按序进行、慢速行驶、注意周围的建筑物及单体构件。

4.3.3 及时整理堆放现场的机具、工具及零碎部件。

4.3.4 做好废弃物的回收工作,严格执行工完料清的管理规定

电梯系统运行管理作业指导书(正式)

编订:__________________ 单位:__________________ 时间:__________________ 电梯系统运行管理作业指 导书(正式) Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-5444-62 电梯系统运行管理作业指导书(正 式) 使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 1.目的规范和指引电梯设备维护标准及维护作业要求,为监督供方维护电梯设备工作提供依据,确保电梯设备完好、安全、运行正常。 2.适用范围适用于电梯设备维护业务外包监督管理。 3.责任归属 3.1项目经理(即服务中心/管理处负责人)监督本项目电梯设备运行管理工作。 3.2工程主管(即设备管理负责人)负责监督电梯设备外包工作及电梯设备管理责任人的管理工作。 3.3维修技工(具体的设备责任人)定期对电梯外包单位进行监督、评估。 4.方法与过程控制4.1 电梯设备维护标准

4.1.1 轿厢设备维护标准 4.1.1.1轿厢内张贴电梯有效年检合格证、安全乘梯须知。 4.1.1.2轿厢内照明良好,轿厢通风风机无异常噪音,按钮面板整洁,字迹清晰。 4.1.1.3紧急对讲话筒有使用提示标识,摘挂便利、通话声音清晰。监控探头确保画面能分辨乘客面部。 4.1.1.4轿厢平层误差在正负10mm以内。 4.1.1.5电梯运行、增速、减速平稳。从启动到平层皆无异常震动、冲击及异常声响。行驶过程中轿厢无明显晃动,箱门无晃动而产生的撞击声,电梯门开启闭合灵活,无卡、擦声音。 4.1.2 电梯机房设备维护标准 4.1.2.1机房内配置盘车专用工具一套。 4.1.2.2控制柜内的排风扇运行正常,柜内温升符合要求,线路整洁,电器表面无积尘现象;主回路接触器无打火碳化迹象。接地电阻小于4欧、动力线

施工电梯操作规程

施工电梯操作规程 1、岗位安全职责 1.1 负责日常例行保养,对电梯进行检查、维修、调整,并作好记录。 1.2 严格按照安全技术交底和操作规程实施作业。 2、岗位任职条件 2.1 上岗前经过身体检查,无不适应性疾病。 2.2 必须经培训考核合格,持证上岗。 3、上岗作业准备 3.1 仔细阅读上一班司机写的运转记录,以便了解机械状况。3.2 检查电梯控制箱看电源开关是否在零位,电路是否正常。 3.3 检查电梯的技术状况,如: A、立柱导轨架附墙支撑的螺栓连接是否可靠。 B、梯笼、平衡重装置在运行范围内的绳轮系统是否有故障,钢索与夹具的联接是否松动。 C、检查齿轮齿条啮合,滚导轮与立柱之间间隙是否正常。 D、检查电缆导向上下有无障碍,安全保护开关以及电磁制动器是否灵敏可靠。 E、在传动机械试运转时是否有异常声响,各部分限位开关门和行程开关是否良好。 4、安全操作规程 4.1 当班期间,司机不能离开梯笼岗位。操作时,司机必须精神

集中眼观四方。遇有不正常声响,应立即停车检查。 4.2 电梯运行时,乘载人员必须听从司机指挥,严禁他人擅自操作。 4.3 上电梯的货物在笼内注意荷载均匀分布,尽量紧靠立柱中心,严防单边偏重。 4.4 司机在操作时遇雷雨、大雾、导轨冰冻以及风力超过6 级时 严禁开车,并应将梯笼停靠在地面。 4.5 发现电磁制动器、限速器以及其他安全装置出现失灵情况, 应立即停车,修复后再开车。 4.6 工作结束必须将电梯降至地面,断开梯笼内开关以及地面的 总开关,切断电源,并检查梯笼内机械动力部分,是否有过热或损坏现象;打扫梯笼,并做好电梯运转记录;锁好电器控制台和开关箱,并将钥匙移交下一班司机。 5、其它注意事项 5.1 电梯下降、橇动制动器的方法: A、如电梯已越过限位块或在安装梯笼时,电梯可进行橇动升降。 在着手橇动前,要切断电源。 B、用特制的木块松开一台传动机组的制动器。 C、把另一台传动机中间法兰盘上的检查盖取下,并用橇杆插入 该传动机组的联轴节孔内。橇动时,须用手拉电动机尾部的把手,以松开制动器。 D、橇动一次,需使制动器抱闸一次(否则梯笼要坠落)。

加油站升降机作业指导书

加油站升降机作业指导书 1 准备工作 1.1 操作者必须持证上岗(未有上岗证务必熟悉安全操作规程并经授权),熟悉设备的基本结构、性能和操作方法,操作时必须集中精神。 1.2 操作者必须配戴好劳动保护用品,必要时还需配戴安全帽。 1.3 操作前检查控制器、制动器、吊钩、钢丝绳、安全装置各部件润滑状态,并进行一次空载试验,检查起升机构和各运行机构工作状态。 2 操作规程 2.1 操作者务必与挂钩工配合好,调整挂钩到合适位置,待挂钩工将挂钩钩住须上吊的物件并确认挂牵后,向操作者发出信号进行操作。 2.2 操作者点动向上按钮,在物件离开地面0.5米时,挂钩工向操作者发出暂停信号,吊机停止后,

再次确认物件是否稳妥可靠,吊钩、钢丝绳状态是否正常。 2.3 挂钩工检查正常后离开安全栏区域并关闭防护栏,再次向操作者发出起吊信号。 2.4 操作者在起吊过程中,注意地面情况,阻止人员在防护栏内停留或通过。 2.5 下列情况不准起吊:被吊物件超载或重量不清;捆绑吊挂不牵,被吊物体有人或浮置物;工作场地昏暗;斜拉物体;易燃易爆物品。 2.6 不得利用限位装置、急停开关停车。空载下降吊钩不得落丢地面或物体上。 2.7 不准在运行过程中进行调整或维修。维修保养进必须切断电源并挂上警示标识牌。 2.8 开关电源前或工作中突然停电时,应将所有控制手柄扳回零位,起吊物件未放下操作者不得离开操作工作区。 3 注意事项

3.1 严禁超负荷吊运,不得将物件吊于半空中长时间悬挂。 3.2 吊物下严禁人员逗留或通过。 3.3 升降机周围应设置安全栏和警戒线,悬挂鲜明警示牌,严禁非工作人员进入。 3.4 注意钢丝绳滚筒的钢丝绳绕动状态,不可乱绕,同时下放吊钩时滚筒上的钢丝绳不得少于2圈的圈数。 3.5 吊物上升时严禁撞顶。 3.6 吊机运行时不得同时运行升降和水平移动操作,避免物件撞到安全栏致物件脱落地面发生危险。 3.7 严禁将吊机上的安全装置“人为短接”。 3.8 发现吊机有故障时,应立即将所吊物件放回地面,停止操作并向主管部门汇报情况。 4 维护保养 4.1 保持设备干净,操作区域内严禁乱堆放物品。 4.2 在安检期到之前进行续检工作。

杂物电梯安装工艺(作业指导书)

杂物电梯 安装工艺(作业指导书) 编制: 审核: 批准: 2010年3月20日发布 2010年3月25日实施成都市立方安电梯有限责任公司

目录 一、安装前工作准备及开箱点件 二、制作样板和井道放线 三、安装导轨及调整 四、安装地坎、门框及门套 五、安装并调整厅门 六、安装机房设备 七、安装井道线槽及布线 八、安装轿架、对重架及地坑设备润滑 九、安装曳引钢丝绳和限速器绳 十、拼装轿厢和安装轿顶设备及布线 十一、安装随行电缆和保护装置 十二、慢车调试及感应板、补偿链等安装十三、快车调试 十四、清理工地、验收移交

一、安装前工作准备及开箱点件 1、当我们进入工地以后,第一要作的事就是检查仓。仓库的门、照明等。这些防盗和保护措施必须在开箱以前做好。施工工地是一个人员比较复杂的场所,当材料或工具被盗或被损坏时,都将给安装工作造成很大的困难。 2、搭货架:搭好货架,将部件分门别类放置。 2.1便于清点,搭好以后每档都用标签写上材料的名称、用途,箱子开 好后以便核对。做到有条不紊、一目了然。 2.2能更好地利用仓库,想空间要地方。在仓库面积紧张时,这是唯一的好办法。 2.3便于管理。避免在无意当中碰坏电梯零部件。 2.4便于取材料。不管是老师傅还是小徒弟都会带来方便。老师傅节省时间,小徒弟在取材料时能进一步地对电梯零部件的认识。 2.5便于现场管理。先装部件放在易取到的地方,后装的部件放在里面。 2.6美观 3、开箱 3.1先熟悉箱单,对每个箱内所装何物心里有数。 3.2熟悉合同附件,了解电梯的详细规格和产地。 3.3了解电梯布置图 3.4打开箱子,按照箱单对箱内的材料逐一加以清点,查清它的缺损。 把所有箱子开好以后,再全面核对一次,并填写现场开箱报告。 3.5有些材料箱单内未反映出来,但在我们安装时必须装的,也要在报 告上填好,并注明原因。 开箱时最重要当心的就是铁钉和快口。在搬运及存放时应注意方法,以免造成损坏及零部件砸伤手脚。戴好手套穿好工作鞋,防止快口割手。多人搬运重物时必须统一指挥。 4、安全防护 4.1召开由工长召集的所有安装人员参加的会议,会议内容应作好详细记录。会议内容有:

电梯检验作业指导书

电梯检验作业指导书 编号:YK-ZY-04-2016 版次:A/0 L Xjs 编制/日期:______________________________ 审核/日期: _____________________________ 批准/日期: _____________________________ 重庆怡快电梯有限公司CHONGQING YIKUAI ELEVATOR COMPANY LED

电梯检验作业指导书 1. 适用范围 本细则适用于在用电力驱动的曳引式电梯(防爆电梯、消防员电梯、杂物电梯除外)的安装、改造、重大维修施工检验。 2. 检验依据 《电梯制造与安装安全规范》GB7588-2003 《电梯监督检验和定期检验规则一曳引与强制驱动电梯》TSG T7001-2009 3检验性质 电梯施工检验是电梯生产单位对执行相关法规标准规定、落实安全责任,开展为保 证和自主确认电梯安全的相关工作质量情况的自行检验。电梯生产单位的检验记录或者 报告中的结论,是对设备安全状况的综合判定。 4. 检验基本规定 施工单位应当按照设计文件和标准的要求,对电梯机房(或者机器设备间)、井道、底坑等涉及电梯施工的土建工程进行检查,对电梯制造质量(包括零部件和安全保护装臵等)进行确认,并且做好记录,符合要求后方可以进行电梯施工。 施工单位应当按照相关安全技术规范和标准的要求,保证施工质量,真实、准确地 填写施工检验记录和检验报告书,对施工或者日常维护保养质量以及提供的相关文件、资料的真实性及其与实物的一致性负责。 实施施工检验,应当遵守以下规定: (一)对于电梯安装过程,按照本细则第9条规定的检验内容、要求和方法,对项目进行检验; (二)对于电梯改造和重大维修过程,按照本细则第9条规定的检验内容、要求和方法,对改造和重大维修涉及的相关项目及其内容进行检验,其他项目按照定期检验要求进行检验。 5. 整机检验条件 对电梯整机进行检验时,检验现场应当具备以下检验条件: (一)机房或者机器设备间的空气温度保持在5?40C之间; (二)电网输入正常,电压波动在额定电压值土7%的范围内; (三)环境空气中没有腐蚀性和易燃性气体及导电尘埃;

施工电梯安全操作规程(新版)

施工电梯安全操作规程(新版) The safety operation procedure is a very detailed operation description of the work content in the form of work flow, and each action is described in words. ( 安全管理 ) 单位:______________________ 姓名:______________________ 日期:______________________ 编号:AQ-SN-0609

施工电梯安全操作规程(新版) 1、施工电梯安装后,安全装置要经试验、检测合格后方可操作使用,电梯必须由持证的专业司机操作。 2、电梯底笼周围2.5M范围内,必须设置稳固的防护栏杆,各停靠层的过桥和运输通道应平整牢固,出入口的栏杆应安全可靠。 3、电梯每班首次运行时,应空载及满载试运行,将电梯笼升离地面1M左右停车、检查制动器灵活性,确认正常后方可投入运行。 4、限速器、制动器等安全装置必须由专人管理,并按规定进行调试检查,保持其灵敏度可靠。 5、电梯笼乘人载物时应使荷载均匀分布,严禁超载使用,严格控制载运重量。 6、电梯运行至最上层和最下层时仍要操纵按钮,严禁以行程限位开关自动碰撞的方法停车。

7、多层施工交叉作业同时使用电梯时,要明确联络信号。风力达6级以上应停止使用电梯、并将电梯降到底层。 8、各停靠层通道口处应安装栏杆或安全门,其它周边各处应用栏杆和立网等材料封闭。 9、当电梯未切断总源开关前,司机不能离开操作岗位。作业完后、将电梯降到底层,各控制开关扳至零位,切断电源,锁好闸箱门和电梯门。 XXX图文设计 本文档文字均可以自由修改

升降机操作规程通用版

操作规程编号:YTO-FS-PD107 升降机操作规程通用版 In Order T o Standardize The Management Of Daily Behavior, The Activities And T asks Are Controlled By The Determined Terms, So As T o Achieve The Effect Of Safe Production And Reduce Hidden Dangers. 标准/ 权威/ 规范/ 实用 Authoritative And Practical Standards

精品规程范本 编号:YTO-FS-PD107 2 / 2 升降机操作规程通用版 使用提示:本操作规程文件可用于工作中为规范日常行为与作业运行过程的管理,通过对确定的条款对活动和任务实施控制,使活动和任务在受控状态,从而达到安全生产和减少隐患的效果。文件下载后可定制修改,请根据实际需要进行调整和使用。 1.初次使用要认真检查液压,电气系统,确保无渗漏或线路无松动后方可使用。 2.支腿应牢固支撑在坚固地面上,必要时候可使用枕木将平台面调到水平。 3.长时间不使用的平台,应空运1-3次后再加载作业。 4.载荷的重心在台面的中心位置。 5.工作台护栏的活动门关牢后方可作业。 接通电源,按起升按钮,起升过程中可随时按停止按钮,工作完毕,按下降按钮。 该位置可输入公司/组织对应的名字地址 The Name Of The Organization Can Be Entered In This Location

电梯安装作业指导书[整理]

电梯安装作业指导书[整理] 电梯安装作业指导书 1 1. 安装过程安全注意事项: 1.1 必须牢记“安全第一”的生产观念,从思想上保持警惕。 1.2 进入施工现场,必须头戴安全帽,工作时穿上合适的工作服和安全鞋,不可戴手镯、戒 指等其它装饰品,严禁在工作时玩耍、打逗、饮酒。 1.3 在井道脚手架上工作,上、下爬行时要注意站稳抓实,每层脚手架中间须搭一根钢管铺两 层脚手片,除非已提供某些防护措施,当工作高度超过2米而有坠落危险时,必须戴上安 全带,并紧系在牢固的物体上。当拆除脚手架时,必须把附在木板上的钉子除去或弄弯。 1.4 在每个井道顶部挂两根生命线,用足够强度的支架固定。 1.5 在厅门未安装前,必须在预留洞处设置防护栏,其高度不低于 1米,并且张贴醒目的危 险标记。防护栏底部用约150mm的踢脚板固定。 1.6 应避免在井道内的不同楼层进行两项或多项工作。 1.7 工作区域及周围地区必须保持清洁,任何时间均应防止绊倒,或其他损伤,保持安全的 环境。在留有预留孔的机房内,须用木板固定或重物覆盖预留孔移动,使物体坠入井道。

机房内承重吊钩须有用户单位出具的承重载荷保证书。 1.8 井道内要有足够的照明,严禁使用明火或者220V电源作照明,必须使用36V以下的电源 作照明。 1.9 当使用易燃、易爆及有害液体时,必须要有足够的空气流通,并有保护措施和设置消防 器材。在现场严禁吸烟和引入火种。如在密封场所,也无通风设施,则必须戴上许可的口罩, 防止溶液接触到皮肤。切勿将氧气、氯气等和这些溶液混合,以免发生爆炸。 1.10 在使用电动工具时,必须保证有可靠而有效的接地,并配有漏电保护器,电动工具不得 在潮湿或水中使用,切不可将电动工具当作其它用途使用。 2. 气割设备应放置妥善地方,并有《禁止吸烟》标志、消防措施和灭火工具。氧气瓶和乙炔 瓶存放距离不得小于7米,且远离火源至少10米。 2.1 当进行电焊或气割工作时,应提前与业主防火部门取得联系,申请动火证,操作者必须 持有操作证方可动火,动火必须有监护人并配备灭火器。 2.2 防止溶液溅到衣服。 2.3 当放在棕绳、钢丝绳、电缆时,人不可钻其中间。 2.4 严禁在电缆、电线、导轨、补偿链上爬行或滑下。 2.5 在井道中不得使用明火照明。在轿顶工作时须格外小心,要注意周围情况,以防电梯突然 起动时发生坠落事故。

工程-05电梯系统运行管理作业指导书

电梯系统运行管理作业指导书 1.目的 规范和指引电梯设备维护标准及维护作业要求,为监督供方维护电梯设备工作提供依据,确保电梯设备完好、安全、运行正常。 2.适用范围 适用于电梯设备维护业务外包监督管理。 3.责任归属 3.1项目经理(即服务中心/管理处负责人)监督本项目电梯设备运行管理工作。 3.2工程主管(即设备管理负责人)负责监督电梯设备外包工作及电梯设备管理责任人的管理工作。 3.3维修技工(具体的设备责任人)定期对电梯外包单位进行监督、评估。 4.方法与过程控制 4.1 电梯设备维护标准 4.1.1 轿厢设备维护标准 4.1.1.1轿厢内张贴电梯有效年检合格证、安全乘梯须知。 4.1.1.2轿厢内照明良好,轿厢通风风机无异常噪音,按钮面板整洁,字迹清晰。 4.1.1.3紧急对讲话筒有使用提示标识,摘挂便利、通话声音清晰。监控探头确保画面能分辨乘客面部。 4.1.1.4轿厢平层误差在正负10mm以内。 4.1.1.5电梯运行、增速、减速平稳。从启动到平层皆无异常震动、冲击及异常声响。行驶过程中轿厢无明显晃动,箱门无晃动而产生的撞击声,电梯门开启闭合灵活,无卡、擦声音。 4.1.2 电梯机房设备维护标准 4.1.2.1机房内配置盘车专用工具一套。 4.1.2.2控制柜内的排风扇运行正常,柜内温升符合要求,线路整洁,电器表面无积尘现象;主回路接触器无打火碳化迹象。接地电阻小于4欧、动力线绝缘电阻大于0.5兆欧、控制线绝缘电阻大于0.25兆欧。各种开关、按钮、蜂鸣器、电铃、对讲、指示灯、照明工作正常,无缺损,接线端子压接牢固,导线编号清楚无误。 4.1.2.3曳引机电动机连接紧固,无晃动,无异常运行声音,电动机轴承温度应不高于80℃。 4.1.2.4减速器螺栓无松动、无锈蚀,运行时无不均匀的噪声或撞击声,减速器内润滑油清洁,无渗漏,油面在标准范围内。减速器的机件和轴承的温度应不高于75度,油温不高于85度。 4.1.2.5减速箱箱盖、窥视孔盖和轴承盖应与箱体连接紧密无漏油。蜗杆轴伸出端橡胶材料机油密封,润滑性渗油小于每滴/3—5分钟。 4.1.2.6制动系统工作可靠,无不正常的撞击声。曳引机转动时闸瓦制动带与制动轮之间无相磨擦现象。闸瓦与制动轮间隙小于0.7毫米,制动器线圈温升不超过该电梯使用

电梯安装施工作业指导书

目录

1.编制目的及适用范围2.工程概况和特点3.编制依据 4.施工组织 5.施工准备 6.施工步骤 7.质量控制 8.安全文明施工 9.附录 1.编制目的及适用范围

本作业指导书主要叙述重庆双槐电厂二期扩建工程锅炉房布置的临时施工电梯安装有关技术安全要求,以来指导作业人员正确施工,确保施工电梯安全使用。 此作业指导书仅适用于本工程#3炉临时施工电梯安装作业指导。 2.工程概况及特点 **************工程**炉施工电梯由上海宝达工程机械有限公司制造,其型号为:SCD200/200VA,是一种采用齿轮、齿条驱动方式、双笼有对重、有驾驶室的施工升降机,每只吊笼额定载重量为2000kg,其工作原理是利用齿轮和齿条啮合传动来驱动吊笼在导架上下运动。 本施工升降机安装工程共有八大部分组成:基础平台、地面防护围栏、导架与附墙架、吊笼、传动装置、对重系统、电缆导向装置、电气设备与控制系统。 基础平台由预埋底架、地脚和钢筋混泥土组成,其上承受升降机自重及负荷重,并对导架起固定作用。防护围栏由基础底架、门框、接长墙板、侧墙板、后墙板、缓冲弹簧、直拉门组成。导架由标准节拼装而成作为吊笼上下运行的导轨。标准节每节高为1508毫米,装有两根齿条。四根立柱管中心间距800×800毫米,标准节之间采用螺栓、螺母连接。导架顶部和底部装有限位挡板、挡块,与吊笼上的限位开关相碰时使吊笼自动停车,当上下限位开关发生故障,三相限位开关会切断所有电源。传动机构由电动机、联轴器、减速器、齿轮、压轮装置组成,安装在传动底板上。传动机构两齿轮与导架上的齿条啮合来使驱动吊笼运动。传动底板上还装有上、下限位开关、三相限位开关、防坠安全器,防坠安全器也有一齿轮与导架齿条啮合,当吊笼以正常速度的1.5倍下坠时靠离心力动作将吊笼停住。 **炉施工电梯布置在固定端K4轴~K5轴之间。施工升降机高度为87.464m,导架共分58个标准节,共设10个附墙架,7个通道。 本工程单台施工电梯安装实务工程量为23.77t,主要包括: 围栏重量: 1250Kg 吊笼重量: 1600×2Kg 对重重量: 1258×2Kg 附墙架、动力电缆,电缆导向装置、钢丝绳等重量: 5730Kg

升降机操作规程

升降机操作规程 施工升降机安全操作规程 1、升降机操作人员必须经过培训,熟悉各个零部件的性能及操作技术,严禁无 证操作. 2、当升降机顶部风速超过20m/s(6级大风)时,以及恶劣气候下,不能开动升降 机. 3、升降机基础不允许有积水. 4、保持吊笼内的清洁. 5、确保吊笼装载未超过其额定重量. 6、吊笼运行时,严禁开门或将手及物品伸出笼外. 7、吊笼启动前要提醒所有人员注意,运行中若发现异常情况应立即按下急 停按钮. 8、吊笼在下班后应停靠在地面,并切断供电电源. 9、如升降机出现任何非正常情况,务必及时通知有关维修人员,绝不允许非维 修人员随意乱动. 10、严禁酒后操作 11、安装情况下,必须采用笼顶操作,戴好安全帽,穿防滑软底胶鞋并系好安全 带. 12、必须按要求定期进行检查,保养及做坠落试验. 13、每次检修电路,必须切断主电源,停机10分钟后才能检修. 14、断电后,若要重新使用升降机运行,应先按启动按钮,接通主电源后,至少3 分钟后才能重新启动.

15、升降机结构.电动机和电器设备的金属外壳均应接地,接地电阻不超过4Ω: 安装安全要求 1、安装场地应清洁干净,并用标志杆等围起来,禁止非工作人员入内; 2、防止 安装地点上方掉落物体,必要时加安全网; 3、安装过程中必须有专人负责统一指挥; 4、吊笼上的零部件必须设置平稳,不得露出安全围栏外; 5、利用吊臂进行安装时,不允许超载,吊臂只可用来安装和拆装升降机零部件, 不得作其他用途; 6、吊臂上有悬挂物时,不得开动升降机; 7、安装作业人员应按高空作业的安全要求,包括必须戴安全帽,系安全带,穿防 滑鞋等,不要穿过于宽松的衣服,应穿工作服,以免被卷入运行部件中,发生安全事故8、升降机运行时,应首先保证接地装置与升降机金属结构联通,接地电阻?4Ω: 9、禁止夜间或酒后安装作业 10、升降机运行时,人员的头,手绝不能露出安全围栏外; 11、开升降机时,必须将操作盒拿到吊笼顶部,绝不允许在吊笼内操作 12、安 装运行时,必须按升降机额定安装载重,不允许超载运行. 13、如果有人在导轨架上或附着架上工作时,绝不允许开动升降机,当吊笼运行时,严禁进入围栏内; 14、雷雨天、雪天或风速超过13m/s的恶劣天气,不能进行安装作业; 15、切 勿忘记拧紧标准节及附墙架的联结螺栓; 16、吊笼启动前,应先进行全面检查,消除所有不安全隐患; 17、安装完毕后,应按《润滑部位表》要求进行润滑. 操作方法 1、将外笼电源箱上的总电源开关置于“ON”;

电梯安装焊接作业指导书-参考模板

QA(三)01-2015 电(扶)梯作业指导书 编制:贾建军 审核:赵志东 批准:胡海军 呼和浩特市广泰隆楼宇设备有限责任公司 2015年12月15日

电梯安装焊接作业指导书 编制: 审核: 批准: 受控状态: 版次:第二版 呼和浩特市广泰隆楼宇设备有限责任公司 2015年12月15日

电梯安装焊接作业指导书 1目的 为了规范焊接作业行为,获得优质焊缝,同时使焊接后质量得到有效的检验和控制。 2范围 适用于电梯安装的焊接作业。 3职责 工程部负责焊接工艺评定、焊工培训及焊条的烘干和焊接作业的实施。 质量控制部负责按设计要求及本工艺的要求进行检验。 4焊接工艺评定 所有第一次焊接的材料,必须要有相应的焊接工艺评定。 5焊工培训取证 所有参加焊接工作的焊工必须取得相应的焊接资格证。 6焊接材料选择 焊接时,按焊接方法和母材的不同的焊接材料。附录1仅提供常用焊接材料。 6.1焊材储存及焊条烘干规范 6.1.1焊材储存要求见《焊接控制程序》。 6.1.2焊条烘干规范 焊条烘干规范以厂家的技术说明书为准;如果厂家未提供,按下表规范执行。

7焊接工艺方法见附录2 7.1.1焊接环境条件一般要求: A)环境温度不低于0℃; B)风速不大于8m/s; C)相对湿度不大于90%; D)无雨、无雪天气; 7.1.2焊接前准备 A)下料加工采用机械方法加工,也可以采用氧气-乙炔切割,但必须除净其表面的氧化皮,否则将影响焊接质量。 B)不锈钢加工采用机械方法; C)壁厚相同的材料组对时,应使内壁平齐,其错边不应超过壁厚的10%且不大于1mm; D)不同壁厚的材料组对时,当壁厚差大于1.5mm时应将厚度较大者打磨或缓形过渡,过渡区长度小于4倍厚度差; E)焊口组对前应用手工或机械方法清理其内外表面,在20mm范围内不得有油漆、毛刺、锈斑、氧化皮及其它对焊接有害的物质; F)如果采用手工电弧焊焊接不锈钢,两侧各100mm范围内应涂白垩粉或其它防粘污剂以防焊接飞溅沾污焊件; G)根部点固焊-即点焊,应与正式焊接的工艺要求相同,点焊的长度为10~15mm,高为2~4mm,且不超过壁厚的2/3; H)点焊的焊肉不得有裂纹及其它缺陷,点焊两端应磨成缓坡形; 7.1.3工艺要求 A)不得在焊件表面引弧,焊件表面不得有电弧擦伤等缺陷;

电梯困人操作作业指导书通用范本

内部编号:AN-QP-HT805 版本/ 修改状态:01 / 00 In A Group Or Social Organization, It Is Necessary T o Abide By The Rules Or Rules Of Action And Require Its Members To Abide By Them. Different Industries Have Their Own Specific Rules Of Action, So As To Achieve The Expected Goals According T o The Plan And Requirements. 编辑:__________________ 审核:__________________ 单位:__________________ 电梯困人操作作业指导书通用范本

电梯困人操作作业指导书通用范本 使用指引:本管理制度文件可用于团体或社会组织中,需共同遵守的办事规程或行动准则并要求其成员共同遵守,不同的行业不同的部门不同的岗位都有其具体的做事规则,目的是使各项工作按计划按要求达到预计目标。资料下载后可以进行自定义修改,可按照所需进行删减和使用。 1.目的 保证电梯故障困人操作过程的安全。 2.适用范围 适用于XX总部物业服务处。 3.方法和过程控制 3.1当电梯发生困人时,中心值班人员应及时通过电梯对讲与被困人员沟通,告诉对方我们正在实施援救;同时通知电梯技术人员实施救援。 3.2电梯技术人员接到通知后迅速到中心领取电梯钥匙,然后到三楼用厅门机械匙打开厅门,打开井道照明开关,弄清电梯轿厢的位

施工升降机安全操作规程标准版本

文件编号:RHD-QB-K5024 (操作规程范本系列) 编辑:XXXXXX 查核:XXXXXX 时间:XXXXXX 施工升降机安全操作规 程标准版本

施工升降机安全操作规程标准版本操作指导:该操作规程文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时必须遵循的程序或步骤。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 1 一般规定 1 施工升降机司机必须经专门安全技术培训,考核合格后,持证上岗。严禁酒后作业。 2 司机必须熟悉所操作升降机的性能、构造、保养、维修知识,按规定及时填写机械履历书和规定的报表。 3 施工升降机周围5米范围内,不得堆放易燃、易爆物品及其他杂物,不得在此范围内,挖沟、坑、槽。升降机的地面进出口应设置防护棚。 4 吊笼维修时,如果拆下零部件后,吊笼的重量低于对重时,必须将吊笼临时固定在导轨架上。

5 严禁利用施工升降机的导轨架、横竖支撑牵拉缆绳、标语和其他与升降机无关的物品。 6 同一现场施工的塔式起重机或其他起重机械应距离施工升降机5米以上,并应有可靠的防撞措施。 7 施工升降机安装完毕后必须经有关人员检查验收合格方可投入使用。 2 安全操作 1 施工升降机每班首次运行时,必须空载及满载运行,吊笼提升到离地面1米左右停车,检查制动器灵敏性,然后继续上行楼层平台,检查安全防护门、上限位、前、后门限位,确认正常方可投入运行。 2 吊笼在载人、载物时必须使载荷均匀分布,严禁超载作业。

3 升降机运行至最上层和最下层时仍应操纵按钮,严禁以行程开关自动碰撞的方法停机。 4 施工升降机启动前必须先鸣笛示警,夜间操作应有足够照明。 5 两个吊笼的升降机,当一个吊笼在进行吊笼保养或检修时,另一个吊笼不得运行。 6 升降机运行中,司机不得做有妨碍升降机运行的动作,不得离开操作岗位,应随时观察升降机各部音响、温度、气味和外来障碍物等现象,发现反常应及时停机检查处理,故障未排除严禁运行。 7 施工升降机停止运行后应遵守以下规定: 1 升降机未切断总电源开关前,司机不得离开操作岗位; 2 作业后,将吊笼降到底层,各控制开关搬到零位,切断电源,锁好开关箱和升降机门;

升降机操作规程

升降机操作规程 一、相关规程 1、使用升降机平台必须配置经过专门培训,考试合格,持证上岗的专业操作人员。 2、移动式升降机平台在使用前要认真检查液压、电器系统,无渗漏或裸露现象,各处联接件及紧固件无松动后方可使用。 3、支撑是升降平台操作的一项重要准备工作,以抽到黑红分界线为宜,尽可能获得支承面积,调整支腿高度,应选择平整的地面(以行走轮将要离开地面为准),如地基松软或起伏不平,必须用枕木垫实后,才可进行工作。 4、移动式升降机平台一般应先起下臂,再起中臂,较后起上臂。在升降平台回转操作过程中,必须在下臂起升一定高度后方可进行回转,回转应缓慢,同时注意剪臂及平台对各设备的距离是否满足安全需要。 5、工作平台上的操作人员应佩带安全带,在带电区域工作时,应将车体按规定进行接地,接通电源,启动电机,作空载升降,检查液压系统正常后再载负荷使用。升降平台登高作业应由工作负责人进行指挥,负责人应按照标准规定信号与升降平台操作工进行联系。发出的信号必须清楚、准确。如工作时有异常响声,应立即停机检查,以免造成设备和人员伤害。 6、升降平台作业前,工作负责人应向操作人员,进行技术和安全交待,内容应包括:工作内容及要求;安全注意事项及危险点;

人员分工情况及责任范围。工作负责人除要对车况和操作人员进行检查以外,还要负责查看地形环境、起降是否符合安全技术措施的要求或事先制定的工作方案,如有出入,则应制定出相应的措施后方能开始工作。 7、载荷的重心应尽量处于工作台面的中心位置。防护栏杆两端活动门应关牢锁死后方可作业。对于升降台应严格根据其规定的承载量工作,超载工作可能导致人员和设备损伤。 8、升降台使用过程中在上升和下降过程中严禁作业人员走动、摇晃。 9、工作完毕后,应降下平台,切断电源,并收拢支腿,将平台推放与指定位置。 10、移动式升降机平台操作人员必须按照机械设备的保养规定,设备出厂时已经严格调试,任意调整调压阀,会使系统非正常运行。非专业人员不得任意调整调压阀。工作人员在执行各项检查和保养后方可启动升降平台,工作前应检查升降平台车的工作范围,清除妨碍升降平台车回转及行走的障碍物。 二、安全操作注意事项: 1、禁止支腿没有支撑或支撑不到位情况下的高空作业。 2、禁止升降台在移动时进行高空作业。 3、禁止需带电操作的高空作业。 4、禁止超过额定载荷下的高空作业。

电梯安装作业指导书

电梯安装作业指导书 1. 安装过程安全注意事项: 1.1 必须牢记“安全第一”的生产观念,从思想上保持警惕。 1.2 进入施工现场,必须头戴安全帽,工作时穿上合适的工作服和安全鞋,不可戴手镯、戒指等其它装饰品,严禁在工作时玩耍、打逗、饮酒。 1.3 在井道脚手架上工作,上、下爬行时要注意站稳抓实,每层脚手架中间须搭一根钢管铺两层脚手片,除非已提供某些防护措施,当工作高度超过2米而有坠落危险时,必须戴上安全带,并紧系在牢固的物体上。当拆除脚手架时,必须把附在木板上的钉子除去或弄弯。1.4 在每个井道顶部挂两根生命线,用足够强度的支架固定。 1.5 在厅门未安装前,必须在预留洞处设置防护栏,其高度不低于1米,并且张贴醒目的危险标记。防护栏底部用约150mm的踢脚板固定。 1.6 应避免在井道内的不同楼层进行两项或多项工作。 1.7 工作区域及周围地区必须保持清洁,任何时间均应防止绊倒,或其他损伤,保持安全的环境。在留有预留孔的机房内,须用木板固定或重物覆盖预留孔,以防物体坠入井道。机房内承重吊钩须有用户单位出具的承重载荷保证书。 1.8 井道内要有足够的照明,严禁使用明火或者220V电源作照明,必须使用36V以下的电源作照明。 1.9 当使用易燃、易爆及有害液体时,必须要有足够的空气流通,并有保护措施和设置消防器材。在现场严禁吸烟和引入火种。如在密封场所,又无通风设施,则必须戴上许可的口罩,防止溶液接触到皮肤。切勿将氧气、氯气等和这些溶液混合,以免发生爆炸。 1.10 在使用电动工具时,必须保证有可靠而有效的接地,并配有漏电保护器,电动工具不得在潮湿或水中使用,切不可将电动工具当作其它用途使用。 1.11 气割设备应放置妥善地方,并有《禁止吸烟》标志、消防措施和灭火工具。氧气瓶和乙炔瓶存放距离不得小于7米,且远离火源至少10米。 1.12 当进行电焊或气割工作时,应提前与业主防火部门取得联系,申请动火证,操作者必须持有操作证方可动火,动火必须有监护人并配备灭火器。 1.13 当放在棕绳、钢丝绳、电缆时,人不可钻其中间。

电梯保养维修作业指导书.doc

1. 目的 维持电梯的良好性能,保证电梯正常运行 2. 范围 适用于有电梯的管理处。 3. 定义 无 4. 职责 5. 方法及过程控制 5.1清洁保养 5.1.1电梯设备责任人每天巡检机房环境温度(机房温度不能超过40°C )、电机运行情况、厅门地坎、扶梯踏板、扶手和轿厢、轿厢门光控感应器、轿厢内招援对讲、轿厢通风、摄像监控镜头动作情况,发现异常及时处理。 5.1.2电梯设备责任人每周清洁电梯轿顶、底坑和机房各一次,做到无积尘、无油 污。 5.2检查工作 5.2.1每周检杳轿厢门光控感应器、安全触板开关是否灵活,听接触器衔铁动作时声音是否异常、变频器(或大功率模块)里冷去卩风机工作是否正常。 5.2.2每半个月对各安全装置进行清洁检查、调整;重点检查厅、轿门门锁电气和 机械部分、轿厢门刀与厅门踏板距离是否在5-10mm之间。 5.2.3每月检查电磁制动器的间隙、制动器铁芯是否灵活、选层器、限速器接线端、接线和各有关控制点情况及导轨油杯里的油质,检杳对重装置和补偿链;液压式缓冲器缓冲越层标准为150-400mm弹簧缓冲器缓冲越层标准为200-350mm

需更换。 525每季检查并紧固轿顶锥套头、锁钉,清洁安全钳嘴的杂物、检查安全钳楔块距导轨的间隙是否在2-3mm之间。 5.2.6检查各钢丝绳张力是否平衡、平层标识是否完好,或有无破损现象。 527每年12月份对导轨夹块螺丝进行检查紧固,检查各缆绳及补偿链条损蚀情况,检查扶梯各踏板固定螺丝、主链条、齿轮螺丝的松紧程度,并紧固或更换。 528每年12月份检查各机械安全装置、电气设备(包括外壳接地等)绝缘情况,检查控制柜所有接触器、继电器的触头。 529日常检查时应依据以下标准: 529.1层门地坎与轿门地坎的高度差为0—5MM 529.2制动器间隙不超过0.7MM,制动时接触面积应达到80% 5.2.9.3减速箱油温不超过85度,轴承稳升不得超过60度 5.2.9.4钢丝绳出现断股或磨损超过10%寸应予以报废 5.2.9.5控制柜内接触器、继电器触头如有灼迹、拉毛等现象要更换或修复 5.2.9.6电梯动力回路绝缘电阻不小于0.5兆欧 5.2.9.7两主导轨垂直度偏差不超过2MM 5.3加油工作 5.3.1每月检查各活动部件润滑情况。 5.3.2每月检查选层器钢带及限速器润滑情况。 5.3.3每季检查曳引机、底坑缓冲器油位及油质情况。 5.3.4每年十二月份检查各活动部件进行换油润滑情况。 5.4做好对电梯服务供方保养维护工作的监督、检查、管理工作,确保电梯得到及时合理的检修保养。参见《电梯维保监控管理作业指导书》。 5.6每天巡视客梯、扶梯的运行情况,如有异常需立刻停止使用并查出原因。 5.7每天巡视检查扶梯各层踏板是否有断齿现象,如有须马上停梯并汇报工程部负责人处理。 5.8发生故障时,须立刻汇报工程部负责人,在能力范围内无法解决的,必须汇报管理处经理处理,并保护好现场。

施工升降机检测作业指导书修改版

施工升降机检测(作业指导书)

一、检验检测判定依据: 1、DGJ32/J65-2008《建筑工程施工机械安装质量检验规程》 2、GB10055-2007《施工升降机安全规程》 二、主要检验检测仪器设备: 三、检测流程: (一)由委托单位填写委托协议并提供相关技术资料。 (二)对用户提供的技术资料进行审核,具体所需资料为: 进场登记表(常熟必须)、产权证、生产厂家特种设备制造(生产)许可证、监督检验合格证书、出厂合格证、安装单位资质证书及等级、安装单位安全生产许可证、安装人员操作上岗证书及司机证、防坠(限速)器标定检测报告、使用说明书、基础地耐力报告、剖面图、基础隐蔽工程验收单、基础硂试压块报告、基础检验报告、基础图、安装前检查表、拆装合同或任务书、安装方案、安装自检记录表、吊笼坠落实验报告。

备注: ●对于安装在地下室顶板上的升降机,还需要用户提供地下室顶 板加固方案并提供计算书。 ●对于租赁的设备,常熟、保税区还需要在安装之前先完成安装 前检测,并由用户在安装检测时提供安装前检测表复印件,产权证、生产厂家特种设备制造(生产)许可证、监督检验 合格证书、出厂合格证上面加盖租赁单位公章。 ●以上所有技术资料每一页均需要加盖项目部红章,安装单位资 质证书及等级、安装单位安全生产许可证、安装人员操作上 岗证书还需要另行加盖安装单位公章,隐蔽工程验收单需要 有监理章,基础验收表需要加盖三方验收的章。 ●对于超过出厂年限的升降机,其中SC型超过8年,SS型超过 5年,必须进行性能试验和结构应力测试。(常熟满年限强 制报废,不允许进行性能试验和结构应力测试) (三)资料审核完毕,到达施工现场: 1、准备工作: 1)检查仪器设备是否正常,及时填写该仪器设备使用前记 录及有效标定期限。 2)对现场情况进行大致勘测,符合检测条件的,由现场检 测负责人分派任务,进行检测任务交底。 2、施工升降机外围部分检测流程: 1)使用声级计,对吊笼内部噪声值进行测量并记录。

塔吊及施工电梯安装作业指导书

施 工 电 梯 安 装 作 业 指 导 书 1?适用范围 本作业指导书适用于本公司所实施的建筑工程中的塔吊、施工电梯安装作业。

2.作业准备 2.1塔吊安装准备 2.1.1施工现场准备 (1)根据施工方案及施工组织设计确定砼基础的铺设位置,严格按塔吊型号砼基础图的要求进行基础设置。 (2)为满足塔机安装及正常使用,配备符合安全要求的专用配电箱,并距塔机中心不大于3m (3)清理进场道路,清理回填并夯实塔机基础周边范围内的场地,以便于进场塔机部件的摆放和选择汽车吊的就位点。 2.1.2施工技术准备 (1)根据施工组织设计及工程建筑物的特点选用满足使用要求的塔吊型号, 并编制塔吊安装专项施工方案(由有资质的塔吊安装单位进行编制及安装),塔 吊安装技术人员必须提前进行现场实地勘测,仔细地考虑在安装中可能碰到的问题,制定切实可行的施工方案,对疑难问题及时同相关定位沟通,共同商讨解决对策,确保安装顺利安全的进行。 (2)做好安装前塔机的检查、维护。 (3)做好保养、检查,清理安装部件,做好装运准备。 (4)做好以下技术资料的准备: 1)安装说明书; 2)场地平面图; 3)基础验收记录; 4)塔机零部件安装验收表; 5)安装作业安全技术交底。 2.1.3塔吊安装施工人员准备(安装前应做详细报审)

注:安装前应对安装作业人员进行详细报审,安装人员根据实际情况进行调整。 2.1.4工具准备 根据塔吊安装专项方案进行安装工具的配备。 2.1.5起重机械准备 根据塔吊安装专项施工方案选择合适的起重机械配合塔吊安装作业。 2.2施工电梯的安装准备 2.2.1施工技术准备 根据工程特点及现场实际情况选择合适的施工电梯,并由有资质的安装单位进行安装专项方案的编制及安装。 2.2.2施工现场准备 (1)进出现场道路坚实平整,能满足施工电梯安装进出场的使用要求。 (2)主体结构施工达到安装施工电梯的要求。 (3)施工电梯基础已按方案要求施工。 2.2.3主要施工人员准备 注:施工人员可根据现场实际情况进行调整,安装前应对作业人员进行详细报验。

电梯管理作业指导书

电梯管理作业指导书1. 目的 确保电梯技术性能处于良好状态,及时消除安全隐患保证设备安全运行。更好的为业主服务。 2. 适用范围 适用于管理处在管小区所有电梯的运行管理。 3. 工作职责 3.1电梯管理员(或机电值班工)负责电梯运行情况巡查和故障报修。 3.2中心控制室、保安当班人员负责监视电梯运行情况。 3.3工程部主管负责电梯的综合管理以及对上述工作的检查监督。 3.4管理处经理对上述工作进行检查考核。 4. 程序 4.1 管理人员 4.1.1 电梯管理员 电梯管理员应每日对电梯运行的基本状况进行巡视,并认真填写巡视记录,每周对电梯运行状况进行一次全面检查,发现问题及时处理或联络电梯维保单位进行处理并及时跟进维修结果,督促并检查电梯公司按照维保计划实施维修保养并对维修保养的质量进行监督。执行维保单据和维保资料的签字确认。 4.1.2每月月底召开维保会议,总结本月内电梯故障情况及电梯运行现状,根据以上资料,提出合理化建议有针对性的开展维保工作。并与每月做出维保质量评估提交项目。为项目主管做好合同续签,费用结算的前期工作。 每年应协助项目经理进行不低于2次的电梯应急演练,并做好书面记录备档,已备电梯年检时政府检查时使用。 最晚于电梯年检前一个月向上级政府主管机关提出报验审请,做好报验工作,配合督促电梯公司做好电梯自检、并签字确认其自检记录,做好各种年检资料的整理。 4.1.2 中心控制室 实施电梯24小时运行监控。通过闭路电视观察轿厢内状况,如发现乘客吸烟、打斗或损坏电梯部件用内线电话制止,并录像。如果发生电梯故障困人,先了解电并及时通知维修工或总值班。马上通知电梯公司,设法安慰被困人员外, 梯内乘客数量和身体状况,如有必要及时拨打救援电话。 4.1.3 工程部主管 负责指导和监督电梯的综合管理,包括电梯技术资料、档案收集、保管。同时对电梯维修工、电梯公司的员工进行工作指导和监督。 4.1.4 项目经理 对以上工作进行周检和月检、。审核电梯检修、保养质量记录,审定维修、保养合同的履行情况,续签维修、保养合同。 4.2 电梯使用管理 4.2.1装修期间,实施在轿厢装饰面板及控制按钮板上另加木质胶合板保护层的办法。装修期间临时设置电梯专职司机。协调货物运输,保护电梯成品不被破坏。 4.2.2 电梯日常运行不设司机,由乘客自行操作,实行24小时运行制度。 4.2.3 客梯承载小区业主(用户)为主;消防电梯装修期间承载上、下货货物为主,并作为消防备勤。 4.3电梯安全运行
