当前位置:文档之家› 冲击钻成孔灌注桩施工工艺66419

冲击钻成孔灌注桩施工工艺66419

冲击钻成孔灌注桩施工工艺66419
冲击钻成孔灌注桩施工工艺66419

冲击钻成孔灌注桩施工工艺66419

冲击钻成孔灌注桩施工工艺标准

一、适用范围

本工艺标准适用于沪混客专长昆湖南段监理三标三分站冲击钻成孔灌注桩的工程。

二、概要

1、分类:(1)实心锥:由冲击装置(底盘、支架及钢绳等)、卷扬机和冲击锥组成。上下往返冲击,将土石劈裂、劈碎,通过泥浆将钻渣悬浮排出。(2)空心锥:主要区别是钻头为空心。

2、适用条件:

3、优缺点

优点:适用地层和土质广,可以说是无坚不摧。缺点:在钻普通土时进度较慢,空心锥比实心锥进度快,在遇到坚硬层时宜使用实心锥。

4、冲击钻机分类:

冲击式钻机,配备有钻架及起吊、冲击全套设备。如图:

国产的冲击钻机主要是CZ型,有CZ—30、CZ—28、CZ—22、CZ—20、CZ—20—2等,另外还有YKC—31、YKC—30、YKC—22、YKC—20等规格。除CZ—20—2外,均非自行。

5、详细介绍:

冲锥由锥身、刃脚和转向装置三部分组成。如下图。

钻身提供冲锥所必须的重力和冲击动能;刃脚位于冲锥的底部,为直接冲击、破碎土、石的部件;转向装置舍于锥顶,和起吊钢丝绳联结,是使冲击锥能冲击成圆孔的关键部件。

转向装置的工作原理:钻进时,借吊起冲锥的钢丝绳在悬重作用下,顺钢丝捻扭的相反方向转动,带动冲锥转动一个角。与冲锥下落置于孔底,钢丝绳松弛后不受力后,又因钢丝绳的弹性,带动转向装置扭转过来。当再提起冲锥时,它又沿上述方向转动一个角度,这样就能冲成完整的圆桩孔。

三、施工准备

1、材料要求

(1) 水泥:宜采用 32.5 级或42.5级普通硅酸盐水泥或矿渣硅酸盐水泥。 (2) 砂:中砂或粗砂,含泥量不大于 5%。

(3) 石子:粒径为 0.5~3.2cm 的卵石或碎石,含泥量不大于 2%。 (4) 水:应用自来水或不含有害物质的洁净水。 (5) 粘土:可就地选择塑性指数 I ≥17 的粘土。 (6) 外加早强剂:应通过试验确定。

(7) 钢筋:钢筋的级别、直径必须符合设计要求,有出厂合格证明书及复试报告。

(8) 焊条:焊条规格符合设计要求并有出厂合格证。 2、 主要工机具

冲击钻孔机、翻斗车或手推车、混凝土导管、套管、水泵、水箱、混凝土搅拌机、平尖头铁锹、胶皮管、电焊机、切割机、泥浆车等。 3 、 作业条件

(1) 地上、地下障碍物都处理完毕,达到“三通一平”。施工用的临时设施准备就绪。

(2) 场地标高一般应为承台梁的上皮标高,并经过夯实或碾压。 (3) 制作好钢筋笼。

(4) 根据图纸放出轴线及桩位点,抄上水平标高木橛,并经过检验复核签字。 (5) 要选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案,做好技术交底。

(6) 正式施工前应做成孔试验,数量不少于两根。 4 、 作业人员

(1) 主要作业人员:钻机操作工、钢筋工、混凝土工、焊工、测量工、技术员、电工

(2) 钻机操作工和电工应持证上岗,其于工种接受安全和技术培训,并进行施工技术交底。

四、操作工艺

1 、工艺流程:

2、操作工艺

(1)甲方完成施工区的三通一平工作,根据甲方提供资料完成施工方案编写。(2)测量定位:根据设计桩位图纸用全站仪放出桩位。

(3)钻孔机就位:钻孔机就位时,必须保持平稳,不发生倾斜、位移,为准确控制钻孔深度,应在机架上或机管上做出控制的标尺,以便在施工中进行观测、记录。

(4)埋设护筒:在孔口埋设圆形6-8mm钢板护筒,护筒内径应比钻头直径大200mm,深为1.2-1.5m,然后冲击钻机就位,冲击钻应对准护筒中心,要求偏差不大于±50mm。

(5)钻孔及注水:泥浆比重:冲击钻机使用管形钻头钻孔时,入孔泥浆比重为1.1~1.3;冲击钻机使用实心钻头钻孔时,孔底泥浆比重不宜大于:砂黏土为1.3;大漂石、卵石层为1.4;岩石为1.2。反循环旋转钻机入孔泥浆比重可为1.05~1.15。

黏度:一般地层16~20s,松散易坍地层19~28s。

含砂率:新制泥浆不大于4%。

胶体率:不小于95%。

PH值:应大于6.5。

调直机架挺杆,开动机器钻进,边注清水边钻进,直至设计深度。

(6)孔底清理及排渣

①在粘土和粉质粘土中成孔时,可注入清水,以原土造浆护壁,排渣泥浆的相对密度应控制在1.1~1.2。

②在砂土和较厚的夹砂层中成孔时,泥浆相对密度应控制在1.1~1.3;在穿过砂夹卵石层或容易坍孔的土层中成孔时,泥浆的相对密度应控制在1.3~1.5。钻孔至设计高程,经对孔径、孔深、孔位、竖直度进行检查确认,钻孔合格后,应即进行清孔。清孔应达到以下标准:孔内排出或抽出的泥浆手摸无2~3mm颗粒,泥浆比重不大于1.1,含砂率小于2%,粘度17~20s;浇筑水下

混凝土前孔底沉渣厚度,柱桩不大于5cm,摩擦桩不大于20cm。严禁采用加深

钻孔深度方法代替清孔。

(7)吊放钢筋笼:钢筋笼放前应绑好砂浆垫块;吊放时要对准孔位,吊直扶稳,缓慢下沉,钢筋笼放到设计位置时,应立即固定,防止上浮。

(8)二次清孔:在钢筋笼内插入混凝土导管(管内有射水装置),通过软管与高压泵连接,开动泵水即射出。射水后孔底的沉渣即悬浮于泥浆之中,再用掏渣桶将之清除。

(9)浇筑混凝土:停止清孔后,应立即浇筑混凝土,随着混凝土不断增高,孔内沉渣将浮在混凝土上面,并同泥浆一同排回贮浆槽内。水下浇筑混凝土应连续施工;导管底部至孔底的距离为300~500mm,导管底端应始终埋人混凝土中0.8~1.3m ,导管的第一节底管长度应≥4m。拔出导管:混凝土浇筑到桩顶时,应及时拔出导管。但混凝土的上顶标高一定要符合设计要求。水下混凝土应连续浇筑,中途不得停顿。并应尽量缩短拆除导管的间断时间,每根桩的浇筑时间不应太长,宜在8小时内浇筑完成。混凝土浇筑完毕,位于地面以下及桩顶以下的孔口护筒应在混凝土初凝前拔出。同一配合比的试块,每班不得少于1 组。每根灌注桩不得少于1 组

(10)混凝土的配制:

①配合比应根据试验确定,在选择施工配合比时,混凝土的试配强度应比设计强度提高10%~15%。

②水灰比不宜大于0.6。

③有良好的和易性,在规定的浇筑期间内,坍落度应为180~220mm;

④水泥用量不少于360Kg/m3,一般为360~400kg/m3。

⑤砂率一般为40%~45%。

(11)冬、雨期施工:

①冲击成孔灌注桩可在冬期进行,但必须注意混凝土的防冻保护。

②雨天施工现场必须有排水措施,严防地面雨水流入桩孔内。要防止桩机移动,以免造成桩孔歪斜等情况,并对现场材料作好防淋防潮等工作。

五、质量标准

1钻孔桩钻孔允许偏差和检验方法

检验数量:施工单位全部检查。

钻孔桩钢筋骨架的允许偏差和检验方法

注:d为钢筋直径,单位:mm

2、冲击钻成孔灌注桩质量检验标准

(1)原材料进场检验报告。

(2)导管的试压记录。

(3)钻孔记录。

(4)试验室签发的配合比通知单。

(5)砼灌注施工记录。

(6)混凝土试块28d 标养抗压强度试验报告。

(7)桩基检测报告。

五、成品保护

1、钢筋笼在制作、运输和安装过程中,应采取措施防止变形。吊入桩孔内,应牢固确定其位置,防止上浮。

2、灌注桩施工完毕进行基础开挖时,应制定合理的施工顺序和技术措施,防止桩的位移和倾斜。并应检查每根桩的纵横水平偏差。

3、在钻孔机安装,钢筋笼运输及混凝土浇筑时,均应注意保护好现场的轴线桩,高程桩,并应经常予以核校。

4、桩头外留的主筋要妥善保护,不得任意弯折或压断。

5、桩头的混凝土强度没有达到5MPa 时,不得碾压,以防桩头损坏。

6、刚浇完混凝土的灌注桩,不宜立即在其附近冲击相邻桩孔,应采用间隔施工,防止因振动或土体侧向挤压而造成变形或裂断。

六、应注意的质量问题及处理

1、缩径

缩径一般是在饱和性黏土、淤泥质粘土,特别是处于流塑性状态的土层中出现的现象。造成缩径的原因是由于此类土地层含水量高、塑性大,钻头经过后孔壁回缩,从而导致钻孔的直径小于设计的桩直径,造成缩径。

针对钻孔缩径,应加快成孔速度,快速通过,如出现缩径,可采用上下反复扫孔清理的方法,以扩大孔径。

2、沉渣超厚

沉渣厚度超厚一般是清孔不干净或没有进行第二次清孔。在第一次清孔检查孔底沉渣厚度后,若发现沉渣厚度超厚不符合要求时,督促施工承包单位改善泥

浆性能,或延长清孔时间,在下完钢筋笼后,应再次检查孔底沉渣厚度,如沉渣量超过规范要求时,应进行第二次清孔,第二次清孔可利用灌注水下砼的导管进行,以保证及时有效地将桩孔底清理干净。

3、钢筋笼上浮

针对钢筋笼可能出现的上浮现象,除将钢筋笼牢固定位外,在水下砼灌注过程中,应随时掌握砼浇注标高及导管埋深,当砼埋过钢筋笼底端2~3米时,应及时将导管提至钢筋笼底端以上;当发现钢筋笼开始上浮时,应立即停止浇注,并准确计算和测定导管埋深和已浇灌的砼标高,提升导管后再进行浇注,上浮现象即可消除。

4、断桩与夹泥层

在灌注水下砼时,泥浆稠度过稠,增加了浇注砼的阻力,如泥浆比重大且泥浆中含有较大泥块时,在施工中常发生导管堵塞、流动不畅等现象,有时甚至灌满导管还是不行,最后只好提取导管上下振击,由于导管内砼储存大量砼,一旦冲破泥浆最薄弱层处,砼急速返上,并将泥浆夹裹于桩内,造成夹泥层;在灌注砼过程中,因导管漏水或导管提漏而二次下沉也是造成夹泥层和断桩的原因;水下砼灌注时间太长,而上部砼已接近初凝,形成硬壳,而且随着时间的增长,泥浆中残渣将不断沉淀,从而加厚了积聚在砼表面的沉淀物,造成砼灌注极为困难,引起堵管与导管拔不上来,引发断桩事故;导管埋得太深,拔出时底部已接近初凝,导管拔上来后砼不能及时冲填,造成泥浆填入。

在砼灌注过程中,认真作好清孔,防止孔壁坍塌;尽可能地提高砼浇注速度;快速连续浇注,使砼和泥浆一直保持流动状态,可预防导管堵塞;提升导管要准确可靠,灌注砼过程中随时测量导管埋深,并严格遵守操作规程;灌注水下砼之前,仔细检查导管是否漏水、弯曲等缺陷,发现问题及时更换

5、补桩

混凝土浇到接近桩顶时,应随时测量顶部标高,以免过多截桩或补桩。

七、安全健康与环境管理

八、文明施工

1、施工现场严格按照湖南公司标准化要求建设。

2、所有时入施工现场的人员必顺配截安全帽,持证上岗,严禁闲杂人员进入施工现场。

3、对施工现场存在有安全隐患的地方(如泥浆池、电源开关、钻机旁等)必顺做好安全防护并设立醒目的警示标志,非施工人员切勿靠近。

4、机械操作手要严格遵守安全操作规程,其它人员严禁开启机械。

培养幼儿良好生活习惯的研究

开题报告

一、问题的提出

(一)课题研究的背景和意义

幼儿期是人的一生身心发展尤其大脑结构和机能发展最为旺盛的时期,更是良好生活习惯形成的关键期。《幼儿园教育指导纲要》在健康领域中明确提出:幼儿要养成良好的生活、卫生习惯,有基本的生活自理能力。幼儿期良好生活习惯的养成对人的一生影响巨大,这是由于这个时期孩子的心理特点所决定的。这一时期一旦养成良好的生活习惯,能让孩子终生受益。

在20世纪30年代,成人们整日为温饱问题奔波忙碌,孩子们也非常积极地设法为家庭生活做出自己的贡献。“穷人的孩子早当家”,在那个时代,他们必须具有自理能力,他们还不得不帮助父母取得经济收入。到了70、80年代,整个国家变得富裕了,孩子们从来不需要为什么事去工作了。

目前的独生子女,由于受家长的宠爱和溺爱,养成了一些不良的生活习惯,这不仅关系到幼儿的身体健康,而且关系到对幼儿的自信心、意志品质、交往能力等方面的培养。例如:有的幼儿晚睡晚起,没有养成良好的作息习惯,所以不能保证按时上幼儿园,影响他与其他小朋友正常的活动与交往,久而久之就会影响到孩子的自信心;高质量的睡眠能保证幼儿有充沛的精力参加各种活动,而有的幼儿没有午睡的习惯,有的幼儿养成了不正确的睡眠姿势,这样就造成了幼儿的精神不佳,使他在活动中不能与同伴尽情游戏,使幼儿的交往能力受到影响。勇敢坚强、克服困难、抑制不合理愿望等意志品质都要在良好的生活习惯中形成。按时起居、定时进餐、合理膳食、积极锻炼……良好的生活习惯是孩子健康成长的基础。没有健康,孩子的发展就无从谈起。

幼儿生活习惯的缺乏主要由以下几个方面的原因所致:

1.独生子女家庭增多。

由于国家实行一对夫妻生一个孩子的计划生育政策,大多数家庭都是独生子女家庭。独生子女处在“独”的成长环境中,自幼受宠,依赖性强,独立意识差。许多家庭的教育真像著名教育家马卡连柯在它的著名教育诗中写到的一样。“一般人说,我是母亲,我是父亲,一切都让给孩子,为他们牺牲一切,甚至牺牲自己的幸福。可是这就是父母送给孩子最可怕的礼物了。”日本心理学家山上俊郎把这种“可怕的礼物”称之为“过度教育”,并指出:这是孩子意志薄弱和依附心理的根源。

2.家庭教育存在问题使现在的孩子缺乏良好的生活习惯。

许多家长只关注孩子的学习。不少家长还明确地对孩子说:“你只管读书,别的事都由爸爸妈妈来做。”

3.幼儿园缺少对孩子良好生活习惯能力的培养。

评价制度等诸多原因,使我们的幼儿园教育习惯于智力开发、强制教育,忽略了对孩子生活习惯的培养。

为此,我们拟以本课题为突破口,通过对本课题的研究,了解幼儿生活习惯的现状,探索在幼儿园一日生活中培养幼儿良好生活习惯的手段和方法。

(二)研究现状综述

孩子缺乏良好生活习惯的问题越来越严重,我国已做了下面这些研究:

1.开设专门课程,可以加快对孩子生活自理能力的培养。

2.幼儿的生活习惯培养不存在性别差异。

3.部分一线幼儿教师,根据自己几年来的工作,取得了一些效果,讲述了如何培养生活习惯的方法和途径。但有些途径提出与表面研究,不够深入细化。没有形成可操作的系统性研究成果。

二、课题研究的理论依据

1.良好的生活习惯是孩子身心发展的需要。孩子的良好生活习惯会不同程度地、直接或间接地影响他们心理素质的发展。

2.“新道德教育”理念和《幼儿园教育指导纲要(试行)》是我们实施研究的理论依据。

三、课题核心概念的界定

习惯是指在长时期里逐渐养成的、一时不容易改变的较为稳定的行为倾向。

良好的生活习惯是指幼儿在科学引导的基础上,经过多次练习所形成的、符合幼儿身心发育特点的良好的生活常规及初步的生活自理能力。主要包括自己穿脱衣服、鞋袜、收拾、整理衣服和床铺,独立进餐和洗盥,自己洗脸、洗脚和洗小手帕等。

四、课题研究遵循的原则

本课题主要遵循幼儿认知发展规律的原则,儿童心理发展规律的原则,以及幼儿园教育和家庭教育一致性原则。

五、课题研究的目标:

通过课题的研究,让幼儿自己的事情尽量自己做。学会自我服务、自我管理,使之具有独立生活、自觉安排个人生活的能力,使之养成良好的生活习惯。

假如对幼儿生活习惯进行系统研究,就能发现造成不良生活习惯障碍的原因,在此基础上教师进行干预和指导,幼儿就会逐步养成良好的生活习惯。

具体目标是:

1.通过调查,了解幼儿生活习惯的现状,分析形成这一习惯的原因。

2.通过对幼儿生活习惯技能、策略、方法的研究,培养幼儿良好的生活习惯,增强幼儿的意识,帮助幼儿养成良好的生活习惯。

3.通过对本课题的研究,探索幼儿园一日生活中幼儿生活习惯培养的途径和方法,从而促进幼儿生活习惯的提高。

六、研究的主要内容

本课题重点研究在幼儿园一日生活中培养幼儿良好生活习惯的途径和方法。通过本课题的研究,预计在幼儿生活习惯的培养方式、方法和途径上有所突破。

1.幼儿生活习惯的现状调查。

2. 幼儿园一日生活中培养幼儿良好生活习惯的方法和手段。(集体教学活动、活动区、日常生活中)

3.家园共育,培养幼儿良好生活习惯的方法和手段。

七、研究对象

不老屯中心小学各幼儿园2007年9月大、中、小班在园幼儿。

八、课题研究的方法:

本课题研究的主要方法有:调查法、观察法、行动研究法、个案研究法和经验总结法。具体如下:

1.幼儿生活习惯的现状调查。(调查法)

2. 幼儿园一日生活中培养幼儿良好生活习惯的方法和手段。(观察法、行动研究法、个案研究法)

3. 家园共育,培养幼儿良好生活习惯的方法和手段。(观察法、行动研究法、个案研究法)

九、本课题研究计划

(一)准备阶段2007年2月-2007年7月

1.组建课题组,查阅资料,收集信息,开展理论学习和交流活动,明确生活习惯、自理能力等相关概念。

2.研究制定课题实施方案。

3.聘请科研人员对课题进行指导和可行性论证。

(二)实施阶段2007年9月-2009年7月

1.幼儿生活习惯现状调查问卷,进行抽样调查

2.探索在幼儿园一日生活、家园共育活动中培养幼儿良好生活习惯的方法和手段。

3.形成《“培养幼儿良好生活习惯”的研究》优秀课例、论文集

(三)总结阶段:2009年9月—2010年3月

1.设计后测调查问卷,分析比较幼儿生活习惯发展水平。

2.归纳、整理研究资料

3.撰写课题的总结报告和研究报告。

4.聘请专家论证、结题

十、完成本课题的条件分析及保证措施

课题负责人中心小学校长邓小文同志,大学本科学历,小学高级教师,负责的县级课题《在学科教学中培养小学生创新能力的途径和方法》于05年顺利结题;负责的教育部规划课题“构建数学教学新体系的研究”子课题“小学数学课堂教学中发挥教师引导作用的研究”也取得了阶段性的研究成果;05年在全国教育科学十五规划国家重点课题“整体构建学校德育体系深化研究与推广实验”中,所在学校被评为德育科研先进实验学校,校长本人被评为德育科研先进个人。

课题组成员为园级骨干教师;大本或大专学历;具有强烈的事业心,教学经验丰富,合作能力强,有较强的理论水平和研究能力;有多名教师的评优课、论文或案例在市县级获奖;均为教学一线的教师和教学干部,能够将教育理论与实践相结合;能够胜任此课题的研究工作。

我园教学资料丰富,教学设备齐全,有摄像机、数码相机、多媒体教室。各班级都配有电脑及实物投影仪,园内联网,随时能上网查找资料、收发邮件,能够保证课题研究的顺利进行。

根据本课题的教育理念和科研过程,我园将适当调整教育教学计划,将培养幼儿生活习惯渗透幼儿园教学和幼儿一日生活之中,从而确保课题研究取得丰硕成果。努力保证课题研究的时间:①保证课题研究人员的对外培训、进修、学习时间。②保证课题人员的园内研讨、交流、总结、工作布置等时间。依据本课题的科研计划和进程,每月制定例会制度,并列入幼儿园工作计划,以保证研究时间。我校有较为完善的科研管理制度;校长的参与为课题的研究提供了人力、物力、财力、时间上的有利保障。

十一、成果形式

1.《“培养幼儿良好生活习惯”的研究》成果集

教案、论文、研究报告集

2. 《“培养幼儿良好生活习惯”的研究》成果集

录相材料与光盘

十二、参考文献:

1.《创新教育》杂志山东教育出版社张志勇

2.《幼儿教育指南》黄正彦主编北京科学技术出版社

3.《少年儿童研究》杂志中国青少年研究中心孙云晓

4.《成功父母的7个秘诀》[美]兰迪 .罗尔夫著中国青年出版社

5.《创新教育》杂志山东教育出版社张志勇

培养幼儿良好生活习惯的研究

开题报告

不老屯镇中心小学课题组

执笔人:张淑芝

二〇〇七年五月

冲击成孔灌注桩施工方案

昌都市综合服务交易市场城中村改造项目(一期) 冲 击 成 孔 灌 注 桩 施 工 方 案 目录 第一部分:编制依据 ——--——---—------——---—-————-—-—-—---——---3

编制依据 —-—----—------—-——---—-—--—--———-——-——--——---———-—3 第二部分:工程概况 —-—------—---—--——-—---—---—--——---—-----3 第三部分:主要施工工艺方法---—-- —-—-——-—-------—--———————-3 3。1施工工艺流程 -——----—-—-—-------—--———---——-————-—----—-—--—3 3、2施工准备 --—-—--—-——--——-—-------—------—--——----——-—-—-—-—3 3、3桩位放线 -----—-----——-—-—-—--———-------—---—--——-—-———-———3 3.4开挖泥浆池、排浆沟 ——-—---———————----—-—--—-————----—-—-—--—--4 3。5护筒埋设 ——--—--—-—-———----—-—---——-----——----------—-—————4 3.6钻机就位与孔位校正 ----—---—-—-——-----—-—-—-—------—-———----—-4 3.7冲击成孔 -----——-—---—--—-——----——--——------—----—--—-—----5 3.8泥浆制备、循环及清孔换浆 —-—-———-----———--——----———----————-———6 3。9终孔验收 -————---—--—--------—--—-——-—--————---—-—----——---7

冲击钻施工工艺及步骤

冲击钻施工工艺及步骤标准化管理部编码-[99968T-6889628-J68568-1689N]

冲击钻施工工艺及步骤 一、概要 1、分类:(1)实心锥:由冲击装置(底盘、支架及钢绳等)、卷扬机和冲击锥组成。上下往返冲击,将土石劈裂、劈碎,通过泥浆将钻渣悬浮排出。(2)空心锥:主要区别是钻头为空心。 2、适用范围: 3、优缺点 优点:适用地层和土质广,可以说是无坚不摧。但在钻普通土时进度较慢,空心锥比实心锥进度快,在遇到坚硬层时宜使用实心锥。 二、准备工作 冲击钻机分类: 1.冲击式钻机,配备有钻架及起吊、冲击全套设备。如图:

详细介绍:1、冲锥由锥身、刃脚和转向装置三部分组成。如下图。 钻身提供冲锥所必须的重力和冲击动能;刃脚位于冲锥的底部,为直接冲击、破碎土、石的部件;转向装置舍于锥顶,和起吊钢丝绳联结,是使冲击锥能冲击成圆孔的关键部件。 转向装置的工作原理: 下, 2、场地准备 施工场地应按以下不同情况进行整理; a)场地为旱地时,应平整场地清除杂物,换锄软土,夯大密 实。 b)场地为陡坡时,可用枕木或木架搭设坚固稳定的工作平台。 c)场地为浅水时,宜采用筑岛方法。 d)场地为深水或淤泥层较厚时,可搭水上工作平台。 护筒的作用及注意事项 护筒有固定桩位,引导钻头(锥)方向,隔离地面水免其流入 井孔,保护孔口不坍塌,并保证孔内水位高出地下水或施工水位一 定高度,形成静水压力,以保护孔壁免于坍塌等作用。 冲击锥筒径宜比桩径大30~40cm。

护筒顶高度要求:护筒顶端的泥浆溢出口底边,当地质良好、不易塌孔时,宜高出地下水1.0米~1.5米;当地质不良、容易塌孔时,应高出地下水位1.5~2.0米。其余情况一般都在1.5~2.0米。在旱地施工时还应该高出地面0.3米。 护筒埋置深度:旱地或浅水区,对于粘性土不小于1.0~1.5米,对于砂类土应将护筒周围0.5没~1.0米范围内土挖除,夯填粘质土至护筒底0.5米以下。 护筒的埋设与沉入 护筒埋设工作是钻孔灌注桩施工的开始,护筒平面与竖直度准确与否,护筒周围和护筒底脚是否紧密、不透水,对成孔、成桩的质量都有重大影响。埋设时,护筒中心轴线应对正测量标定的桩位中心,其偏差不得大于5厘米,并应该严格保持护筒的竖直位置。 当地下水位在地面以下超过1米,可采用挖埋法。 在砂类土、沙砾等河床埋护筒时,先在桩位处挖出比护筒外径大0.8~1米的圆坑。然后在坑底填筑50厘米左右厚的粘土分层夯实,以备安设护筒。 在粘性土中挖埋时,坑的直径与上述相同,坑底应整平;然后通过定位的控制桩放样,把钻孔的中心位置标于坑底;再把护筒吊放进坑内,找出护筒的圆心位置用十字线定在护筒顶部或底部,然后移动护筒,使护筒中心与钻孔中心位置重合。 若河床为很松散的细砂地层挖坑不易成形,可采用双护筒。

冲击钻孔灌注桩的常见问题及处理方法的总结

冲击钻孔灌注桩的常见问题及处理方法的总结 冲击钻孔灌注桩的常见问题及处理方法的总结提要:堵管钻孔桩混凝土灌注过程中造成堵管的原因:导管壁长期与混凝土摩擦破损,或法兰盘漏水;混凝土配合比不当,造成混凝土塌落度小,和易性差 冲击钻孔灌注桩的常见问题及处理方法的总结 引言:随着国家经济飞速发展,人们生活节凑加快,高速铁路的建设在祖国大江南北已是遍地开花。高速铁路突出要求工程结构安全、可靠、耐久,以保证机车安全平稳运营。钻孔灌注桩以其适应性强、施工方便、质量可靠、成本低廉等成为基础工程的首选。钻孔灌注桩作业环境隐蔽,许多问题在施工过程中反应出来,若不及时处理,将不能保证成桩质量。本人通过在桥梁桩基工程中做技术工作的一些体会,做出总结。 1.钻孔过程中的常见问题 地基松软造成桩位偏移冲击钻机其工作原理为通过卷扬机收、放钢丝绳使梅花形钻头在重力作用下冲击岩层,形成孔洞。依靠筑岛形成的钻机平台地基松软,钻头在钻孔过程中带动钻机下沉,钻头偏移桩中心,最后造成桩位偏移。对于这种情况,首先应积极采取预防措施:筑岛过程中将填土夯实;安装钻机时在钻机前部多垫枋木、钢轨,减轻基础的局部压力。钻孔过程中高频率检查钢丝绳与各护桩之间的距离,若发现偏移,立即将钻机下沉一侧用千斤顶升起,采用枋木、楔子垫实。 倾斜岩、漂石造成偏孔冲击钻钻进过程中遇到岩层变化,下层岩较上层岩坚硬,变化面不在同一水平面。钻头作用在施工面上,各部位受破坏程度不同,进而使钻头偏向被破坏程度大的一方,造成偏孔。遇到此种情况应及时处理,以避免偏孔或钢丝绳挫断,发生掉钻的现象。若已经发生偏孔,应停止钻进,回填粘土与块石的混合物,在经过反复冲击,消除倾斜岩,修正偏孔,保证成孔质量。 掉钻头、卡钻钻机长时间的冲击会使钢丝绳与钻头连接处磨损,加上钢丝绳一直处于抗拉状态,造成钢丝绳疲劳断裂,发生钻头掉入孔内事故。如果此时孔深已较大,打捞工作将非常困难,致使原订的施工计划延误。该问题发生后应及时用打捞钩进行打捞,必要时可采用潜水员潜入孔内打捞的方法。卡钻现象主要发生在孔底出现溶洞,钻头击穿溶洞顶岩石,掉进溶洞或坍孔、落石卡住钻头。发生这种情况,可松绳落钻然后再提钻,使钻头旋转一个角度,有可能顺钻头上的凹槽提起钻头,提升过程应注意钢丝绳不要被拉断。若不能提起来,可先探准障碍物位置,用小钻头冲击障碍物,消除障碍后再起吊钻头。 探头石造成钢筋笼不能吊装入孔由于冲击钻头一般为梅花型,在钻孔过程中遇孔壁有小探头石时,钻头会自动旋转,利用钻头上的凹槽避开探头石,所以在钻孔过程中发现不了异常。钻孔结束后,利用检孔器检孔时就会发现石头的存在,无法进行钢筋笼吊装。该问题可采取将钻头凹槽外缘用钢筋封闭起来,用检孔器找到探头石的具体位置后慢慢放下钻头,削掉探头石的办法处理。 缩径孔径变小会导致钢筋笼无法正常下致孔底,其发生原有两种:塑性土膨胀而造成缩径;钻头反复冲击岩层造成磨损,直径变小,导致成孔后下部孔径不足。因为塑性土膨胀而造成的缩径可采用加大泥浆比重反复扫孔或加入块石重新冲孔的办法处理;钻头磨损造成缩径主要以预防为主,在施工中应定时对钻头进行检查,及时对变径的钻头进行修补,对桩孔进行复钻。 漏浆及塌孔的处理漏浆问题是较为棘手的问题,此问题严重影响钻孔施工进度并造成许多不必要的经济损失,其主要原因是孔位下有溶洞造成的。针对此问题应采取的措施是,在钻孔前根据地质报告对所反应的溶洞进行岩溶注浆,从根本上防止漏浆,此方法较为安全有效,但需要较大的投入和专业的注浆队伍。若注浆后还存在漏浆情况,这时应马上停止钻

钻孔灌注桩(冲击钻)施工方案

钻孔灌注桩(冲击钻)施工方案 一、编制依据 根据业主提供的株洲建宁排渍站扩建工程设计施工图 地质勘察报告 《建筑桩基技术规范》JGJ94-2008以及强制性条文 《建筑地基基础施工质量验收规范》GB 50202-2002 《混凝土工程施工验收规范》GB 50204 (2011版) 《冲击桩施工安全技术》等 二、工程概况及地质简介 株洲市建宁排渍站扩建工程,前池与副厂房基础均为钻孔灌注端承桩(冲击钻)基础。本桩基工程前池原土标高42.85 m土方开挖至桩顶高程29.90(29.3桩顶标高+0.6桩顶高程以上预留桩头)m,22根桩,桩径为1.0m,总桩长138.6m,桩底高程23.0m,,预留桩头嵌入前池挡墙。副厂房原土标高42.85m,土方开挖至桩顶高程35.70(35.2桩顶标高+0.5桩顶高程以上预留桩头)m,9根桩,桩径为1.0m,总桩长109.8m,桩底高程23.0m,预留桩头嵌入副厂房地下室底板。 根据设计工程地质纵断面图可知,本桩基础均落于中风化泥质粉砂岩中。 (1)杂填土①:结构松散,厚度大,工程性质差,不能作基础持力层。 (2)淤泥质土②:软塑,饱和-湿,厚度小,工程性质差,天然地基承载力很低,不能作基础持力层。

(3)粉质黏土③:可塑-硬塑,压缩性中等,其力学性质较好,天然地基承载力不高,埋深较大,且底部1.0-2.0m为软塑-可塑状软弱夹层,不宜作天然地基浅基础的基础持力层。 (4)粉砂④:松散-中密,厚度薄,不宜作持力层。 (5)强风化泥质粉砂岩⑤:节理、裂隙较发育,岩体较破碎,岩性较稳定,工程特性较好,地基承载力较高。场地内均有分布,厚度不大,其承载力能满足本工程需要。可作位本工程桩基础持力层。 (6)中风化泥质粉砂岩⑥:节理、裂隙较发育,岩体较完整,岩性较稳定,工程特性较好,地基承载力较高。场地内均有分布,厚度大,是本工程理想的桩基础持力层。 桩侧阻力和端阻力特征值建议表

冲击钻成孔灌注桩施工工艺[详细]

冲击钻成孔灌注桩施工 冲击钻成孔灌注拉系用冲击式钻机或卷扬机悬吊冲击钻头(又称冲锤)上下往复冲击,将硬 质土或岩层破碎成孔,部分碎渣和泥浆挤入孔壁中,大部分成为泥渣,用淘渣筒掏出成孔,然后 再灌注混凝土成桩.冲击钻成孔灌注桩的特点是:设备构造简单,适用范围广,操作方便,所成孔 壁较坚实、稳定,塌孔少,不受施工场地限制,无噪声和振动影响等,因此被广泛地采用,本工艺标准适用于工业与民用建筑中的黄土、粘性土或粉质粘土和人工杂填土以及含有孤石的砂砾石层、漂石层、坚硬土层、岩层地基采用冲击成孔灌注桩的工程. 第1章材料要求 水泥:425号普通硅酸盐或矿渣硅酸盐水泥,新鲜无结块. 砂子:用中砂或粗砂,含泥量小于5%. 石子:卵石或碎石,粒径 5~40米米,含泥量不大于2%. 钢筋:品种和规格均符合设计要求,并有出厂合格证及试验报告. 外加剂、掺合料:根据施工需要通过试验确定,外加剂应有产品出厂合格证. 火烧丝:规格18~22号. 垫块:用1:3水泥砂浆埋22号火烧丝预制成. 第2章主要机具设备 1.机械设备 CZ—22、CZ—30型冲击钻孔机或简易的冲击钻机、3~5t双筒卷场机、混凝土搅拌机、插入式振捣器、洗石机、皮带式运输机、翻斗汽车、机动翻斗车、水泵以及钢筋加工系统设备等. 2.主要工具 冲锤或冲击钻头、钢护筒、掏(抽)渣筒、钢吊绳;测渣铁航、混凝土浇灌台架、下料斗、卸料槽、导管、预制混凝土塞从小平锹、磅秤. 三、作业条件 1.施工前,必须取得所需的地质勘察报告、桩基施工图,并编制施工技术方案或措施. 2.施工场地内所有地上障碍物和地下埋设物(如管线、电缆、旧坛上、石块、树根等)已经排除,附近有隔震要求的建筑物和危房已采取保护措施. 3.场地已经整平,周围已设排水设施,对场地中影响施工机械进场的松软土层已进行适当碾压处理. 4.施工临时供水、供电、运输道路及小型临时设施已经铺设或修筑,泥浆池及废浆处理池等已设置. 5.桩基测量控制桩、水准基点桩已经设置并经复核,桩位已钉小木桩或撒白灰标志. 6.已在现场进行成孔试验,数量不少于2个,摸清地质情况并取得有关成孔技术参数. 第3章作业条件 1.施工前,必须取得所需的地质勘察报告、桩基施工图,并编制施工技术方案或措施. 2.施工场地内所有地上障碍物和地下埋设物(如管线、电缆、旧坛上、石块、树根等)已经排除,

桥梁工程-冲击钻钻孔灌注桩技术交底

桥梁工程冲击钻钻孔灌注桩 记录 技术交底单位交底日期 Ⅶ标五工区 内容:一.工艺流程 1. 钻孔灌注桩工艺流程 施工准备(原材、配比等)桩位放样埋设护筒钻机就位对中、调平泥浆制作钻进一次清孔钻机移位安装钢筋笼导管制作、检验、维修下导管二次清孔灌注混凝土前准备工作组装灌注架制作混凝土试件试件养护灌注架就位水下混凝土浇注成品检测质量验收砼质量控制安装清孔设备桩位复测检查、发开孔令 护筒制作修整 泥浆净化终孔检查 钢筋笼制作 2. 成桩施工(1)施工准备在桩施工前要先调查钻孔桩施工范围内有无地上、地下管线和构筑物,施工时,先清除设计桩位范围内场地的杂物、障碍物,平整施工场地。按文明施工管理的要求,场区经过平整夯实并进行硬化处理,使机械进场顺利和场区行走、搬移方便。同时在施工中确保钻机及其

他机械的稳定、安全。施工前应做好钢筋原材、混凝土配合比等准备工作。(2)测量放线依据控制点坐标进行桩位放线,采用导线与三角测量相结合的方法建立控制网。所有控制网点都要作好精心保护,在施工中要经常复测,一旦出现偏差应及时进行修正恢复。场内使用 的临时水准点,依据城市水准点和高程引入场内并认真加以保护。依据设计图纸计算各桩位的坐标,并确定每个桩孔与相邻控制点的位置关系。在平整好的场地上测定桩位,用方木桩准确标识各桩的中心位置及高程。(3)护筒埋设钻孔开始前埋设护筒,以保证钻机沿桩位垂直方向顺利工作,同时保护孔口和提高桩孔内的泥浆水头。护筒埋设深度:埋设土中≥1.5 米。护筒采用 8 钢板制作,角钢加固。护筒内径大于钻头直径 25。安装时护筒顶应高出水位 2m 且高出地面 50。随地质情况的不同进行护筒高度调整。护筒埋设与坑壁之间用粘土分层夯实,以防漏水。在护筒的上口边缘开设 1~2 个溢浆口,便于泥浆溢出流回泥浆池,进行回收和循环。(4)钻机就位钢护筒安装完毕,进行钻机就位。就位时要求保持机身平稳,钻头中心与桩位中心重合,然后再进行钻进施工。(5)泥浆护壁钻进根据地质特点,钻机在成孔时,要把好三关:进尺关、泥浆比重关、垂直度关。进尺:不同的地层要求采用不同的进尺。根据施工工程地质、水文条件,施工中密切注意各土层的变化,及时调整冲程。钻岩时,冲程宜为 1.5m~2.5m,。泥浆:泥浆用良好的造浆粘土或膨润土和添加剂人工进行调制,根据施工场地地质报告及现场实际配备泥浆,一般控制在 1.1~1.3,稠度 17~22s。灌注混凝土时的回收浆,先放入沉淀池中沉淀,测试其指标后,进行调整。灌注混凝土时的回收浆,用泵直接泵入沉淀池中,当泥浆循环使用达到废弃指标时,

冲击钻钻孔及灌注桩工程施工组织设计方案

冲击钻钻孔及灌注桩施工方案 1、工程简介: XXXX中桥,起于KXXXX+XXX,止于KXXXX+XXX,桥长75m,半幅桥宽12.75m,设计桥孔和跨径(孔×m)3×20m,中心里程桩号为KXXXX+XXX,上部构造采用预应力混凝土简支小箱梁,桥面连续;下部结构0号、3号台采用扶壁台桩基础;桥墩采用柱式墩,桩基础。 桥梁下部结构为2墩2台共3跨,共计桩基40根,桥台桩基采用直径为1.2m的C30混凝土摩擦桩,桩基长度为18m,桥墩桩基采用直径为1.6m的C30混凝土摩擦桩,桩基长度为21m,桥墩桩基之间采用桩顶系梁连接。 2、施工方案: 2.1施工准备 清理场地:清除杂物、换填软土并平整夯实。 探桩:要求对桩位进行100%探桩。办法是:人工挖坑,在桩位位置开挖比桩径大40cm深1.5m的坑,探明地下有无管线。如果有,则必须报项目部及地方相关部门协商解决。 2.2施工放样 桩位的测量定位工作使用全站仪,用钢尺采用相对距离法复核,桩顶标高通过护筒顶标高来控制。 2.3施工平台与护筒埋设 a、施工平台 钻机就位前清除杂物、换除软土、夯打密实,平整场地,使钻机底座置于坚实的填土上,以免产生不均匀沉陷造成钻机倾斜。 b、护筒埋设要求 (1)护筒径比桩径大300mm。 (2)护筒平面位置允许误差为20mm,倾斜度不大于0.5%。 (3)护筒采用挖埋法,周围1.0m围挖土换填,夯填粘质土至护筒底以上0.5m,护筒底部和四周所填粘质土必须分层夯实。 (4)护筒长度为2.0m,埋置深度为1.5~1.7m,护筒顶高出地面0.3~0.5m。 c、桩位对中

桩位中心点的测量对中误差小于10mm。护筒外围3m安全围设置四个指示桩(护桩),以便施工过程中随时核对护筒及桩孔中心位置,施工过程中出现触动护桩时测量班进行复测。指示桩采用混凝土加固,在钻孔施工过程中派专人负责保护。 2.4泥浆的调制和使用技术要求 钻孔泥浆由水、粘土(膨润土)组成,不同钻机的泥浆性能指标会稍有不同,如使用正循环钻机施工,其性能指标参照下表使用: 泥浆性能指标表 2.5 钻孔施工 a、一般规定 (1)钻机就位前,会同监理工程师对施工前各项准备工作进行检查。 (2)钻孔时,根据钻渣、设计资料绘制地质剖面图。地质变化处捞取钻渣,存放于指定的容器中保存,和设计有出入时与设计单位联系解决。 (3)钻孔作业分班连续进行;认真填写钻孔施工记录,交接班时交待钻进情况及下一班应注意事项;经常对钻孔泥浆进行检测,不合要求时,及时调整;在地层变化处均捞取渣样,判明后记入记录表。 b、钻孔顺序 桩基施工,应遵循“先下后上”的原则。由于承台桩基数量较多,且桩间距较小。严禁随意摆放钻机,按照现场施工技术人员安排就位。由于桥台桩基桩间距较小,为防止两相邻钻机作业时由于振动或相互间水头作用影响,而使下部的地质发生扰动,严禁同时施工相邻两根桩,在实际钻进时至少保持隔一根施工一根原则。 施工中注意相互协调,避免互相干扰,根据后台浇注砼的能力,分批次安排

钻孔桩(冲击钻)劳务分包合同

钻孔桩施工合同 甲方: 乙方: 按照《中华人民共和国合同法》、《建筑法》及其他有关法律、行政法规,遵循平等、自愿、公平和诚信的原则,经双方充分协商,就怎村桥钻孔桩工程施工事项达成一致,签订本合同。 第一条合同概况 1.1工程名称:拉林公路改造工程二标 1.2工程地点:日多乡怎村 1.3工程内容:钻孔及成孔灌桩 1.4工程范围:甲方承包范围内的桥桩,乙方以自身完成量为准。 1.5工作内容: ①成孔灌桩:钻机进出场、埋护筒、钻孔、清孔、机械调遣费、临时驻地、下试笼、下导管、灌注混凝土、泥浆外运,碴土合理规范堆放以确保工地文明施工等,钻孔桩成桩的一切机械、材料、人工费用均在合同包价内(不含吊车、挖掘机)。 ②发电机乙方自租(不含柴油),如使用变压器电源,甲方根据冲击钻配置的发电机及乙方使用时间扣除发电机租赁费。 ③自购黄土。 第二条合同工期 2.1开工日期:年月日;完工日期:年月日 合同工期总日历天数 2.2合同工期只是指明本合同工期总的日历天数,开工和完工日期为拟定。具体开工日期按乙方机械设备进场调试好即开工。

第三条工程质量 3.1确保工程质量全部达到国家现行的工程质量验收标准。 3.2一类桩95%以上,杜绝三类桩。 3.3满足业主对工程质量的其它要求。 第四条安全目标 4.1安全目标:消灭人身重伤和死亡事故,消灭重大和一般安全事故。 4.2乙方应对自己的全部人员进行安全法规和安全生产教育培训,未经教育培训的人员,不得上岗作业。施工前甲方技术人员应当就有关安全施工的技术要求向乙方及乙方作业人员进行交底,并由双方签字确认。 4.3乙方必须按照甲方安全标准要求组织生产,在施工期间无条件接受甲方正常的安全检查,发现施工安全隐患时,乙方应及时整改。 第五条合同价款 5.1合同价款内容: 双方议标协商的项目综合单价,包含了本项目施工中所需的设备费、进出场费、劳务费、安装费、维护费、管理费、利润和本工程中可能遇到的一切风险、以及施工中发生的其他费用等。 5.2合同价款清单 1、φ1. 2、φ1.3成孔灌注桩,单价元/米; 2、φ1.5成孔灌注桩,单价元/米; 3、φ1.8成孔灌注桩,单价元/米; 其它: 本合同为综合单价,包括了乙方为完成第一条(1.5)所列全部工作内容,单价内不含税金。 第六条甲乙双方的责任和权利 6.1甲方的责任和权利

冲击钻成孔灌注桩施工工艺66419

冲击钻成孔灌注桩施工工艺66419

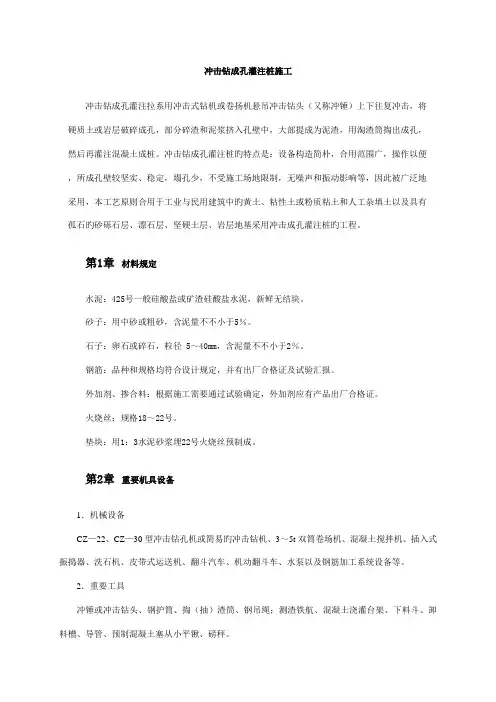

冲击钻成孔灌注桩施工工艺标准 一、适用范围 本工艺标准适用于沪混客专长昆湖南段监理三标三分站冲击钻成孔灌注桩的工程。 二、概要 1、分类:(1)实心锥:由冲击装置(底盘、支架及钢绳等)、卷扬机和冲击锥组成。上下往返冲击,将土石劈裂、劈碎,通过泥浆将钻渣悬浮排出。(2)空心锥:主要区别是钻头为空心。 2、适用条件: 3、优缺点 优点:适用地层和土质广,可以说是无坚不摧。缺点:在钻普通土时进度较慢,空心锥比实心锥进度快,在遇到坚硬层时宜使用实心锥。 4、冲击钻机分类: 冲击式钻机,配备有钻架及起吊、冲击全套设备。如图:

国产的冲击钻机主要是CZ型,有CZ—30、CZ—28、CZ—22、CZ—20、CZ—20—2等,另外还有YKC—31、YKC—30、YKC—22、YKC—20等规格。除CZ—20—2外,均非自行。

5、详细介绍: 冲锥由锥身、刃脚和转向装置三部分组成。如下图。 钻身提供冲锥所必须的重力和冲击动能;刃脚位于冲锥的底部,为直接冲击、破碎土、石的部件;转向装置舍于锥顶,和起吊钢丝绳联结,是使冲击锥能冲击成圆孔的关键部件。 转向装置的工作原理:钻进时,借吊起冲锥的钢丝绳在悬重作用下,顺钢丝捻扭的相反方向转动,带动冲锥转动一个角。与冲锥下落置于孔底,钢丝绳松弛后不受力后,又因钢丝绳的弹性,带动转向装置扭转过来。当再提起冲锥时,它又沿上述方向转动一个角度,这样就能冲成完整的圆桩孔。 三、施工准备 1、材料要求

(1) 水泥:宜采用 32.5 级或42.5级普通硅酸盐水泥或矿渣硅酸盐水泥。 (2) 砂:中砂或粗砂,含泥量不大于 5%。 (3) 石子:粒径为 0.5~3.2cm 的卵石或碎石,含泥量不大于 2%。 (4) 水:应用自来水或不含有害物质的洁净水。 (5) 粘土:可就地选择塑性指数 I ≥17 的粘土。 (6) 外加早强剂:应通过试验确定。 (7) 钢筋:钢筋的级别、直径必须符合设计要求,有出厂合格证明书及复试报告。 (8) 焊条:焊条规格符合设计要求并有出厂合格证。 2、 主要工机具 冲击钻孔机、翻斗车或手推车、混凝土导管、套管、水泵、水箱、混凝土搅拌机、平尖头铁锹、胶皮管、电焊机、切割机、泥浆车等。 3 、 作业条件 (1) 地上、地下障碍物都处理完毕,达到“三通一平”。施工用的临时设施准备就绪。 (2) 场地标高一般应为承台梁的上皮标高,并经过夯实或碾压。 (3) 制作好钢筋笼。 (4) 根据图纸放出轴线及桩位点,抄上水平标高木橛,并经过检验复核签字。 (5) 要选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案,做好技术交底。 (6) 正式施工前应做成孔试验,数量不少于两根。 4 、 作业人员 (1) 主要作业人员:钻机操作工、钢筋工、混凝土工、焊工、测量工、技术员、电工 (2) 钻机操作工和电工应持证上岗,其于工种接受安全和技术培训,并进行施工技术交底。 四、操作工艺 1 、工艺流程:

钻孔灌注桩(冲击钻)现场施工方法

精心整理 K0+165桥钻孔灌注桩(冲击钻)施工方案 一、编制依据 1.《公路桥涵施工技术规范》(JTG/TF50-2011)。 2.本项目部编制的《实施性施工组织设计》、《总体施工进度计划》。 3.《施工现场临时用电安全技术规范》JGJ46-2005规定。 4.《公路工程质量检验评定标准》(JTGF80/1-2004)。 5.《公路工程施工安全技术规程》(JTJ076-95)。 6.7.T 梁;20于450# 1# 2#11-123米,三、钻孔机具的选择 根据本桥设计桩基穿过地层主要为粉质粘土、泥沼土、强风化及中风化泥页,并结合实施性施工组织设计安排,本标段钻孔机具拟选择CF20冲击钻成孔。 四、施工进度安排 K0+150桥桩基计划工期3个月。 五、施工技术方案 1、施工准备

1.1技术准备 ①掌握场地的工程地质和水文地质资料; ②读懂桩基设计图纸和技术要求,编写施工方案,进行技术交底、原材料送检和混凝土配比申请。 ③准备施工用的各种报表、规范。 1.2现场准备 ①对桩位进行测量定位自检,监理复核; 焊接质 1.3 0# 1# 2# 1.4主要作业人员安排

主要作业人员配备: 钻机班组:钻机班班长1人,钻机工6人; 钢筋班组:钢筋班班长1人,钢筋工5人,电焊工1人,杂工2人; 混凝土班组:砼班班长1人,砼生产及管控人员6人,砼运输3人。 2、施工工艺流程和施工方法 本桥先施工0#桥台0-4#桩基,并作为首件工程。 2.1施工工艺流程 2.2 ~1.0 作 C30

护筒采用整体式钢制护筒,壁厚4mm,内径大于桩径20cm。护筒的埋设采用挖埋法,埋置深度1.5m,坑挖好后,将坑底整平,然后放入护筒,经检查位置正确,筒身竖直后,四周即用黏土回填,分层夯实,并随填随观察护筒,防止填土时护筒位置偏移。护筒埋设时,其顶面高出施工地面0.3m,护筒顶面中心与设计桩位偏差不大于5cm,倾斜度不大于1%。采用护筒顶拉十字线吊垂球与桩位对比进行复核。在护筒埋设好后,在顶部焊加强筋和吊耳且开出水口。 ⑶泥浆制备 泥浆采用高粘度粘土或膨润土制备,采用自然造浆方式进行护壁,泥浆的配合比和配制方法通 ⑷ ① 500mm 钻孔作业要分班连续进行,做好整个过程中的钻进记录。交接班时要交待钻进情况及下一班应注意事项。要经常对钻孔泥浆及钻机对位进行检测,不符合要求时,要及时调整。要经常注意地层变化,在地层变化处捞取样渣保存,随时根据不同地质情况调整泥浆指标和钻进速度,并认真填写《钻孔桩钻孔检验表》。 由于本项目2#台地基有部分泥沼土,为避免扰动,钻孔过程中应采用低冲程钻孔,在钻孔过程中投入一定的片石进行护壁,不得使用卵石。 ⑸检孔

冲击钻钻孔灌注桩施工方案

目录 1、编制依据 0 2、编制原则 (2) 3、工程概况 (2) 3.1、设计概况 (2) 3.2、现场概况 (3) 3.3、工程地质 (5) 3.3.1、岩土层特征 (5) 3.3.2、不良地质作用 (7) 3.4、水文地质 (9) 4、场地准备 (11) 5、施工进度安排 (11) 5.1、机械设备使用计划 (11) 5.2、劳动力计划 (12) 5.2.1组织管理机构 (12) 5.2.2施工人员配备 (13) 6、施工方案 (14)

6.1、施工工艺流程 (14) 6.2、冲孔灌注桩施工工艺 (16) 6.3、成孔工艺 (16) 6.4、钢筋笼制作安装 (19) 6.4.1施工工艺 (19) 6.4.2钢筋笼制作注意事项 (20) 6.4.3钢筋笼吊放注意事项 (20) 6.5、钻孔桩混凝土灌注 (21) 6.5.1准备工作 (21) 6.5.2混凝土浇注 (21) 6.6 近承台桩基施工 (22) 6.7、钻孔灌注桩施工中常见质量通病的预防措施 (25) 6.7.1主要风险 (25) 6.7.2拟采取的主要对策 (25) 7、质量、安全保证体系 (26) 7.1、质量保证体系 (26) 7.2、安全保证体系及措施 (31) 7.3、组织保证 (31) 7.3.1建立安全组织机构 (31) 7.3.2安全教育 (31) 7.3.3安全检查 (36)

7.4、安全、环境保证措施 (36)

高朋大道站冲击钻施工方案 1、编制依据 1.1神仙树西站工程项目招标文件、招标图纸、业主提供的参考资料及补充文件等; 1.2本标段现场调查资料、场地影响范围内沿线建(构)筑物调查报告; 1.3国家现行有关施工及验收规范、规则、质量技术标准,以及成都市在安全文明施工、环境保护、交通组织等方面的规定; 《地铁设计规范》(GB50157-2013) 《混凝土结构设计规范》(GB50010-2010) 《建筑结构荷载规范》(GB 50009-2012) 《建筑地基基础设计规范》(GB 50007-2011) 《建筑桩基技术规范》(JGJ 94-2008) 《铁路混凝土结构耐久性设计规范》(TB10005-2010) 《建筑基坑支护技术规程》(JGJ 120-2012); 《地下铁道工程施工及验收规范》(GB50299-1999)(2003年版) 《混凝土结构工程施工质量验收规范》(GB50204-2015) 《钢筋机械连接技术规程》(JGJ107-2010) 《地下工程防水技术规范》(GB50108-2008) 《地下防水工程质量验收规范》(GB50208-2011) 《钢结构设计规范》(GB50017-2003) 《铁路隧道设计规范》(TB10003-2005) 《城市轨道交通地下工程建设风险管理规范》(GB50652-2011) 《城市轨道交通工程监测技术规范》(GB50911-2013)

冲击钻钻孔灌注桩施工工艺及病害的处理示范文本

冲击钻钻孔灌注桩施工工艺及病害的处理示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

冲击钻钻孔灌注桩施工工艺及病害的处 理示范文本 使用指引:此操作规程资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 随着公路桥梁和高层建筑在我国的飞速发展,我国的 钻孔灌注桩技术也得到了长足发展,积累了丰富的施工经 验,但复杂地质条件下的冲击钻钻孔灌注桩及病害的处理 还是一大难题,下面通过泉头大桥及黑河子中桥的桩基础 施工经验,介绍一下冲击钻钻孔灌注桩施工工艺及断桩和 桩身夹泥的处理措施。仅供参考。 1 工程概况 泉头大桥位于国道102线k900+734公里处,为8× 20米大桥,下部结构采用摩擦灌注桩,共有桩27根,其 中墩桩21根,台桩6根,桩径1.2米,墩桩长19米,台

桩长14米。黑河子中桥距泉头大桥2km,地质情况基本相同。 2 工程地质情况及机具的选择 2.1桥址处主要地址情况:表层为6.5-8.1米左右的白色砂岩,坚硬;中层为细砂亚粘土互层,硬塑状态,细砂为灰色,稍松状态,每层厚30-40公分总厚6米左右,此细砂亚粘土互层在钻孔施工的干扰下易液化、出现涌砂现象、导致坍孔;桩底落在红色泥岩上。整体地质条件比较复杂、特殊,表层和底层坚硬、中层稍松易液化。 2.2机具的选择:施工前对机具进行了选择,循环钻钻进速度快、成孔好、清孔干净,但怕硬岩层及孤石、卵石;冲击钻适用广泛,但速度慢、成孔质量不高。经现场进行两种机具的比较,循环钻48小时只钻进1.5米,而冲击钻48小时只钻进 3.4米,虽然,中层易采用循环钻,但

冲击钻孔灌注桩方案

2012年度黄浦江上游堤防专项维修工程 冲击锤成孔灌注桩 施工方案

一、施工准备 (一)、材料 1、混凝土和钢筋均与钻孔灌注桩相同。 (二)、工器具 1、机械设备:CK-900型冲击锤孔机、双筒卷扬机和水泵。 2、主要工具:冲锤、钢护筒、掏渣筒、钢吊绳;测渣铁砣、下料斗、卸料槽、导管、预制混凝土塞。 (三)作业条件 1、施工钢排架搭设牢固,施工机械检验合格。 2、施工临时供水、供电、材料运输准备完毕。 3、桩基测量控制桩、水准基点桩已经设置并经复核,桩位已标志。 二、操作工艺 (一)工艺流程 锤孔桩施工工艺流程图

(二)、护筒埋设、锤机就位、孔位校正 成孔时应先在孔口设圆形钢板护筒,护筒内径应比锤头直径略大,顶面宜高出常水位,还应满足筒内泥浆面的高度要求。 护筒埋置深度应埋入河床面以下1m。 桩基护筒埋设采用打入法,利用平台上钢制导向架导向和振动沉桩锤打入。埋设时,护筒中心轴线应对正测量标定的桩位中心,其偏差不得大于5cm,并应严格保持护筒的竖直位置。然后使冲孔机就位,冲击锤应对准护筒中心,开始的障碍物区域内将锤提高至1.5~2.0m进行锤进,通过障碍物区域后,锤高约0.5m,以减小对周边土层的影响。在造孔时要将孔内残渣排出孔外,,勤抽碴,使锤头经常冲击新鲜地层。吊锤头的钢丝绳必须选用同向捻制、柔软优质、无死弯和断丝者,安全系数不应小于 1.2,钢丝绳与锤头间须设转向装置并连接牢固,锤孔过程中应经常检查其状态及转动是否正常、灵活。主绳与锤头的钢丝绳搭接时,两根绳径应相同,捻扭方向必须一致。

(三)、泥浆选用、冲击造孔、泥浆循环 开锤时先在孔内灌注泥浆,泥浆相对密度等指标根据土层情况而定。如孔中有水,可直接投入粘土,用冲击锥以小冲程反复冲击造浆。 泥浆比重:孔底泥浆比重砂黏土不宜大于1.3。 在锤进过程中,应注意地层变化,对不同的土层,采用不同的锤进方法。 为正确提升锤头的冲程,应在钢丝绳上油漆长度标志。 每锤进1m掏渣时,均要检查土层渣样,记录土层变化情况。 锤孔作业应连续进行,因故停锤时,必须将锤头提离孔底5m以上以防止坍孔埋锤。在取渣后或因其他原因停锤后再次开锤,应由低冲程逐渐加大到正常冲程以免卡锤。 整个锤进过程中,应始终保持孔内水位高出施工水位至少0.5m,并低于护筒顶面0.3m以防溢出。 清孔换浆冲击时应随时测定和控制泥浆密度,每冲击1~2m深应排渣一次,并定时补浆,直至设计深度。排渣用抽渣筒法,是用一个下部带活门的钢筒,将其放到孔底,作上下来回活动,提升高度在2m左右,当抽筒向下活动时,活门打开,残渣进入筒内;向上运动时,活门关闭,可将孔内残渣抽出孔外。排渣时,必须及时向孔内补充泥浆,以防亏浆造成孔内坍塌。 在锤进过程中每12m要检查一次成孔的垂直度。如发现偏斜立即停止锤进,采取措施进行纠偏。对于变层处和易发生偏斜的部位,应采用低锤轻击,间断冲击的办法穿过,以保持孔形良好。 (四)、成孔检查、清除废浆 锤孔灌注桩在成孔过程中及终孔后以及灌注混凝土前,均需对锤孔进行阶段性的成孔质量检查(孔径、孔深、孔底沉渣和成孔垂直度),符合设计和

冲击钻成孔灌注桩施工工艺标准

成孔灌注桩施工工艺标准 1适用范围 本工艺标准适用于工业与民用建筑中冲击钻成孔灌注桩的工程。 2施工准备 2.1材料要求 2.1.1 水泥:宜采用 32.5级或42.5级普通硅酸盐水泥或矿渣硅酸盐水泥。 2.1.2砂:中砂或粗砂,含泥量不大于 5%。 2.1.3石子:粒径为0.5~ 3.2cm 的卵石或碎石,含泥量不大于 2%。 2.1.4水:应用自来水或不含有害物质的洁净水。 2.1.5粘土:可就地选择塑性指数 I≥17的粘土。 2.1.6外加早强剂:应通过试验确定。 2.1.7钢筋:钢筋的级别、直径必须符合设计要求,有出厂合格证明书及复试报告。2.1.8焊条:焊条规格符合设计要求并有出厂合格证。 2.2 主要工机具 冲击钻孔机、翻斗车或手推车、混凝土导管、套管、水泵、水箱、混凝土搅拌机、平尖头铁锹、胶皮管、电焊机、切割机、泥浆车等。 2.3作业条件 2.3.1地上、地下障碍物都处理完毕,达到“三通一平”。施工用的临时设施准备就绪。 2.3.2场地标高一般应为承台梁的上皮标高,并经过夯实或碾压。 2.3.3制作好钢筋笼。 2.3.4根据图纸放出轴线及桩位点,抄上水平标高木橛,并经过预检签字。2.3.5 要选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案,做好技术交底。2.3.6 正式施工前应做成孔试验,数量不少于两根。

2.4 作业人员 2.4.1 主要作业人员:钻机操作工、钢筋工、混凝土工、焊工、测量工、技术员、电工 2.4.2 钻机操作工和电工应持证上岗,其于工种接受安全和技术培训,并进行施工 技术交底。 3 操作工艺 3.1 工艺流程:

3.2 操作工艺 3.2.1甲方完成施工区的三通一平工作,根据甲方提供资料完成施工方案编写。3.2.2测量定位:根据设计桩位图纸用全站仪放出桩位。 3.2.3钻孔机就位:钻孔机就位时,必须保持平稳,不发生倾斜、位移,为准确控制钻孔深度,应在机架上或机管上做出控制的标尺,以便在施工中进行观测、记录。 3.2.4埋设护筒:在孔口埋设圆形6-8mm钢板护筒,护筒内径应比钻头直径大200mm,深为1.2-1.5m,然后冲击钻机就位,冲击钻应对准护筒中心,要求偏差不大于±20mm。3.2.5钻孔及注水:调直机架挺杆,开动机器钻进,边注清水边钻进,直至设计深度。3.2.6孔底清理及排渣 3.2.6.1 在粘土和粉质粘土中成孔时,可注入清水,以原土造浆护壁,排渣泥浆的相对 密度应控制在 1.1~1.2。 3.2.6.2在砂土和较厚的夹砂层中成孔时,泥浆相对密度应控制在 1.1~1.3;在穿过砂夹卵石层或容易坍孔的土层中成孔时,泥浆的相对密度应控制在1.3~1.5。 3.2.6.3吊放钢筋笼:钢筋笼放前应绑好砂浆垫块;吊放时要对准孔位,吊直扶稳,缓慢下沉,钢筋笼放到设计位置时,应立即固定,防止上浮。 3.2.7二次清孔:在钢筋笼内插入混凝土导管(管内有射水装置),通过软管与高压泵连接,开动泵水即射出。射水后孔底的沉渣即悬浮于泥浆之中,再用掏渣桶将之清除。3.2.8浇筑混凝土:停止清孔后,应立即浇筑混凝土,随着混凝土不断增高,孔内沉渣将浮在混凝土上面,并同泥浆一同排回贮浆槽内。 3.2.8.1水下浇筑混凝土应连续施工;导管底部至孔底的距离为300~500mm,导管底端应始终埋人混凝土中0.8~1.3m ,导管的第一节底管长度应≥4m。 3.2.8.2 混凝土的配制: (1)配合比应根据试验确定,在选择施工配合比时,混凝土的试配强度应比设计强度提高 10%~15%。 (2) 水灰比不宜大于0.6。 (3)有良好的和易性,在规定的浇筑期间内,坍落度应为180~220mm; (4) 水泥用量不少于360Kg/m3,一般为360~400kg/m3。 (5) 砂率一般为 40%~45%。 3.2.9拔出导管:混凝土浇筑到桩顶时,应及时拔出导管。但混凝土的上顶标高一 定要符合设计要求。 3.2.10插桩顶钢筋:桩顶上的插筋一定要保持垂直插入,有足够锚固长度和保护 层,防止插偏和插斜。 3.2.11同一配合比的试块,每班不得少于 1 组。每根灌注桩不得少于1组。 3.2.12冬、雨期施工: 3.2.12.1冲击成孔灌注桩可在冬期进行,但必须注意混凝土的防冻保护。 3.2.12.2雨天施工现场必须有排水措施,严防地面雨水流入桩孔内。要防止桩机

冲击钻孔灌注桩施工要点及问题处理

冲击钻孔灌注桩施工要点及问题处理 发表时间:2018-11-19T17:56:48.407Z 来源:《建筑学研究前沿》2018年第22期作者:迟鹏骋王玺羽王鹤 [导读] 近些年我国城市化进程不断加快,建筑质量有了大幅度提升,在建筑施工过程中开。 中国建筑第八工程局有限公司东北分公司 116000 摘要:冲击钻孔灌注桩技术属于成桩技术,因该技术涉及的施工工序相对较多,对施工技术的要求相对较高,受诸多外界因素的影响,从而影响到成桩施工质量。本文将对冲击钻孔桩施工技术的研究与探讨,针对常见问题进行具体分析,有针对性的制定出相应的解决措施与办法,为我国冲击钻孔桩施工工作提供可靠的理论指导。 关键词:冲击钻,灌注桩,施工要点,处理 近些年我国城市化进程不断加快,建筑质量有了大幅度提升,在建筑施工过程中开,始广泛的利用钻孔灌注桩技术,这项技术可以保证地基施工的质量。钻孔灌注桩技术直接关系到建筑施工的质量,因此在建筑施工过程中,提高钻孔灌注桩的技术含量非常重要1冲击钻孔灌注桩施工工艺的特点 1.1 施工周期较长 不管是路桥工程,还是在码头工程当中,冲击钻孔灌注桩的施工周期都比较长,要远远长于挖孔灌注桩施工以及沉管钻孔灌注桩,从项目工程的立项到施工需要长时间的调研工作,但同时,冲击钻孔灌注桩施工的施工效果也更好,能够有效的提高项目工程的整体质量,由于施工周期往往长达几年,因此相关工作人员在进行冲击钻孔灌注桩施工之前,需要做好预算编制工作,从而控制冲击钻孔灌注桩施工成本。 1.2固定性强 相比挖孔灌注施工工艺及沉管钻孔灌注桩施工工艺,冲击钻孔灌注桩施工的固定性更强,因此比较适合用于跨度较大的路桥工程施工当中,不仅能够提高路桥工程的施工质量,还有效的提升了结构的整体性。 1.3工程量大 冲击钻孔灌注桩施工的工程量较大,这不仅导致前中期的人力、资金投入都非常大,还影响到项目工程的经济性。因此相关工作人员应该认识到这一点,在冲击钻孔灌注桩施工过程中,加强材料、机械设备的监督管理工作,使冲击钻孔灌注桩施工资源得到优化。 2冲击钻孔灌注桩施工要点分析 2.1 桩位的测定 在进行施工前,需要对现场展开充分准备与清理工作,务必要保证现场平整,这些都是必不可少的准备工作。在进行清理之后,需要以桩位平面的布置图与施工图纸作为施工的依据,准确确定校准点的位置点与桩基的轴线,同时做出适当的标记。从而确定出每根灌注桩的具体位置。在进行施工时,还要对桩基的位置偏移进行预防,同时安排有关工作人员对灌注桩的位置按时进行检验与复查,进而保证灌注桩位于其规定的标准位置上。 2.2 泥浆制备工作 泥浆的制备是施工过程的重要部分,泥浆作用是排土护壁、冷却钻头以及切土润滑等。其中护壁重点是根据当地土质的具体特点来制备对应的泥浆,倘若需要在土质或者是粉质土质中完成成孔的工作,则需要加适量的清水,但必须注意排渣泥浆的密度范围控制于 1.1~ 1.3g/m3 之内,并用原土进行造浆。 2.3埋设护筒 护筒采用钢板加工制作,内径大于桩径 40 cm,护筒顶端宜高出地面 0.3 m并宜高出施工水位或地下水位 2.0 m。当钻孔内有承压水时,则要高出稳定后的承压水位 2.0 m以上。当处于潮湿地区时应高于最高施工水位 1.5~2.0 m。护筒埋设平面位置偏差不大于5cm,倾斜度偏差不大于1%。护筒埋入深度一般为 2~4 m,特殊情况加深以保证钻孔和灌注混凝土的顺利进行,护筒四周用黏土分层夯实。 2.4钻孔 进行钻孔时,普遍运用冲击钻头的方法对钻头抬高,之后依靠着钻刃自由下落的惯冲力对岩层进行削切,最后把碎渣排出,即形成孔洞。其中冲击钻机的方法分为两种,一般以钻杆式与钢丝绳式为主。钻杆式其工作效率相对较低,所得孔的直径相对较小,运用的范围相对比较窄,而钢丝绳式其钻孔的直径相对较大,分为 800mm 与 1200mm 等几个类型。另外,在进行施工的过程中,倘若表层土质为软土,需要准备适当的护壁料,添加适当的砂砾、粘土以及片石在护筒之中。钻头的选用则需要以锻制或者是铸钢制造为主。对钻刃与钻头进行焊接时,需要采用 T18 型号的钢对其焊接。冲孔时候,钻头落距需要控制在 0.4~0.6m 之间,最初运用低锤密击的方式,开孔深度是护筒底向下 3~4m 时,可以适当的增加落距在 1.5~2m 之间。 2.5清孔 清孔的时候普遍运用的为射水清孔的方式,射水清孔方式一般在连接孔口间的分段后,把清孔的导管调入,通过空气压缩机与抽水机的共同运作,对孔内部残留物进行清理。其中的空气压缩机能够在导管内产生巨大的气流,此时把导管里面的压力调节为 0.6~0.7MPa 之间,然后把清水灌入孔内,搅动并喷翻孔里的泥渣以及其他杂物,从而使得清洗出的杂物在高压气流的作用下上涌并喷出。 2.6钢筋笼施工 钢筋笼制作采用“长线放样法”:①在加工场地预先设置加工底座,沿钢筋笼长度方向上每隔 3m 设置一个底座。②按照底座的位置安装主筋,并用连环挂钩来布设其余的主筋,最后开始进行加强箍筋和主筋之间的焊接。 钢筋笼安放要对准孔位,扶稳、缓慢、顺直,避免碰撞孔壁,严禁墩笼、扭笼。 钢筋笼的标高,到达设计位置后应采用吊筋和抗浮筋固定,避免钢筋笼下沉或受混凝土上浮力的影响而上浮。 钢筋保护层用定位筋保证,严禁用粘土砖或短钢筋头代替(砖吸水、短钢筋头锈蚀后会引起钢筋笼锈蚀的连锁反应)。保护层的允许偏差为 ±10mm。
