当前位置:文档之家› 消防管道试压记录表

消防管道试压记录表

消防管道试压记录表
消防管道试压记录表

.

消防管道试压记录表

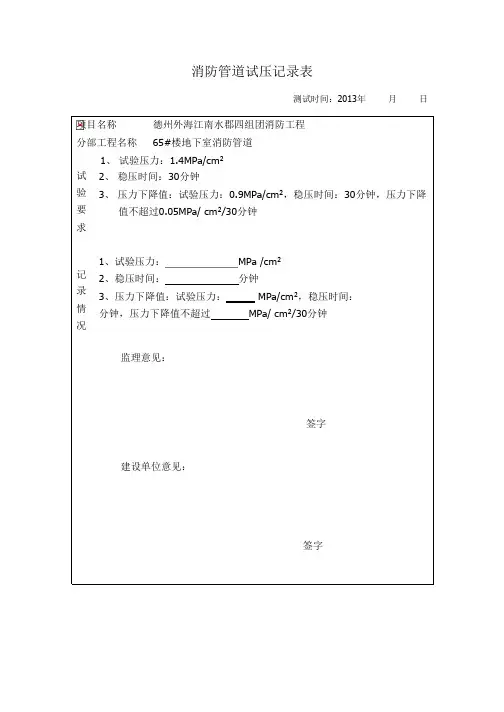

测试时间:2013年月日

.

.

消防管道试压记录表

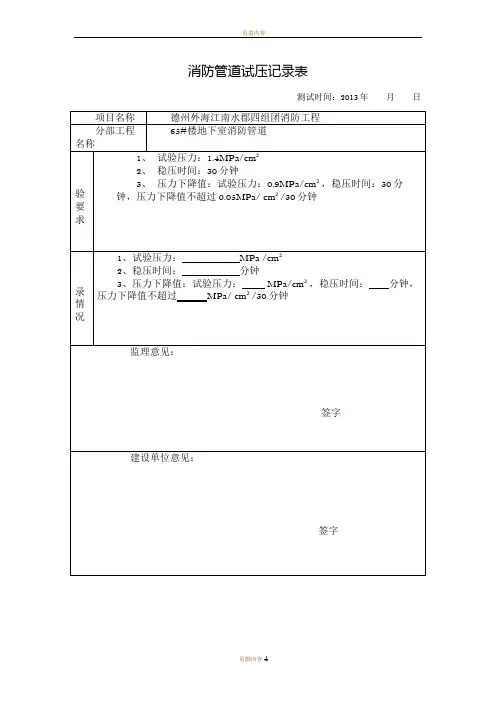

测试时间:2013年月日

.

.

消防管道试压记录表

测试时间:2013年月日

. .

消防管道试压记录表

测试时间:2013年月日

消防检查记录表

消防设备维护记录表 检测内容 火灾自动报警系统全检()抽测()消火栓系统全检()抽测()自动喷淋灭火系统全检()抽测()消防广播及通讯系统全检()抽测() 火灾事故照明及疏散指示 消防电源配电系统全检()抽测()全检()抽测() 系统 防火卷帘系统全检()抽测()防排烟及通风空调系统全检()抽测()气体灭火系统全检()抽测()消防电梯全检()抽测()检测中发现问题: 解决建议: 客户意见: 客户负责人签字(盖章):检测负责人签字: 日期:年月日日期:年月日

消防控制中心设备检查记录表 工程名称 控制器部分检查记录 控制器数量型号 基本配置 现场设备数量回路 启机显示 声音打印 控制器基本功能黑匣子记录备电 设备定义联动公式 通讯报火警、故障 手动盘灯检启动及显示 多线制盘灯检启动及显示 输出电源显示输出电压 CRT显示通讯测试信息传输 消防广播电话检查记录 卡座型号功放型号 基本配置 消防广播CD机型号送话器话筒()手柄()基本功能显示放音 电话主机型号通话器分机()手柄()消防电话 显示功能 线路检查记录 回路电阻1、正常();2、异常(),其中回路电阻偏低或短路。 线间电阻1、正常();2、异常(),其中线间电阻偏低或短路。 线地电阻1、正常();2、异常(),其中线地电阻偏低或短路。 注:在选定对象的括号内打“√”或“╳”。

探测器/手动报警按钮试验记录表 项目名称感烟探测器型号 探测器/手报 本次试验探测器/手报数量数量 试验设备及结果 原码(用户编码)安装位置试验结果原码(用户编码)安装位置试验结果 不具备试验条件的设备及原因 原码(用户编码)安装位置原因原码(用户编码)安装位置原因 试验人日期 第页共页备注:试验结果项按如下选项填写,1—正常、2—不报警、3、报警但时间慢、4—报警但指示灯不亮、5—报警但显示地址不正确。

消防系统试压记录

室外消防管道试压记录 编号:001 表HBXF-06 工程名称建设单位 施工单位监理单位 试验时间平均气温(℃) 图号:水施-02A 位置(管径)材 质 设计 工 作压 力 (MPa ) 强度试验严密性试验 介 质 压力 (MPa ) 时间 (min ) 结论 意见 介 质 压力 (MPa ) 时间 (mi n) 结论 意见 西侧2条高区DN150喷淋给 水管镀 锌 钢 管 管网无变 形无渗 漏,试验 合格 管网无 泄漏,试 验合格 西侧2条低区DN150喷淋给 水管镀 锌 钢 管 管网无变 形无渗 漏,试验 合格 管网无 泄漏,试 验合格 西侧1条高区DN150消火栓 给水管镀 锌 钢 管 管网无变 形无渗 漏,试验 合格 管网无 泄漏,试 验合格 西侧1条DN150喷淋水泵接合器给水 管镀 锌 钢 管 管网无变 形无渗 漏,试验 合格 管网无 泄漏,试 验合格 西侧1条DN100消防水炮给水 管镀 锌 钢 管 管网无变 形无渗 漏,试验 合格 管网无 泄漏,试 验合格 西侧及东侧各1条室外DN150室外消火栓管镀 锌 钢 管 管网无变 形无渗 漏,试验 合格 管网无 泄漏,试 验合格 参加单施工单位项目负责人: (签名) 盖章 年月 日 监理工程师: (签名) 盖章 年月 日 建设单位项目负责人: (签名) 盖章 年月 日

位 消火栓管道试压记录 编号: 002 表HBXF-06 工程名称建设单位 施工单位监理单位 试验时间平均气温(℃) 图号:水施-02A 位置(管径)材 质 设计 工 作压 力 (MP a) 强度试验严密性试验 介 质 压力 (MPa ) 时间 (min ) 结论 意见 介 质 压力 (MPa ) 时间 (mi n) 结论 意见 -1层(DN65-DN150 )镀 锌 钢 管 水30 管网无 变形无 渗漏,试 验合格 管网 无泄 漏,试 验合 格 1层(DN65-DN150 )镀 锌 钢 管 管网无 变形无 渗漏,试 验合格 管网 无泄 漏,试 验合 格 2层(DN65-DN150 )镀 锌 钢 管 管网无 变形无 渗漏,试 验合格 管网 无泄 漏,试 验合 格 3层(DN65-DN150 )镀 锌 钢 管 管网无 变形无 渗漏,试 验合格 管网 无泄 漏,试 验合 格 4层(DN65-DN150 )镀 锌 钢 管 管网无 变形无 渗漏,试 验合格 管网 无泄 漏,试 验合 格

管道试压方案

管道试压方案 在现场施工过程中根据实际管道安装进度逐一对空调水系统完善部分进行压力试验,为下一步管道刷漆防腐和保温做准备。 压力试验应具备的条件 1.管道按设计要求安装完毕,无损检测全部合格。 2. 试验范围内的管道安装工程除涂漆、绝热外,其余全部完成,且安装质量符合设计要求。 3. 管道施压水排放设施准备齐全,且能保证将水排到现场以外的排水沟内。 4. 对于工作介质为气态的大口径管道,试压前需经设计人员同意,确认管道支、吊架的荷载能力能满足水压试验要求,负责需通过临时措施加以支撑。 5. 管道试压区域内的设备、临时电源均有良好的保护,突发性泄漏不至于对设备造成损害。 6. 管道上仪表一次部件均安装牢固,易损仪表均用假件代替,且假件和临时垫片的强度能满足水压试验要求。 试压机具 作业所需的工机具、仪器仪表的规格及其准确度。 所有试压用的机具进场必须经过安全工程师检验合格后才能进场;试压所用的压力表经过调校并合格,并带有检验报告;试压设备的能力满足管道压力试验的需要;现场临时水源的流量能满足管道压力试验的需要。

管道试压泵 试压技术准备 1.压力管道压力试验前,必须进行压力试验作业技术交底和压力试验安全技术交底。 2.所有参加管道施压人员必须对所试验部分的流程清楚了解。 3.确认试验用压力表已经校验,并在检验周期范围内,其精度不得低于1.5级,表的满刻度值为被测量最大压力的1.5~2.0倍。

4.符合压力要求的液体或气体已经备齐。 5.按照试验要求,管道已经加固。 6.焊缝及其他待检部位尚未涂漆。 7.管道组成件,焊材的校验性检查或试验记录。 8.管道的焊接工作记录及无损检测报告。 管道焊接工作记录表 9. 待试管道与无关系统已用盲板或采取其他措施隔开。

消防管道试压方案

消防管道试压方案 消防管道试压分两个阶段进行,分别是预试验阶段与主试验阶段。 1. 预试验阶段,步骤如下。 (1) 将试压管道内的压力降至大气压,并持续 60 分钟。这一时段内要保证没有空气进入管道。 (2) 缓慢地将管道升压至试验压力并稳压 30 分钟,期间如有压力下降可注水补压( 但不得高于试验压力)。检查管道接口。配件等处有无渗漏现象( 如有则停止试压,并查明原因采取相应措施后再组织试压)。 2、主试阶段,步骤如下。在预试验阶段结束后,迅速将管道泄水降压,降压量为试验压力的 10-15%。每隔 3 分钟记录一次管道剩余压力,共 30 分钟。若这 30 分钟内试压管道剩余压力有上升趋势,则水压试验结果合格。如在 30 分钟内试压管道内剩余水压无上升趋势,则再持续观察 60 分钟。如在整个 90 分钟内压力下降不超过 0.02MPa,水压试验结果合格。主试验阶段若以上两条均不能满足则水压试验结果不合格须查明原因采取相应措施后再组织试压,消防给水管网试压没有按施工方案和规范要求进行。管网试压分试漏检修和强度试验两步进行。试漏是在常压或稍起压状态下进行,而强度试验分工作压力和试验压力两阶段进行。目前有些工地只对管网进行试漏试验或试验压力不符合设计和规范要求,这样给系统的正常运行带来了隐患。按照规范的要求,管网安装完毕后,应进行强度试验和严密性试验。对于生活给水和消防给水管道,试验压力为管道工作压力的 1.5 倍,并且不小于 0.6MPa。强度试验是管网在实验压力下10min,压力降不大于 0.05 MPa 为合格。然后将试验压力缓慢降至工作压力,经检查无渗漏,则严密性试验为合格。对于自动喷淋灭火系统。当设计工作压力≤1.0 MPa 时,水压强度试验压力为设计工作压力的 1.5

消防管道试压及安装方案模板

消防管道试压冲洗方案 第一节一次试压 一、管道试压 1) 试压用的压力表不少于2只, 其精度不应低于1.5级, 量程应为试验压力的1.5-2倍。 2) 对不能参与试压的设备、仪表、阀门及附件应以隔离拆除, 加设的盲板应做明显标记, 并记录临时盲板的数量。 3) 水压强度试验的测试点应设在系统管网的最低点, 对管网注水时, 应将管网内的空气排净, 并应缓慢升压, 升到试验压力后稳压30min。目测管网应无泄漏和变形, 且压力降不应大于0.05Mpa。0.1Mpa=1公斤。 4) 水压严密性试验应在水压强度试验和管网冲洗合格后进行, 试验压力为设计工作压力, 稳压24h应无泄漏。 5) 系统试压过程中当出现泄漏时, 应停止试压并放空管网中的水, 消除缺陷后, 重新再试, 试压完成后, 应及时拆除所有临时盲板及试验用的管道, 并应与记录核对无误, 且应按规范填写记录卡。 6) 试压时必须设有专用的放水测试阀, 不得随便乱拆管道进行放水。 7) 本工程分高区和低区两个系统, 地下室车库和±0.00以上至5层

商铺喷淋系统为低区的强度试验压力为 1.4Mpa, 严密性试验压力为0.6Mpa。6层以上的标准层喷淋系统的强度试验压力为1.4Mpa, 严密性试验压力为0.8Mpa。高区系统的给水主管道强度试验压力为1.9Mpa。消火栓系统管道试验压力为低区0.97MPa, 高区干管 1.75MPa, 支管1.4MPa 二、管道冲洗 1) 管网的冲洗应在强度试验合格后分段进行, 应先地下, 后地上, 其顺序: 配水干管配水管配水支管。 2) 冲洗前, 应对系统的仪表采取保护措施, 止回阀和报警阀等应拆除, 在其结束后及时复位, 对管道的支架, 吊架进行检查, 必要时应采取加固措施。 3) 对不能经受冲洗的设备和冲洗后可能存留脏物、杂物的管段应进行清理, 冲洗直径100mm以上的管道时, 应对其死角和底部进行敲打, 但不得损伤管道。 4) 水压试验和冲洗应用生活用水进行, 冲洗时, 排水管道的截面不得小于被冲洗管道截面的60%, 水流速度应大于3m/s, 其流量应大于设计流量, 冲洗时应连续进行, 当出水口的颜色透明度与入口一致时方可结束, 水流和方向应与其工作方向一致, 冲洗结束后, 应将管内的水排清, 并按规范填写记录卡。 三、管道强度\严密性试压工序检查记录

消防各项检查记录表格

☆消防安全重点单位消防管理记录(一) 消防安全例会记录 单位名称: 使用日期:20 年月日至月日 许昌市公安消防支队监制

填写说明 一、消防安全重点单位应当至少每周召开一次消防安全例会,特殊情况视情召开; 二、例会内容应当根据单位实际情况确定,主要包括以下方面: 1、单位消防安全制度、操作规程的制定和消防安全重点部位的确定; 2、单位消防安全管理人及各部门、岗位消防安全责任人的确定与变更; 3、制订单位年度消防工作计划,贯彻执行消防法律法规,日常消防安全管理工作的组织实施; 4、单位新建、扩建、改建(含室内外装修、建筑保温、用途变更)等建设工程消防设计的审核、消防验收或消防备案; 5、大型群众活动举办的审批及活动现场消防安全保卫措施的组织实施; 6、在具有火灾、爆炸危险的场所使用明火的内部审批及施工现场消防安全措施的组织实施; 7、防火巡查、检查的组织及隐患整改; 8、消防设施、器材,标志的配置、检验、维修; 9、电气焊工和自动消防系统操作人员的培训及其他员工消防宣传教育培训; 10、灭火和应急疏散预案的制定与演练的组织实施; 11、单位内部火灾的讲评及其它相关火灾典型案例的学习; 12、与消防安全相关的其它工作。

消防安全例会记录 会议名称 (主要议题) 时间地点 主持部门主持人 出席人附表:﹙禹王广场消防会议参会人员签到表) 记录人:会议内容摘录

会议内容摘录(续) 主持人签阅意见 (可续表)

☆消防安全重点单位消防管理记录(二) 每日防火巡查记录 单位名称: 使用日期:20 年月日至月日 许昌市公安消防支队监制 5

管道试压方案汇总

管道试压方案 编制: 专业负责: 审核: 批准: 陕西化建第一公司 2015年04月10日

目录 第一章编制说明 (3) 第二章工程概况 (3) 第三章编制依据 (4) 第四章试压操作方法及流程 (4) 第五章管道系统的严密性试验 (4) 第六章管道系统的清洗 (6) 第七章试验用施工机具和手段用料 (8) 第八章质量保证措施 (9) 第九章安全技术措施 (9) 第十章危险源辨识、风险评价及控制对策表 (10) 第十一章试压组织机构 (14)

第一章编制说明 本方案适用于延炼-西安成品油管道工程铁路装卸及油气回收管道试压工作。吹扫、冲洗的流程及方案由开车单位和建设单位共同编制。 该装置包括:南、北区间管线、铁路装卸设施、油气回收装置、消防及给排水。 第二章工程概况: 2.1工程简介: 该装置装置共有各类管道24476米,阀门679台。主要介质有90#汽油、93号汽油、0#柴油、5#柴油、甲醇、MTBE、油气回收供油、油气回流、水、泡沫。装车能力为300*104t/a,其中柴汽油比为1:0.7;装车线为两条,采用DN200大鹤管装车。大鹤管由西安末站装车泵来油,经流量计由大鹤管电液阀控制为槽车装油。延长中立管线由中立油库装车泵来油,经过流量计由小鹤管装车,小鹤管卸车由小鹤管自带潜液泵经装油泵输往中立油库 2.2试验流程划分原则: 该装置由介质和压力等级来划分,共分为90#汽油(2.0MPa)、93号汽油(2.0MPa)、0#柴油(2.0MPa)、5#柴油(2.0MPa)、甲醇(2.0MPa)、MTBE(2.0MPa)、油气回收供油(2.0MPa)、油气回流(2.0MPa)、供水(0.9MPa)、供热(1.29MPa)、消防(1.6MPa),共计划分试压包8个。 注:编号YXCPY-艺-001工程联系单中设计院已回复工艺管道可按2.0MPa设计压力进行管道试压。2.3管道试验分为三个阶段: 第一阶段强度及严密性试验,第二阶段吹扫/冲洗,第三阶段泄漏性试验。 2.4试压的重点部位: 2.4.1 90#、93#汽油供油设计压力2.0MPa, 2.4.2 90#、93#汽油回油设计压力2.0MPa, 2.4.3 0#、5#柴油供油设计压力2.0MPa, 2.4.4 0#、5#柴油回油设计压力2.0MPa, 2.4.5 油气回收供油设计压力2.0MPa, 2.4.6 油气回流设计压力2.0MPa,

管道试压标准

12.3.1 强度试验前应具备下列条件: 1 试验用的压力计及温度记录仪应在校验有效期内。 2 试验方案已经批准,有可靠的通信系统和安全保障措施已进行了技术交底。 3 管道焊接检验、清扫合格。 4 埋地管道回填土宜回填至管上方0.5m以上,并留出焊接口。 12.3.2 管道应分段进行压力试验,试验管道分段最大长度宜按表12.3.2执行。 表12.3.2管道试压分段最大长度 设计压力PN(MPa) 试验管段最大长度(m) PN≤0.4 1000 0.4<PN≤1.6 5000 1.6<PN≤4.0 10000 12.3.3 管道试验用压力计及温度记录仪表均不应少于两块,并应分别安装在试验管道的两端。 12.3.4 试验用压力计的量程应为试验压力的1.5~2倍,其精度不得低于1.5级。 12.3.5 强度试验压力和介质应符合表12.3.5的规定。 表12.3.5强度试验压力和介质 管道类型设计压力PN(MPa) 试验介质试验压力(MPa) 钢管PN>0.8 清洁水 1.5PN PN≤0.8 压缩空气 1.5PN且≮0.4 球墨铸铁PN 1.5PN且≮0.4 钢骨架聚乙烯复合管PN 1.5PN且≮0.4 聚乙烯管PN(SDR11) 1.5PN且≮0.4 PN(SDR17.6) 1.5PN且≮0.2 12.3.6 水压试验时,试验管段任何位置的管道环向应力不得大于管材标准屈服强度的90%。架空管道采用水压试验前,应核算管道及其支撑结构的强度,必要时应临时加固。试压宜在环境温度5℃以上进行,否则应采取防冻措施。 12.3.7 水压试验应符合现行国家标准《液体石油管道压力试验》GB/T16805的有关规定。 12.3.8 进行强度试验时,压力应逐步缓升,首先升至试验压力的50%,应进行初检,如无泄漏、异常,继续升压至试验压力,然后宜稳压1h后,观察压力计不应少于30min,无压力降为合格。 12.3.9 水压试验合格后,应及时将管道中的水放净,并按本规范第12.2节的要求进行吹扫。 12.3.10 经分段试压合格的管段相互连接的焊缝,经射线照相检验合格后,可不再进行强度试验。 12.4 严密性试验 12.4.1 严密性试验应在强度试验合格,管线全线回填后进行。 12.4.2 试验用的压力计应在校验有效期内,其量程应为试验压力的1.5~2倍,其精度等级、最小分格值及表盘直径应满足表12.4.2 的要求。 表12.4.2试压用压力表选择要求 量程(MPa)精度等级最小表盘直径(mm)最小分格值(MPa) 0~0.1 0.4 150 0.0005 0~1.0 0.4 150 0.005

消防管道试压方法

消防管道试压方法 消防管道试压分两个阶段进行,分别是预试验阶段与主试验阶段。 1. 预试验阶段,步骤如下。 (1) 将试压管道内的压力降至大气压,并持续60 分钟。这一时段内要保证没有空气进入管道。 (2) 缓慢地将管道升压至试验压力并稳压30 分钟,期间如有压力下降可注水补压( 但不得高于试验压力)。检查管道接口。配件等处有无渗漏现象( 如有则停止试压,并查明原因采取相应措施后再组织试压)。 (3) 停止注水补压并稳定60 分钟。若60 分钟后压力下降至试验压力的70% 以上,则预试验阶段的工作结束。若60 分钟后压力下降至试验压力的70% 以下,则停止试压,并查明原因采取措施后再组织试压。 2、主试阶段,步骤如下。在预试验阶段结束后,迅速将管道泄水降压,降压量为试验压力的10-15%。每隔3 分钟记录一次管道剩余压力,共30 分钟。若这30 分钟内试压管道剩余压力有上升趋势,则水压试验结果合格。如在30 分钟内试压管道内剩余水压无上升趋势,则再持续观察60 分钟。如在整个90 分钟内压力下降不超

过0.02MPa,水压试验结果合格。主试验阶段若以上两条均不能满足,则水压试验结果不合格。须查明原因采取相应措施后再组织试压。消防给水管网试压没有按施工方案和规范要求进行。管网试压分试漏检修和强度试验两步进行。试漏是在常压或稍起压状态下进行,而强度试验分工作压力和试验压力两阶段进行。目前有些工地只对管网进行试漏试验或试验压力不符合设计和规范要求,这样给系统的正常运行带来了隐患。按照规范的要求,管网安装完毕后,应进行强度试验和严密性试验。对于生活给水和消防给水管道,试验压力为管道工作压力的1.5倍,并且不小于0.6MPa。强度试验是管网在实验压力下10min,压力降不大于0.05 MPa为合格。然后将试验压力缓慢降至工作压力,经检查无渗漏,则严密性试验为合格。对于自动喷淋灭火系统。当设计工作压力≤1.0 MPa时,水压强度试验压力为设计工作压力的1.5倍,并且不低于1.4MPa;当设计压力>1.0MPa时,水压强度试验压力应为该工作压力加0.4MPa。水压强度试验是管网在实验压力下稳定30min,压力降不大于0.05MPa为合格。而水压严密性试验应在水压强度试验和管网冲洗合格后进行,试验压力应为设计工作压力,稳压24h,无泄漏为合格。 试压设备 供水泵,试压泵,压力表,带堵板法兰,以及进出水管路和配套阀门。 试压步骤

消火栓试压记录

消火栓管网水冲洗记录 工程名称:湖南长沙哈镘数控机床有限公司厂区项目消防安装共1页第1页 注:1、管网冲洗所采用的排水管道,应与排水系统可靠连接,其排放应畅通和安全。排水管道的截面面积不得小于被冲洗管道截面面积的60%。2、管网冲洗的水流速度不宜小于3 m/s;其流量不宜小于规范规定值,当施工现场冲洗流量不能满足要求时,应按系统的设计流量进行冲洗,或采用水压气动冲洗法进行冲洗。3、管网的地上管道与地下管道连接时,应在配水干管底部加设堵头后,对地下管道进行冲洗。4、管网冲洗应连续进行,当出口处水的颜色、透明度与入口处水的颜色基本一致时,冲洗方可结束。5、管网冲洗的水流方向应与灭火时管网的水流方向一致。6、管网冲洗结束后,应将管网内的水排除干净,必要时可采用压缩空气吹干。

自动喷淋管网强度试验、严密性试验记录 强度试验压力为该工作压力加0.4 Mpa;2、水压强度试验的测试点应设在系统管网的最低点;对管网注水时,应将管网内的空气排净,并应缓慢升压,达到试验压力后,稳压30min,目测管网内应无泄漏和无变形,且压力降不应大于0.05 Mpa;3、水压严密性试验应在水压强度和管网冲洗合格后进行,试验压力为设计工作压力,稳压24h 应无泄漏;4、自动喷水灭火系统的水源干管、进户管和室内埋地管道应在回填前单独地或与系统一起进行水压强度试验和水压严密性试验;5、气压试验的介质宜采用空气或氮气;6、气压严密性试验的试验压力应为0.28 Mpa,且稳压24h,压力降不应大于0.01 Mpa。

消火栓管网水冲洗记录 注:1、管网冲洗所采用的排水管道,应与排水系统可靠连接,其排放应畅通和安全。排水管道的截面面积不得小于被冲洗管道截面面积的60%。2、管网冲洗的水流速度不宜小于3 m/s;其流量不宜小于规范规定值,当施工现场冲洗流量不能满足要求时,应按系统的设计流量进行冲洗,或采用水压气动冲洗法进行冲洗。3、管网的地上管道与地下管道连接时,应在配水干管底部加设堵头后,对地下管道进行冲洗。4、管网冲洗应连续进行,当出口处水的颜色、透明度与入口处水的颜色基本一致时,冲洗方可结束。5、管网冲洗的水流方向应与灭火时管网的水流方向一致。6、管网冲洗结束后,应将管网内的水排除干净,必要时可采用压缩空气吹干。

消防试压方案

消防管道试压冲洗方案 一、管道试压 1)试压用的压力表不少于2只,其精度不应低于1.5级,量程应为试验压力的1.5-2倍。 2)对不能参与试压的设备、仪表、阀门及附件应以隔离拆除,加设的盲板应做明显标记,并记录临时盲板的数量。 3)水压强度试验的测试点应设在系统管网的最低点,对管网注水时,应将管网内的空气排净,并应缓慢升压,升到试验压力后稳压30min。目测管网应无泄漏和变形,且压力降不应大于0.05Mpa。 0.1Mpa=1公斤。 4)水压严密性试验应在水压强度试验和管网冲洗合格后进行,试验压力为设计工作压力,稳压24h应无泄漏。 5)系统试压过程中当出现泄漏时,应停止试压并放空管网中的水,消除缺陷后,重新再试,试压完成后,应及时拆除所有临时盲板及试验用的管道,并应与记录核对无误,且应按规范填写记录卡。6)试压时必须设有专用的放水测试阀,不得随便乱拆管道进行放水。 7)喷淋系统的强度试验压力为 1.45Mpa,严密性试验压力为0.95Mpa。±0.00以上的公共回廊和中庭加密喷淋系统的强度试验压力为1.4Mpa,严密性试验压力为0.8Mpa。(分层试压) 二、管道冲洗 1)管网的冲洗应在强度试验合格后分段进行,应先地下,后地上,其顺序:配水干管配水管配水支管。 2)冲洗前,应对系统的仪表采取保护措施,止回阀和报警阀等应

拆除,在其结束后及时复位,对管道的支架,吊架进行检查,必要时应采取加固措施。 3)对不能经受冲洗的设备和冲洗后可能存留脏物、杂物的管段应进行清理,冲洗直径100mm以上的管道时,应对其死角和底部进行敲打,但不得损伤管道。 4)水压试验和冲洗应用生活用水进行,冲洗时,排水管道的截面不得小于被冲洗管道截面的60%,水流速度应大于3m/s,其流量应大于设计流量,冲洗时应连续进行,当出水口的颜色透明度与入口一致时方可结束,水流和方向应与其工作方向一致,冲洗结束后,应将管内的水排清,并按规范填写记录卡。 5)5——4喷淋系统的工作流量为28L/S,±0.00以上公共回廊和中庭加密系统的工作流量为48L/S。 三、管道强度\严密性试压工序检查记录

长输管道试压方案

天然气综合利用项目输气管线工程 管道压力实验方案 编制: 审核: 施工单位:设备安装集团有限公司 日期: 2017 年月日

1.工程概况 天然气综合利用项目输气管线工程由燃气设计有限公司设计,由设备安装集团有限公司施工。为了检验管道的安装质量,需要对已经安装完成、探伤合格后的管线进行压力试验。为了使试验的过程完全符合设计和相应的国家标准规范要求(本管线设计压力为10MPa。水试压为设计压力的1.5倍,严密性实验为设计压力;气压实验为设计压力的1.15倍,严密性实验为设计压力。),特编制本方案。 2.编制依据 《石油天然气站内工艺管道工程施工规范》GB50540-2009 《钢制管道焊接及验收》SY/T4103-2006 《石油天然气钢制管道无损检测》SY/T4109-2013 《钢制管道外腐蚀控制规范》GB/T212447-2008 《液体石油管道压力实验》GB/T16805-2009 本公司绘制的试压流程图。 3.施工准备 3.1试压技术准备 ⑴管道压力试验前,必须根据设计文件、施工标准规范编制详细的试压技术方案,并根据工艺系统和试验压力绘制试压流程图。 ⑵试验前,施工技术负责人必须对施工人员进行详细的压力试验作业技术交底和压力试验安全技术交底。 ⑶管道试验的组织机构已建立,组织人员、施工人员齐全到位,分工明确,责任落实。 ⑷管道压力试验所需的机具设备、计量器具、技术措施手段材料必须准备齐全。试压用气源、水源均已落实。计量器具均已调校,且在复检期内。 ⑸试压范围内的压力管道的焊接、无损检测工作已全部结束,并经检查、检验合格,静电接地板焊接完成。管道安装工程除涂漆、绝热外,已按设计图纸全部完成。 3.2试压条件 管道试压系统试压前,施工单位应会同监理单位对管道试压系统进行共检,试压系统应具备下列条件: ①管道已按图纸要求安装完毕,阀门安装方向应符合介质流向要求; ②试压系统中不允许参与试压的部件及设备等已进行隔离,临时盲板设置正确,且已逐一编号、记录并已做挂牌标识; ③管道支架数量、位置、结构等均符合设计要求;

管道水压试验记录范文.docx

上海电控研究所消防管道水压试验记录 单位 ( 子单位 ) 工程名称子分项 ( 系统 ) 工程名称验收部位、区、段 安装单位 施工执行标准名称及编号 试验区域 ( 层段 ) 或 系统 科研综合楼一楼 科研综合楼二楼 科研综合楼三楼 科研综合楼五楼 科研综合楼六楼 科研综合楼七楼科研综合楼八楼半层 科研综合楼九楼科研综合 1-9 楼立管 上海电控研究所消防改造工程 自动喷水灭火系统 科研综合楼管道材质镀锌钢管 DN25-DN150上海科原工程技术有限公司项目经理 ( 负责人 ) 《建筑给排水及给暖工程施工验收规范》( 50242— 2002) 标准 ( 设计要求 )实际试验试验类别 ( 强工作压力 试验稳压 压降 试验稳压 压降 度 / 严密性 )(MPa)(MPa)(MPa) 压力时间压力时间 或泄或泄 (MPa)(min)(MPa)(min) 漏漏强度 / 严密性0.4 1.430 0.05 ≤ 强度 / 严密性0.4 1.430 0.05 ≤ 强度 / 严密性0.4 1.430 0.05 ≤ 强度 / 严密性0.4 1.430 0.05 ≤ 强度 / 严密性0.4 1.430 0.05 ≤ 强度 / 严密性0.4 1.430 0.05 ≤ 强度 / 严密性0.4 1.430 0.05 ≤ 强度 / 严密性0.4 1.430 0.05 ≤ 强度 / 严密性0.4 1.430 0.05 ≤ 1、水压升至试验压力后,保持恒压30min,检查接口、管身无破损及漏水现象时, 管道强度试验为合格。 管道水压试验说明2、非隐蔽性管道,在试验压力下,30min 压力降不大于0.05MPa,且管道及附件 无损坏,然后使试验压力降至工作压力,保持恒压2h,进行外观检查,无漏 水现象认为严密性试验合格。 专业工长 ( 施工员 )测试人员 安装单位检查结果 项目专业质量检查员: 年月日

水管道系统试压记录范文检验报告.docx

目 录 安装工程主要设备、材料合格证 ............................................................................................................................................................................... 5 ( )管道系统试压记录 (6) UPVC 管道系统试压记录 (7) 聚丙烯管道系统试压记录铝塑复合管道系统试压记录 室外燃气管道试压记录 室外燃气管道气密性试验 (8) (9) (11) 室外给水管道试验记录(放水法) 室外给水管道试验记录(注水法) 室内燃气管道试验记录 燃气表严密性试验记录 (12) (13) 散热器试验记录 ............................................................................................................................................................................................................................... 16 阀门试验记录 ........................................................................................................................................................................................................................................ 17 设备试压记录 . (18) 自动喷水灭火系统试 压记录表气体灭火剂输送管道试验记录焊工合格证书登记表 (19) (20) 焊口检查记录总汇 ....................................................................................................................................................................................................................... 22 .. (21) (14) (15) (10)

管道系统试压的管理规定(标准版)

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 管道系统试压的管理规定(标准 版) Safety management is an important part of production management. Safety and production are in the implementation process

管道系统试压的管理规定(标准版) 现在工艺管道已逐步进入系统试压阶段,管道试压是检验管道焊接质量,保证管道安全、平稳运行的重要工序和步骤,也是决定管道能否安全运行的重要依据。为了更好的规范和管理系统试压,推动试压的进程,以试压促施工、以试压促尾工,保证工艺管道的安装质量,把好质量的检验关,特制订本规定: 1.管道系统试压要有批准的试压方案,并经技术质量交底和安全交底。 2.试压组根据试压方案中的试压包会同技术员提前进行自检,自检中发现的问题,由技术人员汇总,并与施工队结合"定任务、定措施、定人员、定时间"及时整改。 3.管道系统试压包试压前由施工技术科、质检科共同检查确认以下内容,符合要求后签字确认,交由试压组进行试压。(后附:管道压力试验记录检查表)

1)管道组成件全部按照设计文件安装完毕、正确; 2)阀门、法兰、螺栓、垫片安装正确; 3)管道支、吊架的型式、材质、安装位置正确,数量齐全,紧固程度、焊接质量合格 4)焊缝焊接工作记录齐全(焊接记录与现场焊缝标识要一致); 5)焊缝外观检验合格; 6)管道焊缝检测比例符合设计和规范要求,无损检测合格; 7)热处理合格; 8)合金钢管道组成件标记清楚; 9)安全阀、爆破板及仪表元件等已拆下或加以隔离; 10)因试验压力不同或其他原因不能与管道系统试压的设备、仪表、安全阀、爆破板等应加置盲板隔离,并有盲板标识; 11)试压用的检测仪表的量程、精度等级、检定日期符合要求。 12)用于试压的临时措施安全可靠,临时盲板加设位置正确,标志明显,记录完整。 4.转动设备上的配管系统试压,在设备进出口加盲板之前,松

相关主题
