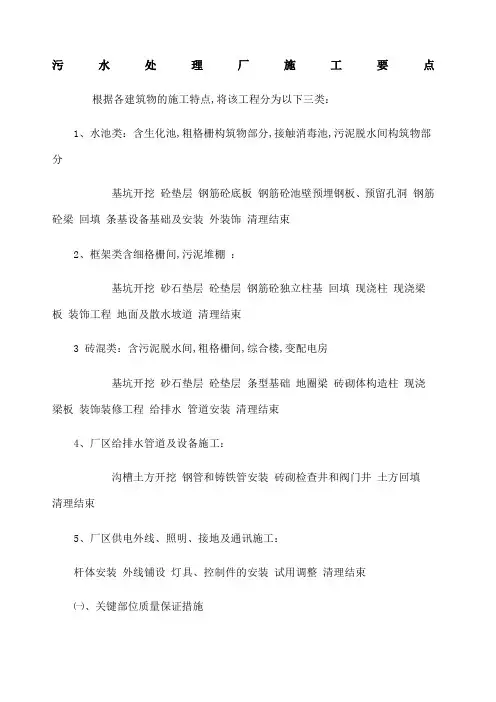

污水处理厂施工要点

污水处理厂施工要点
污水处理厂施工要点

污水处理厂施工要点

根据各建筑物的施工特点,将该工程分为以下三类:

1、水池类:(含生化池,粗格栅构筑物部分,接触消毒池,污泥脱水间构筑物部分)

基坑开挖砼垫层钢筋砼底板钢筋砼池壁(预埋钢板、预留孔洞)钢筋砼梁回填

条基设备基础及安装外装饰清理结束

2、框架类(含细格栅间,污泥堆棚):

基坑开挖砂石垫层砼垫层钢筋砼独立柱基回填现浇柱现浇梁板装饰工程地面及

散水坡道清理结束

3砖混类:(含污泥脱水间,粗格栅间,综合楼,变配电房)

基坑开挖砂石垫层砼垫层条型基础地圈梁砖砌体构造柱现浇梁板装饰装修工程

给排水管道安装清理结束

4、厂区给排水管道及设备施工:

沟槽土方开挖钢管和铸铁管安装砖砌检查井和阀门井土方回填清理结束

5、厂区供电外线、照明、接地及通讯施工:

杆体安装外线铺设灯具、控制件的安装试用调整清理结束

㈠、关键部位质量保证措施

1、测量控制技术措施:

委派具有相当学历的和丰富施工经验的人员组成测量组并配备较为先进的全站仪及高精度

水准仪,必须根据勘测院提供的控制点,在现场布设一个不因施工而破坏的控制网,经复核

后对桩进行保护。施工中严格按测量规范要求进行放线施测,并做好记录,以便备查。

2、土方开挖施工措施:

沟槽和基坑开挖严禁超挖,槽底或坑底预留10cm左右人工清底。必须做好槽边(底)或坑边(底)

排水工作,避免雨水冲刷槽边或坑边和浸泡槽底或坑底。如果超挖,必须报请设计院、监理

单位和甲方,共同确定处理方案。

3、管道施工技术措施:

(1)、平基施工,验槽合格后,及时浇筑平基砼,减少地基扰动可能。浇筑平基砼时,严格

控制平基顶面标高,不能高于设计高程,低于设计高程不超过2cm。平基终凝前不得泡水,应进行养护。

(2)、下管、安管施工,平基强度达到70%以上,方可下管。下管前,必须拉线控制管道中

心和高程。下管前,必须对管道进行外观检查,发现裂缝,保护层脱落,空鼓,接口掉角的

不得使用,或经过有关鉴定,进行修补后方可使用。安管的对口间隙和稳管时,管内底高程

偏差,中心线偏差及相邻管内底错口偏差,严格按《市政工程质量检验评定标准》执行。稳

较大管子,进入管内检查,减少错口现象。

(3)、浇管座砼,浇筑前,平基应凿毛,并冲洗干净。对平基与管子接触的三角地带,用同

标石细石砼振捣密实。浇筑砼时,应两侧同时进行防管子挤偏。较大管子浇筑时,宜同时进

入管内配合勾捻内缝。

(4)、管道接口施工,抹带前将管口凿毛,洗干净,并刷水泥浆一道,在带的两则安装弧形模。抹第一层浆应压实,与管壁粘牢,原浆1.5cm厚左右,待底层砂浆“收汗”以后将两片

钢丝网包拢使其挤入砂浆,用绑丝扎牢,同时将网头塞入网内,表面平整,以免造成小孔引

起漏水。第一层砂浆初凝后,再抹第二层砂浆,使其与模板齐平,注意避免在钢丝网周围形

成孔隙。抹带后养护,当强度达70%以上,浇筑接头砼。满包砼浇筑模板采用组合钢模板,关模采用架管支撑和对拉方式进行。

4、池体施工技术措施:

(1)、钢筋,钢筋焊接或绑扎必须牢固。为了保证钢筋在浇筑过程不变形,两层钢筋网间用

架立筋支撑焊牢。底板砼浇筑时,严禁操作人员直接踏踩钢筋网。

(2)、模、架,模架严格按施工方案和模板工程规范进行操作,在砼浇筑前认真检查支架、

模板的稳定性和牢固性,认真检查钢筋保护层砂浆垫块。

(3)、砼浇筑,回水泵池池体砼对抗渗性作了要求,在作好砼配合比的同时,振捣工作尤为

重要。池底板和池体浇筑指定专门振捣人员分区域浇筑,各自对自己浇筑范围负责。每个人

振捣时必须按宽于自己范围50cm范围以上振捣。墙体分层浇筑,必须作好施工缝处理,建

议预埋止水带。

5、管理用房的施工技术措施:

管理用房基础采用人工挖方,砼采用现场搅拌机运到施工点,人摊机捣成型。墙体砌砖

用双排脚手架,人工砌筑,砌筑时砖发水发透,砖缝交错,砂浆饱满。除圈梁现浇外,其他

梁采用现场预制,人工安装就位。

管理用房砌砖必须发水发透,砂浆饱满,砖缝交错,砖墙线型必直。

6、脚手架施工技术措施:

脚手架采用扣件钢管脚手架。钢管采用外径50mm,壁厚3.5mm的焊接钢扣件采用回转

扣件和对接扣件。脚手板用厚5cm,宽30cm的木板。

地下池体墙外侧,采用两排支架,纵、横向设剪刀撑,外设支撑撑于坑壁,增加支架的稳定性。立杆纵向间距为1.2m,横杆间距也为1.2m,外墙支架每跨3步交叉设置斜支撑。

地下池体墙内侧,为了顶棚施工能使用原支架,池体内侧按立杆纵、横向间距1.2m设满堂

支架,支架纵、横向均设剪刀撑。横向通过墙体对拉螺杆与外侧支架连成整体,让水平力传

递到坑壁,达到水平稳定。内侧墙体装饰也用原脚手架。

7、模板工程施工技术措施:

模板采用组合钢模和木模。满堂基础和墙体采用组合钢模作侧模,用扣件连结。立档采

用架管,间距1.2m,横档采用双排架管,间距0.8m,用蝴蝶扣把侧模和架管连成一个整体。墙体内外侧侧模焊接Φ14对拉螺杆,使组合钢模更稳定。脚手架与侧模立档架管间用活脚

支撑,固定侧模水平位置,传递砼浇筑时的侧压力。池体顶板浇筑采用组合钢模,用木垫块

支于满堂支架上,高程控制用可调托撑进行调整。拆模时先支的后拆,后支的先拆,先拆非

承重部分,后拆承重部分。

8、钢筋工程施工措施:

钢筋进场前按标准严格检验,运到现场后,必须按批分不同等级、牌号、直径、长度分

别挂牌堆放,并注明数量,不得混淆。堆放时,钢筋下面要垫垫木,离地不宜小于20cm。

钢筋制作拟在钢筋棚配料、下料、对接、弯制、编号、堆码。主筋对接采用对焊机焊接。对

焊工作由持有上岗证书的焊工执焊。正式施焊前应取对焊试件,送中心实验室检验,施焊时

记录下电压、电流、气温、风力、风向等资料。检验合格后方准予正式施焊。下料前应核对

图纸无误后方准下料。钢筋表面应清除干净。底板双层筋间和墙壁两片钢筋网间,用架立筋

固定。底板采用Φ25螺纹钢“Z”型架隔上下两层钢筋,每平方米一根。墙体采用Φ10圆

钢架隔内外两排钢筋,每平方米一根。底板钢筋底层筋用砂垫块支垫,间距1X1m。为了

操作时操作人员不踏坏钢筋网,在纵向每2米,横向每4米焊一根“π”型Φ25钢筋,高

度高于上层钢筋网10cm,便于底板砼浇筑和抹面时架设横向工作跳板,底板砼成型后,用

氧焊吹掉高出底板的筋头。墙体预埋件,在绑扎钢筋时先埋好,用钢筋固定。

9、砼浇筑部分的施工技术措施:

垫层砼和基础砼分别采用一次性浇筑成型,对于斜坡砼的浇筑为防止砼在震捣时向下坡

方向滑动,拉裂已初凝的先浇筑的砼,浇筑时应从标高低的向标高高的方向浇筑。砼利用现

场搅拌,流槽输送到施工点,人工摊铺,机械振捣成型。流槽输送砼,为了避免高度过大,砼离析严重,在地坪以下4.0m处设平台一个。对墙体较高,砼无法一次性浇筑成型可沿高

度方向分二次浇筑。每一次浇筑高度2.7~3.0m。为了各层砼间良好衔接,每层砼浇筑完毕

初凝前,插Φ12~Φ14短钢筋进行衔接。集水池要求抗渗性能好,因此,每层砼浇筑时,施

工缝处理建议预埋止水条。砼养护其时间不小于14天,养护时随时随刻保有水分,底板砼

采用草袋浇水养护,墙体采用深井抽水养护。

㈡、雨季施工质量保证冬雨季施工措施

本工程开工日期预计为3月1日,基础施工正值初春季。根据3个月工期的要求,整个

施工阶段历经冬雨季施工。为保证质量和施工安全,根据季节性施工经验及本工程特点,采

取以下防范措施,保证工程质量和施工安全。

1雨季施工基本要求

1.1密切重视天气预报,八级以上的风力和暴雨时应停止室外施工,恢复施工时应进行专项

检查,安全员认可后方可进行作业。

1.2提前计划和储备雨季施工用的塑料薄膜、雨衣、雨鞋及防雨棚等物品。

1.3制定雨季防滑措施。施工人员用上下跑梯必须有防滑设施。在雨季主体施工时应事先制

定硬的防水措施,并根据其措施准备彩条布及防雨棚等。

1.4对水泥、配电室、搅拌站加强防雨措施,根据砂、石含水量的变化及时间调整使及砂浆

的用水量。

1.5建筑物四周设置排水沟,并在雨季来临前进行疏通检查,保证排水通畅。

2雨季施工控制措施

雨季开挖基槽(坑)时,应注意边坡稳定。放坡适当加大,或设置临时支撑或在边坡上加钉钢

丝网片,并抹上50厚细石砼。

2.1基础施工应分片、分段、分期完成,基础开挖至标高后,及时验收并浇筑砼垫层。

为防止基坑浸泡,开挖时在坑内作好排水沟、集水井;坑周也有环形排水沟,形成有组织排水,防止地面水涌入基坑内。

2.2砼工程

砼浇筑前应收听2~3d内的天气预报,掌握可靠气象信息,尽量避免雨天气浇筑矽。现场预备大量防雨材料(如塑料布),以备浇筑时突然遇雨时对砼进行覆盖。

雨季施工,为防止砼浇筑中遇雨影响浇筑质量,在浇注前,应根据结构情况和可能,事先确定砼施工缝紧急留设位置。

模板支撑下回填土要夯实,并加通长木垫板,雨后派专人检查有无下沉。

2.3砌体工程

砌块应集中堆放,必要时加以覆盖。砌墙时,干湿砌块应合理搭配,砌块湿度较大时不可上墙。

雨后继续施工,须复核已完工砌体的垂直度和标高。

2.4安全的技术措施

雨季施工主要应作好防雨、防风、防雷、防汛等工作。

基础工程应设排水沟,雨后积水应设置防护栏或警告标志,超过1m深的基槽、基坑应设支撑。

一切机械设备在地势较高、防潮避雨的地方,要搭设防雨棚。机械设备的电源线路要绝缘良好,要有完善的保护接零。机动电闸箱的漏电保护装置要可靠。

脚手架要经常检查,发现问题要及时处理或更换加固。

脚手架要按电气专业规定设临时避雷装置。

3冬季施工措施

3.1冬季施工基本要求

1、室外气温连续五天平均低于5℃时,进入冬季施工期,配制浇灌硷时应加早强剂,浇灌砼后及进行保温覆盖。提高砼抗冻性,防止砼早期开裂。

2、进入冬季以后注意天气预报,遇到寒潮来临要采取有效的冬季施工措施,准备好冬季施工的物资和相关资料。

3、在受冻临界强度内拆模延迟时间。应以同条件养护试块试压强度为准。若已拆除模板则利用螺栓孔穿铁丝挂草袋保温,或用塑料薄膜覆盖,减小水化热的散失。

4、冬季结霜期长,在楼层施工时特别作好防风、防倾倒、防滑防冻的措施,不能用水进行养护,以防使结冰。

污水处理厂土建工程施工工艺

污水处理厂土建工程施工要点 及技术改进的探索 单位:中国地质工程集团公司江西污水处理厂项目部所属部门:项目部总工办. 部门负责人: 岗位/ 职务:. 职称:. 姓名:. 2013年2月1日

目录 摘要 (2) 一、概述 (3) 二、土建工艺控制的管理点 (3) (一)研究工艺要求,熟悉工艺流程 (3) (二)牢记工艺要点,掌握土建工艺 (4) (三)广泛调查研究,制定质量措施 (4) 三、技术改进与成本节约 (6) (一)技术改进 (6) (二)成本节约 (7) 四、结语 (9)

【摘要】 通过工程实例和实践,针对污水处理厂土建施工中的技术改进,分析土建施工和设备安装的工艺原理,寻求施工过程中质量控制关键点,以质量为前提,通过改进施工技术节约成本,从而达到既提高工程质量又降低工程施工成本的目的。本文通过对污水处理厂土建工程施工技术与成本控制的探索,希望能为今后污水处理厂的土建工程施工提供借鉴。 关键词:污水处理厂;技术改进;降低成本

一、概述 近年来,随着我国工业化大生产的快速发展,城市水环境恶化严重,受污水排放的大部分河流的水环境功能经检测只能达到Ⅳ类、Ⅴ类水质标准,已严重影响了人们生活和生产的需要。人类已逐步认识到了环境治理的重要性,为了改善水质,提高人居环境,污水处理厂的建设已扩展并延伸到了部分小城市、小工业园区。随着科学技术的不断进步,污水处理的工艺也多种多样,但是,无论其采用何种工艺,均离不开土建工程的支持,可以说土建工程是为工艺所服务,而土建工程又是工艺成功的保障。因此,在工程施工中,必须深刻认识污水处理厂土建阶段施工的重要性、工艺的连续性和功能要求,才能通过施工技术的改进,保证工程质量,提高劳动生产率,降低施工成本,为设备安装、调试等后续工作提供保障。 本文以袁州医药园彬江机电产业基地污水处理厂(简称袁州污水处理厂,下同)的土建工程施工为例,着重介绍污水处理厂土建工程施工技术改进与成本效益的关系。 二、土建工艺控制的管理点 (一)研究工艺要求,熟悉工艺流程 污水处理厂的土建工程与工艺、设备安装工程是紧密联系的,不同的污水处理工艺和方法,对土建工程的要求也不一样。但是无论是采用何种处理工艺或方法,都需要对施工图“吃透”,只有熟悉并掌握其工艺要求后,才能谋求通过改进或改良施工技术,达到保质降耗的目的。 以袁州污水处理厂为例,污水处理工艺流程图(如图1)。 粗格栅及提升泵房 细格栅及沉砂池调节池及事故池混凝隔油沉淀池水解酸化池氧化沟二沉池NaOH PAC H2SO4 PAM 消毒计量池 污泥池 污泥脱水机房二氧化氯污泥回流剩余污泥曝气 进水计量排放外运

污水处理厂项目施工安全防护措施简易版

A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing. 编订:XXXXXXXX 20XX年XX月XX日 污水处理厂项目施工安全防护措施简易版

污水处理厂项目施工安全防护措施 简易版 温馨提示:本解决方案文件应用在对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。文档下载完成后可以直接编辑,请根据自己的需求进行套用。 1、个人防护措施 (1) 脚防护 进入施工现场,一律穿防砸工作鞋。在水 坑内及积水处工作时可以穿防水胶靴。进入罐 区等有油汽存在的环境,须穿不会产生火花和 静电的专用鞋。 (2) 着装 所有员工工作期间必须穿统一工作服。电 焊、切割等热作业时穿白帆布工作服。在存在 油汽等爆炸性气体的工作场合穿防火工作服。 (3) 手保护

给所有员工发放工作手套:在施工作业中易于烧手、刺手、烫手或严重磨手的作业必须配戴手套。在特定的场合使用特种手套。 (4) 头保护 为所有员工提供安全帽,进入任何施工现场的员工必须戴公司提供的、符合国家标准的安全帽。如果安全帽变脆、破裂或已损坏时立即更换。 (5) 听力保护 为进入有噪声场所工作的每位员工配备一副防噪声用耳塞。 (6) 安全带 任何距离坠落面高度大于2米的作业人员必须系安全带,安全带结构及式样符合业主的要求并符合国家标准,所有安全带使用前进行

污水处理厂工程施工注意事项及验收要求资料

施工注意事项及验收要求 3.1 一般要求 1.污水处理厂内各构(建)筑物的位置应按污水处理厂总平面布置图所注的坐标和相对尺寸放线定位,经核对无误后方可施工,要求所有构(建)筑物一次定位并核对。 2.生产构筑物标高必须采用同一水准点测量以确保水力流程顺畅,其标高允许误差不得超过±10mm(有特殊要求的除外); 3.土建施工中,应对照工艺、电气等相关图纸,各工种之间密切配合,并按规定进行检查和验收,符合施工验收标准、规范后再进行下一道工序施工。所有图中规定预埋、预留的穿墙管件、钢件、孔洞等,必须在土建施工中核对无误后,正确预埋或预留,不得事后敲打凿洞,影响工程质量。 4.所有水泵、电机、脱水机等设备基础必须待设备到货核对尺寸后,再进行基础的施工,所有与水泵、阀门等设备连接的法兰均需与设备法兰核对后再钻孔。 5.外装修必须在管件安装完毕后进行。 6.所有钢制管件、构件和金属设备等,必须进行防腐处理,要求如下: (1)、前处理 喷砂除锈达到Sa2.5级或电动砂轮机除锈达到St3级标准:即基

材表面无油脂和污垢,没有附着不牢的氧化皮、铁锈和油漆层等除着物,除锈比St2级更彻底,底材显露部分有金属光泽。清理掉表面的砂粒、铁屑,确保表面清洁、干燥、无油、无脂、灰尘等污物。 1.钢管内壁、泵站设备防腐 采用GZ-2新型高分子防腐涂料三道每道不少于50μm 2.埋地钢管外壁防腐 埋地管道外壁涂层结构:“二底二布三面” GZ-6环氧煤沥青底漆一道棕黑色60μm 缠绕玻璃纤维布10X10 100μm GZ-6环氧煤沥青底漆一道棕黑色60μm 缠绕玻璃纤维布10X10 100μm GZ-6环氧煤沥青底漆三道棕黑色180μm 厚度合计:>220μm 3.外露、架空钢管外壁防腐 涂层结构:“二底三面” GZ-2新型高分子防腐涂料二道铁红底漆2X50μm GZ-3型重防腐涂料三道海兰色3X40μm (3)、施工注意事项 1. 认真阅读、涂料厂家的产品说明书,严格按涂料配比施工; 2. 经表面处理后的钢管在4小时内涂上底漆; 3. 第一道漆施工时,加KY-2072稀释剂5~8%混合均匀,熟化5~10分钟后涂装; 4. 第一道漆固化12小时后才能涂装第二道漆,原则上一天刷涂一道漆; 5. 严禁在雨天、雾天或相对湿度高于85%的条件下施工; 6. 管道补口:补口部位的表面预处理应达到St3级,防腐层与管体防腐层的搭接不应少于100mm,搭接处应打磨、打平、擦净,然

污水处理厂建筑工程施工方案

污水处理厂建筑工程施工方案 本污水处理厂建筑物包括了综合办公楼、机修间及仓库、鼓风机房、变电中心、污泥浓缩脱水机房、传达室。外墙装修一般采用贴砖;内墙装修则为乳胶漆涂料和贴砖。 施工顺序遵守“先地下后地上”、“先结构后装饰”的原则,有关施工安装在开工前七天提交工程师审查。工程施工顺序为:地基处理(管桩施工)→基础施工→基础验收→还土→主体结构施工→屋面→门窗→主体结构验收→外墙装饰→内装饰→清理→竣工验收。 1.1、建筑钢筋施工 ⑴、钢筋选购时优选厂家进货。钢筋种类、钢号和直径均符合设计文件规定。进入本工程钢筋必须有出厂试验证明书。其力学机械性能指标满足技术标准。并按规定抽样检查;对试件进行拉力、冷弯和焊接性能试验。 ⑵、钢筋按级别、直径大小分类堆放,并保持钢筋洁净。钢号或直径互换时,经设计人核算同意,方可使用。 ⑶、钢筋加工采用集中加工,绑丝采用20~22号铁丝

(火烧丝)。钢筋加工前由钢筋班长制作下料表,经工区技术负责人审核后,交至钢筋加工厂进行加工。钢筋加工前对钢筋调直并清除污锈,加工时首先制做样筋,下料结束后,挂蓝色边框料牌,经项目部质控人员检验合格后,方可运至现场使用。 ⑷、钢筋垫块由专人负责集中加工,其强度等级与结构混凝土相同,材料配比由项目部实验室给定。垫块加工完毕后经项目部质控人员验收后存入专用料库,使用时依照发放施工材料的程序进行发放。 ⑸、钢筋接头处理:现场钢筋接头时,直径大于φ16时水平筋优先用闪光压力焊及电弧焊,竖向筋优先选用电渣压力焊。凡大于φ22的钢筋一律采用焊接接头。无论采取哪种接头形式,均符合现行国家标准《钢筋焊接及验收规程》要求。同一截面钢筋接头面积占全部受力钢筋面积为:绑扎接头:25%,焊接接头:50%。 ⑹、钢筋搭接长度、锚固长度及受力钢筋接头位置应符合施工图纸和规范要求。

污水处理厂施工要点资料讲解

污水处理厂施工要点 根据各建筑物的施工特点,将该工程分为以下三类: 1、水池类:(含生化池,粗格栅构筑物部分,接触消毒池,污泥脱水间构筑物部分) 基坑开挖砼垫层钢筋砼底板钢筋砼池壁(预埋钢板、预留孔洞)钢筋砼梁回填条基设备基础及安装外装饰清理结束 2、框架类(含细格栅间,污泥堆棚): 基坑开挖砂石垫层砼垫层钢筋砼独立柱基回填现浇柱现浇梁板装饰工程地面及散水坡道清理结束 3 砖混类:(含污泥脱水间,粗格栅间,综合楼,变配电房) 基坑开挖砂石垫层砼垫层条型基础地圈梁砖砌体构造柱现浇梁板装饰装修工程给排水管道安装清理结束 4、厂区给排水管道及设备施工: 沟槽土方开挖钢管和铸铁管安装砖砌检查井和阀门井土方回填清理结束 5、厂区供电外线、照明、接地及通讯施工: 杆体安装外线铺设灯具、控制件的安装试用调整清理结束 ㈠、关键部位质量保证措施 1、测量控制技术措施: 委派具有相当学历的和丰富施工经验的人员组成测量组并配备较为先进的全站仪及高精度水准仪,必须根据勘测院提供的控制点,在现场布设一个不因施工而破坏的控制网,经复核后对桩进行保护。施工中严格按测量规范要求进行放线施测,并做好记录,以便备查。 2、土方开挖施工措施: 沟槽和基坑开挖严禁超挖,槽底或坑底预留10cm左右人工清底。必须做好槽边(底)或坑边(底)排水工作,避免雨水冲刷槽边或坑边和浸泡槽底或坑底。如果超挖,必须报请设计院、监理单位和甲方,共同确定处理方案。 3、管道施工技术措施: (1) 、平基施工,验槽合格后,及时浇筑平基砼,减少地基扰动可能。浇筑平基砼时,严格控制平基顶面标高,不能高于设计高程,低于设计高程不超过2cm。平基终凝前不得泡水,应进行养护。 (2) 、下管、安管施工,平基强度达到70%以上,方可下管。下管前,必须拉线控制管道中心和高程。下管前,必须对管道进行外观检查,发现裂缝,保护层脱落,空鼓,接口掉角的不得使用,或经过有关鉴定,进行修补后方可使用。安管的对口间隙和稳管时,管内底高程偏差,中心线偏差及相邻管内底错口偏差,严格按《市政工程质量检验评定标准》执行。稳较大管子,进入管内检查,减少错口现象。 (3) 、浇管座砼,浇筑前,平基应凿毛,并冲洗干净。对平基与管子接触的三角地带,用同标石细石砼振捣密实。浇筑砼时,应两侧同时进行防管子挤偏。较大管子浇筑时,宜同时进

污水处理厂土建施工方案

污水处理厂土建施工方案 1.1 工程概述 本工程污水处理厂构筑物如下: 生活污水处理厂采用IBR工艺,其主要建(构)筑物包括格栅调节池、IBR池、污泥脱水间和加药间、综合管理楼等。 1.2 施工测量 (1)测量依据 本工程定位图;业主提供的测量控制点;《工程测量规范》(GB50026—93) (2)测量原则 整体控制局部,高等级控制低等级。 测量精度标准执行国家技术监督局、建设部联合发布的《工程测量规范》(GB50026-93)所规定的标准、方格网按II级独立网要求测设。 外部施测尽量采用新仪器方法,减少重复劳动降低测量费用。 起始数据在使用前经过核对,各种资料来源应清楚。

桩点的地面下埋设的稳定性要好,便于长期保存或及时恢复。 (3) 施工控制网 根据施工设计图纸,按照设计要求,将建(构)筑物的平面尺寸、标高、位置,根据复核业主提出的控制网点,测施到建(构)筑物的实建地上或建(构)构物相对应的位置,为施工提供各种放线标志作为按图施工的依据。其关键是建立施工控制网,其方法如下: 接受业主提供的厂区首级测量控制点和有关资料。 检查业主提供的厂区首级测量控制点的精度。 根据施工总平面图上拟建的建(构)筑物的坐标位置、基线、基点的相关数据,控制点或设计图纸上指定的相对标高参照点,用经纬仪、水准仪、钢尺进行网点的测设。 测量按先整体后局部的工作程序进行。 先在整个建筑场地内建立统一的控制网,作为各建(构)筑物的定位、放线的依据。 根据施工控制网进行各建筑物定位测设。 施工控制网点的测量,应进行闭合误差校核,误差值在1/5000内,可按比例修正,超出允许误差值时,应复测。 使用经纬仪测设施工控制网点网时,测量应不少于一个测回(往返测为一个测回)。 建立施工平面控制网使用钢尺量度时,应将钢尺两端尽

污水处理厂施工方案(土建、安装)

污水处理厂施工方案(土建、安装) 目录 污水处理厂施工方案(土建、安装) (1) 1 土建工程 (12) 1.1土建施工部署 (12) 1.1.1施工总体安排 (12) 1.1.2施工顺序及施工段划分 (13) (1)滤池 (13) (2)絮凝沉淀池 (14) (3)二级泵房 (15) 1.2测量工程 (15) 1.2.1 测量依据与原则 (15) 1.2.2 施工测量特点 (15) 1.2.3 施工测量方法 (16) 建筑物细部施工放样的主要技术表3-2-1 (16) 1.3桩基工程 (16) 1.1施工工艺流程 (17) 1.2施工注意事项 (19) 1.3机械设备及人员配置 (20) 1.4土方工程 (20) 1.4.1土方开挖的程序如下图3-4-1 (20) 土方开挖施工程序图3-4-1 (20)

1.4.2挖方施工 (20) 1.污水池及污水泵房土方施工要点 (21) 2.二泵房及吸水井 (21) 1.4.3 挖土注意事项: (23) 1.4.4.土方回填 (23) 1. 土方回填的程序如下图3-4-2 (24) 1.5钢筋混凝土工程 (24) (3)V型槽及清扫孔施工方法 (25) A.施工前的准备 (25) 1.5.2 模板工程 (26) 2.有梁楼盖模板 (27) (2).模板施工 (28) 6.模板施工注意事项 (30) (4)所有模板在使用前都要涂刷隔离剂,隔离剂应涂膜均匀,以防污染; (30) 1.钢筋制作 (31) 2.钢筋连接方式 (31) 钢筋的绑扎 (32) (1)底板与顶板钢筋绑扎 (32) 2)柱的钢筋绑扎 (33) 4.钢筋验收 (34) 2.混凝土浇捣前的准备工作 (34)

污水处理厂工程安全文明专项施工方案

污水处理厂工程 安全文明专项施工方案

第一篇安全文明施工方案 一、编制说明-------------------------------------------------1 二、工程概况-------------------------------------------------1 1、项目简介-----------------------------------------------1 2、工程概况-----------------------------------------------2 3、安全施工难点分析---------------------------------------2 4、安全施工重点部位---------------------------------------2 三、安全施工保证体系------------------------------------------3 1、安全施工领导小组--------------------------------------3 2、安全施工管理目标--------------------------------------4 3、安全施工管理岗位责任----------------------------------4 4、安全施工岗位职责与权限--------------------------------5 5、安全施工管理制度--------------------------------------7 四、安全施工技术管理措施-------------------------------------9 (一)施工安全防范的重点---------------------------------9 (二)落实安全管理制度的措施-----------------------------9 (三)安全防护用具的管理措施-----------------------------9 (四)用电和机具设备的安全技术措施----------------------10 (五)基础、主体施工安全措施----------------------------10 (六)临时施工用电安全管理措施--------------------------12 (七)基坑支护施工安全管理措施--------------------------13 (八)模板施工安全管理措施------------------------------13

污水处理厂管道施工方案

管道施工方案 .编制依据 《水处理配套室外给排水管网设计图纸》 《岩土工程勘察报告》 《室外给水设计规范》GB50013-2006 《室外排水管排水规范》GB50014-2006(2014版) 《给水排水管道工程施工及验收规范》GB50268-2008 《地埋聚乙烯给水管道技术规程》CJJ1012004 《埋地硬聚乙烯排水管道工程技术规程》 国家建设标准设计图集 地形图 业主、相关部门其他专业提供的基础条件及现场要求 .工程概况及内容 本工程为XX水处理配套室外管线工程。 建设地点:XXXXXXX 建设单位:XX有限公司 现场内管线包括:厂区雨污水管:管径为D100 D150 D350 D400,管材为PE管。 管道采用以下连接方式:UPVC f采用承插式橡胶圈接口。 管线施工地段的地区浅层地下水属第四系潜水,地下水主要来源为大气降水,并以渗透等方式排泄,地下水位埋深较浅为1.00-2.00m 三.施工准备 1.人力资源配置 现场准备配备了如下人员: 技术工人:普工5人;电焊工2人;电工1人。 管理人员:施工员1人;质检员1人;材料员1人;实验员1人 2.施工机械准备

挖掘机:1台; 铲车:1台 运土车:1辆; 起重机:1台;水泵:2台(基坑降水用); 3.技术准备。 1)施工人员认真熟悉图纸,把图纸上的疑问解决在施工之前 2)编写各种施工工艺标准、保证措施及关键工序作业指导书 3)结合工程施工特点,编写技术管理办法和实施细则。 4)施工前对相关人员做好各种技术交底。 4.现场准备 1)施工用电检查,确保施工正常用电及用电安全。 2)保证现场施工道路的畅通。 3)检查施工机械,确保施机械性能良好。 四.施工部分 安装管线之前,要首先查看槽底是否有杂物,如果有,则必须经理干净;并检查管口是否有缺陷保证借口密封性,槽帮如有裂缝或坍塌的危险,必须用支撑加固的方法进行处理。检查槽底的宽度及沟槽高度,看其是否符合设计要求;如不符,则必须及时进行修整。 厂区内的管道连接方式有以下四种:钢管采用焊接接口,与阀门、流量计等设备连接处采用法兰或丝扣接口;承插铸铁管采用防腐橡胶接口;UPVC管采用承插式橡胶圈接口;钢塑复合管连接采用热熔对接。 1 .UPVC管线安装 本厂区内UPVC管道均采用承插口连接方式,通过弹性密封圈连接保证密封性。弹性密封圈连接适用于63mm以上规格的管材间的连接。 a.管端倒角坡度为15°尖端厚度为管材壁厚的1/2~2/3。 b.清理管材插口外侧与承口内侧表面,并检查胶圈位置及质量,胶圈放入槽 内,坐落应正确妥帖,不得装反或扭曲。 c.管材插口端对准承口,并使两条管道轴线保持在一条平直线上。 d.为便于密圭寸圈和管材套入,在管口涂敷适量润滑剂于凹槽,密圭寸圈表面 及管端。套接深度应比承口深度短10-20mm。对于大口径管材,可用厚木板 垫于管端,以木槌或铁棒击入,或以拉紧器拉紧。 6.2钢管安装 钢管对口之前应在沟槽内先挖好焊口工作坑。

污水处理厂安全检查内容(正式版)

文件编号:TP-AR-L7570 In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives. (示范文本) 编订:_______________ 审核:_______________ 单位:_______________ 污水处理厂安全检查内 容(正式版)

污水处理厂安全检查内容(正式版) 使用注意:该安全管理资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。材料内容可根据实际情况作相应修改,请在使用时认真阅读。 一、曲溪污水管网工程(一期)项目 1、施工、监理招投标。是否规避招标,将工程发包给不具备相应资质、无安全生产许可证的施工单位的行为;是否将监理工作发包给不具备相应资质单位的行为。 2、施工许可证、质量安全监督手续是否办理。 3、安全文明施工措施费是否拨付。 4、施工单位是否有转包、违法分包该项目的行为。 5、施工单位施工组织设计是否编制、报监理审批、落实。

6、施工单位项目经理、五大员是否在岗履职;特种作业人员是否具有操作资格证书从事施工活动;项目经理是否现场带班开展施工安全隐患排查、治理活动。 7、监理方案和实施细则是否编制,内容是否完整、具有针对性,是否落实到位;监理人员是否在岗履职。 8、施工单位是否执行《危险性较大的分部分项工程安全管理办法》的规定,是否对沟槽开挖、燃气管道和高压电杆防护、箱涵施工用电、箱涵施工防洪等危险性较大工作制定针对性和可操作性规程。 9、质量安全监督员是否履行安全监管职责,是否及时发现安全隐患,是否及时按规程处理。 10、施工现场管理。施工现场维护设施是否齐全;原材料、成品半成品堆放是否有序;是否违章操

污水处理厂控制要点

污水处理厂及其管道工程施工质量安全控制要点 一、目的和依据 (一)目的 制定本要点的目的,是指导各级住房和城乡建设主管部门、市政市容管理部门、建设工程质量安全监督机构,以及各参建单位抓住关键环节,对我区在建污水处理厂及其管道工程的质量和施工安全实施有效控制。 本要点仅列出关键环节的内容、技术要求及各种验收的主要技术资料,未列出的内容、技术要求及验收技术资料依照现行的有关技术标准。 (二)依据 制定本要点的依据,是现行有关法律法规、住房和城乡建设部规章、国家技术标准、国家行业标准、广西地方标准(详见附则)。 二、监督与管理 (一)政府监督 1、工程质量监督和安全监督登记手续 建设工程质量安全监督机构应对申报监督并符合规定条件的工程办理工程质量监督和安全监督登记手续。 2.施工许可 住房和城乡建设主管部门应对申报施工的工程严格按照《建筑工程施工许可管理办法》进行审查,对符合规定条件的工程颁发施工许可证,对不符合规定的工程不予颁发施工许可证。 3. 质量安全监督 建设工程质量安全监督机构应对参建各方主体的质量行为和安全行为进行重点监督,对涉及结构安全和重要使用功能的关键部位进行抽查。对施工过程中一些关键部位的验收和交工验收,监督机构应派出人员到场监督。监督应有记录,

发现质量安全隐患或违法违规行为应发出监督通知书责令责任方改正。 4. 验收与备案 工程经交工验收合格后方可投入试运行,试运行完成后的工程应通过各部门联合进行的综合验收,综合验收合格后建设单位应到属地住房和城乡建设主管部门备案,备案后的污水处理厂工程方可投入正式运营。 (二)参建各方责任主体对工程的管理 1. 建设单位的工程管理 1)执行基本建设程序 工程建设必须严格执行基本建设程序,先勘察、后设计、再施工。 2)施工图设计文件审查 施工图设计文件包括施工图和设计变更文件。 施工图设计文件应经审图机构审查合格,并在属地住房和城乡建设主管部门备案后方可使用。 3)办理监督登记手续、领取施工许可证 建设单位必须办理质量监督和安全监督登记手续,领取施工许可证。 2. 参建各方的资质和人员资格 勘察、设计、施工、监理、审图、检测等企业和机构应具备相应资质,其从业人员应具备执业资格或上岗资格。 3. 现场管理机构、监理机构的人员配备和履行职责 施工企业的工程项目部、监理企业的现场监理机构应按规定、按专业配备足额的管理人员和监理人员。所配备的人员应有执业资格或上岗资格并不得随意更换,工程项目部应配备专职质检员和专职安全员。须更换项目经理、项目总监理工程师、专职质检员、专职安全员的,应到属地住房和城乡建设主管部门登记备案,须更换项目经理或项目总监理工程师的,尚须征得建设单位同意。

污水处理厂工程施工技术标

技术标 一、总则 1.1 指导思想 投标人施工的指导思想:视质量为生命,求信誉,以信誉求发展创效益。以质量为中心,按照GB2002系列标准,建立工程质量保证体系,选配高素质的项目经理、总工程师及工程技术管理人员,按国际惯例,实施了项目管理,积极推广新技术、新工艺、新设备、新材料,精心组织,科学管理,优质、高速的完成本工程施工任务,创本市一流水平的工程。用我们的智慧和汗水,为业主提供优质产品和满意的服务。 1.2 编制依据 是以招标文件,说明、本工程全套施工图纸为依据编制的。是以国家、省、市现行有关标准、规程、设计规范和施工验收规范、技术和安全操作规程; 工程所在地的地域条件,建设方能提供的支持; 1.3 编制目的 本施工组织设计编制的目的是:为本工程施工组织提供完整的纲领性文件,用以提高建筑、安装、装饰工程的施工与管理确保优质、高速、安全、文明地完成本工程的建设任务。确保我单位中标。 1.4 管理目标 发挥投标人整体优势,科学的组织土建、安装、装饰工程的交叉作业,精心施工,严格履行合同,重义守信,干一项工程交一方朋友,树一座丰碑,确保实现以下目标:

1.4.1 质量目标:确保合格工程标准,争创优质工程标准。 1.4.2 工期目标:根据投标人现有技术、设备及管理水平,确保总工期为100天。 1.4.3 安全施工目标:采取有效的措施,杜绝重伤、死亡事故;轻伤频率控制在千分之二以下。 1.4.4 文明施工目标:确保文明施工,达到综合考评合格标准。 1.4.5 环保目标:采取有效措施,减少噪音和环境污梁,不影响道路及环境卫生。 1.5 实施手段 标准化管理为核心,调动生产力各要素,以精炼的人员素质、一流的工程质量、先进的技术水平、合理的管理、精心的施工来保证质量,积极与业主配合,服从监理的现场监督,实现工期、质量、效益和企业信誉的总体目标。 一、施工技术方案 ㈠、编制依据 (1)、XXXXXXX污水处理厂工程施工招标文件及补遗通知。 (2)、XXXXXXXXXXX污水处理厂工程标书附图 (3)、XXXXXXX水处理厂土建工程施工招标文件的技术规范 (4)、XXXXXXXX污水厂处理地勘资料 (5)、现场实地踏勘、调查等相关的资料 (6)、现行的施工技术规范及标准: GB50164—92 混凝土质量控制标准 GB50204—92 混凝土结构工程施工及验收规范 GBJ202—83 地基与基础工程施工及验收规范

污水处理厂项目施工方案与技术措施

工程概述 一、工程位置 本工程位于宜宾市翠屏区大溪口B-4-4地块 二、工程名称 宜宾市南岸污水处理厂提标改造工程(平场工程)第二次 三、工期:100日历天 四、建设内容及规模 将现状CASS生化池改造为A2/O生化池,并增加2座二沉池、1座污泥泵房、1座高效沉淀池和1座接触消毒池和1座滤池。改造后处理能力5万吨/日,出水水质执行(GB1891-2002)一级标准A标准 五、工程的主要特点 (一)本工程开挖、回填土石方量大。分块施工,工期长。 (二)土石方主要为挖方,达158744m3; (三)施工场地内开挖、回填、运输相互交叉施工,工程测量复杂,难度大,需精心施工。 六、质量要求 本工程质量要求达到国家规定的合格标准并满足业主方的要求。 施工方案 土方开挖 (一)施工测量 (1)土石方施工测量

①根据己建立的平面和高程控制系统,放出边界桩,并在各边界设置横向及纵向控制桩,每1OOm设置一个,控制桩用混凝土浇筑,埋深在地面以下20cm,以控制边界以及控制高程。 ②测设40m×40m的方格网来实施施工放样,并且测出方格桩点的地面高程和设计高程,如果地面高程大于该点的设计高程则为挖方,反之则为填方。将每一个桩的挖填高度用红铅笔写在桩上(侧面),填土用“+”号,挖土用“-”号。为便于挂线找平,在方格网内再增设加桩,将方格分成1Om×10m的小方格。如为填方时,则根据填方的高度在桩上挂好线填土;如为挖方时,在桩点四周挖至所需深度。根据现有场地标高,本工程土方以挖方为主。 ③在填挖过程中,以桩点为准,用尼龙线来检查,校正整个方格范围内标高,如下图所示: ④取土爆破作业时,每爆破一层,对该层高程及时测量,严格控制爆破开挖的高程,既不超深又必须达到设计开挖标高。 ⑤施工过程中,应对控制点进行保护,并经常进行复测,做到准确无误。 2.测量仪器 平面测量的主测仪器为日产“拓普康GTS-602全站仪”,该仪器技术规格为: 测角精度±2”,测程3000米,测距精度±(2mm+2ppm)。可满足本项目的平面精度要求。 高程测量主测仪器为S3级自动安平水准仪。 3.放样方法

污水处理厂工程文明、安全、环保施工具体措施示范文本

污水处理厂工程文明、安全、环保施工具体措施示 范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

污水处理厂工程文明、安全、环保施工 具体措施示范文本 使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 安全生产措施 安全生产对施工企业来说是一个重要的管理内容,只 有保证生产安全,才能加快施工进度,提高工程质量。 土方工程安全保护 ⑴在距槽边2m处设牢固的1.2m高防护栏,刷红白 漆,便桥两端或马道处夜间设红色标志灯。 ⑵执行土方施工安全确认制度,项目部安全员按"土方 施工安全确认表"逐项认真检查,签署确认意见,留项目部 安保科备案。注意对槽帮的安全检查,发现问题及时处理 (如摘帽、放坡等);尤其以冬春交替期间和雨季作为重 点来抓。

⑶上、下沟槽走安全梯,安全梯有足够强度及稳定性。 脚手架、承重排架的安全防护 ⑴脚手架、承重排架按使用部位不同制定专项安全技术措施,无措施不得施工。承重排架支搭完毕,经项目部工程科安全员组织工号经理、工程科长、具体设计人验收合格后,方可使用。 ⑵经大风、雨、雪后,由项目部工程科组织对脚手架进行全面检查,确认无倾斜、下沉、松扣现象方可继续使用。 临时用电安全防护 ⑴临时用电安全防护实行电工班长负责制,现场用电实行三相五线制,设备安装用电实现二级漏电保护。 ⑵配电箱至开关箱和开关箱至用电设备的缆线,按规定架空或埋地敷设,严禁人踩、车轧、水泡,保持绝缘良

污水处理厂安装部分施工方案

污水处理厂安装部分施工方案(转帖) 第一章编制说明及工程概况 本施工组织设计是根据XX污水处理厂筹建处《XX污水处理厂工程施工邀标文书》及XX公司设计的工程施工图纸,在对工程现场初步察勘基础上,结合有关技术规范、标准和我公司在以往同类工程施工中的经验和作法编制而成,作为投标技术文件提供给建设单位。 本施工组织设计的编制包括XX污水处理厂的施工组织部署,工期进度安排,主要资源投入计划,技术、质量、安全保证措施,工艺管道安装、设备安装、电气安装、弱电安装及调试工程的施工程序、主要方法。 由于编制时间仓促,工艺流程、设备技术资料尚缺,图纸设计还不甚详尽和完善,一旦工程中标,我们将在图纸会审的基础上,对本设计进一步充实,以形成正式的施工组织设计。 第一节工程基本情况 XX污水处理厂建设工程是是XX项目。 设计单位:XX。 监理单位:XX。 工程地址:XX。 XX污水处理厂处理工艺为XX工艺,厂区内总占地面积XX平方米,其中:建筑物占地面积XX平方米,绿地面积XX平方米,道路广场等占地XX平方米。工程施工图、地质勘测已全部完成。施工用水、用电,施工排水,施工场地、道路基本具备开工条件。 第二节工程设计概况 XX污水处理厂所处理的污水XX%是工业污水,XX%是生活污水。针对其水质特点,设计上采用了XX工艺。施工图设计范围为该污水处理厂围墙以内的污水处理与污泥处理及与之相关的附属设施。

XX污水处理厂设计规模XXm3/d,进水水质:PH=XX,COD=XXmg/1,BOD5=XXmg/1;SS=XXmg/1;NH3-N=XXmg/1;出水水质PH=XX,COD≤XXmg/1,BOD5≤XXmg/1, NH3-N≤XXmg/1。 该污水处理工艺流程见附录十一:《XX工艺流程方框图》。安装工程主要工段包括预处理工段(粗格栅、污水提升泵房、细格栅、钟式沉砂池等),XX,接触滤池、鼓风机房,泥处理工段(污泥浓缩池、污泥脱水间等)及综合楼、机修间等附属设施。安装工程涉及工艺设备、工艺管道及给排水、强电、仪表及自控等分部的安装及调试运行。 第三节施工技术标准、规范 针对工程施工内容,该工程安装施工主应遵守施工图设计所选用的和以下技术标准、规范: 1. 企业标准、规定 《工程施工档案资料收集整理规定》 《施工现场准备管理标准》 《文明施工现场管理标准》 《施工现场材料管理标准》 《施工现场机械设备管理标准》 《施工现场安全管理标准》 《施工现场进度管理标准》 《施工现场质量管理标准》 《施工现场经济核算管理标准》 《施工现场思想政治工作及民主管理标准》 《安装工程质量控制上点》 《安装工程施工程序标准》 《建筑安装工程施工工艺及操作规程》

污水处理厂工程安全监理措施

污水处理厂工程安全监理措施 随着建筑业的迅速发展,工程建设量的猛增,建筑安全和质量事故也频频发生,给国家和企业造成巨大损失。因此,作为监理工程师,在做好质量、成本、工期的控制的同时,根据建设部颁布的《建筑安全生产管理条例》及安全生产管理法规,还应做好安全生产和文明施工的监控,保证从事施工生产的各类人员的生命安全,不造成人身伤亡和财产损失事故。 1.1 安全监理目标 杜绝一般事故等级以上的伤亡事故,争创佛山市建筑工程安全生产文明施工优良样板工地。 1.2 安全监理方法 没有安全就没有一切,保证了安全才能保证其它目标的实现。工程建设安全监督工作主要是预防控制,组织、措施、规章的落实。 1. 开工前应当审查施工组织设计中的安全技术措施或者专 项施工方案是否符合工程建设强制性标准。. 2. 在实施监理过程中,发现存在安全事故隐患的,应要求施工单位整改;情况严重的,应当要求施工单位暂时停止施工,并及时报告建设单位。施工单位拒不整改或者不停止施工的,工程监理单位应当及时向有关主管部门报告。

3. 项目监理机构应当按照法律、法规和工程建设强制性标准实施监理。 4. 审核施工组织设计(施工方案)时,重点审查针对本工程项目特点的安全措施内容,并提出监理审查意见。 5. 审查承包单位的施工安全措施,监督落实。 6. 检查承包单位的施工安全组织,建立报表、分析报告制度。 7. 督促、检查安全生产文明施工措施和规章的制订和实施。 1. 监督施工单位做好逐级安全技术交底,交底必须明确、具体,有针对性,并要求做好交底书面记录。 9. 督促协助施工单位加强安全教育,提高安全意识,对新到工地工人必须进行上岗前二、三级安全教育,特种作业人员必须培训合格后持证上岗。 重要部位督促落实现场观测和监护。对10. 11. 对施工产生的废碴、废水、废气、废油、噪音应采取成 熟可靠的技术措施,确保达到环保部门的要求。 12. 检查特种工、安全员、质检员等人员资质,必须持有效 证件上岗。 13. 督促施工临时水电有专人管理,无长流水和常明灯,现 场临时设施搭设或埋设整齐。 14. 督促施工单位搞好现场防火、防暴,安全要有保证,并 做到现场卫生,防止污染。 15. 检查高空作业和各专业操作人员是否遵守安全作业规定。

污水处理厂工艺及安装施工方案模板

污水处理厂工艺及安装施工方案

目录 一、工程概述 二、施工布署及准备 三、工程进度保证措施 四、室内电缆沟及构筑物装饰施工 第一节室内电缆沟施工 第二节室内抹灰 第三节乳胶漆(涂料)施工 第四节瓷砖墙裙施工 第五节室内吊顶施工 第六节外墙面砖施工 第七节楼地面施工 第八节木门安装、油漆 第九节塑钢门窗安装 第十节屋面防水及保温施工 五、安装工程施工 第一节室内PP-R 给水管道安装第二节室内PVC -U 排水管 安装第三节给水管道水压试验及冲洗第四节室内排水管道灌 水、通球试验第五节防雷接地系统安装第六节电缆线路敷设 第七节动力、照明电气安装 第八节设备及工艺管道安装 第九节设备试运行、调试

六、雨季施工保证措施 七、安全施工保证措施 八、文明施工与环保措施 一、工程概述 (一)工程概况 1、该工程位于沙坪坝区中梁镇,中梁镇地处中梁山脉中央,东临井口镇,南靠歌乐山镇,西至土主镇,北至北碚区龙凤桥镇,镇政府驻地距沙坪坝三峡广场约^一公里,交通四通八达。 2、该工程包括格栅间、集水池、平流沉淀池、砂滤池、 配水池、人工快渗池、消毒池、出水计量槽、污泥干化池、辅助用房、综合用房、车库等建、构筑物。性质为地区性的以生 活废水为主要部分的生活区污水处理厂,服务范围主要为重庆市沙坪坝区中梁镇片区,中梁镇现有人口5350人,工程近期服务人口()为6770人,2020年管网服务人口为9650人。 3、本工程主体水处理工艺采用一级强化絮凝+人工快渗工艺,工程设计规模:一期600吨/日。 4、设计出水水质执行《城镇污水处理厂污染物排放标准》 (GB18918-)中一级B类排放标准。 5、该工程配套管网按远期污水量1200m3/d( 2020年)进行设计,总变化系数k=2.03。新建重力流管道管径为d300?d400,全长约1357m。压力流管道D219,全长312m。

污水处理厂土建工程

目录 第一章总则 (2) 第二章施工部署 (9) 第三章施工总平面布置图及说明 (14) 第四章施工准备及施工组织机构设置 (14) 第五章施工总体布署、进度计划及节点安排 (16) 第六章主要施工方案 (17) 第七章主要施工工艺及流程 (19) 第八章工期、质量保证措施 (31) 第九章安全、文明施工措施 (38)

第一章总则 第一节工程概况 (一)工程概况 本工程浮山县污水处理土建工程位于浮山县柏村河北侧浮古线3.3公里处,设计日处理污水1万立方米,主要建设内容:进水井粗格栅、提升泵房、细格栅、旋流沉砂池、计量井、初沉池、A2/O池、二沉池、污泥回流池、污泥贮池、污泥脱水间、鼓风机房、污泥回用提升泵房、澄清池、D型滤池、清水池、加氯间、加药间、回流调节池、供配电系统、自控系统、敷设DN300-DN600HDPE排水管28.872千米、DN700钢筋砼管3300米等附属设施设备设施。

主要工程做法: 1、楼面:水泥楼面,25厚1:2.5水泥砂浆抹面压实赶光 2、地面:水泥地面,20厚1:2.5水泥砂浆抹面压实赶光 3、楼梯水泥楼面:用于综合楼楼梯,30厚1:2.5水泥砂浆抹面 压实赶光 4、花岗碉楼面:用于综合楼门厅,20厚花岗岩铺面,灌稀水泥浆 擦缝 5、铺地砖地面:用于卫生间,10厚地砖铺面,干水泥擦缝 6、水泥踢脚:5厚1:2.5水泥砂浆罩面压实赶光 7、纸筋灰墙面:用于所有房间走道,喷内墙涂料 8、釉面砖墙面:用于卫生间墙面,白水泥擦缝 9、板底抹灰顶棚:用于所有房间,喷涂料 10、板底水泥砂浆顶棚:用于卫生间,喷顶棚涂料。 11、混凝土散水:40厚C20细石混凝土撒1:1水泥 12、涂料外墙面:喷涂料面层,6厚1:2.5水泥砂浆罩面

污水处理池施工工艺流程及质量控制要点

污水处理池施工工艺流程及质量控制要点 1.定位测量 遵循先整体后局部和高精度控制工作程序,根据建设单位提供的水准点和建筑红线,在现场内建立包括建筑物主轴线在内的控制网,并做出相应的控制基准点。本工程为长方形,为精确控制其投测效果,采用直角坐标系和极坐标的方法,根据计算结果,采用全经纬仪和及钢卷尺,划出其轨迹并进行封闭连接。 2.土方开挖 1、首先由业主组织煤气、自来水、供电、市政交通等有关部门进行现场察看、协调,且征得上述各部门的认可,确保原有管线、设施不受破坏。 2、当土方开挖至底标高时,开挖宽0.4m、深0.3m的排水沟,沿基坑周边和纵横各15m设一道,而后填满碎石,形成排水盲沟系统。 3、基坑四周各设一个集水井,基坑两边中间各设一个,共设置6个集水井。集水井直径为1m,深度1m,井壁采用标准砖砌筑,井底铺0.3m厚碎石,以免泥沙堵塞水泵。积水采用3台P50潜水泵轮流不间断抽至排水沟经沉淀后统一抽至排水管网。 4、根据现场实际情况,开挖后的污泥不能用作回填,现场又没有堆土场地,故需运至甲方指定的堆场。回填时,采用土质良好的无有机杂质的粘土,由甲方指定堆场运至现场进行回填。 5、回填时,采用蛙式打夯机分层夯实,分层厚度控制在250mm以内,并控制好回填土的含水率,以免产生橡皮土现象。 6、按图纸和规范要求取样进行土工检测,测试其干容重及压实密度。 3.基坑支护 基坑支护材料选用木桩。基坑支护随土方开挖进程分段进行,基坑四周每0.3m打一根2.5m长木方。支护过程中指派专人密切注意检查边坡顶部和侧面沉降监控点。如超过警戒数值应立即报告项目部并迅速采用钢板桩加固等措施。 4.钢筋绑扎 (1)钢筋绑扎之前,应予制细石砼垫块或砂浆垫块,其强度与构件一致,厚度与保护层厚度相同,底板垫块厚40mm。 (2)钢筋绑扎前,在弹出柱、梁的位置边线,根据各部位的位置线弹出钢筋位置线,

污水处理工程安全文明施工方案

一、编制依据: 1、xx市污水处理工程规划图及施工图纸; 2、xx市污水处理工程施工组织设计; 3、公司环境安全手册、程序文件及其他相关文件; 4、《建筑施工安全检查标准》、《山东省建筑施工现场安全技术资料管理规定》、《山东 省建筑施工安全文明卫生工地管理规定》、《关于全面开展创建“两型、五化”建筑 施工现场活动的意见》及国家、省、市有关环境安全的其他标准、规定和规范。 二、工程概况: xx市污水处理工程位于xx经济技术开发区海埠路329号(原有xx市第二污水处理厂院内东侧),正南面为xx“五洲太阳城”一期,占地约亩,用地指标为平方米/立方米。 该工程规划设计规模为8万立方米/天处理能力,分期建设,一期建设规模为4万立方米/天。污水处理厂采用除磷脱氮二级生化处理工艺,污泥经过脱水后送至城市卫生填埋场填埋。尾水以满足国家一级B排放标准,并利用原xx第二污水处理厂已建排水系统排入黄 海。 工程范围内场地设计标高为海拔米,道路中心标高米,道路宽度米。 该工程新建单体明细基本情况 序项目名称结构形式平面尺寸 1细格栅及旋流沉沙池(1座)钢筋砼直径=米 2生物反应池及污泥泵房(1座)钢筋砼** 3二沉池(2座)钢筋砼直径32米,深米 4紫外线消毒池(1座)钢筋砼**米 5鼓风机房(1座)钢筋砼*米 6储泥池(1座)框架结构**米 7污泥浓缩脱水机房及料仓(1座)钢筋砼*米 三、组织管理: 1、成立环境、职业健康/安全文明施工管理、消防领导小组: 为在施工过程中更好的进行环境安全管理,项目部特成立安全文明施工领导小组,将管理内容进行具体分工,责任落实到人。将格施工队负责人、班组长列为安全生产责任人形成完善的安全保证体系。领导小组成员如下: 项目经理(组长):xx 技术负责人(副组长):xx 安全员(副组长):xx 施工员(组员):xx 材料员(组员):xx 质检员(组员):xx 电工(组员):xx 领导小组负有环境、职业健康/安全管理、消防、文明施工的领导责任,定期(每周一次)对工程进行安全检查,对查出的和各级安全检查提到的隐患做 到及时制定措施进行整改和落实;对施工人员进行安全教育(每周一次),提高
