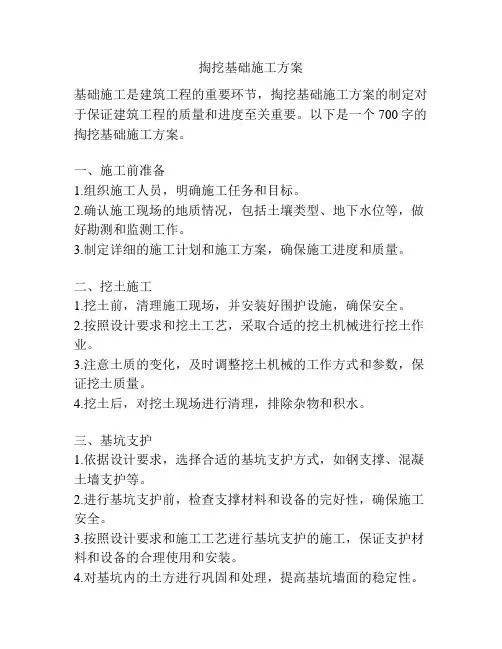

本工程采用掏挖式基础,以人工或机械掏挖基坑成型,然后再浇灌混凝土的铁塔基础,该基础的特点上混凝土浇制后,紧贴基础周围的原状土全部或大部分不被破坏,无需支模,无需回填土,故也称原状土模基础或挖扩短桩基础。掏挖基础基坑尺寸也就是设计基础图的外形尺寸,外形尺寸偏大,则浪费混凝土材料;外形尺寸偏小,则不能保证基础强度,因此,掏挖基础时从基坑开挖开始就是影响工程成本、进度和质量控制的关键所在。

(1)掏挖基础的基坑开挖

1人力基坑开挖

a)根据基坑开挖尺寸先挖出样洞,深度约300mm,样洞直径宜比设计的基础尺寸小30~

50mm。样洞挖好应复测根开、对角线等项尺寸,合格后在继续开挖。

b)基坑主柱开挖过程中为防止超挖,每挖掘0.5m,在坑中心吊一垂球检查坑位及主柱直径。

c)基础主柱开挖深度距设计埋深尚有100~200 mm时,检查主柱直径正确后,用钢尺在主柱

坑壁上量出基础底部扩大头挖扩位置线。由挖扩位置线下方20~40 mm处开始挖掘扩大头部分。

d)即可开挖至距设计要求埋深尚有50mm 时,在基坑底部钉出基坑中心桩,边挖掘边检查尺

寸,直至基坑周边尺寸符合设计要求为止。基坑底部应预留50mm 暂不挖掘,待清理基坑时再修整。

e)基坑内提土应采用吊蓝或吊桶。提运方法应采用辘轳、三角架或杠杆,以人力操作将土运

至坑口边上方在倒运至距坑口边不小于1.5m以外的安全地带。

f)基坑施工的铲、镐等工具的把柄长度应限制在500mm以下,视坑口直径而定,以方便操作

为宜。

g)掏挖基坑过程中如发现土质情况与设计不符或坑壁有塌方先兆时应暂停挖掘,报告工地技

术负责人研究处理。

2人力清理基坑

a)清理基坑的任务是修理坑壁及清除坑底未挖掘的部分。基坑清理应由上至下进行。

b)清理基坑应有符合设计图纸要求与主柱直径等长的专用测量工具测量主柱基坑直径,以保证基坑尺寸。清理基坑时应保留基坑中心桩,以基坑中心桩为准测量基坑中心桩至四侧坑边尺寸应相等。

c)清理好的基坑,如需过夜浇制基础,应采取防止雨水或泥土流入坑内的措施,例如加盖塑料薄膜,在坑外侧开挖小排水沟等。

d)基坑清理完毕,应测量立柱、阶台断面尺寸及坑深,符号规范偏差要求,并做好施工记录。基坑尺寸属隐蔽工程,应有监理代表在现场复查并签字认可。

3掏挖基础的混凝土施工

掏挖型基础的施工特点是地下部分不用模板或少用模板。这个特点给施工人员和工程质量带来两个不利因素:第一、混凝土浇灌后无法进行外观检查;第二,如果有缺陷无法进行修补。所以,务必浇制好混凝土是掏挖基础施工质量控制的重中之重。

全掏挖型基础浇制前,应在地面以上安装模板。模板应安装在贴紧地面的方木或角钢上。方木或角钢的长度应超过坑口直径500~700mm。方木或角钢与地面接触处的四周用坚实土填平踩实。半掏挖型基础浇制前,立柱部分必须按设计图纸尺寸安装模板。针对掏挖型基础,混凝土浇制应采取下列质量保证措施:

a)为保证浇制质量,粗骨料宜用0.5~4cm 的连续级配骨料,或者用85%的2~4cm石子掺15%的0.5~1cm的石子混合使用。

b)为防止地面处的基坑土壁被碰撞脱落,应采取衬垫塑料布的措施,其衬高度约0.5m,待浇至主柱后拆除。

c)为保证掏挖型基础扩大头部位的混凝土容易振捣密实,可将混凝土坍落度选大一级,机械振捣选用5~7cm。为满足混凝土的和易性要求,在保持水灰比不变的前提下,可适当调整砂粒或增减水泥浆量,立柱部位的混凝土坍落度可小一些。

d)混凝土应采用机械搅拌。由于现场条件限制,必须采用人工搅拌混凝土时,应严格执行“三干四湿”的搅拌方法,确保混凝土配料拌和均匀。

掏挖基础挖孔桩基础施工方案

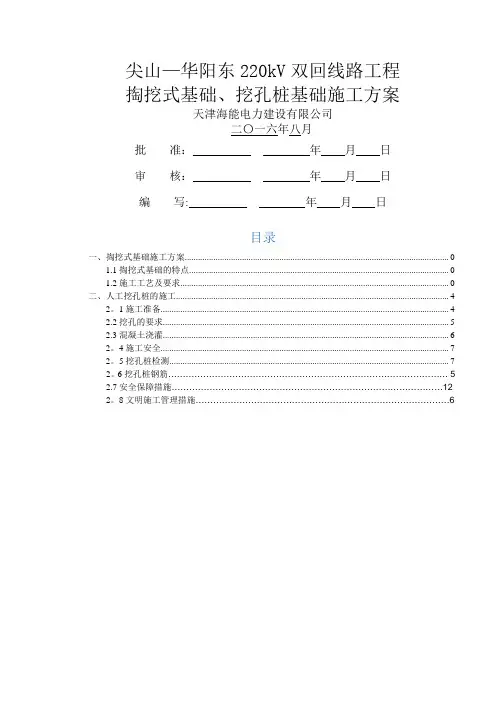

尖山—华阳东220kV双回线路工程掏挖式基础、挖孔桩基础施工方案 天津海能电力建设有限公司 二〇一六年八月

批准:年月日审核:年月日编写:年月日

目录 一、掏挖式基础施工方案 0 1.1掏挖式基础的特点 0 1.2施工工艺及要求 0 二、人工挖孔桩的施工 (4) 2.1施工准备 (5) 2.2挖孔的要求 (5) 2.3混凝土浇灌 (6) 2.4施工安全 (7) 2.5挖孔桩检测 (7) 2.6挖孔桩钢筋 (5) 2.7安全保障措施 (12) 2.8文明施工管理措施 (6)

掏挖式基础、挖孔桩基础施工方案 一、掏挖式基础施工方案 1.1掏挖式基础的特点 原状土掏挖式基础利用土体原有的力学性质,提高基础上拔抵抗力,具有充分利用原状土承载力、减少基础土石方开挖量、不用或少用模板、节约混凝土量、并取消回填土及其工作量,省工省料,经济安全。是一种较好的基础型式。 掏挖式基础与以往的底板式台阶基础相比较有下列特点: 1.1.1施工步骤相对较少。施工时不需要大开挖、支模板、大量混凝土养生和回填夯实基础坑,减少了工器具的搬运。 1.1.2承载能力强。施工时原状土层未受到大的扰动,充分利用了原状土体强度。 1.1.3对环境影响小。不需大开挖,施工中挖出的少许土可均匀撒开平摊,从而保护了植被。 1.1.4施工安全性较差。在人力掏挖时,若地质条件不好,容易造成孔壁局部的垮塌;孔深,通风效果不好,施工人员的呼吸困难,要定时出孔呼吸新鲜空气。 1.2施工工艺及要求 掏挖式基础是隐蔽工程,由于无法对已浇灌的混凝土基础进行外观检

查,因此必须采取妥善的施工措施,从成孔、浇灌等方面严格把关,以保证施工质量。 1.2.1人力挖孔 1.2.1.1对塔位基面进行操平,并按施工作业指导书上数据进行分坑。 1.2.1.2根据基坑开挖尺寸先挖出样洞,深度约300mm。样洞直径宜比设计的基础尺寸小30~50mm。样洞挖好应及时复测根开、对角线等各项尺寸,合格后再继续开挖。 1.2.1.3基坑主柱开挖过程中为防止超挖,每挖掘500mm,在坑中心吊一垂球检查坑位及主柱直径。 1.2.1.4基础主柱开挖深度距设计要求埋深尚有100~200mm时,检查主柱直径正确后,用钢尺在主柱坑壁上量出基础底部扩大头挖扩位置线。由挖扩位置线下方20~40mm处开始挖掘扩大头部分。 1.2.1.5基坑开挖至距设计要求埋深尚有50mm时,在基坑底部钉出基坑中心桩,边挖掘边检查尺寸。 1.2.1.6基坑内提土采用杠杆或三脚架方式,将土运至坑口2米以外。 1.2.1.7挖掘使用的铲、镐等工具的把柄长度限制在500mm以下,以方便操作。 1.2.1.8为防止雨水倒灌或泥土溜入坑内,基坑开挖时应在坑口上方用三色布等搭设简易棚,并在坑口四周开挖排水沟。 1.2.1.9清孔由上至下进行,用与主柱直径等长的测量工具测量主柱基坑直径,以保证基坑尺寸符合设计图纸要求, 1.2.1.10基坑清理完毕,测量各种尺寸并做好记录,同时通知监理工程师现

土方、基础工程施工方案

Angola Social Housing Project 安哥拉社会住房项目 土方、基础施工方案 (1#、2#、3#地块) 中信建设国华公司安哥拉K.K.工程 第一项目经理部

目录 一、编制依据 (3) 二、工程概况 (3) 三、施工部署 (4) 四、主要施工工艺与方法 (5) 五、安全质量保证措施 (12)

一、编制依据 《建筑地基处理技术规范》JGJ79-2002 《原状土取样技术标准》JGJ89-9 《建筑工程施工质量验收统一标准》GB50300-2001 《建筑地基基础工程施工质量验收规范》GB50202-2002 《钢筋混凝土结构工程施工质量验收规范》GB50204-2002 《普通混凝土配合比设计规程》JGJ55-2000 《砌筑砂浆配合比设计规程》JGJ98-2000 《普通混凝土用砂质量标准及检验方法》JGJ52-92 《普通混凝土用碎石和卵石质量标准及检验方法》GJ53-92 二、工程概况 工程简介 工程名称:中信国华安哥拉社会住房项目房建Ⅰ标段工程。 工程地址:工程位于安哥拉首都罗安达以南Kilamba Kiaxi地区。建设单位:安哥拉重建委员会 监理单位: 设计单位:北京城建设计研究总院有限责任公司。 建筑面积:约40万平方米。 结构形式:砖混结构和异型柱框架剪力墙结构。 工程范围 K.K.工程第一项目经理部承担1#、2#、3#地块内的公寓、学

校、幼儿园、水泵房的土建工程、水电安装工程、装饰装修工程(共计:公寓93栋、幼儿园3所、中学2所)以及地块内的小市政工程。施工工艺与方法 三、施工布署 1、人员安排 根据工程实际情况及工程需要,1#、2#、3#地块共设置一个专业土方施工队伍、十三个土建施工专业队伍及多个辅助生产车间.各专业队伍人员配置情况如下:

独立基础土方开挖施工方案

华侨城生态住宅社区A地块二期小学 独立承台及筏板基础土方开挖 施工方案 审批: 审核: 编制: 河南一建建设发展有限公司 二○一三年六月二十一日

一. 工程概况 1.1工程名称:武汉华侨城生态住宅社区二期工程小学。 建设地点:武汉市平安大道以南。 建设单位:武汉华侨城实业发展有限公司。 设计单位:中信建筑设计研究总院。 监理单位:湖北百顺监理工程有限公司。 结构类型:框架结构 建设项目主要特征:建筑等级为二级,耐久年限50年,地下部分耐火等级一级,地上部分耐火等级二级,结构类型为矩形柱框架结构,抗震设防烈度6度,建筑基底面积为3010㎡,建筑层数±0.00以上五层,±0.00以下局部设一层地下室。其他为承台独立基础,共分为A,B,C,D四个区域A区基底绝对标高为21.35m,B区基底绝对标高以实际情况为准,C区,D区为地下室柱敦筏板基础,基底绝对标高为20.15m,标高详见表一. 1.2地下车库地基基础设计等级丙级,±0.000相对绝对于标高24.95m。 本工程柱下采用独立基础。基础持力层选用○4-2|粉质粘土(承载力特征值fak=350Kpa),基础垫层应进入基底持力层内≥300mm。基础底标高应保证不浅于-3.5m。根据现场开挖情况,若开挖至标高-3.5m 未达到基础持力层应继续下挖,并应使基础垫层进入基底持力层内≥300mm,此时基础底标高随之下降,柱长度相应加长。 地下水位高程介于:15.80~34.1m之间,平均标高为23.1m。水位变幅约2.00m.

二、编制依据 1.3中信建筑设计研究总院设计的小学相关图纸 1.4《建筑施工计算手册》 1.5《实用土木工程手册 1.6《地基与基础》第三版。 1.7《建筑地基基础设计规范规范》(GB50007-2011)1.8《建筑结构可靠度设计统一标准》GB50068-2001 1.9国家现行材料质量标准及检验方法; 1.10《建筑工程抗震设防分类标准》(GB50223-2008) 二. 施工计划 2.1进度计划 1).本阶段施工工期为天, 2.2设备计划 机械准备计划 2.3工艺流程

人工掏挖基础专项施工方案(完整资料).doc

【最新整理,下载后即可编辑】 SJSX2:一般施工方案(措施)报审表 一般施工方案(措施)报审表 工程名称:隆子县农网改造升级工程Ⅰ标段编号:SJSX2-SG01-003

本表一式份,由施工项目部填报,监理项目部、施工项目部各存份。 隆子县农网改造升级工程Ⅰ标段 掏 挖 基 础 作 业 专 项 施 工 方 案 中国能源建设集团西北电力建设工程有限公司 隆子县农网

改造升级工程Ⅰ标段施工项目部 2017.5 批准: 年月日审核: 年月日 编写: 年月日

目录 1.适用范围 (1) 2.目的 (1) 3.编写依据 (1) 4.工程概况及掏挖桩基础特点 (1) 5掏挖桩基础施工方案 (3) 6.施工机械设备和安全用具准备 (8) 7.施工进度安排 (9) 8.文明施工与环境保护 (13) 9.质量保证措施 (14) 10.安全保证措施和安全风险识别及预控措施 (15)

1.适用范围 本施工技术方案适用于隆子县农网改造升级工程Ⅰ标段掏挖桩基础施工。 2.目的 通过本施工技术方案规定的工艺方法和操作程序,使掏挖式基础的施工满足设计和工程的安全、质量要求,确保工程顺利进行。 3.编写依据 《110-750KV架空送电线路施工及验收规范》(GB 50233—2014);《110~750 kV架空电力线路工程施工质量及评定规程》(DL/5168-2014) 《电力建设安全工作规程第2部分:架空电力线路》(DL5009.2-2009)《普通混凝土配合比设计规程》(JGJ55-2011) 《混凝土强度检验评定标准》(GBT50107-2010) 《混凝土结构工程施工质量验收规范》(GB50204-2002) 《混凝土结构设计规范》(GB50010-2010) 4.工程概况 4. 1、从日当110千伏变电站35kV出线构架起,至热荣35千伏变电站35kV进线构架止,单回架空线路路径长度约60.04km的线路本体设计,单导线截面为150 mm2。 日当110kV变电站位于隆子县。据现场收资,日当110kV变电站35kV出线间隔共8个,现已出线7个间隔(1U日雪线、2U日华Ⅰ线、3U日错线、4U日觉线、5U日华Ⅱ线、6U日玉线、7U日城线),备用8U间隔西藏山南供电有限公司已作了其它工程规划。为将本期工程新

基础土方开挖工程施工组织设计方案

基础土方开挖施工方案 编制: 审核: 批准: 编制日期:年月日

目录 一、工程概况 二、机械配备 三、土方开挖方法 四、挖掘机及土方车运输道路铺设 五、挖土施工注意事项 六、土方开挖质量要求和质量保证措施 七、土方开挖安全要求及安全保证措施 八、防雨防水措施

一、工程概况 本工程为预制混凝土管桩基础,钢筋混凝土独立承台,土方开挖面积为m2,土方开挖深度为4米,结合现场的情况编制以下施工方案。 二、机械配备 配备1台大挖掘机和1台小挖掘机协同作业,10~20辆斗容量20m3~24m3自卸式汽车,确保土方挖运及时。 三、土方开挖方法 1、为保护基坑底面,基坑底预留10cm土方用人工开挖修整,人工挖除的土方及时用脚手板铺路,手推车运送至挖掘机开挖半径内及塔吊作用半径范围内,由土方车运走。 2、各开挖流程段基坑放坡处(如基坑放坡转角、基坑底边线等),挖掘机不能一次挖到位的部位,全部用人工进行挖土修整,挖除的土方同样用九夹板铺路,手推车运送至挖掘机开挖半径内,由土方车运走。 3、基础梁、地坑部分土方采用小挖掘机及人工配合开挖,土方运输及20m3~24m3自卸式汽车外运。做好轴线及标高控制。 四、挖掘机及土方车运输道路的铺设 考虑到场地内的地表土为回填土,为防止挖掘机及土方车在运送土方时陷车,在土方车行多的部位提前用1.5宽的道板临时铺路;或用25mm厚的钢板铺地;每天土方开挖前,从各大门开始到场外20m范围内的运输路面设专

人清扫,避免挖土车轮胎上的泥土污染场外道路。 五、挖土施工注意事项 1、基坑开挖时及时通知市容、交警、环卫、业主等有关部门,以便相互配合避免发生意外事件。 2、基坑四周不得任意堆放材料。基坑开挖后,基坑边一米内严禁行走汽车。 3、挖土过程中如土体出现较大位移,应立即停止挖土,分析原因,采取有效措施。 4、及时排除基坑周围的地表水。 5、及时施工垫层,防止搁置时间过长土体产生严重回弹现象,同时加快基础施工步伐,缩短施工周期。 6、开挖土方时应有足够的照明,电工应日夜值班。 7、挖掘机开挖土方时,严禁碰到管桩,由专门人员指挥操作。 六、土方开挖质量要求和质量保证措施 1、基坑土方允许偏差 1、底面标高0—-50mm; 2、底面长宽不应偏小; 3、边坡坡度不应偏陡。 2、土方开挖质量保证措施 A、开工前要做好各级技术准备和技术交底工作。施工技术人员(工长)、测量人员要熟悉图纸,掌握现场测量桩及水准点的位置尺寸,同施工管理人员输验桩、验线手续。 B、施工要配备专职测量人员进行质量控制。要及时复撒灰线,将基坑开

基础基坑土方开挖施工方案

XX县立体停车库(一期)工程 基 础 ︵ 基 坑 ︶ 土 方 开 挖 施 工 方 案 XX建工集团有限责任公司 20XX年月日

一、工程概况: XX县立体停车库(一期)工程位于XX省宁德市XX县古峰镇,拟建的XX县。工程基础需挖土方的为:立体车库和水泵房工程。 a、立体车库工程:地上7层停车架(耐火等级:二级),总停车位96个,按Ⅲ类汽车库设计,总建筑面积3397.71㎡,占地面积542.85㎡,建筑高度:19.10m,工程建筑物结构体系:为多层钢框结构。工程抗震设防烈度为6度。工程耐久使用年限为50年,建筑耐火等级:二级。 b、水泵房总建筑面积251.47㎡,占地面积60.97㎡,地上地下各一层,建筑地下高度5.7m,建筑地上高度4.5m。工程防火等级:地下建筑部分,耐火等级为一级;工程地上建筑部分,耐火等级为二级。建筑结构形式:框架结构。抗震重点设防类别:丙类;抗震设防烈度:6度,主体结构合理使用年限:50年,安全等级为Ⅱ级。 二、地质概况 场地地质情况:详见《XX县立体停车库(一期)地质报告,场地上部土层自上而下依次为: 1、耕植土,厚0.6米 2、粉质粘土,厚2.5米 3、残积砂质粘性土,厚4.4米 4、全风化花岗岩,厚3.7米 三、施工及设计要求 (一)施工准备 1、生产准备:

(1)、清除(或拆迁)工程范围内所有障碍物(地下管道、电缆、旧基础等); (2)、修建临时设施工棚及堆料场,安装水电线路,并试水试电; (3)、订购施工需要的材料,提出规格数量和使用时间,签订相关购货合同。 2、技术准备: (1)、图纸会审。认真进行施工图纸学习、自会审,进行设计交底和施工技术交底,编制施工预算; (2)、编制施工操作要点,组织施工人员学习,对专业人员进行技术培训; (3)、根据设计总图作好测量总控制,设置基准点,对工程进行定位放线; (4)、组织钢筋放样,落实加工订货。 (二)基坑土方及排水要求 1、施工面复核工程坐标、水准基点、场地标高,并报验。本项目水泵房由于基坑深度达5.7m,故先对场地进行整体开挖下降1m,使之深度为4.7m,立体车库基础不足5m故不需要整体高程下降。 2、基坑土方开挖原则基本:土方开挖的顺序、方法必须与设计要求相一致,并遵循“开槽支撑,先撑后禄,分层开挖,严禁超挖”的原则。基坑边界周围地面应设排水沟,对坡顶、坡面、坡脚采取降排水措施。具体如下: (1)、《建筑地基基础工程施工质量验收规范》 GB 50202-2002

掏挖式基础施工措施

第五章掏挖式基础施工措施 一、概述 掏挖式基础适用于可塑性较好的土质。施工时,基础及底盘周围的土质结构基本未遭破坏,不仅显著地增强了承栽能力,而且在同样荷重条件下,还减少了土方量,简化了施工工序,降低了人工及材料的消耗,同时,可以减少青苗的损毁和植被的破坏。鉴于本线路所经部分区域土质的可塑性较好,故采用了掏挖式基础。 掏挖基础的技术特性: 掏挖基础设计范围(见所附“现浇掏挖式基础配置表”) 本工程塔型为ZM1、ZM2的基础除设计指定范围外,其它桩号优先考虑采用掏挖式基础,在正式施工前应进行1米范围内的试掏,遇有土质松散、流砂、墓穴以及地下水等异常情况应停止作业,报处施工技术科,待协同设计单位处理后再行施工。 二、施工方案及步骤

掏挖基础采用人工掏挖,外露支模,人工或机械搅拌,机械震捣,混凝土浇筑一次成形。在施工前应对土质进行鉴定。 1、土质鉴定 (1)为了提高“掏挖式基础”的成功率,减少误操作,施工前必须由施工负责人及技术人员进行现场实地土质鉴 定。 (2)鉴定检查范围,基础根开范围内,多点检测(其深度应为200~400MM)鉴定。 (3)野外土质鉴定(检查)方法

2、施工准备 (1)施工前必须对档距、转角度数等数据进行线路复测工作,并将沿线复测结果记录、整理。 (2)施工工器具的准备 (3)组织施工人员进行技术(安全)交底。 (4)施工人员熟悉掌握设计施工图纸及施工方案。 (5)搞好施工组织,人员合理、明确分工。 3、分坑 (1)施工(分坑)时,必须严格依照施工图纸及施工手册中的有关数据、尺寸进行操作,不得随意更改。 (2)复测分坑后的尺寸,保证设计要求。 (3)分坑示意图及尺寸附后。 4、人工掏挖 (1)挖坑时应先按分坑后的尺寸(位置),挖出坑口形状,然后再往坑中心挖。 (2)当挖到一定深度和形状后,施工人员再下坑进行掏挖式修

土方基础施工方案

XXXX工程基础工程施工方案 基本概况 本工程为XXXX工程,场地位于XXXXX,总占地面积43121㎡,总建筑面积39399㎡,其中: 1)XXX:占地地面16761平方米,建筑面积12453平方米,包括钢料堆场和两跨主厂房,两跨主厂房主尺寸长207米(含横移区),跨度分别为27米、30米,钢料堆场为21米跨,主厂房结构为钢结构,独立承台桩基础; 2)XXX:占地面积20277平方米,建筑面积16573平方米,三跨连跨单层厂房,跨度为24米、30米、24米,主厂房为钢结构,独立承台基础; 3)XXX:占地面积6083平方米,总建筑面积10373平方米,其中:XXX为地上一层,建筑面积为4679平方米,辅助楼为地上四层,建筑面积为5694平方米,主厂房结构为钢排架结构,辅房为钢筋砼框架结构,地基基础为独立承台基础。 火灾危险性生产类别:丁类,建筑耐火等级:二级,抗震设防烈度:7度,设计使用年限50年。 结构形式 XXX为钢排架结构,H型实腹钢柱、钢梁,压型钢板墙面、屋面。 XXX为钢筋混凝土框架结构。 基础形式 预制方桩,钢筋混凝土承台,桩型为ZHb-40、,ZHb-50型、单桩竖向承载力特征值为540KN、940 KN,桩尖持力层为岩石。 建筑层数、高度 XXX1层,最大檐口高度为22.2米。XXX1层,最大檐口高度17.3米。XXX分为两个单体,其中:综合仓库1层,最大檐口高度12.5米;XXX4层(局部5层),建筑高度18.9米,层高为首层4.5米,2至顶层层高3.6米。

1 土方工程 1.1 场地平整 场地平整时要考虑满足总体规划、生产施工工艺、交通运输和场地排水等要求,并尽量使土方挖填平衡,减少运土量和重复挖运(平整场地的土方量按现场施工测量的方格网资料为准)。 1.1.1 施工准备 1 技术准备 1)学习和审查图纸,核对平面尺寸和标高,图纸相互间有无错误或矛盾; 2)熟悉土层地质、水文勘察资料,搞清地下构筑物、基础平面与周围地下设施管线的关系,图纸相互间有无错误和冲突; 3)查勘施工现场,摸清工程场地情况,收集施工需要的各项资料; 4)确定开挖路线、顺序、范围、场地标高或基底标高、边坡坡度、排水沟、集水井位置,场地平整的土方调配方案,多余土方或基槽土方的堆放地点、运距,提出需用的施工机具、劳动力等。 2 材料准备 做好临时设施用料和机械用油料计划、采购和进场组织工作,按施工平面图要求指定地点存放。 3 主要机具 装载机、挖掘机、自卸汽车。 1.1.2 施工工艺 1.1.2工艺流程 现场勘察→清除地面障碍物→标定整平范围→设置水准基点→设置方格网,测量标高→计算土方挖填工程量→平整土方→场地碾压→验收 2 施工要点 1)现场勘察,并根据建筑总平面图及规划了解并确定现场平整场地的大致范围。 2)清除地面障碍物:平整前必须把场地平整范围内的障碍物如树木、电线、电杆、管道、房屋、坟墓等清理干净。 3)根据总图要求的标高,计算出该场地按设计要求平整需挖土和回填的土

人工掏挖基础专项施工方案

SJSX2:一般施工方案(措施)报审表 一般施工方案(措施)报审表 工程名称:隆子县农网改造升级工程Ⅰ标段编号:SJSX2-SG01-003

注本表一式份,由施工项目部填报,监理项目部、施工项目部各存份。 隆子县农网改造升级工程Ⅰ标段 掏 挖 基 础 作 业 专 项 施 工 方 案

中国能源建设集团西北电力建设工程有限公司 隆子县农网 改造升级工程Ⅰ标段施工项目部 2017.5 批准:年月日 审核:年月日 编写:年月日

目录 1.适用范围 0 2.目的 0 3.编写依据 0 4.工程概况 0 4.2工艺流程 (1) 5掏挖桩基础施工方案 (1) 5.12.人力清理基坑 (4) 5.14.钢筋绑扎 (4) 5.15.模板施工 (4) 5.15.1.支模 (5) 5.16.地脚螺栓施工 (5) 5.16.2地脚螺栓丝扣露出样板的高度应在操平模板后符合设计图纸规定。丝扣部分应涂以黄油并用牛皮纸包裹。 (5) 5.17.混凝土施工 (5) 5.18 拆模 (6)

6.施工机械设备和安全用具准备 (6) 7.施工进度安排 (6) 8.文明施工与环境保护 (7) 9.质量保证措施 (8) 10.安全保证措施和安全风险识别及预控措施 (8)

1.适用范围 本施工技术方案适用于隆子县农网改造升级工程Ⅰ标段掏挖桩基础施工。 2.目的 通过本施工技术方案规定的工艺方法和操作程序,使掏挖式基础的施工满足设计和工程的安全、质量要求,确保工程顺利进行。 3.编写依据 《110-750KV架空送电线路施工及验收规范》(GB 50233—2014);《110~750 kV架空电力线路工程施工质量及评定规程》(DL/5168-2014)《电力建设安全工作规程第2部分:架空电力线路》(DL5009.2-2009)《普通混凝土配合比设计规程》(JGJ55-2011) 《混凝土强度检验评定标准》(GBT50107-2010) 《混凝土结构工程施工质量验收规范》(GB50204-2002) 《混凝土结构设计规范》(GB50010-2010) 4.工程概况 4. 1、从日当110千伏变电站35kV出线构架起,至热荣35千伏变电站35kV 进线构架止,单回架空线路路径长度约60.04km的线路本体设计,单导线截面为150 mm2。 日当110kV变电站位于隆子县。据现场收资,日当110kV变电站35kV出线间隔共8个,现已出线7个间隔(1U日雪线、2U日华Ⅰ线、3U日错线、4U日觉线、5U日华Ⅱ线、6U日玉线、7U日城线),备用8U间隔西藏山南供电有限公司已作了其它工程规划。为将本期工程新建2个35kV出现间隔(9U日三线,10U三曲线),本工程出线利用新建日三线构架出线相序自西北向东南为A、B、C,出线后向东北走线。 三林35kV变电站位于隆子县。 据设计方案,三35kV变电35千伏出线间隔,自西南向东北分别为本工

电力线路kV掏挖式基础施工安全防范措施(终审稿)

电力线路k V掏挖式基础施工安全防范措施公司内部档案编码:[OPPTR-OPPT28-OPPTL98-OPPNN08]

掏挖式基础施工安全措施 陕西宇伦建筑工程有限责任公司 安全质量管理部 2015年4月

目录 一、掏挖式基础施工安全措施 (1) (一)、有关规定 (1) (二)、安全施工准备措施 (2) (三)、安全施工注意事项 (5) 二、安全事故紧急处理预备措施 (6) (一)、掏挖式基础常见安全事故 (6) (二)、安全事故紧急处理预备措施 (7)

一、掏挖式基础施工安全措施 掏挖式基础在施工中属于高度危险工作,存在着较多的的危险因素,要求各施工班组在施工中严格执行《电力建设安全工作规程(第2部:架空电力线路部分)》()及《工程建设标准强制性条文(电力线路部分)》(建标2006-102号)的有关规定。 (一)、有关规定 1、掏挖式基础,宜在无水或少水的密实土层或中岩层施工。挖孔较深或有渗水时,应采取孔壁支护及排水、降水等措施,严防坍孔。土层无论地质松紧、初风化,泥岩均需按规定设置孔壁支护。 2、人工掏挖基础,孔深不宜大于15m,如果桩长大于15m且必须采用人工挖孔时,应加强机械通风和安全措施,确保安全。 3、挖孔施工应根据地质和水文情况因地制宜选择合适的孔壁支护方案,支护方案需经过计算后实施。 4、人工挖孔,对孔壁的稳定及吊具设备等,应经常检查。孔顶出土机具应有专人管理,并设置高出地面的围挡,井口围挡应高出地面20~30cm;孔口不得堆集土渣及沉重机具;作业人员的上下,应设常备的梯子;夜间作业应悬挂示警红灯;挖孔暂停时,孔口应设置罩盖及标志。 5、孔内挖土人员的头顶部位应设置护盖。取土吊斗升降时,挖土人员应在护盖下面工作。相邻两孔中,一孔进行浇注混凝土时,另一孔的挖孔人员应停止作业,并撤出井孔。

基础土方施工方案技术交底

1 编制依据 1.1 国家现行规范、规程: 1.1.1《建筑地基基础设计规范》( GB50007-2002); 1.1.2《建筑地基处理技术规范》( JGJ79-2002); 1.1.3《建筑基坑工程技术规范》( YB9258-97); 1.1.4《建筑地基基础工程施工质量验收规范》( GB50202—2002); 1.1.5《施工现场临时用电安全技术规范》( JGJ46-88);1.1.6《建筑工程抗震设防分类标准》( GB50223-2008); 1.1.7《岩土工程勘察规范》( 2009年版)( GB50021-2001); 1.1.8《湿陷性黄土地区建筑规范》( GB50025-2004); 1.1.9《建筑基坑工程监测技术规范》( GB50497-2009);1.1.10《钢筋焊接及验收规程》( JGJ18-2003);1.1.11《建筑机械使用安全技术规程》( JGJ33-2001); 1.2 设计提供图纸: 1.2.1 中国建筑设计研究院5月29日《大同市云中商贸物流园区工程一标段初步设计总平面图》; 1.2.2 6 月18 日电子版《大同市云中商贸物流园区工程一标段开槽图》; 1.2.3 6 月29 日电子版《大同市云中商贸物流园区工程一标段基础图》; 1.2.4 新云中商城岩土工程勘察报告; 1.3 测量依据:2010年3 月11日建设单位提供的大同市宏达测绘有限责任公司出具的《云中商城控制点成果表》。 2 工程概况 2.1 工程简述

大同市云中商贸物流园区工程一标段位于同市魏都大道南路新区内,西邻魏都大道南路,北邻拟建新区道路,东临已建新区道路,南部与中建八局搭接施工。总建筑面积22.42万m2,分别由N1、N2、N3、N4、N5 及M1 、M2 七个单体工程组成。结构形式主体均为框架结构,基础均采用钢筋砼独立柱承台结构+防水板;地下一层,地上3?5层。士0.000m相当于绝对标高1051.55m。 2.2 水文地质及工程地质情况 2.2.1 地形、地貌: 拟建场地地形稍有起伏, 整体西低东高, 勘查期间各勘探点孔口标高介于1049.30m?1053.82m之间。 2.2.2 地层时代及成因类型 本次勘探深度范围内, 场地地基土自上而下依次为:第四系全新统人工堆积层(Q42ml),第四系上更新统冲洪积层(Q3al+pl),岩性以杂填土、湿陷性粉土、粉质粘土、砂土为主。 2.2.3 地基土构成及岩性特征 根据野外钻探, 原位测试及室内土工试验资料综合分析, 在本次勘察深度范围内, 场地地基土从上至下共分为 5 层,现依层序分述如下:第①层杂填土(Q42ml):杂色,以耕土、砖块、砂砾为主,结构松散。 第②层湿陷性粉土(Q3al+pl):黄褐色,含云母、氧化物、菌丝、少量姜石, 局部夹有粗砾石, 稍湿,松散?稍密, 大孔结构明显, 摇振反应中等,无光泽,韧性及干强度较低,具轻微?强烈湿陷性, 中?高等压缩性。根据《湿陷性黄土地区建筑规范》(GB50025-2004)附录C,经验算 RVR0,因此该层不属于新近堆积黄土,标准贯入试验锤击数实测值N 介于 5.0~11.0击,平均8.7 击。

掏挖式基础施工方案

掏挖式基础施工方案 本工程采用掏挖式基础,以人工或机械掏挖基坑成型,然后再浇灌混凝土的铁塔基础,该基础的特点上混凝土浇制后,紧贴基础周围的原状土全部或大部分不被破坏,无需支模,无需回填土,故也称原状土模基础或挖扩短桩基础。掏挖基础基坑尺寸也就是设计基础图的外形尺寸,外形尺寸偏大,则浪费混凝土材料;外形尺寸偏小,则不能保证基础强度,因此,掏挖基础时从基坑开挖开始就是影响工程成本、进度和质量控制的关键所在。 (1)掏挖基础的基坑开挖 1人力基坑开挖 a)根据基坑开挖尺寸先挖出样洞,深度约300mm,样洞直径宜比设计的基础尺寸小30~ 50mm。样洞挖好应复测根开、对角线等项尺寸,合格后在继续开挖。 b)基坑主柱开挖过程中为防止超挖,每挖掘0.5m,在坑中心吊一垂球检查坑位及主柱直径。 c)基础主柱开挖深度距设计埋深尚有100~200 mm时,检查主柱直径正确后,用钢尺在主柱 坑壁上量出基础底部扩大头挖扩位置线。由挖扩位置线下方20~40 mm处开始挖掘扩大头部分。 d)即可开挖至距设计要求埋深尚有50mm 时,在基坑底部钉出基坑中心桩,边挖掘边检查尺 寸,直至基坑周边尺寸符合设计要求为止。基坑底部应预留50mm 暂不挖掘,待清理基坑时再修整。 e)基坑内提土应采用吊蓝或吊桶。提运方法应采用辘轳、三角架或杠杆,以人力操作将土运 至坑口边上方在倒运至距坑口边不小于1.5m以外的安全地带。 f)基坑施工的铲、镐等工具的把柄长度应限制在500mm以下,视坑口直径而定,以方便操作 为宜。 g)掏挖基坑过程中如发现土质情况与设计不符或坑壁有塌方先兆时应暂停挖掘,报告工地技 术负责人研究处理。 2人力清理基坑

基础土方挖填施工方案

安庆宜秀都市工业园产业用房工程基础土方施工方案 编制: 审核: 审批: 南通四建集团有限公司 二○一四年三月一日

基础土方挖填施工方案 一、编制依据 1、合肥工业大学设计研究院提供的“安庆宜秀都市新型工业园产业用房工程项目”施工图; 2、《安徽省建筑基坑工程技术规程》(DB3 3、1008-2000) 3、《建筑基坑支护技术规程》(GB50497-2009) 4、安庆市勘察测绘院提供的《安庆宜秀都市创新工业园产业用房工程详细勘察报告》 二、工程概况 工程名称:安庆宜秀都市创新产业园标准化厂房 设计单位:合肥工业大学设计研究院 建设单位:安庆市同安实业有限公司 地质勘察单位:安庆市勘察测绘院 监理单位:安徽省建设监理有限公司 总承包单位:南通四建集团有限公司 本工程为安庆市宜秀都市创新产业园,主要功能为新型工业产业用房。本工程位于安庆市大桥经济开发区文苑路的东部,白泽路的北部,总建筑面积约为8.38万m2。建筑结构安全等级二级、建筑抗震设防类别丙类、抗震设防烈度7度,结构形式为框架,地下一层,地上十一层。建筑高度:1#楼为43.85米,室内外高差450mm,6#、7#、8#楼为48.2米,室内外高差为300mm。

本工程地下室主要使用功能为1、8#楼为非机动车辆车库和消防水池,6、7#楼为机动车辆车库。 本工程±0.000 1#楼相当于黄海标高13.80m,6、7、8#楼相当于黄海标高13.9m,场地标高相当于黄海标高12.900m左右,相对高差为1m。 根据底板、地梁、独立承台的尺寸及稀疏程度,在不同部位分别取底板、地梁或承台底标高为计算标高:中央地下室取底板底标高为设计计算标高,则基坑挖深为4.8m;1#、6#、7#、8#楼取筏板底标高为设计计算标高,则基坑挖深为3.8m,电梯井挖深为7.2m,坑中坑最大高差为2.60m。 地下室相关部位标高及开挖深度统计表 根据结构设计,1#楼从地下室一直至顶层均设置一条温度变形后浇带,6、7、8#楼地下室基础和一层平面设有一条纵向沉降后浇带,二、三、四层平面设有一条温度后浇带,后浇带宽800mm,地下室周边为钢筋混凝土挡土墙。 本工程1#楼基坑平面呈一字长方形,基坑长×宽(约)=75.97×28m,

基础土方施工方案

基础土方施工方案

土方工程施工方案 、工程概况: 本工程是一座高层集资住宅楼,地下一层,地上 28层,总建筑面积 26151平方米。结构型式为局部框支剪力墙结构。 本工程地下室为人防, 消防水池、水泵室、配电室及发电机室,一、二层局部为商用门面房,其 余均为住宅用房。 本工程基础采用机械大开挖,由于场地较小,所挖土方无场地堆放, 计划部分土方堆至焦化厂厂区院内,以备回填用,余土外运。北面距公寓 楼及原有家属楼较近,开挖不宜放坡太大,拟采用护坡桩支护,其余三面 采用土钉墙支护;基础设计采用 300厚3: 7灰土回填,室外采用2: 8 土回填。设计士 0.000比现场自然地坪高约1.000米,估算基础挖方量约 00立方米,回填3: 7灰土约500立方米;2: 8灰土约2200立方米;夕I 土方约 5600立方米,回填用素土约3000立方米。 二、施工准备工作: 土方开挖施工技术要求比较简单,但安全工作优为重要;土方回填质 量要求高,特别在施工中要控制好铺土厚度及灰土的比例。因此需要从施 工队伍及施工机械选择上、技术措施、安全措施等有关环节做好充分的准 备工作,才能保证基础土方工程的顺利施工。 (1) 审查设计图纸,核对平面尺寸和坑底标高,摸清地下构筑物及地 下管线分布情况,与甲方确认。 (2)地下水位已降至基底下500mm (3) 现场工程定位放线工作已完成,场区内的控制网点已设立,且不 受土方 86 、运

开挖的影响。 (4)开挖边线已用白灰撒好,其范围内的障碍物不影响土方开挖。 1、施工机械选择 (1)挖掘机:基础土方开挖采用反铲挖掘机一台,纵向分两层开挖, 第一次开挖深度2.5米,第二次挖到设计深度;挖掘机所挖土方一次装到自卸汽车,外运的外运,倒运的倒运。 (2)装载机:采用**型装载机一辆,负责倒运的土方收堆、平整场地、拉土时牵引运土汽车。 (3)细骨料:采用中砂,平均粒径大于0.5mm,含泥量不大于5%。选用平均粒径较大的中、粗砂拌制的混凝土比采用细砂拌制的混凝土可减 少用水量10%左右,同时相应减少水泥用量,使水泥水化热减少,降低混凝土温升,并可减少混凝土收缩。 (4)粉煤灰:由于混凝土的浇筑方式为泵送,为了改善混凝土的和易性便于泵送,考虑掺加适量的粉煤灰。按照规范要求,采用矿渣硅酸盐水 泥拌制大体积粉煤灰混凝土时,其粉煤灰取代水泥的最大限量为25%。粉煤灰对水化热、改善混凝土和易性有利,但掺加粉煤灰的混凝土早期极限 抗拉值均有所降低,对混凝土抗渗抗裂不利,因此粉煤灰的掺量控制在10以内,采用外掺法,即不减少配合比中的水泥用量。按配合比要求计算出每立方米混凝土所掺加粉煤灰量。

电力铁塔基础施工方案(完整版)

目录 第一章工程概况 (2) 第二章基础施工工艺流程图 (3) 第三章线路复测、分坑 (3) 第四章土石方工程 (5) 第五章基础浇制 (7) 第六章质量要求及检查方法 (14) 第七章安全施工措施 (19) 第八章基础保护、文明施工与环境保护措施 (23) 附件1:基础工程明细表

第一章工程概况 1、工程简况 本工程为110kV青城站电源线路,芦湖—高青县城北T接线T接青城变,新建110kV线路路径长度12.28km,其中同塔双回线路2×12.2km双回电缆线路2×0.08km。 2、交通运输条件 本线路所经地区为高青县境内, 线路交通条件良好。但雨水季节载重汽车难行驶,运输有一定的难度。 3、地形地貌情况:沿线地质条件良好,地貌属冲积平原,农田为主,水位在自然地坪下1.0—2.0m。 4、基础型式及工程量 基础采用现浇阶梯式钢筋混凝土基础,采用C25混凝土,C10打垫层。 5、杆塔基础编号规定 线路方向由小号侧(城北变)至大号侧(青城变)方向,基础编号如下图所示 第二章基础施工工艺流程图

第三章线路复测、分坑 1、线路复测 1.1对所使用的经纬仪、钢卷尺、标尺等测量工具,须在有效使用期内,并且必须进行校正,符合精度要求方可使用,经纬仪最小读数不大于1′。 1.2依据设计平断面图及杆塔明细表,核对现场桩位是否与设计图纸提供的数椐相符(档距、高差、转角、跨越等),复测主要内容和允许误差见第六章线路复测质量要求及检查方法(表1)。 1.3各施工段复测时应向相邻段延伸2-3个桩位,并互相协调,直至线路贯通并与设计图纸相符。 1.4对遗失桩应按要求进行补钉,其精度应满足表1要求。 1.5复测完成后,应及时填写复测记录和复测分坑关键工序把关卡中的复测记录项目。 2、基础分坑 2.1本工程根据塔位的具体地形配置了不同长度的接腿,因此在基础施工分坑时,必须核实塔位中心桩及地形是否正确,各塔位的A、B、C、D四个塔腿与中心桩的高差是否符合《铁塔及基础明细表》中所标注的数据。

掏挖式基本深基坑施工方案

东山110kV输电线路工程深基坑专项施工方案 东山110kV输电线路工程 施工项目部 二0一六年三月

目录 一、编制依据 ............................................................................................................. - 1 - 二、编制目的及适用范围 ........................................................................................ - 1 - 2.1编制目的........................................................................................................... - 1 - 2.2适用范围........................................................................................................... - 2 - 三、工程概况 ............................................................................................................. - 2 - 四、施工组织保证措施............................................................................................. - 3 - 五、施工方案 ............................................................................................................. - 4 - 5.1普通土基坑的开挖 .......................................................................................... - 4 - 5.2岩石基坑的开挖............................................................................................... - 9 - 5.3大开挖基坑的开挖 ........................................................................................ - 11 - 六、安全保证措施及安全风险辨识...................................................................... - 13 - 6.1 安全保证措施................................................................................................ - 13 - 6.2深基坑(掏挖式基础)护壁施工 ............................................................... - 15 - 6.3环保措施......................................................................................................... - 16 - 6.4风险辨识及预控..................................................................... 错误!未定义书签。 七、质量控制及验收............................................................................................... - 22 - 7.1 圆形基础施工时质量控制........................................................................... - 22 - 7.2 岩石基础施工时质量控制........................................................................... - 23 - 7.3 基础分坑和开挖质量检验等级及评定...................................................... - 23 -

基础土方开挖施工方案

泰达时代花园工程基础土方施工方案 编号:JT01-----2004 编制人: 审核人: 审批人: 中建八局天津公司 2004.5.20发布 2004.5.30实施

一、工程概况: (2) 二、编制依据及目的: (2) 三、土方开挖施工方案 (2) 3.1现状分析: (2) 3.2土方开挖施工工艺 (3) 3.2.1土方开挖顺序 (3) 3.2.2土方开挖前准备工作 (4) 3.2.3土方开挖工艺 (4) 四、质量标准 (9) 五、成品保护措施 (9) 六、安全环保技术措施 (10)

一、工程概况: 泰达时代花园工程位于天津经济技术开发区新城西路以西,南海路以东,兴大街以北,顺大街以南。由天津经济技术开发区房地产开发公司投资兴建,北京中旭建筑设计有限责任公司设计,开发区泰达监理公司实行监理。本工程总建筑面积为193648.61m2,共分为地下架空车库、商铺、会所及12栋高层建筑物。仅架空层总建筑面积为48137 m2。 二、编制依据及目的: 本方案的编制依据国家规范《工程测量规范》、《土方与爆破工程施工及验收规范》、《建筑地基基础施工质量验收规范》、《地下防水工程质量验收规范》、《建筑工程施工现场用电安全规范》等规范编制而成。由于本工程平铺建筑面积较大,同时又是开发区房地产公司投资兴建的一个标志性建筑物,其意义重大,为此本方案编制目的要求在施工过程中能够达到天津市海河杯的有关要求。 三、土方开挖施工方案 3.1现状分析: 从地理位置方面:由于本工程的地理位置靠近开发区管委会办公楼,同时又靠近市民广场离轻轨较近,在施工过程中要求本工程做好现场文明施工,同时要求在运输土方过程中做好运输车辆的清扫工作,包括临近道路的清扫等工作。

相关主题
文本预览
相关文档 最新文档
