当前位置:文档之家› 填石路基试验段路基施工方案

填石路基试验段路基施工方案

填石路基试验段路基施工方案
填石路基试验段路基施工方案

目录

一、编制依据 (1)

二、工程概况 (2)

三、施工进度计划 (2)

四、组织机构及人员分工 (2)

五、材料、设备人员、准备情况 (2)

六、试验段的施工目的、施工方案、施工方法 (3)

七、质量保证措施 (5)

八、施工安全措施 (6)

九、附件 (7)

填石路基试验段施工组织方案

一、编制依据

1、xxx设计文件

2、《公路路基施工技术规范》JTG F10-2006

3、《公路工程质量检验评定标准》JTG F80/1-2004第一册

4、《公路工程施工安全技术规程》JTG 076-95

5、《市政工程施工技术资料管理规定》

6、《市政工程质量等级评定标准》

7、《城镇道路工程施工与质量验收规范》(CJJ1-2008)

8、《建设工程安全生产管理条例》(国务院393)

9、xxx《实施性施工组织设计》

10、《公路工程岩石试验规程》(JTG E41-2005)

二、工程概况

xxx起于xxx,终点xxx),道路等级为城市主干路,全长1840.00m,设计车速60km/h,标准路幅宽度36m。根据设计文件要求,本标段路基填方材料均为石料,为了保证路基工程的施工质量,我标段在填石路基施工前先进行填石路基的试验段施工,拟定试验段落为K0+900-K1+000。

三、施工进度计划

试验段工期:计划于2014年8月1日开工,2014年8月5日完工。

四、组织机构及人员分工

K0+900-K1+000试验段工程由路基施工三组负责实施,现场负责人:xx,施工负责人:xx,技术负责人:xx,测量负责人:xx,试验负责人:xx。

五、材料、设备人员、准备情况

1、材料准备

工程开工前,已完成路基填筑用料的调查落实,经取样试验合格后,进行了清表及便道整修。

2、设备、人员

2.1我项目部已安排本分项工程所需的人员、设备进入现场(详组织机构图)。

2.2本项工程所需主要机械设备,挖掘机、装载机、推土机、自卸汽车、压路机、洒水汽车等已全部到达现场(详机械、设备配备表)。

2.3 主要施工材料的运输:试验段所用材料为现场挖方段开采石料,10T自卸汽车运输到场。

六、试验段的施工目的、施工方案、施工方法

1、试验段的施工目的:

路基填筑试验段的主要目的是根据我标段现场实际情况,分别用不同类型的压路机及配套设备(机械设备表后附)进行压实试验,以确定石方填筑最合理的压实方法、为达到规定的沉降量所需压实设备的类型及其组合工序、各类压实设备的最佳组合及压实遍数、沉降量、压实厚度、松铺系数等,作好详细记录,并取得监理工程师的批准,从而为大面积施工提出现场质量控制的依据。

2、试验段的施工工艺为:施工放样——布点(并测出各点标高)——铺筑石料(用机械摊铺整平)——恢复各检测点位(测出各点位标高)——静压——弱振——强振——静压(直到沉降量小于5mm,标准差不大于3mm)。

3、具体施工方法如下:

3.1施工前先用全站仪进行放样,根据线位控制桩,按图纸要求现场放样(包括路基边缘、坡口、坡脚的具体位置),报监理工程师核查。

3.2路基石料填筑前,先对原地面清表碾压并进行检测,检验合格后,把试验检测点位布好,用石灰标志好,并用水准仪测出各点的标高,试验检测6个断面,每个断面布置3个点,合计18个点。

3.3进行石料铺筑,填筑拟用松铺厚度为40~50cm,并根据每辆运输车的运输方量用石灰划好方格网,用以控制松铺厚度。

3.4采用挖掘机、装载机将石渣粗平,粗平后再用推土机进行精平,在整平过程中,将超粒径的石块清出或打碎。

3.5平地机将填筑石料精平后,然后就将检测点位重新放出,并测出各点的标高,从而得出松铺厚度。

3.6采用20t振动压路机,压路机碾压的具体操作过程是:静压—弱振—强振—静压的顺序进行。压路机的碾压行驶速度开始时用慢速,最大速度不超过4km/h;碾压时直线段由两边向中间,小半径曲线段由内侧向外侧,纵向进退形式进行;横向接头对于振

动压路机一般重叠大于半轮。应达到无漏压、无死角,确保碾压均匀。

3.7沉降值是控制填石路基质量最重要的指标。我们将按照设计图纸及GJJ1-2008《城镇道路工程施工与质量验收规范》要求,在监理工程师的监督和指导下,严格抓好现场的检测和控制。检测的方法主要是:先静压一遍,弱振两遍后埋设钢球,测出各点的标高,再进行强振一遍后,使用精密水准仪测出各检测点位的标高,并做好记录;然后进行第二次强振,再测出各点的标高;依此操作,并将各检测点的标高与上一次的标高做比较,计算出沉降值,直到各点的沉降值不大于5mm时,并且标准差不大于3mm方为合格,每一层均应检查其沉降值,合格后方可填筑上一层,否则应查明原因,采取措施进行补压。

3.8检测项目、规定值及允许偏差、检测频率

填石方路基允许偏差

4、试验报告的整理与上报

路基试验段填筑时,现场记录试验数据,试验成功达到规定的各项标准后,经现场监理工程师签字认可后,通过碾压遍数的压实效果及经济分析,来确定最佳方法,形成资料,上报监理工程师。经监理工程师对碾压遍数、施工工艺流程、及松铺系数等复核审批后,开始填石方路基的大面积施工。

七、质量保证措施

1、质量保证体系

1.1建立以项目经理为负责的质量管理体系和以总工负责的质检、试验、测量三个质量保证体系,质量责任做到“横向到边、纵向到底、控制有效”,强化岗位责任制,赋予质检工程师一票否决权,使体系、制度都能行之有效的运转。

1.2质量保证体系:设立质保体系,从施工全过程控制(施工中间质量检查、交工质量检查、质量信息管理、目标管理)以及政治思想教育、组织管理、经济挂钩等方面予以全面保证。

1.3质检体系:建立以总工程师为首,各科室组织健全的质检机构,严格按照程序检查、控制过程程序。项目部设立安质部及现场质检工程师,作业队及班组设质检员,配备职业道德良好、工作态度认真、责任心强和技术水平高的工程技术人员,从人员素质上确保工程质量监控的实现。对每道施工工序都必须经过自检、互检、交接检,由质检工程师检查合格、报监理工程师确认后,方可进行下一道工序的施工。

1.4试验检测体系:项目部设立中心试验室,确保每项工程开工前有标准试验、施工中有检测控制试验、完工后有准确完善的试验数据。

1.5测量体系:项目部设立测量队,各作业队设立测量组,做好施工测量控制管理。测量数据按制度严格把关,认真整理复核,确保资料准确齐全。

2、施工过程控制:

2.1施工组织方案及作业指导书由项目部工程部编写,经总工审批后报监理工程师,

监理工程师批准后实施。

2.2对路基施工的主要设备进行经常性检修,确保完好。

2.3认真执行工程建设监理规程中工程质量控制规定的工程质量控制的基本程序。

2.4工序检验程序流程、施工工艺流程、质量检验项目、频率、方法见附图。

3、检验和试验

3.1所有进场使用的测量、试验设备、计量设备等均应进行检测标定,未经检测标定的设备不使用。

3.2每项工序均进行验收,合格后方可进行下部工序,未经验收的工序不准转序。工序检验程序流程图见附图。

3.3经验收不合格的项目进行整改,整改后仍达不到验收标准的将返工重做,不做让步接受。

4、施工技术资料控制

4.1施工技术资料的收集整理:

4.1.1施工技术资料随施工进度及时整理,做到字迹清楚、项目齐全、准确、真实。不得拖欠、涂改、伪造。

4.1.2所有资料的填写字体整齐、规范,并使用碳素笔书写,做到内容齐全,数据清楚,签章清晰有效。

4.1.3资料员定期收集施工技术资料,并及时编目整理。

八、施工安全措施

1、施工安全措施

1.1严格按照施工规范和安全规程施工,在作业地点挂警告牌,严禁违章操作野蛮施工。

1.2为了保证过往车辆和行人的安全和施工的便利,在有行人和行车的施工区设立围挡。

1.3悬挂标志,防止非施工人员进入现场,确保行人及施工人员的安全。

1.4项目部内已有严密的安全监督体系,并经常对施工人员进行安全教育,提高安全意识。

1.5专职安全员认真做好安全监督工作,建立安全台帐,对进入施工现场的机械及施工人员进行安全教育。

1.6加强交通安全教育,落实交通责任制。

2、施工机械安全防护措施

2.1施工现场应有施工机械安装、使用、检测、自检记录。

2.2各种机械严禁非司机动用。

2.3加强对司机的安全教育,禁止酒后开车,专车专人开。

九、附件

1、施工组织机构图

2、机械、设备配备表

3、工序检验程序

4、工序质量控制流程

施工组织机构图

用于本试验路段

试验检测、机械设备设备进场一览表

工序检验程序

工程质量控制流程

N

材料计划

材料采购

材料进场

材料进场验

材料复

监理批

监理批

工程部技术交

作业队施工

测量放线

复测组复测

安质部验收

作业队自检

Y

Y

Y

Y

N

Y

Y

Y

Y

监理验收

Y

N

N

填写工序交

填石路堤施工方法

四、路堤工程施工 1.基底清理 路基基底根据施工时的地面和地质的实际条件,按设计文件要求砍伐地面附着物,挖除所有树根。 用推土机推去表层土15-30cm,清除地表腐植土、草皮或其他不宜作填料的土方及垃圾,并集中堆放在不妨碍施工的非耕地内,以备借土场、取土坑回填或复耕利用; 对因挖树根、障碍物而留下的孔洞、坑穴按施工规范有关规定进行回填、压实,以保证基底稳固。 所有清理掘除工作经监理工程师检查签认后,方进行下一工序的施工。 2.材料准备 填石路基的石料强度不低于15mpa 由试验室取样试验确认。石料采用粒径不大于25cm且最大粒径不得大于厚度的2/3进行填筑。 3.测量放样 根据施工图结合导线复测成果,用全站仪放出路基中心线,每隔20M,在中心线上钉一个木桩,准确控制好道路的中心线。然后根据每个中心线点,分别放出边桩线。测量人员在现场用水准仪在边桩上测出控制标高,并用红线作出标记,并以此作为控制桩以控制上料的厚度和路基的宽度。 4.填铺石料 填筑路基前首先用石灰线打出方格网,方格网按路基的宽度横向从中线分开,纵向每隔5 M打一道横线,即每个纵向隔5M设2个小方格,根据路基的宽度计算出每个方格的面积,按照每层不超过50CM厚度的规范要求计算出每个小方格的体积,结合运输车运石料的立方数,从而确定每个方格所卸石料车数。现场施工员既以车数来控制每个小方格内的填石厚度,施工员确认方格内车数准确后指挥推土机将石料推平(必要时用平地机,装载机配合)推平时先中间,后两头。沿线路纵向方向保持中间高,两边低,路基横向做成2%的横坡,推土机平整过程中,施工员带领施工人员将直径大于25CM的石块击碎,少量无法击碎的用装载机远运至场外,整平结束后进行碾压。 5.机械碾压 碾压时,按照“先压边缘、后压中间,先慢后快,先静压、后振动”的操作进行,第一遍静压,然后先慢、后快,先外、后内,由弱振至强振,由外向内、纵向进退式进行。横向接头重叠100-150cm,前后相邻两区段间纵向重叠80-100cm。(1).根据现场的平整度先进行稳压,稳压结束开始振压,两台振动压路机一前一后,作到先弱后强,先慢后快(最大时速不得超过4km),振压4-6遍后看路基表面是否有轮迹,现场施工员跟随压路机随时检查,并做好记录,确保无漏压,无死角,压实的表面做到嵌挤无松动,密实无空洞,平整无起伏。 (2).测量人员再在线外架设水准仪,任意找3-5个断面,每个断面布设5-7个点,并用石灰线准确打出该点的所在位置,测其高程,并记录到测量簿上,再用

填石路堤施工技术剖析

五、填石路堤施工技术 (一)填石路堤施工工艺流程 (二)填石路堤施工 1、填料要求 填料强度(饱水试件极限抗压强度)要求和风化程度应符合规定,最大粒径应不大于500mm,并不宜大于层厚的2/3。路床底面以下400mm范围内,填料粒径应小于150mm。

2、填筑方法 (1)竖向填筑法(倾填法) 主要用于二级及二级以下,且铺设低级路面的公路。 (2)分层压实法(碾压法) 高速公路、一级公路和铺设高级路面的其他等级公路的填石路堤采用此方法。填石作业自最低处开始,逐层水平填筑,每一分层先是机械摊铺主骨料,平整作业铺撒嵌缝料,将填石空隙以小石或石屑填满铺平,采用重型振动压路机碾压,压至填筑层顶面石块稳定。 填石路堤将填方路段划分为四级施工台阶、四个作业区段,按施工工艺流程进行分层施工。 ①四级施工台阶:在路基面以下0. 5m为第一级台阶,0.5~1. 5m 为第二级台阶,1. 5~3.0m为第三级台阶,3.0m以下为第四级台阶。 ②四个作业区段:填石区段、平整区段、碾压区段、检验区段。 (3)冲击压实法 利用冲击压实机的冲击碾周期性、大振幅、低频率地对路基填料进行冲击,压密填方。 (4)强力夯实法 强力夯实法用起重机吊起夯锤从高处自由落下,利用强大的动力冲击,迫使岩土颗粒位移,提高填筑层的密实度和地基强度。填石分层强夯施工,要求分层填筑与强夯交叉进行,分层厚度为4-5m。夯点采用错位布置,夯点间距4.5m×4.5m。 六、土石路堤施工技术

1.填料要求 土石混合料中石料强度大于20MPa时,石块的最大粒径不得超过压实层厚的2/3;当石料强度小于15MPa时,石料最大粒径不得超过压实层厚,超过的应打碎。 2.填筑方法 土石路堤不得采用倾填方法,只能采用分层填筑,分层压实。(1)当土石混合料中石料含量超过70%时,宜采用人工铺填,整平应采用大型推土机辅以人工按填石路堤的方法进行; (2)小于70%时,可用推土机铺填,松铺厚度控制在40cm以内,接近路堤设计标高时,需改用土方填筑。 七、高填方路堤施工技术 水田或常年积水地带,用细粒土填筑路堤高度在6m以上,其他地带填土或填石路堤高度在20m以上时,称为高填方路堤。 高填方路堤应采用分层填筑、分层压实的方法施工。如果填料来源不同,性质相差较大时,不应分段或纵向分幅填筑。 八、粉煤灰路堤施工技术 由路堤主体部分、护坡和封顶层以及隔离层、排水系统等组成,其施工步骤与土质路堤施工方法相类似,仅增加了包边土和设置边坡盲沟等工序。 九、路基雨期施工技术 (一)雨期施工地段的选择 1.应选择丘陵和山岭地区的砂类土、碎砾石和岩石地段和路堑的弃

填石路基试验段成果报告

填石路基试验段成果总结报告 一、工程概况 本标段的起讫桩号为K0+000~K19+496.743。为了保证路基工程的施工质量,我标段在大面积填石路基施工前先进行填石路基的试验段施工,试验段落为K7+310~K7+410,填筑层数一层,该段全长100米,用压路机及配套设备(机械设备见附表)进行压实试验,以确定石方填筑最合理的压实方法、为达到规定的沉降量所需压实设备的类型及其组合工序、各类压实设备的最佳组合及压实遍数、沉降量、压实厚度、松铺系数等,作好详细记录,并取得监理工程师的批准,以此作为本项目路基填筑的指导依据。 二、施工时间 试验段工期: 2014年4月13日开工,2014年4月15日完工。 三、组织机构及人员分工 K7+310~K7+410试验段工程由路基施工五组负责实施,现场负责人:曹仲新,施工负责人:李毅,技术负责人:文荣前,测量负责人:秦明亮,试验负责人:韩进文。 四、材料、设备人员、准备情况 1、材料准备 工程开工前,已完成路基填筑用料的调查落实,经取样试验合格后,进行了清表及便道整修。 2、设备、人员 (1)我项目部已安排本分项工程所需的人员、设备进入现场。 (2)本项工程所需主要机械设备,挖掘机、装载机、推土机、自卸汽车、压路机、洒水汽车等已全部到达现场。 (3)主要施工材料的运输:试验段所用材料为天然石料,汽车运输到场。 五、施工工艺 1、施工准备 施工前应熟悉有关施工图、工程地质报告,做好“三通一平”准备工作,结合工程实际情况,用全站仪进行放样,根据线位控制桩,按图纸要求现场放样

(包括路基边缘、坡口、坡脚的具体位置),报监理工程师核查; 路基石渣填筑前,先对原地面清表填筑50cm石渣冲碾层进行检测,检验合格后,把试验检测点位布好,用石灰标志好,并用水准仪测出各点的标高,试验检测6个段面,每个段面布置5个点,合计30个点,具体平面布置图见附表; 2、施工工艺 (1)施工放样——布点(并测出各点标高)——铺筑石料(用机械摊铺整平)——恢复各检测点位(测出各点位标高)——静压——弱振——强振(直到沉降量小于5mm)。 工序组合:路基基底清表—合格填料进场—按确定的间距卸料—按确定的松铺系数摊料—压路机碾压—检测沉降差 (2)进行石渣铺筑,填筑拟用松铺厚度为40~50cm,并根据每辆运输车的运输方量用石灰划好方格网,用以控制松铺厚度; 机械组合:挖掘机、装载机装料—自卸汽车运输—挖掘机摊料—推土机整平—振动压路机碾压 (3)采用挖掘机将石渣粗平,粗平后再用推土机进行精平,在整平过程中,将粒径大于33cm的石块清出或打碎; (4)推土机将填筑石渣精平后,然后就将检测点位重新放出,并测出各点的标高,从而得出松铺层度; (5)采用激振力40t以上的重型振动压路机,压路机碾压的具体操作过程是:静压—弱振—强振—静压的顺序进行。压路机的碾压行驶速度开始时用慢速,最大速度不超过4km/h;碾压时直线段由两边向中间,小半径曲线段由内侧向外侧,纵向进退形式进行;纵向碾压重叠三分之二轮,横向接头一般重叠大于半轮。应达到无漏压、无死角,确保碾压均匀。 (6)沉降值是控制填石路基质量最重要的指标。我们将按照设计图纸及GJJ1-2008《城镇道路工程施工与质量验收规范》要求,在监理工程师的监督和指导下,严格抓好现场的检测和控制。检测的方法主要是:先静压一遍,弱振两遍后埋设钢球,测出各点的标高,再进行强振一遍后,使用精密水准仪测出各检测点位的标高,并做好记录;然后进行第二次强振,再测出各点的标高;依此操作,并将各检测点的标高与上一次的标高做比较,计算出沉降值,直到各点的沉降值不大于5mm时,并且标准差不大于3mm方为合格,每一层均应检查其沉降值,

高速公路填石路基施工方案.doc

兰州至郎木寺高速公路(S2) 临夏至合作段LH13合同段 填石路基 施工技术方案 编制: 复核: 审核: 填石路基施工方案 一、工程概况:

K77+946-K78+300,ZK78+703-ZK79+050,YK78+703-YK79+065为填石路基试验段。主线按照四车道高速公路标准建设,设计时速 80km/m。整体式路基宽度为24.5m,分离式路基宽度为12.25m。该段路基回填材料采用隧道内爆破石渣。为确保填石路基施工满足质量要求,需对其进行现场回填试验,确定相关参数以指导后续路基填筑工程施工。 二、石方路基施工、安全施工及环保方案 (一)施工方案 我标段试验段桩号为K77+946-K78+300,ZK78+703-ZK79+050,YK78+703-YK79+065,人员和机械配置如下:现场工长2人,技术人员4人,测量人员2人,试验人员3人,施工人员30人。现场配备推土机2台,铲车1台,平地机2台,振动式压路机2台,光轮压路机2台。松铺厚度按50CM进行试验,以确保压实层的均匀性。 (1)施工准备 1、测量放线 使用监理办批准可以使用的导线点、水准点,用全站仪精确放出开挖边界,设置牢固控制桩。并在施工中加强校核。 2、场地准备 首先对施工现场进行原地面复测,并约请驻地办监理工程师现场核实,在填挖方地段的原地面进行表面清理工作,清理深度为15cm 厚,清出的表土应集中堆放,再经自卸汽车运至弃土场。 3、填方路基设计 本路段路基基底地质条件良好,无大面积软弱地基等不良地质现象。一般路堤边坡坡率为:当路堤边坡高度小于8m时,其边坡坡

率采用1:1.5;当路堤边坡高度大于8m时,上部8m采用1:1.5的坡度,8m以下采用1:1.75的坡度。 (2)、填石路基施工 1、卸料 路基填筑采用分层填筑,分层压实。根据规范及监理的要求,每层炮渣石松铺厚度不大于50cm,按每层松铺厚度50cm铺筑,运输车辆由专人指挥,按指定的行驶路线运送,自卸汽车从料场把炮渣石运到现场后,从一端开始,左右成排,前后成行,料堆成梅花型分布。根据路基宽度、自卸车每车方量及松铺厚度,在上料工作面上用白灰洒网格,以确定每车料的卸车位置,来严格控制填筑厚度;并且在路基填筑前,在路基上每间隔20米,横断面上设置红白50cm间隔的填筑控制杆,作为控制填方材料松铺厚度的方法。上述两种控制方法可使推土机推平料堆后,路基填料的松铺厚度大致相同且不大于50cm。 2、摊铺整形 用推土机摊铺整平。摊铺时先用推土机按路基上控制的填筑高程大致推平,人工配合装载机挑除超粒径(>25cm)的填料,个别不平处人工用细石块、石屑找平。当石料级配较差、粒径较大、石块间的空隙较大时,可在每层表面的空隙里嵌入石渣、石屑、中(粗)砂,使空隙填满。 3、路基压实

石方路基填筑试验段总结报告 93区

玉林市坡塘至玉林民用机场公路项目石方路基试验段总结报告 编制人: 审批人: 批准人: 贵州省公路工程集团有限公司 玉林市坡塘至玉林民用机场公路项目经理部

一、工程概况 本项目起止桩号为K0+000-K13+200、AK0+000-AK4+780.083,全长17.9801 km。挖方共108.5 万方,填方共178.4 万方,其中土方填筑79.1 万方,石方填筑99.3 万方。 二、路基试验段的选定 根据我项目的实际情况,按设计和施工规范要求,并征得监理工程师同意,本标段将K8+050-K8+170 段作为路基石方填筑试验段,长120米,该段地势平坦,工程地质较好,路基需填石8512m3,填料来源于五四塘养护站挖方软石。 三、试验路段的施工目的 1、通过路基试验段施工,摸索并总结出一套适合本标段路基填方地质、地形合理施工的施工组织形式和机械设备的配置方式。 2、通过现场回填碾压试验,确定满足填石路堤压实度质量控制标准的松铺厚度、压实机械型号和组合、压实速度、压实遍数、沉降差等相关参数及质量控制标准。 3、摸索并总结如何依据招标文件的技术、质量标准以及部分质量标准进行规范的程序管理方法和质量控制手段。

四、施工设备、人员及测量实验仪器 1、试验段拟任投入主要施工人员一览表 2、试验段拟任投入主要机械设备一览表

3、试验段拟任投入主要试验、测量仪器一览表 4、试验段填料 本填石路基试验段的填料来自五四塘养护站,填筑石料为软石。 五、填石路基试验段施工方法 1、完成清表后,碾压密实进行压实度检测,测好清表后的顶面高程。 2、取料装车与卸料 挖掘机在填石料装车的过程中,尽量保持每斗填料的数量相同,每车装斗数不变。 运输车辆型号要统一,保证每辆车所装填料基本相等,运输过程中注意行车安全,沿途不得抛撒。 石料运抵现场后听从指挥人员调度,按网格卸料。汽车运料立方体换算系数为1.3左右,待摊铺完成松铺厚度后重新核实换算系数。 卸料时起始位置横断方向间隔多卸几车石料。 3、摊铺石料 推土机将料堆推开并粗整平,人工清理、平地机细整平,水准仪检测松铺厚度不大于40cm,超厚度部位用推土机或挖掘机处理。

石方路基施工方案2

石方路基施工方案 K22+731.5~K24+200石方路基施工方案 一、编制依据及原则 1.1编制依据 ; 1.1.2 国家和交通部现行的公路工程施工技术规范、质量检验评定标准、安全施工规程、; 1.1.3 我单位对现场踏勘、调查所获得的有关资料; 1.2编制原则 1.2.1 遵循设计文件的原则。认真阅读、核对所获得的设计文件和参考资料。充分了解设计意图,掌握施工现场情况,严格按设计文件和参考资料,满足设计标准和要求。 1.2.2 遵循实事求是的原则。根据该工程特点,从实际出发,科学组织,合理安排施工顺序,各工序紧密衔接,并正确选用先进的施工方法,做到重点突出,全面展开,流水作业,均衡施工。达到快速、有序、优质、高效地完成本合同段工程建设任务。 1.2.3 遵循“安全第一、防范结合”的原则。严格按照公路工程安全施工技术规范、施工安全操作规程,从制度、管理、方案、资源等方 1 / 39 面制定切实可行的措施,开展创建安全标准工地活动,确保安全生产。服从建设单位指令,服从监理工程师的监督指导,严肃安全纪律,严格按规章、程序办事。 1.2.4 遵循“贯标”机制的原则。健全质量自检体系,使ISO9002质量标准体系在本项目工程施工中自始至终得到有效运行。 1.3.参考标准及规范 1.3.1.《公路路基施工技术规范》(JTG F10-2006) 1.3.1. 《公路工程检验评定标准》(JTG F80/1-2006) 二、工程概况 省道董榆线董坪沟至郜家庄段是省道S318董榆线的重要组成部分,是晋煤外运的主要出省公路之一。本项目路线全长50.069Km,采用双向四车道一级公路标准建设,设计速度60Km/h,路基宽23米。我公司承接路基第四合同段K18+500~K24+240段,线路长度约 5.47km。K22+731.5~ K24+200段挖方方量为95220方,填方为26749方。 三、施工机械及人员 (一).机械与人员 表一主要施工机械设备一览表 2 / 39

石方路基填方施工方案

石方路基填方施工方案

————————————————————————————————作者:————————————————————————————————日期:

石方路基填方施工方案 一、概况 1、简述 本项目采用计算行车速度100Km/h,路基宽度26m的四车道高速公路标准。单向行车道宽2×3.75m,中间带宽3.5m,硬路肩宽3.0m,土路肩宽0.75m 。 本标段系河南省驻马店至泌阳高速公路第八合同段,起点K142+400,终点K148+500,全长6.1Km,基本呈东西走向。全段所经地段划属泌阳县高邑乡。 2、地质、水文、气候 全段地貌类型多样,丘陵、沟壑,岗地、平原均有分布,还有当地村民的鱼塘、水稻田,土质上部多为硬塑粘性土,具弱膨胀性,下部为混合岩、混合花岗岩。 本标段处于亚热带与暖温带过度地带,属大陆性季风型湿润气候区,四季分明,气温适中,雨热同期,光、热、水资源丰富。多年平均气温14.1~15.9℃,最高气温极值41.5℃,最低气温极值-20.5℃,年降水量平均893.2毫米,多集中在7、8月份夏秋季节。 二、施工准备 1.熟悉设计意图,查对图纸文件资料: a、施工前对设计文件、图纸、资料认真进行熟悉,查对是 否齐全、有无遗漏、差错或相互之间有予盾之处,发现差错应向 设计单位提出;或补齐或更正,并作记录。 b、进行现场核对和施工调查,发现问题及时根据有关程序 提出修改意见并报请变更设计。

2.测量控制及放样 a、在开工前做好施工测量工作,包括:导线、中线、 水准点复测,横断面检查与补测,按施工测量要求补测、加 固、移设或增设水准点等。测量精度要符合国家有关规程规 定的要求。 b、路基施工前,根据设计图表和有关规定进行放样, 包括路基用地桩和路堤坡脚、路堑顶、边沟、取土坑、护坡 道、弃土堆等的具体位置桩。在距路中心一定距离处设立控 制桩,其间隔不宜大于50m,桩上标明桩号与路中心填(+) 或挖(-)高度。在边桩放样后,进行边坡放样,对高填深 挖地段,每挖填5m应复测中线桩,测定其标高及宽度,以 控制边坡大小。机械施工中,在边桩处设立明显填、挖标志, 并在不大于200m的段落内,距中心桩一定距离处埋设能控 制标高的控制桩进行施工控制。 3.保证临时道路平整畅通,以及洒水养护工作。 4.填石材料的强度不低于15Mpa,石料最大粒径不宜超过 层厚的2/3。 三.石方路基填方施工 路基填石方主要施工工艺: 1、施工工艺流程: 工作 施工运摊超料破补弃细料

填石路基试验段

填石路基试验段 公司内部编号:(GOOD-TMMT-MMUT-UUPTY-UUYY-DTTI-

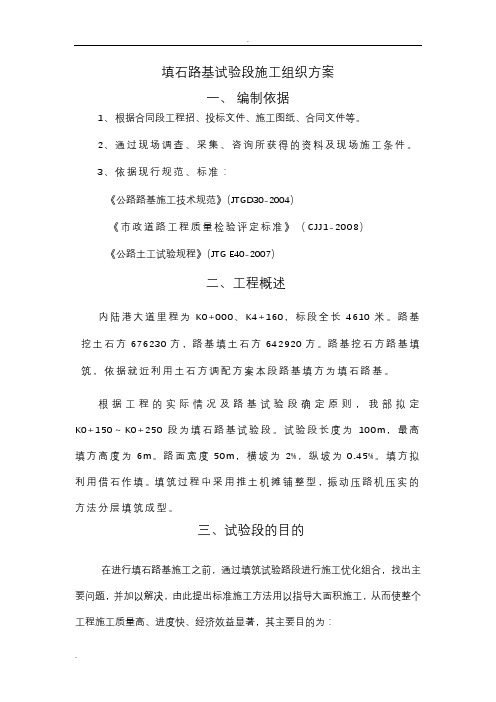

填石路基试验段施工组织方案 一、编制依据 1、根据合同段工程招、投标文件、施工图纸、合同文件等。 2、通过现场调查、采集、咨询所获得的资料及现场施工条件。 3、依据现行规范、标准: 《公路路基施工技术规范》(JTGD30-2004) 《市政道路工程质量检验评定标准》(CJJ1-2008) 《公路土工试验规程》(JTG E40-2007) 二、工程概述 内陆港大道里程为K0+000、K4+160,标段全长4610米。路基挖土石方676230方,路基填土石方642920方。路基挖石方路基填筑,依据就近利用土石方调配方案本段路基填方为填石路基。 根据工程的实际情况及路基试验段确定原则,我部拟定K0+150~ K0+250段为填石路基试验段。试验段长度为100m,最高填方高度为6m。路面宽度50m,横坡为2%,纵坡为%。填方拟利用借石作填。填筑过程中采用推土机摊铺整型,振动压路机压实的方法分层填筑成型。 三、试验段的目的 在进行填石路基施工之前,通过填筑试验路段进行施工优化组合,找出主要问题,并加以解决,由此提出标准施工方法用以指导大面积施工,从而使整个工程施工质量高、进度快、经济效益显着,其主要目的为: 确定能够满足设计要求孔隙率标准及最大压实度标准的松铺厚度、压实机

械型号及组合、压实速度计压实遍数、沉降差等参数。 四、人员、机械设备、检测仪器配置人员、机械设备、检测仪器如下表 表1 施工管理及试验检测人员 表2 试验段采用机械设备表 表3 试验段试验和检测仪器设备表

石方路基施工方案

阜阳至合肥高速公路桥梁工程 (FH-22合同段) K184+035~K187+348段石方路基 施 工 方 案 新疆昆仑路港工程公司 合淮阜高速公路第二十二合同段项目部日期:二零零六年九月十八日

路基石方施工方案 一、概述 本合同段属微丘地貌,高液限粘土覆盖表层(薄厚不均匀),下伏产状平缓的粉砂岩、细砂岩,最大开挖深度约10m,全线共开挖石方(Ⅳ类土)44246m3。 为了加快施工进度,我合同对该段石方采用爆破施工,部分填方路段采用土石混填的方法施工,具体施工方案见下: 二、石质路堑挖方 石方开挖采用小型爆破和挖掘机联合施工作业。 1. 爆破方法选择 本标段内局部地形变化较大,考虑不同挖深和可能遇到的不同岩性,综合各种基础条件和实际情况,拟定: 对挖深在4.0m以下的地段,采用小直径的浅孔爆破或药壶爆破法进行开挖。对挖深在4.0-6.0m的地段,采用深孔松动爆破法开挖。对于挖深在6.0m 以上的区段,采用分层台阶梯段爆破法开挖,台阶高度为6.0m左右。路堑边坡采用控制爆破法,即对于岩石较为破碎的地段或台阶的上分层,采用预留光面层,实施光面爆破;对于岩石较为完整的地段采用预裂爆破法控制边坡。以期获得较为光洁平整的开挖面,保护围岩及边坡的稳定性。 2. 炮孔布置形式 对于半壁路堑开挖时,采用多排倾斜的布孔方式,炮孔沿路堑边缘线平

行于线路方向钻孔,临近边坡的钻孔采用密集小钻孔的光面爆破法。对于全路堑开挖时,采用纵向分层台阶爆破法进行。上层顺边坡沿倾斜孔进行预裂爆破,首先在边坡面按照光面爆破炮孔设置,采用空气缓冲装药结构,首先引爆使岩体预先形成一破裂面以期达到光面效果。中及下分层靠近边坡的垂直孔深度控制在边坡线以内,或实现预留光面层,最后用光面爆破法整修边坡。路线方向,爆破作业为从坡脚至坡顶分层分段先后进行,如图,主要目的为尽量创造较多的临空面,利于出渣,提高爆破效率. 图石方爆破作业纵向施工顺序示意图 ⅣⅢ ⅤⅡ ⅣⅠ 施工顺序:Ⅰ-Ⅱ-Ⅲ- Ⅳ-Ⅴ-Ⅳ 3. 爆破参数设计 钻孔孔径:采用国产潜孔钻机,孔径90mm; 钻孔深度:钻孔深度根据实际的挖深和台阶高度而定:即 孔深:L=H+h 式中:H—台阶高度或实际的挖深;

填石路基现场施工方法

目录 1编制依据 ................................................................................................................................... 2工程概况 ................................................................................................................................... 2.1工程简介............................................................................................................................................. 2.2主要工程数量..................................................................................................................................... 2.3工程特点............................................................................................................................................. 3工程目标 ................................................................................................................................... 3.1工期目标............................................................................................................................................. 3.2质量目标............................................................................................................................................. 3.3安全目标............................................................................................................................................. 3.4环境保护目标..................................................................................................................................... 4施工前准备 ............................................................................................................................... 4.1技术准备............................................................................................................................................. 4.2测量准备............................................................................................................................................. 4.3材料准备............................................................................................................................................. 4.4机械准备............................................................................................................................................. 4.5人员准备............................................................................................................................................. 5施工工艺和方法 ....................................................................................................................... 5.1施工工艺流程..................................................................................................................................... 5.2清表..................................................................................................................................................... 5.3填前碾压............................................................................................................................................. 5.4上料..................................................................................................................................................... 5.5整平..................................................................................................................................................... 5.6设置沉降测点..................................................................................................................................... 5.7碾压..................................................................................................................................................... 5.8检测..................................................................................................................................................... 6特殊段路堤施工 ....................................................................................................................... 6.1路基填挖交界(纵、横)段路堤填筑施工 ..................................................................................... 6.2低填浅挖路基段处理 ......................................................................................................................... 6.3部分凸起土堆处理 ............................................................................................................................. 6.4已形成坑道处理................................................................................................................................. 7质量保证措施............................................................................................................................ 7.1工程质量要求及目标 ......................................................................................................................... 7.2质量组织机构..................................................................................................................................... 7.3质量控制措施..................................................................................................................................... 7.4质量通病防止措施 ............................................................................................................................. 8安全文明施工与环境保护保证措施........................................................................................ 8.1组织机构模式..................................................................................................................................... 8.2安全施工管理措施 ............................................................................................................................. 8.3文明施工管理措施 ............................................................................................................................. 8.4环境保护管理措施 .............................................................................................................................

路基填筑填石试验段总结

第 1 页共1 页贵州省道安高速公路流河渡至陆家寨段第TJ23标段 (K224+300~K224+400) 填石路堤试验段成果报告 编制: 复核: 审批: 中交四航局道安高速公路TJ23标项目部(盖章) 2014年月日

填石路基试验段施工总结 我标段于2014年4月29日开始进行石方路基试验段施工,施工段落为K224+300~K224+400段落,长100米。现将填石路基试验段施工进行总结。 一、工程概况 整体式路基宽24.5m,其中,中央分隔带宽2.0m,其两侧路缘带各宽0.5m,每侧行车道宽2×3.75m,两侧硬路肩各宽2.5m(含0.5m路缘带),两侧土路肩各宽0.75m。一般路段行车道、路缘带及硬路肩设2%横坡,土路肩设4%横坡。分离式路基宽12.25m,其中,左侧硬路肩宽0.75m(含0.5m路缘带),行车道宽2×3.75m,右侧硬路肩宽2.5m (含0.5m路缘带),两侧土路肩各宽0.75m。 二、试验段目的 1、验证填筑材料的合适性及室内土工试验数据的准确性。 2、验证填筑材料的最佳含水量。 3、确定填筑层厚度及松铺系数。 4、确定碾压方案及机械最佳组合方案。 5、验证现场施工组织的合理性。 三、试验段施工人员和机械 1、施工管理人员配备 技术总负责人:陈松柏 现场组织总负责人:揭育捷 现场技术负责人:李科 质检工程师:谭升国 测量负责人:杨森 试验负责人:邓军 专职安全员:利荣光 2、施工机械配备 振动压路机:1台 挖掘机:2台 自卸运输车:4辆

推土机:1台 洒水车:1台 四、试验段施工过程 1、技术交底:填筑路基试验段施工前,我们于2014年4月20日由现场技术员向工段和班组长进行了书面技术交底,内容包括施工方法、技术数据、质量与安全措施等。 2、测量放样:先对设计单位交出的基桩(导线点、水准点)进行复测,并报请工程师确认无误后,按施工图设计测定出临时水准点,报请工程师确认,作为整个施工过程中的基桩,并妥善固定保护,定期复测,按施工图放出路基中线桩(每20m一个),测出各桩点相应高程,恢复中线并放出边线。 3、基底处理:本试验段为软基换填段,换填完成后,表面平整,进行高程测量,每20m一个横断面,由测量组测出断面控制点高程h1,并记录。 4、路基填筑 在填筑前,根据路基边坡计算包边土填筑宽度,用白灰线标出土、石料的填筑范围,并各在填土和填石范围内用白灰打出网格用于控制填料填筑厚度。在填石范围内,人工用白灰打出6.2m×6.2m网格。自卸车每车可运输约20方填料,填石路基试验段松铺厚度不大于52cm,每个白灰网格内,卸1车填料(约20方)。 填筑填料时,包边土松铺厚度控制在30cm以内。根据计算,包边土填筑宽度为4.5m,加上设计要求的50cm加宽,施工时包边土填筑宽度按5m控制。根据计算,每个网格内需要填筑的土方数量为6方。 5、摊铺整平 填料填筑完毕后,采用推土机将填料摊平在路基填筑范围内。推土机完成一个区段的推平后,采用平地机进行平整,平地机行驶路线从两侧纵向行驶,逐步向路堤中心刮平,同时用人工配合剔除或破碎超粒径石块、清除杂物,填平凹坑,以保证压实质量。 石方填料整平后,由测量组测量填料松铺高程h2,并做记录。 经计算,石方路基松铺厚度为h2-h1≤52cm,包边土松铺平均厚度为25cm,填料填筑厚度符合设计及规范要求。 6、洒水或晾晒 包边土部分碾压前进行含水量的测定。由于土料含水量较大,对土料进行晾晒,使土料的含水量降至最佳含水量±2%内。

填石路基实施研究细则

填石路基实施细则 1 总则 1.0.1 目的 为指导石方填方路基施工,编制切实可行的施工技术方案,保证路基强度和稳定性,提出本细则。 1.0.2适用范围 本细则适用于柳州至武宣公路工程石方填方路基的施工及质量管理,与该项目有相似情况的路段也可参照使用。 1.0.3 主要技术内容 本细则包括:石方填方路基填料的技术要求、石方填方路基的综合处治方案、石方填方路基施工工艺和石方填方路基压实质量检验方法。 1.0.4指导思想和原则 通过填料、填筑工艺、质量检验控制和采取综合技术措施,保证路基强度,减少路基变形,防止路基产生较大的沉降、差异沉降和渗透破坏。制定方案时坚持质量第一、具体问题具体分析、因地制宜、就地取材的原则。 1.0.5相关规范 本细则应与招标文件《技术规范》及设计图纸一起阅读,执行本细则,应符合行业有关技术标准、规范的规定。 2术语、符号 2.1术语 2.1.1岩石 是自然界各种矿物的集合体,具有一定的矿物成分和结构,物质成分间有坚固的联结。 2.1.2软岩 强度低、孔隙率大、胶结度差、受构造面切割及风化影响显著或含有大量膨胀性矿物的松、散、软、弱岩石或岩块,在工程力作用下能产生显著塑性变形或破碎作用。该类岩石主要包括泥岩、页岩、粉砂岩、泥质矿岩等。

2.1.3压缩率 岩石填料压实后,单位松铺厚度的压缩变形百分率。是压实沉降量与松铺厚度的百分比。 2.1.4固相体积率 单位体积岩石填料中固相岩石颗粒的体积百分率。 3填料的技术要求 3.1一般规定 3.1.1岩石填料的分类 岩石填料按抗压强度划分为硬质岩和软质岩两大类,如表3.1。岩石强度采用尺寸为50×50×50mm 的立方体试件饱水抗压强度试验确定。 表2.1岩石填料按强度分类 名称 硬质岩c R (MPa ) 软质岩c R (MPa ) 坚硬 软硬 较软 软 极软 分级标准 >60 30~60 15~30 5~15 <5 3.1.2岩石填料的适用范围 用于路基填方材料的岩石,其饱水抗压强度应不低于15MPa 。当其抗压强度小于规定要求时,应进行CBR 试验,CBR 不低于15%。不满足要求时,应按填土的要求检验和控制。 石方路基的基底、边坡、结构物回填不应使用软和极软岩石填料,上路堤和上下路床设计采用加工碎石填筑时,应采用硬质岩石加工。 3.1.3岩石填料的级配应符合发下要求: (1)用于路基主填区的岩石填料,其最大粒径对于硬质岩石不应大于50cm ,对于较软岩石不应大于30cm ,对于软岩石不应大于20cm ,对于极软岩石不应大于10cm 。用于路床和结构物回填的岩石填料,最大粒径不应大于8cm.。用于边坡码砌的岩石填料,最大粒径不大于80cm.。 (2)用于路基主填区岩石填料中20mm 以下的细粒料的比例不低于10%,一

填石路基的施工方法和要求

填石路基的施工方法和要求 (1)填石路基的施工方法: 1)填石路堤的基底处理同填土路堤。 2)高速公路、一级公路和铺设高级路面的其他等级公路的填石路堤均应分层填筑,分层压实。二级及二级以下且铺设低级路面的公路在陡峻山坡段施工特别困难或大量爆破以挖作填时,可采用倾填方式将石料填筑于路堤下部,但倾填路堤在路床底面下不小于1.0m范围内仍应分层填筑压实。 3)填石路堤的压实度检验:包括分层填筑岩块及倾填爆破石块填筑的路堤,在规定深度范围内,以通过12t以上振动压路机进行压实试验,当压实层顶面稳定,不再下沉(无轮迹)时,可判为密实状态。 (2)填石路堤的施工要求 1)填石路堤的石料强度不应小于15MPa(用于护坡的不应小于20MP)。填石路堤石料最大粒径不宜超过层厚的2/3. 2)分层松铺厚度:高速公路及一级公路不宜大于0.5m;其他公路木宜大于1.0m。 3)填石路堤倾填前,路堤边坡坡脚应用料径大于30cm的硬质石料码砌。当设计无规定时,填石路堤高度小于或等于6m时,其码砌厚度不应小于1m;当高度大于6m时,码砌厚度不应小于2m。 4)逐层填筑时,应安排好石料运输路线,专人指挥,按水平分层,先低后高、先两则后中央卸料,并用大型推土机摊平。个别不平处应配

合人工用细石块、石屑找平。 5)当石块级配较差、粒径较大、填层较厚、石块间的空隙较大时,可于每层表面的空隙里扫入石渣、石屑、中、粗砂,再以压力水浆砂冲如下部,反复数次,使空隙填满。 6)人工铺填粒径25cm以上石料时,应先铺填大块石料,大面向下,小面向上,摆平放稳,再用小石块找平,石屑塞缝,最后压实。人工铺填块经25m以下石料时,可直接分层摊铺,分层碾压。 7)填石路堤的填料如其岩性相差较大,则应将不同岩性的填料分层或分段填筑。如路堑或隧道基岩为不同岩种互层,允许使用挖出的混合石料填筑路堤,但石料强度、粒径应符合上述规定。 8)用强风化石料软质岩石填筑路堤时,应按土质路堤施工规定先检验其CBR值是否符合要求,CBR值不符合要求时不得使用,符合使用要求时应按土质筑堤的技术要求施工。 9)高速公路及一级公路填石路堤路床顶面以下50cm范围内应填筑符合路床要求的土并分层压实,填料最大粒径不得大于10cm。其他公路填石路堤路床顶面以下30cm范围内宜填筑符合路床要求的土并压实,填料最大粒径不应大于15cm。

相关主题
文本预览
相关文档 最新文档
