塔吊基础施工及安全措施方案

  • 格式:docx
  • 大小:17.03 KB
  • 文档页数:4

下载文档原格式

  / 4
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

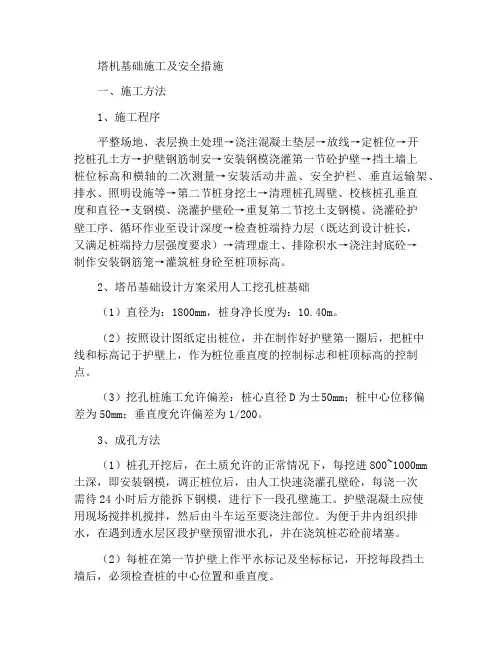

塔吊基础人工挖孔桩施工及平安措施方案

一、施工方法

1、施工程序

平整场地、表层换土处理→浇注混凝土垫层→放线→定桩位→开挖桩孔土方→护壁钢筋制安→安装钢模浇灌第一节砼护壁→在护壁上二次测量标高及桩位十字轴线→安装活动井盖、平安护栏、垂直运输架、排水、照明设施等→其次节桩身挖土→清理桩孔周壁、校核桩孔垂直度和直径→支钢模、浇灌护壁砼→重复其次节挖土支钢模、浇灌砼护壁工序、循环作业至设计深度→检查桩端持力层(既达到设计桩长,又满足桩端持力层强度要求)→清理虚土、解除积水→浇注封底砼→制作安装钢筋笼→灌筑桩身砼至桩顶标高。

2、塔吊基础设计方案接受人工挖孔桩基础

(1)直径为:1800mm,桩身净长为:10.40m。

(2)依据设计图纸定出桩位,并在制作好护壁第一圈后,把桩中线和标高记于护壁上,作为桩位垂直度限制标记和桩顶标高的限制点。

(3)挖孔桩的施工允许偏差:桩心直径D为±50mm;桩中心位移偏差为50mm;垂直度允许偏差为1/200。

3、成孔方法

(1)桩孔开挖后,在土质允许的正常状况下,每挖进800~1000mm土深,即安装钢模,调正桩位后,由人工快速浇灌孔壁砼,每浇一次需待24小时后方能拆下钢模,进行下一段孔壁施工。护壁混凝土接受现场搅拌机搅拌砼,然后由斗车运至要浇注部位。为便于井内组织排水,在遇到透水层区段护壁预留泄水孔,并在浇筑桩芯砼前堵塞。

(2)每桩在第一节护壁上作平水标记及坐标标记,护壁每挖进一节须校核该桩中心位置和垂直度一次。

(3)桩孔挖至孔底设计标高或持力层时,刚好通知甲方会同设计及监理人员共同鉴定。到达设计标高时,桩底依据设计要求施工成似锅底的“凹”形,以便进行排水。桩成孔后刚好在孔底灌注封底砼(强度等级和桩身混凝土相同)以爱惜桩底岩层不受破坏。除做好平安措施外,岩层应利用空压机协作风镐枪挖掘施工。

(4)桩孔土方必需堆放在离井口2米处,余泥接受勾机转运汽车外运。

4、降排水

降水时,桩孔配置一台潜水泵抽水,挖孔抽出的泥浆经基坑内的排水网、集水井、地面集水井,经过滤后方可排到外面市政排水管道。

5、钢筋笼的制作和安装

(1)钢筋笼纵向钢筋接受II级钢,水平钢筋接受I级钢,纵横钢筋交界处均应焊牢。钢筋笼纵向筋接受单面焊接,搭接长度10d,设置在同一构件的接头按有关要求相应错开,且在同一区段内(钢筋直径35d且不小于500mm范围内)一根钢筋不得有两个接头,同时钢筋搭接截面面积不得超过同区段钢筋部截面面积的50%。

(2)为保证施工的进度和削减钢筋运输,钢筋在现场制作,钢筋的抽料、加工严格按图纸、规范要求进行,成型钢筋制作后由专人刚好进行验收、整理、按规格分类堆放,并作好标记。堆放场地要干燥,钢筋由木块或木枋架起放置离地10~15厘米。

(3)为保证钢筋爱惜层厚度,需设砼垫块,垫块强度和桩芯砼强度相同。钢筋的接头及搭接部位和数量均严格按设计图纸和国家现行施工验收规范要求进行施工。砼浇筑前,要做好隐藏工程验收工作,并应先行进行公司的三级检查,符合图纸、设计、规范要求通过,才通知建设单位及监理单位驻场代表验收,签认后进行下一工序施工。

(4)由于场内装备吊装钢筋笼的设备,钢筋笼在地面进行制作,然后进行安装,相邻两段钢筋笼之间接受焊接连接。

6、桩芯混凝土浇捣

(1)桩孔成孔验收后,进行孔底清理,应尽快进行孔内制作安装钢筋笼、浇注桩芯砼至设计标高加高10cm,以后凿去桩顶10cm浮浆,以确保桩身砼质量。

(2)桩芯砼浇注前要会同监理做渗水测定,漏水严峻的护壁要刚好修补、堵塞,当漏水量不超过0.3公升/秒时或当孔内渗水量较小孔底积水未超过100mm积水,可接受一般砼浇注法浇注。用常规方法浇灌桩心混凝土时必需运用导管或串筒,出料口距砼浇注面不超过2.0m。当漏水量超过0.3公升/秒时或当孔内渗水量较大孔底积水超过100mm积水,接受水下混凝土进行浇注。

(3)桩芯砼每浇注0.5~1.0m高度时,须用高频插入式振动器振捣密实。桩芯砼应连续浇注至桩顶以上10cm,不设施工缝,桩顶以上10cm砼待底板施工时凿除。桩芯砼应按有关要求留做混凝土强度试件。

(4)由于场地条件的限制,人工挖孔桩护壁接受现场搅拌混凝土。砼浇筑操作必需按国家标准的有关章节内容执行。

7、桩芯砼泵的运用

(1)泵送砼前,应先泵送确定量清水以潮湿泵的料斗、泵室和管道等。经检查管路无异样后,再泵送1:2的水泥砂浆以润滑管道(一般每100毫米管路约需0.5立方米砂浆润滑),然后才可正式泵送砼。

(2)泵送起先后,泵送工作应连续进行。如发生供应脱节,不能连续泵送时,泵机应每隔4分钟至5分钟交替进行正转和反转两个行程,以防止管内砼泌水、离析。假如预料泵送停留时间将超过45分钟或当砼出现离析现象时,应立刻用压力水或其它方法解除管道内的砼,经清洗干净管道后,再重新泵送。

(3)在泵送过程中,砼泵料斗内经常保持有足够量的砼。料斗内砼面不宜低于料斗上口200毫米,以防止吸入空气,造成泵送无力而引起管道堵塞。如遇吸入空气,应立刻反泵,将砼吸入料斗中重新搅拌,除气后,再进行泵送。

(4)在泵送过程中,如出现砼送困难,泵的压力急剧上升或输送管线产生较大的振动时,这往往是输送管道堵塞的征兆。此时,不利强行提高压力进行泵送。应对管道路进行检查,并接受反泵措施或放慢泵送速度解除,以防止管道堵塞。

(5)砼泵运用完毕应刚好清洗,清洗用水不得排入已浇筑的砼内,清洗之前确定要反泵吸料,降低管线内的剩余压力。

二、工程质量保证措施

(一)施工准备的质量限制

1、优化施工方案,主动接受先进的施工工艺,科学支配施工进度,合理调配劳动力,对总体支配要有周全、细致的支配,对施工中经常遇到的技术问题。要结合现场实际来解决。

2、依据工程实况,刚好制定各种材料供应支配和质量要求。并依据实际状况刚好作出相应的调整。

(二)施工过程质量限制

(1)严格依据施工组织设计确定的合理施工工序进行操作施工,发觉问题刚好上报,并会同公司有关部门探讨解决。

(2)质安员实行跟班质量监督,发觉问题刚好处理。对有不按设计要求、施工验收规范、操作规程及施工方案施工,有损害工程质量行为的,有权停止施工并限期整改,实行质量推翻权。

(3)严格上下工序和交叉作业的交接、验收制度,做到本工程质量不合格不交,上工序不符合要求,下工序不接着施工。

(三)钢筋工程质量限制
