凿井工程

技术要求:1)准确进行井位放线;2)钻井进入砂砾石层(含水层)时,应实测含水层厚度;3)管井施工完成后,通知监理人员验收;4)进管安装(含水层),应严格按照水利施工规范进行安装,确保漏水层厚度;5)洗井完成后,进行深度、出水量试验;6)每一眼井施工完毕后进行水泵和水泵管的安装;

机井的钻进:

根据给定的永久控制坐标和水准点,按照钻井项目总平面图的要求,引至各施工现场,在施工区域设置测量控制网,控制网要避开建筑物、构筑物,土方机械操作及运输线路并有保护标志,打井前应设50m×50m的方格网,在各方格点上设控制桩并测出各控制桩处的自然地表、标高,作为计算挖、填方工程量和施工控制的依据,根据施工总平面图进行建筑平面轴线定位的测量和校核,设置控制定位轴线桩和水平桩,放出基坑边线,边线、标高、轴线应进行复核,无误后,方可进行下步工作。安装钻井前,应将钻井的基础整好,夯实。按照选用的钻井,依次安装钻,泥浆机,搅拌机等各种机械设备必须安装的水平、周正、牢固。

设备安装完毕,要检查钻孔中心、转盘中心,在钻进过程中不得转移,钻塔应与高压电线保持安全距离,一般为塔高的2倍,必要时采取安全措施。安装护孔管,护孔管的内径一般比开孔钻头大50-100mm,下入浓度尽量减少岩层与护孔管的间隙用粘土或粘土球填好夯实。

管井施工所需管材,屡料、粘土(球)及其它物料按设计要求准备好,及时运到井场。(1)安装钻机

①安装钻机,应将钻机的基础平好、夯实,遇有软硬不均的情况,应当进行处理,在地势低洼、易受河水、雨水冲灌地区施工,应修筑钻井基台。

②承包人应根据合同要求针对选用的钻机种类、型号、数量、采取相应的安装方法。

(2)开钻前的准备工作

①按照选用的钻机,依次安装钻机、泥浆机、搅泥机、抽泥机等,各种机

械设备必须安装的水平、周正、牢固。

②设备安装完毕、要检查钻孔中心,转盘中心、开车、使三者在一条垂直线上。

③认真搞好各种安全设施,机器运转部分安装防护罩,皮带传动部分要设安全罩或防护拦杆,雷雨季节施工要安装避雷针,电动机等设备的外壳应接地线。

④安装护孔管,下入护孔管的口径、深度,根据岩层的个体情况和井孔的开孔尺度而定,护孔管的内径一般比井的开孔钻头大50-100mm,其下入深度应在不透水层或潜水位以下1m,下入长度一般为2-10m,下入护孔管时应尺量减少岩层与护孔管的间隙,应该用粘土或粘土球填好夯实。

⑤安装钻具、安装钻杆、水笼头,接高压胶皮管,方钻杆和钻头,并将方钻杆卡于转盘中心。

在钻进的整个过程中,承包人应根据不同深度,不同性质的地层,采用相应的钻头类型,钻进技术参数及操作方法,严格按照有关农用机井钻进的技术要求进行施工。

井管安装:购买正规预制厂生产的能满足本工程使用的合格井管,须附产品合格证,承包人选择的预制厂,须经监理工程师同意。

井管应无残缺、断裂和弯曲等缺陷。钻井管每米弯曲不得超过3mm;井管的上下口平面应垂直于井管轴线;井管外径偏差不得超过±5mm;采用提吊法下管,井管连接做到对正接直,封闭严密,接头处强度必须满足下管安全和成井的质量要求。(1)砼井管的安装方法

在安装过程中必须满足井管的质量、技术和安全要求,选择以下安装方法:钢丝绳托盘下管法

所需设备托盘、销钉、绞车、钢丝绳等必须满足施工安全要求。

操作方法

下管时,如采用四根兜底绳、钢筋混凝土制或木制托盘,先将四根吊绳重用的钢丝绳分别缠绕于绞车上,在其另一端编好钢丝绳套,分别从托盘的四个

穿绳孔插入,使四个绳套同心重叠对准托盘的销钉孔。

将销钉表面涂上黄油,插入销钉孔,销住四根兜底绳。

销钉要伸到穿绳孔以下15cm左右,浅了易脱销,深了不易拔出。

把销好兜底绳的托盘放于预先安置在孔口上的垫板上,即可开始安装井管,安装井管时,先将托盘的上沿涂上灰砂沥青,而后使井管垂直插入托盘的插口,在接口处缠3-4圈塑料薄膜,用6-8根竹篾均匀地围在接头处,如果是木托盘应将竹篾下部穿孔,钉在托盘上,再用8号铅丝于接口上下各绑3-5道,使井管与托盘连接牢固。

将中心绳放松8-10m,盘旋塞进井管内,以防意外抽动中心绳拔出销钉,起吊托盘和沉淀管,待兜底绳吃力后,将垫板抽掉,再徐徐下降,把托盘和第一根井管送入钻孔内,至井管上口超出基台1m左右,停止下降,开始安装第二根井管,如此往复,直到将井管下完。

注意事项

仔细检查绞车、钢丝绳、进管、手盘销钉、中心钢丝绳的质量,使之合乎要求,下管时要保持井管位于井孔中心,并缓缓降下,四根钢丝绳的下降速度必须一致,井管在井孔内应注意避免倾斜,每个接头必须接好,检查合格后始得下入,下入井孔的全部井管,必须经过敲击鉴定,将最好的井管放在下部,绝不允许井管的全部重量超过井管的抗压强度。操作绞车人员,必须精力集中听从指挥,在停止下降井管时,必须紧紧刹住车带,不得离开刹车把,否则容易发生事故,井管接口,必须严密、牢固,防止不符合取水要求的地下水流入井内污染井水。

砼井管钻杆托盘下管法

a.所需主要设备:钻杆、特制钻杆接头,托盘等必须满足施工安全要求。

b.操作方法

下管时,将第一根井管插入托盘,于钻杆的一端连接钻杆特制反扣接头,在托盘反扣接箍处涂以润滑油,将带有特制钻杆接头的钻杆与托盘连接。

慢慢下降钻杆,井管亦随之下入井孔。

停止下降钻杆,于安装第二根井管。

进管的接口,必须以竹、木条用铅丝绑牢,每隔20m安装一个找中器,直至将全部井管下入,将钻杆拧出。

c.注意事项

检查托盘及下入井管的一切设备,特点注意特制钻杆接头的丝扣,须松紧适度,下入井管,须使井管居于井孔正中,避免倾斜,每个接头必须接好,检查合格后,始得下入,下井管时,应慢慢降下,如下管受阻,不应强行压入,须将井和缓缓提出井孔再作处理。

砼井管二次下和法

a.所需主要设备:活托盘、下接口、上接口、防砂罩、平板垫叉等。

b.操作方法

用钻杆托盘下管法,先下第一组井管,在第一组井管的最上边的一根管上安装扶正器,以防井管靠壁难以连接第二组井管。

将井管下接口安于第一组井管的最上端,再用防砂罩盖住下接口,在防砂罩的适当距离卡上钻杆小夹板,以免防砂罩脱防井管口,钻杆小卡板不应紧靠防砂罩,以免井管到底后,钻杆失掉负荷而缩短,防砂罩紧压于管口而不利于反出钻杆并容易将井管压坏。

安装第二组井管之前,先将井管上接口安于第二组井管第一根的下口,用钻杆连接活托盘和导向器,将活托盘的托爪托于上接口隔板上,即可将第二组井管逐根连接下至预定深度。

安装时,计算好使用钻杆的长主,使钻杆下入孔内的数量正好能将第二组井管与第一组井管下接口吻合。

钻杆不再下降,说明井管已经相接,同时,上下活动钻杆,有200mm活动范围(这是托爪在上接口隔板内上下活动的距离)。此时便可以认为两组井管已正确重合。去掉活托盘,将钻杆全部提出。回填砾料

c.注意事项

下管用的钻杆长度要丈量准确。

操作升降机要平稳,下放井管速度要慢,严禁猛刹车。下管快到接口时更要慢慢下放。上托盘时,不要扭的过紧,反托盘时,不要用力冲击,要均匀加力反出,以防钻杆摆动,碰破水泥管。

防砂罩上方的水夹板,距防砂帽顶200mm左右,主要是考虑下管过程中钻杆伸长,当第二组井管坐在第一组井管上后,钻杜恢复原来长度不致将井管挤坏,提出钻杆时,要使钻杆慢慢上升,当孔内遏阻时,立即停车,上下慢慢扭动钻杆再提升,不得猛拉快放。

在下管过程中,不要正向扭动孔内钻杆,以防反掉托

填砾和管外封闭:滤料按标准要求严格筛选,不合格的颗粒含量不得超过15%,滤料除按设计备妥外,还要准备一定的余量。填砾时必须连续、均匀、速度适当,严防棚堵,及时测量填砾调度,核算数量。封管外的封闭采用半干的粘土球,粘土球选用优质粘土制成,投入前应取井孔内的泥浆做试验,粘土球的投入速度适当。(2)填砾

①填砾是管井建造中的一个重要环节,填砼规格、砾料质量、填砾方法均直接影响井的质量。

②填砾规格的规定,承包人应严格按照水利电力部部颁标准《农用机井技术规范》SD188-86进行施工。

滤料粒径DSO=(8-10)d。

用上式计算时,含水层颗粒均匀系数n<3,倍比系数取小值,n>3时,倍比系数取大值,中粗砂含水层填砾厚度不小于100mm,细砂以下含水层填砾厚度不小于150mm.

③填砾厚度的规定:水利电力部标规定:中、粗砂含水层,填砾含水层,填砾厚度不小于100mm;细砂以下含水层,填筑厚度不小于150mm。

④填砾的质量要求:水利电力部标规定:滤料应选用磨圆度好的硅质砾石。因此填砾的质量必须符合下述要求:

a.填砾的形状以近圆形的卵石或砂粒为宜,不能采用碎石作填砾。

b.填砾持地坚硬,其化学成分在水中不易起化学变化为理想。

c.填入的砾石必须经过严格筛分,其合格率必须大于90%。

d.填入的砾石不得含土过多,或含有其它杂质。

⑤填入砾石的方法

承包人应根据需要选择以下方法:

a.管外填砾法

快速填砾法:在不需进行分组、分段抽水的管井中使用此法,选在井管口安好防喷水管。开始填砾速度不要太快,等孔中有水返出后再加快填砾速度。一般约30mm投入10m3砾石。若孔口不返水,说明砾石已超过滤水管的最上端。

慢速填砾法(分层填砾法):在需要进行分组、分段抽水试验的井孔采用,或在一个井中有二个以下含水层均需取用时采用,砾石要徐徐填入,不可一次填入过,要随填随测,防止超过设计高度,有二个以上含水层时,应将两个含水层之间的隔水层分为二段,下段为隔水层厚度的4/5,填入与下部含水层相应的规格砾石,上段为1/5,填入上部含水层相应的规定砾石。

循环水填砾法:填砾前,先在井管内下入回转钻杆,密封井管口,开泵送水,当返出孔口的泥浆粘度为18S左右时,即采用边送水边填砾的方法填入砾石。当砾石面超过滤水管后即出现憋泵现象,此法可以顺利地填入砾石,避免发生砾石架阻不能填至计划位置的现象发生。

b.管内填砾法

采用此法的管井,过滤器长度一般10m以下,多采用一个含水层或含水组。此类管井的部比过滤器直径大75-100mm,施工时,将抽水管用反扣接头连在地滤器上端,砾石自井壁管和抽水管这间的间隙填入,其粒径为含水层粒径d的20-30倍,开始用空气压缩机抽水,使含水层造成空洞,随即填入砾石,再用大型空气压缩机反复冲洗,使井的出水量超过正常出水量的50%,一面出砂,一面自管内填砾,待出水量、井水含砂量达到设计要求后,即将抽水管提出,填砾抽水工作即告结束。此法在细砂含水层,可以得到满意的水量和井含砂量,但要求洗井设备能力大,抽水时间长,费用高。

c.深井滤水部分扩孔填砾法

在深井的过滤器部位用扩孔器进行扩孔,用水泵冲洗的办法填入砾石,可以减少钻探工作量,保证填砾质量,可以形成良好的滤水结构,增大井的出水量,避免井水含砂。

洗井和实验抽水:填砾结束后,应进行洗井。采用不同机械交错或联合的洗井方法。洗井时抽水应达到设计降浓度。洗井完毕后,井内含沙量应符合设计要求。试验抽水时,做一次大降抽水,试验抽水终止前应采取水样进行水质分析。

(1)管外封闭一般方法

①进行管外封闭之前按照井的柱状图将井管外封闭所需的粘土球及粘土的数量、计划填入的深度计算妥当,并准备一定的余量,粘土球填入井孔后因受压缩体积变小,准备的数量应比计算数量]多25%-30%,粘土的准备数量应比计算数量多10%-15%。

有三个含水层的管井,第一、三含水层水质好,第二含水层水质不良必须彻底封闭,其做法是先按照规定将第三含水层所需的砾石填入,再将25mm左右的半干状态粘土球徐徐填入,填至计划位置(应包括因溶化而多填的25%),再填入第一含水层所需要的砾石。

井口一般采用粘土封闭,封闭前先将大块粘土捣成碎块,再填入井孔至井口并夯实,特殊情况下采用砼封闭。

洗井:在井管安装完毕后,及时负责管井中泥土、细砂、泥浆等的全部清洗工作,以保证管井达到正常的出水量

机具、物资及人员准备

施工人员在工程测量、放样之前应根据合同和已批准的设计,对机井的平面布置及对内外的交通等进行深入了解与研究,以便进行机井的施工现场布置。施工测量应遵照有关规范的规定严格执行。施工机械、施工工具、设备应按合同要求的种类、型号、数量逐项配备齐全。机械、设备的检查,机具修配的工厂均应及进筹建,工地必须有足够的检查、修配能力。施工进度应根据施工程序、分工段、工种先后次序进行合理的安排。根据设计要求负责清除机井区域

内的全部树木、树桩、树根、杂草、垃圾、废碴以及监理工程师认为的其它有碍物。砍伐的成林树木和现场清理出的有商业价值的材料应归建设单位所有。在烧毁无使用价值的清理物时,应注意防火,承包人应为燃烧引起的后果自负。

水泵安装

一、工艺流程:

基础检验→水泵就位安装→检测与调整→润滑与加油→试运转

1、基础检验。

基础坐标、标高、尺寸、预留孔洞应符合设计要求。基础表面平整、混凝土强度达到设备安装要求。

1)水泵基础的平面尺寸,无隔振安装时应较水泵机组底座四周各宽

出100~150mm;有隔振安装时应较水泵隔振基座四周各宽出150mm。基础

顶部标高,无隔振安装时应高出泵房地面完成面100mm以上,有隔振安

装时高出泵房地面完成面50mm以上,且不得形成积水。基础外围周边设

有排水设施,便于维修时泄水或排除事故漏水。

2)水泵基础表面和地脚螺栓预留孔中的油污、碎石、泥土、积水等

应清除干净;预埋地脚螺栓的螺纹和螺母应保护完好;放置垫铁部位表

面应凿平。

2、水泵就位安装。

将水泵放置在基础上,用垫铁将水泵找正找平。水泵安装后同一组垫铁应点焊在一起,以免受力时松动。

1)水泵无隔振安装。

水泵找正找平后,装上地脚螺栓,螺杆应垂直,螺杆外露长度宜为螺杆直径的1/2。脚螺栓二次灌浆时,混凝土的强度应比基础高1~2级,且不低于C25;灌浆时应捣实,并不应使地脚螺栓倾斜和影响水泵机组

的安装精度。

2)水泵隔振安装。

①卧式水泵隔振安装

卧式水泵机组的隔振措施是在钢筋混凝土基座或型钢基座下安装橡胶减振器(垫)或弹簧减震器。

②立式水泵隔振安装

立式水泵机组的隔振措施是在水泵机组底座或钢垫板下安装橡胶减振器(垫)。

③水泵机组底座和减振基座或钢垫板之间采用刚性联接。

④减振垫或减振器的型号规格、安装位置应符合设计要求。同一个基座下的减振器(垫)应采用同一生产厂的同一型号产品。

⑤水泵机组在安装减振器(垫)过程中必须采取防止水泵机组倾斜的措施。当水泵机组减振器(垫)安装后,在安装水泵机组进出水管道、配件及附件时,亦必须采取防止水泵机组倾斜的措施,以确保安全施工。

3)大型水泵现场组装

大型水泵的水泵与电机分离需在现场组装时,注意事项如下:

①在混凝土基础上按照设计图纸制作型钢支架,并用地脚螺栓固定在基础上,进行粗水平。

②水泵与电机就位。

就位前电机如需做抽芯检查,应保证不磕碰电机转子和定子绕组的漆包线皮。检查定子槽内有无异物;测试转子与定子间隙是否均匀,有无扫腰现象;电机轴承是否完好。更换润滑油。

水泵如需清洗,需解体进行。当采用轴瓦形式时,需检测轴瓦间隙,避免出现过松或抱轴现象。

水泵和电机的联轴器用键与轴固定,要求安装平正。可采用角尺或

水平尺测量。一切就绪即可就位。

3、检测与调整。

用水平仪和线坠在对水泵进出口法兰和底座加工面上进行测量与调整,对水泵进行精安装,整体安装的水泵,卧式泵体水平度不应大于0.1/1000,立式泵体垂直度不应大于0.1/1000。

水泵与电机采用联轴器连接时,用百分表、塞尺等在联轴器的轴向和径向进行测量和调整,联轴器轴向倾斜不应大于0.8/1000,径向位移不应大于0.1mm。

调整水泵与电机同心度时,应松开联轴器上的螺栓、水泵与电机和底座连接的螺栓,采用不同厚度的簿钢板或簿铜皮来调整角位移和径向位移。微微撬起电机或水泵的某一需调整的一角,将剪成簿钢板或簿铜皮垫在螺栓处。

当检测合格后,拧紧原松开的螺栓即可。

4、润滑与加油。

检查水泵的油杯并加油,盘动联轴器,水泵盘车应灵活,无异常现象。

5、试运转。

打开进水阀门、水泵排气阀,使水泵灌满水,将水泵出水管上阀门关闭。先点动水泵,检查有无异常、电动机的转向是否符合泵的转向要求。然后启动水泵,慢慢打开出水管上阀门,检查水泵运转情况、电机及轴承温升、压力表和真空表的指针数值、管道连接情况,应正常并符合设计要求。

二、质量标准

(一)主控项目

1、水泵就位前的基础混凝土强度、坐标、标高、尺寸和螺栓孔位置必

须符合设计规定。

检验方法:对照图纸用仪器和尺量检查。

2、水泵试运转的轴承温升必须符合设备说明书的规定。检验方法:温度计实测检查。

(二)一般项目

1、立式水泵的减振装置不应采用弹簧减振器。

检验方法:观察检查。

2、水泵安装的允许偏差应符合下表的规定。

离心式水泵立式泵体垂直度(每

米)

0.

1

用水平尺和塞尺检查

卧式泵体水平度(每

米)

0.

1

用水平尺和塞尺检查

联轴

器同

心度

轴向倾斜(每

米)

0.

8

在联轴器互相垂直的

四个位置上用水准仪、

百分表或测微螺钉和

塞尺检查

径向位移0.

1

三、成品保护

1、水泵运输、吊装时,绳索不能捆绑在机壳和联轴器上。与机壳接触的绳索,在棱角处应垫好柔软的材料,防止损伤或刮花外壳。

2、安装好的设备,在抹灰、油漆前做好防护措施,以免设备受污染。

3、水泵吸入口、出水口接管前做好封闭措施,防止杂物进入水泵造成水泵损坏。

4、管道与水泵连接应采用无应力连接,水泵的吸入管道和输出管道应有各自的支架,水泵安装后,不得直接承受管道及其附件的重量。

打井工程协议书3篇

打井工程协议书3篇 协议书是社会生活中,协作的双方或数方,为保障各自的合法权益,经双方或数方共同协商达成一致意见后,签定的书面材料。下面WTT小雅给大家带来打井工程协议书,供大家参考! 打井工程协议书范文一 甲方: 乙方: 监证方: 根据水利建设投资计划和农村生产生活需要,拟在村新打配套机井1眼。为了保证工程顺利实施,确保工期和建设质量,经甲方、乙方及监证方共同协商,形成如下合同: 一、工程名称: 二、工程位置: 三、建设内容: 1、采用钻机新打米机井1眼,并负责井孔的电测工作; 2、安装φ 井壁管米,滤水管米及滤料回填; 3、配套安装型潜水电泵一台; 4、3 4米井房一座; 5、设低压线路米。 四、承包方式及合同价: 实行总价承包方式。合同总价。

五、各方职责: (一)甲方职责 1、组织乡镇村组确定井位及工程建设方案; 2、负责工程监督检查及有关协调工作; 3、负责组织工程的验收工作; 4、负责国家投资的拨付及自筹资金的管理工作; (二)乙方职责: 1、负责施工机械的调运,设备及材料的购置及所有施工工作。确保工程建设内容全面完成,保质保量,达到验收标准; 2、按照有关工程建设技术规范要求,认真做好工程施工,高标准完成建设任务; 3、认真遵守安全生产管理规定,负责施工现场的全部安全工作; 4、认真做好施工记录,及时分析有关情况,确保工程经济、安全、合理、高效; 5、工程竣工后,向甲方提供单井技术资料两份。 (三)监证方职责: 1、负责落实井位,并提供有关的电测资料和参考资料; 2、负责做好“三通一平”、泥浆排放及其它施工环境协调工作; 3、负责为施工人员提供食宿条件,在井管安装、填料时提供10个的劳力的配合工作;

施工组织设计(正文部分)word模板可修改

施工组织设计审批表

一.施工组织设计编制依据和原则 1.编制依据 1-1.省道S253线英德市银英公路大蓝至升平段扩建工程施工合同书、施工设计图纸、招标补遗书、招标答疑书、投标文件; 1-2.工程招标前会议精神、施工现场勘察所获得的资料; 1-3.国家、交通部现行公路桥梁建设设计规范、施工规范、验收标准及安全准则; 1-4.我单位可投入本工程的资源和在类似工程施工中积累的施工、管理经验。 2.编制原则 2-1.按计划工期比招标文件规定的工期略有提前的原则编制施工计划。以此为前提配备劳动力、材料和机械设备。 2-2.坚持以人为本的原则,合理配置生产要素,坚持以机械化施工为主,人工辅助的总体指导思想,充分考虑当地环境对劳动能力和机械设备效率的影响,加强医疗保障和劳动保护。投入足够的人员、精良的机械设备进场,提高机械化程度,降低施工人员的劳动强度。 2-3.科学合理的施工组织设计,遵循技术先进可行、经济合理、安全可靠的原则,认真阅读、研究招标文件,严格遵照招标文件中对质量、工期、安全、环保等要求,结合工程实际编制。 2-4.施工最大限度地减少对环境的影响。遵照国家、交通部及当地政府对环境保护的规定,制定完善的施工阶段和完工阶段的水土保护、植被保护和环境保护措施。 2-5.采取平行作业、流水作业、顺序作业开工组织施工。

2-6.坚持专业化施工。特别对路面基层、水泥混凝土面层等工程安排经验丰富的专业化施工队施工。 2-7.统筹安排,做到“三早一快”,即早进场、早安家设营、早开工,尽快形成施工高潮。 2-8.针对当地交通条件,建立强有力的后勤保障系统,确保工程施工对人员、设备、物资等需要。 2-9.坚持高起点、高标准、高质量、高效率,严格要求,严格管理,争创一流的指导方针,确保优质、安全、高效地完成施工任务,创建优质精品工程。 二.工程概况 1.概述 本合同段起点位于英德市大蓝英佛公路与银英公路相交处,桩号K96+140,途经大蓝荼场、井水岗至波罗坑,终点桩号K101+980,其中K98+260—K99+100段为金坑中桥段(另标),路线全长5.00公里。本公路为扩建工程,原则上最大利用旧路作为半幅路基使用,具体布置如下:1-1. K96+140—K96+590为全利用旧路,不做加宽 1-2. K96+590—K98+260为左幅利用旧路,右幅加宽 1-3. K99+100—K99+590为左幅利用旧路,右幅加宽 1-4. K99+590—K99+840为全利用旧路,不做加宽 1-5. K99+840—K101+800为右幅利用旧路,左幅加宽 1-6. K101+800—K101+935为全利用旧路,不做加宽 1-7. K101+935—K101+980为左幅利用旧路,右幅加宽 2.水文地理环境

凿井施工方案

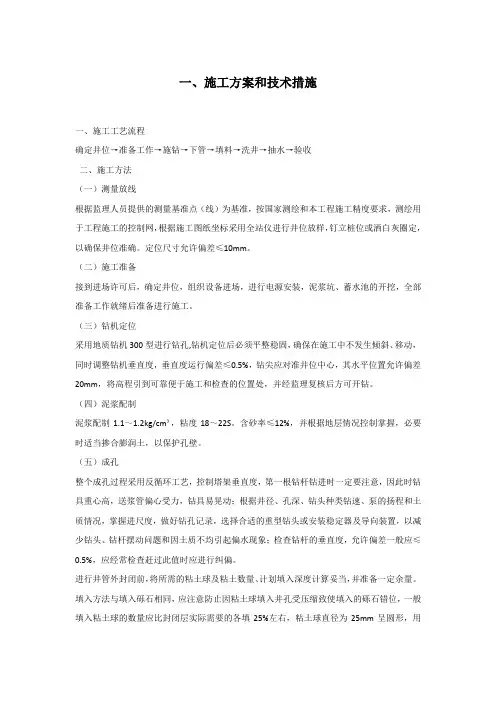

一、施工方案和技术措施 一、施工工艺流程 确定井位→准备工作→施钻→下管→填料→洗井→抽水→验收 二、施工方法 (一)测量放线 根据监理人员提供的测量基准点(线)为基准,按国家测绘和本工程施工精度要求,测绘用于工程施工的控制网,根据施工图纸坐标采用全站仪进行井位放样,钉立桩位或洒白灰圈定,以确保井位准确。定位尺寸允许偏差≤10mm。 (二)施工准备 接到进场许可后,确定井位,组织设备进场,进行电源安装,泥浆坑、蓄水池的开挖,全部准备工作就绪后准备进行施工。 (三)钻机定位 采用地质钻机300型进行钻孔,钻机定位后必须平整稳固,确保在施工中不发生倾斜、移动,同时调整钻机垂直度,垂直度运行偏差≤0.5%,钻尖应对准井位中心,其水平位置允许偏差20mm,将高程引到可靠便于施工和检查的位置处,并经监理复核后方可开钻。 (四)泥浆配制 泥浆配制1.1~1.2kg/cm3,粘度18~22S。含砂率≤12%,并根据地层情况控制掌握,必要时适当掺合膨润土,以保护孔壁。 (五)成孔 整个成孔过程采用反循环工艺,控制塔架垂直度,第一根钻杆钻进时一定要注意,因此时钻具重心高,送浆管偏心受力,钻具易晃动;根据井径、孔深、钻头种类钻速、泵的扬程和土质情况,掌握进尺度,做好钻孔记录,选择合适的重型钻头或安装稳定器及导向装置,以减少钻头、钻杆摆动问题和因土质不均引起偏水现象;检查钻杆的垂直度,允许偏差一般应≤0.5%,应经常检查赶过此值时应进行纠偏。 进行井管外封闭前,将所需的粘土球及粘土数量、计划填入深度计算妥当,并准备一定余量。填入方法与填入砾石相同,应注意防止因粘土球填入井孔受压缩致使填入的砾石错位,一般填入粘土球的数量应比封闭层实际需要的各填25%左右,粘土球直径为25mm呈圆形,用

打井合同(范本8则)

《打井合同》 打井合同(一): 打井合同范本 甲方: 乙方:xx钻井队 一.乙方承包甲方打井工程,乙方(包工包料),甲方付款,供水,供电及食宿。 二.甲方确保乙方能够顺利施工,如有外来干涉,施工不能正常进行造成乙方损失由甲方全权负责。 三.乙方打井采用的材料为______________________管。 四.打井深度______________________米左右。打井费用每米__________元。井出水量为__________吨每小时。上水工具不包含在此价格内。【如水泵、泵管、电线、控制箱】。 五.乙方设备进场后甲方付乙方进场费____________元。其余款项乙方竣工时,甲方一次性把余款付给乙方。 六.备注: ____________________________________________________________________ ____________________________________________。 七.本合同一式两份,甲乙双方各持一份,经双方签字生效。 甲方代表人: 联系电话: 年月日 乙方代表人: 联系电话: 年月日 打井合同(二): 村级打井合同书 甲方:xx村 乙方:xx钻井队

为了保证成井质量及打井工程的顺利进行,经双方协商达成如下协议: 甲方以承包形式委托乙方施工。预计深度单眼米,打井眼以40钢混管成井。承包费以成井深度每米元计算,预计工程造价元。 一、甲方职责及义务 1.负责选定井位,办理好打井审批的有关手续。 2.负责水通,路通,电通及场地平整,按乙方要求及时挖好换水泥坑、填好井台,并承担费用。误工要承担台班费(每台班300元/8小时) 3.负责承担乙方人员的住宿及生活用电,承担乙方的生活费1500元。 4.自一方施工之日起,甲方选派三名跟班作业人员,工资由甲方自付。 5.负责承担下管、填料、台班劳力费用。 6.甲方务必保证乙方用电用水,为防止突然停电停水,甲方要备一台15马力以上的动力(小四轮),并承担其他油料等费用。 7.甲方务必保证乙方下管用电,因停电造成损失,职责全部由甲方承担。 8.在施工中若因停水停电影响进度,甲方应向乙方付误工费(每台班300元)。若造成井孔报废,甲方应按实际钻进深度付给乙方钻孔损失费(钻孔费80元/米)。 9.甲方应先乙方带给地面和空侧资料,作为乙方施工的参考。 二、乙方职责及义务 1.严守操作规程,负责施工中的技术工作,把好各个质量关。 2.按照设计要求,井孔圆、直,下管顺利。 3.根据地层状况,合理采水。力求到达设计出水量,水清砂净,含砂量不得超过万分之二。 4.负责钻孔、备料、成井,配合甲方安装好抽水设备。 5.负责带给成井后的一切技术资料。 6.若在一年内因成井工艺造成机井报废,井队负责重打(因使用造成问题除外)。 三、其他 1.井打到预定深度,因地层不好不成井。甲方应按钻井深度付给乙方钻孔费(80元/米),若甲方同意下管成井,水量达不到要求,乙方不承担职责,甲方应付给乙方打井全部费用,不得有任何理由扣款。

凿井工程施工方案

凿井工程施工方案

凿井工程 技术要求:1)准确进行井位放线;2)钻井进入砂砾石层(含水层)时,应实测含水层厚度;3)管井施工完成后,通知监理人员验收;4)进管安装(含水层),应严格按照水利施工规范进行安装,确保漏水层厚度;5)洗井完成后,进行深度、出水量试验;6)每一眼井施工完毕后进行水泵和水泵管的安装; 机井的钻进: 根据给定的永久控制坐标和水准点,按照钻井项目总平面图的要求,引至各施工现场,在施工区域设置测量控制网,控制网要避开建筑物、构筑物,土方机械操作及运输线路并有保护标志,打井前应设50m×50m的方格网,在各方格点上设控制桩并测出各控制桩处的自然地表、标高,作为计算挖、填方工程量和施工控制的依据,根据施工总平面图进行建筑平面轴线定位的测量和校核,设置控制定位轴线桩和水平桩,放出基坑边线,边线、标高、轴线应进行复核,无误后,方可进行下步工作。安装钻井前,应将钻井的基础整好,夯实。按照选用的钻井,依次安装钻,泥浆机,搅拌机等各种机械设备必须安装的水平、周正、牢固。 设备安装完毕,要检查钻孔中心、转盘中心,在钻进过程中不得转移,钻塔应与高压电线保持安全距离,一般为塔高的2倍,必要时采取安全措施。安装护孔管,护孔管的内径一般比开孔钻头大50-100mm,下入浓度尽量减少岩层与护孔管的间隙用粘土或粘土球填好夯实。 管井施工所需管材,屡料、粘土(球)及其它物料按设计要求准备好,及时运到井场。(1)安装钻机 ①安装钻机,应将钻机的基础平好、夯实,遇有软硬不均的情况,应当进行处理,在地势低洼、易受河水、雨水冲灌地区施工,应修筑钻井基台。 ②承包人应根据合同要求针对选用的钻机种类、型号、数量、采取相应的安装方法。 (2)开钻前的准备工作 ①按照选用的钻机,依次安装钻机、泥浆机、搅泥机、抽泥机等,各种机

打井工程标准合同范本.docx

编号:_____________打井工程标准合同范本 甲方:________________________________________________ 乙方:________________________________________________ 签订日期:_______年______月______日

甲方: 乙方: 监证方: 根据水利建设投资计划和农村生产生活需要,拟在 村新打配套机井1眼。为了保证工程顺利实施,确保工期和建设质量,经甲方、乙方及监证方共同协商,构成如下合同: 一、工程名称: 二、工程位置: 三、建设资料: 1、采用钻机新打米机井1眼,并负责井孔的电测工作; 2、安装井壁管米,滤水管米及滤料回填; 3、配套安装型潜水电泵一台; 4、34米井房一座;

5、设低压线路米。 四、承包方式及合同价: 实行总价承包方式。合同总价。 五、各方职责: (一)甲方职责 1、组织乡镇村组确定井位及工程建设方案; 2、负责工程监督检查及有关协调工作; 3、负责组织工程的验收工作; 4、负责国家投资的拨付及自筹资金的管理工作; (二)乙方职责: 1、负责施工机械的调运,设备及材料的购置及所有施工工作。确保工程建设资料全面完成,保质保量,到达验收标准;

2、按照有关工程建设技术规范要求,认真做好工程施工,高标准完成建设任务; 3、认真遵守安全生产管理规定,负责施工现场的全部安全工作; 4、认真做好施工记录,及时分析有关状况,确保工程经济、安全、合理、高效; 5、工程竣工后,向甲方带给单井技术资料两份。 (三)监证方职责: 1、负责落实井位,并带给有关的电测资料和参考资料; 2、负责做好三通一平、泥浆排放及其它施工环境协调工作; 3、负责为施工人员带给食宿条件,在井管安装、填料时带给10个的劳力的配合工作; 4、负责施工现场的质量监督检查工作; 5、负责落实自筹资金万元。

施工组织设计范本

建筑工程施工组织设计范本 目录 第1章工程概况 1 第2章施工总体部署1 2.1 施工部署1 2.2 工期控制1 2.3 施工准备1 第3章主要施工方法及技术措施1 3.1 基坑支护工程1 3.2 人工挖孔桩施工1 3.3 施工测量1 3.4 桩承台、地梁、底板施工1 3.5 地下室结构施工1 3.6 无粘结预应力钢筋施工1 3.7 主体框架结构施工1 3.8 砼泵送技术1 3.9 砌体工程1 3.10 乳胶漆施工1 3.11 天花吊顶工程1 3.12 楼地面工程1

3.13 屋面坐砌陶质寸半方大阶砖1 3.14 外墙面砖施工1 3.15 墙面花岗岩施工1 3.16 防水工程施工1 3.17 抹灰、油漆工程1 3.18 门窗安装工程1 3.19 玻璃幕墙安装工程1 3.20 外排栅搭设工程1 第4章施工进度安排1 第5章施工总平面布置1 5.1 施工平面布置1 5.2 施工临时用水计算1 5.3 施工临时用电计算1 第6章设备配置及材料进场1 6.1 主要施工机械计划表1 6.2 主要材料进场计划1 第7章人力配备1 第8章质量保证措施1 8.1 质量控制程序1 8.2 质量保证的检测、试验措施1 8.3 质量保证技术措施1 钢筋工程1

模板工程1 混凝土工程1 砖砌体工程1 抹灰工程1 楼地面工程1 门窗安装工程1 油漆工程1 8.4 质量保证体系1 第9章对专业施工单位的配合1 第10章文明施工及安全保证措施1 10.1 安全施工管理体系1 10.2 安全施工措施1 10.3 临时用电安全1 10.4 机械安全1 塔吊使用安全1 10.5 施工现场管理1 10.6 施工现场的料具1 10.7 施工现场的环境卫生1 10.8 施工现场的环境保护1 10.9 施工现场的消防保卫措施1 第11章工期保证措施1 第12章降低成本措施1

竖井施工方案(1)

4.4.竖井的施工方案、技术措施、施工工艺和方法 4.4.1.概况 芨芨沟竖井设计为进口端通风竖井,井口断面为圆形,净空直径3米;井口顶面高程2930.93米,井底高程2615.93米,井身长315米。竖井开挖5044m3;井身采用C20喷射砼支护,模筑砼衬砌,竖井衬砌1793 m3; 竖井井身除地表附近为第四系地层外,其余绝大部分位于三叠系地层之中,由浅黄色、黄绿色砂岩、页岩夹薄层煤组成。井身自上而下地层依次为粘质黄土层,厚2.53米;碎石土层,厚4米;砂岩夹页岩及薄煤层,软硬相间,节理发育~很发育,属较软岩及软岩,弱富水,厚308.07米。。。。。。 4.4.2.总体施工方案 竖井采用钻爆法施工,自上而下边开挖边支护;HK-4中心回转式抓岩机装碴,卷扬机提升吊桶运输;开挖中采用吊泵排水;湿式砼喷射机喷混凝土支护,下行式金属模板模筑砼衬砌。洞外采用8T自卸矿车运碴到弃碴场。

4.4.3.竖井快速机械化施工配套方案 为使竖井能够快速、安全、优质的施工,本着尽量提高竖井施工机械化程度的原则,配置竖井施工的各种机械。竖井快速施工的机械化配套方案参见表4-XX。 4.4.4.竖井的施工工艺 竖井的施工工艺流程图参见图4- XX。 竖井快速施工机械配套表表4-XX

4.4. 5.竖井的施工方法 4.4. 5.1.开挖 竖井开挖采用钻爆法施工,环形钻架(与YTP-26HJ钻机配套使用)钻孔,直眼掏槽,光面爆破,视围岩地质条件,每排炮进尺1.5~2m,开挖后及时进行喷砼支护。竖井开挖的炮眼布置参见图4-XX竖井开挖炮眼布置图。

说明:1、本图以设计图竖井B型开挖断面进行炮眼布置。 2、本图尺寸以厘米计。 竖井开挖炮眼平面布置图R 200400 竖井开挖炮眼剖面布置图 图4-22 竖井开挖炮眼平面布置图 50 250110L =150~200 70

农村打井施工合同协议书范本模板

农村打井施工合同 甲方:_______________________________ 乙方:_______________________________ 监证方:_____________________________ 签订日期:_______ 年______ 月_____ 日甲方: ____________ 乙方: ____________

监证方: _____________ 根据水利建设投资计划和农村生产生活需要,拟在 __________ 寸新打配套机井____ 眼。为了保证工程顺利实施,确保工期和建设质量,经甲方、乙方及监证 方共同协商,形成如下合同: 一、工程名称: 二、工程位置: 三、建设内容: 1 、采用钻机新打米机井___ 眼,并负责井孔的电测工作; 2 、安装?井壁管米,滤水管米及滤料回填; 3 、配套安装型潜水电泵一台; 4 、3X4米井房一座; 5 、设低压线路米。 四、承包方式及合同价: 实行总价承包方式。合同总价。 五、各方职责: (一)甲方职责 1 、组织乡镇村组确定井位及工程建设方案; 2 、负责工程监督检查及有关协调工作; 3 、负责组织工程的验收工作; 4 、负责国家投资的拨付及自筹资金的管理工作; (二)乙方职责: 1 、负责施工机械的调运,设备及材料的购置及所有施工工作。确保工程建 设内容全面完成,保质保量,达到验收标准; 2 、按照有关工程建设技术规范要求,认真做好工程施工,高标准完成建设

任务; 3 、认真遵守安全生产管理规定,负责施工现场的全部安全工作; 4 、认真做好施工记录,及时分析有关情况,确保工程经济、安全、合理、高效; 5 、工程竣工后,向甲方提供单井技术资料两份。 (三)监证方职责: 1 、负责落实井位,并提供有关的电测资料和参考资料; 2 、负责做好“三通一平”、泥浆排放及其它施工环境协调工作; 3 、负责为施工人员提供食宿条件,在井管安装、填料时提供10个的劳力的配合工作; 4 、负责施工现场的质量监督检查工作; 5 、负责落实自筹资金万元。 六、工程质量: 1 、质量检查验收:由甲方组织有关部门进行检查验收; 2 、质量标准要求:达到合格标准,争创优良工程; 3 、验收依据:钻井工程以国家凿井工程验收规范为依据进行验收,以井管顺利下入井孔、水泵及设备安全运转,出水量达到预定目标为合格;因自然条件 因素而引起水质、水量问题,乙方不承担责任;井房以建筑工程验收规范为依据进行验收。 七、工程结算与资金拨付 (一)工程结算:依据预算方案,结合实际完成情况及合同约定进行结算。 1 、实际钻井深度与计划深度差值,增减费用按每米元计算; 2 、实际用井管长度与计划差值,按预算单价计算; 3 、合同总价中施工用水由村组提供,用电按每度元计算,超过部分另行计算; 4 、工程结算后,村组交纳的自筹资金有剩余的退还村组,不足部分由村组 迅速筹集交到甲方。

施工组织设计正文(doc 94页)

第一章编制说明 1.1编制原则 重庆市超科电子信息产业标准厂房工程(1#~2#厂房、3#~4#厂房、5#厂房)施工组织设计,在编制的过程中我公司以“确保安全,保证工期”的指导思想,对公司协调机构及施工管理机构设置、劳动力安排、机械设备及周转材料配备、施工方案及主要施工措施、施工进度控制、工程质量控制、工程投资控制、安全文明施工、环境保护、工程服务等诸多因素进行了尽可能充分的考虑和安排,以突出其针对性、科学性、可行性,确保在进场施工前做好各项准备工作,为进场创造充分有利的条件,确保在整个施工过程考虑到各方面的影响因素,充分酝酿施工任务、人力、资源、时间、空间的总体布局,做好各项施工管理的统筹协调工作,从而在保证工程质量、安全文明施工及环境保护的前提下,按时完成本工程的施工任务。 1.2编制依据 在本施工组织设计的编制过程中,我们主要以如下几项作为编制依据: (1).重庆市超科电子信息产业标准厂房工程招标文件; (2).现行国家、重庆市颁布的有关规范、规程、标准和法令; (3).我司的ISO9002一体化管理体系文件的有关要求; (4).中国建筑工业出版社出版《建筑施工手册》; (5).我公司在工程管理、施工技术水平、机具装备等的综合实力和多年来类似工程所积累的施工经验。 (6).重庆市超科电子信息产业标准厂房工程施工图纸 (7).《超科电子信息产业标准厂房岩土工程勘察报告》 主要使用的规范目录: 建筑工程施工质量验收统一标准 GB 50300; 建筑地基基础工程施工质量验收规范 GB 50202; 建筑基桩检测技术规范 JGJ 106; 工程结构可靠度设计统一标准 GB 50153-2008

凿井工程施工方案(参考模板)

凿井工程 技术要求:1)准确进行井位放线;2)钻井进入砂砾石层(含水层)时,应实测含水层厚度;3)管井施工完成后,通知监理人员验收;4)进管安装(含水层),应严格按照水利施工规范进行安装,确保漏水层厚度;5)洗井完成后,进行深度、出水量试验;6)每一眼井施工完毕后进行水泵和水泵管的安装; 机井的钻进: 根据给定的永久控制坐标和水准点,按照钻井项目总平面图的要求,引至各施工现场,在施工区域设置测量控制网,控制网要避开建筑物、构筑物,土方机械操作及运输线路并有保护标志,打井前应设50m×50m的方格网,在各方格点上设控制桩并测出各控制桩处的自然地表、标高,作为计算挖、填方工程量和施工控制的依据,根据施工总平面图进行建筑平面轴线定位的测量和校核,设置控制定位轴线桩和水平桩,放出基坑边线,边线、标高、轴线应进行复核,无误后,方可进行下步工作。安装钻井前,应将钻井的基础整好,夯实。按照选用的钻井,依次安装钻,泥浆机,搅拌机等各种机械设备必须安装的水平、周正、牢固。 设备安装完毕,要检查钻孔中心、转盘中心,在钻进过程中不得转移,钻塔应与高压电线保持安全距离,一般为塔高的2倍,必要时采取安全措施。安装护孔管,护孔管的内径一般比开孔钻头大50-100mm,下入浓度尽量减少岩层与护孔管的间隙用粘土或粘土球填好夯实。 管井施工所需管材,屡料、粘土(球)及其它物料按设计要求准备好,及时运到井场。(1)安装钻机 ①安装钻机,应将钻机的基础平好、夯实,遇有软硬不均的情况,应当进行处理,在地势低洼、易受河水、雨水冲灌地区施工,应修筑钻井基台。 ②承包人应根据合同要求针对选用的钻机种类、型号、数量、采取相应的安装方法。 (2)开钻前的准备工作 ①按照选用的钻机,依次安装钻机、泥浆机、搅泥机、抽泥机等,各种机械设备必须安装的水平、周正、牢固。

凿井工程合同书新标准版本

文件编号:RHD-QB-K3626 (合同范本系列) 甲方:XXXXXX 乙方:XXXXXX 签订日期:XXXXXX 凿井工程合同书新标准 版本

凿井工程合同书新标准版本 操作指导:该合同文件为经过平等协商和在真实、充分表达各自意愿的基础上,本着诚实守信、互惠互利的原则,根据有关法律法规的规定,达成如下条款,并由双方共同恪守。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 凿井工程合同书范文1 甲方(发包方): 乙方(承包方): 经甲乙双方商定,甲方委托乙方承建凿井工程。依据《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律、法规,双方遵循平等、自愿、公平、诚信的原则,就本凿井工程施工具体事项协商一致,并签订本合同。 一、工程名称及井位: 二、水井数量、深度及价款 1、井暂定眼,深度暂定米左右。

2、单价每米元。 三、技术要求及质量标准 1、钻井直径700mm。 2、井管直径360mm. 四、出水量及水质标准 1、出水量每小时不低于30方。 2、水质标准:无异味、无沙粒、无色,经权威部门鉴定符合生活饮水标准。 五、承包方式及付款方法 1、承包方式为包工。 2、付款方式为钻机到位甲方付给乙方费用每眼井造价的70%,工程完工后结清。 六、甲方职责:确定井位挖沉淀池提供电源 七、乙方职责:乙方负责其余一切工作,在施工过程中出现的一切问题均有乙方负责处理,并承担所

产生的费用。 八、违约责任 本合同经双方盖章签字生效,任何一方不得违约,若任何一方单方中断合同,要向另一方赔偿一切经济损失。 九、合同纠纷解决办法 1、合同中有明确规定的按合同解决,合同中没有明确规定的双方协商解决,协商不成可通过法院解决。 2、因不可抗拒的自然灾害造成的经济损失,双方协商解决。 3、合同签订后,双方须签订补充协议,补充协议和合同具有同等法律效力。 十、其它 本合同一式二份,甲乙双方各执一份,双方签字

施工组织设计方案封面版面文字格式导则

深圳市建工集团股份有限公司 施工组织设计、方案封面、版面、文字格式导则(按照深圳市标准《施工组织设计编写规范》进行个别修改调整) 施工组织设计、方案的封面、版面文字格式分别见附件一~五,其中分包工程的施工方案的封面见附件四。施工组织设计、方案的封面格式,若当地政府另有要求的,从其要求。 1 封面 封面内容应包括工程名称,编制人、审核人和批准人签字,企业名称,编制日期。封面样式可参照附件一~四。 2 纸张 文字部分宜用A4纸,横道图、网络图和其它图形部分宜采用A3、A4(420×297mm、297×210mm)或A3加长纸。 3 A4纸的页面边距 上、下、左、侧页边距宜为25㎜,右侧页边距宜为20㎜;装订线应在左侧,其距离宜为8㎜;页眉边距宜为15㎜,页脚边距宜为17.5㎜。 4 字体、字号、字符间距和段落间距 正文部分的章标题字体宜采用三号宋体常规加粗字型;正文部分的节标题字体宜采用四号宋体常规加粗字型;正文部分的条以下标题字体宜采用小四号宋体常规加粗字型;正文部分的字体宜采用小四宋体常规字形;正文部分的字符间距宜采用标准值;正文部分的段落间距宜采用多倍行距:1.3倍。 文字文件编辑软件Micorosft office Word的版本,不应超过2003,超过时应得到公司技术中心认可。 5 页眉、页脚 页眉宜标识出工程名称和章节名称,页脚宜标识出施工企业名称和页码,页眉和页脚中的字体宜采用5号宋体常规字形。 6 页码 页码位置宜位于页脚右侧;A3和大于A3规格的纸可不编排页码。 7 章节条款编排顺序 施工组织设计一般分成多个章节,章、节题目宜居中,文章中的各种小标题应醒目。标题层次和格式见附录A 。 8 表格的位置 表格宜放置在靠近相关正文的地方。表格需有表名和表序号,表名宜居中,

凿井工程合同书新实用版

YF-ED-J1077 可按资料类型定义编号 凿井工程合同书新实用版 An Agreement Between Civil Subjects To Establish, Change And Terminate Civil Legal Relations. Please Sign After Consensus, So As To Solve And Prevent Disputes And Realize Common Interests. (示范文稿) 二零XX年XX月XX日

凿井工程合同书新实用版 提示:该合同文档适合使用于民事主体之间建立、变更和终止民事法律关系的协议。请经过一致协商再签订,从而达到解决和预防纠纷实现共同利益的效果。下载后可以对文件进行定制修改,请根据实际需要调整使用。 凿井工程合同书范文1 甲方(发包方): 乙方(承包方): 经甲乙双方商定,甲方委托乙方承建凿井 工程。依据《中华人民共和国合同法》、《中 华人民共和国建筑法》及其他有关法律、法 规,双方遵循平等、自愿、公平、诚信的原 则,就本凿井工程施工具体事项协商一致,并 签订本合同。 一、工程名称及井位: 二、水井数量、深度及价款

1、井暂定眼,深度暂定米左右。 2、单价每米元。 三、技术要求及质量标准 1、钻井直径700mm。 2、井管直径360mm. 四、出水量及水质标准 1、出水量每小时不低于30方。 2、水质标准:无异味、无沙粒、无色,经权威部门鉴定符合生活饮水标准。 五、承包方式及付款方法 1、承包方式为包工。 2、付款方式为钻机到位甲方付给乙方费用每眼井造价的70%,工程完工后结清。 六、甲方职责:确定井位挖沉淀池提供电源

凿井工程施工合同

凿井工程施工合同 发包单位 承包单位 工程地点 年月日 凿井工程施工合同

发包方(甲方): 承包方(乙方): 兹因甲方需打井眼,委托乙方承揽施工,依照《中华人民共和国合同法》的有关规定,结合本工程具体情况,经双方协商同意签订如下: 一、工程地点:。 二、工程内容:计划单井深度米。 三、工程范围:包括全部成井工艺及井下材料的准备、运输与安装。 四、工程期限:本合同工程计划天,年月日开工到年月日竣工。 五、水量标准:竣工后单井涌水量达到吨/小时,甲方确定井深甲方负责。 六、工程价款:本合同工程单价每米元,全部工程造价人民币(大写)元(成井后按实际下管长度结算)。 七、付款方法:成井后经甲方验收合格,甲方付给乙方合同总造价的 %计元,余款待洗井验收后四个月内结清,逾期不付,违约责任由甲方承担。 八、甲方在施工现场代表或委派人员: 九、乙方在施工现场代表或委派人员: 十、甲方工作及责任: 1、办理开工前的有关审批手续,按合同约定及时足额支付

乙方工程款。 2、指定井孔位置,做好施工前场地清理,保证机械、车辆的通行。 3、保证施工时的水电供应。 4、负责协调处理地方干扰及其他影响正常施工的事宜。 5、由于甲方原因造成的停水、停电、停式等,施工延期由甲方承担。 十一、乙方工作及责任: 1、使用型凿井机进行施工。 2、开孔直径 mm,管材使用管,规格为 mm,滤料使用。 3、成井工艺按水利部SL256-2000《机井技术规范》进行施工,保证井壁圆直,下泵顺利,洗井达到水清,符合规范要求。 4、施工中因乙方原因造成事故者,有关费用由乙方承担。 5、工程竣工后向甲方提供机井综合资料份。 十二、本合经甲、乙双方签字盖章后生效,工程竣工尾款结清后终止。合同生效期间双方均应严格履行,如一方违约,按合同总价款的10%向对方支付违约金,若违约金不足以弥补损失的,还应按实际损失支付赔偿金。本合同一式四份,现采购办份,甲方份,乙方份。 发包方:(公章)承包方:(公章)

施工组织设计规范要求

总则 1.0.1 为保证建设工程施工组织设计编 1 总则 1.0.1 为保证建设工程施工组织设计编写的科学化、规范化,避免编写过程中出现形式主义,提高工作效率,降低成本,制定本规范。 1.0.2 本规范适用于深圳市建设工程各阶段施工组织设计的编写。 1.0.3 本规范依据国家标准《建设工程项目管理规范》GB/T50326-2001的基本原则,结合实际情况和工程实践经验编制。 1.0.4 编写施工组织设计除执行本规范外,尚应符合国家现行有关法律、法规和强执性标准的规定。 2 术语 2.0.1 施工组织设计 construction organization plan 以施工项目为对象进行编制,用以指导其建设全过程各项施工活动的技术、经济、组织、协调和控制的综合性文件。 2.0.2 项目管理规划大纲 planning outline for construction project management 由企业管理层在投标之前编制的,旨在作为投标依据、满足招标文件要求及签定合同要求的文件。 2.0.3项目管理实施规划 execution planning for construction project management 在开工之前由项目经理主持编写的,旨在指导施工项目实施阶段管理的文件。 2.0.4 招标文件 document of inviting public bidding 作为建筑产品需求者的建设单位向可能的生产供给者(承包商)详细阐明购买意图的一系列文件,也是投标单位编制投标书的主要客观依据。 2.0.5 施工方案 working scheme 以单项施工项目或其中的某一个分部分项工程为对象进行编制,用以指导其施工全过程并重点考虑施工方法,机械设备利用,劳动力和材料安排的具体文件。 2.0.6 质量管理体系 quality management system 企业管理体系的一部分,包括为制定、实施、实现、评审和保持质量方针所需的组织机构、策划活动、职责、惯例、程序、过程和资源。 2.0.7 环境管理体系 environment management system 企业管理体系的一部分,包括为制定、实施、实现、评审和保持环境方针所需的组织机构、策划活动、职责、惯例、程序、过程和资源。 2.0.8 职业健康安全管理体系 occupational health and safety management system 企业管理体系的一部分,包括为制定、实施、实现、评审和保持职业健康安全方针所需的组织机构、策划活动、职责、惯例、程序、过程和资源。 2.0.9 施工工艺标准 construction technology operating specification 施工企业为达到不低于国家标准所规定的质量指标,依据企业自身积累的施工经验而编制并在企业内部强制使用的施工操作说明书。 2.0.10 横道图 program bar chart 将一项工程分解成若干项工序(或工作),每项工序(或工作)用一横线表

打井施工方案42383

打井施工方案 打井施工工艺及注意要点: 1、根据水井出水量要求,井孔结构设计井深、井径,结合地层情况选好钻探机型以及相应的辅助设备。 2、钻孔之前应做好机台调平,设备布置,器材堆存,塔架竖立,钻机安放等工作。 3、在松散地层中钻探成孔,最好采用冲击式钻机清水水压逐级扩孔法施工工艺。 4、在基岩含水层中钻孔成孔,最好采用回转式岩心钻进,在钻进过程中,应进行地下水水位和循环液孔内消失量等水文地质观测。 5、钻探成孔的过程中,应根据技术要求进行描述、分层取土样、取水样、测温等。还要保证取样质量和数量。 成井工艺: 1、下井管前,应对钻孔孔壁,孔径、孔深进行校核,查明孔壁是否规则圆滑,发现有缩径等不规则孔壁时必须及时修整,以保证后续工序的顺利实施,并实测孔深。 2、换浆。用稀浆或清水压入孔底,自下而上将原成孔时的浓浆换出孔。当井内返上泥浆与压入的稀浆水的浓度基本相同时,换浆即已完成。 3、下管。下管必须按技术要求进行。要安装井管找中器,焊工作业,并加焊2-4块拉板,必要时管内须加浮板,管底必须用钢板焊封。 4、填砾料。将选好的砾料投入井管过滤器及孔壁之间的环状空间内。根据地质技术要求和地层情况选用静止投砾法,管外返水投砾法,抽水填砾法等工艺。 5、止水。常用方法为粘土球止水法。必须保证粘土球质量,并保证分层填入,逐层填满,填实。 6、洗井。洗井的目的是彻底清除钻井过程中孔内岩屑等对含水层的封堵,同时抽出滤水管周围含水层中泥浆、粉、细砂等沉淀,以保证含水层出水通畅。

7、井孔在验收前,必须进行简易抽水试验,测定井的实际可开采水量,在开泵后30min取水样测量含沙量和进行水质分析采样。而后编写凿井工程报告。8、井孔验收 井孔验收时必须具有的资料和技术标准 井孔验交单(包括井结构、施工工艺、及水量、含沙量等资料) 井孔尺寸与验交单一致并符合设计要求 井的出水量100T/H 井水中的含沙量,少于达1/20万(体积比) 9、回灌井的施工工艺与抽水井基本相似,对过滤器、水的回灌试验有相应的要求, 3、水井系统(供水、回水) 取水井 (1)成井设计 根据此次空调用水要求,本次开凿井的目的,就是要达到每小时100T(单井),含砂量按国家标准,深井孔垂直度在1度之内,井深50米左右(见基岩)。井径600mm,一径到底,管径300mm,按此要求设计井壁后6mm,实管暂设30m,滤管暂设20m,滤水管设置在含水层部位(详见钻是设计图(1)),井材料选用钢板卷管而成,管与管之间均打成坡口,焊后并用4-6块200×800×6mm拉板焊固以达到每节管头电焊牢固。滤水管采用穿孔垫筋缠丝包网,其穿孔方法是在井管上呈梅花形圆孔,孔径18mm,滤水管孔隙率为30%(详见图2-1,2-2)井管底部用6mm厚的钢板封底。滤料直径记录位置,保证将井孔的各部位填密实后,用直径40-60mm 粘土球从井下20m封至地面,使成井不受地面及外界水源的污染。成井后用活塞洗井。 (2)施工方法 A、深井井孔采用清水冲击法施工,用直径219mm抽筒钻井一径到底,以后每 1.5mm为一加助型护孔器钻井,达到设计孔径600mm,深度50m左右(具体深度钻探后确定)。

凿井工程合同书新3篇

凿井工程合同书新3篇 New contract for shaft sinking project 甲方:___________________________ 乙方:___________________________ 签订日期:____ 年 ____ 月 ____ 日 合同编号:XX-2020-01

凿井工程合同书新3篇 前言:合同是民事主体之间设立、变更、终止民事法律关系的协议。依法成立的合同,受法律保护。本文档根据合同内容要求和特点展开说明,具有实践指导意义, 便于学习和使用,本文档下载后内容可按需编辑修改及打印。 本文简要目录如下:【下载该文档后使用Word打开,按住键盘 Ctrl键且鼠标单击目录内容即可跳转到对应篇章】 1、篇章1:凿井工程合同书文档 2、篇章2:凿井工程合同书样本 3、篇章3:凿井工程合同书模板 篇章1:凿井工程合同书文档 甲方(发包方): 乙方(承包方): 经甲乙双方商定,甲方委托乙方承建凿井工程。依据 《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律、法规,双方遵循平等、自愿、公平、诚信的原则,就本凿井工程施工具体事项协商一致,并签订本合同。 一、工程名称及井位:

二、水井数量、深度及价款 1、井暂定眼,深度暂定米左右。 2、单价每米元。 三、技术要求及质量标准 1、钻井直径700mm。 2、井管直径360mm. 四、出水量及水质标准 1、出水量每小时不低于30方。 2、水质标准:无异味、无沙粒、无色,经权威部门鉴定符合生活饮水标准。 五、承包方式及付款方法 1、承包方式为包工。 2、付款方式为钻机到位甲方付给乙方费用每眼井造价的70%,工程完工后结清。 六、甲方职责:确定井位挖沉淀池提供电源

打井施工合同(标准版)

Both parties jointly acknowledge and abide by their responsibilities and obligations and reach an agreed result. 甲方:___________________ 乙方:___________________ 时间:___________________ 打井施工合同

编号:FS-DY-20447 打井施工合同 甲方: 乙方: 监证方: 根据水利建设投资计划和农村生产生活需要,拟在 村新打配套机井1眼。为了保证工程顺利实施,确保工期和建设质量,经甲方、乙方及监证方共同协商,形成如下合同: 一、工程名称: 二、工程位置: 三、建设内容: 1、采用钻机新打米机井1眼,并负责井孔的电测工作; 2、安装φ 井壁管米,滤水管米及滤料回填; 3、配套安装型潜水电泵一台;

4、3×4米井房一座; 5、设低压线路米。 四、承包方式及合同价: 实行总价承包方式。合同总价。 五、各方职责: (一)甲方职责 1、组织乡镇村组确定井位及工程建设方案; 2、负责工程监督检查及有关协调工作; 3、负责组织工程的验收工作; 4、负责国家投资的拨付及自筹资金的管理工作; (二)乙方职责: 1、负责施工机械的调运,设备及材料的购置及所有施工工作。确保工程建设内容全面完成,保质保量,达到验收标准; 2、按照有关工程建设技术规范要求,认真做好工程施工,高标准完成建设任务; 3、认真遵守安全生产管理规定,负责施工现场的全部安全工作;

4、认真做好施工记录,及时分析有关情况,确保工程经济、安全、合理、高效; 5、工程竣工后,向甲方提供单井技术资料两份。 (三)监证方职责: 1、负责落实井位,并提供有关的电测资料和参考资料; 2、负责做好“三通一平”、泥浆排放及其它施工环境协调工作; 3、负责为施工人员提供食宿条件,在井管安装、填料时提供10个的劳力的配合工作; 4、负责施工现场的质量监督检查工作; 5、负责落实自筹资金万元。 六、工程质量: 1、质量检查验收:由甲方组织有关部门进行检查验收; 2、质量标准要求:达到合格标准,争创优良工程; 3、验收依据:钻井工程以国家凿井工程验收规范为依据进行验收,以井管顺利下入井孔、水泵及设备安全运转,出水量达到预定目标为合格;因自然条件因素而引起水质、水量问题,乙方不承担责任;井房以建筑工程验收规范为依据

施工组织设计(正文)word模板可修改

目录 第一卷编制依据 (8) 第二卷工程概况 (11) 2.1工程简介: (11) 2.2建筑设计概况: (11) 2.3结构设计概况: (14) 2.4安装设计概况: (16) 第三卷本工程施工重点、难点和对策 (18) 3.1施工重点、难点: (18) 3.2施工重点、难点对策: (18) 第四卷施工部署与总平面布置: (22) 4.1工程目标: (22) 4.2管理组织机构和项目经理部的组成: (23) 4.2.1组织机构: (23) 4.2.2管理体系: (24) 4.2.3 项目经理部人员名单: (25) 4.2.4主要施工技术工人(劳动力)配备: (25) 4.2.5项目经理部下设作业队及分工: (25) 4.3施工部署: (26) 4.4施工准备工作 (28) 4.5施工现场平面布置 (29) 第五卷主要分部分项工程、施工技术方案 (35) 5.1施工测量: (35) 5.1.1工程概况: (35) 5.1.2施工测量的准备工作: (35) 5.1.3建筑物定位放线: (35) 5.1.4基础开挖放线: (35) 5.1.5结构施工测量: (36)

5.1.6装修工程施工测量: (37) 5.1.7电梯安装施工测量: (38) 5.1.8沉降观测 (39) 5.2土方开挖 (40) 5.2.1工程概况: (40) 5.2.2施工准备: (40) 5.2.3开挖方案: (40) 5.3钢筋工程: (42) 5.3.1钢筋原材 (42) 5.3.2钢筋接头、钢筋锚固、搭接长度: (42) 5.3.3基础钢筋绑扎: (43) 5.3.4地下室墙体钢筋的绑扎: (45) 5.3.5顶板钢筋绑扎 (46) 5.3.6 地下室柱子钢筋绑扎 (47) 5.3.7主体钢筋的绑扎 (48) 5.3.8钢筋保护层的要求: (50) 5.3.9质量要求: (50) 5.4模板工程: (51) 5.4.1模板体系 (51) 5.4.2支、拆模工艺流程: (56) 5.4.3支模质量要求: (56) 5.4.4技术措施: (57) 5.4.5模板拆除: (57) 5.5混凝土工程: (58) 5.5.1底板混凝土: (60) 5.5.2剪力墙混凝土施工: (62) 5.5.3楼板混凝土施工: (62) 5.5.4施工缝的留置要求: (63) 5.5.5混凝土试块的留置 (63)

相关主题
文本预览
相关文档 最新文档
