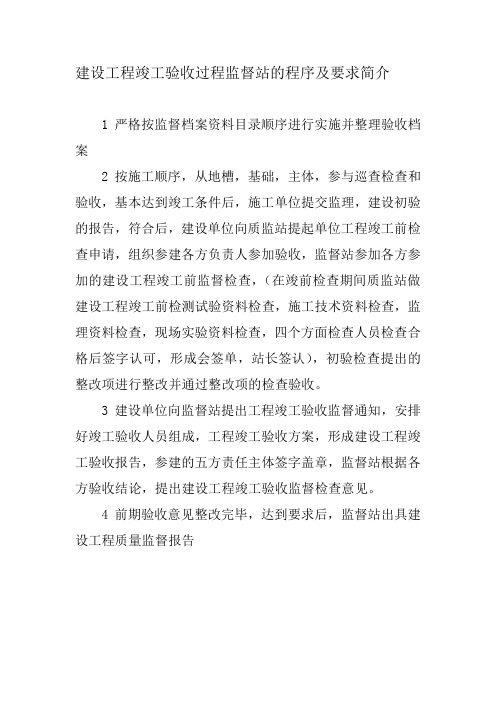

监督站工程竣工验收程序及注意事项

一、工程竣工验收

(一单位工程完工后,施工单位应组织有关人员进行自检。总监理工程师应组织各专业监理工程师对工程质量进行竣工预验收。存在施工质量问题时,应由施工单位及时整改。整改完毕后,由施工单位向建设单位提交工程竣工报告,申请工程竣工验收。

(二符合下列要求后建设单位方可组织竣工验收

1、工程竣工报告(项目经理、总监执业印章、法人代表签章。

2、监理单位工程质量评估报告(总监、单位公章。

3、勘察、设计单位质量检查报告(项目负责人、法人代表签章。

4、房屋建筑工程质量保修书。

5、建设工程竣工规划验收合格证。

6、建筑节能审查意见书。

7、环保部门认可文件。

8、建设工程消防验收意见书。

9、建设工程档案预验收意见书。

10、初验整改通知单、整改报告。

11、建设工程竣工验收监督通知书。

12、建设工程竣工验收人员组成名单、工程竣工验收方案。 13、工程质量控制资料检查记录。

14、住宅工程质量分户验收汇总表。

15、住宅工程质量通病专项治理施工单位自评报告及监理评估报告。

16、拟申报优良工程意见。 (建设、监理、施工单位盖章,项目负责人签字

17、甩项说明或报告建设、监理、施工、设计盖章,项目负责人签字。

18、建设单位已按合同约定支付工程款证明。

19、责任主体授权书及终身承诺书。

20、养老保障金缴纳确认证明

二、工程竣工验收的程序

1. 工程完工后,施工单位向建设单位提交工程竣工报告,申请工程竣工验收。实行监理的工程,工程竣工报告须经总监理工程师签署意见。

2. 建设单位收到工程竣工报告后,对符合竣工验收要求的工程, 组织勘察、设计、施工、监理等单位组成验收组,制定验收方案。对于重大工程和技术复杂工程,根据需要可邀请有关专家参加验收组。

3. 建设单位应当在工程竣工验收 7个工作日前将验收的时间、地点及验收组名单书面通知负责监督该工程的工程质量监督机构。

4. 建设单位组织工程竣工验收。

(1建设、勘察、设计、施工、监理单位分别汇报工程合同履约情况和在工程建设各个环节执行法律、法规和工程建设强制性标准的情况;

(2审阅建设、勘察、设计、施工、监理单位的工程档案资料;

(3五大责任主体共同实地查验工程质量;

(4五大责任主体共同对工程勘察、设计、施工、设备安装质量

和各管理环节等方面作出全面评价,形成经验收组人员签署的工程竣工验收意见。

参与工程竣工验收的建设、勘察、设计、施工、监理等各方不能形成一致意见时,应当协商提出解决的方法,待意见一致后,重新组织工程竣工验收。工程质量监督机构重点对验收的组织形式、程序等是否符合有关规定进行监督, 并于工程竣工验收之日起 5日内, 向备案机关提交工程质量监督报告。

三、建筑工程施工质量应按下列要求进行验收:

1. 工程质量验收均应在施工单位自检合格的基础上进行。

2. 参加工程施工质量验收的各方人员应具备相应的资格。

3. 检验批的质量应按主控项目和一般项目验收。

4. 对涉及结构安全、节能、环境保护和主要使用功能的试块、试件及材料,应在进场时或施工中按规定进行见证检验。

5. 隐蔽工程在隐蔽前应由施工单位通知监理单位进行验收,并应形成验收文件,验收合格后方可继续施工。

6. 对涉及结构安全、节能、环境保护和使用功能的重要分部工程应在验收前按规定进行抽样检验。

7. 工程的观感质量应由验收人员现场检查,并应共同确认。四、当工程施工质量不符合规定时,应按下列规定进行处理:

1. 经返工或返修的检验批,应重新进行验收。

2. 经有资质的检测机构检测鉴定能够达到设计要求的检验批,应予以验收。

3. 经有资质的检测机构检测鉴定达不到设计要求、但经原设计单

位核算认可能够满足安全和使用功能的检验批,可予以验收。

4. 经返修或加固处理的分项、分部工程,满足安全及使用功能要求时,可按技术处理方案和协商文件的要求予以验收。

5. 工程质量控制资料应齐全完整,当部分资料缺失时,应委托有资质的检测机构按有关标准进行相应的实体检验或抽样试验。

6. 经返修或加固处理仍不能满足安全或使用要求的分部工程及单位工程,严禁验收。

五、质量监督小组在巡回抽查、督检查过程中,发现质量问题将采取如下措施:

1. 发现存在质量隐患问题的,质量监督小组将签发质量整改通知书,责任单位应在规定期限内将问题整改完毕并将整改报告报质量监督小组。

2. 发现涉及结构安全的严重质量问题时将对工程存在问题部位进行暂停施工,整改完毕并经复查通过后方能进行下步施工。

3. 发现违反国家法律、法规、强制性标准或拒不执行监督小组提出的质量整改要求的,上报建设行政主管部门,由主管部门实施全面停工、经济罚款、资质处罚、责任主体不良行为记录等处罚措施。六、对严格落实住宅工程分户验收制度和质量通病专项治理各项措施要求的监督

1. 住宅工程质量分户验收应当按照以下程序进行:

(1 工程竣工后, 施工单位应首先进行全面的自检评定, 自检合格后向建设单位提出住宅工程分户质量验收申请。

(2 建设单位组织监理、施工单位等有关人员按照国家工程质量

验收标准的要求进行检查验收。

(3分户验收应逐户、逐间检查,并做好记录。分户验收不合格的,须经整改符合要求后重新组织验收。

(4分户验收合格后,必须按户出具由建设、施工、监理单位等有关负责人签署的《住宅工程质量分户验收记录》 ,加盖建设、施工、监理单位公章,并将之置于户内醒目位置。

(5 设计单位对分户验收过程中发现的重大质量问题及时出具处理措施。

2. 住宅工程质量分户验收小组具体人员应包括:建设单位项目负责人;施工单位项目经理、技术负责人、质检员;监理单位项目总监、水电暖等专业监理工程师等; 已选定物业公司的, 物业公司应当参加分户验收。

3. 竣工验收时, 验收组应通过现场抽查的方式复核分户验收记录, 监督验收人员对验收组复核工作予以监督。抽查数量不少于单位工程总户数的 10%,且不少于 3户。其中产权式公寓抽查数量不少于 3户。

4. 质量监督人员在对分户验收抽查时发现弄虚作假、降低质量标准,将不合格工程按合格工程验收的,应对责任单位和责任人给予不良行为记录,同时责成建设单位重新组织分户验收,情节严重的按照国家有关法律法规的规定对责任单位进行行政处罚。

七、工程竣工验收备案手续办理

(一建设单位应当自工程竣工验收合格之日起 15日内,依照 2009年建设部第 2号令《房屋建筑和市政基础设施工程竣工验收备案管理办法》的规定办理工程竣工验收备案。办理备案时应当提交下列

文件: 1.工程竣工验收报告,附竣工验收报告表; 2.建筑工程施工许可证; 3.施工图设计文件审查意见、建设工程施工图设计文件审查合格书; 4.单位(子单位)工程质量竣工验收记录(《建筑工程施工质量验收统一标准》表 G.0.1-1); 5.房屋建筑工程有关质量检测和功能性试验资料〔单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录(《统一标准》表 G.0.1-3)、工程质量控制资料检查记录〕; 6.规划、环保、建筑节能、城建档案等部门出具的认可

文件或者准许使用文件; 7.法律规定应当由公安消防部门出具的对大型的人员密集场所和其他特殊建设工程验收合格的证明文件; 8.施工单位签署的工程质量保修书; 9.住宅工程应当提交《住宅质量保证书》和《住宅使用说明书》; 10.法规、规章规定必须提供的其他文件。(二)办理备案手续过程中,备案机关发现建设单位在竣工验收过程中有违反国家有关建设工程质量管理规定行为的,应当在收讫竣工验收备案文件 15 日内,责令停止使用,重新组织竣工验收。八、违规处理 1.建设单位在工程竣工验收合格之日起 15 日内未办理工程竣工验收备案的,备案机关责令限期改正,处 20 万元以上 50 万元以下罚 -6-

款。(建设部第 2 号令《房屋建筑和市政基础设施工程竣工验收备案管理办法》第九条) 2.建设单位将备案机关决定重新组织竣工验收的工程,在重新组织竣工验收前,擅自使用的,备案机关责令停止使用,处工程合同价款 2%以上 4%以下罚款。(建设部第 2 号令《房屋建筑和市政基础设施工程竣工验收备案管理办法》第十条) 3.建设单位采用虚假证明文件办理工程竣工验收备案的,工程竣工验收无效,备案机关责令停止使用,重新组织竣工验收,处 20 万元以上 50 万元以下罚款;构成犯罪的,依法追究刑事责任。(建设部第 2 号令《房屋建筑和市政基础设施工程竣工验收备案管理办法》第十一条) 4.备案机关决定重新组织竣工验收并责令停止使用的工程,建设单位在备案之前已投入使用或者建设单位擅自继续使用造成使用人损失的,由建设单位依法承担赔偿责任。(建设部第 2 号令《房屋建筑和市政基础设施工程竣工验收备案管理办法》第十二条)九、质量保修(一)工程竣工验收前,施工单位应当与建设单位签订《房屋建筑工程质量保修书》。在保修范围和保修期限内出现质量缺陷,施工单位应当履行保修义务。(二)在正常使用条件下,建设工程的最低保修期限为: 1.基础设施工程、房屋建筑的地基基础工程和主体结构工程,为设计文件规定的该工程的合理使用年限; 2.屋面防水工程、有防水要求的卫生间、房间和外墙面的防渗漏, -7-

为5年; 3.供热与供冷系统,为2个采暖期、供冷期; 4.电气管线、给排水管道、设备安装和装修工程,为2年。 5.根据《山东省民用建筑节能条例》的规定,围护结构保温工程的保修期限为 10 年。 6.其他项目的保修期限由发包方与承包方

约定。建设工程的保修期,自竣工验收合格之日起计算。(三)施工单位不履行保修义务或者拖延履行保修义务的,责令改正,处10万元以上20万元以下的罚款,并对在保修期内因质量缺陷造成的损失承担赔偿责任。(《建设工程质量管理条例》第六十六条)十、我站的拥有权利工程项目质量监督人员在对工程质量监督过程中有权采取下列措施:(一)要求被检查单位提供有关工程质量的文件和资料;(二)进入被检查单位的施工现场进行检查;(三)发现有影响工程质量的问题时,责令改正。 -8-

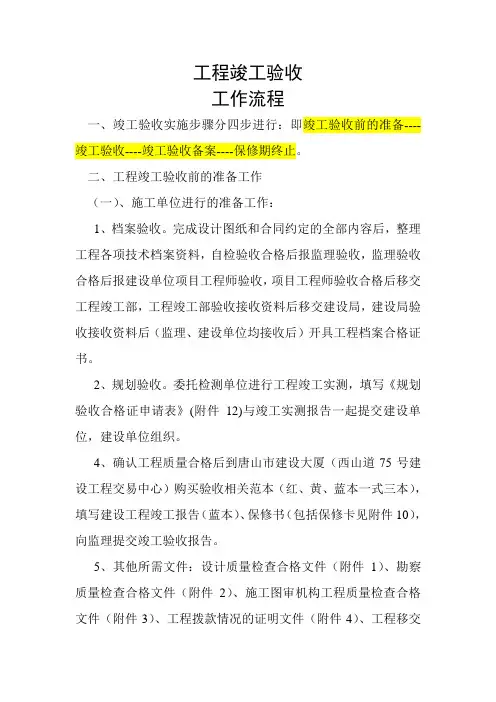

工程竣工验收流程及控制要点

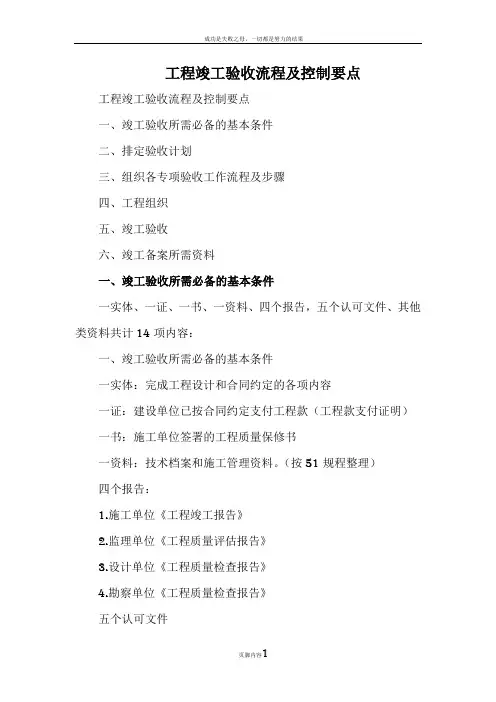

工程竣工验收流程及控制要点工程竣工验收流程及控制要点 一、竣工验收所需必备的基本条件 二、排定验收计划 三、组织各专项验收工作流程及步骤 四、工程组织 五、竣工验收 六、竣工备案所需资料 一、竣工验收所需必备的基本条件 一实体、一证、一书、一资料、四个报告,五个认可文件、其他类资料共计14项内容: 一、竣工验收所需必备的基本条件 一实体:完成工程设计和合同约定的各项内容 一证:建设单位已按合同约定支付工程款(工程款支付证明)一书:施工单位签署的工程质量保修书 一资料:技术档案和施工管理资料。(按51规程整理) 四个报告: 1.施工单位《工程竣工报告》 2.监理单位《工程质量评估报告》 3.设计单位《工程质量检查报告》 4.勘察单位《工程质量检查报告》 五个认可文件

1.电梯检验检测机构的检验认可文件 2.环保部门出具环保监测的认可文件 3.城建档案馆出具的工程竣工档案预验收认可文件(列入北京市城建档案馆接受范围的工程) 4.消防部门出具的消防验收认可文件 5.规划部门出具的认可文件 一其他:其他文件:节能备案;竣工图;外立面照片等 竣工验收流程 流程名称:工程项目竣工流程 二、排定验收计划 项目验收计划(北京模板)

三、组织各专项验收工作流程及步骤 1、电梯验收:施工单位负责。 2、档案预验收:所需资料按51规程整理,详见附件。 三、组织各专项验收工作流程及步骤 3、节能验收:节能验收所需资料 1、《北京市民用建筑节能专项验收备案登记表》原件一式两份; 2、《节能工程专项验收报告》原件一份; 3、《北京市建筑节能设计审查备案登记表》复印件一份(加盖建设单位公章,下同); 4、《建筑节能分部工程质量验收表》复印件一份;

工程竣工预验收制度

工程竣工预验收制度 建设工程预验收是工程完工后、正式竣工验收前进行的一项重要工作,也是北京建设行业诚信监理企业必备制度之一。 工程预验收由项目总监理工程师主持,监理单位有关部门、施工单位、项目监理机构参加,也可以邀请建设单位、设计单位参加,如有必要时可以邀请质量监督机构参加,目的是为了更好地发现问题、解决问题,为工程正式竣工验收创造条件。 一、预验收前 1、施工单位应在完成单位工程施工内容并对检查结果进行评定,达到竣工验收条件时,向项目监理机构提交《单位工程竣工验收报审表》(表B.0.10)。 2、监理审查施工单位具备工程竣工预验收的条件 (1)完成建设工程施工合同约定的各项内容; (2)具有完整的技术档案和施工管理资料; (3)具有工程使用的主要建筑材料、建筑构配件和设备进场试验报告; (4)具有勘察、设计、施工、工程监理等单位分别签署的质量证明文件; (5)具有施工单位签署的工程保修书。 3、工程竣工质量验收资料指:能够证明工程按合同约定完成并符合竣工验收要求的全部资料,包括各分部(子分部)工程验收记录、单位(子单位)工程质量控制资料核查记录、单位(子单位)工程安全

和功能检验资料核查及主要功能抽查记录、单位(子单位)工程观感质量检查记录表等。对需要进行功能试验的工程(包括单机试车、无负荷试车和联动调试),应包括试验报告。 4、监理审查施工单位子单位(专项)工程竣工验收资料 (1)工程项目规划验收资料 (2)人防工程验收资料 (3)消防工程验收资料 (4)电力(强电)工程验收资料 (5)燃气工程验收资料 (6)热力工程验收资料 (7)给水、排水工程验收资料 (8)电信(弱电)工程验收资料 (9)交通设施工程验收资料 (10)园林绿化工程验收资料 (11)环境保护管理部门要求落实的资料 (12)文物保护管理部门要求落实的资料 (13)河湖管理部门要求落实的资料 (14)工程结算书 5、监理审查施工单位上报的工程竣工预验收计划 (1)验收依据 ①国家现行有关法律、法规、规章和技术标准; ②经批准的基建、用地、勘察、测绘、设计文件;

住宅小区工程竣工验收基本流程

住宅小区工程竣工验收基本流程和内容 一、内部验收(预验收): 验收条件: 1、基本完成设计文件和合同约定的各项内容 2、功能性检测均已完成并满足设计要求 3、住宅工程已组织分户验收 4、建筑物2米以内和小区内道路环境均已清理干净 5、施工单位的工程竣工资料已整理完善 6、施工单位已向监理报送工程竣工验收报告 组织单位:监理方; 参加单位:建设方、施工方、监理方、设计方的相关代表和人员; 验收成果:1、完成工程预验收质量评估报告 2、提出需整改的问题并要求施工方限期整改 二、技术验收(初验): 验收条件:1、在完成工程预验收的前提下,且预验收所提出的问题已得到有效的整改 2、小区内水、电、暖、气等均已到位并畅通,小区内工程均已完成 3、分户验收汇总表已提供 4、各类专项验收已完成 组织单位:项目总监 参加单位:质监站、建设方、监理方、施工方、设计方、勘探方、档案等相关代表和人员验收成果:提出需整改的问题并确定核验时间 三、备案前验收(核验) 验收条件:1、初验时所提出的问题已整改完毕(初验整改完成报告) 2、质量控制资料核查记录表(1-4)已报送 3、住宅工程分户验收汇总表已提供。 4、各类技术档案已整理齐全 5、水、电、气、路等已通,工程质量责任铭牌已上墙。 组织单位:质监站 参加单位:质监站、建设方、监理方、施工方、设计方等代表和相关人员 验收成果:同意项目竣工验收并由质监站提交备案材料 四、竣工验收(交付验收) 验收条件:完成上述三个过程的验收并完成各验收过程所提出的整改问题的整改

组织单位:建设方 参加单位:质监站、建设方、监理方、勘探设计方、施工方、档案馆等各方代表人员验收成果:各方签署项目竣工验收报告并交付使用 各类专项验收的项目: 1、城市规划专项验收 2、工程消防设施专项验收 3、人防工程专项验收 4、电梯工程专项验收 5、节能保温专项验收 6、室内空气专项验收 7、环境保护专项验收 8、防雷接地专项验收 9、燃气管道专项验收 10、小区绿化专项验收等等 各类功能性检测记录的项目: 1、屋面泼水、淋水、蓄水试验记录 2、地下室防水效果检测记录 3、厨卫间、阳台有防水要求的泼水、淋水、蓄水试验记录 4、建筑物垂直度、标高、全高测量记录 5、烟气(风)道工程检验验收记录 6、外窗气密性、水密性及耐风压性的三性试验记录 7、建筑物的沉降检测记录 8、给水管道的打压试验记录 9、供电线路的绝缘及接地检测记录等等

工程竣工验收流程明细表定稿版

工程竣工验收流程明细 表 HUA system office room 【HUA16H-TTMS2A-HUAS8Q8-HUAH1688】

工程验收及竣备流程明细表 ---------------------------------------------------------------------------------------------------------- 一、竣工验收所需必备的基本条件 一实体、一证、一书、一资料、四个报告,五个认可文件,其他类资料共计14项内容: 一实体:完成工程设计和合同约定的各项内容 一证:建设单位结算情况说明 一书:施工单位签署的工程质量保修书 一资料:技术档案和施工管理资料。(按51规程整理) 四个报告 1.施工单位《工程竣工报告》 2.监理单位《工程质量评估报告》 3.设计单位《工程质量检查报告》 4.勘察单位《工程质量检查报告》 五个认可文件 1.电梯检验检测机构出具的检验认可文件 2.环保部门出具环保监测的认可文件 3.城建档案馆出具的工程竣工档案预验收认可文件(列入北京市城建档案馆接受范 围的工程) 4.消防部门出具的消防验收认可文件 5..规划部门出具的认可文件 其他:其他文件:节能备案;竣工图;外立面照片等

二、工程验收及竣备步骤 第一阶段(竣备前2月): 1、电梯验收 2、室内空气检测(环境检测) 3、水质、防雷检测 4、工程质量验收(工程实体四方验收) 第二阶段(竣备前2月):各专项验收 1、人防验收 2、消防验收备案(电检,消检,防火复试) 3、节能验收 4、环保验收:环评报告内容验收 5、规划验收 **第一阶段与第二阶段理论上讲无先后逻辑关系,可交叉完成。 第三阶段(竣备前1月): 1、档案预验收 第四阶段(竣备前5天): 1、竣工验收: **竣工验收主要由甲方、监理、总包、设计、勘察五方参加,质监站自主决定是否到场。 第五阶段(竣工备案): 三、排定验收计划

建设工程竣工验收条件及程序

附件: 建设工程竣工验收条件及程序 一、建设工程竣工验收条件: 1.完成工程设计和合同约定的各项内容。 2.施工单位在工程完工后对工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,并提出工程竣工报告。工程竣工报告应经项目经理和施工单位有关负责人审核签字。 3.对于委托监理的工程项目,监理单位对工程进行了质量评估,具有完整的监理资料,并提出工程质量评估报告。工程质量评估报告应经总监理工程师和监理单位有关负责人审核签字。 4.勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行了检查,并提出质量检查报告。质量检查报告应经该项目勘察、设计负责人和勘察、设计单位有关负责人审核签字。 5.有完整的技术档案和施工管理资料。 6.有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告。 7.建设单位已按合同约定支付工程款。 8.有施工单位签署的工程质量保修书。 9.城乡规划行政主管部门对工程是否符合规划设计要求进行检查,并出具认可文件。 10.有公安消防、环保等部门出具的认可文件或者准许使用文件。

11、建设行政主管部门及其委托的工程质量监督机构等有关部门责令整改的问题全部整改完毕。 二、建设工程竣工验收程序: 1.工程完工后,施工单位向建设单位提交工程竣工报告,申请工程竣工验收。实行监理的工程,工程竣工报告须经总监理工程师签署意见。 2.建设单位收到工程竣工报告后,对符合竣工验收要求的工程,组织勘察、设计、施工、监理等单位和其他有关方面的专家组成验收组,制定验收方案。 3.建设单位应当在工程竣工验收7个工作日前将验收的时间、地点及验收组名单书面通知负责监督该工程的工程质量监督机构。 4.建设单位组织工程竣工验收。 ⑴建设、勘察、设计、施工、监理单位分别汇报工程合同履约情况和在工程建设各个环节执行法律、法规和工程建设强制性标准的情况; ⑵审阅建设、勘察、设计、施工、监理单位的工程档案资料; ⑶实地查验工程质量; ⑷对工程勘察、设计、施工、设备安装质量和各管理环节等方面作出全面评价,形成经验收组人员签署的工程竣工验收意见。 参与工程竣工验收的建设、勘察、设计、施工、监理等各方不能形成一致意见时,应当协商提出解决的方法,待意见一致后,重新组织工程竣工验收。

房屋建筑工程竣工验收程序

房屋建筑工程竣工验收程序 一、竣工验收目得与方式 建设项目得施工达到竣工条件进行验收,就是项目施工周期得最后一个程序,也就是建设成果转入生产使用得标志。 (一)竣工验收得目得 国家有关法规规定了严格得竣工验收程序,其目得在于以下几方面。 1、全面考察工程得施工质量:竣工验收阶段通过对已竣工工程得检查与试验,考核承包商得施工成果就是否达到了设计得要求而形成得生产或使用能力,可以正式转入生产运行。通过竣工验收及时发现与解决影响生产与使用方面存在得问题,以保证工程项目按照设计要求得各项技术经济指标正常投入运行。 2、明确合同责任:能否顺利通过竣工验收,就是判别承包商就是否按施工承包合同约定得责任范围完成了施工义务得标志。完满地通过竣工验收后,承包商即可以与业主办理竣工结算手续,将所施工得工程转交给业主使用与照管。 3、建设项目转入投产使用得必备程序:建设项目竣工验收也就是国家全面考核项目建设成果,检验项目决策、设计、施工、设备制造与管理水平,以及总结建设项目建设经验得重要环节。一个建设项目建成投产交付使用后,能否取得预想得宏观效益,需要经过国家权威管理部门按照技术规范、技术标准组织验收确认。因此,《建设项目工程)竣工验收办法》中规定,“已具备竣工验收条件得项目,3个月内不办理验收投产与移交固定资产手续,取消企业与主管部门得基建试车分成,由银行监理全部上交财政。如3个月内办理竣工验收确有困验,经验收主管部门批准,可以适当延长期限。” (二)竣工验收得方式

为了保证建设项目竣工验收得顺利进行,必须遵循一定得程序,并按照建设项目总体计划得要求,以及施工进展得实际情况分阶段进行。项目施工达到验收条件得验收方式可分为项目中间验收、单项工程验收与全部工程验收三大类,见表1。规模较小、施工内容简单得建设项目,也可以一次进行全部项目得竣工验收。 表1 不同阶段工程验收得特点 虽然项目得中间验收也就是工程验收得一个组成部分,但它属于施工过程中得管理内容,因此以下仅就竣工验收(单项工程验收与全部工程验收)得有关问题予以介绍。 二、竣工验收范围与依据 (一)竣工验收范围 按照国家颁布得建设法规规定,凡新建、扩建、改建得基本建设项目与技术改造项目,按批准得设计文件所规定得内容建成,符合验收标准,即:工业项目经过投料试车(带负荷运转)合格,形成生产能力得,非工业项目符合设计要求,能够正常使用得,都应及时组织验收,办理移交固定资产手续。对某些特殊情况。工程施工虽未全部按设计要求完成,也应进行验收,这些特殊情况就是指以下几种。

质量监督站工程竣工验收程序及注意事项(精)

监督站工程竣工验收程序及注意事项 一、工程竣工验收 (一单位工程完工后,施工单位应组织有关人员进行自检。总监理工程师应组织各专业监理工程师对工程质量进行竣工预验收。存在施工质量问题时,应由施工单位及时整改。整改完毕后,由施工单位向建设单位提交工程竣工报告,申请工程竣工验收。 (二符合下列要求后建设单位方可组织竣工验收 1、工程竣工报告(项目经理、总监执业印章、法人代表签章。 2、监理单位工程质量评估报告(总监、单位公章。 3、勘察、设计单位质量检查报告(项目负责人、法人代表签章。 4、房屋建筑工程质量保修书。 5、建设工程竣工规划验收合格证。 6、建筑节能审查意见书。 7、环保部门认可文件。 8、建设工程消防验收意见书。 9、建设工程档案预验收意见书。 10、初验整改通知单、整改报告。 11、建设工程竣工验收监督通知书。 12、建设工程竣工验收人员组成名单、工程竣工验收方案。 13、工程质量控制资料检查记录。

14、住宅工程质量分户验收汇总表。 15、住宅工程质量通病专项治理施工单位自评报告及监理评估报告。 16、拟申报优良工程意见。 (建设、监理、施工单位盖章,项目负责人签字 17、甩项说明或报告建设、监理、施工、设计盖章,项目负责人签字。 18、建设单位已按合同约定支付工程款证明。 19、责任主体授权书及终身承诺书。 20、养老保障金缴纳确认证明 二、工程竣工验收的程序 1. 工程完工后,施工单位向建设单位提交工程竣工报告,申请工程竣工验收。实行监理的工程,工程竣工报告须经总监理工程师签署意见。 2. 建设单位收到工程竣工报告后,对符合竣工验收要求的工程, 组织勘察、设计、施工、监理等单位组成验收组,制定验收方案。对于重大工程和技术复杂工程,根据需要可邀请有关专家参加验收组。 3. 建设单位应当在工程竣工验收 7个工作日前将验收的时间、地点及验收组名单书面通知负责监督该工程的工程质量监督机构。 4. 建设单位组织工程竣工验收。 (1建设、勘察、设计、施工、监理单位分别汇报工程合同履约情况和在工程建设各个环节执行法律、法规和工程建设强制性标准的情况; (2审阅建设、勘察、设计、施工、监理单位的工程档案资料; (3五大责任主体共同实地查验工程质量; (4五大责任主体共同对工程勘察、设计、施工、设备安装质量

房屋建筑工程竣工验收程序

房屋建筑工程竣工验收程序 一、竣工验收目的和方式 建设项目的施工达到竣工条件进行验收,是项目施工周期的最后一个程序,也是建设成果转入生产使用的标志。 (一)竣工验收的目的 国家有关法规规定了严格的竣工验收程序,其目的在于以下几方面。 1.全面考察工程的施工质量:竣工验收阶段通过对已竣工工程的检查和试验,考核承包商的施工成果是否达到了设计的要求而形成的生产或使用能力,可以正式转入生产运行。通过竣工验收及时发现和解决影响生产和使用方面存在的问题,以保证工程项目按照设计要求的各项技术经济指标正常投入运行。 2.明确合同责任:能否顺利通过竣工验收,是判别承包商是否按施工承包合同约定的责任范围完成了施工义务的标志。完满地通过竣工验收后,承包商即可以与业主办理竣工结算手续,将所施工的工程转交给业主使用和照管。 3.建设项目转入投产使用的必备程序:建设项目竣工验收也是国家全面考核项目建设成果,检验项目决策、设计、施工、设备制造和管理水平,以及总结建设项目建设经验的重要环节。一个建设项目建成投产交付使用后,能否取得预想的宏观效益,需要经过国家权威管理部门按照技术规范、技术标准组织验收确认。因此,《建设项目工程)竣工验收办法》中规定,“已具备竣工验收条件的项目,3个月内不办理验收投产和移交固定资产手续,取消企业和主管部门的基建试车分成,由银行监理全部上交财政。如3个月内办理竣工验收确有困验,经验收主管部门批准,可以适当延长期限。” (二)竣工验收的方式 为了保证建设项目竣工验收的顺利进行,必须遵循一定的程序,并按照建设项目总体计划的要求,以及施工进展的实际情况分阶段进行。项目施工达到验收条件的验收方式可分为项目中间验收、单项工程验收和全部工程验收三大类,见表1。规模较小、施工内容简单的建设项目,也可以一次进行全部项目的竣工验收。 表1 不同阶段工程验收的特点

工程项目竣工验收程序

工程项目竣工验收制度 1、成立交工验收组织机构 如工程项目规模大,交工验收阶段仍有大量繁杂和琐碎的收尾工作和验收工作要做,这要求先做好组织管理工作。为此我们将成立交工领导小组,由项目经理任组长,项目技术负责人及副经理任副组长,成员为工程部、技术部、质量检测部、安全生产部、物资设备部、各专业技术人员及其它有关人员。 2、交工领导小组的主要任务 1)与业主、监理进行交工业务联系,制定交工计划,协商交工工作流程,申报交工项目,讨论交工验收过程中的特定事项和制定规章制度等工作。 2)组织清理施工遗留下来的未完项目。 3)组织各专业完成交工资料和技术文件的汇总整理,装订成册,向业主移交。 4)办理中间交工验收证书和资料签证手续。 3、交工验收步骤 1)准备:交工前,由交工领导小组组织有关人员根据施工图及其它有关资料对工程进行预验收,作一次彻底清查,并及时处理发现的问题。同时对所有的技术文件和资料进行全面系统的整理,为工程交工创造条件。 2)提交竣工报告:具备竣工验收条件后,项目部向业主提交书面通知即竣工报告。在交工验收领导小组领导下,开展工程交工验收的各项工作。

3)竣工检查:由交工验收领导小组根据施工图纸、其它有关资料和施工验收规范的要求,会同业主、监理、总包进行技术检查,经双方确认合格后,即可签署竣工报告。 4)全面检查、收尾清理:交工验收领导小组应会同业主、监理、总包、设计院对工程再进行一次全面检查,把影响生产或使用的问题进行整理,列出清单。凡是我们造成的施工遗留问题,项目部立即组织人力,限期整改处理完毕。 5)办理交工手续:以上工作完成后,即请业主签署交工验收证书,但竣工日期以通过业主初步验收日期为准。工程正式交付生产使用。此时,工程的营运、警卫工作也全部移交业主和现场保卫部门负责。

人防工程施工、验收注意事项

一、底板隐蔽验收 在人防工程底板钢筋绑扎完毕、施工监理单位自检自验合格后,人防质监站进行现场抽查,检查的主要内容如下: 1、根据底板荷载主要由下向上承受土中压缩波、地基土反力,是否按反梁要求施工; 2、底板上下层钢筋间距是否达到设计要求,板厚是否均匀,钢筋排距符合允许偏差范围,拉结筋是否按规范设置; 3、钢筋迎水面保护层厚度、梁内钢筋间距和钢筋保护层厚度是否按规范控制; 4、外墙翻边处止水钢板设置是否符合规范; 5、人防门门框接地装置预埋是否符合规范要求; 6、钢筋搭接长度、焊接质量和同截面接头百分率是否符合规范; 7、人防门门槛钢筋有无上翻至设计标高、设置是否符合对应型号的人防门,加强筋设置是否符合规范; 8、临战封堵地梁钢筋有无上翻至设计标高、预埋件设置是否符合对应型号的封堵; 9、集水井、防爆地漏和水管材料等是否符合规范; 10、审查《人防工程质量检验评定表》填写是否与进度同步,且应符合评定标准和其他规范要求的内容。 二、侧墙、顶板隐蔽验收 在人防工程侧墙、顶板钢筋绑扎完毕、施工监理单位自检自验合格后,人防质监站进行现场抽查,检查的主要内容如下: 1、监理单位需对进场预埋的人防设备按人防质量检验评定标准进行查验,杜绝不合格产品; 2、钢筋的搭接锚固长度、焊接质量、排距和拉结筋设置等是否符合规范,同截面接头百分率是否符合规范要求; 3、板厚、钢筋保护层厚度设置是否符合规范要求; 4、防护墙、密闭墙和一框两门处墙体厚度是否按规范控制,门框墙是否按规范加强; 5、支门框模板校核。根据《人民防空工程质量检验评定标准》(RFJ01-2002)第,门框墙制作允许偏差为2.5‰,即一般2米高门框墙,垂直偏差应控制在5mm以内。人防门厂家一般在安装门框时已将门框垂直、水平调正,支模可能会引起门框偏移,所以门框模板支好后施工单位应作复核,若有偏差则需由施工单位会同防护门安装厂家及时对门框墙垂直、水平作调正,无误后再浇筑砼; 6、人防门预埋门框应固定牢固,临时支护方式是否到位; 7、临战封堵角钢框是否符合规范,是否预埋; 8、人防门及临战封堵处的吊钩设置是否符合规范; 9、临空墙、防护密闭墙、密闭墙和临战封堵上部梁是否使用止水螺杆; 10、暖通、给排水和电气管线的预埋套管制作和设置是否符合规范要求; 11、人防墙上的消防、配电箱必须明装,严禁暗装。电线密闭盒必须采用2.5mm以上钢板焊接,不得使用木头或者泡沫盒预埋; 12、防爆呼唤铵钮、测压管等需一次性预埋到位的设备是否预埋; 13、人防顶板的电气穿线管应采用热镀锌钢管或者钢塑复合管,严禁采用PVC管,跨越人防围护结构的电气线路应设置防爆过路盒; 14、审查《人防工程质量检验评定表》填写是否与进度同步,且应符合评定标准和其他规范要求的内容。

建设工程从立项到竣工所有程序

建设工程从立项到报建的具体流程 建设工程从立项到竣工所有程序(包括立项审批、规划设计、建设工程报建、建设工程竣工验收) 一、立项审批 1 、项目立项申请报告书(原件一份) 2 、项目建议书或项目可行性研究报告(一份) 3 、建设用地的权属文件或建设项目用地预审意见书(一份) 4 、项目建设投资概算(一份) 5 、银信部门出示的资金证明(原件一份) 6 、企业法人营业执照副本(复印件一份);(房地产项目需提供资质证明一份) 7 、项目地形图(一份) 8 、有关职能部门的意见。 二、规划设计 1 、由市规划局根据城市总体规划和立项文件核发勘察设计红线,提供规划设计条件。 2 、建筑设计分为三个阶段,即方案设计、初步设计和施工设计。 3 、市城建局负责联系市有关部门对初步设计进行会审批复。 三、建设工程报建 (一)建设工程报建,首先要提供如下资料到建委办理登记手续。 1 、计划部门核发的《固定资产投资许可证》或主管部门批准的计划任务书; 2 、规划部门核发的《建设用地规划许可证》和《建设工程规划许可证》; 3 、国土部门核发的《国有土地使用证》;

4 、符合项目设计资格设计单位设计的施工图纸和施工图设计文件审查批准书; 5 、人防办核发的《人民防空工程建设许可证》; 6 、消防部门核发的《建筑工程消防设计审核意见书》; 7 、防雷设施检测所核发的《防雷设施设计审核书》; 8 、地震办公室核发的《抗震设防审核意见书》; 9 、建设资金证明; 10 、工程预算书和造价部门核发的《建设工程类别核定书》; 11 、法律、法规规定的其他资料。 (二)公开招标的建设工程,要补充如下资料到招标办办理手续。 1 、建设单位法定代表人证明或法定代表人委托证明; 2 、建设工程施工公开招标申请表; 3 、建设工程监理公开招标申请表。 (三)邀请招标的建设工程,要补充如下资料到招标办办理手续。 1 、建设单位法定代表人证明或法定代表人委托证明; 2 、建设工程施工邀请招标审批表; 3 、建设工程监理邀请招标审批表; 4 、工商部门签发的私营企业证明; 5 、法人营业执照; 6 、其他申请邀请招标理由证明。

建设工程从立项到竣工所有程序

建设工程从立项到竣工所有程序(包括立项审批、规划设计、建设工程报建、建设工程竣工验收) 一、立项审批 1 、项目立项申请报告书(原件一份) 2 、项目建议书或项目可行性研究报告(一份) 3 、建设用地的权属文件或建设项目用地预审意见书(一份) 4 、项目建设投资概算(一份) 5 、银信部门出示的资金证明(原件一份) 6 、企业法人营业执照副本(复印件一份);(房地产项目需提供资质证明一份) 7 、项目地形图(一份) 8 、有关职能部门的意见。 二、规划设计 1 、由市规划局根据城市总体规划和立项文件核发勘察设计红线,提供规划设计条件。 2 、建筑设计分为三个阶段,即方案设计、初步设计和施工设计。 3 、市城建局负责联系市有关部门对初步设计进行会审批复。 三、建设工程报建 (一)建设工程报建,首先要提供如下资料到建委办理登记手续。 1 、计划部门核发的《固定资产投资许可证》或主管部门批准的计划任务书; 2 、规划部门核发的《建设用地规划许可证》和《建设工程规划许可证》; 3 、国土部门核发的《国有土地使用证》; 4 、符合项目设计资格设计单位设计的施工图纸和施工图设计文件审查批准书; 5 、人防办核发的《人民防空工程建设许可证》; 6 、消防部门核发的《建筑工程消防设计审核意见书》; 7 、防雷设施检测所核发的《防雷设施设计审核书》; 8 、地震办公室核发的《抗震设防审核意见书》; 9 、建设资金证明; 10 、工程预算书和造价部门核发的《建设工程类别核定书》; 11 、法律、法规规定的其他资料。 (二)公开招标的建设工程,要补充如下资料到招标办办理手续。 1 、建设单位法定代表人证明或法定代表人委托证明; 2 、建设工程施工公开招标申请表; 3 、建设工程监理公开招标申请表。 (三)邀请招标的建设工程,要补充如下资料到招标办办理手续。 1 、建设单位法定代表人证明或法定代表人委托证明; 2 、建设工程施工邀请招标审批表; 3 、建设工程监理邀请招标审批表; 4 、工商部门签发的私营企业证明; 5 、法人营业执照; 6 、其他申请邀请招标理由证明。

工程人,竣工验收这些要点得熟记(筑)

工程人,竣工验收这些要点得熟记(筑) 一、竣工验收程序 1、自检 施工单位在单位工程(子单位工程)按设计文件和合同要求施工完成后,自行组织有关人员进行检查验收(发现问题及时整改尤其是边角要清理干净、保洁做好),并向建设单位提交工程竣工报告。(竣工验收报告宜早不宜晚) 2、预验 监理单位及时组织专业监理工程师进行竣工预验收,达到设计和合同约定的质量标准,监理单位应及时向建设单位提交质量评估报告。(发现问题及时整改,要有抢工的组织能力。) 3、竣工验收 建设单位收到监理单位提交的质量评估报告,应及时组织单位工程竣工验收,建设单位应当在工程验收7个工作日前将工程竣工验收通知单、验收方案和验收人员名单,以及完整的工程资料向质监站提交,质监站责任科室经核查符合要求后,在工程竣工验收通知书上签收。质监站收到竣工验收通知书后,应当及时对该工程是否达到竣工验收条件进行检查,并告知建设单位能否按期组织验收。 质量监督人员应当对建设单位组织验收的组织形式、程序、执行工程建设强制性标准的情况进行监督。质量监督人员在监督工程竣工验收过程中,发现有违反建设工程质量管理规定的行为或者工程质量不符合强制性标准的,应当责令建设单位进行整改或者整改后重新组织竣工验收。 建设单位竣工验收合格后,质监站应当在5个工作日内向委托的建设行政主管部门报送工程质量监督报告。 二、单位工程竣工验收应具备的条件

1、完成建设工程设计和合同约定的各项内容。 2、有完整的技术档案和施工管理资料。 3、有工程使用的主要建筑材料、建筑构配件和设备合格证明文件及进行抽样试验报告。 4、单位(子单位)工程所含分部工程有关安全和功能的检测资料应完整;主要功能项目的抽查结果应符合相关专业质量验收规范的规定;观感质量应符合要求。 5、质监站责令整改的问题已全部整改完成。 6、勘察、设计、施工、监理等单位分别签署的质量合格文件。 7、有施工单位秉公办事的工程质量保修书。 8、有公安、消防、环保等部门出具的认可文件或准许使用文件。 三、工程竣工验收检验事项 1、屋面:从上而下,由内到外或由外到内 (1)屋面坡度是否正确?水落口、卷材收口和泛水等细部构造是否符合有关要求? 水落口周围直径500mm范围内的坡度不应小于5%;最好为600~800mm,深度不小于50mm。并采取防水涂料或密封材料涂封,其厚度不应小于2mm。 (2)屋面爬梯及上人孔的设置是否符合设计要求? (3)屋面女儿墙的高度、现浇混凝土伸缩缝及建筑变形缝的构造是否正确? 当设计无明确要求时,对于现浇挑檐、雨罩等外露的混凝土结构应留设伸缩缝,其伸缩缝间距不宜大于12m。 (4)屋面通气管、排汽管、烟道的做法是否规范? 管道上的防水层收头处应用金属箍紧固,并用密封材料封严。 烟道和通风道伸出平屋面的高度不小于0.60m,且不得低于女儿墙的高度。 屋面水落口的防水层贴入水落口杯内不应小于50mm。 屋面保温层干燥有困难时,应采用排汽措施。若设计无要求而采用排汽管时,一般排汽管的管径不宜大于32mm,以避免屋面板发生局部热桥现象。 在经常有人停留的平屋面上排水通气管应高出屋面2m,并应设置防雷装置。 (5)女儿墙的保温做法是否符合规范要求? 保温层的含水率必须符合要求且厚度不少于设计要求。 (6)卷材防水保护层的施工是否符合规范要求? 厚度小于3mm的高聚物改性沥青防水卷材严禁采用热熔法施工。 高聚物改性沥青防水卷材长边搭接宽度不应小于80mm。 (7)屋面附属结构是否符合规定? 屋架设置、局部夹层、屋面构造、节能保温、防雷接地等等。 (8)女儿墙避雷带设置是否正确? (9)上人屋面面层或防水保护层的伸缩缝设置是否符合规范要求? (10)屋面造型由坡屋面改成平屋架无设计变更等相关文件 2、顶层 (1)屋顶是否有渗漏或返潮等迹象? (2)墙体及顶板是否有结构裂缝? (3)顶层楼梯护栏的高度和栏杆的间距是否满足规定? 靠楼梯井一侧水平扶手长度超过0.50m时,其高度不应小于1.05m。踏步应采取防滑措施。 3、设备间、管道井

基础、主体、竣工验收程序

基础、主体、竣工验收程序

一、验收条件 (一)±0.00以下结构工作内容按照设计图纸全部施工完成。 (二)±0.00以下材料、试块试验报告、验收资料等准备,内业检查相关资料是否齐全。 (三)施工单位委托专业检测结构做混凝土回弹和钢筋抽检,出具《混凝土和钢筋检测报告》 (四)轴线、高程弹线,做好准备。 二、验收时间确定 (一)工程部经过检查所有工序都合格后,可告之施工单位,同意其进行基础验收。 (二)工程部与质监站联系,根据质监站的时间安排,确定竣工验收时间。三、基础验收流程 (一)工程部通知须参加基础验收的施工单位、设计单位、地勘单位、监理单位、质监站及工程科,告之其验收时间。 (二)参会人员签到,组织验收,工程无质量问题,质检站验收合格、通过。(三)相关基础验收资料签字。 (四)土建施工单位及安装施工单位将基础资料报送质监站审查。 (五)签署《地基与基础工程验收报告》 四、验收记录 (一)《地基与基础工程验收报告》 (二)签到表 (三)《混凝土和钢筋检测报告》 (四)建立评估报告

一、验收条件 (一)主体工程施工全部完毕,砌体砌筑完毕 (二)材料、试块试验报告、验收资料等准备齐全 (三)建设单位或施工单位委托专业检测结构做混凝土回弹和钢筋抽检,出具《混凝土和钢筋检测报告》 (四)沉降观测报告 二、验收时间确定 (一)工程部经过检查所有工序都合格后,告之施工单位,同意其进行主体验收 (二)工程部与质监站联系,根据质监站的时间安排,确定竣工验收时间 三、主体验收流程 (一)工程部通知须参加竣工验收的监理单位、设计单位、施工单位、质检站及工程科,告之其验收时间 (二)参会人员签到,组织验收 (三)验收实测标高、混凝土回弹,工程无质量问题,质检站验收合格、通过(四)相关主体验收资料签字 (五)土建施工单位及安装施工单位将主体资料报送质检站审查 (六)签署《主体工程验收报告》 五、验收记录 (一)主体工程验收报告 (二)签到表 (三)监理评估报告 (四)混凝土和钢筋检测报告

建设单位组织工程竣工验收程序

建设单位组织工程竣工验收时,应按下列程序进行: 1、建设、勘察、设计、施工、监理单位分别汇报工程合同履约情况和在工程建设各个环节执行法律、法规和工程建设强制性标准 的情况。 2、审阅建设、勘察、设计、施工、监理单位的工程档案资料。 也许不全 3、实地查验工程质量。 4、对工程勘察、设计、施工、设备安装质量和各管理环节等方面作出全面评价,形成经验收组人员签署的工程竣工验收意见。 ※负责监督该工程的工程质量监督机构对工程竣工验收的组织形式、验收程序、执行验收标准等情况进行现场监督。 ※工程竣工验收合格后,建设单位应当及时提出工程竣工验收报告,该报告主要包括工程概况,建设单位执行基本建设程序情况,对工程勘察、设计、施工、监理等方面的评价,工程竣工验收时间、程序、内容和组织形式、工程竣工验收意见等内容。 工程完工 施工单位向建设单位递交 工程质量竣工报告 勘察单位工程质量检查报告设计单位工程质量检查报告监理单位工程质量评估报告 建设单位组织 勘察、设计、施工、监理单位 和其他方面的专家组成验收组 验收组制定验收方案 将竣工验收10项条件 和资料向质监站汇报 建设单位向质监站申领

建设工程竣工验收备案表 建设单位递交工程竣工验收报告 建设单位书面通知质监站 验收的时间、地点、验收组名单 质监站审查建设单位递交的 竣工验收10项条件和资料 符合条件的,发给建设工程不符合条件的,通知建设单位整改 竣工验收备案表和建设工程竣工验收报告重新确定验收时间 ?添加评论 评论读取中... 取消 ?jieryouh | 2009-10-12 05:46:23 ?有0人认为这个回答不错 | 有0人认为这个回答没有帮助 ?建设工程施工合同必须采用书面合同。 第1条词语涵义。建设工程施工合同文本,由建设工程施工合同条件(以下简称合同 条件)和建设工程施工合同协议条款(以下简称协议条款)组成。其用词用语除协议条款另 有约定外,应具有本条所赋予的涵义: 1.发包方(简称甲方):协议条款约定的、具有发包主体资格和支付工程价款能力的 当事人。 2.甲方驻工地代表(简称甲方代表):甲方在协议条款中指定的代表人。 3.承包方(简称乙方):协议条款约定的、具有承包主体资格并被发包方接受的当事 人。 4.乙方驻工地代表(简称乙方代表):乙方在协议条款中指定的代表人。 5.社会监理:甲方委托具备法定资格的工程监理单位或人员对工程进行的监理。 6.总监理工程师:工程监理单位委派的监理总负责人。 7.设计单位:甲方委托的具备相应资质等级的设计单位。 8.工程造价管理部门:国务院各有关部门、各级建设行政主管部门或其授权的工程造 价管理部门。 9.工程质量监督部门:国务院各有关部门、各级建设行政主管部门或其授权的工程质 量监督机构。 10.工程:协议条款约定具体内容的永久工程。 11.合同价款:按有关规定或协议条款约定的各种取费标准计算的,用以支付乙方按 照合同要求完成工程内容的价款总额。 12.经济支出:在施工中已经发生,经甲方确认后以增加预算形式支付的合同价款。

建设工程竣工验收的基本程序和内容

建设工程竣工验收的基本程序和内容 一、建设工程竣工验收条件 建设单位在收到施工单位提交的工程竣工报告,并具备以下条件后,方可组织勘察、设计、施工、监理等单位有关人员进行竣工验收: 1、完成了工程设计和合同约定的各项内容。住宅工程初装饰的部位和项目应符合《住宅工程初装饰竣工验收办法》(建监字第392号)的要求。 2、施工单位对竣工工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,并提出工程竣工报告。该报告应经总监理工程师(针对委托监理的项目)、项目经理和施工单位有关负责人审核签字。 3、有完整的技术档案和施工管理资料。经工程质量监督机构审查符合要求。 4、建设行政主管部门及委托的工程质量监督机构等有关部门责令整改的问题全部整改完毕。 5、对于委托监理的工程项目,具有完整的监理资料,监理单位提出工程质量评估报告,该报告应经总监理工程师和监理单位有关负责人审核签字。未委托监理的工程项目,工程质量评估报告由建设单位完成。 6、勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行检查,并提出质量检查报告。该报告应经该项目勘察、设计负责人和各自单位有关负责人审核签字。

7、住宅工程已已按《四川省住宅工程质量分户验收管理暂行规定》进行分户验收。 8、有规划、消防、环保等部门出具的验收认可文件。 9、有建设单位与施工单位签署的工程质量保修书。 二、竣工验收的组织 由建设单位负责组织实施建设工程竣工验收工作,质量监督机构对工程竣工验收实施监督。 三、验收人员 由建设单位负责组织竣工验收小组.验收主持人由建设单位法人代表或其委托的负责人担任。验收组成员由建设单位的上级主管部门、建设单位项目负责人、建设单位项目现场管理人员及勘察、设计、施工、监理单位的技术负责人或质量负责人组成,建设单位也可邀请有关专家参加验收小组。验收小组成员中土建及水电安装专业人员应配备齐全。 四、竣工验收标准 竣工验收标准为国家及四川省的强制性标准,现行质量检验评定标准、施工验收规范、经审查通过的设计文件及有关法律、法规、规章和规范性文件规定。 五、竣工验收程序及内容 1、由竣工验收小组组长主持竣工验收。 2、建设、施工、监理、设计、勘察单位分别书面汇报工程项目建设质量状况、合同履约及执行国家法律、法规和工程建设强制性标准情况。 3、验收组分为三部分分别进行检查验收。

建筑工程竣工验收程序 (3)

建筑工程竣工验收程序 一、工程竣工验收 (一)、工程竣工验收准备工作 1、工程竣工预验收(由监理公司组织,建设单位、承包商参加):工程竣工后,监理工程师按照承包商自检验收合格后提交的《单位工程竣工预验收申请表》,审查资料并进行现场检查;项目监理部就存在的问题提出书面意见,并签发《监理工程师通知书》(注:需要时填写),要求承包商限期整改;承包商整改完毕后,按有关文件要求,编制《建设工程竣工验收报告》交监理工程师检查,由项目总监签署意见后,提交建设单位。 2、工程竣工验收(由建设单位负责组织实施,工程勘察、设计、施工、监理等单位参加): (1)、承包商:a、承包商编制《建设工程竣工验收报告》监理公司建设单位。 b、工程技术资料(验收前20个工作日); 监理公司(5个工作 日内)建设单位。 (2)、监理公司:编制《工程质量评估报告》建设单位。 (3)、勘察单位:编制质量检查报告建设单位。 (4)、设计单位:编制质量检查报告建设单位。 (5)、建设单位:a、取得规划、公安消防、环保、燃气工程等专项验收合格 文件。 b、监督站出具的电梯验收准用证。 C、提前15日把《工程技术资料》和《工程竣工质量安全 管理资料送审单》交监督站(监督站在5日内返回《工 程竣工质量安全管理资料退回单》给建设单位)。 d、工程竣工验收前7天把验收时间、地点、验收组名单以 书面通知监督站。 (二)、工程竣工验收必备条件: 1、完成工程设计和合同约定的各项内容。 2、《建设工程竣工验收报告》。 3、《工程质量评估报告》。 4、勘察单位和设计单位质量检查报告。 5、有完整的技术档案和施工管理资料。 6、有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告。 7、建设单位已按合同约定支付工程款。 8、有施工单位签署的工程质量保修书。 9、市政基础设施的有关质量检测和功能性试验资料。 10、有规划部门出具的规划验收合格证。 11、有公安消防出具的消防验收意见书。 12、有环保部门出具的环保验收合格证。 13、有监督站出具的电梯验收准用证。

工程竣工验收注意事项

工程项目在竣工阶段注意的问题? 工程项目的竣工验收是施工全过程的最后一道程序,也是工程项目管理的最后一项工作。它是建设投资成果转入生产或使用的标志,也是全面考核投资效益、检验设计和施工质量的重要环节。 一、竣工验收的准备工作 在项目竣工验收之前,施工单位应配合监理工程师作好下列竣工验收的准备工作。 1.完成收尾工程 收尾工程的特点是零星、分散、工程量小,但分布面广,如果不及时完成,将会直接影响项目的竣工验收及投产使用。 做好收尾工程,必须摸清收尾工程项目,通过竣工前的预检,作一次彻底的清查,按设计图纸和合同要求,逐一对照,找出遗漏项目和修补工作,制定作业计划,相互穿插施工。 2.竣工验收资料的准备 竣工验收资料和文件是工程项目竣工验收的重要依据,从施工开始就应完整地积累和保管,竣工验收时应经编目建档。 3.竣工验收的预验收

竣工验收的预验收,是初步鉴定工程质量,避免竣工进程拖延,保证项目顺利投产使用不可缺少的工作。通过预验收,可及时发现遗留问题,事先予以返修、补修。 二、竣工验收的依据 竣工验收依据主要有:上级主管部门批准的设计纲要、设计文件、施工图纸和说明书,设备技术说明书,招标投标文件和工程合同,图纸会审记录、设计修改签证和技术核定单,现行的施工技术验收标准及规范,协作配合协议,以及施工单位提供的有关质量保证文件和技术资料等。工程项目的规模、工艺流程、工艺管线、生产设备、土地使用、建筑结构、建筑面积、内外装修、质量标准等,必须与上述文件、合同所规定的内容一致。 三、竣工验收的标准 由于建设工程项目门类很多,要求各异,因此必须有相应竣工验收标准,以资遵循。一般有土建工程、安装工程、人防工程、管道工程、桥梁工程、电气工程及铁路建筑安装工程等的验收标准。 1.土建工程验收标准 凡生产性工程、辅助公用设施及生活设施按照设计图纸、技术说明书、验收规范进行验收,工程质量符合各项要求,在工程内容上按规定全部施工完毕,不留尾巴。即对生产性工程要求室内全部做完,室外明沟勒脚、踏步斜道全部做,内外粉刷完毕;建筑物、构筑物周围2m以内场地平整、障碍物清除,道路及下水道畅通。对生活设施和

建筑工程竣工验收条件及程序

建筑工程竣工验收条件及程序 建工程竣设工具体条件包括: (一)完成建设工程设计和合同约定的各项内容; (二)有完整的技术档案和施工管理资料; (三)有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告; (四)有施工单位签署的工程保修书; (五)有勘察、设计、施工、工程监理等单位分别签署的质量合格文件,包括: 1、勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行了检查,并提出质量检查报告,质量检查报告应经该项目勘察、设计负责人和勘察、设计单位有关负责人审核签字; 2、施工单位在工程完工后对工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,并提出工程竣工报告,工程竣工报告应经项目经理和施工单位有关负责人审核签字; 3、对于委托监理的工程项目,监理单位对工程进行了质量评估,具有完整的监理资料,并提出工程质量评估报告,工程质量评估报告应经总监理工程师和监理单位有关负责人审核签字; (六)城乡规划行政主管部门对工程是否符合规划设计要求进行检查,并出具认可文件; (七)有公安消防、环保等部门出具的认可文件或者准许使用文件; 建设工程竣工验收的程序 工程竣工验收工作由建设单位负责组织实施。工程完工后,施工单位向建设单位提交工程竣工报告,申请工程竣工验收。建设单位收到建设工程工程竣工报告后,对符合竣工验收要求的工程,应当组织设计、施工、工程监理等有关单位进行竣工验收。

(一)竣工验收应依据下列文件: 1、批准的设计文件、施工图纸及说明书; 2、双方签订的施工合同; 3 、设备技术说明书; 4 、设计变更通知书; 5、施工验收规范及质量验收标准。具体项目包括:地基与基础、主体结构、建筑装饰装修、建筑屋面、建筑给排水、建筑电气通风、空调智能建筑和其它。 (二)具体验收程序是: 1、工程具备竣工验收条件时,施工单位向建设单位提交完整竣工资料及竣工验收报告,申请工程竣工验收; 2、建设单位收到工程竣工报告后,在约定期间内,组织勘察、设计、施工、监理等单位和其他有关方面的专家进行验收; 3、建设单位在约定期限内提出给予认可或提出整改意见; 4、施工单位整改修复后,再次提请建设单位验收。
