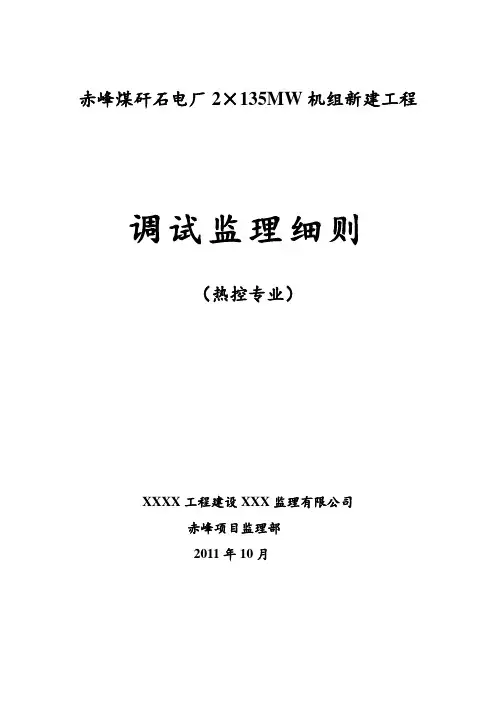

赤峰煤矸石电厂2×135MW机组新建工程

调试监理细则

(热控专业)

XXXX工程建设XXX监理有限公司

赤峰项目监理部

2011年10月

批准:审核:编写:

目录

1、工程概况 (3)

2、监理工作项目范围 (6)

3、监理工作目标 (7)

4、监理工作依据 (8)

5、监理工作内容 (8)

6、监理工作方法 (9)

7、附调试阶段监理作业实施细则 (12)

一、工程概况

1.1概述

工程名称:赤峰煤矸石电厂2×135MW机组新建工程

建设单位:赤峰煤矸石电厂

设计单位:辽宁电力勘测设计院

承包单位:西北电建三公司、山西电建一公司、中铁十九局

监理单位:1XXXX工程建设XXX监理有限公司赤峰项目监理部

1.2主设备概况

1.2.1设计为2×135MW烯煤矸石机组;

1.2.2锅炉为江苏无锡华光锅炉股份有限公司制造型号为:VG—480/13.7—M;

1.2.3汽机为:哈尔滨汽轮机有限公司制造,型号为:CC135—13.24/535/535/0.981/0.294;

1.2.4发电机为山东济南发电设备厂制造,型号为:QF—150—2额定转速300r/min,输出电压:15.75KV,静止可控制硅励磁。

1.3控制设备

采用上海新华电站公司提供的DCS控制系统

控制系统:DCS的功能包括:

1.3.1DAS:数据采集和处理系统;

1.3.2MCS:模拟量控制系统;

1.3.3SCS:顺序控制系统;

1.3.4BPCS:旁路控制系统;

1.3.5ECS:电气控制系统;

1.3.6FSSS:炉膛安全监视系统;

1.3.7其它系统:DEH、TSL、ETS、MEH由汽机厂配套提供;

1.4热工自动化水平

1.4.1控制方式

本工程采用两台机组设置一个控制室,锅炉、汽机、除氧给水泵系统及辅助系统在DCS内完成监视控制。

1.4.2热工自动化水平

本工程采用的循环流化床锅炉不同于一般的常规煤粉炉,尽管它们的汽水系统是相同的,但其燃烧和风系统却有很大的区别,需对锅炉的床温、床料高度等进行控制,同时监视的运行参数也比较多,为了提高自动化水平,降低运行人员的劳动强度,本期限程两台机组及公用系统采用DCS分散控制系统(简称DCS)来完成。运行人员操作站CRT为监控中心,在控制台上设备紧急事故停炉、停机按钮。

机组的运行以CRT/KB监控为主,在集中控制室内可完成机组正常运行情况下的监视和调整,异常,工况的报警和紧急事故处理,在少量就地运行情况下的监视和调整异常工况的报警和紧急事故处理,在少量就地运行人员的配合下,可实现机组的启停。各模拟量自动调节系统在机组允许符合复化范围内投入,维持机组主要运行参数和稳定。顺序控制采用子组级顺序控制方方,根据人工操令自动完成,主要局部工艺系统或附机的程序启动或联动操作。

1.5分散控制系统(DCS)

1.5.1分散控制系统的功能覆盖范围包括数据采集和处理系统(DAS)模拟量控制系统(MCS)顺序控制系统(SCS)旁站控制系统(BPCS)电气控制系统(ECS)炉膛安全监视系统(FSSS)

二、监理工作范围

2.1工程范围:根据监理合同规定的工程范围,如:锅炉、汽机、发电机、输煤、除灰、给水、循环水、空压机等,含盖工程设计中的全部热控的调试,主要包括模拟量控制系统顺序控制系统,辅机联锁及保护系统,主机保护旁路控制系统,锅炉炉膛安全监控系统,计算机监视系统和汽轮机监视系统等。

2.2热工仪表、化学分析仪表、热工信号、变送器、压力表、温度计开关等校验,二次回路检查,执行机构,电动门,泵房蝶阀调试均属单体调试范围。

三、监理工作目标

3.1认真贯彻执行监理公司对本工程制定的监理规划,按照监理规范的要求,一切从为工程服务出发,与工程总承包单位及各分包单位密切配合,做好热控系统各项调试中的协调管理控制工作,使其达到以下目标。

3.1.1进度控制目标:按照一级网络计划安排和调试网络与调试大纲的规定及要求进行,确保合同工期。

3.1.2质量控制目标:在调试过程中,试验、校验数据真实、可靠。在系统调试报告结论真实、可靠。保证达到自动投入率90%以上,保护投入率100%,仪表投入率100%。为机组整套满负荷试运74+24小时达到目标。

3.1.3投资控制目标:按施工承包合同和调试合同的规定,热控部分的投资控制在合同价格范围内。

3.1.4安全控制目标:不发生重大人身伤亡和重大设备事故。

四、监理工作依据

4.1业主与承包方:监理方签订的承包合同及有关技术文件。

4.2国家、地方、电力行业现行的工程建设,监理的法规和条例。

4.3国家、行业制定的现行施工验收规范。

4.4经审定的热控专业施工的设计图纸和各方签订的调试规范或其它设计文件。

4.5京能煤矸石电厂新建工程监理规划。

4.6经审定批准的热控专业施工组织设计。

4.7热控专业安装调试应尊循的主要技术规范、规程、验评标准。

五、监理工作的主要内容

5.1审查施工单位所提供的各项调试措施。

5.2参与审查调试单位提供自动保护程控及计算机检测元件或模件校验措施。

5.3锅炉、汽机控制系统罗辑功能检查试验措施。

5.4汽机保护检查调试及措施。

5.5审查协调控制系统(CCS)调试方案。

5.6审查锅炉炉膛安全监控系统(FSSS)调试方案。

5.7审查汽轮机电液控制系统(DEH)调试方案。

5.8审查汽轮机监视保护系统(TSI)调试方案。

5.9汽机危急跳保护系统(ETS)调试方案。

5.10审查顺序控制系统调试方案。

5.11审查模拟量控制系统(MCS)调试方案。

5.12计算机监视系统(DAS)调试方案。

5.13分散控制系统,受电及软件恢复调试方案。

5.14辅机联锁和保护试验方案。

5.15检查调试单位使用的热工仪器、仪表精密度和校验证件是否符合规定。

5.16审核其计量管理制度,检查试验室的条件仪表使用人员是否持证上岗。

六、监理工作的方法

6.1严格执行“质量见证清单”按各工序的见证方式认真进行,对隐蔽工程的项目必须全程旁站,对各阶段测试的重要数据均需掌握,并进行分析。

6.2认真仔细地按“验评”规定的要求进行验收。严防虚假及漏项现象发生,对调试不合格项目进行整改或重做。

6.3参加主要辅机和系统的联动试验,参加机、炉、电、热的大联动试验,检查和确认各附机的测量指示,保护联锁等调试情况。检查电气调试与热控、机、炉、附属生产系统各专业间的交叉配合工作和协调一致,确保按要求投入。

6.4了解装置的组态检查情况,静态调试过程情况,掌握顺控系统保护系统及I/0的投运情况。

6.5做好技术交底工作,要求调试单位在重要调试项目开始前向运行人员进行交底,提出事故处理措施,调试过程中如事故危及到设备和人身安全,应及时向总调试当值指挥报告。

6.6对调试完成工程量和质量进行确认。

七、质量控制要点:(附质量见证清单)

热控专业调试监理质量见证清单

热控部二十五项反措实施细则

热控部二十五项反措实施细则 一、防止火灾事故 1、加强热工人员消防培训,在消防安全上要达到“三懂、三会”的水平。 2、电缆沟和电缆夹层及有关的控制室安装完善可靠的报警装置,微机班负责集控室火灾报警控制系统主机的维护,火灾报警时应及时到现场确认,如果是误报警应及时消除,火灾报警主机有故障时应及时消除;孔洞、缝隙必须用阻燃材料严密封堵,新增设施或新换电缆施工完后必须符合防火要求。 3、自动班负责#2机电缆夹层、综合设备间定期检查清扫;保护班负责#1机电缆夹层、综合设备间定期检查清扫;流压班负责#1机侧电缆桥架及竖井定期检查清扫;微机班负责#1#2炉电缆桥架及竖井、#1#2电子设备间定期检查清扫。 4、热工管辖的控制设备油管路应定期检查,及时消除渗漏点。 5、对制粉系统、油系统的热控设备进行电火焊作业时,应办理动火工作票,动火工作时必须有人监护,监护人员应

熟知防火要求及消防方法。监护人的职责是:(1)检查防火措施的可靠性,并监督执行。(2)在出现不安全情况时,有权制止动火。(3)动火工作后检查现场,做到不遗留任何火源。 6、在给粉机或粉仓上部上动用电火焊时,应检查内部积粉确已清除干净,并采取完善的防火措施,防止余粉燃烧或火星溅落到煤粉仓内部等处。 7、储油罐的加热温度必须控制在40℃以下;储煤罐6个温度测点应保持良好,温度表计指示正确。 二、防止大容量锅炉承压部件和压力容器爆漏事故 1、以严格的制度来确保锅炉和压力容器的各类仪表准确、灵敏、可靠,锅炉汽包水位、温度、压力参数定期校验周期不超过六个月,点火排汽和锅炉安全门压力开关定期校验周期不超过三个月,应列为计量强制检验项目,以防止因热工设备问题造成锅炉缺水和超温超压运行。 2、运行中的锅炉和压力容器设备及其安全附件(如安全阀、排污阀、监视表计、联锁、自动装置等)应处于正常工作状态,其设备的自动保护装置如果需要退出应经总工程师批准,并应限期恢复。

PTF-RK101热控整套启动调试方案

平顶山第二发电厂 一期2×1000MW机组工程 调试作业指导书 PTF-RK101 热控整套启动调试方案

工程名称 平顶山第二发电厂一期2×1000MW机组工程 机组编号 #1机组 文件名称 热控整套启动调试方案 文件类型 整套启动 调试单位 批 准 年 月 日审 核 年 月 日编 写 年 月 日

目 次 1目的 (4) 2编制依据 (4) 3设备系统简介 (4) 4调试内容及质量指标 (6) 5组织分工 (7) 6仪器设备的配置 (9) 7调试应具备的条件 (9) 8调试步骤 (10) 9优化措施及建议 (12) 10安全健康与环境要求 (13) 11附录 (14)

1目的 为了指导机组整套启动阶段热控专业的调试工作,阐明本专业的调试项目及调试步骤,规范调试程序,明确各方职责,提高调试质量,使调试工作有组织、有计划、有秩序地进行,特编制本方案。本方案为总体安排和指导,调试项目的详细内容及步骤见各分系统调试方案。 通过整套启动调试,正常投运热控各系统,检查并消除运行故障,使本专业整套启动各项指标达到《火电工程调整试运质量检验及评定标准》(建质[1996]111号)的要求。 2编制依据 2.1《火力发电建设工程启动试运及验收规程》(DL/T5437-2009)。 2.2《火电工程启动调试工作规定》(建质[1996]40号)。 2.3《火电工程调整试运质量检验及评定标准》(建质[1996]111号)。 2.4《电力建设工程预算定额 第六册 调试工程》(中电联计经[2007]15号)。 2.5《电力建设施工及验收技术规范(第5部分:热工自动化)》(DL/T5190.5-2004)。 2.6《模拟量控制系统负荷变动试验导则》(建质[1996]40号)。 2.7《火力发电厂锅炉炉膛安全监控系统验收测试规程》(DL/T655-2006)。 2.8《火力发电厂汽轮机控制系统验收测试规程》(DL/T656-2006)。 2.9《火力发电厂模拟量控制系统验收测试规程》(DL/T657-2006)。 2.10《火力发电厂开关量控制系统验收测试规程》(DL/T658-2006)。 2.11《火电机组热工自动投入率统计方法》(建质[1996]40号)。 2.12《电力建设安全工作规程(火力发电厂部分)》(DL5009.1-2002)。 2.13《电力建设安全健康与环境管理工作规定》(国家电网工[2003]168号)。 2.14《平顶山第二发电厂一期2×1000MW机组工程调试大纲》。 2.15设计、设备厂家相关资料。 3设备系统简介 3.1机组概况 锅炉采用东方锅炉(集团)股份有限公司生产的DG3000/26.15-Ⅱ1型超超临界参数、变压直流炉、单炉膛、一次再热、平衡通风、露天岛式布置、固态排渣、全钢构架、全悬吊结构、对冲燃烧方式,Π型锅炉。

热控单体调试施工方案资料讲解

一、工程概况及工程量 1.1工程概况 中电投新疆能源化工乌苏热电(2×330MW)机组烟气脱硝改造工程主要区域是氨区、SCR区和取消旁路及引增风机合一改造区域。 氨区、SCR区和取消旁路及引增风机合一改造区域热控仪表主要有:热电阻、铠装热电偶、双金属温度计、压力表、压力开关、差压表、就地水表、法兰差压变送器、差压变送器、压力变送器、液位变送器、锥形流量计、皮托管流量计、电磁流量计、蒸汽涡街流量计、一体式蒸汽涡街流量计、涡轮流量计、金属转子流量计、超声波液位计、差压环室取样孔板、烟气分析系统等。 1.2工程量 热控单体调试工程量统计

二、编制依据 2.1 《电气装置安装工程电缆线路施工及验收规范》GB 50168-2006 2.2 《电气装置安装工程盘、拒及二次回路接线施工及验收规范》GB50171-2012 2.3 《施工现场临时用电安全技术规范》JGJ46-2005 2.4 《电力建设安全工作规程》DL5009.1-2002版; 2.5 《电力建设施工及验收技术规范》第4部分:自动化仪表 DL/T5190.4-2012 2.6 《火电厂烟气脱硝工程施工质量验收及评定规程》DL/T5417-2009 2.7 《电力建设施工质量验收及评价规程》(热工仪表及控制装置篇)DL/T5210.4-2009 2.8 《35kV 及以下电缆敷设》(国家建筑标准设计94D101-5) 2.9 《自动化仪表工程施工及验收规范》GB50131-2007 2.10 《自控仪表安装图册》 2010版 2.11 中电投远达环保工程有限公司提供的设计施工图、厂家安装、使用、说明书 三、编制目的 中电投新疆能源化工乌苏热电(2×330MW)机组烟气脱硝改造工程热控施工的主要区域是SCR区、氨区和取消旁路及引增合一改造区域。所有设备及管道上的压力、温度、流量、化学分析元件的显示与控制都是通过热工仪表的一次元件及二次元件来传输到DCS机柜与就

建筑节能监理实施细则(最新版)

目录 一.工程概况------------------------------------------------------------------1 二.编制依据------------------------------------------------------------------2 三.专业工程特点------------------------------------------------------------3 四.监理工作流程------------------------------------------------------------4 五.监理工作要点------------------------------------------------------------8 六.监理工作方法及措施-------------------------------------------------32

一、工程概况 1、项目名称:****** 2、建设单位:****** 3、设计单位:****** 4、施工单位:****** 5、建设地点:****** 6、总建筑面积:约15.56万平方米 7、栋数、层数:******项目工程共14个单位工程,包括12栋住宅、1个地下车库、1个幼儿园,整个基坑工程平面形状呈梭镖形状,基坑东西长约470m,南北侧宽130m,开挖深度为2-9.4m。整个项目划分为两个标段,由******承建的二标段,包含4~7#楼、11#、12#楼、标段划分线以西的车库,总建筑面积79537.40平方米。 4#楼、5#楼建筑面积均为6922.36㎡,建筑高度为55.5m,,建筑主体地上18层住宅,分一个单元2户,地下2层,使用功能为储藏室(所存物品为丙、丁、戊类物品)、电气间、电表间、热表间。屋顶为平屋顶,楼梯间均可出屋面,阳台为封闭阳台。地下工程防水等级为二级。耐火等级为二级。 6#楼建筑面积为14229.14㎡,建筑高度为88.9m,,建筑主体地上28层住宅,分一个单元2户,地下2层,使用功能为储藏室(所存物品为丙、丁、戊类物品)、电气间、电表间、热表间。屋顶为平屋顶,楼梯间均可出屋面,阳台为封闭阳台。地下工程防水等级为二级。耐火等级为二级。 7#楼建筑面积为14216.27㎡,建筑高度为88.9m,,建筑主体地上28层住宅,分一个单元2户,地下2层,使用功能为储藏室(所存物品为丙、丁、戊类物品)、电气间、电表间、热表间。屋顶为平屋顶,楼梯间均可出屋面,阳台为封闭阳台。地下工程防水等级为二级。耐火等级为二级。 11#楼、12#楼建筑面积均为10773.61㎡,建筑高度为55.5m,建筑主体地上18层住宅,地下2层,使用功能为储藏室(所存物品为丙、丁、戊类物品)、电气间、电表间、热表间。分两个单元每单元2户。屋顶为平屋顶,楼梯间均可出屋面,两单元楼梯间可通过屋面相连通阳台为封闭阳台。地下工程防水等级为二级。耐火等级为二级。

锅炉热控设备安装及调试

锅炉热控设备安装及调试 编号 XYXZ典型电-控-2003-002 版次 A 工程锅炉热控安装及调试监理实施细则 编制:熊兵先 审批:方民强 江苏兴源电力建设监理有限公司 2003年4月 锅炉热控安装调试监理细则 一、编制前言 为了规范化、标准化地做好电厂期新(扩)建工程 MW机组热控专业的监理工作,使监理工程师在工程监理的各阶段、各方面有章可循,能系统、有序、有效地做好各项工作,达到监理的各项控制目标,特制订本细则。 二、适用范围 本细则适用于200,600MW火电机组新建或扩建工程热控专业锅炉热控设备安装和调试监理工作。锅炉热控系统的工作包括:炉本体系统热控安装、磨煤机系统热控安装、送风机、引风机、一次风机、冷却风机等系统的热控安装和相应的调试工作。 三、监理目标 认真执行监理合同,遵循“公正监理、信守合同、竭诚服务、追求卓越”质量方针和“守法、诚信、公正、科学”的执业行为准则,通过现场监理工程师谨慎而勤奋的工作,力求实现下列目标:

3.1 质量控制目标:按设计及有关规程、规范、规定的质量标准进行验收。优良品率达到承包合同和调试合同要求,做倒达标投产。 3.2 进度控制目标:根据批准的项目工程施工总工期,紧密配合主辅机的形象进度,完成热控设备的安装,保证重要里程碑能如期实现(写明具体工期)。 3.3 投资控制目标:控制本项目工程费用不超过概算。 3.4 安全控制目标:杜绝重大人身伤亡事故、重大设备质量事故和其他重大事故。 四、工程概况 4.1 工程名称:电厂名称、机组编号、新建或扩建工程。 4.2 工程规模:锅炉的型号及容量、重要辅机的型号,主要工业系统的特点。 4.3 主要设计单位、主要调试单位、主要施工单位名称。 4.4 本专业工程的特点:主要介绍DEH、ETS、MEH、TSI功能和实现方式;工程采用的具有代表性、功能先进的仪器仪表和控制设备;主要的工程量。 4.5 本专业工程的难点:结合工程的特点和工程的现状,提出本项目的监理难点和主要关注点。 五、监理依据 1(国家现行的有关法律,法规,标准,条例和建设监理的有关规定 2(《国家电力公司工程建设监理办法》国火电[1999]688号 3(《电力建设施工及验收技术规范》热工仪表与自动装置篇 4(《火电施工质量检验及评定标准》热工仪表与自动装置篇 5(《国家计量器具检定规程》 6(《火力发电厂锅炉炉膛安全监控系统在线验收测试规程》 7(《火力发电厂顺序控制系统在线验收测试规程》 8(《〈火力发电厂分散控制系统在线验收测试规程〉

汽机专业监理实施细则【最新版】

汽机专业监理实施细则 一、工程概况: 1、工程名称:锦州市生活垃圾及污泥焚烧发电项目汽机专业安装工程 2、工程地点:锦州凌海市大凌河街道靠山村北沟 3、工程规模:新建两台7.5MW汽轮发电机组 4、质量标准:一次性验收合格,达标投产。 5、建设单位:锦州中科绿色电力有限公司 6、监理单位:黑龙江省华宇电力工程监理有限公司 7、设计单位:中国轻工业广州工程有限公司 8、主要设备生产厂家:洛阳中重发电设备有限公司 9、施工单位:四川省工业设备安装公司 二、汽轮机组安装工程施工范围及内容: 1、两台N7.5-3.43型汽轮机本体与两台QF-K7.5-2汽轮发电机本体安装工程。 2、两台汽轮机组油系统、汽机房内四大管道、辅助机械设备、空冷设备安装工程。 3、两台汽轮机组单机试运和系统调试工程。 三、监理工作范围: 本工程监理工作范围,两台汽轮机组工程施工图纸会审、两台机组附属设备安装工程、使之达到两台机组全部施工投产发电为止,全

过程质量控制,进度控制,投资控制,安全生产控制,合同管理,信息管理,及有关专业之间的协调工作。 四、监理内容: 主厂房±0.00m设备布置发电机定子冷却水装置(空气冷却器)、给谁水泵、凝结水泵、射水泵及射水箱、低位水泵及水箱、高压油泵、交、直流润滑油油泵、冷油器、射水器、凝汽器及附属管道安装。+3.4m层设备均压箱、油箱、疏水器、抽气器、管道阀门及电动执行器、管道设施安装。+7.00m层7,5MW汽轮发电机组两台、高压加热器、低压加热器、轴封抽气器及附属管道和阀门。+12m两台除氧器及附属管道安装,对以上施工部位的监督、检查和验收工作。具体工作流程如下: 1、审核施工单位开工条件; 2、组织设计交底及图纸会审; 3、审核施工单位组织设计、施工方案、技术交底工作; 4、参与施工进度计划的审定; 5、对进场原材料、设备及购配件进行开箱检验; 6、对施工现场安全设施、施工使用机械设备安检、工器具计量检验进行复查; 7、监督施工组织机构的技术、质量、安全管理体系,管理办法的落实; 8、监督施工中落实规范、标准情况;检查施工记录; 9、审核施工中分部、分项、检验批完成情况;

石油化工仪表调试方案.

热控单体调试方案HBDR-0102-SJ-TS-B-201201 1 编制依据 1.1《工程建设标准强制性条文》2006年版 1.2《建设安全工作规程》DL5009.1—2002 1.3《电力建设健康安全与环境管理工作规定》 1.4《火电工程启动调试工作规定》建质[1996]40号 1.5《热工计量检定规程》 1.6《火力发电建设工程启动试运及验收规程》DL/T5437-2009 1.7河北电建二公司《施工技术措施编制及管理规定》(2010版) 相应的施工设计图纸和厂家技术资料 2 施工准备 2.1 人力资源 在本工程调试中,预计厂用带电前热工安排2名调试人员进驻现场进行调试,主要从事单体元件校验及部分就地设备调整试运工作; 2.2 设备资源 在工程调试中使用的主要校验、调试设备如下:活塞式压力计一套、油压压力计一套、精密压力表一套、标准数字多用表、便携式信号发生器、多功能万用表等调整测试设备。 在调试现场配备有热工计量标准试验室,进行设备元件的校验工作。 现有设备完全能够满足本工程单体设备校验、调试和分部试运的需要,目前所有设备性能检查完好,且在有效期之内。 3 调试程序及主要工作内容 3.1 调试前期准备工作 收集热工专业所需仪器仪表说明书、系统图纸资料,参加施工组织设计编制和图纸会审,发现问题及时汇报进行解决。 准备好调试所需的仪器、仪表和工具材料,确保所使用的标准仪器、仪表经检验合格且在使用有效期内。 做好标准计量室的管理工作及检验人员的资格认证工作。全面了解调试范围内的设备性能及自动保护的配置情况。 熟悉系统及有关回路图纸和设备技术资料。 第1页共21页

热控单体调试方案HBDR-0102-SJ-TS-B-201201 及时组织专业人员参加学习培训,积极参与有关设备的出厂性能调试和验收工作。 熟悉现场设备布置,及时了解热控施工进度及机组设备安装情况。 3.2 单体调试 3.2.1 单体调试目的及要求 (1)单体调试目的 单体调试是工程进入调试阶段的第一步,其目的主要是通过调整、整定及校验各单体元件,了解设备性能,发现消除设备元件安装前存在的问题和缺陷,使经过单体调试的设备能够更好地满足分系统试运和整套试运。 (2)单体调试的要求 在单体调试过程中,按进度及时完成元件的校验,以满足安装的需要,积极配合单机分步试运计划的安排和要求,及时处理试运过程中的缺陷; 各种单体设备的调试都要有相应的作业指导书或调试措施; 使用的仪器、仪表要经检验合格,满足精度要求且在使用有效期内; 要做到调试不漏项,数据真实可靠,对单体调试质量记录按照统一格式和要求进行填写,做好记录; 在检验过程中,对检验元件进行明显标识;对送检元件要做好送取记录或出具相应的检验合格证。 在调试过程中,接受监理工程师的监督,对单体设备调试后的验收工作可在配合分系统试运后的签证验收阶段完成或遵照监理工程师的要求进行。 3.2.2 单体元件、就地设备的一般调试程序 了解设备的结构、性能和原理 依据相应的校验规程进行校验,确保元件满足工程的使用需要 现场安装后检查安装情况是否符合要求,对信号回路进行检查,然后按要求投运。 执行机构在现场进行调整,检查其动作行程精度、动作灵活性,调试合格后保证满足机组运行需要。 3.2.3单体调校的主要内容 热控单体调校包括热工元件调校、执行机构调试、热控回路检查。 热工元件校验内容包括: 工程中的压力表、压力变送器、热电阻、热电偶、双金属温度计的全量程的校验,各种开关量仪表元件动作值的整定。 第2页共21页

创优监理实施细则

中建卓越建设管理 雷山县苗岭风电场项目创优监理实施细则 批准: 审核: 编制: 中建卓越建设管理 雷山县苗岭风电场 项目监理部 二零一七年六月

目录 1 编制目的 (3) 2 、编制依据 (3) 3、工程创优目标 (3) 4、监理创优控制要点 (5) 5 监理创优组织 (10) 6. 监理创优措施 (12) 附件1 、监理创优组织机构 (16)

1 编制目的 为了实现本工程建设单位编制的“创优规划”中提出的工程创优目标, 落实监理创优责任,明确监理创优工作程序,指导监理人员开展工程创优活动,充分发挥监理在工程创优中的作用,特制定本细则。 2 、编制依据 2.1 本工程建设单位制定的“创优精品工程计划”。 2.2 与各专业工程相关的标准、设计文件和技术资料。 2.2.1 《实施工程建设强制性标准监督规定》(2011)。 2.2.2《工程建设标准强制性条文工业建筑部分》建标(2009)40号。 2.2.3《工程建设标准强制性条文-电力工程部分》(2011)。 2.2.4《建设工程文件归档整理规》GB/T 50328-2014。 2.2.5《电力建设房屋工程质量通病防治工作规定》电建质监(2004)18号。 2.2.6《电力建设工程质量监督规定(暂行)》电建质监(2008)。 2.2.7《电力建设工程质量监督检查典型大纲(风力发电部分)》(2009)。 2.2.8《电力工程达标投产管理办法(2006版)及条文说明》中电建协工(2006)。 2.2.9《中国电力优质工程奖评选办法》中电建协工(2012)。 2.2.10《电力建设工程监理规》DL/T 5434-2009。 2.2.11工程施工设计图纸、工程变更文件。 2.2.12 设备、材料的产品说明书。 2.2.13新材料、新工艺、新技术、新设备的鉴定书、使用手册等。 2.2.14 建设工程项目管理规 GB/T 50326-2006 2.2.15建设项目造价管控指导意见 Q/GCL 20712-2013 2.2.16建设项目管理目标考核管理规定 2.2.17建设工程质量管理条例 2.2.18建设工程安全生产管理条例 2.2.19电力工程达标投产管理办法 2.3 雷山县苗岭风电场项目管理实施规划(施工组织设计)。 3、工程创优目标 质量管理达优良; 进度管理按计划; 生产指标创新优; 造价管理创一流;

金石热控调试方案

晋煤金石化工2#锅炉和1#汽机整套启动调试大纲及试验措施 (热控专业) 措施编写: 措施审核: 会签: 施工单位: 监理单位: 建设单位: 生产单位: 河北拓实火电工程技术有限公司 二0一三年四月

目录 1 设备系统简介--------------------------------------2 2 措施编制标准和依据--------------------------------2 3 调试范围及相关项目--------------------------------2 4 试运前现场应具备的条件----------------------------3 5 系统试运前应具备的条件----------------------------3 6 调试项目和调试工艺--------------------------------4 7 安全、环境保护措施--------------------------------11 8 危险点分析及预防措施------------------------------11 9 试运的组织分工------------------------------------12 10 附表-- -------------------------------------------13

1 设备系统简介 晋煤金石化工投资集团有限公司新建4×260T/h循环流化床高压锅炉和2×25MW抽汽供热汽轮发电机组,锅炉系无锡华光锅炉股份有限公司制造,其型号为UG-260/9.8-M5型。本锅炉是一种高效、低污染的新型锅炉。该炉采用了循环流化床的燃烧方式,可燃用含硫较高的燃料,通过向炉内添加石灰,能显著降低SO2的排放,降低硫对设备的腐蚀和烟气对环境的污染。此外,灰渣的活性好,可以作为水泥等材料的掺和料。 本锅炉为高温高压、单锅筒、单炉膛、自然循环锅炉。采用膜式壁、汽冷旋风分离器、过热器两级三组对流布置,过热器下方布置有省煤器和一、二次风预热器。 汽轮机厂家为南京汽轮电机(集团)有限责任公司,发电机也选用南京汽轮电机(集团)有限责任公司生产的25MW空冷发电机组,热控设备采用和利时公司的分散控制系统。设计功能包括顺序控制系统(SCS)、模拟量控制系统(MCS)、数据采集系统(DAS)。汽轮机电液控制系统(DEH)为南京科远自动化集团有限公司、汽轮机主机监视系统(TSI)本特利3500、汽轮机危急跳闸保护系统(ETS)为南京科远自动化集团有限公司等。调试大纲以现热控设计各系统说明书为前提,用于检测热控设备是否具备正常投运条件,是否符合设计要求,系统如有变更,应依照新功能设计为准。 2 措施编制标准和依据 2.1《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》; 2.2 《电力建设施工驻验收技术规范》; 2.3 《火电工程启动调试工作规定》; 2.4《火电工程调整试运质量检验及评定标准(1996年版)》; 2.5《电力建设工程调试定额》; 2.6《电业工作安全规程》; 2.7华北电力集团公司《防止电力生产重大事故的二十五项重点要求实施细

采暖工程监理实施细则

采暖工程监理实施细则 一、工程概况 1、生活给水系统 材料采用除户内直管采用钢塑复合板,熔连接,管径<DN100采用螺纹连接,管径≥100mm时采用法兰或沟槽连接。 2、排水系统 本工程污、废水合流,室内地上部位,污、废水重力自流排至室外污水管,地下室排水汇集至集水坑,经潜污泵提升后排出。材料采用UPVC 螺旋消音管材,出户口分采用机制铸铁管,污废水采用镀鋅钢管,出顶通气管为机制铸铁管。 3、雨水系统 本工程雨水为内排水系统。屋面雨水经雨水斗和室内雨水管排至室外雨水管网。材料采用给水聚氯乙烯塑料管,承插口粘接,立管底部至出户部分采用热镀锌管。 4、消防栓系统 消防管道均成环布置,采用减压稳压消火栓。 5、暖通 (1)采暖系统 本工程采用集中供暖分户热计量方式。热源为市政热力网,经小区转换站提供高低区,系统定压点设于换热站内,低区工作压力1.0MPa,高区工作压力1.6MPa。低区1-13层,高区14-26层,采暖热水经各个楼热表间进入公共管井,分户计量后连接各户内分集水口,经分水口与户内采暖环路相连。本工程户处室内系统采用双管下供下回异程式系统,地址、住宅及商业各房间采用埋管式低温地板辐射采暖方式。管材为耐热聚乙烯(PE —RT管)将其敷设于楼面垫层内。 (2)通风及防排烟 1、消防电梯前室设加压送风系统,送风机安装在屋面,前室每层设有多叶常闭送风口,防烟楼梯采用自然排烟。住宅部分防烟楼梯间地下室一层采用窗井自然排烟。 2、露天设置的通风机加防护罩。 3、前室加压送风口控制要求:着火时打开着火层及上、下相邻层,送风口控制要求:送风口与送风机连动,着火时打开送风口,送风机启动进行加压送风。 4、法兰之间的填料厚度为3—5mm,一般风管法兰垫料采用闭孔海绵橡胶

热控专业调试实施细则

赤峰煤矸石电厂2×135MW机组新建工程 调试监理细则 (热控专业) XXXX工程建设XXX监理有限公司 赤峰项目监理部 2011年10月

批准:审核:编写:

目录 1、工程概况 (3) 2、监理工作项目范围 (6) 3、监理工作目标 (7) 4、监理工作依据 (8) 5、监理工作内容 (8) 6、监理工作方法 (9) 7、附调试阶段监理作业实施细则 (12)

一、工程概况 1.1概述 工程名称:赤峰煤矸石电厂2×135MW机组新建工程 建设单位:赤峰煤矸石电厂 设计单位:辽宁电力勘测设计院 承包单位:西北电建三公司、山西电建一公司、中铁十九局 监理单位:1XXXX工程建设XXX监理有限公司赤峰项目监理部 1.2主设备概况 1.2.1设计为2×135MW烯煤矸石机组; 1.2.2锅炉为江苏无锡华光锅炉股份有限公司制造型号为:VG—480/13.7—M; 1.2.3汽机为:哈尔滨汽轮机有限公司制造,型号为:CC135—13.24/535/535/0.981/0.294; 1.2.4发电机为山东济南发电设备厂制造,型号为:QF—150—2额定转速300r/min,输出电压:15.75KV,静止可控制硅励磁。 1.3控制设备 采用上海新华电站公司提供的DCS控制系统 控制系统:DCS的功能包括: 1.3.1DAS:数据采集和处理系统; 1.3.2MCS:模拟量控制系统; 1.3.3SCS:顺序控制系统; 1.3.4BPCS:旁路控制系统; 1.3.5ECS:电气控制系统; 1.3.6FSSS:炉膛安全监视系统; 1.3.7其它系统:DEH、TSL、ETS、MEH由汽机厂配套提供; 1.4热工自动化水平 1.4.1控制方式

热控安装专项施工方案

热控安装专项施工方案 目录 1.编制说明 (2) 2.工程概况 (2) 3.主要节点控制 (2) 4.工期安排和劳动力计划 (3) 5.主要施工机具配备 (3) 6.主要施工方案 (4) 7.施工进度控制 (9) 8.技术管理 (10) 9.安全管理 (11) 10.质量管理 (12) 11.文明施工与环境管理 (14) 12.降低成本措施 (14) 13.工程验收 (15) 14.强制性条文执行表 (16) 15.施工工作安全分析 (17)

1.编制说明 1.1工程性质 为了保证xx锅炉扩容改造工程中锅炉及其辅助设施电气系统安装及调试有关步骤及要求,指导现场电气设备的安装与试车工作,特编制本方案。 2.适用范围 本方案适用于xx锅炉扩容改造工程电气系统安装调试,主要包括锅炉系统、输煤系统、除渣系统、化水系统及送风系统的电气设备安装、电缆线路施工、设备及构筑物照明安装、接地装置安装。但在厂家有安装及试车要求的情况下应按厂家技术要求执行。 1.2 编制依据 1.2.1本工程施工组织设计。HSO-XRJS-54-1UNXXX00-WA-007 1.2.2锅炉厂及设计院提供的热控图纸 1.2.3《电力建设施工及验收技术规范》DL/T5210.5-2012 1.2.4《电力建设施工质量验收及评价规程》热工仪表及控制装置 DL/T5210.4-2009 1.2.5《火力发电厂劳动安全和工业卫生设计规程》DL5053 1.2.6《电力建设安全工作规程》DL5009.1 1.2.7自动化仪表安装工程质量检验评定标准 GB50131-2007 1.2.8自动化仪表工程施工及验收规范 GB 50093-2005 1.2.9 公司质量保证手册及质量体系文件 1.3 编制说明 本施工组织专业设计主要参考以往类似工程施工经验,并针对本工程特点,重点从科学的施工组织、优化的施工程序、先进的施工方法、有效的技术组织措施、合理的平面布置等方面做出规划,力求以较少的投入,最短的工期,优质高效地完成项目建设任务。 2 工程概况 2.1 施工项目规模 xx锅炉扩容改造仪表安装工程,仪表专业承担锅炉及配套系统仪表盘箱柜安装、盘上仪表及设备安装、取源部件及敏感元件安装、测量和控制仪表设备安装、电缆敷设及接线、管路敷设等工作。 3 主要节点控制 3.1 测温元件安装

[最新版]电气专业监理实施细则

电气专业监理实施细则 编制人: 审核人: 二○○五年八月 电气专业工程监理实施细则 一、材料报验: 1、所有电气工程材料进场,必须备齐合格证、检验报告,到监理报验,经监理检查验收合格后方能进场施工安装。 2、开关、插座、电线、电缆、PVC刚性阻燃管必须先到建

设工程质量检测中心进行质量检测,出具检测合格报告后,方可进场施工安装。 二、配管工程:允许偏差和检查方法: 1、工程报验必须做到每层一报,与工程进度同步。 2、暗配钢管、塑料管,其弯曲半径均大于管外径6倍。 3、电缆进户管地下及砼内暗设管路,其弯曲半径均要大于管外径10倍。 4、钢管、塑料管弯曲处的弯偏度不大于管外径的10%。 5、管路套管连接时,套管的长度要大于管外径的3倍。 6、塑料管插入法连接时,其插入深度不小于管外径的2倍。以上采用尺量来检查施工的工程质量。 7、钢管丝扣连接时,套丝长度应是管接头的1/2,连接处并 应用专用接地线卡接好跨接接地线,镀锌钢管和壁厚小于2mm的非镀锌钢管严禁熔焊连接。 8、钢管管口应平整光滑无毛刺,带护口,电缆管口应做成喇 叭口。暗配管表面的保护灰层大于15mm,管子进盒(箱)内要顺直,露出长度为3-5mm。 9、管路穿过变形缝处应有补偿装置,并且管子能活动自如, 裣装置安装平整,牢固可靠。 10、管路敷设超过规范规定长度应加接线盒或拉线盒。 A无弯曲管长度超过30米。B一个弯曲管长度超过2020 C两个弯曲管长度超过15米。D三个弯曲管长度超过8米。 三、管内穿线工程: 1、穿线前应先清除管内的积水及杂物。 2、分相色配线,A相为黄色,B相为绿色,C相为红色,工 作零线N线为淡蓝色,保护地线PE线为黄绿双色相间线,相序分配按设计图纸要求进行。 3、按图纸设计要求选择导线的型号和规格。 4、导线在管子内不得有接头,接头应设在盒(箱)内,导线 接头要牢固,锡焊饱满,胶、棉电布包扎严密,绝缘良好,接线头时不伤芯线,导线间和导线对地间绝缘电阻值应大于0.5兆欧。 5、导线在盒(箱)内应有适当的余量,盒内导线出盒口预留

电气热控主要施工方案

施工组织设计山东潍坊发电厂2×330MW机组烟气脱硫工程2.3.3电气热控安装主要工程量

页1 第 施工组织设计山东潍坊发电厂2×330MW机组烟气脱硫工程 页2 第

施工组织设计山东潍坊发电厂2×330MW机组烟气脱硫工程 7.1.3电气、热控仪表原则施工方案 热控仪表系统施工是整个脱硫系统的重点,它不仅是反映烟气脱硫全过程实际运行装置和运行情况的重要环节,也是展示设备运行投产产生工作效益的窗口。电气施工主要包括脱硫装置及6KV脱硫段的供电、电缆敷设、照明、检修电源。热控施工主要包括热控设备、仪表管路、仪表及控制装置的单体校验及调试、FGD 系统及辅助系统的控制及监视、附属系统的控制及监视。 电气接地、电气热控各类电缆预埋套管施工注意与土建施工配合。对电缆小支架(主支架和设备/装置之间、二次支架和设备/装置之间以及设备和设备之间的电缆托架)、仪表管布置进行二次设计。所有电缆的敷设编制措施,精心施工,确保布置规范、合理、美观。 随着机务系统安装工程的顺序展开,按照工程进度合理安排劳动力及时进场,在施工过程中严格遵循相关标准及规范实施企业标准化管理程序,严格控制施工质量内部实施,一般分项工程三级验收,重要分项工程四级验收,工程结尾精选部分工程技术及施工人员参加试运行,快速及时排障消缺,为工程安全优质按期移交业主保驾护航。

页3 第 施工组织设计2山东潍坊发电厂×330MW机组烟气脱硫工程 7.3.2 电气主要施工方案 7.3.2.1 开关柜施工方案 7.3.2.1.1 施工准备 A.设备开箱检查 a.开关柜框架是否变形,盘面是否受损。 b.盘、柜内的电气设备安装是否牢固,有无锈蚀和机械损伤。 c.检查型号、规格是否符合设计要求,附件、证件、备件是否齐全。 B.土建工作检查 a.屋顶、楼板施工完毕,不得渗漏。室内沟道无积水、杂物。 b.预埋件及预留孔符合设计,预埋件牢固。 c.模板及施工设施拆除,场地清理干净,道路通畅。 C.临时设施 a.安装配电室内临时照明灯和施工用的临时配电设施。 b.准备好开关柜就位和基础型钢安装所需垫铁(1-5mm之间)。 c.准备好开关柜二次搬运手动小车或滚筒(用钢管制作)及机工具。 7.3.2.1.2 施工方法 A.基础型钢安装 安装基础型钢前,应事先检查土建预埋件的布置是否符合图纸要求,并检查盘柜电缆进线预留孔位置是否正确。 a.清理预埋铁表面,用水平仪测量各个预埋件平面标高,并做好记录。 b.确定预埋件需要达到的标高。预埋件需要达到的标高等于地平面标高减去基础型钢高度的值(基础型钢顶部平面与地平面标高相同)。如果预埋件的标高不能达到要求,则需加装垫铁。 c.根据开关柜布置图,按设计的型号、规格选定基础型钢;按设计的尺寸正确下料。 d.基础型钢经校直后,按照开关柜布置图的定位尺寸将其敷设在预埋件上。经调整垫铁后,将测量标尺放置在基础型钢顶部表面,用水平仪观察其标高是否与地平面标高一致。 e.以上各项工作经检查合格后,将基础型钢焊接牢固并接地。 B. 开关柜安装就位

热控专业监理细则

目录 1.目的: (2) 2.适用范围: (2) 3.引用标准及编制依据: (2) 4.专业监理工程师的职责: (3) 5.内容与要求: (3) 5.1工程项目概况: (3) 5.2监理工程范围: (4) 5.3监理目标: (4) 5.4热控专业的监理工作程序.: (5) 5.5建设单位提供的文件资料及检验: (6) 5.6监理作业应遵守的技术标准和工作标准及有效文件. 6 5.7施工单位提供审查的文件和报表: (7) 6.热控专业施工监控内容及要求.. (9) 6.1事前控制要点: (9) 6.2事中控制要点: (10) 6.3事后控制要点: (12) 7.施工监理监控方式及实施. (12) 7.1质量见证方式: (12) 7.2质量见证要求: (13) 7.3质量见证的实施 (13) 8.信息传递一专业监理工程师向总监的报告: (13)

9.热控专业监理质量见证清单 (15) 1.目的: 为了全面落实本工程“监理规划”中热控专业在进度控制、质量控制、投资控制和安全文明施工控制的各项内容和要求,明确热控专业工程师在监理作业中的职责和权利,确保在热控专业所监理的工程项目范围内,顺利施工达标投产,安全经济运行、争创优质工程,特制定本细则。 2.适用范围: 本细则适用于华能大连电厂热网技改工程系统,供热首站的安装及各系热控调校和调试三部分的全部过程监控。 3.引用标准及编制依据: 3. 1引用标准: (1)《建设工程质量管理条例》国务院令279号; (2)《电力建设施工及验收技术规范第5部分:热工自动化》 (3)《建设工程监理规范》GB5O319-2OO0 (4)《国家电力公司工程建设监理管理办法》国电火[1999]668号; (5)《火力发电厂基本建设工程启动及竣工验收规程》电建[1996]159 号; (6)《火电工程调整试运质量检验及评定标准》建质[1996]111号; (7)《火电机组达标投产考核标准(2000年版) (8)《火电机组达标投产动态考核办法(2000年版) (9)《电力建设工程质量监督规定(2002年版) (10)《火力施工质量及评定标准(热控仪表及控制篇)》 3. 2依据文件: (1)业主单位:对本工程的上级审批文件 (2)建设单位和监理单位的建设工程委托监理合同 (3)监理单位:本工程《建设监理规划》,质量管理体系文件 (4)建设单位:建设工程管理制度、与施工单位签定的施工承包合同

电厂热工调试方案

热工专业调试方案 1、技术依据 1.1 SDJ270—90《电力建设施工及验收技术规范》热工仪表及控制装置篇。 1.2 SDJ63—82《电力建设安全工作规程》电气和热控篇。 1.3 DL/T5047—95《电力建设施工及验收技术规范》锅炉机组篇。 1.4 1996年版《火电施工质量检验及评定标准》热工仪表及控制装置篇。 2、热工仪表及控制装置工程施工阶段要求 2.1进行科学管理,采用严密组织工作,加强各部门和各工种之间的协调配合,合理调配劳动力,同时在施工中不断加强责任制,进一步调动职工的积极性,加速工程进程。 2.2做好施工阶段的图纸、技术资料的管理工作。 2.3对于今后在施工中发生的由于设计和制造原因须进行修改的施工项目,应制订相应的管理办法和程序。 2.4充分发挥思想工作,行政手段与经济杠杆的作用完善管理工作,在施工中,力求以精干的人力,在尽可能短的工期内完成调试任务,以获得较高的经济效益。 3、质量、技术、安全措施 3.1推行全面质量管理,开展目标方针管理,不定期及时召开质量管理分析会议,研究分析施工质量管理情况,并制定相应的方案措施。 3.2制定质量工作岗位责任制,做到纵向到底、横向到边,克服重进度、轻质量的思想。 3.3为防止信号通道受电磁干扰,以致使原有信号发生畸变,导致读数不准,甚至面目全非,达到完全不能工作和损坏设备的地步,应采用电屏蔽隔离抑制电磁干扰的有效措施。 3.4用于测量主要参数的压力仪表在校验时,应考虑实际使用中表管高度的修正值。 3.5露天布置的仪表设备应有防雨罩,以防仪表设备受潮绝缘损坏短路。 3.6重要岗位的仪表、阀门等,应挂红字白底的禁动牌。 3.7如发现仪表被水侵、腐蚀、烧焦等现象,应停电检查,不允许带电操作。 3.8强制停车按钮应加防护罩,任何人不得随意按动。 3.9以防为主,防管结合,专管与群管相结合,加强预控预测,做到文明施工,无设备、人身事故。 4、施工准备 4.1组织具有实际工作经验并且有专业上岗证的热工调试人员组成现场调试组。 4.2 进行技术交底,组织热工调试人员熟悉施工图纸,理解设计意图,了解相关的工艺过程。 4.3 根据工程调试内容准备调校用的标准仪器和设备。所有工程用的标准

单体及回路调试作业指导书

单体及回路调试作业指导书

热控单体调试及测量信号回路测试调试措施 1 编写依据 《电力建设施工及验收技术规范(热工仪表及控制装置控篇)》版本号:SDJ279-90; 《火电施工质量检验及评定标准(热控篇)》版本号:1998年版; 《火电工程调整试运质量检验及评定标准》(1996版) 《热控专业施工组织设计》 《电力建设安全工作规程》和《电力建设安全管理规定》 新华自动化公司提供的安装调试工程手册 设计院图纸及供货厂家图纸。 2工程概况 华能白杨河电厂原有装机容量为3*50MW机组,本期工程扩建为2*135MW(配2*465t/h单汽包循环流化床锅炉)单抽汽凝汽式汽轮发电机。锅炉由哈尔滨锅炉有限责任公司生产的HG-465/13.7-L.PM型单汽包循环流化床锅炉,汽轮机是由上海汽轮机有限公司生产的C135-13.24/535/535型超高压、单缸、双抽汽凝汽式汽轮机(一级调整抽汽),发电机是由山东济南发电设备厂生产的135MW/13.8KV/ 0.85(滞后)/ 50Hz/ 98.78%(保证值)/全空冷机组。采用机、炉、电集中控制,能在少量就地操作和巡回检查配合下在单元控制室实现机组的启动,并能在单元控制室内实现机组的运行工况监视和调整以及停机和紧急事故处理。在单元控制室内,操作员站的CRT和键盘/鼠标是运行人员对机组监视与制的中心。每台单元机组采用一人为主,两人为辅的运行管理方式,机组的监视与控制主要由分散控制系统(DCS)来实现。分散控制系统(DCS)包括:数据采集和处理系统(DAS)、模拟量控制系统(MCS)、辅机顺序控制系统(SCS)、锅炉安全保护系统(FSSS)、汽机数字电液控制系统(DEH)、锅炉吹灰程控系统、汽机旁路控制系统(BPC)及电气控制系统(ECS)。 3工程量统计: 本措施包括5#机组主厂房的电动门、气动门、吹灰器、油枪/点火枪、油动机、工业电视、测量控制仪表的校验、整定、热工信号装置测试以及测量控制回路、电源回路的测试。 3.1测量控制仪表 1.压力及差压变送器: 261 台 2. 压力及差压开关 108 只

热力管网监理实施细则

热网)工程监理实施细则 编制人: 审批人: 审核人: 2018年9月20

目录 一.编制依据: (2) 二. 工程监理范围 (3) 三.重点监控要点 (3) 四. 实施监理的工作流程 (4) 五. 施工放线监理实施细则 (6) 六. 管材进场监理实施细则 (9) 七. 沟槽开挖监理实施细则 (11) 八. 管道垫层施工监理实施细则 (14) 九. 管道安装监理实施细则 (15) 十. 固定支墩施工监理实施细则 (29) 十一. 管道水压试验监理实施细则 (35) 十二. 回填监理实施细则 (40) 十三、安全控制监理实施细则 (42) 十四、文明施工监理实施细则 (43)

热力管网工程监理实施细则 一.编制依据: 1、监理规划 2、工程建设标准、工程设计文件 3、国家行业颁布的现行工程质量验收规范、标准、规程、规定: 《建设工程监理规范》GB50319-2013 《建筑工程施工质量验收统一标准》GB50300-2001 《工业安装工程施工质量验收统一标准》GB50252-2010 《建筑施工安全技术统一规范》GB50780-2013 《城市供热管网工程施工及验收规范》CJJ28-2014 《工业金属管道工程施工及验收规范》GB50184-2011 《城市直埋供热直埋蒸汽管道技术规程》CJJ/T104-2014 《工业设备及管道绝热工程施工及验收规范》GB50185-2010 《工业设备、管道工程防腐蚀施工及验收规范》HGJ229-91 《城镇供热直埋热水管道技术规程》CJJ/T81-2013 《现场设备、工业管道焊接工程施工及验收规范》GB50236-2011 《给排水管道工程施工及验收规范》GB50268-2008
