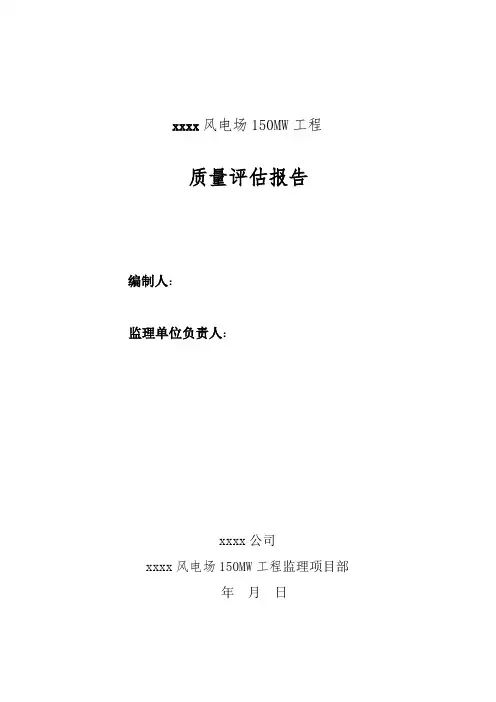

xxxx风电场150MW工程

质量评估报告

编制人:

监理单位负责人:

xxxx公司

xxxx风电场150MW工程监理项目部

年月日

监理单位工程质量评估报告

一、工程概况:

xx县地处河北省西北部,东与xx县接壤,南以长城为界与xx、xx县及xx省天镇县毗邻,西部、北部与xx、xx县交界,距xx 市116 km,距北京306 km。地理坐标为东经113°49′~114°26′,北纬40°41′~41°32′,全总面积2632.47km2。xx县地处xx 高原南缘,属坝上、坝下过渡地带。北半部为滩、洼、岗丘交错分布,呈波状高原景观,俗称坝上,占全县面积的41.1%。xx全境南北狭长,北高南低。xx地区平坦无际,坝下地区沟壑纵横,平均海拔1300米。尚义属大陆性季风气候,四季分明,光照充足,温差较大,雨热同季,年均降雨量在350-420毫米,多集中于6、7、8月份,无霜期一般为100-120天,年均气温3.5℃,年均降水量413.6mm。xx县属东亚大陆性季风气候中温带亚干旱区,春季干旱、多风少雨。年平均气温为0.87℃。年平均大风日数55.3天,各月均有发生,其中以春季最多,不仅大风日多且持续时间长,有着丰富的风力资源,非常适合建设风力发电场。是xx省xxxx地区百万千瓦级风电基地项目之一,风电场场址位于xx省xx县境内西北部地区,海拔高度1400m—1600 m,规划面积为45km2,风电场所在地交通条件较好。本风电场安装100 台单机容量1500kW 的华锐SL1500/82型风力发电机组,总装机容量为150MW,100台风机接入xxxx220kV升压站,升压站出1回220kV线路至尚义220kV

开关站,通过xx开关站至xx变电站1 回220kV 线路送出。开工时间为2008年7月份,于2009年12月31日全部并网发电,建设工期为18个月。该项目集团公司批复执行概算为动态总投资119766万元,单位千瓦动态投资7984元/kW。最终决算动态总投资118117万元,单位千瓦动态投资7874元/kW。比批复节约1649万元。

建设单位:xxxx风力发电有限公司

监理单位:xxxx监理公司

风电场设计单位:xxxx设计咨询有限责任公司

升压站设计单位:xxxx电力设计院

风机基础施工单位:xxx送变电有限公司

xxx市第一建筑工程有限公司

道路施工单位:xxxx建筑集团公司

35KV场内线路施工单位:xxxx电力建设总公司

风机吊装:xxxx建设公司

xxxx吊装工程有限公司

升压站电气安装施工单位:xx安装工程集团有限公司

综合楼及附属设施施工单位:xxx市第一建筑工程有限公司

土建工程建设工期:

设备供货厂家:

风机供货厂家:xxxx科技有限公司(型号:SL1500/82)塔架供货厂家:xxxx风电设备有限公司

xxxx有限公司

xxxx集团有限责任公司

箱变供货厂家:xxxx电气股份有限公司

主变供货厂家:xxxx电气有限公司

(型号:SFZ10-100000/220)

光缆供货厂家:xxxx股份有限公司

开关柜供货厂家:xxxx开关股份有限公司

电缆供货厂家:xxxx股份有限公司

电流互感器、电压互感器供货厂家:xxxx高压电器有限公司二次设备供货厂家:xxxx工程技术有限公司

断路器、隔离开关供货厂家:xxxx高压开关有限公司

无功补偿装置供货厂家:xxxx电力电子有限公司

工程施工概况:

1风机基础:土石方开挖和填筑;开挖边坡的支护(必要时);钢筋混凝土;预埋件埋设;弃土外运、外引接地。

2箱变基础:土石方开挖和填筑;钢筋混凝土;预埋件埋设;弃土外运、箱变接地。

3风机吊装:风力发电机组的主辅设备、材料及吊装工具到场卸货、清点、验收。在风机建筑基础施工完毕并验收合格,具备安装条件后,就可进行风机的安装工作;根据设备结构特点,风机安装从下向上依次吊装顺序为:塔筒下段吊装→塔筒中段吊装→塔筒上段吊装→机舱安装→风轮吊装;其中风轮由3片浆叶及轮毂组成,为散件供货,需要吊装前在地面组合好。

4集电线路:场内全部35KV集电线路总亘长60.956KM(其中终端杆至220KV变电所35KV侧进线柜的电缆线路亘长3.61KM)。架空导线分为两种型号,LGJ-185/30型钢芯铝绞线线路亘长27.628KM,LGJ-70/10型钢芯铝绞线线路亘长29.718KM,全线安装一根避雷线进行防雷保护,避雷线型号为GJ-35镀锌钢绞线。线路采用悬式结构,防振锤防震,线路杆塔逐基接地,接地体采用Φ10镀锌圆钢。该输电线路主干线8条、分支线38条(其中终端杆至升压站及G 主干线83分支为电缆直接接入)。主干线采用单回路架设形式。A 号线带12台风机,B号线带12台风机,C号线带13台风机,D号线带13台风机,E号线带13台风机,F号线带13台风机,G号线带12台风机,H号线带12台风机。共100台单机容量为1500KW 的风力发电机组。

5升压站电气安装:

土建部分:

主变基础及事故油池;

架构、设备支架基础;

35KV配电室及接地变室;

电缆沟;

所区给水系统、排污系统;

站内道路;

电气部分:

(1)主变容量及电压等级:

220kV主变压器:规划装设100MVA调压变压器4台,本期安装2台,电压等级为220KV/35KV。

(2)出线规模:

220kV出线1回;

220kV为单母线接线并预留双母线及母联位置;

35kV为单母线分段接线,35kV出线8回;

(3)无功补偿电容器:

SVC(MCR)无功补偿装置;容性无功25.5MVAR,感性无功5.5MVAR;共2套。

(4)电气二次、保护及监控部分:

主变压器保护、系统保护、母线保护、无功补偿保护、所用变保护、故障录波设备、微机监控系统、微机防误闭锁装置、通信远动系统

及远方电量计量系统等。

6综合楼及附属设施:

综合楼

建筑概况:本综合楼工程建筑物平面轮廓尺寸约为50.7m×15.6m,建筑层数为地上三层。外装修做法:外墙面为涂料墙面;屋面:平屋面为水泥砂浆面层,坡屋面为彩色水泥瓦坡屋面,屋面防水为三元乙丙防水卷材。室内装修:中级抹灰刷涂料。窗采用塑钢窗,门根据用途不同采用防火门、防盗门、防火隔音门、玻璃门、普通木门。

结构概况:本综合楼为框架结构。基础结构形式为钢筋砼独立基础。抗震设防烈度为7度。

其他工程

其他工程包括车库、备品备件库、生活、消防蓄水池、化粪池等附属设施,站区土方平衡,场区硬化,围墙,电动伸缩大门、形象墙等。

该工程质量报验根据项目划分及实际验收:

风机基础工程:单位工程100项,子单位工程0项,分部工程300项,分项工程1900项,检验批2800项。

风机吊安装工程:单位工程100项,子单位工程0项,分部工程200项,分项工程600项,检验批600项。

升压站土建工程:单位工程10项,分部工程32项,分项工程192项,检验批259项。

升压站电气工程:单位工程8项,分部工程22项,分项工程52项。35KV线路工程:单位工程8项,分部工程8项,分项工程22项,检验批项。

以上检查项目全部合格,单位工程全部优良。

二、监理合同履行情况:

在该项目工程监理过程中,履行甲乙双方签订监理合同的条款约定,安排各专业监理人员,组织现场监理项目机构,成立现场监理项目部,依据监理合同和工程实际情况制定并建立健全了各项质量管理体系和安全管理体系,明确了监理范围、目标、根据、任务、重点,坚持公正、公平、科学、公开、服务的宗旨,建立落实各项设施,于2008年6月进驻施工现场开展具体工作。

现场监理部认真贯彻业主项目部的具体工程施工要求,编制了项目监理规划、依据施工图纸编写了土建、电气、吊装、安全文明、环境保护、达标创优、旁站、见证取样等各项监理实施细则,划分工程质量见证表,组织各单位工程图纸会审。

现场监理人员本着对工程负责的态度贯彻“四控二管一协调”的工作方针,树立“守法、诚信、公正、科学”的工作作风,对工程施工过程认真负责、严格把关、监督到位,发现问题及时处理,保证工程进度、质量,顺利完成。

三、监理工作具体内容;

1、根据甲乙双方施工承包合同内容,核对承包方施工资质,审查承包方项目部施工组织措施,上岗人员资质,特殊工种资质证,

设备使用合格证,了解试验单位资质运作范围及人员上岗证。审查施工方案措施。进度控制:审查施工单位总进度计划是否与合同工期一致,提出了修改意见和应采取的措施,督促施工单位做出详细的计划安排,分析计划完成情况,采取一定措施,以保证计划的实施。

2、质量控制:监督施工单位建立、健全质量保证体系,做好自检、自查工作,严格按照规范、标准、施工图纸进行施工,并同步上报、整理工程技术资料。对进场材料、设备等必须出具出厂合格证或材料材质证明文件、现场见证取样,复验报告及使用许可证,保证工程使用材料全部合格。严格进行工程隐蔽验收。对施工单位的隐蔽工程报验单、依据图纸、规范、标准进行实测实量,验收合格后准许下道工序施工,不合格坚决要求返工整改,至验收合格后方能进行下道工序施工。

3、砼自拌要求按(实验室配比)进行配比核对,达不到设计要求不允许使用。随机抽查砼施工过程的塌落度,检查浇筑过程的操作要求,浇筑时认真做好旁站记录,控制养护措施和时间。

4、认真检查验收钢筋绑扎、模板支护是否达到设计要求和规

范要求。

5、风机吊装时检查设备的外观质量、风机基础环的平整度,

平整度不符合设备厂家要求不允许吊装。风速超过设备允许值不允许吊装。在吊装过程中,加强吊装安全,吊装安全措施没准备齐全的、没有防护措施的不允许吊装。

6、线路施工中检查塔架材料外观质量及进场材料的质量合格

证、检测报告。线路带电跨越施工方案都要经过严格的审核,安全防护措施不符合要求不得进行施工。

7、现场工程质量成品验收,不论土建、安装全部按施工规范

进行验收,不合格的产品拒绝验收,并提出整改要求,达到标准时可进行下道工序。

8、工程资料报验,要求按项目见证表进行报验,做到“先报后验、不报不验”的原则,具体报验内容严格执行设计文件和规范要求,保证报验资料无误。在监理工作中,认真贯彻执行国家有关基本建设工程的法律、法规、条例和强制性规范。对各种报建手续不齐全的不允许施工。各分项工程达不到设计图纸和规范要求的不予签证。对强制性条文进行了认真的学习,按照强制性标准进行监理、检查、验收。对工程材料达不到要求的坚决退场,不能用于本工程。

9、投资控制:审查每月工程施工计划,工程量完成情况和投资费用,并报业主审批。对施工单位所报的工程量对照检查认真核实。按照承包合同规定的付款方式,根据核实完成的工程量签发付款凭证。按合同拨付工程进度款,保证了工程的顺利进展,工程进度款未有超付

10、安全控制:现场安全文明施工,检查施工安全措施是否到位,

施工机械用电设备是否存在隐患,发现问题及时处理,工人的劳动保护、环境保护措施及防火防汛设施齐备。督促施工单位建立安全管理体系,做好日常专业安全员自检工作,对存在安

全隐患部位坚决要求停工整改,我项目部专业安全监理人员确保每日对各分项工程进行安全巡检,保证了工程安全文明施工。

11、参与审查调试计划,调试方案及调试报告并提出监理意见,参

与工程整套试运工作。

12、监理部在监理工作中认真贯彻执行国家工程建设监理条例和国家及地方相关工程建设的法律、法规、标准、和规范规程,严格执行监理程序,制定了监理规划,月有月报,周有协调会,日有日志。工作中认真负责,坚持原则,监理服务到位,保证了本工程工程质量、安全文明施工得以顺利实施。

四、监理主要工作统计;

1、编制监理规划1份;绿色施工监理策划1份。

2、工程监理实施细则;

(1)风力发电场风机吊装安全措施1份。

(2)建筑工程监理实施细则1份。

(3)安全文明监理实施细则1份。

(4)旁站监理实施细则1份。

(5)达标创优监理实施细则1份。

(6)绿色节能减排监理实施细则1份。

(7)35KV架空线路监理实施细则1份。

(8)风机吊装监理实施细则1份。

(9)升压站土建监理实施细则1份。

(10)工程项目WSH质量控制点明细表1份。

(11)强制性条文执行计划1份。

(12)监理工作交底书1份。

(13)建设工程现场管理规定1份。

(14)预防自然灾害应急预案1份。

(15)变电站工程质量验收及评定范围1份。

3、工程项目质量见证表

(1)工程监理月报13份。

(2)工程监理安全月报13份。

(3)项目监理大事记1本。

(4)现场监理例会13份。

(5)工程监理日志4本。

(6)风机基础、箱变基础砼浇筑旁站记录表100份。

(7)风机吊装旁站记录表100份。

(8)风机基础定期平行检查记录1本。

(9)风机吊装定期平行检查记录1本。

五、监理工作成效;

龙源尚义麒麟山一期150MW风电场工程经过全程监理,在预先控制、到过程控制、监督达到计划目标。

1、工期控制,根据业主制定的计划目标,各单位工程均按时完成。

2、工程施工质量控制,从施工方案,材料进场,送验,到施

工工程旁站巡视检查方式,使工程各部位施工质量达到设计要求和施工规范标准。合格率达到100%,单位工程优良率为95%,实现预控目标。

3、工程投资控制,根据合同额核对工程基本控制早合同内,签证、设计变更费用得到控制。

4、从进场安全资质、上岗证核对、施工管理人员及具体操作人员培训到施工安全检查,无任何伤、亡事故。

5、合同管理、信息管理,落实到位、实现管理目标。

六、工程项目监理部质量评估

龙源尚义麒麟山一期150MW风电场工程已按合同工期要求完成了合同约定的全部内容,各分部、分项、检验批均通过我项目监理部验收合格,符合图纸设计及规范要求,各项质量验收记录齐全,质量控制资料齐全完整,我项目监理部评定龙源麒麟山一期150MW 风电场工程施工质量符合图纸设计和质量验收规范要求,总体评价本工程达到优质工程标准。

xxxx公司 xxxx风电场150MW工程监理项目部

年月日

单位工程质量评估报告(新版)

建设单位为:公司 地质勘察单位为: 设计单位为: 监理单位为: 施工单位: 监督机构为:建筑工程质量监督站 二、施工情况 1、地基与基础:于年月日机械开挖地基土方,年月日经由关部门对基槽进行检测验收认定已到粘土持力层后进行 基础结构施工,基础正负零以下,为C15砼条行基础加DQL,预埋柱下钢筋,均符合设计要求,各到工序完 单位工程质量评估报告(建设单位)

建设单位为:公司 地质勘察单位为: 设计单位为: 监理单位为: 施工单位: 监督机构为:建筑工程质量监督站 二、施工情况 1、地基与基础:于年月日机械开挖地基土方,年月日经由关部门对基槽进行检测验收认定已到粘土持力层后进行

建设单位为:公司 地质勘察单位为: 设计单位为: 监理单位为: 施工单位: 监督机构为:建筑工程质量监督站 二、施工情况 1、地基与基础:于年月日机械开挖地基土方,年月日经由关部门对基槽进行检测验收认定已到粘土持力层后进行 有关文字材料需打印。 单位工作质量检查报告(设计单位)

建设单位为:公司 地质勘察单位为: 设计单位为: 监理单位为: 施工单位: 监督机构为:建筑工程质量监督站 二、施工情况 1、地基与基础:于年月日机械开挖地基土方,年月日经由关部门对基槽进行检测验收认定已到粘土持力层后进行

建设单位为:公司 地质勘察单位为: 设计单位为: 监理单位为: 施工单位: 监督机构为:建筑工程质量监督站 二、施工情况 1、地基与基础:于年月日机械开挖地基土方,年月日经由关部门对基槽进行检测验收认定已到粘土持力层后进行

建设单位为:公司 地质勘察单位为: 设计单位为: 监理单位为: 施工单位: 监督机构为:建筑工程质量监督站 二、施工情况 1、地基与基础:于年月日机械开挖地基土方,年月日经由关部门对基槽进行检测验收认定已到粘土持力层后进行 基础结构施工,基础正负零以下,为C15砼条行基础加DQL,预埋柱下钢筋,均符合设计要求,各到工序完 单位工程质量检查报告(勘察单位)

质量评估报告--建筑电气分部工程

编号:07 云南省建筑工程 质量评估报告 编制: 审核: 批准: 监理单位:昆明建设咨询监理公司 云南省住房和城乡建设厅印制

进场材料均进行了进场验收,并按规范规定进行了见证: 所有产品均有合格证,产品的名称、型号、规格与检验报告和合格证一致,外观质量、数量、规格符合设计要求。 主要材料的生产厂家、名称、规格、数量详细情况如下: 1、进场的PVC电管、配电箱、电缆电线等均进行了验收,所有产品均有合格证,产品的名称、型号、规格与检验报告和合格证一致,外观质量、数量、规格符合设计要求。 2、主要材料的生产厂家、名称、规格、数量详细情况如下: ①云南联塑科技发展有限公司生产的阻燃绝缘PVC电工套管:GY.305-20(B)有18000米,GY.305-25(B)有1000米,GY.305-32(B)有1000米; ②石林易通电缆桥架有限公司生产的防火槽式桥架:600300mm (116米),600100mm(156米),400200mm(144米),150100mm(16米),200100mm(196米),300150mm (1048米),300300mm(42米); ③昆明电缆集团股份有限公司生产的电线电缆:交联聚乙烯绝缘阻燃电力电缆 ZC-YJV-0.6/1KV 4150+170(1034米),交联聚乙烯绝缘阻燃电力电缆 ZC-YJV-0.6/1KV 4185+195(1883米),交联聚乙烯绝缘阻燃电力电缆 ZC-YJV-0.6/1KV 4240+1120(2146米),聚氯乙烯绝缘无护套电缆电线 BV 1 2.5mm(135000米),BV 1 4mm(45000米)等。 ④江苏亚示照明集团有限公司生产的LED高栅灯具40只;⑤镇江志远电气有限公司生产的配电箱共215台。

风电工程质量评估报告

风电工程质量评估 报告

特变电工十三师红星一牧场风电场工程 工程监理质量评估报告 四川能达水利水电咨询有限公司 特变电工农十三师红星一牧场风电场工程监理部 二〇一五年十二月

审定:许言希 审查:孟祥福 编写:韩超、胡双林、商富强、董鹏

工程监理质量评估报告 一、工程概况: 1、工程项目概况及参建单位: 1.1 工程项目名称:特变电工十三师红星一牧场一、二期风电场99MW工程。 1.2 工程参建单位: 建设单位:哈密新特能源有限责任公司 监理单位:四川能达水利水电咨询有限公司 设计单位:中国能源建设集团新疆电力设计院有限公司 总承包单位:特变电工新能源责任有限公司 1.3工程地点及现场条件: 特变电工农十三师红星一牧场风电场工程位于新疆生产建设兵团十三师。距离哈密地区巴里坤县城70km,风电场距三塘湖乡直线距离约27km;与哈密市直线距离约152km,风电场区域海拔高度约在1390—1450m,场地开阔,地形较平坦,地势南部高,北部低。 1.4工程建设规模: 本项目设计一、二期2×49.5MWp风力发电机组。一期安装33台单机容量为 1.5MWp的风力发电机组,总装机容量为49.5MWp,预计平均年上网电量为10048 .5 万kW?h,年等效满

负荷小时数为2030h,容量系数为0.2317;二期安装33台单机容量为1.5MW的风力发电机组,总装机容量为49.5MW,预计平均年上网电量为10444 .5 万kW?h,年等效满负荷小时数为2110h,容量系数为0.2409。风电场新建一座110kV升压变电站,一回110kV出线接入红星220KV风电汇集站。 1.5建设投资:一期工程静态投资43394.47万元动态投资44649.44万,二期工程静态投资42128.55万元动态投资43346.91万。 2、工程施工概况: 2.1风机基础:按照设计要求,用GPS测放出风机基础中心点,采用挖掘机基础开挖等工作,经监理工程师验收合格后进行预埋件安装及垫层浇筑工作。基础环吊装后进行水平度测量,在基础环法兰外侧均匀分布6个标准点,用水平仪进行观测,各观测点偏差值应满足厂家要求≤3mm,在钢筋安装过程中避免影响到基础环,钢筋安装完成后由监理验收合格后进行基础混凝土浇筑,浇筑拆模后进行沥青漆防腐,待混凝土达到设计及规范要求的抗压强度后进行土石方回填工作。 2.2箱变基础:按照设计要求,进行土石方开挖、钢筋制作、预埋件埋设、箱变接地。 2.3风机吊装:风力发电机组的主辅设备、材料及吊装工具到场卸货、清点验收。在风机基础施工完毕并验收合格,具备安装条件后,就可进行风机的安装工作。根据设备结构特点,风机安装从

车间工程电气部质量评估报告

武汉****有限责任公司****车间工程 电 气 分 部 自 评 报 告

编制单位:中国******有限公司编制日期:二O一O年九月十曰 编制人: 审核人: 审批人: 监理单位审核:

目录 一、工程概况 二、项目管理组织情况 三、施工现场质量控制情况 四、自评依据 五、质量控制资料情况 六、工程质量自评结论

电气分部工程自评报告 我公司承建的武汉****有限责任公司****车间工程自2009年7月20日开工至今已顺得完成了电气分部工程的阶段性施工任务,且已具备验收条件。现向验收组各成员汇报工程施工过程及质量情况,并请予以验收。 一、工程概况 武汉****有限责任公司位于武汉市**区**路1号,新建有色铸造厂房位于武汉****有限责任公司厂区内西南部,厂房南侧距原丙烷库30米;北侧为拟建炼钢车间;西侧为预留发展空间及厂区围墙;东侧为原3#锻造车间。武汉****有限责任公司****车间为单层厂房,全钢排架结构,共有5跨(A-B跨、C-D跨、E-F跨、露天跨)组成。 本工程中电气施工范围包括:直流电源柜、高低压开关柜、控制柜、配电屏、操作台(箱)安装,变压器、母线安装,照明灯具安装,电气管路及电缆桥架安装,电缆敷设及电缆头制作安装,电气防雷接地系统安装,行车滑触线安装等,以及相关的电气调试。 二、项目管理组织情况 因本工程施工难度大,周边环境复杂,项目部按照施工承包合同、施工图纸、建筑法规、建设工程强制条文编制了施工组织设计、专项方案。 施工中严格按照相关规范、设计图纸、施工组织设计(方案)进行施工。合

理安排工作计划,做好各工序的穿插的工种间的配合工作。 项目部配备各相关专业的专职人员,每天对工程质量和安全工作进行交底和检查,对质量问题和质量事故的发生起到了有效的控制。对违反资料要求的坚决予以返工。 三、施工现场质量控制情况 1、原材料及设备 用于本工程的原材料按设计要求和施工承包合同进场使用,配电箱、照明箱由盛隆电气有限公司提供,封闭母线由天水长城控制电器有限责任公司提供,电缆由湖北红旗电费有限责任公司和衡阳恒飞电缆有限责任公司提供,钢管由邯郸市正大制管有限公司提供,角钢滑触线钢材由鞍山宝得钢铁有限公司提供,辅助铝排由湖北铝厂提供,桥架及线槽由武汉市口双菱桥架厂提供,灯具由上海亚明灯光厂有限公司提供,其产品质量证明书、产品合格证、检验报告等文件齐全。原材料及设备到现场均向监理机构提交原材料进场报验申请表,经监理人员见证取样合格后方可投入使用,确保了工程材料及设备的合格性和真实性。 2、技术复核 施工技术人员对现场的安装和图纸进行了复核,保证安装位置的准确性及合理性,把误差控制在允许范围内。 3、隐蔽工程验收 各部位隐蔽工程先自检合格后才报验,经甲方、监理人员验收合格后再进行隐蔽,工程隐蔽记录真实,符合设计要求。 4、角钢滑触线:角钢经监理检查合格后,再进行校正,从地面吊装到走平台上,堆放平正,保证角钢不变形。支架采用标准样模式统一制作焊接,沿安装

升压站建筑工程质量评估报告

某风电场工程 升压站建筑单位工程质量评估报告 监理单位:湖南友源工程监理咨询科技有限公司某风电监理部总监理工程师: 公司技术负责人: 日期:年月日

1、工程建设基本情况: (1)工程情况: 湖南祁东某风电场场址位于祁东某镇境内,风电场设计安装25台单机容量为2MW的风力发电机组,总装机规模为50MW。 本风电场与邵东某风电场共用一个升压站,升压站规模为100MVA。 本单位工程施工内容包括110KV升压站土建施工、升压站暖通及给排水安装等。具体内容包括: ①升压站场地平整,站内道路围墙施工,站区接地网、站区绿化; ②综合控制楼、高压配电室、附属用房、消防水池、设备构架及基础工程、室外工程等的建筑、装饰工程; ③所有建筑物的电气、水暖设备的采购、安装、调试; ④所有建筑物的室内外防雷接地装置、给排水管道、电气管道的采购及安装。 升压站建筑工程于2014年11月28日开工、2015年10月30日已按设计、合同要求完成。 本单位工程划分为11个子单位工程;38个分部工程;211个分项工程;392个检验批。 (2)参建单位名称: 建设单位:中国水电顾问集团祁东能源开发有限公司 设计单位:中南勘测设计研究院有限公司 监理单位:湖南友源工程监理咨询科技有限公司 施工单位:湖南东山建筑工程有限公司 (3)监理部情况: 某监理部共有监理工程师7人,成立了直线制组织机构。具体到升压站建筑工程安排土建专监1人,水电专监1人。 (4)施工单位: 施工单位质量保证体系完善,质量目标明确,质量控制较好,严格按工程建设标准、设计、合同要求组织现场施工。 2、监理过程中的质量控制情况: (1)监理规划和监理实施细则:

某某风电项目专项审计报告

中国水电顾问集团国际工程有限公司埃塞俄比亚一期风电总承包项目 专项审计报告 **核字[2013]0001867号

埃塞俄比亚一期风电总承包项目 专项审计报告 **核字[2013]XXX号 一、基本情况 (一)审计的基本情况 审计依据:《中国企业承包境外建设工程项目条例》、《建设工程质量管理条例》、《中华人民共和国招标法》、《中华人民共和国会计法》、《中国注册会计师审计准则》以及中国水电工程顾问集团有限公司(以下简称“顾问集团”)的工程立项、建设、管理、验收、工程招标等规定。 审计内容:工程项目建设管理情况(包括依据和程序、招标情况、工程进度执行情况、工程质量情况、安全管理等情况)、资金到位情况、汇率变动情况、资金支出以及埃塞俄比亚一期风电总承包项目(以下简称“Adama风电场项目或项目”)适用的税收政策及缴纳等情况。 审计方法:实施了包括查阅相关资料、工程内控制度调查、对比分析、现场调查以及分析性复核、抽查会计记录等我们认为必要的审计程序。 审计目的: 1.确定项目预期目标是否达到,主要效益指标是否实现;总结经验教训,及时有效反馈信息,提高未来新项目的管理水平;

2.为项目实施过程中出现的问题提出改进意见和建议,达到提高投资效益的目的; 3.客观、公正地评价项目活动成绩和失误的主客观原因,界定项目决策者、管理者和建设者的工作业绩和存在的问题,从而进一步提高责任心和工作水平。 (二)Adama风电场项目基本情况 1.工程位置示意图 2.工程概况 Adama风电场项目工程位于埃塞俄比亚中部,距首都亚的斯亚贝巴95公里,距阿达玛城北约3公里,场址区中心地理位置的海拔高程的1824--1976米,多年平均气温℃,极限最低气温℃,风电场区域呈东北-西南走向的条形,主场区宽度400--600米,长度约5公里,该区域范围地表主要为浅草和小灌木,附近有公路连接首都,交通较为便利。Adama风电场年等效满负荷利用小时数为3164h,风资源状况良好。 Adama风电场项目是由顾问集团与中地海外建设集团有限公司(以下简称“中地海外”)组成的联营体与埃塞俄比亚电力公司(以下简称“EEPCo”)签订的EPC总承包合同(含设计、土建施工、设备供货、运输、安装调试、试运行并交钥匙工程)。于2011年6月14日开工,总装机51MW,单机容量1500KW。年平均发电量。共计34台风电机组,一座132kv升压站,一个变电站扩建间隔,公里132kv输出线路。26

工程质量评估报告(范本)

B9 工程 工程质量评估报告 建设单位: 设计单位: 承包单位(章): 总监理工程师: 公司技术负责人: 日期: 江苏省建设厅监制

一、工程基本情况 (一)、工程概况 1、项目特征 工程名称: 工程地址: 结构类型、层数: 建筑面积: 建设单位: 施工单位: 监理单位: 设计单位: 开、竣工日期: 2、地质情况 本工程依据勘察设计院提供的《工程岩土工程地质勘察报告》,采用(天然/复合/桩基……)。经建设单位、设计单位、勘察单位、监理单位验槽,土质符合要求。 3、建筑特点 该楼为住宅楼,地上层…… (二)施工单位基本情况 总包单位: 桩基分包单位: …… 塑钢门窗分包单位: …… 承包单位在现场项目经理部全面负责工程的施工任务,各管理层人员配备齐全,资格符合要求。施工人员各专业人员岗位证书齐全,符合要求。施工人员数量满足施工工期要求。施工各类设备规格、型号、数量满足施工要求。工程原材料、构配件、设备能按使用计划落实。根据对总包单位、分包单位、主要

工程原材料、构配件、设备供应单位的考察确定,总包单位和各分包单位及供应单位具备完成该工程的能力。 二、评估依据 1、国家强制性技术标准,主要有: 《建筑安装工程质量检验评定统一标准》 《建筑工程质量检验评定标准》 《地基与基础工程施工及验收规范》 《砌体工程施工及验收规范》 《混凝土结构工程施工及验收规范》 …… 2、工程勘察设计文件 地质勘察资料 施工图纸、设计说明和设计指定的标准图集 设计交底会议纪要、设计变更文件 3、合同 建设单位与监理单位签订的建设工程监理合同 建设单位与施工单位签订的建筑工程施工合同 三、质量保证体系评估 1、建筑材料、半成品、成品的准用证、质保单、复试报告等各项质量保证资料基本齐全;对于所进场的建筑材料,指定了专人负责,进行了严格管理;并对进场材料及时取样,送检测单位检验合格后方予使用,把关较严格。 2、委托检测中心出具了砂浆和混凝土的配合比,试块均在监理见证下随机抽样制作,样本数符合规定,砂浆、混凝土养护符合规范规定要求。 3、各分项、分部工程的施工,能严格把关,有自检、互检制度和专职质量监督员负责各项检查工作;有较完善的质量管理体系。

建设单位工程质量评估报告

银河日间照料中心维修工程工程质量评估报告建设单位项目负责人: 外围物业管理公司工程管理中心 2014年11月6日

银河日间照料中心维修工程 工程质量评估报告 工程简介 本工程位于大庆市银浪新城。本工程主要是对银河日间照料中心进行维修改造。主要工程内容为:银河日间照料中心维修设施建筑面积1570.4m2,重新对建筑布局进行合理布置,增加240转隔墙,更换塑钢窗、木门,室内产出涂料面层后刷白色涂料、室内地面拆除地砖面层后铺设地砖,室内吊顶,卫生间整体重新改造,并新建对外食堂,配套水暖电系统等。 本工程合同开工日期为2013年12月10日,合同竣工日期为2014年1月15日。 一、工程质量评估依据 1、工程合同文件 2、工程建设招投标文件及中标通知书 3、设计文件 4、国家及政府有关部门颁布的有关质量管理方面的法律和法规 5、有关质量检验与控制的专门技术法规性文件,包括: (1)工程项目施工质量验收标准 (2)有关工程材料、半成品和构配件质量控制方面的专门技术法规性依据(3)控制施工作业活动质量的技术规程 (4)新材料、新工艺、新技术的权威性技术鉴定书及有关数据和指标,以及相关的质量标准和施工工艺规程。

6、检测部门出具的质量检验报告 7、工程质量验收资料 二.工程质量验收标准 本工程施工质量验收标准执行黑龙江省建筑工程施工质量验收地方标准,主要包括: 统一标准 DB23/711-2003 建筑装饰装修工程DB23/712-2003 建筑给水排水及采暖工程DB23/713-2003 混凝土结构工程DB23/716-2003 砌体工程DB23/717-2003 建筑地面工程DB23/718-2003 建筑地基基础工程DB23/721-2003 屋面工程DB23/722-2003 建筑电气工程DB23/723-2003 三.质量验收资料 重点检查分项工程质量验收资料,经检查,构成分项工程的各检验批的验收资料文件完整,并且均已验收合格。 四.工程结构安全和使用功能评估 1、给排水与采暖 给水管道通水、清洗试验

xxxx风电场150MW工程质量评估报告

xxxx风电场150MW工程 质量评估报告 编制人: 监理单位负责人: xxxx公司 xxxx风电场150MW工程监理项目部 年月日

监理单位工程质量评估报告 一、工程概况: xx县地处河北省西北部,东与xx县接壤,南以长城为界与xx、xx县及xx省天镇县毗邻,西部、北部与xx、xx县交界,距xx 市116 km,距北京306 km。地理坐标为东经113°49′~114°26′,北纬40°41′~41°32′,全总面积2632.47km2。xx县地处xx 高原南缘,属坝上、坝下过渡地带。北半部为滩、洼、岗丘交错分布,呈波状高原景观,俗称坝上,占全县面积的41.1%。xx全境南北狭长,北高南低。xx地区平坦无际,坝下地区沟壑纵横,平均海拔1300米。尚义属大陆性季风气候,四季分明,光照充足,温差较大,雨热同季,年均降雨量在350-420毫米,多集中于6、7、8月份,无霜期一般为100-120天,年均气温3.5℃,年均降水量413.6mm。xx县属东亚大陆性季风气候中温带亚干旱区,春季干旱、多风少雨。年平均气温为0.87℃。年平均大风日数55.3天,各月均有发生,其中以春季最多,不仅大风日多且持续时间长,有着丰富的风力资源,非常适合建设风力发电场。是xx省xxxx地区百万千瓦级风电基地项目之一,风电场场址位于xx省xx县境内西北部地区,海拔高度1400m—1600 m,规划面积为45km2,风电场所在地交通条件较好。本风电场安装100 台单机容量1500kW 的华锐SL1500/82型风力发电机组,总装机容量为150MW,100台风机接入xxxx220kV升压站,升压站出1回220kV线路至尚义220kV

风电项目工程质量监督检查受检工作规定

风电项目工程质量监督检查受检工作规定 1.总则 1.1为加强风电监理项目管理,更好地配合和接受电力建设工程质量监督检查工作,确保风力发电场项目建设工程质量,特制定本规定。 1.2本规定依据《电力建设工程质量监督检查典型大纲》(风力发电部分)制定。 1.3本规定适用于公司实施风力发电场项目建设工程监理的各项目监理部。 1.4风电项目质量监督检查包括风电场首次及土建工程质量监督检查、风电场升压站受电前及首批风机并网前工程质量监督检查及风电场整套启动试运前工程质量监督检查三个阶段,各阶段质量监督检查均依据相应质量监督检查典型大纲实施检查。 1.5凡接入公用电网的风电工程项目,包括各类投资方式的新建、扩建、改建的工程,均应按规定进行质量监督检查。 1.6风电工程质量监督检查方式以阶段性检查为主,结合不定期巡检并随机抽查、抽测的方式进行。阶段性工程质量监督检查按自查、预监检和正式监督检查三个步骤进行。 1.7监督检查组按阶段工程所涉专业分专业小组,或按质量行为检查和实体质量检查分组,按照“大纲”规定的内容和要求,在相关受监单位的相应管理人员和专业人员配合下,进行检查工作。检查一般采取:大会听取汇报后,分专业组以查阅资料、座谈询问、现场查看、抽查实测等方法进行。在专业小组检查的基础上,经监检组讨论评议,形成对阶段工程质量的综合评价和检查结论。然后,以大会形式通报工程建设各责任主体。工程建设各责任主体迎检汇报材料的编写,应结合“大纲”的内容和要求,并力求简明、清晰、真实、准确地反映本单位在工程建设的组织管理、质量管理方面的工作情况;反映实体质量和成果以及存在问题和改进措施等方面的情况,并认真填写附表。监理单位汇报材料主要内容包括:监理工作范围,工作指导思想、工作原则,组织机构设置和人员配备,对工程质量目标的响应,监理工作的组织管理,工程质量控制(对施工质量和调整试验质量的控管),施工(调试、启动试运)质量验评结果统计,对施工质量情况的评估(对试运阶段监理工作的安排,对升压站受电和首批风机并网所具备条件的评估),发生的质量问题和处理结果,遗留问题和处理计划,经验教训和改进措施。 1.8各监检小组检查结束,经组内评议,对本专业的工程质量提出评价意见、整改要求

房建单位工程监理质量评估报告范本

工程检验批质量检查记录表(通用)祁润波 九江培罗城制衣有限公司 宿舍工程(五层) 工程质量评估报告 彭泽县建设工程监理公司 2016年09月07日 页脚内容1

工程检验批质量检查记录表(通用)祁润波一、工程概况 1、项目名称:九江培罗城制衣有限公司宿舍楼(五层) 2、地点:彭泽县三支路 3、建设单位:九江培罗城制衣有限公司 4、监理单位: 彭泽县建设工程监理公司 5、承建单位:彭泽县浪溪建筑工程有限公司 6、设计单位:彭泽县设计室 7、勘察单位:九江建筑设计院 8、建设规模:建筑面积约5000 平方米,地上5层,地下0层;框架结构,人工挖孔桩基础;结构安全等级二级,为职工宿舍楼,设计使用年限50年。 2、工程质量监理情况 2.1、模板安装工程质量控制措施 (1)要求模板支撑及其支撑体系的承载力、刚度和稳定性必须满足设计要求及安全规范规定,模板拼缝必须严密,避免漏浆,同时要求模板接头处必须平整,保证砼成型后外观质量满足设计及规范要求。 (2)复核基础、柱轴柱垂直度是否符合规范要求,对每一施工段的梁、板、柱的截面尺寸、标高、轴线进行复核,确保砼成型尺寸符合设计要求。 2.2、钢筋制作安装工程质量控制措施 (1)督促施工单位加大自检力度,坚持跟班检查钢筋制作、安装质量,保证钢筋的锚固长度、搭接长度、钢筋接头位置等构造要求符合设计要求及施工规范规定。 (2)监理工程师不定期巡查,对钢筋的制作、安装进行严格控制,检查过程中发现问题要求施工单位及时整改,经复查符合要求后方可同意进行下道工序施工。 (3)对每一施工段柱钢筋电渣压力焊的焊接质量进行全数检查,不合格的和有质量缺陷的一律要求割除重新焊接,并按照规范规定的取样由监理工程师见证取样送样,实验结果:抗拉强度符合要求,破坏部位为原材,破坏特征为塑断,评定合格。 2.3、砼工程的质量控制措施 本工程采用现场拌制混凝土,工程开工以对现场砂、石、水泥送检到当地检测中心进行检测,并出具配合比; 每次混凝土浇筑前,监理人员都要查看混凝土设定配比于配比单吻合,监督粘稠度及做坍落度实验,确保混凝土成品质量符合设计要求。 (3)砼浇筑过程中,监理人员进行全过程旁站监理,严格控制砼供料、振捣、浇筑质量,同时要 页脚内容0

水电安装工程质量评估报告主体

一、工程概况: 1、工程名称:苏地2014-G-49号地块(拾锦香都)一标工程 2、项目组成、规模、概况简介: 本工程一期设计6栋高层住宅,4栋配套设施及地下车库一栋。各栋均设有地下出口能进入地库。本工程设计为独立的单体高层住宅楼,层数最高27层,最低9层整个场地设有地下车库,幼儿园、物业居委会、配电房等配套设施。基础、主体部分:本工程基础设计为桩基础,整体筏板的结构形式,管桩选用PHC-600(500)AB-C80-14\14;地库400×400方桩强度等级C40,本工程采用砼等级;垫层C15;地下室底板承台砼为C30,抗渗等级为P6,地下室及5层以下墙板柱砼为C35,其余的为C30构造柱圈梁为C25;结构类型;钢筋混凝土框架剪力墙结构。建筑安全等级:二级;抗震设防烈度:幼儿园7度,其他为6度。填充墙: ±以下为墙体,采用强度水泥实心砖砌筑,砂浆标号M5,室内用 加气砼砌块,M5的混合砂浆。地下建筑防水等级:二级,局部一级。 本工程水电安装共分下列几个部分: 1、给排水系统: A、给水系统选用PP-R管热熔连接。 B、排水系统选用UPVC管专用胶水粘接,专用卫生洁具。 C、消防系统选用镀锌钢管敷设,设置室内外消防栓,屋顶水箱, 和专用消防水泵。 2、电气系统: A、电气动力部分:有动力配电箱,消防水泵控制箱。 B、照明插座部分:采用PVC管和金属导管配线,采用铜芯线, C.消防部分采用阻燃铜芯电缆,专用照明配电箱。 D、防雷接地部分:利用建筑物立柱主筋,与地筋作为接地体,用建筑物立柱主 筋作为避雷引上线,屋面设置避雷网,并设有等电位接地,及设置测验点多 处。 二、主体预验收经过: 由施工单位会同建设单位,监理单位,共同对水电安装施工质量进行检查,检查施工单位,监理单位有关水电施工报验资料,是否符合设计和验收规范要求,报验资料是否规范,实地到现场逐项检查施工质量情况,指出不足之处,并进行整改,预验收合格。

最新风电工程质量评估报告资料

特变电工十三师红星一牧场风电场工程工程监理质量评估报告 四川能达水利水电咨询有限公司 特变电工农十三师红星一牧场风电场工程监理部 二〇一五年十二月

审定:许言希 审查:孟祥福 编写:韩超、胡双林、商富强、董鹏

工程监理质量评估报告 一、工程概况: 1、工程项目概况及参建单位: 1.1 工程项目名称:特变电工十三师红星一牧场一、二期风电场99MW工程。 1.2 工程参建单位: 建设单位:哈密新特能源有限责任公司 监理单位:四川能达水利水电咨询有限公司 设计单位:中国能源建设集团新疆电力设计院有限公司 总承包单位:特变电工新能源责任有限公司 1.3工程地点及现场条件: 特变电工农十三师红星一牧场风电场工程位于新疆生产建设兵团十三师。距离哈密地区巴里坤县城70km,风电场距三塘湖乡直线距离约27km;与哈密市直线距离约152km,风电场区域海拔高度约在1390—1450m,场地开阔,地形较平坦,地势南部高,北部低。 1.4工程建设规模: 本项目设计一、二期2×49.5MWp风力发电机组。一期安装33台单机容量为 1.5MWp的风力发电机组,总装机容量为49.5MWp,预计平均年上网电量为10048 .5 万kW?h,年等效满

负荷小时数为2030h,容量系数为0.2317;二期安装33台单机容量为1.5MW的风力发电机组,总装机容量为49.5MW,预计平均年上网电量为10444 .5 万kW?h,年等效满负荷小时数为2110h,容量系数为0.2409。风电场新建一座110kV升压变电站,一回110kV出线接入红星220KV风电汇集站。 1.5建设投资:一期工程静态投资43394.47万元动态投资44649.44万,二期工程静态投资42128.55万元动态投资43346.91万。 2、工程施工概况: 2.1风机基础:按照设计要求,用GPS测放出风机基础中心点,采用挖掘机基础开挖等工作,经监理工程师验收合格后进行预埋件安装及垫层浇筑工作。基础环吊装后进行水平度测量,在基础环法兰外侧均匀分布6个标准点,用水平仪进行观测,各观测点偏差值应满足厂家要求≤3mm,在钢筋安装过程中避免影响到基础环,钢筋安装完成后由监理验收合格后进行基础混凝土浇筑,浇筑拆模后进行沥青漆防腐,待混凝土达到设计及规范要求的抗压强度后进行土石方回填工作。 2.2箱变基础:按照设计要求,进行土石方开挖、钢筋制作、预埋件埋设、箱变接地。 2.3风机吊装:风力发电机组的主辅设备、材料及吊装工具到场卸货、清点验收。在风机基础施工完毕并验收合格,具备安装条件后,就可进行风机的安装工作。根据设备结构特点,风机安装

建筑节能工程质量评估报告范本

建筑节能工程质量评估报告范本

工程 节能工程 质量评估报告 建设单位: 设计单位: 承包单位: 监理单位(章):张家港市金界建设项目管理有限公司总监理工程师: 公司技术负责人: 日期: 江苏省建设厅监制

一、工程概况 工程名称: 工程地点:。位于 工程概述: 主体结构已于年月日竣工验收通过,建筑节能工程于2012年月日开始施工,于2012年月日经承包单位自检合格。 二、建筑节能分部、分项和检验批的划分及建筑节能材料采用 根据GB50300—2001《建筑工程施工质量验收统一标准》中有关工程分部(子分部)工程、分项工程划分,由八个分项工程构成:墙体、墓墙、门窗、屋面、地面、通风与空调、空调与采暖系统冷热源及管网、配电与照明、监测与控制。 墙体分项:采用 幕墙分项:采用干挂石材与墙体之间用30厚ZL胶粉聚苯颗粒粉刷浆体。 门窗分项:门窗采用。 屋面分项:屋面采用。 地面分项:钢筋混凝土楼板的地面采用。 通风与空调:保温材料为防火的发泡橡塑隔热材料?。 空调系统冷热源及管网:冷热源设备设置在室外。? 配电与照明:采用节能灯具。 监测与控制: 三、建筑节能分部工程特点 工期较紧,建筑节能分部施工要紧跟土建施工,穿插流水施工; 建筑节能分部的观感质量,特别是建筑节能分项和材料品种较多,内容复杂。 建筑节能分部防水要求高,设计使用年限长,对施工要求高。

四、建筑节能分部质量评估依据 设计文件:苏州广厦建筑设计院,关于本工程的施工图、施工说明及设计变更通知单、图纸会审记录等。 有关施工验收技术标准、规范、规程: 《建筑装饰装修工程施工质量验收规范》(GB50210-2001) 《建筑工程施工质量验收统一标准》(GB50300-2001) 《民用建筑热工设计规范》(GB50176-93) 《夏热冬冷地区居住建筑节能设计标准》(JGJ134-2001) 《公共建筑节能设计标准》(GB50189-2005) 《建筑节能工程施工质量验收规范》(GB50411-2007) 《建筑外窗气密性能分级及检测方法》(GB7107-2002) 《工程建筑标准强制性条文》2009版 监理规范:建设工程监理规范(GB50319—2000) 国家、地方现行有关建筑工程质量管理办法、规定: 建设工程质量管理条例 房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法(建设部第78号令) 五、监理工作 施工准备阶段: 1、监理工作积极督促设计交底和图纸会审工作。 2、对承包单位资质、管理人员和特殊工种施工人员进行审查,督促技术质量管理体系正常远转,应督促管理层加强管理。 3、对施工组织设计各主要工序施工方案进行审核,并按批准后方案监督执行,监督施工单位严格按施工规范、设计图纸等进行施工,要求施工单位做好自检,质量评定工作。 4、对进场原材料及时检查合格证质保书,现场抽样送检,检测报告未到施工现场前不得使用,检测合格后方可在工程中使用。 实施阶段: 1、踏勘现场,了解建筑结构施工图,参与建筑节能分部工程技术交底,审核专项施工方案和施工单位的人员、机械,对每批进场的建筑原材料进行外观检查与抽样送检和质量控制资料进行检查和核对。 2、重点防治质量通病,对重点部位、关键工序加强旁站和巡视监督管理,对发现的质量问题及时通知施工单位纠正处理。

建筑工程评估报告

上海应用技术学院奉贤新校区一期室外运动场工程 工程质量竣工评估报告 (辅助用房) 建设单位:上海应用技术学院 设计单位:上海轻工业工程设计研究院有限公司 承包单位:上海康桥建设工程有限公司 监理单位(章):上海环亚工程咨询监理有限公司 总监理工程师: 日期:

目录 一、工程概况 二、评估依据 三、质量保证资料核查情况 四、分部分项工程说明 五、评估结论

上海应用技术学院奉贤新校区一期室外运动场工程 (辅助用房) 工程质量竣工评估报告 一、工程概况 1.项目名称: 奉贤新校区-期工程室外运动场. 2.建设地点: 上海应用技术学院奉贤新校区位于上海市奉贤区海湾镇,一期室 外运动场东临奉炮公路,北临奉柘公路,西临学生公寓,南临海工路。 3.建设单位: 上海应用技术学院. 4.设计单位: 上海轻工业设计研究院. 5.监理单位: 上海环亚工程咨询监理有限公司. 6.施工单位: 上海康桥建设工程有限公司. 7.建筑面积. 554m2; 8.结构类型: 基础部分: 条形基础;主体部分: 砖混结构二层建筑(新增斜屋面),层高3.3m,建筑总高度8.6m,耐火等级为二级,抗震设防烈度为7度,屋面防水等级为三级,结构柱、梁、板、雨逢、楼梯砼强度为C25,墙体为M7.5混合砂浆,砌MU10砼砖。本工程设计±0.000相当于绝对标高5.600M,室内外高差-0.300M。 二、评估依据 1、国家及上海市有关工程建筑标准强制条文以及法律、法规、政策及规定; 2、《建筑工程施工质量验收统一标准》GB50300-2001 3、《建筑地基基础工程施工质量验收规范》GB50202-2002 4、《混凝土结构工程施工质量验收规范》GB50204-2002 5、《砌体工程质量验收规范》GB50203-2002 6、《建筑地面工程施工质量验收规范》GB50209-2002 7、《建筑装饰装修工程施工质量验收规范》GB50210-2001 8、《建筑电气工程施工质量验收规范》GB50303-2002 9、《建筑给排水系统及采暖工程施工质量验收规范》GB50242-2002 10、《智能建筑工程质量验收规范》GB50339-2003 11、《住宅工程防渗漏管理手册》(上海市住宅发展局编)2001.12 12、设计单位设计的施工图及变更修改通知单和技术核定单 13、有关的标准图集及说明

风电工程质量评估报告

特变电工十三师红星一牧场风电场工程 工程监理质量评估报告 四川能达水利水电咨询有限公司 特变电工农十三师红星一牧场风电场工程监理部 二〇一五年十二月 一、审定:许言希 二、 三、审查:孟祥福

四、 五、编写:韩超、胡双林、商富强、董鹏 六、 七、 八、 九、工程监理质量评估报告 十、工程概况: 1、工程项目概况及参建单位: 1.1工程项目名称:特变电工十三师红星一牧场一、二期风电场99MW工程。 1.2工程参建单位: 建设单位:哈密新特能源有限责任公司 监理单位:四川能达水利水电咨询有限公司 设计单位:中国能源建设集团新疆电力设计院有限公司 总承包单位:特变电工新能源责任有限公司 1.3工程地点及现场条件: 特变电工农十三师红星一牧场风电场工程位于新疆生产建设兵团十三师。距离哈密地区巴里坤县城70km,风电场距三塘湖乡直线距离约27km;与哈密市直线距离约152km,风电场区域海拔高度约在1390—1450m,场地开阔,地形较平坦,地势南部高,北部低。 1.4工程建设规模: 本项目设计一、二期2×49.5MWp风力发电机组。一期安装33台单机容量为 1.5MWp的风力发电机组,总装机容量为

49.5MWp,预计平均年上网电量为10048.5万kW?h,年等效满负荷小时数为2030h,容量系数为0.2317;二期安装33台单机容量为1.5MW的风力发电机组,总装机容量为49.5MW,预计平均年上网电量为10444.5万kW?h,年等效满负荷小时数为2110h,容量系数为0.2409。风电场新建一座110kV升压变电站,一回110kV出线接入红星220KV风电汇集站。 1.5建设投资:一期工程静态投资43394.47万元动态投资44649.44万,二期工程静态投资42128.55万元动态投资43346.91万。 2、工程施工概况: 2.1风机基础:按照设计要求,用GPS测放出风机基础中心点,采用挖掘机基础开挖等工作,经监理工程师验收合格后进行预埋件安装及垫层浇筑工作。基础环吊装后进行水平度测量,在基础环法兰外侧均匀分布6个标准点,用水平仪进行观测,各观测点偏差值应满足厂家要求≤3mm,在钢筋安装过程中避免影响到基础环,钢筋安装完成后由监理验收合格后进行基础混凝土浇筑,浇筑拆模后进行沥青漆防腐,待混凝土达到设计及规范要求的抗压强度后进行土石方回填工作。 2.2箱变基础:按照设计要求,进行土石方开挖、钢筋制作、预埋件埋设、箱变接地。 2.3风机吊装:风力发电机组的主辅设备、材料及吊装工具到场卸货、清点验收。在风机基础施工完毕并验收合格,具备安装条

主体工程质量评估报告范本

百科鞋服物流配套产业园204#、205#厂房主体工程质量 评 估 报 告 总监理工程师: 宿州市嘉诚建设监理有限公司百科产业园监理部 年月日 主体工程质量评估报告

工程名称:百科鞋服物流配套产业园204#、205#厂房 工程地址:三八乡九里湾 建设单位:宿州市百科物资贸易有限公司 设计单位:信息产业电子第十一设计研究院科技工程股份有限公司勘察单位:安徽两淮地质勘查设计研究院 施工单位:宿州市第八建筑安装工程有限公司 监理单位:宿州市嘉诚建设监理有限公司 204#、205#厂房由宿州市第八建筑安装工程有限公司承建,于2013年12月26日开工。根据宿州市第八建筑安装工程有限公司对该工程主体分部工程质量自检和报验资料,我项目部依据《监理规划》以及施工过程中的记录记录、设计图纸及说明、工程变更,按《建筑工程施工质量验收统一标准》等国家现行规范、规定,对主体分部工程质量进行了客观公正的评价,现报告如下: 一、工程概况: 子项号层数 占地面建筑面耐火建筑 积(㎡)积(㎡)等级高度 结构 形式 设防 烈度 设计使 用年限 204#厂房205#厂房四 四 24729978.2 4835.4 二级 二级 20.2 20.2 钢筋混凝土 钢筋混凝土 6度 6度 50年 50年 二、质量评估依据:

1、2、3、4、5、6、设计图纸及说明、工程变更。 《建筑工程施工质量验收统一标准》(GB50300-2001)。《砼结构施工质量验收规范》(GB50204-20020)。 《砌体工程施工质量验收规范》(GB50203-2002)。《工程建设标准强制性条文》(房屋建筑部分)。 监理在施工过程控制中形成的监理资料、数据等。 三、分项工程质量评定: 根据《建筑工程施工质量验收统一标准》204#厂房和205#厂房主体分部划分为5个分项工程,现分别介绍其质量评定结果:(1)、钢筋分项工程:在此分项工程施工过程中,监理人员从源头抓起,对进场钢筋的、直径、规格,必须要符合设计要求,按规定现场见证取样进行复试,符合要求后方可允许用于工程(其 中见证取样个批次,均抽检复试合格)。在施工中,要求所有 人员持证上岗,严格检查钢筋绑扎质量,对重点部位、关键工序进行严格控制,该分项工程经监理对(204#厂房24)(205#厂房20)个检验批检查,验收合格。 (2)、模板工程:是保证钢筋砼的几何尺寸、垂直度、表面光洁至关重要的工序,在绑扎钢筋之前对模板的刚度、强度、稳定性、板缝宽度、接触面洁净及轴线、标高、截面尺寸、垂直度、平整度、预留孔洞等现场进行严格检查。但由于施工中模板个别

建筑电气工程质量评估报告

疏附县托克扎克镇依什兰其小学教学楼 建筑电气工程质量评估 编制人:文晨平 总监理工程师:王昌富 新疆欧亚工程项目咨询管理有 限公司喀什分公司 2015年10 月28 日

一、工程概况 1.工程名称:疏附县托克扎克镇依什兰其小学教学楼 2.建设单位:疏附县教育局 3勘察单位:喀什勘察设计院 4设计单位:重庆精佳工程设计院 5施工单位:喀什二建建筑有限公司 6监理单位:新疆欧亚工程项目咨询管理有限公司喀什分公司 7建筑面积:1645平方米 8结构:框架 质量标准:合格 二、评估依据 1、工程建设施工合同、监理合同。 2、工程建设文件:施工图、会审纪要、设计变更及说明、设计说明。 3、建设工程监理规范(GB50319—2000) 4、国家现行施工规范、验收标准、质量评定标准、强制性条文。 三、质保资料核查 1、合格证、试验报告、详见主体工程资料核查。 2、施工组织设计,见主体工程资料。 3、图纸会审与技术交底纪要,见主体工程资料。 4、分项工程报验: 1 项

5、施工日志: 1 本 四、原材料及构配件 施工使用的原材料,诸如:穿线管,电线,电缆灯具,线盒等,施工单位自行采购,进场质量证明文件“三证”齐全,并经进场检验和抽样送检,有试验室出具的试验报告或合格证,其结果均为合格产品。质量监督中心、试验室对其检验结论明确,标识清楚,统为有效证件,符合设计要求与施工规范规定。 五、电气照明工程验收情况 本项目工程施工单位安排有资质的电工作业,按设计要求预埋线管,配电箱洞口及竖向电气井,按设计的规格、型号要求进行导线及配件,配电箱定货采购,进场“三证”齐全,属合格产品,施工完后,自检合格,专职质检员检验合格,向项目监理部报验,监理工程师根据设计要求和GB50303-2002验收标准对该项工程实行全数检验,经检验,所有导线型号及品种,配电箱内的配置符合设计要求,安装符合验收规范GB50303-2002要求,经系统调试,已满足使用功能,为合格项目。 结论:该分部工程评估合格 六、施工过程中出现的质量事故及处理情况 本工程在施工过程中未出现过安全事故,一些质量通病在施工过程中出现后经监理工程师指出,施工单位积极配

风电工程的总结报告材料

甘肃会宁丁家沟50 MW风电场工程土建工程施工总结报告 甘肃第五建设集团公司总承包二公司 2015年2月4日

目录 一、工程概况: (3) 三、工程进度: (3) 四、施工质量管理 (4) 五、施工质量问题处理 (6) 六、施工安全管理 (6) 七、检验检测 (7) 九、风机及箱变基础工程大事件 (7) 十、齐心协力,克难攻坚 (8)

甘肃会宁丁家沟50 MW风电场工程 土建工程施工总结报告 时光荏苒,岁月如梭,转眼半年时间过去了,现对中电投甘肃会宁丁家沟50MW风电场土建工程施工管理情况做以下汇总。 一、工程概况: 会宁丁家沟风电场位于会宁县城南20km处华家岭山区,场址在丁家沟乡境内,工程区西邻定西市安定区,南靠定西市通渭县。场区内海拔在1855m~2370m之间,场址范围为:104°56′2.49″~105°04′43.17″,北纬35°26′52.34″~35°34′51.79″之间。境内沟谷纵横,岭梁交错,属二阴温寒山区。老312国道沿华家岭山梁穿过风电场西南角。该风电场安装25台单机容量2.0MW风力发电机组。 三、工程进度: 我部于2014年8月进驻施工现场,2014年9月12日正式开

工,由于集控中心标高未确定实际于2014年9月19日开始基础,2014年9月29日开始施工道路的修筑。期间由于各种客观原因,第一台基础环于2014年11月12日进场,第一台风机基础于2015年1月3日开始浇筑风机基础砼,并首台风机基础于2015年1月4日成功浇筑。 2014年度,我部主要完成了风电场施工临建规划与布置、750型拌和站建设与调试、搅拌站保温棚的搭设、营地安全与文明施工创建、材料储备与保管。截止今日风力发电设备基础一般基础除16#、23#风力发电机组风机基础由于永久征地未开挖以外其他均已经全部开挖完成,灌注桩基础12#、23#由于永久征地影响未开挖外其他其他均已开挖完成,完成了8#、1#、10#、15#、17#风力发电机组风机基础的浇筑,9#风机基础的钢筋安装、7#、风机基础的垫层浇筑;24#风机基础砼换填;疾控中心升压站、35Kv高压开关柜室、SVG室均主体已经完成,剩余装修部分因不易在冬季施工,所以疾控中心于2015年1月5日进入冬休阶段,其他工作正常进行中。 四、施工质量管理 1. 项目部成立了以项目经理为组长的质量管理小组,组员16人,包括冬季施工领导小组,并完善各种管理制度,编写了《质量管理制度》、《质量责任制度》、《质量奖惩制度》、《材料管理制度》等一整套制度,确保工程质量落实到人。 2. 严格执行图纸会审制度:项目部工程技术人员在公司技术部门的组织下,对所有图纸进行了认真的审查。
