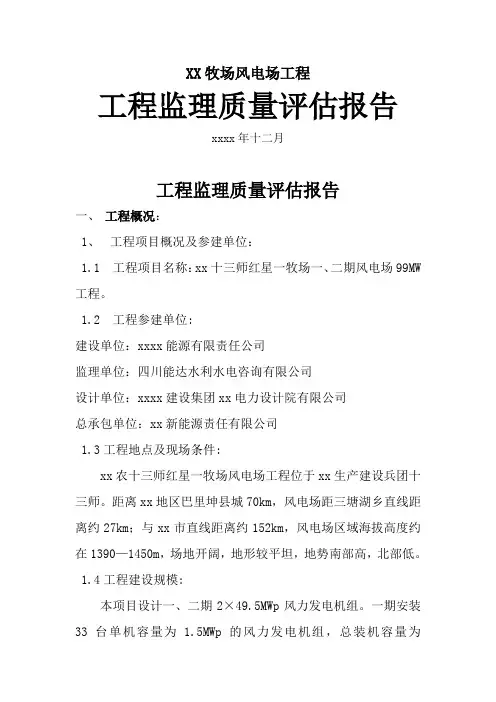

风电工程质量评估报告

风电工程质量评估报告
风电工程质量评估报告

风电工程质量评估

报告

特变电工十三师红星一牧场风电场工程

工程监理质量评估报告

四川能达水利水电咨询有限公司

特变电工农十三师红星一牧场风电场工程监理部

二〇一五年十二月

审定:许言希

审查:孟祥福

编写:韩超、胡双林、商富强、董鹏

工程监理质量评估报告

一、工程概况:

1、工程项目概况及参建单位:

1.1 工程项目名称:特变电工十三师红星一牧场一、二期风电场99MW工程。

1.2 工程参建单位:

建设单位:哈密新特能源有限责任公司

监理单位:四川能达水利水电咨询有限公司

设计单位:中国能源建设集团新疆电力设计院有限公司

总承包单位:特变电工新能源责任有限公司

1.3工程地点及现场条件:

特变电工农十三师红星一牧场风电场工程位于新疆生产建设兵团十三师。距离哈密地区巴里坤县城70km,风电场距三塘湖乡直线距离约27km;与哈密市直线距离约152km,风电场区域海拔高度约在1390—1450m,场地开阔,地形较平坦,地势南部高,北部低。

1.4工程建设规模:

本项目设计一、二期2×49.5MWp风力发电机组。一期安装33台单机容量为 1.5MWp的风力发电机组,总装机容量为49.5MWp,预计平均年上网电量为10048 .5 万kW?h,年等效满

负荷小时数为2030h,容量系数为0.2317;二期安装33台单机容量为1.5MW的风力发电机组,总装机容量为49.5MW,预计平均年上网电量为10444 .5 万kW?h,年等效满负荷小时数为2110h,容量系数为0.2409。风电场新建一座110kV升压变电站,一回110kV出线接入红星220KV风电汇集站。

1.5建设投资:一期工程静态投资43394.47万元动态投资44649.44万,二期工程静态投资42128.55万元动态投资43346.91万。

2、工程施工概况:

2.1风机基础:按照设计要求,用GPS测放出风机基础中心点,采用挖掘机基础开挖等工作,经监理工程师验收合格后进行预埋件安装及垫层浇筑工作。基础环吊装后进行水平度测量,在基础环法兰外侧均匀分布6个标准点,用水平仪进行观测,各观测点偏差值应满足厂家要求≤3mm,在钢筋安装过程中避免影响到基础环,钢筋安装完成后由监理验收合格后进行基础混凝土浇筑,浇筑拆模后进行沥青漆防腐,待混凝土达到设计及规范要求的抗压强度后进行土石方回填工作。

2.2箱变基础:按照设计要求,进行土石方开挖、钢筋制作、预埋件埋设、箱变接地。

2.3风机吊装:风力发电机组的主辅设备、材料及吊装工具到场卸货、清点验收。在风机基础施工完毕并验收合格,具备安装条件后,就可进行风机的安装工作。根据设备结构特点,风机安装从

下向上依次吊装顺序为:塔筒下段吊装—塔筒中段吊装—塔筒上段吊装—机舱安装—发电机安装—轮毂安装—叶片安装,其中风轮有三片桨叶及轮毂组成,为散件供货,需要吊装前在地面组装好。

2.3集电线路:本工程35KV架空线路全长24.587km,电缆线路路径长

3.227km,电缆终端头与电缆中间接头采用热缩电缆头,各台风机的通讯采用ADSS光缆。

2.4升压站内:分为土建与电气部分

2.4.1 土建内容:110KV升压站各建筑(综合楼及附属设施),站内外道路。

2.4.2 电气内容:

(1)主变容量及电压等级:

110KV主变压器:SFZ11-100000/110型,三相双圈、铜绕组、油浸式有载调压变压器1台,电压等级为110KV/35KV。

(2)出线规模:

将本期建设的99MW容量风力发电机电力汇集后以35KV电压等级接入主变,并以一回110kV出线接入红星220KV升压站。(3)电气二次、保护及监控部分:

主变压器保护、系统保护、母线保护、无功补偿保护、所用变保护、故障录波设备、微机监控系统、微机防误闭锁装置、通信远动系统及远方电量计量系统等。

二、本工程施工质量验收及评定范围标准:

1、本工程单项、单位工程施工质量验收及评定,按开工时业主批准的《特变电工十三师红星一牧场一、二期风电场99MW工程质量验收及评定范围划分表》进行。其划分原则上按《风力发电场项目建设工程验收规程》(DL/T5191- ),划分为71个单位工程,其中风力发电机组66台风机为66个单位工程、升压站电气安装工程1个单位工程、35KV集电线路工程一、二期各1个单位工程、升压站建筑工程1个单位工程、厂区道路工程1个单位工程。

2、质量检查验收及评定的依据:

监理质量控制依据是相关的国家法律、法规、规章和技术规范以及经过批准的工程项目建设文件、建设合同文件、技术标准及监理合同文件等。主要有:

(1)《中华人民共和国建筑法》;

(2)《中华人民共和国合同法》;

(3)《中华人民共和国招投标法》;

(4)《中华人民共和国防洪法》;

(5)《中华人民共和国环境保护法》;

(6)《中华人民共和国水土保持法》;

(7)《中华人民共和国安全生产法》;

(8)《工程建设监理规范》(GB50319- );

(9)《风力发电项目建设工程验收规范》;(DL/T5191- )

(10)《电力建设安全健康与环境管理工作规定》(国电电源

()49号

(11) 《建筑工程质量验收统一标准》(GB50300- )及配套各专业质量验收规范;

(12)国家、地方和行业现行的《工程施工及验收技术规范》和《施工质量检验及评定标准》;

(13)《电气设备交接试验标准》(GB50150- )

(14)《电缆线路施工及验收规范》(GB50168- )

(15)《接地装置施工及验收规范》(GB50169- )

(16)《建设工程文件归档整理规范》(GB/T50328- )

(17)《10KV-500KV输变电及配电工程质量验收与评定标准》(Q/ASG10013- )

(18)监理合同文件;

(19)工程施工合同文件;

(20)设备采购合同;

(21)工程施工图纸和设计通知、补充设计文件、技术标准、技术要求;

(22)相关的行业施工技术规程、规范、质量评定、工程验收规程规范等;

(23)业主下发的质量管理文件。

三、质量控制点(W.H.S)设置情况:

1、地基与基础工程:定位及高程控制(H);土方开挖(H);土方回填(S);基础垫层(W);模板安装(W);模板材除

(W);钢筋加工(W);钢筋安装(H);混凝土原材料及配合比(W);混凝土施工(S);混凝土结构外观及尺寸偏差(H);

2、接地装置安装:接地装置安装(H);

3、发电机组安装:风机传动及液压系统安装(W);风机机舱及偏航系统安装(W);就地控制柜安装(W);传感器及通讯系统安装(W);塔架安装(S);

4、电缆线路施工:电缆管配制及敷设(H.S);电力电缆终端制作及安装(W);电力电缆中间头制作及安装(W);电缆防火与阻燃(W);

5、箱式变压器安装:变压器检查(S);箱式变压器带电试运转(S);风机及箱变接地网安装(H);

6、主变压器系统设备安装:主变压器本体安装(W);主变压器检查(H.S);主变压器附件安装(W);主变压器注油及密封实验(H.S);主变压器整体检查(W);隔离开关及接地开关安装(W);断路器安装(W);电抗器安装(W);电容器安装(W);220KV户外配电装置带电试运(W);母线安装(H.S);断路器检查(W);蓄电池组安装(W);蓄电池组充放电及容量测定(H.S);

7、35KV及以上电缆线路施工:避雷针及引下线安装(H);屋外接地装置安装(H);

8、集电线路架空电力线路工程:定位及高程控制(W.H);电

杆组立及拉线的安装(W);导线的架设(W);

9、升压站墙砌筑施工:墙体砌筑(H.S);门窗安装(H);保温(隔热)层(H);找平层(H);屋面细石混凝土(W);屋面防水层(W);抹灰工程(W);水性涂料涂饰工程(H);灯具、开关、插座、电扇安装(H);辅助设备及散热气安装(H);

10、消防工程;给水管道及配件安装(H);室内消火栓系统(H);火灾报警系统(H);

11、变压器及室外构架施工:定位及高程控制(W.H);

12、厂区道路施工:路基(H);混凝土原材料及配合比(W);混凝土施工(S);水泥混凝土路面(W);路缘石(W)等。

四、质量监理情况及有关工作统计:

1、监理合同履行情况:

在该项目工程监理过程中,履行甲乙双方签订监理合同条款的约定,安排各专业监理人员,组织现场监理项目机构,成立现场项目监理部,依据监理合同和工程实际情况制定并建立健全了各项质量管理体系和安全管理体系,明确了建立范围、目标、根据、任务、重点,坚持公正、公平、科学、公开、服务的宗旨,建立落实各项设施,于 11月1日进驻施工现场开展监理工作。

现场监理部认真贯彻业主项目部的具体工程施工要求,编制了项目监理规划、依据施工图纸编写了土建、电气、吊装、集电线路、安全文明、旁站等监理实施细则,组织各单位图纸会审。

现场监理人员本着对工程负责的态度“贯彻四控、二管、一

单位工程质量评估报告(新版)

建设单位为:公司 地质勘察单位为: 设计单位为: 监理单位为: 施工单位: 监督机构为:建筑工程质量监督站 二、施工情况 1、地基与基础:于年月日机械开挖地基土方,年月日经由关部门对基槽进行检测验收认定已到粘土持力层后进行 基础结构施工,基础正负零以下,为C15砼条行基础加DQL,预埋柱下钢筋,均符合设计要求,各到工序完 单位工程质量评估报告(建设单位)

建设单位为:公司 地质勘察单位为: 设计单位为: 监理单位为: 施工单位: 监督机构为:建筑工程质量监督站 二、施工情况 1、地基与基础:于年月日机械开挖地基土方,年月日经由关部门对基槽进行检测验收认定已到粘土持力层后进行

建设单位为:公司 地质勘察单位为: 设计单位为: 监理单位为: 施工单位: 监督机构为:建筑工程质量监督站 二、施工情况 1、地基与基础:于年月日机械开挖地基土方,年月日经由关部门对基槽进行检测验收认定已到粘土持力层后进行 有关文字材料需打印。 单位工作质量检查报告(设计单位)

建设单位为:公司 地质勘察单位为: 设计单位为: 监理单位为: 施工单位: 监督机构为:建筑工程质量监督站 二、施工情况 1、地基与基础:于年月日机械开挖地基土方,年月日经由关部门对基槽进行检测验收认定已到粘土持力层后进行

建设单位为:公司 地质勘察单位为: 设计单位为: 监理单位为: 施工单位: 监督机构为:建筑工程质量监督站 二、施工情况 1、地基与基础:于年月日机械开挖地基土方,年月日经由关部门对基槽进行检测验收认定已到粘土持力层后进行

建设单位为:公司 地质勘察单位为: 设计单位为: 监理单位为: 施工单位: 监督机构为:建筑工程质量监督站 二、施工情况 1、地基与基础:于年月日机械开挖地基土方,年月日经由关部门对基槽进行检测验收认定已到粘土持力层后进行 基础结构施工,基础正负零以下,为C15砼条行基础加DQL,预埋柱下钢筋,均符合设计要求,各到工序完 单位工程质量检查报告(勘察单位)

工程监理质量评估报告

工程监理质量评估报告 Company Document number:WUUT-WUUY-WBBGB-BWYTT-1982GT

B9 ××××调度楼工程 工程质量评估报告 建设单位:××××供电局 设计单位:××建筑设计研究院 承包单位:×××建筑工程公司 监理单位 (章): 总监理工程师:××× 公司技术负责人:××× 日期:××年××月××日 江苏省建设厅监制 项目质量评估报告 一、工程建设概况 1、建设工程概况: ××××公司生产营运调度用房工程,由××供电公司投资,建筑面积约23000平方米,地下一层,主体建筑16F,局部20F,建筑总高度米。本工程为电力销售、电力调度及供电公司管理人员办公用的综合楼。 本工程由×××地质勘探设计院负责岩土、水文地质勘探工作,××建筑设计研究院负责本工程的设计及设计协调工作。并由以下单位进行专项设计:外装饰幕墙由沈阳远大铝业工程有限公司负责设计;内装饰由苏州金螳螂建筑装饰有限公司设计;地下室

人防部分由江苏省第二建筑设计研究院设计;建筑智能由东大智能化系统有限公司及清华同方股份有限公司设计。 2、施工情况: 1)各专业施工时间跨度。本工程自2000年10月18日破土动工,桩基及支护施工时间跨度为2个月,土方施工1个月,基础分部2个半月,主体结构6个月,建筑装饰分部10个月,安装工程施工24个月(包括建筑智能的施工)。室外总图工程施工3个月。 2)参加各方的单位名称、负责人及施工内容列表如下:

二、验收依据、评估范围及工程分项/分部/单位工程划分验收情况 1、验收依据。 1)《建筑工程施工质量验收统一标准》(GB50300-2001)、相关建筑工程施工质量验收规范及其他相关工程建设标准规范。 2)合同文件包括施工承包合同、投标商务标/技术标文件等。 3)设计文件(设计图纸、设计说明、设计变更等)。 4)国家关于建设工程的法律、法规、行政性文件的要求。 5)《建筑工程文件归档整理规范》GB/T50328-2001。 2、本质量评估报告的评估范围。 本质量评估范围为扬州供电公司生产营运调度用房单位工程。以下施工内容确定不在本评估范围内:室外单位工程包括附属建筑、室外环境、电气等;建筑智能的综合布线系统、电视监控系统、门禁系统、车位管理及系统集成;电梯分部(由另外单位监理)。 3、分项、分部工程划分及验收情况。

基础分部工程质量评估报告范文

新东旭17#、18#车间 基础分部工程质量评估报告 建设单位: 设计单位: 施工单位: 监理单位(章): 总监理工程师: 日期:二〇一四年八月十九日 江苏省住房和城乡建设厅监制

目录 一工程概况 二评估依据 三施工合同履约情况 四工程分包情况 五法律、法规、强制性标准条文执行情况六设计单位配合情况 七工程质量监理情况 八施工质量问题及处理情况 九质量评定情况 十工程资料控制情况 十一安全及功能检测情况 十二工程质量事故处理情况 十三工程观感质量验收情况 十四验收结论

17#、18#车间基础分部工程质量评估报告 一工程概况 1项目名称: 2工程地点: 3建设规模:建筑面积约16570㎡,建筑高度23.5m,地上四层,框架结构。 4项目特点: 4.1 本工程基础埋深:为-1.60m,按7°抗震设防烈度设计,设计基本地震加 速度值0.10g(第一组),结构抗震等级为三级,场地类别为Ⅱ类,设计使用年限50年,柱下独立基础。 4.2 本工程基础根据“江苏省鸿洋岩土勘察设计有限公司”提供的《新东旭17#、 18#车间项目岩土工程勘测报告》参照进行设计,±0.000标高相当于绝对标高45.500m(黄海高程系统)。 4.3 砼强度等级:基础采用C30。 4.4 钢筋保护层的厚度:±0.000以上,梁为25,柱为30,板为15。±0.000 以下部位底板、外墙、梁、柱保护层厚度迎水面均为5cm。 5 砖砌填充墙:±0.000以下的墙体均采用强度MU10的粘土机制砖,M10水泥 砂浆砌筑。 6质量目标及合同工期 6.1根据业主与承包人签订的《建设工程施工合同》,本项目合同工期为总日历天数为280天,监理部将以此为目标进行进度控制。 6.2本工程业主与承包人签订的《建设工程施工合同》中所确定的工程质量标准为合格工程,监理部将以此为目标进行质量控制。 7本工程由江苏省鸿洋岩土勘察设计有限公司,苏州新时代建筑设计有限公司设计,南京海宁建设工程监理咨询有限公司监理,江苏巨库建设工程有限公司施工。 二评估依据

基础工程质量评估报告

工程质量评估报告 (地基与基础分部工程) 工程名称京商商贸城项目I地块消防站 建设单位合肥京商融合置地有限公司 勘察单位安徽省城建设计研究院 设计单位广东新长安建筑设计院有限公司施工单位中国建筑一局(集团)有限公司 中国建筑一局(集团)有限公司

京商商贸城I地块消防站 地基与基础工程质量评估报告 编制: 审核: 审批: 中国建筑一局(集团)有限公司

京商商贸城I地块消防站 地基与基础分部工程质量评估报告 由合肥京商融合置地有限公司开发建设,广东新长安建筑设计院有限公司设计,安徽省城建设计研究院地质勘察,安徽南巽建设项目管理投资有限公司监理,中国建筑一局(集团)有限公司施工的“京商商贸城项目I地块消防站”,完成了地基与基础分部工程的施工工作,下面就该工程的地基与基础分部工程质量进行评价。 一、工程概况 1、总体概况 工程名称:京商商贸城I地块消防站 工程地点:合肥市新站区新蚌埠路与淮海大道交口 建设单位:合肥京商融合置地有限公司 勘探单位:安徽省城建设计研究总院有限公司 设计单位:广东新长安建筑设计院有限公司 监理单位:安徽南巽建设项目管理投资有限公司 施工单位:中国建筑一局(集团)有限公司 政府监督单位:合肥市新站区质监站 2、工程基本概况 2.1、建筑设计概况 本工程共3层,首层6.2m,建筑高度16.15m,建筑面积2682.59平方米。混凝土采用C30混凝土,外墙采用混凝土加气块砌筑,内墙采用煤矸石多孔砖砌筑。 二、评估依据 1、《混凝土结构工程施工质量验收规范》GB50204-2002 2、京商商贸城I地块地质勘探报告 3、京商商贸城I地块结构施工图和相关设计变更文件 4、国家及安徽省、合肥市现行的相关规范、规定、规程。 三、施工单位基本情况 施工单位项目部管理人员配备齐全,资质符合要求,并持证上岗,在施工管理过程中管理有效。 四、设计文件和强制性标准执行情况

桩基础工程质量评估报告

瑄园商业住宅小区工程一期一工区1#楼 桩基础工程 质量评估报告 江苏华诚项目管理有限公司 瑄园商业住宅小区项目监理部 2017年12月29日

编制:审核:审定:批准:

目录 一、................................... 工程概述3 二、设计要求 (4) 三、工程施工情况及过程简述 (4) 四、质量评估依据 (5) 五、分部工程质量评估 (6) 六、质量评估结论 (7) 瑄园商业住宅小区1#桩基础工程

质量评估报告 一、工程概述: (一)工程概况 1、瑄园商业住宅小区工程位于镇江市学府路与方家湾路交汇处; 2、本工程总建筑面积14584.00m2,其中:地下部分建筑面积2720.6 m2,地上部分建筑面积11863.4m2。建筑总高度:98.3m。 3、本工程地下2层,地上31层。建筑结构形式:主体为框架结构;建筑结构安全等级:二级;设计使用年限:50年;建筑抗震设防烈度:7度; (二)参建单位 1、建设单位:镇江良奕置业有限公司 2、施工单位:江苏溧阳建设集团有限公司 3、设计单位:上海开艺设计集团有限公司 4、勘察单位:镇江市大地勘探有限公司 5、基坑支护设计单位:镇江市土木建筑工程技术专家咨询中心 6、基坑支护监测单位:镇江市四方检测有限公司是 7、质量监督单位:镇江市工程质量监督管理站 8、监理单位: 江苏华诚项目管理有限公司 二、设计要求 1、基础:采用筏板式基础螺旋钻孔压灌桩,桩型为抗压桩。抗压桩单桩竖向承载力为:3400KN,桩直径700mm。 2、该工程桩总数:83根,其中:c35桩77根,c45桩6根。 3、钢筋:HPB235热轧钢筋,HRB335热轧钢筋,HRB400热轧钢筋。 三、工程施工情况及过程简述 1、施工流程: 基础:测量放线→检验→支护桩施工→检验→土方开挖→检验→工程桩定位放

工程质量评估报告(范本)

B9 工程 工程质量评估报告 建设单位: 设计单位: 承包单位(章): 总监理工程师: 公司技术负责人: 日期: 江苏省建设厅监制

一、工程基本情况 (一)、工程概况 1、项目特征 工程名称: 工程地址: 结构类型、层数: 建筑面积: 建设单位: 施工单位: 监理单位: 设计单位: 开、竣工日期: 2、地质情况 本工程依据勘察设计院提供的《工程岩土工程地质勘察报告》,采用(天然/复合/桩基……)。经建设单位、设计单位、勘察单位、监理单位验槽,土质符合要求。 3、建筑特点 该楼为住宅楼,地上层…… (二)施工单位基本情况 总包单位: 桩基分包单位: …… 塑钢门窗分包单位: …… 承包单位在现场项目经理部全面负责工程的施工任务,各管理层人员配备齐全,资格符合要求。施工人员各专业人员岗位证书齐全,符合要求。施工人员数量满足施工工期要求。施工各类设备规格、型号、数量满足施工要求。工程原材料、构配件、设备能按使用计划落实。根据对总包单位、分包单位、主要

工程原材料、构配件、设备供应单位的考察确定,总包单位和各分包单位及供应单位具备完成该工程的能力。 二、评估依据 1、国家强制性技术标准,主要有: 《建筑安装工程质量检验评定统一标准》 《建筑工程质量检验评定标准》 《地基与基础工程施工及验收规范》 《砌体工程施工及验收规范》 《混凝土结构工程施工及验收规范》 …… 2、工程勘察设计文件 地质勘察资料 施工图纸、设计说明和设计指定的标准图集 设计交底会议纪要、设计变更文件 3、合同 建设单位与监理单位签订的建设工程监理合同 建设单位与施工单位签订的建筑工程施工合同 三、质量保证体系评估 1、建筑材料、半成品、成品的准用证、质保单、复试报告等各项质量保证资料基本齐全;对于所进场的建筑材料,指定了专人负责,进行了严格管理;并对进场材料及时取样,送检测单位检验合格后方予使用,把关较严格。 2、委托检测中心出具了砂浆和混凝土的配合比,试块均在监理见证下随机抽样制作,样本数符合规定,砂浆、混凝土养护符合规范规定要求。 3、各分项、分部工程的施工,能严格把关,有自检、互检制度和专职质量监督员负责各项检查工作;有较完善的质量管理体系。

基础验收质量评估报告汇总

B9太仓市中医医院扩建病房楼工程工程 工程质量评估报告 (基础地下室分部) 建设单位:太仓市中医医院 设计单位:东南大学建筑设计研究院 苏州市天地民房建筑设计研究院 承包单位:五洋建设集团股份有限公司 监理单位(章):北京华兴建设监理咨询有限公司 总监理工程师: 公司技术负责人: 日期: 江苏省建设厅监制

目录 一、工程概况 (3) 二、评估报告依据 (4) 三、监理工作情况 (5) 四、质量控制过程 (5) 五、分项工程施工质量检查情况 (6) 六、基础、地下室分部工程质量评定 (8) 七、监理评估结论 (8)

太仓市中医医院扩建病房楼工程 基础、地下室分部质量评估报告 一、工程概况: 太仓市中医医院扩建病房楼工程,位于太仓市人民南路140号,县府街北侧,向阳路南侧,太仓市中医医院区内。本工程总建筑面积29884㎡,其中地上建筑面积24324㎡,地下建筑面积5560㎡,由主楼和外扩地下车库组成,主楼地上15层,地下一层;本工程底板置于④粉质粘土层,该土层的承载力特征值为170kpa,高层部分采用工程桩基,其他采用天然地基加抗拔桩基。地下室平时为Ⅱ类复式停车库,战时为专业队掩护部工程。 地基基础设计等级为乙级,地下混凝土构件的环境类别为二a类,高层部分基础底板、墙混凝土强度C40,抗渗等级S8,人防车库部分混凝土强度等级为C35,抗渗等级S8。 本工程质量目标:确保“姑苏杯”;文明施工目标:“市级安全文明工地”。参建单位: 建设单位:太仓市中医医院 管理公司:苏州云天建设工程项目管理有限公司 设计单位:东南大学建筑设计研究院 苏州市天地民房建筑设计研究院(人防) 勘察单位:江苏苏州地质工程勘察院 总包单位:五洋建设集团股份有限公司 桩基单位:中建六局土木工程有限公司

工程竣工验收质量评估报告

B9江阴市山观实验小学金童校区工程工程质量评估报告 建设单位:江阴高新区投资开发有限公司 设计单位:扬州迪森建筑设计有限公司 施工单位:江阴市文明体育塑胶有限公司 监理单位(章): 总监理工程师: 公司技术负责人: 日期: 江苏省建设厅监制

一、工程概况 建设单位:江阴高新区投资开发有限公司 设计单位:扬州迪森建筑设计有限公司 监理单位:江苏马洲项目管理有限公司 施工单位:江阴市文明体育塑胶有限公司 建设地点:延陵东路南侧 建设规模:250米塑胶跑道,长轴为南北方向,弯道半径25米,弯道和南北直道均为6条,每条跑道宽1.22米,东侧直道设置100米比赛场地,足球场草坪未48.84*45.5米。 建设工期:2个月 工程质量:合格,达到国家相关验收标准,满足招标文件技术要求,通过有关主管部门验收。 二、施工单位基本情况: 承包单位江阴市文明体育塑胶有限公司现场项目经理部全面负责江阴市山观实验小学金童校区250标准田径运动场工程的施工任务,各管理层人员配备齐全,资格符合要求。施工人员、

各专业人员岗位证书齐全,符合要求。劳务人员数量满足施工工期要求。施工各类设备规格、型号、数量满足施工要求。工程原材料、构配件、设备能按使用计划落实。 三、工程施工内容特点: (1)田径场除足球场地为人工草皮、铅球落地区为天然草皮,跳远为砂坑,铅球、铁饼场地为砼结构外,其余根据不同要求铺筑不同厚度的塑胶结构。 (2)田径场跑道设计:250米塑胶标准跑道,半径25米,一周分6道,道宽1.22米。其结构:原土夯实,250厚三七灰石灰土、200后碎石垫层、150厚水泥砼层、13厚复合型自结纹塑胶。 (3)足球场结构:人工草坪:原土夯实、250厚三七石灰土、150厚碎石层、100厚水泥砼层、50后人造草坪。 (4)排水沟结构:沟净宽320,最低处深度为1000深,向市政下水道处以0.3%放坡,240厚砖砌完全能够满足足球场地排水要求。 四、监理合同履行情况 (一)监理合同目标完成情况

地基基础工程质量评估报告

地基基础工程质量评估报告 (地基基础分部) 1、工程名称: 1、工程名称:金科·世界城二期工程 2、项目地址:重庆市荣昌县城 3、建设单位:重庆市金科昌锦置业有限公司 4、设计单位:中国机械工业第三设计研究院 5、地勘单位:北京中地大地质工程勘察院 6、监理单位:重庆建渝工程建设监理有限公司 7、质监单位:重庆市荣昌县建设工程质量监督站 8、施工单位:重庆海博建设有限公司 工程 总监理工程师: 2013年8月15 日金科·荣昌世界城二25#楼地基基础工程质量监理评估报告 一、工程概况 建筑规模:建筑面积24969.98平方米,地上30层。 建筑工程设计等级为一级,合理使用年限为50年。 建筑分类:高层住宅楼。 使用功能:住宅。 主要结构类型: 框架剪力墙结构,抗震设防烈度6度。 设计防火等级:一级。

本工程24#楼基础采用人工挖孔扩底嵌岩桩,桩基基础设计等级为甲级,地基持力层为中等风化砂岩,中等风化砂岩饱和单轴抗压强度标准值为14Mpa,其地基承载力特征值为4.9Mpa, 基础梁下1米范围内桩身砼等级同地梁承台,桩身保护层为50mm,基础地梁保护层为40mm。 桩径分别为,900、800、1000以及800+500的椭圆形桩径,C30钢筋混凝土,嵌岩深度分别为,900、800、1000、1100、1200、1300、1500、1700,地梁为250*400、250*600的C30钢筋混凝土.抗渗强度P6,挡墙墙体为抗渗砼墙体抗渗等级为P6。 二、工程施工概况 (一)施工组织与管理 1、公司组成强有力的项目经理部及管理班子,落实项目经理负责制,选调业务素质高,施工经验丰富,责任心强的专业施工队伍施工。 2、强化创优意识,在全体管理和施工人员中开展创优目标教育,努力使创优目标工作落到实处。 3、执行公司综合管理体系程序文件,建立项目质量保证体系和建立各级质量责任制来明确质量责任。 4、加强施工过程控制。严把原材料复试和成品、半成品质量关,严格控制工序质量,每个分部、分项工程的关键工序设立质量管理点,贯彻实行自检互检和交接检制度。 5、认真做好各类计量器具及检测设备的检定工作,使其所有检测数据和检测结果更具有效性、可靠性。

房建单位工程监理质量评估报告范本

工程检验批质量检查记录表(通用)祁润波 九江培罗城制衣有限公司 宿舍工程(五层) 工程质量评估报告 彭泽县建设工程监理公司 2016年09月07日 页脚内容1

工程检验批质量检查记录表(通用)祁润波一、工程概况 1、项目名称:九江培罗城制衣有限公司宿舍楼(五层) 2、地点:彭泽县三支路 3、建设单位:九江培罗城制衣有限公司 4、监理单位: 彭泽县建设工程监理公司 5、承建单位:彭泽县浪溪建筑工程有限公司 6、设计单位:彭泽县设计室 7、勘察单位:九江建筑设计院 8、建设规模:建筑面积约5000 平方米,地上5层,地下0层;框架结构,人工挖孔桩基础;结构安全等级二级,为职工宿舍楼,设计使用年限50年。 2、工程质量监理情况 2.1、模板安装工程质量控制措施 (1)要求模板支撑及其支撑体系的承载力、刚度和稳定性必须满足设计要求及安全规范规定,模板拼缝必须严密,避免漏浆,同时要求模板接头处必须平整,保证砼成型后外观质量满足设计及规范要求。 (2)复核基础、柱轴柱垂直度是否符合规范要求,对每一施工段的梁、板、柱的截面尺寸、标高、轴线进行复核,确保砼成型尺寸符合设计要求。 2.2、钢筋制作安装工程质量控制措施 (1)督促施工单位加大自检力度,坚持跟班检查钢筋制作、安装质量,保证钢筋的锚固长度、搭接长度、钢筋接头位置等构造要求符合设计要求及施工规范规定。 (2)监理工程师不定期巡查,对钢筋的制作、安装进行严格控制,检查过程中发现问题要求施工单位及时整改,经复查符合要求后方可同意进行下道工序施工。 (3)对每一施工段柱钢筋电渣压力焊的焊接质量进行全数检查,不合格的和有质量缺陷的一律要求割除重新焊接,并按照规范规定的取样由监理工程师见证取样送样,实验结果:抗拉强度符合要求,破坏部位为原材,破坏特征为塑断,评定合格。 2.3、砼工程的质量控制措施 本工程采用现场拌制混凝土,工程开工以对现场砂、石、水泥送检到当地检测中心进行检测,并出具配合比; 每次混凝土浇筑前,监理人员都要查看混凝土设定配比于配比单吻合,监督粘稠度及做坍落度实验,确保混凝土成品质量符合设计要求。 (3)砼浇筑过程中,监理人员进行全过程旁站监理,严格控制砼供料、振捣、浇筑质量,同时要 页脚内容0

景观绿化工程质量评估报告

景观绿化工程质量评 估报告 Revised on November 25, 2020

绿化景观工程质量评估报告 年月日 一、工程概况: (一)工程名称: (二)工程地点: (三)本工程各参建单位如下: 建设单位:代建单位:勘察单位:设计单位:监理单位:施工单位: 监督单位: (四)工程简介: 二、执行工程技术标准情况: 本工程施工中主要执行以下国家规范、规程标准: (1)《工程测量规范》GB50026-2007 (2)《城市绿化工程施工及验收规范》DB11/T212-2009(3)《园林绿化管养规范》 DB440300/T6-1999 (4)《建筑工程施工质量验收评定统一标准》GB50300-2013 (5)《建筑安装工程质量检验评定标准》 GBJ301—88 (6)《建筑工程质量检验评定标准》 GBJ301-88 (7)《建设工程施工现场供用电安全规范》GB50194-2014(8)《建设工程项目管理规范》GB/T 50326-2006(9)《给水排水管道工程施工及验收规范》GB50268-2008 (10)《建设工程施工现场供用电安全规范》GB 50194-2014(11)国家、福建省、厦门市现行的有关规范、规程 三、施工、监理合同履行情况

根据业主与承包商签订的《建设工程施工合同》,监理部以此为目标进行进度控制,在工程施工过程中施工企业质量管理体系运行正常,施工合同履行情况一般。 监理工程师遵循“独立公正、遵约守法、严格热情、刨新提高”的原则,严格按照施工图纸、国家监理规范、监理合同开展监理工作。配备专业监理人员进行严格监理。 四、法律、法规、建设性标准条文执行情况 本工程符合国家法律、法规、整个工程施工阶段严格执行工程建设强制性标准。 本工程的施工均按设计图纸及设计变更单施工,有关变更均有按规定程序办理变更手续。施工过程中,严格按照施工验收规范和有关的强制性条文进行施工。同时执行“内部三检制度”,使整个施工过程的质量得到有效的控制,工程质量达到单位工程合格等级要求。 五、新技术应用情况 本工程在整体施工阶段未应用新技术,施工技术措施能及时有效的落时。 六、设计单位配合情况 对于工程上的一些技术问题,施工单位提出的问题设计单位能及时答复,避免影响工程的施工进展,本工程满足设计功能和设计指标。 七、工程质量监理情况 依据签订的《监理合同》及施工单位《施工合同》条款,按建设单位委托授权权限,负责对项目中的工程安全、质量、进度和投资进行全过程监理。整个工程施工阶段,监理工程师在工程质量监控方面,所做的主要工作如下:

建筑节能工程质量评估报告范本

建筑节能工程质量评估报告范本

工程 节能工程 质量评估报告 建设单位: 设计单位: 承包单位: 监理单位(章):张家港市金界建设项目管理有限公司总监理工程师: 公司技术负责人: 日期: 江苏省建设厅监制

一、工程概况 工程名称: 工程地点:。位于 工程概述: 主体结构已于年月日竣工验收通过,建筑节能工程于2012年月日开始施工,于2012年月日经承包单位自检合格。 二、建筑节能分部、分项和检验批的划分及建筑节能材料采用 根据GB50300—2001《建筑工程施工质量验收统一标准》中有关工程分部(子分部)工程、分项工程划分,由八个分项工程构成:墙体、墓墙、门窗、屋面、地面、通风与空调、空调与采暖系统冷热源及管网、配电与照明、监测与控制。 墙体分项:采用 幕墙分项:采用干挂石材与墙体之间用30厚ZL胶粉聚苯颗粒粉刷浆体。 门窗分项:门窗采用。 屋面分项:屋面采用。 地面分项:钢筋混凝土楼板的地面采用。 通风与空调:保温材料为防火的发泡橡塑隔热材料?。 空调系统冷热源及管网:冷热源设备设置在室外。? 配电与照明:采用节能灯具。 监测与控制: 三、建筑节能分部工程特点 工期较紧,建筑节能分部施工要紧跟土建施工,穿插流水施工; 建筑节能分部的观感质量,特别是建筑节能分项和材料品种较多,内容复杂。 建筑节能分部防水要求高,设计使用年限长,对施工要求高。

四、建筑节能分部质量评估依据 设计文件:苏州广厦建筑设计院,关于本工程的施工图、施工说明及设计变更通知单、图纸会审记录等。 有关施工验收技术标准、规范、规程: 《建筑装饰装修工程施工质量验收规范》(GB50210-2001) 《建筑工程施工质量验收统一标准》(GB50300-2001) 《民用建筑热工设计规范》(GB50176-93) 《夏热冬冷地区居住建筑节能设计标准》(JGJ134-2001) 《公共建筑节能设计标准》(GB50189-2005) 《建筑节能工程施工质量验收规范》(GB50411-2007) 《建筑外窗气密性能分级及检测方法》(GB7107-2002) 《工程建筑标准强制性条文》2009版 监理规范:建设工程监理规范(GB50319—2000) 国家、地方现行有关建筑工程质量管理办法、规定: 建设工程质量管理条例 房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法(建设部第78号令) 五、监理工作 施工准备阶段: 1、监理工作积极督促设计交底和图纸会审工作。 2、对承包单位资质、管理人员和特殊工种施工人员进行审查,督促技术质量管理体系正常远转,应督促管理层加强管理。 3、对施工组织设计各主要工序施工方案进行审核,并按批准后方案监督执行,监督施工单位严格按施工规范、设计图纸等进行施工,要求施工单位做好自检,质量评定工作。 4、对进场原材料及时检查合格证质保书,现场抽样送检,检测报告未到施工现场前不得使用,检测合格后方可在工程中使用。 实施阶段: 1、踏勘现场,了解建筑结构施工图,参与建筑节能分部工程技术交底,审核专项施工方案和施工单位的人员、机械,对每批进场的建筑原材料进行外观检查与抽样送检和质量控制资料进行检查和核对。 2、重点防治质量通病,对重点部位、关键工序加强旁站和巡视监督管理,对发现的质量问题及时通知施工单位纠正处理。

主体工程质量评估报告范本

百科鞋服物流配套产业园204#、205#厂房主体工程质量 评 估 报 告 总监理工程师: 宿州市嘉诚建设监理有限公司百科产业园监理部 年月日 主体工程质量评估报告

工程名称:百科鞋服物流配套产业园204#、205#厂房 工程地址:三八乡九里湾 建设单位:宿州市百科物资贸易有限公司 设计单位:信息产业电子第十一设计研究院科技工程股份有限公司勘察单位:安徽两淮地质勘查设计研究院 施工单位:宿州市第八建筑安装工程有限公司 监理单位:宿州市嘉诚建设监理有限公司 204#、205#厂房由宿州市第八建筑安装工程有限公司承建,于2013年12月26日开工。根据宿州市第八建筑安装工程有限公司对该工程主体分部工程质量自检和报验资料,我项目部依据《监理规划》以及施工过程中的记录记录、设计图纸及说明、工程变更,按《建筑工程施工质量验收统一标准》等国家现行规范、规定,对主体分部工程质量进行了客观公正的评价,现报告如下: 一、工程概况: 子项号层数 占地面建筑面耐火建筑 积(㎡)积(㎡)等级高度 结构 形式 设防 烈度 设计使 用年限 204#厂房205#厂房四 四 24729978.2 4835.4 二级 二级 20.2 20.2 钢筋混凝土 钢筋混凝土 6度 6度 50年 50年 二、质量评估依据:

1、2、3、4、5、6、设计图纸及说明、工程变更。 《建筑工程施工质量验收统一标准》(GB50300-2001)。《砼结构施工质量验收规范》(GB50204-20020)。 《砌体工程施工质量验收规范》(GB50203-2002)。《工程建设标准强制性条文》(房屋建筑部分)。 监理在施工过程控制中形成的监理资料、数据等。 三、分项工程质量评定: 根据《建筑工程施工质量验收统一标准》204#厂房和205#厂房主体分部划分为5个分项工程,现分别介绍其质量评定结果:(1)、钢筋分项工程:在此分项工程施工过程中,监理人员从源头抓起,对进场钢筋的、直径、规格,必须要符合设计要求,按规定现场见证取样进行复试,符合要求后方可允许用于工程(其 中见证取样个批次,均抽检复试合格)。在施工中,要求所有 人员持证上岗,严格检查钢筋绑扎质量,对重点部位、关键工序进行严格控制,该分项工程经监理对(204#厂房24)(205#厂房20)个检验批检查,验收合格。 (2)、模板工程:是保证钢筋砼的几何尺寸、垂直度、表面光洁至关重要的工序,在绑扎钢筋之前对模板的刚度、强度、稳定性、板缝宽度、接触面洁净及轴线、标高、截面尺寸、垂直度、平整度、预留孔洞等现场进行严格检查。但由于施工中模板个别

(完整版)道路工程质量评估报告

道路工程 编制:审核:日期:竣工预验收工程质量评估报告

财兴支路工程质量评估报告 中心城区道路建设工程位于芜,呈南北走向,本次监理工程包含道路工程、排水工程、照明工程、绿化工程、交通工程。 目前已按设计文件及施工合同要求施工结束,拟进行竣工验收。根据施工程序、监理规范及验收标准,现将道路工程质量评估如下。 一、工程概况及评估内容 建设单位: 设计单位: 施工单位: 监理单位: 本工程道路全长328米,道路设计路幅分两类,分别为20m和11m,其中,20m标准横断面布置如下:3m人行道+2×7m机非混行行道+3m人行道;11m标准横断面布置如下:2m人行道+2×3.5机非混行行道+2m人行道。 道路:车行道结构――上面层采用4cmAC-13C细粒式SBS改性沥青砼,下面层采用6cmAC-20C中粒式沥青砼;基层采用水泥稳定碎石,其中上基层为18cm厚4%-5%(水泥含量)水泥稳定碎石,下基层为18cm厚3%-4%(水泥含量)水泥稳定碎石;垫层采用20cm 厚级配碎石。人行道结构――面层采用6cm全色亚光砖面块;基层为10cm厚C15水泥混凝土,并采用1:3水泥砂浆找平;垫层采用10cm级配碎石。 排水:为雨污分流制,其中雨水管线总长321.7m,污水管线总长256.8m。雨污水管各一道,分设于道路两侧。排水管均采用的是承插式钢筋砼Ⅱ级管,管道接口采用橡胶圈密封,管道基础采用土弧基础,基础表面平整,密实度满足设计要求。 照明:本工程为城市支路,平均照度设计为11.7LX,满足规范设计要求。路灯共计19座,布置在人行道的机动车侧,采用9米单臂路灯,光源为LED1×90W,防护等级为IP65,安装位置距路缘石0.6m,灯具不值间距31.5米。K0+000-K0+259采用双侧交错布置方式,

地基基础工程质量评估报告

地基基础工程质量评估 报告 集团企业公司编码:(LL3698-KKI1269-TM2483-LUI12689-ITT289-

孔雀城地块1#楼工程 (地基处理质量评估报告) 建设单位:廊坊幸福房地产开发有限公司 设计单位:天津港津建筑设计工程有限公司 施工单位:衡水众业基础井业有限公司 监理单位(章): 总监理工程师: 日期:201年月日 孔雀城1#楼地基处理工程质量评估报告 一、工程概况: 1、工程名称:孔雀公馆一号地块1#楼 2、工程地点:河北省廊坊市 3、建设单位:廊坊京御幸福房地产开发有限公司 4、勘察单位:衡水金实岩土工程有限公司 5、设计单位:天津港津建筑设计工程有限公司 6、施工单位:衡水众业基础井业有限公司 7、检测单位:廊坊卓越工程检测公司 8、设计简介: 9.1工程简介:建筑高度53.9m(屋面);主体结构地面以上18层,地下2层。 9.2该工程结构型式:为桩基础加筏板基础结构;结构体系:框剪结构;抗震设防类别丙类,地基基础设计等级为乙级。桩基由衡水众业基础井业有限公司承建施工。主体结构地上18层;地下2层;设计使用年限50年;建筑结构安全等级二级;建筑耐火等级一级;基础设计等级乙级;抗震等级为二级。 9.4基础结构形式:地下室框架剪力墙结构。

基础工程于2013年5月19日开工,至2013年5月27日完成。 二、评估依据 2.1本工程施工图纸及相关设计文件; 2.2施工记录、纪要,监理检查记录,验收记录等反映工程质量的文件; 2.3现行国家及地方有关施工验收规范、技术规程、标准图集及施工验收标准,主要依据《建筑地基基础工程施工质量验收规范》GB50202-2002 《建筑桩基技术规范》JGJ94-2008 《岩土工程治理手册》 《水泥粉煤灰碎石桩复合地基》 三、基础分部工程质量施工情况: 3.1土方工程开挖后,经勘察单位、设计单位、建设单位、桩基施工单位、土建总包单位、监理单位共同验收,基底土质符合设计要求,标高偏差在允许范围 内。基底排水、边坡坡度防护符合施工组织方案要求。 3.2砼所用原材料的抽检批次,质量指标符合验收规范要求,砼配合比、施工、养护、试块留置均符合要求。 3.3砼试块检测经见证取样复试送检,项目按要求抽检均合格。 四、基础分部工程质量保证资料监理检查情况: 4.1质量保证体系检查情况。 4.1.1建筑材料、半成品、成品的质保单、复试报告等各项质保资料齐全,对于所有进场的建筑材料,指定专人负责,严格管理,杜绝不合格产品的进场,严把质量关。 4.1.2委托检测中心出具了砂浆配合比,试块均在监理见证下随机抽样制作,样本数量符合规定,养护符合要求。

(完整版)道路工程监理质量评估报告

****************工程(一标段)监理质量评估报告 编制人: 批准人: 河北***********监理有限公司 年月日

目录 一、工程概况 二、监理依据 三、工程监理情况 四、工程实施情况 五、质量评定情况 六、工程观感质量情况 七、质量保证资料核查情况 八、最终评估意见

一、工程概况: 1.1工程名称:***************工程(一标段) 1.2工程地点:*******至********。 1.3工程范围:本工程内的路基路面及排水工程,交通设施工程,绿化工程等。 1.4参建单位: 建设单位:******住房和城乡建设局 设计单位:石家庄市政设计研究院有限责任公司 施工单位:***********有限公司 监理单位:河北**********监理有限公司 1.5本工程造价:约4108.91 万元 要求工期:4个月 工程质量标准:合格。 二、监理依据: 2.1依法签订的监理委托合同和工程建设承包合同及其有关附件。 2.2业主、监理单位和承包商在工程实施过程中有关的会议记录,函件和其它文字记载。业主提供的正式施工图纸、文件报告及有关资料。 2.3政府批准的建设计划、规划等与工程建设有关的文件。 2.4国家和省、市有关工程建设和监理的政策、法规、规范、标准及省、市有关规定文件。 工程有关适用的施工及验收规范、标准、图集 1《城镇道路工程施工与质量验收规范》CJJ1-2008 2《沥青路面施工及验收规范》GBJ50092-96

3《施工现场临时用电安全技术规范》JGJ46-2005 4《建筑机械使用安全技术规程》JGJ33-2012 5《给水排水构筑物工程施工及验收规范》GB50141-2008 6《给水排水管道工程施工及验收规范》GB50268-2008 7《城市园林绿化工程施工及验收规范》CJJ82-2012 三、工程监理情况: 监理工作就是“四控两管一协调”,而质量控制是监理工作的核心,质量控制主要有: 3.1事前控制:熟悉掌握施工图纸和有关的技术规范和验评标准;审查施工单位资质、施工组织设计及施工方案;进场材料报验;施工现场检查验收及核查工程质量保证措施等。对重点工序质量控制关键点进行技术交底。 3.2事中控制:对施工过程进行全面控制,主要采用巡视、旁站、平等检验等方法。严格执行隐蔽工程验收和见证取样送检制度,强化验收,过程控制。 3.3事后控制:对已完成的单位、分部、分项、检验批工程及时组织验收;审核材料抽验试验结果;及时跟踪工程内业资料整理。 四、工程实施情况: 本工程项目主要有以下几个子单位工程: 4.1道路工程 道路工程共分以下几个分部工程:路基分部、基层分部、路面分部、人行道分部、非机动车道分部、道路附属分部; 4.2绿化工程 绿化工程共分以下几个分部工程:栽植基础分部、栽植工程分部、苗木养护分部;

基础分部工程质量评估报告(监理)

基础分部工程质量(监理)评估报告 (房屋建筑) 工程名称:_________________ 监理单位:_________________ 报告编制:_________________ 审核(总监理工程师):___注册号:____ 批准(单位技术负责人):___注册号:___

填写说明 1. 工程质量评估报告应在监理单位对工程予验收合格后,工程质量监督站检查工程验收工作前提交工程质量监督站。 2. 工程质量评估报告必须由总监理工程师组织编写,经总监理工程师审核,监理单位技术负责人批准,加盖监理单位公章生效。 3. 评估的工程如没有所列出的项目时,可按以下方式处理: 3.1例:建筑物总高度36.4米,层数12层,其中地下/层,地上12层。(采用斜线对角划,请勿留空白) 4. 实体质量的描述:着重描述施工过程监理如何进行质量控制的情况含结论) 4.1例:砼工程质量:应按相应的质量验收规范在“配合比的计量、砼的制作、拌和、运输、浇筑、振捣、养护、施工缝的留置”等方面进行过程控制描述。 5. 填写分部(子分部)工程质量评估报告时,因工期的需要,有些质量指标尚未出来,如砼、砂浆试块(因龄期未到)不能进行统计判定,这时可以不进行统计判定,但必须写清楚试块试验、留置(含见证取样送检)的情况,提供参考报告。待齐全后,即时补充完善。 6. 工程质量评估报告填写内容要求真实,语言简练,字迹清楚。 7. 工程质量评估报告(分部、单位工程)一式四份,建设、监理、质量监督机构、城建档案馆各留一份。 1.工程概况 1.1工程名称:____________________

1.2建设单位:____________________ 1.3地勘单位:____________________ 1.4设计单位:____________________ 1.5总承包单位:___________________ 1.6建设地点:____________________ 1.7工程项目所在地周边环境、地势、地形:________________________________________________________________________________________________________________________。 1.8总建筑面积___平方米、其中地下室___平方米、地上裙楼___平方米、主楼___平方米。 1.9建筑物总高度___米;层数___层,其中地下___层,地上___层。 1.10占地面积___平方米;纵向__轴至__轴___米;横向__轴至__轴___米。 1.11基础形式:____________________________________________________________________________。 1.12设计对地基持力层的要求______________________________________________________________________。

工程质量评估报告书范本

工程质量评估报告 工程质量评估报告 ( 竣工预验收 ) 一、工程概况二、竣工预验收经过三、竣工预验收监理结论附一:单位(子单位)工程质量控制资料核查记录表附二:单位(子单位)分部和分项工程监理抽检情况汇总表附三:单位(子单位)工程安全和功能检验资料核查及主要 功能抽查记录 工程质量评估报告 (竣工预验收) 一、工程概况 二、竣工验收经过 三、竣工验收监理结论 附一:单位(子单位)工程质量控制资料核查记录表 附二:单位(子单位)分部和分项工程监理抽检情况汇总表 附三:单位(子单位)工程安全和功能检验资料核查及主要功能

抽查记录 附四:单位工程观感质量监理检查表 附五:单位(子单位)监理抽查/见证试验情况汇总及说明附六:单位(子单位)竣工验收遗留问题的整改结果 附七:单位(子单位)工程质量预验收记录表 附八:竣工验收小组成员及分工表 市工程监理协会 ***工程 竣工验收质量评估报告 一、工程概况 (一)相关单位 1、建设单位: 2、监理单位: 3、设计单位: 4、施工单位: (二)工程特点 1、工程地址: 2、开工日期:*年*月*日。竣工日期:*年*月*日。 3、工程组成及规模

本工程建筑面积6370.6M2 ,结构为框排架结构,1-9 轴(车间部位)为单层排架结构、长向为9M*8=72 米、宽为8*8=64 米、檐高8.5 米、脊高10.1 米;10-11 轴(辅房)为框架三层、9 米*64 米、底层层高4.2 米、二、三层层高 3.6 米、檐高12.2 米。 4、工程建筑/结构/给排水/强弱电简介 (1)地面:车间为C25 钢纤维混凝土150 ㎜厚压实抹光。 (2)门窗:铝合金门窗、厂区电动卷帘门、甲级防火门窗 (3)装饰: 墙面--混合砂浆粉饰,车间刷中等墙涂料、办公楼业主自理。外墙面--水泥砂浆粉饰、刷外墙涂料。 (4)屋面:辅房为现浇砼板、挤塑板保温、SBS 卷材防水;车间部位为钢结构屋面。 (5)基础及主体构造; 基础为墙下条基和柱下独立基础,基础埋深1.2 米,持力层采用②—2 号粘土层(fak=200kp),垫层为c15,其余均为c25,0.000 以下砖为mu10实心砖,M10 水泥砂浆砌筑,0.000 以上砖为mu10 多孔砖,M5 混合砂浆砌筑。本工程室地坪标高0.000 相当于绝对标高3.5m,室外高差0.3m。 (6)给排水、电气概况 1)室给水管采用PP-R 给水管,热熔连接。 2)室消防管采用镀锌钢管,丝扣连接。 3)排水管:废水和污水管室采用UPVC 排水管,室外雨水管为UPVC 排水管。 4)电气工程: 电源为10KV 供电,室PVC 电线管暗敷,采用阻燃PVC 管,车间埋地部位采用电线管暗敷安装,其余采用阻燃PVC 管暗敷,电缆采用桥架架设连接。 二、竣工验收经过: (一)承包单位*** 公司于*年*月*日在自审、自查、自评合格的基础上填写工程竣工报验单,并将全部竣工验收资料报送本监理组,申请竣工验收。 (二)本监理组总监理工程师于*年* 月* 日至* 年* 月* 日组织各专业监理工程师对竣工资料及各专业工程的质量情况进行了全面检查,并于* 年* 月* 日请监理公司总师室及工程部有关专家、建设单位项目负责人,组织施工单位项目负责人、公司技术质量负责人对竣工资料及工程实物质量进行了检查,对在以
