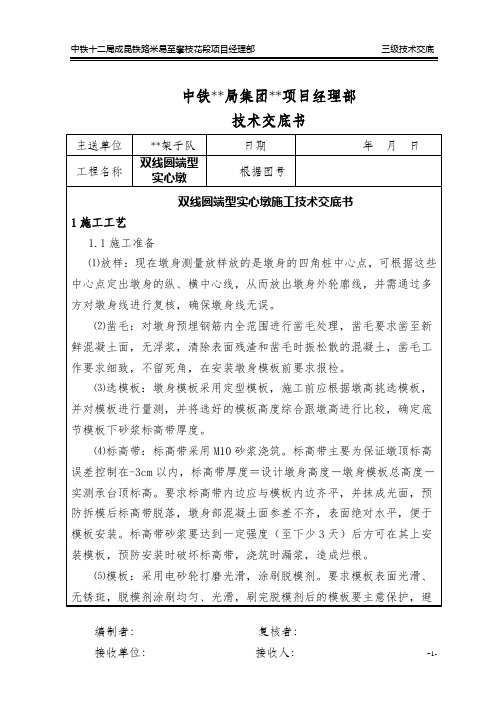

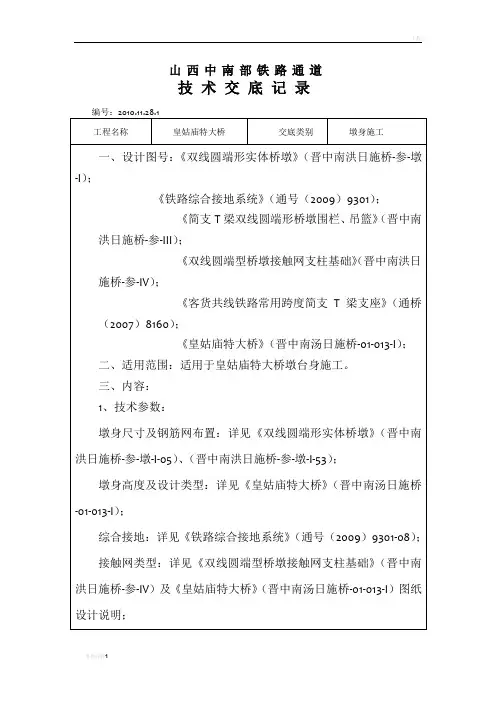

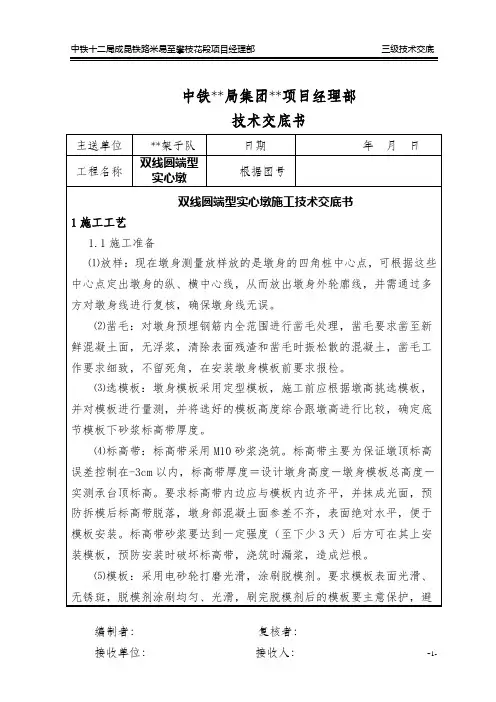

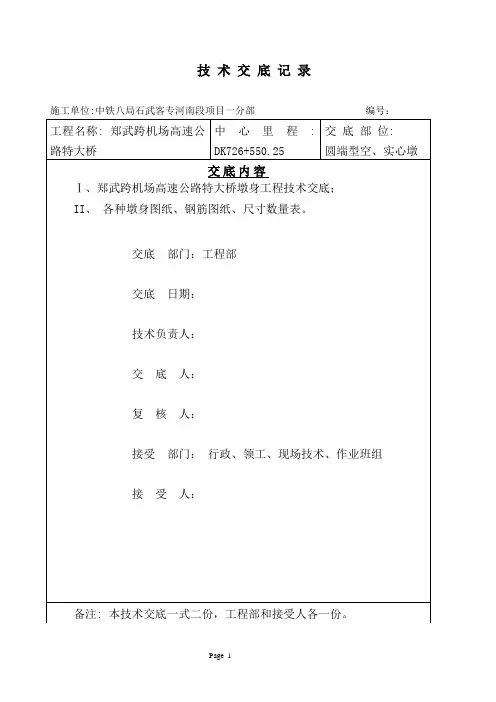

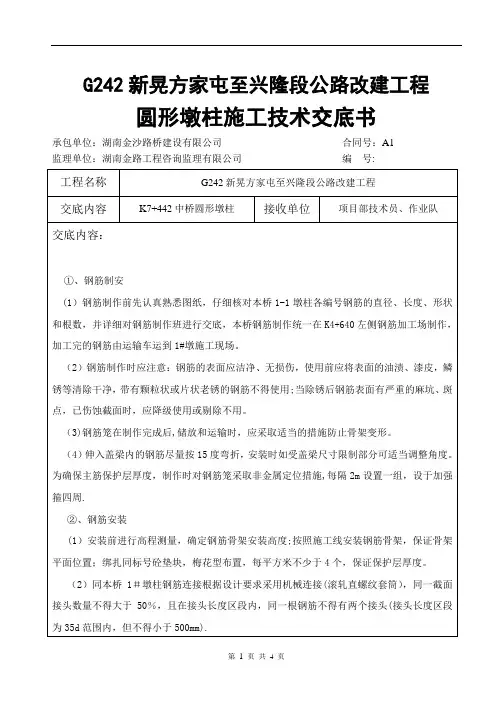

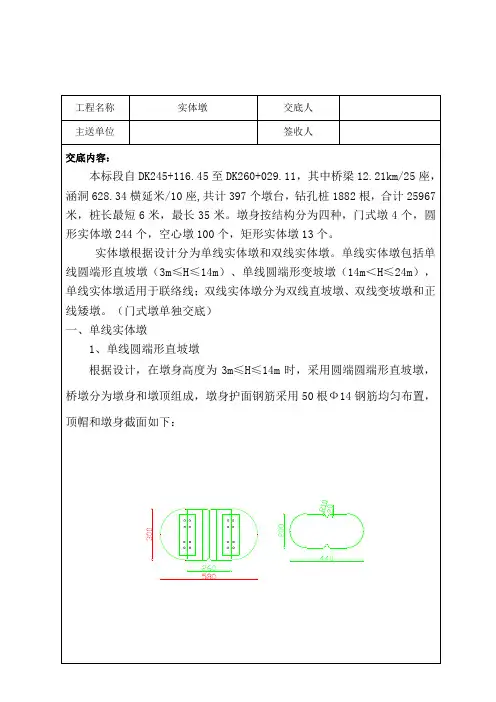

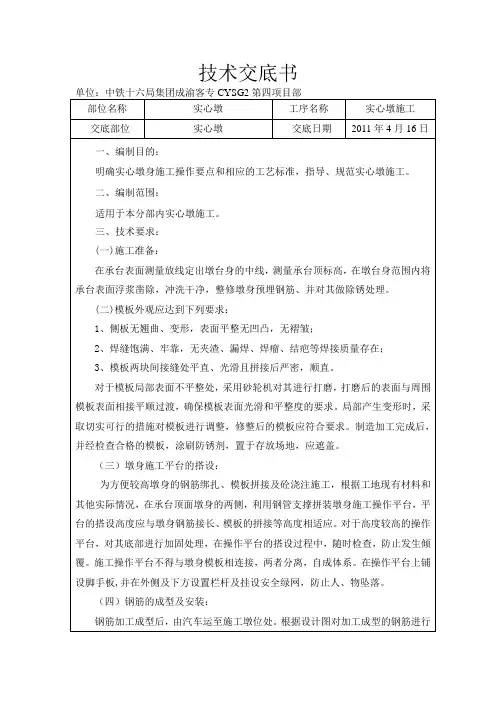

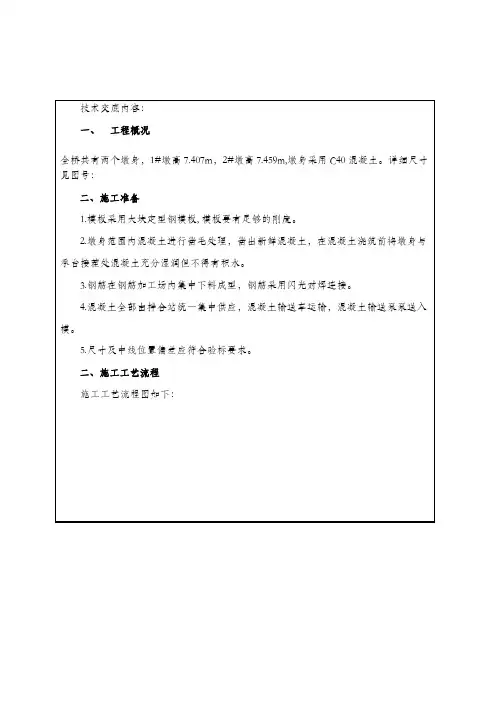

圆端型实体桥墩技术交底书

1、目的

明确圆端型实体桥墩施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范墩身施工。

2、工程概括

根据图纸《西宝客专施桥(特)01-02-02》设计说明,DK545+500~DIK550+090.17段墩身类型采用圆端型实体桥墩。

3、适用范围

适用于西宝铁路客运专线桥梁圆端型实体桥墩施工。

4、墩身施工

实体墩墩身较低,采用大块钢模板一次整体浇筑成型,混凝土通过泵送入模或吊装入模,墩身模板采用汽车起重机垂直吊装作业。墩身浇筑完成后先带模浇水养生,拆模后覆盖塑料膜养生。

4.1、模板

墩身模板采用大块整体钢模,选用高度为0.5m、1m、1.5m模板进行组装,6mm厚钢板面板;墩帽采用3m高整体模板;要求模板表面平整,尺寸偏差符合设计要求,具有足够的刚度、强度、稳定性,且拆装方便接缝严密不漏浆。

模板安装好后,检查轴线、高程符合设计要求后加固,保证模板在灌注混凝土过程受力后不变形、不移位。模内干净无杂物,拼合平整严密。支架结构的立面、平面安装牢固,并能抵挡振动时偶然撞击。支架立柱在两个互相垂直的方向加以固定,支架支承部分安置在可靠的地基

上。模板检查合格后,刷脱模剂。

要把整修模板作为一道重要工序,凡使用的钢模,每次使用前,模板应认真修理平整,不平要扎平,开焊处要补焊磨光,上紧扣件,方能灌注砼。

在砼灌注过程中应指定专人加强检查、调整,以保证砼建筑物形状,尺寸和相互位置的正确。

4.2、钢筋施工

桥梁墩身钢筋由加工厂统一下料加工,运至现场绑扎安装。钢筋的制作和安装必须符合现行规范和验标要求。

钢筋基本要求:运到现场的钢筋具有出厂合格证,表面洁净。使用前将表面杂物清除干净。钢筋平直,无局部弯折。各种钢筋下料尺寸符合设计及规范要求。

结构主筋接头采用搭接焊连接,主筋与箍筋之间采用扎丝进行绑扎。绑扎或焊接的钢筋网和钢筋骨架不得有变形、松脱现象,钢筋位置的偏差不得超过下表中所示要求。钢筋接头所在截面按规范要求错开布置,同一截面钢筋接头不得超过该截面钢筋总数的50%。钢筋骨架绑扎适量的垫块,以保持钢筋在模板中的准确位置和保护层厚度。

为保证浇注混凝土时钢筋保护层厚度,且必须保证在混凝土表面看不到垫块痕迹,因此侧模安装采用砼垫块;以增加混凝土表面的美观性。

桥梁墩柱施工技术交底

桥梁墩柱施工技术交底 一、施工组织 1、人员、设备准备 墩柱由专业施工队进行施工,根据墩柱工程数量及施工进度计划安排,配备技术先进、种类齐全的施工机械设备,做到配套合理、满足工程进度和质量标准的要求。并考虑设备完好率和雨季、夜间施工等不利因素影响而需增加的设备数量。 2、具体施工组织 根据T梁施工顺序安排墩柱施工。墩柱分为两种形式:矩形、圆形柱式桥墩,均考虑采用大面积定型钢模板。 本工程施工时根据墩柱高度不同可以分多次浇筑。地势条件较好的桥墩采用砼运输车配送、20T汽车吊吊运料斗灌注。为方便施工,用钢管脚手架搭立施工工作平台及人员上下通道。施工顺序紧跟承台施工。 根据墩柱的不同形式、不同高度分别安排施工,矮墩柱一次装模一次浇注,高墩柱分次装模分次浇注。 二、施工工艺流程说明 具体工艺如下:

图:矩形及圆形柱式桥墩柱施工工艺流程图 三、具体施工方案 (一)施工准备工作 工程技术人员对施工图纸进行复核计算(包括墩柱中心桩位、高程和坐标)。经审核无误后才进行现场施工。 墩柱施工场地的四周应平整压实,合理堆放材料和机具,确保大型起重、砼泵车及运输机械的停放。墩柱施工前清理墩柱范围内承台混凝土表面并进行凿毛处理,调直承台预留钢筋。 利用全站仪准确定出墩柱的中心标高、中轴线、四周边线及支立模板边线,并加防护桩以备墩柱中心复位用。根据测出的墩周线,复测墩柱底标高,采用高标号砂浆在墩柱外边线抹带并利用水平尺找平,使带高一致,以利支模。

(二)矩形及圆形柱式桥墩施工 1、支架及工作平台 a.支架采用钢支架,为了使支架立于稳固可靠的地基上,防止不均匀沉陷造成梁体开裂,因此支架地基要进行夯实,上面铺设截面为30cm×20cm的方木,支架立于方木上。 b.在墩台身周围搭建脚手架及工作平台。脚手架采用碗式支架搭设,立杆间距≯1.5m,横杆步距≯1.2m,剪刀撑自架体端头起以与地面45~60度角每3m一组连续布置。为了满足工作需要搭设双排架,工作平台以上设1.5m高的安全护栏网。同时须在管架上预装人员上下通道。 2、钢筋绑扎 墩柱施工前清理墩柱范围内承台混凝土表面并进行凿毛处理,调直承台预留钢筋,在承台顶面,准确测量墩柱外轮廓线的位置,并标于承台上。复测墩柱底标高,架立墩柱施工支架。 钢筋的加工制作均在钢筋加工棚内进行,半成品钢筋运至现场按施工技术规范的有关规定进行绑扎。钢筋制作绑扎根据墩柱分节施工次数进行,预留足够的搭接长度,受力钢筋接头位置相互错开不小于35d。钢筋笼完成后在主筋上绑扎预制混凝土垫块,以保证保护层的厚度。 钢筋安装遵循先下后上,先主后次原则,即先绑扎外露部分主筋、箍筋及拉结筋,再连接主筋绑扎箍筋。间距按照设计尺寸严格控制。当墩柱较高时,采用分节安装。外露钢筋较长则需搭设支承架。 钢筋的绑扎顺序:一般情况下先长轴后短轴,由一端向另一端依次进行,按图纸要求划线、铺钢筋、穿箍筋、绑扎、成型。钢筋安装应特别注意墩身钢筋预埋,为了保证钢筋预埋的准确性,采用支架进行定位,在承台钢筋顶面仍应设置一定位框以确保墩柱钢筋的位置准确性。 墩柱钢筋共分为三种类型,墩柱主筋、箍筋及拉结筋,根据类型及施工工艺

圆端型实体墩技术交底

圆端型实体桥墩技术交底书 1、目的 明确圆端型实体桥墩施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范墩身施工。 2、工程概括 根据图纸《西宝客专施桥(特)01-02-02》设计说明,DK545+500~DIK550+090.17段墩身类型采用圆端型实体桥墩。 3、适用范围 适用于西宝铁路客运专线桥梁圆端型实体桥墩施工。 4、墩身施工 实体墩墩身较低,采用大块钢模板一次整体浇筑成型,混凝土通过泵送入模或吊装入模,墩身模板采用汽车起重机垂直吊装作业。墩身浇筑完成后先带模浇水养生,拆模后覆盖塑料膜养生。 4.1、模板 墩身模板采用大块整体钢模,选用高度为0.5m、1m、1.5m模板进行组装,6mm厚钢板面板;墩帽采用3m高整体模板;要求模板表面平整,尺寸偏差符合设计要求,具有足够的刚度、强度、稳定性,且拆装方便接缝严密不漏浆。 模板安装好后,检查轴线、高程符合设计要求后加固,保证模板在灌注混凝土过程受力后不变形、不移位。模内干净无杂物,拼合平整严密。支架结构的立面、平面安装牢固,并能抵挡振动时偶然撞击。支架立柱在两个互相垂直的方向加以固定,支架支承部分安置在可靠的地基

上。模板检查合格后,刷脱模剂。 要把整修模板作为一道重要工序,凡使用的钢模,每次使用前,模板应认真修理平整,不平要扎平,开焊处要补焊磨光,上紧扣件,方能灌注砼。 在砼灌注过程中应指定专人加强检查、调整,以保证砼建筑物形状,尺寸和相互位置的正确。 4.2、钢筋施工 桥梁墩身钢筋由加工厂统一下料加工,运至现场绑扎安装。钢筋的制作和安装必须符合现行规范和验标要求。 钢筋基本要求:运到现场的钢筋具有出厂合格证,表面洁净。使用前将表面杂物清除干净。钢筋平直,无局部弯折。各种钢筋下料尺寸符合设计及规范要求。 结构主筋接头采用搭接焊连接,主筋与箍筋之间采用扎丝进行绑扎。绑扎或焊接的钢筋网和钢筋骨架不得有变形、松脱现象,钢筋位置的偏差不得超过下表中所示要求。钢筋接头所在截面按规范要求错开布置,同一截面钢筋接头不得超过该截面钢筋总数的50%。钢筋骨架绑扎适量的垫块,以保持钢筋在模板中的准确位置和保护层厚度。 为保证浇注混凝土时钢筋保护层厚度,且必须保证在混凝土表面看不到垫块痕迹,因此侧模安装采用砼垫块;以增加混凝土表面的美观性。

客运专线铁路双线圆端形空心墩施工工艺

客运专线铁路双线圆端形空心桥墩施工工艺 摘要:本文结合武汉天兴洲长江大桥北岸引桥客运专线铁路双线圆端形空心桥墩施工的工程实践,对客专铁路空心墩施工的方法、工艺过程及施工效果进行了介绍,供类似工程施工参考。 关键词:客运专线;圆端形空心墩;施工工艺 1前言 随着铁路建设事业的发展,客运专线里程迅速增长,客运专线桥梁从结构形式上与构造上要求刚度大、整体性好,工程设计多采用双线圆端形空心墩,它可以提供很大的横向刚度,并且在经常承受列车荷载时竖向刚度比单线桥增加一倍。客运专线圆端形空心墩工程质量要求高,施工难度大,工艺还不成熟,只有在探索中进步。本文结合工程实践,介绍了客专铁路空心墩施工的方法、工艺过程及施工效果。通过实践和分析,总结出施工中的施工方法、工艺过程、控制重点和注意事项,对类似工程将有一定的借鉴作用和指导意义。 2 工程概况 武汉天兴洲长江大桥北岸引桥,为设计时速350km/h的有碴轨道客运专线,是武广客运专线的重要组成部分,处于规划中的京广客运专线大动脉中段。 大桥全长1765.1m,双线直线,正线线间距5m。其中DK1178+683.48~DK1179+517.68下部结构采用圆端形空心墩,即4#~30#墩。圆端形空心桥墩墩身构造,不设顶帽、托盘;内外变坡,外壁一坡到顶,坡度为35:1,内壁坡度为70:1;墩身高度分为18.5m~26m,墩顶结构长度为8m,宽度为3m,墩顶上设置不小于3%的排水坡;墩顶墩底均设实体段,墩底实体段高分为3m和2m两种形式,墩顶实体段高均为2.5m。 3 空心墩施工工艺和施工方法 3.1 工艺流程 平整场地 (着重检查模板平面位置、尺寸、垂直度、

桥墩施工安全技术交底(最新版)

Companies want to improve production, safety is the top priority. The occurrence of unsafe accidents must be stifled in the cradle. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 桥墩施工安全技术交底(最新版)

桥墩施工安全技术交底(最新版)导语:企业想要提高生产,安全问题就是重中之重。如果不具备安全管理条件,企业生产就不能顺利进行。想要企业顺利生产,就要不断更新安全技术,把不安全事故的发生扼杀在摇篮中。 1、模板 模板进场后,要组织相关人员进行验收、试拼装。 ①、模板安装前进行验收,尺寸是否符合结构设计,有无质量缺陷。安装拆除是否可行方便,节点连接是否合理,并制定安装拆除方案。 ②、墩身模板安装应按设计和施工说明循序拼装,模板及其支架必须采取有效的防倾覆临时固定措施。 ③、安装作业高度超过两米时必须搭设脚手架平台,不得站在下层模板上安装上层模板,中途停歇应将已就位的模板固定牢固。 ④、模板安装时上下应有人接应,严禁抛掷,且不得将支架搭在模板上,也不得将模板与支架或操作平台联成一体。 ⑤、已安装好的模板上的实际荷载不得超过设计值,已承受荷载的支架和附件,不得随意拆除或移动。 ⑥、垂直吊运模板时应设专人指挥,统一信号,密切配合,吊运

散装模板时必须码放整齐,待捆绑牢固后方可起吊。五级风以上应停止吊运作业。 ⑦、模板拆除:混凝土达到规定强度后方能拆除模板;拆除模板应依据设计规定的顺序和方法进行,无规定时可按先支的后拆,后支的先拆,先拆非承重模板,后拆承重模板及支架的顺序进行;拆除的模板必须随拆随清理,以免钉子扎脚、阻碍通行发生事故;拆除时下方不能有人,防止砸伤;模板拆除不能硬撬,导致大片散落;用吊车拆模时应待模板松动并栓牢方可移除,不得硬拉硬拽。 2、墩身平台 ①、墩身施工平台实行全封闭安全防护措施,平台顶四周的栏杆高度不小于1.2m,栏杆间用多道钢筋连起。栏杆及整个平台吊架外侧满挂密目安全网。 ②、在墩下通道处设置安全防护棚,保证施工车辆和人员的安全。 ③、平台上堆放设备材料要均匀对称,防止平台偏斜和倾覆。 ④、为防止大风对高墩墩身施工的影响,采取抗风措施。 ⑤、为防止桥墩产生偏压现象,影响桥墩安全,桥下不得随意弃碴。 3、钢筋安装

桥梁墩柱错台控制措施及施工技术交底

11 区 11111段 第 111111 合同段 桥梁墩柱模板错台控制措施及施工 技术交底 编制: 审核: 审批: 11段 第111合同项目经理部 二〇一四年五月

桥梁墩柱模板错台控制措施及施工技术交底 1、编制目的 现阶段本标段桥梁墩柱施工已陆续展开,为了明确桥梁墩柱施工作业的工艺流程、操作要点和相应的工艺标准,有效防止墩柱混凝土表面出现错台等外观缺陷,现特编制本施工技术交底,指导、规范桥梁墩柱施工作业。 2、编制依据 ⑴ 1 ⑵公路桥涵施工技术规范JTG/T F50—2011。 ⑶公路工程质量检验评定标准 JTG F80/1-2004(第一册)。 ⑷ 2 ⑸指挥部、总监办及驻地监理下发的相关文件及现场实际情况。 ⑹本单位现有的技术能力、机械设备、施工管理水平及相关施工所积累的施工经验。 3、适用范围及设计参数 3.1、适用范围 本交底适用于国道222段第二合同段管段内17座桥梁墩柱施工。 3.2、设计参数 ⑴桥梁所处区域地震动峰值加速度均为0.15g,地震基本烈度Ⅶ度; ⑵本标段桥梁墩柱砼强度均为C40砼; ⑶本标段各桥梁施工工点墩柱类型分为圆形墩及矩形墩两种形式,墩柱共计148个(墩柱根数为433根),墩柱钢筋HRB400:951.011t,HPB300:344.547t;其中各类型墩柱如下: Φ1.2m:共50个墩柱(148根墩柱); Φ1.4m:共79个墩柱(237根墩柱); Φ1.6m:共10个墩柱(30根墩柱); 矩形墩1.8*6.5m:共9个墩柱,18根墩柱(本标段22中桥1#~2#墩、

22中桥1#~2#墩、22中桥1#~2#墩、2222#~4#墩共9个墩位)。 4、施工工艺及技术要求 因模板问题造成的混凝土外观质量通病主要体现在错台、板缝泛砂上,主要是因为模板在经过长期使用后,均不同程度的产生了变形,为解决这一问题,在施工过程中,一定要对模板进行整修、调校合格后方可投入到后续施工中。另外,在各施工队倒运模板时应严加保护,以防模板变形的现象发生。模板在调整时,用吊车进行分段吊装,现场拼装成整体,调整接缝位置,安装就位。模板接缝间必须粘贴密封胶条,保证嵌缝填塞密实,另外要对模板间的接缝采用腻子抹平封堵,保证接缝严密、平整。模板整体拼装时要求错台<1mm,拼缝<1mm。模板拼装完成后,利用全站仪校正钢模板垂度。墩身模板在整修、调整后要按拼装顺序进行编号,确定模板的组合,以便在后续施工中不造成混淆。同时对拼装调校好的模板采用定位销进行定位,这样也方便再次使用和加固。 模板在安装前,必须在承台混凝土上放样出墩身十字线,并弹出墨线,模板在安装时在其外侧用铅锤检查垂直度,控制定位,组装完毕后再用全站仪校核。模板安装后要将螺栓全部拧紧固定,防止跑模现象发生。 钢模板在使用前一定要打磨光滑、平整并均匀涂刷脱模剂,并不得粘污钢筋和成型后的砼表面,不能再出现因模板锈蚀而造成混凝土表面发黄等现象,同时也要防止涂刷脱模剂后模板二次污染。 另外要对脱模剂进行认真选择,好的的脱模剂应具备易于脱模、并保持混凝土不变色的性能。好的脱模剂对混凝土外观色泽的均匀性、光洁度起着相当重要的作用。 4.1、钢模的打磨清扫擦洗与保洁 4.1.1、模板进场后,必须对钢模板进行现场试拼,确保钢模板垂直度、平整度,模板接缝等满足设计及规范要求;钢模板试拼合格后,应按要求对模板的表面进行认真细致的打磨清扫和擦洗,采用角磨机、砂轮片、电动钢

桥梁圆端形实体桥墩钢模板施工方案汇总

目录 一、编制依据 (2) 二、工程概况 (2) 三、模板方案选择 (2) 四、模板设计方案 (3) 五、进场验收 (5) 七、模板拆除 (9) 八、模板存放 (9) 九、安全、环保文明施工措施 (9) 十、附件 (17) 桥梁圆端形实体桥墩钢模板施工方案

一、编制依据 1、《危险性较大工程安全专项施工方案编制和安全管理办法》(JXJL-4监字[2010]019号文)。 2、建设部《危险性较大的分部分项工程安全管理办法》。 3、《沪昆铁路客运专线江西公司工程建设桥涵施工管理办法》(沪昆赣工发[2010]78号文)。 4、《钢结构工程施工质量验收规范》(GB50205)。 5、铁路桥涵施工规范(TB10202-2002)。 6、客运专线铁路桥涵工程施工技术指南(TZ213-2005)。 7、沪昆客专杭长施桥工点设计图。 8、《混凝土结构工程施工及验收规范》(GB50204-2002) 二、工程概况 我工区承担的施工任务起讫里程为:DK777+858.935~DIK790+211.585,全线总长13.7km,管区内共有桥梁共11座,其中特大桥6座,共9.64km,大中桥5座,共 1.1km。墩身采用圆端形实体墩和空心墩两种,实体墩分为直坡墩和45:1两种。 三、模板方案选择 本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点: 1、模板及其支架的结构设计,力求做到结构安全可靠,造价经济合理。 2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。 3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。 4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查

高墩翻模施工技术交底

技术交底记录 承包爪位:中信国华国际工程承包有限责任公司 工程合作人:中国铁建一十三局集团有限公司 梨香溪特大桥主墩P10、PM 墩墩身施工技术交底 一、施工准备 1、 抓紧进行栈桥施工,必须保证在175水位上涨之前(8月31日)完成,保 证墩身的连续施工。 2、 同时塔吊安装应在175水位下墩身施工前完成基础安装,并随墩身升高进行 施工预埋护足,保证墩身正常施工。 3、 10#, 11#桥墩采用人行电梯,墩身施工期间进行预埋和安装,你作业班组应 积极配合安装工作及时完成。 二、计划工期 本项工程汁划开工时间:8月1日。计划完成时间:12月25日。施工工期:147 天。 三、施工方案 墩身施工采用翻升模板施工。其中10#, 12#采用安装电梯便于施工人员上下施 工。柱式墩采用搭设双排扣件式脚手架,搭设人行楼梯方便施工人员上下。 利用2节高2.25m 的大块模板,一节拆除,一节固定,一节在其上安装,浇注 下一段墩身混凝土的施工方法,如此循环直至墩顶。墩身一次浇筑4.5m 高。钢筋在 钢筋加工场加工、现场绑扎,焊接,对直径大于20mm 的螺纹钢筋采用滚扎拨肋套 筒连接。枯水期墩身施工用罐车运到现场、泵送入模,洪水期施工山栈桥输送混凝 上,模板的爬升及钢筋通过塔吊提升定位。 项目名称:重庆沿江商速公路主城至涪陵段 合同号:T15 监理爪位:西安方舟工程咨询有限贵任公司 编号: 技术交底人 日期 主持人

1. 施工工艺流程 施工准备一测量放线一支架搭设一钢筋绑扎一预埋件安装f 模板安装校位一磴 浇筑一磴养护一接长钢筋及下一节段钢筋绑扎一下一节段预埋件安装一拆模并安装 下一节段模板一下一节段栓浇筑及养护。 2、 测量控制 桥墩中线测量控制,采用全站仪测量立模。支模前提前通知测量组进行纵、横 轴线位置放样,放样完成后你班组立即进行模板立模轮廓线、辅助线弹设。立模完 成后通知测量组进行模板校正后方可进行碇浇筑。 3、 钢筋加工及安装 (2) 、钢筋加工在钢筋加工场内进行,加工好的钢筋分类堆放并做好标识,以防误 用。钢筋调直采用钢筋调直机,粗钢筋切断采用钢筋切断机。 (2) 、钢筋下料时,技术人员应详细査看图纸,与相邻部位有关的钢筋图纸组合, 与 所在部位的外形尺寸对照,将结构中钢筋型号、数量和间距等下达详细技术交底,以 免下料错误。 (3) 、钢筋绑扎完毕后,及时按图纸数量及尺寸安装就位各种预埋件。墩柱钢筋 绑扎 过程中,施工电梯及塔吊护足预埋件也应同时进行。 (4) 、对有弯钩弯起的钢筋,应按有关公式计算出下料长度,并在钢筋上画出标 记。 加工钢筋前清除钢筋上的污锈并调直。受力钢筋制作及弯钩应该符合设计要求,具 体见《受力钢筋制作及弯钩形状表》。 (5) 、质量检查与控制 受力钢筋制作及弯钩形状表 备注 d 为钢筋 直径

墩身施工技术交底

墩台身施工技术交底 1、工程概况 齐济(黄河前)特大桥施工里程 DIK404+811.67-DIK408+385.74,包括石方台,1#-109# 墩,总计110个墩台。简支梁墩身采用双线圆端形实体桥墩。 连续梁,墩身采用连续梁双线圆端形桥墩。 55#-58#为32m+48m+32支架法现浇连续梁, 墩身采用圆端形实体桥墩。98#墩为双线圆端形实体双固墩,均为陆上墩,采用大块模板, 耐久性混凝土浇筑。 2、工艺流程 3、施工方法 3.1模板安装、拆除作业 3.1.1模板制造 (1)墩身模板按照墩身尺寸用钢模板分节组拼而成, 模板间采用螺栓连接;钢模外 楞为整体式 桁架,桁架端头设置拉杆,墩身内部无拉杆,由外侧桁架提供刚度。 (2)模板准备:首先按照设计图纸进行模板配置,然后对模板进行组合、 整理后用 机械抛 光,清理干净(用手摸完后无黑迹)后刷色拉油,涂刷时保证油层均匀(不要过 厚)、不流淌、不漏涂。抛光要做到抛出钢模板的本色,表面光洁、平整(平整度不大于 3 mm ,且模板边角必须顺直、平整、洁净。挑选模板要检查模板肋齐全、板眼一致,分 堆码放,便于控制并用于同一部位,有利于控制组合钢模板拼缝的严密度和平整度。 (3)模板加工精度 ①模板安装允许偏差 a 表面平整度:3mm 交底级别:四级 技术交底书 编号: 主送单位 施工图号 通桥(2009) 4201-1 施工部位 发送日期 2014年 月 日 22#-24#墩为 48m+80m+48

b模板的侧向弯曲:L/1500mm c两模板内侧宽度:+10mm,-5mm d相邻两模板错台1mm ②焊接

钢结构制作与安装工程的连接,必须保证结构的正确结构位置,连接部位有足够的强度和稳定性。 4)连接组装 缝隙(mm): ± 1.5 (4)模板安装完毕后,检查一遍拉杆、螺栓是否紧固,模板拼缝及下口是否严密, 自检合格后报检验。 (5)模板拆除:拆模应在混凝土强度能保证其表面及棱角不因拆除模板而受损时方可进行,大体积混凝土模板拆除应在养护期后进行。拆模应遵循“先搭后拆、后搭先拆” 的原则,从上到下的顺序进行,拆除时不可整片拆下。模板、脚手管及扣件拆除完成后及时清理、分类码放整齐,退回周转库。 (6)模板施工注意事项: 垫层施工一定要平,控制在-10?+5mn之间,若平整度不够,支模以前要用砂浆找平模板底脚。 为防止模板缝漏浆,在模板底脚用水泥砂浆封堵,模板拼缝间夹双面胶(粘双面胶 定要平直),严禁在没有对拉螺栓的部位用带眼的模板。 模板在安装前必须进行机械抛光,抛光后清理干净,用手摸完无黑迹。 在混凝土浇筑前,用空压机吹干净模板内灰尘,对于模板上所粘灰尘,用棉布擦干净。 模板的加工精度要严格检查,确保基础的外形尺寸。模板接缝螺栓要上满,并设置足够的外撑,保证模板的整体稳定性。 3.1.2钢筋制作、安装作业 (1)原材料的技术要求 钢筋外观:无裂纹、重皮、气孔、氧化、铁皮锈、死弯及油污等。 钢筋进场前应由厂家提供出厂质量证明书和试验报告单。进场后钢筋应分批(每批不超过60t )抽样复验。第一次抽样一组试件,各试验合格,该批钢材视为合格。第一 次抽样不合格,应加倍抽样试验,全部合格者该批钢材视为合格,若任一项不合格该批钢筋不合格。 钢筋应存放在干燥地点,最低点离地面不小于20cm按照批号分堆存放,并挂上标识。不得沾污油脂酸碱盐等有害物质。 (2)钢筋加工及安装 墩身钢筋分两段进行加工及安装,墩帽部分钢筋必须在安装完空心墩内模后进行安装(如果是空心墩)。在进行钢筋绑扎前,必须先安装双排钢管架,且必须安装“十”剪刀撑,以确保施工安全性,方便施工。外观鉴定:钢筋表面有明显的锈蚀、油污、焊渣时,外观质量为不合格。

空心墩墩身施工技术交底

技术交底书 技术交底书表格编号 1310 项目名称中铁四局集团有限公司京沈京冀客专**标段三分部第 1 页 共 8 页 交底编号*-3 工程名称***特大桥 设计文件图号京沈施桥-73、京沈桥通-03 施工部位空心墩墩身模板施工技术交底 交底日期2016年03月01日 技术交底内容: 一、技术交底范围 本交底适用于***特大桥空心墩身模板施工。 二、设计情况 ***特大桥共有11个变截面空心墩,根据坡度不同可以分为两种,外比为1:30(内比1:80)的空心墩有两个,墩高分别为35.5m、34.5m;外比为1:35(内比1:70)的空心墩有9个,其中高度为26.5m的一个、27m的一个、28.5m的两个、29m的一个、30.5m的一个、32.5m的两个、33.5m 的一个。根据坡比不同,模板需要定制两套,根据墩高不同,需要定制1m、0.5m高的调整节。 模板钢材选用Q235钢,其材质符合现行国家标准《碳素结构钢》。模板按照设计图纸结构尺寸进行设计,保证混凝土结构和构件各部分设计形状、尺寸和相互间位置准确。 面板采用6厚钢板,竖肋为10号槽钢,法兰为100×12钢板,背楞采用20号双槽钢,边框为12钢板,抱箍为单16号槽钢,连接板采用14厚钢板。 模板采用中间对拉杆、四角斜拉杆形式,内模板正反丝支撑,斜拉杆30*L,对拉杆面板开孔Ф36、Ф25精扎螺纹钢,模板连接螺栓采用M20*60,孔径为Ф22长圆孔。抱箍连接螺栓采用M27*30,孔径为Ф30,混凝土浇筑速度≤2小时。 为减少在拆模和转运过程中发生扭曲现象,模板分节制作,进行模块化设计,采用2m的标准节段,每节由6块组成,两侧为圆端形设计,中间为两块直板。外模平板两米每节配置8米高,圆弧端满配,根据不同墩高配置调整节,满足各类墩高尺寸。 模板的设计由生产厂家进行,并严格进行工况检算,确保模板具备足够刚度和强度,确保施工安全和施工质量。 三、施工条件及准备工作 1)模板在加工厂完成试拼装,模板所有部件通过试拼检查(尤其是拼缝的要求达标)。 2)测量放样:采用全站仪放样,基础顶面应测定中线及水平,并标出墩底面位置,二次测量时不同司镜者采用不同仪器对放样点进行复核,合格后方可进行墩身施工;

墩身预埋件施工技术交底解析

新建铁路北京至沈阳客运专线 施工技术交底纪要 JSTJ-7 标段 工程项目:墩身预埋件施工 编号: 记录者:(签字) 交底者:(签字) 技术负责:(签字) 技术部门:(盖章) 日期: 单位:中铁十六局集团第二工程有限公司京沈客专二工区

交底记录 工程名称桥梁工程分部(分项)工程墩身 交底项目墩身预埋件施工图纸名称、图号 京沈施桥-187 桥通-13、-22、-26 交底记录: 一、墩身预埋件及预留孔施工 预埋件及预留孔施工是墩身施工的一个重要组成部分,施工墩身模板时应对墩身预埋件进行正确的预埋,以保证后续施工的正常进行。 1、吊篮预埋件安装:墩身施工时在顶帽对应位置预埋吊篮U型螺栓。每个墩身预埋U型螺栓数量为22个,U型螺栓预埋要求位置一定要准确,U型螺栓一定要垂直于顶帽侧面预埋,上下保证在同一水平面。U型螺栓外露长度要相等,同一个U型螺栓上下两个外露丝头必须保证在一个垂直面上,以保证后续施工的墩身吊篮的垂直度。预埋U型螺栓时,若U型螺栓与墩帽钢筋相抵触时,可适当移动顶帽钢筋的位置。直线部分每侧布置六个U型螺栓,间距1.06m,圆端部分每30°设置一处预埋U型螺栓,每侧设置5个,共10个。 2、U型螺栓的预埋具体位置详见京沈桥通-13,所有钢构件必须符合《铁路钢桥保护涂装》第V套防腐涂装体系。 吊篮U型螺栓预埋侧面图

吊篮U型螺栓预埋立面图U型螺栓大样图

2、支座锚栓预留孔:墩身施工时在支撑垫石顶对应位置预留支座锚栓孔,一个支座做4个预留孔(预留孔位置及规格详见TJQZ-8306)。锚栓孔施工时采用预埋直径140mm的硬质PVC管进行预留。预埋PVC管时,如与垫石钢筋相抵触,可适当移动垫石钢筋位置,但严禁将钢筋截断。支座锚栓孔预留深度不小于45cm。预埋PVC管时应将下端用胶带密封,防止进入混凝土,堵塞预留孔。锚栓孔预留时一定要保证其位置的正确性,其中心及对角线偏差不得大于1cm,并严格控制预留孔的垂直度。 3、检查梯下端固定角钢预埋:墩身施工时需在墩顶预埋检查梯角钢,以用于固定墩顶(设置在固定支座的梁端)检查梯。预埋N2角钢型号为∠63×63×6mm,长度32.5cm,预埋进顶帽内20cm。预埋时一定要保证角钢相对于顶帽位置的正确性,且保证角钢与顶帽相互垂直。(预埋位置详见京沈桥通-13双线圆端形实体桥墩附属设施施工设计图) 检查梯预埋角钢立面及侧面图

墩柱技术交底

施工技术交底卡 单位工程名称:桥梁工程填写: 分部工程名称:接桩、墩柱交底卡编号: 施工交底卡主要内容: 一.接桩、墩柱主要施工方法 1、待桩基的超声波检测合格后方可进行接桩(墩柱)施工。施工前桩头进行修整并冲洗干净。 2、钢筋在加工场加工成型运置现场进行帮扎。钢筋可在现场帮扎成钢筋笼,然后用吊车整体吊装与墩柱预留钢筋进行单根主筋现场焊接;亦可先将单根主筋与墩柱预留钢筋进行现场焊接,然后帮扎成笼。钢筋接头采用电弧焊时,两钢筋搭接端部应预先折向一侧,使两结合钢筋轴线一致。接头单面满焊且焊接的长度不应小于10d(d为钢筋直径)。I级钢筋的搭接长度不应小于钢筋直径的30倍。钢筋搭接处,应在中心和两端用铁丝扎牢。无论以何种方式制作钢筋笼,都应保证钢筋的焊接质量要求,确保钢筋骨架中心和墩柱中心的偏差满足规范要求。 加工钢筋的允许偏差 3、钢筋加工及安装经监理工程师检验合格后方可进行模板安装。模板采用大块定型模板。模板拼装前进行彻底除锈,并涂优质脱膜剂。当柱高小于8m时整体吊装,吊装前先拼装成整体并进行调整,模板接缝处不能有错台和缝隙。模板调整对中时采用锤球法,确保模板和墩柱中心在同一垂线上。对中完毕后,及时对模板进行支撑加固。加固过程中由专人负责检查对中情况,以便及时调整。模板加固完毕后再进行精确对中测量,对中满足要求后方可浇筑墩柱砼。

4、浇注混凝土前对模内的积水,杂物及钢筋上的污垢进行清理。用砂浆填塞模板底缝隙,且不得占用桩径面积。砼入模时要严格控制砼的下落高度(不大于2m),每层厚度不得超过30cm,塌落度70~90mm。振捣器采用插入式振捣器,振捣时先周遍后中间,快插慢拔,并插入下层砼100~150mm。振捣器应距模板50~100mm,移动半径不得超过振捣器有效半径的1.5倍。每层砼必须振捣密实,密实标准为砼停止下沉,不再冒气泡,表面平坦泛浆。第一根墩柱浇注混凝土的过程中对墩柱偏位情况进行间断性观测,整理数据,并做为以后墩柱加固情况的参考。 5、混凝土初凝后,对桩、柱顶进行人工凿毛,桩顶、柱顶要凿除一层,厚度约1-3cm。当砼强度达到2.5MPa后可拆除接桩、柱模板,拆除模板时要注意保护墩身不受损坏,确保墩柱外观质量。模板拆除后及时养生,先用塑料薄膜包裹墩身,再用透水性好的材料(土工布)包裹,洒水以保证土工布一直湿润为准。 二、施工注意事项及安全措施 1、模板定位及固定必须牢靠,严禁移位跑模。 2、预留钢筋的位置要准确,较高钢筋要加揽风绳。 3、由于疏港立交墩柱施工为高空作业,各操作人员务必遵守施工安全条例,加强安全意识,穿带防滑鞋、安全带、安全帽进行作业。 4、建立安全管理制度,由专人负责安全宣传和检查,确保施工现场无安全隐患存在。 5、钢管、模板、施工机具设备等要堆放整齐,不得随意丢弃,现场要保持施工现场整洁、有条,做好现场文明施工 6、加强质量意识,内外质量一起抓。 三、质量标准

圆柱墩施工技术交底

年 月 日 年 月 日 圆柱墩施工技术交底 一、圆柱墩施工 1、模板外侧搭设平台,为混凝土施工提供作业平台。 2、串筒底口离开混凝土面不大于2.0m 。避免混凝土离析及冲击模板,并保证混凝土浇注的连续性,防止出现冷缝。圆柱墩混凝土分层浇筑,分层厚度不宜大于30cm ,混凝土采用插 入式振捣器振捣密实。 3、振捣工选用经验丰富的高级技工,以保证混凝土质量达到内实外美的要求。振捣时注意振捣器离模板及钢筋的距离控制在5-10cm ,以免模板变形和钢筋骨架位移。 4、浇筑圆柱墩混凝土时,应经常检查模板、钢筋及预埋部件的位置和保护层的尺寸,确保其位置正确不发生变形。 5、混凝土表面光滑平整,无蜂窝、麻面和露筋现象,混凝土接缝处不得有夹渣缝。 6、混凝土用插入式振捣器振捣,振捣时振动棒应避免接触模板及钢筋。 7、插入式振动器振动移动间距,控制在40cm 左右,振捣时振动器插入下层混凝土5~10cm ,与侧模保持5~10cm 的距离,且不得碰撞模板、钢筋和预埋部件。 8、插入式振动器垂直或略有倾斜插入混凝土中,倾斜度不宜过大,更不能放在混凝土的 面层。 9、振捣棒插入时稍快,提出时略慢,并边振边提,振捣棒拨出后,混凝土面不应出现窝状。 10、模板安装质量标准(允许偏差):表面高程±10mm ,模板内部尺寸+5mm ,轴线偏位10mm ,相邻两块模板高差2mm ,模板表面平整度5mm 。 负责人 编 制 中铁十二局集团牙同高速公路C 标项目部 编 号 复 核 河东村特大桥 日 期 年 月 日 审 核 第 页,共 页 接受单位 复核

年 月 日 年 月 日 10、混凝土工程质量验收标准:外观质量:表面平整,棱角平直,无明显施工接缝;蜂窝麻面面积不得超过总面积的0.5%,混凝土表面无受力裂缝。 几何尺寸:混凝土强度在合格标准内,断面尺寸允许偏差±20mm ,顶面高程±10mm ,轴线偏位10mm ,阶段间错台5mm 。 二、圆柱墩钢筋施工 1、钢筋购入前必须对生产厂家进行评审,钢筋的质量和规格必须符合设计要求,力学性能符合国家标准规定,具有出厂质量证明书,材料运到工地后应做抽样检查。 2、钢筋的运输与保管工作极为重要,往往因运输保管不当导致钢筋品种混乱或钢筋锈蚀而造成大量浪费,甚至影响工程质量。 3、工地堆放钢筋在指定的设料库或料棚,按钢号类型、级别、直径等分批存放,标识清 楚,堆放应该下铺上盖,严禁脚踩和让钢筋长时间日晒雨淋。 4、用光圆钢筋制成的箍筋,其末端应有弯钩(半圆形、直角形或斜弯钩),弯钩的弯曲内直径应大于受力钢筋直径,且不小于箍筋直径的 2.5倍;弯钩平直部分的长度,一般结构不小于箍筋直径的5倍,有抗震要求的结构不小于箍筋直径的10倍。 5、受力钢筋焊接接头设于内力较小处,并错开布置,两接头间距不小于 1.3倍搭接长度,在同一根钢筋上少设接头。同一截面的受力钢筋焊接接头配置不大于钢筋根数的50%。(同一截面是指35d 长度范围内,但不得小于50cm 。钢筋接头应避开钢筋弯曲处,距弯曲点 不应小于10d 。 6、钢筋,安装质量要求:绑扎钢筋位置允许偏差:主筋间距±20mm ,箍筋间距±10mm ,保护层厚度±5mm 。 负责人 编 制 中铁十二局集团牙同高速公路C 标项目部 编 号 复 核 河东村特大桥 日 期 年 月 日 审 核 第 页,共 页 接受单位 复核

桥梁墩柱及系梁技术交底大全

桥梁墩柱及系梁施工技术交底 一、工程概况 达州市凤凰山隧道工程项目道路等级为城市主干道,道路总长度为5197.11m,道路红线宽度30m。线路总体走向呈东向西,里程桩号为K0+000~K5+197.11,设计7座桥梁,桥墩立柱共138根,直径均为1.5m;系梁共28个,其中地系梁18个,中系梁10个,部分桥梁未设置系梁。 二、所采用规、规程及工程验收标准 (1)《城市桥梁设计规》(CJJ11-2011) (2)《城市桥梁抗震设计规》(CJJ166-2011) (3)《公路桥涵地基与基础设计规》(JTG D63-2007) (4)《公路桥涵施工技术规》(JTG/T F50-2011) (5)《公路钢筋混凝土及预应力混凝土桥涵设计规》(JTG D-2004) (6)《公路桥涵设计通用规》(JTG D60-2004) (7)《公路工程混凝土结构防腐蚀技术规》(JTG/T B07-01-2006) (8)《混凝土结构试验方法标准》(GB50152—92) (9)《混凝土质量控制标准》(GB50164—92) (10)《建筑机械使用安全技术规程》(JGJ33-2012) (11)《施工现场临时用电安全技术规(JGJ 46—2012) (12)《公路工程质量检验评定标准》(JTGF80-1-2012) (13)《城市道路工程施工与质量验收规》(CJJ1-2008)

(14)《公路工程质量检验评定标准》(JTF80/1-2004) 三、施工现场布置 1、施工便道 机械设备、材料利用已有的国道210、塔石路、石龙溪混凝土路作为主便道,在临近桥头处引接施工支便道进入施工现场。 2、钢筋制作及混凝土搅拌场地 进口端桥梁现场无专门的施工场地,将混凝土搅拌场与钢筋制作场设在K0+680路基右侧集中加工和搅拌;出口端桥梁施工现场无专门的施工场地,将混凝土搅拌场与钢筋制作场设在隧道出口集中加工和搅拌。 3、施工用水用电设施 施工用水从石龙溪抽水,养生用水采用水车运输到现场。施工用电从项目部临近变压器架线至现场。 四、墩柱及系梁施工工艺 (一)、墩柱施工工艺 1、墩柱施工流程图

实体矩形墩专项施工方案

魏家寨大桥实体矩形墩专项施工方案 一、工程概述 贵州省黔西至大方高速公路石板至东关段T1合同段魏家寨大桥全长254m,大桥在3#采用实体矩形墩结构,高为51.046米,墩身外轮廓为矩型,墩柱顺桥向宽2.6米,横桥向宽6米,两墩柱之间中心距10.876米,净距4.876米,全桥共2个。 实体矩形墩工程量数量 二、施工场地布置 根据地形及施工的要求,我们在K13+880处设置混凝土拌合站,水泥为罐装散装水泥,砂石料按不同粒径、不同品种分仓存放,分料仓采用“37”墙砌筑1.5m高,采用水泥砂浆抹面。按照标准化施工管理要求,我们对拌和站场地均进行平整及硬化,使用20cm厚片、碎石垫层,15cm厚的C15砼作为面层;根据“三集中”要求及现场的地形情况,我们在拌和站旁边修建标准钢筋加工棚,钢筋棚四周开挖排水沟,保证排水畅通,棚内地面高出棚外地坪30cm,确保地面干燥,钢筋棚的面积总体上满足各功能分区的要求,《平面布置图附后》。

三、管理组织机构分工 四、材料、设备、人员进场 4.1、机具设备的配备 4.1.1 拌和设备 砼拌和设备利用已有的拌和站生产供应混凝土。 4.1.2 运输设备 砼运输采用罐车运输,罐车利用3台8m3罐车。 4.1.3 砼浇筑设备 砼浇筑利用塔吊垂直起吊混凝土吊斗入模,吊斗容量设计为1.2m3。因每次浇筑高度较高,为避免砼入仓时出现离析和污染钢筋及模板,可设置

一总长2000cm,每节长50cm,直径φ200mm的缓降串筒,串筒采用铁皮加工而成。砼振捣采用插入式振捣器。 机具设备配置表 4.2、劳动力的配置 施工拟分成四个专业班组进行施工,具体分工及人员配置如下:

空心墩施工方案

新建锦州至赤峰铁路ZH-02标项目部 小凌河6号特大桥 空心墩施工技术方案 编制:罗福亮日期: 2010.7.15 复核:郭锐日期: 2010.7.15 审核:马传明日期: 2010.7.15 中铁二十局集团锦赤铁路项目部 二○一○年七月十五日

一、工程概况 小凌河6号特大桥起点里程为DK59+179.850,终点里程为DK60+222.560,桥跨布置为27-32m简支T梁+(32+48+32)m预应力混凝土连续梁+1-32m简支T梁,全长1042.710米。本桥桥台均为单线T型桥台,桥墩除3~19号桥墩为单线圆端形空心墩外,其余均为单线圆端形实体墩。圆端形空心墩外坡比均为60:1,内坡比均为85:1,最低墩为37米,最高墩为41.5米。 二、施工方案 空心桥墩采用大块定型钢模常规法施工。墩身上、下部实体部分单独浇注,墩帽部分单独浇注。模板在专业厂家进行加工,确保符合设计要求。 墩外侧搭设钢管脚手架作为工作平台及人员上下通道,也可在征得设计同意后,在墩底预留进人洞,从空心墩内通过爬梯上下。 30m以下的空心桥墩,模板安装与拆卸及材料提升通过汽车吊完成;墩高超过30m时,模板、材料提升通过塔吊完成。 墩顶实体段施工采取在墩壁上加设支撑点,架设工字钢施工平台进行封顶施工。 三、施工技术措施 加强测量工作,建立严格的精测、勤测、复测和换手测制度,确保墩、台位置准确。 做好混凝土原材料的质量检验工作,通过试验确定最佳施工配合比,加强施工过程控制,确保墩身混凝土的质量。 混凝土搅拌必须保证一定的搅拌时间,以达到混合均匀,颜色一致。当掺有外加剂时,搅拌时间应适当延长。 钢筋绑扎、焊接必须由持上岗证的工人施作。在钢筋的安装过程中要注意保护预埋件,派专人监督检查预埋管件,发现问题及时处理。 采用的大块定型钢模要具有足够强度、刚度和稳定性,模板之间的接缝恰当处理,要严密不漏浆,模板的支撑及加固要稳定可靠,保证墩台几何尺寸和表面平整度达到设计和规范要求。 混凝土浇筑完毕,及时按规范要求进行养护,确保后期强度发展,满足设计要求。墩台混凝土不到拆模强度,不得拆模,拆模时应小心翼翼,特别注意有棱角的地方,不得碰伤。 钢筋下料长度要保证有足够的锚固和搭接长度,接头满足施工规范要求,用混凝土垫块或塑料垫块保证保护层的厚度。 脚手架基底要求夯实并设置垫板,脚手架必须与墩身钢模板分离,以免混凝土施工时影响模板的垂直度。 整体节段钢筋笼要设置足够的架立加固筋,保证起吊、运输及安装过程中钢筋骨架的形状和尺寸。

高墩专项施工方案(专家评审)

目录 一、编制依据 (1) 二、编制原则 (1) 三、编制范围 (2) 四、工程概况 (2) 五、施工准备 (2) 5.1、物资材料供应 (2) 5.2、技术准备 (2) 六、施工总体安排 (3) 6.1、项目部组织机构 (3) 6.2、施工队伍安排 (4) 6.3、机械安排 (4) 6.4、施工安排 (5) 6.5高墩身重点施工管控 (6) 七、施工质量检查 (12) 八、危险因素分析 (13) 九、施工安全保障措施 (15) 9.1组织保障措施 (15) 9.2安全技术措施 (16) 9.3模板工程的主要质量控制技术措施 (21) 9.4机械设备安全保证措施 (24) 9.5防台保障措施 (25) 9.6紧急安全应急预案 (26) 十、安全检查和验收 (34) 10.1安全生产检查的目的 (34) 10.2安全检查的方法及要求 (35) 10.3安全检查的主要内容 (35) 10.4检查的组织与管理 (37) 10.5检查程序 (37) 10.6隐患整改及验收 (38) 10.7奖励与处罚 (38) 十一、文明、环保施工 (39) 11.1文明施工 (39) 11.2生态保护及水土保持措施 (39)

南沙新桥高墩专项施工方案 一、编制依据 ⑴《佛山市顺德区南沙新桥及北引道工程两阶段施工设计》; ⑵《公路桥涵施工技术规范》(JTG/TF50-2011); ⑶《公路工程质量检验评定标准》(JTGF80/1-2004); ⑷《佛山市干线公路建设标准化管理指南》; ⑸《建设工程安全生产管理条例》; ⑹《公路工程施工安全技术规程》(JTJ076‐95); ⑺《钢筋焊接及验收规程》JGJ 18-2003 ⑻《钢筋机械连接通用技术规程》JGJ 107-2010 ⑼《滚轧直螺纹钢筋连接接头》JG 163-2004 二、编制原则 ⑴严格遵守国家、交通部和地方政府的政策、法规和条例。 ⑵按照国家的法律法规要求,安排好环保水保工作。 ⑶根据南方湿热的自然环境和气候条件,因地制宜地制定施工方案,突出施工重点。 ⑷施工方案力求采用先进的、可靠的工艺、材料、设备达到技术先进,力求工艺成熟,具有可操作性。 ⑸突出工程重点,强调施工组织设计的科学性、实施性、操作性、严密性和可靠性,实现连续、均衡而紧凑的施工。 ⑹贯彻执行“安全第一、预防为主”原则,确保无重大安全责任事故发生。杜绝特别重大事故、杜绝重大事故、杜绝较大事故和一般

实体墩专项施工方案

目录 1 编制依据、原则、范围 (1) 1.1编制依据 (1) 1.2编制原则 (1) 1.2.1贯彻政策 (1) 1.2.2工程技术 (1) 1.2.3质量管理 (1) 1.2.4文明施工 (2) 1.3编制范围 (2) 2 工程概况 (2) 2.1线路概况 (2) 2.2主要铁路桥数量和实体墩数量及基结构尺寸 (2) 2.2.1铁路桥数量 (2) 2.2.2实体墩数量及结构尺寸 (2) 2.3工程地质条件。 (7) 2.3.1地层岩性 (7) 2.3.2地质构造 (7) 2.3.3不良地质及特殊岩土 (7) 2.4水文地质特征 (7) 2.5技术条件 (7) 2.6立交概况 (7) 3 施工方案 (8) 3.1主要施工方法 (8) 3.2成熟的施工工艺 (8) 4 各工序施工安排 (9) 4.1模板 (9)

4.2模板及支架安装 (9) 4.3钢筋施工 (10) 4.4混凝土浇注 (11) 4.5预埋件及预埋孔施工 (12) 4.6大体积砼施工 (12) 4.7混凝土温度控制 (13) 4.8预防混凝土离析 (13) 5 人员、机具及劳力配置 (13) 5.1人员配置采用架子队形式配置人员 (13) 5.2主要施工机具配置 (14) 5.2.1施工机械及测试设备配备及组织管理机构。 (14) 5.2.2施工机械及测试设备组织配备方案。 (14) 6 安全防护措施 (15) 6.1自然灾害防护措施 (15) 6.2施工安全措施 (15) 7 应急预案 (16) 7.1目的 (16) 7.2应急救援管理工作组织 (16) 7.2.1组织机构 (16) 7.2.2组织成员及联系方式 (16) 7.3应急预案运行机制 (18) 8 工程质量保证措施 (18) 9 安全保证措施 (19) 10 施工环保、水土保持措施 (19) 10.1施工环保、水土保持目标 (19) 10.2保护措施 (19)
