输送设备试运

1.总述

这部分详细说明了输送设备机械盍测试程序。

根据下列条件要制定出单个设备的机械运转测试程序。

a.在开始机械运转测试之前,所有相关的施工工作,如:清洗、配管、电气、仪表都应已经完成。

b.下面提到的公用工程应能够供应,具备机械运转测试条件

—低压蒸汽(0.43MPaG)

—冷却水

—低压惰气

—仪表风

c.在机械运转测试之前,与设备相连的管线和重要的管道应完成吹扫,装筱设备内的管道不需要吹扫,因为这项工作已经由制造商在出厂之前完成。

d.按照制造商的要求,在设备内加好润滑油/润滑脂。

e.所有相关的阀门,包括排放阀和丝堵都已经就位并符合EFD规定或制造商的要求。

f.在进行输送设备机械运转测试之前,要确认转动部件手动盘车灵活,并确认在转动部件和设备壳体内表面之间清洁、无异物。

g.在机械运转测试过程中,只要DCS系统调试完毕,就应该利用预试车的机会检查设备的各种报警和控制,检查所有相关仪表的功能是否正确。

h.检查所有安全装置,如:安全阀、止回阀并确认符合要求。

i.所有参与机械运转测试人员要留心测试现场并确认在设备内无异物和闲人,有关安全工作细节可参阅第7部分“工厂安全”及第3部件。

2.旋转真空过滤机

a.设备号设备名称

BM-301A/B TA旋转真空过滤机

BM-702A/B PTA旋转真空过滤机

b.准备工作

(1)根据下述的EFD,检查旋转真空过滤机的管线。

设备号EFD号

BM-301A/B B-49E-3A

BM-702A/B B-49E-7D

(2)按照制造商的要求,在下述的注油孔中加入符合规定的润滑油/润滑脂。

—减速机齿轮箱(润滑油)

—电机(润滑脂)

—旋转真空过滤机两侧(润滑脂)

c.运转测试

(1)电机单试

在电机单试之前,应拆去链条,检查在“Jog”运转模式下的旋转方向。

电机在联轴节未安装、空载条件下运转到温度稳定为止。

(2)空载机械运转测试

—转速由DCS控制

—根据表2.3.3.3-1“调速设备”分别检查在速度范围最小、中间和最大时的转速。

—每隔15分钟,测量一次主轴轴承、电机的温度电机振动测量一次,记录见附表—1。

—空载机械运转测试要进行两个小时,经过两个小时,轴承温度才会达到稳态。

3.TA/PTA干燥机

a.设备号设备名称

BM-302 粗干燥机

BM-703 PTA干燥机

b.准备工作

(1)根据下述的EFD,检查TA/PTA干燥机管线。

设备号EFD号

BM-302 B-49E-3C

BM-703 B-49E-7G

(2)按照制造商的要求,在下述的注油孔中加入符合规定的润滑油/润滑脂。

—滚轮/托轮/小齿轮/齿轮(润滑油)

—齿轮减速箱(润滑油)

—电机(润滑脂)

—滚轮轴承(润滑脂)

根据旋转干燥机运转测试检查清单,在干燥机试运之前,要检查下列项目:

—安装

—管道

—电机

—干燥机

c.运转测试

(1)电机单试

在电机单试之前,应拆去链条,检查在“Jog”运转模式下的旋转方向。

—干燥机电机(BMN-302,BMM-703)

—进料螺杆电机(BPM-303,BPM-703)

—出料螺杆电机(BPM-304,BPM-704)

在联轴节未安装、空载条件下,电机应一直运转直到温度达到稳态为止。

(2)空载冷态运转测试

TA/PTA干燥机应进行没有蒸汽的“空载冷态运转测试”,“空载冷态运转测试”的目的是确认电机机械性能是否符合制造商说明中的要求。

简要启动步骤如下:

—启动进料螺旋输送器

—启动出料螺旋输送器

—启动干燥机

下列工作应在“冷态运行”中检查:

—轴承温度

—电机振动

—电机异常声音

—摆度

轴承温度,电机和其他部分的温度每隔30分钟测量一次,电机要在冷态运行时测量一次振动,记录见附录—2。

空载机械运转要进行4小时,经过4小时,轴承温度才会达到稳态。

(3)空载热运转测试

在冷态运转结束后,要进行热态运转。除了进蒸汽之外,热态运转同冷态运转一样。

4.螺旋输送器

a.设备号设备名称

BP-301A/B TA真空过滤机出口螺杆

BP-302 TA干燥机出料螺旋输送器

BP-501A/B 进料打浆罐计量螺杆

BP-502A/B PTA真空过滤机出口螺杆

BP-701A/B PTA干燥机出料螺旋输送器

BP-702 PTA干燥机

b.准备工作

(1)根据下述的EFD,检查TA/PTA干燥机管线。

设备号EFD号

BP-301A/B B-49E-3C

BP-302 B-49E-3C

BP-501A/B B-49E-5A,B-49E-5B

BP-502A/B B-49E-5A,B-49E-5B

BP-701A/B B-49E-7G

BP-702 B-49E-7G

(2)按照制造商的要求,在下述的注油孔中加入符合规定的润滑油/润滑脂。

—齿轮减速箱(润滑油)

—电机(润滑脂)

c.运转测试

(1)电机单试

在电机单试之前,拆掉链条罩。

检查旋转方向。

—螺杆输送器电机(BPM-301A/B,BPM-302,BPM-501A/B,BPM-502A/B,BPM-701A/B,BPM-702)。

在空载、联轴节未安装条件下,电机一直运转直到达到稳态为止。

(2)机械运转测试

BP-501A/B速度由DCS控制

—对可以调速的设备,根据表2.3.2.2-1“调速设备”,分别检查转速在最小、中间和最大时的速度,然后以最大速度运转设备。

—对不能调速的设备,以固定速度运转。

—每隔15分钟测量一次主轴轴承温度、电机温度。电机振动测量一次。数据记录见附录—3。

—空载机械运转测试要进行2小时,经过2小时后,轴承温度才会达到稳态。

5.旋转阀

a.设备号设备名称

BP-306A/B TA干燥机出料旋转阀

BP-503A/B 进料打浆罐旋转阀

BP-706A/B PTA干燥机出料旋转阀

AP-201A/B PTA批料仓出料旋转阀

AP-202 PTA产品料仓出料旋转阀

AP-203 称重料斗旋转阀

b.准备工作

设备号EFD号

BP-306A/B B-49E-3D

BP-503A/B B-49E-3D

BP-706A/B B-49E-5A,B-49E-5B

AP-201A/B B-49E-7H

AP-202 B-49E-52C

AP-203 B-49E-52C

(3)按照制造商的要求,在下述的注油孔中加入符合规定的润滑油/润滑脂。

—齿轮减速箱(润滑油)

—电机(润滑脂)

c.运转测试

(1)电机单试

在电机单试之前,应拆掉链条罩,并检查旋转方向。

—旋转阀电机(BPM-306A/B,BPM-503A/B,BPM-706A/B,APM-201A/B,APM-202,APM-203)

在空载、联轴节未安装条件下,电机要一直运转直到温度达

到稳态。(参见2.3.7)

(2)机械运转测试

—AP-201A/B转速由DCS控制

—根据表2.3.3.3-1“调速设备”,分别检查在速度范围最小、中间和最大时的转速,然后让设备以最大速度运转。

—对不可调速的设备,以固定速度运转

—每隔15分钟,测量一次主轴轴承、电机的温度。电机振动测量一次,记录见附表—4。

—空载机械运转测试要运行2小时,经过2个小时后,轴承温度才会达到稳态。

6.PTA固体过滤器

a.设备号设备名称

BM-303 PTA固体过滤机

b.准备工作

(1)按照EFD,检查PTA固体过滤器管线。

设备号EFD号

BM-303 B-49E-3G

BM-303的逻辑程序应完全组在DCS系统中,且就地控制盘和相关仪表电缆安装就位,测试程序应和“仪表测试回路”一致。(参考2.3.8部分)。

c.运转测试

BM-303功能测试应在没有进料和压力的条件下,以手动和自动模式进行。所有检查和程序应和逻辑图(DOC.NO.:BM303DC0027,Rev.1)、程序表(DOC.NO.:BM303DC0029,Rev.1)一致。BM-303每步动作要与程序表中的一致(附录—5)。7.压力离心机

a.设备号设备名称

BM-701A/B 压力离心机

b.准备工作

(1)根据下EFD检查螺旋输送器的管线。

设备号EFD号

BM-701A/B/C B-49E-7A,B-49E-7B

(2)按照制造商的要求,油洗相连管线。

(3)润滑油系统程序检查(电气/仪表),备用系统要在机械运转测试之前完成。

(4)按照制造商的要求,在下注油孔中加入符合规定的润滑油/润滑脂。

—齿轮箱(润滑油)

—电机(润滑脂)

c.运转测试

(1)电机单试

在电机单试之前,三角带应先拆掉,检查旋转方向。检查电机启动时的振动和噪音,检查额定转速下的轴承温度和振动。

—压力离心机电机和油泵电机(BPM-701A/B/C,BGM-706A/B/C,BGM-707A/B)

电机在空载、联轴节未安装的条件下,持续运转,直到温度达到稳态为止。

(2)机械运转测试

—在压力离心机机械运转测试之前,要完成润滑油泵的机械运转测试。

—每隔30分钟,测量一次主轴轴承、电机的温度。电机振动、密封泄漏和电流要测量一次,记录见附表—6。

—空载机械运转测试要进行4个小时,经过4个小时,轴承温度才会达到稳态。

8.袋滤器

a.设备号设备名称

AM-206A/B PTA批料仓袋滤器

AM-208 PTA产品料仓袋滤器

b.准备工作

(1)按照EFD,检查袋滤器的管线。

设备号EFD号

AM-206A/B A-49E-52A

AM-208 A-49E-52C

将LIG引入吹扫总管

c.功能

—功能测试应在就地控制盘“自动”模式下进行。

—检查脉冲间隔时间:2~120秒

—检查脉冲周期(阀开时间):35~280秒(在1秒内全部排掉气体)

9.称重料斗

a.设备号设备名称

AM-209 PTA产品料仓称重料斗

b.准备工作

(1)按照EFD,检查称重料斗的管线。

设备号EFD号

AM-209 A-49E-52C

(2)在空气瓶中引仪表风。

c.校准

在功能测试之前,要根据称重料斗操作手册,进行校准(DOC.NO.:AM209DC0009,Rev.0),每项功能的测试预设定值参考附录—8.1。

d.功能测试

称重料斗的功能测试应在就地控制盘的“手动”模式下进行,并与“称重料斗操作手册”(DOC.NO.:AM209DC0009,Rev.0)

和“Micon-line控制器操作手册”中(DOC.NO.:AM209DC0010,Rev.0)一致。

记录见附录—8.1。

中国石油化工股份有限公司建设项目生产准备与试车规定2.doc

中国石油化工股份有限公司建设项目生产准备与试车规定 (2008 年7 月9 日) 第一章总 第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益, 特制定本规定。 第二条本规定适用于中国石油化工股份有限公司(以下简称股份公 司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。其它建设项目可参照执行。 第三条本规定涉及的劳动安全、环保、消防和工业卫生,按照国家和股份公司现行的有关法律、法规、标准、规范和制度执行。 第四条生产准备工作贯穿于工程建设项目始终。在可行性研究报告 批复后,要编制《生产准备工作纲要》,将生产准备与投料试车工作纳入工程建设项目总体统筹控制计划中。 第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥, 一次成功。 第二章生产准备 第六条生产准备的任务: (一)组织准备; (二)人员准备;

技术准备; 物资准备; (五)资金准备; (六)营销准备; 外部条件准备。 第七条组织准备(一)建设项目在可行性研究报告批复后,建设单位要组建生产准备机构, 编制《生产准备工作纲要》,根据工程建设进展情况,按照精简、统一、效能的原则,负责生产准备工作。 (二)建设单位应根据总体试车方案的要求,及时成立以建设单位领导为 主,总承包(设计、采购、施工)、监理等单位参加多位一体的试车领导机构, 统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。 (三)根据设计要求和工程建设进展情况,按照现代化管理体制的要求, 建设单位要适时组建各级生产管理机构,以适应生产管理的实际需要。 (四)对合资企业或引进装置从组织准备开始就要力争掌握工作主动权。 第八条人员准备 (一)建设单位应在总部初步设计批复确定的项目定员基础上,编制具体 定员方案、人员配置总体计划和分年度计划,适时配备人员。 (二)项目所需人员以单位内部调配解决为主,内部调配难以满足需要的, 经总部有关部门批准,可通过系统内调剂及适量录用普通高等院校、高职学校等毕业生补充。 人员配备应注意年龄结构、文化层次、技术和技能等级的构成,在相同或类似岗位工作过的人员应达到项目定员的三分之一以上。 主要管理人员、专业技术人员应在投料试车1-2年以前到位。操作、

化工投料试车应具备的条件

化工投料试车应具备的条件 化工投料试车必须高标准、严要求,按照批准的试车方案和程序进行。在化工投料 试车前应严格检查和确认是否具备以下条件: 一、依法取得试生产方案备案手续 按照《危险化学品建设项目安全许可实施办法》 (国家安监总局令第 8 号)的规定,将试生产(使用)方案报相应的安监部门备案, 并取得备案证明文件。 、单机试车及工程中间交接完成 (一)工程质量初评合格。 (不知道) (二)“三查四定”的疑问整改消缺完毕,遗留尾项已处理。 (正在处理) (三)影响投料的设计变更项目已施工完毕。 (压缩机连锁) (火炬燃料气) (火炬 控制操作说明) (四)单机试车合格。 (空压机、卸车压缩机、气动阀) (五)工程已办理中间交接手续。 (不知道) (六)化工装置区内施工用临时设施已全部拆除; (七)设备位号和管道介质名称、流向标志齐全。 (八)系统吹扫、清洗完成,气密试验合格。 月份做的正在重新做) 三、联动试车已完成 (一)干燥、置换、三剂装填、计算机仪表联校等已完成并经确认。 (二) 设备处于完好备用状态。(卸车压缩机、空压机) 现场无杂物、 无障碍。(已完成) (完成) 吹扫、清洗完成、气密试验去年 9 (未完成)

(三)在线分析仪表、仪器经调试具备使用条件投用。(露点仪未安装) (四)化工装置的检测、控制、联锁、报警系统调校完毕,防雷防静电设施准确可 靠。(连锁、报警、检测、控制未调校,防雷防静电设施已检测) (五)现场消防、气防等器材及岗位工器具已配齐。(未完成) (六)联动试车暴露出的疑问已经整改完毕。 (未完成) 四、人员培训已完成 (一)国内外同类装置培训、实习已结束。(完成) (二)已进行岗位练兵、模拟练兵、防事故练兵、达到“三懂六会”(三懂:懂原理、懂结构、懂方案规程;六会:会识图、会操作、会维护、会计算、会联系、会 排除故障),提高“六种能力”(思维能力,操作、作业能力,协调组织能力,防事故能力,自我保护救护能力,自我约束能力)。(未完成) (三)各工种人员经考试合格,已取得上岗证。(已考证,压力容器) (四)已汇编国内外同类装置事故案例,并组织学习。对本装置试车以来的事故和事故苗

气化投料试车方案解析

气化工段投料试车方案 目录 一、气化装置概况及试车目的 (2) 二、试车组织与指挥系统 (3) 三、气化投料试车应具备的条件 (4) 四、试车负荷与物料平衡 (7) 六、开停车正常操作要点及事故处理 (12) 七、试车技术难点分析和对策 (30) 八、环境保护 (31) 九、安全技术与工业卫生 (31) 十、试车保运体系 (34)

一、气化装置概况及试车目的 1、装置概况 气化装置以煤浆和氧气为生产原料,生产处粗合成气、有效成分为一氧化碳和氢气,含量在80%左右。煤浆保证在40m3/h、氧气在20000Nm3/h左右,生产出有效气体在100000Nm3/h左右。气化装置包括:1112(煤浆制备工序)、1113(气化工序)、1114(渣水处理工序)、1115(沉渣池)、1116(临时渣场)、1338(火炬系统)六个工序。 1112是将煤贮运送来的煤制成浓度、粘度合格的煤浆送1113使用。 1113是将煤浆制备岗位生产的合格煤浆与空分岗位送过来的合格氧气在气化炉中进行反应,生产出以H2、CO为主要成分的粗合成气,经增湿、降温、除尘后送入变换岗位。 1114是将1113激冷室和洗涤塔排放的黑水,经过闪蒸和沉降处理,将其中的固体和溶解的气体从黑水中分离出来。经脱氧水槽除氧后,灰水返回气化工序循环使用,以最大限度的降低装置的污水排放量和生产耗水量,并将高压闪蒸汽的热量加以回收利用。 1115、1116是将前面几个工序事故状态下无法处理的渣水进行临时处理,短时间满足前工序正常运行. 1117是对化工厂事故排放气体以及气化工段开停车排放气体进行高空燃烧排放。 2、投料试车的指导思想和应达到的标准 要确保装置试车的安全、正常、成功,对操作法和试车方案等进行修改、补充和完善,并利用现有的条件对主装置各工序进行联动试车和

化工项目试生产方案模版

XXXX公司生产装置 总体开车方案 xxxx 公司2015 年10月26日

第一章工程概况 (3) 第二章总体开车方案的编制依据和原则 (5) 第三章开车的指导思想和应达到的标准 (6) 第四章开车应具备的条件 (6) 第五章开车的组织与指挥系统 (7) 第六章开车方案与进度 (8) 第七章设备、物料、燃料、动力检查情况 (15) 第八章安全、职业卫生及消防 (19) 第九章环境保护 (32) 第十章开车过程中可能出现的难点、对策 (32)

第一章工程概况 介绍企业的成立时间,位置,人员,《危险化学品安全生产许可证》,取证时间,许可范围。 本公司主要产品为(),同时副产(),中间产品为(),生产规模如下表:表1-1生产装置及生产规模一览表 主要装置、设施情况如下表: 表1-2 主要设备一览表 表1-3压力容器、特钟设备一览表

表1-4储存罐区一览表 生产装置工艺描述及工艺流程图:

第二章总体开车方案的编制依据和原则 第一节编制的原则 因本公司生产装置停止运行4个月进行了装置的年度检修,为保证本公司生产装置安全设施满足危险化学品生产、储存的安全要求,并处于正常适用状态,提高我公司技术管理的水平,保证顺利开车和安全、稳定、连续运转,特制定本开车方案。 第二节编制的依据 1.《中华人民共和国安全生产法》中华人民共和国主席令第13号 2.《危险化学品安全管理条例》中华人民共和国国务院令第594 号 3.《中华人民共和国劳动法》中华人民共和国主席令第28号 4.《中华人民共和国消防法》中华人民共和国主席令第6号 5.《特种设备安全监察条例》中华人民共和国国务院令第373号 6.《使用有毒物品作业场所劳动保护条例》中华人民共和国国务院 令第352号 7.《山东省安全生产条例》山东省人民代表大会常务委员会公告第 80号 8.《生产经营单位安全培训规定》国家安监总局令第3号,国家 安全生产监督管理总局令第80号修改 9.《危险化学品建设项目安全监督管理办法》国家安全生产监督管

预投料试车方案

输送设备试运 1.总述 这部分详细说明了输送设备机械盍测试程序。 根据下列条件要制定出单个设备的机械运转测试程序。 a.在开始机械运转测试之前,所有相关的施工工作,如:清洗、配管、电气、仪表都应已经完成。 b.下面提到的公用工程应能够供应,具备机械运转测试条件 —低压蒸汽(0.43MPaG) —冷却水 —低压惰气 —仪表风 c.在机械运转测试之前,与设备相连的管线和重要的管道应完成吹扫,装筱设备内的管道不需要吹扫,因为这项工作已经由制造商在出厂之前完成。 d.按照制造商的要求,在设备内加好润滑油/润滑脂。 e.所有相关的阀门,包括排放阀和丝堵都已经就位并符合EFD规定或制造商的要求。 f.在进行输送设备机械运转测试之前,要确认转动部件手动盘车灵活,并确认在转动部件和设备壳体内表面之间清洁、无异物。 g.在机械运转测试过程中,只要DCS系统调试完毕,就应该利用预试车的机会检查设备的各种报警和控制,检查所有相关仪表的功能是否正确。 h.检查所有安全装置,如:安全阀、止回阀并确认符合要求。 i.所有参与机械运转测试人员要留心测试现场并确认在设备内无异物和闲人,有关安全工作细节可参阅第7部分“工厂安全”及第3部件。 2.旋转真空过滤机

a.设备号设备名称 BM-301A/B TA旋转真空过滤机 BM-702A/B PTA旋转真空过滤机 b.准备工作 (1)根据下述的EFD,检查旋转真空过滤机的管线。 设备号EFD号 BM-301A/B B-49E-3A BM-702A/B B-49E-7D (2)按照制造商的要求,在下述的注油孔中加入符合规定的润滑油/润滑脂。 —减速机齿轮箱(润滑油) —电机(润滑脂) —旋转真空过滤机两侧(润滑脂) c.运转测试 (1)电机单试 在电机单试之前,应拆去链条,检查在“Jog”运转模式下的旋转方向。 电机在联轴节未安装、空载条件下运转到温度稳定为止。 (2)空载机械运转测试 —转速由DCS控制 —根据表2.3.3.3-1“调速设备”分别检查在速度范围最小、中间和最大时的转速。 —每隔15分钟,测量一次主轴轴承、电机的温度电机振动测量一次,记录见附表—1。 —空载机械运转测试要进行两个小时,经过两个小时,轴承温度才会达到稳态。 3.TA/PTA干燥机 a.设备号设备名称

中国石油天然气股份有限公司炼油化工建设项目投料试车条件

中国石油天然气股份有限公司 炼油与销售分公司、化工与销售分公司文件 油化字〔2006 〕185 号 关于印发《中国石油天然气股份有限公司炼油化工建设项目投料试车条件》的通知 各有关单位: 为进一步促进新建和改扩建炼油化工装置投料试车的科学化、制度化、规范化管理,现将《中国石油天然气股份有限公司炼油化工建设项目投料试车条件》印发给你们,要求各单位结合本单位实际,按照生产受控管理要求,严格按照投料试车应具备的22 项100条的条要求进行检查确认,做到试车工作的本质安全,保证试车预定日标实现。 中国石油天然气股份有限公司炼油化工建设项目投料试车条件 一、工程中间交接完成 1 .工程质量合格; 2 . “三查四定”的问题整改消缺完毕,遗留尾项已处理完; 3 .影响投料的设计变更项目已施工完; 4 . 工程已办理中间交接手续; 5 .现场施工用临时设施已全部拆除; 6 .设备位号和管道介质名称、流向标志齐全; 7 . 现场清洁、无杂物、无障碍。 二、联动试车已完成 8 .吹扫、清洗、气密、干燥、置换、三剂装填、仪表联校等已完成,并经确认; 9 .设备处于完好备用状态; 10 在线分析仪表、仪器经调试具备使用条件,工业空调已投用; 11 .仪表、计算机的检测、控制、联锁、报警系统调校完毕、准确可靠; 12 .岗位工器具已配齐。 三、人员培训已完成 13 国内外同类装置实习、培训结束; 14 .已进行岗位练兵、模拟练兵、事故预案演练,达到“三懂六会”(三懂:懂原理、懂结构、懂方案规程;六会:会识图、今操作、会维护、会计算、会联系、会排除故障),提高“六种能力”(思维能力,操作、作业能力,协调组织能力,应急能力,自我保护救护能力,自我约束能力); 15 .操作规程、投料试车方案已按岗位培训,并考核合格,各级管理人员、技术人员、操作人员达到任职上岗条件; 16 .已汇编国内外同类装置事故案例,并组织学习,对本装置试车以来事故和事故苗头本着“四不放过”的原则(事故原因分卞不清不放过,事故责任者和群众没有受到教育不放过,没有防范措施不放过,事故相关责任人未处理不放过),已进行分析总结,吸取教训;

化工项目试车方案

化工项目试车方案

xxxx有限责任公司 试车方案 编制: 审核: 批准: 二零一三年十二月

车间试车方案第一章、总则 一、试车人员: 总指挥:张 技术负责人:赵 安全负责人: 后勤保障:刘 电工、保全、制冷: 脱水工段负责人: 离心工段负责人: 环合工段负责人: 干燥包装工段负责人: 二、试车步骤 1、单机试车 2、联运试车 3、水联运试车 4、加料试车 三、试车时间: 12月日

第二章、试车前准备 1.总体检查:(1)设备是否按设计施工,施工质量是否符合规范和标准要求。 (2)设备是否按设计要求安装,是否配套,工艺流程是否符合要求。 (3)消防设备、消防设施、劳动保护、防毒面具等是否齐全好用,安全通道是否畅通无阻。 (4)框架、构架、梯子、护栏、平台是否符合设计要求,正常巡检路线是否畅通无阻。 2.工艺流程检查:(1)按照设计施工图的工艺流程认真逐条对照检查,进出装置及与设备相连的位置是否符合设计要求,有无错接、漏接、多接的现象。 (2)工艺管线及管件、法兰、螺栓、垫片、孔板等附件是否符合设计规定的压力、温度等级要求,以及材质是否符合要求。特别是对于高温、高压部位更应详细检查。 (3)阀门是否符合设计规定的压力、温度,盘根、压盖是否安装好,各阀门是否开关灵活(各阀门均应开关数次)、便于操作,截止阀、单向阀等有方向性的阀门安装是否正确。 (4)热力补偿结构是否符合标准要求。管线的支撑、吊托是否完好、牢固可靠。 (5)重点检查高温、高压的管线是否符合标准规范要求,各类施工档案材料应齐全。 (6)温度计套管、热电偶套管、压力表等安装是否齐全,是否符合

化工投料试车

气化装置化工投料试车方案 为了确保气化装置安全、顺利地一次投料成功,产出合格的煤气供下游装置投料试车,特制定本方案。 一、编制依据 (1)《壳牌煤气化化工工艺培训手册》 (2)《化学工业大、中型装置试车工作规范》(HGJ231-91) (3)《气化装置操作手册》 二、试车目的 (1)全面检查气化装置在投料运行期间设备、管道、阀门的完好性, 自控仪表的投用情况、自动分析的投用情况、顺控程序和联锁、 控制回路等的可靠性。 (2)全面检查公用工程的供应情况,包括:水、电、气、汽、柴油、 液化气、化学品等。 (3)检查气化装置在投料试车的情况下存在的问题和缺陷,并消除 存在的问题和缺陷,为今后装置的长周期稳定地运行打下良好 的基础。 三、试车的组织机构 (1)、气化试车领导小组: 组长: 副组长: 成员:

(2)、试车操作人员 一班:气化操作一班 二班:气化操作二班 三班:气化操作三班 四班:气化操作四班 机电仪人员全程参与投料试车 (3)、试车过程保运 单位:十一化建 职责:全面负责气化装置投料试车期间保运工作,负责组织气化 装置化工投料试车期间的故障和设备抢修,设备的维护。 (4)、物资筹备组 单位:综合部、设备部 职责:综合部全面负责装置投料试车期间办公物资供应;设备部 全面负责装置投料试车期间设备备件的供应,负责与各供应商联 络工作等。 四、投料试车应具备的条件 (1)各级试车指挥组织已经成立;操作人员已经配齐,各种规章制度已经建立。 (2)气化装置工程交接已经完成,单体试车和联动试车已经合格,并消除在试车过程中存在的各种问题和缺陷。 (3)气化装置的设备、管道等经吹扫、冲洗、酸洗、试漏、气密试验合格,特别是合成气大气密合格;各设备和管道按设计保

总体试车方案编制提纲

《总体试车方案》编制提纲 一、工程概况 (一)工程简要说明,附总流程图(方块图);改造项目附改造前总流程图或上一年度实际总流程图(方块图)。 (二)生产装置、公用工程及辅助设施的规模、工艺流程简要说明及建设情况。 (三)原料、燃料、动力供应及产品流向。 二、总体试车方案的编制依据和原则 三、试车的指导思想和应达到的标准 四、试车应具备的条件 五、试车的组织与指挥系统 (一)试车组织机构与指挥。 (二)技术顾问组和开车队。 (三)试车保运体系。 六、试车方案与进度 (一)单机试车、联动试车和化工投料试车方案简介。 (二)试车进度及其安排原则、化工投料与产出合格产品的时间。 (三)试车程序、主要控制点、化工装置考核与试生产时间安排。 (四)试车统筹进度关联图。 七、物料平衡 (一)化工投料试车的负荷。 (二)主要原料消耗计划指标与设计值(或合同保证值)的对比。 (三)物料平衡表: 1、主要产品产量汇总表。 2、主要原料消耗指标表。 3、化工投料试车运行状态表。 4、经济技术指标。 5、主要物料投入产出图。 八、燃料、动力平衡 (一)燃料、水、电、汽、风、氮气等的平衡。 (二)附表: 1、燃料平衡表。 2、用电计划表。 3、热负荷表。 4、蒸汽用量平衡表。 5、用水平衡表。 6、氮气平衡表。 7、其它。 九、安全、职业卫生及消防 (一)试车组织和指挥系统中安全、消防、职业卫生和应急救援机构、人员和职责。(二)基础工作:

1、依法进行安全评价及设立安全审查、安全设施设计专篇审查、职业病危害评价、防火设计审查等情况。 2、设计审查、重大设计变更、“三查四定”情况。 3、安全设施、消防和职业卫生设施和装备等配备情况。 4、有关安全、消防、职业卫生方面的管理制度、安全技术规程、事故应急预案等制订和完善情况。 5、人员在安全、消防、职业卫生方面培训考核情况。 6、对重大危险源、重要试车环节和难点进行危险有害因素辨识情况。 (三)按照规范要求采取的现场安全管理措施。 (四)试生产方案报安监部门的备案情况。 十、环境保护 (一)环保检测及“三废”处理。 (二)“三废”处理的措施、方法及标准。 (三)“三废”排放及处理一览表。 十一、试车的难点及对策 试车程序、倒开车、化工投料、化工装置负荷、物料平衡等方面的难点分析及相应的对策。十二、试车成本测算 试车成本测算是对新建、改建、扩建化工装置在试车期间的会计核算,时间段为化工装置开始试车至产出合格产品。 (一)试车成本测算的方法、结果及分析,所需资金总量和分配表。 (二)减少试车成本的措施。 十三、其它需要说明和解决的问题

化工投料试车方案

精心整理 苯酚丙酮装置 化工投料试车方案 (试行) 日 日 日一、化工投料必须具备的条件 化工装置投料是指一套化工装置经过土建安装,单体试运,中间交接,联动试运之后,对装置投入主要原料以进行试生产的过程,为进行装置单机试运,联动试运,倒开车等而投入的部分物料不能称为化工投料,习惯上将第一次投入原始的日期称为化工投料日。将第一次生产出合格产品的日期称为投产日。自投料日到投产日的过程称为化工投料过程。 化工投料是一个化工装置从设计,安装到投入生产漫长过程中最关键的一个步骤,同时也是风险最大的一步,化工投料是对一个化工装置的工艺技术,设计,设备制造,安装质量,公用工程(含三

废处理)条件,物资供应和销售水平、人员培训质量、生产管理制度、安全、消防、救护、生活后勤以及外事财务工作等方面的综合经验。也是资金的一次集中使用和增值过程,顺利投产,项目的筹划得到生产时间的初步肯定。工厂将为社会发展做出贡献,企业也将获得预期的经济效益。投产不顺利,甚至发生重大事故,企业将承受巨大的损失,因此,为了确保化工装置投料的顺利进行,必须努力做好各方面的工作,按照中石化总公司投料试车的要求,在实现以下22项条件的基础上,才能进行化工投料。 1.1工程中间交接完成 1.1.1 1.1.2 1.1.3 1.1.4 1.1.5 1.2 1.2.1 1.2.2 1.2.3 1.2.4 1.2.5 1.2.6 1.3 1.3.1 1.3.2 作、作业能力,协调组织能力,反事故能力,自我保护、救护能力,自我约束能力)。 1.3.3各种人员经考试合格,已取得上岗证。 1.3.4已汇编国内外同类装置事故案例,并组织学习,对本装置试车以来的事故和事故苗头本着“三 不放过”的原则进行分析总结、吸取教训。 1.4各项生产管理制度已经落实 1.4.1岗位分工明确,班组生产作业制度已建立。 1.4.2公司(总厂),分厂,车间三级试车(或厂、车间-装置二级)试车指挥系统已落实,干部已

设备试车方案.docx

X X X X X X项目设备单机试车方案 审批: 审核: 编制: XXXXXX项目项目部 2018 年4月12日

目录 一、编制说明 (2) 二、编制依据 (2) 三、工程概况 (2) 四、试车准备 (3) 4.1 、试车小组机构 (3) 4.2 、工机具准备 (4) 五、单机试车方案 (4) 5.1 泵类设备试运行 (4) 5.2 风机试运行 (5) 5.3固定式带式输送机试运行 (5) 5.4 螺旋输送机试运行 (7) 5.5 振动输送机试运行 (7) 5.6压缩机试运行 (8) 5.7 斗式提升机试运行 (8) 六、质量保证措施 (9) 6.1 、质量管理体系 (9) 6.2 、质量保证措施 (9) 七、安全文明施工及保证措施 (10) 7.1 、安全工作组织机构 (10) 7.2 、试运转安全注意事项 (10) 7.3 、施工安全保证措施 (10)

一、编制说明 本方案为 XXXXXX项目设备单机试车方案。 二、编制依据 1)施工图纸及合同文件 2)《压缩机、风机、泵安装工程施工及验收规范》GB50275-2010 3)《现场设备、工业管道焊接工程施工及验收规范》 GB50236-2011 4)《机械设备安装工程施工及验收通用规范》GB50231-2010 5)《石油化工静设备安装工程施工质量验收规范》GB50461-2008 6)设备安装说明书及相关技术文件 三、工程概况 XXXXXX项目需安装设备的子项主要有干煤棚、栈桥、加压气化车间、残炭 锅炉车间、破碎楼、热交换站等,主要动设备见下表。 动设备明细表 加压气化设备 序号设备名称位号数量标高备注1锅炉给水泵P1201A/B2/ 2开车鼓风机C11011200 3渣螺旋输送机L1103A/B27600 4加压螺旋输送机L1102A/B232800 51#斗式提升机A61031/ 62#斗式提升机A61041/ 73#带式输送机A61051/ 电动单侧梨式卸料L61071/ 8 器 仓壁振动器M6103A/B/4/ 9 C/D 10开车螺旋输送机L1101130200 干煤棚、栈桥、破碎楼 1盘式电磁除铁器M6102B1/ 2无堵塞细碎机B61021/ 32#带式输送机A61021/

化工项目试车方案

xxxx有限责任公司试车方案 编制: 审核: 批准: 二零一三年十二月

车间试车方案第一章、总则 一、试车人员: 总指挥:张 技术负责人:赵 安全负责人: 后勤保障:刘 电工、保全、制冷: 脱水工段负责人: 离心工段负责人: 环合工段负责人: 干燥包装工段负责人: 二、试车步骤 1、单机试车 2、联运试车 3、水联运试车 4、加料试车 三、试车时间:2013年12月日

第二章、试车前准备 1.总体检查: (1)设备是否按设计施工,施工质量是否符合规范和标准要求。 (2)设备是否按设计要求安装,是否配套,工艺流程是否符合要求。 (3)消防设备、消防设施、劳动保护、防毒面具等是否齐全好用,安全通道是否畅通无阻。 (4)框架、构架、梯子、护栏、平台是否符合设计要求,正常巡检路线是否畅通无阻。 2.工艺流程检查: (1)按照设计施工图的工艺流程认真逐条对照检查,进出装臵及与设备相连的位臵是否符合设计要求,有无错接、漏接、多接的现象。 (2)工艺管线及管件、法兰、螺栓、垫片、孔板等附件是否符合设计规定的压力、温度等级要求,以及材质是否符合要求。特别是对于高温、高压部位更应详细检查。 (3)阀门是否符合设计规定的压力、温度,盘根、压盖是否安装好,各阀门是否开关灵活(各阀门均应开关数次)、便于操作,截止阀、单向阀等有方向性的阀门安装是否正确。 (4)热力补偿结构是否符合标准要求。管线的支撑、吊托是否完好、牢固可靠。 (5)重点检查高温、高压的管线是否符合标准规范要求,各类施工档案材料应齐全。 (6)温度计套管、热电偶套管、压力表等安装是否齐全,是否符合要求。 (7)检查各下水井、地漏是否完好畅通。

化工装置安全试车化工投料试车管理办法

化工装置安全试车化工投料试车管理办法 第一节试车条件 第七十四条化工投料试车的主要任务是,用设计文件规定的工艺介质打通全部装置的生产流程,进行各装置之间首尾衔接的运行,以检验其除经济指标外的全部性能,并生产出合格产品。 第七十五条化工投料试车前,建设(生产)单位必须组织进行严格细致的试车条件检查。试车应坚持高标准、严要求,精心组织,严格做到“四不开车”,即:条件不具备不开车,程序不清楚不开车,指挥不在场不开车,出现问题不解决不开车。 第七十六条未做好前期准备工作,具备条件,化工投料试车不得进行。详见附件4:《化工投料试车应具备的条件》。 试车方案及标准第二节. 第七十七条化工投料试车方案应由建设(生产)单位负责编制并组织实施,设计、施工单位参与,引进装置按合同执行。主要包括下列基本内容: 1、装置概况及试车目标。 2、试车组织与指挥系统。

3、试车应具备的条件。 4、试车程序、进度及控制点。 5、试车负荷与原料、燃料平衡。 6、试车的水、电、汽、气等平衡。 7、工艺技术指标、联锁值、报警值。 8、开、停车与正常操作要点及事故应急措施。 9、环保措施。 10、防火、防爆、防中毒、防窒息等安全措施及注意事项。 11、试车保运体系。 12、试车难点及对策。 、试车可能存在的问题及解决办法。13. 14、试车成本预算。 第七十八条化工投料试车应遵守下列规定: 1、试车必须统一指挥,严禁多头领导、越级指挥。 2、严格控制试车现场人员数量,参加试车人员必须在明显部位佩戴试车证,无证人员不得进入试车区域。 3、严格按试车方案和操作法进行,试车期间必须实行监护操作制度。 4、试车首要目的是安全运行、打通生产流程、产出合格产品,不强求达到最佳工艺条件和产量。 5、试车必须循序渐进,上一道工序不稳定或下一道工序不具备条件,不得进行下一道工序的试车。

联动试车方案

********工厂联动试车方案 1.编制说明 1.1本次试车目的是检验设备在联动运转情况下相互能力相互匹配情况,能否满足产能需要,设备管道是否满足要求,配管是否合理,在连续运转工程中公用工程系统、仪表系统、安全环保设施是否满足使用,暴露出设计、安装中的不足,以便进行后期调整。 1.2本方案适用于******工厂。 1.3压滤系统使用水代替物料,检验压滤机的各动作、联锁是否正常即可。 1.4干燥系统检验各控制点联锁是否正常即可。 2.联动试车应具备条件 2.1设备条件 1.1.1现场施工已经全部结束,施工器械、工具已全部撤出;临时用电线路、临时配电盘已全部拆除;平台及墙壁孔洞封堵完成。 1.1.2管道、设备已经吹扫、打压完成;管道、设备保温着色、标识完成。 1.1.3压力管道已通过无损检测,检测结果合格,并取得相关部门发放证书。 1.1.4各设备已经按要求进行润滑,润滑油型号使用正确。 1.1.5各设备已经单机试车完毕,在单机试乘过程中出现的问题已经全部解决,并通过再次验证。 2.2现场条件 1.2.1现场卫生已进行清理,无异物,各通道畅通。 1.2.2照明良好,灯具照度可以满足视镜、仪表等观察要求光线。 1.2.3设备、管线已擦拭干净,无油污。 2.3人员 2.3.1为保证联动试车安全、有序进行,参与式车人员必须经过培训,对设备、工艺、试车方案熟练掌握。操作人员经培训合格,取得作业资格,具备上岗操作能力。特种作业人员已取得相关部门培训上岗资质。 2.3.2成立试车领导小组,明确人员责任。 2.4与试运转有关的水汽气等公用工程及电气、仪表系统满足投用要求。 2.5试运转所需动力、仪表气、自来水、压缩空气等已调试完毕,并能保证供应。 2.6试运转方案已经批准。 2.7试车使用洁净水代替物料,试车前应将丙烯腈储罐、异戊烷储罐、异辛烷储罐加入部分水,水量以满足投料模拟量即可。 3.联动试车 3.1试车前检查 3.1.1检查确认仪表风干燥机、空压机、循环水泵处于正常运转状态,室外、车间内公用工程管道无泄漏。 3.1.2电力、仪表风、蒸汽、降温水、热水系统处于正常供应状态,规格参数处于正常范围(供应规格详见表3.1-1)。 公用工程规格表 (表3.1-1)

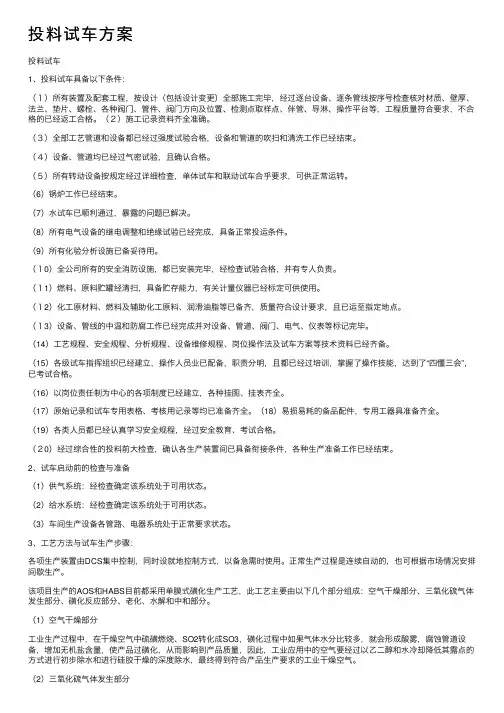

投料试车方案(模板)

888888888888888888888888888 *****公司300万吨/年****项目投料试车方案 **石化公司 二○○九年七月 目录

*****公司300万吨/年重油催化裂化装置烟气脱硫项目投料试车方案 第一章装置概述及试车目标 (1) 1.1装置概述 (1) 1.2试车指导思想 (4) 1.3试车目标 (5) 第二章试车组织机构及管理职责 (6) 2.1公司试车领导小组 (6) 2.2分厂试车领导小组 (8) 2.3车间试车领导小组 (8) 2.4技术顾问组: (8) 2.5试车保运体系 (9) 第三章试车应具备的条件 (10) 3.1工程中间交接完成 (10) 3.2联动试车已完成 (10) 3.3人员培训已完成 (10) 3.4各项生产管理制度已落实 (11) 3.5投料试车方案已向交底 (11) 3.6保运工作已落实 (11) 3.7供排水系统已正常运行 (11) 3.8供电系统已平稳运行 (11) 3.9蒸汽系统已平稳供给 (11) 3.10供风系统已运行正常 (11) 3.11化工原料、辅助材料、润滑油准备齐全 (11) 3.12备品配件齐全 (12) 3.13通讯联络系统运行可靠 (12) 3.14物料贮存系统已处于良好待用状态 (12) 3.15化验分析准备工作已就绪 (12) 3.16安全、消防、急救系统已完善 (12) 3.17生产调度系统已正常运行 (13) 3.18环保工作达到“三同时”要求 (13) 3.19装置工艺准备及试车条件确认工作已完成 (13) 3.20现场保卫已落实 (13) 3.21生活与后勤服务已落实 (13) 3.22试车指导人员和国外专家已到现场 (14) 第四章试车程序及试车进度 (15) 4.1装置试车程序图 (15) 4.2装置的试车进度说明 (15) 4.2装置的试车统筹图 (16) 第五章试车负荷及原燃料平衡 (18) 5.1正常工况物料平衡 (18) 5.2装置物料试车的负荷 (18) 5.3原料及产品性质 (18) 第六章试车公用工程及试剂消耗 (20) 6.1公用工程消耗 (20)

化工厂试生产(使用)方案计划

600吨/年杂醇油加工项目试生产(使用)方案 安全科 2011-7-26

前言 依据《山东省化工装置安全试车工作规范(试行)》及《山东省化工装置安全试车十个严禁(试行)》的通知有关要求,日照市岚山世鑫化工厂化工投料试车必须高标准、严要求,按照批准的试车方案和程序进行。在化工投料试车前应严格检查和确认是否具备试车条件。

第一部分试生产(使用)方案 一、建设项目施工完成情况 二、生产、储存的危险化学品品种和设计能力 三、试生产(使用)过程中可能出现的安全问题及对策 四、采取的安全措施 五、事故应急救援预案 六、试生产(使用)起止日期

一、建设项目施工完成情况 1、建设项目概况 化工厂由个人出资,在村建设杂醇油加工生产项目,由于该项目的生产工艺不符合国家产业政策要求,现进行改建。该企业名称已经得到市工商行政管理局核准。厂区土地使用面积1818 m2,其中原有土地使用面积为918 m2,并租用南侧900m2的土地。建设项目位于市费家湖村原淀粉小区东北角处。企业已于2012年8月取得了规划选址意见书。项目周边情况为东侧:树林,紧临;东南角处有一家废弃淀粉厂房,距离为5m;南侧:3m宽进厂区的便道,便道南侧为树林;西侧:8m之外为多家废弃厂房,距35m处有一个村级变压器;北侧:农田,距500m处为村。北侧距离围墙15m有一条10KV的高压线(杆高10m)。该项目距疏港路800m,交通较为方便。 厂区内的平面布置为:厂区西北角为生产装置和控制室,西南角为储罐区,东南角为办公区,办公区北侧10m为导热油炉房。 2、建设项目施工完成情况 根据设计单位的规划,整个厂区分为生产区和生活区两部分。本生产装置有导热油炉室、蒸馏塔、化盐池、办公室、消防水池等建构筑物组成。目前的施工完成情况如下:导热油炉室、蒸馏塔、化盐池、办公室、消防水池等建筑结构施工等均完成,原料储罐、成品储罐以及配电室、办公生活设施等均完成生产设施、安全设施的安装工作,并对设备安装就位、消防、配电等安全生产设施分别选择了具备资质的设计、施工单位。 蒸馏釜与控制室之间设置实体防火墙,符合《石油化工企业设计防火规范》第4.2.19条的要求,装置的控制室不得与设有甲、乙

化工装置试车方案

化工装置试车方案 试车是化工项目建设的重要组成部分。为保证实现合 理工期和安全试车,考核设计、施工、机械制造质量和生产 准备工作,使建设项目能持续稳定生产,达到设计规定的各项技术经济指标,发挥投资效益。 按照相关规定和要求,编制总体试车方案和配套细化方案,做好试 车前的生产准备、预试车、化工投料试车及生产考核工作,可为装置投产后运行的“安、稳、长、满”奠定良好的基础。 “试车”与“开车” 试车:顾名思义是对生产流程或设备(“车”仅是借用)进行一系列试验的一个相当长的过程。对应的英文“ Commissioning ” 是“ Commission ”的动名词,原意是“汇聚”、“会议”、或“集结”讨 论决定某事。 开车:顾名思义是启动、发动、开动生产流程或设备 (“车”也仅是借用)的具体动作,可多次重复。对应的英文“ Start-Up ” 的原意也是“启动”或“开始”。 试车的广义定义 项目从建设阶段的装置设备安装完成后至装置投入运行、通过考核并被业主正式验收的过渡性衔接过程。 (1 )从安装就位开始,包括:预试车、(机械)竣工 (Mechanical )冷试车(联动试车); (2 )热试车(投料试车)、开车(俗名)、投产(试车成功)、性

能考核、试车后服务。 1 、预试车(Pre-Commissioning) 即安装就位后的工作,是施工过程的最后收尾阶段,包括: 1. 管道强度试验、烘炉; 2. 静止设备开启检查及恢复; 3. 设备填料的装填(包括分子筛、树脂)管路的吹扫,及气密试验(按施工规范要求); 4. 运转设备无负荷及带负荷试运及测试(单机试车); 5. DCS/ 仪表电器调试及联锁回路调试等等。 由总包的施工管理人员负责组织,分包方的施工人员具体操作,总包的试车管理人员及业主人员额外监督。 2、冷试车(联动试车) 即装置竣工(中间交接)后为装置原始启动所做的一切 工作,是热试车(化工投料试车)的基础,包括: 1. 煮炉、管道及设备的清洗预膜; 2. 催化剂、化学品的装填; 3. DCS 及联锁回路试验; 4. 紧急停车试验; 5. 模拟物料运转(水运、油运、冷运、热运); 6. 系统干燥置换、预热、预冷等等; 3、热试车(化工投料试车)

化工投料试车方案等编制的基本要求

●化工投料试车方案--应由建设(生产)单位负责编制并组织实施,设计、 施工单位参与,引进装置按合同执行。主要包括下列基本内容: 1、装置概况及试车目标。 2、试车组织与指挥系统。 3、试车应具备的条件。 4、试车程序、进度及控制点。 5、试车负荷与原料、燃料平衡。 6、试车的水、电、汽、气等平衡。 7、工艺技术指标、联锁值、报警值。 8、开、停车与正常操作要点及事故应急措施。 9、环保措施。 10、防火、防爆、防中毒、防窒息等安全措施及注意事项。 11、试车保运体系。 12、试车难点及对策。 13、试车可能存在的问题及解决办法。 14、试车成本预算。 ●化工投料试车应遵守下列规定: 1、试车必须统一指挥,严禁多头领导、越级指挥。 2、严格控制试车现场人员数量,参加试车人员必须在明显部位佩戴试车证,无证人员不得进入试车区域。 3、严格按试车方案和操作法进行,试车期间必须实行监护操作制度。 4、试车首要目的是安全运行、打通生产流程、产出合格产品,不强求达到最佳工艺条件和产量。 5、试车必须循序渐进,上一道工序不稳定或下一道工序不具备条件,不得进行下一道工序的试车。 6、仪表、电气、机械人员必须和操作人员密切配合,在修理机械、调整仪表、电气时,应事先办理安全作业票(证)。 7、试车期间,分析工作除按照设计文件和分析规程规定的项目和频次进行外,还应按试车需要及时增加分析项目和频次并做好记录。 8、发生事故时,必须按照应急处置的有关规定果断处理。 9、化工投料试车应尽可能避开严冬季节,否则必须制定冬季试车方案,落实防冻措施。 10、化工投料试车合格后,应及时消除试车中暴露的缺陷和隐患,逐步达到满负荷试车,为生产考核创造条件。 ●化工投料试车应达到下列标准: 1、试车主要控制点正点到达,连续运行产出合格产品。 2、不发生重大设备、操作、火灾、爆炸、人身伤害、环保等事故。 3、安全、环保、消防和职业卫生做到“三同时”,监测指标符合标准。 4、生产出合格产品后连续运行72小时以上。 5、做好物料平衡,控制好试车成本。

投料试车要求

投料试车要求 在投料试车前严格检查和确认下列应具备的条件: 4.1试车体系 4.1.1各级开车指挥系统已成立并有效运转。 4.1.2各项管理制度、程序已制定并实施。 4.1.3生产运行管理人员到位,职责明确,调度人员熟悉试车/开车期向各装置(厂)之间,原料、燃料、产品及动力的联系和衔接,并能在紧急情况时指挥各装置(厂)人员进行应急处理。 4.2 HSE体系 4.2.1HSE系统已建立并能够支持试车工作。 4.2.2与HSE相关的制度、程序和规范已制定完并开始执行。 4.2.3与HSE相关的设备、器具和项目已完成并投入正常运作。 4.2.4试车/开车已进行HSE评估,对评估中不满足要求的事项已采取措施或制定应急预案。 4.3 工程完工并已中交 4.3.1工程中交根据工程进度可按单元或系统进行,要严格执行《石油[wiki]化工[/wiki]大、中型建设项目试车工作暂行规定》,实现高水平中交。 4.3.2工程质量达到国家标准,初评合格,“三查四定”的问题整改消缺完毕。

4.3.3遗留尾项已处理完善。影响投料的设计变更项目已施工完。 4.3.4工程已办完中间交接手续,锅炉、压力容器已办理使用证。 4.3.4现场施工用临时设施已全部拆除,现场清洁、无杂物,现场满足HSE规定的试车要求。设备、管道保温良好。设备位号和管道介质名称,流向标志齐全。各类照明投用、道路畅通。 4.4与投料试车相关的作业已按方案全部完成 4.4.1各类调试作业如:吹扫、化学清洗、气密、干燥、置换、烘炉、三剂装填、计算机仪表联校、DCS控制、联锁、ESD 系统调校等已完成并经确认合格。 4.4.2设备处于完好备用状态。 4.4.3机电仪等管理制度已落实。 4.4.4装置分析准备工作已就绪,在线分析仪表、仪器经调试具备使用条件,工业空调已投用。 4.4.5岗位工器具已配齐。 4.4.6各装置联动试车已经完成。 4.5人员培训已完成 4.5.1国内外同类装置培训、实习已结束。 4.5.2生产操作人员的技术培训(如基本知识和技能,操作规程、DCS、ESD、试车方案等)完毕。

化工项目试车方案

xxxx有限责任公司 试车方案 编制: 审核: 批准:

二零一三年十二月 车间试车方案 第一章、总则 一、试车人员: 总指挥:张 技术负责人:赵 安全负责人: 后勤保障:刘 电工、保全、制冷: 脱水工段负责人: 离心工段负责人: 环合工段负责人: 干燥包装工段负责人: 二、试车步骤 1、单机试车 2、联运试车 3、水联运试车 4、加料试车 日月12年2013三、试车时间:第二章、试车前准备

1.总体检查: (1)设备是否按设计施工,施工质量是否符合规范和标准要求。(2)设备是否按设计要求安装,是否配套,工艺流程是否符合要求。(3)消防设备、消防设施、劳动保护、防毒面具等是否齐全好用,安全通道是否畅通无阻。 (4)框架、构架、梯子、护栏、平台是否符合设计要求,正常巡检路线是否畅通无阻。? 2.工艺流程检查: (1)按照设计施工图的工艺流程认真逐条对照检查,进出装置及与设备相连的位置是否符合设计要求,有无错接、漏接、多接的现象。(2)工艺管线及管件、法兰、螺栓、垫片、孔板等附件是否符合设计规定的压力、温度等级要求,以及材质是否符合要求。特别是对于高温、高压部位更应详细检查。 (3)阀门是否符合设计规定的压力、温度,盘根、压盖是否安装好,各阀门是否开关灵活(各阀门均应开关数次)、便于操作,截止阀、单向阀等有方向性的阀门安装是否正确。 (4)热力补偿结构是否符合标准要求。管线的支撑、吊托是否完好、牢固可靠。 (5)重点检查高温、高压的管线是否符合标准规范要求,各类施工档案材料应齐全。 (6)温度计套管、热电偶套管、压力表等安装是否齐全,是否符合要求。

化工投料试车方案

化工投料试车方案 一、公共部分 1、化工投料试车的目的 1)投料试车,打通全流程。 2)按照配方生产出符合国家标准的合格产品。 3)及时发现设计的缺陷,为满负荷试车及生产考核创造条件。 4)安全试车无事故。 5)环保测试合格,三废排放符合规定。 2、化工投料试车的有关规定 1)参加试车人员必须在明显部位佩带试车证,无关人员不得进入试车区域。 2)必须严格按电化厂生产指挥系统进行指挥,听从试车领导小组的统一部署,严禁多头领导,越级指挥。 3)必须按《F141b化工投料试车方案》和《F141b操作规程》中的操作法进行操作,在试车期间必须实行监护操作。 4)化工投料试车必须循序渐进,当上一道工序不稳定或下一道工序部具备条件时,不得进行下一道工序的试车。 5)机、电、仪人员必须和操作人员,指挥人员密切配合,在维修、调整、整改时,应事先办理工作票,防止事故发生。 6)在化工投料试车期间,除了按分析规程规定的项目和频次分析外,还应根据试车要求,及时增加分析项目和频次,不得无故推迟。 7)必须按照《F141B化工投料试车方案》的规定测定数据,做好纪录,及时分析,及时反馈。 3、化工投料试车的组织机构 为确保试车顺利进行特成立试车领导小组: 组长:韩文龙副组长:宋晓东吕海滨 技术总顾问: 组员: 参加试车人员: 4.化工投料试车必须具备的条件 1)水联动试车已经完成,并已经消除装置缺陷,联动试车期间系统稳定运行,并已取得联动试车认可证明。 2)化工投料试车报告和方案已经申报,并经上级主管部门批准。 3)与工程有关的生产管理机构和生产调度指挥系统开始正常工作,所有人员培训合格,持证上岗。 4)工艺规程、操作规程、安全规程、机电仪维修规程、分析规程计试车方案已印发实施。 5)车间涉所有生产指挥人员、管理人员、操作人员都受过安全、消防教育,并取得安全作业证。
