环氧树脂地坪漆的施工步骤

环氧树脂地坪漆的施工步骤

1.地面准备:

a.检查地面的平整度,如有凹凸不平的地方需要进行修补。

b.清理地面上的杂质,如油污、灰尘等。

c.如果地面有旧涂层,需要将旧涂层清除干净。

2.防潮处理:

a.如果地面存在潮湿情况,需要进行防潮处理。

b.可以使用底漆进行防潮处理,选择适合的底漆根据具体情况操作。

3.底漆施工:

a.根据地面情况选择适合的环氧树脂地坪漆底漆进行施工。

b.用刷子或滚筒均匀地将底漆涂抹在地面上。

c.底漆施工后需要等待底漆干燥,一般需要24小时左右。

4.中涂施工:

a.在底漆干燥后,可以进行中涂施工。

b.使用滚筒均匀地将环氧树脂地坪漆中涂于地面上。

c.中涂施工后需要等待中涂干燥,一般需要24小时左右。

5.面漆施工:

a.在中涂干燥后,进行面漆施工。

b.使用滚筒均匀地将环氧树脂地坪漆面漆涂抹在地面上。

c.面漆施工后需要等待面漆干燥,一般需要24小时左右。

6.封闭施工:

a.在面漆干燥后,可以进行封闭施工。

b.使用滚筒均匀地将环氧树脂地坪漆封闭剂涂抹在地面上。

c.封闭施工后需要等待封闭剂干燥,一般需要24小时左右。

7.抛光处理:

a.在封闭剂干燥后,进行抛光处理。

b.使用机械抛光机对地面进行抛光,使地面更光滑。

8.保养:

a.在地面完全干燥后,进行常规保养。

b.避免重物拖拉,避免尖锐物品划伤地面。

c.定期进行清洁保养,如使用中性洗涤剂清洁地面。

以上是环氧树脂地坪漆的施工步骤,环氧树脂地坪漆的施工需要注意环境温度、湿度等因素,施工时一定要按照产品说明书进行操作,确保施工效果和质量。

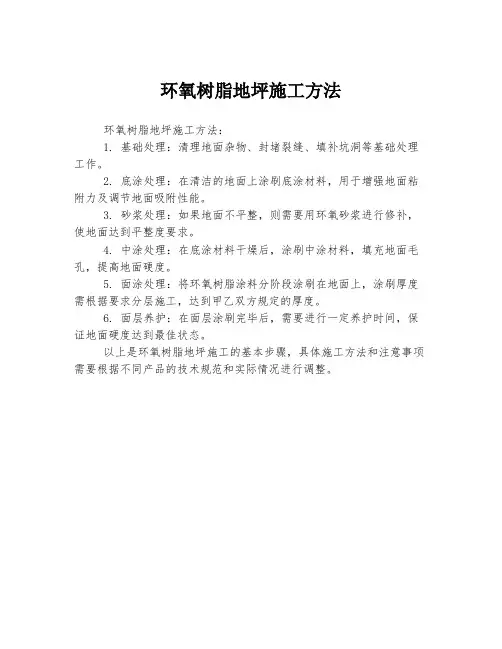

(完整版)环氧地坪漆施工方法

目录 一、编制依据 (2) 二、施工安排 (2) 三、环氧自流平地坪漆构造设计 (2) 四、施工准备 (2) 五、施工工艺流程及操作要点 (5) 六、质量标准 (11) 七、成品保护措施 (11) 八、安全保证措施及文明施工 (11)

一、依据 1、环氧树脂自流平地面工程技术规程GB/T50589-2010。 2、JGJT175-2009 自流平地面工程技术规程。 3、《建筑设计防火规范》GB50016-2014 4、《建筑内部装修设计防火规范》GB50222-2015 5、《人民防空工程设计防火规范》GB50098-2009 二、施工安排 1、施工现场安排:根据现场施工条件,按顺序依次施工,施工完一个区域,再进行下一个区域施工。 2、根据面层面积确定详细的材料使用计划,按进度要求及现场实际情况提报物资计划,做到材料分批进场分批领用,做好材料防潮防晒措施。 3、劳动力安排:根据现场实际情况及进度计划的顺利完成,具体劳动力安排如下: 三、环氧地坪漆及水泥自流平构造设计 1、环氧地坪涂层应包括底涂层、中涂层和面涂层。各层厚度见下表: 四、施工准备 1、施工前准备工作:

(1)对待施工基面进行强度、平整度的检查,以确定底涂用量及是否需要补强处理; (2)选取约1m2有代表性的基面试验底涂的施工性能及实际用量; (3)丈量实际施工面积、计算每种材料用量控制范围是否超过备料量,如果备料量不够则及时补足; (4)划分施工区域、封闭现场,做好人流、物流的分流控制计划措施,充分考虑施工时对环境设施的影响,特别是门把手、通风口、消防装置等; (5)与甲方联系确认电源的连接等相关交接工作; (6)在施工分离带割沟缝贴分色纸,做好收口工作准备; (7)技术准备:项目部按要求组织人员学习有关规范、规程。确定环氧地面工程的控制重点和难点,并制定相应的措施。制定详细的有针对性和操作性的技术交底,做好技术交底工作。施工前由施工负责人组织技术人员、工长、质检员及劳务队班组长进行方案交底,使管理人员都能掌握环氧地坪漆的重点、难点,在施工中能正确操作。对专业技术工人、专业管理人员进行具有针对性的技术、质量、安全、消防、安全文明施工及环保(三级)交底。 2、材料准备 (1)主要材料: 环氧封闭底漆、环氧砂浆中涂(找平修补腻子),环氧灌浆材料、面层处理养护剂、起砂剂等辅助材料。环氧地坪漆涂料为双组份,严格按配比充分搅拌混和,化学环氧地坪漆涂料为成膜的双组份无溶剂具体技术指标符合投标工艺要求或符合国家标准。具体指标如下: 涂料种类:环氧地坪漆为成膜物的双组份无溶剂环氧地坪漆涂料;

环氧地坪漆施工方法

环氧地坪漆施工方法 环氧地坪漆施工方法 一、编制依据 本文参考了以下技术规范:GB/T-2010环氧树脂自流平地 面工程技术规程、T175-2009自流平地面工程技术规程、《建 筑设计防火规范》GB-2014、《建筑内部装修设计防火规范》GB-2015和《人民防空工程设计防火规范》GB-2009. 二、施工安排 1、施工现场安排:根据现场施工条件,按顺序依次施工,每个区域施工完毕后再进行下一个区域施工。 2、根据面层面积确定详细的材料使用计划,按进度要求 及现场实际情况提报物资计划,做到材料分批进场分批领用,并采取防潮防晒措施。 3、劳动力安排:根据现场实际情况及进度计划的顺利完成,分别安排15名工种专业面层施工人员、5名杂工、2名管 理人员和2名其他工种。

三、环氧自流平地坪漆构造设计 1、环氧地坪涂层应包括底涂层、中涂层和面涂层。各层的厚度应按下表确定: 部位。构造。底涂层厚度。中涂层面涂层总厚度。面涂层厚度 车库及非机动车库。环氧地面。0.3mm。1.7mm。5mm 汽车坡道。环氧砂粒。0.2mm。1mm。5mm 非机动车坡道。水泥自流平。1mm。3mm。5mm 四、施工准备 1、施工前准备工作应包括: 底涂层的涂刷应连续成膜无漏,厚度为0.3mm;中涂层面涂层总厚度为1.7mm,面涂层厚度为5mm。 2、环氧地坪漆施工前应进行基层处理剂三遍1mm的处理。 五、施工工艺流程及操作要点 1、基层处理:清除基层表面的油污和松散物,处理裂缝和凹坑,并进行打磨处理。

2、底涂层施工:按照涂刷要求进行底涂层的施工,并在施工后进行充分干燥。 3、中涂层施工:按照涂刷要求进行中涂层的施工,并在施工后进行充分干燥。 4、面涂层施工:按照涂刷要求进行面涂层的施工,并在施工后进行充分干燥。 5、环氧地坪漆施工结束后,应进行充分的通风和干燥,以确保涂层质量。 六、质量标准 1、环氧地坪漆施工结束后,应符合国家相关标准和技术规范的要求。 2、涂层应平整、无气泡、无脱落、无裂纹、无砂粒等缺陷。 七、成品保护措施 1、施工结束后,应在涂层表面覆盖保护膜,以保护涂层不受损坏。 2、在施工结束后的48小时内,应禁止车辆、人员等重物进入施工区域。

开封环氧地坪漆施工流程

一个效果和质量比较好的地坪工程是需要专业的团队按照施工步骤和要求来逐步完成的,因此无论是对于厂家还是用户都需要清楚施工方面的程序。 可以分为以下这些步骤来进行: 1、基材整理:用金刚砂地坪专用的钻石刀研磨工具将素地之杂质研磨清除,并将混凝土表面粗糙化后,将灰尘完全清洁干净,表面须平整,坚固且经充分干燥,表面之油脂、泥土等须充分清除。 2、底涂涂布:将底涂依比例均匀混合后,均匀涂布于素地上约4小时后可进行中涂层施工。 3、中涂砂浆铺设:将环氧树脂中涂依比例均匀混合后,加入适量的石英砂铺设约10小时后方可进行下一步施工。 4、中涂研磨及整理:中涂硬化10小时后,检查中涂层表面,若发现中涂层有部分区域显露砂石粗糙面,必须以环氧树脂批涂进行修补批覆工作,否则影响面涂铺设之成败;待中涂硬化后,用研磨机械将表面石磨粗糙及清除杂质,将场地

清洁干净。 5、中涂腻子铺设:将环氧树脂中涂依比例均匀混合后,加入适量的腻子粉搅拌均匀,用平板刀均匀铺设约10小时后方可进行下一步施工。 6、检查中涂层表面,若发现中涂层有部分区域显露砂石粗糙面,必须以环氧树脂批涂进行修补批覆工作,否则影响面涂铺设之成败;待中涂硬化后,用研磨机械将表面石磨粗糙及清除杂质,将场地清洁干净。 7、腻子铺设:将环氧树脂中涂依比例均匀混合后,加入适量的滑石粉搅拌均匀,用平板刀均匀铺设约10个小时后方可施工。 8、待中涂硬化10小时后,检查中涂层表面,若发现局部有小颗粒,及时清除,以免影响面涂表面效果。 9、面涂铺设:将环氧树脂面涂剂依比例均匀混合后,用滚轮滚涂于中涂之上,完成待24小时后,人员方可进入,七天后,重机械方可进入。 10、环氧画线:将环氧画线涂料按比例均匀混合,用滚轮滚涂于面涂之上,完成待24小时后,人员方可进入,七天后,重机械方可进入。

环氧树脂地坪漆施工流程

环氧树脂地坪漆施工流程 环氧树脂地坪漆是一种常用的地坪涂料,具有耐磨损、耐酸碱、美观易清洁等优点,被广泛应用于各种场所。下面将介绍环氧树脂地坪漆的施工流程。 第一步:基面处理 在进行环氧树脂地坪漆施工前,首先需要对基面进行处理。处理的目的是为了消除基面的油污、灰尘等杂质,保证地坪漆施工的粘结性。处理方法一般包括抛光、打磨、清洗等步骤。抛光和打磨可以去除基面的粗糙度,清洗则可以去除基面的污垢。 第二步:底涂施工 底涂是环氧树脂地坪漆施工的第一步,其主要作用是增强地坪漆与基面的附着力。底涂一般采用环氧树脂底漆进行施工。施工时需要将底漆均匀地涂刷在基面上,确保底漆与基面之间的贴合。底涂施工完毕后,需要等待一段时间,让底漆充分干燥。 第三步:中涂施工 中涂是环氧树脂地坪漆施工的第二步,其主要作用是增加地坪漆的厚度和耐磨性。中涂一般采用环氧树脂中涂料进行施工。施工时需要将中涂料均匀地涂刷在底涂层上,保持一定的涂布厚度。中涂施工完毕后,同样需要等待一段时间,让中涂料充分干燥。 第四步:面涂施工

面涂是环氧树脂地坪漆施工的最后一步,其主要作用是增加地坪漆的光泽度和美观度。面涂一般采用环氧树脂面涂料进行施工。施工时需要将面涂料均匀地涂刷在中涂层上,保持一定的涂布厚度。面涂施工完毕后,同样需要等待一段时间,让面涂料充分干燥。 第五步:封面处理 封面处理是环氧树脂地坪漆施工的最后一道工序,其主要作用是保护地坪漆的表面,增加地坪漆的耐磨性和耐腐蚀性。封面处理一般采用环氧树脂封面剂进行施工。施工时需要将封面剂均匀地涂刷在地坪漆的表面上,形成一层保护膜。封面处理完毕后,同样需要等待一段时间,让封面剂充分干燥。 通过以上的施工流程,环氧树脂地坪漆施工完成后,地面会呈现出光滑、平整、美观的效果。同时,环氧树脂地坪漆还具有耐磨损、耐酸碱、易清洁等特点,能够满足各种场所的使用需求。在施工过程中,需要注意选择适合的地坪漆材料,合理控制涂布厚度,保证每一道工序的干燥时间,以确保施工质量和效果。在地坪漆施工完成后,还需要进行定期的维护和保养,以延长地坪的使用寿命。

环氧地坪的施工流程、步骤

在现实生活中,各种各样的地坪材料围绕在我们身边,特别是在一些工厂或是生产车间,都可以见到它的身影,由于这样地坪需要很多的施工工序才能够完成,要想保证地坪施工的质量和效果,一般需要先根据现场制定详细的施工方案和流程,这里就给您分享一个实际的案例,带您进一步了解环氧地坪是如何进行施工的。 环氧地坪工艺流程基本是哪个可以分为这几个流程:素地处理——底漆层施工——环氧砂浆修补找平层——环氧腻子层——面漆层施工——罩光层施工。详细的方案细则给您介绍一下: 一、地面处理: 1、清除表面的水泥浮浆以及粘附的垃圾杂物。 2、地坪表面的打毛,需用打磨机来完成,并彻底清洁。 3、机器设备下面打磨机磨不到的位置,需用钢刷清理。

4、地面有油渍的部分,需用特殊方法处理干净。 5、对地坪表面的洞孔和明显凹陷处应用腻子来填补批刮,干后,打磨吸尘。 二、底涂施工: 1、在处理清洁、平整的素地表面,采用渗透性溶剂型环氧树脂底涂材料封闭批涂一遍。 2、环氧树脂底涂材料有很强的渗透性,能渗入基层内部,增强涂层和基层的附着力,其涂布必须连续,不得间断,涂布量以表面刚好饱和为准。 三、环氧砂浆修补找平层 a.将两组分按比例称重后,将它们放入一个干净的备用桶中,搅拌均匀。 加入适量的水调整混合,加入砂浆搅拌即可使用。混合好的添加剂在使用期内用完,需尽快施工水性环氧砂浆。 b.事先清理旧界面的灰尘和渣滓,并使用水性环氧稀释剂(水性环氧树 脂:水性环氧固化剂:水=1:1.3:3-5)。先把旧界面刷一遍,然后再施工水泥砂浆。 四、环氧腻子层 1、待环氧中涂砂浆层完全固化实干以后,稍作打磨,采用两道批刮腻子的 方法,以确保涂膜的厚度,增强涂膜的耐磨损、抗冲压性、耐腐蚀性,同时起到对地面找平的效果。 2、第一道腻子叫环氧中涂腻子,用砂较粗,是用100-200目(参考)的石英 砂和环氧中涂批充分搅拌均后制成,然后均匀刮涂于地面,该道工序主要用于增强地面的机械性能待其干燥后用砂袋式无尘滚动磨砂机适当打磨一遍,并吸尘清洁。

环氧地坪漆施工方法及注意事项

环氧地坪漆施工方法及注意事项 施工步骤: 1.素地处理 ①基础素地以水泥粉光面或磨石地为准; ②素地需养生28天以上,水份需8%以下方可施工素地如有不平或空鼓需加以除去; ③用环氧砂浆补平地面; ④素地之油污需澈底清洗干净; ⑤施工前需保持施工素地之干燥和清洁; 2.底涂层 ①施工前需保持干净如有杂物粘附需清除 依照正确比例将主剂及硬化剂混合,充分搅 拌; ②需视地面情况调整适当粘度混合完成材 料需4小时以内施工完成; ③底涂层养生硬化时间约8小时以上。 3.中涂层 ①施工前需要保持干净如有杂物粘附需清 除依照正确比例将主剂及硬化剂混合,充 分搅拌; ②将混合完成的树脂适量加入石英砂; ③使用镘刀将材料均匀涂布; ④混合完成材料需30分钟以内施工完成; ⑤施工交接处做好交接处理; ⑥中涂层养生硬化时间约8小时以上。 4.批土层 ①依照正确比例将主剂及硬化剂混合,充分搅拌; ②使用批刀将材料涂布均匀; ③混合完成材料需30分钟内施工完成; ④批土养生硬化时间约8小时以上; ⑤视实际需要施工数道要求达到平整无孔洞,无批刀印及砂磨印为准。 5.面涂层 ①施工前需保持干净如有杂物粘附需清除; ②使用前主剂先搅拌均匀; ③依照正确比例将主剂及硬化剂混合,充分搅拌; ④使用滚筒或镘刀将材料均匀涂布混合完成材料需30分钟以内施工完成; ⑤施工交接处需做好交接处理; ⑥施工完成后,24小时后方可上人,72小时后方可重压(以250C为准,低温时开放时间需适度延长)

环氧地坪漆,环氧地坪涂料常用施工工具与设备 环氧地坪漆是采用无溶剂优质环氧树脂及固化剂配置而成。表面平滑、美观、达镜面效果,具有耐较强酸、碱、盐、油类介质腐蚀,耐强碱性特优,耐磨、耐压、耐冲击,洁净程度较高等特点。适用于高度清洁、美观、无尘、无菌的电子、微电子行业,实行GMP标准的制药、血液制品行业,也可用于学校、办公室、家庭等地坪。 环氧地坪漆在施工过程中,拥有先进的基面处理设备、涂装施工工具及质量控制仪器是创造优良地坪漆工程的有力武器。环氧地坪漆,环氧地坪涂料常用施工工具与设备,据介绍,主要包括以下几个方面: 一、基面处理设备 1、磨削机:装配金刚研磨刀,用于混凝土、水磨石、硬化耐磨地面、大理石等基材表面打磨处理。 2、便携式磨削机:用于小面积混凝土、水磨石、硬化耐磨地面、大理石等基材表面或边角部位打磨处理,亦可用于去除小面积的旧漆和油污层。 3、铣刨机:用于铣刨去除旧漆层、油污层等。 4、抛丸设备:用于大面积混凝土、水磨石、硬化耐磨地面、大理石等基材表面抛丸处理。 5、吸尘器:去除地面灰尘。 二、涂装施工工具 1、锯齿镘刀、钉鞋、钉子辊筒:锯齿镘刀用于镘涂自流平地坪涂料,然后用钉子辊筒辊压以释出膜内空气,对于局部涂装缺陷可在涂膜表干前穿钉鞋前往修复。 2、平底刮板:用于刮涂底漆、砂浆、腻子等稠厚地坪涂料,适合于紧贴地面刮涂。 3、辊筒与漆刷:质量优异、不掉毛的辊筒和刷子方能获得良好的外观,通常短毛辊筒具有更好的操作性。 4、无空气喷涂机:用于喷涂施工地坪面漆,效率高,易获得良好的装饰效果,易控制涂料耗量;须根据涂料粘度及使用期选择喷泵和喷咀,以获得适合的流体压力和流量。通常电驱动或内燃机驱动的高压无气喷涂机因其良好的便携性而得到广泛应用。 5、空气喷涂设备:包括空气压缩机和空气喷枪,可用于喷涂施工低粘度的地坪涂料。 6、砂浆搅拌机、铺料器与抹光机:用于施工厚层(≥3mm)树脂砂浆,将搅拌均匀的树脂砂浆用铺料器摊铺于地板上,采用抹光机抹平。 7、消泡滚筒刷:适用于地坪漆施工,可消除气泡,滚平效果好。 8、地坪漆平口、圆口镘刀:采用锰钢材料制造,适用于地坪漆、环氧地坪漆施工。 三、中涂打磨设备 1、大打磨机:高效快速的中涂层打磨设备。 2、抛光机与砂带机:配以80~120目的磨片及砂带,在涂装面漆前打磨砂浆或腻子层以获得平整细腻的表面;配以较粗(20~40目)的磨片及砂带亦可以用于混凝土等基材表面的简易打磨处理。 四、检验与试验设备 1、底材表面温度及环境温湿度仪:测定涂装环境温湿度及底材表面温度以确定是否满足涂装要

环氧树脂地坪漆施工规范

一、地坪漆施工对基面的要求 1、基层表面必须密实,无疏松、起砂、脱层现象; 2、地坪混凝土强度最终达到C25以上,表面承受压力达60Mpa以上; 3、基层表面平整度达到2米直尺检验不大于3mm; 4、首层环氧地面施工,应先进行地面防潮处理; 5、基面含水率要求小于4%; 二、地坪漆施工对空间环境的要求 1、施工场地地面堆放物、工程垃圾及施工设备清场; 2、其他施工班组撤离作业区,在地坪漆施工区域非施工人员及车辆均不得进入; 3、墙面、顶壁不得有漏水、渗水; 4、施工区域保证足够照明,确保施工人员有良好的视线; 5、施工区域有良好的通风设施,保证施工时或施工后空气的流动有助于油漆层干燥, 缩短固化时间。 三、地坪漆施工技术方案 (一)施工工艺流程: 1、基面处理:基面整体细致打磨、完全除尘; 2、环氧树脂底涂施工:涂刷渗透性环氧底油,使其充分渗入地面,达到表面均匀成膜, 无遗漏,并有一定亮度; 3、对进行环氧底涂施工后的基面局部打磨、吸尘、涂刷环氧底油; 4、环氧树脂中涂施工:按工艺要求对整个基面均匀刮涂石英砂或腻子; 5、环氧树脂面涂施工:细磨、除尘,按工艺要求对整个基面均匀涂刷环氧涂; 6、养护、施工结束。 (二)施工工艺要点: 1、基面打磨、吸尘处理:对基面进行整体打磨、吸尘。一定要把基面上的油污及浮尘 等脏物去除干净,并彻底做好吸尘工作,以便环氧树脂层与基面完全结合。 2、环氧底涂施工:底层处理的好坏直接影响无机水泥基础同环氧树脂层的粘合性能, 底涂的做法是环氧树脂中加入有机稀释剂降低粘度,并适当延长固化时间,

精品文档以便环氧树脂能充分渗入水泥基础较深层,形成一层强度很高的复合结构 层。 3、环氧中涂施工:环氧底涂施工完毕且完全固化后,用手砂轮机将其表面稍稍打毛, 并吸尘清理干净。然后用环氧底油调配适量石英砂或石英粉,用平刮刀抹括,带齿滚筒消泡。 4、环氧面涂施工:中涂施工完毕且完全固化后,稍稍打毛其表面并吸净灰尘。之后即 可用滚筒滚环氧面涂材料。要求平整、光洁、颜色匀均一致,不允许存在空鼓、分层现象。 5、养护:养护期5-7天(养护期间不要自行使用,不要用水或化学品冲洗)施工中一 定要避免因手工作业引发的弊病如气泡等。 (三)详细施工步骤: 1、基面处理 (1)基材表面平整度 指基材表面凹凸不平的程度。判定方法:用2m靠尺,用塞尺测量靠尺下的缝隙,一般控制在3mm以下。如果基面平整度不够,一般基面打磨后需要先用砂浆中涂或腻子补平坑洞,基面特别不平整的,要求重新做混凝土找平或者水泥自流平找平后再施工环氧地坪。 (2)基面强度 基面强度不足会使地坪涂层与基材拉开,或由于基层受力破环,引起整个地面的破环。一般要求基材抗压强度三60Mpa。判定方法:用钢丝刷或金属棒摩擦基面,如果起砂,说明强度不够。用小铁锤敲打基层,如果有空鼓,则必须采取灌浆等相应措施处理。一般情况如果强度稍差,可以采取用环氧底油补强,使其充分渗入地面,达到表面成膜

环氧地坪施工工艺流程

环氧地坪施工工艺流程 一、环氧自流平施工工艺如下: 1、打磨:以强力地坪专用打磨机或小砂轮机清除水泥表面之泥块,扫除地面的突出物,并刮出地面表在之浮浆粉尘,打磨后清除粉尘。 2、底涂:地面清除干净后,将配比好的底涂用滚刷施工于地面,起到增强地面的附着力,硬化时间温度16℃以上,6小时即可。 3、中涂:将配比好的中涂材料加适量石英砂用镘刀施工于地面,硬化温度16℃以上,12小时即可。 4、批涂:待中涂硬化后,经再次打磨,将配比好的中涂加入适量钙粉,用馒刀施工,硬化温度16℃以上8小时即可。 5、面涂:在清理过的批涂上,将配比好环氧自流平材料用镘刀施工于地面,硬化温度15℃以上待48小时硬化后,可供人行走,72小时后敞开使用,环氧自流平厚度1。5~5毫米。环氧自流平地坪适用范围: 适用于实行GMP标准的制药行业、血液制品行业、医疗行业、生物研究、电子及微电子行业的无尘室或者无菌室。同样也适用于也可用于要求美观、耐磨、抗冲击、防化学品的其它行业,如学校、办公室、化工厂、食品厂等。 环氧自流平地坪性能特点: 表面平滑、美观,具有优秀装饰效果的一种地坪产品,所以在验收的时候,要看清楚地坪表面是否平整、光亮可达镜面效果 二、环氧砂浆地坪施工工艺如下: 1.素地处理:针对全场地面用打磨机把基础地面上的浮物,凸出的部分全部打磨掉,清理干净后,检查地面情况有无裂缝、凹凸不平、油污等情况。 2.砂浆中涂层:将环氧砂浆中涂主剂及硬化剂混合,充分搅拌;将混合完成的树脂适量加入石英砂;使用镘刀将材料均匀涂布;施工交接处做好交接处理;注意镘涂的厚度要适当,太厚干燥不彻底涂层长时间发软.每一层的涂装一定要干燥彻底后,再进行下一层的涂装。 3.腻子中涂层:用环砂浆中涂材料加腻子粉,充分搅拌均匀后,涂刮施工二道,要求达到平整无孔洞,无批刀印及砂磨印为准. 4.面涂层:先将材料按标准比例,配比材料加入适量的石英砂充分搅拌均匀后,将材料均匀凃刮一道,表面实干后,再滚涂一道面漆材料,施工完成后,清理施工场地,注意面层的卫生,避免杂物掉落面涂层表面,面涂层固化时间是8小时,养护24小时后方可上人,7天后方可重压,低温时开放时间需适度延长。 环氧砂浆地坪适用范围: 耐强力冲击,耐腐蚀的机械厂、码头、工业电梯口、地下车库停车场通道、化工厂、电子厂地坪。特别是需要跑叉车、汽车、重手推车的走道。 环氧砂浆地坪性能特点: 1.防尘、防潮、耐磨;2。耐冲击好,硬度好,高荷载;3。可做防滑地面、哑光或高光地面;4。维护方便. 三、环氧防腐地坪施工工艺如下: 1、地面处理: 依据地面状况做好打磨、修补、除污、除尘; 2、环氧底漆:采用渗透性及附着力特强底漆滚涂一道,增强表面附着力;

环氧耐磨地坪漆施工方案

环氧耐磨地坪漆施方案 一:施工工艺流程 基面打磨处理→清理灰尘→涂刷环氧封闭底漆一遍→局部环氧石英砂浆修补→满刮环氧石英砂浆层二遍→层间打磨→满刮环氧石英腻子层二遍→层间打磨→滚涂易洁地坪面漆二遍→整理修补 二:施工前检验 1、基层的检查 (1)新地基若为混凝土,需养生四周后方可进行施工。 (2)表面要坚硬、平整、不得有空鼓、起砂及水泥残渣等现象。 (强度须在21.0MPa以上。检查方法:用铁锤轻轻敲打 或目视。) (3)水泥以粉光或拍光方式,施工时经压尺平刮表面高低误差2mm /m以内,因为平整度影响美观 2、地面含水率的测定 测定方法:方法一、用45*45cm透明塑料薄膜平铺地面上,以 胶带封合四周,经16小时后,若薄膜内壁出现水珠或混凝土变 黑,则含水率高,不宜施工。方法二、用一张干燥报纸,再以 平板覆上,24小时后取出点燃,易燃者含水率合格;断续可燃 者,较潮,须选用高渗透底漆或水性材料;难燃者,则不能施 工。

3、地面处理 (1)局部含水率过高:可采用喷灯烘烤,除去水份。 (2)油脂类杂质,须用溶剂擦拭干净;油脂最好用瓦斯喷灯(或火机)灼烧后清除。(若油脂渗入地面深层,则必须将 水泥打掉,以中涂树脂砂浆填补后,隔日再施工。) (3)裂缝:切出V形槽后以环氧胶泥填平,并在表面贴一到两层玻璃纤维布,再以环氧胶泥补平。 (4)地面凹坑要先用环氧粗砂浆补平。 (5)起砂,表面强度较差:用涂刷2~3遍环氧封闭底漆加强。 (6)光滑面(如水磨石、大理石、瓷砖)须先打粗,以增加附着力。或以高渗透底漆涂装。 (7)伸缩缝处理: 1)原样予以保留。 2)室内伸缩缝用无溶剂环氧材料填灌。 3)先以PU材料或其它发泡材料填补,至离地面深度1~2mm处,以柔性环氧树脂地坪灌滿伸缩缝隔日再将凹 陷处补平。 三:施工操作 1) 基面打磨处理 用打磨机全面打磨地坪,磨除墙边角突出物、地面水泥疙瘩、金属物质及原划线漆和其它不良附着物。 2)清理灰尘

水性环氧施工流程

水性环氧树脂地坪漆施工流程通常包括以下步骤: 1. 地面处理 - 清理地面:彻底清除地面上的灰尘、油脂、旧涂层或其他附着物,确保表面干净无杂物。 - 补修缺陷:检查并修补地面有空鼓、裂缝、孔洞等缺陷,必要时使用环氧砂浆进行修补和找平。 - 打磨处理:使用打磨机对地面进行打磨,提高混凝土基面的粗糙度以增强与环氧涂料的粘结力。 - 酸洗或碱洗:根据实际情况,可能需要进行酸洗或者碱洗处理,去除表面的碱性盐分和油污。 2. 底涂施工 - 混合底漆:按照产品说明将水性环氧底漆主剂与固化剂按比例混合均匀。 - 施工底漆:使用滚筒、镘刀或喷涂设备施涂底漆于处理过的地面上,确保均匀且无遗漏区域。对于墙角、设备基础等难以用滚筒施工的地方可使用毛刷补充。- 干燥固化:等待底漆完全干燥(一般需4至24小时),达到规定的实干时间后方可进行下一道工序。 3. 中涂施工

- 混合中涂材料:如果是砂浆型中涂,则将水性环氧树脂、固化剂、石英砂及填料等按比例混合成砂浆状。- 施工中涂砂浆:采用镘刀批刮一到两遍中涂砂浆,确保厚度均匀,并具有良好的耐磨性和抗冲击性能。- 干燥打磨:待中涂砂浆干燥后(通常需数小时到一天以上),使用研磨机进行打磨平整,消除表面凸起颗粒和批刮痕迹。 4. 腻子层施工(视具体工程需求) - 如果有必要增加地面平整度,可以施工水性环氧腻子层,同样通过混合树脂、固化剂和填充料制成,并均匀批刮在已干透的中涂砂浆上,待其干燥后再行打磨。 5. 面涂施工 - 混合面漆:将水性环氧树脂面漆主剂与固化剂按比例混合均匀,加入色浆调配所需颜色。 - 施工面漆:使用滚筒或镘刀将面漆均匀涂布于整个地面,保证光滑平整且色泽一致。 - 干燥固化:面漆施工完毕后,保持良好通风,让涂层自然干燥至规定的时间(通常为数小时到数天)。

环氧地坪漆施工工艺

环氧树脂地面施工工艺 一、施工准备 1、材料准备 主要材料: 环氧树脂地流平涂料、基层处理剂底油、面层处理剂、填平修补腻子,填料如石英砂、石英粉;环氧树脂地流平涂料目前多为双组份,应按一定配比充分混匀,其质量标准见下表; 表1 环氧树脂地流平涂料的技术指标 储运与贮存: 密闭储运,避免包装破损和雨淋;置于干燥通风处,避免高温,严禁阳光下曝晒及冷冻;在5-40℃时贮存期为6~12 个月; 2、机具准备: 漆刷或滚筒、盛水桶、低转速搅拌器400 转/分钟或电动搅拌枪、专用钉鞋、镘刀、专用齿针刮刀、放气滚筒; 施工机具在使用前需清洗干净;用完后的工具要在干固时间内用水清理,以免影响下次

使用; 3、基层处理: 施工基层应平整、粗糙,清除浮尘、旧涂层等,达到C25 以上强度,并作断水处理,不得有积水,干净、密实;不能是疏松土、松散颗粒、石膏板,涂料、塑料、乙烯树酯、环氧树脂,及有粘接剂残余物、油污、石蜡、养护剂及油腻等污染物附着; 新浇混凝土不得少于4 周,起壳处需修补平整,密实基面需机械方法打磨,并用水洗及吸尘器吸净表面疏松颗粒,待其干燥;有坑洞或凹槽处应与1 天前以砂浆或腻子先行刮涂整平,超高或凸出点应予铲除或磨平,以节省用料,并提升施工质量; 基层基面;自流平砂浆浇刚性,因而须留伸缩缝,可降低收缩影响; 含水率测定 含水率的测定有以下几种方法: 1)塑料薄膜法ASTM4263:把45cm×45cm 塑料薄膜平放在混凝土表面,用胶带纸密封四边 16 小时后,薄膜下出现水珠或混凝土表面变黑,说明混凝土过湿,不宜涂装; 2)无线电频率测试法:通过仪器测定传递、接收透过混凝土的无线电波差异来确定含水量; 3)氯化钙测定法:测定水分从混凝土中逸出的速度,是一种间接测定混凝土含水率的方法;测定密封容器中氯化钙在72h 后的增重,其值应≤m2; 水分的排除 混凝土含水率应小于9%,否则应排除水分后方可进行涂装;排除水分的方法有以下几种:1通风:加强空气循环,加速空气流动,带走水分,促进混凝土中水分进一步挥发; 2加热:提高混凝土及空气的温度,加快混凝土中水份迁移到表层的速率,使其迅速蒸发,宜采用强制空气加热或辐射加热;直接用火源加热时生成的燃烧产物包括水,会提高空气的雾点温度,导致水在混凝土上凝结,故不宜采用; 3降低空气中的露点温度:用脱水减湿剂、除湿器或引进室外空气引进室外空气露点低于混凝土表面及上方的温度等方法除去空气中的水汽; 基层表面处理方法 对于平整地面,常用下列方法处理: 1)酸洗法适用于油污较多的地面:用质量分数为10~15%的盐酸清洗混凝土表面,待反应完全后不再产生气泡,再用清水冲洗,并配合毛刷刷洗,此法可清除泥浆层并得到较细的粗糙度;

环氧地坪漆施工方案

环氧地坪漆施工方案 1. 概述 环氧地坪漆是一种广泛应用于工业、商业和家庭场所的地面涂料。它具有耐磨、耐化学腐蚀、防尘、易清洁等特点,能有效改善地面的外观和性能。本文将介绍环氧地坪漆的施工方案,包括准备工作、材料选用、施工流程等内容。 2. 准备工作 在施工环氧地坪漆之前,需要进行一些准备工作,以确保施工顺利进行。具体的准备工作包括: •安排好施工时间,确保在施工期间没有其他活动或人员进入施工区域。 •清理施工区域,将地面上的杂物清除干净,并确保地面干燥和平整。 •针对不同地面状况,进行必要的修复工作,如填补裂缝、修复坑洞等。

3. 材料选用 环氧地坪漆的施工需要选用合适的材料,以确保地坪漆的性能和效果达到预期。下面是一些常用的环氧地坪漆材料: •环氧树脂:具有良好的耐磨性和耐化学腐蚀性能,是环氧地坪漆的主要成分。 •固化剂:与环氧树脂反应,使地坪漆得到固化。 •砂浆:用于修复地面,填补裂缝和坑洞。 •强化剂:增加地坪漆的硬度和强度。 在选择材料时,需要考虑施工环境、地面条件以及使用要求等因素,并确保选用的材料符合相关标准和规范。 4. 施工流程 环氧地坪漆的施工流程主要包括以下几个步骤:

步骤一:底涂施工 1.将环氧树脂和固化剂按照一定比例混合均匀,得到底涂材料。 2.使用刷子或滚筒将底涂材料均匀涂抹在地面上,确保涂层均匀、充分覆盖。 步骤二:中涂施工 1.将环氧树脂和固化剂按照一定比例混合均匀,得到中涂材料。 2.使用刷子或滚筒将中涂材料均匀涂抹在底涂层上,确保涂层均匀、充分覆盖。 步骤三:面涂施工 1.将环氧树脂和固化剂按照一定比例混合均匀,得到面涂材料。 2.使用刷子或滚筒将面涂材料均匀涂抹在中涂层上,确保涂层均匀、充分覆盖。 步骤四:防滑处理(可选) 1.在面涂层还未干燥之前,可以在地面上撒布防滑颗粒,以提高地坪漆的防滑性能。

环氧树脂地坪漆施工工艺

环氧树脂地坪漆施工工艺 一、地坪表面的处理 1、新竣工的工业地坪必须经过一定的养护后方可施工,约28天。 2、清除表面的水泥浮浆、旧漆以及粘附的垃圾杂物. 3、彻底清除表面的油污,用克油王清洗剂处理。 4、清除积水,并使潮处彻底干燥. 5、表面的清洁需用无尘清扫机及大型吸尘器来完成。 6、平整的表面允许空隙为2~2.5mm,含水量在6%以下,PH值6~80。 7、地坪表面的打毛,需用无尘打磨机来完成,并用吸尘器彻底清洁。 8、对地坪表面的洞孔和明显凹陷处应用腻子来填补批刮,实干后,打磨吸尘。 二、涂饰封闭涂料 1、在处理清洁、平整的砼表面,采用高压无气喷涂或辊涂,环氧封闭底涂料一道。 2、环氧封闭漆有很强的渗透性,在涂刷底漆时应加入一定量的稀释剂,使稀释后的底漆能渗入基层内部,增强涂层和基层的附着力,其涂布必须连续,不得间断,涂布量以表面刚好饱和为准。 3、局部漏涂可用刷子补涂,表面多余的底漆必须在下道工序施工前打磨处理好。 三、批刮批刮料 1、在实干(25℃,约4小时)以后的底漆表面采用两道批刮腻子的方

法,以确保地坪的耐磨损、耐压性、碰撞、水、矿物油、酸碱溶液等性能,并调整地面平整度。 2、用100~200目的石英砂和环氧批刮料,作为第1道腻子,要充分搅拌均匀、刮平,此道主要用于增强地面的耐磨及抗压性能。 3、用砂袋式无尘滚动磨砂机打磨第1道腻子,并吸尘清洁。 4、用200—270目的石英砂和环氧批刮料,作为第1道腻子,要充分搅拌均匀、刮平,此道主要用于增强地面的耐磨及平整度. 5、用砂袋式无尘滚动磨砂机打磨第2道腻子,并吸尘清洁. 6、两道腻子实干以后,如有麻面、裂缝处应先进行修补,然后用平板砂光机进行打磨,使其平整,并吸尘清洁。 7、石英砂使用目数由现场工程师根据地面具体情况确定。 四、涂饰地坪中间层 1、在打磨、清洁后的腻子表面上(20℃,24小时)用环氧地坪涂料涂饰中间层,涂饰方法可用刷涂、批刮、高压无空气喷涂,大面积施工以高压无空气喷涂为最佳,喷涂压力为20~25Mpa。 2、此遍可使地面更趋于平整,更便于发现地面仍存在的缺陷,以便下一面层施工找平。 3、此遍还方便甲方对设备安装等的安排。 五、涂饰地坪面层 1、在中间层实干后,进行环氧地坪层涂装,涂装方法用批刮和高压无空气喷涂,但以高压无空气喷涂为宜。 2、涂装前应对于中间层用砂袋式无尘滚动磨砂机进行打磨、吸尘。

环氧地坪漆施工工艺

6.环氧地坪漆施工工艺

一、地坪漆施工对基面要求 1、基层表面必须密实,无疏松、起砂、脱层现象; 2、地坪混凝土强度最终达成C25以上,表面承受压力达60Mpa以上; 3、基层表面平整度达成2米直尺检验小于3mm; 4、首层环氧地面施工,应先进行地面防潮处理; 5、基面含水率要求小于4%; 二、地坪漆施工对空间环境要求 1、施工场地地面堆放物、工程垃圾及施工设备清场; 2、其余施工班组撤离作业区,在地坪漆施工区域非施工人员及车辆均不得进入; 3、墙面、顶壁不得有漏水、渗水; 4、施工区域确保足够照明,确保施工人员有良好视线; 5、施工区域有良好通风设施,确保施工时或施工后空气流动有利于油漆层干燥, 缩短固化时间。 三、地坪漆施工技术方案 (一)施工工艺流程: 1、基面处理:基面整体细致打磨、完全除尘; 2、环氧树脂底涂施工:涂刷渗透性环氧底油,使其充分渗透地面,达成表面均匀成 膜,无遗漏,并有一定亮度;

3、对进行环氧底涂施工后基面局部打磨、吸尘、涂刷环氧底油; 4、环氧树脂中涂施工:按工艺要求对整个基面均匀刮涂石英砂或腻子; 5、环氧树脂面涂施工:细磨、除尘,按工艺要求对整个基面均匀涂刷环氧涂; 6、养护、施工结束。 (二)施工工艺关键点: 1、基面打磨、吸尘处理:对基面进行整体打磨、吸尘。一定要把基面上油污及浮尘 等脏物去除洁净,并彻底做好吸尘工作,方便环氧树脂层与基面完全结合。 2、环氧底涂施工:底层处理好坏直接影响无机水泥基础同环氧树脂层粘合性能,底 涂做法是环氧树脂中加入有机稀释剂降低粘度,并适当延长固化时间,方便环氧 树脂能充分渗透水泥基础较深层,形成一层强度很高复合结构层。 3、环氧中涂施工:环氧底涂施工完成且完全固化后,用手砂轮机将其表面稍稍打毛, 并吸尘清理洁净。然后用环氧底油调配适量石英砂或石英粉,用平刮刀抹括,带 齿滚筒消泡。 4、环氧面涂施工:中涂施工完成且完全固化后,稍稍打毛其表面并吸净灰尘。之后 即可用滚筒滚环氧面涂材料。要求平整、光洁、颜色匀均一致,不允许存在空鼓、 分层现象。 5、养护:养护期5-7天(养护期间不要自行使用,不要用水或化学品冲洗)施工中一 定要防止因手工作业引发弊病如气泡等。 (三)详细施工步骤: 环氧树脂地面漆 施1、基面清理,用吸尘打磨机打磨,要求平整、洁净、干燥

环氧树脂地坪漆施工工艺及方法

环氧树脂地坪漆施工工艺及方法 环氧树脂地坪漆施工工艺 一、地坪表面的处理 1、新竣工的工业地坪必须经过一定的养护后方可施工,约28天。 2、清除表面的水泥浮浆、旧漆以及粘附的垃圾杂物。 3、彻底清除表面的油污,用克油王清洗剂处理。 4、清除积水,并使潮处彻底干燥。 5、表面的清洁需用无尘清扫机及大型吸尘器来完成。 6、平整的表面允许空隙为2~2.5mm,含水量在6%以下,PH值6~80。 7、地坪表面的打毛,需用无尘打磨机来完成,并用吸尘器彻底清洁。 8、对地坪表面的洞孔和明显凹陷处应用腻子来填补批刮,实干后,打磨吸尘。 二、涂饰封闭涂料 1、在处理清洁、平整的砼表面,采用高压无气喷涂或辊涂,环氧封闭底涂料一道。 量的稀释剂,使稀释后的底漆能渗入基层内部,增强涂层和基层

的附着力,其涂布必须连续,不得间断,涂布量以表面刚好饱和为准。G3sm2。 3、局部漏涂可用刷子补涂,表面多余的底漆必须在下道工序施工前打磨处理好。 三、批刮批刮料 1、在实干(25℃,约4小时)以后的底漆表面采用两道批刮腻子的方法,以确保地坪的耐磨损、耐压性、碰撞、水、矿物油、酸碱溶液等性能,并调整地面平整度。UnFQ8。 2、用100~200目的石英砂和环氧批刮料,作为第1道腻子,要充分搅拌均匀、刮平,此道主要用于增强地面的耐磨及抗压性能。gKZOL。 3、用砂袋式无尘滚动磨砂机打磨第1道腻子,并吸尘清洁。 4、用200-270目的石英砂和环氧批刮料,作为第1道腻子,要充分搅拌均匀、刮平,此道主要用于增强地面的耐磨及平整度。geLLR。 5、用砂袋式无尘滚动磨砂机打磨第2道腻子,并吸尘清洁。 6、两道腻子实干以后,如有麻面、裂缝处应先进行修补,然后用平板砂光机进行打磨,使其平整,并吸尘清洁。 7、石英砂使用目数由现场工程师根据地面具体情况确定。 四、涂饰地坪中间层 1、在打磨、清洁后的腻子表面上(20℃,24小时)用环氧地坪涂料涂饰中间层,涂饰方法可用刷涂、批刮、高压无空气喷
