外墙浮雕效果涂料施工工艺

  • 格式:docx
  • 大小:11.51 KB
  • 文档页数:4

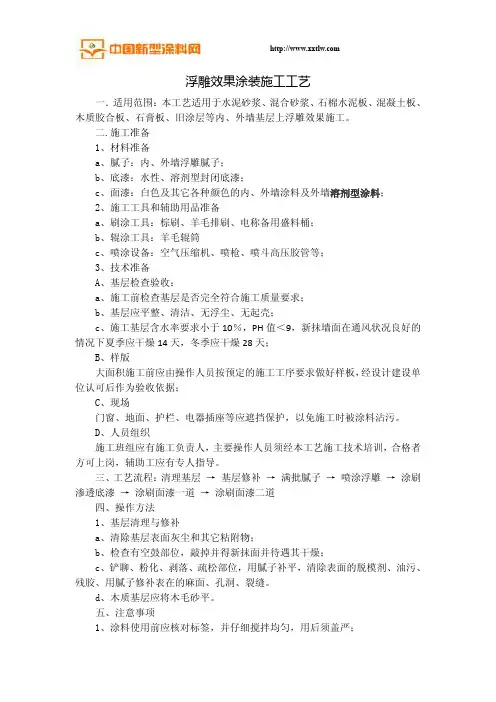

外墙浮雕效果涂料施工工艺

适用范围:

本工艺适用于水泥砂浆、混合砂浆、粉刷石膏、石棉水泥板、混 凝土板、现浇混凝土、石膏板、旧涂层等室外基层上进行浮雕效果施 工。

施工准备:

1) 材料准备:

A. 腻子:外墙高强度抗裂腻子。

B. 骨料:粉体浮雕骨料。

C. 底漆:外墙工程底漆,应与面涂有良好的配套性。

D. 面漆:砖红色、浅黄色、浅灰色、白色色外墙面漆等。

2) 工具和用品准备:

A .刷涂工具:刷帚、排笔、盛料桶、天秤、磅称。

B .辊涂工具:羊毛辊筒、海绵辊筒。

C.喷涂机具:空气压缩机、手持喷枪、喷斗、各种规格口径的喷 嘴、高压胶管。

3) 技术准备:

A .基层检查验收:

a.检验混凝土、抹灰面等基层是否已完成,施工质量验收必须 符

合中华人民共和国行业标准:《JGJ/T29-2003建筑装饰工程施工及验 收规范》。

b .就涂料施工而言,对基层有五个基本要求:强度、平整度、干 燥度、酸碱度、清洁程度。

强度:合格的基层应牢固,不掉粉,不起砂,无空鼓、起层、开 裂和剥离现象,和无附着力不良的旧涂层等。外墙建议使用水泥聚合 物等强度较大的腻子,同时批刮不宜太厚,干燥后再对抹灰面进行打 磨。

平整度:表面平整、阴阳角垂直、立面垂直和阴阳角方正。此 外,要求分格缝深浅一致,横平竖直,无缺棱掉角,滴水线顺直,无 表面缺陷,泛水坡度符合设计要求。

干燥度:适合水性涂料施工的基层,含水率应低于 10%;通常对

水泥砂浆基层而言,在通风良好的情况下,夏季 14天、冬季28天,

含水率可达到要求。气温低、湿度大、通风差的场所,干燥时间要相 应延长。

酸碱度:砂浆、混凝土中的石灰、水泥具有很强的碱性,主要是 其中含有大量氢氧化钙的缘故。基层碱性过大会影响涂料的粘结,还 会造成涂

层变色、起层等质量事故。适合水性涂料施工的基层,一般 PH值应小于10。

注意:现场情况多变,养护期到了不代表含水率和 PH值达到国

标。施工前必须现场多点检测,达标后才能进行涂料施工。

清洁程度:清洁的基层表面有利于涂料的粘结。基层应清洁,表 面无灰尘、无浮浆、无油迹、无锈斑、无霉点、无盐类析出物和无青 苔等杂物。

c.按设计要求复核修补材料腻子、底漆、面漆产品的品种、规 格、颜色及涂料工程等级。

B .切缝嵌缝

根据设计好的分格缝效果拉(弹)线定位。分格缝的作用兼具功 能性(可防止大面积抹灰开裂,填缝料具有弹性,能防水)、装饰性 (凹型线条效果)和施工分块(方便找平及喷涂)的作用。分格缝要 求弧度一致,横平竖直,用吊线锤和拉水平通线的方法控制与检查。 分块大小要合适,应兼顾立面效果与操作要求。

C .现场:

门窗、灯具、电器插座及地面等应进行遮挡,以免施工时被涂料 沾污。

D .人员组织:

施工班组应有施工负责人,主要操作人员必须掌握本项施工工 艺。辅助工应有专人指导。

工艺程序:

本涂料施工建议应在室外门窗、灯具安装完毕后进行。先做墙 面,最后作分格缝。

操作程序如下所示:

清理基层一一基层修补一一满批腻子一一喷浮雕骨料一一压花干

燥一一涂刷渗透底涂一一涂刷二道面漆

操作方法:

1)基层清理与修补:

A. 清除基层表面灰尘和其它粘附物,如脱模剂、油污等。

B. 将凸起部分敲掉或打磨平整;空鼓部分应敲掉后重新抹面并待

其干燥。

C. 用腻子填补孔洞和凹陷;用铲刀、钢丝刷将表面浮浆及疏松、 粉化

部分除去,用腻子修补、表面的麻面孔洞、裂缝。

D. 墙面泛碱起霜时用稀盐酸溶液或硫酸锌溶液刷洗,最后再用清 水洗净。

E. 木质基层应将木毛砂平。

F. 对基层原有涂层应视不同情况区别对待:疏松、起壳、脆裂的 旧涂层应将其铲除;粘附牢固的旧涂层用砂纸打毛;不耐水的涂层应 全部铲除。

2) 喷涂骨料:

将骨料搅拌均匀后将入专用喷枪,开动空压机,使喷涂压力控制 在0.4~0.7 Mpa(4~7 kg/cm2),开启喷枪,自上而下均匀喷涂一 遍,喷枪与墙面的距离约为 30~60 cm,喷涂中应使喷枪与墙面保持垂 直。

3) 压花造型:

根据客户需要及实际情况,此工序有时不作要求。当浮雕涂料基 本不沾手时(通常是喷涂后 5~15 min内),用光滑滚筒蘸1 00号溶剂 油或白定油将凸出部分轻轻压平,形成喷压状效果,注意不得留压 痕,养护24小时后方可进入下道工序。

4) 涂刷底漆:

用滚筒或喷涂工具均匀涂刷一遍底漆。涂刷时应自上而下,自左 而右地均匀涂刷,尤其是阴阳角部位。注意不要漏刷,不能有气泡。 底漆干后如有必要可局部复补腻子,干后打磨平整。底漆必须干燥 24

小时后方可进入下道工序。

5) 涂刷面漆:

将面漆涂料按产品说明要求搅拌均匀。必要时,可以用水按产品 说明书中规定的比例稀释,彻底搅拌均匀后使用。辊涂时自上而下, 自左而右进行,涂刷方向与行程应一致。每个涂刷面均应从边缘开 始,向另一侧涂刷并应一次完成,以免出现接痕。同一个分隔层内的 墙面,必须保证一次性施工完毕,进行湿边搭接。涂料接缝应在分格 缝处,涂饰应均匀,不能有气泡,不得漏涂。面漆必须干燥 4小时后

方可进入下道工序。一般涂刷 2遍涂料,视不同情况而定。所选较深 颜色时,需涂刷3遍。涂刷末遍涂料前,亦可用细砂纸将上道涂层轻 轻砂光以提高装饰效果(砂磨时应干透)。

待外墙面漆彻底干燥后,在分格缝两边贴上纸胶带,用小刷子刷 涂黑色面漆两道,刷涂好后随即小心撤去保护纸胶带。要细心,不能 生拉硬拽,以免将涂刷好的面漆损坏。分格缝的作用是将大面分块, 弱化块与块

细微高差与色差,同时亦可作为喷涂施工的接头位置。

涂装施工完成后应满足国家有关外墙涂料验收标准的要求。施工 质量应达到:不掉粉、起皮,无漏刷、透底,无泛碱、流挂,无砂 眼、无刷痕、分格缝规整、顺直。颜色应均匀一致,无明显光泽差 异,同一墙面整体效果统一。门窗洁净。

注意事项:

1) 涂料使用前应仔细核对标签,并搅拌均匀,用后须将盖子盖严。

2) 应在环境气温、墙面温度高于 10 C,以及相对湿度小于 80%和基

层含水率<10%的条件下施工。同时,避免在黄昏露水凝结时分或 24

小时内有雨、雪、大雾天气施工。

3) 若在5C天气为赶工期进行施工,一定要在上午 10点到下午3点, 温度相对较高时进行。

4) 涂料必须密封存放于阴凉干燥的地方,严防霜冻。储存温度不得低 于0C。运输过程中应做好相应的防冻保护。

6) 室外装饰施工作往往会与其他工种的交叉作业,应注意涂料工程的 成品保护。已经施工的墙面如受到脏物污染,可用干净的湿抹布轻轻 擦洗,污染严重时应重新涂刷。如果不慎沾上油漆,应在油漆干燥 前,用稀释剂将其擦去。

7) 施工时及施工后48小时应保持室外空气流通,无粉尘飞扬。

8) 涂层干后,在交工前不得长时间浸水,以免发生质量事故。

9) 涂刷工具用毕应及时清洗干净并妥善保管。

安全防护措施:

1) 施工前应检查架板是否搭设牢固,安全可靠后方可进行工作。

2) 禁止穿拖鞋、硬底鞋、高跟鞋在架板上工作,架板上不能多人集中 在一起。

3) 使用人字梯时,两梯之间应设拉绳,并用橡胶或麻布包裹梯脚,防 止滑倒。

4) 施工及照明电器必须按电工安全规范安装接线,严禁随意拉线、接 线。

5) 向现场全部人员进行安全教育。

6) 打磨墙面时,应佩戴适当的口罩。切勿嗅吸油漆或呼吸喷涂时产生 的漆雾。

7) 施工时最好能戴上防护眼镜。

8) 若乳胶漆不慎溅入眼睛或皮肤,马上用大量清水冲洗并到医院就 诊。
