CB34 施工月报表(2020年3月)(天地人建司左柏灌区[2020]月报02号)合同名称:梁平区左柏水库工程灌区工程合同编号:YXS2019-001注:本表一式 3 份,由承包人填写,每月 27日前报监理机构,监理机构签收后返回承包人 1 份,发包人 1 份,监理机构 1 份。
施工月报2020 年第 2 期2020 年 2 月 27 日至2020年 3月 25 日工程名称:梁平区左柏水库工程灌区工程合同编号:YXS2019-001承包人:重庆天地人建设集团有限公司项目经理:日期: 2019 年 3 月 25 日目录1.综述 (1)2.现场机构运行情况 (1)3.工程总体形象进度 (2)4.工程施工内容 (2)5.工程施工进度 (2)6.工程施工质量 (2)7.完成合同工程量及金额 (3)8.安全、文明施工及施工环境管理 (3)9.现场资源投入等合同履约情况 (4)10.下月进度计划及工作安排 (5)11.需解决或协商的问题及建议 (5)12.施工大事记 (5)13.附表(1)原材料/中间产品使用情况月报表 (6)(2)原材料/中间产品检验月报表 (7)(3)主要施工设备情况月报表 (8)(4)现场人员情况月报表 (9)(5)施工质量检测月汇总表 (10)(6)施工质量缺陷月报表 (11)(7)工程事故月报表 (12)(8)合同完成额月汇总表 (13)(9)主要实物工程量月汇总表 (14)一、综述梁平区左柏水库工程灌区工程包含供水管道工程3处,渠道整治工程1处。
其中:1.1总干管工程:总干管1条,长1.112km,总干管接取水管末端开始沿公路向南埋设,经还建公路,接入原盐井口东干渠渠道处。
1.2右干管工程:从上湾处接总干渠末端,大致沿盐井口东干渠走向向西南布置,经猫儿冲、唐家院子、川子庙、窑罐厂至杀人坪止,沿等高线埋设布置,总长4.051km,在右干渠右干1+543.08、3+233.93、右干3+361.09、处分别设安民斗渠、回龙斗渠分水口、兴龙水厂分水口。
CB 32 施工月报表(2010年3月)(水建[2010]月报002号)注:1.施工月报表一式3份,由承包人填写。
每月28日前报监理机构。
监理机构签收后,承包人、监理机构、发包人各1份。
2.施工月报内容应包括:本合同段工程总体形象,在建各分部工程进展情况和主要施工内容、施工进度、施工质量、完成施工工作量、合同履约情况、施工大事记、本月存在问题及建议等内容。
C B32施工月报(水建[2010]3月报002号)2010年第2期2009年1月26日至2010年3月25日工程名称:贵溪市白庙水库除险加固工程合同编号:BMJG/GXS承包人:江西省水利水电建设有限公司贵溪市白庙水库除险加固工程施工项目部项目经理:黄小云日期:2010年3月26日编制说明本报表填制时段为2010年1月26日至2010年3月25日,主要填报内容说明如下:一、工程总体形象进度本工程共划分为2个单位工程:大坝加固工程和隧洞及溢洪道工程,共11个分部工程:混凝土防渗心墙1个,帷幕灌浆1个,上游坝面工程1个,下游坝面工程1个,公路工程1个,观测设施1个,隧洞工程1个,溢洪道加固工程1个,金属结构及启闭机安装工程1个,东、西渠渡槽1个,管理房1个。
二、主要施工内容本月大坝工程完成上游坝坡粘土回填,上游坝坡93.5m高程平台C15砼固脚,预制块制作,大坝上游坝坡93.5m高程片平台上、下砂卵石混合料及C15砼预制块的铺筑,93.5m高程上台阶C20砼浇筑,防渗墙导墙的施工。
溢洪道泄槽段的左右C20砼边墙的浇筑,底板砼拆除。
溢洪道进口段石方开挖、土方开挖及浇筑C20砼边墙、进口段C15砼底板。
输水隧洞竖井一期C20钢筋砼浇筑,二期C25砼,工作桥排架基础C20砼浇筑,工作桥面板立模板,钢筋制安,搭脚手架。
溢流堰C25钢筋砼浇筑等。
三、施工进度上面所述主要施工内容基本完成,个别还在施工中。
四、完成施工工作量见工程量汇总表五、施工大事记1、2月17日(正月初四)贵溪市水利局孙友远局长、桂国有付书记、张汝郁付局长及汪主任等领导来到白庙水库工程建设项目部看望大家,并指示施工单位施工人员初五要到工地,初六开工。

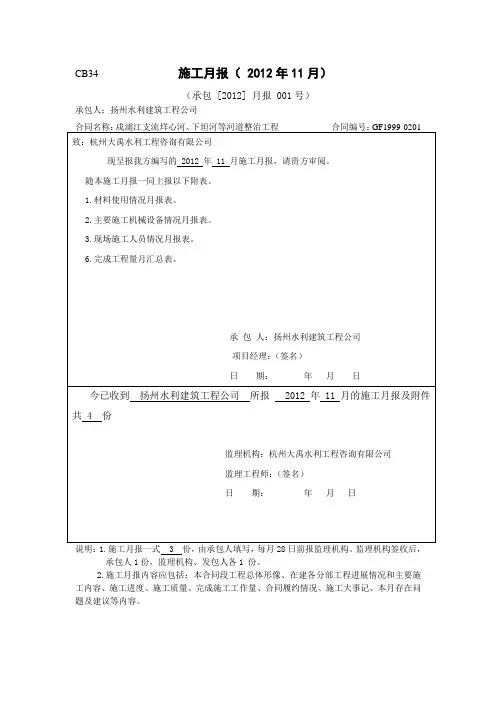

CB34 施工月报( 2012年11月)(承包 [2012] 月报 001号)承包人:扬州水利建筑工程公司施工月报一式 3 份,承包人1份,监理机构、发包人各1 份。
2.施工月报内容应包括:本合同段工程总体形像、在建各分部工程进展情况和主要施工内容、施工进度、施工质量、完成施工工作量、合同履约情况、施工大事记、本月存在问题及建议等内容。
施工月报(承包[ 2012 ]月报 001号)2012年第01期2012年10月25 日至2012年11月25日工程名称:戍浦江支流垟心河、下坦河等河道整治工程合同编号:GF1999-0201承包人:扬州水利建筑工程公司项目经理:王永昌日期:2012 年11 月25 日施工月报一、本月工程描述本月上旬完成项目部、生产生活建设、上桥河2+045~2+150段河道开挖,完成土石方开挖量6500方,占总设计方量的9% 中旬完成垟心河0+370~0+400段河道开挖、施工便道从下右桩0+000~0+127.05段回填,完成土石方开挖量6000方,占总设计方量8%下旬完成垟心河0+400~0+450段河道开挖、施工便道从下右桩0+000~0+127.05段的回填完成,下坦河施工范围地表植被清理两侧施工便道修筑;完成土石方开挖量7500方,占总设计方量11%。
本月完成土方开挖及外运20000㎥,及部分园区土方回填,下坦河施工范围地表植被清理及两侧施工便道修筑。
占总土方开挖量的28%。
完成项目部及现场生产生活设施建设500㎡,完成产值980000元。
截止11月25日完成总投资的6%。
二、本月工程进度1、本月工程实际完成情况与计划量对比:上桥河:完成70m土方工程,完成计划量的80% ;垟心河:完成50m土方工程,完成计划量的70%;下坦河:完成表面清表及施工便道修整,完成计划量的100%;2、原因分析及采取的措施:本月是工程第一个月施工需要在土方开挖的过程中同时施工便道、施工导流及桩机工作平台的填筑工程,从而导致土方工程比原计划滞后。
施工月报
年第期
年月日至年月日
工程名称:
合同编号:
承包人:(全称及盖章)
项目经理:(签名)
日期:年月日
内容:
1、综述
2、现场机构运行请况
3、工程总体形象进度
4、工程施工内容
5、工程施工进度
6、工程施工质量
7、完成合同工程量及金额
8、安全、文明施工及施工环境管理
9、现场资源投入等合同履约情况
10、下月进度计划及工作安排
11、需解决或协商的问题及建议
12、施工大事记
13、附表
(1)原材料/中间产品使用情况月报表
(2)原材料/中间产品检验月报表
(3)主要施工设备情况月报表
(4)现场人员情况月报表
(5)施工质量检测月汇总表
(6)施工质量缺陷月报表
(7)工程事故月报表
(8)合同完成额月汇总表
(9)主要实物工程量月汇总表。
