台州中心港区(临海)疏港公路一期
白沙至头门段工程跨海大桥项目
钢管桩试验桩专项施工方案
浙江省交通工程建设集团有限公司
台州中心港区(临海)疏港公路一期白沙至头门段工程
跨海大桥项目经理部
二O一一年十二月
台州中心港区(临海)疏港公路一期
白沙至头门段工程跨海大桥项目
钢管桩试验桩专项施工方案
浙江省交通工程建设集团有限公司
台州中心港区(临海)疏港公路一期白沙至头门段工程
跨海大桥项目经理部
二O一一年十二月
专项施工方案封面
专项施工方案封面的设计对于项目的顺利进行非常重要。封面不仅是方案的集体形象展示,也是吸引读者关注的重要因素之一。本文将介绍专项施工方案封面的设计原则和注意事项。
专项施工方案封面设计的原则如下:
1. 简洁明了:封面上的信息应该简明扼要,突出项目的主题和核心内容。避免在封面上堆砌过多无关紧要的信息,以免给读者造成混乱和困惑。
2. 专业性和合理性:好的封面设计应当显示出专业性和合理性。选择适当的颜色和字体,以突出方案的严肃性和可靠性。封面上的相关文字和图标应该与专项施工方案的内容相符,并能够给予读者直观的印象。
3. 突出项目身份:在封面上突出显示项目的身份和标识,例如项目名称、主管单位等信息。这些信息的展示应该呈现出清晰、醒目的特点,以使读者在第一时间了解到封面内容的主题。
4. 专项施工方案编号:在封面上应该明确标注专项施工方案的编号,以方便读者查找和索引。编号的展示可以加强方案的正式性和标准化,也有助于方便后续的管理和使用。
在设计专项施工方案封面时,还需要注意以下事项: 1.版式设计:封面的版式设计应该整齐、美观、符合阅读习惯。合理安排文字的位置和图片的大小,使得封面的整体效果达到最佳。避免文字和图片之间的过度拥挤,要给予读者足够的空间感。
2.字体选择:选择合适的字体可以突出方案的专业性和内涵。一般来说,正式的封面设计应该使用简洁明了的字体,不要过于花哨或装饰性的字体。同时,字体的大小应该适中,容易阅读,避免过大或过小。
3.色彩搭配:封面的色彩搭配要与专项施工方案的主题相吻合。可以选择几种相近的颜色进行搭配,使得封面整体感觉和谐统一。同时,要避免使用过多过杂的颜色,以免给人视觉上的冲击。
4.图标和装饰:在封面上适当使用一些图标和装饰物,可以增加封面的美观度和吸引力。然而,要注意选择符合方案内容的图标和装饰物,避免使用无关的图案或过于花哨的装饰。
5.标注保密性:在设计封面时,应该避免在封面上标注一些可能涉及保密性的信息。例如,避免在封面上显示项目的具体位置、负责人的联系方式等。这样可以避免敏感信息的泄露和滥用。
桩基础工程钢管桩施工方案
一、工程概况
本次施工为桩基础工程,采用钢管桩作为结构支撑。工程总面积为XXX平方米,桩基总数为XXX根。
二、施工准备
1.成立项目组,指定专人负责项目的组织协调和施工管理工作。
2.准备必要的施工工具和机械设备,包括挖掘机、钢管桩施工机、钢管桩切割机等。
3.进行现场踏勘,并制定详细的施工方案和安全措施。
4.与相关部门沟通,取得施工所需的许可证和相关文件。
三、施工步骤
1.地基处理
(1)清理施工现场,移除杂物和障碍物。
(2)进行地面平整工作,确保施工现场符合施工要求。
(3)根据设计要求,对地基进行必要的处理,如填土、挖土等,以提供稳定的施工条件。
2.钢管桩制作
(1)选购符合设计要求的钢管,进行质量检验。
(2)利用钢管切割机将钢管切割成所需的长度和直径。 (3)对钢管进行防腐处理,以提高其耐久性。
(4)根据设计图纸要求,在钢管上进行打孔或扩口等工艺处理。
3.施工机械安装
(1)将挖掘机和钢管桩施工机等设备安装到指定位置,并进行调试和测试,确保设备正常运行。
(2)经过安全检查,确保施工现场和设备符合安全要求。
4.钢管桩打入
(1)挖掘机采取适当的方式挖孔,以供钢管桩插入。
(2)使用钢管桩施工机将钢管桩插入挖孔中,直至设计要求的深度。
(3)在钢管桩插入过程中,应注意控制施工的垂直度和位置偏差。
(4)根据需要进行钢管桩嵌入地面的固定和加固工作。
5.钢管桩连接
(1)根据设计要求,将相邻的钢管桩进行连接,确保连接牢固可靠。
(2)采用焊接、螺栓连接等方式进行钢管桩连接操作。
(3)对连接点进行必要的防腐处理,以增加连接点的耐久性。
6.工程验收
(1)施工完成后,进行工程的验收和检查。
(2)对钢管桩的垂直度、位置偏差、强度等进行检测和评估。
(3)如有不合格情况,及时进行整改和修复。 四、安全措施
1.施工人员必须按照相关规定佩戴安全帽、安全鞋等个人防护用品。
工程
(专项施工方案)
钢
管
桩
沉
桩
施
工
方
案
编制人员:沙益春 钟 凯 孙浩
审 核:徐秉岳
编制单位:
年 月
一、工程概况
二、具体施工方案
2.1、钢管桩沉桩施工工艺流程
清表整平→测量放线→桩机就位→起吊钢管桩→检查桩位→下桩→沉第一节桩→焊接接桩→沉第二节桩→测量偏位→送桩→达到停锤标准→移机至下一桩位。
2.2、钢管桩沉桩施工
2.2.1搬运和存放
搬运钢桩时严禁桩体撞击,吊桩点要布置合理。 存储钢桩的地方应平整、坚实、排水通畅。
2.2.2沉桩施工前的准备
在钢管桩沉桩施工前要平整和清理场地;测量定位放线;标出桩心位置并用石灰撒圈标出桩径大小和位置;检查桩端部的浮锈、油污等赃物必须清除,保持干燥;检查钢管桩桩身有无裂纹或损伤,若有损伤在进行合理的处理前不得进行沉桩施工。 2.2.3垂直度控制
为保证垂直度,首先要确保场地密实、平整,打桩架也应有精确、灵便的垂直度控制系统。施工时,先用两台经纬仪,架设在桩架的正面及侧面,校正桩架导向杆及桩的垂直度,然后空打1~2m,再次校正垂直度后正式打桩。允许倾斜度按桩长的1/100来控制。施工中,则应使第一节桩保持高度的垂直。插桩前,桩架的导杆调至垂直,桩进档后,要徐徐放下。在接桩过程中,尽量做到对称焊接,减少因不均匀收缩造成的上节桩倾斜。锤击过程中,要确保桩锤尽量准确地击在桩的中心部位。
若开始阶段发现桩位不正或者倾斜,应调正后将钢管桩拔出重新插打。
2.2.4钢管桩的焊接
第一节桩沉至桩顶高出地面60~80mm时,停止捶击,进行接桩。
钢管桩焊接采用坡口焊,焊接前,坡口内的水、油、锈其它污物必须清除干净。将内衬箍放置在下节桩内侧的挡块上,紧贴管桩内壁分段点焊,然后吊上节桩,其坡口搁置在焊道上,使上下节桩的对口间隙为2~4mm,再用经纬仪校好垂直度,再行点焊。焊接应对称进行,应用多层焊,钢管桩各层焊缝接头应错开,焊渣应每层清除。施工时,应选择素质良好、技术熟练、经验丰富的焊工,严格按焊接规范进行施工。焊接设备必须性能良好。焊接施工时,要加强质量监理。

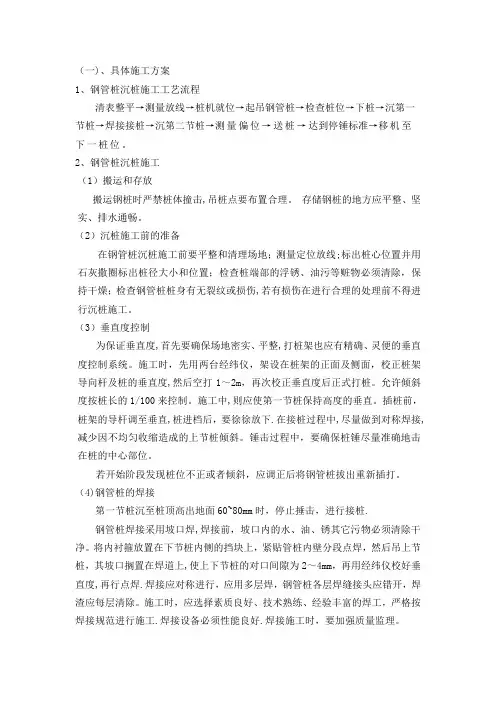

(一)、具体施工方案
1、钢管桩沉桩施工工艺流程
清表整平→测量放线→桩机就位→起吊钢管桩→检查桩位→下桩→沉第一节桩→焊接接桩→沉第二节桩→测量偏位→送桩→达到停锤标准→移机至下一桩位。
2、钢管桩沉桩施工
(1)搬运和存放
搬运钢桩时严禁桩体撞击,吊桩点要布置合理。 存储钢桩的地方应平整、坚实、排水通畅。
(2)沉桩施工前的准备
在钢管桩沉桩施工前要平整和清理场地;测量定位放线;标出桩心位置并用石灰撒圈标出桩径大小和位置;检查桩端部的浮锈、油污等赃物必须清除,保持干燥;检查钢管桩桩身有无裂纹或损伤,若有损伤在进行合理的处理前不得进行沉桩施工。
(3)垂直度控制
为保证垂直度,首先要确保场地密实、平整,打桩架也应有精确、灵便的垂直度控制系统。施工时,先用两台经纬仪,架设在桩架的正面及侧面,校正桩架导向杆及桩的垂直度,然后空打1~2m,再次校正垂直度后正式打桩。允许倾斜度按桩长的1/100来控制。施工中,则应使第一节桩保持高度的垂直。插桩前,桩架的导杆调至垂直,桩进档后,要徐徐放下.在接桩过程中,尽量做到对称焊接,减少因不均匀收缩造成的上节桩倾斜。锤击过程中,要确保桩锤尽量准确地击在桩的中心部位。
若开始阶段发现桩位不正或者倾斜,应调正后将钢管桩拔出重新插打。
(4)钢管桩的焊接
第一节桩沉至桩顶高出地面60~80mm时,停止捶击,进行接桩.
