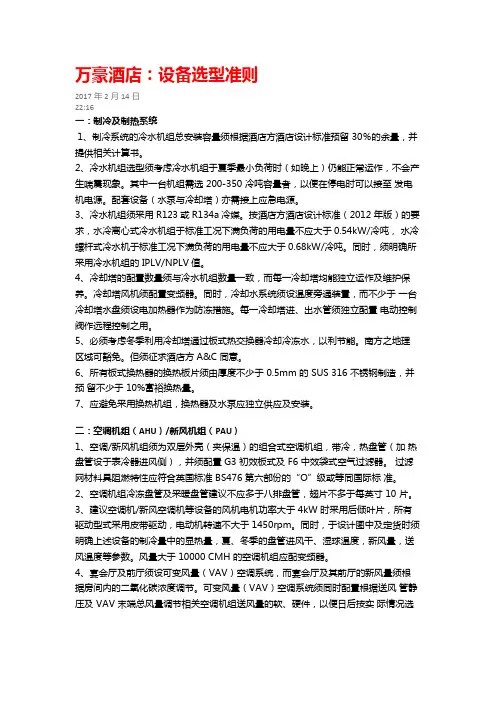

紧急发电设备
1、荷载设备范围:
- 最少1 部公共电梯加1 部服务电梯,其他电梯降至一楼(延时启动)
- 所有排气风扇
- 生活用冷热水输送流通阀,辅助阀(灭火阀)
- 在燃料供热的情况下:锅炉房加生活用热水生产鼓风机
- 机械排烟装置
- 抽水泵
- 消防管网泵
- 冷藏室和冷库
- 某些厨房设备(见C-15 :厨房)和50% 厨房照明
- 所有弱电设备,包括安纳塔 酒店度假村预订系统连接和所有IT 设备
- 电脑收银机和电子管理系统(POS ,PMS )
- 探测、警报和监控系统、控制室(BCS )
- 防火闸和电梯防火门的位置指示
- 自动门
一旦主电源出现故障,未受保护的设备将自动断电,紧急电源启动。消防设备应优先供电。
2、设备数量
计算保护容量时不考虑堆积因数。
高度小于28 米的建筑物,如果受保护P < 400 k VA,配一台发电设备;如果大于400,则配2台。如果建筑物高度大于28 米,而且其电气设备须不间断运行(供电商电网稳定性差),则须配至少2 台发电机组;
每一台能够:一台给建筑物安全设备供电 ,另一台给受保护的建筑物设备供电 ,在这种情况下,如果其中一台发电设备出现故障,则受保护设备自动断电。
3、设备规格
(1)、发电机采用中速柴油发动机,耐用且使用柴油燃料;平均油耗必须小于170 g/hp/h.吸入系统使用增压型设备,最大增压率 60% 。
(2)、发动机设计应方便操作,至少有单个气缸盖和侧门,可以组装活塞连杆和活塞而勿需先将门拆掉。发动机预热依靠浸入冷却水管中的电阻和一个润滑油管路水/油交换器进行。待机状态下,设备温度必须保持在平均55℃。
(3)、发动机的空气滤筒应能过滤85% 直径大于5 微米的粉尘。每台发动机应配备电子调速器。突然从满负荷变成零负荷或者反过来所导致的瞬间速度变化不应超过额定值的10% ,发动机转速必须在3 秒钟内降低到稳定状态限速(±2%)范围之内。零负荷和满负荷运行之间的速势指数变化应在±2%之间。不论何种情况下,无泵运行5 秒钟后必须将速度稳定下来。有防护罩保护调速论以及所有运动部件。
(4)、冷却:每一台发电机配备一个冷却塔,安装在室外,其设计应适应当地温度能够永久运行。应使用抗腐蚀材料制造或者使用防腐蚀金属处理保护。冷却塔风机启动应与发电设备运行相连;发动机启动时冷却塔关闭直至达到运 行温度。配一个储存罐确保冷却回路不时填充。热机和冷却塔之间的管道须使用无缝钢管。每小时最小超负荷10% ,每12 个小时在实地天气条件下。
(5)、交流发电机 :交流发电机应具备以下特点:
- 持续运行
- 真空浸渍
- 防雨水保护屏
- 升温至100℃以下
- 无负荷或有负荷精确调节额定功率系数0.8
- 正常负荷发生突变,最多0.6 秒内重生电流
- 1小时超负荷:10% ,每12 小时无持久加热
- Phase 和 neutral 之间谐振失真 < 1%
- 总谐振失真,包括谐振 3 < 3%
(6)、负荷镇流:为了进行最小40% 负荷运行测试,须配备不锈钢电阻(18/8 )制造负荷镇流器(功率 = 最小设备功率的40% ),强制通风冷却。最大升温250℃,熔点1300℃以上。
(7)、启动:主电源发生故障时,发电设备应自动启动。5 秒钟内产生电流;主电源恢复后自动停止,延时发生:
- 3 分钟,正常速度
- 5 分钟,减慢速度
(8)、压缩空气系统:该系统用于功率大于500 hp 的发动机。
蓄气瓶容量应能满足进行6 次启动测试而无需加注。空气由自动启动的电压缩机供应,最多1 小时内可充满蓄气瓶;在紧急状况下,可使用柴油发动机压缩机充气。蓄气瓶应配备阀门、安全阀和压力计以及隔绝旋塞。蓄气瓶内壁应进行防氧化处理。
(9)、电气系统:该系统用于功率小于500 hp 的发动机。
电启动装置使用铅电池供电;供电能力足够进行6 次启动测试而无需充电。充电器应自动运行,有两种状态:充电和维护。其设计应能够在下述情况下不受损害:
- 电量不足时获得供电
- 使用端短路
(10)、紧急系统 :不论何种启动系统,还必须配备紧急启动系统。
(11)、断电:如果供电商供电发生故障,发电设备启动,那么未受保护的电气设备将通过触电打开自动断电。如果主电源恢复供电,触点关闭,上述设备供电自动恢复。
(12)、排气系统:
- 每台设备配消音器,提供两个噪声等级的消音效果,分别针对酒店内部不同
场所或周围场所,根据“噪声“要求(见第C21 章)。
- 水平钢管,带密封伸缩管套
- 垂直管,穿过青铜辊筒和置于砖石通道中的伸缩装置
整个排气系统应密封防水,不可将震动传输给附近区域。应采取隔热措施保证管道外部温度低于80℃ 。排气管道(包括消音器)的总压降不可超过250 mm 水位。
(13)、供油(储油罐):储存量必须允许发电设备独立运行7 天(可是作为一个例外,在供油和供电非常稳定的国家,储存量可减至1天)。储油罐采取单墙式,储存在一个防水混凝土坑中;或者双墙式,直接安装在一条沟渠上。
油箱 :1 天0.5 立方米的油料储存在发电设备室内,供应(多个)发动机。
必须使用密封铜管直接与发动机相连。发动机和油箱之间用活动软管,以防因
为震动发生泄漏。油箱通过电泵(2 个,一个备用)直接从储油罐加油。还应配备手动泵。
