工完场清操作指引

  • 格式:pdf
  • 大小:4.43 MB
  • 文档页数:10

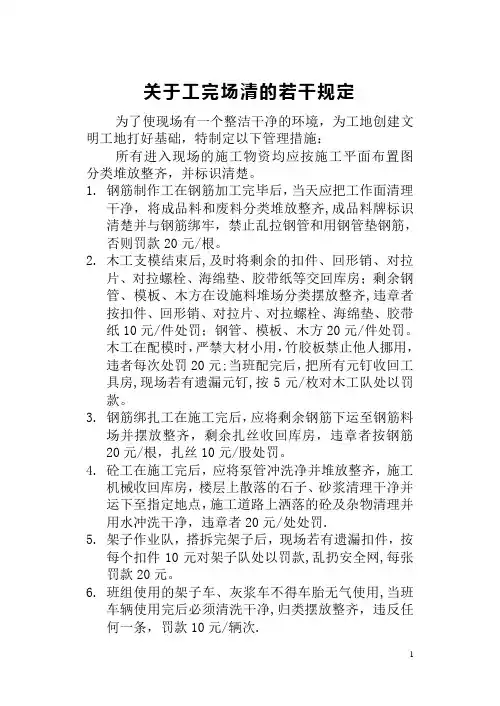

施工现场工完场清操作指引1、编制目的本操作指引编制目的在于对施工现场主要工序的工完场清要求进行梳理归纳,避免各工序在完工后由于清理不及时造成交叉污染等安全文明问题,树立安全文明施工形象,达到城市公司、区域、集团要求。2、编制说明本操作指引基于施工现场各个界面、各个工序工完场清的具体要求进行分类描述、明确标准,包含土建施工、装修施工、园建施工在内的3大项24小项,并制定相应的管理动作,最大程度确保本操作指引在现场能够有效实施。3、管理动作为促进工完场清制度能够有效落实,明确各班组及管理人员相应职责,更好地推进现场工完场清工作的推进,制定4项管理动作具体如下:1.明确现场工完场清三大责任主体:土建施工、装修施工、外场施工,对应三大责任单位分别为土建总包、装修总包、园建单位,各单位对各自责任区域内班组及分包负有管理责任,班组及分包需服从上述三大责任单位的管理,分包单位工程款需各自对应的三大责任单位签字后方可提交甲方;2.建立责任到人制度:项目部工程师(甲方)、监理、施工方项目经理(工长)对所辖区域直接负责,甲方有权对监理及工长所在单位进行处罚,监理有权对施工单位进行处罚;3.工完场清纳入工序移交:各工序交接后施工前,需要签署书面移交单,上道工序施工完成验收合格同时完成工完场清后方可签署移交单,否则有权拒绝移交,明确各班组的相应责任,确保现场工完场清实现常态化;4.结合安全五步法,每周一由甲方、监理、项目经理走场,对发现工完场清滞后或者不达标的单位进行提醒,限期整改回复,对问题严重的单位进行警告或处罚,通过过程跟踪及处罚制度实现工完场清管理常态化。4、实施细则根据不同施工界面、不同工序,将工完场清实施细则按照以下框架进行分类描述: e and All things in their being are good for so对于工完场清的界面划分,按分包、装修总包、土建总包三类进行划分,具体如下:责任主体责任区域费用承担

门窗、木作业等分包负责各自作业面的材料、垃圾清理,须在24小时内清理至楼层垃圾堆放点再由总包统一清运。产生费用自行承担。如未按时清理,甲方有权另行委托他人进清运,费用另加20%管理费从乙方合同价款中扣除。

装修总包有责任将已移交装修楼层施工区域未清理到位的废料垃圾及楼层指定堆放区的废料垃圾统一清运下楼,堆放至场内指定垃圾堆池,原则上24小时内将施工区域垃圾清理到位,垃圾运量较大时可堆放至楼层堆放点并尽快清运下楼。费用由装修总包承担,合同中“垃圾清运出场费”已包含该部分费用。如未按时清理,甲方有权另行委托他人进清运,费用另加20%管理费从乙方合同价款中扣除。

土建总包有责任将主体砌筑粉刷等阶段以及外墙、屋面、地库等施工区域的废料垃圾及时清理,人货梯可达楼层须在24小时内清运至垃圾池,人货梯未达区域可进行归堆处理。

费用由土建总包承担,合同中“现场安全文明施工措施费及环境保护费”已包含该部分费用。如未按时清理,甲方有权另行委托他人进清运,费用另加20%管理费从乙方合同价款中扣除。

4.1土建施工土建施工阶段需要重点关注工完场清的作业包括:外架施工、模板拆装、 e and All things in their being are good for 钢筋绑扎、混凝土浇筑、墙体砌筑、地坪浇筑、水电施工、保温施工,具体要求如下:施工阶段土建施工责任主体土建总包施工工种外架施工责任人楼栋工长

控制要点1.外架搭设前对钢管进行表面清洁,杜绝有明显污染的钢管上架;

2.不得现场切割钢管,现场剩余钢管、扣件、安全网、钢笆片等材料及时归类集中存放,搭设完成后统一回收,不得在架体上堆放任何材料;3.施工过程中散落在架体上的水泥砂灰、残渣碎石由总包制定专人进行捡拾,当天下班前清理完成并归置于楼层垃圾堆放点,定期清理出楼层。

参考照片

施工阶段土建施工责任主体土建总包施工工种模板工程责任人楼栋工长

控制要点1.木模板配模要有模板翻样图纸,必须集中在木工加工棚内加工,严禁在施工楼层内现场切割;2.模板配模完成后,将加工区的木屑、边角料分类打包装袋,堆放至木工废料池,并及时清理、出场并做好防火措施。圆盘锯防护罩盖好,木工加工棚必须每天下班前清理干净;3.模板安装完成后,木工必须将楼层内的木屑、木方、边角料清理干净,对铁钉、对拉螺杆、塑料套管、水泥撑条、模板定位筋等材料进行归堆清理后移交给下一工种,并办理移交单;4.模板拆除后,将模板表面混凝土残渣清理干净并码放整齐,及时清运至施工楼层,不得将模板、木方及配件材料任意丢弃,保持楼层内干净、整洁;不得将拆下的施工材料堆放在外架上;铝模施工时必须将铝模用的销钉、销片清理干净并分类存放,不得随意丢弃。 e and All things in their being are good for s参考照片施工阶段土建施工责任主体土建总包施工工种钢筋绑扎责任人楼栋工长

控制要点1.钢筋必须分类堆放,并设置钢筋标识牌,钢筋加工场必须有良好的排水设施;2.钢筋加工必须严格按照翻样图纸施工,钢筋翻样要合理,既能满足规范要求,又能减少钢筋废料产生,节约钢材;3.钢筋加工后的成品、半成品必须分类放置整齐,并做好规格、尺寸及施工部位的标识;4.钢筋加工配料完成后将钢筋废料清理至钢筋废料池,堆放高度不得超高,及时清理、回收,确保场容场貌;5.钢筋加工棚必须在下班前清理干净,确保加工场区的整洁;6.钢筋的焊接完成后将焊渣及废料及时清理干净,用吹风机将墙根部焊渣清除,确保楼层面干净整洁;7.钢筋施工时,不得将钢筋成品、马镫、保护层垫块、扎丝等随意堆放、丢弃;8.钢筋绑扎完成后及时清理多余的钢筋、马镫、保护层垫块、扎丝等材料,并移交给下一工种,办理移交单。

参考照片 e and All t

hings in their being are good for som施工阶段土建施工责任主体土建总包

施工工种混凝土浇筑责任人楼栋工长

控制要点1.混凝土浇筑前,必须将混凝土泵管上的混凝土残渣冲洗干净,防止对楼面造成二次污染;2.混凝土浇筑完成后将楼层内溢漏出的混凝土及时清理干净,并将外架上及受污染的防护网清理干净;3.在模板拆模后,必须及时安排人员将拆模后的楼板上混凝土残渣、

浮浆打凿干净,并归堆放置,待施工电梯能够上至此楼层后第

一时间清运至垃圾池。

参考照片

施工阶段土建施工责任主体土建总包施工工种墙体砌筑责任人楼栋工长

控制要点1.砌体材料运送至现场,必须分类码放在指定位置,并做好防雨措施;2.墙体砌筑必须绘制排版图,排版图深化要简单、合理,根据墙体排版图尺寸,所有非整砖必须在砌块加工棚内集中加工,并及时将边角料清运到垃圾池;3.墙体砌筑时,砌筑砂浆或专用粘结剂严禁直接倾倒在楼面上,必须放置在灰斗内。砖墙施工过程中砂浆或粘结剂不宜铺浆过长、过厚,避免砂浆洒落砖墙或楼面上,避免造成材料浪费;墙体砌筑完成及时将落地灰、废砖清理干净,落地灰要二次利用,废砖等垃圾要清运至垃圾池内。

参考照片 e an

d

All things in their being are good for so施工阶段土建施工责任主体土建总包施工工种地坪浇筑责任人楼栋工长

控制要点1.用劳动车拖运砂浆时不宜装的过多,避免托运过程中洒落;2.地坪施工完成后及时将墙根部的水泥浆清理干净;3.在地坪浇筑完成后,必须将搅拌机内的砂浆清理干净,搅拌机棚内洒落的砂浆必须清理干净,并二次利用;地坪施工完并清理干净后,移交给下一工种,办理移交单。

参考照片

施工阶段土建施工责任主体土建总包施工工种水电施工责任人楼栋工长

控制要点1.水电开槽过程中产生的碎石残渣及时清扫干净;2.水电布管过程中产生的线管等废料装袋处后放至废料池;3.水电线管补槽过程中必须使用砂浆料斗,严禁在楼层内自拌砂浆,补槽施工完成后及时将散落在楼层内的砂浆及时清干净,并移交给下一工种,办理移交单。

参考照片
