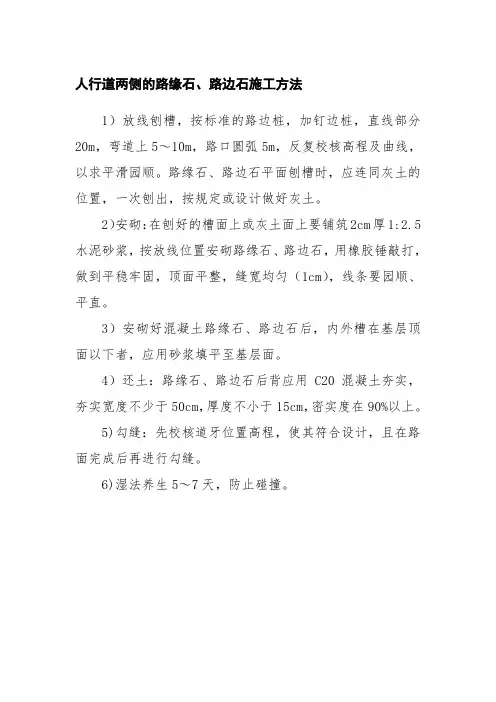

道路附属工程施工方案1. 路缘石安砌路缘石安砌前,应按产品质量标准进行现场复检,合格方可使用。
预制混凝土路缘石应符合下列规定: 预制混凝土路缘石的强度等级应符合设计要求。
预制混凝土路缘石表面不得有蜂窝、露石、脱皮、裂缝等现象;预制混凝土路缘石允许偏差应符合规定。
1.1机动车道两侧路缘石安砌机动车道两侧路缘石为25×49.5×10cm预制混凝土平缘石外侧安砌L型—甲2混凝土立缘石,基础结构为2cm厚1︰3水泥砂浆卧底下面浇注3cm厚的C15豆石混凝土。
路缘石外露20cm。
1.1.1二灰砂砾基层检查合格后,测量放线,浇注豆石混凝土,强度达到设计要求后,先安砌立缘石。
每5m设1控制点挂线安装砌筑,立缘石下用设计要求的1︰3水泥砂浆卧底,卧底砂浆达到强度要求后进行灌缝并安砌平缘石。
1.1.2立缘石安装接缝为10㎜用M7.5水泥砂浆勾缝,并将外露面压成凹型。
1.1.3在立缘石后背回填素土并夯实,保证路缘石安砌稳定,防止变形。
1.1.4养护不少于7天,此期间严禁碰撞。
1.1.5质量要求:安砌好的路缘石应缝宽均匀、线条顺直、顶面平整、砌筑牢固。
1.2 非机动车道两侧路缘石安砌非机动车道两侧路缘石为乙1型路缘石,基础用2cm厚1︰3水泥砂浆卧底。
1.2.1人工填筑15cm二灰砂砾垫层,宽度为27cm,在其上安砌方法立缘石,安砌方法同机动车道立缘石,安砌完成后,在机非分隔带一侧的立缘石背后用C15豆石混凝土浇注三角灰加固。
路缘石外露15cm。
1.2.2在人行步道一侧的立缘石后背填筑二灰砂砾夯实作为三角灰固定路缘石。
1.3 人行步道外侧路缘石安砌人行步道外侧路缘石采用乙2型立缘石(8/10×30×49.5cm),下面用2cm厚1︰3水泥砂浆卧底。
1.3.1先施工人行步道砂砾垫层,待垫层养生7天后,放线挖槽,按照设计要求每5m设1控制点挂线安装砌筑路缘石。
1.3.2 路缘石安装好后,用水泥浆灌缝,用M7.5水泥砂浆勾缝,并将外露面压成凹型。
