建设费用构成、工程量计算规则、设计变更及工程签证
- 格式:ppt
- 大小:9.47 MB
- 文档页数:99


关于结算、付款、变更、签证的相关规定一、工程结算1.1.工程结算流程1.1.1.工程竣工验收合格且竣工图绘制完毕并经监理单位、项目工程部审核通过后,二级开发公司成本控制部(成本组)下发结算通知单,施工单位编制结算书,准备竣工结算资料。
1.1.2.项目工程部对施工单位上报的竣工结算资料进行审核,填写《工程结算资料交接单》,经部门负责人、主管副总签字确认后,成本控制部(成本组)签收,并接收相关资料。
1.1.3.成本控制部对结算所需资料整理,包括但不限于以下内容:1)招标文件、招标文件答疑、中标通知书;2)中标单位的投标文件和评标过程中的对清标文件确认和澄清;3)施工合同及补充协议;4)工程竣工验收资料;5)工程档案移交的建设单位确认文件;6)建设单位确认的施工组织方案;7)竣工图纸;8)施工图纸、图纸会审纪录;9)设计变更和现场签证的资料;10)甲供材料领用量确认单;11)建设单位限价材料设备通知单;12)工程质量、安全、现场文明施工和工期奖罚通知单及其他相关资料;13)施工单位的结算书。
1.1.4.二级开发公司成本控制部(成本组)根据上述资料对施工单位的结算书进行审核,项目工程部配合,形成初审意见。
并与施工单位进行谈判形成结算意见书,修改结算书。
1.1.5.二级开发公司成本控制部(成本组)填写《工程结算审批表》提交相关部门及工程副总、财务副总会审后,交总经理审批。
1.1.6.二级开发公司审核时限二级开发公司审核参考时限表:1.1.7.核减造价后的处理二级开发公司总经理、成本控制部(成本组)以及财务副总可共同委托工程造价咨询单位审核竣工结算。
承包单位报送的结算造价最终核减额在审核总价5%以内(含5%)的造价咨询酬金由建设单位支付,若结算造价最终核减额超出5%,则超出部分而引起的造价咨询酬金增加部分由承包单位支付;若承包单位报送的结算金额超出最终审定结算金额10%(含10%)时,承包单位除支付造价咨询酬金外,二级开发公司可进一步扣款(扣款比例、金额各公司自定),直至取消今后对银泰工程的投标资格。
建筑工程施工现场“签证”的风险及防范措施一、招标文件或清单设置不够严谨建筑工程施工中,实际上很多不必要的现场签证问题完全可以在编制招标文件或工程量清单中加以解决。
总结归纳工程经验,我们可以发现工程签证事件常发生在由承包商施工工艺决定的而建设单位又难以掌握、计量的分项工程,如钢筋接头的数量和方式、油漆和涂料的腻子、面层遍数、颜色等。
建议措施:处理这些游离的因素,只需在招标文件的有关条款或工程量清单中的报价说明中注明“这些问题由投标单位在报价时根据自己的实际情况考虑,并把有关费用包含在相应的分项中”,就可以轻松地避免类似签证的发生。
二、设计变更或施工图有误设计变更是对原工程设计得不合理或错误的内容,根据现场实际情况进行变动或完善而改变原设计。
设计变更是衍生现场签证的主要原因之一。
因而需要审计人员从工程变更在经济上是否合理、在技术上是否可行、对工期是否会造成影响等方面进行全面分析。
有些承包商提出的变更要求虽然在技术上经济上是合情合理的,但建设单位仍需进行全面考量,将设计变更所获取效益的期望值与变更后承包商趁机索赔造成损失的期望值进行比较,仔细权衡利弊后再作决策。
如果确属设计不能保证工程质量要求、设计遗漏、图纸错误以及与现场条件严重不符而导致工程无法正常施工的,可以进行设计变更。
建议措施:如果发生变更的部位已经购料、下料或开工,审计人员只需对变更项目或修正项目加以计量、签证确认,对原图纸不变的内容不要重复签证。
对于设计变更而造成的下料购料签证,必须要求承包商将材料名称、半成品或成品、规格、数量、变更日期、是否运到施工现场、回收或代用价值有多少等情况详细列出。
审计人员应核实签证内容、审核材料回收代用价值的合理性,同时注意以下材料购料价值和回收代用价值之间的差额进行签证。
三、非承包商原因造成的索赔签证以停工索赔为例。
承包商的停工索赔主要是指承包商对由非承包商责任和合同约定范围风险范围以外的因素所造成的,长时间中断停工,大型机械不能撤离而造成的损失进行索赔的经济活动。
工程设计变更及工程技术变更管理办法第一章总则一、为明确工程相关单位、业主(或称发包人、甲方、招标人、建设单位,下同)内部各部门的职责范围及权限,规范工程变更(简称变更)的分类及申报审批程序,保证工程质量与进度,有效控制工程投资,特制定本管理办法。
二、本办法适用于致远地产有限公司工程设计变更.工程变更所遵循的原则为优化设计、不降低原设计使用要求、尽量降低或少增加工程成本,并按分类、分级的原则快速、准确、有序地予以处理.三、所有工程设计变更,按本办法经批准后由工程部下发变更指令并经过公司领导审批后,施工单位(或称承包人、中标人、乙方,下同)依据变更指令进行工程变更。
没有变更指令,施工单位不得进行上述变更。
任何工程变更均不表示,也不应以任何方式使原施工合同作废或无效。
四、由于施工单位过失、违约或毁约及施工方法或工序引起的变更指令,变更增加的费用由施工单位承担,业主有权不予认可和支付相关的变更费用,且工期不得顺延.五、所有工程都须编制施工预算和施工图预算.施工预算是指根据合同、施工图纸会审确认后的施工图、中标文件(如投标原则及单价等)及招标文件等编制而成的造价文件。
施工图预算是指编制单位根据合同、施工蓝图、定额文件及定额计价法的计价原则和有关规范等编制而成的造价文件.六、增加合同外项目,引起工程数量和相应的单价、合同总价变化,应按照本办法的有关程序确定费用。
七、工程项目变更须有技术论证和经济分析,并按程序报批后实施.对于某些特殊的工程变更(如抢险等时间上不允许的),经济分析未能及时与技术论证同步报送的,可先报该项目投资估算,但经济分析应在技术论证上报7天内报审,经审批的经济分析作为投资控制的依据。
八、工程变更是指经批准后由监理单位根据规定下发指令的任何工程改变。
以会审确认后的施工图为基础,凡相对于会审确认后的施工图发生工程数量变化的项目均为工程变更项目。
工程变更造价控制以会审确认后的施工图编制的施工预算为基础,单项金额相对于施工预算对应项目变动的金额作为工程变更审批权限依据。

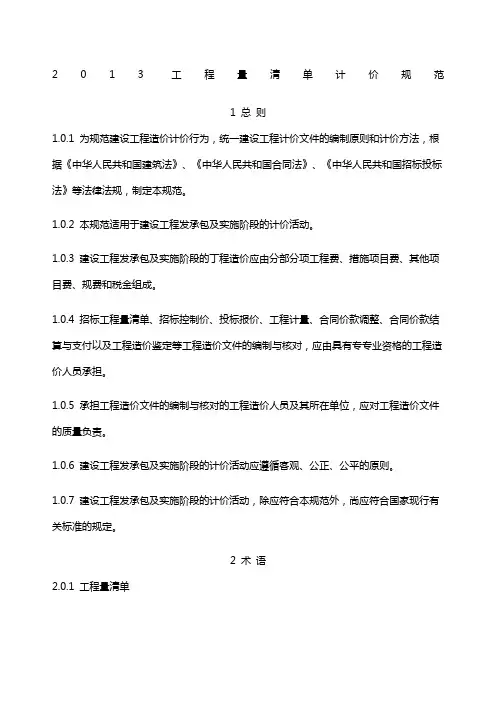

2013工程量清单计价规范1 总则1.0.1 为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2 本规范适用于建设工程发承包及实施阶段的计价活动。
1.0.3 建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
1.0.4 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。
1.0.5 承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。
1.0.6 建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。
1.0.7 建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 工程量清单载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。
2.0.2 招标工程量清单招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。
2.0.3 已标价工程量清单构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。
2.0.4 分部分项工程分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。
2.0.5 措施项目为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。
2.0.6 项目编码分部分项工程和措施项目清单名称的阿拉伯数字标识。
