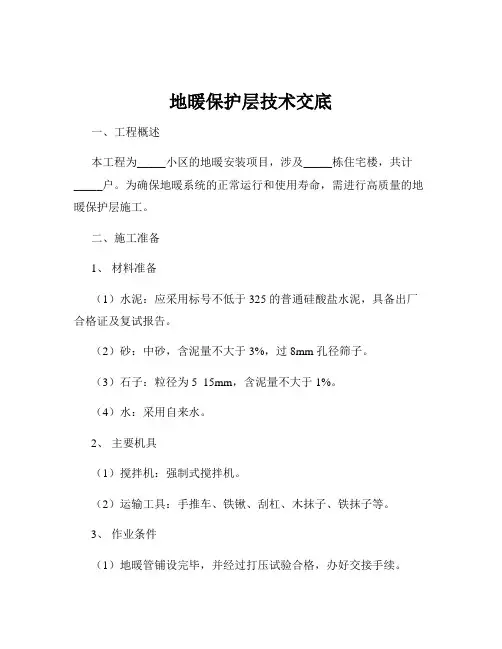

地暖技术交底
- 格式:doc
- 大小:38.50 KB
- 文档页数:3
地暖地面细石砼浇捣技术交底
1、材料要求
聚苯板、塑料分隔条、C20细石混凝土
2、主要机具
一般应配备:小型混凝土输送泵、小水桶、扫帚、2m靠尺、
铁滚子、木抹子、平锹、钢丝刷、凿子、锤子、低压照明灯、塑
料布等设备。
3、作业条件
(1)已施工完的地暖管办理完验收手续。
(2)室内墙面四周弹好+100cm水平线。
(3)安装好立管,并将管洞堵严。
(4) 夜间作业时,应设置照明以保证操作安全。
4、操作工艺
工艺流程:
弹+100cm水平线→贴灰饼→浇灌混凝土→养护
(1)贴灰饼冲筋,小房间在房间四周根据标高线做出灰饼,
大房间还要冲筋(间距1.5m),有地漏的房间要在地漏四周1米
范围内撤出1%的泛水坡度。冲筋和灰饼均要采用细石混凝土制
作(俗称软筋),随后铺细石混凝土。
铺细石混凝土后用长刮杠刮平,振捣密实,表面塌陷处应用
细石混凝土铺平,再用长刮杠刮一次,然后用木抹子搓平。
(2)墙角四周放置20厚聚苯板,上口高度+1.0m线以下房
间、客厅1.03m,厨房1.08m。
(3)第一遍抹压,用铁抹子轻轻抹压面层,把脚印压平。
(4)第二遍抹压,当面层开始凝结,地面面层上有脚印但
不下陷时,用铁抹子进行第二遍抹压,此时要注意不漏压,并将
面层上的凹坑、砂眼和脚印压平。
(5)养护,地面交活24h后,及时养护,以后每天洒水至
少一次,至少连续养护7d后,方能上人。卫生间地面不设分格
缝,其他地面在室内周围和长度大于5米在中间设置25mm宽分
格缝,可用聚苯板放置。
5、质量标准
(1)保证项目:
1)细石混凝土面层的材质、强度(配合比)必须符合设计
要求和施工规范规定;
2)面层与基层的结合,必须牢固、无空鼓、无裂纹。
(2)基本项目:
1)表面密实光沾,无裂缝、脱皮、麻面和起砂等缺陷。
2)地漏和带有坡度的面层,坡度应符合设计要求,不倒泛
水,无渗漏,无积水,地漏与管道口结合处应严密平顺。
3)楼地面各种面层邻接处的镶边用料及尺寸符合设计要求
及施工规范规定。
项次 项目 允许偏差(mm) 检验方法
1 表面平整度 5 用2m靠尺和楔形塞尺检查
2 分格缝平直 3 拉5m,不足5m拉通线和尺量检
查
3 踢脚线上口平直 4 拉5m,不足5m拉通线和尺量检
查
6、成品保护
(1)细石混凝土施工时在地暖管上铺设跳板,运料小车不
得碰撞门口及墙面和地暖设备等处。
(2)地面上铺设的电线管、暖、卫、电气等立管应设保护
措施。
(3)地漏、出水口等部位安防的临时墙头要保护好,以防
灌入杂物,造成堵塞。
(4)不得在已做好的地面上拌合砂浆杂物。
(5)地面养护期间不准上人,其他工种不得进入操作,养
护期过后也要注意成品保护。
(6)油漆工种刷门、窗口扇时,不得污染地面。
7、应注意的质量问题
(1)地面起砂:水泥标号不够或使用过期水泥,或水灰比
太大,抹压遍数不够,养护不好或不及时要严格执行标准,认真
操作,加强养护。
(2)空鼓开裂:砂子过细,接触面基层清理不干净,撒灰
面不匀抹压不实,边角和门口等处开裂,结构层过高或结构层湿
润不够,局部脱水或地面未做分格缝等。上述缺陷应事先采取预
防措施。
(3)地面不平或漏压:地面的边角和水暖立管四周容易漏
压或不平,施工时要加强责任心认真操作。
(4)倒泛水:厕浴间、厨房等有地漏的房间要在冲筋时找
准泛水,可避免地面积水或水倒流。
8、浇筑高度及工程做法
(1)卫生间:60厚C20细石混凝土找平层,并做管线敷设,
找平地漏周围1米范围坡度内1%坡向地漏。随打随抹平,+1.0m
线下到地面表面1.09m。
(2)厨房间:50厚C20细石混凝土上配Φ4@200钢筋网片,
随打随抹平,+1.0线下到地面表面1.08。
(3)房间、客厅:50厚C20细石混凝土上配Φ4@200钢筋
网片,随打随抹平,+1.0线下到地面表面1.03。
(4)开间进深大于4,门洞口开间大小处要用塑料分隔条。
