试简述网络计划技术的基本原理和组成要素网络计划技术,听起来就像是一个高大上的概念,让人望而生畏。
但是,其实它就像是我们生活中的导航系统,帮助我们规划好时间和任务,让我们的生活更加有序、高效。
那么,网络计划技术究竟是什么呢?它有哪些基本原理和组成要素呢?接下来,就让我来给大家揭开这个神秘的面纱吧!我们来说说网络计划技术的基本原理。
简单来说,网络计划技术就是通过对任务进行分解、排序和优化,来确定任务的先后顺序和完成时间的一种方法。
它的核心思想就是“先易后难、先急后缓”,也就是说,我们应该先完成那些容易完成的任务,再去做那些困难的任务;我们也应该优先处理那些紧急的任务,因为它们可能会对我们的时间产生更大的影响。
那么,网络计划技术的组成要素又是什么呢?主要包括以下几个方面:1. 任务分解:将一个大的任务拆分成若干个小的任务,这样可以让我们更好地把握任务的进度和难度。
2. 任务排序:根据任务的重要性和紧急程度,对任务进行排序。
一般来说,重要性高且紧急的任务应该排在前面,而重要性低但不紧急的任务则可以放在后面。
3. 资源分配:根据任务的需求和可用资源,合理地分配人力、物力等资源,以确保任务能够按时完成。
4. 进度控制:通过监控任务的进度,及时发现问题并采取相应措施,以确保项目能够按照计划顺利进行。
现在,我们已经了解了网络计划技术的基本原理和组成要素。
那么,接下来就让我们来看一些实际的例子,看看这些理论是如何应用到实际生活中的吧!假设你是一个即将毕业的学生,你需要完成一篇论文。
那么,你可以按照以下步骤来进行网络计划:将论文分为若干个部分,如引言、文献综述、研究方法、实验结果等;然后,根据各个部分的重要性和紧急程度,对它们进行排序;接着,根据你的时间安排和可用资源(如时间、精力等),制定出一个详细的计划;在执行过程中不断监控进度,及时调整计划。
通过这样的方式,相信你一定能够顺利完成论文,顺利毕业!网络计划技术不仅仅适用于学生或者职场人士。

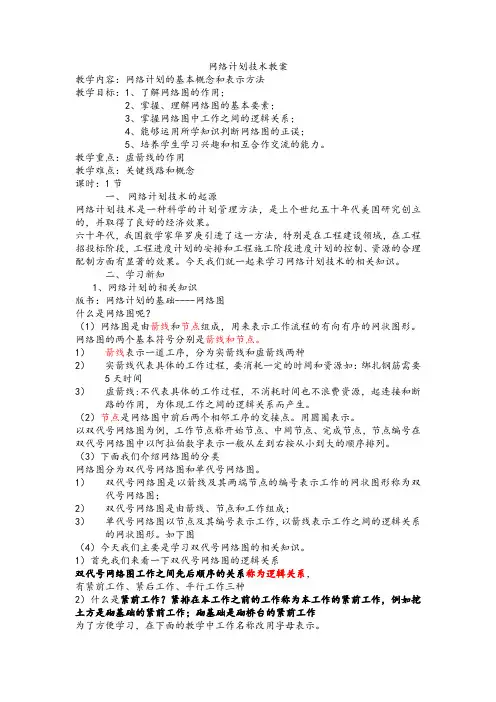

网络计划技术教案教学内容:网络计划的基本概念和表示方法教学目标:1、了解网络图的作用;2、掌握、理解网络图的基本要素;3、掌握网络图中工作之间的逻辑关系;4、能够运用所学知识判断网络图的正误;5、培养学生学习兴趣和相互合作交流的能力。
教学重点:虚箭线的作用教学难点:关键线路和概念课时:1节一、网络计划技术的起源网络计划技术是一种科学的计划管理方法,是上个世纪五十年代美国研究创立的,并取得了良好的经济效果。
六十年代,我国数学家华罗庚引进了这一方法,特别是在工程建设领域,在工程招投标阶段,工程进度计划的安排和工程施工阶段进度计划的控制、资源的合理配制方面有显著的效果。
今天我们就一起来学习网络计划技术的相关知识。
二、学习新知1、网络计划的相关知识版书:网络计划的基础----网络图什么是网络图呢?(1)网络图是由箭线和节点组成,用来表示工作流程的有向有序的网状图形。
网络图的两个基本符号分别是箭线和节点。
1)箭线表示一道工序,分为实箭线和虚箭线两种2)实箭线代表具体的工作过程,要消耗一定的时间和资源如:绑扎钢筋需要5天时间3)虚箭线:不代表具体的工作过程,不消耗时间也不浪费资源,起连接和断路的作用,为体现工作之间的逻辑关系而产生。
(2)节点是网络图中前后两个相邻工序的交接点。
用圆圈表示。
以双代号网络图为例,工作节点称开始节点、中间节点、完成节点,节点编号在双代号网络图中以阿拉伯数字表示一般从左到右按从小到大的顺序排列。
(3)下面我们介绍网络图的分类网络图分为双代号网络图和单代号网络图。
1)双代号网络图是以箭线及其两端节点的编号表示工作的网状图形称为双代号网络图;2)双代号网络图是由箭线、节点和工作组成;3)单代号网络图以节点及其编号表示工作,以箭线表示工作之间的逻辑关系的网状图形。
如下图(4)今天我们主要是学习双代号网络图的相关知识。
1)首先我们来看一下双代号网络图的逻辑关系双代号网络图工作之间先后顺序的关系称为逻辑关系,有紧前工作、紧后工作、平行工作三种2)什么是紧前工作?紧排在本工作之前的工作称为本工作的紧前工作,例如挖土方是砌基础的紧前工作;砌基础是砌桥台的紧前工作为了方便学习,在下面的教学中工作名称改用字母表示。
第三章网络计划技术第一节基本概念一、网络图的组成网络图是由箭线和节点组成,用来表示工程流程的有向、有序网状图形。
网络图有双代号网络图和单代号网络图两种。
双代号网络图(A工作名称,5工作持续时间)单代号网络图(1编号,A工作名称,4工作持续时间)双代号网络图又称箭线式网络图,它是以箭线及其两端节点的编号表示工作,同时,节点表示工作的开始或结束以及工作之间的连接状态。
单代号网络图又称节点式网络图,它是以节点及其编号表示工作,箭线表示工作之间的逻辑关系。
网络图中的节点都必须有编号,其编号严禁重复,并应使每一条箭线上箭尾节点编号小于箭头节点编号。
在双代号网络图中,一项工作必须有唯一的一条箭线和相应的一对不重复出现的箭尾箭头节点编号。
因此,一项工作的名称可以用其箭尾和箭头节点编号来表示。
而在单代号网络图中,一项工作必须有唯一的一个节点及相应的一个代号,该工作的名称可以用其节点编号表示。
在双代号网络图中,有时存在虚箭线,虚箭线不代表实际工作,称为虚工作。
虚工作既不消耗时间,也不消耗资源。
虚工作主要用来表示相邻两项工作之间的逻辑关系。
在单代号网络图中,虚工作只能出现在网络图的起点节点或终点节点处。
二、工艺关系和组织关系工艺关系和组织关系是工作之间先后顺序,逻辑关系的组成部分。
支模板--绑扎钢筋--浇筑混凝土,这个就是工艺关系。
1#楼支模板--2#楼支模板--3#楼支模板,这个就是组织关系。
三、紧前工作、紧后工作和平行工作工作A 是工作D 的紧前工作,工作F 和G 是工作D 的紧后工作,工作A 和B 是平行工作。
四、先行工作和后续工作工作G 的先行工作有A、B、D、E;工作A 的后续工作有D、E、F、G。
五、线路、关键线路和关键工作线路是从起点到终点的通路称为线路,如①→②→④→⑥。
总持续时间最长的线路称为关键线路,关键线路上的工作称为关键工作,关键线路的长度就是网络计划的总工期。
①→②→④→⑤→⑥是关键线路,A 、D 、G 是关键工作,总工期为15天。
