发电机检修规程(2013-6)正文(DOC)
- 格式:doc
- 大小:260.68 KB
- 文档页数:26
发电机检修规程第二篇发电机检修规程第一章适用范围1.1本标准规定了水轮发电机的检修周期、检修内容、质量标准、检修工艺、验收标准、技术措施及检修注意事项。
1.2适用范围水轮发电机的检修一般分为A级检修(扩大性大修)、B级检修(大修)和C级检修(小修)三类。
本标准适用于水轮发电机的检修与维护工作。
第二章引用标准GB8564-88《水轮发电机组安装技术规范》SD230-87《发电厂检修规程》SD288—1988《水轮发电机组的推力轴承、导轴承安装调整工艺导则》。
DL/T817—2002《立式水轮发电机检修技术规程》设备厂家有关技术资料第三章设备规范与有关技术参数3.1有关技术参数第四章检修前后的管理工作及要求做好检修工程开工准备,加强施工阶段组织管理,严格执行质量验收制度,做好大修总结,提高检修质量,缩短检修工期,节约检修材料和费用等重要环节。
各班组对此必须予以足够重视,认真抓好以上各个环节的组织工作,以最短的工期、优良的质量全面地完成检修任务。
4.1检修工程开工前的准备4.1.1系统和设备检修开工前,必须做好以下各项准备工作:4.1.1.1针对系统和设备的运行情况、存在的缺陷和小修核查结果,结合上次检修总结进行现场查对;根据查对结果及年度检修计划要求,确定检修的重点项目,制订符合实际情况的对策和措施,并做好有关设计、试验和技术鉴定工作;4.1.1.2落实物资(包括材料、备品、安全用具、施工机具等)准备和检修施工场地布置;4.1.1.3制订施工技术组织措施、安全措施;4.1.1.4准备好技术记录表格;4.1.1.5确定需测绘和校核的备品配件加工图;4.1.1.6制订实施检修计划的网络图或施工进度表;4.1.1.7组织各班组学习、讨论检修计划、项目、进度、措施及质量要求和经济责任制等,并做好特殊工种和劳动力的安排,确定检修项目的施工和验收负责人;4.1.1.8做好大修项目的费用预算,报主管部门批准,并备案。
第一篇发电机检修
1.1 设备规范
1.1.1 发电机设备规范
1.1.1.1 QF-135-2-13.8型汽轮发电机及型号意义:
Q:以汽轮机为动力
F:发电机
135:指发电机额定功率为135MW
2:极数为2极
13.8:定子额定电压为13.8KV
1.1.1.2 发电机规范
1.1.1.3 整流柜规范
1.1.1.4空气冷却器规范﹙东电电器公司电站发辅机厂四川德阳﹚
1.2 发电机检修准备与周期
1.2.1 周期
1.2.1.1发电机大修:每2~4年一次,新投运机组,第一年进行一次大修。
1.2.1.2发电机小修:每年1~2次。
1.2.2 准备工作
1.2.2.1发电机大修前,检修负责人必须将所修的设备缺陷和运行中存在的问题了解清楚,确定大修项目,包括大修标准项目,消除缺陷项目和改进项目。
1.2.2.2根据大修项目,制定所需材料与计划,制定大修进度,工时计划和人员安排,提出大修的组织措施、技术措施和安全措施。
1.2.2.3.根据大修项目,备全大修资料,备品和记录本。
将大修使用的各种工具放入专业箱内并进行登记运往现场,对起吊工具认真检查必要时做拉力试验。
1.2.2.4. 准备好各设备的检修场地,并做好现场的消防和保护措施,所用篷布、橡皮垫、枕木和抽装转子工具运到现场。
1.2.2.5.大修开工前,应组织全体检修人员学习规程,工序卡、技术措施、安全措施以及消防救护知识,明确大修任务、质量和标准。
1.3发电机检修工艺标准。
柴油发电机检修规程1、范围本规程适用于老渡口水电站坝顶柴油机发电机电气设备和柴油发电机机械部分的现场大修、小修、维护工作,根据具体工作内容,可参照其中有关条目进行。
2、引用标准柴油发电机使用维护说明书柴油发电机运行规程3、检修前准备工作检修前应对检修设备的运行状态作详细周密的调查,全面了解该设备所有的缺陷及存在的问题,并组织人员研究分析设备缺陷的原因及危害性,决定检修项目及缺陷处理方案。
4、检修、维护周期维护每10天一次,小修为每年二、三月份进行历时5天,大修根据设备运行情况和小修修理情况而定。
设备故障发生后,对故障部件进行专项检修。
5、发电机主要参数6、柴油机主要参数7、机械部分检修项目及质量标准7.1 喷油泵的调整和检修7.1.1 喷油泵喷油量的调整a. 将喷油卡在老钳上。
b. 做一个手摇柄,固定在喷油泵的连接盘上。
c. 接好油管、喷油器及油箱的通路。
d. 摇转手摇柄,排出油路中的空气。
e. 在每个喷油器的喷口下放一个带有刻度的油杯。
f. 将调节齿杆放在制造厂规定的各个供油位置上。
g. 转动手摇柄不少于100圈,然后检查站油杯内所收集的油量,计算出各分泵供油差别的百分数。
一般在低速下喷油量的差别应在8%~10%以下,否则应进行调整,无法调整时,应更换喷油泵。
喷油量不均,调整时可先将调节齿杆放在停止供油的位置,用小螺丝刀旋松调节齿轮上的锁紧螺钉,再用小螺丝刀头触在油量控制套筒的小孔中,用小手锤轻轻地调敲击螺丝刀把。
若喷油量过小,使控制套筒向左转一定角度:喷油量过大,使控制套筒向右转一定角度。
转动控制套筒来调整喷油量大小时,应根据构造确定转动方向,调整完成后,再做试验进行复验,各缸喷油量应接近均为止。
一般在重新装配时,将调节齿杆拉到最大供油量的位置上,调节齿轮锁紧螺钉处的开槽中心线和控制套筒开槽及柱塞?耳的中心线与泵体顶孔中心线,应在一条直线上,并正对着示体,几个分泵的柱塞都一样,其供油量就基本合适。

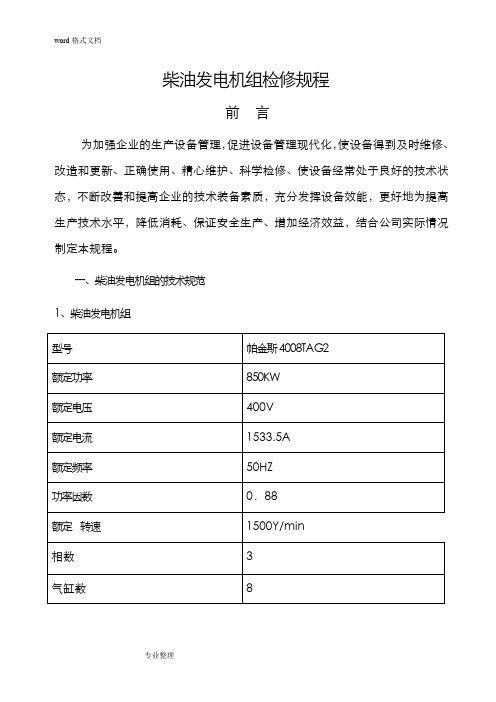

柴油发电机组检修规程前言为加强企业的生产设备管理,促进设备管理现代化,使设备得到及时维修、改造和更新、正确使用、精心维护、科学检修、使设备经常处于良好的技术状态,不断改善和提高企业的技术装备素质,充分发挥设备效能,更好地为提高生产技术水平,降低消耗、保证安全生产、增加经济效益,结合公司实际情况制定本规程。
一、柴油发电机组的技术规范1、柴油发电机组型号帕金斯4008TAG2额定功率850KW额定电压400V额定电流1533.5A额定频率50HZ功率因数0.88额定转速1500Y/min相数 3气缸数82、柴油发电机组配置的保护2 .1发电机保护(由电压调整器DVR提供)2 .2发电机过电压,跳闸2 .3发电机低电压,跳闸2 .4发电机低频,2 .5发电机内部故障,短路过电流保护动作于信号跳闸。
2.6励磁失败2.7励磁过载,15s跳闸2.8旋转二极管短路或开路,2.9柴油机保护(由控制系统EMCPⅡ提供)2.10水温高动作于停机跳闸,温度大于107 C 。
2.11冷却水温度高I值,冷却水温度低动作于报警。
2.12油温高,动作于停机跳闸。
2.13超速,转速大于2120rpm时,动作于停机跳闸。
2.14备用故障关机,2.15备用故障报警,2.16蓄电池充电器故障。
2.17蓄电池电压低。
2.18紧停按钮。
3、柴油发电机的检查与维护3 柴油发电机组操作注意事项运转前检查:3.1外观检查:引擎外部是否有损,缺件,螺丝是否松动,发电机输出线或控制线是否损伤松动。
3.2燃料系统:3.2.1燃油量是否足够,配线配管是否有漏油或管件松动(等)现象,排除燃油系统中的空气。
3 .2 .2润滑系统:引擎润滑油是否足够。
3 .3 冷却系统:冷却散热器的水量是否足够?添加防锈剂。
3 .4蓄电池:蓄电池的电解液是否在正常液面?电压是否正确?接头有无松动?充电机是否正常运作?3 .5排气系统:消音器有无破损、排气管安装是否牢固。
3 .6机组四周不可存放易燃物及杂物。
发电机和高压电机检修安全技术操作规程一、前言发电机和高压电机作为电力系统的重要设备,在电力系统的使用和维护过程中扮演着至关重要的角色。
为了保障发电机和高压电机设备的安全运行,减少因操作规程不规范造成的事故的发生,特制定本规程。
二、检修前的准备工作1.建立检修现场专门的管控区域;2.制定相关安全操作规程;3.了解发电机和高压电机的基本原理、结构和操作流程;4.确认操作人员有相关电工资质证书,并进行培训和考试;5.确认所需工具和器材齐全,并进行检查保养。
三、检修时的安全操作规程3.1 发电机检修3.1.1 工作前准备1.确认发电机所在的主要电路已经被切断;2.确认发电机绝缘电阻符合安全标准;3.确认电池极性无误的同时,确认电池已经被切断,并进行接地。
3.1.2 工作中安全操作1.对发电机进行外观、电气和机械性能的检查;2.对励磁电源进行检查;3.进行对恒速和调速装置的检查。
3.1.3 工作后操作1.关闭发电机开关;2.对发电机进行最后的外观、电气和机械性能的检查。
3.2 高压电机检修3.2.1 工作前准备1.确认高压电机所在的主要电路已经被切断;2.确认高压电机的绝缘电阻符合安全标准;3.检查接地装置和接地线是否符合安全标准。
3.2.2 工作中安全操作1.进行高压电机的外观检查,检查高压电机是否有暂态高压电现象;2.对高压电机绝缘进行测试。
3.2.3 工作后操作1.开始前的检修操作逆向进行;2.关闭高压电机开关,进行最后的外观检查。
四、检修后的注意事项1.对于检修过程中发现的问题,必须及时记录并进行处理;2.完成检修后,必须进行相关设备的清洁和检查确认;3.对操作人员进行安全教育和知识的培训,提高技能和安全意识。
五、总结发电机和高压电机设备在电力系统中扮演着至关重要的角色。
安全是检修的首要原则,因此在检修过程中必须要进行严格、规范的操作。
只有这样才能确保设备的安全,减少事故的发生。
第一章总则第1条发电厂的设备检修,是提高设备健康水平,保证安全、满发、经济运行的重要措施。
各电厂必须把检修工作作为企业管理的一项重要内容来抓。
根据电力工业特点,要掌握设备规律,坚持以预防为主的计划检修,不能硬撑硬挺带病运行;坚持“质量第一”,贯彻“三老四严”的精神,发实做到应修必修,修必修好,使全厂设备经常处于良好状态。
第2条检修工作要贯彻挖潜、革新、改造的方针,在保证质量的前提下,全面实现多、快、好、省。
努力做到:质量好经过检修的设备,能保持长期的安全、满发、经济运行,检修间隔长,临检次数少;工效高检修工期短,耗用工时少;用料省器材消耗少,修旧利废好;安全好不发生重大人身、设备事故,一般事故也少;多发电作到安全满发、稳发,经济运行。
各电厂要按照以上的要求,对检修工作进行全面的评价,开展竞赛,表扬先进,努力创造新纪录,赶超国内外的先进水平。
第3条检修工作在党委领导下,由厂长全面负责,并指定一位主管生产的副厂长事总工程师具体组织管理,各职能部门和车间(分场)、班组按职责分工,密切配合,共同搞好。
工人要参加管理。
干部要深入现场,调查研究,参加劳动,有时解决问题。
职能部门要做到“三个面向”、“五到现场”。
第4条检修工作要以大庆为榜样,坚持“三老四严”的作风,建立明确的责任制,培养一支具有高度政治觉悟、严格劳动纪律、过硬技术本领、优良工艺作内的检修队伍,保证检修任务的顺利完成。
第5条检修工作要依靠群众,实行干部、工人、技术人员三结合。
生产人员要象战士受护武器一样受护设备。
运行人员要用好设备,并且参加检修,熟悉设备;检修人员要熟悉运行,修好设备。
两者要密切配合,加强协作。
第6条要围绕竹产关键,积极开展技术革亲和技术革命,不断提高检修质量,改进设备,改进工艺,改进工具,提高检修机械化水平。
第7条邻近的电厂,要积极创造条件,推行各种形式的集中检修。
第二章检修间隔、项目和停用日数第一节主要设备的检修间隔第8条设备检修的间隔,应根据设备的技术状况和部件的磨损、腐蚀、劣化、老化等规律,以及燃料、运行、维修等条件慎重地确定。
柴油发电机维修规程范文一、管理处每半组织维修人员对发电机组维修保养一次二、空气滤清器每运行____小时进行一次清洁。
1.空气滤清器显示器当显示器的透明部分出现红色时表明空气滤清器已达到使用限度,应立即进行清洁或更换,处理完毕,轻按显示器顶部按钮,使显示器复位。
2.空气滤清器A.松开铁环,拆下储尘器及滤芯,由上至下小心清洁滤芯。
B.滤芯不太脏时,可直接用压缩空气吹净,但应注意空气压力不能太大,喷嘴不可太接近滤芯。
C.如果滤芯太脏,应用专用清洁液清洗,完后用电热风筒吹干(注意不能过热)。
D.清洗完毕,应进行检查,检查的方法是用灯泡从内往外照,在滤芯外部观察,如发现有光点则表明滤芯已穿孔,此时则应更换同型号的滤芯。
E.如果没有光点出现则表明滤芯未穿孔,此时则应小心安装好空气滤清器。
三、蓄电池、皮带每周进行一次检查。
1.用验电器检查蓄电池充电是否足够。
2.检查电池液位是否在极板上15MM左右,否则加蒸馏水。
3.检查电池接线柱是否被腐蚀或有打火痕迹,否则应更换,并涂上黄油。
4.检查每条皮带,发现有损坏或失效的,应及时更换。
5.在皮带中段加40N压力,皮带应能按下12MM左右,太松太紧都应当进行调整。
四、散热器每运行____小时进行一次维修保养:1.外部清洁A.用热水(加入清洁剂)喷洗,方法是从散热器前面向风扇方向喷射。
B.如果上述方法不能清除顽固的沉积物,则应把散热器拆下浸在热的碱水中约____分钟,然后用热水清洗。
2.内部除垢:A.把水从散热器中排干,然后把散热器与管子相连的地方拆开并封口。
向散热器中倒入45℃的____%的酸溶液,过____分钟后排干酸溶液,检查B.散热器。
C.如果仍有水垢,则用____%的酸溶液再洗一次。
D.除垢后用____%的碱溶液中和两次,然后再用清水冲洗三次以上。
E.所有工作完成后,检查散热器是否漏水,如果漏水则修补。
F.如果不漏水则重新装回,散热器装回后应重新灌满清水并加入防锈剂。
柴油发电机维修规程范文1. 说明:本规程旨在确保柴油发电机的正常运行和延长其使用寿命。
所有维修人员必须严格按照本规程的要求进行维修操作,不得有任何违规行为。
2. 安全前提:在进行维修操作之前,必须确保以下安全前提的存在:2.1 发电机已停止运行,主电源已断开。
2.2 维修人员已佩戴好个人防护装备,如手套、护目镜等。
2.3 维修区域已经做好了防护措施,确保周围的安全。
2.4 维修人员已经熟悉并理解操作规程,不得擅自修改和操作。
3. 检查电压和电流:3.1 使用万用表检查发电机的电压和电流是否正常。
如果发现异常,必须进行相应的调整和修复。
3.2 检查发电机的电气连接是否牢固,电线电缆是否正常,如有发现破损或者松动,必须及时更换和修复。
4. 清洁发电机:4.1 使用清洁布擦拭发电机的外表面,确保其表面的清洁,并能够有效散热。
4.2 定期清洁发电机的散热器,防止灰尘和杂质积聚,影响散热效果。
4.3 清理发电机内部的灰尘和杂质,确保内部部件的正常运行。
5. 检查润滑油:5.1 检查发电机的润滑油的油位,确保在正常范围内。
如果油位不足,必须添加适量的润滑油。
5.2 定期更换润滑油,并清洗润滑油滤网,确保润滑系统的正常工作。
6. 检查冷却液:6.1 检查发电机的冷却液的液位,确保在正常范围内。
如果液位不足,必须添加适量的冷却液。
6.2 定期更换冷却液,并清洗冷却液容器,确保冷却系统的正常工作。
7. 检查燃油:7.1 检查发电机的燃油的质量和油位,确保燃油的质量合格,并在正常范围内。
如果燃油质量不合格或者油位不足,必须进行相应的处理和调整。
7.2 定期更换燃油滤芯和燃油分离器,确保燃油系统的正常工作。
8. 检查发动机:8.1 检查发电机的发动机是否正常运行,并进行必要的调整和维修。
8.2 检查发动机的气缸压力和燃气混合比,必要时进行调整和维修。
8.3 检查发动机的机油和水温,确保在正常范围内。
如果异常,必须进行相应的处理和修复。
发电机解体检修工艺规程6.6.1联系热工拆除盘车装置、轴瓦、密封瓦及油氢系统的热工测量电缆,拆吊盘车装置。
(质量标准:所有拆开的油水管路接头必须立即封好,拆下的零、部件摆放整齐)。
6.6.2联系汽轮专业拆吊发电机与汽轮机联轴器。
6.6.3作好接线标记,拆除发电机出线端与励磁变压器高压侧的连接母排。
连接螺栓做好标记后放入专用箱。
(质量标准:作好标记,使检修前后相序一致、接线正确)6.6.4拆吊发电机两端大端盖上盖。
6.6.4.1拆开励侧、汽侧上端盖人孔各1个,发电机下部励侧出线罩人孔1个,拆卸的同时应检查螺栓及螺扣情况,并记录,待检修时处理。
注意拆发电机出线罩人孔时要搭好脚手架,作好高空作业的安全措施,螺栓及垫清点数目,记录保存。
6.6.4.2吊出外上端盖,注意保护密封面,吊出的端盖放置平稳,下部垫胶皮,作好标记,放置位置应不影响发电机抽转子。
6.6.4.3打开发电机外上端盖端面及接合面螺栓,取出上下端盖接口销钉,拆卸零部件、螺栓清点记录保存。
6.6.4.4拆除热紧螺栓时使用加热杆,螺母有松动声音时方可打下。
6.6.5测量导风环与风叶之间间隙,并作好记录。
以便装复时参考,做好标记,拆除上半导风罩。
6.6.6拆出发电机转子风扇叶,拆卸时要防止风扇叶受力,作好永久性记号,风扇叶、锁片、螺母应整套放置。
通知金属试验对风扇叶进行金属探伤,探伤前应清理干净,风扇无裂纹及损伤。
6.6.7拆出发电机下导风筒,注意作好安全措施,防止滑落损伤发电机端部线圈。
6.6.8拆吊发电机内盖上端盖。
6.6.9在汽端测量发电机定、转子气隙,并作好记录。
测量点 1 2 3 4间隙(mm)6.6.10联系汽机专业拆除汽端发电机轴瓦,在拆轴瓦前检查转子大齿一定要朝上。
6.6.11将两条专用导轨铺在发电机励侧地基上,用6条M48×120螺栓分别固定,中心距960mm。
将抽转子专用滑车装在滑环外侧轴颈上,其间垫衬垫。
6.6.12将吊转子工具分别挂在汽励两端的端罩上,将其固定。
目 录 前 言 .......................................................................... i 1 总则 .......................................................................... 1 2 发电机和励磁系统技术规范 ....................................................... 2 3 发电机大、小修周期及标准检修项目 ............................................... 3 4 发电机大修工艺 ................................................................. 4 5 发电机小修.................................................................... 12 6 发电机大、小修后的验收 ........................................................ 13 7 特殊项目的检修 ................................................................ 15 8 双微机励磁调节装置检修 ........................................................ 19 i
前 言 为确保发电机的安全运行,促进发电机维护技术水平的提高,特制定本标准。 本标准依据有关国标、行标及制造厂提供的技术资料,并结合本公司实际情况初次编制,对华能苏州热电有限责任公司发电机维护技术作了必要的指导和规范,并经审核试行,要求电热检修人员熟知、掌握。
本标准由华能苏州热电有限责任公司策划部负责起草 编写:方燕飞、 陈成旭 初审: 复审: 批准: 本标准发布于2008年09月 1
华能苏州热电有限责任公司 发电机检修规程 1 总则 1.1 根据有关标准和规定及制造厂家的技术要求,适用于华能苏州热电有限责任公司两台60MW汽轮发电机组及励磁系统大、小修和临时检修。 1.2 引用标准 《防止电力生产重大事故的二十五项重点要求》 JB/T6228-1992《汽轮发电机绕组内部水系统检查方法及评定》 GB 50170-1992《电气装置安装工程旋转电机施工及验收规范》 DL/T 596-1996 《电力设备预防性试验规程》 《QFS50-300MW系列双水内冷汽轮发电机产品使用说明书》 1.3 本规程自公布之日起执行,若有不完善之处,将及时修改补充。 2
2 发电机和励磁系统技术规范 2.1 发电机技术规范 项目 #1发电机 #2发电机 型号 QFS-60-2 QFS-60-2 额定功率 60000kW 60000kW 额定电压 6300kV 6300kV 频率 50Hz 50Hz 额定转速 3000r/min 3000r/min 额定电流 6870A 6870A 励磁电压 223V 223V 励磁电流 1319A 1319A 接法 Y Y 定子进水压力 0.2~0.3MP 0.2~0.3MP 定子进水流量 15m3/h 15m3/h 转子进水流量 14m3/h 14m3/h 转子进水压力 0.2~0.3MPa 0.2~0.3MPa 出厂日期 2006年3月 2006年5月 出厂编号 B0060SS05135 B0060SS05136 制造厂家 上海汽轮发电机有限公司 上海汽轮发电机有限公司
2.2 励磁系统规范 2.2.1 励磁柜 型号 DWL2-2D 整流方式 三相全控桥 额定电流/柜(A) 1500 功率放大器组数(组) 3 并联支路数 2 可控硅型号 HUEL412422 可控硅元件额定电流时结温(A) 107 额定正向平均电流(A) 1900 额定反向峰值电压(V) 4200 制造厂家 上海赛奥自动化控制设备有限公司 2.2.2 磁场断路器 型号 DM8G-1600/800-2 额定电压(V) 800 额定电流(A) 1600 主回路耐压(V) 4200 触头开距(mm) >17 触头压力(N) 180±20 控制电压(V) 220 制造厂家 合肥科聚高技术有限责任公司 3
3 发电机大、小修周期及标准检修项目 3.1 检修周期 3.1.1 发电机大修每4年一次,小修每年至少一次。 3.1.2 根据设备运行情况,检修间隔可作适当变更,但需经充分讨论后由总工程师决定。 3.2 大修项目 3.2.1 分解发电机。 3.2.2 静子、转子,空冷器检修(包括定、转子水压、流量试验)。 3.2.3 检修励磁系统及附属设备。 3.2.4 定子正、反冲洗。 3.2.5 电气预防性试验。 3.2.6 组装试运行。 3.3 小修项目 3.3.1 检修清扫发电机引出线及其支持件等。 3.3.2 检查清扫集电环,刷架,引线及更换炭刷。 3.3.3 检查清扫励磁系统及附属设备。 3.3.4 发电机检漏及处理渗漏。 3.3.5 定子正、反冲洗。 3.3.6 其它应修项目及处理缺陷。 3.3.7 试运行。 3.4 特殊检修项目 特殊检修项目是指标准项目以外的项目,如拔装护环,风室防腐刷漆等。 4
4 发电机大修工艺 4.1 大修准备工作 4.1.1 制定大修准备工作计划。 4.1.1.1 确定大修项目:内容应包括大修标准项目,消除缺陷项目,批准的技改项目。编排出检修进度。对于非标准项目,应编写详细的技术组织措施,向参与的检修人员交底。 4.1.1.2 专业要根据各自要求,编制检修工程任务书及网络图。 4.1.1.3 各种材料备品配件应落实。 4.1.1.4 所需要的工器具应齐全和足够。 4.1.1.5 检修中所用图纸、资料、检修工艺卡、表格和记录本准备齐全指定专人负责保管记录。 4.1.1.6 检修现场要有足够的照明和一定数量的消防器材。 4.1.1.7 要安排好发电机转子等大件的放置地点。 4.1.1.8 发电机工作流程图 ┌───────┐ │ 热 态 试 验 │ └───┬───┘ ┌───┴───┐ │发 电 机 解 体│ └───┬───┘ ┌───┴───┐ │ 抽 出 转 子 │ └───┬───┘ ┌────────┴────────┐ ┌───┴───┐ ┌───┴───┐ │ 转 子 检 修 │ │ 定 子 检 修 │ └───┬───┘ └───┬───┘ └────────┬────────┘ ┌───┴───┐ │ 装 入 转 子 │ └───┬───┘ ┌───┴───┐ │ 整 体 组 装 │ └───┬───┘ ┌───┴───┐ │预 防 性 试 验│ └───┬───┘ ┌───┴───┐ │ 试 运 行 │ └───────┘
4.1.2 在停机前,应详细检查发电机,励磁系统及其附属设备的运行情况并预记录。 4.1.3 停机后在热状态下应做如下试验。 5
4.1.3.1 测量静子线圈的绝缘电阻和吸收比,在相近的试验条件下,绝缘电阻降低到初次测得结果的1/3~1/5时,应查明原因。在热态下绝缘电阻值不得小于每千伏工作电压1MΩ,吸收比R60/15大于或等于1.3。各相直流电阻不平衡系数不应大于2%。 4.1.3.2 静子交流耐压试验,1.5Un1分钟。(一般应通水情况下进行试验) 4.1.3.3 静子直流耐压和泄漏电流的测量,电压自0.5Un每阶段停留一分钟,直至升到2.5Un,并应符合下述标准。泄漏电流不应随时间延长而增大;在规定的试验电压下,各相差不超过最小值的100%,最大泄漏电流在20mA以下者,各相间差值与历次试验结果比较,不应有显著变化。 4.1.4 冷态下试验项目及标准: 4.1.4.1 测量静子线圈绝缘电阻,在排除引线误差后相互间差别不大于最小值的1.5%,与前次测量值比不超过1%。 4.1.4.2 测量转子线圈绝缘电阻值,用2500V摇表,测量值不小于0.5MΩ。 4.1.4.3 测量转子线圈直流电阻与前次比较不超过2%。 4.1.4.4 在拆套护环时或更换绕组后应进行转子线圈的交流耐压,标准1000V,1分钟。 4.1.4.5 测量转子绕组的交流阻抗。 4.2 水冷发电机的正、反冲洗 4.2.1 为了清除发电机定子内冷水路中的杂质和污垢,它通过改变相应阀门进行反冲洗来完成。反冲洗装置是由安装于定子线圈冷却水进出口处的管道和四个阀门所组成。它通过改变相应阀门的开关状态,可使线圈的进水侧改变成出水侧,而出水侧改变成进水侧,使其在发电机不带负荷的状态下,能从相反方向进行冲洗。进行反冲洗时应将定子线圈进口过滤器的滤芯抽出。 4.2.2 运行人员在机组起动前和正常运行时,应检查反冲洗进出水阀门和进出水排污阀门在全关位置。 4.2.3 机组每次大,小修均需进行定子反冲洗工作,冲洗工作由运行人员负责。 4.2.4 水冲洗步骤 4.2.4.1 启动水系统中的任意一台水泵,投入水冲洗。 4.2.4.2 水冲洗以8小时为一个周期,到时停掉该水泵,检查水过滤器滤芯和加装的网布,并加以清洗然后重新装上。投入另一台泵以相同的方式继续冲洗。发现有异常情况时,应提前检查滤芯和网布。 4.2.4.3 清洗二个周期后,再彻底清洁水箱内腔和冷水器,过滤器。 4.2.4.4 水冲洗的时间,以水的清洁度达到要求为准。 4.2.4.5 正冲洗结束后,同样进行反冲洗。 4.2.4.6 水冲洗合格后,恢复发电机的正常循环水路。拆去临时网布。接好水系统中的电导率仪,装上水系统定、转子进口处过滤器的滤芯。 4.3 分解发电机各联接部分 4.3.1 由电气拆除发电机滑环引线时在各引线端做好记号。 4.3.2 由电气拆除发电机定子出线。 4.3.3 机务拆除以下部分 4.3.3.1 解开发电机转子联轴法兰。 4.3.3.2 拆除发电机转子进出水部分。 4.3.4 拆发电机端盖 4.3.4.1 拆发电机外端盖前,要测量记录轴封与转子间的间隙。由上而下松开所有螺栓,拨出定位销,挂好起吊钢丝绳后,旋开所有螺栓并交专人保管。
