浩6-6B油井酸化施工设计

设计人:

审核人:

审批人:

江汉井下测试公司

2015年8月17日

一、基本数据

1、基础数据

完钻井深 2647.0m 油补距 4.20m

人工井底 2444.97m 套补距 4.52m

水泥返高 1079.0m 联入 5.0m

套管数据 Φ139.7mm×7.72(9.17)×2457.87m

套管接箍 2097.5 2106.3 2115.0 2124.5 2133.2

2、油层数据

层位 实射井段 厚度/层数 备注

312 2095.8-2096.8m 1.0m/1层

31下2 2136.8-2139.0m 2.2m/1层 待酸化层

二、目前井下状况

1、2011.10.12测压,油层中部压力为16.41MPa。

2、该井2012年1月8日卡堵单采潜31下2后低产低液。

3、目前生产管柱:Φ38mm泵/2050m+Y211-114封隔器/2103.5m+筛管丝堵/2114.2m。

三、施工目的及要求

1、目的:酸化改造后,单采潜31下2层。

2、要求:要取全取准各项资料,并做好油层保护工作。

四、施工准备

1、设备及器材

250修井机1台、SFZ18-35防喷器1台、压井、放喷管线1套、消防器材1套、25方循环罐1台、700型水泥车1台、400型水泥车1台、2方计量罐1台、350井口上半套。

2、下井工具

Φ73mmN80酸化管柱2445m,上连通阀(带Φ54mm球杆)1套、KDB水力锚1套、K344-114封隔器1套、坐封球座(带Φ38.1mm钢球)2套和接球蓝1套。Φ38mm泵1台、Y341-114封隔器、丢手接头1套、Y441-114封隔器1套。GX-T140刮管器1套、筛管1根、丝堵1根

3、施工参数及用料

(1)施工参数:泵压<25MPa,排量200L/min。

(2)用液配方:

活性水:0.3%JT1021+清水 30方

盐酸:12%HCL+%2KD-T05+%1KD-GH02+0.5%JW-201+2%JC931 3方

土酸:12%HCL+1%HF+2%KD-T05+1%KD-GH02+0.5%JW-201+2%JC931+5%SJH-07 5方 后置酸:10%HCL+5%SJH-07+2%KD-T05+1%KD-GH02+0.5%JW-201+2%JC931 3方

五、储层保护要求

1、入井工具及管柱必须干净、无油污、无泥沙、油管必须用标准通径规通过。

2、压井液、修井液必须与地层配伍、不污染地层。

3、酸化施工要根据地层所具有的特性、选择与地层配伍的酸液及添加剂。

4、酸化施工时要严格按照酸化施工参数施工、防止地层渗透率下降和堵塞孔眼。

5、酸化后要及时排液,防止反应生成物沉淀,造成二次污染。

6、在起下大直径工具时候,要严格控制起下速度,防止地层压力波动,造成地层污染。

7、严格按照Q/SH0177-2008《井下作业施工油气层保护技术规范》

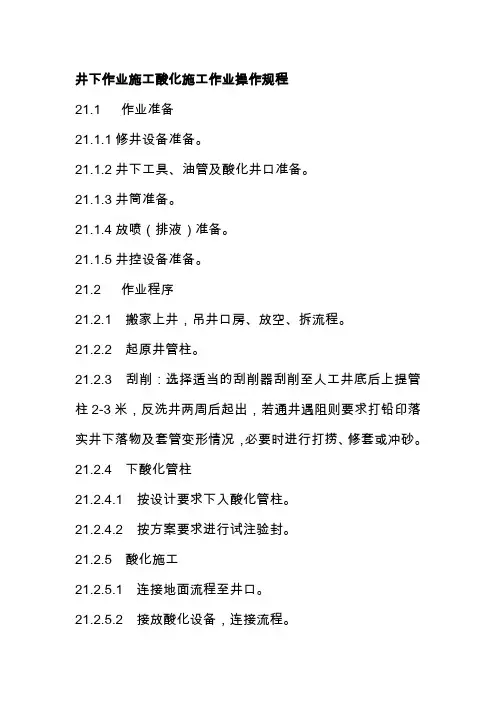

六、施工步骤

1、搬上:修井机搬上,合理布置好井场,按要求做好开工准备,开工验收合格。

2、压井:活性水45方反循环洗井,洗至进出口排量、性能一致。停泵后观察1小时,井口不溢流为合格。

3、起杆、装防喷器、起原井管:安装抽油杆防喷装置,起出井内抽油杆,认真检查。按要求装好SFZ18-35防喷器,试压35MPa,稳压10min,压井小于0.7MPa为合格。上提管柱解封后限速起出井内油管、封隔器及泵,起出后认真检查,做好记录。

4、刮管:下Φ73mm油管底带GX-T140刮管器,缓慢刮至砂面,在2120-2130.0m之间反复刮三次,中途遇阻加压不超过30KN,大排量反洗井洗至进出口水质一致,起出刮套管柱,认真检查。

5、冲砂:下Φ73mm油管底带Φ73mm×500mm笔尖,缓慢探至砂面后,上提管柱2m以上,循环正常后,大排量冲砂至人工井底后,洗井至出口含砂小于0.2%为合格,冲砂后上提管柱至原砂面以上20m,关井沉砂4小时后复探砂面,合格后起出冲砂管柱。

6、换井口、酸化:

6.1 拆防喷器,换350井口上,装防喷器且试压合格。调换酸化油管(Φ73mmN80)2450.0m。

6.2 限速下酸化管柱:Φ73mm油管+上连通阀+安全接头+KDB水力锚+K344-114封隔器/2128.0m+ KJL-114节流器/2138.0m+球座及接球蓝/2148.0m。并按正挤流程接好管线,管线井口均试压至30MPa。

6.3 大排量反洗井后,低排量正替盐酸3方,土酸3.4方,投球待球入座,排量提至200L/min,封隔器坐封,继续挤入土酸1.6方,后置液3方,顶挤清水6.4方。

6.4 酸化后关井反应0.5h,根据压力情况选择合适油嘴控制放喷,放喷后,活性水大排量洗井,投入球杆打开上连通阀,起出酸化管柱。

7、下丢手管柱:下Φ73mm油管+单流开关+丢手接头+Y441-114封隔器/2090.0m+油管1根+Y341-114封隔器/2110.0m+坐封球座油管1根+筛管丝堵。下至预定位置后,投38.1mm球油管正打压10MPa、15MPa、25MPa每个点稳压5min,坐封封隔器,掉入54mm球杆至丢手接头,正打压6-8MPa,完成打压丢手,上提管柱无遇阻后,下放20KN复探丢手深度合格后起出丢手管柱。

8、完井:按完井管柱示意图下好完井管柱,试压合格,下好抽油杆,上提防冲距,试抽正常后完井,井交采油队管理。

七、技术要求

1、入井油管、工具必须丈量清楚,误差不超过0.02%。

2、刮管时严格控制下方速度,刮至射孔井段时要一刮到底。刮管器刮至砂面最大加压不超过30KN.刮至砂面后上提2m,大排量反洗井至进出口水质一致。

3、冲砂加压不超过20KN,冲砂管柱下放速度应在小于0.5m/min,每冲完5根循环一周后才可以继续冲砂,操作平稳,严禁顿钻溜钻。

4、酸化管柱工具必须连接正确,防止连接错误造成返工,要严格控制酸化管下放速度,不超过0.5m/s,防止中途坐封。

5、酸化管柱不应留在井内时间太长,下完酸化管柱立即施工。

6、酸化施工严格按照施工参数设计施工。

八、井控要求

1、 施工前做好洗压井工作,使地层压力平衡。

2、 起管柱前,对防喷器严格按要求试压,并准备好内防喷装置及油管旋塞。

3、 起下大直径工具时控制起下速度,防止过大的波动压力,诱发井喷。

4、 起下管柱时,不断向井内灌注压井液,保持液柱压力。

5、 保持井口处于可控状态,停工时关闭好井口。

6、 做好酸化施工中防喷演练,酸化施工中发生溢流或井喷能迅速控制井口。

7、 严格按照Q/SH0098-2011《油气井井下作业井控操作规程》

九、HSE要求

1、 施工人员必须劳保穿戴整齐,严禁酒后上岗,擅自离岗。

2、 井场备有医药箱,防止人员受伤得到及时处理。

3、 酸化施工现场应备有苏打水、硼酸水防止人员受到酸液侵蚀。

4、 井场周围围好安全警示带,严禁非施工人员入内,严禁进入高压区或跨越高压管线。

5、 人员必须穿戴好酸化施工防护用品,避免酸液施工溅出伤人。

6、 施工残液妥善处理,严禁乱排乱放,造成污染。

十、管柱示意图

浩6-6B油井完井管柱示意图

·

2136.8m

2139.0m 31下2 2.2m/1层

人工井底:2444.97m 2095.8m

2096.8m 312 1.0m/1层

筛管丝堵:2110.0m Y341-114封隔器:2100.0m Y441-114封隔器:2090.0m 丢手接头:2080.0m 筛管丝堵:2040.0m Φ38mm泵:2020.0m 工具及深度 层位及深度 十一、项目预算

浩6-6B井井下作业工程费用测算表

工程项目:卡封酸化

基本参数 作业次数: 第1次 油区: 江汉 油田: 浩口油田

区块: 高浩(2) 建设单位: 江汉采油厂 施工单位: 井下作业处

井型: 直井 人工井底: 2445 施工队型: 陆地xj250修井机作业队

泵深: 2020 尾管深度: 2040 水运距离: 0

距离: 25 套管直径: 139.7mm 产层流体物性: 稀油

井斜: 0 项目类别: 措施作业 所属投资项目:

施工日期: 2015-08-17 周期(天) 9.2194 预算时间: 2015-08-17

工序名称 安装液压防喷器 安装抽油杆防喷装置 起抽油杆

起带封管柱 刮管 光油管探冲砂

修井机老井施工准备 压井 换井口

中途更换油管 现场清洗管杆 卡封酸化

放喷排液 打丢手 下泵

下抽油杆 试压 现场清洗管杆

修井机施工收尾

项目 定额费用 合计(元)

一、工程直接费 193303.55 193303.55

(一)直接费 147849.57 147849.57

1.材料费 58871.48 58871.48

a.主要材料费 51721.74 51721.74

b.摊销材料费 1922.52 1922.52

c.其它材料费 5227.22 5227.22

2.折旧费 4240.74 4240.74

3.燃料动力费 6846.42 6846.42

4.人工费 77890.93 77890.93

(二)其它直接费 45453.98 45453.98

1.修理费 2143.51 2143.51

2.运输及特车费 24203.12 24203.12

3.设备保险费 285.80 285.80

4.值班、工具房摊销费 231.13 231.13

5.施工赔偿费 0.00 0.00

6.辅助劳务费 5761.65 5761.65

7.劳动保护费 1830.88 1830.88

8.井场污染处理费 2500.00 2500.00

9.健康安全环保费 1363.55 1363.55

10.科技进步发展费 1363.55 1363.55

11.其它费用 5770.79 5770.79

二、间接费 38877.65 38877.65

(一)企业管理费 37090.92 37090.92
