脚手架拆除技术交底
- 格式:doc
- 大小:161.50 KB
- 文档页数:5

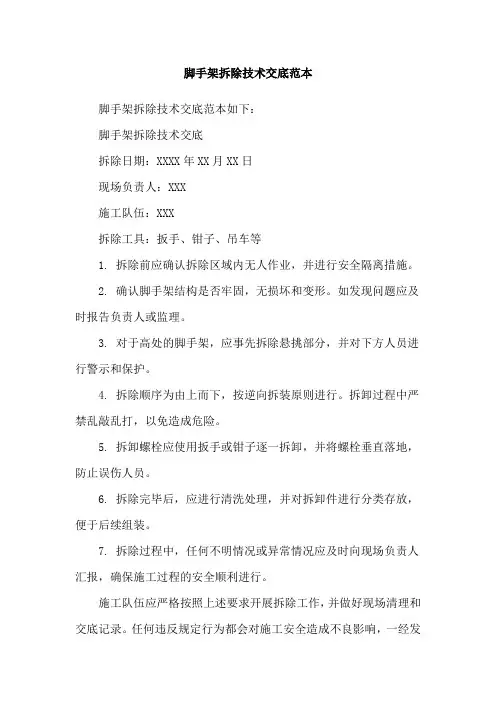

脚手架拆除技术交底范本
脚手架拆除技术交底范本如下:
脚手架拆除技术交底
拆除日期:XXXX年XX月XX日
现场负责人:XXX
施工队伍:XXX
拆除工具:扳手、钳子、吊车等
1. 拆除前应确认拆除区域内无人作业,并进行安全隔离措施。
2. 确认脚手架结构是否牢固,无损坏和变形。
如发现问题应及时报告负责人或监理。
3. 对于高处的脚手架,应事先拆除悬挑部分,并对下方人员进行警示和保护。
4. 拆除顺序为由上而下,按逆向拆装原则进行。
拆卸过程中严禁乱敲乱打,以免造成危险。
5. 拆卸螺栓应使用扳手或钳子逐一拆卸,并将螺栓垂直落地,防止误伤人员。
6. 拆除完毕后,应进行清洗处理,并对拆卸件进行分类存放,便于后续组装。
7. 拆除过程中,任何不明情况或异常情况应及时向现场负责人汇报,确保施工过程的安全顺利进行。
施工队伍应严格按照上述要求开展拆除工作,并做好现场清理和交底记录。
任何违反规定行为都会对施工安全造成不良影响,一经发
现,将依法追究相关责任人的责任。
外脚手架拆除技术交底一、拆除前的准备1.1 拆除方案在开始拆除外脚手架之前,得先搞清楚整个方案。
你得知道每一根支撑杆、每一个连接点的位置。
事前开个会,把大家聚在一起,听听各自的想法,确保每个人都在同一条船上。
别小看这一步,策划得当,后面的工作才能顺利。
那种“临时抱佛脚”的做法可是大忌!1.2 安全检查安全第一,大家都懂。
拆除前,得进行一次全面的安全检查。
检查工具有没有问题,防护设备是不是到位。
确保施工人员都佩戴好安全帽、手套之类的,绝不能马虎。
比如,如果出现一个松动的支架,后果可想而知。
所以,千万别大意,做个细致的检查,才是王道。
二、拆除过程2.1 拆除步骤拆除的时候,得按照既定步骤来。
先从上到下,逐层拆除。
这就像剥洋葱,一层一层来。
开始时要慢慢来,别急于求成。
遇到比较难拆的地方,务必小心。
适时停下来,看看周围的情况,确保每一步都是稳妥的。
2.2 施工人员的配合团队的配合也很重要。
施工人员之间要有默契,像一支训练有素的乐队,各自的动作要一致。
指挥者可以用手势、声音来传达指令。
大家要齐心协力,互相照应。
有时需要临时调整,得快速沟通,确保拆除工作不受影响。
2.3 环境保护别忘了环境保护这块。
拆除时会有很多灰尘、杂物,得做好清理工作。
确保周围的环境干净整洁,不影响附近的居民。
搞个临时的垃圾堆放点,定期清运,避免影响到周围的生活。
三、拆除后的检查3.1 复查安全拆除完成后,得进行一次复查。
确保所有的设备都已经拆除干净,没有遗留物。
地面也得清理得利利索索,确保没有任何安全隐患。
像这样的复查,可不能草率,得认真对待。
3.2 施工总结总结也是不可或缺的一环。
开个总结会,大家可以分享经验和教训。
说说哪些地方做得好,哪些地方需要改进。
这样的交流不仅能提升团队的凝聚力,也能为今后的工作积累宝贵的经验。
四、结束语外脚手架的拆除,听起来简单,其实里面的学问大着呢。
每一步都需要细致入微,每一个环节都不能马虎。
通过科学合理的拆除方案、安全的施工流程以及有效的团队协作,我们才能圆满完成任务。

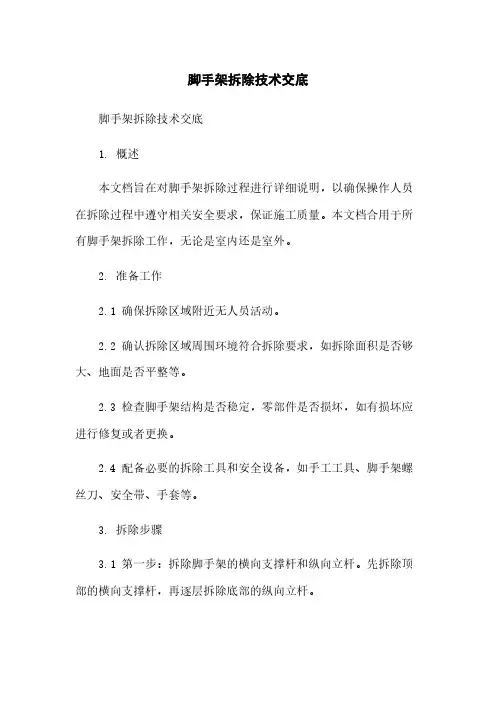

脚手架拆除技术交底脚手架拆除技术交底1. 概述本文档旨在对脚手架拆除过程进行详细说明,以确保操作人员在拆除过程中遵守相关安全要求,保证施工质量。
本文档合用于所有脚手架拆除工作,无论是室内还是室外。
2. 准备工作2.1 确保拆除区域附近无人员活动。
2.2 确认拆除区域周围环境符合拆除要求,如拆除面积是否够大、地面是否平整等。
2.3 检查脚手架结构是否稳定,零部件是否损坏,如有损坏应进行修复或者更换。
2.4 配备必要的拆除工具和安全设备,如手工工具、脚手架螺丝刀、安全带、手套等。
3. 拆除步骤3.1 第一步:拆除脚手架的横向支撑杆和纵向立杆。
先拆除顶部的横向支撑杆,再逐层拆除底部的纵向立杆。
3.2 第二步:拆除脚手架的水平杆和斜杆。
借助脚手架螺丝刀,逐层拆卸水平杆和斜杆。
3.3 第三步:拆除脚手架的底座和地脚座。
先将底座上的连接螺丝松开,再将地脚座逐个拆卸。
3.4 第四步:拆除脚手架的平台板和安全网。
使用手工工具,逐块将平台板拆卸,同时将安全网逐个卸除。
4. 安全注意事项4.1 拆除工作开始前必须全面检查脚手架结构是否完好稳固。
4.2 拆除过程中要佩戴好安全帽并系好安全带,确保自身安全。
4.3 拆除过程中要注意搬运工具是否稳定,避免松动或者滑落等安全事故。
4.4 操作人员应熟知安全操作规程,严禁在脚手架上进行不安全的行为。
5. 附件- 脚手架拆除计划书- 脚手架拆除图纸- 脚手架检查记录表6. 法律名词及注释- 相关法律名词及其解释,请参考相关的国家法律法规或者相关部门的标准规范。
外脚手架拆除安全技术交底外脚手架拆除是一项具有一定危险性的工作,为了确保拆除过程中的安全,特向参与拆除工作的人员进行如下安全技术交底:一、拆除前的准备工作1、全面检查脚手架的扣件连接、连墙件、支撑体系等是否符合构造要求。
2、根据检查结果补充完善拆除方案中的拆除顺序和措施,经主管部门批准后方可实施。
3、拆除前对参与拆除的作业人员进行技术交底和安全教育,让每个人都清楚拆除的顺序、方法和注意事项。
4、清除脚手架上的杂物及地面障碍物,确保拆除现场畅通无阻。
5、在拆除区域周围设置明显的警示标志和围栏,严禁非作业人员进入。
二、拆除时的人员要求1、拆除作业人员必须是经过专业培训、考核合格,并取得相应资格证书的架子工。
2、拆除人员必须正确佩戴安全帽、安全带,穿防滑鞋等个人防护用品。
3、拆除作业时应分工明确,统一指挥,互相配合,协调行动。
三、拆除顺序1、拆除作业应按照自上而下、逐层拆除的顺序进行,严禁上下同时作业。
2、先拆除护身栏杆、脚手板、剪刀撑、斜撑,而后拆除小横杆、大横杆、立杆等。
3、连墙件应随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架。
分段拆除高差不应大于两步,如高差大于两步,应增设连墙件加固。
四、拆除过程中的注意事项1、拆除立杆时,应先抱住立杆再拆开最后两个扣件,拆除大横杆、斜撑、剪刀撑时,应先拆除中间扣件,然后托住中间,再解端头扣件。
2、拆除过程中,不得中途换人,如必须换人时,应将拆除情况交代清楚后方可离开。
3、松开扣件的杆件应及时拆除运走,避免误扶和误靠已松脱连接的杆件。
4、运至地面的构配件应及时检查、整修与保养,并按品种、规格随时码堆存放。
五、拆除时的安全措施1、拆除过程中应有专人负责监护,严禁无关人员进入拆除现场。
2、当有六级及六级以上大风和雾、雨、雪天气时应停止脚手架拆除作业。
雨、雪后上架作业应有防滑措施,并应扫除积雪。
3、拆除过程中,严禁使用榔头等硬物击打、撬挖,拆下的构配件应轻拿轻放,严禁抛掷。
落地式钢管外脚手架拆除安全技术交底落地式钢管外脚手架在完成其使命后,拆除工作必须谨慎进行,以确保施工安全。
以下是关于落地式钢管外脚手架拆除的安全技术交底。
一、拆除前的准备工作1、全面检查脚手架的扣件连接、连墙件、支撑体系等是否符合构造要求。
对存在的问题应提前进行整改和加固,确保拆除过程中脚手架的稳定性。
2、根据拆除现场的实际情况,制定详细的拆除方案,并向参与拆除的作业人员进行技术交底,让每个人都清楚拆除的顺序、方法以及安全注意事项。
3、清除脚手架上的杂物及地面障碍物,保证拆除现场的畅通。
4、在拆除区域周围设置明显的警示标志,严禁非作业人员进入拆除现场。
5、准备好拆除所需的工具和设备,如扳手、安全带、安全绳、吊车等,并确保其性能良好。
二、拆除人员的要求1、拆除作业人员必须经过专业培训,具备相应的操作技能和安全意识。
2、拆除人员应身体健康,无高血压、心脏病等不适宜高空作业的疾病。
3、拆除作业时,作业人员必须佩戴安全帽、安全带等个人防护用品,安全带应高挂低用,系在牢固可靠的地方。
三、拆除顺序1、拆除作业应按照自上而下、逐层拆除的顺序进行,严禁上下同时作业。
2、先拆除栏杆、脚手板、剪刀撑等附属构件,然后拆除小横杆、大横杆、立杆等主要构件。
3、连墙件应随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架。
当拆除至最后一根立杆时,应先在适当位置设置临时抛撑加固后,再拆除连墙件。
四、拆除过程中的安全注意事项1、拆除作业时,应有专人负责指挥,统一协调,确保拆除工作的有序进行。
2、拆除立杆时,应先抱住立杆再拆除最后两个扣件,拆除大横杆、小横杆时,应先拆除中间扣件,然后托住中间,再解端头扣件。
3、拆下的构配件应及时吊运至地面,严禁抛掷。
吊运构配件时应使用专用的吊运设备,确保吊运过程的安全。
4、在拆除过程中,如发现脚手架有异常情况,应立即停止拆除作业,采取相应的措施进行处理,待问题解决后方可继续拆除。
5、当有六级及以上大风、大雾、雨雪等恶劣天气时,应停止拆除作业。
外脚手架拆除安全技术交底外脚手架拆除是一项具有一定危险性的工作,为了确保拆除过程中的安全,避免事故的发生,特向参与拆除工作的人员进行如下安全技术交底:一、拆除前的准备工作1、技术准备拆除前,施工负责人应组织技术人员、安全员和拆除作业人员进行详细的技术交底,明确拆除顺序、方法、安全注意事项等。
同时,应对外脚手架的结构进行全面检查,确认其稳定性和安全性,对存在问题的部位应提前进行加固或修复。
2、人员准备拆除作业人员必须经过专业培训,具备相应的资质和操作技能,并持有有效的特种作业操作证。
同时,应配备足够的作业人员,确保拆除工作能够顺利进行。
3、现场准备拆除现场应设置警戒区域,严禁无关人员进入。
在拆除区域周边应设置明显的警示标志,如“禁止通行”、“高空作业危险”等。
同时,应清理拆除现场的障碍物和杂物,确保拆除作业的顺利进行。
4、工具准备拆除作业所需的工具和设备应提前准备齐全,并进行检查和调试,确保其性能良好、安全可靠。
常用的拆除工具包括扳手、锤子、撬棍、吊车等。
二、拆除顺序和方法1、拆除顺序外脚手架的拆除应遵循“自上而下、先搭后拆、后搭先拆”的原则,依次拆除横杆、立杆、剪刀撑等构配件。
具体拆除顺序为:安全网→护身栏→挡脚板→脚手板→小横杆→大横杆→立杆→连墙件。
2、拆除方法(1)拆除安全网时,应先用工具将安全网的绑扎绳剪断,然后将安全网缓慢放下,严禁直接将安全网抛扔。
(2)拆除护身栏和挡脚板时,应先拆除其连接件,然后将其逐段拆除。
(3)拆除脚手板时,应先将脚手板上的杂物清理干净,然后从外向里逐块拆除。
拆除后的脚手板应及时运走,严禁堆放在脚手架上。
(4)拆除小横杆和大横杆时,应先拆除其连接件,然后用吊车或人工将其逐段拆除。
(5)拆除立杆时,应先在立杆上设置临时支撑,然后拆除其连接件,最后用吊车或人工将立杆逐根拆除。
(6)拆除连墙件时,应先在连墙件上设置临时支撑,然后拆除其连接件,最后用吊车或人工将连墙件逐根拆除。
外墙脚手架拆除安全技术交底外墙脚手架拆除安全技术交底是确保脚手架拆除过程中人员安全、避免事故发生的重要环节。
一、拆除前准备工作1.全面检查:在拆除前,应对脚手架进行全面检查,确认脚手架的扣件连接、连墙件、支撑体系等是否符合安全要求,确保无松动、无损坏现象。
2.清理杂物:清除脚手架上及周围地面的杂物、工具和材料,确保拆除区域整洁无阻碍。
3.制定计划:根据检查结果,制定详细的拆除计划,包括拆除顺序、方法、安全措施等,并报请主管部门批准。
4.设置警戒区:在拆除区域周围设置明显的警戒标志和围栏,非作业人员禁止入内。
同时,应配备专职的警戒人员,负责现场秩序的维护和安全监督。
二、拆除要求1.拆除顺序:遵循“自上而下、先装者后拆、逐步拆除、一步一清”的原则进行。
具体顺序一般为:安全网→栏杆→剪刀撑→小横杆→大横杆→立杆。
在拆除过程中,严禁上下同时作业。
2.操作规范:拆除时,应先拆中间扣件,再拆两边扣件,由中间操作人员向下传递钢管等构配件。
同一层的构配件和加固杆件应按先上后下、先外后里的顺序进行。
3.连墙件处理:所有连墙件应随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架。
分段拆除高差不应大于两步,如高差大于两步,应增设连墙件加固。
4.临时加固:当脚手架拆至下部最后一根长立杆的高度时,应先在适当位置搭设临时抛撑加固,再拆除连墙件。
三、人员安全要求1.个人防护:高处作业人员必须佩戴安全帽、系好安全带、穿防滑鞋等个人防护用品。
严禁酒后作业或带病上岗。
2.持证上岗:所有参与拆除作业的人员必须持证上岗,经过专业培训并考核合格后方可上岗作业。
3.统一指挥:拆除作业应统一指挥,上下呼应,动作协调。
当解开与另一人有关的结扣时,应先通知对方,以防坠落。
四、其他注意事项1.吊运机械检查:在拆除过程中,如需使用吊运机械,应仔细检查其索具、吊钩等是否安全可靠。
吊运机械不允许搭设在脚手架上,应另立设置。
2.特殊天气应对:如遇强风、大雨等特殊气候,应暂停脚手架的拆除作业。

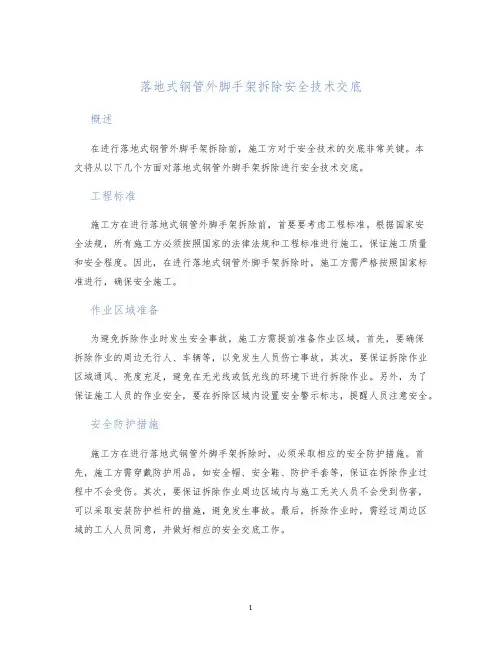

落地式钢管外脚手架拆除安全技术交底概述在进行落地式钢管外脚手架拆除前,施工方对于安全技术的交底非常关键。
本文将从以下几个方面对落地式钢管外脚手架拆除进行安全技术交底。
工程标准施工方在进行落地式钢管外脚手架拆除前,首要要考虑工程标准。
根据国家安全法规,所有施工方必须按照国家的法律法规和工程标准进行施工,保证施工质量和安全程度。
因此,在进行落地式钢管外脚手架拆除时,施工方需严格按照国家标准进行,确保安全施工。
作业区域准备为避免拆除作业时发生安全事故,施工方需提前准备作业区域。
首先,要确保拆除作业的周边无行人、车辆等,以免发生人员伤亡事故。
其次,要保证拆除作业区域通风、亮度充足,避免在无光线或低光线的环境下进行拆除作业。
另外,为了保证施工人员的作业安全,要在拆除区域内设置安全警示标志,提醒人员注意安全。
安全防护措施施工方在进行落地式钢管外脚手架拆除时,必须采取相应的安全防护措施。
首先,施工方需穿戴防护用品,如安全帽、安全鞋、防护手套等,保证在拆除作业过程中不会受伤。
其次,要保证拆除作业周边区域内与施工无关人员不会受到伤害,可以采取安装防护栏杆的措施,避免发生事故。
最后,拆除作业时,需经过周边区域的工人人员同意,并做好相应的安全交底工作。
拆除步骤在进行落地式钢管外脚手架拆除时,施工方需按照一定的拆除步骤进行。
首先,施工人员要对拆除区域进行全面的检查,确定好拆除的范围和拆除要求。
其次,要根据拆除范围的大小,确定好拆除的顺序和要使用的拆除工具。
最后,要根据拆除要求进行拆除,并做好相应的安全交底工作。
安全事故的应急处理为了避免在拆除作业中发生安全事故,施工方应提前做好应急处理方案。
首先,要保证应急通道畅通,避免因应急处理不及时而造成二次事故。
其次,要提前准备好急救工具和急救药品,为发生急救情况提供必要的诊疗服务。
最后,要保证及时向相关部门汇报安全事故,并做好事故的记录和处理工作。
结论落地式钢管外脚手架拆除安全技术交底对于施工方的安全施工起到至关重要的作用。
附着升降脚手架拆除安全技术交底为了确保附着升降脚手架拆除工作的安全进行,本文将对附着升降脚手架拆除的安全技术进行交底。
希望注意以下几点,在拆除过程中注意安全,并保证工作的顺利进行。
一、准备工作1.1 安全检查在进行附着升降脚手架拆除前,必须进行全面的安全检查。
检查脚手架的结构是否牢固、连接件是否完好,确保没有严重的损坏和松动。
1.2 工作人员培训所有参与拆除工作的人员必须经过专业培训,并熟悉拆除操作规程和安全注意事项。
只有具备相关资质与经验的人员才能参与该项工作。
二、操作规程2.1 拆除步骤附着升降脚手架的拆除需要按照特定的步骤进行。
首先,松开脚手架与建筑物之间的附着点并断开链接。
然后,逐层将脚手架拆卸,并小心地降低脚手架部件到地面。
2.2 降低脚手架部件在降低脚手架部件的过程中,操作人员必须小心谨慎。
使用专业工具和设备,确保脚手架部件的平稳下降,并在下落过程中避免对人员和财产造成损害。
2.3 拆除特殊部件附着升降脚手架拆除过程中,可能会涉及到一些特殊部件,如安全设备和附着装置。
对于这些特殊部件的拆除,必须按照相关规定和标准操作,确保安全。
三、安全措施3.1 个体防护措施所有参与拆除工作的人员必须佩戴个人防护装备,包括安全帽、防护眼镜、耳塞、防滑鞋等。
根据实际情况,还需佩戴其他适当的个体防护装备。
3.2 现场警示标识在拆除工作现场,必须设置醒目的警示标识。
标识应标明危险区域和禁止入内的警示语,以提醒他人避免进入危险区域。
3.3 安全监督拆除工作期间,应有专人负责安全监督和指导,及时发现并纠正不安全行为或操作。
同时,必须确保与其它施工活动的安全配合,并与相关人员保持通讯联系。
四、事故应急处理4.1 事故预案在拆除工作之前,必须制定完善的事故应急预案,明确各个应急程序和责任分工,以便能够及时有效地应对任何可能发生的事故。
4.2 事故报告任何发生的事故,无论是轻微的还是严重的,都必须立即上报相关部门,并按照规定的程序进行调查和记录,以便事后的检查和处理。
附着式升降脚手架拆除安全技术交底一、背景附着式升降脚手架是建筑施工中常用的辅助设备,可以提供高处作业的平台。
但在高空作业结束后,升降脚手架的拆除过程却存在着严重的安全隐患。
因此,为了保障施工人员的人身安全和减少意外,附着式升降脚手架的拆除必须严格按照安全操作规范来进行。
二、拆除前的准备工作在进行附着式升降脚手架拆除之前,需要做好如下准备工作:1.检查脚手架的状态检查附着式升降脚手架的杆件、立杆、斜杆、连接件等各个部位,是否有老化、变形等现象,确保其各部位完好无损,否则应停止拆卸,并及时进行更换和维修。
2.清理脚手架上的杂物在升降脚手架拆除前,必须清理脚手架上的杂物与垃圾。
特别是不能在脚手架上丢弃易燃物品、易爆物品及铁钉、铜棒和钢板等杂物。
3.确认拆卸人员个人防护装备是否到位拆卸人员必须佩戴好安全帽、安全带、非滑鞋、工作手套等个人防护装备。
4.制定详细拆卸方案在拆卸时,需要制定详细的拆卸方案,包括拆卸的步骤和时间安排,以确保拆卸的正确性和安全性。
三、拆除的操作流程在确认好上述准备工作后,接下来可以开始进行附着式升降脚手架的拆卸。
1.解除脚手架各个部位的固定解除所有的脚手架部位的固定,包括地面固定、墙面固定、锁定地面轨道等。
2.拆卸脚手架的斜杆和连接杆解除斜杆和连接杆,并对拆下的杆件进行分类整理。
3.拆卸脚手架的立杆拆卸立杆时,需要逐层拆卸,并且只能一次拆除一个立杆。
拆除时需要用手将绑扣解开,并在仔细观察周围是否存在其它危险因素后,方能进行。
4.卸下脚手架的轨道移除脚手架底部的轨道、顶部的轨道和中间的轨道。
5.拆卸脚手架的附着件拆卸附着式升降脚手架的附着件,注意在拆除附着件时,应由两人协同作业,并且需要进行详细的交接记录。
6.拆卸其他设备拆卸完成后,如果还有与脚手架相关的设备和工具,则要逐个拆卸并进行归类整理。
四、注意事项附着式升降脚手架的拆卸需要注意以下事项:1.遵循拆卸规范拆卸时需完全按照附着式升降脚手架拆卸安全规范操作,确保升降机的每一个细节都符合标准,不得存在任何纰漏。
高层悬挑钢管脚手架拆除安全技术交底一、作业前:1、登高作业人员(架子工)必须经过安全技术培训并通过考核,持证上岗。
架子工学徒工必须办理学习证,在技工带领、指导下操作,高处作业人员,不得患有高血压、心脏病、贫血、癫痫病、恐高症、眩晕等禁忌证。
非架子工不得单独进行作业。
2、作业中严格执行施工方案和技术交底,分工明确,听从指挥,协调配合。
严禁赤脚、穿拖鞋、穿硬底鞋作业。
严禁在架子上打闹、休息,严禁酒后作业。
3、正确使用安全防护用品,必须系安全带,头戴安全帽,着装灵便,穿防滑鞋。
作业时精力集中,团结合作,互相呼应,统一指挥,不得走过档和跳跃架子。
二、拆除作业:1、风力六级以上(含六级)、高温、大雨、大雪、大雾等恶劣天气,应停止露天高处作业。
2、拆除时应划定作业区,设置围栏和警戒标志,并设专人监护。
3、架子的拆除程序与搭设程序相反,先搭的后拆,后搭的先拆,应由上而下按层、按步拆除,先拆护身栏、脚手板和排木,再次依拆剪刀撑的上部绑扣和接杆。
拆除全部剪刀撑、压栏子、斜撑杆以前,必须绑好临时斜支撑。
严禁用推、拉方法拆除脚手架。
4、拆杆和放杆时,必须由2~3人协同操作。
拆顺水杆时应由站在中间的人将杆转向,将大头顺下,握住小头下递,得到下方人员的通知后再放手,严禁向下抛扔。
5、要做到随拆随吊,并且钢管上扣件必须完全拆下。
6、连墙杆应随架子逐层拆除。
架子在施工期间变形过大或连墙杆缺少、受力不均时,应在拆除前先做必要的加固或补设临时拉结点,确保拆除时架子的稳定。
9、操作人员应系安全带,戴安全帽。
拆除过程中,必须设专人指挥,作业人员必须听从指挥。
10、拆除过程中应注意架子缺扣、崩扣及不符合要求的部位,严禁踩在松动的杆件上。
11、应随拆随及时清运脚手架材料,并分类堆放。
运料人员必须与拆除人员协调配合。
12、暂停拆除时,必须检查作业范围内未拆除部分的架子,确认稳定后方可离开现场。
13、拆除工字钢时要按拆除方案严格进行,动火时必须办理动火作业票三、注意事项:1、不能提前拆除连墙件2、拆除脚手架时连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架。
扣件式钢管脚手架拆除安全技术交底一、前言钢管脚手架是承载工人和材料的重要工具,为确保脚手架的安全和稳定性,合理拆除脚手架是至关重要的。
本文将重点介绍扣件式钢管脚手架拆除的安全技术交底。
二、准备工作1. 准备所需工具:扳手、锤子、螺丝刀等。
2. 确认拆除区域:清理拆除区域,确保没有不稳定的状况。
3. 安全措施:穿戴好安全防护装备,如安全帽、安全绳等。
三、拆除步骤1. 板层拆除:a) 将脚手架的板层上的杂物清理干净,确保平整。
b) 用扳手拆除连接板与立杆的扣件,注意稳定姿势,防止高处坠落。
c) 拆下板层之前,通过口头或手势向其他工人发出警示。
2. 立杆拆除:a) 从底部开始,逐个拆除立杆。
b) 使用扳手拆除连接立杆的扣件,注意保持平衡,稳定。
c) 拆除立杆时,每次只能拆除一个扣件,确保脚手架的整体稳定性。
3. 横杆拆除:a) 从低处开始,依次拆除横杆。
b) 先将横杆与立杆连接处的扣件拆除,然后将横杆取下。
c) 拆除横杆时,注意不要用力过猛,以免影响脚手架的稳定性。
4. 撤离区域:a) 拆除完毕后,将所有的脚手架部件整齐堆放。
b) 清理拆除区域,确保没有杂物或残留物。
c) 撤离时,要注意倒放扣件、横杆和立杆,以免伤到自己或其他人。
四、安全事项1. 操作必须经过合格人员培训,并遵守相关的安全规范。
2. 拆除前必须检查每个连接点的扣件是否紧固,以及脚手架的稳定性。
3. 拆除过程中,应在地面上设置警示标识,确保周围人员的安全。
4. 拆除前要与其他工人进行沟通协调,确保操作的连贯性与安全性。
五、总结扣件式钢管脚手架的拆除是一个涉及安全的重要环节。
只有严格按照安全规范,合理准备工具和防护措施,并掌握拆除技巧,才能确保拆除过程的安全和顺利进行。
通过本文的安全技术交底,有助于提高工人的安全意识,降低事故风险,并有效保障工程的顺利进行。
外脚手架拆除安全技术交底外脚手架拆除是建筑施工中的一个关键环节,涉及到高处作业和复杂的操作流程,存在较高的安全风险。
为了确保拆除工作的安全顺利进行,现将外脚手架拆除的安全技术要点向各位施工人员进行交底。
一、拆除前的准备工作1、全面检查脚手架的扣件连接、连墙件、支撑体系等是否符合构造要求。
2、根据检查结果补充完善拆除方案,并经审批后实施。
3、对参与拆除的人员进行技术交底和安全教育,使其明确拆除顺序、方法和安全注意事项。
4、清除脚手架上的杂物及地面障碍物。
5、在拆除区域周围设置明显的警示标志,严禁非作业人员进入。
6、准备好拆除所需的工具和设备,如扳手、安全带、安全网等,并确保其完好无损。
二、拆除人员要求1、拆除人员必须是经过专业培训、考核合格,并持有有效特种作业操作证的架子工。
2、拆除人员应身体健康,无高血压、心脏病等不适宜高处作业的疾病。
3、拆除人员在作业前应正确佩戴安全帽、安全带、防滑鞋等个人防护用品。
4、拆除作业时,应统一指挥,分工明确,互相配合,协调作业。
三、拆除顺序1、拆除作业应遵循由上而下、先搭后拆、后搭先拆的原则,逐层逐段进行拆除。
2、一般的拆除顺序为:安全网→栏杆→脚手板→剪刀撑→横向水平杆→纵向水平杆→立杆。
3、连墙件应随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不应大于两步,如高差大于两步,应增设连墙件加固。
四、拆除过程中的安全注意事项1、拆除作业必须在白天进行,严禁在夜间、大风、雨、雪等恶劣天气条件下进行拆除作业。
2、拆除过程中,严禁上下同时作业,严禁抛掷构配件。
3、拆除立杆时,应先抱住立杆再拆开最后两个扣件,拆除纵向水平杆、斜撑、剪刀撑时,应先拆除中间扣件,然后托住中间,再解端头扣件。
4、当脚手架拆除至下部最后一根长立杆的高度(约 65m)时,应先在适当位置搭设临时抛撑加固后,再拆除连墙件。
5、拆除过程中,应设专人负责监护,随时观察脚手架的稳定情况,如发现异常,应立即停止作业,并采取相应的措施进行处理。
1、待外墙面工序施工完毕后,将外脚手架进行拆除。
2、拆除前须有拆除安全技术措施和技术交底,不得私自进行拆除。
3、拆除时划出工作区,周围设护栏警戒标志,地面设专人指挥,严禁非作业人员入内。
4、拆除时,必须戴好安全帽。
高处作业人员,系安全带(安全带一端系于腰间扎牢,另一端系在高于自身的固定牢固处,不得设在与脚手架相连处)。
5、拆除工作必须由专业持上岗证的架子工操作,不得酒后作业,不得带病作业。
6、如需分面拆除,则在拆除脚手架之前,在两面相交处的另一面按脚手架的搭设要求,在架体的整个高度范围内设置连墙件(层层设置,间距同脚手架连墙件)。
连墙件应靠进主节点设置,偏离主节点距立不得大于300mmO连墙件设置完好后,方可进行脚手架的拆除。
7、拆除前全面检查扣件的连接、连墙件、支撑体系是否牢固有效。
拆除前必须清理脚手架上的杂物及地面障碍物。
8、严格遵守拆除顺序,由上而下,后搭先拆,先搭后拆。
严禁上下同时作业。
先拆安全网、护身栏杆、脚手板、剪刀撑,而后拆小横杆、大横杆、立杆等:拆立杆时,应先抱住立杆再拆开最后两个扣,拆除大横杆、斜撑、剪刀撑时,应先拆中间扣,然后托住中间,再解端头扣。
拆除时要按一步一清的原则依次进行,要严禁上下同时进行拆除作业。
拆除时应统一指挥,上下呼应,协调,当解开与另一人有关的结口时,应先告之对方,以防坠落。
9、连墙点在位于其上的全部可拆杆件都拆除之后才能拆除,随拆除进度逐层拆除。
严禁先将连墙件整层或数层拆除后再拆除脚手架。
分段拆除高差不应大于2步,如高差大于2步,应增设临时连墙件加固。
10、拆除时统一指挥,上下呼应,动作协调,互相配合,拆脚手架杆件,必须由2〜3人协同操作,拆纵向水平杆时,应由站在中间的人向下传递,严禁向下抛掷。
11>在拆除过程中,凡己松开连接的杆配件应及时拆除运走,避免误扶和误靠已松脱连接的杆件。
12、在拆架过程中,不得中途换人,如必须换人时,应将拆除情况交代清楚后方可离开。
技 术 交 底 记 录
表C2-1
编 号
工程名称 北京市军队离休退休干部密云服务管理中心1#楼等九项工程 交底日期 2011年5月22日
施工单位 北京城建六建设工程有限公司
分项工程
名称
脚手架工程
交底提要
架子拆除通用交底(双排脚手架)
交底内容:
审核人 交底人 接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
一、施工准备
1.1材料及主要机具
1.1.1材料准备:48x3.5的6m、4m、2m、1.5m架子管,对接扣件、十字扣件、旋
转扣件、50mm厚脚手板、水平兜网、密目网、14#铅丝。
1.1.2主要机具:普通扳手、力矩扳手、安全带。
1.2作业条件
1.2.1主体、外装饰已完成,具备拆除外脚手架的施工条件。
1.2.2拆除脚手架准备工作已完成,拆架现场警戒线已布设完成。
1.2.3架子工均持证上岗。
二、操作工艺
2.1工艺流程:
拆除密目网→拆除剪刀撑→拆除小横杆→拆除大横杆→拆除连墙件→拆除立杆
2.2作业准备:
主体结构施工完毕,建筑外装饰已施工完毕。
外脚手架上的杂物,建筑材料以及所拆层的满铺脚手板已卸下并导入建筑所在楼
层中。外脚手架拆除所涉及区域首层外侧已拉上警戒线,防止除架子工以外的与拆除脚
手架无关人员进入拆架施工现场。
2.3 立网拆除:
在已具备拆除条件的外脚手架上,先将外侧立网全部解下并导入建筑楼层中,铺
叠整齐后整体运输到首层相应存放处,以备退场。
2.4拆除剪刀撑:
脚手架拆除顺序为自上而下拆除。在所拆除层,将就近的一组剪刀撑拆除,注意只
技 术 交 底 记 录
表C2-1
编 号
工程名称 北京市军队离休退休干部密云服务管理中心1#楼等九项工程 交底日期 2011年5月22日
施工单位 北京城建六建设工程有限公司
分项工程
名称
脚手架工程
交底提要
架子拆除通用交底(双排脚手架)
交底内容:
审核人 交底人 接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
是所拆层的临近一组剪刀撑,且避免拆除连墙件。
2.5小横杆拆除:
在已拆除剪刀撑的外脚手架上,拆除除连墙件的小横杆,并从建筑运送到材料堆
放区,以备退场。
2.6 大横杆拆除
在所拆除的一段脚手架中,进两步区域中(3m)的小横杆已全部拆除完毕,可拆
除大横杆。注意拆除的大横杆禁止随意向下抛掷,主节点处的连墙件不得拆除。已拆除
的杆件(多为4m、6m管)导入建筑中,并整体运送到材料堆放区,以备退场。如此顺
序向下逐层拆除。
2.7 立杆拆除:
对于立杆,拆除大横杆脚手架到4m、6m杆件节点处,可先解下连墙件,而后将
就近的一组主节点拆除,解下对接扣件,拆除立杆;将已拆除的杆件导入建筑中,并整
体运送到材料堆放区,以备退场。如此顺序向下逐层拆除。
2.8 拆除连墙件
连墙件如下图所示,在立杆拆除的同时,连墙件也与脚手架整体分离,架子工可
在楼层内部拆除连墙件。将已拆除的杆件导入建筑中,并整体运送到材料堆放区,以备
退场。如此顺序向下逐层拆除。
技 术 交 底 记 录
表C2-1
编 号
工程名称 北京市军队离休退休干部密云服务管理中心1#楼等九项工程 交底日期 2011年5月22日
施工单位 北京城建六建设工程有限公司
分项工程
名称
脚手架工程
交底提要
架子拆除通用交底(双排脚手架)
交底内容:
审核人 交底人 接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
图-1连柱杆示意图
图-2连墙杆示意图
技 术 交 底 记 录
表C2-1
编 号
工程名称 北京市军队离休退休干部密云服务管理中心1#楼等九项工程 交底日期 2011年5月22日
施工单位 北京城建六建设工程有限公司
分项工程
名称
脚手架工程
交底提要
架子拆除通用交底(双排脚手架)
交底内容:
审核人 交底人 接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
图-3预留孔洞连墙杆示意图 图-4预埋钢管连墙杆示意图
2.9 临边防护
对外架拆除的建筑外置阳台部位,在脚手架拆除完毕后,要及时搭设临边防护用
架子。管件可用向下倒料时提前预留的管件及卡子。
三、注意事项
4.1安全要求
4.1.1所有操作人员必须戴好安全帽,并佩戴好安全带,安全带高挂低用。
4.1.2作业面严禁吸烟、动用明火。
4.1.3 在2m及以上作业的架子工必须佩戴安全带,且安全带要挂在已稳固的脚手架
上。
技 术 交 底 记 录
表C2-1
编 号
工程名称 北京市军队离休退休干部密云服务管理中心1#楼等九项工程 交底日期 2011年5月22日
施工单位 北京城建六建设工程有限公司
分项工程
名称
脚手架工程
交底提要
架子拆除通用交底(双排脚手架)
交底内容:
审核人 交底人 接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
4.1.4 拆除外脚手架过程中,禁止与外架拆除无关人员进入警戒线区域。
4.3成品保护
4.3.1 拆除外脚手架过程中,要避免破坏已施工完毕的外墙。
4.3.2 禁止向下抛掷脚手架管件、扣件,以免伤人或损坏脚手架材料。
4.4环境保护
4.4.1施工完毕及时清理现场,对于多余的架子管、扣件要及时回收。
4.4.2现场离居民区很近,作业过程中应尽量减少噪音。
