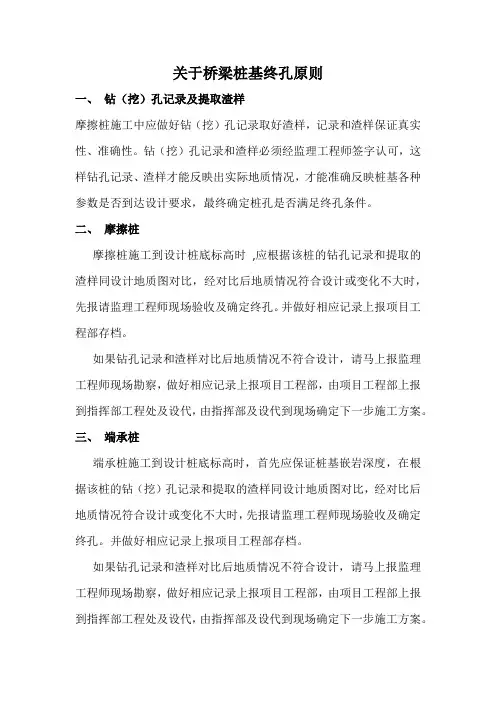

关于桥梁桩基终孔原则一、钻(挖)孔记录及提取渣样摩擦桩施工中应做好钻(挖)孔记录取好渣样,记录和渣样保证真实性、准确性。
钻(挖)孔记录和渣样必须经监理工程师签字认可,这样钻孔记录、渣样才能反映出实际地质情况,才能准确反映桩基各种参数是否到达设计要求,最终确定桩孔是否满足终孔条件。
二、摩擦桩摩擦桩施工到设计桩底标高时,应根据该桩的钻孔记录和提取的渣样同设计地质图对比,经对比后地质情况符合设计或变化不大时,先报请监理工程师现场验收及确定终孔。
并做好相应记录上报项目工程部存档。
如果钻孔记录和渣样对比后地质情况不符合设计,请马上报监理工程师现场勘察,做好相应记录上报项目工程部,由项目工程部上报到指挥部工程处及设代,由指挥部及设代到现场确定下一步施工方案。
三、端承桩端承桩施工到设计桩底标高时,首先应保证桩基嵌岩深度,在根据该桩的钻(挖)孔记录和提取的渣样同设计地质图对比,经对比后地质情况符合设计或变化不大时,先报请监理工程师现场验收及确定终孔。
并做好相应记录上报项目工程部存档。
如果钻孔记录和渣样对比后地质情况不符合设计,请马上报监理工程师现场勘察,做好相应记录上报项目工程部,由项目工程部上报到指挥部工程处及设代,由指挥部及设代到现场确定下一步施工方案。
四、桩基终孔可参考摩擦桩终孔时,桩底应保持一定厚度的持力层。
若持力层下有溶洞,桩底距溶洞顶之间的顶板距离应不小于3D(D为桩基直径)。
端承桩一般情况要求,入岩3D终孔。
五、施工注意事项为避兔桩基在施工中出现不应有的问题,除遵循以上原则外,还应做到如下:1、无论钻(挖)孔资料,施工前务必核实设计桩顶、底高程明确地质柱状图终孔位置,查看桩底持力层是否满足要求。
2、钻(挖)孔施工过程中应做好冲孔记录。
发现地质与地勘柱状图不符或者入岩深度不满足要求时,应及时通项目部及专业监理工程师。
3、严格按设计图纸桩顶和桩底标高施工。
如因护壁混凝土质量不满足设计要求,导致桩长加深15%的部分由工区自行承担。
