奥林匹克公园瞭望塔工程 冬期施工方案

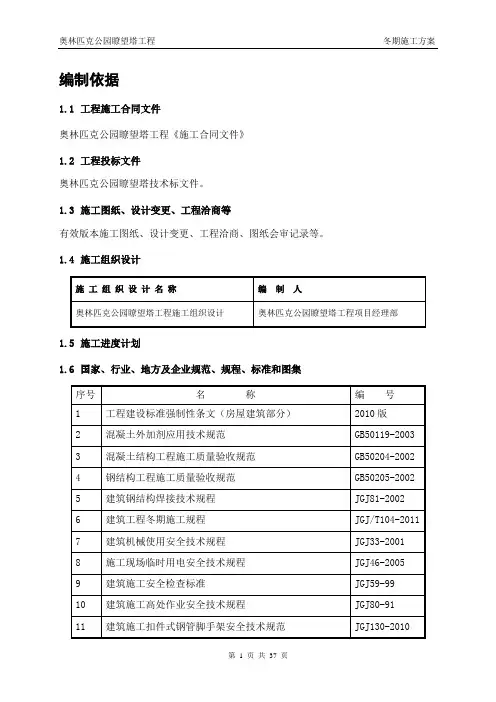

第 1 页 共 37 页 编制依据
1.1 工程施工合同文件
奥林匹克公园瞭望塔工程《施工合同文件》
1.2 工程投标文件
奥林匹克公园瞭望塔技术标文件。
1.3 施工图纸、设计变更、工程洽商等
有效版本施工图纸、设计变更、工程洽商、图纸会审记录等。
1.4 施工组织设计
施 工 组 织 设 计 名 称 编 制 人
奥林匹克公园瞭望塔工程施工组织设计 奥林匹克公园瞭望塔工程项目经理部
1.5 施工进度计划
1.6 国家、行业、地方及企业规范、规程、标准和图集
序号 名 称 编 号
1 工程建设标准强制性条文(房屋建筑部分) 2010版
2 混凝土外加剂应用技术规范 GB50119-2003
3 混凝土结构工程施工质量验收规范 GB50204-2002
4 钢结构工程施工质量验收规范 GB50205-2002
5 建筑钢结构焊接技术规程 JGJ81-2002
6 建筑工程冬期施工规程 JGJ/T104-2011
7 建筑机械使用安全技术规程 JGJ33-2001
8 施工现场临时用电安全技术规程 JGJ46-2005
9 建筑施工安全检查标准 JGJ59-99
10 建筑施工高处作业安全技术规程 JGJ80-91
11 建筑施工扣件式钢管脚手架安全技术规范 JGJ130-2010
12 建筑结构长城杯工程质量评审标准 DBJ/T01-69-2003
13 建筑长城杯工程质量评审标准 DBJ/T01-70-2003
14 北京建工集团企业标准《建筑工程项目施工技术质量管理规程》 Q/BCEG101-2004
15 《施工现场临时用电安全技术规范》 JGJ46-2005
XXXXXXXXXXXX工程
冬期施工方案
2 / 29 编制人:
审核人:
审批人:
北京城乡建设集团有限责任公司工程承包总部
第XXX分部
2016年11月2日0 / 29 目录
一、编制依据 ...................................................................................................................... 1
二、工程概况 ...................................................................................................................... 1
三、冬施施工部署及计划安排 .......................................................................................... 1
3.1.冬施规定 ...................................................................................................................... 1
3.2.冬期施工工程概括 .................................................................................................... 1
3.3.冬期施工控制重点 ...................................................................................................... 2
冬 期 施 工 方 案

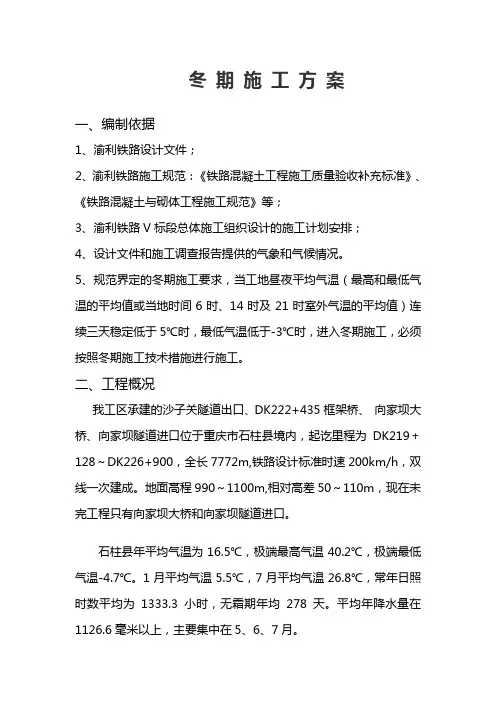

一、编制依据
1、渝利铁路设计文件;
2、渝利铁路施工规范:《铁路混凝土工程施工质量验收补充标准》、《铁路混凝土与砌体工程施工规范》等;
3、渝利铁路V标段总体施工组织设计的施工计划安排;
4、设计文件和施工调查报告提供的气象和气候情况。
5、规范界定的冬期施工要求,当工地昼夜平均气温(最高和最低气温的平均值或当地时间6时、14时及21时室外气温的平均值)连续三天稳定低于5℃时,最低气温低于-3℃时,进入冬期施工,必须按照冬期施工技术措施进行施工。
二、工程概况
我工区承建的沙子关隧道出口、DK222+435框架桥、 向家坝大桥、向家坝隧道进口位于重庆市石柱县境内,起讫里程为DK219+128~DK226+900,全长7772m,铁路设计标准时速200km/h,双线一次建成。地面高程990~1100m,相对高差50~110m,现在未完工程只有向家坝大桥和向家坝隧道进口。
石柱县年平均气温为16.5℃,极端最高气温40.2℃,极端最低气温-4.7℃。1月平均气温5.5℃,7月平均气温26.8℃,常年日照时数平均为1333.3小时,无霜期年均278天。平均年降水量在1126.6毫米以上,主要集中在5、6、7月。
三、总体施工方案
根据本地的气候条件和施工规范的要求,大约每年12月10日至次年3月10日为冬期施工期,历时3个多月。为了保证施工计划的全面完成,确保工期,项目部安排向家坝大桥防护墙、0#、5#桥台,向家坝隧道进口仰拱及填充、二衬、侧沟电缆槽进行冬期施工。
根据规范要求混凝土受冻临界强度规定:采用硅酸盐水泥或普通硅酸盐水泥(矿渣硅酸盐水泥)拌制的混凝土为设计强度标准值30%(40%),掺具有抗冻性能的复合高效减水剂,且不小于5Mpa,因此冬期施工就是保证混凝土在受冻临界强度以下的保温防寒措施。
总体安排:根据施工进度安排提前组织锅炉等机具设备和外加剂及各种保温材料进场,在混凝土拌合站和混凝土浇注作业面处搭设暖棚,运输车外部设保温层,混凝土运输车除在路上行使外其余均停放在暖棚内。锅炉设在拌合站附近,供拌合用水加热和砂、碎石加热,混凝土输送车、拌合机上水管、水箱及水箱进水管等用保温材料包裹,进行防冻保温。并对各种加热的材料、设备检查其安全可靠性。
冬雨季施工方案(通用3篇)
方案一
1、冬期、雨期施工部位
根据施工进度计划,本工程施工过程只经历一个冬期,不经过雨期。进
入第一冬期施工的主要部位是室内装修工程、室外幕墙安装工程。
冬期施工由于施工条件及环境不利,是工程质量事故的多发季节,质量
事故出现的隐蔽性、滞后性,即工程是冬天干的,大多数事故在春季才开始
暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者重来,不
仅仅给工程带来损失,并且影响工程的使用寿命。
冬期施工的计划性和准备工作的时间性强。这是由于准备工作的时间短,
技术要求复杂。往往有一些质量事故的发生,都是由于这一环节跟不上,仓
促施工造成的。
2、冬期施工准备
⑴根据工程需要,准备好足够的外加剂和加热设备的采购供应。
⑵做好冬期施工砂浆的掺加剂的试配试验工作。
⑶做好现场排水工作,防止大面积积水。
⑷进入冬期施工前,对掺外加剂人员、测温保温人员,应进行专门技术
业务培训。⑸与当地气象台坚持联系,及时收听天气预报,防止寒流突然袭
击。
⑹安排专人测量施工期间的室外气温、砼的温度并作好记录。
⑺制定专门的测温制度和质量检查制度等。方案确定后,要组织有关人
员学习,并向班组进行交底。3、冬期施工措施
冬期施工技术及安全措施
⑴凡进行冬期施工的项目,必须复核施工图纸查对其是否能适应冬期施
工要求,否则经过图纸会审解决。
⑵进入冬期施工前对试验人员、测温人员和管理人员专门组织技术业务
培训,学习本工作范围内的有关专业知识,明确职责,经考试合格方准上岗
工作。
⑶经常收看和收听天气预报,防止寒流突然袭击。
⑷冬期施工中火源、易燃物较多,应建立、健全防火制度,火源火种有
专人管理,严防焊接火花引起易燃物着火。现场备足灭火器械,保证消防水
源,道路畅通无阻。
⑸下雪后必须清扫作业现场,斜道必须设防滑条,脚手架必须设护身栏
杆。
⑹接触气源、热源时,要注意防止烫伤,对皮肤有腐蚀的化学剂,不可
用手接触。⑺所有储水机械设备及管道内的存水在每一天下班前把水放净,
