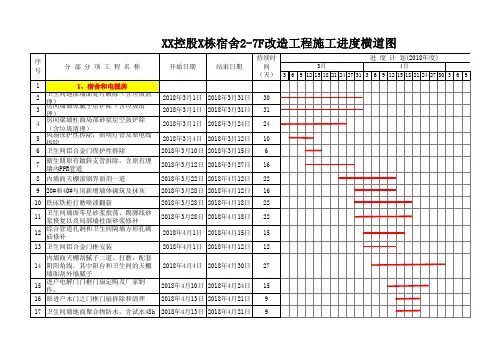

房地产前期及工程计划横道图--
- 格式:xls
- 大小:58.00 KB
- 文档页数:2
二期实施 (限价商 品房、幼 儿园、派 168 出所医疗 站及居委
会)
限价商品房(地 上:360409;地
下:102572)
幼儿园7500;派 出所医疗站及居
委会1100
三期实施
限价商品房(地
(限价商
上:309010;地
品房、社 157.18 下:87944)
33822.8 1282.5 1282.5 1282.5 1282.5 1282.5 至99%(10260),回款100% 1413.33 1413.33 1413.33 1413.33 1413.33
112860
1140
至100%,回款 100%
41457.72
418.7
9829.3 8704.9
3604
至100%,回款 100%
175548.6
1773.2
11908.6 11908.6 至90%,回款80%
11908.6 11908.6 11908.6 11908.6
5954.3 5954.3 5954.3 5954.3 至99%,回款100%
5954.3 5954.3
54704.58
62519.52
项目销售计划
用地面 分期计划 积
(亩)
建筑面积(平方 米)
项目名称
5月 6月
7月
2012年 8月 9月 10月
11月 12月
1月
2月
20xx年 3月 4月 5月 6月 7月 8月
9月 10月 11月 12月
一期实施 S1廉租 (S1廉租 、公租 、公租房 房 、经济适 98;S3 用房及小 小学
学) 43.96
9829.3
9829.3
至90%(108122.7),回款80%
9829.3
9829.3
10639.3 10639.3 10639.3
8704.9 8704.9 8704.9 8704.9 8704.9 8704.9
8704.9
8704.9 8704.9 8704.9
61802
61802
61802
至60%,回款30%
9122
9122
9122
39074.7 11908.6
11908.6 11908.6 11908.6 至90%,
8209.77 8209.77 8209.77 8209.77
20xx年
1月
2月
3月
4月
5月
6月
7月 8月 9月 10月
11月 12月 总计
竣工一年后支 付
29798.6
34055.57
61466.7
4054.6
4054.6 4054.6 4054.6 4054.6 4054.6 4054.6 5208.5 至99%(32436.8),回款100%
5984.6 5984.6 5984.6 5984.6 5984.6 5984.6 5984.6 5984.6
70247.64
357958.4
334263.5
3090.1
至100%,回款 100%
8209.77 8209.77 8209.77 8209.77 8209.77 8209.77 6841.5 6841.5 6841.5 6841.5
6841.5 6841.5 150512.7
1520.3
廉租及公共租赁 91280;小学 351下
12440
投资计划
政府回购 销售面积 (平方米) 销售率 销售收入 (万元)
11274.2
22800 22800 22800 至60%(68400平),回款30%
2512.6 2512.6 2512.6
2850
2850
2850
2850
1884.44 1884.44 1884.44 1884.44
21284.73
2850
2850
2850
2850
2850
2850
2850
至90%(34200平),回款80%
1884.44 1884.44 1884.44 1884.44 1884.44 1884.44 1884.44
2850 1282.5 1282.5 1282.5 至99%(102
区内部商
业网点)
社区内部商业网 点20900
投资计划
销售面积 销售率 销售收入 (万元)
不可销售
投资计划 销售面积 销售率 销售收入 (万元)
不可销售
43904.78
72081.8 72081.8 72081.8
9829.3
至60%(216245.4平),回款30%
9829.3
9829.3
9829.3 9829.3 9829.3
