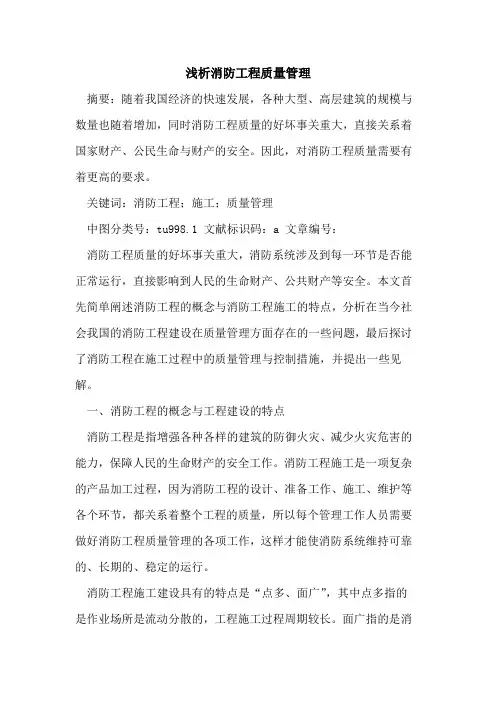

消防工程质量控制措施(正式)

使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行
具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常
工作或活动达到预期的水平。下载后就可自由编辑。

1、 消防系统的选用;
2、 施工过程中质量的控制;
① 严格审查施工单位质量管理体系及施工组织
设计或方案;对于不完善的要督促其进行完善;
② 对于进场材料严格验收,对于不合格的材料严
禁入场;
③ 通过现场巡视与工序检查力争将问题消灭在
萌芽状态;
④ 通过水压、气压试验检查管道连接的最终质量;
⑤ 消防工程的技术复核。在施工中,对所有防火
灭火设计的安装部位的预留孔洞;定位坐标和有关技
术要求进行复核,并予以记录和签证。
⑥ 中间验收、测试:
在消防工程施工中,对一些特殊的消防分类系统,
执行方案样本 | BUSINESS PLAN
第3页/总4页
为保证总安装和试行和可靠,应进行中间验收和测试;
(1) 室内消火栓给水管网静水压测试;
(2) 喷洒管网每层静水压测试;
(3) 火灾自动报警系统线路穿管后的接地、绝
缘测试,线制、线色验收;
(4) 防排烟阀开启,关闭测试;
(5) 装饰装修材料的阻燃性能测试;
⑦ 对预埋于梁、板、柱、墙体的消防控制线路的
管线,火灾自动报警系统的管线,探头盒,模块盒、
按钮的位置、室内消火栓箱与

水泵的起动线路,火灾事故应急照明线路,自动
喷水灭火系统的内埋管道,防火卷帘预埋件等待的安
装到位,取量和材料型号、质量及施工质量进行复核,
无误后由建设单位代表,消防监督员,施工队伍的施
工技术员签章记录予以隐蔽;
⑧ 消防工程施工与其它各施工专业的协调;
执行方案样本 | BUSINESS PLAN
第4页/总4页
消防工程在施工中是配合主体结构施工,这样就
会形成交叉施工以及 干扰的现象。现场协调是保
证消防工程质量的有力措施之一。
⑨ 注意与其他安装专业的配套施工,在走廊部位
往往管线较多,安装各专业的综合剖面图设计院往往
不出,这就需要在施工前排好此部位的安装专业施工
剖面图。
在施工过程中往往施工单位较多,施工顺序容易
混乱,这时候就应按有压管让无压管,小管道让大管
道的原则来指导,协调现场各施工单位之间的施工,
这样才能做到有条不紊,从而减少返工,节约工期。
⑩ 消防产品质量认可:
对建筑所安装的消防产品在到货时应认真地进行
检查,验货和质量认可,杜绝伪劣,型号不符的消防
产品在建筑中使用。
