明沟排水工程施工组织设计方案

  • 格式:docx
  • 大小:22.12 KB
  • 文档页数:5

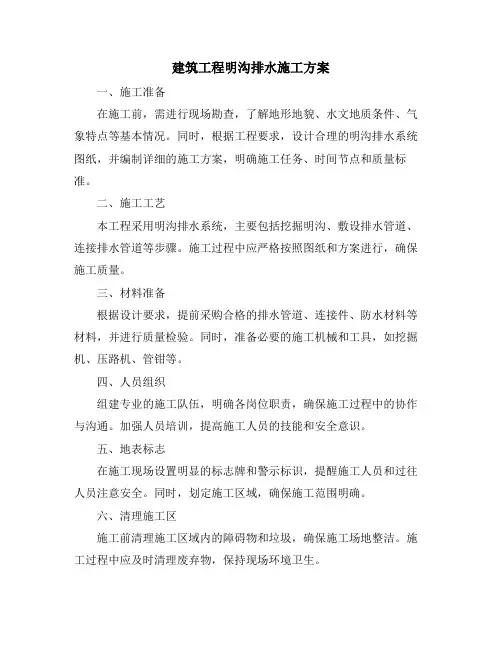

明渠排水施工方案
由于地理、地形、土壤质量等原因,我部门原设计的轻井点排水方案不被监理单位和业主单位采用。

经三方批准,采用基坑明沟排水和集水泵提升排水施工方案。

1、首先,在开挖前,我司已做好施工准备。

预计在基坑级
配外0.8-1米左右开挖地面排水和集水沟,使地面排水沟的水可以集中输送到市政排水管网。

有条件的可以直接管道排放到市政管网。

地面排水沟法:首先考虑沟渠的水流方向和滞留坑的留存情况,在基坑内侧垫高一两块砖,防止沟渠堵塞造成回水倒灌。

同时,考虑到下雨时节水的增加,提前建四个集水坑,必要时增加水泵,提高出水量。

考虑开挖顺序、土方路线、地面排水沟及施工设备可绕道或埋设水管,以保证水沟畅通。

2、同时,做好基坑底部明沟开挖的准备工作。

将砖块弄湿
后运至施工现场地面上的明沟外。

土方机械开挖至设计深度,人工修土后,沿筏板基础向外延伸0.6米。

外建250×300(深)明沟和400×400×600(深)集水井。

间距由基层渗水量决定。

对于基坑排水沟的高度布置,首先要考虑基坑底部水的浓度。

将沟渠上缘控制在低于实际基高50-100米的位置,使水能顺着高度和坡度自行流向排水沟。

在基层表面人工开挖20-80深的沟渠,
在基层排水沟中挖出的水槽,可以在浇筑垫层时填入同
等级的混凝土或填入砂石。

3、人工开挖土层和开挖水道时,操作者尽量不要在基面上
移动太多,以免基面不平和泥泞。

4、基层排水开沟施工时应考虑强降雨天气,每隔15~20
米设置集水坑。

防止强降雨增加泵排水,达到排水效果。

靠近土墙的沟外侧砖墙应比内侧高400-600mm,起到挡
土作用,防止散落的土块或小坍塌土方进入明沟,堵塞
明沟,或直接做喷射混凝土护坡,从地面排水明沟起到
防止地下排水明沟末端大坍塌和暴雨的作用。

我部具体
方案由甲方批准的边坡防护方案确定,另行编制。

5、基坑底部明沟:人工开挖至计划深度650×500,用C15
细石混凝土浇筑孔或留小方格或垫层,见细节。

沟外砌
240宽沟墙M5混合砂浆,沟墙内砌120宽沟墙至坑底
300-400高至坑底水平以下100mm坑,在垫孔或有小方
块的地方铺设100毫米厚的砾石。

渗流层让地下水自行
下渗到沟渠中,有效降低地下水位,保持基面处于无水
状态。

同时在15-18m的距离设置集水池,防止大水量
的提升。

6、集水坑法:挖至比沟深300-400米的深度,浇筑100厚
垫层成块状,筑240宽,M5混合砂浆,垫块填入100
厚砾石渗水层,供水专注的开沟。

基沟的渗水和潜水泵
的作用可以有效地将水提升到地面排水沟。

7、对于局部深基础排水,如:电梯井、集水坑、毒池等基
坑排水,方法如下:本工程局部加深了电梯竖井、集水
坑、毒池等深基础。

首先,机械开挖筏板基础时,要确
定深基础的位置,同时开挖部分土方。

考虑到挖土和放
线时地基不可能绝对准确,应预留更多空间进行人工修
土,以保证深地基位置的准确性。

人工土挖至设计标高
后,在深基坑拐角处挖一个500×500深400的集水坑,用给吸水泵抽出地基内积水坑和地下渗水。

完成后,尽
快通知现场监督检查凹槽,并尽快浇筑修复后的深层基
础垫层。

避免基坑积水的空间。

8、本发明的沟渠排水使用工艺:人工修土时浇筑沉淀垫
时,雨季支撑沉淀筏基础外围模板,雨季浇筑沉淀筏基
础。

,直至机组工程防浮时不需要停泵,并经监理、
设计等有关部门批准。

9、明渠排水过程中,必须派专人24小时维护,清理淤泥,
看管水泵,防止明渠堵塞,水位变化造成缺水和潜水泵
损坏。

10、明渠排水措施施工完成后永久埋入地下,地面明渠破坏
后作为外脚手架硬化基层。

泵升程
垫、施工缝垫、施工缝
C15 坐垫
300
倒垫前后的深地基集水坑
深地基示意图
深基地
集水坑
潜水泵实际投入量按现场实际台数报监理认证
深地基示意图
120 240
基面
300~400
基坑外边坡
300
100
基板排水示意图。
