施工组织设计一、工程概况本工程为延寿县松林小区院内暗渠、箱涵工程,位于松林小区西区9号高层与13号楼之间,截面形式为双孔的毛石砌体及钢筋混凝土结构,B×H=5000×3900×2,B×H=5000×2700×2总长度为256m。
计划开工时间为2011年5 月16 日,竣工时间为2011年7月5日,工程质量按黑龙江省市政工程标准验收合格。
二、技术要求本工程主要由暗渠垫层铺筑、暗渠毛石基础、混凝土基础、毛石、混凝土墙身、暗渠盖浇筑、泄水管安装、碎石过滤层、砂渗水层、钢板过滤网、暗渠闭水方式等工作组成。
混凝土使用C30混凝土,保护层厚度池底板40mm,其他部位25 mm,钢筋采用Φ(HPB235),(HRB335),HRB400)级钢筋。
渠底持力层要求fak = 80kpa。
条形基础采用MU40毛石,MU10水泥砂浆砌筑,钢筋混凝土河堤每20米设置30mm宽伸缩缝,盖板对应设置30mm伸缩缝。
毛石河堤每10米设置30mm宽伸缩缝,盖板对应设置30mm伸缩缝。
伸缩缝采用聚苯乙烯泡沫板填充。
三、施工准备由于该工程位于本小区的中心地段,属该小区的先期基础工程,是关系到下一步工程能否正常、顺利进行的重要条件,所以工期显得尤为重要,施工难度相对较大。
开工后,合理安排施工工序以保证工程质量按工期完成该标段工程。
在工序安排上按施工顺序本着排满时间、占满空间、流水作业的原则,确保按时完成。
为保证工程顺利进行,便于公司内部管理,我公司将成立由市政工程施工多年、经验丰富的优秀技术人员和管理人员等组成的项目经理部,以保证该工程保质、保量的完成。
我单位将从以下几个方面做施工前的准备。
1、技术准备开工前由技术部组织有关人员对设计文件进一步熟悉、审核,会同监理工程师、设计单位代表对路线导线点、水准点进行恢复并做可靠维护,对现场进行细致调研,收集与施工有关的资料,编制切实可行的施工组织设计,报监理工程师批准后实施。
沟渠整治工程施工组织设计.目录.第一章、工程概况(一)、基本情况工程名称:市政项目工程围:设计施工图建设单位:建设方设计单位:设计方施工单位:建设方(二)、工程简介该工程是市的重点工程,对市的经济持续开展有着紧张作用。
因为质量要求高,工期紧,所以要加强管理,确保工程按期优质完成。
工程质量要求达到国家有关规合格尺度。
必需加强施工全过程的质量管理、掌握和监视。
1、工程围本标段施工围为市政项目某段DN20输水管道,全长5米。
包括DN20管道工程中的土石方工程、管道安装工程、闸井支墩工程、防腐及阴极保护工程等。
2、工程地点、地理环境.底地基土多为卵石土,局部为细砂和素填土,场地地质构造稳定。
卵石土地基承载力特征值≥180KPa。
该段管线位于市郫县,属于野外施工。
同时大部分管段位于民房边及农田,因此在施工的同时不得影响居民生活及农田耕作。
在此条件的情况下,为了保证工程进度和工程质量,必须周密组织,争做文明施工现场。
第二章、编制按照和准绳(一)、编制按照1、本工程《施工组织设计》是根据施工图设计文件、现行管道施工规规程、施工现场实际情况,并结合本单位技术设备力量和施工经验编制的。
2、工程现场踏勘情况。
3、《市政项目某段》施工图,设想方设想。
4.城市道路排水管渠工程检验评定标准(CJJ3-2008)。
5.《混凝土结构工程施工质量验收规》(GB-2002)。
6、《工程测量规》(GB-2007)。
7、我司对项目区周边、沟渠、道路、配电线路的现状调研。
8、现场场地情况,四周情况情况及三通一平情况。
(二)、编制原则1、安全第一的准绳:在安全措施落实到位、确保万无一失的前提下组织施工。
2、确保工期的原则:.根据工期要求,编制科学的、合理的、周密的施工方案,合理安排进度,确保实现工期目标,满足工期要求。
第三章、施工部署1、技术准备部署1)资料收集,分析本工程地形、工程地质和水文地质资料,勘察施工现场的地形及周围环境、场地的可利用程度,确定施工现场交通,临时道路、临时水电管线的布置方案。
沟渠工程施工组织设计一、总体要求1. 本工程施工组织设计编制依据国家相关法律法规和标准,遵守建设工程施工现场管理规定,确保施工安全和质量,保护环境。
2. 施工单位应根据本设计和实际情况,制定施工方案、施工组织设计、安全技术措施,并及时报送甲方审核。
3. 施工单位要主动与设计单位、监理单位和相关部门协调配合,解决工程中出现的问题和难点,确保工程顺利进行。
4. 施工单位应建立健全安全管理体系和质量管理体系,加强施工人员的安全教育和质量意识培养,做好员工的培训和技能提升。
5. 施工单位要按照合同规定的时间节点,确保工程按期交付使用,保证工程质量。
二、施工单位及人员安排1. 施工单位应具备相应的资质和经验,施工人员要求具备合格的施工技术和现场管理能力。
2. 施工单位应根据实际情况,合理安排施工人员的数量和专业分工,确保有足够的技术人员和操作人员。
3. 施工单位要落实班组长、工程管理员、质量员、安全员等职务,明确各自职责,保证施工中各项工作有序进行。
4. 施工单位要严格执行作业制度,确保施工作业符合规范要求,杜绝违章施工行为。
5. 施工单位要配备必要的施工机械设备和工具,保证施工需要的物资供应充足。
三、施工方案及工序安排1. 施工单位应根据设计要求和实际情况,制定详细的施工方案,包括施工工序、施工方法、施工程序等。
2. 施工单位要根据工程需要,合理安排各项工序的先后顺序,确保施工顺利进行,避免出现阻碍施工的问题。
3. 施工单位要按照施工方案和工序安排,精心组织施工作业,确保各项工作质量和进度。
4. 施工单位要注意施工过程中的质量控制和安全防范,及时处理施工中出现的问题,确保工程顺利进行。
5. 施工单位要做好与相关单位的协调配合工作,保证施工过程中各方利益的平衡。
四、安全技术措施1. 施工单位要严格执行安全技术规范,做好施工现场的安全防护措施,确保施工安全。
2. 施工单位要对施工作业进行安全评估和风险分析,采取有效的措施,防范施工中可能出现的事故。

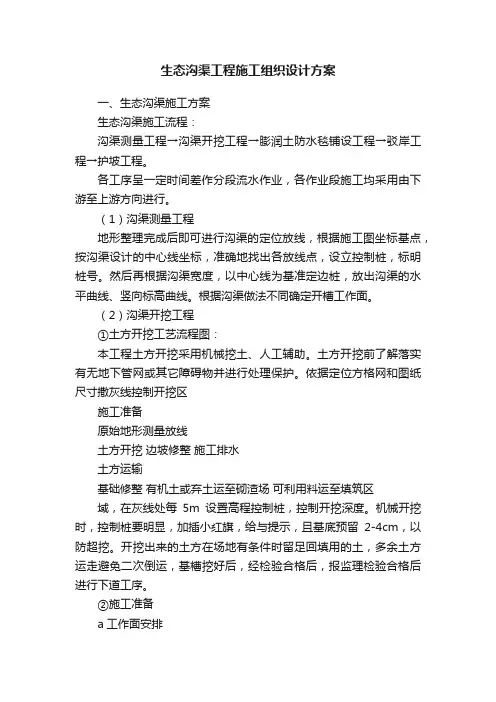

生态沟渠工程施工组织设计方案一、生态沟渠施工方案生态沟渠施工流程:沟渠测量工程→沟渠开挖工程→膨润土防水毯铺设工程→驳岸工程→护坡工程。
各工序呈一定时间差作分段流水作业,各作业段施工均采用由下游至上游方向进行。
(1)沟渠测量工程地形整理完成后即可进行沟渠的定位放线,根据施工图坐标基点,按沟渠设计的中心线坐标,准确地找出各放线点,设立控制桩,标明桩号。
然后再根据沟渠宽度,以中心线为基准定边桩,放出沟渠的水平曲线、竖向标高曲线。
根据沟渠做法不同确定开槽工作面。
(2)沟渠开挖工程①土方开挖工艺流程图:本工程土方开挖采用机械挖土、人工辅助。
土方开挖前了解落实有无地下管网或其它障碍物并进行处理保护。
依据定位方格网和图纸尺寸撒灰线控制开挖区施工准备原始地形测量放线土方开挖边坡修整施工排水土方运输基础修整有机土或弃土运至砌渣场可利用料运至填筑区域,在灰线处每5m设置高程控制桩,控制开挖深度。
机械开挖时,控制桩要明显,加插小红旗,给与提示,且基底预留2-4cm,以防超挖。
开挖出来的土方在场地有条件时留足回填用的土,多余土方运走避免二次倒运,基槽挖好后,经检验合格后,报监理检验合格后进行下道工序。
②施工准备a工作面安排沟渠土方施工,拟分为五个区段全线施工,每隔区域开两个工作面,拟投入20台挖掘机及4台推土机,50辆自卸汽车,进行沟渠土方开挖,护坡施工及时跟进。
b施工机械设备配置主要施工机械设备共投入74台套,其中挖掘机20台,推土机4台,自卸汽车50辆。
③施工顺序a一般遵循自上而下、分梯段进行施工的原则;先进行植被清理、表土清挖,形成周边截排水系统,再进行削地皮开挖。
b在崩窝、跌坎等急需特殊处理的部位,尽量加大人工和设备的投入,保证开挖顺利按时完成。
④施工方法a施工排水在施工区域设置临时性或长期性排水沟,将地面水排走;排水沟纵向坡度一般不小2%,使场地不积水;在堤顶设置截水沟、排洪沟,在地面需要地段修筑水堤堰阻水,阻止坡顶雨水流入开挖区域。
沟渠改造工程施工组织设计一、施工前期准备1.调查勘察阶段:包括对沟渠的实地勘察,了解沟渠的现状、地质情况、长度、宽度、深度等基本信息;同时进行土质取样、化验分析,以确定后续施工工艺及所需材料。
2.设计阶段:根据调查勘察结果,制定详细的施工图纸和设计方案,包括施工方法、施工工艺、施工顺序等。
1.施工组织机构设计:组织一个由项目经理、施工班组长、技术负责人、安全巡查员等组成的施工团队。
项目经理负责整个工程的管理和协调,施工班组长负责具体施工工作的安排和指导,技术负责人负责解决施工中遇到的技术问题,安全巡查员负责工程现场的安全检查。
2.施工方法确定:根据设计方案和实际情况,选择合适的施工方法。
常见的施工方法有开挖法、顶管法、集中浇筑法等。
在施工方法确定后,要进行相应的技术交底,确保每个施工人员都了解并熟悉所采用的施工方法。
3.施工流程安排:确定施工的具体流程和工序,并进行详细的时间计划。
要考虑到工程的交叉工序和关键节点,确保施工进度的顺利进行。
4.劳动力与材料准备:根据工程的规模和施工工序的要求,合理配置人力资源和材料资源。
要考虑到施工过程中可能遇到的工艺难题和突发情况,做好备用人力和材料的准备。
5.施工设备配置:根据施工方法的要求,配备合适的施工设备。
常用的施工设备有挖掘机、铲车、电动吊车等。
同时还要考虑到设备的数量、型号、性能和配套人员的培训。
三、施工过程管理1.施工安全管理:对工程现场进行安全检查,确保施工过程中的人员和设备的安全。
在施工前要进行安全教育培训,加强施工人员的安全意识和安全技能的培养。
2.质量管理:控制施工质量,要求施工人员按照施工图纸和设计要求进行施工。
定期进行质量检查和验收,确保施工质量符合要求。
3.进度管理:按照施工流程和工序计划,控制施工进度。
对施工过程中的关键节点进行监控和调度,确保施工进度的顺利进行。
4.施工现场环境和卫生管理:对施工现场进行环境保护和卫生管理。
要保持施工现场的整洁、无污染;同时合理利用施工废弃物,进行分类和处理。
第1篇一、项目背景随着我国经济的快速发展,城市化进程不断加快,农田水利基础设施的建设和维护显得尤为重要。
沟渠作为农田水利设施的重要组成部分,其建设质量直接关系到农业生产的效率和农田的灌溉效果。
本方案旨在为某地区沟渠施工提供一套科学、合理、高效的施工方案,确保工程质量和进度。
二、工程概况1. 工程名称:某地区沟渠施工工程2. 工程地点:某地区3. 工程规模:全长XX公里,沟渠断面为梯形,底宽XX米,深XX米,边坡比1:1.5。
4. 工程内容:沟渠开挖、土方填筑、混凝土浇筑、砌石护坡、排水设施建设等。
5. 工程投资:XX万元6. 工程工期:XX个月三、施工组织与管理1. 施工组织机构成立以项目经理为组长,项目副经理、技术负责人、施工员、质检员等为主要成员的施工组织机构。
各成员明确职责,确保施工顺利进行。
2. 施工进度计划根据工程概况,制定详细的施工进度计划,明确各阶段的工作内容和时间节点,确保工程按期完成。
3. 施工质量管理严格执行国家相关规范和标准,加强施工过程中的质量控制,确保工程质量。
4. 施工安全管理加强施工现场安全管理,落实安全生产责任制,确保施工安全。
四、施工方案1. 施工准备(1)人员准备:组织施工队伍,明确各岗位人员职责,进行岗前培训。
(2)材料准备:根据工程量,提前采购施工材料,确保材料质量。
(3)设备准备:检查施工设备,确保设备性能良好。
(4)施工场地准备:平整施工场地,设置临时设施,确保施工环境。
2. 施工工艺(1)沟渠开挖1)采用挖掘机开挖,人工配合清理。
2)开挖过程中,严格控制沟渠底宽和深度,确保符合设计要求。
3)开挖过程中,及时进行边坡处理,防止塌方。
(2)土方填筑1)采用自卸汽车运输土方,人工配合平整。
2)填筑过程中,严格控制填筑高度和压实度,确保沟渠稳定性。
(3)混凝土浇筑1)混凝土采用现场搅拌,确保混凝土质量。
2)浇筑过程中,严格控制混凝土浇筑速度和振捣,确保混凝土密实。
(一)、施工平面控制网及水准网测设根据测量定位放线依据,建立施工平面控制网和水准网。
成立专门测量小组,负责施工平面控制网和水准网及现场一切测量工作,并由专业测量员整理资料。
工程测量仪器选用经有关计量检测部门检定合格的 J2 级经纬仪完成施工平面控制网,标高控制用 S3 水准仪。
测量开始前,复核业主及有关部门移交的平面坐标控制点及水准控制点,防止人为或者自然引起的控制点移位,准确无误后才开始开展下步工作。
在施工过程中,时常对坐标控制网及轴线控制点,水准基点复核检查,并加以保护。
施工控制网点,水准点及建造物主轴线控制点标志应做到坚固、稳定,不下沉,不变位。
可标记在附近固定建筑物上,埋设地面上点应用混凝土包护。
施工控制网点测量应进行闭合误差校核,误差在 1/5000 内。
(1)开挖放样需在实地放出控制开挖轮廓的坡顶点、转角点或者坡角点,并用醒目的标志加以标定。
(2)所有细部放样点,均应注意校核。
校核方法宜简单易行,以能发现错误为目的,并将校核结果记入放样手簿。
(3)在开挖过程中,应在时常预裂面或者其他适当部位,以醒目的标志标明桩号、高程或者开挖轮廓线。
(4) 开挖部位接近竣工时,应及时测放基础轮廓点及散点高程,并将欠挖部位及尺寸标于实地,必要时,在实地画出开挖轮廓线,以备验收。
现有积水,进行渠道开挖前需将河道积水进行排除,便于渠道开挖。
(一)、土方开挖本工程的土方开挖量较大,采用挖掘机进行开挖。
采用装载机、自卸汽车配合运输。
土方开挖时,严格按照图纸要求和施工场地实际情况自上而下的进行,严禁乱挖或者超挖。
同时注意图纸未标示出的地下管道、缆线、文物古迹和其他结构物等加以保护。
开挖后的顶面标高,通过试验确定预留因压实而产生的足够的下沉量,确保顶面以下 30cm 的压实度不小于 95%。
(二)、边坡防护在进行开挖施工时,充分重视挖方边坡稳定,严格按照设计规范要求,从上向下分层开挖。
并根据现场实际情况开挖,开挖后,严格按设计和监理要求控制开挖坡度,做好边坡处理,及时复核边坡,随开挖进度,采取边挖边护,确保边坡在开挖后能够保持稳定。
(完整版)沟渠施工组织设计完整版沟渠施工组织设计1. 引言本文档旨在设计一个完整的沟渠施工组织,以确保施工工程顺利进行,并满足施工质量、安全和进度要求。
本文档包括施工组织的概述、施工组织的职责和人员配置、施工计划和施工方法的选择等内容。
2. 沟渠施工组织概述在开始施工之前,需要明确沟渠的设计要求和标准,包括尺寸、坡度、材料等。
施工组织应按照设计要求进行施工,确保施工质量和工期的达到预期目标。
3. 施工组织的职责和人员配置3.1 施工组织的职责施工组织的职责包括但不限于:- 确定施工队伍的组织结构;- 制定施工方案及施工方法;- 协调和安排施工进度;- 监督施工质量和安全;- 解决施工过程中的问题和纠纷。
3.2 人员配置为了顺利进行施工,需要配置以下人员:- 项目经理:负责整个施工项目的组织和管理;- 施工队长:负责指导和管理施工队伍;- 工程师:负责监督和检查施工质量;- 安全员:负责施工现场的安全管理;- 劳务人员:负责具体的施工工作。
4. 施工计划根据设计要求和施工组织的职责,制定一个合理的施工计划是十分重要的。
施工计划应包括施工的时间安排、工序的顺序和交叉以及施工过程中的风险控制等内容。
5. 施工方法选择根据沟渠的具体情况和设计要求,选择适合的施工方法是确保施工质量和进度的关键。
施工方法应考虑到施工的效率、施工的安全性以及施工的成本等因素。
6. 结论通过合理的沟渠施工组织设计,可以确保施工工程的顺利进行,并达到预期的质量、安全和进度要求。
同时,施工组织的职责和人员配置、施工计划和施工方法的选择都是十分重要的。
在整个施工过程中,需要不断优化和调整,以确保施工目标得以实现。
以上为完整版沟渠施工组织设计的简要内容。
详细设计需要根据具体情况进行进一步探讨和制定。
沟渠施工组织设计一、引言沟渠施工是土木工程中的重要环节,它在工程建设中起到了排水、灌溉和供水的重要作用。
为了确保施工质量和工期的安排,需要进行科学合理的组织设计。
本文将就沟渠施工的组织设计进行详细的探讨和介绍。
二、施工准备任何一项工程都需要充分的施工准备工作,沟渠施工也不例外。
在施工前,首先要对施工现场进行详细的勘测,并根据勘测结果绘制出详细的平面图和剖面图。
同时,要评估施工现场的地质条件和水文条件,以确定施工方案和施工材料的选择。
此外,还需要进行土质分析和水质分析,以了解土壤和水体的特性,从而制定合理的施工工艺。
三、施工组织沟渠施工涉及的工种较多,如挖掘工、砌筑工、钢筋工等。
为了保证施工的顺利进行,需要对每个工种的工作任务进行详细的分解和划分。
同时,还需要制定合理的施工进度计划,确保各个工种的作业能够衔接顺利。
在施工过程中,还要对各个工种的作业进行监督和检查,发现问题及时解决,确保施工质量。
四、施工安全沟渠施工涉及到大量的机械设备和作业人员,施工安全是非常重要的。
在施工组织设计中,必须对施工现场进行详细的安全评估,并制定相应的安全措施和应急预案。
施工现场应设置明显的安全警示标志,并配备必要的安全防护设备,如头盔、安全带等。
此外,还要对作业人员进行安全培训,提高他们的安全意识。
五、施工质量控制沟渠施工的质量是保障工程使用寿命和安全运行的重要因素。
在施工组织设计中,必须制定严格的质量控制方案。
对施工材料进行严格的检验,确保其符合标准要求。
同时,要对施工过程进行全面监控,及时发现和纠正施工中存在的质量问题。
施工完成后,还要进行质量验收,确保工程质量符合要求。
六、施工环境保护。
排水沟施工组织设计一、施工目标和要求:明确排水沟施工的目标和要求,包括施工质量、进度、安全等方面的要求。
施工质量要求明确排水沟施工的质量标准,包括排水沟的尺寸、坡度、平整度等要求,确保排水沟的功能和使用效果符合设计要求。
施工进度要求确定排水沟施工的时间计划,包括开始施工时间、各个工序的完成时间,确保施工进度能够满足工期要求。
施工安全要求:制定施工期间的安全措施,包括施工人员的安全教育培训、施工现场的安全防护设施、作业人员的个人防护装备等,确保施工过程中的安全。
施工环境保护要求:确定施工期间的环境保护措施,包括土壤保护、水源保护、噪音控制等,确保施工过程对环境的影响最小化。
施工材料和设备要求:确定所需的施工材料和设备的质量标准和规格要求确保施工材料和设备符合相关标准,并能满足施工需要。
施工人员要求:明确施工人员的数量、技术要求和资质要求,确保施工人员具备相关技能和经验,能够胜任施工任务。
施工质量验收要求:制定施工工序的验收标准和方法,明确质量验收的内容和要求,确保施工质量符合相关标准和规范。
施工文件和记录要求:确定施工过程中的文件和记录要求,包括施工日志、施工记录、质量检查报告等,确保施工过程的记录完整、准确。
施工方法和工艺确定排水沟施工的具体方法和工艺,包括挖掘、支护、回填等工序的操作方法和Jl质序。
二、施工人员和设备:确定所需的施工人员的数量和技术要求,以及所需的施工设备和机械的种类和数量。
地面准备:清理施工区域,清除杂草、垃圾和其他障碍物,确保施工区域平整。
排水沟标高确定:根据设计要求和地形条件,确定排水沟的起点和终点,并确定排水沟的标高。
排水沟开挖:根据设计要求,使用挖掘机或手工开挖工具进行排水沟的开挖,确保排水沟的尺寸和形状符合设计要求。
排水沟坡度控制根据设计要求和地形条件,控制排水沟的坡度,确保排水沟具有良好的排水功能。
排水沟底部处理:根据设计要求,对排水沟底部进行处理,可以使用砂石或混凝土进行填充和夯实,以确保排水沟底部平整、坚固。
施工组织设计
一.编制依据
1.巧家县2016年中低产田地改造以奖代补专项资金建设项
目设计图纸;
2.现行施工规范,施工组织设计;
3.本项目部拥有的技术力量,机械设备状况,管理水平。
二.工程概况
本工程位于巧家县大寨镇小田村。
建设渠道工程9件,总长5910m,DN50PE管总长800m,3立方米取水池一个,机耕路5条,总长2360m,田间作业路1265m。
鉴于沟渠砼浇筑量大,工期紧的特点,拟采用人工开挖削模,衬砌机衬砌,人工收面压光的施工工艺施工。
结合施工现场条件,在部分地段需采用砌石护渠的方式,以达到渠道的坚固性。
渠道施工
三.施工准备
1.技术准备
现浇砼沟渠施工前,应根据有关设计文件和实施方案进行详细的施工组织设计,制定施工方案。
由于灌区节水改造项目施工战线长,施工地点分散,渠道的布设因灌区地形条件不同而各异,施工前应合理确定施工管理机构位置,确定料场和拌合场地,对施工工地进行合理的布置,做好“三通一平”工作。
熟悉施工图纸,对坡降及标高应
控制好。
2.材料机械准备
计划投入人力20人,挖掘机一台,搅拌机一台,载重汽车两辆。
对施工所需设备进行检测和测试运行,如果不符合要求,应予以更换和调整。
施工用水泥,砂,石子应符合标准。
还应做好永久性和必要的临时性交通道路建设,为现浇砼沟渠衬砌创条件。
并且施工用机械应准备到位。
3.协调工作
由于本工程位于村庄里,在施工过程中需要清除障碍物,因此要与村民做好协商工作,在不影响施工的条件下尽量满足群众要求,干出美观,坚固,利用率高的,让群众满意的精品工程。
四.渠道施工工艺及方法
1.清淤及土方回填
填方渠道应满足如下技术要求①清基,清除渠床内杂草、影响施工的树木、砖瓦块、冻土、表面虚土、腐殖质及隐藏的砖石等。
②回填土应采取就近取用,减少拉运费用,并将回填土的含水量控制在16~20之间。
若回填土比较干燥,应采用洒水的方法调节回填土的含水量,若含水量较大,应采用排水、晾晒、换土等方法,将含水量控制在允许的范围内。
③夯填时应根据实际情况确定施工方式,选用施工机械。
④回填夯实采用分层夯实的方法,每层铺土厚度控制在20~30cm以内,分层夯实不得少于4遍,应杜绝漏夯、虚土层、橡皮土等现象发生,夯实后的干容重不小于 1.55t/m3。
一次回填夯实
工作面不小于100m ,渠道内侧应预留20~50cm 的削坡量。
回填夯实宽度满足设计要求。
2.开挖削模
人工回填土,进行机械夯实完工后,用人工开挖,开挖前放好开挖线及开挖控制线,开挖时,开挖尺寸应严格控制,应保证渠道平直且坡降一致。
3.混凝土衬砌
(1)施工流程
(2)混凝土衬砌施工
结合衬砌混凝土的厚度通过生产性试验确定施工参数,由于渠道衬砌采用的是二级配常态混凝土,经衬砌机施工过后的混凝土面只能达到整平压实的效果,还需用人工压光2~3遍,以达到表面光滑的效果。
1)混凝土布料
布料安排专人负责指挥衬砌机进行混凝土布料。
布料时下料口高度不应大于1.0m,布料厚度按照设计要求控制,通常考虑一定的松铺系数,当坍落度为6~8cm时,松铺系数控制在1.1~1.15之间,有利
于振捣密实;布料应与振动碾压速度相适应,既不能在振捣箱前堆积过多的混凝土料,同时也不能使振捣箱因缺料而出现空振。
2)混凝土衬砌
混凝土衬砌由衬砌机下衬砌中车完成,衬砌小车保持匀速连续工作,行走速度控制在3~6m/min,结合现场布料进行调整,当布料厚
度增大时应减缓衬砌小车的行走速度,确保振捣效果;
衬砌过程中应经常检查衬砌小车振捣装置的工作情况,如发现衬砌过后的混凝土面上出现露石、蜂窝、麻面现象,需补料重新振捣,以防止漏振,当出现壅料时,需人工整平;
衬砌机振捣箱前应保持充足的混凝土拌和物,料位应高于振捣箱底面2~3cm;
由于仓号四周涉及模板及先期浇筑的混凝土,衬砌时应重点控制,可采用平板振捣器辅助振捣,以确保衬砌质量;
进入弯道施工时,可通过调整轨道保持衬砌机始终与渠道轴线垂
直的工作状态。
3)衬砌施工停机处理
停机同时应解除电控操作控制,升起机架,将衬砌机驶离工作面,清理粘附的混凝土,同时对衬砌机进行保养;
当衬砌机出现故障时,应立即通知拌和站停止打料,在故障排除时间内衬砌仓号内的混凝土尚未初凝,允许继续衬砌。
当预计衬砌机故障在混凝土初凝前无法排除时,应将衬砌机驶离工作面,由人工继续浇筑,使其浇筑面宽度满足设缝分缝的宽度要求,或在出现故障的部位立即安装横向模板,在此部位设置横向通缝,对已铺筑的混凝土重新进行振捣、收面压光,并清除分缝位置以外的混凝土料,为恢复衬砌作业作好准备。
4)抹面压光
衬砌成型后的混凝土在初凝前进行抹面,由人工操作电动提浆抹光机进行收面压光,边角部位由人工采用抹灰刀配合整平压光,并在收面结束后及时派专人对混凝土表面局部残留的气泡及划痕进行压
实抹光,确保渠道衬砌混凝土的外观质量。
5)混凝土养护
衬砌混凝土应保证湿润养护不少于14天。
干旱、多风、日晒的天气施工时,混凝土初凝后应采用塑料薄膜、草苫、草帘、毡布等覆盖保湿养护;低温季节不宜进行混凝土衬砌施工。
6)混凝土伸缩缝施工
伸缩缝是渠道避免因温度变化、渠道冻胀等原因引起渠体塌陷、
破坏而设置的渠道纵向通缝。
伸缩缝间距及型式应满足设计要求。
采用定制的合金锯片切缝。
斜坡切缝时由低向高处进行,预留4cm,在伸缩缝处理上,应根据设计要求,合理选择伸缩缝的填充材料,做好伸缩缝的处理,有效防止渠道横向伸缩而断裂和渠道漏水。
伸缩缝用聚氯乙烯填充,填塞时,首先将伸缩缝内及两侧砼表面清理干净,然后将制作好的填充物塞填至缝内,用木制棒捣实,外留15mm用水泥沥青砂浆抹面即可。
切缝施工在混凝土收盘后18~30h进行,或在混凝土抗压强度达到1MPa~5MPa时进行。
切缝时以锯片不破坏缝两侧混凝土、缝壁光滑为时间控制标准,宜早不宜迟,避免大面积素混凝土结构产生裂缝。
7)渠道保护
渠道混凝土施工完毕后,应进行保护,在渠道左右均回填80cm
宽的土,土高出渠面5cm左右,并夯实。
以达到保护渠的作用。
五.质量控制
1 水的质量要求。
符合饮用标准的水均可用于拌制和养护混凝土。
如果在极其缺水的艰苦条件下,也可以使用其它水如地表水、地下水或其它类型的水,但必须进行水质化验,符合《混凝土拌合用水标准》方可使用。
2 水泥的质量控制。
在施工场地应选择具有排水、通风条件较好的库房存储水泥。
注意对运到工地的水泥,应标明品种、强度等级、生产厂家和出厂批号,分别储存或分堆存放,不得混装。
堆放位置设防潮层,距地面、边墙至少30cm,堆放高度不得超过15袋,留出运输通
道。
水泥在运输和储存过程中应防水防潮,对已受潮结块的水泥经处理并检验合格后方可使用。
水泥储存时间按出厂日期计算,一般不得超过3个月。
3 砂的质量控制。
现浇砼所用的砂为中砂,采用级配良好、质地坚硬、颗粒洁净的天然河砂较好,用硬质岩石轧碎的人工砂也可以,要求质地坚硬、颗粒洁净,耐久性好,且不得包含团块、盐碱、壤土、有机物和其它有害杂质。
人工砂的细度模数宜在2.40~2.80范围内,天然砂的细度模数控制在2.20~3内,含泥量小于3%,含水量小于4%。
细砂的含水率应保持稳定,人工砂饱和含水率不宜超过6%,必要时应采取加速脱水措施。
4 石子质量要求。
按照国家现行标准规定石子最大粒径不应超过钢筋最小净距的2/3、构件断面最小尺寸的1/4、素砼板厚的1/2。
对少
筋或无筋的砼结构,应选用较大的石子粒径。
在施工中由于沟渠断面衬砌厚度为50mm,石子应按粒径分成D20、D40两级。
石子表面应洁净,如有裹粉、裹泥或被污染等应清除。
采用豆石时,一般注意控制含泥量,采用粉碎的石块时,应控制碎石的粒径。
六.施工安全
1 建立健全安全管理网络,落实安全责任制。
本工程实行项目经理负责制。
由项目经理对现场安全工作全面负责,项目工程师主持日常安全管理工作,项目工程师负责安全技术工作。
项目经理部配备专职安全员,各班组配备兼职安全员。
安全组织体系详见下图所示:
2 根据施工项目的地理环境,制订有针对性的安全措施计划,成立
项目安全管理小组,配置专职安全员,负责现场安全措施的落实和安全监督管理,组织安全检查和落实隐患整改,查处违章行为并进行经济处罚和教育,确保安全生产。
3 严格遵守国家、省、市有关安全法规和规定,加强对进场施工班组的安全教育,强化职工安全意识,提高自我防护能力,确立项目经理是项目安全第一责任人,对项目施工安全生产负全面责任。
